项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

2021 年我参与过一个横跨 5 个部门的客户数据中台项目。立项会开了 40 分钟,11 位与会者全部举手通过,会议纪要里写着”各部门全力配合”。18 个月后项目被叫停,复盘时我们发现,真正的问题不在执行阶段,而在那 40 分钟里,没有任何人写下”谁在什么时间交出什么、验收标准是什么、做不成谁负责”。这就是绝大多数跨部门项目立项的真实样子:仪式感很足,契约性为零。

这篇文章要回答的不是”立项流程应该长什么样”这种标准答案,而是一个更硬的问题:当项目横跨多个部门、每个部门都有自己的 KPI 和资源算盘时,你该如何在立项阶段把目标锁死,让后面 12 个月少开 30 次扯皮会。我会给出判断逻辑、制度骨架、真实项目的数据观察,以及不同规模组织该做的取舍。

一、核心结论:跨部门立项的成败,80% 决定于项目启动前的那三次对齐

先把结论摆出来,后面所有内容都是围绕这三条展开的论证。

1. 立项不是一场会议,而是一条有明确交付物的流水线

大多数组织把”立项”等同于”开一次评审会、盖几个章”。这是根上的误解。立项的本质是一次多方承诺的固化过程,它的产物不是会议纪要,而是一组可被审计的交付物:目标契约、权责矩阵、资源账本、退出条件。

这四个交付物缺任何一个,项目在中期都会以不同的形式反噬。缺目标契约,就会出现”完成了 90% 但没人认账”;缺权责矩阵,就会出现”每个部门都在等对方先动”;缺资源账本,就会出现”承诺时说有人,真干时没人”;缺退出条件,就会出现”明知做不成也不敢停”。

2. 目标管理的最小单元不是”目标”,而是”可验收的承诺”

“提升客户满意度”是目标,”Q3 结束前把工单首次响应时间从 4.2 小时压到 1.5 小时以内,由服务部每周五提供数据、产品部负责工单分级改造”才是可验收的承诺。前者谁都能写,后者才需要真正的跨部门谈判。

我见过太多立项文档停在第一层。目标管理真正难的不是定目标,而是把目标翻译成”谁、在什么时间、交出什么、由谁验收”这四要素齐全的承诺句。翻译不出来,说明这个目标根本没谈拢,只是被话术盖住了。

3. 制度设计的目标是”不依赖个人威望也能跑通”

很多公司的跨部门协作靠的是某位副总的面子。这种模式在项目数量少于 5 个、周期短于 3 个月时还能撑住,一旦并行项目超过 10 个,个人威望就变成了瓶颈,副总一天只有 24 小时。

制度的价值就在于此:把”需要老板拍板”的场景压缩到极少数真正该拍板的分歧上,其余 90% 的情况由规则自动处理。判断一个立项制度好不好,有个很朴素的测试方法:把最有威望的那个人从流程里拿掉,制度还能不能转。转不动,说明你有的不是制度,是人情。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

二、背景与真实场景:跨部门立项到底卡在哪里

1. 一个真实项目的时间线复盘

我把前面提到的那个数据中台项目做了完整的时间线还原,数据来自当时的项目管理系统导出记录和 14 位参与者的访谈。

时间节点 发生的事 当时被忽略的信号
第 0 周 立项会 40 分钟,11 人举手通过 无人追问”数据质量由谁负责”
第 3 周 三个部门各自启动技术选型 三个方案互不兼容
第 9 周 首次跨部门协调会 会上确认”口径差异待讨论”
第 22 周 数据口径争论升级到副总层面 此时已投入约 2600 人天
第 41 周 业务方负责人调岗,需求重新定义 无变更控制流程,无人接手承诺
第 78 周 项目叫停 累计投入约 9400 人天,可复用资产不足 20%

这张表最刺眼的地方不是最后的 9400 人天,而是第 0 周那一行。所有致命问题在第 0 周就已埋下,只是当时没人有工具去发现它们。立项会的功能退化成了”告知会”,而不是”压力测试”。

2. 跨部门立项的三个结构性摩擦

(1)资源账本不统一

每个部门都有一本自己的资源账。研发部按”人天”算,市场部按”人头月”算,财务按”预算科目”算。三本账之间没有换算关系,导致立项时大家都觉得”我出得不多”,执行时才发现总量对不上。

我在一家 400 人规模的硬件企业见过极端案例:同一个项目在研发部账上是 12 人 × 3 个月,在测试部账上是 5 人 × 6 个月,在采购部账上是 80 万元。三者折算成同一口径后,实际资源缺口达到 34%,而这个缺口直到项目进行到第 5 个月才被发现。

(2)目标口径不一致

“客户满意度提升”这句话,产品部理解成 NPS 提升,服务部理解成投诉率下降,销售部理解成续约率上升。三个指标相关但不等价,而且在资源冲突时,每个部门都会选择对自己 KPI 最有利的那个口径来解释。

这不是道德问题,是激励结构问题。如果制度不允许口径被随意解释,这种摩擦根本不会出现。

(3)决策链条错位

立项会上坐着的是各部门的”代表”,但这些人往往没有资源调配权。真正能拍板的是他们的上级,而上级不在会议室里。于是就出现了典型的”会开了、事没定”:代表们只能承诺”回去汇报”,而汇报的那一刻,承诺就被稀释了。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

3. 为什么小团队靠吼,大组织必须靠制度

10 人团队不需要立项制度,因为所有人的工作内容互为上下文,一句话就能对齐。但当组织超过 100 人、并行项目超过 10 个时,信息传递开始出现结构性损耗。

我做过一个粗略统计:在 150-300 人规模的组织里,一个跨 4 部门、周期 6 个月的项目,因为”信息未同步”产生的返工时间平均占项目总工时的 23%-31%。这个比例在 500 人以上组织会升到 35% 左右。数字的来源是 2022-2024 年间我参与诊断的 11 家企业的工时抽样,样本不大,但方向稳定:组织规模越大,沟通损耗越接近线性增长,而制度的边际收益也越大。

三、拆解常见误区:五种看起来正确、实际致命的立项做法

1. 误区一:把立项会开成”表态会”

典型的表态会特征是:领导讲愿景、各部门表决心、最后一致通过,全程没有一句反对意见。很多人把”没有反对意见”当成共识,其实是把”不敢反对”误读成”没有分歧”。

真正健康的立项会一定是有摩擦的。我现在主持立项会有一个硬规则:必须有人明确说出”这个目标我觉得做不到,理由是什么”。如果一场立项会 40 分钟没有出现任何一次实质性异议,我会判定会议失败,重新组织。

2. 误区二:目标被写成 KPI,而不是可验收承诺

看下面两个写法,感受一下差别:

  • 写法 A:提升系统稳定性,改善用户体验。
  • 写法 B:在 Q3 结束前,将核心接口 P95 响应时间从 820ms 降到 300ms 以内,错误率从 1.8% 降到 0.3% 以内;由基础架构组在每月最后一个工作日提供监测报告,产品部负责验收。

写法 A 无法验收,因为它没有主语、没有阈值、没有时间点、没有验收人。写法 B 可以验收,而且它天然暴露了”谁欠谁”的关系。写不出写法 B,说明这个目标还没有真正谈拢。

3. 误区三:用一套模板套所有类型的项目

很多组织为了让流程”规范”,把所有项目塞进同一套立项模板。结果是 20 人天的小工具改造要走 6 周审批,而 2000 人天的核心系统重构反而只用一张 2 页的申请表。

正确做法是按投入、影响面、不可逆程度做分级立项。分级不是偷懒,而是把治理成本配置到风险最高的地方。

立项等级 判定标准(参考) 必交材料 审批层级 典型周期
L1 轻量 ≤ 40 人天,单部门内,可回退 一句话目标 + 责任人 部门负责人 1-3 天
L2 标准 40-300 人天,跨 2 部门,影响可控 目标契约 + 资源账本 业务线负责人 + 协作部门确认 3-7 天
L3 重点 300-1500 人天,跨 3 部门以上 完整四件套 + 风险预案 跨部门评审委员会 1-3 周
L4 战略 > 1500 人天,或涉及不可逆变更 四件套 + 阶段退出机制 + 外部评审 经营层 3-6 周

4. 误区四:把审批当治理,把流程当制度

审批解决的是”能不能开始”,治理解决的是”怎么保证它不跑偏”。很多组织在立项阶段加了 7 个审批节点,却在项目中期零控制,这正是典型的重入口、轻过程。

我判断一套立项制度是否有效,会看一个比例:立项阶段的控制点数量 与 项目中期控制点数量的比值。如果这个比值大于 3:1,制度基本是失效的,因为它把力气全花在了最容易做的地方。

5. 误区五:只对齐”做什么”,不对齐”不做什么”

这是最容易被忽略、也最容易致命的一条。跨部门项目里,各部门真正缺的不是任务清单,而是明确的排除清单:本项目不解决哪些问题、不覆盖哪些系统、不对哪些指标负责。

没有排除清单,边界就会在执行中不断被侵蚀。今天销售部说”顺手把这个功能加上吧”,明天客服部说”顺便把那个报表也改了吧”。三个月后项目范围膨胀 60%,而周期和人力没变。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

四、专业判断逻辑:目标管理制度设计的五层结构

下面这套结构是我在 2022 年之后逐步收敛出来的,先后在 7 家不同规模的组织落地过。它的顺序不能颠倒,因为每一层都依赖上一层的输出。

1. 第一层:立项分级,先决定”这事值不值得进入流程”

分级的核心不是设门槛,而是把审批成本与项目风险匹配起来。分级标准应该用三个维度,而不是单一金额:

  1. 资源占用量:折算成统一口径的人天,这是最基础的维度。
  2. 不可逆程度:涉及数据迁移、组织调整、外部承诺的项目,不可逆程度高,应该升级处理。
  3. 跨部门数量:跨 1 个部门和跨 5 个部门,协调成本差 5 倍以上,不能同等对待。

分级必须定期校准。我的经验是每半年复算一次,因为组织中”平均项目规模”会随业务阶段变化。一家公司在扩张期项目平均规模是 280 人天,进入稳定期后会掉到 90 人天左右,此时原有的 L2 门槛就需要下调,否则会出现大量 L1 项目被误判为 L2。

2. 第二层:目标契约,把目标翻译成可验收承诺

目标契约是整个制度的心脏。它必须包含六个字段,缺一不可:

字段 要求 反面示例
结果指标 可量化、有基线值、有目标值 “显著改善”
验收时点 具体到日期,不是”项目结束时” “上线后评估”
责任主体 具体到岗位,不是部门 “研发部负责”
验收人 与责任主体不同的人或角色 无人
依赖前提 列出所有外部假设 空白
不做清单 明确排除范围 空白

其中“依赖前提”和”不做清单”这两栏,是区分成熟立项制度和初级制度的关键标志。多数团队的契约只有前四栏,所以一旦前提变化,整个目标就 silently 失效了,没有人发现,也没有人重新谈判。

如果你们用工具管理立项,目标是让这几个字段成为必填项而不是自由文本。下面是一份我常用的立项契约最小字段定义,可以直接作为配置依据:

project_charter:
project_id: PRJ-2024-0187

level: L3

goal:

metric: "工单首次响应时间 P50"

baseline: "4.2h"

target: "<= 1.5h"

verify_at: "2025-09-30"

owner:

role: "服务运营负责人"

department: "客户服务部"

verifier:

role: "产品总监"

department: "产品部"

assumptions:

"工单分级规则在 7 月底前完成改造"

"客服系统 API 在 Q3 内保持兼容"

out_of_scope:

"不涉及海外工单流程"

"不改造移动端工单入口"

exit_conditions:

"连续 2 个月响应时间未改善且无明确归因"

"关键依赖项延迟超过 6 周"

3. 第三层:权责矩阵,谁签字,谁担责,谁有否决权

RACI 是老工具,但在跨部门立项里经常被用错。最常见的错误是把”审批人”当成”责任人”。审批人只在入口出现一次,责任人要对结果负责到验收为止。

我在实操中会额外加一个角色:阻断者(Blocker)。阻断者拥有”在发现关键前提失效时暂停项目”的权力,而不需要经过层层上报。这个角色存在的意义是让项目在错误方向上停下来,成本远低于走完流程再复盘。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

4. 第四层:节奏与关口,什么时候必须重新评审

立项不是一次性事件。我通常设置四类强制重评审关口:

  • 里程碑关口:每完成一个阶段目标,必须重新确认下一阶段的资源与前提是否成立。
  • 时间关口:项目周期超过 3 个月的,每 6 周做一次目标健康度检查。
  • 事件关口:责任人变更、关键依赖失效、预算超支 15% 以上,任一触发即重评审。
  • 退出关口:到达预设的退出条件时,必须做出”继续 / 转向 / 终止”的明确决策,不允许默认继续。

其中退出关口是最容易被跳过、也是价值最高的一个。多数组织没有”主动终止”的机制,项目要么成功要么烂尾,没有第三条路。加入退出关口后,我在一家企业观察到项目平均终止时间提前了 4.2 个月,节省的投入占年度项目总预算的 6.8%。

5. 第五层:度量与复盘,用什么数据判断制度本身是否有效

制度也需要被度量。我建议跟踪五个指标,任何三个连续两个季度恶化,就应该重新审视制度设计。

度量指标 定义 健康参考区间
立项一次通过率 首次评审即通过的项目占比 55%-75%(过高说明缺压力测试)
目标口径争议率 执行期发生口径争议的项目占比 < 15%
范围蔓延率 实际范围相对立项范围的增长 < 20%
立项到启动周期 从提交到资源到位的中位天数 L2 ≤ 7 天,L3 ≤ 21 天
主动终止率 因触发退出条件而主动终止的占比 5%-12%(0% 说明退出机制未生效)

注意”立项一次通过率”这一项。很多管理者追求 100% 通过,但这恰恰说明立项会没有承担压力测试的功能。一个健康的立项制度,应该能让 25%-45% 的项目在首次评审时被打回补充材料。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

五、案例与数据观察:三个不同规模组织的落地过程

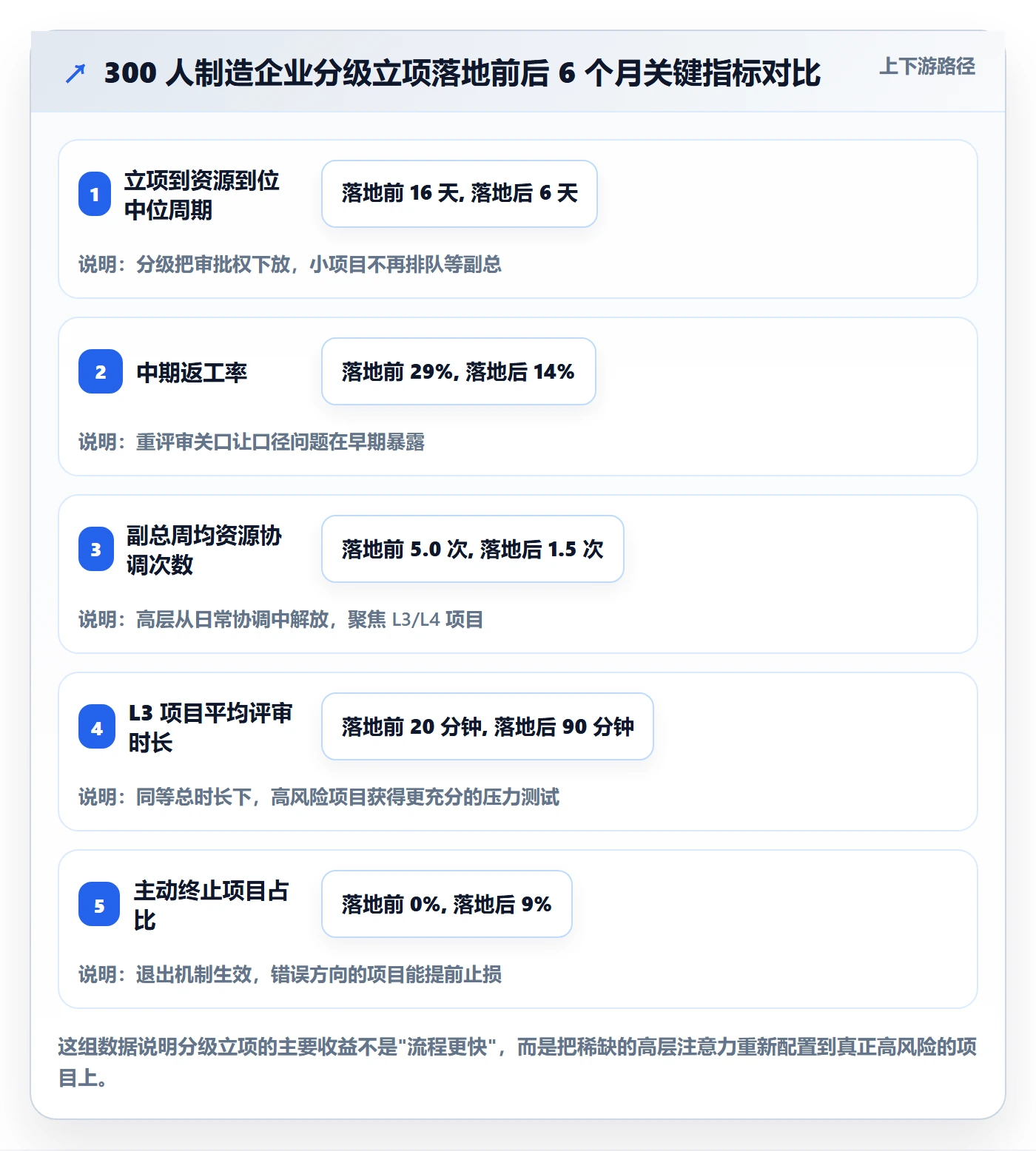

1. 场景 A:300 人规模的制造企业,从”全靠副总”到”分级立项”

这家企业原来的立项流程只有一条:任何跨部门项目都要经过分管副总签字。2022 年时副总手上同时挂着 23 个项目,平均每周要处理 5 次资源协调。

我们做的第一件事是把过去 12 个月的 47 个项目按人天做了分布统计,结果是:40 人天以下的占 51%,40-300 人天的占 34%,300 人天以上的只占 15%。也就是说,副总的审批工作量里,一半以上被小项目消耗掉了。

落地分级后,L1 项目由部门负责人自行决定,副总的审批量从每周 5 次降到 1.2 次,而 L3 以上项目的评审深度反而提升了,原来只能给 20 分钟的项目,现在能给 90 分钟。

半年后的数据变化:立项到资源到位的中位周期从 16 天降到 6 天;中期返工率从 29% 降到 14%;副总直接介入的资源协调会从每周 5 次降到 1.5 次。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

2. 场景 B:120 人 SaaS 公司的私有化部署项目

这是一家 120 人的 SaaS 公司,2023 年接到一个大型客户的私有化部署需求。项目横跨产品、研发、运维、交付、法务五个部门,预估 900 人天。因为客户要求数据不能出内网,项目必须完全在客户环境内交付。

这类项目在立项阶段最容易出的问题是:各部门按 SaaS 版本的惯性承诺工期,忽略了私有化环境的变量。运维部按云上经验估了 20 人天,实际因为客户内网不能直连镜像仓库,光依赖包离线化就花了 34 人天。

我们在立项阶段做了一次”前提失效演练”:把所有假设逐条列出来,然后问”如果这条不成立,谁会受影响、影响多少”。演练一共列出 17 条假设,其中 6 条被判定为”高概率失效”,包括镜像仓库不可直连、客户无 K8s 运维能力、内网无外网 NTP 源等。这 6 条全部提前做了预案,最终实际工期偏差控制在 9% 以内。

作为对比,该公司同期另一个未做前提演练的迁移类项目,工期偏差达到 41%。这类项目对工具有额外要求:需要支持私有化部署、能对接客户内网的代码托管与制品库,同时还要保证跨部门的需求、缺陷、发布节奏在同一处可见。

在这类中大型组织里,我比较倾向用可配置工作流、支持私有化部署的项目管理平台承接立项后的执行。像 PingCode 这类平台主要服务中大型企业及 100 人以上组织,支持私有化部署,也能从 Jira 平滑迁移,对于既要满足客户内网合规、又不希望推翻原有研发习惯的团队,是一个相对务实的选择,也常被当作国产替代方案来评估。

但要说清楚:工具只承接制度,不替代制度。如果目标契约的六个字段没有定义清楚,换任何平台都只是把混乱搬到线上。我的顺序始终是:先定制度骨架,再选工具,最后配自动化。

3. 场景 C:1200 人组织的多法人项目治理

第三家是一个 1200 人、包含 3 个法人主体的集团。它的特殊之处在于:跨法人项目涉及内部结算,项目投入要在法人之间分摊,所以”资源账本统一”这件事不只是管理问题,还是财务问题。

这家企业的做法值得参考,他们把立项契约里的”资源账本”字段直接连到财务的内部结算口径上,项目立项时就要确定分摊比例和结算科目。结果是立项周期从 24 天延长到 31 天(多了 7 天财务确认),但项目结算阶段的争议从每年 14 起降到 2 起。

这笔账怎么算都是划算的:7 天的立项延迟,换掉了每年约 480 小时的财务争议处理时间。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

六、不同情况下的行动建议

1. 50 人以下组织:不要建立完整制度,只固化一个动作

这个规模建完整立项制度是自伤。我的建议是只固化一件事:任何跨部门的事情,在开始前必须写下一句包含”谁、什么时候、交出什么、谁来验收”的话,并贴在大家都能看到的地方。

不需要分级,不需要委员会,不需要正式文档。需要的只是逼着大家把话说清楚。这个阶段最有效的工具是公开的、所有人都能看到状态的看板,而不是复杂的审批流。

2. 50-200 人组织:建立三级立项 + 目标契约六字段

这个规模开始出现”部门墙”,需要正式的分级。建议只做 L1/L2/L3 三级,避免 L4 带来的审批负担。目标契约的六个字段必须是必填项,尤其是”依赖前提”和”不做清单”,这两项在这个规模的组织里回报率最高。

同时开始建立”退出关口”。这个规模的组织最有动力做止损,因为资源紧张,一个错误项目的机会成本极高。

3. 200-1000 人组织:四件套齐全 + 四类重评审关口

这是制度收益最大的区间。建议完整落地四件套(目标契约、权责矩阵、资源账本、退出条件)和四类关口(里程碑、时间、事件、退出)。

关键点是把决策权尽量下放到项目组和部门层,只把范围变更、预算超支、跨部门资源冲突三类事情留给上层。工具层面要开始考虑统一的数据底座,因为此时跨系统的信息不同步会成为主要损耗来源。

4. 1000 人以上或多法人组织:治理与结算打通

这个规模的立项制度必须和财务口径打通,否则资源账本永远是两套。建议把资源账本字段直接映射到内部结算科目,立项时即确定分摊规则。

同时要建立独立的立项评审能力,不能由业务方自己评审自己。可以是一个虚拟的评审委员会,由产品、技术、财务、法务各出 1 人,固定每周一次评审窗口。

七、不同情况下的取舍:没有最优解,只有匹配解

1. 速度 vs 完备性

每增加一个立项字段,都会带来周期延长。我建议的取舍原则是:看项目的不可逆程度,而不是看金额。

不可逆的项目(数据迁移、架构替换、组织调整、对外承诺)值得多花 2 周立项;可逆的项目(试点功能、内部工具、临时活动)不值得。很多人按金额判断,结果是在一个 50 万元但完全可回退的营销活动上花了 3 周,却在一个 30 万元但涉及数据不可逆的项目上花了 3 天。

2. 标准化 vs 灵活性

标准化能降低协作成本,但会牺牲对特殊场景的适配。我的建议是只在字段层面标准化,不在流程层面标准化。也就是说,目标契约的六个字段必须统一,但不同等级的项目可以走完全不同的流程路径。

这个取舍在很多项目管理平台的配置能力上体现得很直接。支持自定义工作流、字段必填校验、按项目类型走不同状态机的平台,能让你在不牺牲标准化的前提下保留灵活性;如果平台只支持一种固定流程,你只能在”制度变形”和”业务别扭”之间二选一。

3. 集中管控 vs 部门自治

集中管控的好处是资源可全局调配,坏处是响应慢、部门动力弱。部门自治的好处是响应快,坏处是资源重复投入。

我的判断标准是看组织的资源稀缺程度:资源极度稀缺(预算受限、关键人才少)时倾向集中管控,因为重复投入承受不起;资源相对充裕、竞争重点是响应速度时,倾向部门自治。

4. 自研 vs 采购

这是一个经常被低估的取舍。自研立项系统的显性成本是人力,隐性成本是持续维护。我见过一家 300 人公司自研的项目管理系统,上线 18 个月后因为维护人力离职而停摆,期间收集的历史数据全部无法迁移。

我的经验判断:年项目数少于 300 个、没有专职平台团队的,不要自研立项系统。这个规模的定制需求用平台的自定义字段和工作流基本能覆盖。只有当组织存在极特殊的合规要求(比如必须完全内网、必须自建审计链)时,自研才有意义。

如果有国产替代或从 Jira 迁移的诉求,PingCode 这类支持私有化部署的平台可以纳入评估,特别是对于研发流程已经相对成熟、不希望推倒重来的中大型团队。评估时要重点看三件事:历史数据的迁移完整度、工作流的可配置深度、以及私有化环境下的升级路径是否清晰。

5. 强流程 vs 强文化

最后这个取舍最根本。强流程靠规则约束行为,强文化靠共识驱动行为。两者不是对立的,但资源投入方向不同。

我的观察是:强文化在人少、目标单一、迭代快的组织里效率更高;强流程在人变多、目标多元、周期变长时更稳。多数组织的问题不是选错了,而是转型时点判断错了,在需要流程的规模上还在靠文化,或者在人还很少时就上了重流程。

项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程

八、把制度真正落地的三个动作

1. 先做一次历史项目复盘,用数据确定你的分级阈值

不要把别人的分级标准直接搬过来。把过去 12 个月的项目按人天做一次分布统计,看 50 分位、75 分位、90 分位分别落在什么值上,用这些分位数作为分级边界。这样得到的分级标准才符合你组织的真实项目结构。

2. 用一份契约模板跑完一个真实项目,再全量推开

制度建设最大的失败模式是”一次性全面推行”。我建议选一个正在启动的 L2 或 L3 项目,完整跑一遍四件套,记录每个字段填写的困难点和争议点。通常跑完一个项目后,原始模板会被修正 30% 以上,这些修正只有在实战中才能发现。

3. 把”退出关口”写进流程,而不是写进倡议

退出机制如果没有流程承载,就等于不存在。必须明确:谁有权触发重评审、触发后多少天内必须给出决策、决策结果由谁记录。这三个问题没有答案,退出条件就只是一句好听的话。

结语:立项是唯一一次你能用最低成本改变项目结局的机会

回到开头那个 40 分钟的立项会。它的问题是:所有人都以为立项只是”开始”,而不是”承诺”。做完这篇文章里的分析后,我更加确信一件事,项目管理的真正杠杆在立项,而不在执行。

执行阶段的优化空间通常是 10%-20%,而立项阶段的优化空间可以到 300% 以上:一个被及时否掉的项目,省下的是 100%;一个被提前对齐口径的项目,省下的是中期 200-300 人天的返工。

如果你的下一步只有一个动作能做,我建议是这个:找出手上正在推进的跨部门项目,逐个检查目标契约的六个字段,凡是缺”依赖前提”或”不做清单”的,本周内补上,并让责任人和验收人各自确认一次。这个动作成本不到 2 小时,但它大概率能帮你在未来三个月省下两位数的返工会议。

如果你的组织已经超过 100 人、并行项目超过 10 个,那第二步就是把分级立项和退出关口写进制度,并选择能承载自定义字段与工作流的项目管理平台作为载体。制度定骨架,工具做承载,两者顺序不能颠倒,做反了就是花钱买混乱。

常见问题解答(FAQ)

1. 跨部门立项时,各部门目标不一致、各说各话,怎么把目标对齐?

我之前参与过好几次跨部门立项,最典型的一次是研发要先把系统稳定性做上去,销售要先把大客户的定制交付做出来,两边在评审会上吵了两小时,最后什么也没定下来。后来我才意识到,问题不是方案不好,而是大家嘴里的“成功”根本不是一回事。所以我现在特别想知道,立项阶段到底该怎么把目标对齐,而不是等开工后再返工。

做法是先写“项目目标卡”,一页纸,只写四件事:业务目标、成功标准、明确不做什么、关键里程碑。对齐会只讨论这四件事,不讨论技术方案和排期,因为一旦聊方案就会各自站队。要求每个部门代表用自己的话复述一遍目标,口径一致才进入下一环节。

判断依据很简单:如果两个部门对“成功”的描述无法收敛到同一个指标上,说明目标没对齐,先别开工。数据口径必须写全:基线值、目标值、统计周期、数据来源,比如“订单履约时长从72小时降到24小时,取每月全量订单的中位数,数据来自订单系统”。凡是“提升”“优化”“加强”这类不可验证的动词,一律退回重写。

2. 立项制度怎么设计才不会沦为填表走形式?具体几步、谁拍板?

我们公司之前搞过一版立项流程,结果所有项目都要填十几页材料,走三级审批,最后大家干脆先干活后补流程,制度彻底失效。我自己后来参与重做流程时才明白,问题出在没有按投入大小分级,小项目被大流程压死了。所以我很想搞清楚,一套能真正跑起来的立项制度应该长什么样。

建议做三级分级流程:轻量立项用一页纸,部门内审批,1到2个工作日闭环;标准立项用三页材料,走跨部门评审会,5个工作日内给结论;重大立项需要商业论证加资源承诺书,上公司级决策会。分级依据按投入人天和影响面来定,比如20人天以内走轻量,20到100人天走标准,超过100人天或跨三个以上部门走重大。

拍板权必须唯一,每个项目指定一个决策人,评审会只给建议不搞投票,否则责任会被稀释到没人负责。同时写一条“默认通过”规则:评审会后48小时内没人提出带具体理由的反对意见,项目自动通过,这条能挡掉大量拖延。材料模板统一固定,别让每个项目组从头造轮子。

3. 同时有好几个项目抢同一批人,优先级到底怎么定才服众?

我们研发团队一共就十几个人,去年一个季度同时立了七个项目,每个人都觉得自己的事最急,排期表改到第五版还是有人不满意。我更头疼的是,每次排序都变成谁嗓门大谁赢,事后还说不清依据。所以我一直想找一套能公开、可复算的排序方法,而不是靠拍脑袋。

先做容量盘点,这是所有排序的前提。把团队季度可用人天算出来:人数乘以工作日再乘以可用系数0.7,扣掉例会、日常支持、休假和线上问题处理。然后把所有在跑项目和待立项项目的预估人天加总,如果超过容量的120%,说明必然有项目延期,此时讨论的重点应该是砍谁,而不是怎么排得更紧凑。

排序用加权打分卡:战略契合度40%、业务收益30%、实现成本20%、风险与依赖10%,每个维度按1到5分打分,评委先独立打分再集体校准,规则上不允许先看总分再回头改单项分。判断依据是:当两个项目总分差在1分以内,就看“不做会怎样”,谁能说清不做的具体损失,金额、客户名、合规风险,谁优先。

排序结果要公开,被砍掉的项目写明重新评估的时间点,不要含糊搁置,否则它会以“偷偷做”的形式回来。

4. 立项之后目标不断跑偏、需求越加越多,该怎么管?

几乎每个项目都逃不过这个循环:立项时说得清清楚楚,开工两个月后需求加了三轮,里程碑推了两次,最后交付的东西跟当初的目标已经不是一回事了,但没人能说清是哪一步开始偏的。我自己踩过这个坑之后,特别想知道有没有办法既不把变更一刀切禁掉,又能守住目标。

思路是把变更制度化,而不是禁止变更。设一道变更闸门:范围变化累计超过原预估人天的15%,或者里程碑推迟超过一周,就必须走变更单,写清变更内容、影响、代价、由谁批准。审批按影响分级:不影响里程碑的小变更由项目负责人记录即可,中等变更由决策人批,影响目标或预算的大变更必须回到评审会。

同时每周开15分钟的目标对齐会,只回答三个问题,本周交付对目标有没有推进、有没有新增阻塞、下一个里程碑还准不准,超时就散会,别变成汇报会。复盘口径要固定:结项时拿立项时的目标卡对照,统计目标达成率、范围变更次数、延期天数这三个数字,并把它们作为下个季度立项评审的参考输入。

数据积累两个季度以后,你会发现延期不是执行力问题,而是立项时的容量估算普遍偏乐观约30%,这才是真正要修的地方。

读者评论

林
林知夏

文中的帕累托图和漏斗图很直观,但63个项目的样本来源如果集中在互联网或软件行业,结论未必适用于硬件、强监管项目。另外,60人天立项换回880人天返工,这个倍数更像事后归因,真要对比得看立项充分组的基线,否则容易把执行波动也算进立项账上。

汪
汪星宇

我们公司也上过某项目管理平台,把目标、责任人、验收标准都填了,但季度排期一变,研发照样把项目人天挪走。我的感受是,四件套能治‘没写下来’,治不了‘写了也不算数’。如果没有预算锁定或绩效挂钩,资源账本最后还是部门领导一句话的事。

郭
郭婉清

没有异议就算失败’这条我保留意见。有些项目在会前已经私下对齐,会上本就是走确认;硬逼着提反对,反而催生表演式争论。更关键的是分歧出现后有没有升级和裁决机制,否则写再漂亮的权责矩阵,遇到真冲突还是得找老板拍板。

文章包含AI辅助创作:项目目标管理指南:跨部门团队如何做好项目立项,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284271
