DevOps 落地实践怎么推进,真正难的通常不是选哪款流水线工具,而是回答三个更现实的问题:哪个交付瓶颈值得优先解决、谁对改进结果负责、用什么数据证明改进确实发生。我见过不少团队已经接入自动构建和自动部署,但发布仍然依赖群聊通知、人工核对配置,出了问题也找不到完整变更记录。这类项目表面上“有了 DevOps”,实际上只是把旧流程搬进了新工具。
我的判断是:DevOps 应该被当成交付系统改造项目,而不是工具采购项目。更稳妥的推进顺序是“现状诊断,小范围试点,跑通最小闭环,指标验收,逐步复制”。如果一开始就全面建设平台、统一所有团队流程,往往会在权限、遗留系统、组织协作和使用习惯上同时遭遇阻力。
一、先讲核心结论:DevOps 要从交付瓶颈开始
1. 先解决等待和返工,而不是先堆工具
我通常会先要求团队把一次变更从代码提交到生产验证的全过程画出来,而不是先列出需要采购的产品。流程图中要标出每一个等待点、人工操作点、重复录入点和责任交接点。很多团队在这一步就会发现,真正耗时的环节并不是构建,而是测试环境排队、审批等待、制品查找、配置核对和上线后确认。

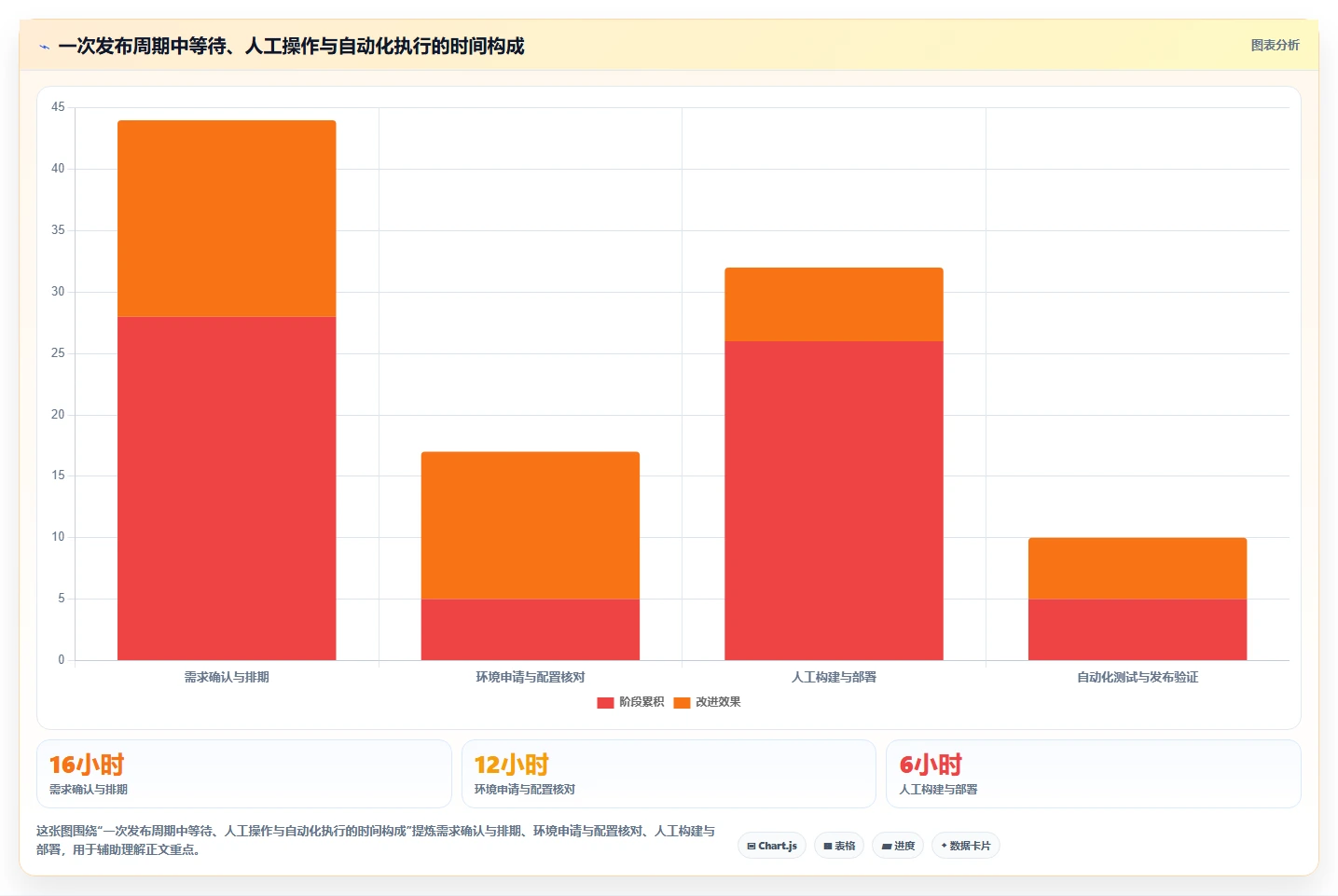

例如,一个服务从提交代码到生产上线平均需要五天,其中真正执行构建、测试和部署的时间可能不到四小时。剩余时间分散在需求确认、测试排期、环境申请、人工审批和跨部门等待中。如果只把构建时间从二十分钟缩短到五分钟,对整体交付周期的改善非常有限。
判断优先级时,我会优先选择“高频、可测量、可控风险”的瓶颈。低频但复杂的遗留系统可以后置;频繁发布但经常因为环境不一致失败的服务,通常更适合作为首个试点。
2. 先跑通一个最小闭环,再谈平台化
DevOps 的最小闭环不需要一开始就包含所有能力。对多数团队而言,先做到“代码提交、自动构建、自动测试、制品留存、测试环境部署、发布后验证”已经足以暴露大量流程问题。这个闭环跑通后,再接入生产审批、灰度发布、自动回滚、安全扫描和运行监控。
我不建议把“流水线步骤最多”当成成熟度标准。一个拥有二十个步骤、但每次都需要人工干预的流水线,可能不如一个只有六个步骤、能够稳定运行并留下完整记录的流水线有价值。
3. 速度、质量和恢复能力必须一起看
只考核发布次数,很容易诱导团队拆分变更、降低检查门槛,甚至绕过正式流程。DevOps 的效果至少要同时观察交付效率、变更质量和故障恢复能力。常用指标包括部署频率、变更前置时间、变更失败率和平均恢复时间,这些指标与 DORA 研究体系中的核心指标相近,但企业内部必须先统一统计口径。
例如,“变更失败率”不能简单等同于“流水线失败率”。前者通常关注导致生产回滚、热修复或服务故障的变更,后者还包含测试阶段被拦截的普通失败。两者混在一起,管理层会误判质量,团队也会失去改进方向。

二、为什么很多企业做了 DevOps,却没有真正见效
1. 流水线上线了,但发布路径没有改变
最常见的情况是,平台团队搭建了流水线,研发可以点击构建,测试可以查看结果,但生产发布仍然需要运维人员登录服务器执行脚本。流水线只是生成了一份“请运维发布”的通知,并没有改变制品流转、权限审批、环境配置和回滚机制。
这种做法不是完全没有价值,但不能称为完整的持续交付。它最多完成了交付链路中的一段自动化。验收时不能只问“有没有流水线”,还要问“从提交到上线是否仍存在必须依赖某个个人的手工步骤”。
2. 先买平台,后找问题
平台选型往往比流程诊断更容易推动,因为采购、演示和上线都有明确动作。但如果团队没有定义目标,平台功能越多,越容易出现权限混乱、模板过度复杂、重复建设和使用率下降等问题。
我在评估平台时,会把需求分成三层。第一层是必须解决的交付问题,例如制品不可追溯、环境配置不一致、人工部署容易出错。第二层是需要逐步增强的治理能力,例如统一模板、权限隔离和审计。第三层是进阶能力,例如智能运维、异常预测和跨团队效能分析。第三层能力不能替代第一层问题的解决。
3. 把 DevOps 变成运维部门的额外工作
如果研发只负责提交代码,测试只负责执行测试,运维负责维护所有流水线和发布规则,那么组织实际上没有形成共同交付责任。运维会成为瓶颈,研发会觉得流程变慢,平台团队则被迫不断为各个项目做定制化开发。
更合理的方式是建立共同责任边界。研发对代码质量和服务可部署性负责,测试对质量门禁和自动化覆盖负责,运维对运行环境、发布安全和稳定性负责,平台团队提供公共能力和模板。出现问题时,不是简单追究某个部门,而是查看交付链路中哪个控制点没有发挥作用。
4. 一开始设置过多阻断规则
安全扫描、代码规范、测试覆盖率和依赖检查都很重要,但如果在试点第一周就设置大量强制阻断,团队很容易通过关闭规则、绕过流水线或私下发布来恢复速度。流程一旦被绕开,后续再想收回来会非常困难。
我更倾向于把门禁分成提示、警告和阻断三个级别。初期先收集误报率和实际影响,确认规则稳定后再升级为阻断。生产安全、密钥泄露和高危漏洞可以直接阻断;低风险代码风格问题则可以先提示并纳入迭代计划。

三、推进 DevOps 的专业判断逻辑
1. 用四个问题判断是否适合推进
不是所有项目都应该立刻进行同样强度的 DevOps 改造。我会先让负责人回答四个问题:当前发布是否足够频繁,发布是否经常出错,交付链路是否能采集数据,团队是否拥有可以持续投入的负责人。
如果四个问题的答案大多是否定的,企业仍然可以做基础标准化,但不应急于建设复杂平台。对于每季度才发布一次、系统长期处于维护状态的项目,先解决版本管理、变更审计和回滚预案,可能比建设完整持续交付体系更划算。
2. 用“收益,风险,可复制性”选择试点
试点不能只看业务重要性。核心交易系统虽然重要,但如果依赖几十个外部系统、发布需要多个监管审批、团队又处于架构迁移期,改造结果很难归因。第一个试点更适合选择业务边界清楚、团队稳定、发布频率较高且风险可控的服务。
我通常会给候选项目做三项评分:收益,关注当前等待和返工是否严重;风险,关注失败后是否能快速回滚;可复制性,关注流程能否沉淀成模板并推广到其他项目。三项中有一项明显过低,就应该降低试点范围,而不是强行推进。
3. 用“最小可行闭环”控制项目边界
试点阶段要明确“不做什么”。例如,第一阶段不同时改造所有代码仓库,不强制所有团队更换技术栈,不把所有历史服务都纳入统一模板,也不把智能运维作为验收条件。边界越清晰,团队越容易形成可验证的成果。

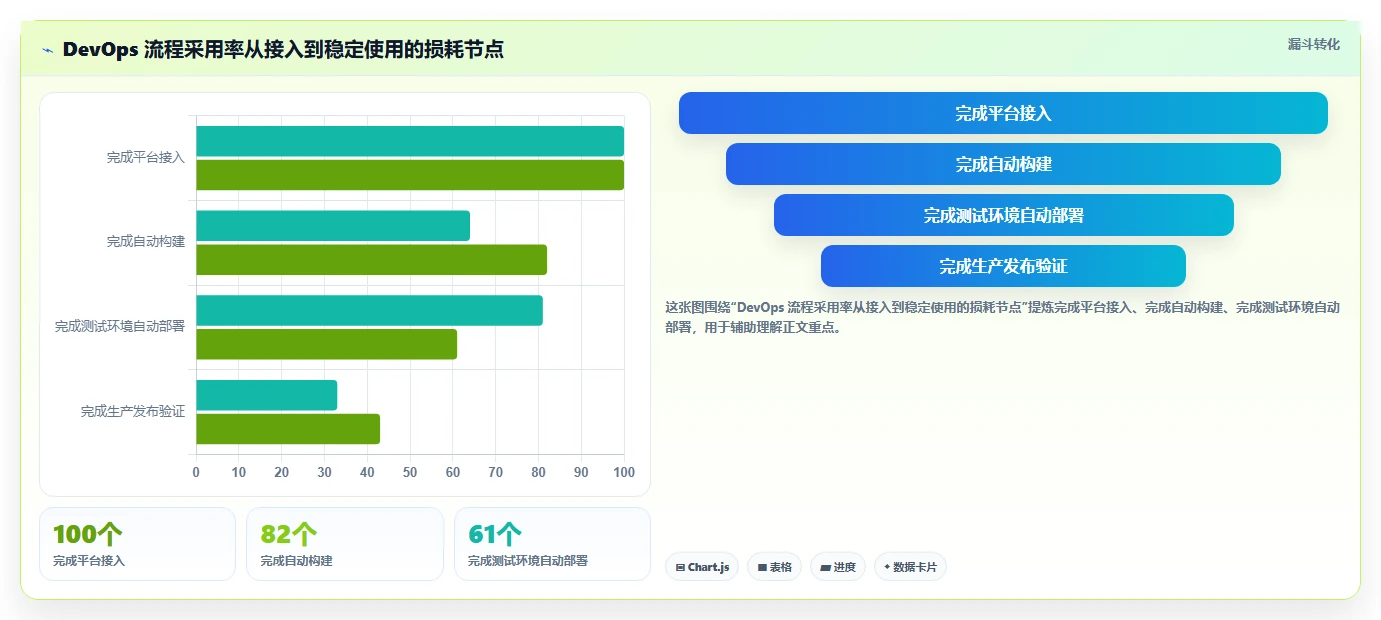

一个合格的试点目标应该能在八到十二周内验证。例如:测试环境部署从人工操作改为自动执行;每次发布都有唯一制品版本;生产变更能够关联代码、审批和验证结果;发生故障时可以在约定时间内回滚。目标必须是动作和结果的组合,而不是“提升研发效能”这种无法验收的表述。
4. 用指标区分“系统问题”和“流程问题”
流水线失败不一定是工具问题。失败原因可能来自代码缺陷、测试数据不完整、环境资源不足、凭证过期、依赖服务不可用或审批超时。若所有失败都归结为平台不稳定,团队会不断换工具,却无法解决根因。
我建议对失败记录进行分类,并至少保留失败阶段、责任归属、恢复耗时和是否影响生产四个字段。连续统计四周后,团队通常可以看出主要损耗来自哪里,再决定是优化脚本、补自动化测试,还是调整资源和审批机制。

四、从现状诊断到规模化推广的落地方法
1. 第一阶段:画出真实交付链路
现状诊断不是召开一次汇报会,而是跟着最近三次真实发布记录逐步还原过程。需要记录谁提交代码、谁触发构建、谁准备环境、谁执行测试、谁审批发布、谁确认结果,以及每一步实际花了多长时间。
我建议不要只访谈管理者。研发、测试和运维看到的流程往往不同。管理者可能认为“已经实现自动部署”,但研发知道生产仍然要找某位运维人员执行脚本,测试则可能发现每次发布都要重复准备一套环境。
第一阶段的输出应包括四项内容:
- 当前交付流程图,标明等待、返工和手工操作;
- 最近一段时间的发布基线,包括频次、周期和失败情况;
- 试点候选项目及其依赖关系;
- 必须保留的审批、审计和安全约束。
2. 第二阶段:建立代码、制品和环境的基本秩序
自动化建立在可重复的输入之上。如果分支策略不清晰、构建依赖随开发者机器变化、制品没有统一仓库、环境配置散落在个人电脑中,流水线越自动化,错误传播得越快。
这一阶段不需要追求复杂编排,但要先统一几个基本规则:代码提交必须可追溯,构建结果必须生成唯一版本,部署必须使用同一份制品,环境配置必须与应用制品分离管理,敏感信息不能写入代码仓库。
| 基础对象 | 最低要求 | 验收方式 | 常见风险 |
|---|---|---|---|
| 代码仓库 | 提交人、分支、变更记录可追溯 | 随机抽查三次发布记录 | 绕过评审直接合并 |
| 构建结果 | 每次构建产生唯一版本 | 制品可独立下载和复现 | 用“最新版”覆盖旧版本 |
| 运行配置 | 配置与代码分离并可审计 | 检查测试和生产配置差异 | 人工复制配置造成错配 |
| 部署环境 | 环境创建和初始化步骤明确 | 重复部署验证一致性 | 依赖个人机器或临时脚本 |
3. 第三阶段:跑通测试环境的自动交付
我建议先从测试环境开始,而不是直接挑战生产无人值守发布。测试环境能够较低成本地暴露构建、依赖、配置和部署问题,也便于研发和测试共同参与验收。
测试环境的最小流程可以是:代码合并后触发构建,执行单元测试和静态检查,生成带版本号的制品,自动部署到测试环境,执行接口或集成测试,最后输出健康检查结果。每一步都要保留日志和结果,失败后能够定位到具体阶段。
这一阶段最容易被忽略的是失败后的处理。团队不能只规定“成功后自动部署”,还要规定“失败后谁接收通知、多久响应、是否允许重跑、重跑前是否必须修复根因”。没有失败处理机制,自动化流程仍然会退化为人工盯盘。
4. 第四阶段:逐步接入生产发布和回滚
生产发布需要把自动化和风险控制结合起来。对于低风险服务,可以采用自动部署加发布后验证;对于高风险服务,可以保留人工审批,但要求审批基于版本、测试结果、影响范围和回滚方案,而不是在群聊中回复一句“可以上线”。
回滚不能只写在文档里。至少要在测试环境验证过旧版本制品可用、数据库变更是否兼容、配置能否恢复、流量切换是否可执行。尤其是涉及数据库结构变化的发布,单纯回退应用版本并不一定能恢复服务。
生产验收可以设置以下检查:
- 发布版本是否能够关联代码提交和构建结果;
- 变更前后的关键服务指标是否有基线;
- 健康检查、错误率和核心接口是否自动验证;
- 异常时是否能够在规定时间内停止扩散;
- 回滚或前向修复路径是否经过演练。
5. 第五阶段:沉淀模板并复制,而不是复制所有细节
试点成功后,平台团队要沉淀的是可配置模板,而不是一套任何项目都必须照抄的复杂流程。不同技术栈、部署形态和监管要求需要保留差异,但代码检查、制品命名、发布记录、权限管理和指标采集可以尽量统一。
规模化推广时,建议按业务风险和技术成熟度分批次推进。第一批复制到与试点相似的项目,第二批再覆盖依赖更多或合规要求更高的系统。每扩大一次范围,都要重新评估平台资源、支持成本和团队反馈。

五、以中大型企业平台为例:如何判断工具是否真正有价值
1. 工具选型要围绕交付链路,而不是功能清单
对于 100 人以上、存在多个研发团队和多个业务系统的组织,工具选型的难点通常不是有没有构建能力,而是能否承载多团队协作、权限隔离、流程统一、制品管理、审计追踪和多环境发布。
以 PingCode 这类面向中大型企业的研发协作与交付平台为例,我在评估时不会先看演示页面有多少模块,而会把一个真实项目的完整链路带进去验证:需求是否能关联到研发任务,代码提交是否能回溯到需求,构建结果是否能关联版本,测试结果是否能成为发布依据,生产变更是否保留审批和审计记录。
如果平台只能分别展示需求、测试、发布和缺陷,却不能建立对象之间的关联,那么它仍然可能只是多个功能模块的集合。真正有价值的是让团队能够从一项生产变更反向追溯到版本、代码、测试、审批和责任人。
2. 私有化部署和迁移能力要放进企业现实约束中判断
中大型企业常常受到数据安全、网络隔离、国产化环境、权限审计和已有系统投资的约束。对于这类组织,私有化部署能力不是宣传页上的附加项,而是决定平台能否进入生产环境的前置条件之一。
如果企业已经使用 Jira 等项目协作工具,迁移也不能只看“能否导入任务”。更重要的是检查用户、项目、字段、工作流、附件、历史记录和权限关系是否能够平滑转换。迁移前要先做数据盘点,区分必须保留的数据、可以清理的数据和不建议迁移的历史数据。
从国产替代角度看,平台是否适合企业,不应只依据“支持国产化”几个字判断。需要结合操作系统、数据库、中间件、身份认证、制品仓库、代码托管和部署环境逐项验证。兼容性清单、试点环境和迁移演练,比口头承诺更有决策价值。
3. 用真实项目做四项验证
我建议企业在选型阶段准备一个脱敏的真实项目,而不是只使用厂商提供的标准演示项目。标准演示往往路径顺滑,无法暴露企业的权限、流程和历史数据问题。
- 链路验证:从需求、任务、代码、构建、测试到发布,验证对象是否能够互相追溯。
- 权限验证:模拟研发、测试、运维、外包人员和审计人员,检查最小权限是否可落地。
- 迁移验证:抽取一组真实项目数据,验证字段、历史记录、附件和工作流的转换质量。
- 运维验证:模拟备份、升级、故障恢复和离线环境操作,评估平台长期维护成本。
4. 用总拥有成本,而不是采购价格做比较

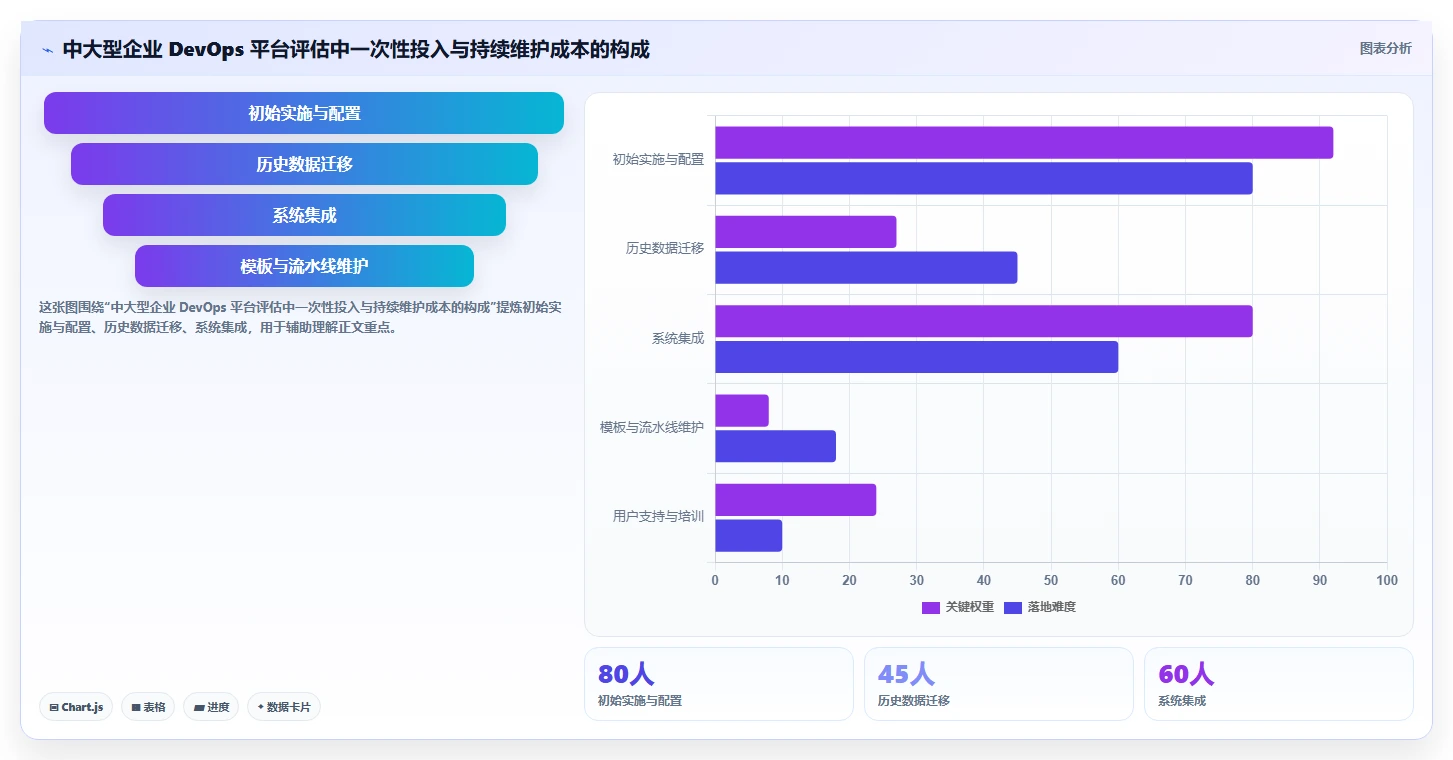

平台的成本包括许可或订阅费用,也包括实施配置、历史数据迁移、集成开发、培训、权限治理、流水线维护和后续升级。一个价格较低但需要大量定制开发的平台,长期成本可能高于初始价格更高、但标准能力更完整的方案。
我会把成本拆成一次性成本和持续性成本,并单独估算“每月需要平台团队维护多少人天”。如果平台上线后每个新项目都需要平台工程师手工配置,规模化推广很快会遇到人力瓶颈。

六、DevOps 指标怎么设计,才不会把团队带偏
1. 先统一指标定义和统计口径
指标争议通常不是因为团队不愿意提供数据,而是因为每个人对指标的理解不同。例如,部署频率可以按生产部署次数计算,也可以按成功部署次数计算;变更前置时间可以从代码提交算起,也可以从需求进入开发算起。
企业应在指标名称后面写清起止时间、统计对象、排除条件和数据来源。指标字典不需要复杂,但必须让研发、测试、运维和管理层看到同一张数据表时,得出相同结论。
| 指标 | 建议定义 | 适合观察什么 | 不宜单独说明什么 |
|---|---|---|---|
| 部署频率 | 单位时间内成功完成的生产部署次数 | 交付节奏和批量大小 | 不能单独证明质量提升 |
| 变更前置时间 | 代码进入主干到生产部署完成的时间 | 交付链路等待和处理效率 | 不能替代需求周期分析 |
| 变更失败率 | 导致回滚、热修复或生产故障的变更占比 | 发布质量和风险控制 | 不能与普通构建失败混为一谈 |
| 平均恢复时间 | 生产异常发生到服务恢复的平均耗时 | 监控、响应和恢复能力 | 不能单独说明故障预防能力 |
2. 把指标分成结果指标和过程指标
部署频率、变更失败率和平均恢复时间属于结果指标,能够反映最终效果,但通常滞后。流水线成功率、自动化测试覆盖率、环境自动化比例和发布后验证覆盖率属于过程指标,可以更早发现执行问题。
如果结果指标没有改善,团队应回到过程指标中寻找原因。例如,部署频率没有提升,可能是审批等待时间过长;变更失败率上升,可能是测试环境与生产环境差异扩大;恢复时间没有下降,可能是监控没有覆盖新服务,而不是部署工具本身的问题。
3. 不要把所有指标都绑定个人绩效
DevOps 指标首先用于发现交付系统的瓶颈,而不是给个人排名。把发布频率直接绑定到研发绩效,可能导致拆分无意义变更;把流水线成功率绑定到平台团队绩效,可能导致平台团队降低质量门槛。
更合理的做法是把指标用于团队复盘和管理决策。指标变差时,先问流程、依赖和资源是否发生变化,再决定是否需要调整规则。只有当指标能够反映团队真正可控的行为,并且不会诱导错误行为时,才适合进入考核体系。

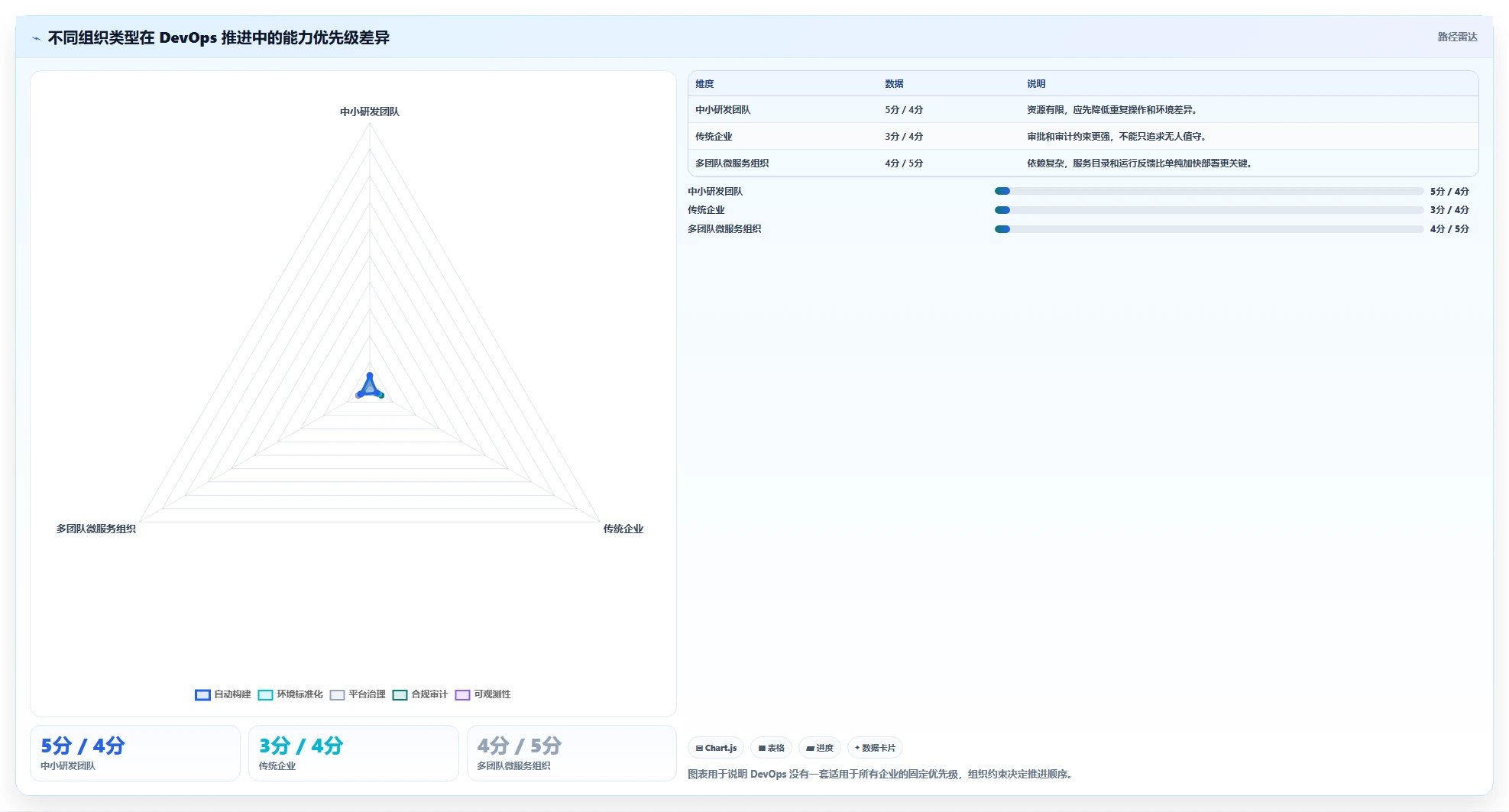

七、不同类型企业的推进策略与取舍
1. 100 人到 300 人的研发团队:先轻量标准化
这类团队往往没有独立的平台工程团队,研发、测试和运维人员身兼多职。推进重点应放在统一代码流程、构建模板、制品管理和测试环境部署,尽量减少需要长期维护的自定义组件。
取舍上,应优先选择能够快速复用的标准能力,而不是追求高度定制。一个覆盖主要项目、维护成本可控的模板,通常比只服务一个项目的复杂流水线更适合这类团队。
2. 300 人以上的中大型研发组织:先治理边界,再建设公共平台
团队规模扩大后,最大问题通常变成重复建设和规则不一致。不同部门可能使用不同代码规范、制品命名、发布审批和质量门禁,导致管理层无法横向比较交付效率。
这类组织可以建设公共平台,但必须划分“统一项”和“可配置项”。身份认证、审计、制品追溯和核心指标应尽量统一;技术栈、测试策略、部署方式和发布窗口则应保留合理差异。
3. 传统企业:不要绕开审批,而要让审批可追溯
传统企业常见的误区是把 DevOps 等同于取消审批。实际上,强监管环境需要的不是完全无人干预,而是让审批基于明确证据,并且能够追溯变更内容、测试结果、影响范围和回滚方案。
在这类场景中,自动化可以先替代重复的信息收集和表单填写,再逐步优化风险评估和发布验证。保留必要控制,不等于保留低效手工操作。
4. 多团队微服务组织:先治理依赖和可观测性
微服务数量多并不意味着一定适合马上全面自动化。服务之间的接口依赖、数据库变更、配置管理和发布顺序如果没有治理,自动部署可能会加快故障扩散。
这类组织应优先建立服务目录、接口责任人、版本兼容规则和关键链路监控。对于跨服务变更,可以采用分批发布、契约测试和兼容性检查,避免把所有服务绑定在一次大规模发布中。

八、常见误区的纠偏方法
1. 误区一:把“全自动”当成唯一目标
全自动发布适合风险可控、验证充分、回滚成熟的场景,但不是所有系统都应该追求同样程度的无人值守。高风险金融交易、核心数据结构变更和强监管系统,保留人工审批可能是合理选择。
专业判断不在于“有没有人工审批”,而在于审批是否有价值。如果审批人只是确认群聊中的一句“可以发布”,它就是低效控制;如果审批人根据版本、影响范围、测试证据和回滚方案作出判断,它仍然是必要的风险控制。
2. 误区二:把工具数量当成成熟度
工具数量越多,集成关系越复杂,故障定位和权限治理成本也越高。每引入一个工具,都应该回答三个问题:它解决哪个具体瓶颈,谁负责维护,如何判断投入产生了收益。
如果一个工具无法被纳入统一的身份认证、审计和数据口径,或者需要平台团队长期人工维护,企业应谨慎评估是否真的需要。减少工具数量并不等于能力倒退,有时反而能提高流程稳定性。
3. 误区三:照搬大型企业的完整架构
大型企业案例通常有成熟的平台团队、专门的安全团队、充足的基础设施和较大的研发规模。中小团队直接复制其工具栈,常见结果是维护成本过高,真正使用的人却很少。
可复制的应该是原则,例如统一制品、自动验证、可追溯发布和快速恢复;不可直接复制的是所有流程细节。企业需要根据团队规模、系统风险、技术栈和监管要求重新组合。
4. 误区四:忽略开发者体验
如果流水线配置困难、失败信息不清楚、等待时间过长、权限申请复杂,研发人员会把它视为额外负担。最终结果可能是流程在制度上存在,但团队通过本地打包、私下传包和人工发布来完成工作。
平台团队需要把开发者当成产品用户,关注首次接入时间、模板复用率、失败定位时间和常见问题解决率。每周收集一次试点团队反馈,往往比上线前做一次满意度调查更有价值。

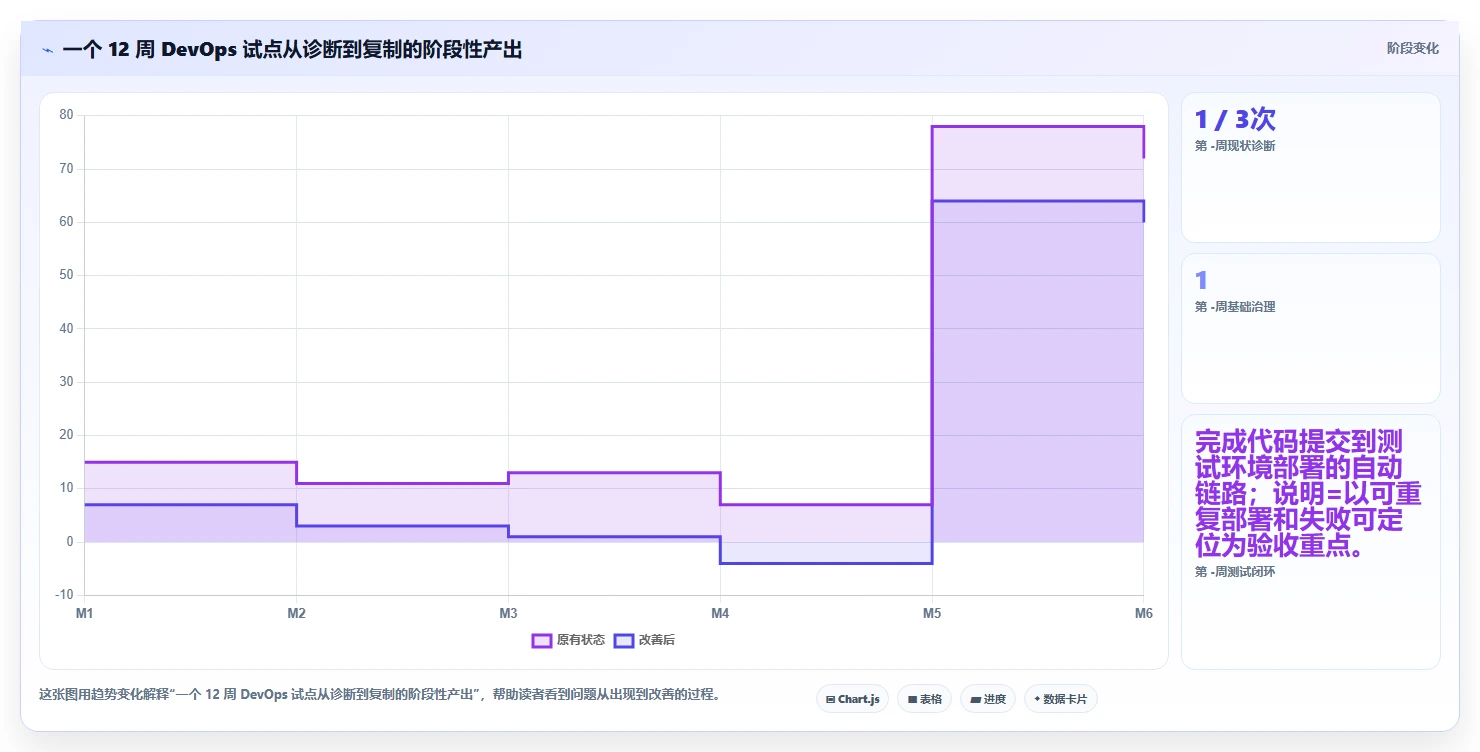

九、一个可直接执行的 90 天推进计划
1. 第 1 到 15 天:完成诊断和试点确认
前两周不要急于开发功能。先选择三次真实发布,记录每一步的开始时间、结束时间、责任人和失败原因。然后与研发、测试、运维共同确认一个主瓶颈,例如测试环境部署耗时过长,或生产制品无法追溯。
这一阶段要形成一页纸目标说明,明确试点服务、当前基线、目标结果、负责人、范围边界和不纳入事项。目标越具体,后续越容易判断是工具没有效果,还是范围已经失控。
2. 第 16 到 45 天:完成测试环境最小闭环
第三到第六周重点是把代码提交到测试环境的链路稳定下来。建议先完成自动构建、单元测试、制品生成和测试环境部署,再根据失败情况补充接口测试、依赖检查和环境初始化。
每天记录流水线失败原因,但不要每天修改规则。建议每周统一分析一次,将失败分为代码问题、测试问题、环境问题、权限问题和平台问题,避免团队根据单次异常做出过度反应。
3. 第 46 到 75 天:接入生产控制和发布后验证
第七到第十周可以开始生产发布试点。此时不一定要求完全自动化,但至少要做到版本唯一、审批可追溯、发布过程有记录、发布后有健康检查,异常时有明确的停止和回滚动作。
对于高风险变更,可以先采用小流量、分批次或限定时间窗口发布。对于低风险配置变更,可以在经过验证后提高自动化程度。不同变更使用不同控制强度,比所有变更套用同一套流程更合理。
4. 第 76 到 90 天:完成验收和第二批复制
最后两周要做的不是展示平台页面,而是对比试点前后的数据。至少比较交付周期、人工操作耗时、部署成功率、生产变更失败率和故障恢复时间。如果速度变快但失败率明显上升,应该判定为未完成验收。
试点复盘还要写清楚哪些能力可以复制,哪些只能在当前项目使用,哪些问题需要平台团队继续投入。第二批项目应优先选择与试点技术栈和流程相近的服务,降低复制成本。

十、下一步如何做:把 DevOps 变成可验证的管理动作
1. 如果你还没有开始,先做一张流程图
不要先开产品采购会。选择最近三次生产发布,画出从代码提交到发布验证的真实路径,标出等待最长、返工最多和最依赖个人经验的环节。你会得到比“我们需要建设 DevOps 平台”更具体的改造目标。
2. 如果你已经有流水线,先查实际使用率
检查过去八周有多少项目真正通过流水线完成发布,有多少项目只在测试阶段使用,有多少项目仍然依赖人工执行。再抽查失败记录是否能够定位到具体阶段。平台接入率高但生产使用率低,通常说明流程设计或开发者体验存在问题。
3. 如果你正在选平台,带着真实项目做验证
对中大型企业而言,可以把 PingCode 这类平台纳入候选,但不要只看模块数量和演示效果。应重点验证私有化部署、权限隔离、审计追踪、已有项目数据迁移、与代码及制品系统的集成,以及多团队并行使用时的维护成本。
如果企业正在从 Jira 迁移,建议先做小范围迁移演练,检查字段、工作流、附件、历史记录和权限关系,再决定是否全量迁移。国产化环境也应通过实际环境验证操作系统、数据库、中间件和身份认证的兼容性,而不是只依据销售材料中的概念性描述。
4. 如果试点已经失败,先判断失败发生在哪一层
- 目标层失败:没有明确要解决的交付瓶颈。
- 范围层失败:一次性纳入了过多项目和复杂依赖。
- 流程层失败:自动化没有改变责任和审批方式。
- 技术层失败:环境、制品、脚本和权限基础不稳定。
- 采用层失败:流程难用、反馈慢,团队通过其他方式绕开。
不同失败层次的纠偏方式不同。目标不清要重新定义验收指标,范围过大要缩小试点,流程不合理要重新划分责任,技术不稳定要先治理基础,采用率低则要改善模板和开发者体验。不要把所有失败都归结为工具选错。
5. 最后保留一个长期复盘机制
DevOps 不会在平台上线当天完成。每两周可以复盘一次流水线失败原因,每月复盘一次交付指标,每季度评估一次平台维护成本和推广范围。复盘的重点不是证明项目成功,而是确认下一步应该减少哪个等待、消除哪类人工操作、降低哪种变更风险。
我最终认可的 DevOps 落地,通常具备四个特征:发布记录能够追溯,交付过程可以重复,失败原因能够定位,出现问题能够较快恢复。它不一定意味着所有发布都无人值守,也不一定意味着所有工具来自同一个供应商,但一定意味着团队不再依赖少数人的记忆和手工操作来维持交付。
DevOps 的终点不是拥有一条看起来很先进的流水线,而是让一次变更更快、更稳、更可追溯地到达用户手中。下一步可以从一个服务、三次真实发布和五个基线指标开始,用 90 天跑通最小闭环,再决定是否扩大投入。这样的推进方式不一定最炫,但通常最容易证明价值,也最不容易在组织阻力中失速。
常见问题解答(FAQ)
1. DevOps 落地应该从哪里开始?是先买平台,还是先改流程?
我们团队已经有代码仓库、持续集成和部署工具,但发布仍然依赖人工操作,研发、测试、运维经常互相等待。我不确定问题到底出在工具能力不足,还是现有流程本身就没有梳理清楚,应该怎样确定第一步?
我的判断是:不要先买平台,也不要一上来建设“大而全”的流水线。DevOps 的第一步应当是还原一次真实发布流程,找出等待时间最长、返工最多、最容易出错的环节。我在参与一个中型研发团队改造时,先要求团队完整记录一次从代码提交到生产上线的过程。

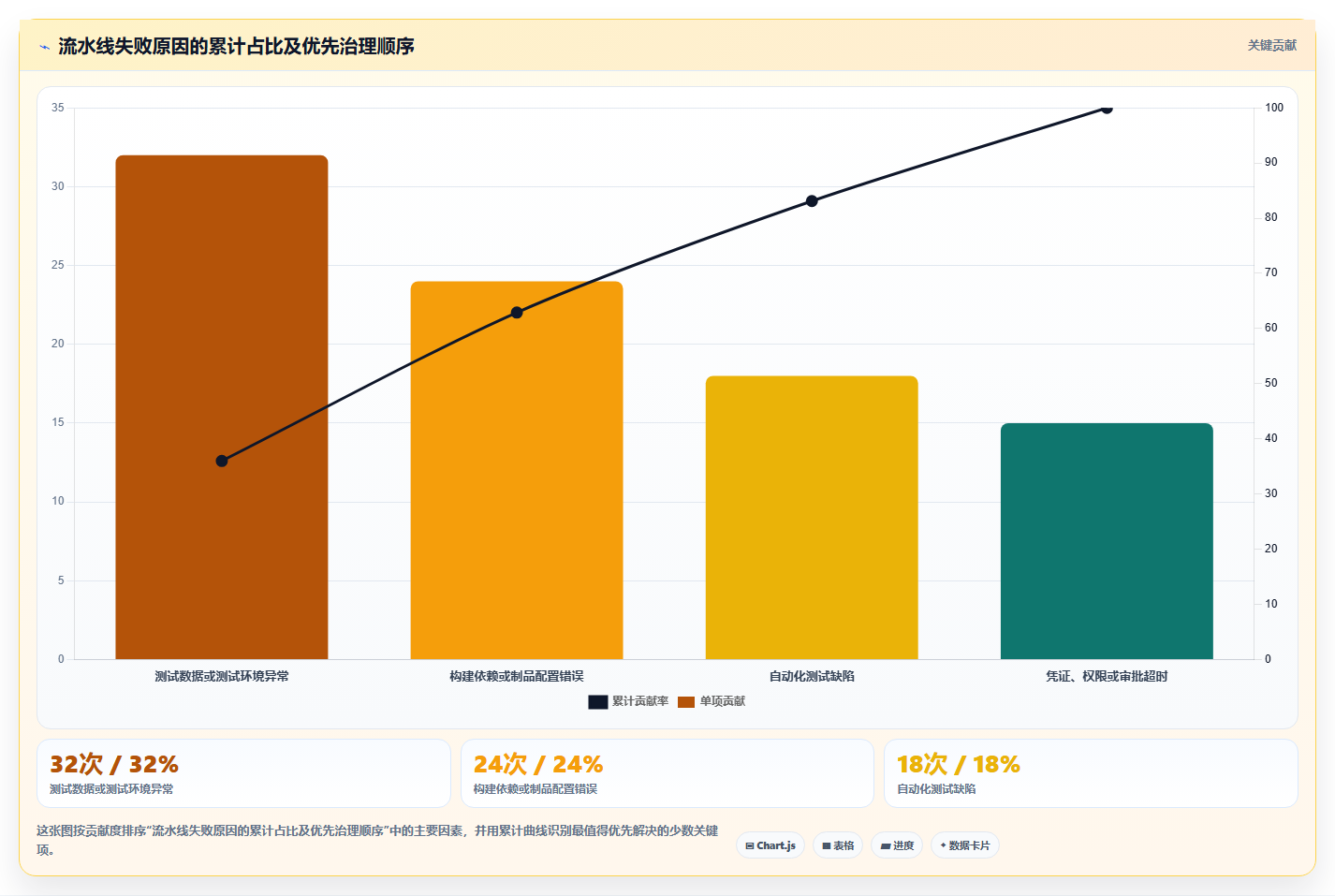

结果发现,真正耗时的不是构建,而是测试环境排队、人工核对配置和发布审批。单次发布的流水线执行时间只有 18 分钟,但从提交代码到上线平均要 2.6 天,其中约 70% 是等待和沟通。
观察对象表面判断实际问题 构建速度不够快失败后没有统一日志,重复构建较多 测试自动化不足测试环境资源不足,排队时间过长 发布需要更多自动化配置、权限和回滚责任没有明确 因此,建议先输出一张“代码提交,构建,测试,制品,部署,验证,回滚”的流程图,并在每个节点标注负责人、输入、输出、等待时间和失败原因。
只有知道瓶颈在哪里,才知道该补自动化、补环境,还是先调整责任边界。工具选型应放在流程诊断之后。若问题是制品不可追溯,优先建设统一制品管理;若问题是环境不一致,优先处理配置和环境标准化;若问题是发布风险高,则应先补发布前检查、灰度和回滚能力。平台不是起点,而是把已经明确的流程固化下来。
2. DevOps 试点项目应该怎么选?为什么不建议直接选择最核心的系统?
管理层希望用最重要的业务系统证明 DevOps 的价值,但这个系统依赖很多外部服务,发布还受到严格审批约束。我担心一旦试点失败,团队会认为 DevOps 不适合企业,怎样选择一个既有代表性又不会把风险放大的项目?
首个试点不应简单选择“最重要”的系统,而应选择“最容易形成完整反馈闭环”的系统。它需要有明确负责人、较稳定的代码边界、可重复的发布流程,并且能够在 60 到 90 天内拿到前后对比数据。我通常用五个维度给候选项目打分,每项 1 到 5 分:发布频率、团队意愿、依赖可控性、自动化基础和业务风险。
总分高不代表一定适合,还要观察短板。一个发布频率很高、但没有回滚手段的系统,仍然不适合直接作为首个生产试点。
筛选维度适合试点的表现不适合首批试点的表现 团队有固定研发、测试、运维负责人人员频繁变动,责任无人承接 系统边界清晰,依赖数量可控牵涉多个遗留系统和外部供应商 发布每周至少有稳定发布需求一年只发布几次,难以观察变化 风险可以灰度、回滚或使用测试环境验证失败会直接影响核心交易或监管结果 比较稳妥的做法是先完成“非生产环境闭环”,再进入低风险生产发布。
试点目标也不要写成“建成完整 DevOps 平台”,而应写成可验收的结果,例如:代码合并后自动构建,制品可追溯,测试环境可自动部署,生产发布具备审批、健康检查和回滚记录。最容易被忽略的是团队意愿。工具可以强制执行步骤,却无法替代团队对流程的认可。
如果试点团队认为流水线只是额外工作,成员很快会通过线下打包、手工部署或绕过检查来恢复原来的方式。首个试点的价值,不只是技术验证,也是协作机制验证。
3. 如何判断 DevOps 是否真正落地?应该看哪些指标?
我们现在可以统计流水线数量、构建次数和部署次数,但这些数字增长后,线上故障并没有减少,甚至有时发布越快,回滚越频繁。我想建立一套不容易被“刷数据”的指标,既能衡量效率,也能看出质量和稳定性是否真的改善。
DevOps 指标不能只看发布频率。单独追求“发布更多”,团队可能把一个大变更拆成多个小变更,或者降低质量门槛,最后得到的是漂亮的数字和更高的故障成本。更可靠的做法是同时观察交付速度、变更质量、恢复能力和流程采用度。
指标类别建议指标重点观察的问题 速度变更前置时间、部署频率、等待审批时间代码是否更快到达可发布状态 质量变更失败率、缺陷逃逸率、回滚比例提速是否以质量下降为代价 稳定性平均恢复时间、发布后异常比例出现问题后能否快速止损 采用度自动化流程使用率、人工步骤数量团队是否真正使用新流程 在一次试点复盘中,团队最初只看部署频率,三周内从每周 2 次提升到每周 8 次,但变更失败率也从 12% 上升到 25%。

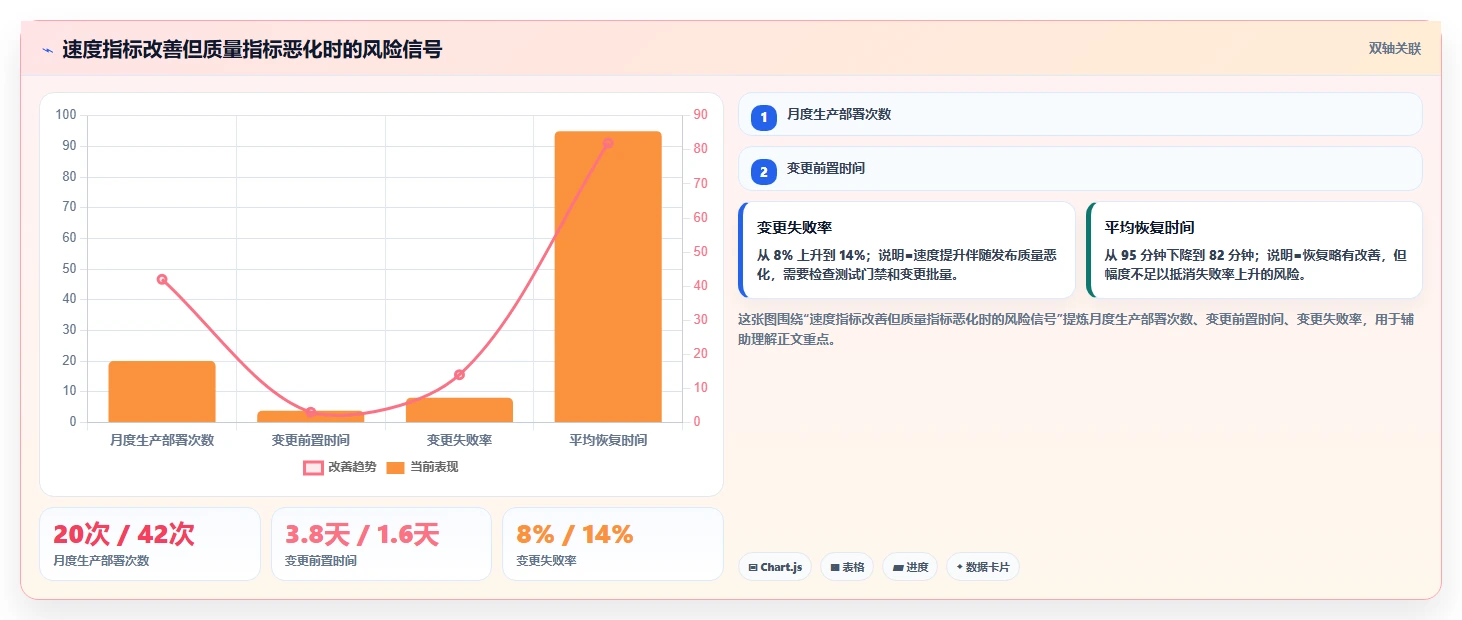

后来增加发布后健康检查和自动回滚,部署频率保持在每周 7 次,变更失败率降到 9%,平均恢复时间从 95 分钟降到 22 分钟。这个结果说明,“更快”必须和“更容易发现、更容易恢复”一起设计。指标采集还要统一口径。
例如,变更前置时间应明确从哪个时间点开始计算,是代码首次提交、合并请求创建,还是需求进入开发阶段;平均恢复时间也要明确从告警触发还是故障确认开始。口径不一致时,团队之间会花大量时间争论数据,而不是解决问题。我不建议一开始把这些指标直接绑定个人绩效。
指标首先应该用于定位瓶颈:如果部署频率低但流水线很快,问题可能在审批或需求排队;如果变更失败率高,优先检查测试、配置和发布范围,而不是继续催促团队加快部署。
4. DevOps 落地最常见的失败原因是什么?怎样避免流水线越建越复杂?
我们已经接入了代码扫描、单元测试、镜像检查、接口测试和多套审批规则,但流水线经常超过 40 分钟,开发人员开始抱怨效率下降,部分项目甚至绕开标准流程。哪些能力应该优先建设,哪些规则可以后置?
最常见的失败不是自动化太少,而是把所有治理要求一次性塞进流水线。流水线每增加一个步骤,都会增加维护成本、失败排查成本和团队等待成本。如果新增检查没有对应的风险收益,最终就会变成团队绕过流程的理由。我更推荐按照“反馈速度”和“阻断风险”给检查项分层。提交代码后应优先运行几分钟内能完成的检查;
耗时较长、依赖完整环境的测试,可以放到合并或发布阶段;不适合自动判断的高风险变更,则保留人工审批。
阶段适合放置的检查处理方式 提交后格式检查、基础编译、快速单元测试失败立即反馈,尽量自动阻断 合并前完整单元测试、静态分析、依赖风险检查按风险等级设置门禁 部署前制品校验、配置检查、权限和变更审批高风险事项必须留痕 发布后健康检查、核心接口验证、错误率监控异常时自动暂停、回滚或通知 有一个简单但实用的判断方法:每增加一个流水线步骤,都要回答三个问题,它要防止什么故障?
失败后谁负责处理?平均增加多少等待时间?如果答不清楚,就先不要接入。特别是扫描工具,不能只因为“有能力”就全部设置为阻断,否则低质量告警会迅速消耗团队信任。另一个坑是把流水线维护责任写成“平台团队负责”。
平台团队可以维护公共模板、执行引擎和权限,但业务团队必须对自身服务的构建参数、测试质量、发布策略和监控规则负责。否则平台团队会变成所有项目的人工客服,业务团队也不会真正理解自己的交付链路。
建议先做一条 10 到 15 分钟内可以完成的最小流水线,跑通构建、测试、制品和测试环境部署,再逐步加入质量、安全和生产治理。复杂度应该随着真实风险增长,而不是随着工具清单增长。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/28415
读者评论
文章把DevOps从工具建设拉回交付流程,尤其强调先找等待、返工和责任断点,这个思路比较务实。很多团队确实容易把上线流水线等同于完成DevOps。
用八到十二周验证最小闭环的做法比较可操作,先从测试环境、制品追溯和自动验证入手,也能降低直接改造生产流程的风险。
文中对指标口径的区分很有价值,流水线失败率和生产变更失败率不能混为一谈,否则容易把测试问题误判成线上质量问题。
文章对组织协作的分析比较到位,但实际落地还会受到遗留系统、权限审批和团队考核方式影响,建议结合企业现有流程逐步调整。
