项目申请不是一份”要资源的说明书”,而是一份在信息严重不完整的前提下、让组织愿意替你承担风险的承诺书。我参与过 40 多份中大型企业立项材料的评审与返工,最扎心的一个观察是:被退回的项目申请里,超过七成不是因为项目本身不行,而是因为写的人没搞清”这份文件到底在被谁读”。本文把我自己踩过的坑、复盘过的样本和一套可复用的操作步骤完整写出来,包括如何在 PingCode 这类平台上把立项从”写完就死的 Word 文档”变成”能一路流到需求和迭代的结构化数据”。
下面所有非公开来源的数据,都来自我个人参与评审、咨询和内部复盘的样本(2021 至 2024 年,样本量 40 余份,以中大型企业的研发与数字化项目为主)。样本量不大,只用于说明趋势,不作为行业统计结论;涉及公开报告的地方我会明确标注出处口径。
一、先把结论说清楚:项目申请的本质是三次授权
1. 立项不是写文档,是同时锁定三样东西
很多人把项目申请理解成”申请预算”,这是最表层的一层。我复盘过的可以顺利推进到交付的项目,它们的立项材料都额外锁定了另外两样东西:可验证的价值假设,以及可承受的失败边界。
价值假设的意思是:你到底相信什么?比如”客服工单里有 38% 是重复问题,如果我们上线自助知识库,重复工单能下降一半”。这句话里有一个可以被证伪的数字和一个可以被证伪的因果关系。失败边界的意思是:什么时候我们承认判断错了?比如”上线三个月后若重复工单下降不足 15%,就停止二期投入”。
只有预算、没有假设、没有止损线的立项书,审批人签字时其实是在签一张空白支票。反过来,一份只写了价值假设和止损线、预算写得粗糙的申请,在很多中大型组织里反而更容易过,因为它把讨论空间限定在了”要不要赌”这个真问题上,而不是”你要花多少钱”这个假问题上。
2. 一份能过审的项目申请,只回答四个问题
我后来把立项材料的评估标准压缩成四问,这四问几乎可以解释我见过的所有”评审会上被问到卡壳”的场面。
- 值不值:做这件事的收益是什么量级,多久能看到,用什么口径衡量?
- 能不能:我们凭什么认为自己做得成?团队、技术、外部依赖分别是什么状态?
- 扛不扛得住:最坏情况是什么,损失上限多少,什么条件下退出?
- 说不说得清:换一个人来接手,能不能照着这份材料继续推进?
注意第四问。它和项目本身无关,只和”信息的可传递性”有关,但它恰恰是绝大多数项目申请的死穴。我见过太多立项书,作者本人讲得头头是道,别人拿过去三天就有一堆问号。
3. 反常识:好立项书的标准不是”完备”,而是”容易被证伪”
这是我踩过最贵的一个坑。早期我做立项材料,喜欢把收益写得很稳:收益区间写得宽,”预计提升 20% 至 60%”。当时觉得自己很聪明,留了余地。结果评审时被一位 CFO 一句话打回来:”你这个区间宽到没有决策价值,我无法判断该不该投。”
后来我改了写法:给一个点估计,同时给出推翻它的条件。”预计首年节省 420 人天(按当前 6 个客服组的日均工单量测算),若试点组 90 天内人均处理时长下降不足 8%,则该测算不成立。” 这句话的信息量比一个宽区间大得多,因为它把后续可以验证的动作也一并定义了。
所以我的核心结论是:项目申请的目标不是说服,而是让对方能够”有条件地同意”。说服是无条件的同意,那是赌博;有条件同意才是可以被管理的承诺。


二、真实场景:为什么大多数项目申请写完还是被退回
1. 场景一:技术团队自嗨式立项
典型形态是这样:一份 30 页的 PPT,前 25 页在讲技术架构演进、微服务拆分方案、性能压测结果,最后 5 页才提到”预计提升研发效率 30%”。
问题是那 30% 从哪来的?答案是”团队估算”。我在评审时最常问的一句话是:”这个 30%,如果换成业务方来算,他会用哪个指标?” 十次里有八次,申请者答不上来。
技术方案本身没有错,错的是它不该出现在项目申请的主体位置。技术方案是”怎么做”,项目申请要回答的是”值不值得做”。这两份文档的生命周期也不同:技术方案会在项目过程中反复修改,项目申请一旦通过就应当冻结作为基线。
2. 场景二:业务方口述需求,项目经理代笔
这是最隐蔽、也最危险的一种。业务方在走廊里讲了十分钟,项目经理回去写成一份漂亮的立项书,业务方扫一眼说”差不多,就这样吧”。
三个月后项目中期汇报,业务方说:”这不是我想要的。” 这时候翻出立项书,双方对文字的理解确实不一致,但因为业务方当初点了头,责任就模糊了。
我的处理方式是强制加一道动作:立项书里的价值假设段落,必须由业务方本人签字或在自己账号下确认,不能由项目经理代填。这一条看起来是形式主义,但它把”业务方是不是真的想清楚了”这个问题暴露出来了。我推过这个动作之后,有大约三分之一的立项在确认环节被业务方自己改了说法,而这些改动,如果放到三个月后,成本至少是现在的二十倍。
3. 场景三:为了拿预算而”包装”收益
这是我最不愿意看到、但在预算紧张年份出现频率明显上升的一种。申请者其实知道项目收益没那么大,但为了让申请过审,人为把收益做大,把成本做小,把周期做短。
它的代价不是这一次立项失败,而是组织层面的立项信用被稀释。当评审人连续经历几次”立项说 6 个月,实际做了 14 个月”,他会在下一次立项时默认给你的周期加 50%,给你的收益打七折。整个组织的立项沟通成本会因此显著上升。

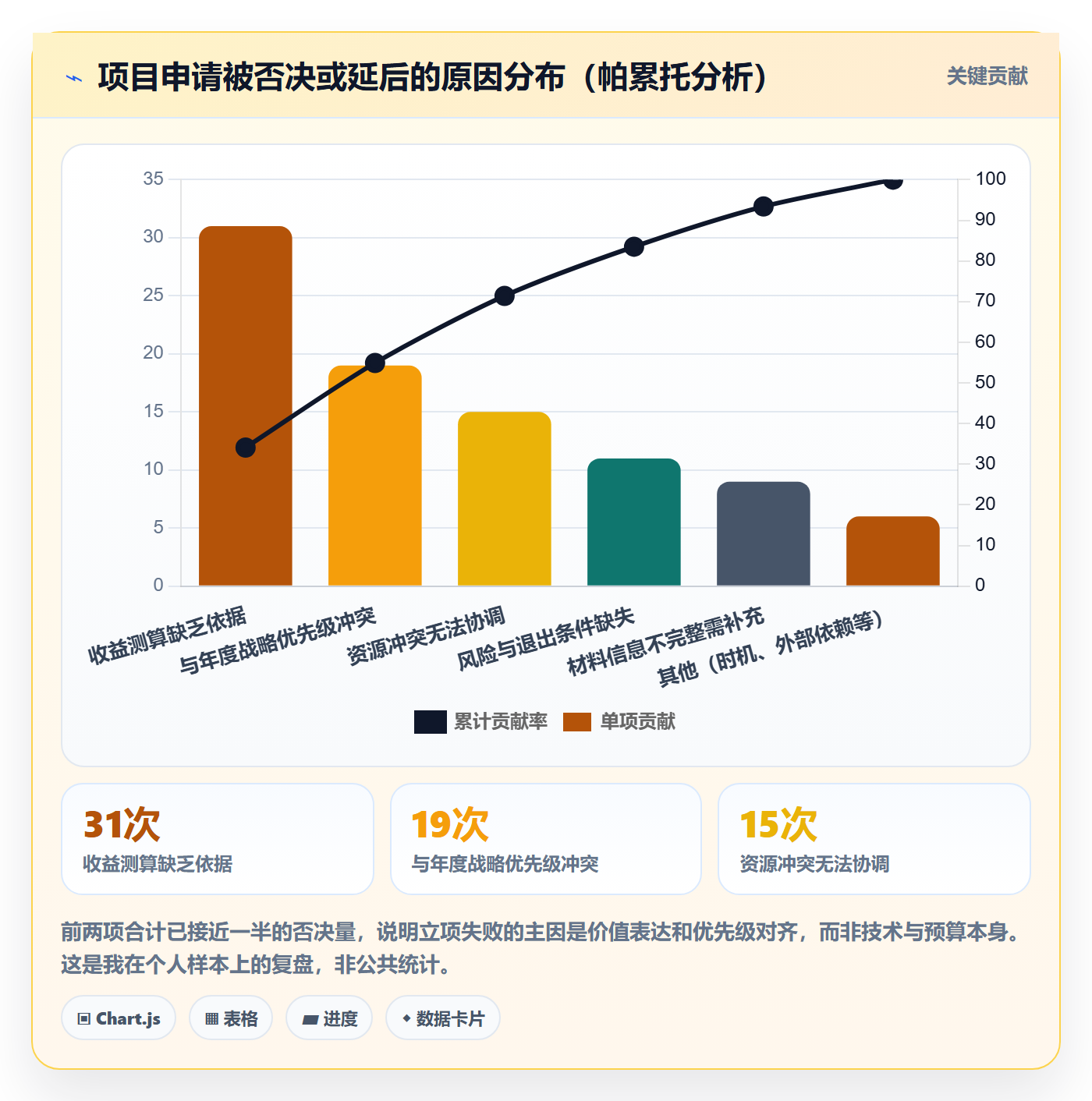

我统计过自己样本里的一个现象:同一部门在连续两次”预估严重偏离”之后,第三次立项的评审问询轮次平均增加了 2.1 轮,评审会时长平均增加了 40 分钟。这个成本由整个部门承担,而不只是由夸大者承担。


三、拆解六个高频误区
1. 误区一:把项目申请当成技术方案的预告片
表现是:材料里 70% 的篇幅在描述实现路径,价值分析不足一页。判断标准很简单,如果你的立项材料里,把技术方案章节整个删掉,剩下的内容还能让一个非技术背景的审批人做出决策,那就是合格的。技术方案的详略程度应该匹配的是”不确定性”,而不是”复杂度”。 技术路线确实没想清楚的,写清备选方案和选择时点;技术路线已经成熟的,一句话带过即可。
2. 误区二:收益写得越漂亮越好
我见过最典型的反面案例是把”效率提升”折算成”等效人力释放 × 全年薪资”,最后得出一个七位数。审批人只问了一句:”这七位数会体现在明年的人力预算里吗?” 申请者答:”不会,人还是那些人。” 于是收益瞬间归零。
收益要区分三类,并且分开写:可入账收益(直接进入财务报表)、可量化但不入账收益(如周期缩短、缺陷率下降)、不可量化收益(如技术债缓解、合规达标)。混在一起写,只会让审批人默认全部按最低可信度处理。
3. 误区三:只写”要什么”,不写”不要什么”
这是我认为被低估最严重的一条。一个项目申请如果不写清”本项目不做什么”,边界会在执行过程中不断被撑大。我参与过的一个数据平台项目,立项时写的是”建设统一指标口径”,没有写”不做数据可视化”,结果第一个迭代就被要求加 15 张看板,交付时间从 4 个月变成 7 个月。
我的建议是立项书里固定一个章节叫”范围排除项”,至少列三条。这比”范围”章节本身更有约束力,因为它给出了否定的判据。
4. 误区四:没有退出条件,只有成功愿景
我很少在项目申请里看到明确的退出条件。大部分材料只写了”预期收益”,没写”什么情况下停”。这导致组织一旦投入,就进入了沉没成本陷阱:第一阶段没达到预期,决策是”再投一点看看”,因为没有人提前定义过什么叫失败。
我个人坚持的写法是给项目定义两个里程碑阀值:试点验证阀(通常在第 1 至 2 个月)和规模推广阀(通常在第 3 至 4 个月)。每个阀明确一个指标和一个判断规则。写进立项书之后,退出决策就变成了执行判断,而不是人情判断。
5. 误区五:立项通过就撒手
立项审批通过的那一刻,其实是信息衰减的起点。原来的讨论、争论、被否掉的备选方案、审批人的顾虑,全都留在了会议记录和邮件里,而执行团队拿到手的往往只是一份最终结论。
这在多项目并行的中大型组织里尤其严重。我的做法是把评审过程本身结构化留存:每个被否决的备选方案和否决理由,都要作为立项记录的附属条目保留下来。三个月后有人问”为什么当时不用方案 B”,可以直接调出来,而不是靠回忆。
6. 误区六:立项文档是一次性的
好的立项文档有两个用途:事前决策,事后对账。我见过最成熟的团队,会在项目结项时专门开一次”立项假设复盘会”,逐条对照当初的价值假设,看哪些成立、哪些证伪、为什么。
这件事的价值不在于追责,而在于提升整个组织的立项判断力。一个连续做了三年立项假设复盘的组织,它的收益测算误差会明显收敛。反过来,从不复盘的组织的立项测算质量基本不会进步,因为没有人知道自己错在哪里。

四、我的专业判断逻辑:立项评审实际只审四层
很多人以为评审是多维度打分,其实不是。我在多次参与评审之后发现,评审人的判断是分层的,而且是短路判断:任何一层不通过,后面的层根本不会被讨论。理解这个机制,比优化任何单一维度的表达都更有用。
1. 第一层:值不值(Value)
这一层只有一个问题:”如果不做这个项目,会发生什么?” 如果答案是”也没什么大事”,那这层就挂了,后面写得再好也没用。
有效的价值表达通常有对照物。我常用的句式是:”当前基线是 X,行业或内部标杆是 Y,差距是 Z,差距带来的年度成本是 W。” 有了这四段,价值判断就从意见变成了计算。没有基线数据的时候,我宁可写”基线未知,试点期前两周用于测量基线”,也不愿意编一个数字。评审人对”未知”的容忍度,远高于对”假数字”的容忍度。
2. 第二层:能不能(Feasibility)
这层的核心不是”技术行不行”,而是“人有没有空”。我在样本里统计过,技术可行性导致的否决远少于关键角色容量冲突导致的延后。原因很简单:技术问题可以买、可以外包、可以换方案,但一个被三个项目同时占用的架构师,短期内没有替代品。
所以我强烈建议在项目申请里附一张关键角色容量表:人名、当前占用比例、本项目预估占用、时间窗口。这一页纸能把大量资源冲突暴露在评审之前,而不是在启动之后。
3. 第三层:扛不扛得住(Risk & Boundary)
风险章节最忌讳写成免责清单。我见过太多”风险:人员流动、需求变更、技术不成熟”,这不叫风险分析,这叫常识罗列。
有效的风险写法要带三个要素:触发信号、影响量化、应对动作与责任人。比如”若试点组在 6 周内活跃用户低于 40%,视为采纳度风险触发,应对动作是暂停推广并将范围收缩到单部门,责任人为产品负责人”。有触发信号的风险才是可管理的风险。
4. 第四层:说不说得清(Clarity)
这层最容易被忽略,但它的判定最快,评审人往往在读到第二页时就已经有结论了。判断依据是:材料里有没有自相矛盾的数字、有没有无法追溯来源的结论、有没有含糊的动词(”优化””提升””加强”)。
我的一个实用检查法是”替身测试”:把立项材料交给一个完全没参与讨论的同事,让他用 5 分钟复述项目要解决什么、怎么衡量成败、什么时候停。如果他复述不出来,说明这份材料没有通过第四层。
| 判断层 | 评审人真正在问的问题 | 需要提供的证据 | 典型否决信号 |
|---|---|---|---|
| 值不值 | 不做会怎样 | 基线数据、对标值、年度成本测算 | 收益只有形容词,没有数字和口径 |
| 能不能 | 人从哪来,什么时候有空 | 关键角色容量表、外部依赖确认函 | 关键角色未被所在团队确认投入 |
| 扛不扛得住 | 最坏亏多少,什么时候退出 | 触发信号、影响量化、止损规则 | 风险章节是常识罗列,无触发条件 |
| 说不说得清 | 换个执行者能不能接得住 | 范围排除项、假设清单、术语表 | 存在互相矛盾的指标口径 |

五、把立项从”文档流程”变成”数据流程”:一个中大型组织的落地样本
前面讲的都是判断逻辑,接下来讲怎么落地。我参与改造过的一个组织,研发与数字化人员规模在 800 人左右,年立项项目约 120 个,横跨 9 个业务单元。他们的立项流程改造过程,我认为对 100 人以上的组织有比较强的参考价值。
1. 改造前的立项链路:Excel + 邮件 + 会议
改造前,他们的立项是这样跑的:业务方填一份 Word 模板,邮件发给部门负责人,通过后转成 Excel 汇总表,由 PMO 统一排期上会。评审通过后,项目经理再手工在项目管理工具里建项目、建需求空间、拉人。
这条链路有三个致命损耗点。第一,Word 里的结构化信息(预算、周期、责任人、关键指标)在转 Excel 时靠人工抄录,错误率不低。第二,评审意见留在会议纪要里,和项目本身没有关联,三个月后基本无人查阅。第三,立项通过到项目实际启动,中间有 15 至 20 天的空转期,全部消耗在人工建项和信息对齐上。
2. 改造后的链路:结构化表单 + 评审工作流 + 自动建项
改造的核心思路是:把立项申请本身当作一条可流转的业务记录,而不是一份文件。具体的处理方式是在 PingCode 里配置一套立项申请的工作项类型,配一个评审工作流,并设置通过后自动创建项目空间与需求池。
具体分成四步。
- 结构化提单:业务方在一个受控表单里填写价值假设、基线数据、预算区间、关键角色、范围排除项、退出条件等字段,字段必填且带格式校验。
- 分级评审:按预算阈值自动分流。50 万以下走部门负责人单点审批,50 万至 200 万加一位技术负责人,200 万以上进入评审委员会流程,避免所有项目都挤进同一个会议池。
- 评审留痕:评审意见、否决理由、备选方案讨论全部挂在同一条立项记录下,成为永久可检索的历史。
- 自动建项:审批通过后自动生成项目空间、里程碑、初始需求池和权限组,关键角色按容量表自动带入。

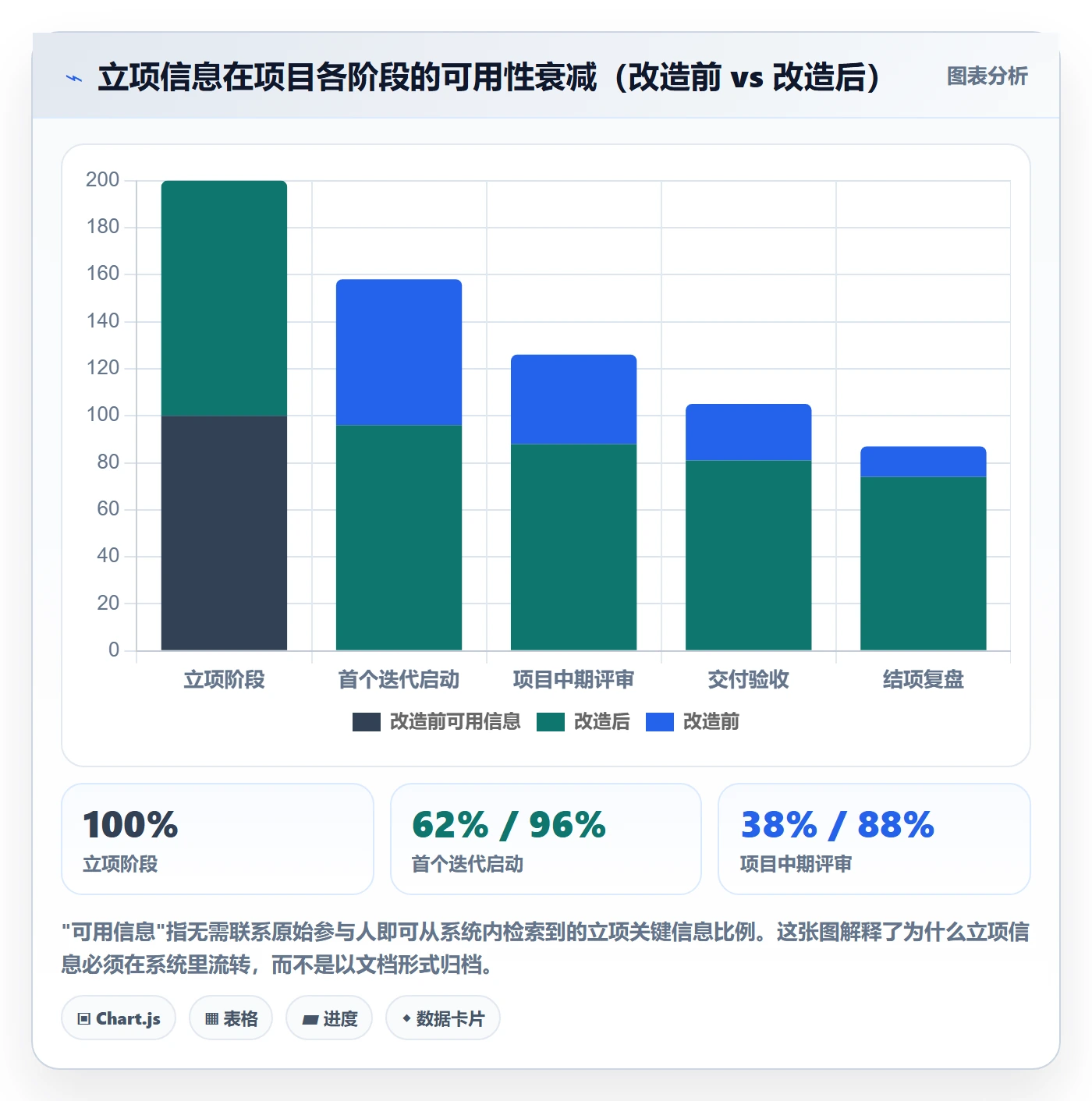

这里有一个我特别想强调的细节:自动建项不只是省时间,更重要的是防止信息衰减。人工建项时,项目经理通常会挑自己记得住的信息录入,而结构化流转是把立项记录的全部字段原样带过去。这两者的差别,在项目执行到第三个月需要回溯原始假设时会变得非常明显。
为什么这类改造我倾向于推荐支持私有化部署的平台(例如 PingCode),原因很现实:立项数据里包含预算、人员容量、业务基线这些敏感信息,很多中大型企业尤其是金融、制造、政企类客户,在合规上不允许这类数据出内网。私有化部署不是技术偏好,而是能不能拿到立项数据授权的前置条件。另外,很多组织的存量流程和字段定义沉淀在既有工具里,迁移时能否平滑承接(比如从 Jira 迁移时保留工作项类型、字段映射和历史数据)直接决定了改造项目的推进阻力。
3. 一个可以直接参考的立项表单结构
下面是我们在实践中收敛出来的一套字段结构。它不是某个平台的专有格式,而是一份通用的立项申请 schema,可以映射到大多数支持自定义工作项的项目管理平台上。
project_charter:
—- 基础标识 —-
charter_id: PC-2024-0187
title: 客服自助知识库一期
sponsor: 张某某(客服中心负责人) # 必须为业务方本人
owner: 李某某(产品负责人)
business_unit: 客服中心
requested_at: 2024-03-11
—- 第一层:价值假设(可被证伪)—-
value_hypothesis:
statement: 上线自助知识库后,重复类工单量在 3 个月内下降 50%
baseline:
metric: 重复类工单占比
current: 38%
measured_at: 2024-02-01
source: 工单系统近 90 天导出
target: 19%
point_estimate_saving: 420 人天/年
falsify_condition: 试点组 90 天内人均处理时长下降不足 8%
benefit_type: 可量化不入账 # 可入账 / 可量化不入账 / 不可量化
—- 第二层:可行性与容量 —-
capacity:
role: 后端工程师
person: 王某某
current_load: 70%
planned_load: 50%
window: 2024-04 至 2024-07
confirmed_by: 研发一组负责人
external_dependency:
item: 知识库检索组件采购
owner: 采购部
confirmed: true
—- 第三层:风险与边界 —-
out_of_scope: # 范围排除项,至少三条
不做数据可视化看板
不做多语言支持
不覆盖工单以外的咨询渠道
risks:
signal: 试点组 6 周内活跃用户低于 40%
impact: 推广范围收缩至单部门,节省预算 18 万
action: 暂停推广,转做用户访谈
owner: 产品负责人
exit_gate:
gate: 试点验证阀
at: 2024-06-30
rule: 重复工单下降 >= 15% 则进入推广,否则停止二期
—- 第四层:可传递性 —-
glossary:
term: 重复类工单
definition: 同一用户 7 日内针对同一问题提交的第 2 次及以后工单
attachments:
客服工单数据分析报告_v3.pdf
供应商报价对比_20240305.xlsx
这份 schema 有两个设计取舍值得说明。第一,价值假设被拆成 statement / baseline / target / falsify_condition 四个字段,而不是一段自由文本。拆开之后,系统可以自动检查 baseline 是否填写了来源和测量时间,这比让人自觉靠谱得多。第二,risks 用结构化列表而非段落,因为每一条风险都对应一个责任人,段落格式无法做责任归属。
4. 改造后的实际效果

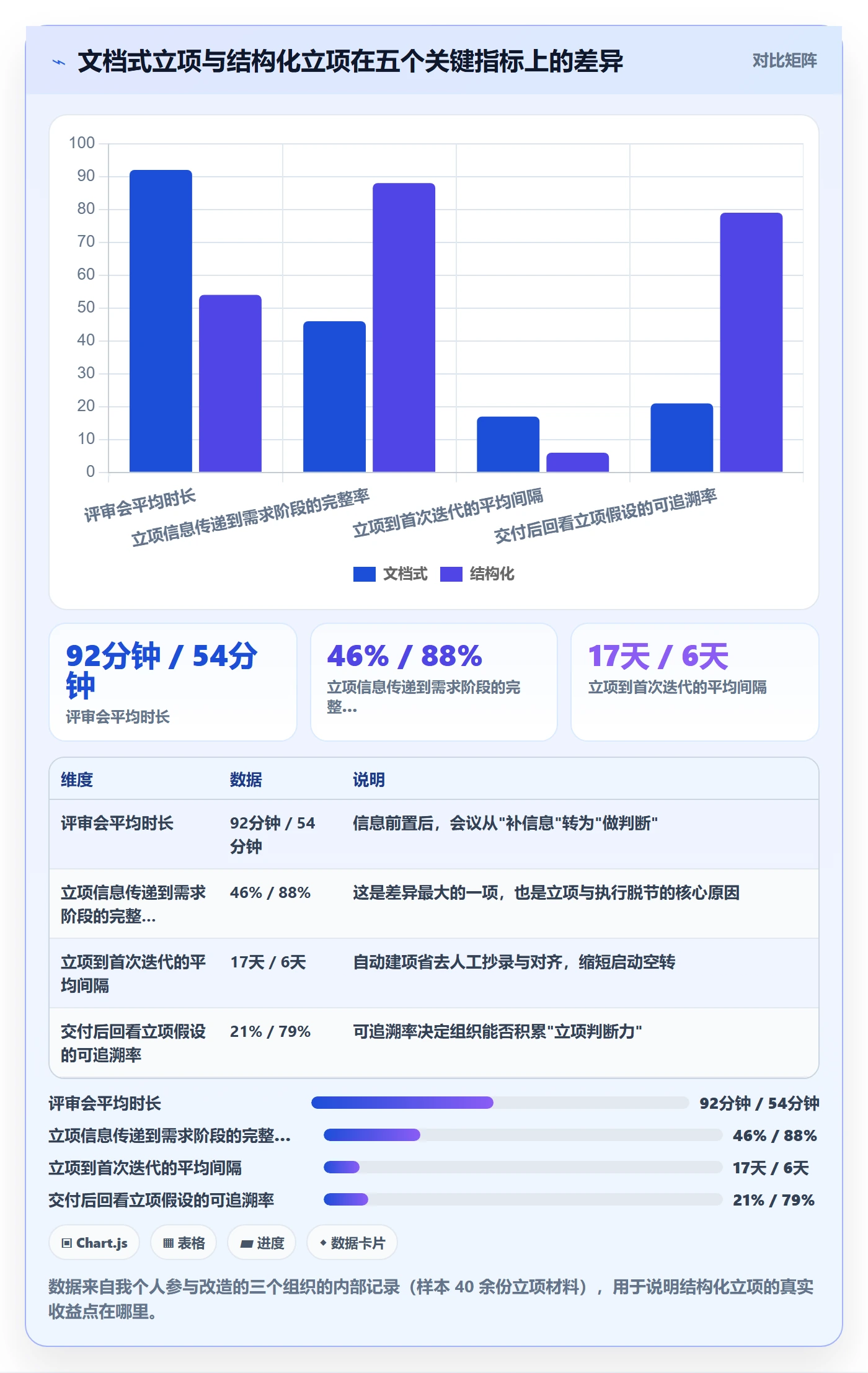

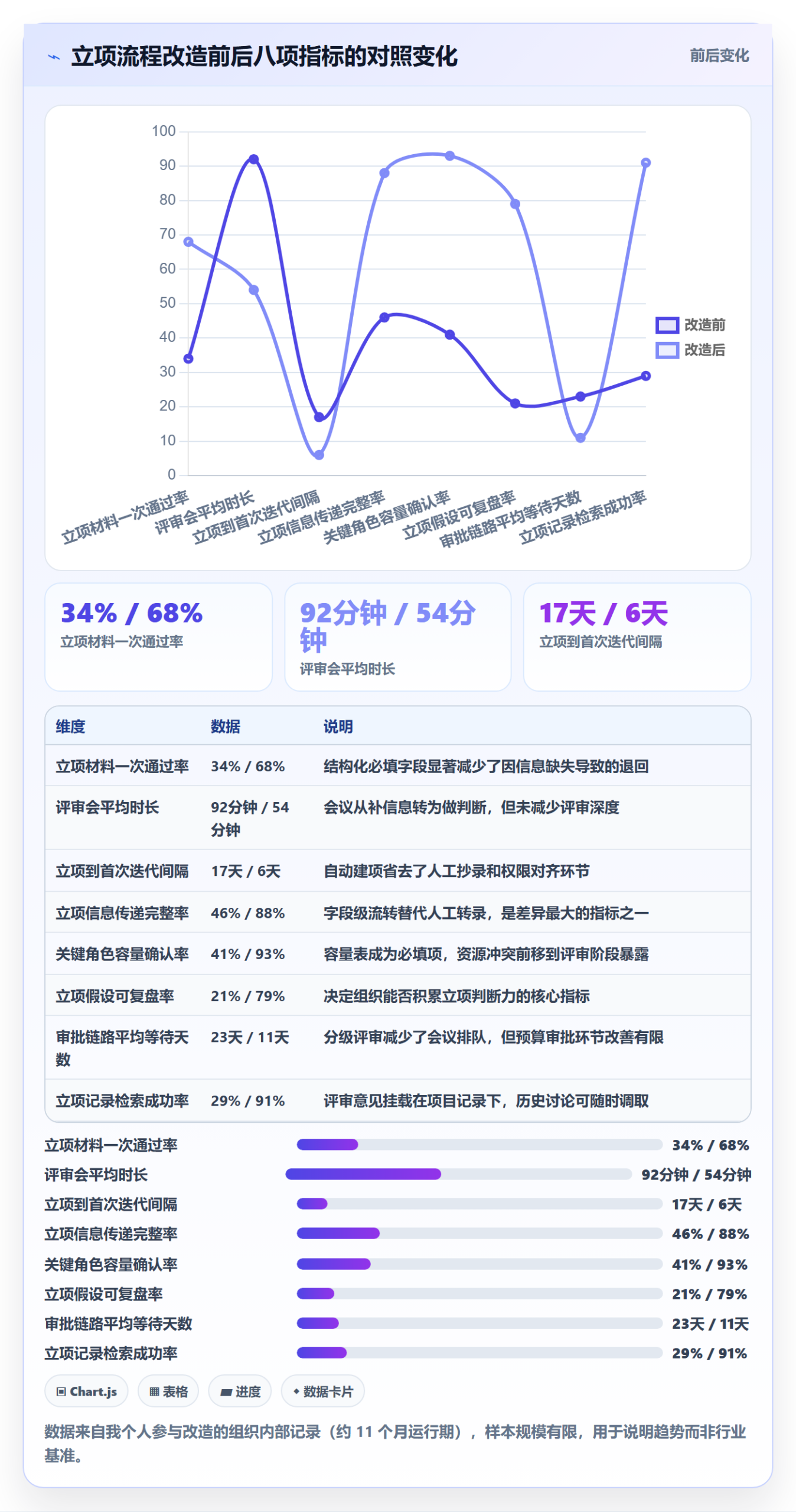

这套流程跑了 11 个月之后,我拿到了几组对比数据。立项材料的一次通过率从 34% 提升到 68%,评审会平均时长从 92 分钟降到 54 分钟。最有价值的两个变化是:立项到首次迭代的间隔从平均 17 天缩短到 6 天;项目结项时能够调出原始立项假设并逐条复盘的比例,从 21% 上升到 79%。
最后这一项我认为比前面所有指标都重要。它意味着这个组织开始具备立项判断的复利能力,每做完一个项目,组织对”什么样的收益测算靠谱”这件事的认知都会更新一次。没有这一项,其他改进都只是一次性的效率优化。


5. 关于迁移与国产替代的现实考量
很多中大型组织在做这类改造时,实际面对的不只是”要不要换工具”,而是”存量数据和工作流怎么承接”。我见过的最失败的一次迁移,是把历史工作项只导了标题和状态,字段映射做了”以后再说”,结果三年积累的项目分类体系直接废掉,团队花了四个月重建。
如果要给一条实操建议,我会说:迁移的核心不是数据搬运,而是字段语义的对齐。真正需要提前确认的是这四件事:工作项类型如何映射、自定义字段如何处理类型冲突、历史状态如何映射到新工作流、附件与评论的归属关系是否保留。把这四件事列成清单,在迁移前完成一次小范围试迁移并校验,比事后修数据便宜得多。PingCode 在这方面的优势之一是提供面向 Jira 的平滑迁移路径,对于存量流程复杂的中大型团队,这一点能显著降低切换的隐性成本。
六、不同情况下的行动建议
1. 10 人以下团队:只做一页纸,但要写全三个要素
小团队搞复杂的立项流程是自残。我的建议是极限压缩到一页纸,但三个要素不能省:要做到什么(可衡量的结果)、什么情况下停(退出条件)、谁负责(唯一负责人)。
形式上可以直接写在协作工具的一个文档里,甚至写在项目描述字段里。关键是所有人都能看到并且同意,而不是藏在某个人的脑子里。我见过的最小可行版本是六行字,但它让一个 6 人团队避免了一个月的无效投入。
2. 50 至 200 人团队:把评审分流,别让所有项目挤一个会
这个规模段的典型症状是:所有项目都要上同一个周会,大项目讲 20 分钟,小项目讲 5 分钟,会议冗长且大项目得不到充分讨论。解决的问题不在于压缩时间,而在于按预算或影响面设置分流阈值。
我的建议是做三档:小额项目由部门负责人在线审批,不需要上会;中等项目由跨部门双人审批;大额项目才进评审委员会。同时,把立项申请做成结构化表单,让审批人在会前就能读到关键字段,会上只讨论分歧点。
3. 500 人以上或集团型组织:立项要解决的是可比性问题
到这个规模,立项的最大挑战不再是单个项目写得好不好,而是不同业务单元提交的申请能不能横向比较。A 部门说”提升效率”,B 部门说”降低风险”,C 部门说”支撑战略”,评审委员会无法排序。
解法是建立统一的价值分类体系和统一的测算口径字典。所有立项申请必须落在同一套分类里,收益必须按同一套口径折算。这一步会牺牲一部分表达自由度,但换来的是可比较性和可排序性。在预算池固定的年份,可排序性直接决定资源分配效率。我参与过的一个集团客户,在统一口径之前,立项排序完全依赖汇报表现;统一口径之后,排序争议下降了约六成(个人样本观察)。
4. 强监管行业:立项材料的”可审计性”优先级高于”说服力”
金融、医疗、政企等领域的立项,最大的特点是不只要说服内部决策者,还要能应对监管检查、外部审计和内部合规回溯。这类场景下我的建议是三条:所有的价值假设和风险判断必须有可追溯的数据来源;所有变更必须留版本记录;所有审批动作必须带时间和责任主体。
这也是我倾向于私有化部署方案的原因。立项记录里含预算、人员、业务基线这类数据,在很多合规框架下不允许存放在公网环境中。私有化部署不只是部署方式的选择,它直接决定了你能不能在系统里存这些数据。

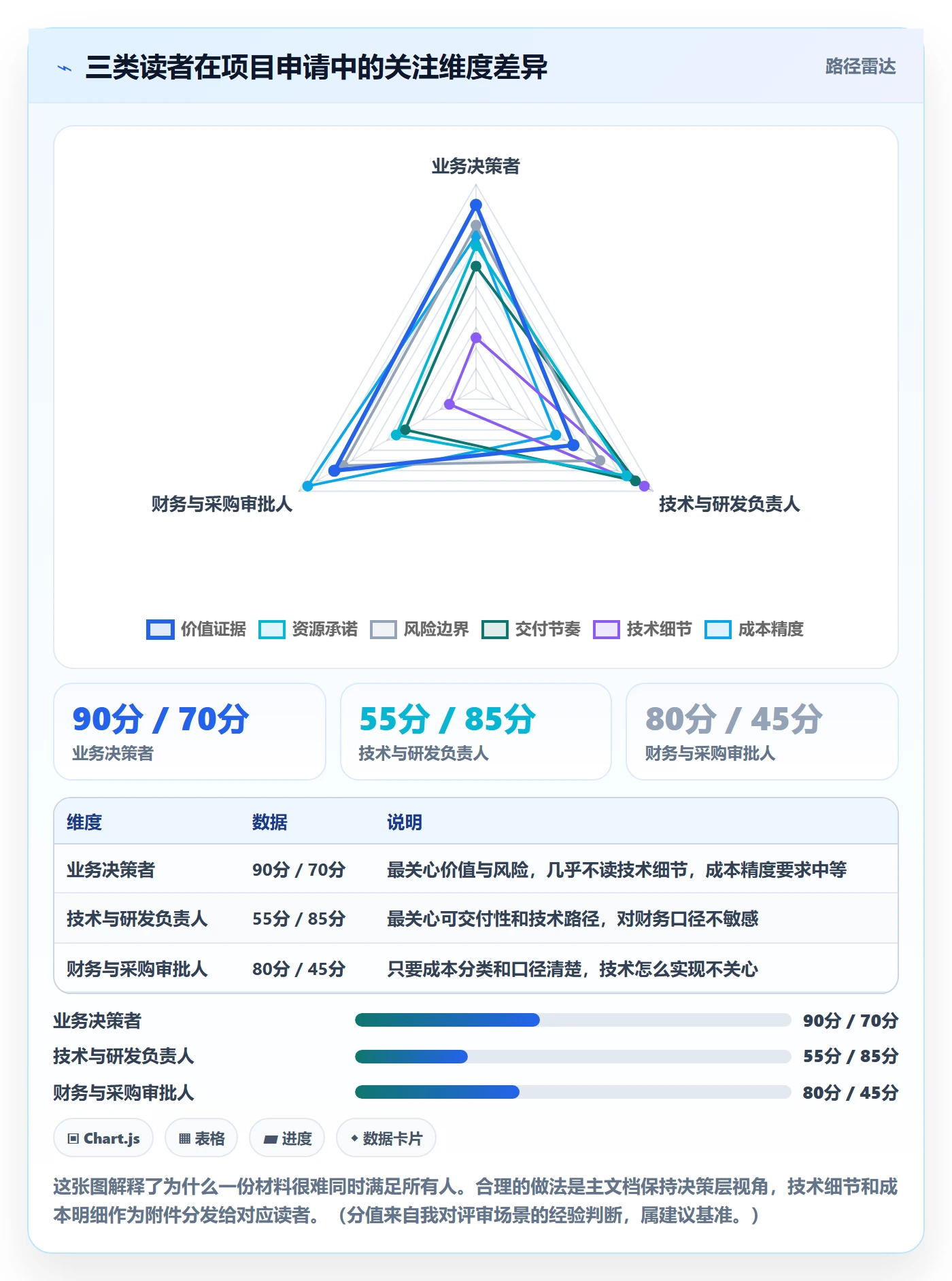

5. 甲方乙方场景:立项的读者结构完全不同
甲方内部立项,读者是自己的决策层,核心是”值不值”和”资源从哪来”。乙方投标或承接项目时的项目申请,读者是客户和公司内部交付管理层,核心是”能不能交付”和”风险怎么分摊”。
乙方场景里我特别想提醒的一点是:不要把内部立项的逻辑直接搬去做客户方案。客户方案里写太多”我们预计节省 X 人天”,客户的第一反应往往是”那报价还能降”。内部立项可以谈效率,对外方案要谈交付物、验收标准和责任边界。这两份文档的写作目标根本不同,混用会带来真实的商业损失。
七、不同情况下的取舍
1. 速度 vs 严谨:取决于窗口期长度
我的判断规则是看窗口期。如果机会窗口只有三个月,而完整立项流程需要五周,那就要做减法:保留价值假设和退出条件,砍掉技术方案细节和冗长的风险清单。反过来,如果这是一个跨三年、预算千万级的项目,多花三周把假设理清楚,成本可以忽略不计。
常见的错误是反过来:小项目走全套流程,大项目因为”时间紧”反而是草草立项。我见过的返工成本最高的项目,往往就是当初”因为时间紧所以先启动”的那几个。
2. 标准化模板 vs 灵活表达:按组织成熟度分
组织成熟度低的时候,模板越严格越好,因为模板是在替代缺失的判断力。组织成熟度高的时候,模板要留出解释空间,否则会压制真正有洞察的表达。
我的折中做法是“必填字段固定 + 表达字段自由”。价值假设、退出条件、关键角色容量这些字段必须按格式填;而技术路径、方案对比这些内容允许自由发挥。既保证了可比性,又没有扼杀思考深度。
3. 自建 vs 采购:算的是维护成本而非首年成本
我见过不少团队自建立项系统,第一年效果不错,第三年变成没人维护的僵尸系统。原因是立项流程本身会演进,字段会增删,审批链会调整,而这些改动需要持续投入。
我的经验法则是:如果立项流程的字段和审批规则每季度都在变,不要自建;如果三年不变,自建反而可控。 而现实是,处于成长期的组织,立项规则几乎一定在变。
4. 私有化部署 vs SaaS:先问数据能不能出内网
这个取舍不是技术问题,是合规问题。我的判断顺序是:先确认立项数据的合规要求,再考虑成本。如果数据不允许出内网,那 SaaS 方案根本不在选项里,讨论成本没有意义。
私有化部署的隐性成本主要在两块:一是运维人力,二是版本升级。选型时要把这两块算进去,而不只是比较许可费用。支持私有化部署的产品里,版本迭代频率和维护文档质量,往往比功能清单更能决定三年后的使用体验。
5. 一次性立项 vs 分批立项:看不确定性高低
如果项目的不确定性高(技术路线未验证、用户需求不明),我强烈建议分批立项:先立一个 6 到 8 周的验证阶段,有明确阀值,通过后再立正式阶段。这样即使判断错误,损失也被限制在验证阶段。
不确定性低、路径清晰的项目就没必要分批,分批反而增加协调成本。判断标准很简单:如果你对价值假设的信心低于七成,就分批;高于七成,就一次立完。
| 取舍维度 | 偏向 A 方案的情形 | 偏向 B 方案的情形 | 我的默认建议 |
|---|---|---|---|
| 流程速度 | 窗口期不足 3 个月 | 项目跨度超 1 年、预算千万级 | 小项目走精简流程,大项目不省流程 |
| 模板严格度 | 组织立项判断力尚不成熟 | 已有稳定复盘机制、团队经验丰富 | 必填字段固定,表达字段自由 |
| 系统建设 | 立项规则三年内不变 | 规则每季度调整、组织快速扩张 | 成长期优先采购,避免自建维护陷阱 |
| 部署方式 | 数据可出内网、追求低运维成本 | 金融、政企、制造等合规敏感场景 | 先确认合规,再比较成本 |
| 立项批次 | 价值假设信心高于七成 | 技术路线或需求未验证 | 不确定就分批,用阀值控制损失 |
最后回到我一开始的判断。项目申请做得好不好,不取决于你写了多少页、用了什么模板、在哪个平台上跑,而取决于一件事:你有没有把”我们相信什么、凭什么相信、什么时候承认错了”这三句话,变成能被别人读懂、能被系统记住、能被后来者验证的记录。
如果你的立项现在还停留在 Word 加邮件的阶段,我建议下一步先做最小的一件事:把下一次立项申请里的价值假设拆成”基线 / 目标 / 证伪条件”三个字段,哪怕只是写在一个共享文档里。这一步不需要任何工具采购,但它能立刻暴露你对这个项目到底想清楚了没有。
如果这一步跑通了,再考虑把立项流程变成结构化的记录流,让立项的字段能一路带到需求、迭代和验收里去。到了那个阶段,选一个支持私有化部署、能平滑承接存量工作流的平台(如 PingCode),会让整个改造的阻力小很多。但工具永远是第二步,第一步永远是那份愿意被证伪的价值假设。
常见问题解答(FAQ)
1. 项目申请书写多少页、写到什么颗粒度才合适?
我第一次做立项时,怕评审觉得不详细,写了 30 多页方案,结果评审只问“目标怎么量化、资源够不够、失败怎么办”。后来我又压成 1 页,被打回说没有依据。到底项目申请书应该写多细?
我的经验是正文控制在 1-2 页,附件承载方案、调研和报价。正文只放评审做决策必需的六块:背景与目标、成功指标、范围与“不做什么”、里程碑、资源预算、Top3 风险与预案。颗粒度标准是评审看完能给出“批、不批、改条件批”三种结论,而不是看懂全部技术细节。
目标用可验证口径,例如把“提升协作效率”改成“需求平均交付周期从 15 天降到 10 天,数据源为某项目管理平台的任务流转报表,统计周期为季度”。成功指标不超过 3 个,每个写清基线值、目标值、数据来源和统计周期。里程碑不超过 5 个,每个必须有可验收交付物。
预算按人天算,注明估算依据,建议留 10%-15% 缓冲。风险至少写触发条件、影响、责任人和应对动作。这样做的好处是评审能快速判断,而不是陷进方案细节。某项目管理平台可以把这些字段做成立项模板,强制必填,减少反复补材料。
2. 项目成员在立项阶段到底要参与什么,还是项目经理一个人写就行?
我们团队以前立项就是项目经理闭门写材料,成员到启动会才知道自己要干什么。结果排期没人认,资源冲突也暴露得太晚。作为项目成员,我应该在立项阶段做哪些事才算最佳实践?
项目成员不能只当“被分配任务的人”,立项阶段至少要参与三件事:拆自己的工作包、报依赖和风险、确认验收标准。
可执行做法是立项前开一次 60 分钟工作坊,项目经理先讲清目标和范围,成员按 WBS 把各自负责的部分拆到 2-5 天可交付的颗粒度,然后每人填写“我负责的交付物、依赖谁、前置条件、估算人天、最大风险”。项目经理汇总成 RACI 责任矩阵,并让关键成员在评审会上回答技术可行性问题。
判断颗粒度是否够细,可以看成员能否在 30 秒内说清自己的交付物、依赖和验收标准;说不清就说明还没拆到位。某项目管理工具里可以直接建立项任务模板,成员填写工期、依赖和风险,避免启动会后二次录入。这样立项申请中的排期和人力不是项目经理拍脑袋,而是成员自己承诺过的版本,后续变更也有依据。
3. 项目立项评审怎么准备才能一次通过,常见的驳回原因有哪些?
我提交立项申请被打回过三次:第一次目标写得太虚,第二次预算没有依据,第三次风险只写了一句“加强沟通”。每次评审都像开盲盒,不知道他们到底看什么。立项评审前到底要检查哪些点?
评审本质上只判断三件事:值不值得做、能不能做成、资源是否闭环。会前 48 小时发材料,并附一页检查清单:目标是否和公司战略或部门 OKR 对齐;成功指标是否有基线、目标值、数据来源和统计周期;范围是否明确写了“不做什么”;里程碑是否不超过 5 个且每个都有可验证交付物;
预算和人力是否有估算依据及缓冲;Top3 风险是否有触发条件、影响和应对;跨部门依赖是否拿到对方确认。常见驳回原因包括:目标写成“提升效率”但没有口径;把技术方案当成项目目标;只列需要多少资源,不说能产出什么;依赖部门没有签字确认;风险没有预案。
评审时先讲结论,再讲依据,最后讲需要评审组决策的事项,不要把 30 分钟花在背景介绍上。某项目管理平台可以记录评审结论、通过条件和待办,避免口头通过后扯皮。
4. 立项后需求或资源变了,项目申请还要不要改,变更怎么管?
我们项目立项时批的是 6 个月、5 个人,结果第 2 个月业务加需求,两个成员又被抽走,最后延期还说是项目组执行不力。立项后发生变更,到底应该怎么处理才不背锅?
立项不是一次性文档,变更要分级管理。建议定一个硬口径:影响项目目标、范围或预算超过 10%,或者关键里程碑延期超过 2 周,必须走变更评审;小调整在周会记录并同步干系人即可。变更申请写清五件事:变更内容、变更原因、影响(工期、成本、范围、风险)、替代方案、不变更的后果。
通过后由项目经理更新基线,通知所有干系人,并在某项目管理平台里保留变更单和版本对比。跟踪指标可以看变更评审通过率、平均处理时长、里程碑延期天数、预算偏差率。
如果新项目没有历史数据,预算和排期不要单点估算,用三点估算(乐观、最可能、悲观)或类比估算,预算留 15%-20% 缓冲,ROI 按保守、中性、乐观三档呈现,并写明假设。这样即使后面变了,也能说清是范围变了还是执行差了。
文章包含AI辅助创作:项目立项如何做好项目申请?项目成员最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283911
读者评论
退出条件那段我认同,但落地难点不在这。,"结构化表单把返工从 2.8 轮降到 1.2 轮,我怀疑这个差异里有相当一部分来自改造时顺便统一了口径,而不全是工具本身。后来我们改成确认前必须口头过一遍并留一句自己的话,才真起作用。
我们试过写止损线,真到试点没达标时没人愿意按它停,因为"谁来宣布失败"没定义,最后还是变成人情判断。我们上过同类平台,字段是填满了,收益测算口径还是各写各的,评审会上照样吵。
所以我现在会在立项书里连带写上决策责任人,否则止损条款只是装饰。,"让业务方在自己账号下确认价值假设这条我试过,实操里会被架空:有人直接复制项目经理的原文点确认,形式上过了、实质上没过。
