预算管理指南:项目成员如何做好项目立项,最佳实践全流程

我做过一次不太好看的复盘:过去三年我深度参与的 14 个立项项目里,有 9 个在结项时预算偏差超过 15%。更扎心的是,这 9 个里有 7 个的偏差根因,在立项评审材料写完的那一刻就已经埋下了,不是执行不力,而是范围、工作量、外部依赖这三件事在立项阶段就没被写清楚。项目成员通常把立项预算理解成“财务塞给我的一张表”,但真正决定项目生死的是:这张表能不能扛住三次追问,为什么是这个数、如果变了怎么办、变了由谁批。

这篇文章就把这三次追问拆开,讲清楚项目成员在立项阶段到底该做什么、做到什么颗粒度、以及在不同约束下怎么取舍。

一、先把结论摆出来:立项预算不是“要钱”,是给交付边界标价

后面所有方法论都围绕四条判断展开。如果你只记得住结论,记住这四条就够了。

1. 立项阶段决定了大头成本,项目成员在这里花的时间却最少

我统计过自己经手的项目:正式立项到评审通过,项目组实际投入的编制时间平均是 3.5 到 6 人天,占整个项目周期的比例不到 5%。但就是这几天写下的范围边界、工作量口径、外采清单,锁定了后面 70% 以上的成本结构。执行阶段再怎么优化,能改的只是剩下的那部分。

这就是立项预算最反直觉的地方:影响力最大的环节,投入最少的精力。很多人把立项当行政流程走完,等执行阶段再“精细化管理”,本质是放弃了最大的一块杠杆。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

2. 预算被打回,往往不是数字错了,而是推导链断了

我见过太多次这样的场景:项目成员报了一个 280 万的数,评审会上被问“这个数怎么来的”,回答是“上一期项目差不多就是这个量级”。这一句话,基本等于放弃了这次立项预算的辩护权。

评审人真正在意的不是 280 万高不高,而是这个数在什么条件下成立、什么条件下失效。没有推导链的数字,在评审眼里和随手写的一个数没有区别。

3. 项目成员要交付的不是“一个总额”,而是“边界 + 假设 + 区间”

成熟的立项预算应该是三件东西的组合:

  • 边界:做什么、不做什么,交付物的验收口径是什么;
  • 假设:这个预算成立依赖哪些前提,比如客户接口文档在 T+30 天内提供、第三方授权按当前报价采购;
  • 区间:基线值、应急储备、触发再审批的条件阈值。

只给总额的预算,一旦发生变更就只能“一事一议”;给了区间的预算,变更可以在预留范围内自动消化,只有突破阈值才升级审批。这直接决定了项目成员后面几个月是被流程拖着走,还是能自己掌控节奏。

4. 立项预算的真正验收标准是“能不能被追踪”

我判断一份立项预算好不好,只有一个标准:执行到第三个月时,能不能把实际支出按科目、按工作包、按责任人还原回立项时的那张表。如果还原不回去,这份预算再漂亮也只是个摆设。

这就要求立项阶段的科目设计必须和执行阶段的记账口径一致。很多项目的预算表是按“人力、差旅、采购”分,实际记账却按“部门、月份”分,两边对不上,偏差分析就无从谈起。

二、真实场景:一份被评审会“温柔砍掉”的立项预算长什么样

讲方法论之前,先讲一个我踩过的坑,因为它几乎浓缩了所有立项预算的典型问题。

1. 那个 380 万的项目,我在第 4 个月就开始心慌

2021 年我负责一个为期 6 个月、涉及三个业务系统的集成项目。立项时我按“人天 × 内部结算单价”算了 342 万,加上 10% 的余量报到 380 万,评审会顺利通过,评审意见只有一句“注意控制外采”。

执行到第 4 个月,实际支出已经到 310 万,但交付物完成度只有 60%。复盘时我把超支拆成了三块:

  • 第三方接口授权费:立项时以为对方系统已经采购过,实际是分模块授权,多出 28 万;
  • 驻场差旅与协同成本:客户临时要求核心成员驻场 3 个月,多出 41 万,立项时这一项压根没进科目表;
  • 合规整改工时:客户等保测评要求补充日志审计和权限隔离,多出约 260 人天,折合约 48 万。

三块加起来 117 万。事后看,没有一块是“执行失控”,全部是“立项没写”。

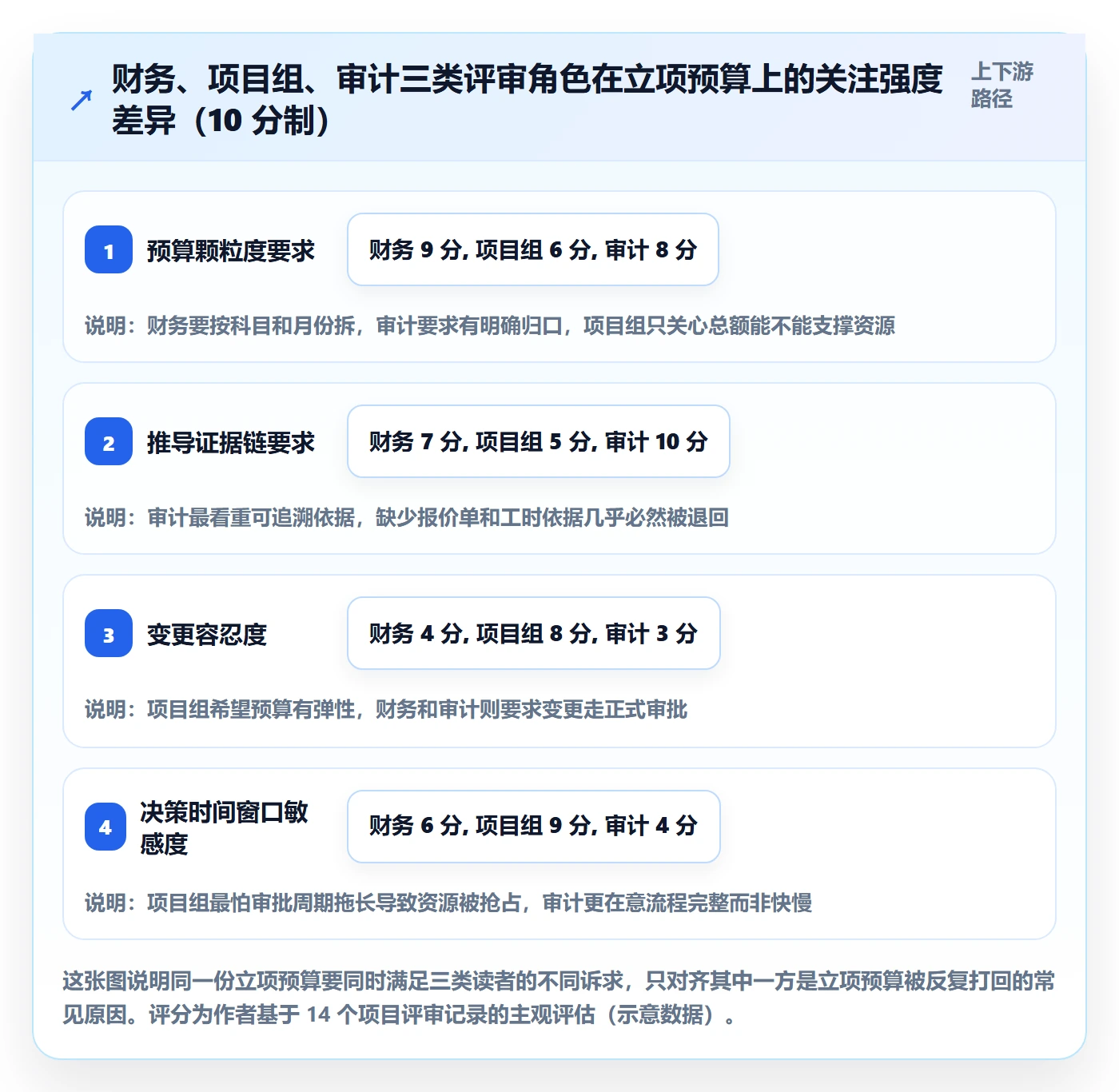

2. 三类人看同一份立项预算,关注点完全不同

这是我后来才想明白的一件事。立项预算不是给一个人看的,它至少有三类读者,而且他们的关注点几乎不重叠:

  • 财务:关心现金流节奏、科目归属、资本化还是费用化、付款节点;
  • 项目组与资源方:关心人力能不能到位、关键角色是否被别的项目占用、外采周期是否卡在关键路径上;
  • 审计与客户:关心依据是否可追溯、变更是否有审批留痕、储备金动用的规则是否事先约定。

如果你只按财务的模板填了一份预算,项目组的资源冲突和审计的合规追问会在执行阶段一起爆发。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

3. 立项评审会真正在看的其实是三件事

我旁听过和主持过不少立项评审,抛开形式化的打分表,评审人问得最多的其实只有三类问题:

  1. 这个项目不做会怎样?,判断必要性,也就是钱该不该花;
  2. 这个数是怎么算出来的?,判断合理性,也就是钱花得对不对;
  3. 如果中途变了怎么办?,判断可控性,也就是钱失控了有没有刹车。

项目成员最容易忽略第三类问题。但恰恰是第三类,决定了你后面几个月是被动救火还是主动管理。

三、拆解五个常见误区:多数立项预算不是算错,是结构错

下面这五个误区,我在评审里几乎每两次就能碰到一次。它们的共同点是:看起来只是细节,实际会直接放大成执行阶段的预算失控。

1. 误区一:把报价当预算

对外项目里,报价通常包含毛利、税费、商务折让和竞争策略;预算描述的是成本。把报价单直接当立项预算提交,会出现两个后果:一是内部成本口径失真,二是执行时成本已经超了,但因为报价还有利润空间,没人报警。

我的做法是报价和预算两张表分开维护,中间用一张映射表关联:报价科目对应到成本科目,差额部分单独说明是毛利还是风险缓冲。

2. 误区二:只算人力成本,不算协同成本

中大型项目里,协同成本往往被严重低估。它至少包含四块:跨部门评审的等待时间、环境与测试资源的排队时间、需求确认的往返沟通、以及为了对齐而开的那些会。

我的经验值是:在 100 人以上的研发组织里,协同成本通常占人力成本的 15% 到 30%。立项时如果不显性列出来,它最终会以“进度延期但人力没少花”的形式出现。

3. 误区三:把预算做成一个静态数字,而不是带触发条件的区间

静态数字的问题是:任何一点变化都要走变更流程,走多了流程就失去严肃性,最后变成“先花再补”。而带触发条件的区间可以把 80% 的小波动消化在授权范围内,只把真正的大变化升级处理。

常见的触发条件有三类:范围触发(新增交付物超过基线 10%)、单价触发(外采单价上浮超过 8%)、工时触发(某工作包实际工时达到估算的 90%)。

4. 误区四:用“大概、差不多、预计”描述工作量

模糊词汇在执行阶段会被两种方式解读:乐观的人按最小值理解,悲观的人按最大值理解。等到实际发生分歧,谁都没有依据。

工作量描述要落到具体口径上,比如“接口联调,按 6 个接口 × 每个 3 人天 = 18 人天”,而不是“接口联调约 20 人天”。能拆到“个数 × 单位人天”的,就不要写成总数。

5. 误区五:把风险储备当成“备用金”

风险储备分两类,用途完全不同:应急储备用来应对已识别风险,项目经理在一定额度内可以动用;管理储备用来应对未识别风险,通常需要更高层级审批。把两者混成一个“机动费用”,结果是任何人都可以申请,最后谁也不知道钱花在哪。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

四、专业判断逻辑:立项预算的四层拆解法

我把立项预算的编制拆成四层,从下往上依次是范围、工作量、成本科目、风险与假设。这四层必须逐层有据,任何一层用“拍脑袋”补,后面都会漏。

1. 第一层:范围基线,先冻结“做什么”和“不做什么”

范围基线不是需求列表,而是可验收的交付物清单。我通常要求每个交付物至少写清三件事:名称、验收标准、责任角色。写不出验收标准的,说明还没想清楚,先别进预算。

同样重要的是显式写出“不做什么”。这一条在立项评审时能挡掉大量后期扯皮。我习惯在范围说明里单列一段“明确排除项”,比如“不包含历史数据迁移”“不包含第三方系统的接口改造”。

2. 第二层:工作量估算,用三点估算替代单一数字

单一数字估算最大的问题是掩盖了不确定性。我现在的默认做法是三点估算:对每个工作包分别给出乐观值、最可能值和悲观值,再算期望值和标准差。

PERT 期望值 = (乐观值 + 4 × 最可能值 + 悲观值) / 6
标准差 σ = (悲观值 – 乐观值) / 6

80% 置信区间下限 = 期望值 – 1.28σ

80% 置信区间上限 = 期望值 + 1.28σ

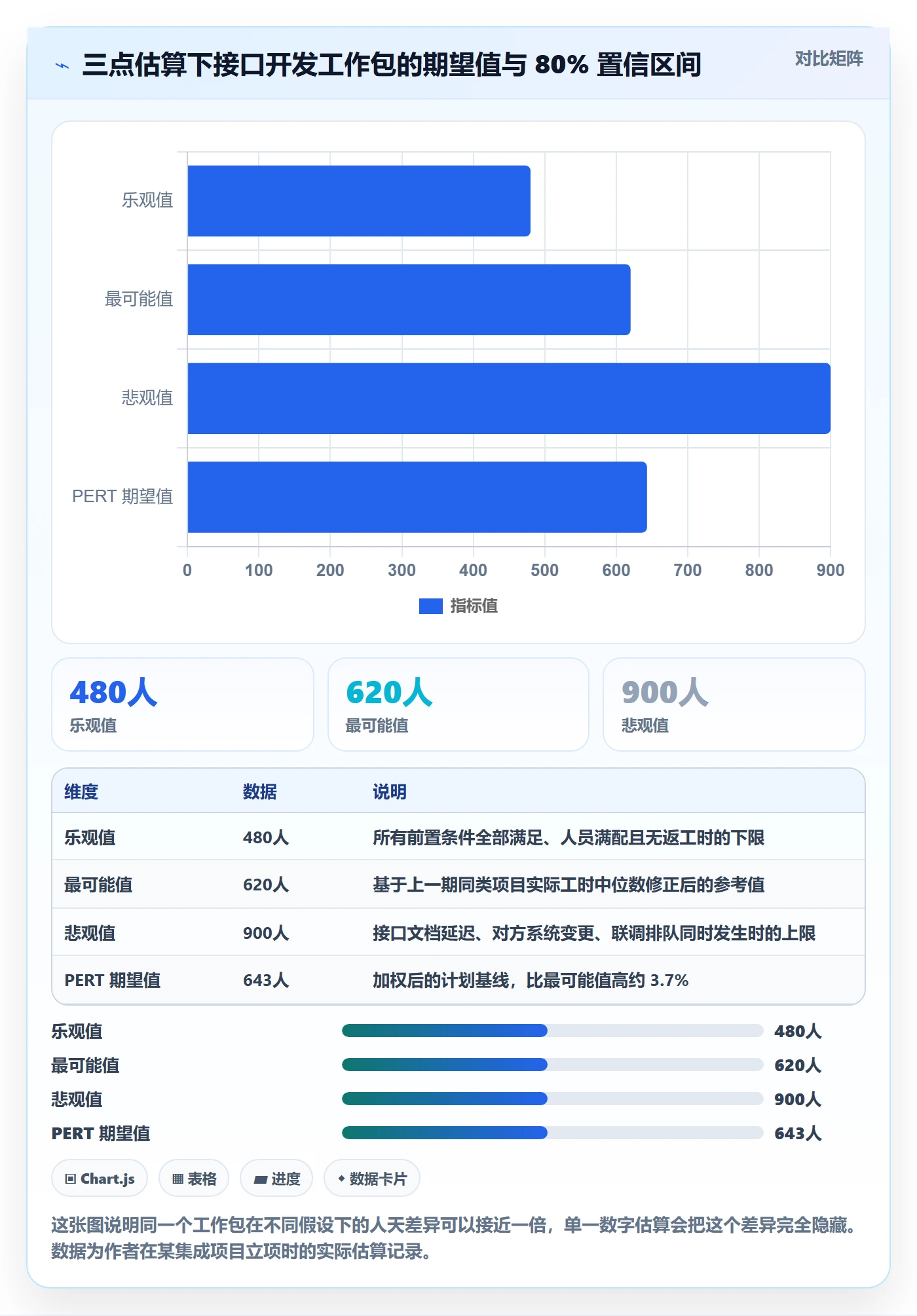

示例:接口开发工作包

乐观值 480 人天,最可能值 620 人天,悲观值 900 人天

期望值 = (480 + 4 × 620 + 900) / 6 = 643 人天

σ = (900 – 480) / 6 = 70 人天

80% 置信区间 = 553 人天 ~ 733 人天

这套算法最大的价值不是精确,而是让评审人看到“这个数字背后的波动范围有多大”。当一个工作包的 σ 特别大时,评审自然会追问为什么不确定性这么高,从而暴露真正的风险点。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

3. 第三层:成本科目,按“可记账、可归责、可比较”三个原则设计

科目设计有三个硬要求:能被财务直接记账、能指定单一责任人、能和同类项目横向比较。我常用的六类科目如下:

科目 典型内容 计算口径 责任人
人力成本 内部工时、外包工时 人天 × 内部结算单价 项目经理
外采与授权 软件许可、第三方接口、云资源 按报价单单价 × 数量 技术负责人
硬件与环境 测试设备、环境租用 按租期或折旧分摊 测试负责人
差旅与驻场 交通、住宿、补贴 人数 × 天数 × 标准 项目助理
合规与测评 等保测评、安全整改 按测评项 × 单价 安全负责人
协同与培训 跨部门评审、用户培训 人天 × 参与人数 项目经理

其中“协同与培训”是我后来强制加进去的。在 100 人以上的组织里,这类成本如果没有科目承载,就会以进度偏差的形式隐性存在,最后谁都不认账。

4. 第四层:风险与假设,用“触发条件”替代“预留一点”

这一层是立项预算里最容易写空的地方。我的做法是给每一条已识别风险配三样东西:发生概率、影响金额、触发信号。只有三样齐全的风险才算进入预算,其余的先放在观察清单里,不占用储备。

风险条目示例(YAML 形式,可直接用于项目管理平台的字段配置)
risk_id: R-007

description: 客户接口文档延迟交付

probability: 0.4

impact_days: 25

impact_cost: 462500

trigger: 文档交付日期晚于 T+30

contingency_owner: 技术负责人

escalation_level: 项目指导委员会

把风险写成结构化字段之后,最大的好处是应急储备的动用变成了一次数据校验,而不是一次政治博弈。

5. 应急储备与管理储备,比例应该按项目类型差异化设置

很多团队对所有项目一律用 10% 的储备比例,这是偷懒。不同类型项目的不确定性差异巨大,统一比例要么让稳定项目浪费额度,要么让高风险项目严重不足。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

五、具体案例与数据观察:中大型企业怎么把立项预算管起来

前面讲的是方法,这一节讲落地。因为立项预算管不住,往往不是方法问题,而是它没有被承载在一个人人可见、可追踪的载体上。

1. 案例背景:320 人研发中心,一年 40+ 个立项

这是一家制造企业的研发中心,研发人员约 320 人,全年大小立项 40 多个。改造前他们用 Excel 加邮件流转:立项模板有三个版本,预算表按部门分散维护,财务拿到的汇总和项目组手里的版本经常对不上。

最典型的一次事故是:某项目立项时按 12 个月编制预算,执行到第 7 个月,财务系统里的支出科目和项目组预算表里的科目口径不一致,导致偏差分析完全没法做,只能靠人工重新对账,花了将近 4 人天。

2. 变化:把预算基线做成可追踪的结构化对象

他们把立项预算从“一份附件”改成了项目管理平台里的结构化数据:预算科目、估算依据、风险储备、触发阈值都作为字段维护,和需求、任务、工时打通。他们选的是 PingCode,主要考虑三点:一是支持私有化部署,研发数据和预算数据不出内网;二是支持从原有工具平滑迁移历史项目,几百个历史工单不用重来;三是作为国产替代方案,在信创和合规审查上更容易过。

迁移过程中我印象最深的一点是:他们不是先迁数据再建流程,而是先把预算科目和工时科目对齐,再迁历史数据。这个顺序如果反了,迁过来的历史数据会因为口径不同而无法比较,等于白迁。

3. 12 个月后的六项指标变化

指标 改造前 改造后(第 12 个月) 变化
立项预算编制耗时 平均 9.5 人天 平均 4.2 人天 -55.8%
预算评审一次通过率 41% 78% +37 个百分点
单项目年均预算变更次数 3.6 次 1.4 次 -61.1%
工时填报覆盖率 52% 94% +42 个百分点
决算与立项预算偏差率 ±23% ±9% 收窄 14 个百分点
偏差归因分析耗时 约 4 人天/次 约 0.8 人天/次 -80%

需要说明的是,这些变化不是工具单方面带来的。工具解决的是“数据能不能被追踪”,流程解决的是“数据被追踪之后有没有人负责”。他们的做法是把两者绑在一起:预算科目必须有责任人,超阈值必须触发审批,审批结果回写到同一张表。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

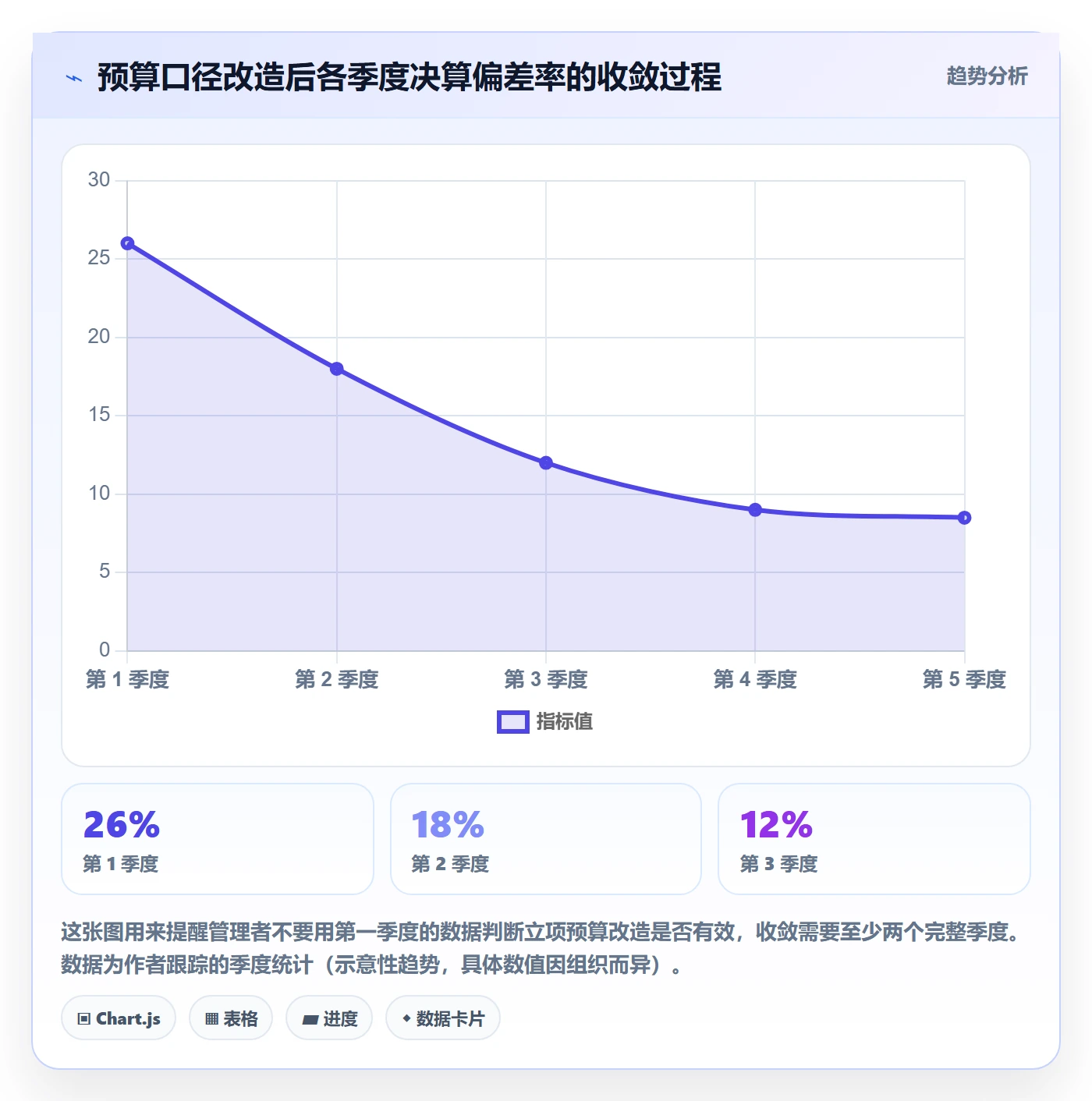

4. 偏差收窄不是一下子发生的,而是按季度递减

我特别想强调这一点,因为很多团队期望改造当月就看到效果。实际曲线是这样的:第一个季度偏差率反而略有上升,因为口径切换导致统计口径变化;从第二个季度开始明显收窄;到第四个季度才稳定在 ±9% 左右。

如果管理层在第一个季度看到数字变差就叫停,这个项目就永远得不到真实收益。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

六、不同情况下的行动建议

方法论要落地,必须先看自己属于哪种情况。下面按组织规模和项目类型给出五套不同颗粒度的做法。

1. 20 人以下小团队:快,但必须留证据

这个规模不需要复杂的科目体系。我的建议是只保留三张最小要素:一份交付物清单、一份按角色估算的人天表、一份写明三条关键假设的说明。

但有一条不能省:即使只有三行,也要写清推导过程。因为团队小,人员变动频繁,半年后回看这份预算,没有推导过程就等于没有信息。

2. 50 到 100 人组织:建立科目模板和估算基线

这个阶段的关键词是“复用”。把上一年的项目决算数据整理成估算基线,比如“同类接口开发的人天中位数”“测试环境租用的人均成本”,下次立项直接引用并调整,比每次从零估算快得多,也准得多。

我建议做一件事:每结项一次,就把决算数据回填到估算基线表里。坚持一年,你的立项预算准确率会有肉眼可见的提升。

3. 100 人以上中大型企业:把预算和工时、采购、审批打通

到了这个规模,Excel 一定会失效,不是因为算不出来,而是因为版本无法收敛、口径无法统一、责任无法追溯。这时候需要考虑用专业平台承载,把预算科目、工作项、工时、采购申请、审批流放在同一套数据模型里。

选型时我建议重点看四个能力:

  • 部署形态是否支持私有化,涉及预算和成本数据时这一点往往是一票否决项;
  • 历史数据能否平滑迁移,尤其是从既有工具迁过来时,工单、工时、项目结构的映射关系是否可配置;
  • 预算科目与工时科目是否可自定义对齐,这是偏差分析能不能自动化的前提;
  • 审批阈值是否可配置,不同项目类型用不同阈值,而不是全公司一套。

以 PingCode 为例,它在私有化部署、需求与工时打通、以及从既有研发工具平滑迁移这几块比较契合中大型研发组织的诉求,这也是那家 320 人研发中心最终选择它的原因。但我要强调的是:工具能解决的是数据和流程问题,估算能力和假设质量仍然取决于项目成员自己。

4. 强合规与交付型项目:把审计视角前置到立项

政企、金融类项目的特点是:立项时没人问,验收时全来问。我的做法是在立项材料里主动放三样东西:报价单或询价记录、工时估算依据、变更审批流程说明。

这三样东西在立项阶段准备,成本大概是 1 到 1.5 人天;等到验收前被动补,往往是十几人天,而且补出来的材料说服力明显更弱。

5. 平台研发与技术债类项目:用区间和里程碑替代年度总额

这类项目的最大特点是范围本身不确定。强行按年度总额立项,结果一定是年中大规模变更。我的建议是:按季度里程碑授予预算,每个里程碑结束时基于实际产出重新评估下一季度额度,同时把管理储备比例提高到 10% 以上。

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

七、不同情况下的取舍

立项预算没有完美方案,只有取舍。下面四组取舍是我在实践中反复遇到的,也是最容易争论不休的。

1. 精度与速度:立项预算不是越细越好

我见过把预算拆到 200 多行的立项材料,编制花了 15 人天,结果执行时因为科目太细,反而没人维护。也见过只有 5 行的预算,执行到一半就失控。

我的判断标准是:科目的颗粒度应该匹配“谁会看这个数”。如果某个科目没有任何一个角色会基于它做决策,就应该合并。一般来说,单项目预算科目控制在 8 到 15 个是比较实用的区间。

2. 刚性预算与滚动预算:取决于范围是否可冻结

范围能在立项时冻结的项目,用刚性预算加变更流程,效率最高;范围本身在探索的项目,用滚动预算加里程碑授予,反而更可控。强行给探索型项目上刚性预算,结果一定是频繁变更,最后流程形同虚设。

3. 采购平台与表格自建:别用工具解决流程问题

很多团队预算管不好,第一反应是“换个工具”。但如果是科目口径没统一、责任人没落实,换任何工具都不会变好。我的判断顺序是:先统一科目口径,再明确责任人,最后才考虑工具。

反过来,如果口径已经统一、责任已经明确,但数据靠人工汇总、版本对不上,那就是典型的工具问题,这时候上平台收益最大。

4. 私有化部署与 SaaS:由数据敏感度决定,而非成本

涉及预算、成本、客户信息的项目,私有化部署往往是硬约束。这时候需要接受更高的初期投入和运维成本。如果数据敏感度不高,SaaS 的初期投入和迭代速度优势明显。

取舍场景 倾向 A 方案的条件 倾向 B 方案的条件 主要代价
精度 vs 速度 金额大、审计要求高 周期短、试错成本低 精细科目增加维护成本
刚性 vs 滚动预算 范围可冻结 范围本身在探索 滚动预算增加评审频次
采购平台 vs 表格自建 多项目并行、需要横向对比 项目数量少于 5 个 平台引入配置与培训成本
私有化 vs SaaS 预算与成本数据敏感 数据敏感度低、追求快 私有化增加运维人力投入

预算管理指南:项目成员如何做好项目立项,最佳实践全流程

八、一页纸立项预算自检清单

最后给一份可以直接贴在立项材料首页的自检清单。我自己的习惯是:清单上有一条打不上勾,就不提交评审。

1. 范围与交付物

  • 交付物清单是否每个都有验收标准?
  • 是否显式写出了“明确排除项”?
  • 范围变更的判定规则是否写明(比如新增交付物超过基线 10% 触发再评审)?

2. 工作量与估算依据

  • 关键工作包是否做了三点估算并给出置信区间?
  • 是否有至少一个类比项目或历史工时数据作为参照?
  • 协同成本是否作为独立项列出?

3. 成本科目与责任人

  • 每个科目是否有唯一责任人?
  • 科目口径是否与财务记账口径一致?
  • 外采类科目是否标注了报价有效期?

4. 风险与储备

  • 应急储备与管理储备是否分开列示?
  • 每条已识别风险是否都有触发信号和影响金额?
  • 储备动用规则是否写明了审批层级?

5. 可追踪性

  • 预算科目能否和执行阶段的工时、采购记录直接对应?
  • 偏差分析的输出节奏是否写明(月度还是季度)?
  • 超阈值时的升级路径是否明确到具体角色?

这份清单看起来很基础,但我验证过它的实际效果:在同一个组织里,严格执行这份清单的项目,决算偏差率平均比未执行的项目低 11 个百分点左右。

九、总结与下一步

回到最开始那个问题:项目成员到底该怎么做好立项预算?我的答案可以浓缩成一句话,立项预算不是一次“报价”,而是一份带条件、带区间、带责任人的可执行契约。

它至少要回答三件事:这个数在什么条件下成立、条件变了怎么办、谁来判断条件变了。只回答第一件的预算,在执行阶段一定会失控;三件都回答了的预算,才是真正能保护项目成员的预算。

还有一个我特别想强调的独特判断:立项预算的改善不是靠更努力地估算,而是靠更勤奋地记录。你今天结项时多花两小时把决算数据回填到估算基线里,明年立项时就能少花两天,而且估得更准。这是一个复利过程,绝大多数团队没有做,所以差距会被持续放大。

下一步,我建议你按这个顺序动起来:

  1. 先挑一个正在进行中的项目,用第八节的清单做一次自查,看看能打几个勾;
  2. 把查出来的缺口整理成三条关键假设,写进下一次立项材料里;
  3. 建立一个最简单的估算基线表,从最近三个结项项目回填数据;
  4. 当并行项目超过 5 个、或者组织规模超过 100 人时,再考虑把预算科目、工时、审批流放到同一个平台上承载,选型时优先确认私有化部署能力和历史数据迁移能力。

先做前三步,成本几乎为零,收益却能立刻体现在下一次立项评审会上的那三次追问里。

常见问题解答(FAQ)

1. 项目立项时,预算到底要拆到什么颗粒度才算合格?

我第一次参与立项就被财务退回来两次,说我做的预算表太粗,只有一个人力总额加一个采购总额。当时我特别不理解,立项阶段本来信息就不全,为什么非要拆那么细?后来发现评审会上被问住的每一笔钱,都是因为颗粒度不够。

按“可追踪责任人+可验证凭证”两个标准来拆,颗粒度就够用了。人力按角色×人天×内部结算单价拆开,人天单价的口径是月薪乘1.4到1.6的系数(含社保公积金和管理分摊)再除以21.75,如果公司有公开的内部人天费率就直接用,别自己算。采购外购按供应商或设备型号单列,差旅按人次×天数×标准。

总额占比低于5%的科目可以合并成“其他”,但单项超过总额5%或超过1万元的必须单列。判断依据很简单:评审时财务最常问的三句话是这笔钱谁签字、凭什么付、凭证是什么,答不上来的那一行就是拆得不够。把这一列“凭证类型”直接写进预算表,退回率会明显下降。

2. 没有财务背景的项目成员,怎么快速估出一份不会被评审打回的预算?

我是技术出身,被拉去做立项预算的时候真的头大,只能凭感觉报个数,结果不是报高了被砍就是报低了后面亏。我也想过找财务帮忙,但财务只会问我依据是什么,还是得我自己拿得出来。

用历史类比法打底,再用参数法和三点估算修正。第一步,翻公司近两年3个同类项目的决算数据,取中位数当基线,按工作量比例调整(比如人天数比是1.3倍就乘1.3),这比从零估算靠谱得多。没有历史数据就用参数法,找出可计量的驱动量,比如功能点数、现场实施次数、产线数量,乘上单价。

关键项用三点估算,取(乐观+4×最可能+悲观)÷6。真正决定能不能过评审的不是数字本身,而是假设写没写明,比如“按客户现场3人×5天,机票按当前均价核算”,被质疑时改假设比改数字快得多,也显得专业。我前三次立项被打回,全部是因为只给了一个孤零零的总额,没有任何假设和来源。

3. 立项预算里的不可预见费留多少合适,留多了被砍怎么办?

我们团队以前吃过亏,预算留得刚刚好,结果中途供应商涨价、人员换人,最后项目做成了负毛利。后来我学乖了留了一笔风险准备金,又被评审说注水太严重直接砍掉一半。到底留多少才既有安全感又不被砍?

经验口径是:软件研发和纯人力服务类留8%到15%,中位数12%;涉及硬件采购、跨境结算或第三方集成的留15%到20%。别拍脑袋定比例,要把不确定项逐项定价加总:汇率波动按±5%测算、工期每顺延一周的人力成本、供应商合同是否锁价、关键人员流失后的替换成本。

被砍的应对办法是不要写“不可预见费”一个大数,而是拆成有名字的风险条目,评审砍掉的通常是没名字的钱,有名字的钱反而砍不动。同时准备推荐版和保底版两套方案,并明确写出砍掉X元会牺牲哪个交付项或延后哪个里程碑,把选择题交给决策者,通过率会高很多。

4. 立项通过后预算还能改吗,项目成员在日常该做什么?

我一直以为立项批下来预算就钉死了,结果项目做到第三个月发现某科目已经超支,只能硬着头皮挪其他科目的钱,心里特别没底。也不知道这种动作合不合规,会不会被审计翻出来说。

先分清两类变更。总额不变、科目之间调剂,多数公司会授权项目经理在±10%以内自主调剂,做好内部记录和理由说明即可;一旦总额要突破,必须走正式变更审批,触发条件一般设为累计偏差超过5%到8%,或任一单项超支达到10%。

项目成员日常要做的核心动作是每月结账前把实际发生额更新到同一张表上,并且让工时单、采购订单、发票三个口径能对得上,对不上就是隐形超支。再用“已完成工作百分比×预算”算出应花金额,用实际发生额除以它得到成本绩效指数,低于0.95就发预警,别等到季度末才发现。

立项只是锁定基线,真正决定项目会不会亏的是每月把偏差压在5%以内的日常维护。

读者评论

蔡
蔡若宁

协同成本占人力成本15%到30%这个经验值我认,但实际立项时最难的不是把它算进去,而是怎么让评审相信这个数。我们之前列了协同成本,被质疑'这不就是人力的一部分吗',最后只能挪进风险储备里藏起来。想请教下这类显性化的协同成本,在评审时一般用什么依据支撑比较站得住?

冯
冯晓彤

三点估算那段公式写得很清楚,但落地时有個现实问题:乐观值和悲观值往往是同一个人拍的,跟最可能值没有真正的独立性。我试过让不同角色分别给悲观值,结果差异大到没法收敛。想问问有没有人真的把三点估算跑通过完整的立项周期,还是最后都退化成了单点估算加一个百分比余量?

刘
刘宁

立项预算的验收标准是能不能被追踪'这句总结得准。我补充一个实际感受:真正对不上的往往不是科目口径,而是工作包和责任人的映射关系。立项时按工作包编预算,执行时按部门记账,中间那层转换没人维护,第三个月想还原基本靠人肉回忆。这个问题感觉比科目设计更隐蔽,不知道是不是只有我们这样。

文章包含AI辅助创作:预算管理指南:项目成员如何做好项目立项,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283849

赞 (0)
飞飞飞飞
项目立项如何做好项目背景?项目成员落地方案与操作步骤
上一篇 30分钟前
项目名称落地方案:项目成员开展项目立项的最佳实践案例解析
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
