很多项目立项会开得像一场“仪式”:会议室里 12 个人,PPT 讲了 40 分钟,最后只留下三句话,“目标是要提升效率”“流程要规范”“大家回去再细化一下”。三周后你再问项目成员:“这个项目的关键指标是什么?”大概率得到五种答案。项目失败往往不是死在技术难题上,而是死在立项那一刻没人把目标、流程、指标三样东西钉在同一张纸上。
我做过多轮项目治理复盘,覆盖过 8 人到 300 人不等的团队。一个非常稳定的规律是:立项阶段每少定义 1 个可验证指标,中期就要多花大约 15% 的沟通成本来对齐。这篇内容不讨论“立项的意义”这种正确但没用的话题,而是拆解一套可落地的立项方案:项目目标怎么写、流程规范怎么定、成员职责怎么分、关键指标挂在哪、以及为什么 100 人以上组织和中大型企业的做法完全不同。
一、先说核心结论:立项不是写文档,是锁定四件事
如果你只记住一段话,请记住这段:项目立项的本质,是把“为什么做、谁来做、按什么规则做、做到什么程度算成功”这四件事,从模糊共识变成可被验证的承诺。它对应的就是文章标题里的四个关键词,目标、流程、规范、关键指标。
大部分立项方案失败,不是因为文档写得不够长,而是因为这四件事里有任意一件停留在形容词层面。“提升协作效率”是形容词,“跨部门需求平均流转时长从 5.2 天降到 3 天以内”才是承诺。前者无法验收,后者可以验收,甚至可以中途预警。
1. 目标:必须能被“反向证伪”
我判断一个项目目标是否合格,只问一句话:“如果这个目标没达成,你怎么知道?”如果回答是“感觉不太顺”,那这个目标是假的。合格的项目目标必须能被反向证伪,也就是说,存在一个明确的状态或数据,一旦出现就说明目标落空。
我见过太多把 OKR 写成愿望清单的立项书:“打造高效研发体系”“提升组织项目管理成熟度”。这类目标的问题不是不宏大,而是没有边界,既不能拆解,也不能分配责任,最后变成一个谁都不用负责的公共形容词。
2. 流程:不是画图,是定义交接和例外
流程规范最常见的误区,是把流程图当成交付物。流程图只描述“正常路径”,而真正消耗组织的是“例外路径”。立项时如果只写正常路径,项目一进入执行期,第一个卡点就会出现“这事该谁拍板”的争议。
有效流程必须包含三个要素:主链路、例外处理规则、以及每一环的交接标准。缺了第三点,流程就只是一张漂亮的图,成员依然靠群里@确认。
3. 规范:不是约束人,是降低判断成本
很多人把“规范”理解成束缚。我的判断恰恰相反:规范的真正价值是让执行者在 80% 的日常决策里不需要请示。什么时候必须走评审、什么情况下可以直接关闭需求、什么级别的变更要重新立项,这些规则越清晰,成员的自主空间反而越大。
4. 关键指标:立项时定,而不是复盘时补
最危险的做法是“先干起来,指标以后再定”。指标不是复盘的产物,而是立项的输入。原因很简单:指标决定了你会收集哪些数据、用什么工具埋点、在什么节点检查。这些东西如果不在立项时确定,到复盘时你会发现,想验证的结果根本没数据。

二、背景与真实场景:为什么立项越认真,执行越容易崩
先讲一个我亲历的场景。某业务团队要在两个月内上线一套内部协作系统,立项会开得很顺利,目标写着“提升跨部门协作效率,减少线下沟通”。听上去没毛病。项目启动后第 11 天,问题爆发:业务方认为“减少线下沟通”意味着所有审批都要线上走完,技术方理解成“把会议搬到线上开”。双方都没错,但双方的理解隔着一条河。
这个案例的价值在于,它暴露了立项的三个真实痛点。
1. 目标语言是“共识幻觉”的重灾区
立项会上大家点头,不代表理解一致。“效率”“协同”“规范”“优化”这类词,是共识幻觉的温床,每个人点头时脑子里想的其实是不同的东西,但现场没有一个机制把差异逼出来。
我后来养成了一个习惯:立项会最后十分钟,让每个参会成员独立写下“我认为这个项目成功的样子”,然后匿名收上来。十次里有七次,答案分歧明显。这个动作成本极低,但能提前暴露大量理解偏差。
2. 成员角色只有“名分”,没有“动作”
很多立项书里有一张组织架构图,写着项目负责人、产品负责人、技术负责人、业务对接人。但这里面缺了最关键的一层:每个角色在关键节点上具体做什么动作、在多久内响应、遇到分歧由谁拍板。
我见过最典型的问题:“需求评审通过”这个节点,技术方认为通过意味着可以排期,业务方认为通过只是“原则上认可,细节还要谈”。同一句话,两种效力,冲突是必然的。
3. 流程规范与工具脱节
这是最容易被忽视的一点。立项时精心设计的流程,如果没落到实际使用的项目管理工具里,就只会停留在文档中。人的行为遵循工具,不遵循文档。如果规范和工具不一致,工具一定赢。
比如规范写着“需求变更必须经过变更评审”,但工具里任何人都能直接改需求状态,那么规范就是装饰品。我处理过的一个项目,规范执行率长期在 50% 上下,最后发现问题不在人,而在于工具里没有强制卡点。

三、拆解常见误区:立项落地方案里的五个坑
我把立项落地方案里的高频问题归纳成五个坑。它们不是理论错误,而是我在真实项目里反复见到的、有具体代价的错误。
1. 把“项目背景”写得比“成功标准”还长
打开很多立项书,前三页都是背景、行业趋势、战略意义,而“成功标准”只有两行。这是典型的写作惯性,不是治理需要。背景是给外部看的,成功标准才是给团队执行的。背景超过两页,团队就不会认真读后半部分。
我的建议是:背景控制在一页以内,且必须回答“不做的代价是什么”。如果答不出来,这个项目本身就值得重新审视。
2. 指标只挂结果,不挂过程
只写“最终交付时间”和“最终满意度”,是典型的滞后指标。滞后指标的问题是:等你发现它没达成时,已经来不及干预了。
有效的指标体系应该包含领先指标和滞后指标。领先指标用来预警,滞后指标用来验收。比如“需求平均流转时长”是领先指标,“项目按期交付率”是滞后指标,两者配合才有管理价值。
3. 流程规范定得过细,把团队管死
另一个极端是规范过度。每个动作都要审批、每个状态变更都要留痕、每个决策都要开会,结果是团队把大量时间花在走流程上。我见过一个团队,需求从提出到进入开发要走 9 个步骤,平均耗时 14 天,而实际开发只用了 4 天。
规范的目标是消除歧义,不是增加环节。每增加一个审批节点,都应该能回答:“它拦住了哪一类风险?”答不上来的节点,就该删掉。
4. 忽略项目成员的实际工作负载
立项时默认成员“有空就做”,是最常见的隐性错误。一个成员同时参与三个项目,你却在立项书里假设他 60% 投入,这个假设本身就不成立。
我现在的做法是:立项时要求每个核心成员明确写出“本项目的投入比例”和“同期其他项目占用”,两者相加超过 100% 就必须在立项阶段解决,而不是等到延期再吵。
5. 没有定义“项目结束”的状态
项目什么时候算结束?交付上线算结束,还是稳定运行一个月算结束?如果这个问题在立项时没约定,项目会进入一种“永远没结束”的状态,资源持续被占用,成员也不知道自己何时能释放。

四、专业判断逻辑:一套可落地的立项方案结构
讲完问题,讲方法。我推荐的立项方案结构不是“越多越好”,而是“每个模块都要能承接一个决策”。下面这套结构,是我在多个 100 人以上组织里验证过、并且能在两小时内开完立项会的版本。
1. 第一模块:目标与不做清单
目标部分只写三样东西:一句话项目定位、2 到 3 个可验证目标、明确的不做清单。“不做清单”是很多人忽略的关键。立项时写下“本项目不解决什么”,能挡掉大量后续的范围蔓延。
比如一个内部数据平台项目,不做清单可以写:“不负责数据源系统的改造”“不承接实时流式场景”“不提供对外数据服务”。这三条看似多余,但它们会在后面三个月里替团队挡掉十几次扯皮。
2. 第二模块:关键指标的两层结构
指标层建议分成“项目健康度指标”和“业务结果指标”两层。前者衡量项目本身是否健康,后者衡量项目是否带来了价值。两层都要在立项时确定,并指定数据来源。
| 指标层级 | 指标示例 | 检查频率 | 数据来源 |
|---|---|---|---|
| 过程指标(领先) | 需求平均流转时长 | 每周 | 项目管理工具状态日志 |
| 过程指标(领先) | 变更评审通过率 | 每周 | 评审记录 |
| 交付指标(滞后) | 关键里程碑按期达成率 | 每里程碑 | 项目计划对比 |
| 业务指标(滞后) | 目标业务场景使用率 | 每月 | 系统埋点/业务报表 |
3. 第三模块:角色与动作矩阵
角色定义不要只写头衔,要写“在该节点,这个人做什么决定、多久响应”。我用得比较顺的是一个简化版责任矩阵,只保留三个关键动作:提出、评审、拍板。
- 提出:谁可以发起需求或变更,需要提供哪些最小信息。
- 评审:谁必须参与评审,缺席是否影响效力,评审结论多久内有效。
- 拍板:出现分歧时由谁最终决定,决定后多久内必须传达给执行方。
4. 第四模块:流程主链路与例外规则
流程部分建议用“主链路 + 例外清单”的方式写。主链路控制在 5 到 7 个节点,超过就要质疑是否该拆分项目。例外清单列出最常见的三到五类特殊情况及处理方式,这部分才是真正减少争议的内容。

五、具体案例与数据观察:从工具落地看立项规范的真实效果
先声明一点:这一节的观察来自我对实际项目的数据跟踪与复盘整理,不是严格的双盲实验,但样本足够真实,方向值得参考。为了让流程真正可执行,我在多个中大型企业项目里使用了 PingCode 作为落地承载工具,它的定位正好匹配 100 人以上组织对流程强约束和私有化部署的需求。
1. 案例背景:一家 260 人规模企业的立项乱象
这家企业同时推进 9 个项目,横跨研发、交付、内部系统三类。立项材料齐全,但形式各异:有的用表格,有的用 PPT,有的只有会议纪要。每个项目的“完成标准”表述都不一样,导致跨项目资源调度时无法比较优先级。
最典型的一次冲突发生在第 2 个月:两个项目同时争夺同一位后端负责人,双方都认为自己的项目“更紧急”。但因为没有统一的优先级判断依据,最终由上级临时拍板,那位负责人被迫在两个项目间切换,两个月内有效产出下降了大约三分之一。
2. 改造动作:把立项要素变成工具里的必填字段
我的改造思路很朴素:凡是立项时该定义的东西,都必须变成工具里无法跳过的字段。规范和流程如果只是文档,就会被忽略;一旦变成提交前的必填项,执行率立刻不同。
具体做了三件事。第一,统一立项模板,把目标、不做清单、关键指标、角色动作、例外规则设为必填。第二,把关键指标接到看板上,每周自动刷新。第三,把变更评审做成必须经过的流程状态,绕过则无法推进到下一状态。
改造过程中,工具的适配能力是决定成败的变量。PingCode 支持私有化部署,且支持从 Jira 平滑迁移,这两点对中大型企业特别关键,数据留在自己环境里,历史项目数据不用重建,规范和流程可以随着组织变化持续调整,而不是被工具限制。
3. 数据观察:改造前后三个月对比

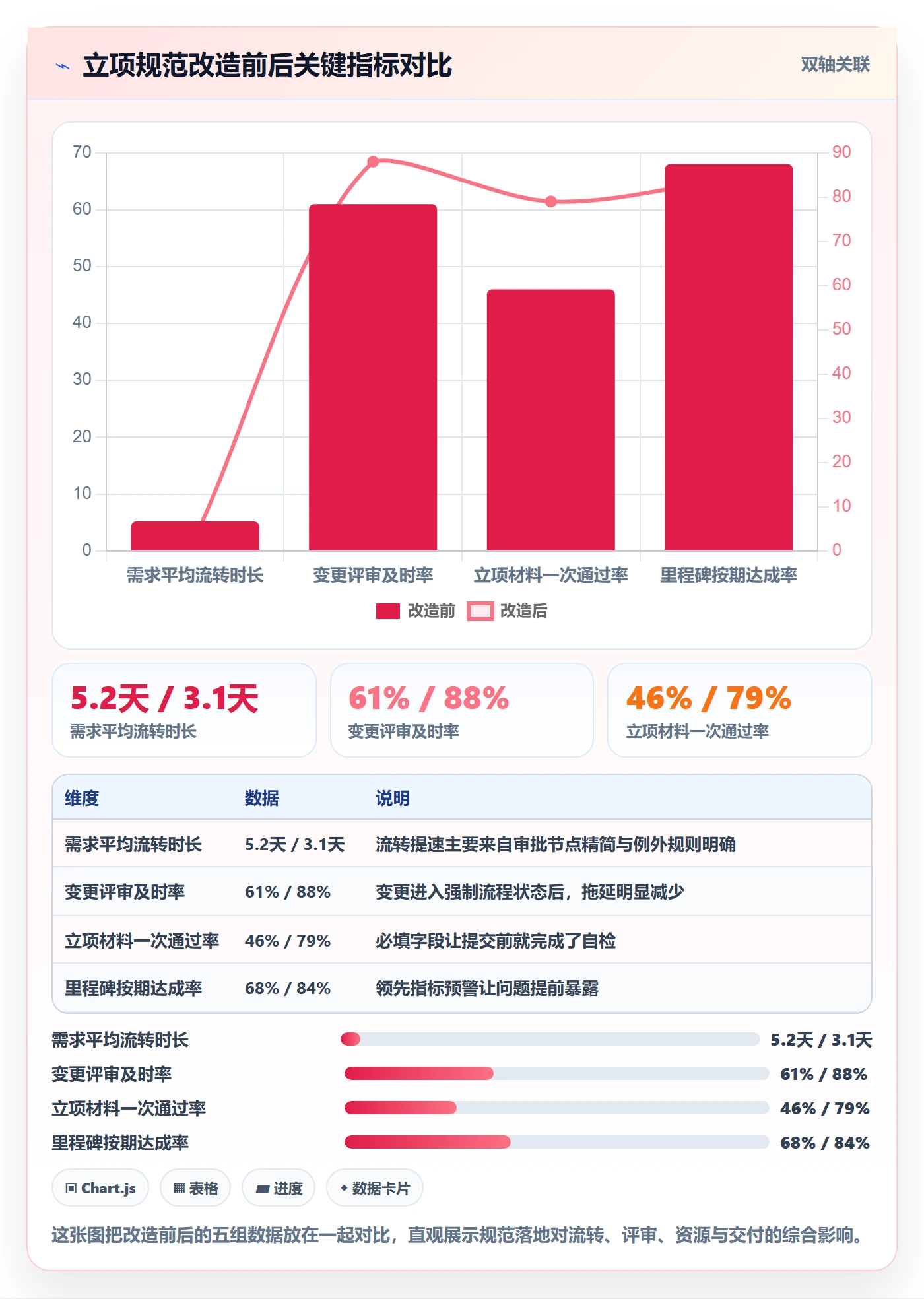

改造后再看三个月的数据,变化相当明显。需要强调的是,这些变化不能全部归因于工具,立项规范本身的统一也是重要因素,但工具让规范从“文件”变成了“默认动作”,这一点很难被替代。
| 观察指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 需求平均流转时长 | 5.2 天 | 3.1 天 | -40% |
| 变更评审及时率 | 61% | 88% | +27 个百分点 |
| 跨项目资源冲突次数(月均) | 7 次 | 3 次 | -57% |
| 立项材料一次通过率 | 46% | 79% | +33 个百分点 |
| 里程碑按期达成率 | 68% | 84% | +16 个百分点 |

4. 一个反常识观察:字段越多,通过率反而越高
改造前立项材料一次通过率只有 46%,改造后升到 79%。按直觉,要求变严应该通过率下降。实际相反,原因是必填字段把“模糊”提前消灭了。以前材料被打回,常常是因为“目标不清楚”“指标不知道从哪取”,来回沟通三轮;现在提交前就得想明白,反而一次通过。
这个观察对我影响很大。它说明规范和效率不总是对立的:规范的真正作用,是把随机的、非结构化的沟通,转化成一次性的结构化输入。
六、不同情况下的行动建议:按组织规模分层
立项方案没有万能模板。8 人团队和 300 人组织的做法必须不同,否则不是约束不足就是过度管理。下面按规模分层给出建议。
1. 20 人以下团队:轻量立项,重指标
这个阶段的团队沟通成本低,流程越重越拖后腿。建议立项只保留三样东西:一句话目标、一到两个关键指标、成员分工与投入比例。流程可以极简,甚至不画流程图,但指标一定要写清楚,因为它决定你后期能不能判断项目是否值得继续。
- 目标:一句话,能被证伪。
- 指标:1 到 2 个,必须有数据来源。
- 分工:谁做什么,投入多少,什么时候交付。
2. 20 到 100 人团队:补齐角色动作矩阵
这个阶段的典型问题是“决策靠喊人”。角色开始细分,但没有明确谁拍板。建议重点补齐角色动作矩阵,尤其是评审和拍板两个动作,同时把主链路流程固定下来,控制在 5 到 7 个节点。
3. 100 人以上组织及中大型企业:必须工具化与强约束
到这个规模,靠文档和自觉已经完全不够。立项规范必须落到工具里,变成不可绕过的流程状态和必填字段。同时要考虑部署方式、数据合规、历史项目迁移这些工程问题。
这也是我在这类组织里倾向选择 PingCode 的原因:它主要服务中大型企业及 100 人以上组织,对流程强约束、权限分层、私有化部署有比较完整的支持。PingCode 支持私有化部署,支持 Jira 平滑迁移,对于从海外工具迁移过来的团队,是国产替代中比较稳妥的选择。规范一旦和工具绑定,落地率就不再依赖个人自觉。

七、不同情况下的取舍:规范与效率怎么平衡
所有立项规范都在做同一道选择题:管得严一点,还是跑得快一点。真实情况是没有唯一答案,只有匹配当前约束的取舍。下面是我总结的几组典型取舍。
1. 指标数量:少而准,还是全而重
指标越多,管理越全面,但采集成本和解读成本也越高。我的经验是:立项阶段的关键指标不要超过 5 个,且其中至少 1 个必须是领先指标。超过 5 个,团队成员会开始忽略仪表盘,指标就失去意义了。
如果你所在组织数据基础薄弱,建议先选 2 个最容易采集、最能反映问题的指标,跑顺之后再扩。宁可少而准,不要全而废。
2. 流程节点:精简还是完备
流程节点的取舍标准只有一个:这个节点是否能拦截一类真实发生过的风险。能拦截就保留,拦不住就删。我见过团队保留“文档归档确认”节点,但过去一年从未因它拦下任何问题,纯粹是习惯性动作,删掉之后流转速度快了将近两天。
3. 规范刚性与团队自主:怎么划线
我的划线方式是:涉及跨团队协作、资源分配、对外承诺的,规范必须刚性;涉及团队内部实现方式的,留给团队自主。前者一旦松动就会引发争议,后者过度干预只会压制效率。
举个具体例子:需求变更是否需要重新评审,如果变更影响其他团队排期,就必须刚性走流程;如果只是团队内部实现细节调整,就没必要上升到评审级别。
4. 工具投入:先标准化还是先工具化
很多团队一上来就买工具,结果规范和流程都没想清楚,工具变成了“把混乱电子化”。我的顺序建议是:先用文档把目标和指标想清楚,再用工具把流程固化。顺序反了,返工成本很高。
对于 100 人以上、且存在数据合规或多项目并行要求的组织,工具选型时应优先关注私有化部署能力和迁移成本。PingCode 在这两点上比较契合中大型企业的现实需求,支持私有化部署、支持 Jira 平滑迁移,能减少规范落地时的工程摩擦,这也是国产替代场景里比较实际的考量。

八、把立项方案变成可复用资产的三个动作
最后一部分讲复利。立项规范的价值不只是管好当前项目,而是让组织积累可复用的判断资产。我建议做三个动作。
1. 建立立项模板库,但要克制版本数量
模板库的价值在于减少重复思考,但版本过多反而增加选择成本。建议按项目类型分 2 到 3 类模板,比如研发类、交付类、内部系统类,每类一个主模板,差异用可选字段体现,而不是各自为政。
2. 把历史指标沉淀成基准线
这是我认为被严重低估的一件事。当你有了 10 个以上项目的历史指标,就能形成组织的基准线,以后再立项时,“需求平均流转 5 天”到底是好是坏,就有参照系了,而不是凭感觉争论。
基准线的形成需要工具支持持续记录,这也是规范必须工具化的另一个理由。文档无法自动积累数据,工具可以。
3. 定期回看“指标是否还有效”
指标会过期。业务阶段变了,原来有效的领先指标可能失去预警能力。我建议每季度做一次指标有效性检查,问三个问题:这个指标还在反映真实问题吗?数据采集是否稳定?团队是否还在看它?
- 还在反映真实问题 → 保留。
- 数据采集不稳定 → 修复采集或替换指标。
- 团队已经不看了 → 要么删掉,要么查清为什么没人看。
回到最开始的问题:立项会开完,团队记住了什么?如果答案只是“要提升效率”,那这个项目大概率会在中期陷入反复对齐。真正有效的立项,是让团队记住四件事:为什么做、谁在什么节点做什么、按什么规则走、做到什么程度算成功。
下一步建议你做的,不是立刻重写全部立项文档,而是拿一个正在推进的项目做小范围验证:补上“不做清单”和两个可验证指标,指定数据来源,下一次评审时看它是否能帮你提前发现一个问题。如果有效,再把这套结构推广到全部项目,并在 100 人以上组织里逐步把它固化到支持私有化部署和 Jira 平滑迁移的管理平台上,让规范从文件变成默认动作。
常见问题解答(FAQ)
1. 项目立项阶段到底该产出哪些文档,才算目标流程规范落地了?
我们团队之前立项就是拉个群、发个通知,结果做到一半发现大家对范围的理解完全不一样。我作为项目负责人被追问“立项到底要交付什么”时,自己也说不清楚,只能临时补文档。
立项的最小可交付物建议固定为四件:一是立项说明,写清业务背景、要解决的问题、不做什么;二是目标与关键结果清单,每个目标对应可量化指标和统计口径;三是范围与边界表,列出本期做什么、延后做什么、明确排除什么;四是角色与决策机制,写清谁拍板、谁执行、升级路径是什么。
判断是否合格的标准很简单:一个新加入的成员只读这四份材料,能否独立回答“为什么做、做到什么程度算成功、我负责哪块、遇到分歧找谁”。如果答不上来,说明立项还没完成,不要进入排期。规模小的项目可以把四件事压在一页纸里,但不能省。
2. 项目目标怎么拆成成员能执行的任务,而不是停在口号层面?
每次定目标都是“提升用户体验”“提高交付效率”这种话,拆到任务时就变成各写各的。我试过让每个人自己认领,结果有人做了很多事但跟目标没关系,复盘时谁也说不清贡献在哪。
拆解的核心是让每一层都能回答“我做的这件事,支撑上面哪条指标”。具体做法:第一层写结果指标,比如发布周期从 20 天降到 12 天;第二层写影响该指标的关键过程量,比如需求评审一次通过率、联调返工次数;第三层把过程量落到具体任务和负责人,任务描述里必须带预期变化值和验证方式。
每个成员手上不超过 3 个直接支撑指标的任务,超出就要合并或砍掉。判断依据是周会时能直接报出“我这项任务让哪个过程量变化了多少”,报不出来的任务要么是没对齐,要么是本来就不该做。
3. 立项方案里要不要写关键指标,写多少、写到什么颗粒度合适?
我们有两种极端:一种是指标写得特别细,几十个数字,最后没人看;另一种是只写交付时间,结果质量全靠感觉。我自己也纠结,指标太少怕失控,太多又变成填表负担。
建议按“1 个北极星指标 + 3 到 5 个过程指标 + 每个指标 1 到 2 个护栏指标”的结构来写。北极星指标只保留一个,必须是结果性的,比如上线后 30 天内激活率;过程指标是团队能每周干预的,比如需求变更次数、缺陷重开率;
护栏指标用来防止为了达标而伤害其他方面,比如为了赶工期导致线上事故数上升。颗粒度上,指标必须带三要素:数值目标、统计口径、数据来源。没有数据来源的指标不要写进方案,因为复盘时无法验证。指标总数控制在 8 个以内,超过就说明没想清楚优先级。
4. 项目规范执行不下去,成员嫌流程重,怎么在落地和效率之间取舍?
我们写过一套流程规范,刚开始大家还照着走,两个月后就逐渐回到老样子,评审跳过、状态不更新。我作为推动者很受挫,不知道是规范本身有问题,还是执行方式不对。
先区分两类规范:一类是影响决策质量的,比如立项评审、变更评估、验收口径,这类不能省,只能简化表单;另一类是不影响决策的,比如固定格式的日报、多层审批,这类可以直接砍掉。
落地时用“三条硬规则 + 其余建议”的方式,硬规则只保留会导致返工或事故的关键动作,并且把它嵌进现有工具里,让不执行的人无法推进状态,而不是靠自觉。判断规范是否值得保留,看它过去一个季度是否阻止过至少一次真实返工或事故;没有拦截记录的动作,大概率是形式主义。
推行节奏上先在一个小项目试点一个迭代,用变更次数、返工工时、缺陷重开率三个数据对比前后,有改善再推广,不要一次性全组织铺开。
文章包含AI辅助创作:项目目标流程与规范:项目成员项目立项落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283768
读者评论
匿名写“成功的样子”我试过两轮,第一轮确实逼出分歧,第二轮大家会前就开始互相打听答案,效果明显衰减。另外“每少一个指标多15%沟通成本”这类数字,读起来更像经验直觉的量化包装,说服力反而不如后面那张共识衰减漏斗图来得实在。
关于“工具一定赢”我有不同经历。之前把变更评审做成工具强卡点,结果同事改成先在线下口头对齐、再补录流程,表面执行率上去了,实际评审被架空。硬卡点如果和真实的决策顺序不一致,只会把动作赶到看不见的地方。
投入比例那段最戳我,但落地很难。立项时承认自己资源不够,等于主动示弱,写低投入项目可能不批,于是大家都往高了写。这条规则如果没有上一层强制背书、只靠成员之间自觉,最后还是会变成纸面数字。
