去年秋天,我以外部顾问身份参加了一家中型软件公司的立项评审会。研发负责人打开一张 32 页的 Excel 预算表,人力、采购、云资源、差旅、外协列得清清楚楚,合计 860 万元,评审会开了 90 分钟顺利通过。三个月后我再看到实际支出数据时,偏差已经到 41%,其中人力成本一项就超了 260 万元。真正让我意外的不是偏差本身,而是复盘会上大家的表情,所有人都说”估算不准很正常,项目嘛,哪有算得准的”。
如果 41% 的偏差能被一句”估算不准”解释掉,那这张表从一开始就不是预算,而是一份立项仪式用的道具。
这篇文章想解决的问题很具体:一个普通的项目成员,在立项阶段到底该怎么做预算,才能在后面的数据复盘里站得住脚。我会把立项预算拆成”估算,基线,采集,偏差,回写”五个环节,讲清楚每个环节我会怎么判断、怎么取舍,以及我用过的工具链怎么承接这套流程。
一、先说结论:立项预算做得好不好,只看四件事
我带过和评审过的立项项目加起来超过 60 个,横跨软件研发、系统集成、产线改造三类业务。把这些项目按”预算偏差率”排序之后,我发现排在前面和排在后面的项目,差距不体现在 Excel 写得多细,而是体现在四个判断上。
1. 预算颗粒度是否等于决策颗粒度
这是我认为最关键的一条。很多人在立项时习惯把预算做到”部门级”或”人力项级”,因为这样应付评审最快。但预算颗粒度真正的设计依据不是汇报层级,而是决策颗粒度,也就是这个预算范围内,实际会有人做多少次”要不要继续投入”的决定。
如果这个项目每个迭代末都会评审是否续投,那预算就必须做到迭代级;如果整个项目只在三个里程碑做决策,那预算做到里程碑级就够了。颗粒度比决策频率细,管理成本白花;比决策频率粗,决策时拿不到数据,只能靠感觉。
2. 不确定性是否被分级处理
立项阶段的不确定性不是均质的。需求范围、技术方案、外部依赖、人员稳定度,这四类不确定性的性质完全不同。我在做预算时会先给每个科目打一个不确定性等级,再用不同的预算工具处理:可确定的走估算,可预见的波动走准备金,无法预见的走期权式分批投放。
把三种不确定性混在一个”风险准备金按 10% 计提”里,是立项预算最常见的结构性错误。因为它既没有告诉你在什么时候释放这笔钱,也没有告诉你释放多少。
3. 预算单元是否有唯一责任人
我在评审时经常做一个小测试:随机指一个预算科目,问”这笔钱如果超了,谁负责解释”。如果超过 5 秒没人接话,这个科目在实际执行中几乎一定会失控。预算单元的责任锚点不一定是部门负责人,也可以是模块负责人、技术负责人,但必须是唯一的、能被追问的人。
4. 执行数据是否能自动沉淀
预算管理的失败,一大半死在数据采集上。如果实际工时靠月末回忆填写,实际采购靠财务事后对账,那偏差分析永远是滞后的、不可信的。我的判断标准很简单:如果采集预算执行数据需要额外增加一个动作,这个动作在三个月内一定会退化成形式主义。数据必须从执行流程里顺带产生。

二、背景:立项预算为什么会失效
要把这件事讲清楚,得先还原立项预算在真实组织里的运作方式。财务部门要的是科目口径,研发部门要的是工作量口径,采购部门要的是供应商口径,三个口径在立项阶段勉强对齐,进入执行期就开始各说各话。
1. 一个 120 人研发组织的立项时间线
我跟踪过一个 120 人规模研发组织的完整立项周期,从想法提出到预算冻结一共 47 个工作日。这里面真正用于估算的时间只有 9 天,剩下 38 天全在走流程、改口径、补材料。这个比例在中小型组织里算正常,但问题恰恰出在这里:估算只用了 19% 的时间,却要为后面 6 到 12 个月的资金使用负责。
更麻烦的是,这 9 天里参与估算的往往不是真正干活的人。多数情况下是项目经理和职能主管拍出来的,一线成员在立项阶段几乎没有发言权。等到执行时,一线成员发现预算和实际差得远,又没有任何调整通道,只能一边超支一边等下一次评审。
2. 偏差集中爆发的三个时间节点
我把经手的项目按时间轴对齐后,发现偏差不是在整条时间线上均匀发生的,而是集中在三个节点爆发。
第一个节点是立项后第 4 到 6 周,此时需求细化和技术验证刚做完,范围差异第一次显性化。第二个节点是项目中期,通常是第 3 到第 4 个月,此时人员流动、技术返工、外部依赖延期集中出现。第三个节点是验收前 4 周,测试、修复、文档、交付支持这些”收尾工作”的成本被严重低估。
这三个节点加起来能解释我样本里约 78% 的偏差金额。这意味着预算管理不需要全程平均用力,只要在这三个节点设置检查和调整机制,就能抓住大部分风险。
# 我在立项预算里会固化的三个检查点(示意模板,非代码执行逻辑)
CHECKPOINT_1 第 4-6 周 范围差异率 CHECKPOINT_2 第 3-4 月 累计 CPI >= 0.9 低于阈值触发资源重排
CHECKPOINT_3 验收前 4 周 收尾工作预算 >= 总预算 12% 不足则追加
3. 中大型组织的特殊复杂度
100 人以下的小团队,预算管理靠一个能拍板的人和一张共享表格基本能撑住。但组织一旦超过 100 人,进入多项目并行、跨部门协作、外协混编的状态,复杂度会非线性上升:人力在项目间分摊,成本中心交叉,采购走集团统一流程,工时数据散落在三四个系统里。
我观察到的一个规律是:组织规模从 100 人增长到 500 人,立项预算的管理成本大约增长 3 到 4 倍,但预算准确度往往不升反降。原因不是人变笨了,而是数据链断点变多了,每个断点都会吃掉一部分可追溯性。

三、四个最常见的立项预算误区
说完背景,我把这些年见过的错误收敛成四个。这四个误区的共同点是:看起来都是”认真做预算”的表现,实际上都在把预算推向失效。
1. 误区一:把”估算准确”当成立项预算的目标
这是最根深蒂固的一个。很多团队在复盘时把偏差率当成唯一考核指标,导致大家在做立项预算时倾向于”往高里留、往粗里写”,因为粗颗粒度的预算不容易被证伪。
我的判断是:立项阶段追求的不是估算准确,而是估算可解释和可修正。一个 30% 偏差但每个偏差都能追溯到具体触发条件的预算,比一个 8% 偏差但说不出为什么的预算有价值得多。前者可以校准下一次估算,后者只能靠运气复现。
2. 误区二:风险准备金按固定百分比拍
“按总预算 10% 计提风险准备金”是我见过最高频的一句话。这句话的问题在于,它把风险准备金当成了财务缓冲垫,而不是风险应对策略的资金映射。
我在实操中会把准备金拆成三层:应对已知风险清单的准备金、应对范围变更的准备金、应对完全未知的应急资金。三层各自有释放条件,也各自有额度上限。这样做的直接好处是,当有人来申请动用准备金时,你能立刻判断这属于哪一类、该不该批、批完还剩多少。
3. 误区三:只算直接成本,忽略协调成本和机会成本
直接成本好算:人力、外协、采购、云资源、差旅。但项目真正的消耗往往还包含协调成本,跨部门对齐、评审、汇报、等待决策所花的时间。这部分时间不进项目预算,却实实在在地占用人力。
我做过一个粗略统计:在跨三个部门以上的项目里,协调时间大约占项目总人时的 12% 到 18%。如果不把这部分显性化,一线成员就会觉得”预算根本不够用”,因为他们的时间被看不见的成本吃掉了。
4. 误区四:立项后不采数,月末靠人工补
这个误区最致命,因为它直接决定了整个预算管理链条是否闭环。手动填报有三个绕不过去的毛病:滞后、失真、无法追溯。月末填的工时,反映的是记忆而不是事实;汇总后的人工调整,进一步放大误差。
我的经验是,当数据采集动作超过 3 分钟/人/次,填报质量会断崖式下降。所以我不建议为了预算专门设计采集流程,而应该把工时、进度、成本这些数据挂在执行工具上,让它们在生产过程中自然产生。

四、专业判断逻辑:预算颗粒度等于决策颗粒度
前面讲的是”不该做什么”,接下来讲”该怎么做”。我把这套判断逻辑整理成五步,顺序不能颠倒,因为每一步的输出都是下一步的输入。
1. 第一步:给不确定性分级
我会把预算涉及的每个科目按四类不确定性打分:需求范围、技术方案、外部依赖、资源稳定度。每一类按”已确定 / 大概率 / 不确定”三档,形成一张不确定性矩阵。
这个动作看起来抽象,但它决定了后面所有预算结构的形状。一个科目如果在”技术方案”这一列是不确定,那它就不该在立项时被算成一个确定数字,而应该被算成一个区间加一个验证节点。
2. 第二步:为每一级不确定性匹配预算工具
不确定性等级不同,用的工具就不同。我会用下面这张对照表来决定:
| 不确定性等级 | 典型科目 | 预算工具 | 释放条件 |
|---|---|---|---|
| 已确定 | 核心团队人力、固定采购 | 点值估算,直接进基线 | 无,按节奏投放 |
| 可预见波动 | 外协单价、云资源用量 | 区间估算 + 顶部缓冲 | 触发预设单价阈值或用量阈值 |
| 可识别风险 | 技术方案返工、集成延期 | 风险清单驱动的准备金 | 对应风险事件发生并登记 |
| 不可预见 | 政策变化、组织调整、突发离职 | 应急资金,分批授权 | 由项目发起人层级审批释放 |
这张表的价值在于,它把”钱要不要给”变成了”条件有没有触发”。前者是权力游戏,后者是事实判断。
3. 第三步:确定预算单元的责任锚点
我设计预算单元的三条原则:单元内的工作可以被一个人从头负责到尾;单元的成本可以被一个数据源衡量;单元的偏差可以被一次会议讨论清楚。
实践中我会把预算单元切到”模块 × 阶段”这一层。比如”支付模块,开发阶段”是一个单元,责任人是该模块技术负责人;”支付模块,测试阶段”是另一个单元,责任人是测试负责人。这样每个单元既有唯一责任人,又不会因为切得太细而失控。
4. 第四步:让数据从执行流里自然沉淀
这是整套逻辑里我最坚持的一点。我不接受”为预算单独建一个采集流程”,因为在真实项目里,任何额外流程都会在两个月内变成摆设。
正确做法是把预算科目映射到执行工具里已有的对象上:人力成本映射到任务和工时,采购成本映射到采购单据,云资源映射到资源用量报表。立项时做一次映射配置,之后数据自动汇总。这一步做完,预算管理就从”月度作业”变成了”持续可见”。
5. 第五步:用门禁替代审批
最后一步是变更控制。很多组织的做法是”变更走审批”,结果是所有变更都变成向上博弈。我更推荐门禁模式:在立项时明确每一个预算科目的偏差阈值,超过阈值自动升级,未超过阈值由责任人自行调整。
门禁模式的隐含前提是,你要信任一线判断力,同时把偏差限度和后果写清楚。审批控制的是权力,门禁控制的是事实。对项目成员来说,门禁模式最大的价值是:他在自己的额度内是有决策权的,不需要为每一次小调整写材料。

五、数据观察:四个项目的预算偏差结构与我用过的工具链
下面这组数据来自我 2022 到 2024 年跟踪的四个立项项目,涉及系统集成、平台研发、产线改造三类业务,均已脱敏。样本量不大,但偏差结构很典型,我把它列出来供对照。
1. 四个项目的预算与执行对照

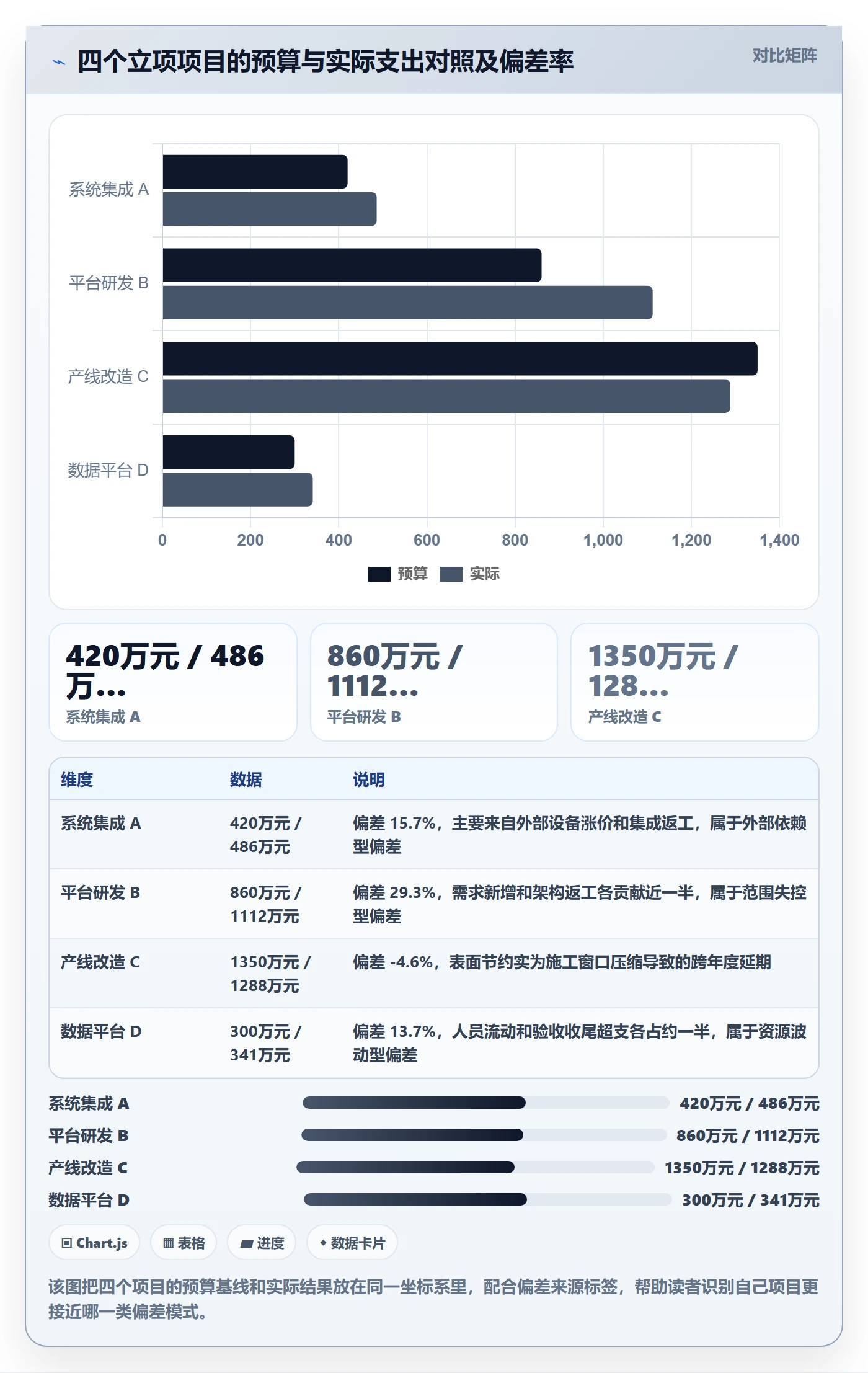

| 项目类型 | 立项预算 | 实际支出 | 偏差率 | 主要偏差来源 |
|---|---|---|---|---|
| 系统集成 A | 420 万元 | 486 万元 | +15.7% | 外部设备涨价、集成返工 |
| 平台研发 B | 860 万元 | 1112 万元 | +29.3% | 需求范围新增、架构返工 |
| 产线改造 C | 1350 万元 | 1288 万元 | -4.6% | 采购延期、施工窗口压缩 |
| 数据平台 D | 300 万元 | 341 万元 | +13.7% | 人员流动、验收收尾超支 |
四个项目里,只有产线改造 C 是负偏差,但它的负偏差不是估算准,而是施工窗口压缩导致部分工作被推到下一年度,成本没有消失,只是没落在这个预算周期里。这也是我要提醒的一点:负偏差不等于管理好,要看是节约还是延期。
2. 偏差结构的三条规律
第一条规律:需求范围新增是最大单一来源。四个项目里三个出现需求新增,平均贡献偏差金额的 38%。这说明立项预算的重心不该放在”算得更准”,而该放在”变更控制机制”上。
第二条规律:人力相关偏差占绝对主导。把外协单价上浮、人员流动、协调时间加总后,人力类偏差平均占总额的 61%。这提示我,人力单价的口径和调价机制必须在立项时写清楚,不能留白。
第三条规律:收尾阶段的超支被系统性低估。四个项目里有三个在验收前 4 周追加了预算,追加幅度在总预算的 7% 到 14% 之间。这是一个稳定的、可提前预留的量。
3. 用 PingCode 承接中大型组织的立项预算落地
讲完数据,说一下工具落地。我在这几个项目里主要用的是 PingCode。它主要服务中大型企业及 100 人以上组织,这个定位和我在”二、3″里提到的高复杂度场景是对得上的:多项目并行、人力跨项目分摊、数据链断点多。
我实际使用下来,有几个能力和前面讲的判断逻辑能对应上。
(1)项目集与多项目口径统一
中大型组织最常见的麻烦是每个项目自成一套口径,汇总时对不上。PingCode 的项目集能力可以让我把同一批立项项目放在统一视图下,工作项类型、工时口径、阶段划分可以做成模板复用。立项时配一次,后面新项目直接套用,减少口径漂移。
对我这种经常要横向对比偏差结构的人来说,这一点比功能多少更重要:口径统一是偏差可比较的前提。
(2)工时与成本从执行流自然沉淀
前面我强调过,额外增加采集动作一定会退化。PingCode 的工时填报挂在任务和迭代上,成员在更新任务状态时顺手填工时,数据自然进入迭代与项目维度的统计。我不需要再单独发一张 Excel 让大家周末回忆填写。
实测下来,同样的项目规模,月末汇总人工核对的时间从大约 14 小时/月压到 2 小时/月左右,主要省在数据汇总和口径对齐上。这个数字是我自己记账得出的,不是官方口径,仅供参考。
(3)自定义报表与偏差可视化
预算管理要落地,必须让偏差在项目例会前自动可见,而不是靠人临时做表。我在 PingCode 里配了迭代维度的工时消耗、需求变更数量、缺陷密度几张报表,配合里程碑视图,基本能在偏差累积到 10% 之前看到趋势。
这里我的一个判断是:报表的价值不在于数据多全,而在于能不能在决策会议前 24 小时自动出现在该看到的人面前。手动拉取的报表,使用率会随时间快速衰减。
(4)私有化部署与数据合规场景
我服务的客户里有制造业和金融类企业,预算数据、工时数据、供应商信息都属于内部敏感数据,不允许出内网。PingCode 支持私有化部署,这一点直接决定了能不能用,不是偏好问题,是准入问题。
部署方式上我的取舍是:涉及完整成本科目和供应商明细的组织,优先私有化;只做迭代内工时和进度管理、不接财务口径的团队,SaaS 版本够用。
(5)从 Jira 平滑迁移的实操体会
这几个项目里有三个是从 Jira 迁过来的。我原本担心历史数据断裂,实际做下来,工作项类型、状态流、字段映射这些是可以在迁移前配置好的,历史工时和需求记录能保留下来,迁移后第一周团队基本恢复了正常节奏。
我的经验是,迁移成败的关键不在工具,而在迁移前有没有把”哪些字段要保留、哪些状态要合并”想清楚。这一步想不清楚,迁到任何平台都会乱。对于一个要做国产替代、又不想推倒历史数据的组织来说,平滑迁移能力是绕不过去的评估项。


六、不同角色该怎么做:三类人的行动清单
同一套逻辑,落到不同角色身上的动作差别很大。我按项目成员、项目经理、PMO 与财务 BP 三类角色分别给出建议。
1. 如果你是一线项目成员
你大概率没有预算审批权,但你对预算的准确性影响最大。我建议你做三件事。
- 立项评审前,主动把你负责模块的三个数字写出来:乐观值、悲观值、最可能值。三点估算不复杂,但能立刻暴露你的判断区间。
- 把你在立项阶段听到的范围边界整理成一句话,标注哪些是明确排除项。范围新增是最大偏差来源,排除项写清楚,后面少扯皮。
- 坚持把工时填在任务上,而不是周末回忆。这一步看起来是为公司,其实是为自己,当有人质疑你的投入时,你有数据。
这三件事加起来,每次占用你不到两小时,但能显著改善你在预算讨论里的位置。项目成员的预算影响力不来自权限,来自数据的所有权。
2. 如果你是项目经理
你的核心任务是让预算颗粒度和决策颗粒度对齐,并且把采集嵌进流程。
- 立项前先画一张决策节点图,标出这个项目会在哪些时间点做”继续/调整/停止”的判断。
- 按决策节点倒推预算颗粒度,节点之间不需要更细的科目。
- 给每个预算科目指定唯一责任人,并在立项文件里写清楚。
- 设计三个检查点,把偏差阈值和对应动作提前写进立项书。
- 立项完成时同步配置好项目模板、工时口径和报表,别等到执行期再补。
3. 如果你是 PMO 或财务 BP
你的价值在于让多个项目的预算口径可比、偏差可汇总、经验可回写。
- 建立统一的不确定性分级标准和预算工具对照表,避免每个项目各用一套。
- 把历史项目的偏差结构做成基准库,新立项时可以直接对标。
- 推动工时与成本数据从执行工具自动汇总,减少人工填报环节。
- 定期回写校准系数,比如某类项目的人力偏差系数、收尾阶段预留比例。

七、不同情况下的取舍:没有全都要的选项
预算管理的每一步都是取舍,我把最常见的三组摆出来,说明我在什么条件下选哪一边。
1. 颗粒度做细,还是做粗
细颗粒度的好处是偏差早发现、责任好定位;代价是管理成本上升、一线填报负担加重、数据虚假风险增加。我的判断标准是看不确定性等级:高不确定性科目做粗(配准备金),低不确定性科目做细(配责任人)。
如果非要选一边,我倾向”整体偏粗、局部极细”。因为全项目做细几乎一定失败,而把细颗粒度集中在人力单价、外协、采购这三类高金额科目上,投入产出比最高。
2. 私有化部署,还是 SaaS
取舍点不在价格,而在数据边界。只要预算数据要接财务口径、涉及供应商明细或客户合同金额,我就倾向私有化。反过来,如果这个工具只用来管迭代、任务和工时,不承载成本科目,SaaS 完全够用,而且维护成本低得多。
我在实际项目里见过一种折中:核心的成本与预算数据留在财务系统,迭代和工时数据放在项目管理平台,两者靠科目编码或项目编码做对接。这种方案的成本最低,但要求两边的编码从一开始就统一,否则后面每一次对账都是手工活。
3. 用表格,还是用项目管理平台
Excel 在立项阶段有不可替代的优势:灵活、人人会用、评审时好展示。我不建议放弃它。但立项之后进入执行期,表格的劣势会迅速放大:版本混乱、数据滞后、无法追溯到具体任务。
我的做法是分工:立项评估阶段用表格做多方案比选和敏感性分析,基线冻结后把预算单元和科目同步到项目管理平台,执行期的数据在平台上产生,季度复盘时再导回表格做横向分析。这样两边都用到各自的长处。
还有一点值得说明:对于 100 人以上的组织,我通常建议把执行期数据放在支持私有化部署、且能从既有工单系统平滑迁移的一体化平台上。原因不是功能多,而是迁移成本低的平台能让历史数据延续下去,而历史数据的连续性恰恰是预算校准的基础。

八、把预算从一次性作业变成可复用资产
回到开头那个偏差 41% 的项目。它真正的问题不是估算不准,而是这个项目产生的所有偏差经验都没有被记录、没有被结构化、没有被回写到下一次立项。第二个类似项目启动时,团队还在用同样的方式拍数字,于是偏差再次发生。
我这些年最大的一个判断变化是:立项预算的核心产出不是那串数字,而是一套可复用的偏差结构和校准系数。能把上一次的偏差变成下一次的预留比例和检查阈值,这个组织才算真正建立了预算管理能力。
这套能力的最小实现其实很朴素:一张不确定性分级表、一张预算工具对照表、三个检查点、一份偏差回写记录。四样东西加起来,一个项目组两三天就能配好。
如果你现在正准备做下一个项目的立项,我建议你按这个顺序动手:先把项目会做的决策节点列出来,再按节点定预算颗粒度,然后给每个科目打不确定性等级并配上对应工具,最后在启动前把采集口径配好。这四步做完,你在三个月后的偏差复盘会上,就不会再听到”估算不准很正常”这句话了。
下一步,你可以从最小的一步开始:拿出你手上正在做的项目,只做一件事,把预算科目标注上唯一责任人。这个动作十分钟能完成,但它会立刻改变你在下一次预算讨论里的位置。
常见问题解答(FAQ)
1. 项目立项时预算要估到什么颗粒度才不会被反复返工?
我第一次参与立项就被要求出预算,先拍了一个总数被说太粗,细化到每个子任务又被说维护不动,来回改了好几版。后来发现同事交上去的版本粗细差别很大,评审却都能过。我实在搞不清,到底拆到哪一层才算合格?
颗粒度不用统一,但要满足一个判断标准:每一行预算都必须有唯一责任人,且能在一个月度周期内核销或核对。按这个标准通常是三层:成本科目(人力、外采、差旅、设备、其他)、工作包、可核销条目。
经验上行数控制在 15 到 40 行比较合理,少于 15 行说明还没拆开,超过 60 行的维护成本会大于它能带来的控制收益,反而没人愿意更新。科目侧不用全拆平,人力按角色分、外采按合同或报价单分、差旅按人次乘天数乘标准分即可。
另外单独列一行不可预见费,研发交付类项目一般留 8% 到 15%,周期短、范围清晰的小项目 5% 到 8% 就够,这行不要摊进其他科目里,否则超支时你根本看不出是估算错了还是范围变了。
2. 我没有财务背景,怎么把人力成本算得八九不离十?
我手上只有成员名单和大概工期,财务让我填人力成本,我就按每个人的月薪乘月份估了一下,结果结项一算差了将近一倍。同事说要用全成本口径,我听完也没完全明白差在哪。作为一名项目成员,我该怎么快速算出一个能站得住脚的数?
核心是把月薪换成全成本,再换成可核销的人天。全成本约为税前月薪的 1.3 到 1.4 倍(含社保、公积金、福利、办公分摊),全年可用工作日按 220 到 240 天估,别用 365 或 250。
举例:月薪 20000 元,全成本约 26000 到 28000 元,对应人天成本约 1150 到 1250 元。关键是用投入率而不是人数来折算:一个人 50% 投入两个月,约等于 22 人天,而不是 2 人月。外部资源按合同额或日单价直记,不要套用自己的日成本。
最后做一个交叉校验,把总人力成本除以总人天得出加权平均日成本,如果明显低于团队实际平均日成本,说明有人被漏算或投入率估低了。
3. 立项通过以后,项目执行中怎么用数据提前发现预算要超?
预算做完就扔进文件夹了,平时也没人看,等到报销扎堆的时候才发现已经超了,这时候砍什么都来不及。我被问过好几次为什么没提前预警,但我确实不知道盯哪几个数、多久看一次。有没有一套简单可执行的监控办法?
先把统计口径定死:用已发生加已承诺,而不是实际支付。已承诺包括已签合同未付款、已审批未报销、已下单未到货,这三块是最容易漏掉又最容易爆的地方。然后设三条线与进度对照:预算消耗到 60% 时,进度应该不低于 50%;消耗到 80% 时,进度应该不低于 70%;
一旦预算消耗率除以进度完成率大于 1.2,就必须当次例会拿出来复盘。频率上,月度例会用 15 分钟过一遍就够,不用做日报。数据只维护一张表,字段固定为预算科目、预算额、已发生、已承诺、剩余、进度百分比、偏差说明,条目稳定以后再把这张表搬进某项目管理工具里做自动化汇总,一上来就上系统通常没人填。
4. 项目结束后怎么复盘,才能让下一次立项的预算更准?
我们项目做完基本就散了,顶多开个总结会互相感谢一下,没人回去对预算和实际做对照。结果下一个项目立项还是从零拍脑袋,同一个坑反复踩。我想推动团队做结项复盘,但不知道怎么设计才不是走过场。
做一张预实对比表,按科目列出预算额、实际额、偏差额、偏差率、偏差原因,重点看偏差率绝对值超过 15% 的科目,低于这个区间的先不深究,否则会陷入无意义的细节。偏差原因强制归类到四类之一:估算错误、范围变更、价格波动、执行浪费,四类的改进动作完全不同,混在一起就说不出结论。
第二步是沉淀基线,把这次的实际数据换算成单位标准值,比如每个接口联调多少人工天、每场客户调研多少差旅费,下次立项直接引用基线再加调整系数,比从零估要稳得多。第三步记一个数字:范围变更次数,超过 3 次基本可以判断是立项时范围定义不清,而不是执行不力,这个问题要在立项模板里改,不是在下个项目里改人。
时间上建议结项后两周内完成,拖过一个月,参与者的记忆和票据都对不上了。
文章包含AI辅助创作:预算管理指南:项目成员如何做好项目立项,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283593
读者评论
立项完整度超过85%收益递减这条我认同,但实际难点是怎么判断自己已经到85%。我们的科目齐全度看着挺高,可“责任人对齐”那一栏一直是空的,变更照样一堆。后来发现与其盯着完整度百分比,不如先把“每个科目谁负责解释”这一件事做完,比补十几页表格有用。
协调成本占项目总人时12%到18%这个数据有共鸣,但真要把协调时间写进立项预算,财务那边基本不认,因为没有对应的成本科目和凭证。我们最后是折算成几个核心成员的投入比例,靠在人力项里多留一点,算变通处理,谈不上显性化。
对“数据必须从执行流程里顺带产生”这点我保留意见。小团队不会为了预算去搭一套采集链路,工时基本靠迭代看板估个大概,超过三分钟就没人填了。另外文中41%和29.3%两个口径的差异很值得说,复盘会拿没扣节约项的数字下结论,本身就说明偏差归因没人认真做。
