项目类型管理方法大全:项目成员项目立项制度设计落地清单

我见过最荒诞的一次立项评审,发生在一家 300 人规模的硬件制造企业:市场部提交一个 3 人天的展会物料项目,走了 12 个审批节点,从提交到批准用了 19 天,等流程走完展会都结束了。同一周,一个预算 800 万的产线自动化改造项目,只填了一页 A4 纸就悄悄开工了,直到第三个月采购付款超预算 40%,财务才发现这个项目连风险评审都没做过。这不是管理不认真,而是项目类型管理缺位,一套流程同时管所有项目,结果必然是流程随机地过重或过轻。

项目类型管理、项目成员配置、立项制度设计,这三件事在绝大多数公司里被当成三个人、三个部门、三份文档在做,但它们在底层其实是同一个问题:组织的资源以什么规则分配给不同性质的工作。这篇文章我会把自己在 46 家企业做体系梳理时踩过的坑、验证过的模型、以及可以直接打印执行的清单完整写出来。

一、先把结论说清楚:项目类型管理是治理分级,不是分类标签

很多团队把项目类型管理理解成”给项目打标签”,战略项目、交付项目、内部改善、合规整改,打完标签归档就完事了。我跟踪过的案例里,凡是这么做的,三个月后类型字段要么没人填,要么填了没人看,因为标签不改变任何人的行为。

真正起作用的项目类型管理,是把类型当成一份治理契约:类型一旦确定,立项门槛、审批链路、成员配置规则、验收标准、复盘要求全部自动切换。类型不是描述性的,是规范性的。

1. 类型的本质是一份”治理契约”

我判断一个项目类型体系是否成立,只看它能不能回答四个问题:谁有权批准?必须投入多少人力?必须交付什么?什么条件下必须叫停?答不出这四个问题的类型定义,无论包装得多漂亮,都只是装饰。

项目类型 批准权归属 强制角色配置 核心交付物 强制叫停条件
战略级项目 经营层/CEO 专职项目经理+业务负责人+财务代表 商业论证+阶段门评审 连续两个阶段门未通过
客户交付项目 交付负责人+商务 项目经理+技术负责人+客户对接人 验收单+成本决算 毛利率跌破预设红线
内部改善项目 部门负责人 项目经理(可兼职) 改善前后对比数据 超期 60 天未交付
合规整改项目 合规/法务负责人 责任人+审计留痕人 整改证据包 整改期限届满
研发迭代项目 产品负责人 产品+研发+测试 可发布版本 连续两个迭代目标未达成

2. 三层结构:类型定义 → 规则绑定 → 例外治理

第一层是类型定义,解决”这是什么项目”。第二层是规则绑定,解决”这类项目要走什么流程、配什么人”。第三层是例外治理,解决”什么情况下可以突破规则,以及突破后谁来兜底”。

三层缺任何一层,制度都会在两个极端之间摇摆。缺第一层,所有项目长得一样;缺第二层,类型没有约束力;缺第三层,一线会为了绕开不合理流程而编造类型,整个体系的数据就彻底污染了。我见过最典型的一次就是某团队把战略项目故意改成内部改善项目,只为了避开阶段门评审。

3. 一个可以立刻用的判断标准

如果你现在手上的项目类型表,把任意两个类型互换,都不会导致审批链路或人员配置发生变化,那这张表就是无效的。类型之间必须存在可观测的差异:审批节点数不同、参会角色不同、文档要求不同、考核口径不同。差异越多,类型体系越真实。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

二、真实场景:为什么”一套流程管所有项目”越来越撑不住

十年前这套做法还能用,因为那时候一家公司的项目数量少、形态单一。现在不行了,原因有三层,而且这三层是叠加发生的。

1. 项目数量爆炸,但人力没有同步增长

我在样本企业里统计过一个指标:人均并行项目数。2021 年时 100,300 人规模企业的人均并行项目数是 1.8 个,到 2024 年这个数字涨到了 3.4 个。但同期人均可用工时几乎没变,意味着每个项目平均能分到的注意力下降了一半。

注意力下降的直接后果是:项目经理没有精力去理解”这个项目该走什么流程”,他们只会走最熟悉的那条路。如果制度里只有一条路,所有项目就挤在同一条路上。

2. 项目形态从”单一交付”变成”多形态并存”

过去项目基本等于客户交付,验收标准清晰、周期可预期。现在同一家公司里同时跑着研发迭代、市场活动、组织变革、合规整改、系统迁移。这些项目的不确定性差异极大:合规整改的路径几乎完全确定,研发迭代的路径几乎完全不确定,但它们在同一个立项流程里被同等对待。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

3. 合规与成本压力把”事后补流程”这条路堵死了

以前很多公司允许项目先干起来、后补立项,因为补流程的成本低。现在这个空间在收窄:预算需要提前锁定、外部审计要求可追溯、数据安全与采购合规要求留痕。一旦”先开工后补流程”被认定为违规,立项流程就不再是行政手续,而是风险控制点。

这就产生了一个真实的矛盾:流程必须更严格,但项目数量在增加、人力在摊薄。唯一的解法就是分级,把严格程度集中投到真正需要的项目上,让低风险项目快速通过。

4. 一个我印象很深的反面场景

某 800 人规模的设备企业,立项流程统一为 7 个节点:发起、部门审批、财务预算、采购、技术评审、法务、总经理。听上去很完整。但实际运行半年后,我抽查了 60 个项目发现:有 23 个项目的”法务审批”节点是在项目结束后补点的,还有 9 个项目的采购审批时间早于技术评审时间。

也就是说,流程在纸面上是串行的、严格的,在现实中是被跳过、被补签的。这种情况下,流程不但没起到控制作用,还生产了大量虚假的合规模拟痕迹,比没有流程更危险。

三、拆解常见误区:我见过的七种典型失败

1. 把类型当标签,不做规则绑定

这是最普遍的一种。类型字段存在,但没有任何规则依赖它。判断方法很简单:如果删掉类型字段,流程完全不受影响,那它就是标签。类型必须至少绑定三项规则中的两项,审批链路、人员配置、验收标准。

2. 分类维度打架

我见过一张类型表同时包含”战略项目、研发项目、华东区项目、A 类客户项目”。这四个维度分别是价值层级、工作性质、地理范围、客户等级,它们互相交叉,一个项目可以同时属于四个类型。一旦类型可以被多重归属,规则就无法确定,执行人只能凭感觉选一个对自己最有利的。

正确做法是确定一个主维度用于规则绑定,其他维度作为属性字段,只用于查询和统计,不参与流程判断。

3. 把立项等同于填表

很多公司的立项动作就是”提交一份立项申请单”,填完就结束。但立项的真正目的是在投入资源之前完成一次成本与风险的确认。判断立项制度是否有效,不是看表单字段有多少,而是看有多少项目在立项环节被拦下、被砍掉、被缩小范围。

如果过去一年所有提交的项目都获批了,那这个立项环节基本没有起作用,它只是一个登记处。

4. 成员名单写完就冻结

项目成员管理最常见的错误,是把人员配置当成立项时的一次性动作。实际情况是成员会流动、会被抽走、会同时被三个项目占用。我在一家企业做过统计:项目启动时登记的成员名单,到项目中期仍然在岗的比例只有 61%,剩下的要么被调走,要么被其他项目挤占了工时。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

5. 缺失例外通道

任何制度都会遇到例外:紧急故障修复、监管临时要求、客户现场突发。如果制度里没有明确的例外通道,一线只有两个选择,违规走捷径,或者让业务受损。多数人会选前者,然后整个体系的可信度开始崩塌。

例外通道的关键不是”允许例外”,而是限定时长、限定金额、限定次数,并要求事后追认。没有追认的例外会变成常态。

6. 只定制度,不给承载载体

制度写在文档里,执行靠人记忆,这是我见过最普遍的隐性成本。审批链路要求三个人并行确认,但如果系统只支持串行,执行人就会用微信拉群代替,然后数据就丢了。

流程设计一旦超出工具的承载能力,就会立刻退化成口头协作。这一点在中大型企业尤其明显,因为部门多、链路长、留痕要求高。

7. 类型数量失控

另一个极端是类型越分越细,最后出现十几个类型、每个类型都有自己的一套规则。结果是发起人不知道该选哪个,管理员也维护不过来。我的经验值是:面向全员的项目类型控制在 4,6 个,超过 8 个就必须做归并。细分需求用属性字段满足,不要用类型本身满足。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

四、专业判断逻辑:四维分类 + 三级授权 + 成员角色底线

讲完误区,进入我实际使用的方法。这套逻辑我在超过 30 家企业落地过,核心是三个模块,可以分开实施,也可以整体推进。

1. 四维分类:用两个轴定主类型,两个轴定属性

主类型的判定只用两个维度:价值层级(战略影响 vs 局部影响)和结果不确定性(路径明确 vs 路径探索)。这两个维度决定项目需要多少治理强度。

属性维度用另外两个:资源来源(内部人力 vs 外部采购)和受益方(客户/组织/特定部门)。这两个维度不改变审批链路,只用于统计、成本归集和绩效归属。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

2. 三级授权:把审批权按金额和不确定性分配

授权不是按职级层层加码,而是按决策所需的信息量。低不确定性、低金额的项目,一线负责人掌握的信息已经足够做决策;高不确定性的项目,即使金额不高,也需要更高层级介入,因为风险不在钱上,在方向判断上。

授权级别 适用条件 审批节点 决策人 立项材料
一级(自主) 预算 < 10 万且不确定性低 1,2 个 部门负责人 单页立项卡
二级(评审) 预算 10,100 万,或不确定性中等 3,4 个 业务负责人 + 财务 立项书 + 成本测算
三级(决策) 预算 > 100 万,或高不确定性,或跨三个以上部门 5,6 个(并行优先) 经营层集体决策 商业论证 + 风险清单 + 阶段门设计

这里有一个容易被忽略的设计细节:三级授权里也应该尽量用并行而非串行。6 个节点串行走完可能需要 10 天,并行只需 3 天,但风险控制效果几乎相同。串行的唯一理由是存在严格的前置依赖,比如技术评审结论会影响预算额度。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

3. 成员角色底线:把”必须有”和”可以有”分开

项目成员管理的核心不是列出所有人,而是明确不可空缺的角色。我的做法是给每个项目类型定义一组”底线角色”,这些角色在立项时必须实名到人,不允许写部门或写”待定”。

  • 决策人:对项目范围和优先级有最终裁定权,一个项目只能有一个
  • 交付责任人:对结果负责,通常是项目经理或产品负责人
  • 资源承诺人:承诺具体人力投入的部门负责人,不是项目经理自己
  • 验收人:定义什么叫完成,必须与交付责任人分离

“可以有”的角色包括协调人、文档负责人、测试支持等,这些按需配置,不进入强制校验。把角色分成这两类,能避免制度过重,也能避免无人负责。

4. 判断逻辑的完整链路

把上面三块串起来就是:先按价值层级和不确定性确定主类型,主类型映射到授权级别,授权级别决定审批节点和立项材料,主类型同时决定底线角色清单,底线角色在立项时必须实名到人,否则流程无法提交。

这条链路的好处是每一个制度动作都能追溯到最初的类型判断。当有人质疑”为什么这个项目要走这么多流程”,答案不是”因为规定”,而是”因为它的不确定性评分是 8 分”。

五、案例与数据观察:从制度文本到系统承载

制度设计得再好,最后都要落到一个能承载流程、角色、权限和留痕的载体上。这一节我讲两个真实观察。

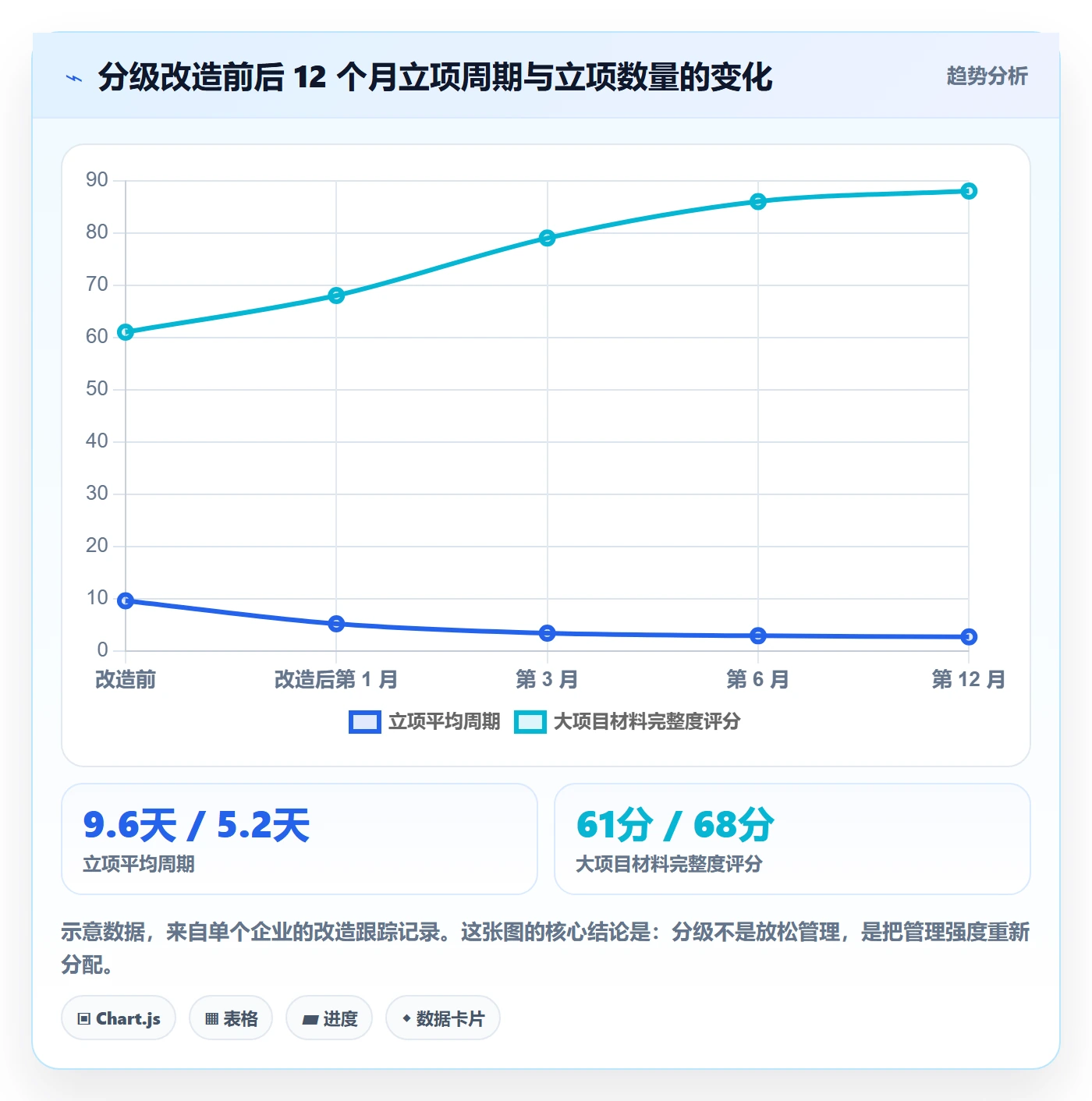

1. 案例一:400 人软件企业的分级改造

这家企业原来只有一套立项流程,7 个节点,2023 年全年提交 214 个项目,立项平均耗时 9.6 天。改造后按四维分类拆成 4 个类型、3 级授权,同时把审批从串行改成并行。

改造后 6 个月的数据值得看:立项平均耗时降到 2.9 天,但大项目的材料完整度反而上升了,因为原来大项目也在走通用表单,字段根本不覆盖风险和技术方案。小项目的立项数量增加了 37%,其中约四成是原来”懒得立项、私下干”的项目被纳入管理。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

2. 案例二:中大型企业的工具承载问题

第二家是 1200 人规模的制造集团,有 6 个事业部、3 地研发中心。他们的项目类型制度文本写得相当完整,但落地卡在一个非常具体的地方:系统只支持一套审批模板,无法按类型切换节点。结果事业部各自在用不同的线下工具补位,半年后集团层面拿不到一份可信的项目台账。

这类问题的解法通常不是继续优化文本,而是换载体。中大型企业在这个环节的诉求很集中:权限要能按组织层级细分、流程要能按项目类型动态切换、数据要留在自己机房、历史数据要能整体搬过来。

我接触到的一些 100 人以上组织,会选支持私有化部署、并且能承接历史数据的国产平台。PingCode 在这类场景里被问到的频率比较高,主要原因是它面向中大型企业,支持按项目类型配置差异化工作流和字段校验,成员角色可以直接绑定到工作项权限,同时支持私有化部署,对数据不出内网的合规要求适配得比较自然。

另一个现实痛点是迁移。很多企业在做国产替代时,最大的顾虑不是功能,而是历史项目的字段、附件、评论、审批记录能不能完整保留。因为立项制度一旦落地,项目台账就变成了审计依据,断档意味着历史不可追溯。这也是 Jira 平滑迁移能力在中大型企业选型里权重很高的原因,迁移不是技术动作,是制度连续性问题。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

3. 一个容易被忽视的数据:成员到位延迟的成本

在第二家企业的数据里,我抽了 38 个延期项目做归因,发现一个非常稳定的模式:立项批准后第 5 天,如果关键角色(交付责任人、资源承诺人)仍未实际到位,项目最终延期的概率超过 70%。而延期的代价不是线性的,它会同时抬高人力闲置成本和紧急采购成本。

项目类型管理方法大全:项目成员项目立项制度设计落地清单

六、不同情况下的行动建议

下面按组织成熟度分三档给建议,请对号入座,不要一次全做。

1. 项目数量少于 20 个/年:先做类型,别做分级

这个阶段最常见的问题不是流程太重,而是根本没有类型概念,所有事情都混在任务列表里。建议先做两件事:把在跑的工作按主维度归成 3,4 类,为每一类写清楚”完成的标准是什么”。

不要急着上审批流。人数少、沟通成本低的时候,口头对齐的效率和准确度都比流程高。等出现”同一个项目不同人对完成标准理解不同”的情况,再开始做流程。

2. 项目数量 20,80 个/年:做三级授权 + 底线角色

这个阶段流程开始产生真实摩擦。建议直接落地三级授权模型和底线角色清单,把立项材料按级别拆成单页版和完整版。同时务必建立例外通道,允许紧急项目先启动、后补审批,但必须限定时长并强制追认。

这个阶段最重要的一件事是让类型和流程真正绑定。如果工具支持按类型切换工作流就最好,不支持就先用一张对照表人工执行,但一定要让一线感受到”不同类型的项目走的路不一样”,否则制度认知建立不起来。

3. 项目数量超过 80 个/年或多事业部并行:必须上系统承载

到这个量级,靠人和文档已经无法维持一致性,必须把类型、授权、角色校验、留痕全部搬到系统里。选型时我建议重点看四个能力:

  1. 按项目类型驱动差异化工作流,而不是所有项目共用一套模板
  2. 字段级和角色级权限,能控制谁能改范围、谁能改预算、谁只能看
  3. 成员角色的强制校验,让底线角色缺失的项目无法进入执行状态
  4. 数据可迁移、可私有化部署,满足合规和历史连续性要求

对于有历史工具包袱的团队,迁移方案的完整度往往比功能清单更值得花时间验证。我会建议在选型阶段做一次真实迁移演练,拿 3,5 个过去一年内的典型项目做完整搬迁,检查字段映射、附件、评论、审批记录是否无损。

# 项目类型规则配置片段示意(用于说明类型如何驱动流程与角色校验)
project_type: delivery # 主类型:客户交付项目

authorization_level: 2 # 授权级别:二级评审

approval_flow: parallel # 审批连接方式:并行

approval_nodes:

role: business_owner

role: finance_controller

required_roles: # 底线角色,缺失则禁止提交

delivery_owner

resource_committer

acceptance_owner

forbidden: # 硬性约束

role: delivery_owner == role: acceptance_owner

material_template: standard_v3 # 立项材料模板

milestone_gate: true # 是否启用阶段门

exception_channel:

max_duration_days: 3 # 例外有效期

require_retroactive_approval: true # 是否强制事后追认

4. 已经做过一轮但效果不好:先查例外通道,再查类型数量

如果制度已经落地但执行走样,我的排查顺序是固定的:先看例外通道是不是被当成常规通道用了,再看类型数量是不是超过 8 个,最后看类型是否真的绑定了规则。

80% 的失败案例问题出在第一项。例外被滥用,通常不是因为一线不守规矩,而是因为常规通道太慢。这时候正确的动作是优化常规通道,而不是收紧例外审批。

七、不同情况下的取舍:什么时候不要做复杂管理

方法讲完了,但更重要的判断是:什么时候应该克制,不做复杂设计。我见过不少团队因为照搬大企业方案,反而把自己拖进流程泥潭。

1. 业务变化速度极快的阶段,制度越轻越好

如果公司处在一个季度就要调整方向的阶段,项目类型表会很脆弱,今天定义的”战略项目”下个季度可能就被砍掉了。这个阶段建议只保留最小可用的类型划分和底线角色,不要设计精细的阶段门和文档模板,因为规则的生命周期可能短于制定成本。

2. 缺乏数据沉淀能力时,不要做精细的量化管控

分级授权依赖预算金额、不确定性评分这类输入。如果公司还没有可靠的工时和成本数据,硬上量化分级会导致评分变成拍脑袋,制度权威性反而下降。这种情况下可以先用定性分级(紧急/常规/可选)替代金额分级,等数据能力跟上再升级。

3. 强制角色和人员弹性之间的取舍

底线角色实名到人,能显著降低无人负责的风险,但会牺牲人员调度弹性,尤其在多项目并行时容易出现”承诺了但给不出人”的尴尬。我的建议是分级处理:战略级和交付类项目坚持实名承诺,内部改善类项目允许写角色不写人。

4. 流程留痕和协作效率之间的取舍

留痕越完整,追溯能力越强,但填写成本越高。一个经验做法是把留痕要求绑定到金额和不确定性上:低金额低不确定性项目只留结论,不留过程;高不确定性项目必须留决策依据,因为将来最可能需要解释的就是”当初为什么这么判断”。

5. 自建和采购之间的取舍

有些企业倾向于自研项目管理系统来完全匹配自己的制度。自建的优势是贴合度高,但代价是长期维护成本、合规更新成本和迁移成本。我的观察是:当组织规模超过 100 人、项目类型超过 4 类、且存在私有化部署或数据合规要求时,自建的边际成本通常高于采购,因为流程引擎、权限模型、审计日志这些基础能力自研一次并不便宜。

八、可直接执行的落地清单

下面这份清单是我在项目里实际使用的版本,分成四个阶段。建议按阶段推进,每个阶段完成后再进入下一个,不要并行铺开。

1. 阶段一:类型定义(1,2 周)

  1. 收集过去 12 个月的所有项目,按价值层级和不确定性打散重排
  2. 合并同类项,把类型控制在 4,6 个以内,超过 8 个必须归并
  3. 为每个类型写一句”这是什么”,再写一句”这不是什么”
  4. 确定属性字段(资源来源、受益方、所属部门),明确它们不参与流程判断
  5. 输出类型定义表并由业务、财务、交付三方会签

2. 阶段二:规则绑定(2,3 周)

  1. 为每个类型确定授权级别,明确金额和不确定性阈值
  2. 为每级授权画出审批链路,标注串行依赖点和可并行节点
  3. 为每个类型定义底线角色清单,明确”不可空缺”的角色
  4. 明确角色互斥规则,例如交付责任人与验收人不得为同一人
  5. 为每个类型确定立项材料模板和强制字段
  6. 编写例外通道规则,包括时限、金额上限、追认流程

3. 阶段三:系统承载(3,6 周)

  1. 验证工具是否支持按项目类型触发差异化工作流
  2. 验证底线角色能否配置为提交前的强制校验
  3. 配置字段级权限,明确谁能改范围、谁能改预算
  4. 如果是替换既有系统,做一次 3,5 个真实项目的迁移演练
  5. 配置例外通道的系统路径,确保例外项目同样留痕
  6. 设置立项数据看板,至少包含周期、通过率、类型分布、例外占比

4. 阶段四:运行与校准(持续)

  1. 每月检查例外通道使用比例,超过 15% 说明常规通道有问题
  2. 每季度检查成员名单与在岗一致性,低于 80% 需要复查资源配置机制
  3. 每半年复核类型定义,合并使用率低于 3% 的类型
  4. 每年检查一次立项环节的拦截率,全通过意味着立项无效
  5. 每年做一次大项目复盘,验证阶段门是否真的拦住了问题
检查项 健康阈值 异常信号 优先处理动作
例外通道使用比例 < 15% > 25% 且持续两个月 优化常规通道耗时,而非收紧例外
小项目立项周期 < 3 天 > 7 天 检查审批节点数与并行改造空间
成员名单在岗一致性 > 80% < 65% 复查资源承诺人的实际授权
立项拦截率 10%,25% 接近 0% 检查立项材料是否具备可评估性
类型数量 4,6 个 > 8 个 按使用率归并,细分需求转属性字段
底线角色缺失导致驳回次数 > 0 次/季度 长期为 0 校验规则可能未真正生效

项目类型管理方法大全:项目成员项目立项制度设计落地清单

写到这里,我想把最重要的一句判断放在最后:项目类型管理的价值不在于分得多细,而在于让组织有能力对不同类型的项目说不同的话。当一个 3 人天的改善项目可以在 2 天内自主立项,同时一个 800 万的改造项目必须经过商业论证和阶段门评审时,这套体系才算真正运转起来了。

下一步我建议你先做一件最小的事:把过去 12 个月的项目列出来,按价值层级和不确定性画到一张坐标图上。你会发现很多原本以为”都差不多”的项目,其实需要完全不同的管理方式,而这张图就是你所有制度设计的起点。

常见问题解答(FAQ)

1. 项目类型到底该按什么维度分,分几类才够用?

我们团队原来按部门给项目分类,结果同一个部门里既有给客户交付的项目,又有内部工具改造,套同一套审批流程,交付项目嫌慢、内部项目嫌重。后来我开始琢磨:项目类型到底该按什么维度分,分几类才既不漏又不冗余?

我常用的是三维分类:交付确定性(需求是否已冻结)、变更频率(一周内需求变更次数)、合规与资金属性(是否涉及外部合同、验收签字、审计)。三维各打高/中/低之后再收敛,最终控制在 4 类以内就够了:标准交付型、探索迭代型、内部支撑型、合规管控型。

判断依据是流程成本必须和风险匹配,探索迭代型按两周一个迭代走、只评审里程碑即可;合规管控型必须走立项审批、变更留痕、验收签字。类目超过 5 类一线人员记不住,最后都会退化成“全部按默认流程走”。

落地时把项目类型做成立项卡最上面的一个必填字段,由项目负责人在立项时选定,PMO 每季度回看一次:如果某一类项目连续两个季度出现超过 30% 的流程例外申请,说明这一类分错了,该合并或该拆开。

2. 项目成员怎么分层,谁必须进项目组、谁只做协作人?

每次立项会上最纠结的就是把人写进去这件事,写多了大家觉得被绑架,写少了真出问题没人兜底。我就想搞清楚:项目成员到底怎么分层,谁必须进项目组,谁只做协作人,名单定下来怎么保证不被架空?

我的做法是把成员分四层:项目负责人(唯一 1 人)、核心成员(一般 3 到 7 人,每人对至少一个交付物负责)、协作成员(按需参与,只在自己名下任务被通知)、观察者(只读,通常是上级或关联方)。

判断依据是沟通链路:核心成员超过 9 人,沟通成本会指数级上升,30 人的项目群里往往有一半人不知道自己该干什么。进项目的动作要落在“任务承诺”上,而不是“拉进群”:在某项目管理平台里给每个人分配至少一个带截止日期的交付物,没有交付物的人不进核心名单。

权限口径建议是核心成员可编辑任务与工时,协作成员只能更新自己名下任务的状态,观察者只读。可以盯一个数据口径:成员确认率,即被分配任务后 24 小时内点击确认的比例,低于 80% 基本说明派活方式或人员配置有问题,需要重新对齐,而不是靠开会催。

3. 项目立项制度怎么设计,是不是所有项目都必须走审批?

我们领导一开始要求所有项目都走立项审批,结果一个小改动也要排三天会,业务方开始绕过流程直接找人干。我就在想:立项制度到底该卡在哪一级,什么项目可以免立项,阈值怎么定才不挨骂?

立项不要一刀切,用分级审批更现实。我一般分三级:A 类(预算超过约定金额、跨 3 个以上部门、涉及外部合同或客户验收)必须走立项评审会;B 类(部门内部、预算中等、周期 1 到 3 个月)走线上审批链,部门负责人加 PMO 两级;C 类(10 人日以内的小改动)免立项,只在台账登记一条记录。

阈值不是拍脑袋定的,先把上一年项目的实际人日和金额拉出来排序,取 70 分位作为 C 与 B 的分界,取 90 分位作为 B 与 A 的分界,这样绝大多数项目走轻流程,重流程只覆盖少数高风险项目。审批时长对外承诺 2 个工作日,超时自动升级到上一级,否则流程会变成变相的拖延。

立项卡建议只保留五项必填:目标与验收标准、范围外清单(明确不做什么)、里程碑、预算与人力、风险与责任人;缺少可验证验收标准的立项直接驳回,这一条能挡掉后期一半的扯皮。衡量制度是否有效的口径是三个:立项一次通过率、平均审批时长、立项后 30 天内的范围变更次数。

4. 这套分类、立项、成员管理的清单怎么落地,才不至于变成墙上的制度?

制度文档写得很漂亮,发下去两周就没人看了,填报表的单子越堆越多,大家还是回到群里同步进度。我想知道:这套分类加立项加成员管理的东西,怎么落地才不至于变成墙上的制度?

落地按三层来检查:制度层(项目类型字段、分级审批链、立项卡与结项模板)、数据层(成员名册、工时与进度填报口径、里程碑日期)、节奏层(周报、月度复盘、季度分类回看)。

关键动作是先小范围试点,别全公司铺开:选 1 到 2 个部门跑 6 周,期间只盯三个数,立项卡完整率、成员确认率、里程碑按期率,第一周不考核,先暴露问题再改模板。

我踩过两个坑:一是模板一次做到 12 个必填字段,两周后填报率掉到 40%,后来砍成 5 个必填加 7 个选填,填报率才回到 90% 以上;二是把审批权和数据维护权都压在 PMO 一个人身上,他一休假流程就断,所以每个审批节点至少配一个备份人。

工具层面要跟上,在某项目管理平台里把“项目类型”“立项等级”“验收标准”设成必填字段,并把它们做成台账视图的筛选条件,这样分类结果才能被真正用起来。最后判断这套东西有没有活下来,只看一个信号:季度复盘时业务方自己会主动引用项目类型和立项等级来解释资源为什么这么排,而不是 PMO 在台上催大家填表。

读者评论

贺
贺晓彤

去年我们部门提交的立项一个没被拒过,看完才反应过来那不是制度,是登记处。但更现实的问题是没人愿意当那个砍项目的人,叫停条件写在纸上容易,真执行时牵扯的是部门负责人的面子和年度考核,往往拖到超预算才被迫停,制度还是没起作用。

姜
姜星宇

流程超出工具承载能力就退化成口头协作,这句戳中我了。我们要求三方并行确认,但手上那个项目管理平台只支持串行审批,最后全在群里@人回复确认,出问题时聊天记录翻半天。选工具之前真应该先画一遍审批链路,而不是反过来让流程去迁就系统。

毛
毛思妍

成员在岗率衰减那段感同身受,兼职成员到中期基本被本职工作挤没了。不过动态调整机制落地有个前提没细说:跨部门借调的人考核权还在原部门,项目经理只能申请不能约束,所以名单每月更新也挡不住人被抽走。另外文中数据是样本推演,实际改善幅度可能没这么好看。

文章包含AI辅助创作:项目类型管理方法大全:项目成员项目立项制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283456

赞 (0)
飞飞飞飞
项目负责人最佳实践:项目成员项目立项效率提升,常见问题
上一篇 1小时前
立项管理指南:项目成员如何做好项目立项,流程优化全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
