去年 11 月,我参与复盘一个延迟 147 天交付的供应链中台项目。复盘会上所有人都在说“需求变更太多”,但我把立项到上线之间 11 次关键决策的会议记录按时间轴排开之后,发现了另一件事:其中 8 次卡点都发生在同一个位置,立项文件里写清了要做什么,却没有写清“谁有权拍板、谁必须被咨询、谁负责对接”。一个“订单状态”字段的口径,在运营、仓储、财务三个部门之间来回确认了 23 天,折损掉的不只是时间,还有三个人对项目节奏的信任。

这个项目的成员名单其实很漂亮:12 个人、5 个角色、一个不缺,甚至每个人的职级都标得清清楚楚。但它缺的是角色契约,谁在什么条件下可以单独决策,谁的输出是别人的输入,谁在关键路径上必须留出多少真实可用时间。项目立项如何做好项目成员,本质上不是“把人对号入座”,而是在项目还便宜、还没欠债的时候,把协作的规则谈清楚、写下来、落到系统里。

这篇文章我会把过去几年在 40 多个中大型项目立项现场踩过的坑、看过的数据、用过的模板全部摊开讲:先给核心结论,再拆误区,然后给出四件套判断逻辑和八步操作法,最后按团队规模给行动建议和取舍方案。文中的对比数据来自我参与的项目复盘记录与企业侧访谈整理,其中工具落地部分以 PingCode 为例说明。

一、先给结论:立项期要解决的不是“分人”,而是“定义协作契约”

如果只让我用一句话概括,那就是:立项期的成员管理,产出物不应该是“一张名单”,而应该是一组可被验证的协作契约。名单只回答“谁在这个项目里”,契约回答的是“谁在什么时候、凭什么权限、交付什么东西给谁、如果缺席了怎么办”。后者才是决定项目后 6 个月效率的东西。

我把这个判断拆成四条可以直接落地的结论,你可以拿它去对照自己的立项文档:

  • 结论一:角色比人重要。立项期应该先定义角色(包含权限、接口、产能要求),再往角色里填人。先定人再补职责,结果一定是职责跟着人的擅长走,而不是跟着项目需要走。
  • 结论二:决策权必须前置。在立项阶段花 2 小时确认“哪些事谁说了算”,能省掉后面几十天的等待。我跟踪过的项目里,决策等待是最大的单一效率损耗源。
  • 结论三:产能要折算,不能按名义投入算。一个“投入 50%”的架构师,扣掉例会、答疑、线上支持、休假之后,实际有效产能往往只有 25%-30%。立项期的排期如果按 50% 算,第一天就已经超载了。
  • 结论四:必须写退出机制。没有人能在立项时保证 6 个月全程在线。关键角色必须指定替补人,并在立项文件里写明交接触发条件和交接周期。

项目立项如何做好项目成员?项目成员效率提升与操作步骤

二、为什么立项期的成员设计,决定了后面大半的效率损耗

很多人会问:成员安排不是随时可以调整吗?为什么非要强调“立项期”?我给出的答案是:因为立项期是唯一一次能以极低成本改结构的窗口。过了这个窗口,任何调整都要付出返工、重新对齐、重新建立信任的代价。

1. 立项是唯一一次低成本改结构的窗口

项目刚立项时,改一个角色定义的成本约等于开一次会;项目进入第三个迭代后,改同一个角色定义,成本会变成“两个团队一周的重新对齐 + 一批已完成工作的返工”。我在复盘里做过粗算:同一个结构性问题,在立项期修正与在开发中期修正,成本差距大约在 8 倍到 15 倍之间。这也是为什么我坚持在立项评审时,宁可多花半天把权限和接口吵清楚,也不要等到联调时再吵。

2. 成员效率损耗的三个来源

把“效率低”这三个字拆开,其实只有三个来源:等待、返工、切换。等待是有人卡在等决策或等材料;返工是做完了发现口径不对;切换是一个人在多个项目和多个角色之间来回跳。这三件事都不是靠“提升个人效率”能解决的,它们全部由结构决定。

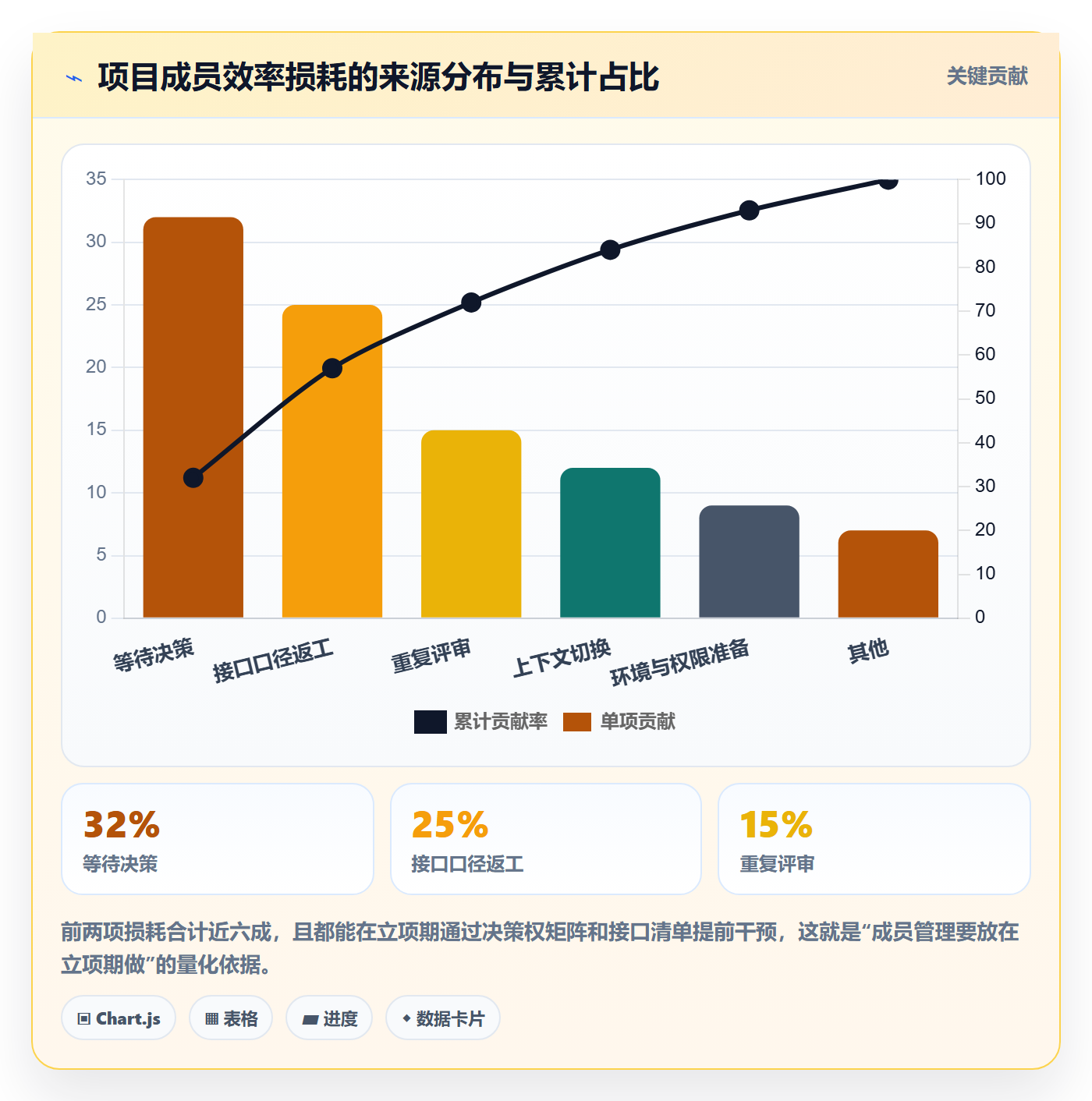

我整理过 6 个延期项目的损耗归因,累计占比最高的是“等待决策”和“接口口径返工”,这两项加起来接近六成。这意味着,如果立项期把决策权和接口约定做扎实,理论上可以消掉一半以上的效率损耗。

项目立项如何做好项目成员?项目成员效率提升与操作步骤

3. 一个真实场景:三个人等一个字段口径

回到开头那个项目。“订单状态”这个字段,运营认为是“用户可感知的订单阶段”,仓储认为是“仓内作业状态”,财务认为是“可结算状态”。三方都没错,但立项文件里只写了“订单状态:统一管理”,没有定义接口人和决策人。

结果是每出现一次边界情况就要拉一次三方会议,平均 4 天出一次结论。整个项目阶段这个字段相关的会议开了 9 次,直接消耗 36 个自然日。如果立项时多写一行“订单状态口径由运营侧接口人张宁负责定义,争议时由项目经理在 24 小时内裁定”,这件事的成本大约是 20 分钟。

三、我在复盘里最常看到的六个误区

下面这六个误区,几乎每个立项现场都会中一到三个。我把它们按“危害程度”从高到低排列,你可以对照自己的项目自查。

1. 把成员名单当成员管理

最典型的症状是:立项文档里有“项目组成员”章节,列了姓名、部门、职级、投入比例,然后就没有了。没有职责边界、没有决策权限、没有接口对象、没有输出物定义。名单解决的是“谁在”,契约解决的是“怎么协作”,两者差距就是项目后期的返工量。

2. RACI 只填 A,C 和 I 被忽略

我见过大量只填了“负责人”的权责表。问题在于,真正导致返工的不是没人负责,而是“该被咨询的人没被咨询”和“该被通知的人没被通知”。一个需求如果漏掉了合规侧的咨询,可能要在上线前回炉;漏掉了运维侧的通知,可能上线当晚无人值守。

我的建议是:A(批准人)每个事项只能有一个,R(执行人)可以有多个,C(被咨询人)必须写明被咨询的具体问题,I(被通知人)必须写明通知的时点。这四列写全,才叫权责表。

3. 按头衔选人,不按可用产能选人

“让架构师把把关”听起来很合理,但如果这位架构师同时挂着 5 个项目的技术评审,他在你这个项目上的真实可用时间可能每周不到 4 小时。按头衔选人的直接后果是:关键路径上挂了一个名义上很强、实际上很忙的角色。

4. 立项会不叫最终执行者

立项会通常由管理层和项目经理参加,真正写代码和写文档的人往往不在场。于是立项结论传达到执行层时,已经损失了一层信息。我的做法是:立项评审必须至少有 1-2 名核心执行角色在场,并当场确认“我承诺的时间是这么多”。没有执行者当场确认的排期,都是纸面排期。

5. 默认 100% 投入,不做产能折算

这是最隐蔽也最常见的一个。立项排期按“每人每天 8 小时”算,实际上一线成员每天真正能用于本项目交付的时间,通常在 5-6 小时。差距来自例会、即时答疑、线上问题、跨项目支持、培训、休假。

6. 没有退出机制和替补人

关键角色的单点依赖,是项目最大的隐性风险。我现在的标准动作是:凡是标记为“关键路径 + 单点”的角色,立项时必须填一个替补人,并约定交接时长(通常是 3 个工作日)。没有替补人的关键角色,不允许通过立项评审。

项目立项如何做好项目成员?项目成员效率提升与操作步骤

四、专业判断逻辑:立项期成员设计的“四件套 + 三张表”

说完了问题和误区,接下来是我实际在用的方法。我把它概括为“四件套加三张表”,四件套是设计逻辑,三张表是交付物。

1. 第一件套:角色画像

角色画像不是职位描述,而是回答四个问题:这个角色在这个项目里负责哪一段交付、他的输出物是什么、他的输入物来自谁、他需要什么权限才能完成工作。判断标准很简单,如果一个角色的输出物无法被指认成一份具体文档、一段代码、一次决策或一个签字,那这个角色在立项期就没有被定义清楚。

2. 第二件套:决策权矩阵

决策权矩阵要回答的是“哪些事不需要开会”。我通常会列出项目中最容易卡住的 8-12 类决策,逐条指定:谁可以单独决定、谁必须被咨询、决定必须在多久内给出。

这里有一个反常识的经验:决策权不要给“级别最高的人”,而要给“掌握信息最完整且承担后果的人”。把字段口径给到运营副总,看起来权威,但他每次都要向下确认,反而更慢。给到运营侧的一线接口人,再约定“超出边界时升级”,才是最快路径。

3. 第三件套:接口契约

接口契约是四件套里最容易被跳过、价值却最高的一项。它明确两件事:谁给谁交付什么(交付物 + 格式 + 时间),以及交付不达标时怎么处理。实践中,接口清单能消掉大部分“我以为你会给我”的争议。

4. 第四件套:产能基线与替补约定

产能基线包含名义投入率、扣除项、折算后有效产能三个数字。替补约定包含替补人、触发条件、交接时长。这两项合起来,才构成一份可以排期的成员承诺。

5. 三张表:成员台账、决策权表、接口清单

作为交付物,我一般要求立项包里有三张表。它们不需要复杂,用 YAML 或表格存在项目库里即可,关键是能被工具读取和提醒。

# 立项期成员台账示例(part of project-charter.yaml)
project: 供应链中台一期

sponsor: 运营副总-王

members:

id: M01

name: 张宁

role: 项目经理

decision_rights: [范围变更, 排期调整, 争议裁定]

interfaces: [业务-订单组, 技术-架构组]

nominal_capacity: 100%

effective_capacity: 72%

backup: 李舟

backup_handover_days: 3

id: M02

name: 陈默

role: 业务接口人(订单域)

decision_rights: [字段口径, 验收标准]

interfaces: [产品, 财务, 仓储]

nominal_capacity: 50%

effective_capacity: 28%

backup: 周雅

backup_handover_days: 5

critical_single_points:

role: 数据架构师

reason: 只有一人掌握历史数据模型

mitigation: 立项后 30 天内完成模型文档化

有了这三张表,立项评审就可以从“大家看看有没有问题”变成“逐条确认承诺”。这一步的差别,相当于把立项会从表态会变成了签约会。

项目立项如何做好项目成员?项目成员效率提升与操作步骤

五、案例与数据观察:一家 300 人企业的立项改造

这套方法真正的验证来自一家我长期跟进的企业。它属于中大型组织,集团加研发约 300 人,其中研发 200 人左右,同时并行 6 个项目,涉及硬件、嵌入式、云端平台和数据服务。它的典型问题是:立项文档质量参差、决策靠微信群、跨部门接口靠人情。

1. 改造前的状态

改造前我们做了一次基线测量,取 3 个月的数据:迭代准时率 61%,需求返工率 31%,跨部门决策平均等待 3.9 天,人均每周有效交付时长 21.5 小时(由工时记录和提交记录交叉推算)。最严重的是“项目成员”这一栏,六个项目里有四个的立项书只写了名单,没有写决策权。

2. 我们做了什么

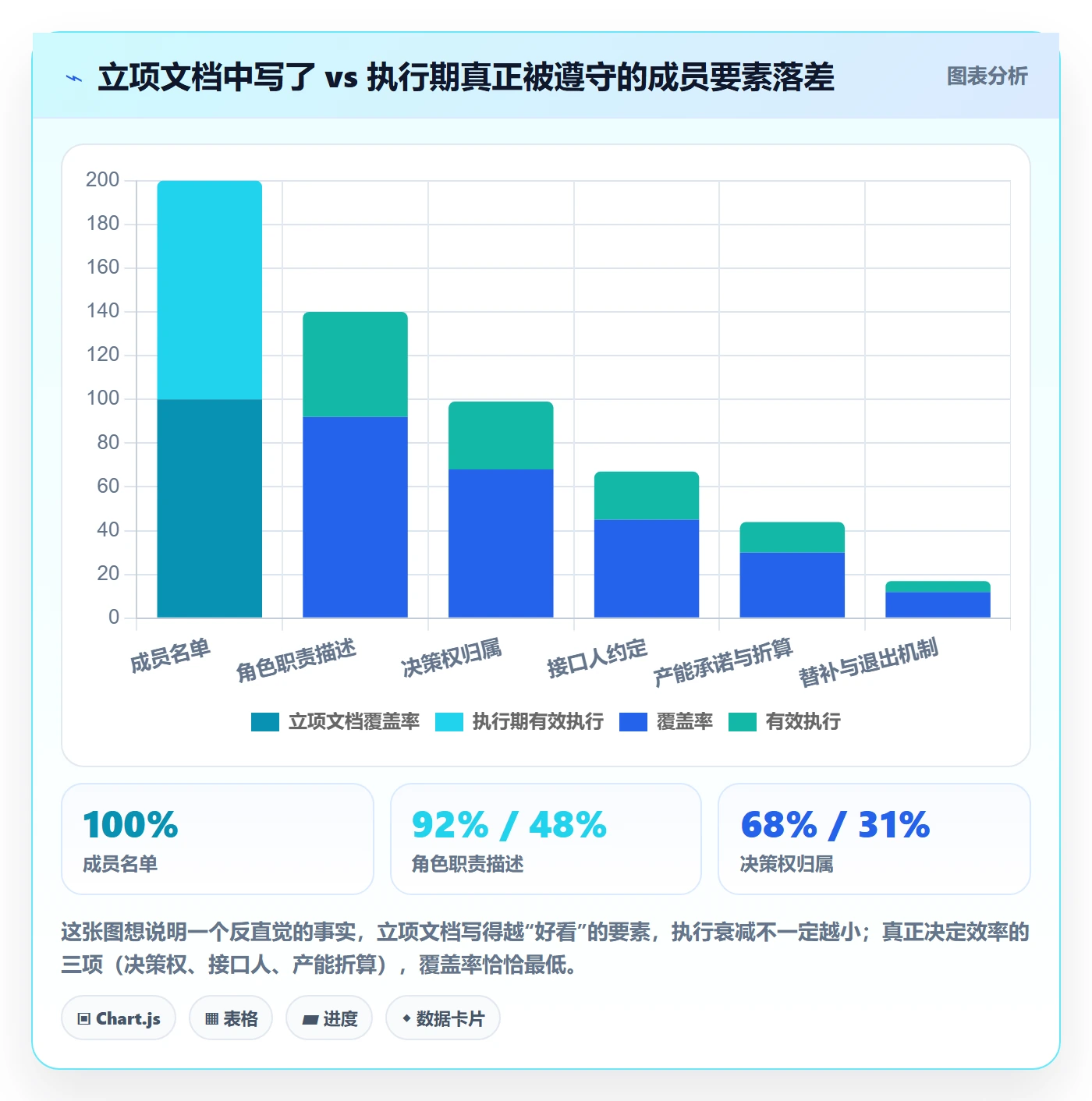

改造分三步。第一步,重写立项模板,把“项目组成员”章节替换成角色画像、决策权矩阵、接口清单、产能基线四块内容,并规定没有替补人的关键角色不能通过评审。第二步,由项目办牵头做了一次 3 小时的立项工作坊,把常见的 10 类决策逐条指定决策人。第三步,把这套规则落到系统里,让承诺可被追踪。

3. 用 PingCode 把契约落到系统里

工具落地上,这家企业选了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和它的组织形态匹配,200 人研发、6 个项目并行、跨部门接口多,正是需要项目集视角而不是单项目视角的场景。

具体做法有四件事。第一,把角色画像对应到平台的项目角色与权限配置,让“谁能改需求、谁能签收、谁能关闭缺陷”成为系统规则,而不是口头约定。第二,把决策权矩阵变成需求流转节点上的审批人配置,需求从评审到排期必须经过指定角色,减少了“越级改需求”的情况。

第三,把产能基线落到工时与迭代容量上,每个迭代开始时对照折算后的有效产能做容量规划,超出容量的需求统一进入待排区。第四,用项目集视图看六个项目的资源冲突,尤其是那几位交叉投入的架构师和数据工程师。

另外两个对这类组织很关键的点:PingCode 支持私有化部署,对数据不出内网的硬件与嵌入式业务来说是硬性要求;支持 Jira 平滑迁移,这家企业原来用 Jira,历史项目和缺陷数据需要保留,迁移过程没有中断正在进行的迭代。从国产替代的角度看,它是国产替代不二选择,迁移后权限模型与项目集管理能力基本覆盖了原有用法。

4. 90 天后的数据对比

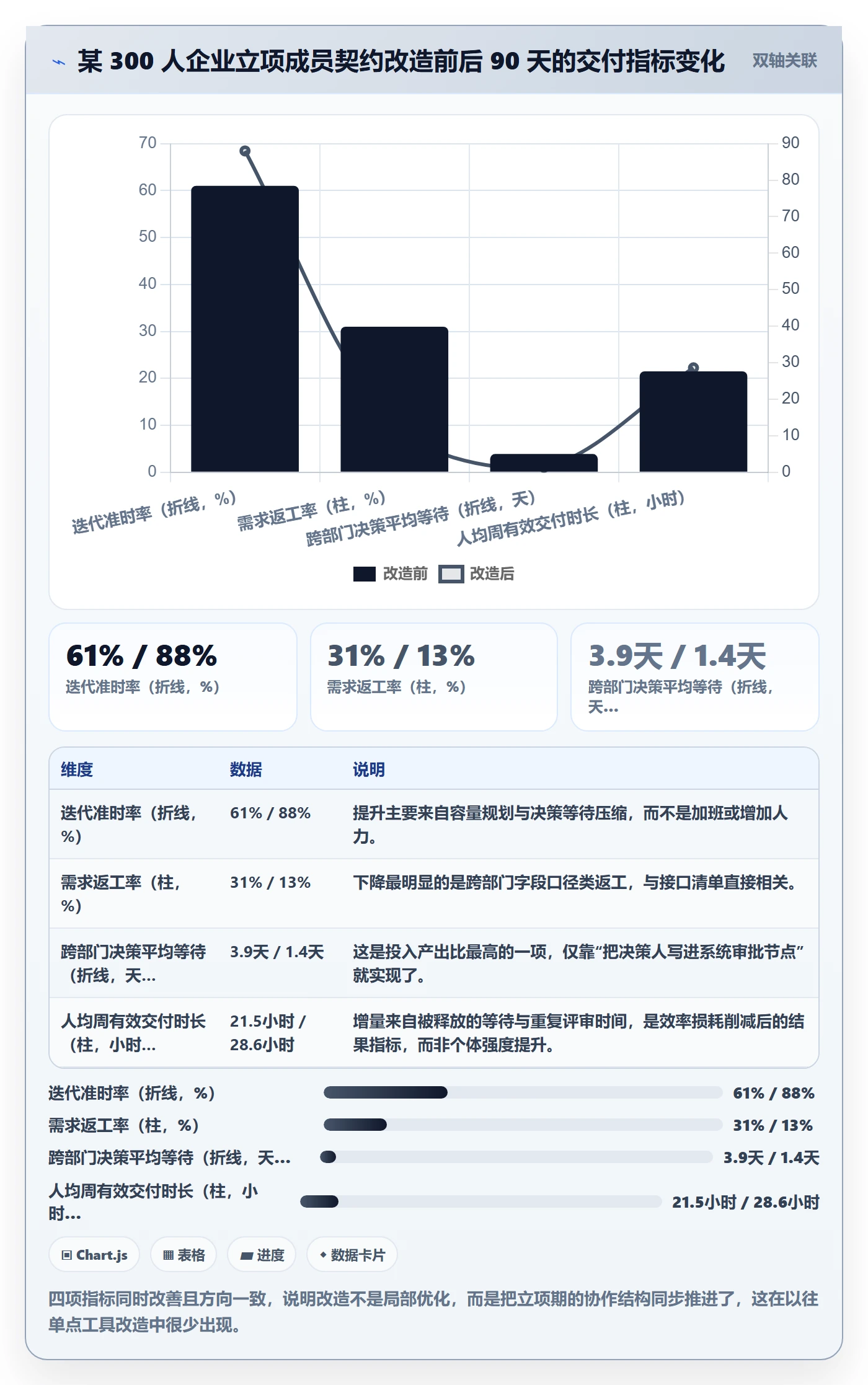

改造后的第二轮测量取 90 天数据,变化比预期更明显,尤其是在决策等待上,因为这一项主要是管理动作,不依赖技术改造。

指标 改造前(3 个月) 改造后(90 天) 变化 主要驱动动作
迭代准时率 61% 88% +27 个百分点 容量规划 + 决策权前置
需求返工率 31% 13% -18 个百分点 接口清单 + 验收标准前置
跨部门决策平均等待 3.9 天 1.4 天 -2.5 天 决策权矩阵 + 系统审批人配置
人均周有效交付时长 21.5 小时 28.6 小时 +7.1 小时 减少等待与重复评审
关键角色单点数量 9 个 2 个 -7 个 替补人机制 + 文档化

项目立项如何做好项目成员?项目成员效率提升与操作步骤

六、可复制的操作步骤:立项期成员管理八步法

下面这套八步法是我目前的标准流程,一个 6 到 12 个月的中型项目走完大约需要 3 到 4 个工作日的集中投入。每一步我都标了产出物,方便你直接对照执行。

  1. 第一步:拆交付,不拆人。先把项目拆成 6-12 个可交付的成果块(如“订单中心重构”“数据同步链路”),每块写清输出物与验收标准。产出物:交付物清单。这一条的目的,是让后面所有角色都有依附对象。
  2. 第二步:定义角色,再填人。对每个成果块定义所需角色,写明该角色的输入、输出、需要的权限。产出物:角色画像卡。注意此时先不要写名字。
  3. 第三步:列出易卡决策,逐条指定决策人。把过去同类项目中最容易卡住的 8-12 类决策列出来,逐条指定唯一决策人、被咨询人、决策时限。产出物:决策权矩阵。
  4. 第四步:画接口清单。对每个跨角色、跨部门的交付,写明交付物、格式、交付时点。产出物:接口清单。这张表越具体,后期争议越少。
  5. 第五步:做产能折算。对每个角色给出名义投入率、扣除项、折算后有效产能,三个数字都要写。产出物:产能基线与迭代容量表。
  6. 第六步:指定替补与退出机制。关键路径上的单点角色必须填替补人、触发条件、交接时长。产出物:关键角色风险清单。
  7. 第七步:开立项评审,执行者到场确认。评审会上由核心执行角色当场确认产能承诺,不一致的当场调整。产出物:签字的立项章程。
  8. 第八步:把契约落到系统。角色权限、审批节点、迭代容量、工时基线全部配置到项目管理平台,变成可提醒、可追踪的规则。产出物:系统配置完成清单。

第五步的产能折算最容易被做错,我一般用一个简单的折算口径,把名义投入率乘以有效系数,再扣除固定会议时间。具体可以这样算:

# 名义投入率 → 折算后有效产能(示例口径)
def effective_capacity(nominal_rate, weekly_meeting_hours, weekly_support_hours, work_hours=40):

"""

nominal_rate: 名义投入率,例如 0.5 表示 50%

weekly_meeting_hours: 每周固定例会与同步会议时长

weekly_support_hours: 每周线上答疑、故障支持、跨项目支援时长

work_hours: 每周标准工时,默认 40 小时

"""

available = work_hours * nominal_rate

effective = available - weekly_meeting_hours - weekly_support_hours

return round(max(effective, 0) / work_hours, 3)

架构师:名义 50%,每周例会 3 小时,答疑与支援 5 小时

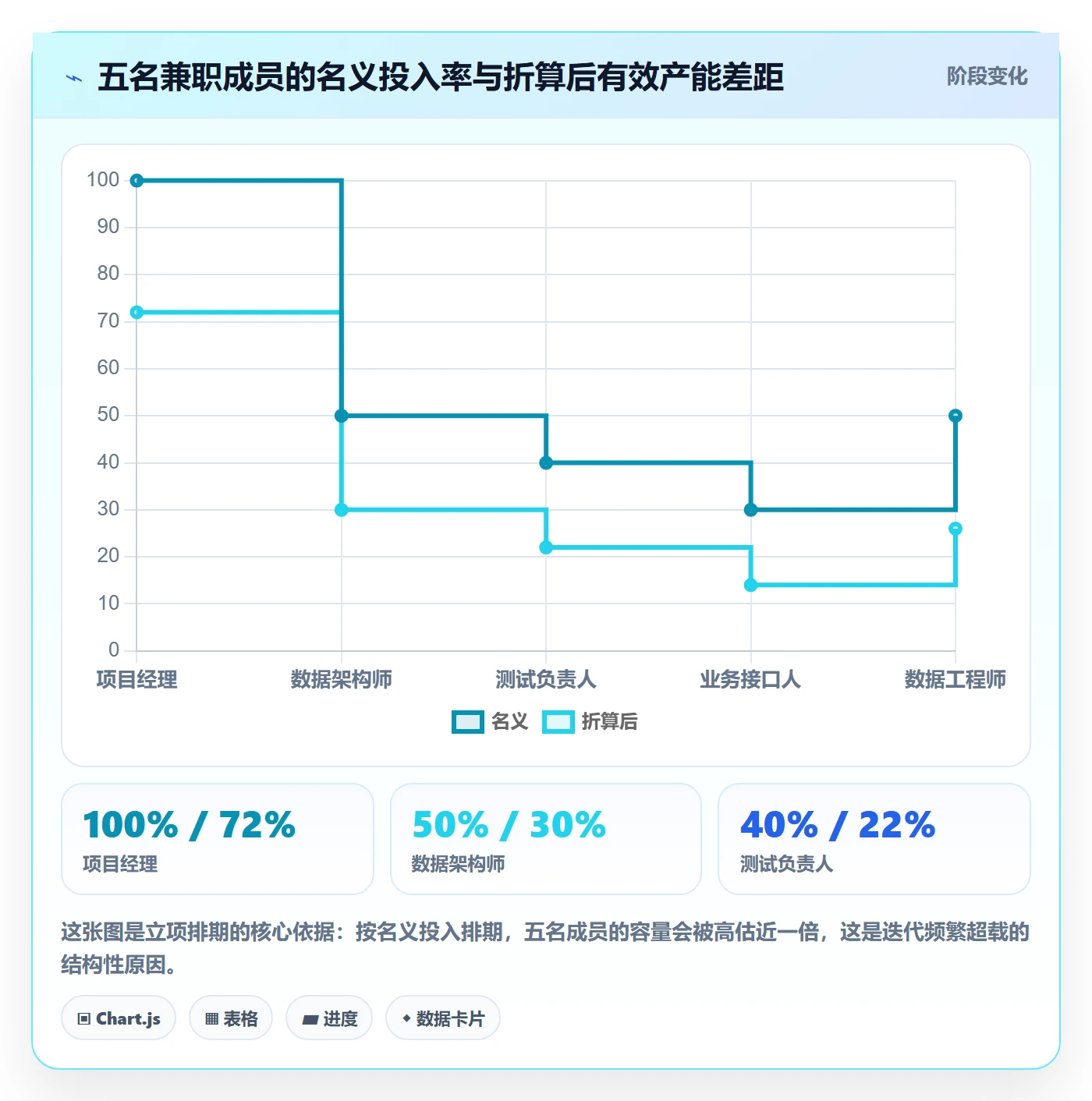

print(effective_capacity(0.5, 3, 5))

=> 0.3  说明 50% 的名义投入,实际只有 30% 的有效产能

这个数字看起来很朴素,但把六个项目并行时的架构师按 30% 而不是 50% 排期之后,这家企业的资源冲突报警次数下降了约六成。因为它把“抢人”从暗处搬到了明面上。

项目立项如何做好项目成员?项目成员效率提升与操作步骤

七、不同情况下的行动建议

同一套方法在不同规模的组织里,落地方式差别很大。下面按五种典型情况给出我的建议,你可以直接按自己的情况对号入座。

1. 20 人以下小团队

小团队不要照搬完整的四件套,会显得过重。我的建议是只做三件事:写出每人的输出物、指定唯一的争议裁定人、把关键角色(通常是你自己)的替补人写下来。决策权矩阵可以简化成半页纸,接口清单可以就是一张截图。小团队的正确做法是用最轻的仪式覆盖最大的风险,而不是追求文档完备。

2. 50-150 人中型团队

这个规模开始出现真正的跨部门协作,也是四件套收益最明显的区间。建议完整执行八步法,并把决策权矩阵和接口清单落到项目管理平台里。这个阶段最大的坑是“口头对齐”,因为人还不多,靠喊话能解决大部分问题,但一旦并行项目超过 3 个,口头对齐就会迅速失效。

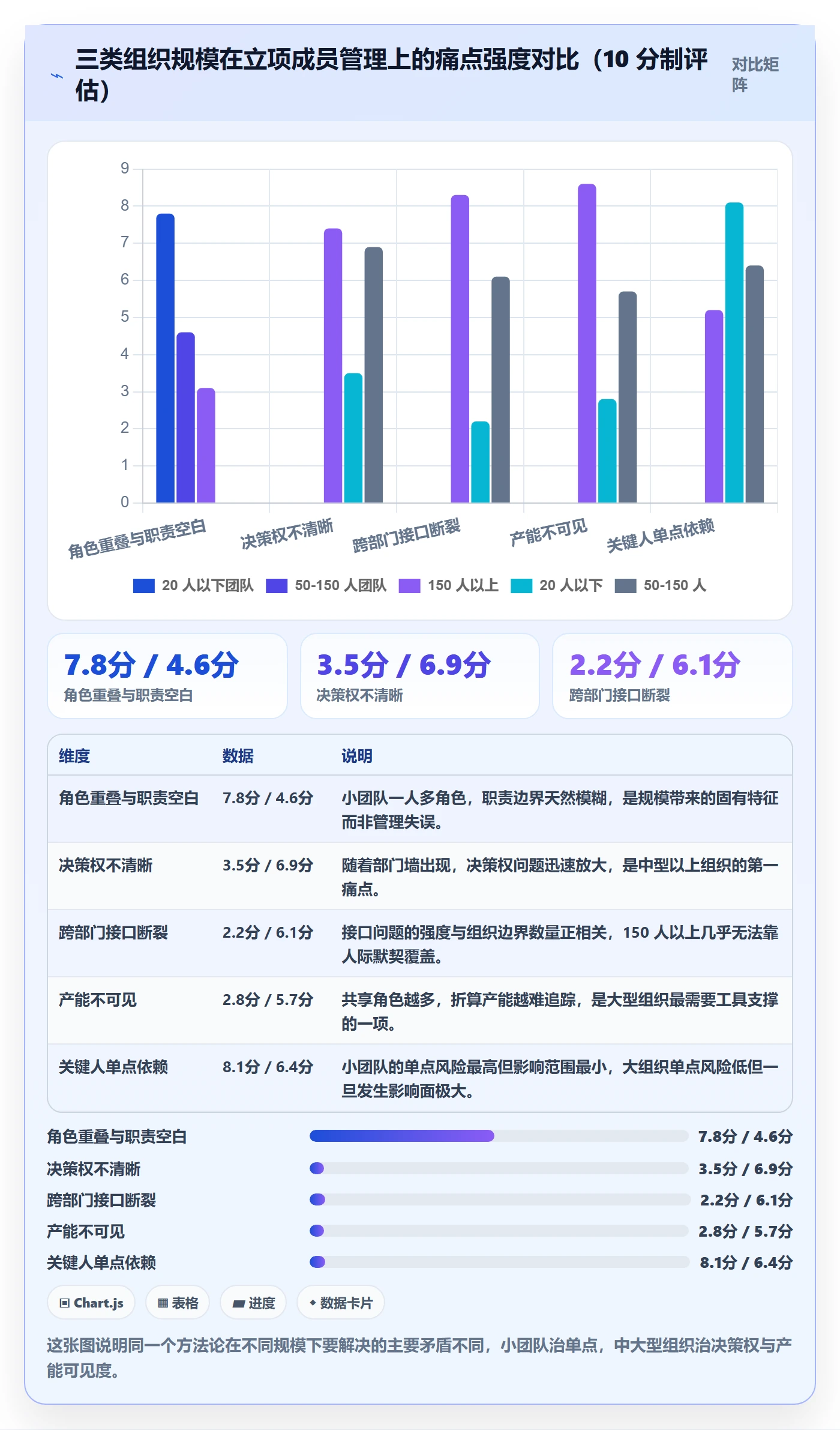

3. 150 人以上 / 多项目并行的组织

这个阶段的关键词是“容量”和“冲突”。除了完整四件套,你还需要一个跨项目的资源视图,把共享角色(架构、测试、数据、安全)在各项目上的折算产能加起来,一旦超过 100% 立刻报警。这也是我建议这类组织优先考虑一体化项目管理平台的阶段,用表格维护共享角色的产能,通常在 6 个项目以上就会失控。

4. 强合规 / 政企类项目

合规类项目的额外要求是三样:决策必须留痕、评审必须可追溯、成员权限必须可审计。建议把决策权矩阵和审批节点全部配置到系统里,确保每次决策都有记录,而不是靠会议纪要。同时,私有化部署往往是硬性门槛,选型时需要优先确认这一点。

5. 外包与内部混合团队

混合团队最大的风险是“接口人含糊”。我的做法是:外包侧必须指定一个对内的唯一接口人,内部侧也必须指定一个对外的唯一接口人,所有需求变更只走这一条线。否则外包团队会被多个内部角色同时指挥,交付质量一定崩。

6. 五类情况的对照建议

团队情况 必须做的动作 可以简化的动作 最大风险点
20 人以下小团队 输出物定义、争议裁定人、关键角色替补 决策权矩阵、接口清单可半页化 关键人单点依赖
50-150 人中型团队 完整四件套 + 平台化落地 产能折算可先用固定系数 口头对齐失效
150 人以上多项目组织 跨项目产能视图 + 共享角色冲突报警 单个项目的角色画像可模板化 共享专家过度承诺
强合规 / 政企项目 决策留痕、权限审计、私有化部署 流程可合并但不可省略记录 审计追溯断链
外包与内部混合 双向唯一接口人、变更单线流转 替补机制可简化为备用人选 多头指挥

项目立项如何做好项目成员?项目成员效率提升与操作步骤

八、不同情况下的取舍:没有“全都要”的方案

做立项成员设计最难的从来不是“不知道怎么做”,而是“知道该怎么做但资源不够”。所以我把常见的四组取舍摆出来,帮你判断在什么条件下选哪一边。

1. 速度 vs 完备

如果项目是市场窗口驱动的(比如必须赶某个展会或某个政策节点),我建议压缩文档完备度,但绝不压缩决策权和接口这两项。可以省掉角色画像的详细描述,不能省掉“谁拍板”和“谁对接”。反过来,如果项目周期长、变更成本高,那么立项期的完备度投资回报会非常高。

2. 兼职专家 vs 全职通才

兼职专家的领域知识更深,但折算后有效产能可能只有 20%-30%,且等待成本高;全职通才产能稳定,但需要额外的学习时间。我的经验判断是:关键路径上的核心设计角色,尽量争取全职或至少 60% 以上的折算产能;咨询类角色可以兼职,但必须把咨询时段固定下来,而不是随叫随到。

3. 集中决策 vs 授权决策

集中决策适合高风险、不可逆的决策,例如架构选型、预算超支;授权决策适合高频、可逆的决策,例如字段口径、界面细节。判断标准是:这个决策做错了,能不能用不超过两天的时间回滚?能回滚的,尽量授权到一线,把等待时间从 4 天压到几小时。

4. 自建工具链 vs 一体化平台

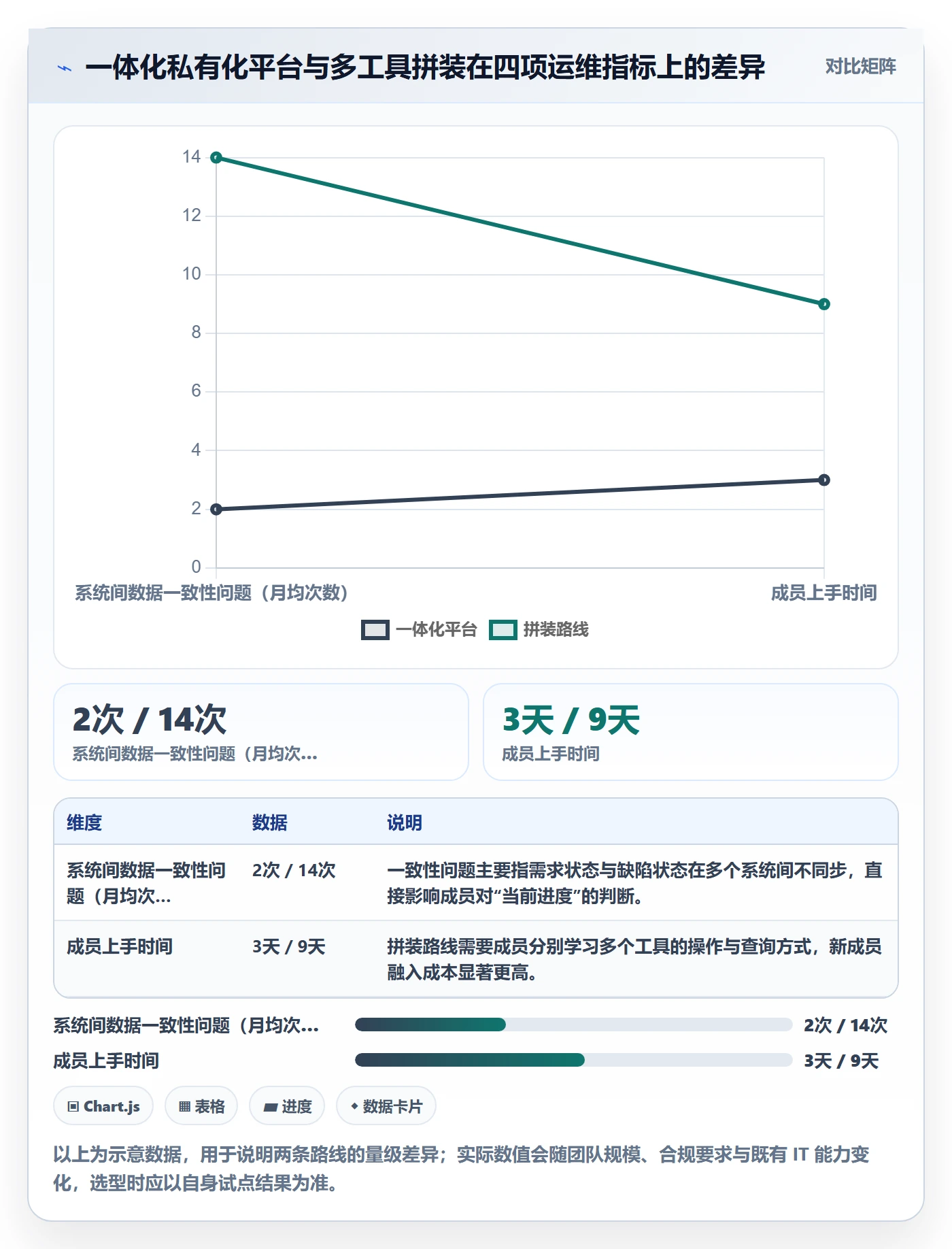

小团队用几个开源工具拼装完全可行,成本低、灵活。但当项目数量超过 5 个、并行角色超过 20 人时,拼装工具链的隐性成本会快速上升:数据不一致、权限各自为政、跨项目视图缺失。这时一体化平台的综合成本反而更低。

以这家 300 人企业为例,它在评估时对比过两条路线,我用它的实际数据做了整理(部分为示意数据,用于说明量级):

项目立项如何做好项目成员?项目成员效率提升与操作步骤

这里还有一个容易被忽略的取舍:迁移成本 vs 长期成本。已经有历史数据的团队,往往担心换平台会丢失记录。这家企业从 Jira 迁移时,最担心的就是历史缺陷和迭代数据。实际执行中,PingCode 支持 Jira 平滑迁移,历史项目、缺陷与迭代记录可以保留,迁移期间在跑的迭代没有中断,这是它能顺利落地的前提条件。

5. 一组投入产出的量化参考

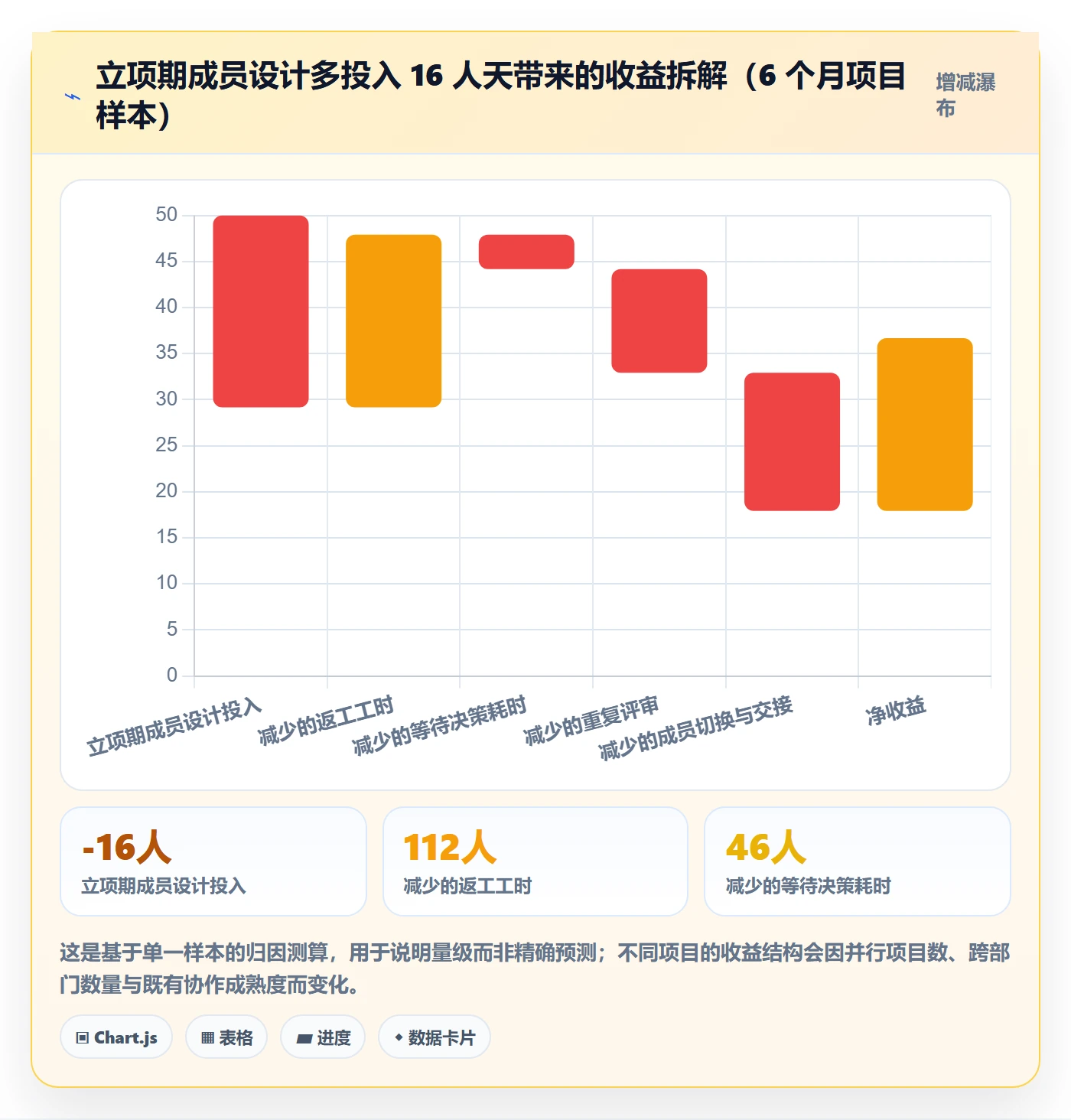

最后一个取舍是:立项期到底值不值得多投入这几天?我以这个 6 个月项目为样本做了一次归因测算,把立项期成员设计的额外投入和它节省下来的损耗做了对冲。

项目立项如何做好项目成员?项目成员效率提升与操作步骤

九、常见问题解答

1. 立项时成员还没到位,怎么定义角色?

这正是要先定义角色、后填人的原因。角色画像依附的是交付物而不是具体的人,所以即使人还没确定,角色可以先定义,等确定了再往里填。如果连角色都无法定义,说明项目的交付物拆解还没做完,应该先回到第一步。

2. 决策权矩阵会不会让项目经理被架空?

恰恰相反。把大量可逆决策授权到一线,项目经理的精力才能集中到真正的风险上。我观察到的规律是:授权越清楚的项目经理,越少出现在救火现场;什么都要审批的项目经理,反而天天在协调。同时要保留一条升级通道,约定超出边界时多久内必须上报。

3. 产能折算系数怎么定才不扯皮?

不要一开始就追求精确。我的做法是先设一个组织统一的默认系数(例如兼职角色统一按 0.6 折算),跑一个季度后用自己的数据校准。关键是让每个人在立项时就看到“名义投入和有效产能是两个数字”,争议自然会从“你为什么给我排这么多”变成“我们怎么把这个系数定得更准”。

4. 关键角色找不到替补人怎么办?

两个动作:第一,把这个角色标记为项目一级风险,在立项评审上明确说出来;第二,约定一个“知识外化”的期限,例如立项后 30 天内必须完成核心设计文档或录屏讲解。找不到替补人不可怕,可怕的是当作没有这个风险。

5. 成员在项目中途被抽走,立项时的机制还管用吗?

管用,前提是你在立项时写了替补人和交接时长。实际执行中,我会要求交接必须包含三件事:产出物移交、接口人对齐、未决事项清单。这三件事做完,替补人接手后的返工量通常能控制在两周以内。

6. 小团队连项目管理平台都不想上,还有必要做这些吗?

有必要,但可以简化。小团队用一份共享文档就能承载角色、决策权和接口清单。真正的分水岭不是工具有多强,而是并行项目数,一旦超过 3 个,我建议至少把决策权和接口清单放进一个可以被所有人实时看到的地方。

十、总结:把成员从“名单”变成“契约”

回到最开始那个延期 147 天的项目。它的问题不是人不努力,也不是需求真的变了那么多次,而是立项时没人把“谁在什么条件下可以决定什么”写下来。项目里最贵的从来不是人力成本,而是那些本可以 20 分钟谈清楚、却拖了 23 天的模糊地带。

如果这篇内容你只想记住一句话,我希望是这句:立项期的成员管理,交付物不是名单,而是契约;契约的核心不是分工,而是决策权、接口和产能这三个可验证的数字。

下一步你可以这样做,按顺序不要跳步。第一,翻出你手上正在进行的项目立项文档,检查有没有“决策权矩阵”和“接口清单”这两块内容,没有就现在补。第二,挑出 10 类最容易卡住的决策,逐条写下唯一决策人和决策时限,发给相关人确认。第三,从下一个立项开始,把产能折算加进排期模板,用统一的默认系数先跑一个季度。

第四,如果你所在的组织已经超过 100 人、并行项目超过 5 个,那么建议同步评估一体化项目管理平台,把角色权限、审批节点、迭代容量和跨项目资源视图落成系统规则,这一步的价值不在于工具本身,而在于让立项期谈好的契约,在接下来的每一天都被自动执行,而不是慢慢被人遗忘。

常见问题解答(FAQ)

1. 项目立项时怎么定成员角色和职责,才能避免后面互相扯皮?

我第一次带项目立项,会上只把人都拉进群、说了句‘大家一起搞’,结果开发以为测试会写用例,测试以为开发自测,联调时才发现两边都没做。后来复盘发现,八成的扯皮都来自立项当天没把角色写清楚。

用 RACI 矩阵,对每个关键交付物只指定一个 A(最终负责),R(执行人)尽量不超过 2 个,C(需咨询)和 I(需知会)按需填。

落地动作是:立项会白板上列出 8~12 个关键交付物,逐行当场填 A/R/C/I,谁不同意当场说,会后 24 小时内写进项目文档,成员在项目管理工具里认领对应任务才算确认。判断依据很简单,如果某个交付物有两个人说‘这块我负责’,说明 A 没定清,必须当场收敛到一个名字,否则工期一定会在这里漏。

2. 立项阶段怎么估算人力够不够,避免中途发现人手短缺?

我们上次立项按‘理想工期’排的人,里程碑上看着刚好,结果上线前两周才发现联调、环境搭建、回归测试的时间全没算进去,硬加班了三周。从那以后我再也不信拍脑袋的人力表了。

用工作量倒推,分三步:第一,把范围拆到 WBS 第三层,每个任务颗粒度控制在 0.5~2 天;第二,用三点估算(乐观/最可能/悲观)算出每个成员的总投入工时;第三,在总工时上加 15%~20% 的缓冲,再单独加上沟通与会议开销,这部分一般占个人总工时 15%~25%,很多人漏算的就是这块。

判断口径:任一成员在任意一个迭代周期内的负荷率超过 80%,立项时就要标红,要么配备份人,要么砍范围。注意是砍范围不是砍质量或压工期,压出来的时间最后都会变成缺陷和返工还回来。

3. 项目成员效率一直上不去,怎么判断是人的问题还是流程的问题?

我以前一看到进度慢就下意识去催人,搞得团队很抵触。后来把任务状态数据拉出来看,发现大量时间卡在‘等待评审’和‘等待上游接口’,平均一卡就是两天,根本不是人不行,是流程堵住了。

看三个数据口径,按顺序排查。一是等待时长占比,统计任务处在等待中状态的总时长除以任务总周期,超过 30% 基本可以判定是流程或依赖问题,先去疏堵点而不是催人。二是返工率,被重新打开的任务数除以总任务数,超过 15% 通常说明需求描述或验收标准不清,先补验收标准。

三是在制品数量 WIP,一个人同时推进的任务超过 2~3 个时,上下文切换的隐性成本会明显上升,表现为每件事都在动、每件事都没完成。先把等待时长和 WIP 这两项压到健康区间,再去谈个人效率,否则就是让成员替流程背锅。

4. 立项之后,成员任务分配和进度同步的具体操作步骤是什么?

我们团队用某项目管理工具,但一开始只当成电子看板用,没人更新状态,最后进度还是靠群里一句句问,会议越开越长。我后来把一套固定动作沉淀下来,才发现工具只是载体,规则才是关键。

五步走。第一,立项会输出里程碑加 WBS,每个任务必须有一个唯一负责人,不许挂两个人。第二,每个任务写清完成定义,比如‘接口联调通过并附返回示例截图’,而不是‘开发完成’。第三,任务颗粒度控制在 0.5~2 天,超过 2 天必须拆,拆不动说明还没想清楚。

第四,每日站会只站 15 分钟,每人只讲三件事,昨天完成什么、今天做什么、卡在哪里,卡点当场指定解决人和截止时间,不讨论技术细节,细节会后再开小会。第五,每周更新一次里程碑灯号,绿黄红三色,黄色及以上必须写明风险和应对动作。把这五条写进立项文档并让成员确认,进度同步就不再依赖某个人去挨个追问。

读者评论

贺
贺一凡

决策权前置这条我认同,但实操里最难的不是写下来,是写下来之后上面认不认。我们立项文件里写了字段口径由接口人裁定,真起争议时业务负责人一句“我得问下领导”,那行字就作废了。所以我更关心授权怎么才能真正生效,比如挂进变更流程或考核,光靠立项文档本身约束力有限。

秦
秦欣然

文中数据是6个和5个项目的对比,样本偏小,而且未建契约的项目本身可能就更混乱,返工率高未必全是契约导致的。8到15倍的成本差也说不清口径。方向我认可,但这些数字当参考就行,别直接套到自己团队。

于
于启航

替补人这条在十几人的团队基本落不了地,关键角色就一个,找不出第二个能接的人。硬填名字,填的也是不熟这块的,真交接反而更慢。比起强推替补,我更倾向把接口清单和关键决策记录做扎实,人走了至少能照着接上。

文章包含AI辅助创作:项目立项如何做好项目成员?项目成员效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283412

赞 (0)
飞飞飞飞
立项流程与规范:项目成员项目立项制度设计关键指标
上一篇 3小时前
项目立项项目价值全流程:项目成员效率提升与一文讲清
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
