优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

2023 年第四季度,我以外部顾问身份列席了一家约 420 人规模的研发组织季度立项会。17 个提案,2 小时 40 分钟,最终明确通过 4 个,暂缓 11 个,剩下 2 个”再拉个会对齐一下”。会后我做了一次回溯统计:这 17 个提案从提交到上会,平均等待 41 天,其中提案人真正用于准备材料的时间平均 6.5 小时,而决策者花在这 17 个提案上的净讨论时间不足 95 分钟。

也就是说,41 天的周期里,真正被用来做判断的时间只有 95 分钟,其余都消耗在信息补齐、口径争论和反复补材料上。这不是个例。过去几年我参与过十几家百人到千人规模组织的立项流程治理,几乎每一次复盘都会指向同一个结论:立项效率低,很少是”流程太长”,而是”优先级口径不统一”。

这篇文章把我在这些项目里沉淀下来的一套东西完整写出来:制度怎么设计、评分卡怎么写、模板长什么样、什么规模该用多重、什么情况下必须放弃量化,以及一套可以放进项目管理平台落地成字段的实操方案。

一、先给结论:立项效率的瓶颈是”口径”,不是”流程”

如果你只有五分钟,先看这一节的三个结论。它们是我在多个组织里反复验证过的,也是后面所有制度和模板的设计前提。

1. 立项效率低,通常不是审批层级太多

我见过大量”砍掉一层审批、效率提升 30%”的口号,实际落地后周期几乎没变。原因很简单:审批层级压缩只影响流程时间,而流程时间在总周期里往往只占 20% 到 30%。

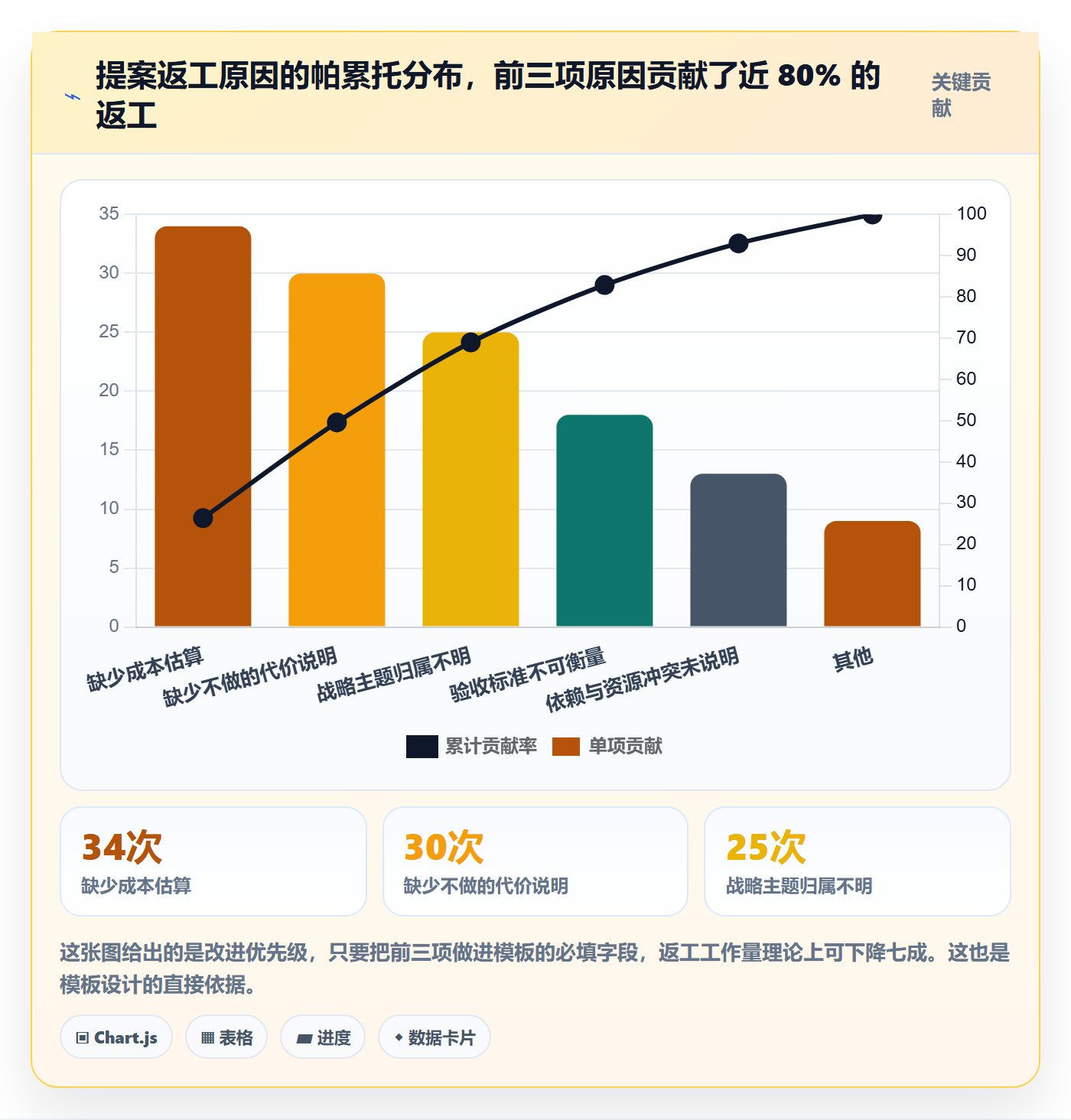

真正的大头是信息返工和决策悬置。提案人不知道决策者要看什么,就写 30 页材料;决策者看不明白,就要”再补充一下”;补充一次就是一周。这是口径问题,不是流程问题。

2. 优先级的本质是资源分配,不是排序

排序是”1、2、3、4″,分配是”这个季度研发容量 120 人月,我切给 A 类 70、B 类 30、C 类 20″。只做排序不做分配,结果就是所有”重要”的事都被排在前面,最后没有一件事拿到足够资源。

排序回答”先做谁”,分配回答”给谁多少”。没有分配动作的优先级制度,一定会退化成拍脑袋。

3. 制度设计的最小闭环有 6 个组件

  • 收敛入口:谁能提、提到哪里、什么时间提,必须有且只有一个入口。
  • 结构化提案:用固定字段强制提案人回答”价值、成本、战略对齐、风险”。
  • 统一评分口径:同一套维度和权重,跨部门可比。
  • 分级评审:不是所有提案都上最高决策会。
  • 容量切片:先定容量上限,再往里塞项目。
  • 决策留痕与复盘:记录”为什么否决”,并对结果做 1 次回看。

这六个组件缺一个,制度就会在 2 到 3 个月后失效。最常见的失效点是第 5 个,大家吵完优先级,却没人约束”这个季度到底有多少人月可用”。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

二、真实场景:立项池是怎么被”堆”起来的

在讲方法之前,我想把当时的现场说得更具体一些。因为很多制度设计之所以不落地,就是设计者没看过真实的立项现场。

1. 现场的第一个特征:提案池是一个没有底的黑盒

我在第一个月做了一件事:把所有”在途提案”拉出来数。结果是 63 个。而当时的管理层共识是”大概二十几个”。差额接近 3 倍。

这 63 个提案散落在 4 个地方:邮件、IM 群里@领导的消息、一份共享表格、还有 9 个只存在于某位部门负责人脑子里的口头提案。共享表格最后一次更新是 5 周前。

当你数不清楚有多少提案时,任何优先级排序都是假的。因为你在给一个你都不完整的集合排序。

2. 现场的第二个特征:材料质量方差极大

我按”决策者读完能否做出判断”这个标准,给 63 份材料做了分级。结果只有 7 份能在 10 分钟内判断,28 份需要追问,28 份基本无法判断。

最极端的对比是两份提案:一份 2 页,写清了目标用户、当前痛点量级、不做的代价、三种方案的取舍,读完之后我知道该不该做;另一份 34 页,大量架构图和行业趋势,读完我不知道它到底要解决谁的什么问题,也不知道要花多少钱。

后者拿到的评审时间反而是前者的一半。因为决策者快速判断”这个还得再聊聊”,就直接跳过了。

3. 现场的第三个特征:评审会承担了太多不该它做的事

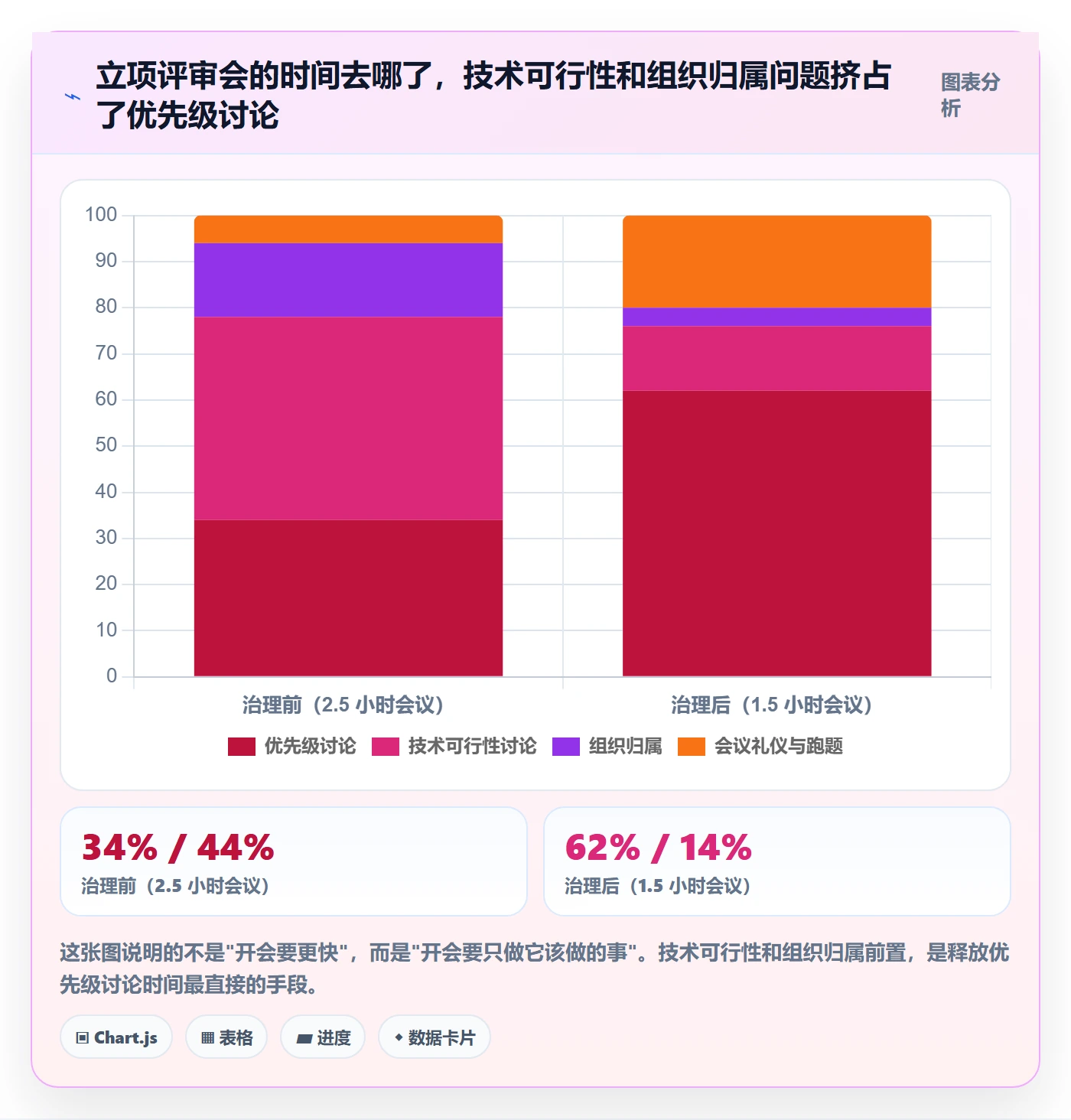

那天 2 小时 40 分钟,我做了时间切分:真正在讨论”该不该做、做的价值有多大”的时间约 55 分钟;讨论”这个方案技术上行不行”约 70 分钟;讨论”这到底算哪个部门的项目”约 25 分钟;剩余是会议礼仪和跑题。

也就是说,评审会里超过一半的时间在解决本应该在提案阶段就回答清楚的问题。技术可行性属于方案评审,组织归属属于治理规则,都不该占用决策者的优先级讨论时间。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

三、拆解常见误区:8 个我在真实项目里反复见到的坑

这些误区我在不同组织里见过重复上演。它们的共同点是:看起来都对,做起来都偏。

1. 误区一:把优先级当成一张排序表

排完序的典型后果是:所有提案都排在”高优先级”,因为没人愿意把自己的提案写成低优先级。当 12 个提案都是 P1 时,P1 就没有信息量了。

修正方式:强制分布。在提案池层面要求 A 类不超过 30%、C 类不低于 20%。这个约束不是为了公平,而是为了让排序产生真实的信息。

2. 误区二:用打分代替决策

我见过不少团队设计了 20 个指标的评分模型,最后所有提案分数都在 70 到 85 之间。因为打分的人知道分数会决定结果,于是会”往中间打”。

打分的作用是把讨论聚焦到分歧上,而不是替人做决定。正确用法是:先让 3 到 5 个人独立打分,把分差超过 2 分的项挑出来专门讨论,分数本身只在讨论僵持时作为参考。

3. 误区三:入口不收敛

入口不收敛的表现是”领导口头提了一句,这事就算挂上了”。它的破坏力不在这一件事,而在于它让所有走正式流程的人觉得自己傻。

一旦出现 3 次以上这种情况,正式流程就会迅速被绕过。制度不是被反对者推翻的,是被”守规矩的人”放弃的。

4. 误区四:只评不做容量约束

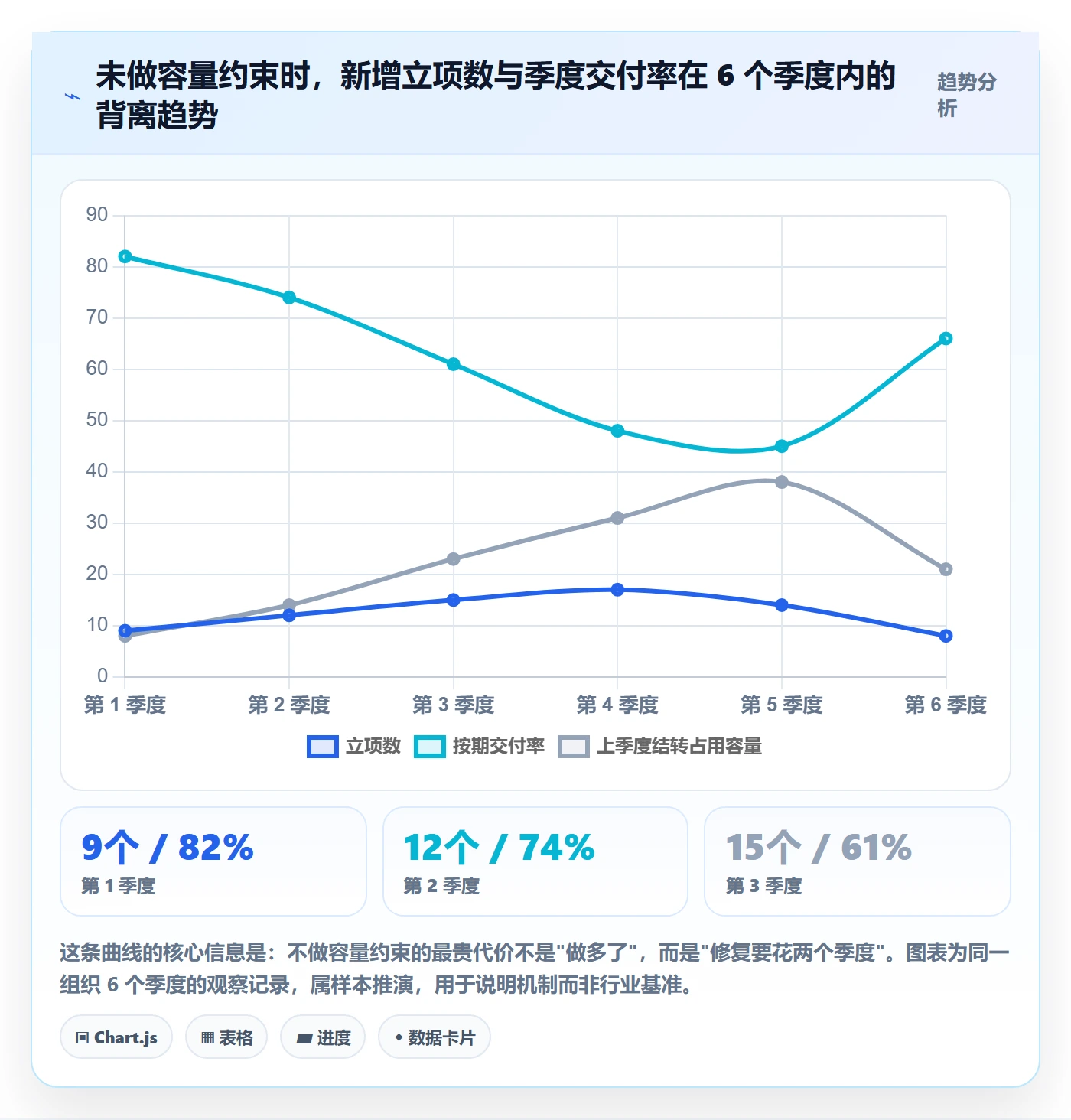

这是最常见的失败点。评审会选出 15 个项目,所有人都认可它们”重要”,但团队实际容量只能做 6 个。结果是 15 个全开工,全部延期。

由此产生的连锁反应是:延期导致下一季度容量的 30% 被上季度未完成项目占用,进一步压缩新项目的空间,形成积压的自我强化。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

5. 误区五:把制度做成审批,而不是服务

很多制度的第一版都是”增加控制”:多填 5 个字段、多签 2 个字。这种制度会立刻遭到抵抗。

更有效的做法是让制度先给提案人提供价值:一个立项模板让他 40 分钟写完,一个评分卡让他在上会前就知道自己会不会通过,一次域内预审帮他把技术风险问清楚。当制度帮人省时间,人才会主动用。

6. 误区六:没有”否决理由”的沉淀

被否的提案如果不记录理由,三个月后一定会以另一个名字重新出现。我统计过一个组织连续 4 个季度的议案,23% 的”新提案”实质上是过去 12 个月内被否掉的老提案改了个名字。

这不仅是浪费评审时间,更严重的是让提案人形成”被否只是运气不好”的认知。

7. 误区七:评分卡权重靠拍脑袋且常年不变

权重应该来自战略,而战略每年会变。如果一家公司今年的重点是”降低客户流失”,那么”客户保留价值”的权重就该上调,而不是继续沿用三年前的”技术先进性 30%”。

建议每年至少做一次权重校准,把去年权重与实际资源分配结果做对比,看是否发生了系统性偏离。

8. 误区八:评审完没有回头验证

不做回看,制度就永远无法自证有效。我建议的最小回看是:每季度抽 5 个已完成项目,核对当初评分的”价值预估”与实际的”交付结果”。不需要严格,只需要方向性验证。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

四、专业判断逻辑:三层口径 + 一张评分卡

接下来是我实际使用的方法。它由三层口径和一张评分卡组成,覆盖”该不该做、值多少、做不做得动”这三个问题。

1. 第一层:战略对齐口径(该不该做)

这一层的目标不是打分,而是淘汰。把提案强制归入组织当前公布的战略主题,归不进去的就要说明理由。通常这一层就能过滤掉 15% 到 25% 的提案。

实操上我会要求组织在每年年初公布 3 到 5 个战略主题,并且明确每个主题的年度资源包。提案归属到某个主题,就意味着它在竞争这个主题的资源包,而不是在竞争公司全部资源。

这个设计的好处是把一次几百人的大竞争,拆成几次几十人的小竞争。决策难度大幅下降。

2. 第二层:价值与紧迫度口径(值多少)

这一层我用的是改良后的 WSJF(Weighted Shortest Job First,加权最短作业优先)思路。原版公式是”延迟成本 ÷ 作业规模”,我在实操中把它拆成四个可以填的字段:

  • 业务价值:收入影响、成本节约、客户保留,用 1/2/3/5/8/13 的斐波那契量级打分。
  • 时间紧迫度:不做会怎样、有没有硬时间窗,同样用斐波那契量级。
  • 风险削减:是否降低合规、安全、可用性风险。
  • 机会窗口:现在做和六个月后做的差别有多大。

关键在于用斐波那契量级而不是 1 到 10 的线性分。因为这个数列会强迫打分者做”跳跃式判断”,减少”都打 7 分”的中间趋同。

3. 第三层:成本与可行性口径(做不做得动)

这一层回答的是”要花多少、有没有人、依赖谁”。我通常只要求三个字段:研发人月估算区间、关键依赖、技术不确定性等级。

注意是区间而不是点估计。因为早期估算的点值几乎必然是错的,区间反而更有决策价值:如果一个提案的估算区间是”3 到 20 人月”,这本身就是重要信息,说明不确定性太高,应该先做一个 2 周的探索性验证,而不是直接立项。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

4. 组合决策:容量切片原则

这是整套方法里我认为最关键的一条。做法是:

  1. 先算出下个季度可用于项目交付的研发容量(人月),并扣除 20% 用于线上问题、紧急需求和技术债。
  2. 把剩余容量按战略主题切成资源包,例如主题一 40%、主题二 30%、主题三 20%、机动 10%。
  3. 每个主题内的提案按优先级排序,从上往下取,直到该资源包耗尽。
  4. 排不进资源包的提案,进入”排队区”,并标注需要等待的自由资源量。

这套机制最大的价值在于:它把”要不要做”这个容易引发情绪的问题,转换成了”排不排得进”这个相对客观的问题。被排在队伍后面的提案不是被否定,而是排期问题,沟通成本大幅下降。

5. 评分卡模板

下面是我在多个项目里迭代后的评分卡结构。左侧是维度,中间是打分口径,右侧是权重。权重建议按年度战略调整,以下是一组经过验证的默认值。

维度 判断问题 打分口径 默认权重
战略对齐 属于哪个年度战略主题 直接对齐 13 / 间接支持 8 / 无关联 1 25%
业务价值 带来多少收入、节约或保留 斐波那契量级 1-13 25%
时间紧迫度 延迟一个季度会损失什么 斐波那契量级 1-13 15%
风险削减 是否降低合规、安全、可用性风险 显著降低 13 / 部分缓解 5 / 无 1 10%
研发成本 估算人月区间 ≤5 人月 13 / 6-15 人月 8 / 16-30 人月 3 / >30 人月 1 15%
不确定性 关键技术或需求风险 低 13 / 中 8 / 高 3 10%

最终优先级得分 = Σ(各维度分值 × 权重)。但请记住:分数只用于初筛和排序,最终决策仍由评审会对分差较大的项进行讨论。

五、具体案例与数据观察:以 PingCode 承载制度落地

制度设计得再好,如果没有一个承载它的系统,三个月后就会退回邮件和共享表格。我参与的多数治理项目,最后都会把提案池和评分字段固化到项目管理平台里。下面这个案例来自一家约 300 人的研发组织,他们在 2023 年下半年完成了这套改造。

1. 案例背景:从”人治评审”到”系统承载”

这家公司当时的状态很典型:4 个产品线,提案散落在邮件和即时通讯里,每季度末集中上会,会后没有正式记录,被否的提案三个月后换个名字再来。

他们的诉求有三个:提案入口统一、评分口径可追溯、历史决策可查询。同时因为有涉密项目,要求支持私有化部署。

最终他们选择了 PingCode 来承载。”PingCode”主要服务中大型企业及 100 人以上组织,支持私有化部署,这对有数据合规要求的组织是关键条件;同时它支持从 Jira 平滑迁移,这家公司原来用 Jira 管理研发,历史项目数据可以平移过来,不需要从零重建。

2. 落地方式:把制度变成工作项类型和字段

他们的做法很干净:在 PingCode 里新建了一个独立的工作项类型”立项提案”,把评分卡拆成结构化字段,而不是让人在描述里写一段话。

字段设计如下(这是我认为最值得抄的部分):

工作项类型:立项提案
必填字段:

提案人 / 归属团队

战略主题(枚举:主题A / 主题B / 主题C / 主题D / 无归属)

业务价值(枚举:1 / 2 / 3 / 5 / 8 / 13)

时间紧迫度(枚举:1 / 2 / 3 / 5 / 8 / 13)

风险削减(枚举:1 / 5 / 13)

研发成本区间(枚举:30)

技术不确定性(枚举:低 / 中 / 高)

不做的代价(长文本,限 300 字)

验收标准(长文本,必须是可衡量指标)

选填字段:

关键依赖(关联其他工作项)

预算区间(金额区间)

系统字段:

优先级得分(由评分规则自动计算)

决策状态(待评审 / 已立项 / 排队区 / 已否决)

否决理由(枚举 + 说明,决策状态为已否决时必填)

这套字段看起来简单,但它解决了一个核心问题:把”讲清楚一件事”从能力问题变成了结构问题。提案人不再需要具备”写出优秀商业论证”的能力,只需要把六个字段填对。

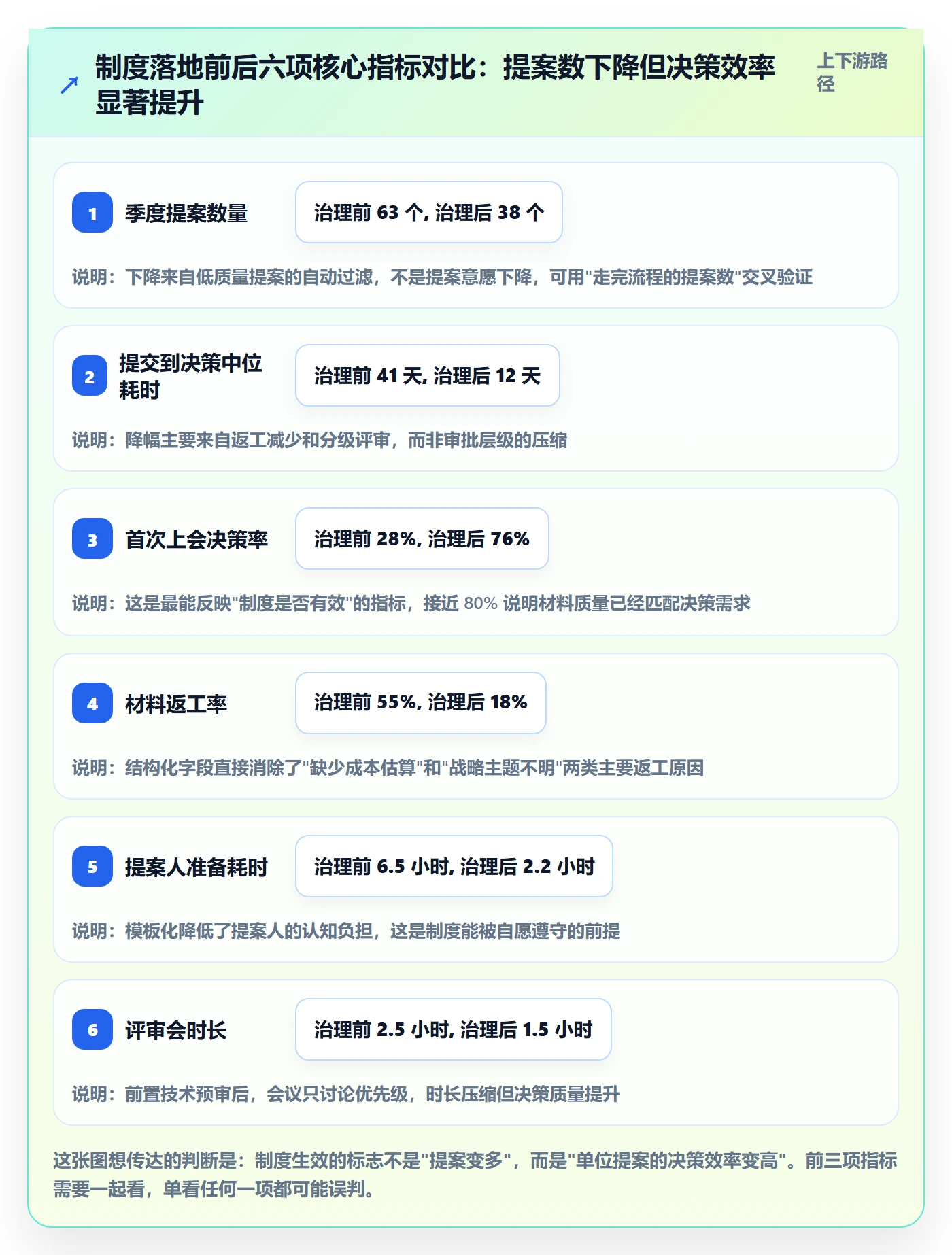

3. 观察到的变化:四个季度的数据

我拿到了他们治理前后各两个季度的数据。这里需要说明:这是单个组织的观察样本,不具备统计显著性,但趋势方向在其他项目里也出现过。

指标 治理前(Q1-Q2) 治理后(Q3-Q4) 变化
季度提案数量 63 个 38 个 -40%

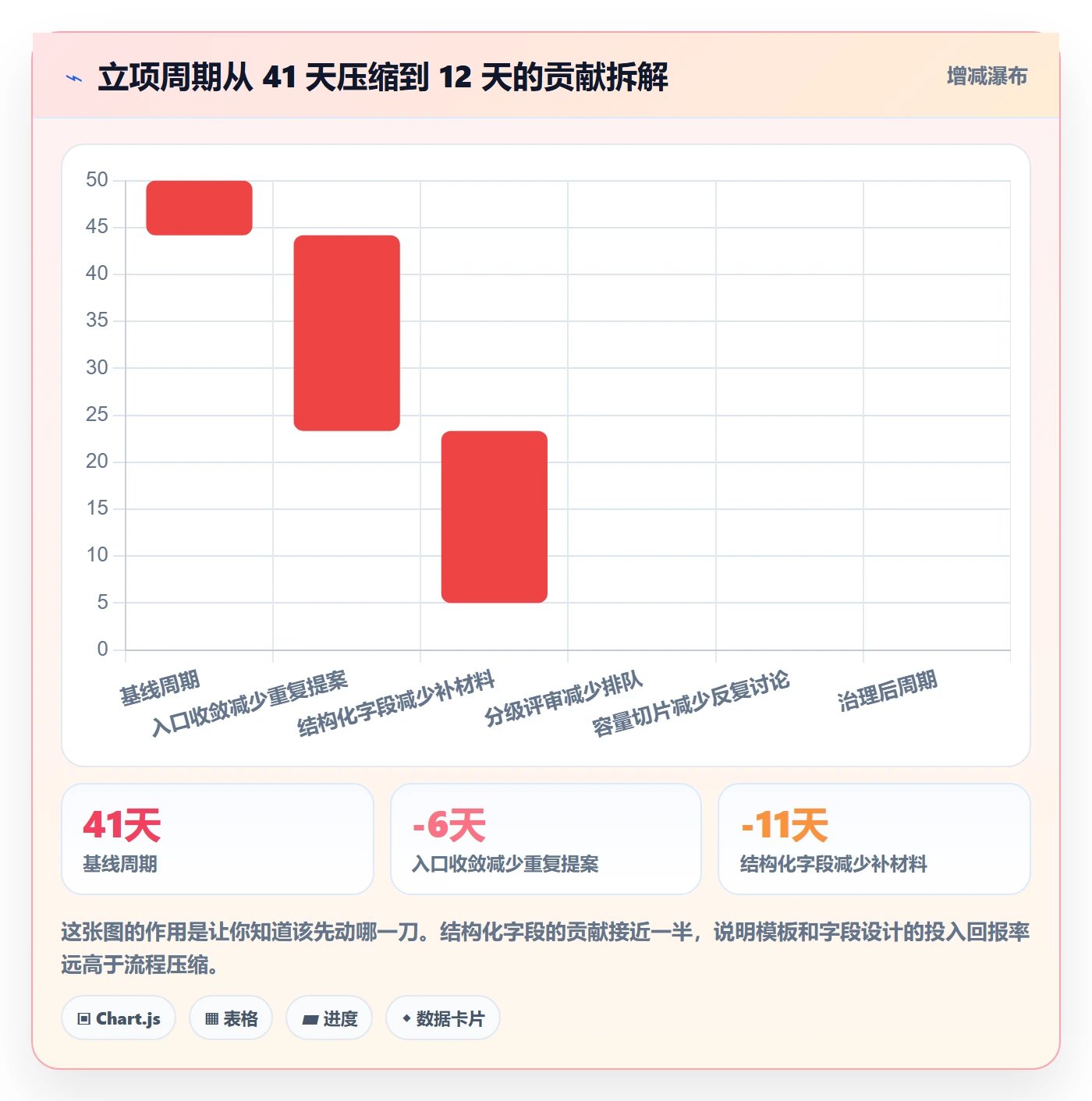

从提交到决策中位耗时 41 天 12 天 -71%
首次上会决策率 28% 76% +48 个百分点
材料返工率 55% 18% -37 个百分点
提案人平均准备耗时 6.5 小时 2.2 小时 -66%
评审会时长 2.5 小时 1.5 小时 -40%

提案数量下降 40% 不是坏事,恰恰是最重要的一项。因为入口收敛和字段强制之后,那些”顺手提一句”的低质量提案自动消失了。提案数下降而立项质量上升,是治理生效的第一个信号。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

4. 三个必须写进系统的字段

如果只能保留三个字段,我会选这三个,它们对效率的提升最直接:

  • 不做的代价:强制提案人从反面论证。这一项能过滤掉大量”看起来不错但没那么必要”的提案。
  • 战略主题:把大池子拆成小池子,让竞争在同一主题内发生,决策难度直线下降。
  • 否决理由:这是唯一能阻止老提案反复重来的字段。必须做成必填,并且可检索。

另外值得说明的是迁移这件事。这家公司从 Jira 迁移到 PingCode 时,最担心的不是数据能不能搬,而是历史项目的状态映射会不会乱。实际执行下来,自定义字段映射和历史工作项保留是可行的,关键在于迁移前先把旧系统的字段做一次清理,把三年没用过的字段删掉再迁,否则只是把历史包袱搬到新家。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

六、不同情况下的行动建议

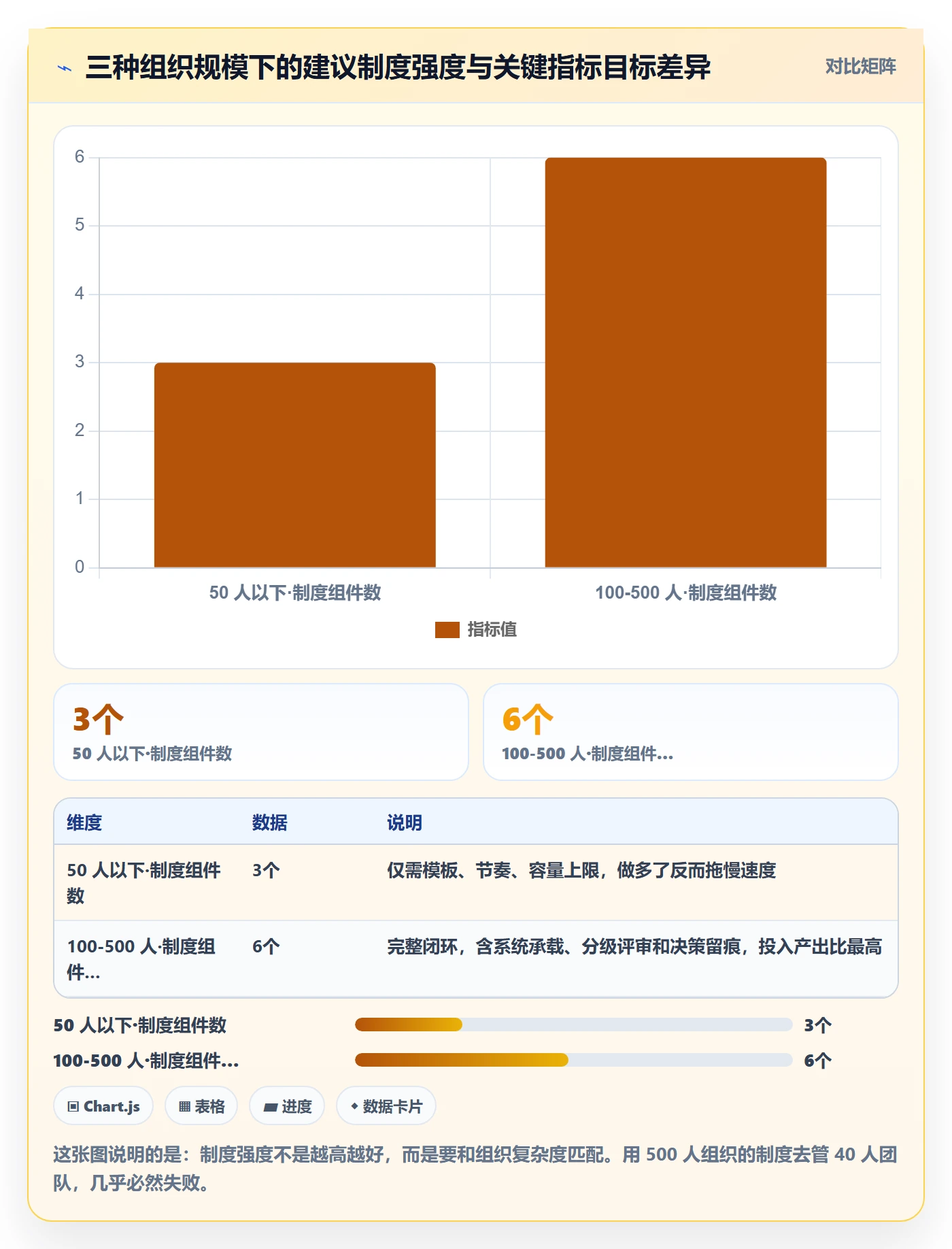

同一套制度不能直接套在不同规模的组织上。以下是我按组织规模给出的分档建议,你可以直接对号入座。

1. 50 人以下团队:不要做制度,做约定

这个规模下,信息传递成本很低,做一套评分卡反而增加负担。建议只做三件事:

  • 一个提案模板(一页纸),包含目标、价值、成本量级、不做的代价。
  • 一个固定节奏,例如每两周一次 45 分钟的优先级对齐会。
  • 一个容量上限,明确”当前最多同时进行几个项目”,通常是团队人数的 1/5。

50 人以下最该防的不是立项太多,而是没人知道现在同时在跑几个项目。先解决可见性,再谈优先级。

2. 100-500 人组织:制度 + 系统承载,这是投入产出比最高的区间

这个区间是制度设计的最佳落点。人数足够多,靠口头协调已经失效;但组织复杂度还没到需要多层治理的程度。

建议按本文第四节的完整方法执行:三层口径 + 评分卡 + 容量切片 + 系统承载。评审建议分两级:域内评审(解决技术可行性)和公司级评审(解决优先级和资源冲突)。

系统承载在这个区间几乎是必须的。因为跨部门的提案池一旦超过 30 个,用表格管理就会迅速失控。前面案例中的组织就落在这个区间,并且选择了支持私有化部署和从 Jira 平滑迁移的平台,这在中大型企业里是很常见的考量。

3. 500 人以上多事业部:制度要分权,不能只有一套口径

这个规模下最大的风险是把所有提案收到总部评审,形成决策瓶颈。建议的做法是:

  • 总公司只保留 3 到 5 个战略主题的定义权,以及跨事业部的资源冲突仲裁权。
  • 事业部内部拥有完整的评分和排序权,但必须使用统一字段和统一口径。
  • 只有跨事业部、超过某个预算阈值、或涉及共享技术底座的提案才上公司级评审。

分权不等于放任,统一字段和统一口径是关键约束。只要字段统一,总部的汇总视图就是可信的;如果不统一,总部永远在猜。

4. 正在做国产替代或系统迁移的组织:先清字段,再迁移

如果你的组织正在从 Jira 或其他平台迁移,我的建议顺序是:先清理字段,再迁移数据,最后再上制度。

原因很实际:历史系统里通常积累了 3 年以上的自定义字段,其中大量已无人使用。迁移时如果不清理,新系统一上线就有几十个字段,提案人根本不知道该填哪个,制度还没开始就被混乱淹没了。

迁移工具方面,支持 Jira 平滑迁移的平台能显著降低工作量,但工具只解决搬运问题,搬运什么还是得由你决定。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

七、不同情况下的取舍:五组必须提前想清楚的矛盾

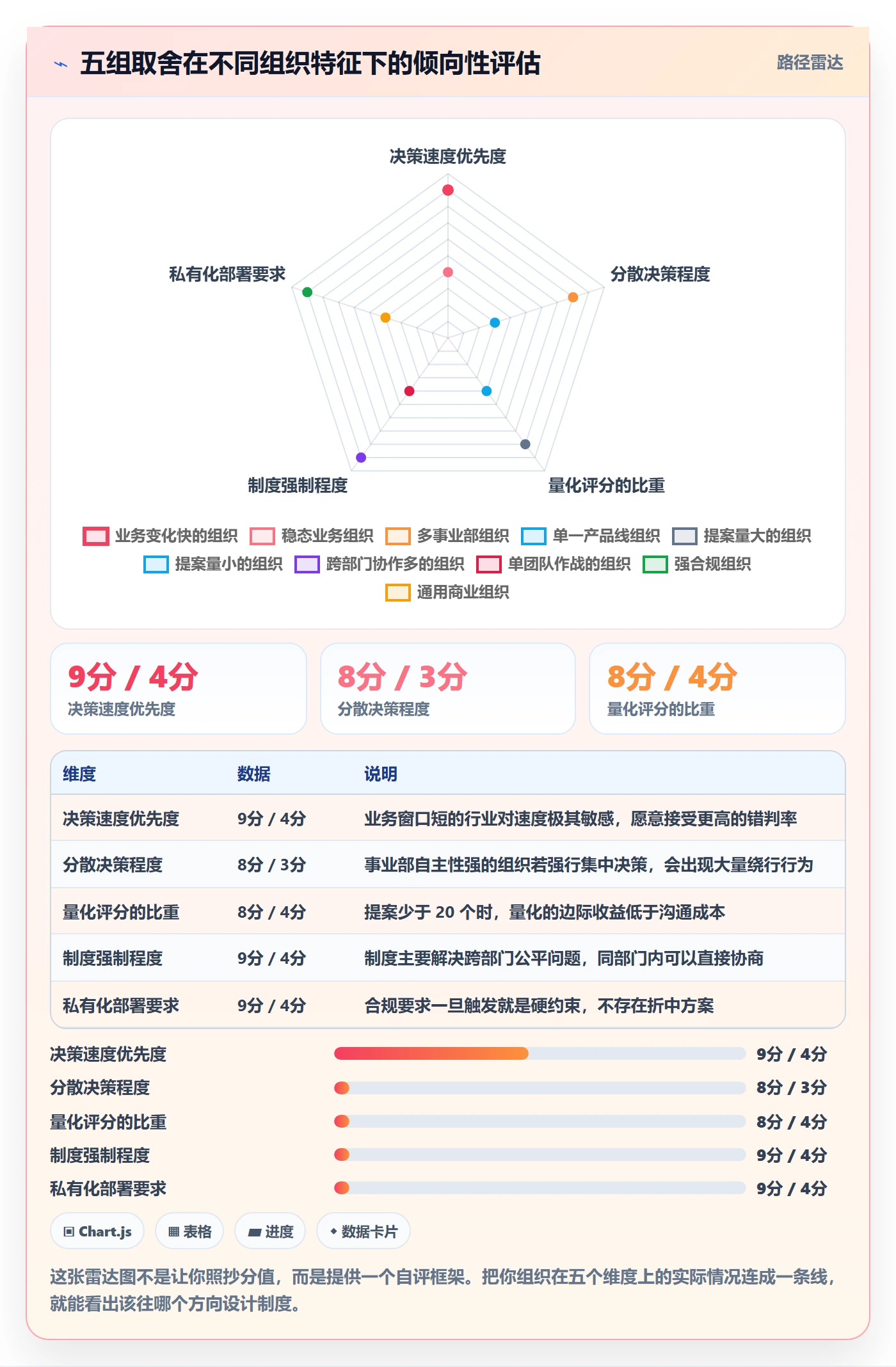

制度设计的难点从来不是”怎么做”,而是”牺牲什么”。以下五组取舍,我建议在制度设计阶段就明确表态,避免上线后反复摇摆。

1. 决策速度 vs 决策准确度

更快决策意味着更少的讨论轮次和更低的证据门槛。我的判断是:在大部分组织中,前期应该优先速度。

理由是:立项决策的平均可逆性比大家想象的高。一个中低价值项目即使错上了,损失通常是几个月的人力;但决策过慢带来的损失是持续性的,所有项目都延迟启动,机会窗口关闭。因此我建议分档设置证据门槛:低价值项目快速决策,高价值项目才要求充分论证。

2. 集中决策 vs 分散决策

集中决策的好处是资源调配灵活、口径统一;坏处是决策者很快成为瓶颈,且离业务远。分散决策的优劣正好相反。

我倾向的划分是:战略主题的定义权集中,主题内的项目选择权分散,跨主题的资源仲裁权集中。这样既保持口径一致,又避免中枢过载。

3. 量化评分 vs 专家判断

量化评分的优势是可追溯、可比较、减少人情;劣势是它容易把复杂判断压扁成数字,并且会诱导博弈。

我的做法是两者结合,但角色分清:量化负责”排序”和”暴露分歧”,专家判断负责”例外”和”边界情况”。如果出现”评分很低但专家认为必须做”的提案,正确动作不是改分数,而是记录为”战略例外”并限定额度,例如每季度不超过总容量的 15%。

4. 强制度 vs 轻制度

强制度的好处是公平、可预期;坏处是僵化、执行成本高。轻制度灵活,但容易被人情和职级穿透。

我的经验是:制度强度应该和”提案数量”成正比。当每季度提案少于 20 个时,轻制度;20 到 60 个时,完整制度;超过 60 个时,除了完整制度,还需要强制分布和更严格的分级评审。

5. 私有化部署 vs SaaS

这个取舍看似是技术选择,实际会影响制度设计。私有化部署在数据合规、字段自定义深度、与内部系统集成上有优势,适合有涉密或强合规要求的组织;SaaS 的优势是上线快、维护成本低。

我的建议是:如果立项数据涉及客户信息、财务数据或技术路线图等敏感内容,优先考虑私有化部署。因为一旦因为合规原因需要迁移,制度重建的成本远高于一开始就选对。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

八、可直接复制的制度模板包

这一节我给四份可以直接用的模板。它们是我在实际项目里迭代过的版本,你可以按需删减,但建议不要同时删掉超过两个字段。

1. 立项提案模板(一页纸)

# 立项提案:{提案名称}
1. 一句话说明(30 字以内)

{用一句话说清要做什么,不出现技术名词}

要解决的问题

谁遇到了这个问题:{角色 / 客户群 / 内部团队}

当前是如何解决的:{现状方案}

问题的量级:{影响人数 / 每月发生次数 / 涉及金额}

  1. 不做的代价(必填,300 字以内)
    {如果这个季度不做,会发生什么具体损失}
  2. 预期价值

战略主题归属:{主题一 / 主题二 / 主题三 / 无归属}

业务价值评分:{1 / 2 / 3 / 5 / 8 / 13}

价值实现方式:{增收 / 降本 / 保留客户 / 降低风险}

成本与依赖

研发成本区间:{30}

技术不确定性:{低 / 中 / 高}

关键依赖:{依赖的团队、系统或外部条件}

  1. 验收标准(必填,必须可衡量)
    上线 3 个月后,{指标名称} 从 {当前值} 变为 {目标值}
  2. 如果只做 30%,先做什么

{说明最小可用范围,用于资源不足时的降级方案}

注意第 7 项。它是我加的最实用的一条:强制提案人提前想好降级方案,可以大幅减少”要么全做要么不做”的极端讨论。很多提案被否不是因为方向错,而是因为范围定得太大。

2. 评审会运行手册

  1. 会前 3 天:所有提案必须在系统中完成评分字段填写,未完成的自动移出本次议程。
  2. 会前 1 天:与会者完成独立打分,系统汇总并标出分差超过 2 分的维度。
  3. 会议开始:先确认本次可用容量切片(各主题资源包),再开始讨论提案。
  4. 每个提案限时 8 分钟:3 分钟陈述(只讲问题和代价,不讲方案),5 分钟只讨论分差项。
  5. 决策三分法:通过 / 排队区 / 否决。不允许出现”再讨论一下”这个状态,如需补充信息则明确指定责任人和期限。
  6. 当场记录:每个决议必须写入系统,否决必须填写理由枚举。
  7. 会后 24 小时:决议同步给所有提案人,排队区提案标注预计可启动的时间窗口。

第 5 条是最重要的一条。“再讨论一下”是立项效率最大的隐形杀手,它把一个决策变成了两个,而且没有明确的下一次时间点。

3. 决策记录模板

决策编号:DEC-2024-Q2-017
提案名称:{名称}

决策日期:{YYYY-MM-DD}

与会人:{列出决策参与者}

容量切片:{主题X 资源包,剩余 12 人月}

评分汇总:

战略对齐 13 × 25% = 3.25

业务价值 8 × 25% = 2.00

紧迫度 5 × 15% = 0.75

风险削减 5 × 10% = 0.50

研发成本 8 × 15% = 1.20

不确定性 8 × 10% = 0.80

总分 = 8.50

决议:通过

优先级位次:主题X 内第 2 位

分配范围:{明确本期做什么、不做什么}

验收指标:{指标名} 从 {当前值} 到 {目标值},观察周期 3 个月

复查时间:{YYYY-MM-DD}

重点是”复查时间”这一行。没有复查时间的决策记录,就只是历史文件,无法驱动制度自我修正。

4. 季度复盘指标清单

指标 计算口径 健康区间
首次上会决策率 首次上会即明确决议的提案数 ÷ 上会提案总数 ≥ 70%
提交到决策中位耗时 从提案创建到决策状态变更的中位天数 ≤ 15 天
材料返工率 因信息不足被退回的提案数 ÷ 提交提案总数 ≤ 20%
重复提案率 与过去 4 个季度否决提案高度相似的提案占比 ≤ 10%
容量超配率 已立项承诺人月 ÷ 实际可用人月 0.8 – 1.0
排队区滞留时长 提案进入排队区到启动的中位天数 ≤ 60 天
价值预估偏差 抽查项目实际结果与预估价值的偏差比例 ±30% 以内

这七个指标里,我最关注的是”容量超配率”。只要这个指标长期大于 1.0,其他所有指标的好转都是暂时的,因为团队最终会被超负荷压垮,所有周期指标一起恶化。

优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板

九、21 天落地清单

如果你决定开始,我建议不要一次性上线全部制度。以下是按三周排布的启动清单,它是我在几个项目里验证过的最小可行路径。

1. 第一周:可见性优先

  1. 把所有在途提案收拢到一个地方,不管用什么工具,先做到”能数清楚有多少个”。
  2. 统计当前实际可用研发容量(人月)以及被上季度结转占用的比例。
  3. 不要急着改流程,先把现状数据摆出来给决策层看。多数组织在这一步就会意识到问题比想象中大。

2. 第二周:口径统一

  1. 确定 3 到 5 个年度战略主题,并给每个主题分配资源包比例。
  2. 发布一页纸提案模板和评分卡,先在小范围内试用 3 到 5 个提案。
  3. 组织一次校准会:让 4 个人对同一批提案独立打分,比对分差,统一理解。这一步不能省,它是防止后期评分失真的关键。

3. 第三周:系统承载与试运行

  1. 把字段固化到项目管理平台,建议使用独立的工作项类型而不是复用现有类型,避免字段污染。
  2. 按容量切片原则做第一次真实的立项决策,全程记录决策和否决理由。
  3. 决策后 3 天内做一次快速回顾:哪一步最耗时、哪个字段没人填、哪个环节引发了争论。

三周之后,你会得到第一版可用制度。但请记住,这套东西真正开始生效是在第三个季度,因为价值预估偏差、重复提案率这些指标需要历史数据积累才能校准。

回到开头那场 2 小时 40 分钟的会。半年后我再去,同样的会议只开了 1 小时 20 分钟,17 个提案变成了 11 个,其中 8 个当场有了明确决议。会议室里没有人说”这个流程真好”,但也没人再抱怨立项慢。

我认为这就是制度设计成功的标志:它不再被讨论,因为大家已经把它当成了做事的方式。下一步,你可以从本文第八节的模板开始,先把一页纸提案模板发出去,试用三个提案,看看准备时间能不能压到 3 小时以内。这个动作的成本很低,但它是整套制度能不能活下来的第一块试金石。

常见问题解答(FAQ)

1. 项目优先级到底怎么量化打分,才能不靠谁嗓门大来决定立项顺序?

我们团队二十来人,每次立项会都是业务方轮流说自己最急,最后往往是谁在会上声音大、谁跟老板熟,谁的项目先做,散会就有人私下抱怨不公平。我也试过做打分卡,但维度一多就变成走形式,大家随手填个分,结果还是拍脑袋。

把打分卡控制在五个维度、5分制,并且强制留证据,才跑得通。我用的权重是:战略契合度30%、预期收益25%、成本(人日)20%、紧急度15%、风险与依赖10%。

关键不是权重本身,而是每个维度必须有可核验的依据:战略契合度要引用季度目标编号,收益要写清口径(比如每月节省多少人工小时、折算金额或转化率基线),成本要由研发负责人独立给出人日区间而不是业务方自报。

评分由产品负责人和技术负责人各自独立打一遍再取均值,分差超过1分的维度必须当面拉齐,这一条最能挤掉水分。阈值建议:加权得分3.5分以上直接进评审议程,2.5到3.5进入待定池排下一轮,2.5以下退回并写明缺什么信息。

另外每季度拿实际结果回看一次评分偏差,如果连续两个季度“收益”维度高估的项目超过三成,说明这个维度的打分标准需要收紧,而不是继续用同一套刻度自欺欺人。

2. 立项评审会应该多久开一次、谁来参加、谁拍板,才不会开成两小时的闲聊?

我们以前的立项会一开就是两小时,十几个人围一圈,业务方讲PPT,技术方问细节,讨论到一半又扯到上个季度的遗留问题,散会时一个结论都没有。我特别想知道,有没有一种开法能让会议短、结论明确,还不让人觉得太草率。

我的做法是把立项评审拆成“预读+30分钟决策会”两段。会前48小时必须提交立项一页纸,没提交的自动顺延到下一轮,不接受会上口头补充,这一条执行两周后,材料质量会明显上升。参会人固定5到7人:产品负责人、技术负责人、一位业务方代表、一位交付或运营代表,必要时加财务。

会议只做三件事:确认一页纸里的成功指标和边界、确认资源估算、给出结论。结论只有三种,通过、待定、否决,必须当场落到记录里,不接受“再看看”。待定项必须写清补齐什么信息、谁负责、截止到哪天,下一轮直接从这个点开始,不重新讲一遍背景。

决策权上我倾向于“集体讨论、单一裁定”:讨论充分听取意见,但最后由产品负责人裁定并署名,避免责任分散。频率上周会一次、每次30分钟、每轮最多评审4个项目,超过4个就说明上游的需求筛选没做好,应该在进入评审前就砍掉一批。

3. 立项一页纸模板到底该放哪些字段?为什么很多模板填一次要半天,业务方直接放弃?

我在网上搜到的立项模板动辄二三十个字段,从市场分析到竞品调研全都要填,业务方填一次要花半天,填两次就再也没人愿意提立项了。可字段太少,评审时又发现关键信息缺一大块,来回追问更浪费时间。我一直在找那个刚好的字段集合。

我把自己的模板从28个字段压到11个,平均填写时间从90分钟降到25分钟左右,立项一次通过率反而上升。

这11个字段是:项目名称与提出人、一句话价值主张(不超过40字)、目标用户与使用场景、成功指标(基线值+目标值+观察周期)、不做会怎样(不做的代价)、最小可行范围、明确不做什么(Non-goals)、依赖与前置条件、资源估算(人日区间)、里程碑与验证节点、风险与对策。

其中“不做会怎样”和“明确不做什么”这两个字段对决策质量的提升最明显,前者逼提出人证明这件事值得做,后者防止范围在立项后无限膨胀。可以删掉的典型字段包括:详细竞品分析、完整市场测算、逐周排期、组织架构说明,这些要么在立项阶段无法准确回答,要么本来就该在下阶段产出。

模板形式建议一页A4或一个固定结构的在线文档,超过一页就说明还没想清楚,而不是说明项目重要。

4. 业务方绕过评审直接找老板插队,制度就废了,这种情况该怎么设计例外通道?

我们花两个月把立项流程跑顺,结果一个大客户提了个需求,销售直接找到老板,第二天项目就开工了,评审表都没填。团队一下就泄气了,觉得流程只管老实人,后来大家又开始各显神通。我不想把流程做得死板到影响业务,但也不想它形同虚设。

与其堵,不如把插队做成有成本、有额度、有记录的正式通道。三条规则:第一,插队必须写明“挤掉谁”,即占用哪个已立项项目的资源,并由提出人自己去跟被挤掉的项目负责人沟通延期,这个沟通成本往往比填表高得多,能自动过滤掉一批“伪紧急”。

第二,设季度插队额度,比如不超过团队总容量的15%,用完就停,超出需在季度复盘会上公开说明原因。第三,所有例外都必须登记在同一个台账里,包含提出人、批准人、占用资源、被挤项目,按月公开。这样做的好处是插队不再是“偷偷赢”,而是一次可追溯的资源交换。

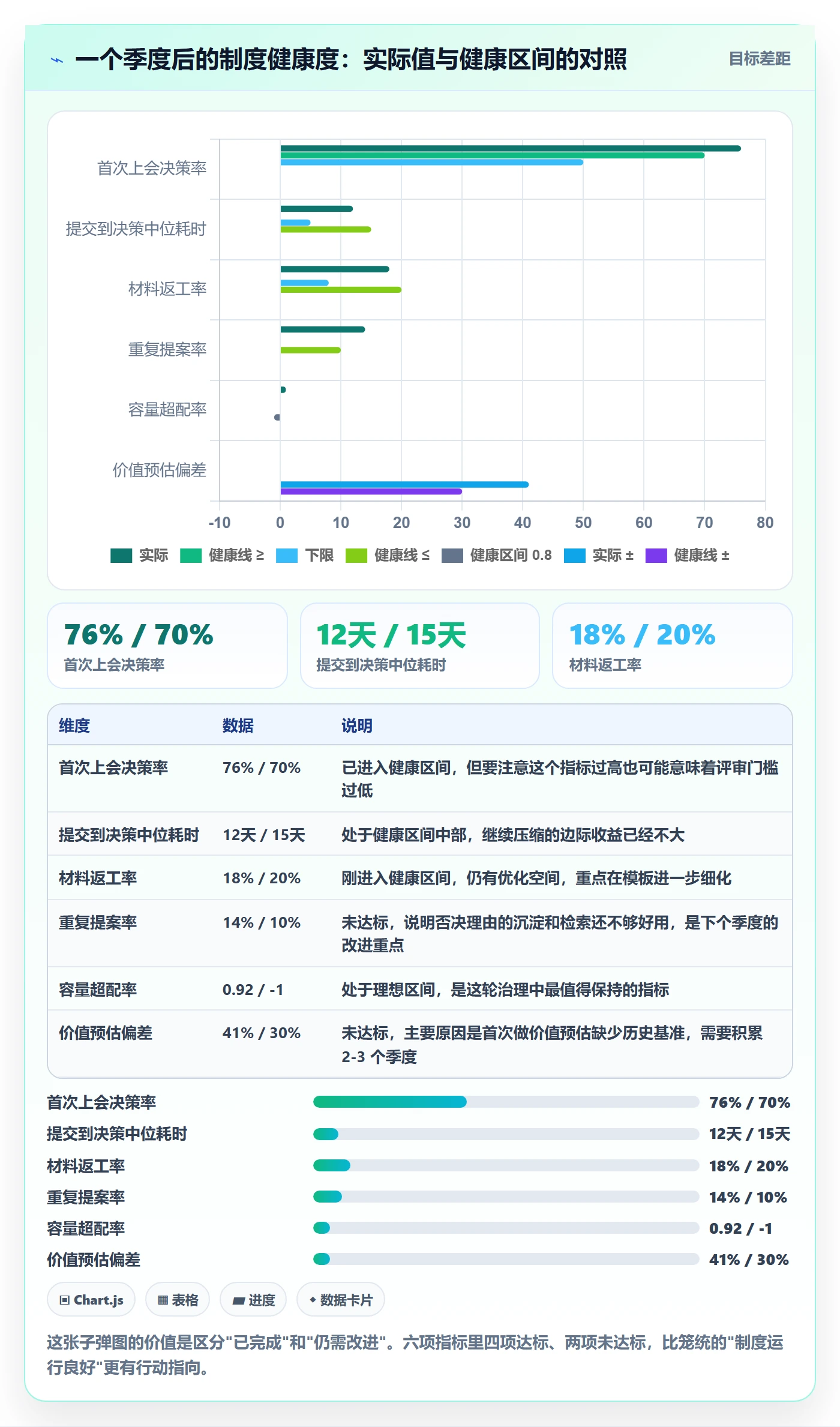

至于制度有没有真的生效,别看流程走得多齐整,看四个数:立项从提交到决策的平均耗时(我这边从14天压到5天)、立项材料一次通过率、立项后30天内的范围变更率、以及立项项目到期时的目标达成率。指标变好才叫制度有效,会议开得多不叫有效。

读者评论

王
王思妍

强制分布这条我试过,第一年有效,第二年开始各部门私下协调:这个季度你让一个C给我,下季度我还给你,约束最后变成填表游戏。我觉得容量切片得有硬约束才行,超了就是不做,不能只靠比例。另外63份材料只有7份能在10分钟内读懂,这个比例其实比排序规则更该先改。

金
金雨桐

天里只有95分钟在真正做判断,这个对比挺扎心,但它更说明立项池缺个明确的责任人。63个在途提案、管理层以为只有二十几个,这种3倍差额没人负责就是必然。模板和评分卡管的是材料质量,管不了谁在盯这件事。我们最后是设了个兼职的立项协调岗,每周更新一次池子,比改评分卡见效快。

沈
沈静怡

这套东西对几百人的组织确实有用,但二十来人的团队照搬容易过度设计。我们试过评分卡,五个人打分基本就是谁提的谁高,分差超2分的情况太多,讨论比不打分还累。倒是'缺少不做的代价说明'这条最实用,直接加进模板就能压掉不少废话。规模不到一定程度,六个组件里能留下两三个就不错了。

文章包含AI辅助创作:优先级实操方法:项目成员提升项目立项效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283367

赞 (0)
飞飞飞飞
项目立项项目编号教程:项目成员制度设计,避坑指南
上一篇 6小时前
项目背景怎么做?项目成员效率提升:项目立项从0到1
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
