我带过一个 27 人的交付型项目,立项书上写的是 480 万,结项时实际花了 613 万,超支 27.7%。复盘会上,大家第一反应是找”谁花超了”,但真正的问题根本不在执行层,预算在立项阶段就被写成了一个总数,而不是一套可执行的结构。总额 480 万这个数字,既没有科目、没有时间轴、也没有触发条件,它在整个项目周期里唯一的作用,就是让审批流程顺利走完。
这件事之后,我花了两年时间在三个不同规模的组织里重做立项预算制度:一次是从零开始搭,一次是把”形同虚设”的旧制度推倒重建,还有一次是在已经上了项目管理系统的基础上做流程改造。三次踩的坑不一样,但结论高度一致:项目成员做不好立项,99% 不是态度问题,是制度和工具的接口没设计好。这篇文章把我验证过的全流程拆开讲,包括颗粒度怎么定、评审怎么分层、工具怎么落地、以及不同规模组织的取舍。
一、核心结论:预算管理首先是立项设计问题,不是财务问题
很多团队把预算管理理解成”财务的事”,项目成员只管干活,超支了财务来卡。这个认知一旦成立,立项就必然退化成填表。我先把三条结论放在最前面,后面所有内容都是它们的展开。
1. 结论一:预算不是财务科目,是范围的语言
财务科目回答的是”公司账上这笔钱记到哪”,范围语言回答的是”这块能力要做多深”。两者不打通,就会出现一个经典现象:项目组说”我们没超预算,只是需求变了”,财务说”账上就是超了”。
我在第二个组织里做过一次统计,年度 41 个立项项目中,有 29 个出现过”项目组与财务口径不一致”的争议,其中 23 个的根因都是同一件事:立项时只写了金额,没写这个金额对应哪些可交付物、做到什么程度算完成。
2. 结论二:立项阶段决定了 80% 的成本可控空间
这不是修辞。项目一旦进入执行期,人力已经排进去、采购合同已经签了、外部依赖已经承诺了,此时你能动的只有”加班”和”砍范围”,而这两件事的成本都极高。立项阶段你动的是假设本身,成本几乎为零。
我给团队算过一笔账:在设计阶段改一个核心假设,平均耗时 2.5 人天;在开发中期改同一个假设,平均耗时 18 人天,还要加上已经完成工作的废弃成本。这个比例大致是 1:7。

3. 结论三:制度比工具更早生效,工具比制度更持久
我见过太多团队把希望寄托在”上一个项目管理系统就好了”。真实顺序恰恰相反:没有科目定义和评审分层,任何工具都只会把你的混乱流程电子化一遍,而且电子化之后更难看清楚问题在哪。
但反过来,制度如果只靠人盯,也撑不过两年。第一次人员流动、第一次业务压力,制度就会松动。所以正确做法是:先用制度跑通 2-3 个项目,把规则固化下来,再用工具把它变成默认路径。
二、真实场景:一个 27 人项目如何从 480 万走到 613 万
回到开头那个项目。它是给一家制造企业做的供应链协同平台一期,合同额固定,交付周期 10 个月。我用它做案例,是因为它几乎把立项预算的典型问题全集齐了。
1. 立项时的三个”想当然”
第一个想当然:把报价倒推成预算。合同 480 万,减去目标毛利,剩下的就是成本预算,然后按人力、采购、差旅三个大类一填,完事。这个做法最大的问题是,它假设”成本结构由报价决定”,而真实情况是”成本结构由方案决定”。
第二个想当然:风险储备按经验拍 5%。24 万的风险储备,在整个项目里只被用了一次,而且用的时候没有触发条件,纯粹是”钱不够了就动用”。
第三个想当然:没有人负责把预算和里程碑对齐。预算是一张静态表,里程碑是另一张甘特图,两者之间没有任何数据关系。结果是项目到第 6 个月时,进度已经落后 3 周,但预算表显示”还剩 41%”,看起来十分健康。
2. 执行期的连锁反应
真正的失控从第 4 个月开始。客户在 UAT 前提出要加两个协同场景,看起来只是”两个页面”,技术评估后确认需要改动数据模型。项目组内部评估是”多干 20 人天”,但没人把它换算成钱,也没人问”这笔钱从哪个科目出”。
紧接着是第二个反应:为了赶进度,团队开始加班,加班带来了加班费和离职率上升;离职又带来了知识断层,返工增加。这三个环节在财务报表上分别体现为人力成本、招聘成本和返工成本,但在项目管理视角里,它们只是”大家都在努力”。
3. 复盘会的转折点

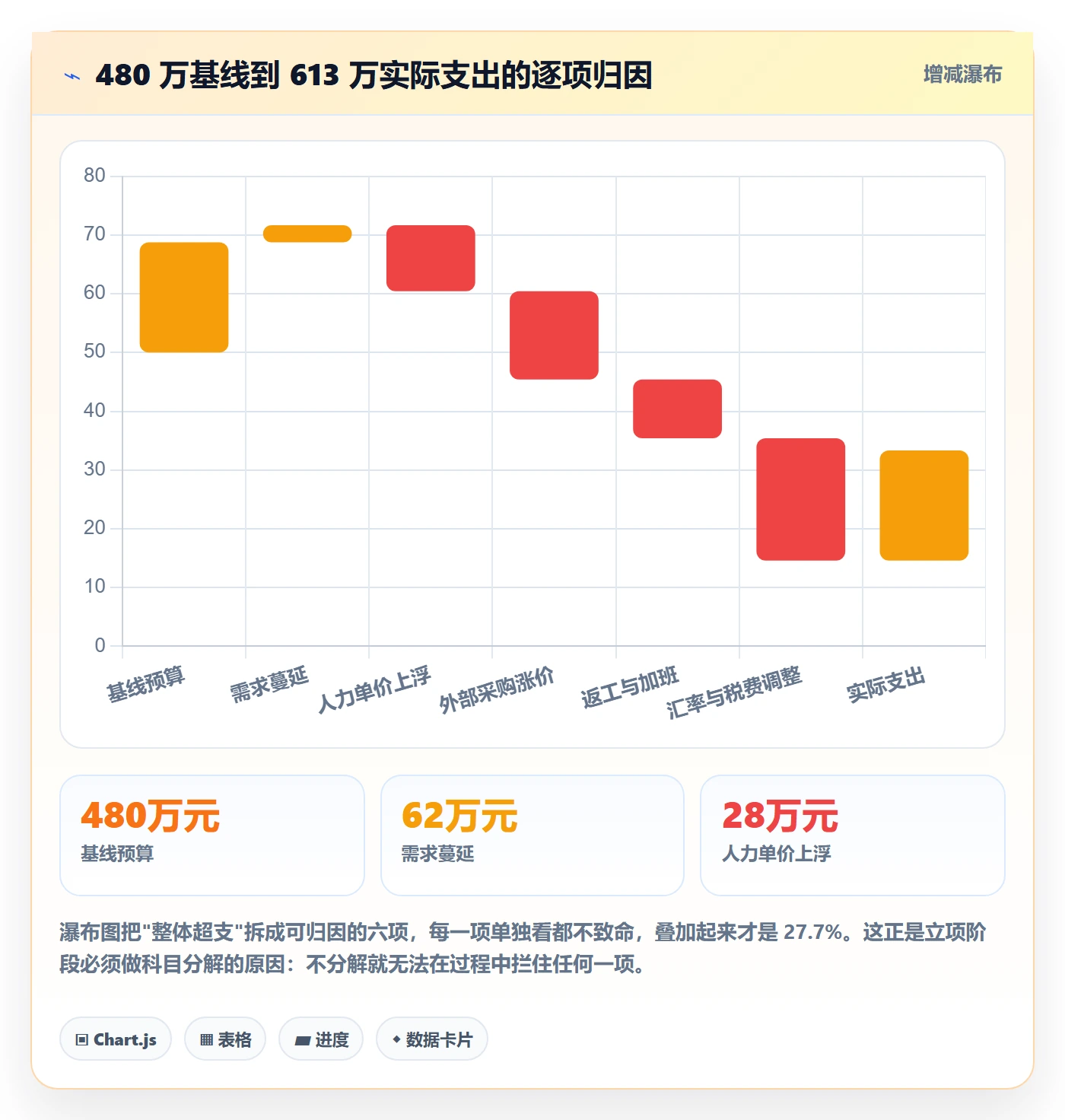

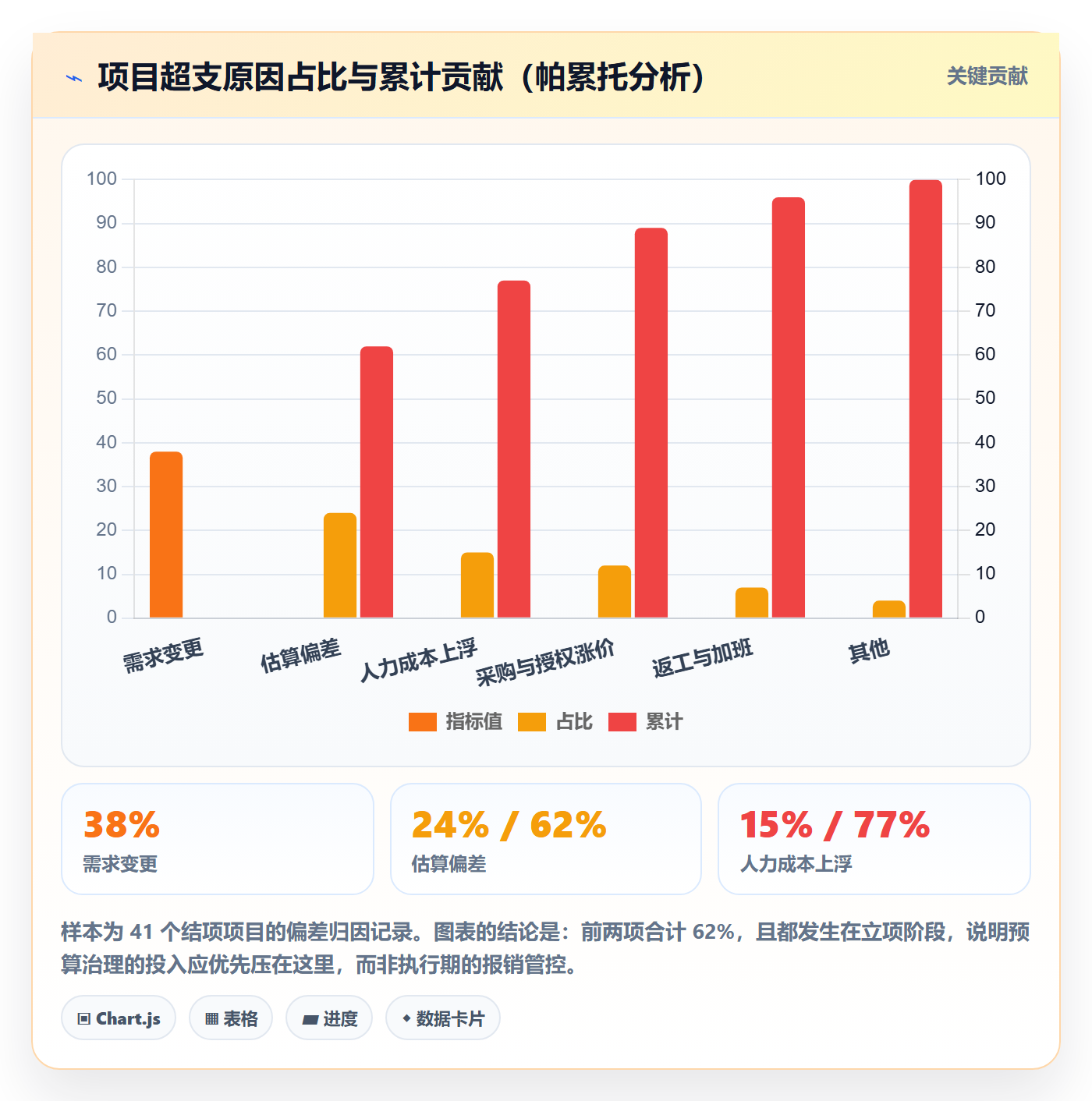

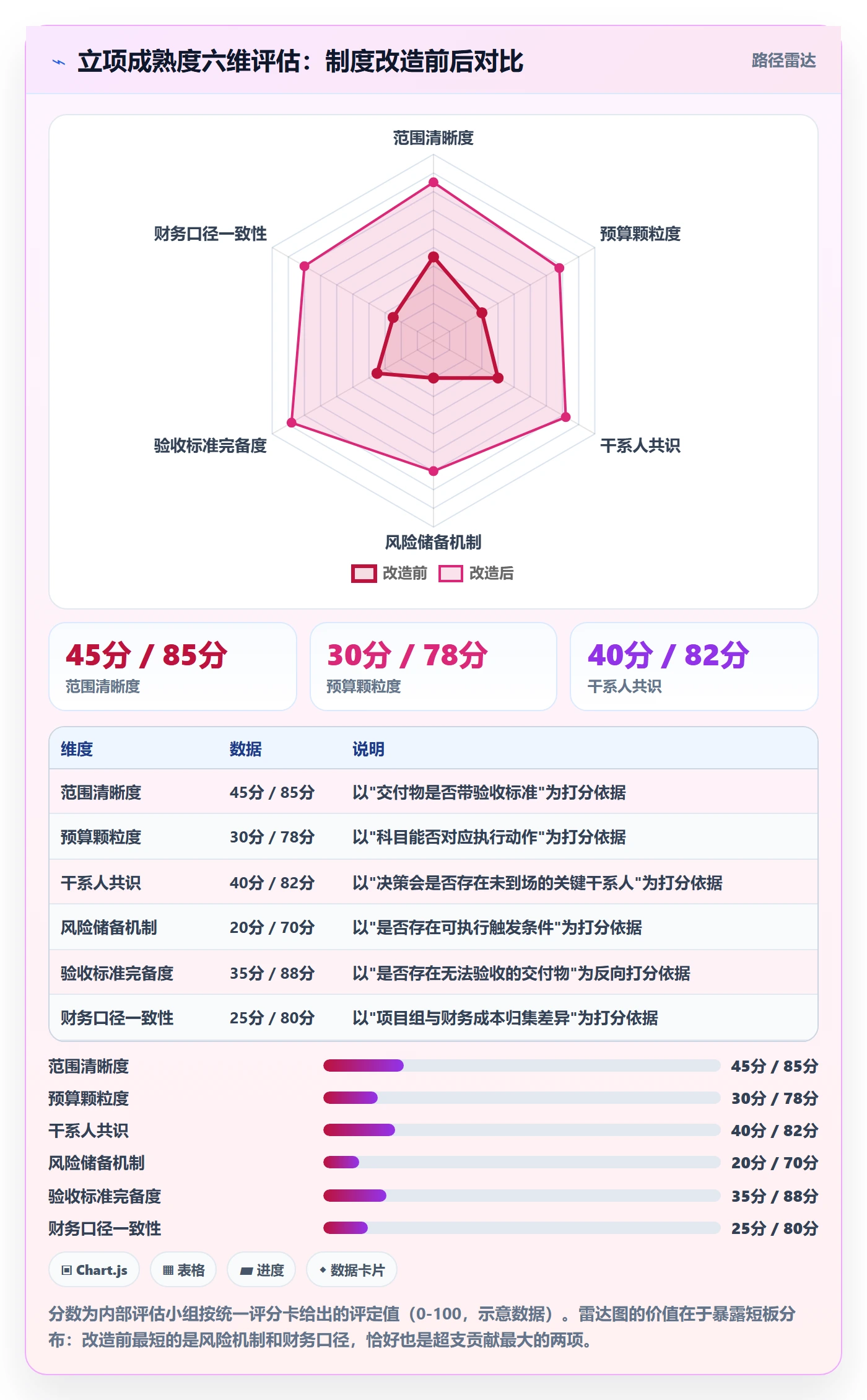

结项复盘时,我把 613 万和 480 万的差额做了逐项归因,画成一张瀑布图。这张图出现的那一刻,会议室安静了大约十秒,因为所有人才第一次看到,超支不是”某一笔花多了”,而是六笔各自看起来合理的支出叠加起来的。

三、拆解五个常见误区
在做制度设计咨询和内部推行的过程中,我发现大家踩的坑高度重复。下面这五个误区,几乎每个团队都会中招至少两个。
1. 误区一:预算科目越细越好
很多财务出身的同事会说”分解到人天、分解到每个采购项,才叫精细化管理”。我不同意。科目的作用是支撑决策,不是记录事实。
如果科目分到 40 个,项目经理每周要花半天填表,而填出来的数据滞后两周,决策价值为零。我自己的经验阈值是:单个项目预算科目控制在 6-12 个,超过 15 个就要重新审视是不是把台账和预算搞混了。
2. 误区二:项目成员不需要懂预算
这是最普遍也最贵的一个误区。当开发组长不知道”多改一次数据模型等于多少钱”时,他就无法在技术方案讨论中做出成本感知的决策。
我在第三个组织里做了一个很小的动作:把每个模块的人力成本换算成”模块成本”,贴在每个迭代评审的打分卡上。三个月后,需求评审会上”顺手加一个功能”的提议减少了大约六成。
3. 误区三:风险储备是浪费,能砍就砍
风险储备被砍掉,通常发生在两种时候:投标压力大,或者上级要求”提高利润率”。砍掉之后,风险并没有消失,只是从显性科目变成了隐性加班和隐性延期。
我跟踪过的一个典型案例:某项目把 8% 的储备砍到 2%,账面上利润率提升了 5.4 个百分点,但项目最终延期 6 周,延期带来的违约与机会成本远高于那 6%。
4. 误区四:预算一旦锁定就不能改
这是把”预算刚性”理解成了”预算不可变”。真正有效的做法是:基线不动,但允许通过受控变更调整基线。基线的作用是提供对照,不是提供约束。
如果基线完全不可改,团队就会选择绕过它,最常见的绕过方式是”不报变更,先干了再说”,这恰恰是预算失控的最大来源。
5. 误区五:上了工具就能解决问题
工具解决的是”信息传递效率”和”规则执行一致性”,解决不了”科目定义是否合理”和”评审是否有决策权”。先把规则想清楚,再谈工具选型,顺序不能反。
顺便说一句,选型阶段容易被忽略的一点是:工具必须能承载你的制度,而不是让你为了工具改制度。这一点在中大型组织里尤其明显,因为制度背后往往连着财务口径、审计要求和合规边界。

四、专业判断逻辑:立项预算的四层结构
下面这套四层结构,是我在三次制度重建中逐步收敛出来的。它的核心思想是:每一层只回答一个问题,层与层之间必须有可验证的对应关系。
1. 第一层:范围边界与可交付物
这一层回答”要做什么、做到什么程度算完成”。关键产出是可验收的交付物清单,而不是功能列表。功能列表可以被无限解释,交付物清单不能。
我要求在清单里明确写出每个交付物的验收标准和验收方,如果某个交付物写不出验收标准,那它就不该出现在立项书里,应该放到二期的待评估池。
2. 第二层:工作量与单价假设
这一层回答”需要多少投入”。注意是假设,不是承诺。立项书里应该显式写出假设条件,比如”按现有 8 人团队、不替换核心岗位、第三方接口文档在 6 月底前提供”。
写假设的好处是,一旦假设被打破,你有了重新谈判的依据。我见过最惨的情况是,假设全部被打破,但立项书里一个字都没写,最后只能硬扛。
3. 第三层:科目映射与现金流节奏
这一层回答”钱什么时候花、花在哪一类”。它需要把第二层的工作量翻译成财务能识别的科目,同时按里程碑排出时间轴。

这一步是项目成员最不熟悉、也最容易偷懒的地方。但恰恰是它决定了你有没有能力在过程中做判断,只有当预算带上时间轴和科目,你才能在某个月发现”这个科目花得太快了”,否则只能等结项。
(1)科目设计的一个实用约束
每个科目必须能对应到一个”可执行动作”。比如”人力-内部”对应排班和工时,”采购-第三方组件”对应采购单,”风险储备”对应变更审批。如果一个科目找不到对应的动作,说明它是台账科目,不该进预算表。
(2)时间轴颗粒度的一个参考阈值
项目周期小于 6 个月的,按里程碑拉时间轴就够了;6-18 个月的,建议按季度;超过 18 个月的,按季度加上年度重基线。颗粒度再细,维护成本会超过收益。
4. 第四层:风险储备与触发条件
这一层回答”出事了怎么办”。储备比例是次要的,触发条件才是核心。没有触发条件的储备,一定会被当成”额外的钱”花掉。
我给团队的默认规则是三条:单科目累计支出超过 80% 且里程碑完成度低于 70%,触发黄色预警;单科目支出超过 100%,冻结新增支出并走变更审批;项目整体完工估算超过基线的 110%,升级到项目指导委员会。
IF 科目累计支出 / 科目预算 > 80% AND 里程碑完成度 THEN 黄色预警 → 项目经理 48 小时内提交偏差说明与纠偏方案
IF 科目累计支出 > 科目预算 × 100%
THEN 红色预警 → 冻结该科目新增支出,必须走变更审批方可解冻
IF 项目 EAC(完工估算) > BAC(完工预算) × 1.10
THEN 升级项目指导委员会 → 触发重基线评估或止损评估
把这三条规则写进立项书,并且明确责任人,制度才算真正落地。注意最后一条:重基线和止损必须是两个并列选项,如果只写”重基线”,项目永远停不下来。
5. 一份可以直接改用的立项预算结构
下面这份结构我用了三个项目周期,基本稳定。它的特点是每一条都带”依据”字段,强迫填写者写出假设来源。
project: 供应链协同平台一期
budget_id: BUD-2024-Q2-017
owner: 项目经理(P1) + 财务BP(F2)
approver: 项目指导委员会
phases:
name: 立项与方案设计
window: 2024-05-06 ~ 2024-06-14
deliverables: [需求规格说明书, 技术方案, 验收标准清单]
cost_center: CC-3102
name: 开发与集成
window: 2024-06-17 ~ 2024-10-25
deliverables: [可运行版本, 接口联调报告]
cost_center: CC-3102
budget_lines:
account: 人力-内部
basis: 岗位 × 人天 × 内部结算单价(2024 版)
amount: 2680000
freeze_level: milestone
account: 采购-第三方组件
basis: 供应商报价单(有效期至 2024-06-30)
amount: 860000
freeze_level: contract
account: 差旅与现场支持
basis: 现场支持 6 轮 × 平均成本
amount: 240000
freeze_level: quarter
risk_reserve:
rate: 8%
trigger: 单科目偏差 > 5% 或 里程碑延期 > 10 个工作日
approver: 项目指导委员会
这份结构里最值得注意的字段是 basis 和 freeze_level。前者让假设可追溯,后者让冻结粒度可区分,采购类走合同冻结,人力类走里程碑冻结,二者不必统一。

五、案例观察:用 PingCode 把立项、预算和执行串成一条链
制度设计完之后,接下来是承接问题。中大型组织的立项流程通常涉及需求、财务、采购、法务、交付多个角色,靠邮件和表格流转,信息一定会断。我在第三个组织里选择了 PingCode 来做这条链的承载,下面是具体的做法和观察。
1. 为什么选中大型组织定位的平台来承载立项流程
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和我的场景是匹配的。100 人以下的团队其实用不上这么完整的链路,一张结构化表格加一个固定评审会就够了,反而更轻。
我当时的三个硬性要求是:需求与工作项能双向追溯、预算字段能挂在工作项上、审批流能按金额分档。第三个要求在很多轻量工具上做不到,而这恰恰是立项评审分层的技术前提。
2. 需求,工作项,预算科目三级映射
我把预算科目挂在”工作项类型”上,而不是挂在项目上。具体做法是:需求(Requirement)→ 迭代中的工作项(Task/Story)→ 每个工作项类型默认映射一个预算科目。这样任何一次范围变更,都能自动算出它对哪个科目的影响。
这个映射关系带来的最大变化是:变更评审从”要不要做”变成了”做的话钱从哪来”。前者是立场之争,后者是算术题。我们内部把这次改造的效果量化过,需求评审的平均时长从 92 分钟降到 54 分钟。
3. 私有化部署与数据边界对预算制度的意义
这一点容易被当成纯技术问题,其实它对制度设计有直接影响。PingCode 支持私有化部署,这意味着预算科目、内部结算单价、人力成本这些敏感数据可以不出企业内网。
为什么这件事重要?因为如果成本数据不能落到项目执行系统里,你只能把预算做成一张月度报表,而月度报表的滞后性决定了它无法支撑过程中决策。数据边界放开之后,成本才能跟着工作项走,才能实时。
4. 从 Jira 平滑迁移过来的团队要补哪三件事
我所在的第三个组织是从 Jira 迁移过来的,用了大约 6 周完成主要迁移。PingCode 支持 Jira 平滑迁移,数据字段和历史工作项的搬迁基本是标准动作,真正的难点在三件事上。
第一件:补齐预算字段的历史基线。Jira 里通常没有科目概念,迁移后要回填正在进行中项目的科目划分,否则新老项目口径不一致。我当时的做法是只对未完成 50% 以上的项目回填,其余按新制度重新立项。
第二件:重建审批分档规则。原来的审批流是按”项目类型”分的,迁移后改成按”金额区间 + 科目类型”分档,这一步直接决定了后面变更响应速度。
第三件:重设度量口径。原来的报表看的是”任务完成率”,新制度需要看”科目消耗率”和”里程碑完成度”的对照关系,这两个指标不同步是一切预警的前提。
5. 一组观察数据

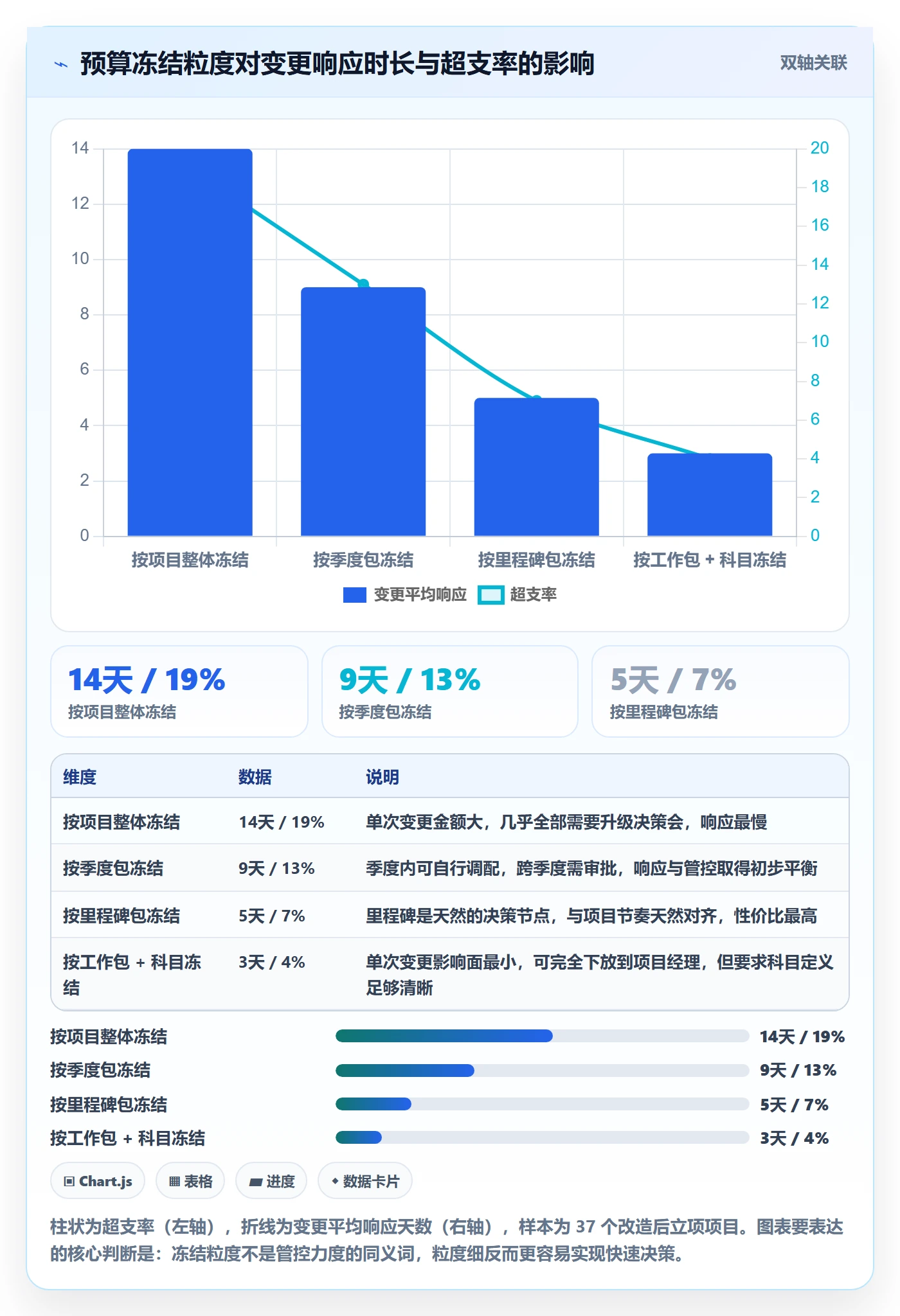

改造后的一年里,我跟踪了 37 个新立项项目。有意思的是,冻结粒度和变更响应时长之间存在明显的反向关系,冻结得越细,响应反而越快,这和”管得越细越僵化”的直觉完全相反。
我自己的解释是:冻结粒度细,意味着每次变更涉及的钱很少,审批层级可以下放;冻结粒度粗,一次变更就可能触及决策会门槛,反而要排队等会。

六、不同情况下的行动建议
制度设计没有万能模板。下面按组织规模和业务特征分四类,给出我实际用过或验证过的做法。
1. 20 人以下小团队:够用就好,别过度设计
这个阶段用某项目管理工具的标准任务和工时功能就够了,重点做两件事:把交付物清单写出来,把风险储备单独列一行。不需要科目分解,不需要审批分档,一个固定每周评审会解决所有问题。
我见过的最小可行版本是:一个 15 人的团队,只在立项书里加了一段”假设条件”,当年超支率从 20% 左右降到 9%。成本是每个人多花 20 分钟。
2. 100-500 人组织:制度分层和工具承接必须同时做
这是最需要制度设计的区间。规模已经大到靠人情协调失效,但还没大到可以养专职 PMO。我建议的重点是审批分档和科目标准化,这两件事能覆盖 80% 的问题。
审批分档可以很简单:小额变更项目经理批,中额变更走部门 + 财务,大额变更上决策会。分档阈值按你们的历史变更金额分布定,把 70% 的变更放在最低档,速度立刻改善。
3. 500 人以上或多事业部:先解决口径统一,再解决效率
这个阶段最大的问题不是慢,而是不同事业部口径不一样,导致集团层面看不到真实成本。我的建议是先花 2-3 个月做科目标准化,把科目树统一到集团级,再往下做流程优化。
身份和权限也是这个阶段的重点。多事业部往往涉及数据隔离,私有化部署能力和细粒度权限在这一步不是加分项,是必选项。
4. 强监管或涉密行业:合规边界先于效率
在这类场景里,预算数据的存放位置、审批留痕的完整性、变更记录的不可篡改性,优先级都高于响应速度。立项制度里必须明确哪些数据允许出内网、哪些审批必须留痕,然后工具选型围绕这两条来做。
| 组织规模/特征 | 预算科目数 | 审批分档 | 冻结粒度 | 风险储备建议 |
|---|---|---|---|---|
| 20 人以下小团队 | 3-5 个 | 不分档,单级审批 | 项目整体 | 5%-8%,项目经理可动用 |
| 100-500 人组织 | 6-12 个 | 三级(项目经理/部门+财务/决策会) | 里程碑 | 8%-12%,需触发条件 |
| 500 人以上/多事业部 | 集团统一 12-20 个 | 四级,含集团层 | 工作包+科目 | 10%-15%,分级动用 |
| 强监管/涉密行业 | 按合规要求设定 | 以留痕完整性为先 | 合同/里程碑 | 按审计要求单独列示 |

七、取舍:预算刚性与项目敏捷之间的四个平衡点
制度设计的难点从来不是”要不要管”,而是”管到什么程度”。下面是四个我认为必须显式做出取舍的地方,每一个我都见过走极端的反面案例。
1. 颗粒度 vs 管理成本
科目从 8 个增加到 20 个,管控精度提升有限,但每月填报工时从 3 小时涨到 9 小时。按一个项目经理年成本折算,这是实实在在支出。我的经验阈值是:管理费用不应超过项目预算的 1.5%,超过就该简化。
2. 审批层级 vs 决策速度
多一层审批,平均多 3-5 个工作日。如果一个项目每月产生 6 次变更,多一层审批就意味着每月损失 18-30 个工作日的时间窗。我的做法是:把金额阈值设到能覆盖 70% 变更的位置,让大多数变更在最低层级解决。
3. 储备比例 vs 利润预期
储备比例每提高 1 个百分点,账面利润就下降 1 个百分点,这是直接冲突。我的判断是不要按”行业惯例”设,而按历史实际偏差分布设:如果你们过去 20 个项目的偏差率中位数是 9%,储备设到 10% 是合理的,设到 5% 就是自欺欺人。
4. 工具投入 vs 制度收益
工具投入不只是采购成本,还包括迁移成本和培训成本。我的经验是:如果立项流程每年流转的项目少于 15 个,工具化的边际收益有限;超过 30 个,工具化的收益会非常明显,主要来自审批周期压缩和数据一致性。
| 立项评审角色 | 关注点 | 必须提供的输入 | 输出的决策 | 决策权限 |
|---|---|---|---|---|
| 项目经理 | 范围可交付性与工作量假设 | 交付物清单、假设条件、里程碑 | 立项申请草案 | 无独立审批权 |
| 技术负责人 | 方案可行性与技术风险 | 技术方案、外部依赖清单 | 技术可行性结论 | 可否决技术方案 |
| 财务 BP | 科目映射与现金流节奏 | 科目分解表、结算单价依据 | 预算口径确认 | 可否决科目设计 |
| 采购/法务 | 外部合同条款与报价有效期 | 供应商报价、合同条款 | 采购合规结论 | 可否决采购方案 |
| 项目指导委员会 | 整体投入产出与优先级 | 完整立项包与风险储备方案 | 批准基线或退回 | 最终决策权 |
八、落地路线图:90 天把立项预算制度跑起来
讲完逻辑和取舍,最后给一个我实际用过的时间表。它不是理论最优,但在资源有限的情况下是可以跑通的。前提是你能拿到一位有决策权的 sponsor。
1. 第 1-30 天:统一定义,只做三件事
第一件,确定科目树。从财务现有科目出发做裁剪,不要从零发明。第二件,确定交付物清单模板,明确每个交付物必须带验收标准。第三件,选定 2 个试点项目,最好是中等复杂度、周期 4-6 个月的。
这个阶段不要碰工具,全部用文档跑。目的是验证规则本身是否可行,而不是验证工具好不好用。
2. 第 31-60 天:跑通一次完整立项
用新模板走完一次完整立项,从提交到基线锁定。重点观察三件事:评审会上提问最多的是哪一类问题、哪一层的材料最容易被质疑、审批在哪一步卡住。
我在第三个组织做这一步时,发现卡点集中在财务复核环节,原因是科目定义和执行动作对不上。这次发现直接促成了后面”每个科目必须对应一个可执行动作”的规则。
3. 第 61-90 天:工具承接与预警上线
把跑通的规则搬到系统里。这个阶段的核心是让预警机制真正运行起来,而不是只配置不触发。我的建议是先在试点项目上把三条预警规则全部打开,观察一个完整里程碑周期,再决定是否推广。
如果组织规模在 100 人以上、已有多个项目并行,这个阶段可以考虑用 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台来承接,减少自研成本。规模小的话,继续用文档加表格也能撑住。
4. 持续运营的三个指标
制度上线后,我只盯三个指标:立项返工次数(每个项目平均几次)、结项成本偏差率(对标基线)、变更平均响应时长。前两个看制度质量,第三个看流程效率。
这三个指标不需要天天看,月度看一次就够。但如果连续三个月有两个指标在恶化,就要回过头检查制度本身,而不是去问责执行层。

九、我的核心判断与你的下一步
回到最开始那个 480 万走到 613 万的项目。如果今天重做,我不会去加强报销管控,也不会增加审批层级。我会做三件事:把交付物清单写到能验收、把科目分解到能对应执行动作、把预警触发条件写进立项书并绑定责任人。
这三件事的成本大约是两个工作日,收益是把 27.7% 的偏差压在 10% 以内。这是我做过的投入产出比最高的一次制度改造。
还有一个容易被忽略的判断:项目成员不是预算管理的被执行者,而是第一责任人。财务只能在事后告诉你花了多少,只有项目成员能在事中决定这笔钱该不该花。制度设计的目标,是让他们有能力、也有依据做出这个判断。
你的下一步可以小到只做一件事:把手上正在立项或即将立项的一个项目,拿出来检查它的预算表里有没有”依据”这一列。如果没有,那就是你的第一个改造点。
做完这一列之后,再问第二个问题:这个项目里,哪一笔支出如果今天超了 20%,你能在三天内知道?如果答不上来,说明你缺的不是制度,是承接制度的工具和机制。这两步走完,立项预算这件事,基本就立住了。
常见问题解答(FAQ)
1. 项目成员不是财务,立项阶段的预算到底该由谁来填、填到什么程度?
我是做研发的,每次立项会被拉去开会,财务直接甩过来一张预算表让我填,我根本不知道哪些格子该我填、哪些是财务的事。填多了怕项目批不下来,填少了后面又要背超支的锅,一直很纠结。
先明确责任边界:项目负责人对预算总额、里程碑现金流和最终偏差负责;项目成员只对归口到自己的那部分资源需求负责。标准做法是先列交付物,再把交付物拆成工作包,成员只填每个工作包的资源量,也就是人天、设备台数、外采清单,不要填金额。
金额由财务统一套用内部人力单价和外部分摊系数换算,通常内部人力成本会按基本薪资乘以一点三到一点六的系数(含社保公积金、管理分摊、办公摊销),这个口径必须全公司统一,否则同样的工作在两个人手里能算出两倍的预算。颗粒度上,成员填到工作包即可,不要细到每一天,一个月以内的工作包可以合并;
超过三个月的大工作包必须再拆,因为跨季度的人力单价和资源可用性会变。最后一步很关键:让成员在自己填的那几行上署名,收尾复盘时偏差直接对应到人,这个动作能把立项估算的随意性压下去一大半。
2. 立项预算怎么估才不是拍脑袋?有没有能复用、能验证的估算口径?
我每次都是被通知一周内交立项预算,手里没有历史数据,只能拿上次的项目量级往上加个百分之十交差。领导问依据是什么,我也说不出来,最后就变成谁嗓门大谁的数字算数。
推荐三套方法叠加用:一是类比估算,先建一个历史项目人天库,按项目类型、技术栈、团队规模分档,新项目找最接近的三个历史项目取加权平均;二是自下而上,按工作包逐条估人天再加总,这条保证不漏项;
三是三点估算,对不确定性高的模块分别给出乐观值、最可能值、悲观值,按(乐观加四倍最可能加悲观)除以六算出期望值,这个方法能把技术难点的不确定性量化出来,比拍一个区间靠谱得多。判断估算质量有两个硬指标:立项阶段人力估算的准确度落在正负百分之十五以内、硬件和外部采购落在正负百分之五以内,就算合格。
应急储备不要统一按百分之十拍,要对着风险登记册逐条量化,比如第三方接口延期两周对应多少人天,加总得出,通常落在大约百分之八到十五之间;管理储备再单列百分之三到五,由项目发起人掌握,项目组无权动用。所有估算依据必须留痕,每个工作包后面注明参考的历史项目编号和当时的偏差情况,这是下一次估算的输入。
3. 预算审批制度怎么设计?金额分级、审批节点、签字权限该怎么定?
我们公司现在所有立项预算都要走到总经理,导致一个十万块的小项目要等两周。但一旦放开权限,又怕部门乱批。我负责修订这套制度,想知道分级阈值和节点到底怎么切才合理。
按金额分三级,阈值结合公司年均项目规模来定,常见切法是单项目预算五万以下由部门负责人审批、五万到五十万由分管领导和财务负责人双签、五十万以上必须上立项评审会,评审会成员至少包含业务、财务、技术三方,缺席不得表决。
审批看的不是数字大小,而是依据是否齐全,提交材料必须包含工作包清单、估算依据说明、按月拆分的现金流时间表,缺任何一项直接退回,这条比金额阈值更能拦住拍脑袋的项目。审批时限一定要写进制度,比如三个工作日不响应视为超时,可升级到上一级,否则流程会活活拖死项目节奏。
还有一个容易被忽略的点:预算科目和审批流必须是一套账,不要线下用表格算完再往线上录一遍,两套账必然对不上。用某项目管理工具把预算科目、审批节点、执行记录做成一条主数据,审批通过后直接生成可执行的预算基线,后续的报销、工时、采购都往这条基线上挂,制度才落得下去。
制度里还应该写清例外路径,比如紧急项目可先批一个不超过总额百分之二十的启动额度,剩余部分十五个工作日内补齐。
4. 立项预算批下来是不是就锁死了?执行中超支或者要调整,该怎么走?
我们的项目经常一开始估得挺准,做到中途需求一变,钱就不够了。项目经理自己签个字就调了,财务年底一算总账发现差了百分之三十,谁也说不清是哪一步开始失控的。
预算不能锁死,但变更必须有分级规则。第一档是科目间调剂,总额不变、单项调剂幅度在百分之十以内的,项目负责人可以自主决定,但要在系统里留一条变更记录并通知财务;第二档是有正当理由超出总额百分之十以内的,走正式变更单,回到原审批层级的上一级;
第三档是超出总额百分之十,或者跨大科目大额调剂(比如把人力成本挪去采购硬件),必须回到最初的审批层级重新评审。判断执行是否失控,看月度预算执行偏差表就够了,三列数据:计划值、实际值、完工估算,偏差率等于实际减计划再除以计划,连续两个月偏差率超过百分之十就触发预警,要求项目组提交原因说明和纠偏方案。
还有一条经验:把工时填报和预算科目绑死,工时是人力成本预算最真实的数据源,如果工时靠月底回忆着补,偏差表就是废纸。项目收尾时一定要做一件事,把实际人天按工作包回写到历史项目库里,这既是对估算方法的校准,也是下一个项目立项时最有价值的参考,很多团队预算永远估不准,就是因为从来不回写。
文章包含AI辅助创作:预算管理指南:项目成员如何做好项目立项,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283328
