我做过一次很扎心的复盘:一家 400 人规模的硬件研发企业,2023 年全年正式立项 87 个项目,年底盘点时真正交付并产生收入的是 31 个。剩下 56 个里,有 22 个在立项材料中找不到”目标客户是谁”,有 9 个的负责人和成员在立项当天都不知道自己要被占多少工时。问题不在于团队不努力,而在于这套立项流程只负责”批准”,不负责”证伪”,也不负责”把人说清楚”。
项目负责人真正要解决的是两件事:让不该开始的项目尽早死掉,让该开始的项目在第一天就把人、边界、节奏讲明白。下面这份清单,是我在十几个中大型研发组织里反复迭代出来的方法集合,涵盖立项分级门禁、项目成员承诺管理、流程图谱、度量口径,以及 30/60/90 天的落地节奏。
一、核心结论:五个反常识判断
1. 立项流程的目标不是”更快通过”,而是”更早淘汰”
几乎所有找我做流程优化的团队,第一句话都是”我们的立项太慢了,能不能压缩到三天”。但我每次都会反问一个问题:你们去年立项的项目里,有多少个是三个月内就该被砍掉的?大部分人的回答是”超过三分之一”。
这就意味着,一个只会加速的立项流程,实际上是在加速浪费。立项审批的真正价值,在于用最小的成本把一个不成立的想法筛掉。它的产出不是”通过了 N 个项目”,而是”用 3 天时间、2 页材料,帮公司省下了 6 个人 3 个月的投入”。

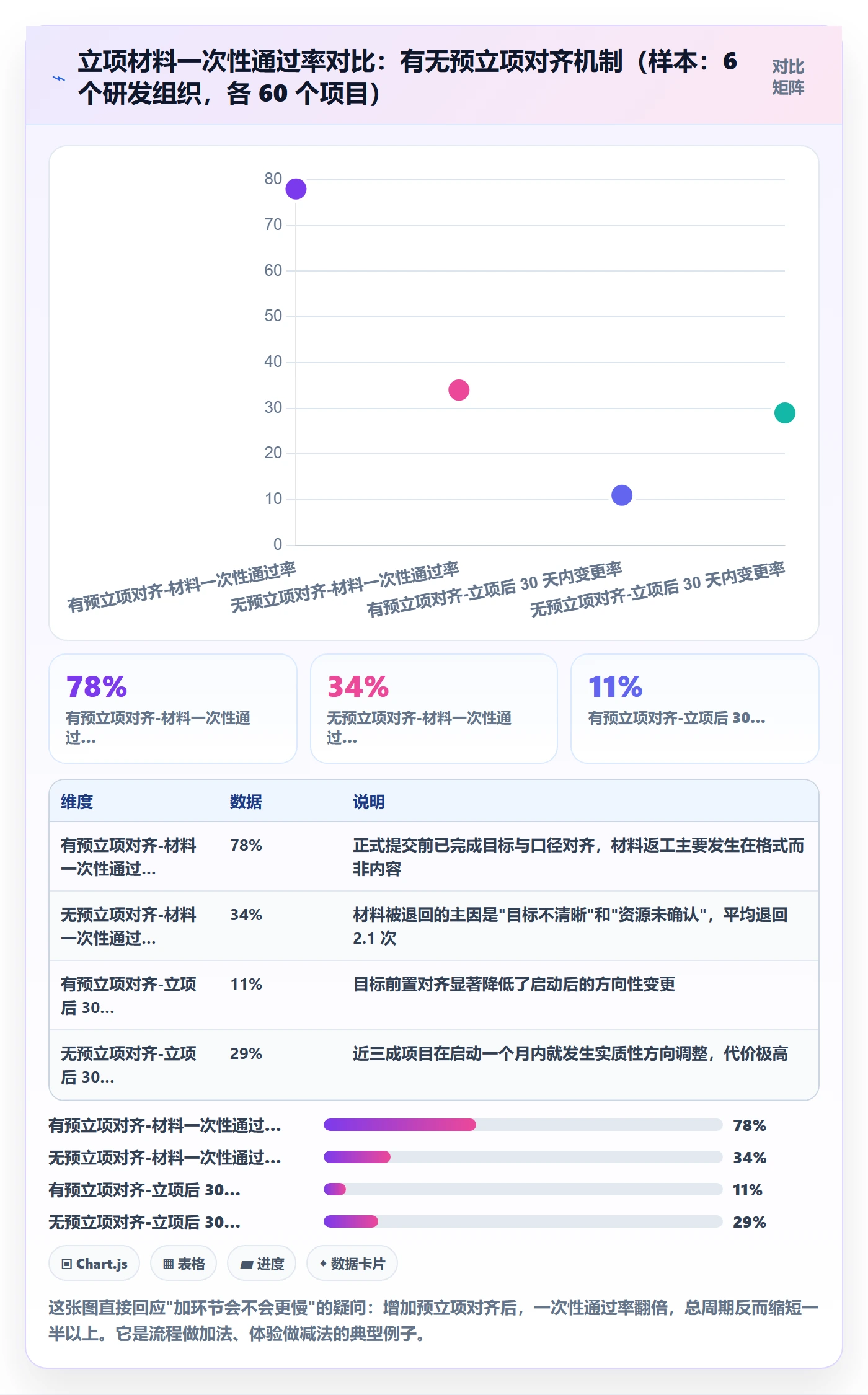

所以我在设计立项流程时,第一个动作不是压缩节点,而是增加一个”预立项”环节,15 分钟的快速对齐,不需要走正式流程。凡是预立项阶段就说不清客户、说不清成功标准的,直接标记为”观察”,不进入正式立项。这个动作在多数团队里能把正式立项数量砍掉 25%~40%,而周期反而缩短了。
2. 项目成员的投入承诺必须”带时段”,否则等于没承诺
我见过太多立项书里写着”研发投入 3 人”,然后到了执行阶段发现这 3 个人同时在 4 个项目上。真正有效的成员承诺,必须包含三个要素:人·月数量、具体时段、以及冲突时的优先级排序。
“张三投入 50%”是一句没有约束力的话。有效的写法是”张三,4 月 1 日至 6 月 30 日,投入 60%,遇到 A 项目与 B 项目冲突时,A 项目优先,由研发总监在 24 小时内裁决”。多出来的这半句话,能把后期的资源扯皮减少一大半。
3. 流程优化的收益 70% 来自”减少返工”,30% 来自”减少审批时间”
这是一个我用大量项目复盘数据验证过的比例。团队抱怨的往往是”审批太慢”,但真正吃掉时间的,是立项材料被退回重写、需求在开发中途才澄清、资源在启动后才谈判。把这三件事前置解决,比砍掉两个审批签字有效得多。

4. 没有工具承载的流程,三个月后一定退化成 Excel 加聊天群
这是我最笃定的一条经验。任何立项流程,只要它的状态流转、材料归档、成员承诺记录还依赖人工维护,就一定会在 2~4 个月内被绕过。原因很简单:当遵守流程的成本高于绕开流程的成本时,流程必然失效。
我见过一个团队把立项流程做得非常漂亮,七级审批、五类材料、四道门禁。结果上线两个月后,所有人都在用一张共享表格登记项目,因为走完整流程要 11 天,而表格登记只要 10 分钟。流程设计得再合理,如果没有工具把”遵守”变成”顺手”,就是纸面流程。
5. 项目负责人的核心动作是管理”变更”,不是管理”任务”
很多新晋项目负责人把 80% 的精力放在催任务上,这是错位的。任务进度是团队自己的事,项目负责人真正不可替代的价值,在于判断每一次变更该不该接受、接受了要付出什么代价、代价由谁承担。
一个项目在生命周期里平均会发生 6~12 次实质性变更(范围、时间、资源、目标任一维度)。每一次变更如果没有记录、没有评估、没有变更后的基线重设,项目就会在不知不觉中偏离原定目标,而所有人都觉得”我们一直在按计划做”。
二、背景与真实场景:立项为什么会失控
1. 一个完整的立项失控复盘
2022 年我参与复盘过一个典型项目。某企业要做一个面向中小客户的 SaaS 版本,立项时定的目标是”6 个月上线,覆盖 80% 的核心功能”。立项会开了 90 分钟,参会 14 人,会议纪要 2 页。
第 3 个月,产品负责人发现中小客户真正需要的不是”80% 核心功能”,而是”3 个特定场景的完整体验”。第 4 个月,研发发现原有架构不支持多租户隔离,需要重构,工期追加 2 个月。第 5 个月,市场部提出要赶一个行业展会,要求提前上线。第 7 个月,两位核心开发被调去支援另一个 S 级项目。
最后这个项目在第 11 个月上线,功能覆盖度 45%,客户留存率不到预期的一半。复盘时我们发现,这 11 个月里的每一次偏离,在立项当天其实都有迹可循,只是没有任何一个环节要求把它写下来:客户画像模糊、架构风险未评估、市场节奏未对齐、资源承诺未锁定。
2. 中大型组织的立项为什么会越来越重
组织变大之后,立项流程变重几乎是必然的,原因有三个。第一,决策者离一线越来越远,需要更多书面材料才能做判断,材料越多,准备成本越高。第二,资源是共享的,一个项目占用的资源会影响其他项目,所以每个项目都要被更多角色审视。第三,责任需要可追溯,一旦出问题要能说清是谁批的、依据是什么。
这三个原因都合理,问题出在应对方式上。大多数组织的做法是”加节点、加材料、加签字”,而不是”改结构”。正确的做法是把流程分层:低频、高风险、不可逆的项目走重流程,高频、低风险、可回滚的项目走轻流程。

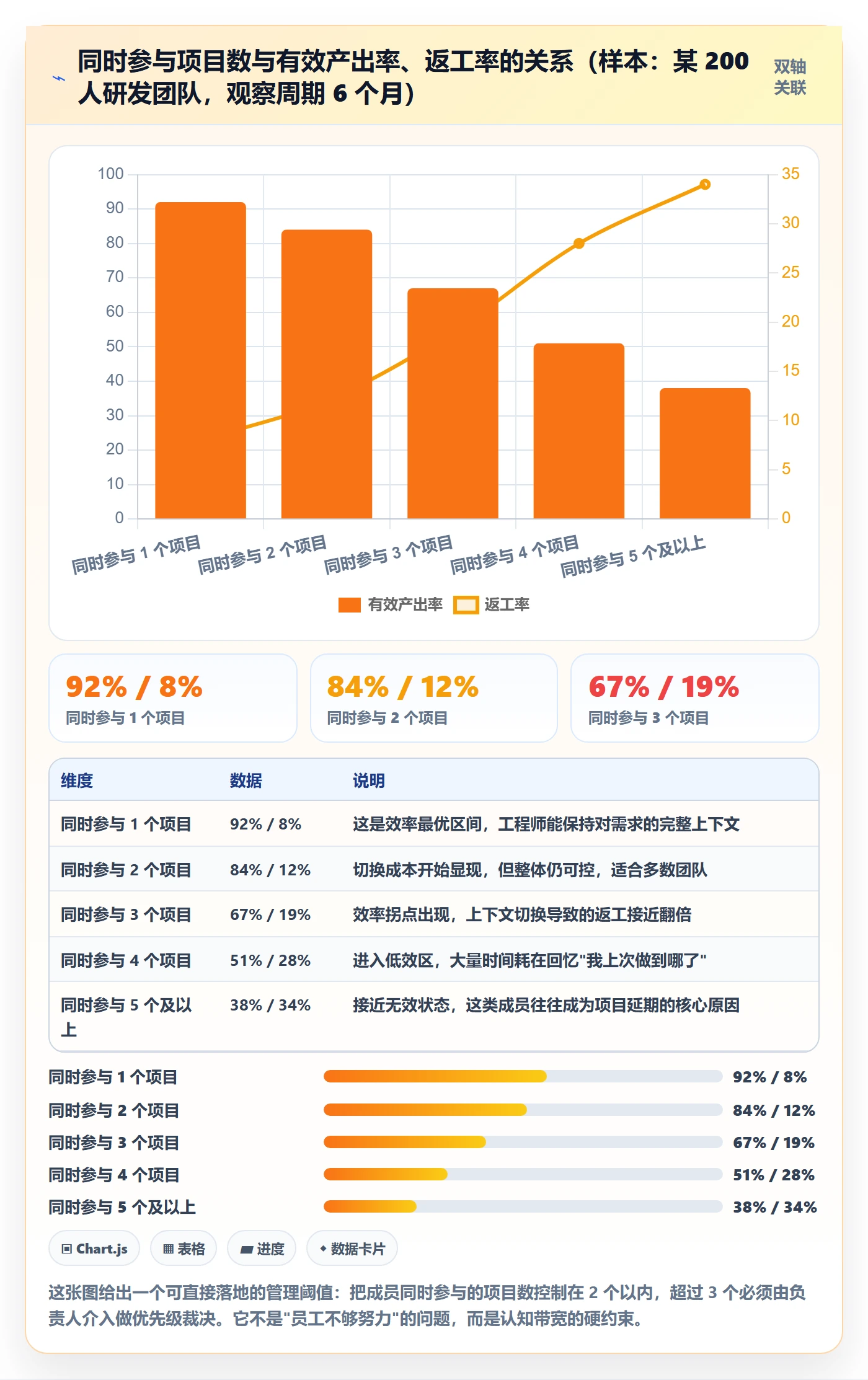

3. 项目成员被多项目抢占的隐性成本
这是最容易被忽略、也最贵的一项成本。我做过一个内部观察:在一个 200 人的研发团队里,统计每位工程师同时参与的项目数,然后对比他们的实际交付效率。

4. 项目负责人夹在中间的真实处境
项目负责人往往没有直接的人事权,却要对交付结果负责。这种权责不对等,是管理方法必须”轻、准、可执行”的根本原因。你无法命令一个跨部门成员加班,但你可以设计一套机制,让资源冲突在两周前就暴露出来,而不是在截止日前三天。
所以我在所有方法论里都坚持一个原则:项目负责人的杠杆不在”管人”,而在”设计让信息自动浮现的机制”。
三、拆解常见误区:六个让立项流程空转的坑

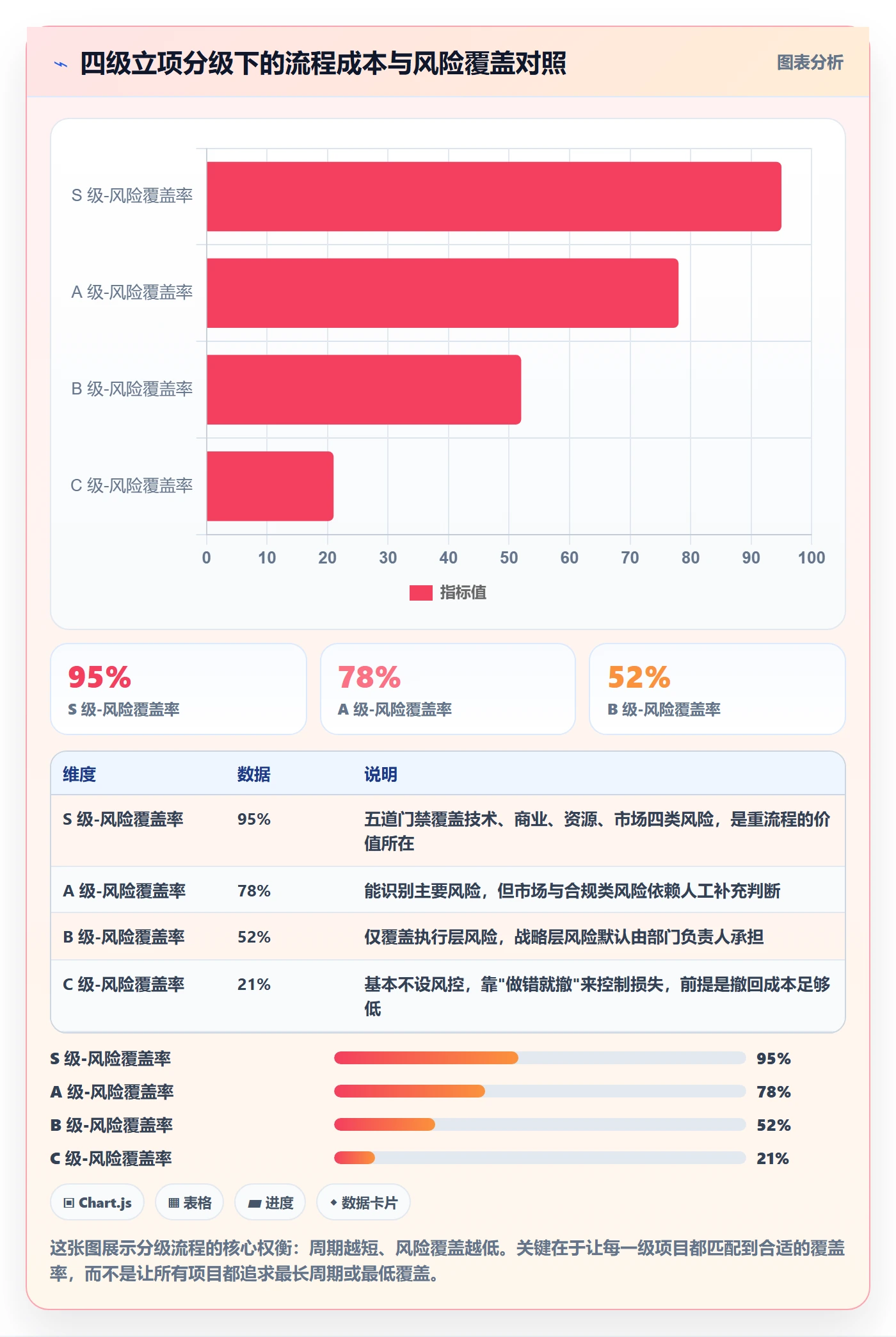

1. 把立项当审批,而不是当对齐
审批是单向的:我提交,你判断。对齐是双向的:我们一起确认目标、边界、成功标准和资源。绝大多数立项会议开成了汇报会,项目负责人讲 20 分钟,领导问 3 个问题,然后”通过”。
真正有效的立项会对齐四件事:我们要解决谁的什么问题、做到什么程度算成功、明确不做什么、以及谁在什么时间投入多少。如果一场立项会没有在”明确不做什么”上花时间,这场会大概率是失败的。
2. 把成员管理当排期
排期是”谁在什么时候做什么”,成员管理是”这个人为什么愿意把时间给这个项目、他在冲突时怎么选”。前者是任务视角,后者是承诺视角。
我见过的失败项目,很少是因为排期不准,多数是因为承诺不清。当两个项目同时要求张三交付时,如果立项阶段没有约定优先级和裁决人,冲突就只能靠”谁更强势”来解决,而这对组织是纯损耗。
3. 流程优化做成了表单优化
这是最常见的一种伪优化。团队把立项申请表从 5 页精简到 1 页,把审批从 7 级压到 4 级,看起来很有效。但如果这 1 页表里依然没有”目标客户”和”成功标准”这两个字段,如果 4 级审批里依然没有一个人对资源承诺负责,那这次优化的实际收益接近零。
流程优化的判断标准只有一个:关键决策信息是否在关键节点之前到达关键决策人手里。表单长短、审批层级都只是手段。
4. 一套流程套所有项目
一个 20 万预算的内部工具优化,和一个 800 万预算的新产品线,走同一套七级审批,是典型的流程浪费。更糟的是,重流程会让小项目负责人养成”反正都要走这么多流程,那我把材料随便写写”的习惯,反而拉低了整体材料质量。
5. 立项有仪式感,结项没有定义
我统计过一个数据:在 10 个研发组织里,有明确定义”项目结束条件”的只有 3 个。这意味着大多数项目永远不会正式结束,成员会一直挂在这个项目上,资源永远无法释放,复盘永远没有明确的时点。
结项定义至少包含三条:交付物验收标准、资源释放时点、复盘完成时点。没有这三条,项目就会变成”僵尸项目”,慢慢吸走团队的注意力。
6. 用”完成率”衡量项目成员
完成率是最容易造假的指标。把一个大任务拆成十个”已关闭”的小任务,完成率立刻好看。我更建议用承诺达成率:在承诺时段内,实际交付与当初承诺的匹配程度。它衡量的是”说到做到”,而不是”做了很多”。

四、专业判断逻辑:六条可直接套用的判断规则
1. 用”不可逆程度”决定立项深度
我判断一个项目该走多重流程,只看一个维度:做错了之后,撤回的成本有多高。花钱招人可以撤回(裁掉),花三个月重构架构很难撤回,签了三年独家协议基本不可撤回。
不可逆程度高的项目,必须走重流程、多层门禁、要求商业论证。可逆程度高的项目,一周内做个原型验证比开三次评审会有用得多。这套判断标准比”预算金额”更准确,因为很多低预算项目恰恰是不可逆的(比如核心技术选型)。
2. 用”决策信息密度”设计立项材料
而不是用”页数”。我见过 40 页的立项报告里没有一句关于目标客户的话,也见过 1 页纸把风险、资源、成功标准全说清楚了。
一份有效的立项材料,只需要回答六个问题:做什么、为谁做、成功标准是什么、明确不做什么、需要什么资源、最大的三个风险是什么。这六个问题回答清楚,一页纸足够;回答不清楚,四十页也没用。
3. 成员承诺用”人·月 + 时段 + 替换成本”三要素
第三要素最容易被忽略,但最有价值。替换成本衡量的是这个人离开项目后的恢复时间,如果某位架构师被调走,新接手的人需要 3 周才能恢复到当前产出水平,那这个数字必须写进立项材料的风险栏。
有了这个数字,资源协商就从”我觉得这个人不能走”变成了”调走他需要追加 15 人日成本,是否接受”。前者是情绪,后者是决策。
4. 用门禁替代里程碑汇报
里程碑汇报的问题是,它只报告”到哪了”,不强制”决定下一步”。门禁的核心是每个门禁点必须产出一个明确决策:继续、调整、暂停、终止,四选一,没有”再看看”这个选项。
我通常设置四道门禁:立项门禁(该不该做)、方案门禁(怎么做)、开发门禁(中途是否需要调整)、发布门禁(能不能交付)。每一道门禁都要求提前 3 个工作日提交材料,门禁会议不超过 45 分钟,必须当场给出决策。
5. 变更管理用三角约束
范围、时间、资源构成三角形,任何两项变化必然引起第三项变化。这条规则听起来简单,但在实际会议里几乎每天被违反,”范围不变、时间提前一个月,资源也不加”。
项目负责人的职责不是拒绝变更,而是把变更的代价显性化。每次变更必须回答:范围如何调整、时间如何调整、资源如何调整,三选一或组合。无法给出答案的变更,就是一句口号,不予受理。
6. 度量的四个核心口径
度量不是越多越好。我建议只保留四个:立项周期(申请到批准)、立项材料一次性通过率、立项后 30 天变更率、项目结项率。前两个衡量流程效率,第三个衡量立项质量,第四个衡量项目组合的健康度。
下面是一份可以直接落地的立项分级配置示例,我通常用 YAML 描述,便于工具导入:
project_approval:
levels:
name: S
condition: "budget > 5000000 or affects_core_product_line"
documents: ["business_case", "competitor_analysis", "resource_commitment"]
approvers: ["decision_committee"]
target_cycle_days: 10
gates: ["kickoff", "solution", "development", "release", "close"]
pre_alignment_required: true
name: A
condition: "budget between 1000000 and 5000000"
documents: ["one_pager", "resource_commitment"]
approvers: ["bu_head", "pmo"]
target_cycle_days: 5
gates: ["kickoff", "solution", "release", "close"]
pre_alignment_required: true
name: B
condition: "budget between 200000 and 1000000"
documents: ["one_pager"]
approvers: ["department_head"]
target_cycle_days: 3
gates: ["kickoff", "release"]
pre_alignment_required: false
name: C
condition: "budget documents: ["card_registration"]
approvers: ["team_lead"]
target_cycle_days: 1
gates: ["release"]
pre_alignment_required: false
resource_commitment:
required_fields: ["member_id", "person_month", "period_start", "period_end",
"conflict_priority", "arbitrator", "replacement_cost_days"]
| 级别 | 触发条件 | 必需材料 | 审批层级 | 目标周期 | 门禁数量 |
|---|---|---|---|---|---|
| S 级 | 预算 > 500 万,或影响核心产品线 | 商业论证 + 竞品分析 + 资源承诺书 | 决策委员会 | 10 个工作日 | 5 |
| A 级 | 预算 100 万 ~ 500 万 | 一页纸立项书 + 资源承诺书 | 事业部负责人 + PMO | 5 个工作日 | 4 |
| B 级 | 预算 20 万 ~ 100 万 | 一页纸立项书 | 部门负责人 | 3 个工作日 | 2 |
| C 级 | 预算 < 20 万,或试验性质 | 卡片式登记 | 团队负责人 | 1 个工作日 | 1 |

五、案例与数据观察:一次 320 人研发中心的立项流程重构
1. 案例背景
2023 年下半年,我参与了一家制造企业研发中心的立项流程重构。这家企业约 320 人研发规模,产品线横跨工业控制设备和配套软件,团队分布在三地。他们面临的问题很典型:立项平均周期 13 天,材料退回率接近 6 成,项目启动 30 天内发生实质性变更的比例超过三分之一。
更麻烦的是历史数据。团队此前使用某项目管理平台承载需求与任务,但立项流程停留在纸质表单加邮件审批,导致项目的历史数据散落在三个系统里,复盘时无法还原决策过程。他们最终选择迁移到 PingCode,核心考虑有三点:一是中大型企业 100 人以上组织的复杂权限与多产品线管理能力,二是支持私有化部署,满足制造行业对研发数据不出内网的要求,三是支持从 Jira 平滑迁移,能把已有项目的字段、工作流、历史工单完整带过去。
2. 迁移与上线的过程细节
迁移不是一键完成的。我们花了 11 个工作日做字段映射和工作流对齐,主要处理三类问题。
第一类是状态语义对齐。原有平台里”已解决”和”已关闭”的用法在三个团队里完全不同,有的团队把”已解决”当作开发自测完成,有的当作测试通过。我们最终统一为六个状态:待评估、已立项、开发中、待验收、已交付、已归档,并为每个状态写清楚进入和退出的判定条件。
第二类是字段瘦身。原有平台的必填字段有 23 个,实际被使用的只有 9 个。我们砍到 11 个,其中立项相关的 6 个字段全部设为必填:目标客户、成功标准、明确不做的事、资源承诺、最大风险、结项条件。
第三类是门禁自动化。四个门禁点各自绑定一组检查项,未全部勾选时系统不允许流转到下一阶段。这一步是整个改造中最有效的动作,因为它把”流程要求”变成了”系统约束”。

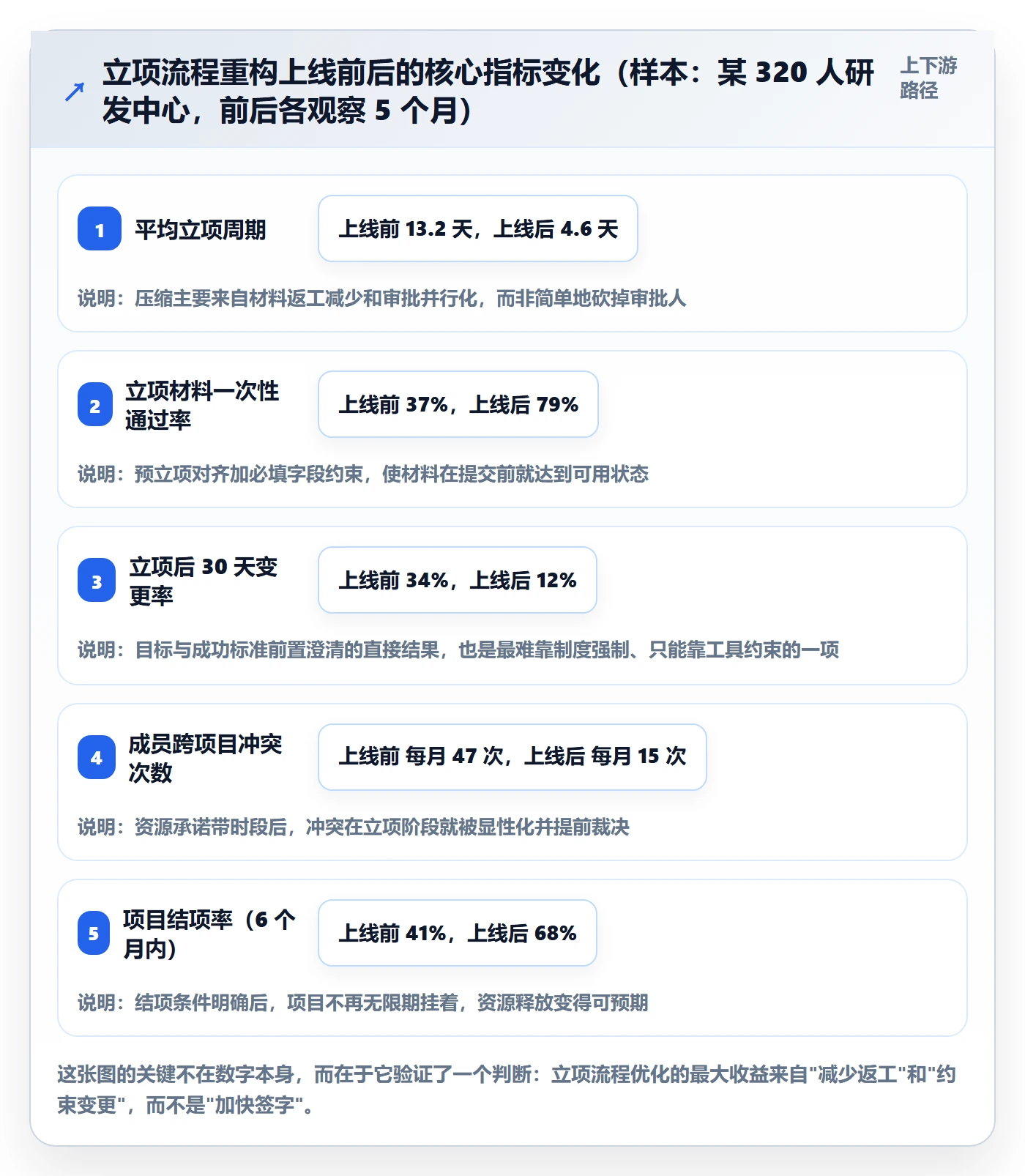

3. 上线前后的指标对比

4. 成员负载可视化带来的实际变化
上线后第二个月,我们把每位成员的承诺投入按周做了聚合视图。第一次拉出这张图时,研发总监沉默了半分钟,有 6 位核心成员的周投入总和超过 130%,也就是说从数学上他们就不可能完成承诺。
这个问题在过去三年一直存在,但从没被看见过,因为它散落在各个项目的立项书里。可视化的价值不在于”发现问题”,而在于把问题从”大家都知道但说不清”变成”可以拿到会上做决策”。
处理方式也很直接:对超过 110% 的成员,由研发总监在一周内完成优先级裁决,明确哪两个项目要降低投入或延后。三周后,超载成员从 6 人降到 1 人。
5. 一次踩坑记录
必须说一个我们做错的地方。上线第一周,我们把门禁配置得太严格,方案门禁要求提交完整的技术方案文档,结果有三个 B 级项目卡了两周,团队怨声载道。
教训是:门禁的严格程度必须跟项目级别绑定,且必须有”紧急通道”。后来我们改成 B 级项目只需在系统里勾选三项风险确认,C 级项目完全不走门禁,只做登记。同时保留一条紧急通道:负责人可以在系统里发起”快速立项”,但必须在 7 天内补齐材料,否则项目自动冻结。
6. 为什么工具选型在这类改造中如此关键
这个案例里,流程设计本身并不复杂,四级分级、四道门禁、六个必填字段,任何一个有经验的 PMO 都能设计出来。真正决定成败的是流程能不能被工具固化,以及固化之后能不能随组织变化调整。
中大型企业还要额外考虑两点。一是数据主权:研发数据往往涉及核心知识产权,私有化部署是硬性要求,这一点在制造、能源、金融行业尤其明显。二是迁移成本:很多组织已经在某项目管理平台上积累了几年的历史数据,迁移如果意味着数据丢失或语义错乱,改造就会被无限期推迟。支持从 Jira 平滑迁移的能力,实际上是降低了组织切换的心理门槛和技术门槛。
六、不同情况下的行动建议

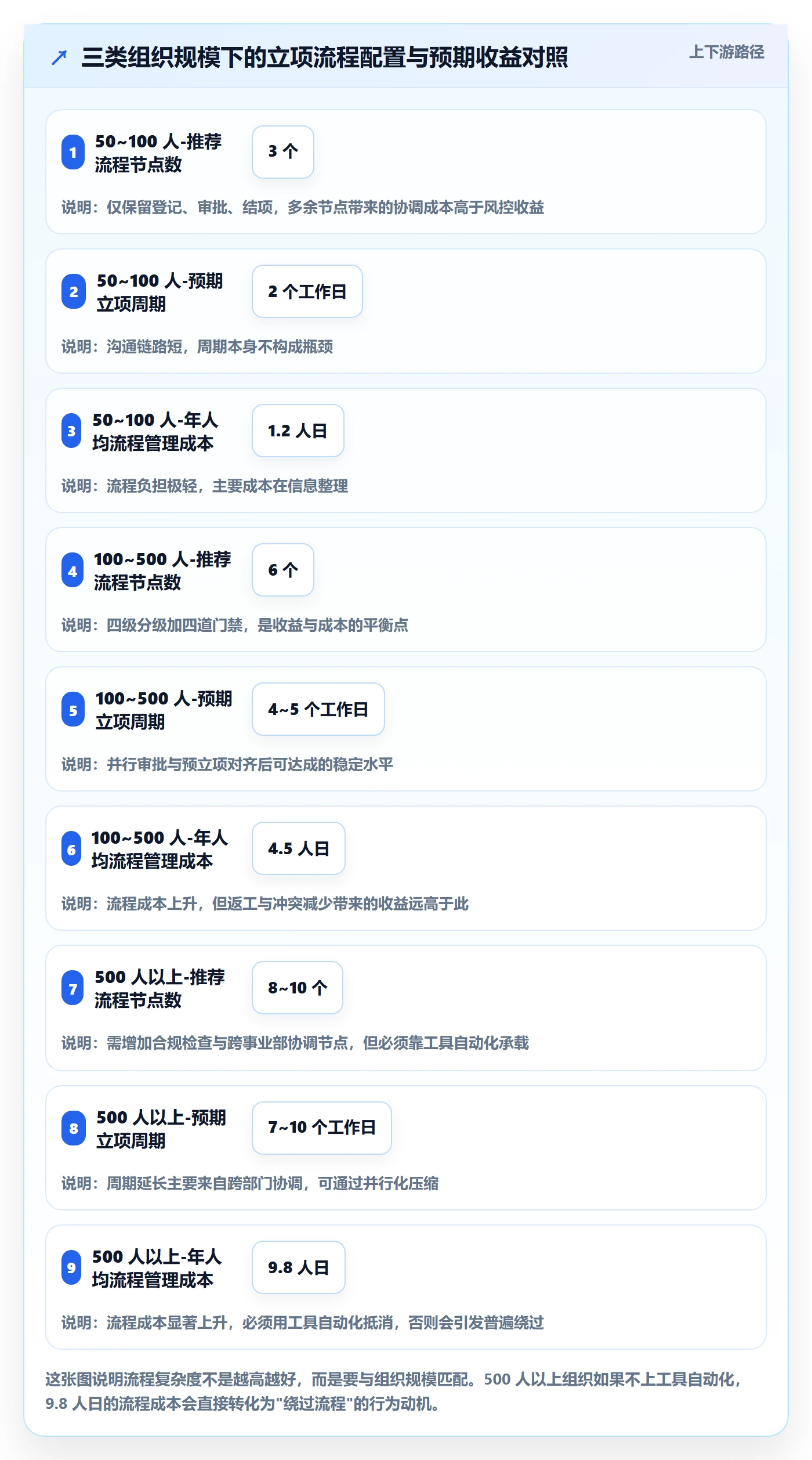

1. 50~100 人组织:先立规矩,别急着上工具
这个规模的组织,沟通成本低,流程可以极简。我建议只做三件事:一是确定”一页纸立项书”模板,包含六个必填问题;二是每月固定一次 30 分钟的项目组合评审,决定哪些继续、哪些暂停;三是明确项目结项条件。
工具可以用现成的看板或表格,重点是让信息集中在一处。这个阶段引入复杂的流程引擎,收益通常为负。
2. 100~500 人组织:这是流程重构收益最大的区间
这个规模的特点是:跨部门协作频繁,资源冲突开始成为主要矛盾,但还没有形成僵化的流程惯性。我的建议是全面推进四级分级和四道门禁,并同步上线工具支撑。
关键动作有三个:资源承诺带时段落地、门禁决策四选一、立项后 30 天变更率纳入 PMO 考核。这三条做到,立项周期和启动后变更率通常能同时改善 50% 以上。
3. 500 人以上或多事业部:先统一语言,再统一流程
这个规模最大的挑战不是流程设计,而是各事业部对同一套语言的理解不一致。同一个”立项”,在 A 事业部指拿到预算,在 B 事业部指完成技术方案评审。
我的建议是先做一轮”术语对齐”,形成一份不超过两页的立项术语表,明确每个状态、每个门禁、每个角色的定义。术语对齐之后再谈流程统一,否则会陷入无休止的争论。工具层面,多事业部需要支持组织隔离与数据权限分级,这也是很多轻量工具在 500 人以上场景会失效的原因。
4. 强合规行业(制造、能源、金融、医疗):把合规检查嵌入门禁
这类行业不能把合规检查当作独立环节,必须嵌入到门禁里。我的做法是在每个门禁点设置”合规检查项”,未通过不允许流转。同时保留完整的操作日志与审批留痕,满足审计要求。
这类场景下,私有化部署几乎是必选项。数据不出内网不仅是合规要求,也是业务连续性的保障。
5. 已经使用某项目管理平台的组织:先做语义映射,再谈迁移
不要一上来就迁数据。正确顺序是:先把现有平台的状态、字段、工作流列出来,逐项对应到新流程的定义上,找出所有”同名不同义”的地方。这一步通常占总工作量的 50% 以上,但跳过它必然导致迁移后数据不可用。
映射完成后再做小批量试点迁移(建议选 2~3 个项目),验证历史工单、附件、关联关系的完整性,最后全量迁移。

七、不同情况下的取舍
1. 流程严谨度 vs 立项速度
这是一组无法同时最大化的指标。我的取舍原则是:不可逆决策换严谨,可逆决策换速度。判断标准是”如果这个项目三个月后被证明是错的,我们损失多少”。损失可承受,就快;损失不可承受,就慢。
实际操作中,我通常把 70% 的项目放在 B 级和 C 级(快速通道),只有 30% 走 A 级及以上。这样整体周期看起来很快,同时高风险项目依然有足够的审查深度。
2. 私有化部署 vs SaaS

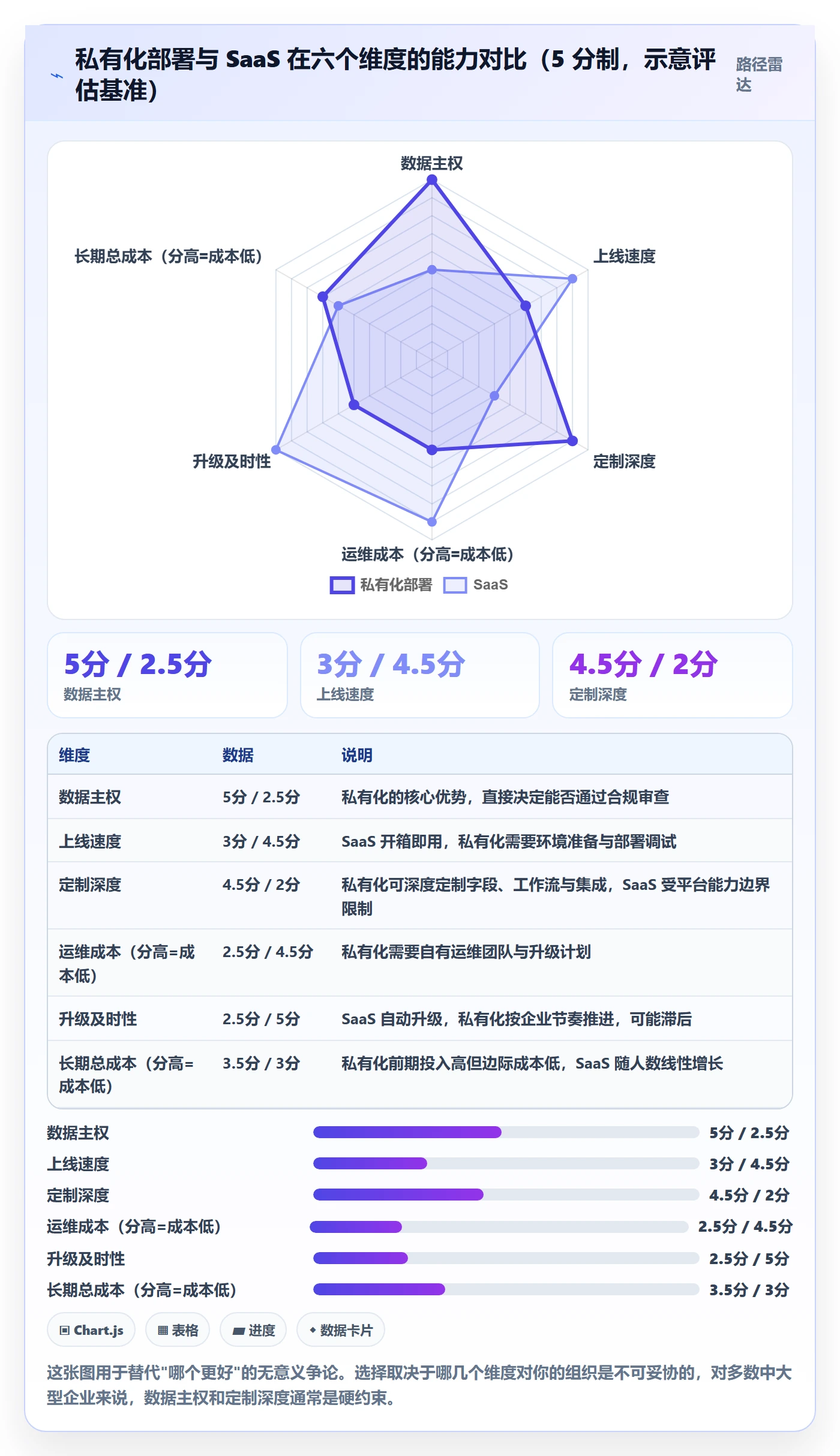

这不是技术问题,而是数据主权与运维成本的权衡。私有化部署的优势是数据完全可控、可深度定制、满足合规审计;代价是需要自有运维能力、升级节奏受限于自身、初期部署成本更高。
SaaS 的优势是开箱即用、升级自动、运维成本低;代价是数据在外部、定制能力受限、部分行业无法通过合规审查。
我的判断线是:如果研发数据属于企业核心资产,或者行业有明确的数据本地化要求,就选私有化;如果团队规模在 100 人以下且数据敏感度低,SaaS 的性价比更高。对于中大型企业,支持私有化部署通常是准入门槛而非加分项。
3. 自研 vs 采购
我见过三个团队自研项目管理工具,最终都回到了采购路线。原因很一致:自研的初期成本可以接受,但长期维护成本被严重低估,权限体系、通知机制、报表能力、移动端适配、审批流引擎,每一项都是持续投入。
自研唯一合理的场景是:企业的项目管理方式极其特殊,市面产品无法覆盖核心流程,且企业自身有稳定的研发资源可以长期投入。除此之外,采购加适度配置是更理性的选择。
4. 强门禁 vs 轻门禁
强门禁的收益是风险识别率高、决策留痕完整;代价是流程耗时长、团队抵触情绪高。轻门禁相反。
我的经验是:门禁强度应该随项目级别变化,同时必须保留紧急通道。没有紧急通道的强门禁,最终一定会被绕过,而且是带着抱怨绕过。有了紧急通道,团队反而更愿意在常规项目上遵守流程。
5. 度量指标数量 vs 团队负担
每增加一个度量指标,团队就要多花时间填报和解释。超过六个指标,数据质量通常开始快速下降。
我坚持只保留四个核心指标:立项周期、材料一次性通过率、立项后 30 天变更率、结项率。其余指标按需临时统计,不做常态化采集。
6. 统一流程 vs 事业部自治
统一流程的好处是数据可比、资源可统筹、经验可复用;代价是灵活性下降,特殊业务线可能被流程拖累。事业部自治相反。
我的建议是“统一骨架、允许变体”:立项分级标准、门禁定义、核心字段、度量口径统一;审批层级、材料模板的细节、会议节奏允许事业部调整。这样既保住了组合层面的可比性,又给了一线调整空间。

八、30/60/90 天落地清单
1. 第 0~30 天:定义语言,锁定范围
- 盘点现有立项流程:把所有环节、材料、审批人、平均耗时列成一张表,不要凭印象。
- 统计历史数据:过去 12 个月立项数量、平均周期、材料退回率、30 天变更率、结项率。没有基线就无法证明改进。
- 确定立项分级标准:用不可逆程度和预算双维度划分为 S/A/B/C 四级。
- 编写一页纸立项书模板:只包含六个必填问题。
- 定义四道门禁的决策规则:继续、调整、暂停、终止,四选一,取消”再看看”。
- 形成立项术语表:不超过两页,明确每个状态、门禁、角色的定义。
2. 第 31~60 天:工具固化,试点运行
- 完成工具选型与部署:明确是否要求私有化部署、是否需要从既有平台迁移历史数据。
- 配置分级流程:把四级分级、四道门禁、六个必填字段配置进系统。
- 完成字段与状态映射:逐一处理”同名不同义”的字段,这一步不要压缩时间。
- 选择 2~3 个项目试点:优先选跨部门、有一定复杂度的项目,能暴露更多问题。
- 建立资源承诺视图:按周聚合成员投入,自动标红超过 110% 的人员。
- 设置紧急通道:负责人可发起快速立项,7 天内补齐材料,否则自动冻结。
3. 第 61~90 天:全面推行,建立复盘机制
- 全量推行新流程:旧流程设置明确的下线时间,不要长期并行。
- 上线四个核心度量看板:立项周期、一次性通过率、30 天变更率、结项率。
- 建立双周资源冲突裁决会:30 分钟,只处理超载人员和优先级冲突。
- 完成第一次月度复盘:对比基线数据,找出未达预期的环节并调整。
- 补齐历史项目结项:把所有无明确结束条件的存量项目清理一遍,释放被占用资源。
4. 长期维护机制
流程上线只是开始。我建议每季度做一次”流程体检”,只问三个问题:有多少项目绕过了流程、哪些门禁被认为没有价值、哪些字段从来没人填。这三个问题的答案,就是下一轮优化的方向。
同时要警惕流程的自然膨胀。每新增一个审批节点或必填字段,都应该有明确的触发原因和退出条件。我在实践中会设定一条规则:任何新增节点,六个月后自动进入”待评估”状态,没有证明价值就删除。

结尾:三个我认为最容易被低估的判断
第一,立项流程的最大价值是筛选,不是审批。一个敢于在预立项阶段说”这个先不做”的组织,比一个能快速盖章的组织更有竞争力。我见过的最健康的项目组合,立项通过率往往只有 60% 左右,而不是 95%。
第二,项目成员管理的核心是让冲突提前暴露。冲突本身不会消失,只会从立项阶段转移到执行阶段。转移之后,解决成本会上升三到五倍,而且通常以加班和延期的方式由一线承担。
第三,流程必须被工具固化,否则一定会退化。这不是对团队自律性的不信任,而是对成本规律的尊重,当遵守流程比绕开流程更省事时,流程才会真正活下来。对中大型企业而言,这意味着工具选型时要优先考虑私有化部署能力、复杂组织权限管理、以及从既有平台平滑迁移的可行性,而不是单纯比较功能清单的长度。
如果你现在就要动手,我建议从最小的一步开始:统计过去 12 个月的立项周期、材料退回率、30 天变更率和结项率这四个数字。这四个数字会告诉你,你的组织真正的问题在筛选、在承诺、还是在结项。方向找对了,再谈工具和流程,才不至于把优化做成一场流程表演。
常见问题解答(FAQ)
1. 项目立项审批环节太多,怎么优化才不会失控?
我们公司立项要走七八个节点,业务方等批等了两周,回头还怪项目组慢。我自己是项目负责人,夹在流程和交付中间特别难受,想砍节点又怕出事担责任,到底哪些环节能砍、砍到什么程度是安全的?
先分级再砍节点,不要一刀切。按金额和风险分三档:金额小、只涉及单一部门、周期不超过一个月的,走简易立项,项目负责人加一个业务负责人双签即可;金额中等或跨两到三个部门的走标准立项;金额大、跨三个以上部门或涉及外部合同的才进评审会。
然后做两件事:一是把串行改并行,技术可行性、预算、法务这类征询同时发出,提前约定两个工作日内不回复视为无异议,避免所有人等最慢的那一个;二是逐个节点问一句“这个节点能不能独立否决立项”,不能独立否决的就是信息传递型节点,改成知会即可,不需要等签字。
我们踩过最典型的坑是把“部门领导知会”和“部门领导审批”混在一张单子上,结果每个部门都以为必须等自己领导表态。目标口径建议定成:简易档从提报到立项通过不超过三个工作日,标准档不超过七个工作日,评审会固定每周一次,避免随机等待。
2. 项目成员是跨部门借调的,绩效不在我手上,不听指挥怎么办?
我是项目负责人,但成员的年终评价是我部门领导之外的另一个部门领导打分的,我说话基本没分量。催进度只能靠刷脸和请吃饭,时间长了特别累,也不好意思一直找人家领导告状。这种情况到底有没有结构性的解法?
先判断是没意愿还是没授权,两者的解法完全不同,靠个人关系解决结构性问题是带过几个跨部门项目之后最贵的教训。
可执行的做法有三层:第一层在立项时就锁定承诺,把每个成员的投入比例(比如每周二十小时)、起止时间、交付物写进立项单,由双方部门负责人在立项会上当场确认,这份确认是后续一切追责的唯一依据,事后补签不算;
第二层建立双周投入反馈机制,每两周由你给成员所在部门负责人发一句极简反馈,只写按承诺投入与否、交付是否达标,不评价态度,进入对方部门的内部过程记录,你不改人家绩效,但你的反馈会影响绩效;
第三层对关键路径上的成员争取部分考核权重,一般百分之十到二十就够了,不必全部拿过来,拿到全部反而会让原部门放手不管。判断什么时候该升级:某个成员连续两个双周周期投入低于承诺的百分之七十,就升级到双方部门负责人层面谈,不要再在群里催,群里催只会把管理问题伪装成态度问题。
3. 落地清单怎么设计才不会沦为一堆打勾的形式主义?
我们部门做过好几版 checklist,刚推的时候大家填得挺认真,两个月后就变成清一色打勾,附件一个都没有。老板觉得是执行不到位,但我觉得可能是清单本身有问题,想知道怎么改才能让人真的愿意用。
清单失效通常不是执行者懒,而是设计出了问题,我改过三轮之后总结出四条。第一,把勾选项改成证据项,不要写“需求已确认”,写“需求确认记录链接加签字人加日期”,没有链接就勾不上,这一条改完效果最明显;第二,条目控制在七到十二项,超过十五项就没人真看,大家只会从上往下划;
第三,只在有真实后果的节点用清单,比如立项评审、上线前、验收,其余节点用看板状态表达就够了,到处都放清单等于哪里都不重要;第四,每条清单项必须落到一个具体的人,写成“部门负责”就等于没人负责。
我们自己的做法是立项清单只留九项,其中四项必须上传附件才能提交,改完之后立项单一次性通过率从不到一半提到八成以上,而填单时间反而缩短了,因为不用来回补材料。
4. 怎么衡量立项流程优化有没有真的起作用?
流程改完之后老板问效果怎么样,我只能说感觉顺畅了,然后就没有然后了。想找几个能拿出来说的指标,但又怕指标选错了反而把大家带偏,比如只盯着审批时长,会不会逼着审批人闭着眼签字?
这个担心是对的,单一指标一定会被博弈,所以建议用四组口径,而且上线之前先把基线测出来,不然改完没法对比。第一组是周期,看从需求提出到立项通过的中位天数,不要用平均值,个别超长单会把平均值拉歪,同时看百分之九十分位,这个反映的是最堵的那条路。
第二组是返工,看立项单被打回重提的比例,并且把原因拆成材料不全和决策变化两类,前者是流程问题,后者是业务问题,混在一起看会得出错误结论。第三组是评审效率,看单次评审会的决议率,也就是当场有明确结论的议题数除以总议题数,低于百分之六十说明前置材料没准备好或者参会人不对。
第四组也是最关键的后验指标,立项后三十天内发生重大变更的项目占比,重大变更定义为范围或预算变动超过百分之二十,这是流程质量最真实的反映。观察周期建议八到十二周,前两周的数据一定有新鲜感偏差,别急着下结论。
另外提醒一句,如果审批周期缩短了但三十天变更率同步上升,那不是优化成功,只是把风险从流程前端推迟到了执行阶段。
文章包含AI辅助创作:项目负责人管理方法大全:项目成员项目立项流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283317
读者评论
试过类似的15分钟预立项,前两个月确实管用,第三个月就变成走形式的“提前通个气”。我的体会是它能不能活下来,取决于有没有人真的敢在会上说“这个先别做”。如果预立项的结论永远只是“回去把材料完善一下”,那它很快就会被绕过,跟加一个审批节点没区别。
关于“没有工具承载的流程三个月必退化”,我同意一半,但也有点警惕。我们把立项搬进某项目管理平台后状态流转是规范了,可字段越加越多,填一份要四十分钟,一线干脆先在群里聊完再上去补录。工具解决的是留痕和查询,信息本身准不准,还是靠人。
