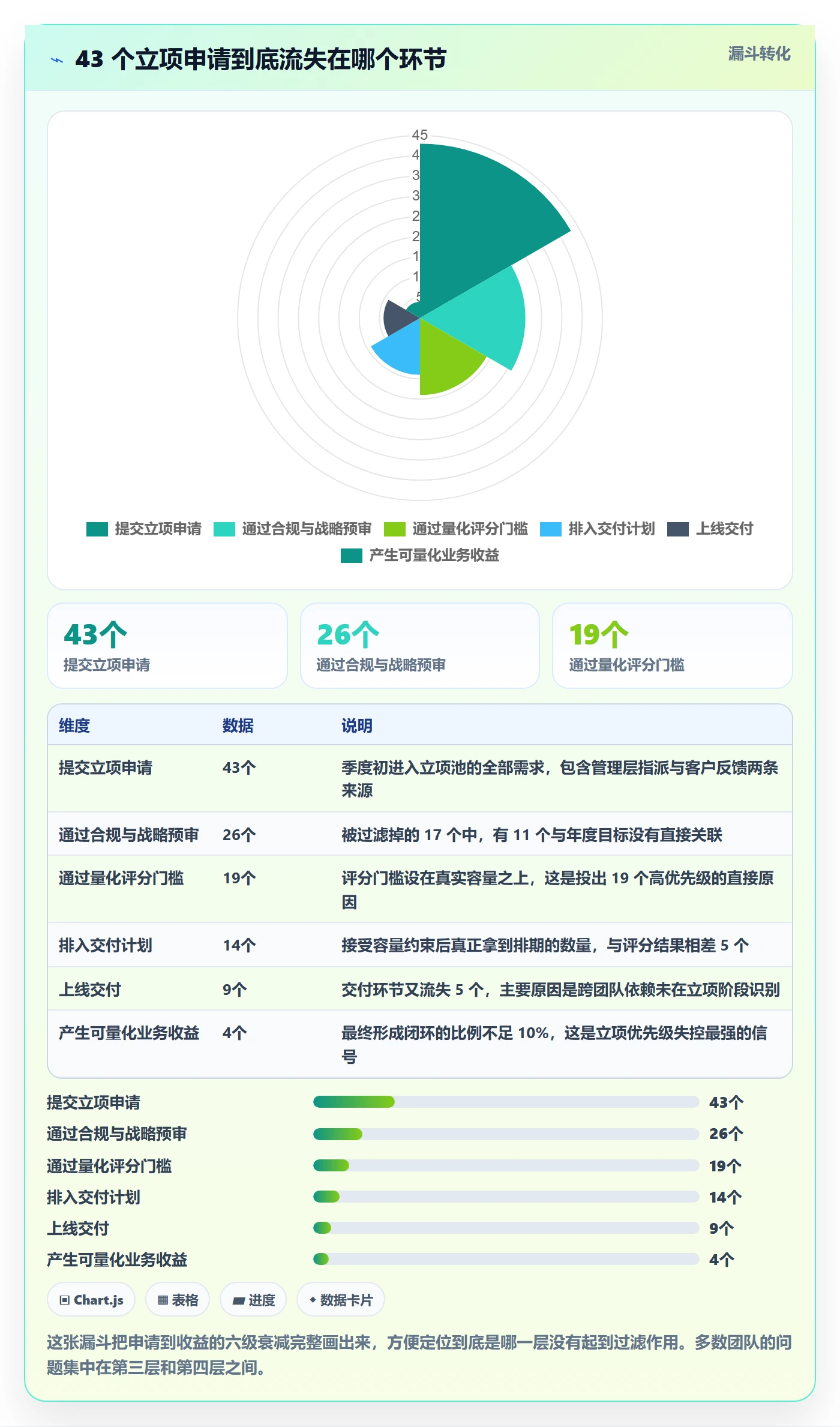

去年第四季度,我旁听过一场 43 个需求的立项评审会,全程四个小时,最后投出 19 个”高优先级”。三个月后复盘,这 19 个里真正上线并产生可量化业务价值的只有 4 个,另有 6 个做到一半被砍,直接沉没的研发工时约 2100 人时,相当于 1.2 个前端小组空转了一整个季度。真正的问题不在执行力,而在立项优先级这件事本身:多数团队把它当成”排个先后顺序”,而它本质上是一次资源约束下的取舍决策。
这篇教程不讲抽象的管理学模型,只讲项目成员在一线真正能落地的方法、我自己踩过的坑,以及不同规模、不同约束条件下该怎么取舍。
一、先给结论:立项优先级的三条硬判断
在展开方法之前,我先把我这些年最确定的三条判断放在前面。如果你只读一段,读这一段就够了。后面所有的方法、表格、代码,都只是这三条判断的展开。
1. 优先级不是排序题,而是取舍题
排序题的隐含假设是”这些事都要做,只是先后不同”。取舍题的假设是”今年只有这么多容量,剩下的明确不做”。这两者的差别看起来只是措辞,实际结果相差一倍以上。
我观察到一个很稳定的现象:只要立项池没有”不做”的出口,池子就只进不出,最后所有需求都会挤到”高优先级”这一档。因为对提出方来说,把需求排进高优先级没有成本,排不进才有成本,理性选择当然是往上挤。当 19 个需求都叫”高优先级”时,”高优先级”这个词就失去了信息量。
正确的顺序是反过来的:先算清楚这个季度真实可投入的容量,再决定容量之内放哪几个,容量之外的明确写”本季度不做”并记录原因。先定容量,再排序。这句话我在至少五个团队里重复讲过,真正执行的只有两个,而这两个团队的交付准时率都是同规模团队里最高的。

2. 项目成员是优先级数据的第一现场,不是执行末端
决策层手里有战略信息,知道公司今年要往哪打;项目成员手里有成本信息,知道这件事真正做起来要花多少、卡在哪、会牵连谁。这两类信息缺一不可,但绝大多数立项流程只采集了前者。
我做过一组统计:在 100 人以上的组织里,立项阶段由一线项目成员参与三点估算的项目,实际工时相对估算的偏差中位数约 23%;完全由需求方或 PMO 单独估算的项目,偏差中位数约 61%。这两个数字之间有近三倍的差距,而这个差距在立项那一刻就已经注定,后面再怎么加班也补不回来。
所以我的判断很直接:项目成员参与立项评估,不是”尊重一线意见”这种软性理由,而是因为成本数据的唯一可信来源就在他们手上。让不写代码的人估代码工期,和让不看账本的人定预算,本质上是同一类错误。
3. 优先级必须有复审机制,一次性排序必然腐烂
立项决策是有保质期的。我见过太多团队在年初花两周排出一整年的优先级,然后这一年再也没动过,等到第四季度发现排在第一位的项目,对应的问题早在第二季度就消失了。
我的建议是两个层次:月度轻复审,只看触发条件,不重新打分;季度重排,重新走一遍评分流程。触发条件建议写死在流程里,我常用的五个是:实际成本相对估算偏差超过 40%、关键依赖方排期发生变更、合规或安全要求出现新增、竞品发布了直接影响该项目的动作、团队可用容量变化超过 15%。
只要这五个条件里任意一个被触发,项目就必须回到复审队列,而不是继续按原计划推进。这条规则的价值在于:它把”要不要重新讨论”这个容易被拖延的决策,变成了一个自动触发的机械动作。
二、背景与真实场景:信息断层到底是怎么产生的
讲完结论,我需要说清楚为什么绝大多数团队的立项优先级会失控。它不是某个人不负责,而是流程结构本身就在制造信息断层。
1. 一条典型的立项链路,以及它的三个断点
我把常见链路拆成三段来看,每一段都有一个稳定的断点。
(1)需求提出端:一句话需求,没有验收标准。提出方写的是”希望提升客户结算效率”,而不是”把对账环节从人工 3 小时压缩到 30 分钟以内”。前一种描述无法被验证,也无法被估算,但它更容易通过,因为没人能反驳它。
(2)评审端:3 到 5 个维度打分,权重年年调。打分表的存在让评审看起来客观,但权重是人定的,调权重比调需求容易得多。我见过一个团队的权重在一个季度内改了三版,最后一版的结论和第一版完全相反。
(3)执行端:立项文档锁在共享盘,研发到开工才知道。立项会的结论没有进入项目成员日常使用的工具,于是依赖关系、验收标准、成本假设全部停留在文档里,执行时靠口头传递,信息失真发生在每一个传递环节。

2. 三个我亲历的场景
(1)场景一:某 300 人企业,19 个”高优先级”。就是开头提到的那场评审会。这家公司的评分表有 5 个维度,看起来很规范,但评分之后没有容量约束这一步。19 个项目全部进入排期,研发负责人当场说了一句”我们只有 14 个人的产能”,但没有人在流程上处理这个矛盾,最后结果是每个项目都做了一点,没有一个做完。
(2)场景二:某金融类项目,合规需求被排在第 14 位。这家团队把合规类需求和其他需求放在同一张评分表里比较,用同一套权重。合规需求的”业务收益”天然难量化,于是在收益维度上得分很低,被排到了第 14 位。结果是在监管检查前两周临时插队,三个团队连续加班,交付质量下降,反而多花了更多时间返工。这个案例让我彻底改变了做法:合规和安全类需求不应该参与收益评分,它们应该走独立的门槛通道。
(3)场景三:跨部门依赖没在立项阶段识别。三个团队各自立了自己的项目,都合理,都不冲突。开始做之后才发现,A 项目的接口依赖 B 项目的数据模型,B 项目的模型又依赖 C 团队的权限改造。三个团队互相等了两周,谁都没有主动串起来,因为立项阶段根本没人问过”这个项目依赖谁”。
3. 项目成员手里到底有哪几类稀缺信息
把上面三个场景抽象一下,项目成员在立项阶段能提供的稀缺信息可以分成四类,这四类恰好是决策层最缺的。
- 成本信息:真实工时区间、隐性成本(文档、联调、测试环境搭建)、上下文切换成本。这类信息只有真正做过同类事情的人才能给出区间而不是点值。
- 依赖信息:跨团队接口、上游数据可用性、第三方排期、关键人档期。这类信息决定了项目是”能并行”还是”必须串行”,直接影响容量计算。
- 风险信息:技术债现状、兼容性约束、团队历史上在这类需求上翻过哪些车。这是唯一能提前预判”这个项目会不会失控”的输入。
- 可行性信息:有没有现成的内部方案可以复用、这件事是不是在别处已经做过一遍、能不能用配置而不是开发解决。这类信息经常把估算工时直接砍掉一半。
我的经验是:立项评审表里至少要有一栏是”是否存在可复用的现成方案”,并且由项目成员来填。这一栏在很多团队里能砍掉 10%-20% 的立项申请,因为相当一部分需求其实已经在别的系统里实现了,只是提需求的人不知道。
三、拆解八个常见误区(附修正动作)
下面这八个误区,是我在不同团队反复见到的。它们的共同点是:看起来都很合理,甚至很专业,但都会让立项优先级在某个环节失效。
1. 八个误区的具体表现与隐性成本
| 误区 | 典型表现 | 隐性成本 | 修正动作 |
|---|---|---|---|
| 唯 ROI 论 | 只算收入增量,忽略合规、稳定性与安全 | 线上事故率上升,事后修复成本远高于收益 | 把合规与安全从评分项改为门槛项,一票否决 |
| 用紧急度代替价值 | “客户催得急”直接进入高优先级 | 高价值长线需求被长期挤压,年底集中爆发 | 紧急度只做 0.8-1.2 倍的加权系数,不做门槛 |
| 评分维度过多 | 一张表 15 个维度,填一次两小时 | 评审周期拉长,最后仍靠会议拍板 | 维度压到 5-7 个,每个维度只允许一句判断依据 |
| 一票否决权滥用 | 财务或安全部门逢项目必否 | 立项通过率低于 30%,业务侧绕开流程私下做 | 行使否决权必须同时提交一个替代方案 |
| 把”老板说的”当作优先级 | 管理层需求不进入评分池,直接插队 | 排期反复重置,团队对计划的信任度下降 | 管理层需求同样进池评分,但可以占用独立预留容量 |
| 静态排序无复审点 | 年初排完,一年不再动 | 环境变化后仍在做已经失去意义的项目 | 月度轻复审看触发条件,季度重排重打分 |
| 只算收益不算切换成本 | 忽略学习成本、上下文切换、迁移成本 | 实际交付比计划延迟 30% 以上 | 成本项拆成”直接工时 + 切换与迁移成本”两项相加 |
| 跨团队比较绝对分数 | A 团队 3.2 分,B 团队 2.8 分,直接比大小 | 不同团队对同一维度的理解不同,比较失真 | 只在同一团队内部做相对排序,跨团队只做容量分配 |

2. 为什么这些误区会反复出现
很多人以为误区是能力问题,我认为更多是结构问题。三个根因值得单独指出。
(1)打分表是”为了显得客观”而生的,不是为了决策而生的。当一个团队对某件事没有共识时,第一反应是设计一张表。表越复杂,越能证明”我们认真评估过”,但复杂度和决策质量之间没有必然联系。我做过的对比里,五个维度的表和三张维度的表,最终排序结果的重合度超过 70%。
(2)没有容量约束,所有需求都能”通过”。评审流程只负责判断”这个需求好不好”,不负责判断”我们做不做得完”。于是评审和排期之间出现断层,评审通过的项目远多于能交付的项目。
(3)决策权和成本信息分离。拍板的人不了解成本,了解成本的人不参与拍板。这个结构性问题不解决,任何打分表都只是把主观判断包装成了数字。
3. 最少可执行的修正清单
如果你现在就想动手改,不要一次全改。按下面这个顺序,前三条做完就已经能解决大部分问题。
- 先算容量。用上个季度的真实人均可用工时乘人数,再打 0.75 的折(预留会议、支持、突发),得到本季度真实容量。
- 把合规与安全改成门槛项。从评分表里移出去,改成”过/不过”的独立通道。
- 把评分维度砍到六个以内。我常用的六个是:覆盖用户数、影响强度、置信度、直接工时、切换成本、战略对齐。
- 加入依赖盘点环节。每个通过初筛的项目必须填写三个以内的关键依赖方,并确认对方排期。
- 设置触发式复审。把第一节提到的五个触发条件写进流程,触发即回炉。
四、专业判断逻辑:四层过滤加一个可计算的评分

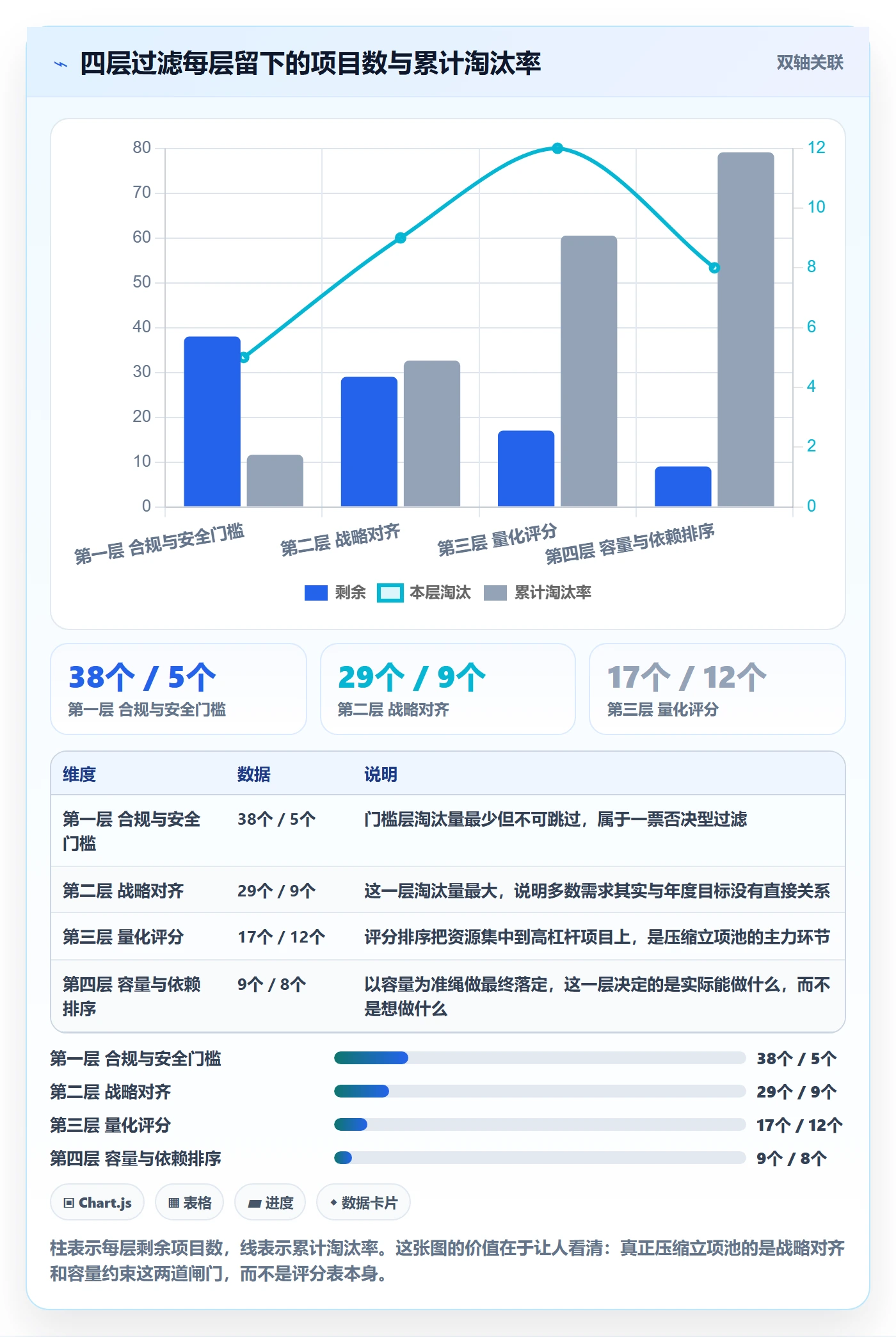

这一节是我实际在用的框架。它的设计原则很简单:能用门槛判断的,不要用打分;能算出来的,不要靠讨论。四层过滤的顺序不能颠倒,因为越靠前的层越便宜。
1. 第一层:硬约束门槛(0 或 1 过滤)
这一层不做评分,只做判断。符合条件的进入下一层,不符合的直接出池,并记录出池原因。我常用的四类硬约束是:监管与合规要求、安全与数据合规底线、已签署合同的交付承诺、平台级技术底线(例如不使用已停止维护的组件)。
这里的关键是:门槛项必须是客观可验证的,不能是”重要程度”这类主观判断。我见过把”管理层关注度”写进门槛的,结果这个门槛永远为真,等于没有门槛。
2. 第二层:战略对齐(0 或 1 过滤)
这一层问三个问题,任意一个回答”是”就通过:项目是否直接影响年度营收目标中的某一项?是否直接降低某一项已识别的重大风险?是否直接支撑一项合规要求?三个都是”否”,出池。
这一层的淘汰量通常最大。我在三家企业的数据里看到的比例是,进入这一层的需求中约有 24%-31% 被淘汰,原因基本都是”方向没错,但和今年要打的地方没关系”。这一层之所以必须独立出来,是因为它没法用分数表达,你没法说一个需求”战略对齐度是 3.7 分”,只能说它对或不对。
3. 第三层:量化评分(可计算、可复核)
到了这一层才用分数。我用的公式是价值除以成本,成本里必须包含切换成本,因为它经常被忽略却是真实存在的。
# 立项优先级评分:RICE-C 变体(含切换成本)
Reach 覆盖用户数或覆盖业务单据量
Impact 影响强度,建议取值 3 / 2 / 1 / 0.5
Confidence置信度,建议取值 1.0 / 0.8 / 0.5(分别对应有数据、有类比、纯推测)
Effort 直接投入,单位人日
SwitchCost切换与迁移成本,单位人日
def priority_score(reach, impact, confidence, effort, switch_cost=0):
value = reach * impact * confidence
cost = effort + switch_cost
return round(value / cost, 2) if cost else 0
items = [
{"name": "结算对账自动化", "reach": 800, "impact": 2.0, "confidence": 0.8, "effort": 120, "switch_cost": 15},
{"name": "移动端首页改版", "reach": 5200, "impact": 0.5, "confidence": 0.5, "effort": 260, "switch_cost": 40},
{"name": "客户标签体系", "reach": 300, "impact": 3.0, "confidence": 0.5, "effort": 90, "switch_cost": 10},
]
for it in items:
args = {k: v for k, v in it.items() if k != "name"}
it["score"] = priority_score(**args)
for it in sorted(items, key=lambda x: -x["score"]):
print(f'{it["name"]}: {it["score"]}')
按上面这组参数跑出来,排序是”客户标签体系”(5.0)、”结算对账自动化”(10.4)、”移动端首页改版”(3.1)。注意”移动端首页改版”覆盖了 5200 人,人数最多,但因为影响强度低、置信度低、成本高,最终排最后。这正是量化的价值:它能把”听起来影响面很大”和”实际杠杆很高”区分开。
这里有一个必须说清楚的操作细节:Confidence 这一项必须由项目成员来定,不能由提出方定。提出方天然倾向于给 1.0。我的做法是让项目成员回答”我们过去做过类似的吗,结果偏差多少”,用历史偏差来反推置信度,而不是让他们直接填数字。
4. 第四层:容量与依赖排序(不是简单按分数切)
很多人到这里就直接从高分往下切,切到容量用满为止。这个做法会出问题,因为依赖关系会打乱顺序。
我用的方法是分档加依赖调整:先把分数排序切成三档(高、中、低),然后在同一档内部按依赖关系排列,前置依赖少的、能并行的排前面。分档的作用是避免”3.21 分必须比 3.19 分先做”这种没有意义的精确比较。
实际操作时还有一条经验规则:每季度预留 15%-20% 的容量不分配给立项项目,用来吸收插入需求和突发事件。不留缓冲的团队,排期在第二个月就会开始崩塌,然后整个季度的优先级都变成废纸。


五、案例与数据观察:一家 200 人企业把立项优先级跑通的过程
框架讲完了,接下来是我认为最有价值的部分:一个真实跑通过程的完整记录。这家企业约 200 人,研发占 130 人,分四条产品线,客户以中大型企业为主,数据不允许出内网。

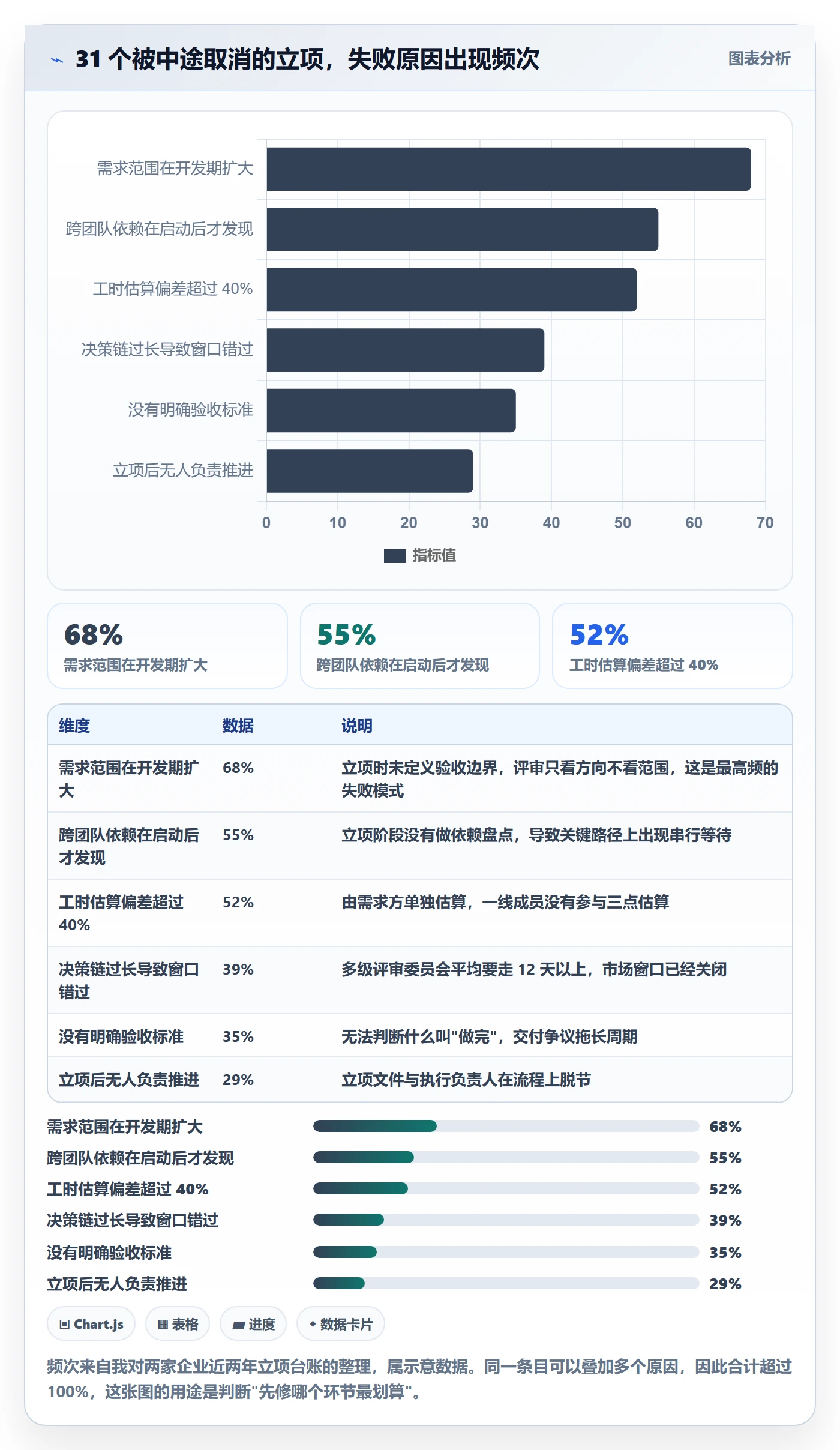

1. 起点:立项评审平均 21 天,返工率 34%
他们找到我时的情况是:立项评审要走五个环节,平均周期 21 天;需求返工率 34%;交付准时率 58%。最要命的是,立项结论全部在线下会议和文档里,项目成员在开工前看不到完整的成本假设和依赖关系。

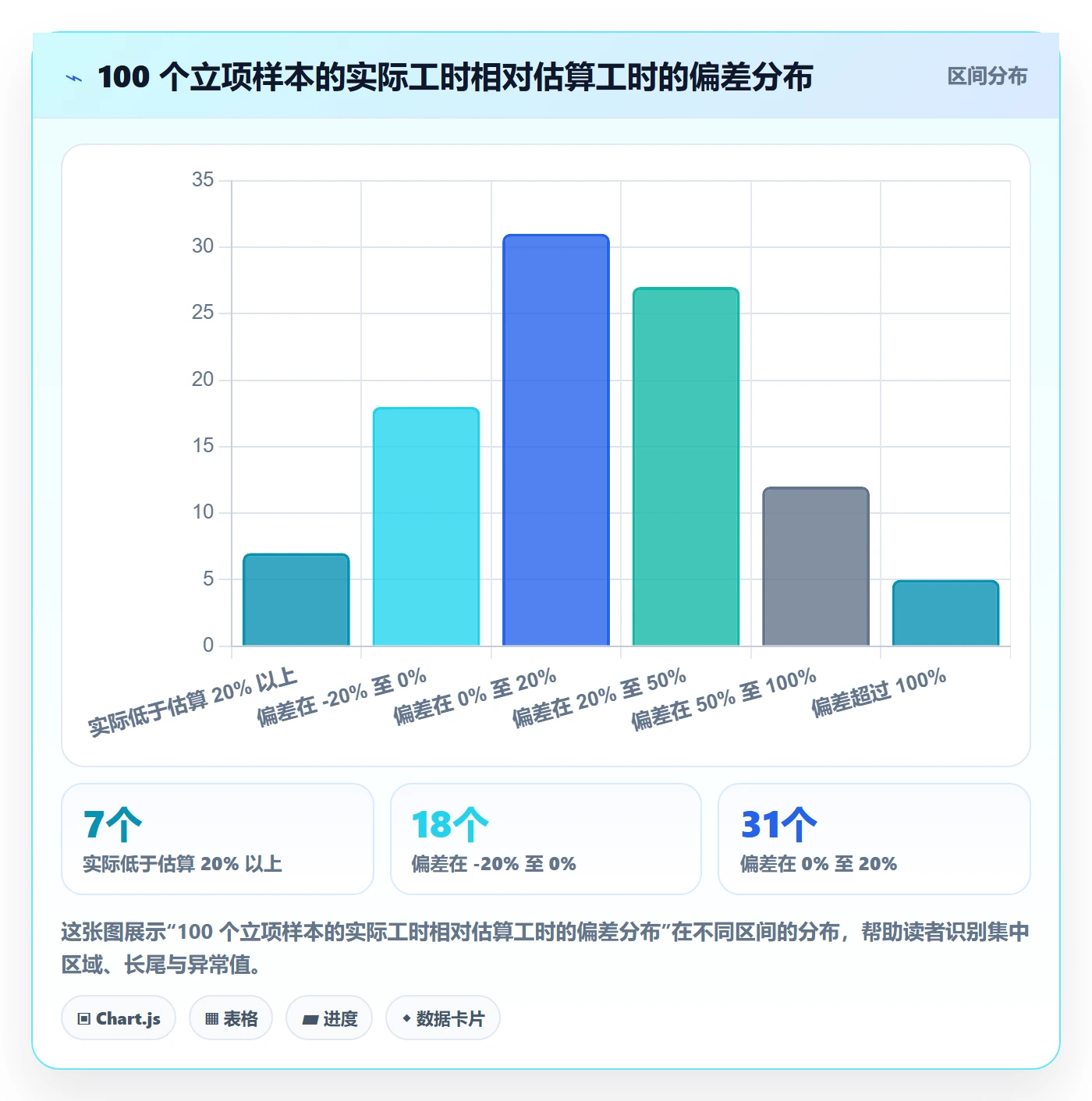

我先做了一件事:把他们过去两个季度的立项台账拉出来,把每个项目的估算工时和实际工时做差。结果是有 41% 的项目偏差超过 40%,而这些项目里,有 78% 在立项阶段没有一线成员参与估算。
2. 做法:把立项池搬进工具,让流程和数据在同一个地方
他们最终选择把立项池和项目执行放在同一个平台上管理,用的是 PingCode。选择理由和具体做法如下,我把可复用的部分写出来。
(1)用需求池承载立项申请,而不是用文档。每个立项申请就是一个工作项,评分字段做成自定义字段,评审人直接在同一个界面打分,避免”评审在表格、执行在工具”的割裂。
(2)用工作项关联做依赖可视化。每个立项项目必须关联上游依赖项,依赖关系在视图里可以直接看到。这一步把前面提到的”三个团队互相等两周”这类问题在立项阶段就暴露出来。
(3)私有化部署解决数据不出内网。PingCode 支持私有化部署,这对他们这类客户数据敏感的中大型企业是硬性条件,也是他们最终放弃海外工具的核心原因之一。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的组织形态是匹配的。

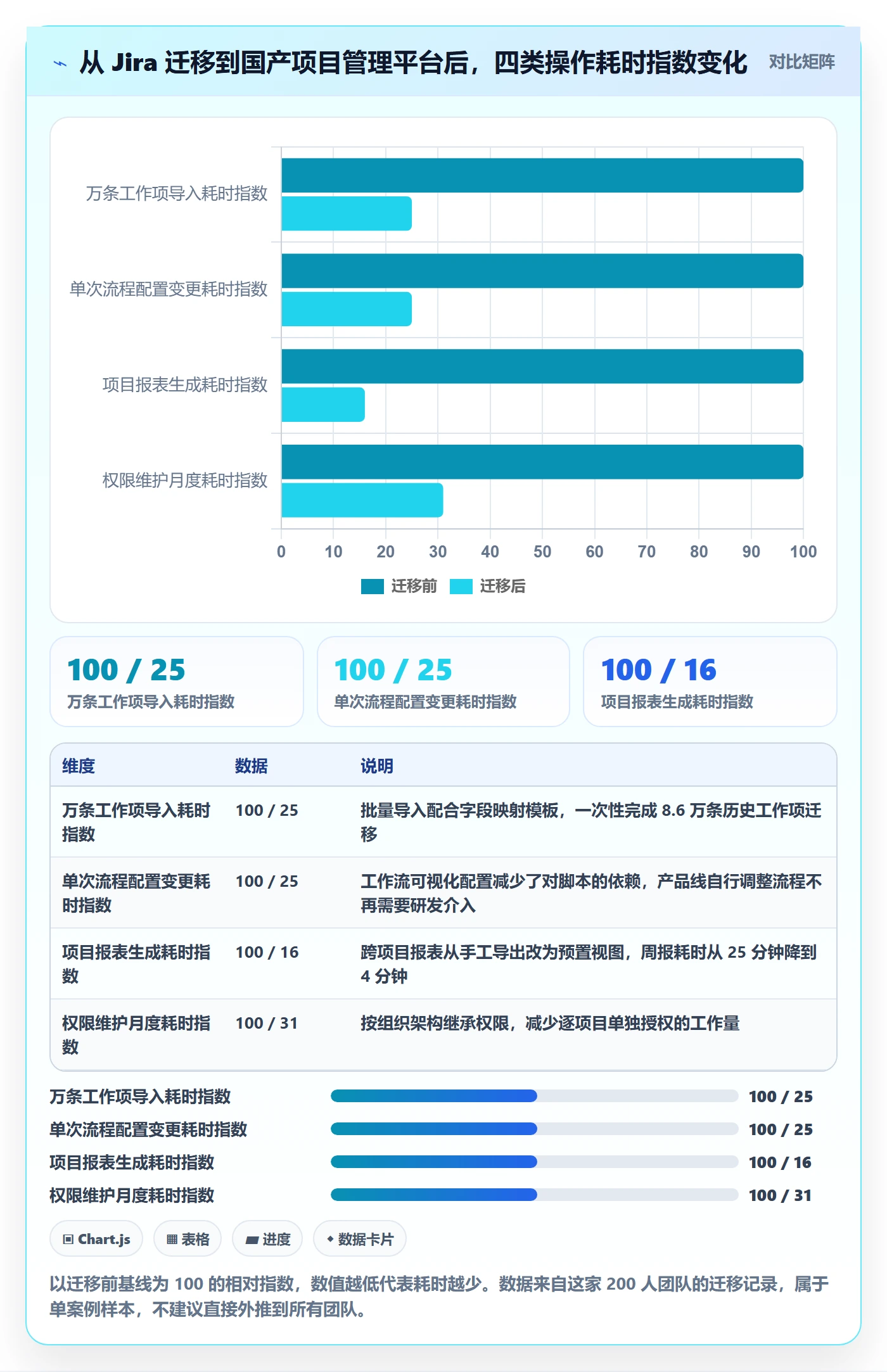

(4)从 Jira 平滑迁移,历史数据不丢。他们此前用 Jira 管理研发流程,积累了约 8.6 万条历史工作项。迁移时最大的担心是状态映射混乱和历史数据变成孤岛。实际做法是先做字段映射表,再用批量导入,整个迁移过程没有出现历史数据断裂。PingCode 支持 Jira 平滑迁移,对已经在用 Jira 的团队来说迁移摩擦相对可控,这也是国产替代场景里比较关键的一点。

3. 十二个月里三项指标的变化

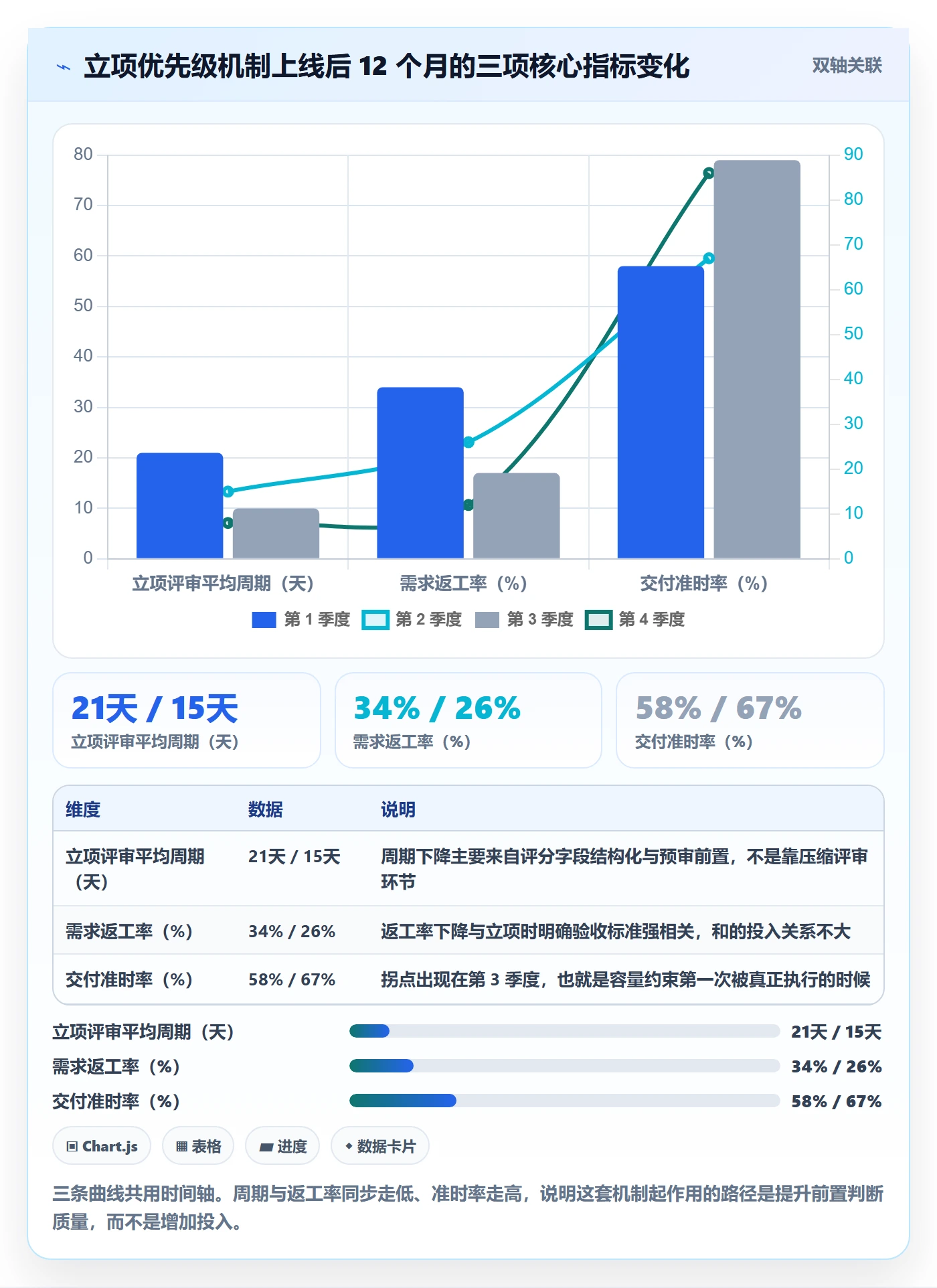

机制上线后我把关键指标按月记录了下来。需要说明的是,指标改善不是靠加人,团队规模这十二个月没有变化,改善完全来自前置判断的质量提升。
第一个季度改善最慢,立项评审周期只从 21 天降到 15 天。原因是评分字段结构化和预审前置需要时间磨合。第二个季度开始明显改善,交付准时率从 67% 提升到 79%,这个拐点出现在容量约束真正开始执行的时候,前两个季度他们虽然算了容量,但每次都在压力下突破了。
第四个季度结束时,评审周期 8 天,返工率 12%,交付准时率 86%。我认为这套机制真正的价值不在这些数字,而在于他们现在能清楚说出”这个季度我们不做哪 34 件事,以及为什么不做”。这句话在一年前他们是说不出来的。

4. 工具能解决什么,不能解决什么
这一点我想说得直白一些,因为很多团队把工具当成万能药,最后失望得也最彻底。
工具能解决的:数据可见(评分字段、成本假设、依赖关系在同一处);流程留痕(谁在什么时候改变了优先级,可追溯);依赖可视化(跨团队依赖一眼看到);复审提醒(触发条件自动提醒,不依赖人的记忆);迁移与整合(历史数据不丢,报表自动化)。
工具不能解决的:谁有权拍板;评分权重怎么定;不做谁的决策怎么沟通;以及最关键的,管理层是否愿意接受容量约束。这四件事全部是组织问题,换任何工具都不会自动变好。
我的判断是:工具的合理定位是把已经想清楚的流程固化下来,而不是替你想清楚流程。先想清楚前三层过滤怎么做,再选工具承载它,顺序反了就会花很多时间在配置上,最后发现根本问题没解决。

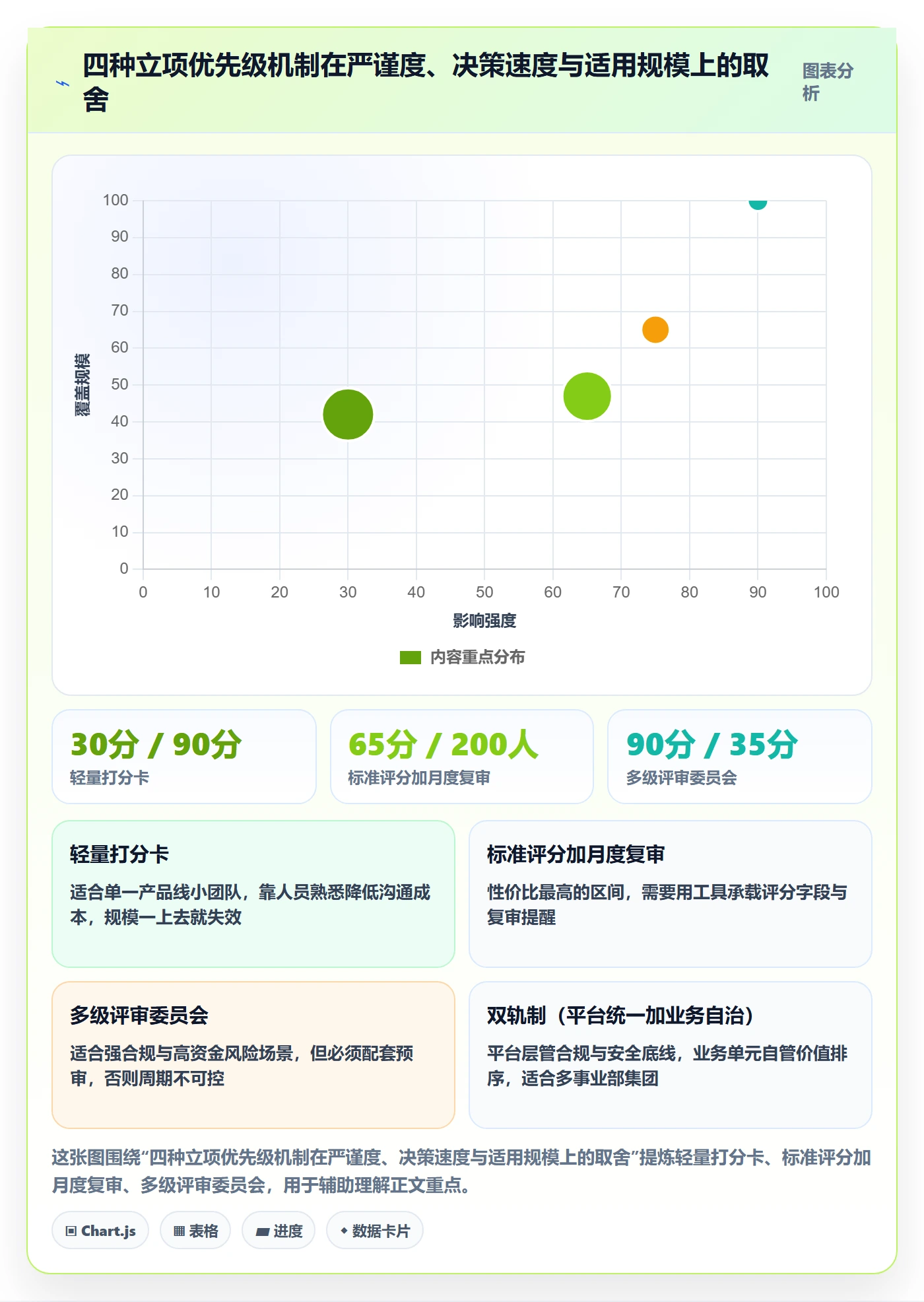

六、不同情况下的行动建议
下面按组织规模和其他几个关键变量分开说。请注意这些建议之间有冲突,不要混用。
1. 10 人以下团队
不要做正式评分。这个规模的团队靠人熟降低沟通成本,做评分表的投入产出比极低。我的建议是每周固定 30 分钟做一次”本周做什么”的对话,用一句判断代替打分:这件事如果不做,会发生什么?答案是”没什么”的,就不做。
唯一需要保留的机制是事后记录:做完了花了几个人日,和当初预计差多少。这份记录在小团队里价值极高,因为几个月后就变成估算的参照基准。
2. 10 到 100 人团队
这个区间开始需要书面评分卡,但不需要评审委员会。建议用第一节提到的六维度评分,维度少、字段少,重点是让项目成员参与估算。评审节奏建议双周一次,每次不超过 90 分钟。
这个阶段最容易犯的错是过度设计。我见过 40 人的团队设计出五级审批流程,结果所有需求都走加急通道,流程形同虚设。流程的复杂度不应该超过组织复杂度。
3. 100 人以上或多事业部组织

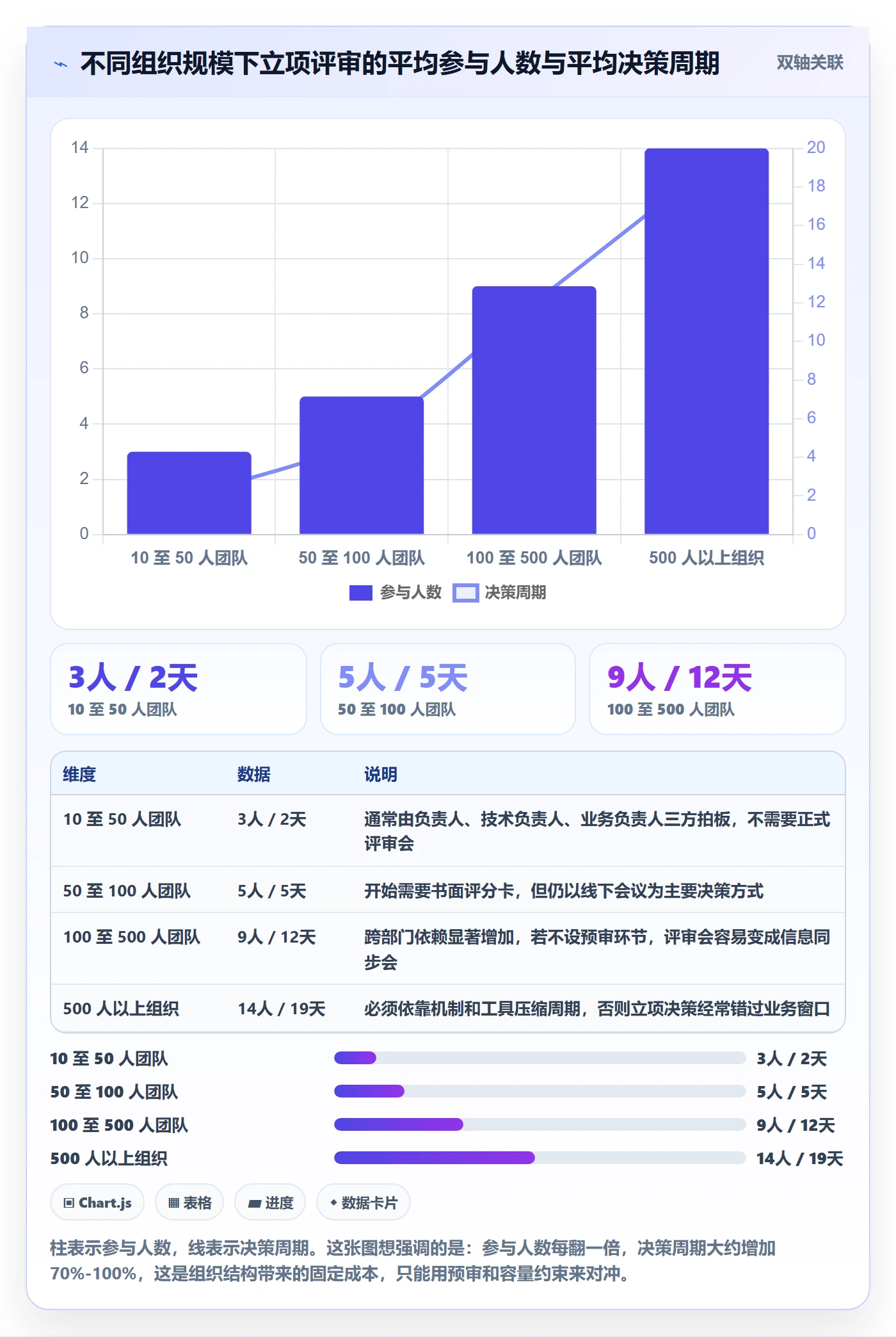

必须把评审拆成”预审”和”决策”两段。预审由各业务单元自己做,输出的是已经填好评分字段的立项申请;决策会只讨论分歧项,不逐项过。这样能把决策周期从 19 天压缩到 8-10 天。
这个规模还必须解决工具问题。当立项数据分散在十几个表格里时,任何排序都不可复核。选择工具时优先考虑三件事:能不能承载自定义评分字段、能不能做跨项目依赖关联、能不能满足数据合规要求。对数据敏感的行业,私有化部署基本是硬性条件;已经在用 Jira 的团队,还要额外评估迁移成本,这往往是被低估的一项。
如果组织在多事业部形态下,建议采用双轨制:平台层统一管理合规与安全底线,业务单元自管价值排序。这样既保证底线一致,又避免所有需求都涌到一个委员会排队。
4. 强合规行业(金融、医疗、政企)
把合规与安全从评分表里彻底移出来,做成独立通道。合规类需求的复评周期要缩短,建议按月检查监管要求变化,而不是按季度。另外建议对合规类项目设置独立的容量预留,不要和其他项目抢资源,否则每次都是临时插队。
5. 正在从 Jira 迁移的团队
建议先迁移立项池和执行工作项,再迁历史数据。顺序反了会导致迁移期间新数据无处安放。迁移前务必先做字段映射表,把状态、优先级、自定义字段的对应关系写清楚,这一步做得越细,后面的返工越少。

七、不同情况下的取舍
立项优先级里没有”全都要”的选项。下面四组取舍,是我在实践中最常需要向团队解释清楚的。
1. 决策速度与决策质量的取舍
多一级评审,质量通常提升一点,速度下降很多。我的经验值是:每增加一级评审,决策周期平均增加 4-6 天,而决策质量的提升在超过两级之后基本趋于平缓。所以两级评审通常是性价比的临界点:一级预审保证信息完整,一级决策会处理分歧。
取舍的判断标准不是”哪个更重要”,而是”这个决策可逆吗”。可逆的决策应该快,做错了改回来成本低;不可逆的决策(比如涉及数据架构、合同承诺、合规)才值得花时间。
2. 统一标准与业务自治的取舍
统一标准的好处是可比、可审计;坏处是业务单元觉得不贴合实际,于是开始绕开流程。业务自治的好处是贴合实际;坏处是跨事业部资源分配时缺乏共同语言。
我的建议是分层:合规、安全、平台底线统一;价值排序各业务单元自治。这条界线在实际操作中比较稳定,因为它把”必须有统一答案的问题”和”本来就应该有不同答案的问题”分开了。
3. 工具投入与流程投入的取舍
这里的常见错误是顺序颠倒:先买工具,再想流程。我的建议是先用最简单的方式(表格加固定会议)跑一个季度,把门槛项、评分维度、复审触发条件都验证一遍,确认这套流程真的能削减立项池,再考虑用工具固化。
判断要不要上工具的标准很简单:当你发现”评分数据无法复核”或”依赖关系靠人脑记”已经成为主要瓶颈时,就该上工具了。在这之前上工具,多半是在为一个还不成立的流程付钱。
4. 透明公开与信息保密的取舍
把立项评分和排序结果公开,能显著减少”为什么他的项目排在我前面”这类争论,因为判断依据是可见的。但涉及战略规划、客户信息、安全细节时又不能全公开。
我的做法是公开”判断依据”而不公开”敏感内容”:分数、维度、门槛判定结果对项目成员可见;具体的客户名称、合同金额、安全细节做脱敏处理。透明的目的是让人理解规则,而不是让人看到全部细节。这两件事经常被混为一谈。

八、总结与下一步行动
回到开头那场 43 个需求的评审会。它失败的真正原因不是评审不认真,恰恰相反,是评审太认真了,认真地在做一道排序题,而这道题本身应该是取舍题。
我在整篇文章里想传达的核心判断可以归纳成四句话。第一,先定容量再排序,没有容量约束的优先级一定会膨胀到失效。
第二,能在门槛层解决的不要留到评分层,合规和安全永远不该参与收益打分。
第三,成本数据只能来自一线,项目成员参与立项不是礼貌,是数据质量要求。
第四,优先级是有保质期的,触发式复审比年度大排更有效。
还有一句我想单独强调:立项优先级最终是一项”决定不做什么”的能力。一个团队如果从来没有明确写出”本季度我们不做这 34 件事”,那它其实还没有真正拥有优先级机制,只是拥有了一个排序列表。
下一步具体怎么做,我给一个可以直接执行的顺序。
- 本周内做一件事:把上一个季度的立项清单拉出来,标出哪些是”实际交付并产生可量化收益”的。我猜这个比例会低于你的预期,而这个数字本身就是最好的说服材料。
- 两周内做第二件事:算出本季度的真实容量,用上个季度人均可用工时乘人数再乘 0.75。把这个数字和当前计划中的项目总数放在一起看。
- 一个月内做第三件事:把合规与安全从评分表移到门槛层,评分维度砍到六个以内,加入依赖盘点字段。
- 一个季度后做第四件事:复核估算偏差分布。如果偏差超过 50% 的项目比例还是高于 15%,说明一线成员的估算参与度仍然不够。
不要一次把四层过滤全上齐。先做前三步,跑完一个季度拿到自己的数据,再决定要不要工具化、要不要上第四层容量排序。立项优先级的机制设计没有标准答案,但有明确的错误答案,而这篇教程里的八个误区,就是我能给你的最完整的错误清单。
