项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

2024 年初,我受邀给一家 600 人规模的 SaaS 公司做项目治理诊断。翻开他们上一年的立项台账:全年正式立项 41 个,年底真正交付并达成原定目标的只有 17 个,另有 9 个在年中悄无声息地停掉了,连一份正式的终止记录都没有。更让我意外的不是数字本身,而是管理层的反应,CEO 认为问题出在”执行团队不给力”,而三个业务负责人异口同声地说”立项的时候就没说清楚要什么”。

这个场景我见过太多次。绝大多数企业的立项失败,不是失败在执行阶段,而是失败在立项那一天:目标不可证伪、授权没有边界、度量口径各说各话。项目负责人被推上台的时候,手里拿的其实是一份”看起来完整、实际上无法交付”的立项书。

下面这套方法,是我在过去几年里帮不同规模企业做立项改造时反复打磨出来的,包括判断逻辑、常见误区的拆解方式、具体案例数据,以及不同规模企业该怎么取舍。如果你正在负责一个即将立项或刚刚立项的项目,这篇内容可以直接对照使用。

一、核心结论:立项落地的四个判断

先把结论摆出来。如果你只记得四句话,我希望是下面这四句。它们不是口号,而是我在复盘失败项目时反复验证过的判断依据。

1. 立项的本质是压缩不确定性,不是拿到预算

很多管理者把立项等同于”争取资源”,于是立项书的写法就变成了向上汇报的修辞学:愿景宏大、收益模糊、风险一笔带过。这种立项书能通过评审,但它没有降低任何不确定性。

真正优秀的立项,产出是一份”可以被推翻的假设清单”:我们假设客户愿意为 X 付费、假设现有系统的接口能在 3 周内打通、假设关键岗位有 2 个人可以投入 60% 工时。每一条假设都标注验证方式和验证时间点。项目推进的过程,就是逐条证实或推翻这些假设的过程。

2. 落地靠三根柱子:授权、口径、护栏

立项通过之后,项目能不能落地,取决于三件事是否在开工前就定好。

  • 授权:谁有权批准范围变更,谁有权叫停项目,谁只能知情。
  • 口径:什么叫”完成”,什么叫”延期”,用什么数据说话。
  • 护栏:什么样的变更可以直接做,什么样的必须上会,什么样的直接拒绝。

这三样东西缺失,项目就会进入一种典型状态:所有人都在等别人拍板,所有数据都可以被重新解释,所有变更都能挤进来。

3. 治理强度应该匹配不可逆程度,而不是匹配预算金额

这是我最想强调的一条反常识判断。很多企业的立项审批流程按金额分级:50 万以下部门自批,50 万到 200 万走事业部,200 万以上上集团。这个逻辑看起来很合理,但它忽略了一个更关键的变量,这件事做错了还能不能退回来。

一个 300 万的营销活动做砸了,下个季度可以重来;一个 80 万的底层数据模型改造做错了方向,未来两年的所有报表都要跟着返工。前者金额大但可逆,后者金额小但不可逆,治理强度理应反过来。我在实际改造中,会把”不可逆程度”作为立项分级的首要维度,金额只作为第二维度。

4. 立项阶段最重要的产出,是一份能被别人挑刺的文档

立项文档的价值不在于”写得多完整”,而在于”能不能被别人挑出问题”。一份没人能挑刺的立项书,通常意味着没人真的看过。我在企业内部推行的一个硬性要求是:每个立项必须至少有一位非发起方的业务负责人签署”我理解并接受这个范围”。签字这个动作本身会逼着对方真的读一遍。

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

二、背景与真实场景:立项为什么会变成一场表演

要理解立项为什么会失败,得先看清楚大多数企业的立项究竟发生在什么样的场景里。我观察到的立项起点,大致可以归为三类,它们的失败模式完全不同。

1. 三类立项起点,三种失败模式

第一类是战略驱动型。通常由高层发起,比如”三年内把线上收入占比提到 40%”,于是衍生出一批数字化项目。这类项目的失败模式是”目标太大、切分太粗”:战略目标被直接当成项目目标,项目组拿着一个三年期愿景去做一个六个月的计划。

第二类是业务驱动型。由业务部门提出,比如”客服响应太慢,要上一套工单系统”。这类项目的失败模式是”方案先行”,需求方已经想好了要买什么产品,立项只是为这个方案补一份论证。真正的痛点反而没人再问。

第三类是合规与技术债驱动型。比如等保测评整改、数据库版本升级。这类项目往往预算清晰、目标明确,失败模式却是”被业务项目挤占资源”,因为没人觉得它紧急,直到出事。这一类尤其适合用”不可逆程度”来判断优先级。

2. 一次典型的立项翻车复盘

我印象最深的是一个零售企业的会员系统升级项目。立项书里写着”提升会员运营效率,目标是将会员复购率提升 5 个百分点”。项目投入 6 人、做了 7 个月,上线后复购率确实涨了 3.1 个百分点。

问题是,同期他们还做了两场大促和三波短信召回。复盘时没人说得清这 3.1 个百分点里有多少是系统的功劳。这就是目标不可证伪的代价:项目做完了,但你永远不知道它是否值得。

更麻烦的是,这个项目在立项时没有约定”如果做不成怎么办”。7 个月里,业务方换了两次需求方向,从”会员等级体系”改到”积分商城”再改到”私域社群”,每次都通过口头沟通确认,没有一次留下变更记录。项目负责人后来跟我说,他最崩溃的不是改需求,而是每次改完之后,没人承认那是”变更”。

3. 一组样本推演的基线数据

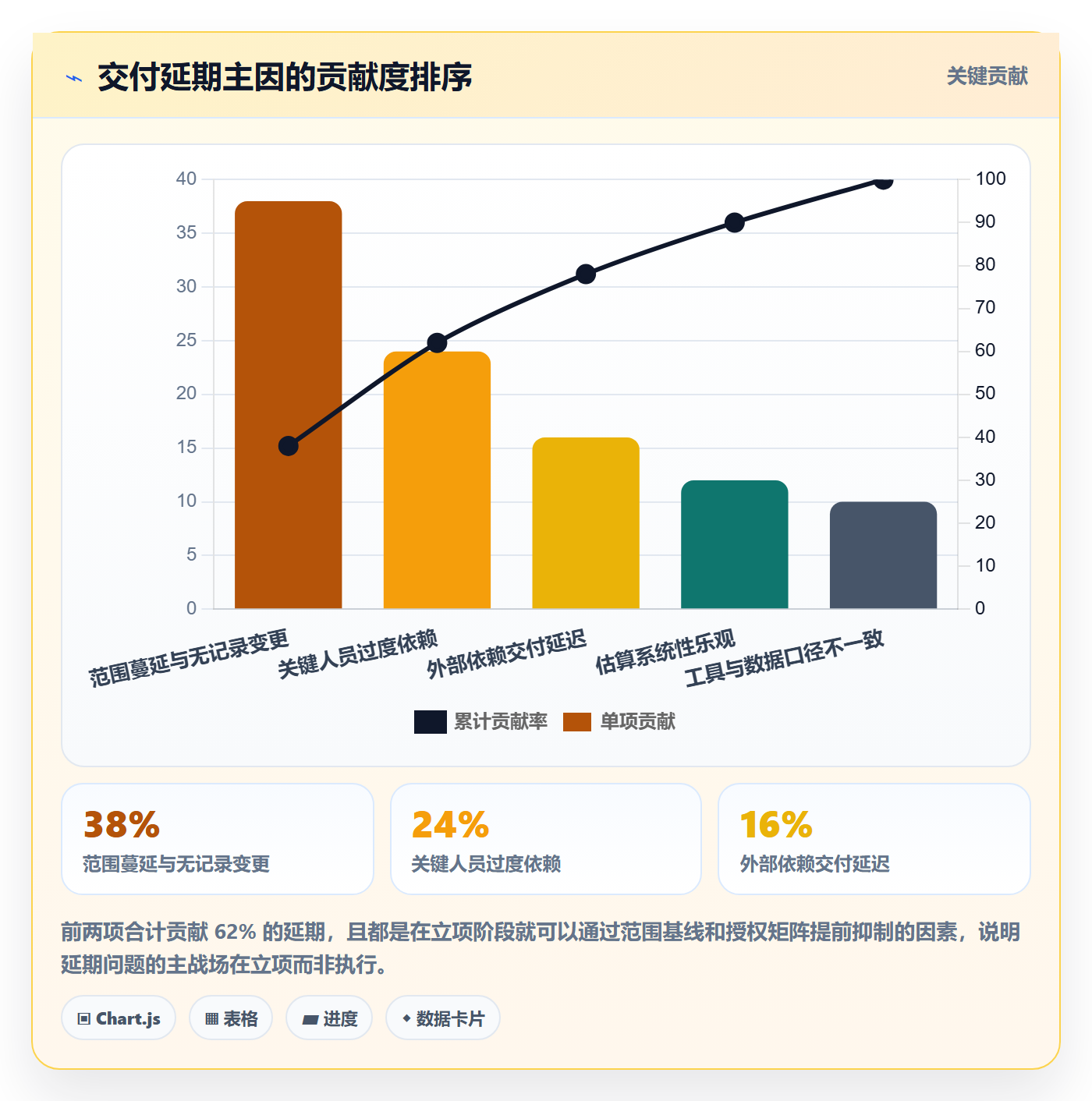

过去三年,我累计复盘过 60 多个跨部门项目的立项与交付数据(以下为样本推演数据,用于说明量级而非精确统计)。其中约 62% 的项目在立项阶段没有定义可量化的成功标准,约 48% 的项目在交付过程中发生过至少一次”没有走正式变更流程的方向调整”,约 35% 的项目在结项时无法提供完整的度量数据。

这些比例在不同行业会有浮动,但结构性问题高度一致:立项阶段省下来的时间,最终都会以返工和扯皮的形式加倍还回去。

三、拆解常见误区:六个看起来无害的习惯

下面这些做法,在绝大多数企业里都被视为”正常操作”,甚至被视为高效的表现。但它们恰恰是立项落地失败的根源。我按危害程度从高到低排列。

1. 把立项报告当成立项本身

立项报告是一种沟通文件,立项是一个决策过程。两者被混为一谈时,团队会花两周时间打磨 PPT 的排版和措辞,却只用 20 分钟讨论风险应对。

我做过一个粗略统计:在一家 1200 人的企业里,一次立项评审会的平均时长是 45 分钟,其中用于业务背景介绍的时间约 18 分钟,用于收益论证约 15 分钟,用于讨论风险与依赖的时间不足 4 分钟。这 4 分钟之后,项目就被批准了。

2. 范围”先写上,后面再改”

这是我见过杀伤力最大的一句话。它在立项时看起来是务实和灵活,实际上是把范围决策的成本全部推给了执行阶段。

关键在于,立项阶段变更范围的成本是”讨论”,执行阶段变更范围的成本是”返工”。两者的量级差三到五倍。一个在立项时花 3 天就能争论清楚的功能边界,到了开发中期可能需要 2 周重新设计加 3 周重写代码。

3. 把干系人管理等同于发通知

“我们已经抄送了所有相关方””每次周报都发给了大家”,这类表述我听到过无数次。但抄送不等于知情,知情不等于认同。

真正有效的干系人管理,是在立项时明确每个人属于哪一类:决策者、影响者、执行者、还是只需要被知会的人。四类人的沟通频率和内容完全不同。把影响者当知会对象,他就会在你最关键的节点跳出来反对。

4. 把排期当成承诺

排期是基于假设的预测,承诺是承担后果的保证。两者被混用,会制造出一批”被迫承诺”的项目负责人。

我见过一个典型场景:项目负责人给出”预计 4 个月”的估算,管理层在会上直接说”那就定 3 个月,你们加加班”。这个过程中没有人问过:3 个月的假设前提变了哪些?如果 3 个月做不完,我们砍范围还是砍质量?

5. 把工具上线当成流程落地

买了一套项目管理平台、把所有项目都建进了系统,管理层看板上终于有了实时数据,这是很多企业认为的”流程落地”。但工具只能承载流程,无法创造流程。

如果变更审批规则没定,工具里的审批流就只是一个点击动作;如果度量口径没统一,看板上的进度百分比就只是各自的自我申报。我在诊断中经常发现,同一套系统里,两个部门对”完成度 80%”的定义能差出一个月的工作量。

6. 立项会开成通报会

理想的立项评审应该是一个”收口分歧”的场合,把不同部门对目标、范围、资源的理解差异当场暴露并解决。但现实中,很多立项会变成了发起方的单向汇报,评审人出于礼貌或时间压力不做实质性质询。

判断一场立项会是否有效,有个很简单的标准:会上有没有人明确说”我不同意”。如果一场都没出现过反对意见,要么是项目太简单不需要评审,要么是评审机制失效了。

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

四、专业判断逻辑:立项落地怎么判断、怎么设计

讲完误区,接下来是方法。我把它压缩成一套可以在半天内跑完的判断逻辑,分为前置问题、核心产出、权力结构和变更护栏四个部分。

1. 三个必须回答的前置问题

任何立项讨论开始之前,我要求项目负责人先自己回答三个问题。答不上来就不要开评审会,因为会议只会掩盖空白。

  1. 为什么是现在?如果这个项目推迟 6 个月做,损失具体是多少?如果答不出损失,说明这件事不紧急,或者收益被高估了。
  2. 如果不做会怎样?这个问题用来过滤”别人都有所以我们也得有”的项目。真正的答案应该是一个具体的业务后果,而不是一句”会落后”。
  3. 谁有权说停?一个没有明确叫停机制的项目,本质上是一个不会结束的项目。这个问题必须在立项时就写在纸面上。

第三个问题尤其重要。我在实践中见过太多”僵尸项目”,明知道做不成,但因为没人愿意承担叫停的责任,于是一直挂着,持续消耗资源。

2. 立项四件套:把抽象判断变成可交付物

立项阶段的产出不应只有一份报告,而应该是四份互相约束的文档。它们的篇幅都不必长,但每份都必须有明确的责任人。

产出物 核心内容 建议篇幅 责任人
商业论证 为什么现在做、不做会怎样、收益的量级与验证方式 1,2 页 业务发起方
范围基线 本次做什么、明确不做什么、边界功能清单 1 页 项目负责人
授权矩阵 决策权、否决权、知情权的具体人和具体范围 1 页 项目发起人
度量口径 成功标准、过程指标、数据来源、统计频率 1 页 项目负责人 + 数据方

“不做什么”这一栏比”做什么”更重要。我要求这一栏至少列出三条具体内容,而不是一句”其他暂不涉及”。能被写进”不做”清单的内容,才是真正被排除掉的风险。

3. 授权矩阵:把决策权、否决权、知情权分开

传统的 RACI 矩阵在跨部门项目里经常失效,因为它把”负责”和”批准”混在一起。我更倾向于用一个三分法,简单但更贴近实际决策场景。

(1)决策权

能对范围、预算、排期做出最终决定的人,且只有一个。实践中这个角色通常是项目发起人或其明确授权的代表。如果出现两个决策人,项目就会在关键节点上僵持。

(2)否决权

不能推动项目前进、但可以在特定维度上叫停的人。典型例子是安全合规负责人对数据方案的否决权、财务负责人对超预算的否决权。否决权必须限定范围,不能给出无限否决权,否则项目会被无限期拖住。

(3)知情权

只需要了解进展、不需要参与决策的人。这一类的关键是控制沟通成本,用固定节奏的书面同步代替临时会议。

我在实际落地时,会把这三种权限做成一张不超过 15 行的表,附在立项文档末尾,连同生效日期一起发布。这张表的价值在于,当争议发生时,所有人都能立刻查到”这件事谁说了算”。

4. 变更护栏:分级而不是一刀切

很多企业的变更管理要么全放开,要么全卡死。全放开会导致范围蔓延,全卡死会导致项目失去应变能力。我推荐的是三级护栏设计。

  • 一级变更(项目组内消化):不改变里程碑、不增加外部依赖、工作量变动在 5% 以内的调整,由项目负责人直接决定并记录。
  • 二级变更(发起人审批):影响单个里程碑日期或增加 5%,15% 工作量,需要发起人书面确认,并同步更新范围基线与排期。
  • 三级变更(评审委员会):改变项目目标、增加超 15% 预算或工作量、引入新的重大外部依赖,必须重新走立项评审。

关键在于一级变更必须有记录。很多项目失控的起点,就是一批”小到不值得记录”的调整累积成了方向性偏移。记录不需要复杂,一条变更条目写清”改了什么、谁提的、为什么、影响多少”即可。

变更记录示例:
change_id: CR-2024-017

date: 2024-04-11

level: 二级

what: 会员积分规则由"按消费额"改为"按消费额+互动行为"

why: 运营侧发现纯消费额积分对低频用户无激励作用

impact: 工作量 +8%,用户端上线时间推迟 6 个工作日

approved_by: 业务发起人(张)

baseline_updated: yes

5. 度量口径的两级设计

度量最容易犯的错误,是把过程指标当成结果指标。”需求交付数””迭代完成率””缺陷关闭率”这些都是过程指标,它们能反映团队节奏,但不能证明项目有价值。

我的建议是每个项目至少定义一个结果指标和两个过程指标,并且明确规定数据来源和统计频率。结果指标回答”这件事值不值得做”,过程指标回答”我们现在走得顺不顺”。

度量口径示例(客户数据平台升级):
result_metric:

name: 报表平均生成时长

baseline: 8.2 秒

target: ≤ 3.0 秒

source: 生产环境 APM 采样,每日 09:00 自动统计

process_metric_1:

name: 数据任务失败率

target: ≤ 1.5%

process_metric_2:

name: 业务方取数请求响应周期

baseline: 平均 4.6 天

target: ≤ 1 天

report_frequency: 每周一自动推送至项目看板

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

五、案例与数据观察:一个 800 人制造企业的立项改造

前面讲的是方法,这一节讲一个具体落地的过程。这是我去年参与的一个项目,企业规模约 800 人,属于中大型组织,跨部门协作链条长,IT 与业务之间的立项摩擦尤其明显。

1. 改造前的状态

这家企业有 12 个业务部门,IT 团队约 60 人。改造前的情况是:业务部门提需求靠邮件和口头沟通,IT 部门用一套任务清单手工排期,需求确认平均需要来回 5 到 9 天。立项会每季度开一次,一次过 8 到 12 个项目,每个项目平均讨论时间不到 6 分钟。

最典型的问题是需求状态不透明。业务方不知道自己的需求排到了哪一步,IT 方不知道业务方的优先级是否还成立。两边都在等对方确认,平均每个需求在”等待确认”状态上停留 9.4 天。

2. 工具层怎么承载立项落地

方法和工具是两件事,但方法如果没有工具承载,通常撑不过三个月。这家企业最终选择了 PingCode 作为项目与研发管理平台,主要考虑三点:一是它面向中大型企业、支持复杂的跨部门协作与权限模型;二是支持私有化部署,符合他们对数据不出内网的合规要求;三是支持 Jira 平滑迁移,能承接原有的历史工作项数据。

在落地上,他们把前面讲的”立项四件套”直接映射到了平台的对象上:商业论证和范围基线沉淀为项目级说明与需求边界标签,授权矩阵落到角色权限配置里,度量口径则做成项目看板上的固定指标卡。

这个过程里最有价值的一点是:范围基线不再是一份静态文档,而是一个可以随时对照的工作项集合。新增需求如果不在基线内,系统会要求填写变更级别和审批人,一级变更自动记录、二级变更触发审批。这个机制把”变更记录”从一件需要自觉的事,变成了一件不做就绕不过去的事。

3. Jira 平滑迁移与私有化部署的两个关键考量

(1)迁移不是搬数据,是重定义工作项类型

他们在迁移时踩过一个坑:最初打算一比一保留原有的工作项类型结构,结果迁移过来之后发现,很多类型在这个团队里根本没有对应的实际流程。后来调整为”先定义流程,再映射类型”,把原来的 14 种工作项类型压缩到 6 种。

这个过程用到的迁移能力包括字段映射、历史状态转换和附件保留。我的建议是:迁移前先画一遍目标流程,再倒推需要哪些字段,最后才做数据映射。反过来做,会把历史包袱完整继承下来。

(2)私有化部署要提前评估运维成本

私有化部署对中大型企业、尤其是制造和金融类组织几乎是刚需。但它不是零成本的:需要有人负责版本升级、备份策略和监控告警。我的经验是,一个 500 人以上规模的私有化实例,至少需要 0.5 个运维人力做日常维护,版本升级最好按季度节奏规划,不要等到问题爆发才升级。

这家企业的做法是把升级窗口固定在每季度最后一个周末,提前两周做一次备份演练,升级当天由 IT 值班。执行了三个季度之后,升级过程已经变成标准化动作,不再需要额外协调。

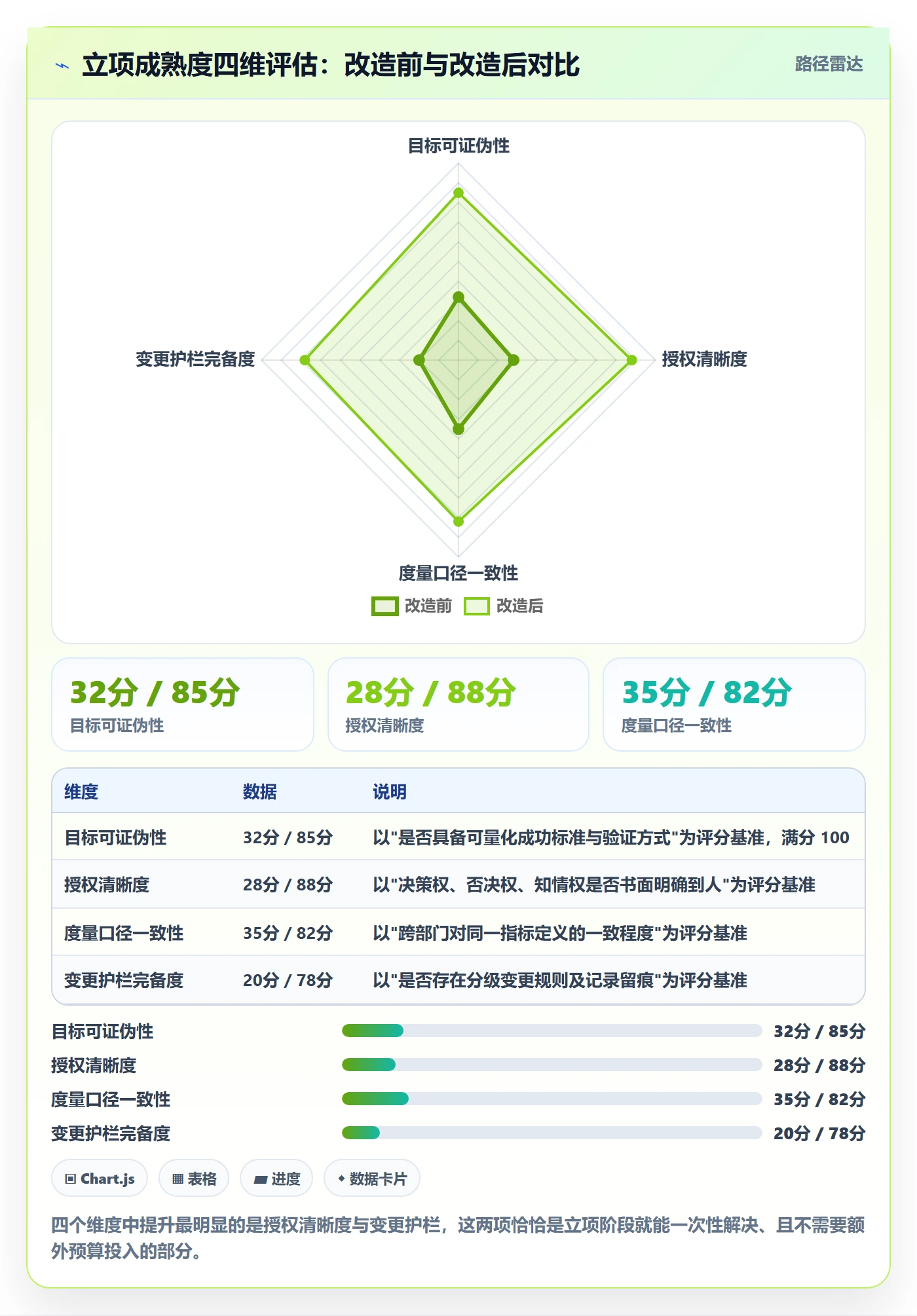

4. 12 个月后的数据变化

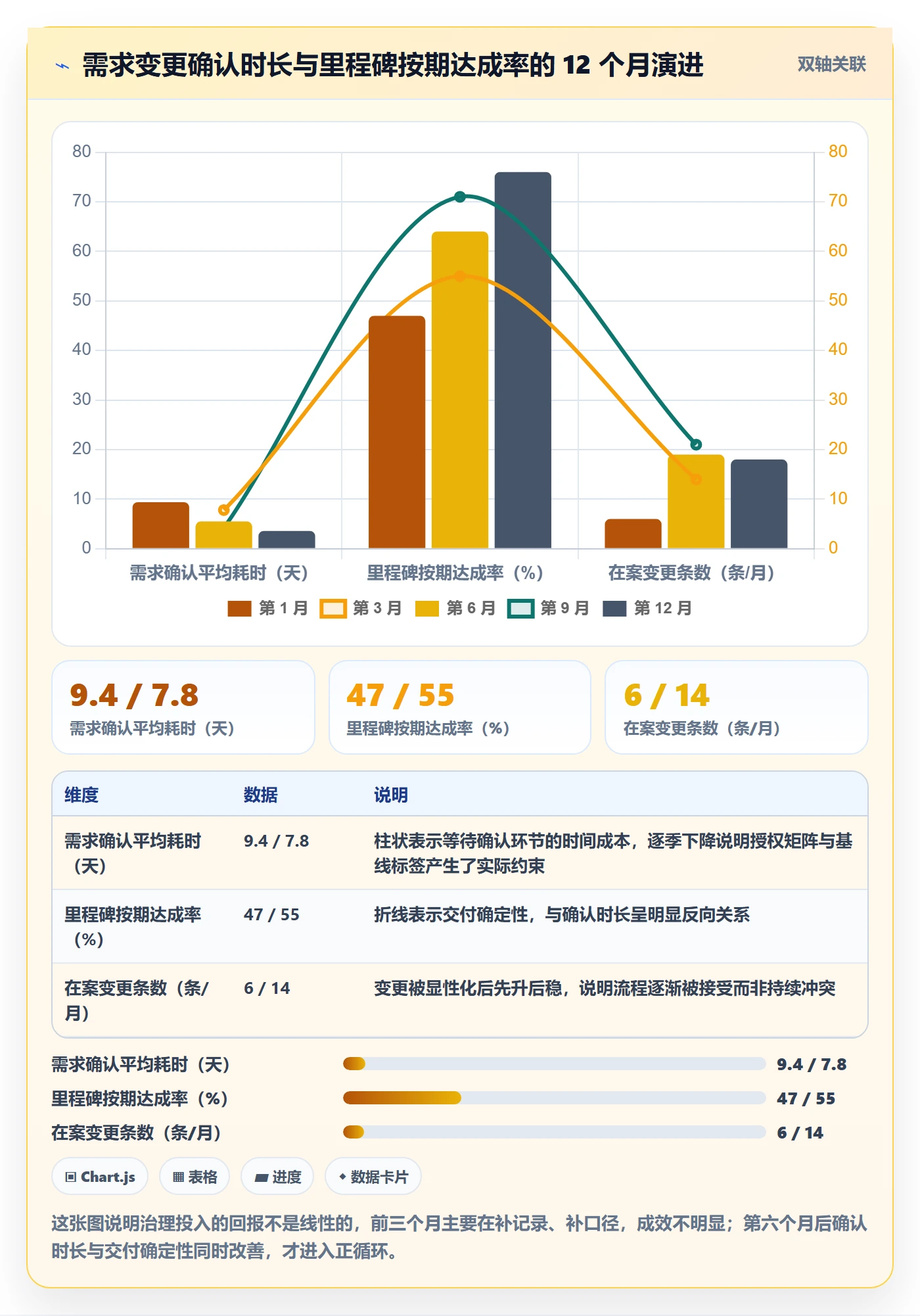

改造推行满 12 个月后,我拿到了几组对比数据(示意数据,来自该企业内部统计,用于说明量级)。需求从提出到确认的平均耗时从 9.4 天降到 3.6 天,立项评审会的平均讨论时长从 6 分钟提升到 22 分钟,里程碑按期达成率从 47% 提升到 76%。

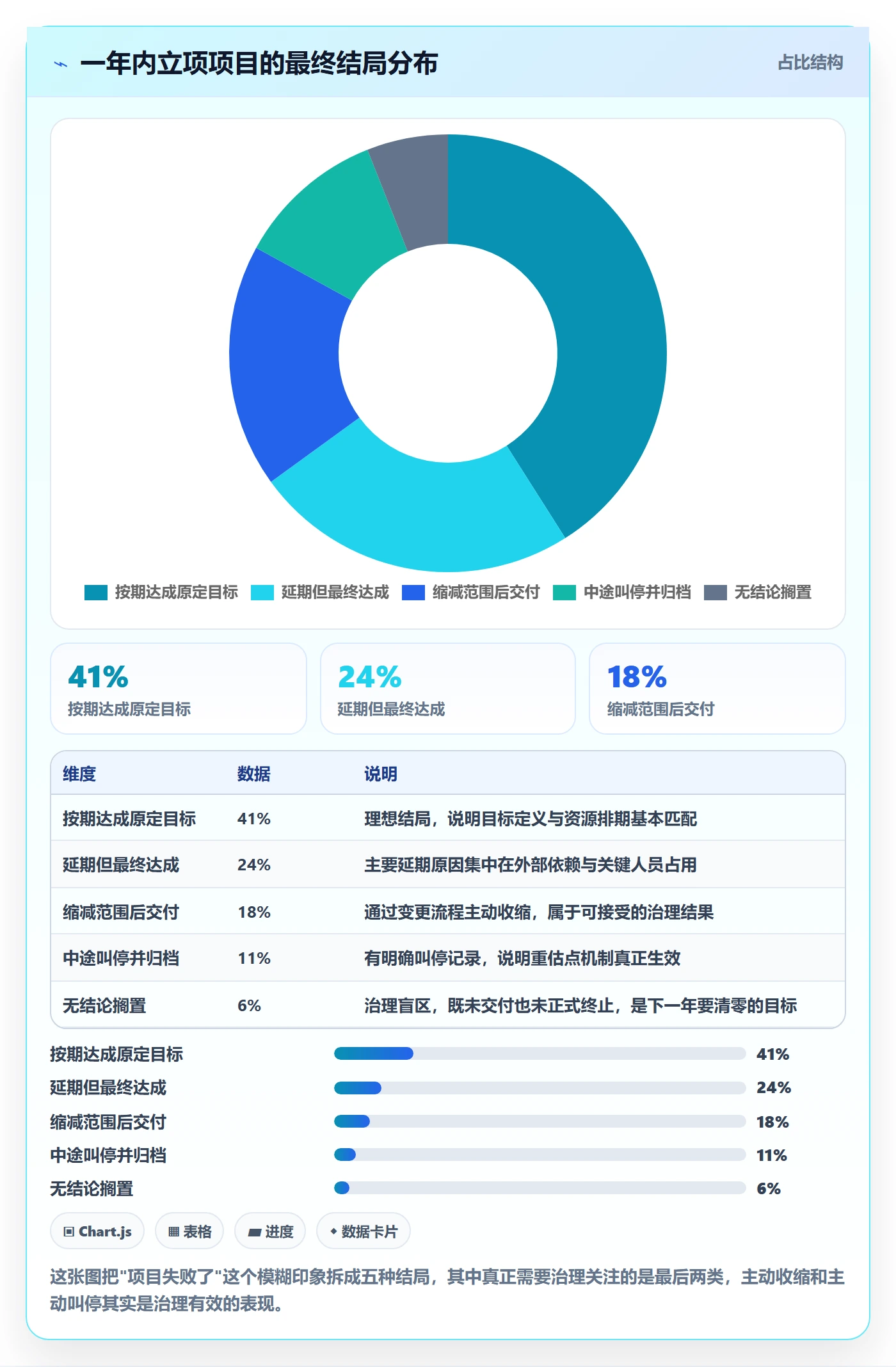

更值得注意的是变更数据:全年记录在案的变更共 213 条,其中一级变更 158 条、二级变更 44 条、三级变更 11 条。而在改造前,他们几乎没有任何变更记录。变更记录从 0 到 213 条,不是变更变多了,而是以前那些隐形的变更第一次被看见。

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

六、不同情况下的行动建议

同一套方法,在不同规模的组织里落地方式差别很大。下面按组织规模给出我认为最务实的起点。这些建议基于我参与过的实际改造,你可以根据自己的情况调整。

1. 50 人以下:只做两件事

这个阶段引入完整治理体系是自伤。我建议只做两件事:一是每个项目必须写清”不做什么”,二是每周固定一次 30 分钟的项目对齐会。

不需要立项评审委员会,不需要变更分级,不需要复杂系统。创始人或业务负责人本身就是决策权持有者,速度是最大的优势,除非项目不可逆程度极高。

2. 100,500 人:建立授权矩阵和变更记录

这个规模开始出现跨部门摩擦,最常见的症状是”事情卡在等确认”。建议优先做两件事:把决策权明确到具体岗位,以及建立最简的变更记录机制。

工具上可以开始使用统一的项目管理平台,但不要一次上太多模块。我的经验是先跑通”需求,任务,迭代”这条主线,三个月后再考虑测试管理和度量看板。

3. 500,2000 人:立项评审常态化,度量口径统一

这是方法收益最明显的区间。建议把立项评审固化为双周节奏,每个项目在评审前必须提交四件套,其中度量口径需要数据方会签。

工具层面,这个规模的组织通常需要支持复杂权限模型和私有化部署的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在角色权限、跨部门项目协作和 Jira 迁移支持上比较匹配这一阶段的需求。同时国产替代路径成熟,对于需要兼顾自主可控和迁移成本的团队是一个现实选项。

4. 2000 人以上:治理下沉,标准上收

这个规模的组织,最大的风险不是没有流程,而是流程太多、彼此冲突。我的建议是”标准上收、执行下沉”:集团层面统一立项模板、变更分级标准和度量口径定义,具体的评审节奏和执行方式由事业部自行决定。

关键是要有一个统一的平台承载数据,否则集团层面永远拿不到可比的进度数据。这一阶段跨事业部比较需求很强,平台的数据模型一致性比功能丰富度更重要。

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

七、不同情况下的取舍

任何方法都有代价。这一节讲清楚四组最常见的取舍,帮你在具体场景下做出有意识的决定,而不是被动接受默认选项。

1. 速度与治理:先分清可逆与不可逆

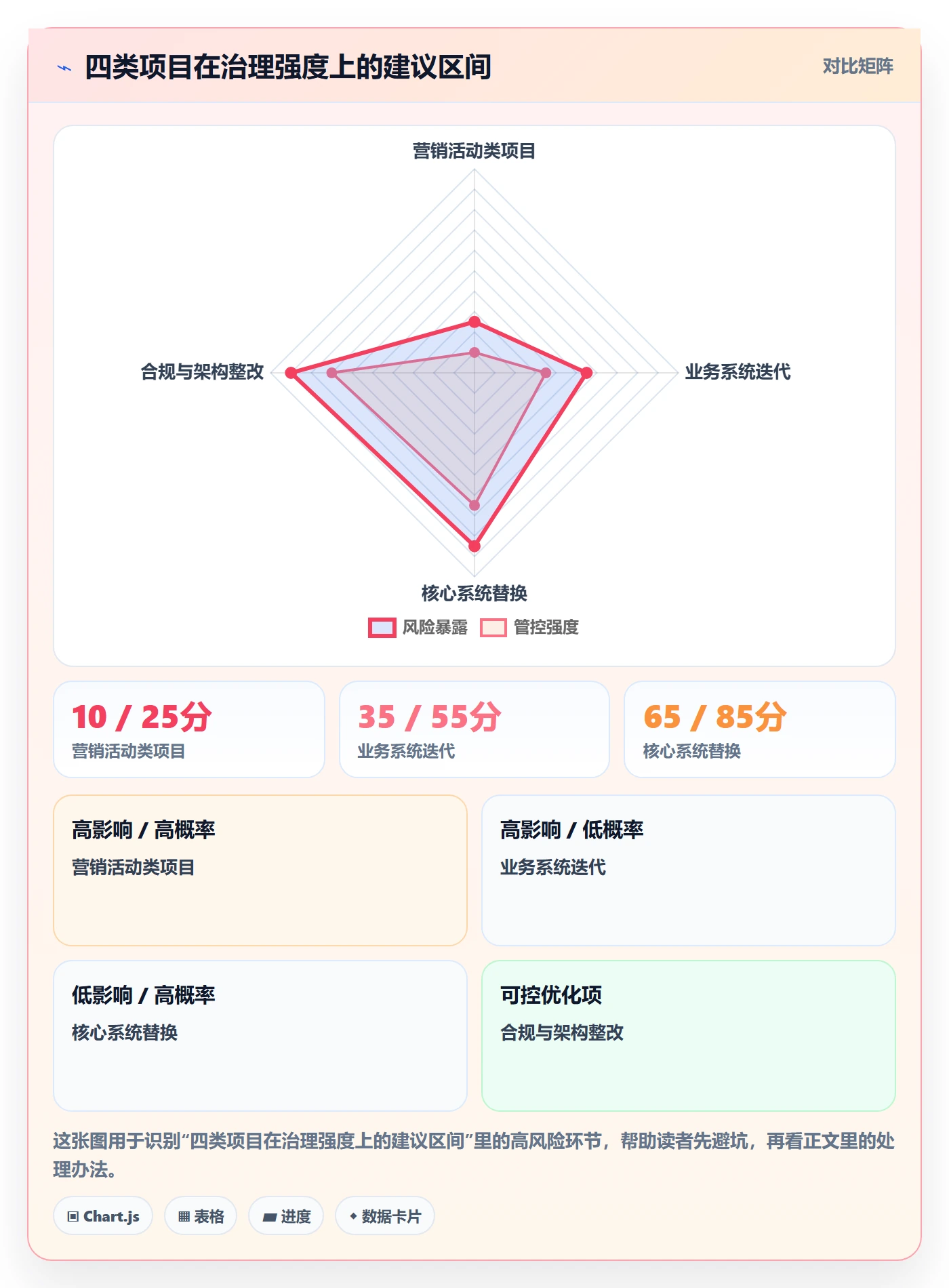

很多人把治理等同于拖慢速度,这个判断只对了一半。治理确实会增加前期时间,但它减少的是后期返工。真正的判断标准是项目的不可逆程度。

可逆的项目(营销活动、界面改版、短期试点)应该尽量轻治理,快速试错;不可逆的项目(数据模型、核心系统替换、合规架构)必须重治理,宁可前期多花两周。用同一套治理强度对待所有项目,是最大的效率浪费。

2. 自建与采购:看你的差异化在哪里

如果项目管理流程本身就是你的竞争力(比如你是做交付服务的公司),自建系统有其价值。但对绝大多数企业来说,项目管理是支撑职能,不是差异化来源。

我的判断规则是:如果一件事你能在三个月内做到行业平均水平的 1.5 倍,就自建;否则采购成熟产品,把精力留给业务本身。我在实践中见过太多自建项目管理系统最后变成一个没人维护的遗留系统。

3. 私有化部署与 SaaS:合规优先级决定选择

对比维度 私有化部署 SaaS 模式
数据可控性 数据完全留在内网,满足强合规要求 依赖厂商安全能力与合规资质
版本更新 需要自行规划升级窗口与验证 厂商统一推送,自动获得新能力
运维成本 500 人以上规模约需 0.5 人日常维护 几乎为零,由厂商承担
定制灵活度 可深度定制字段、流程与集成 受平台能力边界限制
适用场景 金融、制造、政企等强合规组织 互联网、服务业等追求快速迭代的组织

我的建议是:先确认合规底线在哪里。如果业务数据不允许出内网,那讨论就结束了,直接走私有化部署,然后老老实实把运维人力算进成本。如果合规允许,SaaS 在总拥有成本上通常更优。

4. 强流程与弱流程:跟着团队成熟度走

流程强度应该跟着团队的项目管理成熟度走,而不是跟着管理层的不安全感走。成熟度低的团队,强流程会变成形式主义;成熟度高的团队,弱流程会变成各干各的。

一个简单的判断方法是看变更记录的质量:如果团队能主动、准确地记录变更,说明可以适当放宽流程;如果变更记录长期为零或长期混乱,说明需要先收紧流程,把基础数据沉淀起来。

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

八、常见问题

下面这些问题来自我在企业内训和咨询中被问得最多的场景,回答尽量给判断而不是给原则。

1. 立项报告到底要写多长?

我的建议是正文不超过 3 页,附件不限。三页分别对应商业论证、范围基线、授权与度量。超过三页的部分,通常说明负责人还没有想清楚哪些是真正重要的。

关键不是长度,而是每一页是否有明确的判断句。”本项目的核心假设是 X,如果 X 在 6 周内未被验证,我们将暂停并重新评估”,这种句子比任何图表都有价值。

2. 公司没有 PMO,怎么推动立项规范化?

没有 PMO 不影响推行,只需要一个愿意当”第一位发起人”的项目负责人。做法是选一个近期要立项、且跨部门摩擦明显的项目,把四件套完整做一遍,然后在复盘时把差异数据拿出来。

用具体的对比数字说服人,比推一套制度更容易被接受。我见过最快的案例是三个月内从零到全公司推广,靠的就是一次成功的样板项目。

3. 老板拍板的项目,还需要走流程吗?

需要,但要换一种形式。老板拍板的项目通常不需要论证”要不要做”,但依然需要明确”做到什么程度”和”谁负责停下”。

我通常建议这类项目只补两页:一页范围基线(明确不做什么),一页授权矩阵(明确决策与叫停机制)。这两页能避免最多的执行期冲突。

4. 项目中途发现方向错了,该不该叫停?

判断标准是:继续投入的边际收益,是否仍然大于把资源转移到下一个优先级。这个问题在立项时就该定义好触发条件。

实操上,我建议在立项时约定一个”重估点”,比如投入达到总预算的 40% 时强制复盘一次。有约定的重估点,叫停就变成一个流程动作,而不是一次人事冲突。

5. 怎么判断是不是真的需要换项目管理工具?

先问三个问题:现有工具是否导致关键数据缺失?团队是否因为工具限制而放弃必要的流程?迁移成本是否能在 12 个月内通过效率提升收回?

三个都是”是”,才考虑更换。如果只是”用着不舒服”,那通常是流程问题,换工具解决不了。中大型企业在考虑国产替代时,可以重点评估私有化部署能力、历史数据迁移支持(例如从 Jira 平滑迁移)和权限模型复杂度这三项。

6. 立项数据怎么积累才有价值?

从最小集合开始:立项日期、计划完成日期、实际完成日期、变更条数、结果指标达成情况。这五个字段坚持记录一年,就能算出你自己的立项按期达成率和变更分布。

我建议每季度做一次汇总复盘,把数据和管理层看一次。没有反馈的数据不会被记录第二次。

项目负责人最佳实践:企业管理者项目立项落地方案,常见问题

九、总结与下一步:把立项变成一次真正的决策

回到最开始那家 SaaS 公司的问题。他们真正的困难不是执行不力,而是把立项当成了一道程序,而不是一次决策。41 个项目里,只有不到一半的人在立项时认真想过”这件事做不成会怎样”。

我想留给你的独特判断有三条。第一,立项的产出不是一份报告,而是一组可以被推翻的假设,假设写得越具体,项目就越安全。第二,治理强度要跟着不可逆程度走,而不是跟着预算金额走,这是大多数企业流程资源错配的根源。第三,变更记录从零到有,看起来是麻烦变多了,实际上是问题第一次被看见,这是所有治理改进的起点。

如果你准备下一步行动,我建议按这个顺序推进,不要跳步。

  1. 本周内为你手上的项目补一份”不做什么”清单,至少三条,发给业务方确认。
  2. 两周内明确决策权、否决权、知情权的具体人,形成一页纸的授权矩阵。
  3. 一个月内定义结果指标和两个过程指标,写清数据来源与统计频率。
  4. 三个月内建立最简变更记录机制,先记录不拦截,让问题显性化。
  5. 半年内做一次立项数据复盘,算出自己的按期达成率,再决定要不要加强治理。

这五步都不需要额外预算,也不需要引入新系统。它们唯一需要的,是项目负责人愿意在第一周多花三个小时把问题问清楚。这三个小时,通常能省下后面三个月的返工。

常见问题解答(FAQ)

1. 项目立项前,怎么判断这件事到底值不值得做?

我在一家两百人左右的制造企业做PMO,去年一年收到过37份立项申请,最后只有11个通过评审。很多申请书写得热血沸腾,但我一问「不做会损失多少钱」就卡壳了。所以我很想知道,有没有一套能快速筛掉伪需求的判断标准。

我现在的做法是先过三道筛子,再谈方案。第一筛是有没有明确的问题所有者,不是老板觉得要做,而是哪个业务部门的一号位愿意为结果签字,没有owner的立项我基本直接退回,去年退掉的26个项目里有19个死在这一条。

第二筛是收益能不能折算成钱或时间,口径要写死:比如「客服人均日处理工单从45单提到60单,按30人算,一年省下约XXX人天」,而不是写「提升效率」。第三筛是不做会怎样,如果答案是「也没事」,那它就该进需求池排队,而不是占用立项名额。

三筛都过了,再让财务和业务一起给一个ROI区间,乐观、中性、悲观三档都要有,中性档回本周期超过18个月的我一般建议先拆成小试点。这套筛子不保证选对,但能保证不把资源浪费在说不清价值的事情上。

2. 立项方案写得挺完整,为什么一落地就散架?该怎么拆才落地?

我们团队做过一版特别详细的立项书,四十多页,评审全票通过。结果三个月后进度才走了20%,各条线都说「以为别人在做」。我作为负责人挺受挫,一直想搞清楚,问题到底出在方案本身还是执行环节。

我的经验是,绝大多数散架不是执行不力,而是立项方案停在目标层,没有落到「交付物+责任人+验收口径」这三件套。我现在强制要求每个里程碑必须写清三样东西:可交付的具体产物,不是「完成调研」,而是「输出一份含30家客户样本的调研报告」;单一责任人,写一个名字而不是一个部门;

验收人和验收标准,明确谁签字算过。去年我负责的一个供应链系统项目,把上线拆成17个交付物,每个平均不超过8人天,逾期超过两天自动升级到我这里,最终比原计划只晚了4天。另外建议加一个很土但有效的动作:立项评审时让每个责任人口头复述自己的交付物和截止时间,说不清楚的当场改。

这一步能挡掉大概六成的后续扯皮。

3. 项目负责人没有直接管理权,怎么让别的部门真正配合?

我是技术出身被推上来做项目负责人的,团队成员来自四个部门,他们的绩效和晋升都归各自部门老大管。我安排的事情经常被排在「本职工作」后面,催急了还伤和气。这种情况到底该怎么破,我一直在找可复制的办法。

我的做法是把人情推动换成机制推动,分三步。第一步,立项时就拿到授权:由双方共同的上级在立项文件上签字确认资源投入比例,比如「市场部投入1.5人力、每周不少于10小时」,拿不到这个我一般建议先别立项。

第二步,把跨部门任务放进对方部门可见的渠道,我用某项目管理平台把任务直接派到具体人名下并抄送其部门负责人,进度公开可见,这比私聊催单有效得多,因为对方知道这件事被看见了。

第三步,给对方好处而不是压力:每季度复盘时,我会把各部门的贡献数据整理成一页纸,包含按时交付率、平均响应时长,抄送给他们的主管和HR,做得好的人功劳被记录下来了。这三步做完,配合度一般能从六七成提到九成左右,剩下那一成属于必须向上升级解决的问题,不要自己硬扛。

4. 项目立项之后,日常该盯哪些信号,才能避免项目悄悄烂尾?

我们公司立项的时候都挺正式,但做到一半就没人提了,年底一盘点发现好几个项目悄无声息地停了,既没宣布成功也没宣布失败。我作为管理者很想知道,平时盯什么指标能早点发现苗头。

我盯的不是完成百分之几,而是四个先行指标,它们比进度百分比更早暴露问题。一是里程碑按时交付率,我要求单个里程碑偏差不超过3天,连续两个里程碑逾期就触发一次项目体检。二是范围变更次数,立项后三个月内变更超过5次的项目,基本可以判定原始方案没想清楚,这时候应该重新评审而不是硬着头皮做。

三是关键人员的实际投入时长,让成员在项目管理平台里如实填报工时,如果有人承诺每周10小时、实际只有3小时,说明他那边有更高优先级的任务在挤占,要立刻找他的主管协调。四是决策等待时长,即从提出问题到有人拍板平均需要几天,我见过太多项目死在等老板回复上,超过5天的决策项我建议直接升级。

另外每季度做一次15分钟的「继续/暂停/终止」三选一评审,明确允许项目被砍掉,反而能减少烂尾,项目最怕的不是死,是没人宣布它死了却还在耗资源。

读者评论

于
于启航

把“不可逆程度”放在分级首位这个判断我认同,但落地时卡在财务口径上。我们的审批链跟预算金额绑死,审计也只认金额分级,要改成不可逆优先得先说服财务和审计一起动。另外不可逆程度由谁评、按什么标准评,文中没展开,实操里很容易变成发起方自己说“这个可逆”。

顾
顾舒然

立项四件套里,度量口径的责任人写成“项目负责人+数据方”,但数据方通常不进立项评审会。我们实践下来,口径往往到结项时才第一次真正对齐,中间全是项目组自己报数。建议加一条:数据方必须对口径签字,否则这份文档在系统里其实没人认领。

高
高子涵

关于“谁有权说停”,我有个不同看法。我们把叫停权写进了立项书,一年下来没人用过,原因是叫停的人要为已投入的预算背问责。所以叫停权如果不配一条止损免责,写进文档也只是形式。真正有效的是把叫停定义成一次正常决策,而不是一次事故。

文章包含AI辅助创作:项目负责人最佳实践:企业管理者项目立项落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/282909

赞 (0)
飞飞飞飞
项目范围实操方法:企业管理者提升项目立项效率的落地方案方法与模板
上一篇 27分钟前
项目立项优先级教程:企业管理者落地方案,避坑指南
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
