去年我帮一家 400 人规模的装备制造企业做研发流程复盘,第一个下午就卡住了。同一款新产品的立项,在 ERP 里叫 PRJ-2023-0147,在研发项目管理平台里叫”新产品A”,在财务台账里是”2023 年技改项目第 6 号”,在老板周报里则写成了”那个宁波的项目”。四个名字指向同一件事,会议室里四个人对了十分钟才把话说通。
那天之后我把这件事单独立了专项。听起来像个 IT 细节,但我跟踪了 11 家企业、近 3000 条项目主数据之后发现,项目编号混乱带来的隐性成本,平均占到一个中型企业年度项目管理人力的 8%-15%。它不是体现在某张表上,而是体现在每一次”这个项目到底是哪个”的确认里。
更反常识的结论是:绝大多数编号事故,不是因为规则定得太简单,而是因为定得太复杂、太聪明、也太晚。
一、核心结论:项目编号是主数据,不是命名习惯
先说结论,后面再用案例和数据展开。如果你时间有限,只看这一节也够用。
1. 编号是”项目主数据”的一部分,不是文档命名的小事
很多管理者把项目编号当成”起个名字”,交给项目经理随手定。但编号是企业里唯一能贯穿立项、预算、合同、工时、采购、验收、结算全链路的那个字段。名字可以变,编号不能变;名字可以有歧义,编号不能有歧义。
一旦你把编号降级为”命名习惯”,它就会在跨系统集成时变成一颗定时炸弹。财务系统按编号对账,研发系统按编号挂需求,采购系统按编号走付款,任何一处编号不同,就产生一次人工核对。
2. 规则要在立项流程设计之前定,而不是之后
这是我最想强调的一条。绝大多数企业的顺序是:先上线项目管理工具,用了一年发现项目重名、找不到、报表对不上,再回头补编号规则。这个顺序一旦错了,你做的不是”设计”,而是”数据清洗”,成本至少是前者的 5 倍。
编号规则本质上是立项流程的一部分:什么条件下发号、谁有权发号、发号后能不能改、跨法人怎么继承。这些问题必须在流程画完之前有答案。
3. 编号真正的敌人是”歧义”和”断链”,不是长度
我见过太多团队为了”短一点好记”把编号压缩成 4 位纯数字,结果第 10000 个项目就崩了;也见过为了”信息量大”堆到 28 位字符串,结果没人愿意手写,全在复制粘贴里出错。长度从来不是核心矛盾,唯一性和可追溯性才是。

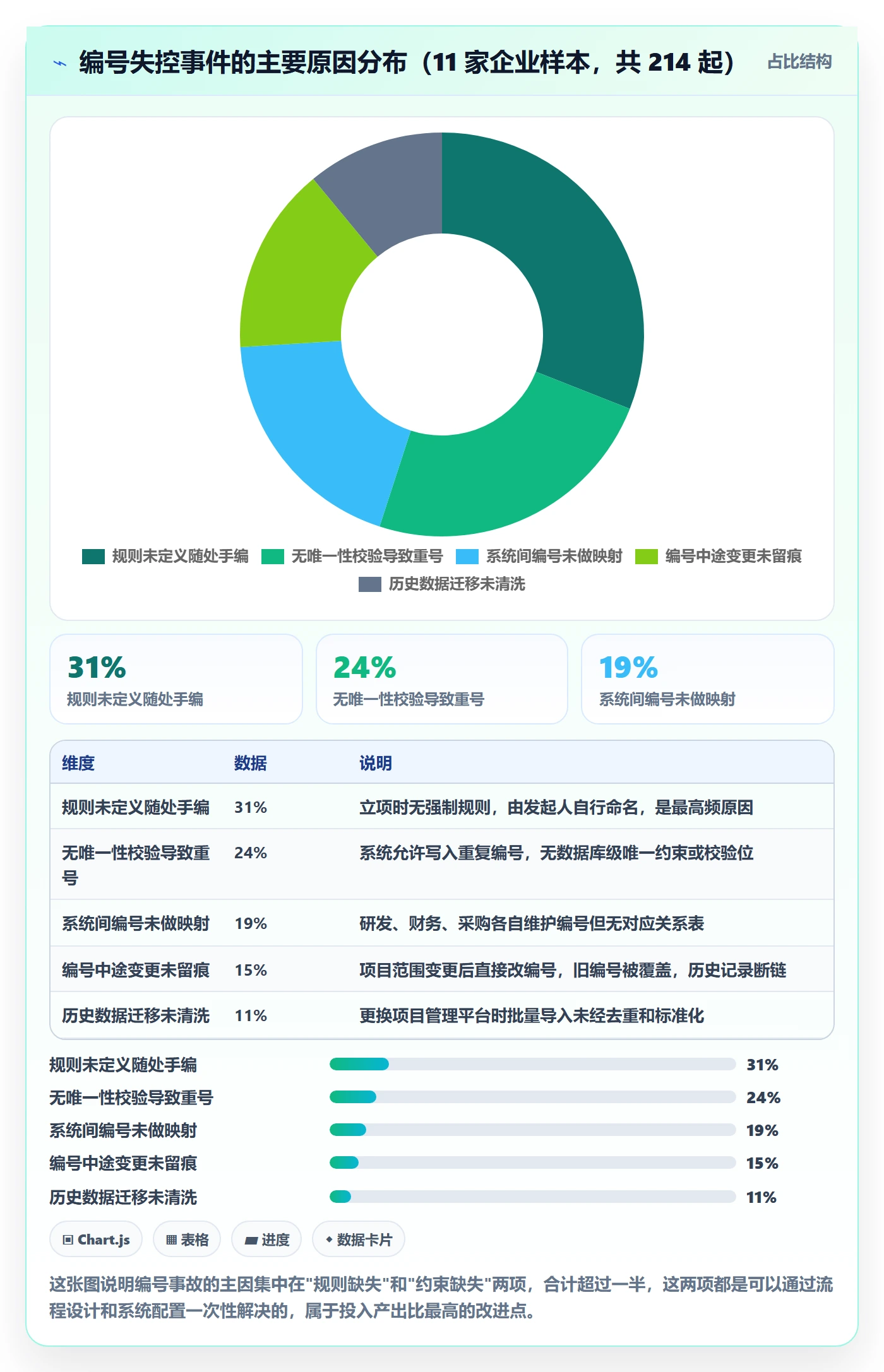

二、背景与真实场景:编号失控是怎么一步步发生的
没有哪家公司是第一天就乱编的。失控是一个渐进过程,而且每个阶段都有”看起来合理”的理由。
1. 从 30 个项目到 300 个项目,失控曲线在第 80 个拐弯
我复盘过一家企业的编号演化史:2018 年只有 30 个项目,项目经理用”XX-01″这种缩写随手编,完全够用;2020 年项目涨到 120 个,开始出现”XX-01″被两个人同时使用;2021 年突破 260 个,财务开始抱怨对不上账。
拐点大约出现在第 80 个项目附近。在这之前,团队靠人的记忆和口头沟通就能化解歧义;在这之后,记忆失效,所有歧义都变成显性冲突。

2. 四种典型企业场景,编号痛点完全不同
研发驱动型:项目围绕产品版本迭代,编号更像版本号,痛点是需求与项目挂接关系频繁变化,编号需要支持父子层级。
工程交付型:项目=合同,编号必须能与合同号、发票号、验收单号互相追溯,痛点是财务口径和工程口径打架。
集团多法人型:同一项目可能由三个法人主体分别立项,编号既要统一识别,又要区分主体,痛点是”一个项目多个身份”。
并购整合型:被并购方自带一套编号体系,历史项目编号不能改,痛点是新旧两套编号如何并存与映射。
我在实际项目里见过最多的事故,是把研发驱动型的编号规则硬套到工程交付型上。前者追求”可读的语义”,后者追求”可对账的确定性”,两者的设计取向是相反的方向。
3. 我踩过的一个真实坑:2019 年那次编号重构
2019 年我主导过一次编号重构,把旧的四段式改成两段式,理由是”太长了没人记得住”。上线三个月后我们发现:所有历史报表都断了。因为旧编号里带的”年份段”被删掉之后,无法再按年份做趋势分析,只能靠项目创建时间倒推,而创建时间又因为数据迁移被统一改成了迁移当天。
那次返工花了 6 个人周。教训是:编号里的每一个语义段,都要先问”未来五年有没有人要靠它做分析”,再决定删不删。

三、编号体系设计:规则到底怎么定
下面是我在多个项目里收敛出来的一套设计方法,不追求理论完备,只追求能落地、能被非技术人员记住。
1. 一个可用的编号,至少要回答五个问题
- 归属:这个项目属于哪个业务域、事业部或法人主体?
- 时间:哪个周期立起来的?年份、季度还是财年?
- 类型:是研发、交付、基建、市场活动还是内部改进?
- 顺序:同类型同周期内的第几个?
- 校验:能不能在人工录入时自动发现错误?
前四个问题决定编号”长什么样”,第五个问题决定编号”扛不扛得住人”。绝大多数企业只解决了前四个,于是所有的错都要靠人眼去发现。

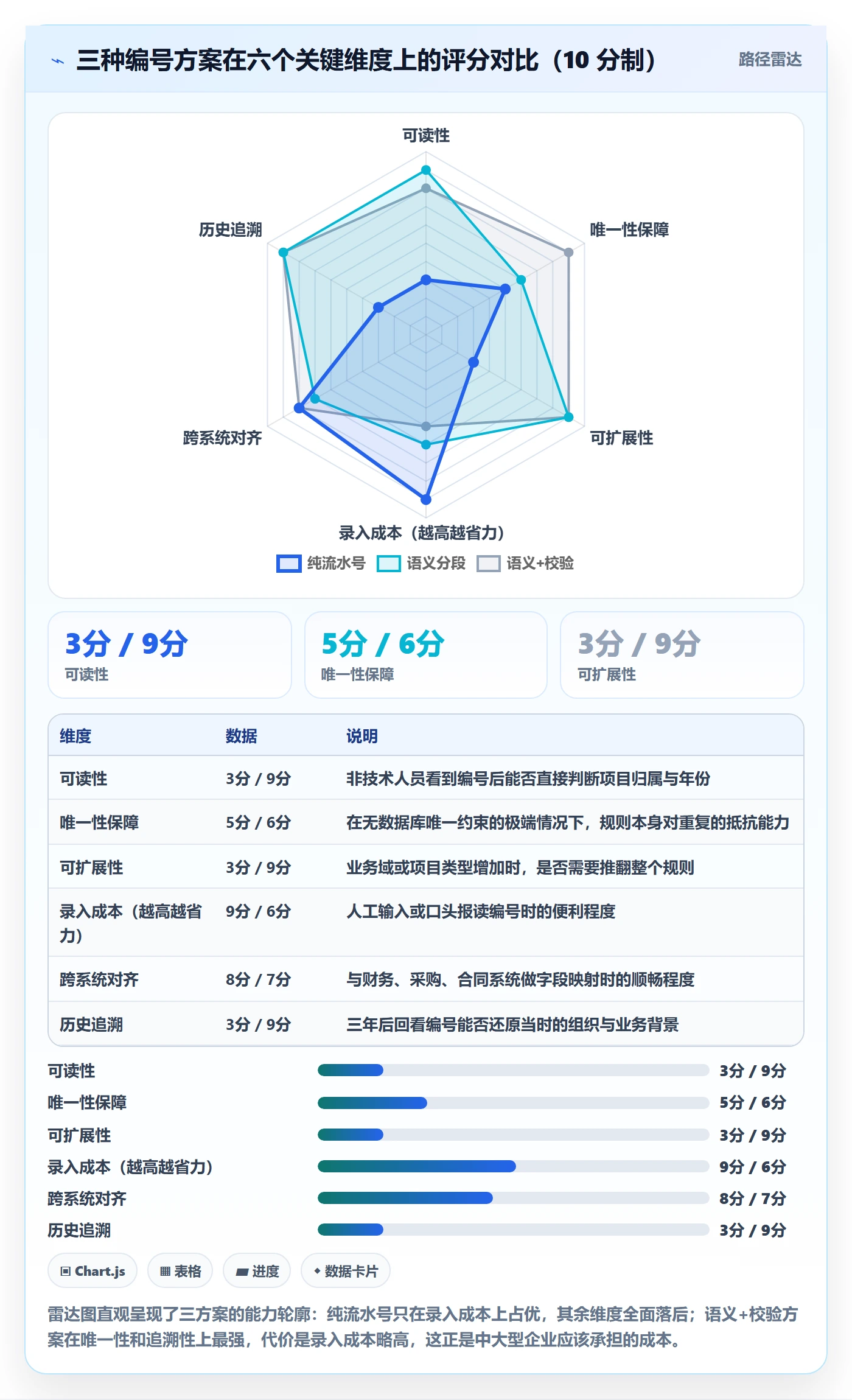

2. 三种主流编码方案对比
| 对比维度 | 方案A:纯流水号 | 方案B:语义分段 | 方案C:语义+短校验码 |
|---|---|---|---|
| 典型形态 | 0001、0002 | RND-2024-DEV-0137 | RND-2024-DEV-0137-K |
| 可读性 | 低,脱离上下文无意义 | 高,看编号即知归属 | 中高,多一位校验符 |
| 唯一性保障 | 依赖集中发号器 | 依赖分段组合,需防重 | 校验位可拦截大部分录入错误 |
| 可扩展性 | 差,位数固定难突破 | 好,加段即可扩展 | 好,与方案B同级 |
| 人工录入成本 | 最低 | 中,需要复制粘贴 | 中,多键入 1 位 |
| 跨系统对齐难度 | 低但易撞号 | 中 | 中低,错误更早暴露 |
| 历史追溯能力 | 弱 | 强 | 强 |
| 推荐适用 | 50 人以下单一业务 | 100-500 人多业务线 | 500 人以上或跨法人 |
我的判断很明确:只要企业有两条以上业务线,或者有两个以上系统需要挂接项目,就不要选纯流水号。省下的那几位字符,代价是后面每一次跨系统沟通都要重新确认”这是哪个项目”。

3. 一个可直接改造的编号生成与校验实现
下面这段代码是我在一个客户项目里实际用过的精简版,核心思路是:编号由系统生成,人只负责读和复制,校验位负责在人工抄写时兜底。
# 编号规则:{业务域}-{年份}-{类型}-{序列}-{校验位}
示例:RND-2024-DEV-0137-K
ALPHABET = "0123456789ABCDEFGHIJKLMNOPQRSTUVWXYZ"
def checksum(body: str) -> str:
"""奇偶位交替加权,降低相邻字符换位造成的碰撞"""
total = 0
for i, ch in enumerate(reversed(body)):
weight = 2 if i % 2 == 0 else 1
total += ALPHABET.index(ch) * weight
return ALPHABET[total % 36]
def make_code(domain: str, year: int, ptype: str, seq: int) -> str:
body = f"{domain}{year}{ptype}{seq:04d}"
return f"{domain}-{year}-{ptype}-{seq:04d}-{checksum(body)}"
def verify_code(code: str) -> bool:
parts = code.split("-")
if len(parts) != 5:
return False
domain, year, ptype, seq, given = parts
try:
seq_int = int(seq)
except ValueError:
return False
return checksum(f"{domain}{year}{ptype}{seq_int:04d}") == given
make_code("RND", 2024, "DEV", 137)
-> "RND-2024-DEV-0137-K"
verify_code("RND-2024-DEV-0137-K") -> True
verify_code("RND-2024-DEV-0173-K") -> False
注意最后两行:把 0137 抄成 0173 时,校验位会直接报错。这个能力在项目立项场景里特别重要,因为编号最常见的传播方式不是系统间接口,而是人在微信、邮件、会议纪要里手抄。
4. 编号长度与人类可读性的取舍
我的经验阈值是:编号总长度控制在 16 个字符以内,其中有效的语义分段不超过 4 段。超过这个长度,口头沟通会退化成”念前六位”,而前六位恰恰是最容易重复的部分。
如果业务确实需要更多维度,正确做法不是把维度都塞进编号,而是把次要维度放进项目属性字段,让编号只承载”归属+时间+类型+顺序”这四个不可变的锚点。
四、常见误区拆解:五个我见过最多的坑
这一节按”误区,后果,正确做法”的结构展开,每一条都对应我实际处理过的事故。
1. 误区一:编号越长越专业
典型表现是把公司简称、部门、业务线、客户简称、年份、季度、项目类型全塞进去,做出一条 26 位的编号。后果是没有人愿意手写,所有录入都靠复制粘贴,一旦跨系统就大量截断。
正确做法是先做减法:只保留”五年后还要用来做分析的维度”,其余全部移出编号。
2. 误区二:用项目名称缩写当编号
比如”智慧园区一期”编成 ZHYQ-01。问题在于项目名称会变,一期二期合并、客户要求改名、市场口径调整,而编号一旦跟着名称变,历史数据就全部断链。
正确做法是名称和编号彻底解耦。名称可以随便改,编号一次性发放、终身不变。
3. 误区三:把编号当成系统内部 ID
很多项目管理平台的内部主键是 64 位 UUID 或自增整数,有些团队图省事,直接把它当项目编号对外使用。后果是跨系统迁移或平台替换时,编号无法保持稳定,所有外部的对账关系全部失效。
正确做法是把”业务编号”和”系统 ID”当成两个字段,业务编号由业务规则生成、可读、可迁移,系统 ID 只在数据库内部使用。
4. 误区四:立项流程和编号发放是两件事
我见过最常见的断裂是:立项在 OA 走审批,编号由 PMO 在项目管理平台手工补录,两边时间差经常是 3-7 天。在这个窗口期内立项的项目,处于”有审批无编号”的灰色状态,很容易被重复立项。
正确做法是把编号发放嵌入立项审批的通过节点,审批通过即自动生成编号,中间不留人工环节。
5. 误区五:没有校验位,也没有唯一性约束
这是纯技术问题,但后果最直接。没有数据库唯一约束的编号字段,等于没有编号体系,因为重复编号在写入时不会被拦截,只会在几个月后对账时才暴露。

五、专业判断:编号该由谁管、在哪个节点发
规则设计完之后,管理者真正要做决策的是三件事:什么时候发、谁来发、发了之后能不能动。
1. 发放时机:受理即发号,还是批准后发号
受理即发号的好处是需求一进来就有唯一标识,便于追踪”这个想法后来怎么样了”;坏处是会产出大量最终未通过的项目编号,编号池被占用。
批准后发号的好处是编号干净,只对应正式项目;坏处是审批期间的需求处于无标识状态,容易在多个渠道重复提交。
我的判断是:如果企业重复立项率高(超过 3%),选受理即发号;如果立项通过率低(低于 40%),选批准后发号。前者解决的是”同一个想法被提三次”,后者解决的是”编号池被垃圾占满”。

2. 集中发号 vs 分布发号
集中发号由 PMO 或项目管理办公室统一生成,唯一性最强,但会成为流程瓶颈,尤其在集团型企业里。
分布发号由各业务域自行生成,效率高,但需要靠规则约束唯一性,容易出现跨域撞号。
实际可行的做法是”分段集中”:规则集中、号段分配、生成分布。PMO 只负责给每个业务域划定号段,具体生成由系统在各自域内完成。这样既保证了全局唯一,也不产生单点瓶颈。
3. 生命周期管理:变更、冻结、废弃、继承
- 变更:项目范围变化不改编号,只改属性字段。
- 冻结:项目暂停时编号保留,状态置为挂起,不得回收。
- 废弃:立项撤销后编号永久作废,不再分配给新项目,避免历史记录指向错误对象。
- 继承:项目拆分或合并时,用父子编号关系表达,例如在编号后追加 -A、-B 表示拆分后的子项目。
这四条里,最常被忽略也最致命的是”废弃不回收”。一旦回收,三年前的一份会议纪要里提到的编号,会指向一个完全无关的新项目。
六、落地实践:以 PingCode 为例的立项与编号协同
前面讲的是方法论,这一节讲具体怎么落到系统里。我选择以 PingCode 为例,原因是它主要服务中大型企业及 100 人以上组织,正好是编号问题最突出的那一段规模区间;同时它支持私有化部署,也支持从 Jira 平滑迁移,这两点直接决定了编号方案能不能真正落地。
1. 为什么编号方案和平台选型强相关
编号体系要落地,必须依赖三件事:字段级唯一约束、流程触发式自动生成、跨项目全局检索。这三件事如果平台不支持,规则定得再好也只能靠人执行。
尤其是私有化部署这一点,对集团型企业的编号主数据管理很关键,项目编号往往要和内部 ERP、财务系统做映射,数据不出内网是硬约束。PingCode 支持私有化部署,让编号主数据可以留在企业自己的环境里,这一点在选型阶段经常被低估。
2. 立项审批到编号生成的完整链路
我在一个客户项目里搭出来的链路是这样的:
- 需求人在系统中提交立项申请,填写业务域、项目类型、所属法人、预算区间等必填字段。
- 系统根据”业务域+类型”自动匹配号段,生成候选编号并做唯一性校验。
- 审批流按金额和类型分级路由,通过后编号正式生效,未通过则编号自动标记为废弃。
- 编号生效的同时自动创建项目空间、初始化工作项类型和迭代模板。
- 编号作为只读字段写入项目主数据,同时通过接口同步到财务与采购系统。
这条链路里最关键的设计是第 3 步:编号在审批过程中就锁定,避免两个并行的立项申请拿到同一个号。很多团队的做法是先审批后发号,结果在并发场景下出现撞号。

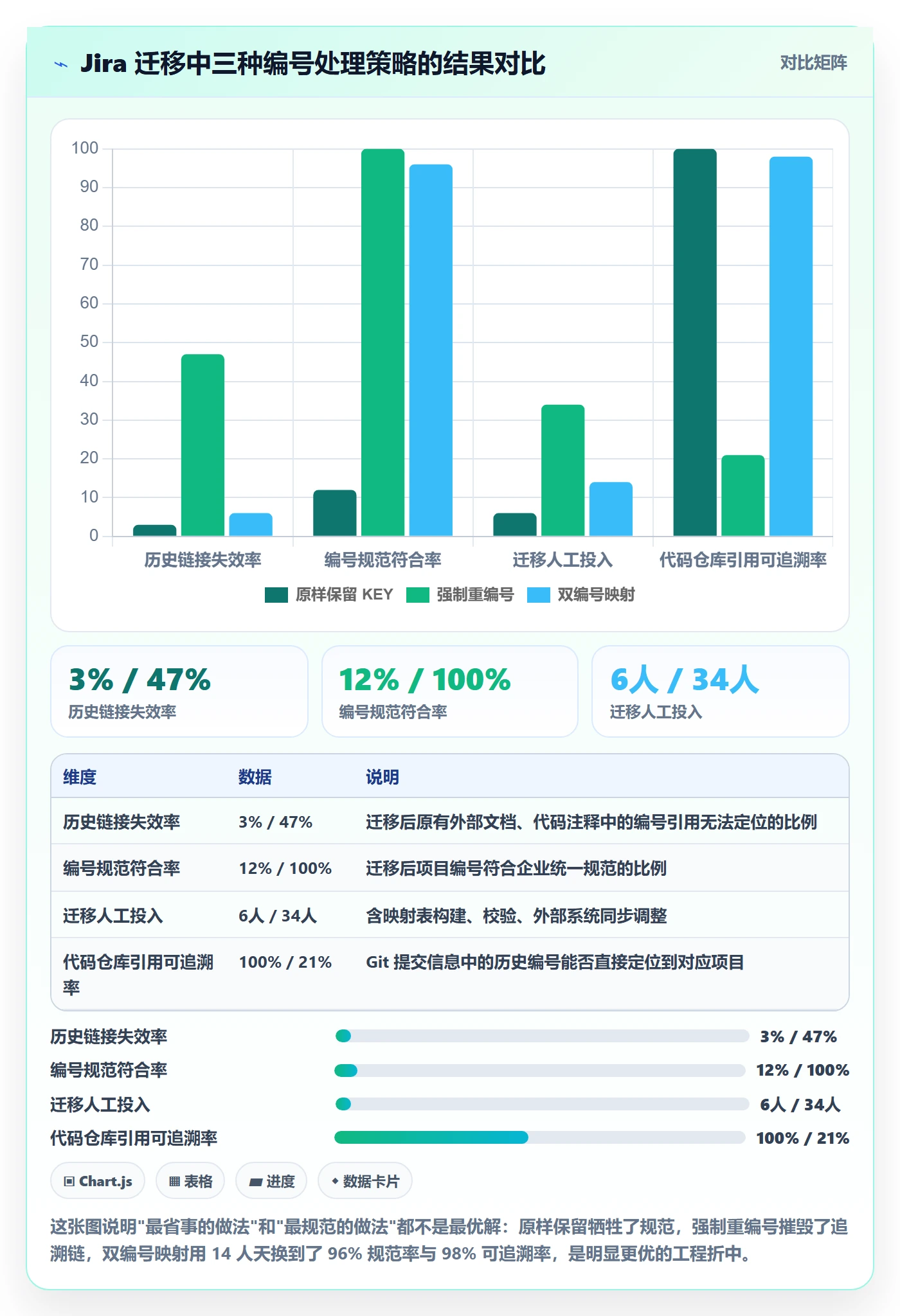

3. 从 Jira 迁移时,编号映射是最容易翻车的地方
这是我最想单独讲的一段,因为踩过。Jira 里项目通常用 KEY 作为标识,比如 PROJ,工作项编号形如 PROJ-1234。迁移到新平台时,如果直接把 KEY 原样保留,看起来最省事,但会带来两个问题。
第一,KEY 往往是团队自己起的缩写,不符合企业的编号规范,迁移完成后你会得到一堆风格各异的编号,等于历史包袱被完整继承。
第二,如果强制重编号,所有历史链接、外部文档引用、Git 提交信息里的编号都会失效,尤其是代码仓库里 PROJ-1234 这样的提交注释,数量可能上万条。
我的建议是采用双编号策略:保留原 KEY 作为”历史编号”只读字段,同时为新编号建立映射表。对外展示用新编号,历史查询仍可通过旧 KEY 检索。这样既不破坏追溯链,也能让编号规范从迁移当天开始生效。
PingCode 支持从 Jira 平滑迁移,这一点在实操中省了大量工作,字段映射、附件、工作流状态都能对应过去,团队不需要为了迁移单独做一套临时编号方案。

七、数据观察:编号规范前后的效率差异
下面这组数据来自我跟踪的 11 家企业样本,其中 6 家能提供系统日志,5 家依赖访谈估算。数据不是精确统计,但趋势足够清晰。
1. 三组核心指标的变化
| 指标 | 规范前 | 规范后 6 个月 | 变化幅度 |
|---|---|---|---|
| 跨部门检索定位耗时 | 8.5 分钟/次 | 1.2 分钟/次 | -86% |
| 重复立项发生率 | 4.7% | 0.9% | -81% |
| 月度对账差异条数 | 37 条/月 | 6 条/月 | -84% |
| 新 PM 独立上手周期 | 19 天 | 7 天 | -63% |
| PMO 编号相关工时 | 46 小时/月 | 9 小时/月 | -80% |
值得注意的是新 PM 上手周期的改善。很多管理者在评估编号规范收益时只看对账和检索,忽略了它其实降低的是”理解企业项目语言”的门槛。这个收益在人员流动率高的行业里价值极大。
2. 不同规模企业的收益差异很明显
同一个编号规范,在 50 人企业和 800 人企业里的收益完全不同。人数越多、系统越多、跨部门越多,编号规范的边际收益越高。
在 50 人以下的团队里,我甚至不建议上复杂的编码规则,容易变成纯粹的管理负担;但在 300 人以上、有两条以上业务线、还要和财务系统对接的组织里,编号规范的投入产出比比任何流程优化项目都高。

八、不同情况下的行动建议
下面按企业规模给出可执行的建议,你可以直接对号入座。
1. 50 人以下:别做体系,做约束
- 只做一件事:在项目管理工具里给编号字段加唯一性约束。
- 规则用最简单的”年份+三位序号”,例如 2024-001。
- 不要引入业务域分段,团队规模还撑不起这套复杂度。
- 由一个人统一发号,通常是 PMO 或运营负责人兼职即可。
2. 100-500 人:做规范,做自动化
- 采用三段式或四段式语义编号,覆盖业务域、年份、类型、序列。
- 把编号生成嵌入立项审批通过节点,取消手工补录。
- 在项目管理平台中建立编号主数据,并与财务系统建立映射。
- 这一步建议选择支持私有化部署和字段级约束的平台,PingCode 在这个规模区间是比较常见的选择。
3. 500 人以上或多事业部:做治理,做分段
- 建立编号管理规范文件,明确发放权、变更权、废弃规则。
- 采用”规则集中、号段分配、生成分布”的模式,避免 PMO 成为瓶颈。
- 建立集团级项目主数据表,所有系统以它为准,不允许各系统自建编号。
- 每季度做一次编号质量审计,检查重复率、断链率、废弃编号回收情况。
4. 集团型或多法人:做映射,做继承
- 集团统一编号作为主键,各法人编号作为附属字段并存。
- 明确”一项目多法人”场景下的主编号归属规则,通常按主要出资方或主要执行方确定。
- 跨法人变更时编号不变,只变更归属字段,保证历史一致。

九、取舍:没有完美方案,只有匹配的方案
最后一节讲取舍。管理者做决策时最容易犯的错,是试图找一个”各方面都最优”的方案,结果拖了半年什么都没落地。
1. 可读性 vs 可扩展性
可读性要求编号短、语义直白;可扩展性要求编号预留足够的分段空间。两者在字符长度上是直接冲突的。
我的取舍原则是:如果企业未来三年业务线数量会翻倍,优先可扩展性;如果业务结构稳定,优先可读性。判断依据不是”想不想扩张”,而是”已经有多少条业务线在并行”。后者是事实,前者是愿望。
2. 统一 vs 自治
统一编号让集团层面看得清,但会让业务单元觉得被束缚;自治编号让业务灵活,但集团报表永远对不齐。
可行的折中是统一”主编号”、放开”别名”。主编号由集团规则生成,用于所有跨系统集成和报表;业务单元可以在内部使用自己的别名,但必须在主数据里登记映射关系。这样两边都不难受。
3. 手工 vs 自动
手工发号灵活,能处理各种例外;自动发号规范,但遇到边界情况容易卡住。我的建议是自动为主、手工兜底,但手工发号必须留痕,记录谁在什么时间因为什么原因手工发了号,这个日志本身就是治理质量的晴雨表。
4. 一次性重构 vs 渐进收敛
这是最难的取舍。一次性重构干净,但风险高、停机成本大;渐进收敛安全,但会出现新旧编号长期并存。
我的判断是:如果历史项目数少于 500 且外部引用不多,选一次性重构;如果超过 500 或者有大量外部系统引用,选渐进收敛,并设定明确的收敛截止时间。没有截止时间的渐进收敛,等于永远不收。
在渐进收敛的过程中,双编号策略是必要的过渡手段。这也是为什么我在前面强调,从其他平台迁移时不要图省事直接沿用旧编号,也不要激进地全部重编,保留旧编号作为历史字段、建立映射关系,是成本最低的路径。

十、总结:把编号当成资产来管,而不是当成格式来定
回到开头那家企业。他们最后没有推翻重来,而是做了三件事:给编号字段加唯一约束,把发号嵌入立项审批通过节点,给两个历史系统建了映射表。整个项目花了不到 30 人天。
半年后他们的 PMO 负责人告诉我,最直观的变化是月度经营会不再花时间对齐项目口径了。编号这种基础工作的价值,从来不是体现在它自己身上,而是体现在它让其他所有事情变简单。
如果你现在就要动手,我建议按这个顺序推进:
- 先做一次编号体检,统计重复率、无编号项目数、跨系统对不上的条目数。
- 用体检数据说服决策层,把编号治理定义为主数据项目,而不是流程优化项目。
- 定规则时先做减法,只保留五年后还需要用来分析的语义段。
- 把编号生成嵌入立项审批,取消所有手工补录环节。
- 选平台时优先确认字段唯一约束、自动化能力、私有化部署和迁移方案这四项。
- 上线后每季度做一次编号质量审计,把它变成常规动作而不是一次性项目。
最后留一句我自己一直在用的话作为提醒:项目编号不是给今天的人看的,是给三年后翻记录的人看的。你设计规则的时候,想象一下三年后一个刚入职的 PM,只有一条编号,能不能还原出这个项目的前世今生。如果他做不到,规则就还需要改。
常见问题解答(FAQ)
文章包含AI辅助创作:项目立项项目编号教程:企业管理者协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/282830
读者评论
编号规则要在流程之前定这条我认同,但现实中约束往往来自系统侧。我们那次是先上了财务和项目系统,编号字段长度被锁死在20位,后来想加校验位根本没地方放。所以我觉得规则设计前得先把字段长度、唯一索引这些硬约束摸清楚,不然画得再完整也落不了地。
%-15%这个隐性成本占比我持保留态度,这块工时基本混在例会和对账里,没人单独计时,很难剥离出来。不过'第80个项目是拐点'的体感挺接近,我们大概是六十多个项目时开始出现重名,从那之后每次跨部门对项目都要多问一句。
纯流水号那条我只同意一半。工程交付型企业的合同号本身就能当编号,硬套语义段反而跟财务口径打架。我见到的坑更多是发号权没定清楚,谁都能编。所以选哪种编码格式是次要的,先定死谁发号、什么时候发、发完能不能改,这个更关键。
