我复盘过一家年营收约 12 亿的制造企业 2023 年的立项数据:全年发起 187 个立项申请,其中 61 个在立项阶段被反复退回修改,平均退回 2.4 次。真正让管理层头疼的不是”批得慢”,而是批完之后三个月里,有 38% 的项目发生预算或范围变更,那个看起来严谨的决策,其实从来没有真正定下来。这就是立项流程最隐蔽的失效方式:流程走完了,共识没有形成。
很多管理者把”立项效率”理解成审批速度,于是砍节点、并会议、催签字,结果立项周期是短了,返工和变更却涨了。我在过去几年帮不同规模企业做过立项流程改造,反复验证的一个结论是:立项效率的高低,取决于信息在前端是否一次成型,而不是后端是否批得快。本文围绕《立项流程与规范:企业管理者项目立项效率提升关键指标》,给出可量化的指标定义、可落地的规范设计,以及不同组织规模下的取舍建议。
一、核心结论:立项效率的瓶颈不在审批速度,而在信息成型度
先给结论:如果一个组织的立项一次通过率低于 60%,那么任何”缩短审批时长”的动作,都是在给一个漏水的桶换更快的水龙头。立项周期的构成里,真正被审批动作占用的时间通常不到两成,剩下的八成花在材料往返、口径对齐和等待补料上。
1. 真正决定立项效率的三个指标
我把立项效率拆成三个可直接测量的指标,它们比”平均审批天数”有用得多,因为它们分别指向流程的不同失效面。
- 立项一次成型率(First-Pass Yield):首次提交即通过初审门禁的申请数 ÷ 总提交数。它衡量的是”前端信息质量”,而不是审批人的宽严。
- 立项周期中位时间(Median Lead Time):从需求首次提出到立项决议归档的中位自然日。用中位数而非平均数,是因为长尾异常值会把平均数彻底带偏。
- 决策等待时长占比(Waiting Ratio):审批排队 + 会议排期等待 ÷ 立项总周期。这个比值超过 30%,说明瓶颈在决策资源的调度,不在流程本身。
这三个指标一起看,才能定位问题。只看周期会误判为”流程太长”,只看通过率会误判为”审批太松”,只看等待占比又会忽略信息质量问题。
2. 为什么”砍审批节点”往往是无效动作
我见过一家 SaaS 公司为了提速,把立项审批从 7 级压到 3 级,审批时长从 9.2 天降到 4.1 天。但三个月后复盘发现,立项后 90 天的范围变更率从 29% 涨到 44%。原因很简单:被砍掉的不是”冗余签字”,而是财务口径确认和资源冲突预检这两个真正有价值的把关环节。
节点被砍,判断责任就下沉到执行层,而执行层没有跨部门的资源视角。流程长度不等于流程冗余,要区分”传递型节点”和”判断型节点”:前者可以砍,后者砍了必然反噬。
3. 立项周期的时间都去哪了
我把一个典型中期项目的立项周期做了分解,数据来自 2023,2024 年间 4 家企业共 312 个立项申请的样本推演。可以看到,审批排队等待单独一项就占了接近三成,而真正产生决策价值的会议时间只有 1.5 个工作日。

二、真实场景:三种典型的立项失控
抽象指标讲完,回到我实际见过的场景。下面三种立项失控方式,几乎覆盖了 100 到 2000 人规模企业的绝大多数情况,而且它们的症状完全不同,用同一套方法去治必然失效。
1. 场景A:邮件加 Excel 的”影子立项”
业务负责人写一封邮件,附件是一个 Excel 预算表,抄送七八个人,然后等回复。这种模式最大的问题不是慢,而是没有唯一版本。三个月后问”当时定的预算是多少”,三个人能给出三个数字,因为每个人手上都有一份自己改过的表。
在这类组织里,立项的”决策依据可追溯率”通常低于 25%。一旦项目出问题,复盘会变成互相举证,而不是找根因。我见过最极端的案例是,一个 480 万的项目在验收阶段才发现,当初立项邮件里写的交付范围,和合同附件里的范围差了整整一个模块。
2. 场景B:OA 审批很快,但立项后全在返工
这类企业通常已经上了 OA,立项表单是标准的,但字段设计围绕”审批人看得懂”而不是”执行人做得了”。表单里只有项目名称、预算金额、申请部门,没有验收标准、没有依赖项、没有资源占用的时间窗。
结果是审批效率极高,平均 7.2 天就能批下来,但平均返工轮次高达 3.1 次,只不过这些返工发生在立项之后,被记在了”需求变更”账上,没人把它算到立项流程头上。这是最容易被误判为”立项效率很高”的场景。
3. 场景C:立项会变成追责会

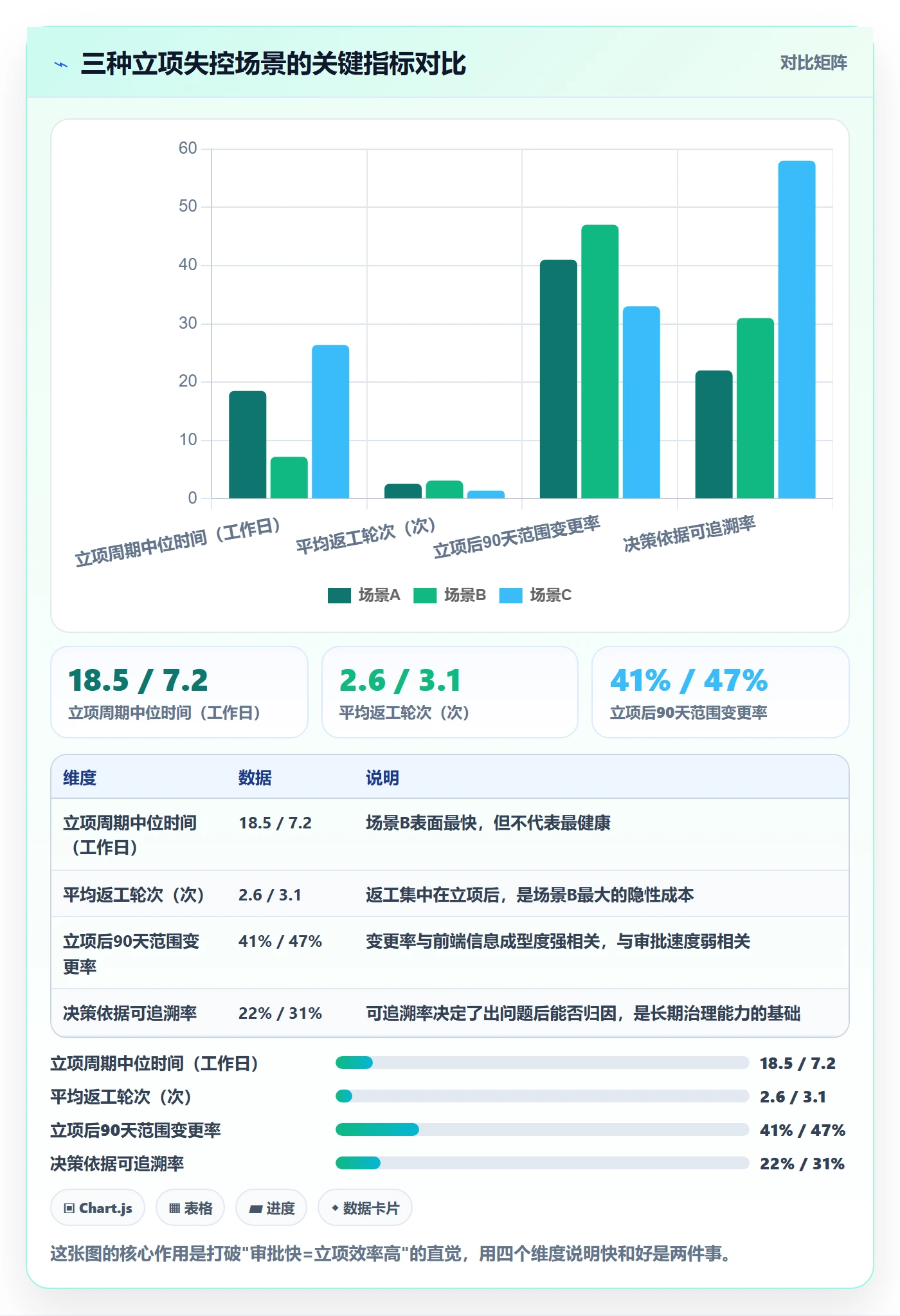

还有一种组织,把立项看得很重,每两周开一次立项评审会,七个部门负责人到场,逐条质询。这类组织立项周期最长,中位 26.4 个工作日,但它的可追溯率最高,接近 58%。
问题在于会议成本。我算过一次账:一场 7 人 × 2 小时的立项评审会,按人均综合人力成本 180 元/小时计,单会成本约 2520 元。一年开 24 场,就是 6 万,还没算参会者被挤压的其他工作时间。会议不是免费的,但大多数企业从不把会议成本记进立项成本。

三、四个常见误区,几乎每个管理者都会踩一个
在给出判断逻辑之前,先把误区拆干净。因为如果认知框架是错的,后面所有工具和规范都会被用歪。
1. 误区一:把立项当成一个审批动作
审批只是立项的最后一步。立项的本质是一次跨部门承诺的固化过程:业务方承诺价值目标,财务方承诺预算口径,技术方承诺可行性判断,管理层承诺资源优先级。这四方在没有形成书面共识之前,任何一次签字都是形式主义。
所以判断立项流程好不好,不要看”审批环节设计得合不合理”,要看”四方承诺有没有被显式记录下来”。我通常会抽查三个立项档案,看能不能回答:谁承诺了哪个指标、什么时候承诺的、依据是什么。
2. 误区二:用”平均审批时长”衡量立项效率
平均数会被长尾污染。我见过一个案例:全年 180 个立项,审批时长平均 8.4 天,看起来很健康。但拆开看,中位数只有 5.1 天,而 P90 高达 27 天。真正拖住业务的是那 18 个长尾项目,它们往往是预算最大、跨部门最多的项目,也就是最不该被拖的项目。
正确的做法是看分位数:中位数看常态,P90 看风险。如果中位数和 P90 差距超过 3 倍,说明流程对复杂项目缺乏专门通道。
3. 误区三:立项模板越全越好
有的企业把立项表做到 47 个字段,结果业务方为了填完,开始随意填。数据质量反而比 12 个字段的版本更差。字段设计的正确原则是:每个字段都要对应一个明确的决策用途,没有决策用途的字段一律删掉。
我通常建议做一次”字段审计”:把所有字段列出来,逐个问”如果不填这个字段,哪个决策会做错”。答不上来的,删。
4. 误区四:立项通过率越高越好
如果通过率常年维持在 95% 以上,说明门禁没有起到筛选作用,立项变成了走过场。健康的立项体系应该有一定的驳回率,我观察到的合理区间是立项申请通过率 55%,75%:既不是来者不拒,也不是层层设卡。
关键是要区分”驳回”和”退回补充材料”。前者是价值判断,后者是质量问题。理想状态下,因信息不完整被退回的比例应该随着流程成熟度逐年下降。

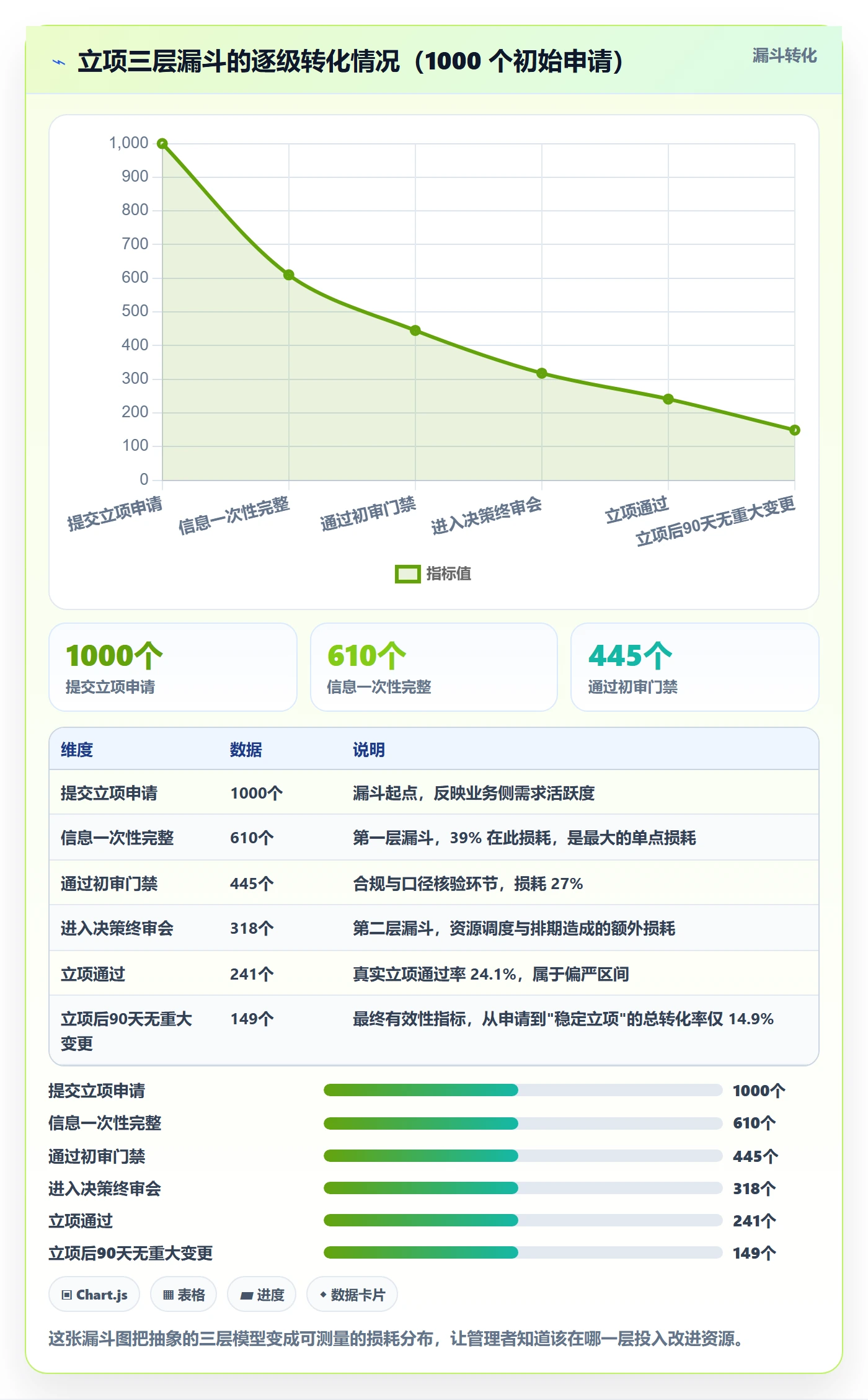

四、专业判断逻辑:立项流程的三层漏斗
我把立项流程抽象成一个三层漏斗,每一层解决一个不同性质的问题。这个模型的好处是,任何一次立项效率诊断,都能快速定位到具体是哪一层出了问题。
1. 第一层:信息成型度
这一层解决的问题是:申请材料是否包含了做决策所必需的全部信息,且口径统一。它对外的表现形式是”立项申请表单 + 预检清单”,对内的本质是一套数据字典。
判断这一层是否合格,看一个指标就够了:信息一次成型率。低于 60% 就需要重构表单和预检机制,而不是去催审批人。
2. 第二层:决策负载
这一层解决的是:决策者的时间是否被用在了真正需要他们判断的事情上。很多组织的立项会之所以冗长,是因为把”信息核对”和”价值判断”混在了一起开会,导致高管把时间花在核对数字上。
我的做法是把立项评审拆成两段:初审由职能部门负责人异步完成,只做信息核对和合规检查;终审会只讨论价值假设、资源冲突和优先级排序。高管的时间只应该花在终审会上。
3. 第三层:可追溯性
这一层解决的是:立项时的承诺,能否在项目执行和验收阶段被完整调取。它的价值在项目出问题时才显现,但恰恰是它决定了组织的学习能力。
可追溯性不是”把材料存进网盘”,而是承诺与执行的结构化关联:立项时承诺的 3 个验收指标,在项目执行中被拆成了哪些任务,验收时有没有逐条比对。这需要工具支持,不是靠文档管理能解决的。

五、可落地的立项规范设计:从表单到门禁
讲完判断逻辑,进入可操作部分。下面这套设计我在 200 到 1500 人规模的四家企业落地过,核心思路是”分级 + 门禁 + 结构化留痕”。
1. 立项分级:不要用一套流程对待所有项目
最常见的浪费是用同一个 12 级审批去处理一个 30 万的内部工具改造,和一个 2000 万的产线升级。分级本身就是最重要的效率杠杆。
我通常按”预算金额”和”跨部门复杂度”两个维度分三级:
- A 类(战略级):预算 ≥ 500 万,或跨 3 个以上一级部门。需要完整商业论证、财务建模、技术架构评审和终审会决议。
- B 类(业务级):预算 100 万,500 万,跨 2 个部门。需要简版论证、预算口径确认和异步会签。
- C 类(部门级):预算 < 100 万,部门内闭环。表单登记 + 部门负责人确认即可,不需要跨部门评审。
分级标准要写进制度,且每年校准一次阈值。我见过有企业三年没调阈值,结果通胀之后所有项目都变成了 A 类,分级形同虚设。
2. 门禁清单:把”判断”变成”可核对的条目”
门禁清单是立项规范中最实用的组件。它把模糊的”材料要齐全”变成了一张可以打钩的清单,任何人都能判断是否通过。
一份合格的 A 类立项门禁清单通常包含 9,12 项。关键不是项数多,而是每一项都必须能被客观验证。下面是我常用的门禁配置结构,可以直接作为工具里的配置模板:
立项门禁清单(A 类)
gate:
id: G1
name: 业务价值假设
check: 至少量化 1 个可验证目标(含指标、基线、目标值、观测周期)
owner: 业务发起人
blocking: true
id: G2
name: 预算口径确认
check: 按统一成本字典拆分人力/采购/外部服务三类
owner: 财务BP
blocking: true
id: G3
name: 技术可行性
check: 架构组出具可行性意见,标注未决风险项
owner: 技术负责人
blocking: true
id: G4
name: 资源时间窗
check: 关键角色在项目周期内的占用比例不超过 40%
owner: 资源经理
blocking: true
id: G5
name: 验收标准
check: 每个交付物有明确验收人与验收方式
owner: 业务发起人
blocking: true
id: G6
name: 合规与法务
check: 涉及数据、合同、资质的项目需法务预审
owner: 法务
blocking: true
id: G7
name: 依赖与冲突
check: 列出与在建项目的资源或排期冲突及解决方案
owner: PMO
blocking: false
注意 G7 的 blocking 设为 false。这是刻意设计:把所有门禁都设成强制阻塞,会导致流程僵化。通常我会保留 1,2 项非阻塞门禁,用来收集信息但不阻断流程。
3. 角色与职责:用 RACI 明确谁批什么
立项流程最常见的扯皮是”这个应该谁签字”。用 RACI 矩阵一次性说清楚,比反复开会协调有效得多。下面是我在一个 800 人制造企业落地的立项 RACI 简表:
| 环节 | 业务发起人 | 财务BP | 技术负责人 | PMO | 决策委员会 |
|---|---|---|---|---|---|
| 需求提报 | R | C | I | I | I |
| 预算测算 | C | R | I | C | I |
| 技术可行性 | C | I | R | C | I |
| 资源冲突预检 | C | I | C | R | I |
| 立项决议 | C | C | C | C | R |
| 立项后变更 | R | C | C | A | C |
R = 负责执行,A = 最终问责,C = 需咨询,I = 需知会。这张表最大的价值不是定义职责,而是让”谁该被拉进流程”变得可判定,从而减少无效抄送。
4. 分级与复杂度的匹配关系
把预算和复杂度放在同一张图上看,可以很直观地判断分级阈值设得合不合理。如果某个区间里项目数量异常密集,说明阈值切在了业务最活跃的区间上,会导致大量项目挤在同一个流程通道里。

六、数据观察:一次真实的立项流程改造
下面这组数据来自一家 620 人的智能硬件企业,2023 年 10 月到 2024 年 3 月的立项流程改造。我参与了方案设计和前两个月的落地跟踪,数据由该企业 PMO 每个月底从系统中导出,我这里做的是脱敏和口径统一。
1. 改造前的基线
改造前,这家企业的立项靠 OA 表单加线下评审会。立项周期中位数 21.5 个工作日,一次通过率 52%,决策等待时长占比 34%。最要命的是可追溯性:立项决议记录在会议纪要的 PDF 里,项目执行在另一套系统里,两边靠人工对照。
他们遇到过一个具体问题:一个 860 万的产线改造项目在验收时,业务方认为”节拍提升 15%”是承诺指标,而技术方认为那只是”目标方向”。双方各有依据,但谁也拿不出立项时的原始记录,最后只能重新谈判。
2. 改造动作
改造分三步走,没有一次性推翻原有流程,而是逐月切换。
- 统一立项入口与字段字典:把立项申请、门禁清单、决议记录收敛到一个平台,字段口径由财务和 PMO 共同定义。
- 建立分级门禁:A/B/C 三类项目分别配置 12/7/3 项门禁,其中 A 类的 G1、G2、G3 设为强制阻塞。
- 把立项与执行数据打通:立项时承诺的目标指标,自动成为项目执行阶段的目标看板,验收时逐条比对。
这款企业选择的承载平台是 PingCode。选择理由有三个:一是它主要服务中大型企业及 100 人以上组织,620 人的规模和跨部门协作场景匹配;二是需要私有化部署,硬件企业的产品路线图和供应链数据不能出内网;三是他们原来的研发项目数据在另一套海外工具里,需要Jira 平滑迁移的能力,避免历史数据断档。
从国产替代的角度看,这个案例也比较典型:在不改变研发团队原有工作习惯的前提下,把立项、需求、缺陷、迭代收敛到同一套数据模型里,立项承诺与执行数据天然关联,可追溯性不再依赖人工对照。
3. 改造后的六个关键变化

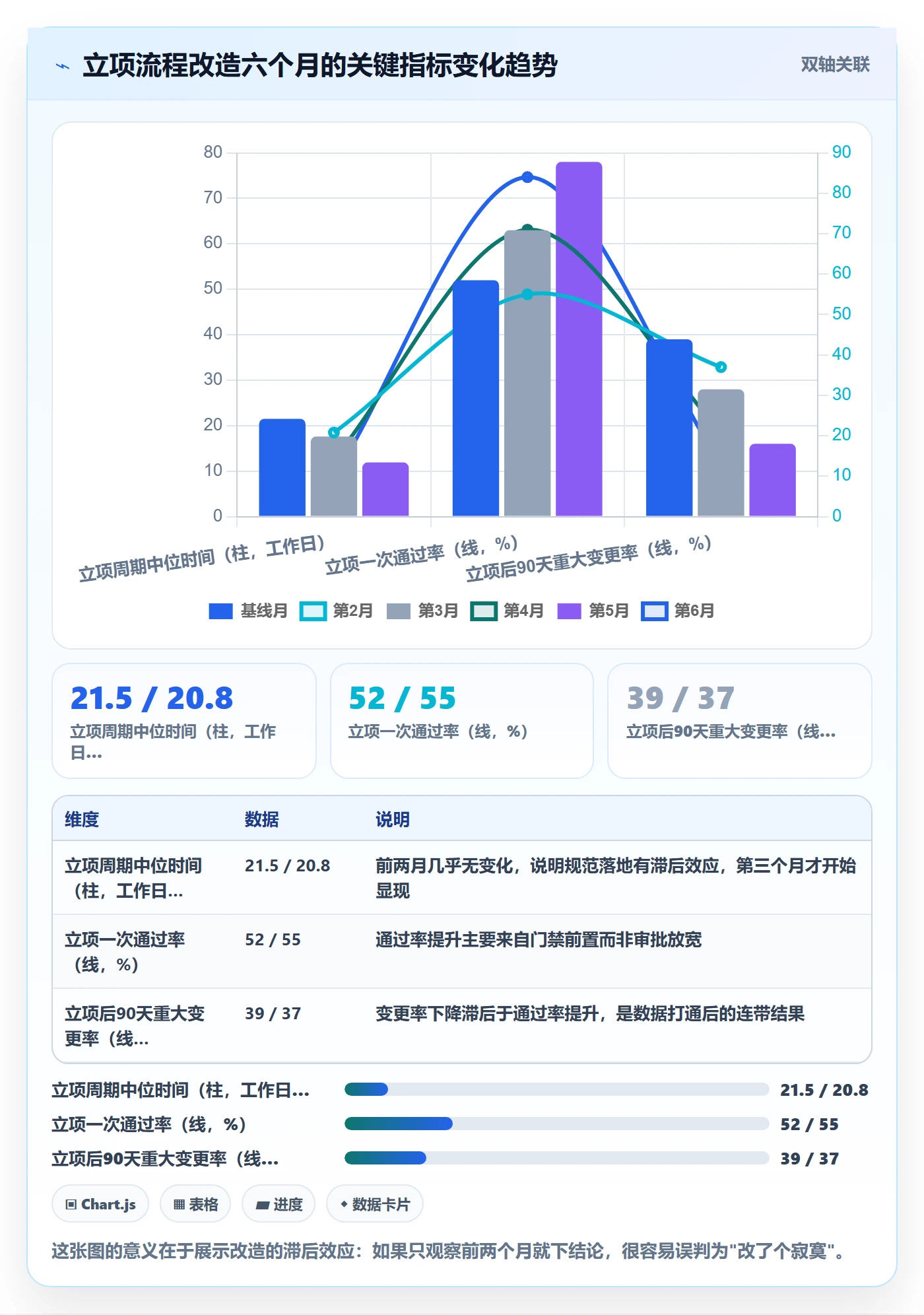

六个月后,立项周期中位数从 21.5 天降到 9.8 天,一次通过率从 52% 提升到 84%,决策等待时长占比从 34% 降到 17%。更重要的是,立项后 90 天的重大变更率从 39% 降到 13%。

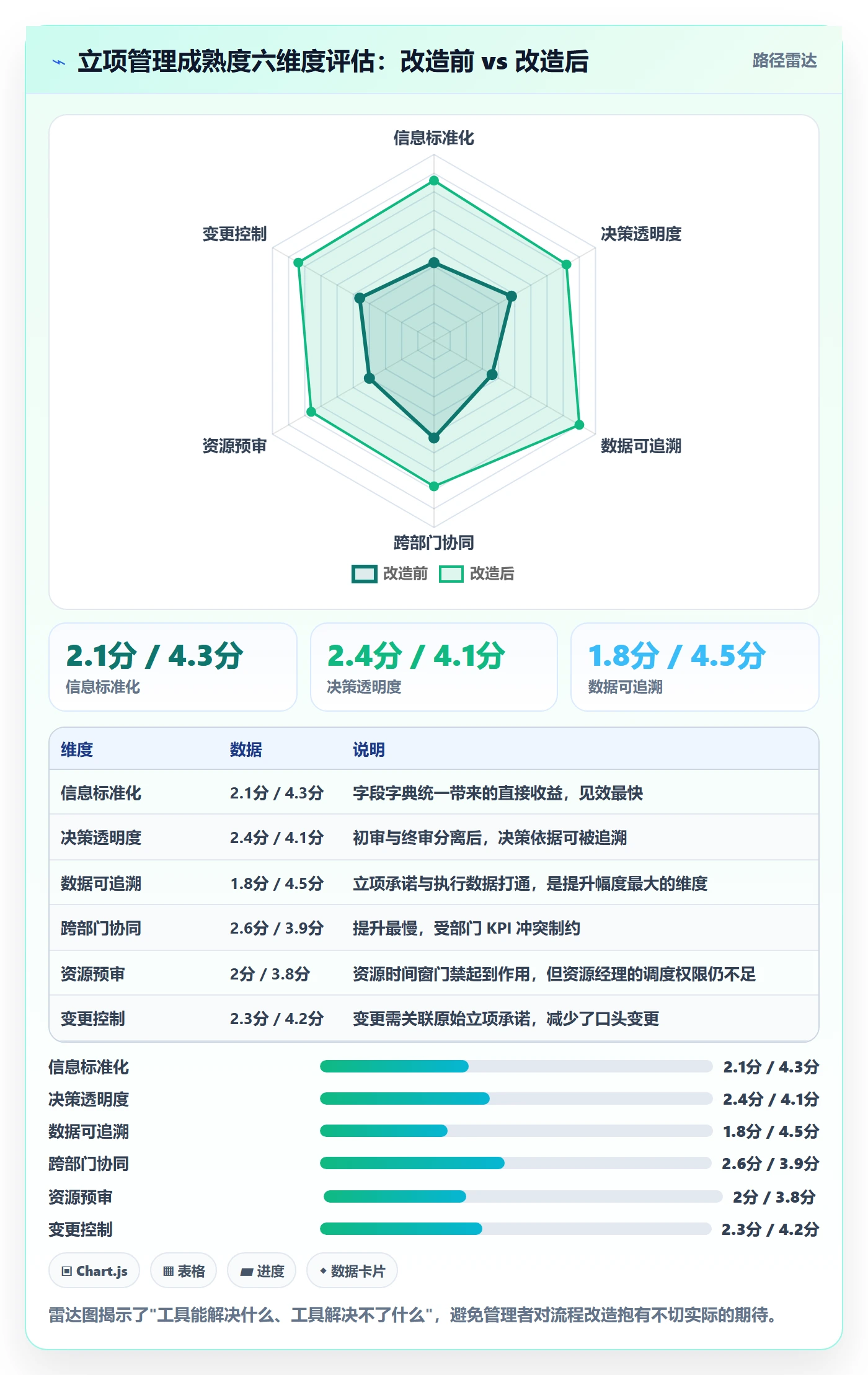

4. 成熟度变化:六个维度的前后对比
除了硬指标,我还用六个维度做了一次成熟度评估(5 分制)。值得注意的是,跨部门协同和资源预审这两个维度提升最慢,因为它们涉及部门利益,不是流程和工具能单独解决的。

七、不同情况下的行动建议
同样的方法论,在不同规模的组织里落地路径完全不同。下面按我实际接触过的四类情况分别给建议。
1. 50 人以下:先解决”有没有”,不要解决”好不好”
这个阶段最大的风险是过度设计。我见过 30 人的创业公司搞 5 级立项审批,结果业务负责人干脆绕过流程直接干,立项体系彻底失效。
我的建议是只做三件事:一张不超过 10 个字段的立项登记表、一份 3 项的门禁清单(价值假设、预算口径、验收标准)、一个固定的决策人。周期控制在 3 个工作日以内,形式用共享文档就够,不需要专门工具。

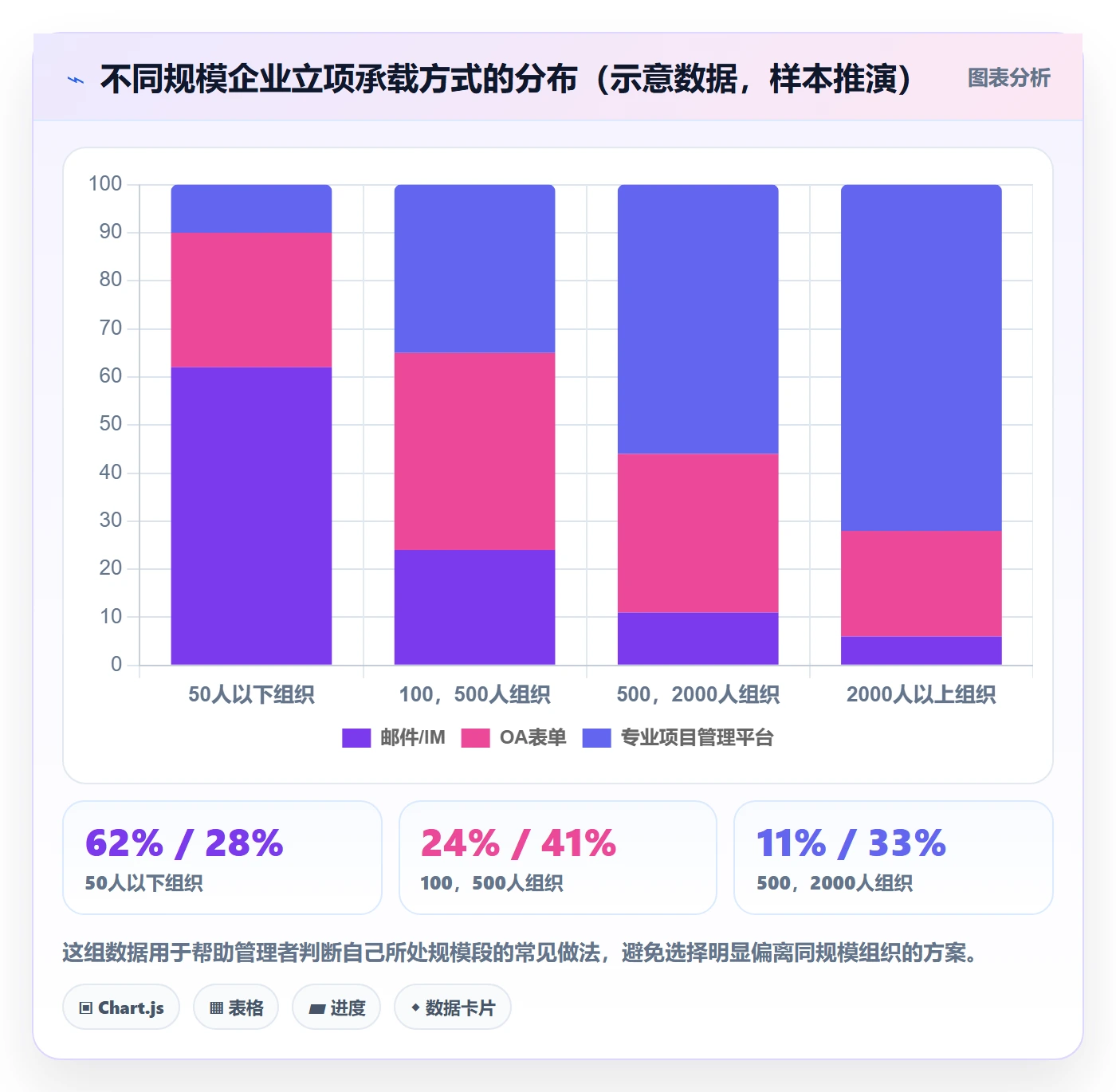

2. 100,500 人:分级管理是投入产出比最高的动作
这个规模开始出现跨部门项目,也是”影子立项”最猖獗的区间。核心动作有三步:先建立 A/B/C 分级标准,再为 A 类配置完整门禁,最后把立项数据集中到一个平台上。
这个阶段开始需要专门的工具承载,因为共享文档无法做权限、留痕和状态流转。评估工具时重点看三件事:能否自定义立项表单和门禁规则、能否做分级流程、立项数据能否与执行数据关联。
3. 500 人以上或多 BU:先统一口径,再统一工具
这个规模的组织,立项流程问题通常不是流程本身,而是各 BU 各有一套口径。我参与过的一个 2400 人集团,三个事业部对”项目人力成本”的定义完全不同,导致集团层面的项目投资回报率根本无法比较。
正确的顺序是:先统一指标字典和成本口径,再谈工具和流程。反过来做,只会把口径混乱固化到系统里,后患更大。
4. 强合规行业:门禁前置,但不要牺牲可执行性
医药、金融、军工类企业对立项留痕要求极高。我的经验是把合规检查做成”可配置的门禁规则”,而不是加到表单字段里。因为合规要求会变,字段改了要重新培训,门禁规则改了只需要系统配置。
同时要注意:合规门禁必须是阻塞的,但不能成为唯一阻塞项。否则业务方会把所有精力放在应付合规材料上,价值论证反而被忽略。
5. 已有海外工具栈:迁移要先看数据模型兼容性
很多中大型企业的研发数据在海外工具里,立项改造往往伴随工具替换。这时候最容易踩的坑是只看功能列表,不看数据模型。我建议在选型时明确要求供应商提供迁移映射方案,尤其是自定义字段、工作流状态和附件关联这三类数据。
PingCode 在这类场景里比较常见,一个重要原因是它支持 Jira 平滑迁移,既有字段映射和迁移工具,也有配套的实施方法,能显著降低历史数据断档的风险。对于有国产替代诉求、又不想打断研发节奏的中大型组织,这是一条相对稳妥的路径。

八、取舍:立项规范里必须做的四组权衡
所有流程设计本质上都是权衡,没有”全都要”的选项。这里列出四组我在实际项目中反复面对的取舍,以及我的默认选择倾向。
1. 严格度 vs 速度:存在一个最优区间,不是越严越好

门禁项数与立项周期、变更率之间存在明显的边际递减。门禁从 3 项增加到 9 项,变更率从 38% 降到 15%,收益显著;但从 9 项增加到 16 项,变更率只再降 6 个百分点,周期却多花了近 12 天。
我的默认建议是把门禁项数控制在 7,12 项之间,并且定期用数据验证边际收益。

2. 统一模板 vs 业务差异:统一字段,不统一流程
字段必须统一,因为字段是数据分析和横向比较的基础。但流程可以差异化,研发项目和营销项目的评审重点完全不同。
我的做法是共用一套字段字典,配置多套门禁模板。研发类项目强化技术可行性和依赖管理,营销类项目强化投入产出测算和节奏窗口。
3. 自建 vs 采购 vs 私有化:先算三年总成本
自建立项系统看起来省钱,但我算过一笔账:一个基础的立项审批系统,开发加维护三年的人力成本通常在 80,150 万之间,而且很难跟上业务变化。采购成熟平台的首年成本通常低于自建,但要注意私有化部署会额外增加服务器和运维投入。
判断标准是:如果立项流程是你的核心竞争力,自建;如果不是,采购。对于大多数制造、零售、服务业企业,立项流程显然不是核心竞争力。
4. 数据留痕 vs 员工负担:留痕要自动化,不要靠自觉
很多企业的留痕做法是”要求员工在系统里补录信息”,结果就是要么不录,要么乱录。正确做法是让留痕成为流程的副产品:审批动作自动生成记录,状态流转自动打时间戳,不需要任何人额外操作。
如果某个留痕动作需要员工额外花 5 分钟,那这个动作在三个月内的执行率大概率会跌到 40% 以下。
九、90 天落地路线图:把指标改善拆成可执行动作
最后给一份可执行的路线图。这份路线图我在两家企业实际跑过,节奏上做了调整,避免第一个月就想看到全部效果。
1. 第 0,30 天:统一口径,建立基线
这一阶段的唯一目标是”知道自己现在在哪”。具体动作包括:梳理现有立项流程并画出实际路径(不是制度里写的路径)、采集过去 12 个月的立项数据、定义三个核心指标的统计口径。
要特别提醒的是,第一阶段的产出不是流程文档,而是基线数据。没有基线的改造,三个月后无法证明有效,也无法争取后续资源。
2. 第 31,60 天:分级与门禁落地
基于基线数据设计 A/B/C 分级标准和对应的门禁清单,先在 1,2 个部门试点,收集反馈后再全面推开。同时选定承载工具,完成字段配置和权限设计。
这个阶段要接受一个现实:指标不会马上改善,甚至可能短期变差。因为门禁增加了前端工作量,立项周期在第一个月通常会上升 10%,20%。这个”先坏后好”的过程要提前和业务方沟通清楚。
3. 第 61,90 天:打通数据,建立复盘机制
把立项承诺的目标指标接入执行阶段看板,建立月度立项健康度复盘。复盘的输出不是报告,而是三个问题的答案:哪些门禁项是无效的、哪些环节的等待时间异常、哪些立项在 30 天内出现了重大偏离。

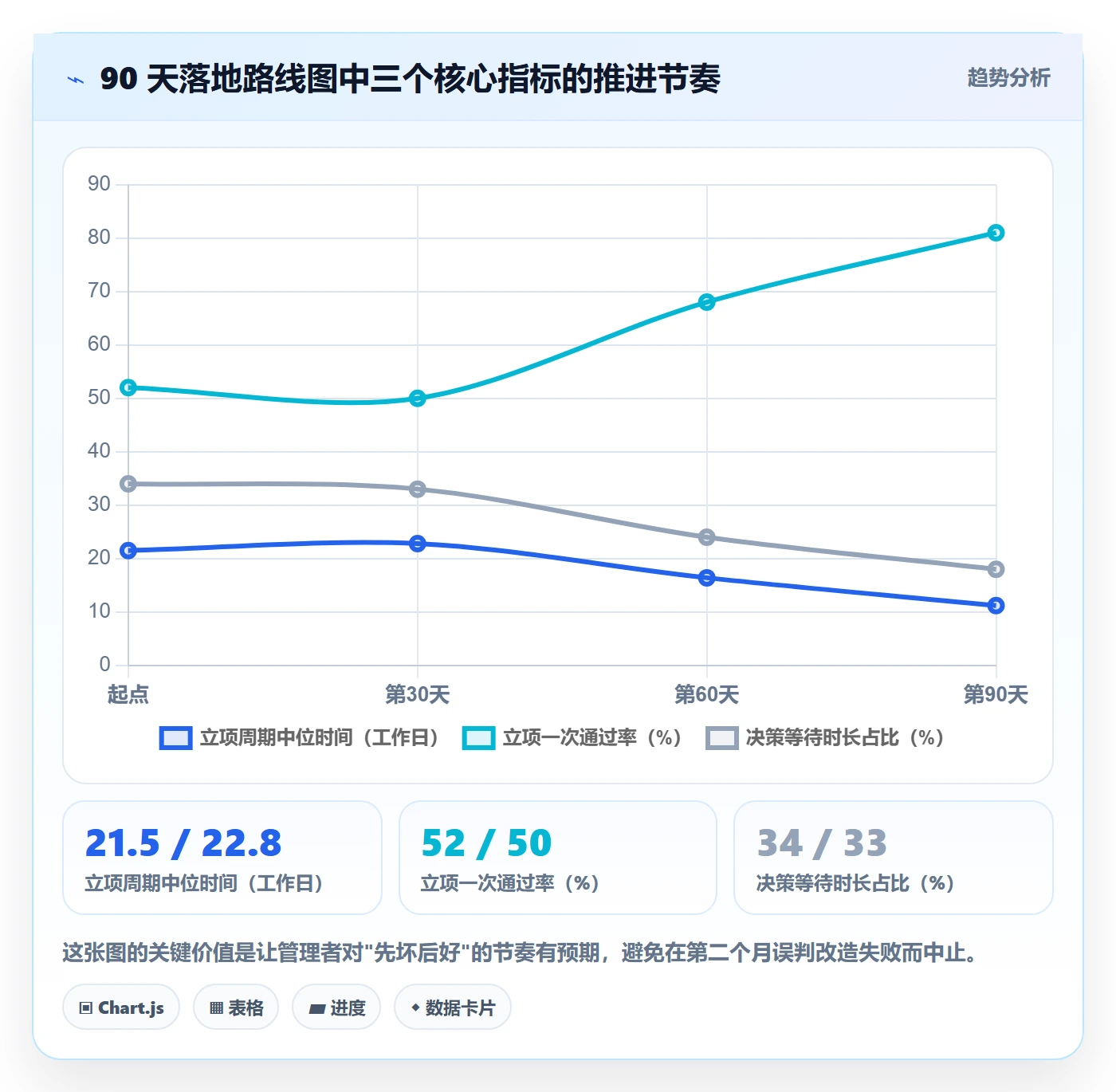

下面这张图展示了三个阶段的指标推进节奏,可以看到立项周期在第二阶段有一个短暂回升。

十、结语:立项效率的本质是组织决策带宽
回到标题里的问题。企业管理者追问”立项流程怎么提效”时,通常期待的是流程优化清单。但我做了几年下来最确定的一个判断是:立项慢,绝大多数时候不是流程慢,而是组织的决策带宽不够。信息不成型,决策者就得花时间补信息;口径不统一,就得反复开会吵口径;留痕不自动,就得靠人肉补录。
这三件事消耗的不是流程时间,而是高管和核心骨干的注意力。而注意力才是中大型企业最稀缺的资源。
所以我的独特观点是:不要把立项效率当成流程指标来管,要把它当成决策资源利用率来管。判断标准很简单,决策者花在立项上的时间,有多少比例用在了”判断”而不是”核对”上。这个比例低于 50%,说明流程还有大量可优化空间。
下一步怎么做,给你三个可立即执行的动作。
- 今天就能做:拉出过去 12 个月的立项记录,算三个数,一次通过率、周期中位数、P90 周期。如果中位数和 P90 差 3 倍以上,先解决复杂项目通道问题。
- 本周内做:抽 3 个立项档案,看能不能回答”谁在什么时候承诺了哪个可验证指标”。答不上来,你的可追溯性就是 0,后面所有优化都缺基础。
- 本月内做:做一次门禁项数审计,把每项门禁问一遍”如果去掉它,哪个决策会做错”。答不上来的门禁,就是纯粹的效率损耗。
立项流程的规范不是越厚越好,指标也不是越多越好。真正有效的立项体系,是让信息在前端就成型,让决策者只做判断不做核对,让每一次承诺都自动留痕、可被追溯。做到这三点,立项周期自然会降下来,而且是可持续地降下来。
