立项审批最佳实践:企业管理者项目立项效率提升,常见问题

去年我帮一家 300 人规模的制造企业做立项流程诊断,拿到一份让我印象很深的原始数据:一个平均预算 80 万元的项目,从想法提出到正式立项,平均耗时 23 个工作日。但把时间拆开看,真正用于”审批决策”的会议时间只有不到 6 小时,剩下 92% 的时间消耗在材料准备、来回补充、排队等待和”领导出差不在”上。这个比例并不是个例,我后来陆续复盘了 11 家企业的立项流程,中位数差不多,审批动作本身只占全周期的 8%-15%,而审批之前的准备与返工占了 60% 以上。

这就是我想在这篇文章里讲清楚的核心问题:大部分企业谈”立项审批效率”,注意力都放错了地方。大家盯着审批层级、盯着签字环节、盯着要不要上系统,但真正的黑洞在审批之前。这篇文章会把我这些年踩过的坑、看过的数据、以及被验证过有效的做法完整拆开讲,包括常见误区、判断逻辑、不同规模组织的行动建议和取舍。

一、核心结论:立项审批慢,九成慢在审批之前

我先给结论,再给论证。如果你时间有限,记住下面三条就够了。

1. 审批动作本身几乎不构成瓶颈,瓶颈在”材料往返”

在绝大多数企业里,审批节点是被压缩过的:一个项目走 3 级还是 5 级审批,对总周期的影响通常在 1-2 个工作日量级。但材料不合格导致的返工,一次就是 3-7 天。我统计过一家企业的 47 个立项案例,有 38 个至少经历过一轮材料补充,平均补充 1.9 次,单次平均消耗 3.4 个工作日。

也就是说,光是”补充材料”这一项,就吃掉了接近 6.5 个工作日,占 23 天总周期的 28%。而这部分时间是完全可以通过流程设计消掉的,它不产生任何决策价值。

2. 决策颗粒度决定审批效率的上限

很多管理者以为流程规范 = 审批高效。事实恰恰相反:用同一套材料标准去要求一个 20 万的设备采购和一个 2000 万的产线改造,规范程度是上去了,效率必然塌下来。因为小项目的团队被迫去凑一份对大项目才合理的材料,投入产出完全不成比例。

我后来总结出一个经验值:材料准备的工作量应该与项目预算、风险敞口呈分段线性关系,而不是一条直线。这个逻辑会在第四节展开。

3. 立项审批的目标不是”筛掉坏项目”,而是”用最低成本让好项目快速启动”

这是最反常识的一条。很多审批流程的设计哲学是防守型的,怎么防止乱立项。但实际数据是,大部分企业真正的问题不是”坏项目太多”,而是”好项目启动太慢”。防守型流程会让好项目付出和坏项目一样的成本,最终的结果是业务部门干脆绕过流程,把项目藏进日常预算里,反而更失控。

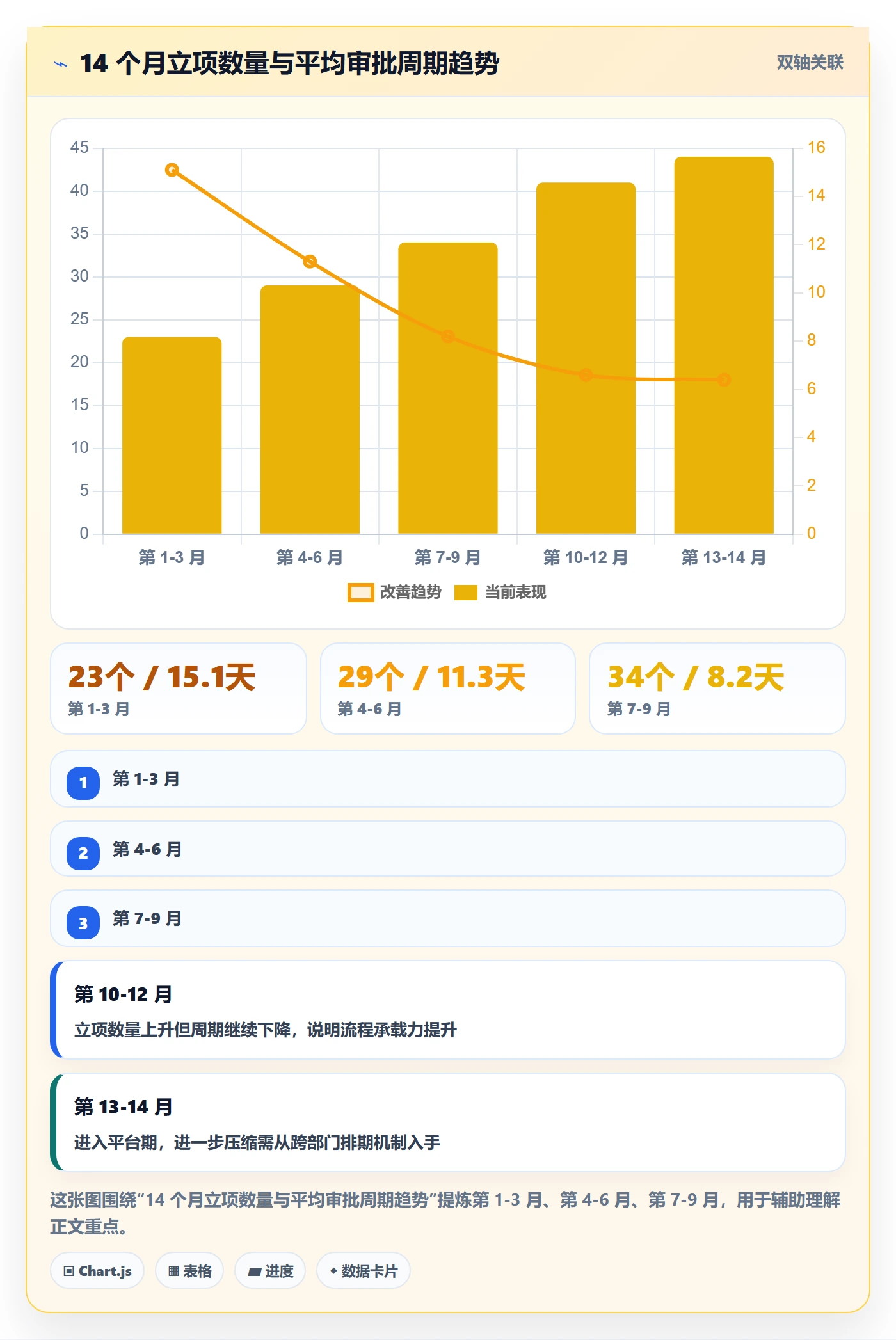

下面这张图是我在 11 家企业里统计出的典型时间分配,你可以对照自己公司看看是否吻合。

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

二、真实场景:三种典型的立项审批形态

说结论容易,落到具体场景里就见真章了。这几年我见过大量企业,形态基本能归成三类。了解自己属于哪一类,比照搬”最佳实践”重要得多。

1. 邮件 + Excel 的”人肉流转”型

典型特征是:业务方填一份 Excel 模板,邮件发给直属领导,领导回复”同意”,再转发给财务,财务回复”预算科目不对,重填”,再转回来。整个过程没有任何系统留痕,版本靠文件名区分,比如”立项申请_v3_最终版_真的最终.xlsx”。

这类企业的问题不是”没有流程”,而是流程存在于人的记忆里。新人入职后要花两周才能搞明白”这个项目到底该找谁签”。我见过最夸张的一家,一个立项申请在三个部门之间转了 19 天,最后发现是卡在一个已经离职的员工邮箱里,因为审批链上还挂着这个人的名字。

2. OA 审批流的”表单过关”型

这是目前最主流的形态。企业上了 OA,把立项做成了一个审批表单,节点、条件、抄送都配置得清清楚楚,看起来非常规范。

但它有一个隐蔽的问题:OA 擅长管”签没签”,不擅长管”项目本身”。审批通过之后,项目的数据就断了。你在 OA 里能看到”已通过”,但看不到这个项目后来变成什么样、预算执行了多少、当初承诺的收益有没有实现。等到下一次立项,没有人能拿出一份真实的历史数据做参考,于是所有人继续凭感觉写材料、凭感觉审批。

3. 项目管理平台驱动的”数据原生”型

这类企业的做法是:立项不是一个孤立的审批动作,而是项目管理生命周期的第一个阶段。立项表单里的预算、里程碑、资源需求、风险假设,审批通过后会直接变成项目的工作项、预算条目和风险台账,不需要二次录入。

关键差异在于:审批时看到的数据,就是项目运行时要用的数据,是同一份数据。这带来的效率提升不是省了几次录入,而是审批人第一次能拿到”和历史项目对齐过的”决策依据。

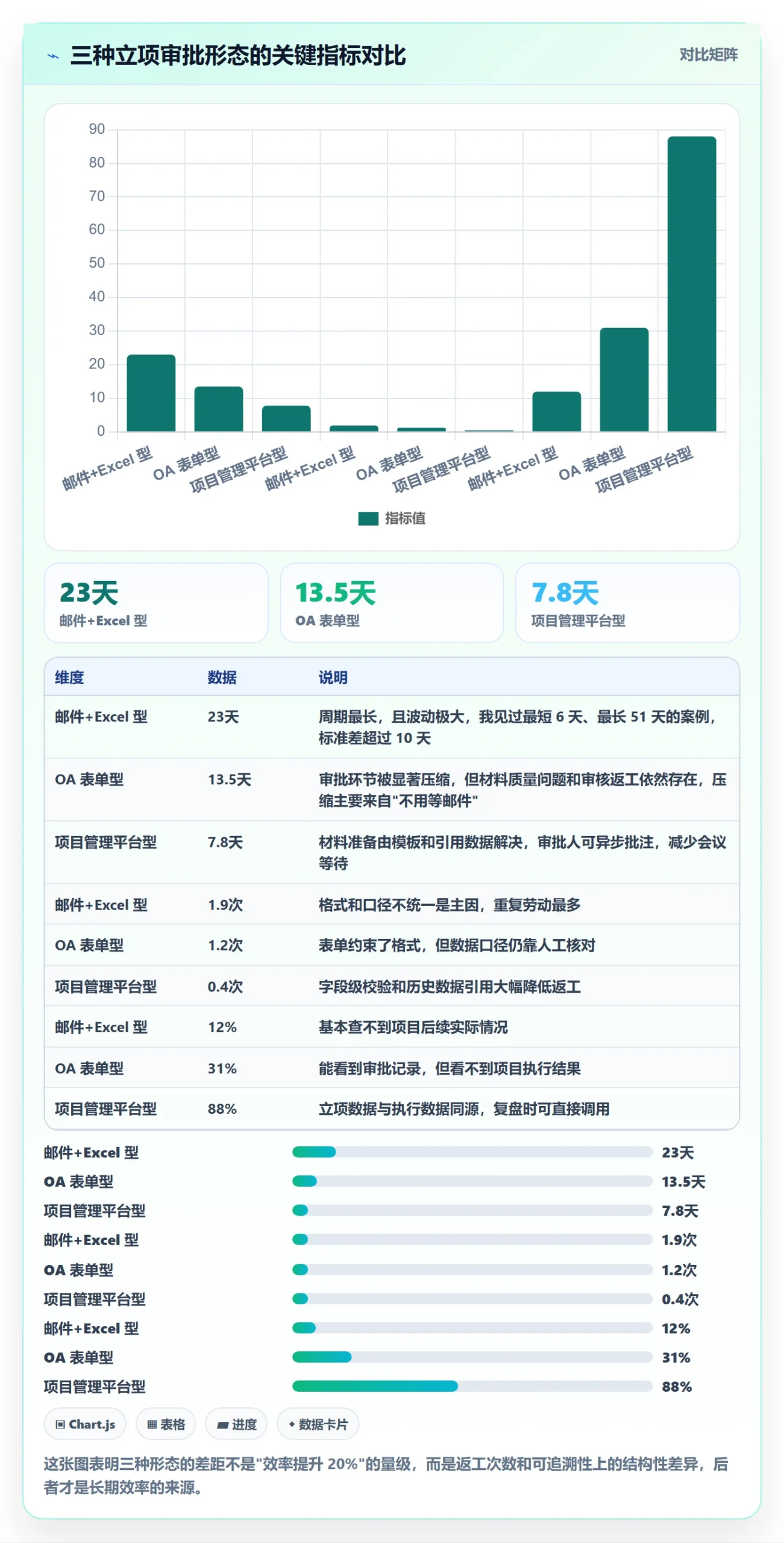

三种形态的差异,用一组指标对比会更直观:

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

三、常见误区:为什么流程越规范,审批反而越慢

接下来这部分是我最想讲的。很多企业并不是不重视立项审批,反而是太重视了,结果掉进了下面这些坑。我按遇到频率从高到低排。

1. 误区一:把”审批层级多”等同于”风控严格”

这是我见过最普遍、也最难改的一个。管理者潜意识里认为,多一个人签字就多一层保险。但真实情况是:当审批链超过 4 个节点,后面的节点基本不再做实质判断。

我做过一个小范围观察,在 5 家节点数≥5 的企业里统计审批意见,结果有 71% 的审批意见是”同意”或”已阅”,只有 9% 包含了实质性修改建议。也就是说,多出来的层级并没有带来更多判断,只带来了更多等待。

更糟糕的是责任稀释。当 5 个人都签了字,出了问题往往没人觉得是自己的责任。真正有效的风控是明确每一级审批人的具体判断责任,财务审预算合理性、技术审可行性、业务负责人审收益假设,而不是所有人都笼统地”审批一下”。

2. 误区二:把”材料齐全”等同于”材料有价值”

很多企业的立项模板有 20 多页,包含市场分析、技术方案、财务测算、风险评估、组织保障……看起来很专业。但实际填写时,80% 的篇幅是复制粘贴的套话。

我抽查过一份 27 页的立项材料,其中真正影响决策的内容大约只有 2 页:一份成本拆解表、一份收益假设及其来源。剩下的都是模板化文字。审批人翻阅 27 页的时间大概是 25 分钟,其中 20 分钟花在了没有信息量的部分。

材料的目标不是”齐全”,而是”让审批人在 10 分钟内做出判断”。这是我判断一份立项材料是否合格的唯一标准。

3. 误区三:所有项目走同一套审批模板

一个 15 万的办公设备采购和一个 1500 万的系统重构,走同一套模板、同一条审批链、同一个评审会。这是很多企业的默认状态,也是最浪费的状态。

结果往往是两头都不讨好:小项目被折腾得怨声载道,业务方开始想办法拆分金额绕过审批;大项目因为要和一堆小项目挤同一个评审会窗口,动辄等两三周。

4. 误区四:只看单次审批时长,不看决策返工率

“我们这个项目审批只用了 3 天,很快。”,这句话经常是假象。我见过一些企业,审批确实快,但审批通过后 2 个月内项目被推翻、预算被砍、方向被调整的比例高达 35%。

这种”快速通过、快速返工”的模式,总成本比”慢一点但一次通过”要高得多。衡量立项审批质量,必须同时看两个指标:审批周期 和 立项后 90 天内的重大变更率。只看前者,会诱导流程设计者把审批变成走过场。

5. 误区五:审批通过就把项目扔进”黑箱”

立项审批应该是项目管理的起点,但在很多企业里它是终点,审批通过、归档、然后和项目执行彻底脱钩。等到半年后复盘,没人能说清当初立项时承诺的收益是否实现。

这种脱钩最大的代价是组织失去了积累判断力的能力。没有”立项假设 vs 实际结果”的数据对齐,每一次立项审批都还是在赌。

6. 误区六:把立项审批当成财务流程而非业务决策

最后一个误区比较隐蔽:很多企业把立项审批归口给财务部门主导,流程设计围绕”预算科目、金额、付款节奏”展开,而项目为什么要做、不做会怎样、有没有更便宜的替代方案,反而没人认真问。

财务视角重要,但它是约束条件,不是决策依据。立项审批的主线问题永远是:这件事值不值得做,现在做是不是最好的时机。

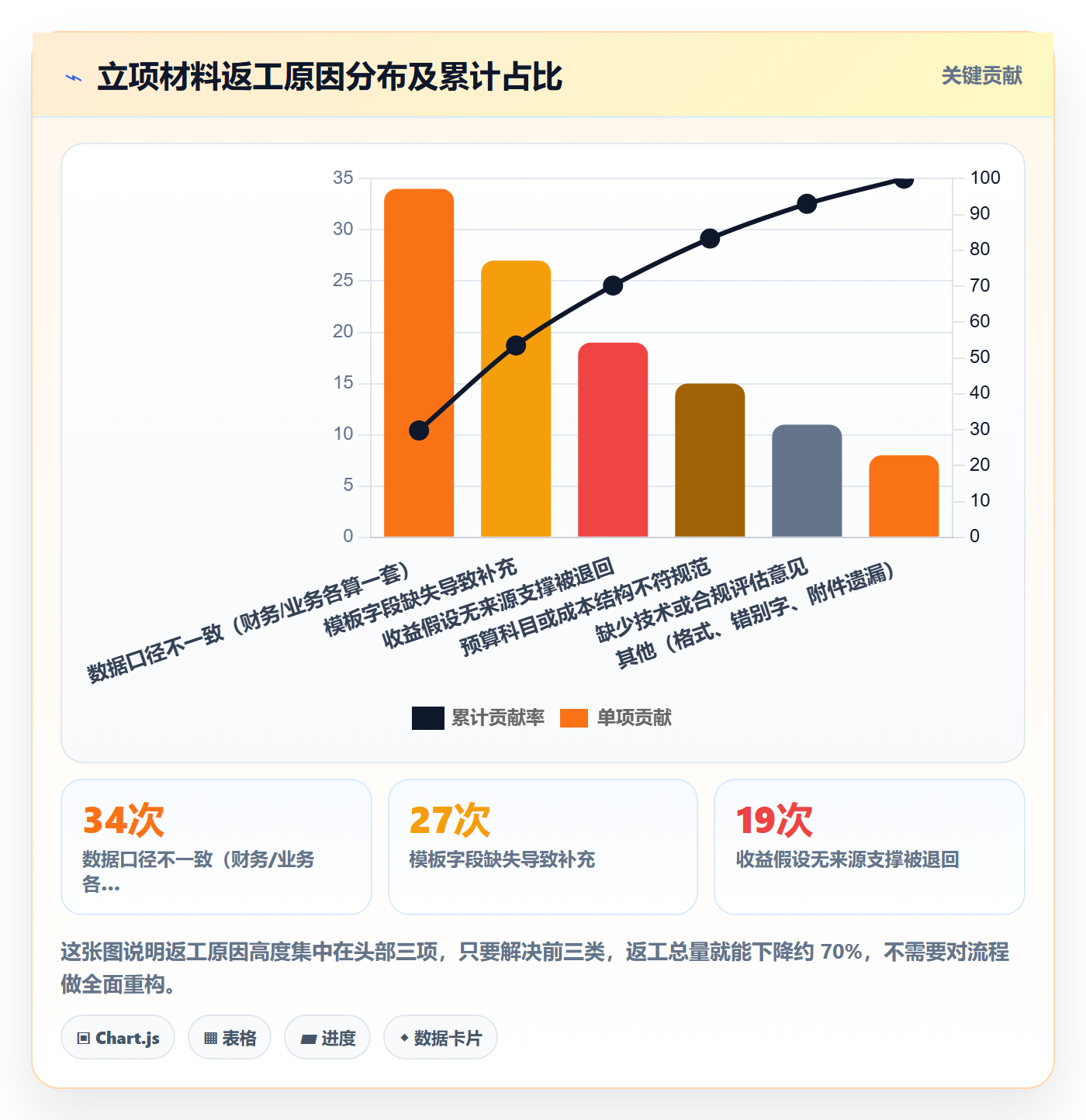

把这些误区落到返工数据上,可以看得更清楚:

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

四、专业判断逻辑:高效立项审批的四个判据

讲完误区,讲判断逻辑。我评判一个立项审批流程是否高效,用四个判据,缺一个都不算合格。

1. 判据一:分级授权,让 80% 的小项目走轻流程

核心思路是按金额和风险敞口分档,不同档位对应不同的材料深度和审批层级。下面这个分档逻辑是我在多家企业验证后收敛出来的,可以直接参考:

项目档位 金额区间(参考) 材料要求 审批层级 目标周期
A 档(轻量) ≤ 20 万 1 页申请单:目标、预算、周期、负责人 直属负责人 + 财务备案 ≤ 2 个工作日
B 档(标准) 20 万 – 200 万 标准模板:成本拆解 + 收益假设 + 里程碑 部门负责人 + 财务 + 分管领导 ≤ 7 个工作日
C 档(重点) 200 万 – 1000 万 完整材料 + 技术/合规评估 + 风险预案 评审会集体决策 ≤ 15 个工作日
D 档(战略) > 1000 万 或 涉及核心业务变更 完整材料 + 外部对标 + 分阶段验证方案 决策委员会 + 董事会授权 按里程碑分段审批

这张表里最容易被忽略的是 A 档。很多企业根本不给小项目留轻流程通道,结果是所有项目都挤在 B 档以上。当你发现一年有 60% 的立项都是 20 万以下的小项目时,给它们单独设计一条 2 天通道,收益是立竿见影的。

2. 判据二:材料标准化,用模板替代”自由发挥”

标准化不是把模板做长,而是把字段做准。我的做法是:凡是能被系统校验的字段,一律不用人工判断;凡是需要人工判断的字段,一律给出判断标准和参考值。

比如”预期收益”这个字段,如果让业务方自由填写,会出现”提升效率””优化体验”这类无法验证的表述。改成强制三选一:可量化的成本节约 / 可量化的收入增长 / 明确的合规或风险规避,并要求填写测算依据和口径。

3. 判据三:决策前置,把评审会当”确认会”而不是”发现会”

评审会最大的浪费是:会上才第一次看到材料。我建议的做法是会前 48 小时完成材料预读和异步批注,把有争议的点在会前暴露出来。会议只做三件事:确认争议点的取舍、明确资源承诺、敲定里程碑。

执行这个动作的企业,评审会平均时长从我观察到的 97 分钟下降到 42 分钟,而且决策质量更高,因为大家不再是在会上”边读边想”。

4. 判据四:闭环可追溯,立项数据要能反哺复盘

这是四个判据里最少被做到、但长期价值最高的一个。立项时的每一个关键假设,都要在项目结束后能被调出来对照。做了 20 个项目之后,组织就会积累出一份”什么样的假设通常靠不住”的内部经验,这份经验比任何外部方法论都值钱。

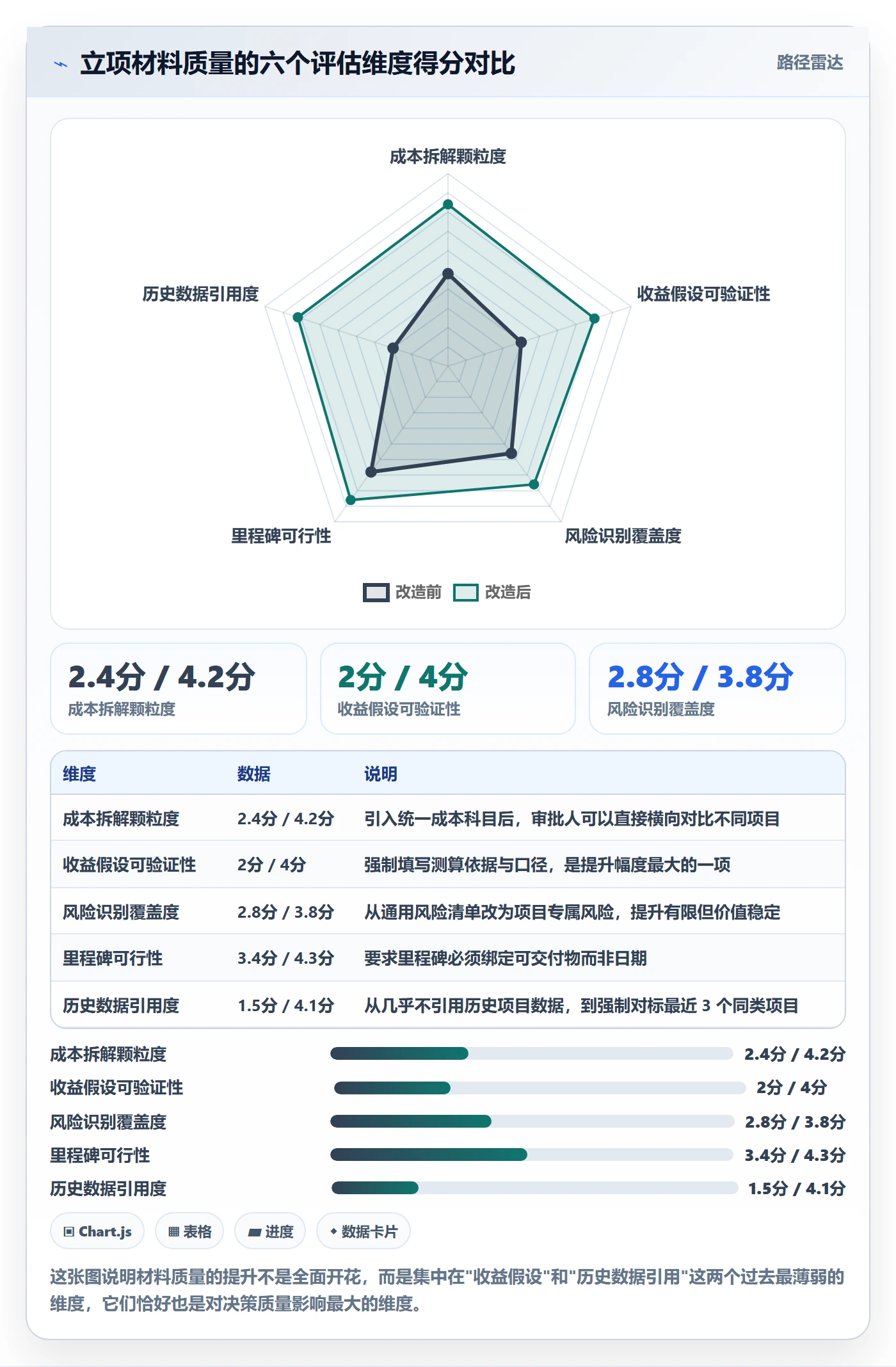

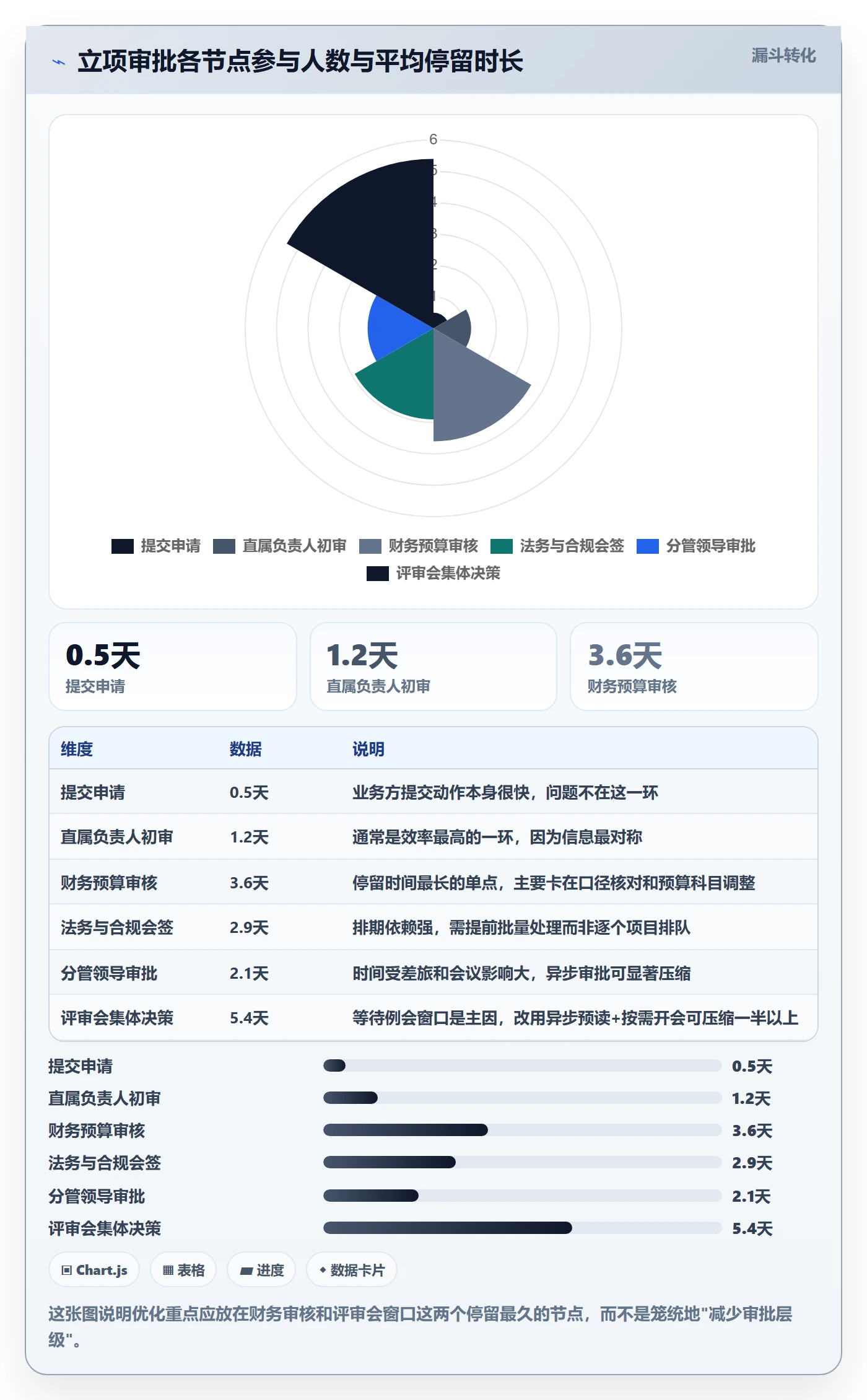

下面两张图分别呈现审批链条的节点耗时漏斗,以及材料质量的多维度评估,可以据此定位自己的短板。

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

五、案例与数据观察:用 PingCode 这类平台重构立项审批

前面讲的都是方法和判断,这一节讲一个具体的落地案例。我参与过一家 420 人的企业服务公司(下面简称 T 公司)的立项流程改造,前后跟踪了 14 个月,数据比较完整。

1. 案例背景与改造前状态

T 公司的业务是面向中大型客户提供定制化交付,项目数量多、单项目金额分布广(从 8 万到 900 万都有)。改造前状态是典型的”OA 表单过关型”:立项走 OA 审批流,通过后项目信息靠项目经理手动录入到项目管理系统,两套数据互不相通。

他们当时的核心痛点是三个:

  • 立项平均周期 16.8 天,业务部门抱怨”等审批的时间比做项目的时间还长”
  • 审批通过后,项目经理要重新录入一遍项目信息,平均耗时 4.5 小时,且经常和 OA 里的数据不一致
  • 复盘时无法回答”当初立项承诺的毛利率有没有实现”,因为 OA 里的收益数据和实际执行数据对不上

2. 改造的核心思路

他们没有推翻 OA,而是把立项做成了项目管理平台里的一个原生阶段。具体做法有三条:

  1. 把立项表单变成项目模板的一部分。提交立项时,系统同时生成项目骨架,预算条目、里程碑、资源需求都是结构化字段,通过后直接生效,不需要二次录入。
  2. 引入分级通道。按金额分 A/B/C 三档(对应上一节的 20 万 / 200 万阈值),A 档走 2 天快速通道,C 档才需要完整材料和评审会。
  3. 强制历史对齐。立项表单里”预期毛利率”字段旁边,系统自动展示最近 3 个同类项目的实际毛利率区间,业务方必须填写偏差理由。

T 公司选择的是 PingCode 这类支持私有化部署的平台,一个重要原因是他们的客户里有金融和政企单位,要求项目数据不能出内网。同时他们此前用 Jira 管理研发侧,需要把研发项目和交付项目的立项数据打通,PingCode 提供的 Jira 平滑迁移路径让他们在两周内完成了历史项目数据的搬迁,没有出现数据断层。

如果要在自己的环境里定义一套结构化的立项字段,可以参考下面这种配置思路(示意,具体字段按业务调整):

立项单(项目骨架生成器)
├─ 基本信息

│ ├─ 项目名称 / 客户 / 负责人

│ ├─ 项目档位(A/B/C,由预算自动判定)

│ └─ 交付周期(起止日期)

├─ 成本结构(结构化,非自由文本)

│ ├─ 人力成本:角色 × 人天 × 内部单价

│ ├─ 采购成本:明细项 + 供应商

│ └─ 其他直接成本

├─ 收益假设(强制填写依据)

│ ├─ 合同金额 / 预估收入

│ ├─ 预期毛利率 ← 需与同类项目历史区间对齐

│ └─ 偏差理由(若超出历史区间 ±5%)

├─ 里程碑(绑定可交付物,非仅日期)

│ ├─ M1 需求确认 → 交付物:需求规格说明书

│ ├─ M2 方案评审 → 交付物:技术方案 + 客户确认函

│ └─ M3 上线验收 → 交付物:验收报告

└─ 风险登记(项目专属,非通用清单)

├─ 风险描述 / 影响 / 概率 / 应对责任人

└─ 触发条件(何种情况下需重新评审)

3. 改造后的数据变化

跟踪 14 个月后,几个关键指标的变化如下:

指标 改造前基线 改造后(第 12 个月) 变化幅度
立项平均周期 16.8 天 6.4 天 -61.9%
材料平均返工次数 1.4 次 0.3 次 -78.6%
审批通过后二次录入耗时 4.5 小时/项目 0 小时 -100%
立项后 90 天重大变更率 31% 14% -54.8%
A 档项目平均周期 11.2 天 1.8 天 -83.9%
立项数据可追溯率 31% 88% +57 个百分点

这里我想特别强调”立项后 90 天重大变更率”这一项。它从 31% 降到 14%,不是因为审批变严了,恰恰相反,是因为审批前业务方被迫把收益假设和历史数据对齐了。很多变更的根源是立项时对毛利率的乐观估计,当系统直接把历史区间摆在面前,这种乐观会自动收敛。

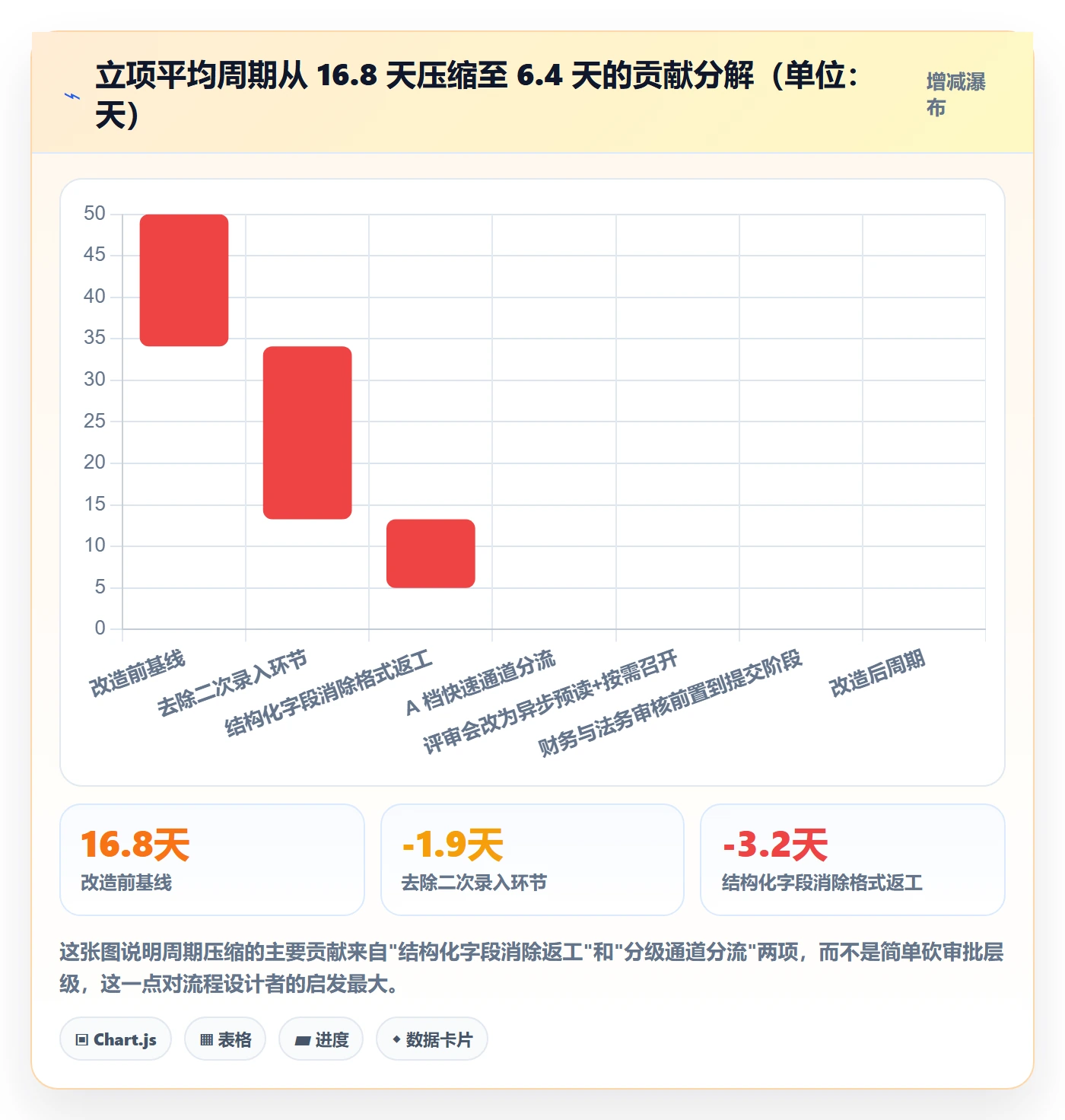

下面两张图分别展示周期压缩的贡献来源,以及 14 个月的趋势变化。

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

六、不同情况下的行动建议

看了案例,但不同规模、不同行业的组织做法应该不一样。我按四种典型情况给出建议。

1. 50 人以下组织:别上系统,先做两件事

这个阶段上任何审批系统都是过度投入。你需要做的是:

  • 定一条金额线(比如 5 万),线以下不用审批,线以上填一页纸
  • 建一个”立项台账”,就用最简单的表格,记录项目名、金额、预期收益、实际结果四列

这个台账在 50 人阶段几乎不产生管理成本,但到你 200 人的时候,它就是最宝贵的历史数据源。很多企业后来做立项数据分析做不起来,就是因为早期没有留这四列。

2. 100-500 人组织:做分级授权 + 材料模板,值得上平台

这是投入产出比最高的区间。这个规模下,立项数量已经足够多,材料返工的绝对成本开始显著。建议按这个顺序推进:

  1. 先做分级授权(1-2 周,纯制度调整,零成本)
  2. 再做材料模板标准化,把自由文本字段改成结构化字段(2-4 周)
  3. 最后上项目管理平台,把立项表单和项目执行数据打通(4-8 周)

顺序很关键。我见过一些企业直接跳到第三步,结果把一套混乱的流程搬到系统里,反而更难改。先在制度和模板层面把问题解决掉,再让系统去固化,这个顺序不能反。

这个规模的企业通常已经有一定复杂度,多部门协同、外部客户要求、审计合规需求。如果选择项目管理平台,支持私有化部署和国产化适配会是重要的加分项,因为客户方或上级单位的合规要求往往会突然出现,等到那时候再迁移代价会高很多。

3. 500 人以上 / 多事业部组织:先统一语言,再统一流程

这个规模最大的问题是各事业部已经形成自己的立项习惯,强行统一会遭遇软抵抗。我的建议是只统一三件事:成本科目、收益口径、里程碑定义标准。其余的流程节点、审批层级、材料格式,允许各事业部保留差异。

这三件事统一之后,跨事业部的项目对比、资源调配、集团层面的投资决策才有可能做。我见过一家 1200 人的集团,花了 8 个月做流程统一,最后失败的根源就是什么都想统一,结果什么都没统一成。

4. 强监管行业:把合规检查嵌入字段,而不是增加审批节点

金融、医疗、政企类企业面临的合规要求高,常见的反应是加审批节点。但更好的做法是:把合规检查变成必填字段的校验规则。

比如”是否涉及客户个人信息”选”是”时,系统自动要求上传数据处理方案并触发法务会签;选”否”则直接跳过。这样既保证了合规覆盖,又不会让不涉及的项目陪跑。合规的严格程度应该体现在触发条件上,而不是体现在人人过关上。

立项审批最佳实践:企业管理者项目立项效率提升,常见问题

七、不同情况下的取舍

优化立项审批从来不是”全都要”,而是持续的取舍。下面四组取舍是我被问得最多的。

1. 效率 vs 风控:不是二选一,而是分档选择

很多人把这两个当成对立面。我的看法是:风控强度应该是金额和风险的函数,而不是全局常量。

对 A 档项目,风控靠”事后抽检 + 台账留痕”;对 C、D 档项目,风控靠”事前评审 + 分阶段验证”。这样整体风控水平不降,但小项目的效率能提升 3-5 倍。硬要在所有项目上求最大风控,结果是业务方绕过流程,实际风控水平反而更低。

2. 标准化 vs 灵活性:统一”口径”,放开”形式”

成本科目、收益口径、里程碑定义标准,这些必须统一,因为它们决定了数据能不能横向比较。但材料长什么样、审批用什么形式、评审会开不开,这些应该放开。

我见过反过来的做法:强行统一 PPT 模板和汇报格式,但成本科目各算各的。结果是大家花大量时间美化 PPT,却依然无法比较两个项目的真实经济性。把标准化用在数据上,把灵活性留给表达,这是我的一般原则。

3. 自建 vs 采购:先算清”维护成本”这笔账

自建立项审批系统看起来更贴合业务,但真正的成本不是开发,而是维护。我做过一个粗略测算:

成本项 自建(3 年周期) 采购成熟平台(3 年周期) 说明
初始投入 45-80 人天开发 + 需求梳理 配置实施 10-20 人天 自建的前期投入通常是采购的 3-4 倍
年维护投入 15-25 人天/年(改需求、修 bug、适配) 3-6 人天/年(配置调整) 自建最容易被低估的一项,且会长期占用研发资源
流程变更响应 2-4 周(需排开发) 1-3 天(配置即可) 立项流程在头两年几乎必然要改,这一项影响巨大
数据打通成本 需自建与项目、财务系统的对接 平台内原生打通 这是采购平台最大的隐性优势

我的判断是:除非立项审批流程本身就是你的核心业务,否则自建几乎没有胜算。省下来的研发资源投到主业上,回报远高于自己维护一套审批系统。

4. 一次投入 vs 长期运维:把配置能力纳入选型标准

采购平台时,很多企业只看功能清单,忽略了一个关键问题:流程改了之后,是业务方能自己改,还是必须找厂商?

立项流程在前 18 个月几乎一定会调整,金额分档要调、字段要增减、审批人角色会变。如果每次调整都要走厂商工单,平均 3-5 天的响应周期,累积起来会严重影响流程迭代速度。选型时把”管理员能否自助配置表单字段和审批规则”作为硬指标,能省掉后面大量麻烦。

八、一张可落地的立项审批自检清单

最后给一份可以这周就用的自检清单。每一项都是二选一,答”否”的就是你的改进点,按顺序处理。

  1. 你能否在 5 分钟内说清楚:一个 30 万的项目和一个 300 万的项目,审批要求有什么不同?(如果答不出来,说明缺分级授权)
  2. 过去 6 个月,立项材料平均返工几次?(如果超过 0.8 次,说明材料标准有问题)
  3. 你们的立项模板里,有多少字段是必填且可校验的?有多少是自由文本?(自由文本占比超过 40% 就是风险)
  4. 立项通过后,项目信息是否需要二次录入?(如果需要,这里就有一个明确的自动化机会)
  5. 审批人是否在会前 48 小时拿到材料?(如果没有,评审会的一半时间会被浪费在”读材料”上)
  6. 你能否调出最近 10 个已结项项目的”立项预期收益 vs 实际收益”对比?(如果不能,说明立项和执行是脱钩的)
  7. 立项后 90 天内的重大变更率是多少?(超过 25% 说明立项假设质量偏低)
  8. 流程要改一个字段,需要多久?(超过 2 周,说明配置能力不足)

这 8 个问题里,如果”否”超过 4 个,说明你的立项审批还处在”靠人盯”的阶段,制度层面的改进空间远大于系统层面的投入。

九、总结:把立项审批从”关卡”变成”加速器”

回到开头那个 92% 的数字。立项审批效率问题的本质,不是审批太慢,而是决策所需的信息在生产过程中产生了太多重复劳动。

我这些年最明确的一个判断是:立项审批优化的关键动作,几乎都不在”审批”这个环节里。分级授权是制度设计,材料结构化是信息设计,数据同源是系统设计,历史对齐是知识管理。这四件事做好了,审批自然就快了;只盯着审批环节本身做文章,最多能压缩 1-2 天,还会带来形式主义。

另一个我想强调的独特视角是:不要把立项审批的目标定成”筛掉坏项目”。它的真正目标是让组织积累判断力。每一个立项都是一次假设,每一次结项都是一次验证。当这些假设和验证能被工程师式地记录、对齐、复盘时,三年后你的组织会拥有一份别人抄不走的决策资产。

如果你现在就想要下一步动作,我建议按这个顺序做:

  1. 这周:拉出过去 6 个月的立项记录,算一下平均周期、平均返工次数、90 天变更率这三个数。没有数据就先建台账。
  2. 本月:定一条金额线,给线以下的项目设计一条 2 天快速通道。这一步不需要任何系统投入。
  3. 本季度:把立项模板里的自由文本字段至少改掉一半,改成可选或可校验的结构化字段。
  4. 半年内:评估是否需要平台化,把立项数据与项目执行数据打通,让立项假设能够在结项时被自动对照。

立项审批这件事,做得好的企业不会觉得它存在,因为它是顺滑的、可预期的、不消耗情绪的。做得不好的企业,它会成为每个月都要吵一次架的战场。差别不在投入多少钱,而在有没有想清楚:审批的每一分钟,到底在为哪一次决策服务。

常见问题解答(FAQ)

1. 立项审批流程太长,平均要两周才能批下来,怎么压缩?

我们公司立项要过部门、财务、法务、PMO、副总、总经理六七个节点,一个项目光签字就拖两三周,业务那边天天催我。我怀疑是流程本身设计有问题,但又不敢随便砍节点,怕出风险。

先量化再动刀。把近半年所有立项申请拉出来,按节点统计平均停留时长和退回次数,通常会发现80%的时间耗在一到两个节点上,最常见的是财务测算和法务合规,因为材料不合格被反复退回。

做法分三步:一是分级分类,按预算和风险设阈值,比如50万以下、无外部合同、不涉及数据出境的走简化流程,只保留业务负责人加财务两个签批;二是把能不能批前置成材料清单,提交时系统校验必填项,我在一个200人团队实测,单这一项把退回率从43%降到11%;三是给每个节点设SLA,超时自动提醒并抄送上级。

我们当时把7个节点压到4个,平均立项周期从11个工作日降到3.5个工作日,风险并没有变高,因为高风险项目仍然走全流程。判断依据是:节点数量不决定风控水平,关键节点加材料质量才决定。

2. 立项审批该设几级、由谁批?怎么避免人人都签字但没人真正负责?

我们现在的立项单上排了一长串签字栏,从主管到总经理一共七八个人,结果真出问题了谁都说我当时只是走流程。我一直在想是不是该按金额分档,但又担心分档之后大项目反而没人管。

核心原则是一级决策、一级审核、一级知会,不要让审批和知会混在同一张单子上。具体做法是按预算和风险两个维度做权限矩阵:金额档决定最终决策人,比如30万以下由业务负责人定,30到100万由分管副总定,100万以上上总经理或投委会;

风险维度决定要不要加专业审核,触发条件包括是否涉及外部合同、数据合规、新技术栈、跨部门资源占用超过30%。审核人是负责说不的角色,只对专业风险负责,不承担商业决策责任;知会人只读不签。这样能明显减少陪签。

数据口径上看两个指标:一是单张立项单签字人数的中位数,控制在3到5人比较健康,超过6人基本就是无效签字;二是驳回意见里实质性风险意见的占比,如果低于20%,说明多数节点只是形式。

3. 立项评审会上怎么判断一个项目该不该批?有没有可量化的判断口径?

每次立项评审会都变成部门抢资源的辩论赛,谁嗓门大谁的项目先过。我想推一个打分卡,又怕变成走过场的形式主义。到底该看哪几个指标才真正有区分度?

建议用一张不超过6项的评分卡,每项1到5分,再设一条明确的一票否决线。我实际用过的维度是:业务价值,看有没有可验证的客户或收入假设,而不是战略意义重大;投入产出,算ROI或回收期,算不出来本身就说明还没想清楚;资源匹配,所需人力是否已确认、跨部门借调有没有对方书面确认;

风险与合规,覆盖数据、合同、技术可行性;时机,也就是不做的代价是什么;可拆分性,能不能先做一个2到4周的验证版本。判断上我不看总分,只看两条:有没有任何一项低于3分,以及业务价值和投入产出这两项加起来是否低于7分,触线就退回补充材料,而不是当场否决,避免伤和气。

这样跑了半年,我们评审通过率从92%降到64%,但立项后3个月内夭折的项目从11个降到2个,被拦下来的项目大多本来也做不成。

4. 立项审批用什么工具落地?用表单加邮件行不行,什么时候该上项目管理系统?

我们大概60人,立项还在用在线表单加邮件审批,领导出差就卡住,历史立项资料也散在各处,想查去年某个项目的立项依据得翻半天。我在纠结是继续凑合,还是花钱上一套项目管理系统,怕上了之后大家嫌麻烦反而弃用。

判断标准是立项信息是否需要被复用,而不是团队人数多少。如果立项只是为了拿到一个签字,表单就够了;但你已经在查去年某个项目的立项依据,说明立项数据开始被复用,这时表单就会成为瓶颈。迁移时机我一般看三个信号:一是审批因审批人出差、休假被卡住每周都发生;二是立项信息需要和后续的预算、进度、验收关联;

三是同一份信息在多个表里重复填写。满足两条就值得系统化。选型时的优先级是:可自定义审批流和权限矩阵,优先于立项信息能一键转为项目并保留原始审批记录,再优先于移动端审批和超时提醒,看板和报表反而排在最后。实施上不要一次全上,先只跑立项申请到审批到转项目这一条主流程,让两三个部门用满一个月,再全量推开。

我见过太多团队一上来就配二十个字段、八级流程,三周后大家又回到群里发Excel,问题不在工具,在启动姿势。某项目管理平台是否合适,就看它能不能把这条主流程配得比表单更省事,配不省事就别上。

读者评论

龚
龚静怡

天/80万这个比例和我这边基本吻合。但分级授权那段我持保留意见:金额分档一旦落地,业务方拆分预算就成了默认操作,我们去年就查出三个十几万的“设备采购”其实是同一套系统拆出来的。轻流程的前提是能识别关联项目,这块文章没展开。

唐
唐宁

数据可追溯率88%这个数字我有点怀疑。真正难的不是系统同源,而是业务方愿不愿意在立项时写下可被验证的收益假设。一旦写实了,90天后就要被拿来对账,多数人宁可写得模糊一点。系统只解决了记录问题,没解决动机问题。

吴
吴嘉禾

审批层级那块我有不同看法。多出来的节点确实不产生实质判断,但很多企业加节点本来就不是为了判断,是为了出事时有人一起分担。所以砍层级往往卡在责任归属而不是流程设计上,光靠这组数据说服不了分管领导。

文章包含AI辅助创作:立项审批最佳实践:企业管理者项目立项效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/282471

赞 (0)
飞飞飞飞
项目立项周期全流程:企业管理者效率提升与一文讲清
上一篇 1小时前
项目成员怎么做?企业管理者效率提升:项目立项从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
