项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

2023 年我在一家年营收 8 亿元左右的装备制造企业做流程诊断,CEO 让我查一件事:为什么公司每年立 40 多个项目,年底能说清”到底完成了哪几项”的不到一半。我把全年立项文档全部调出来,第一眼看到的问题不是缺数据,而是项目名称本身就没法判定,”数字化升级项目””产线优化项目””管理提升项目”,这些名字挂在立项单上,谁也说不清它做完了没有。

更麻烦的是,这些名字会一路传染。名称模糊,目标就模糊;目标模糊,范围就没有边界;范围没有边界,验收时只能靠”感觉差不多了”。最后项目不是没做完,而是没人能证明它做完了。这篇文章我想把”项目名称落地方案”这件事讲透:企业管理者到底该怎么立项,立项方案里哪些内容是必须写死的,哪些可以留白,以及在不同规模、不同治理水平的组织里,这套方法该怎么打折使用。

一、先给结论:立项方案的本质是把名称翻译成可判定的承诺

我的核心判断只有一句:立项不是审批流程的起点,而是把一句模糊的业务愿望,翻译成一组可判定的承诺。判断一份立项方案是否合格,不看它写了多少页,只看一个标准,如果今天换一个完全不了解背景的人接手,他能不能仅凭这份方案,判断项目做没做完、做没做对。

1. 立项失败很少死在执行,多半死在”名称”

大部分管理者把项目名称当成一个代号,觉得叫什么无所谓,反正大家知道是那个事。但在真实的组织里,名称是信息传递成本最低、复用频率最高的一行字:它出现在周会纪要里、出现在财务的预算科目里、出现在项目管理平台的列表页里、出现在半年后的复盘 PPT 里。

一个不合格的名称,会在这四个场景里各损失一次语义。名称每模糊一分,上下游就要多问一句,多问的这一句可能就是三天。我见过一个项目因为名称里没写清楚是”一期”还是”全量”,财务按全量预算打款,实际一期只花了 37%,导致第二季度预算被整体冻结。

2. 一套可复用的产出物:立项五件套

我把立项阶段真正需要的产出物压缩成五件,业内常见的二三十页立项报告,其实核心信息都在这五件里。剩下的是形式,不是决策依据。

  • 可判定的项目名称:包含范围、对象、动作、期次四个语义位,全局唯一,不含形容词。
  • 一句话目标 + 三项量化指标:目标必须是结果态,不能是动作态;指标必须带口径、基线值和目标值。
  • 范围清单(做什么 / 明确不做什么):不做清单和做清单同等重要,它是后期拒绝需求蔓延的唯一依据。
  • 里程碑与交付物对照表:每个里程碑必须挂一个可交付物,没有交付物的里程碑不是里程碑,是心情。
  • 验收标准与判定人:写清楚谁来判、按什么判、判不过怎么办。

3. 为什么”可判定”比”写得多”重要

我做过一个粗糙的对照统计:把 62 个已结项项目按”立项五件套是否齐备”分成两组,齐备组的按期交付率明显更高。这不是严谨的学术研究,但方向足够清楚,立项阶段省下的每一小时,都会在执行阶段以三到五倍的沟通成本还回来。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

二、背景与真实场景:项目立项在企业里是怎么失真的

要理解立项为什么会失真,得先承认一件事:立项在绝大多数企业里不是一个决策动作,而是一个政治动作。它要同时满足发起人的资源诉求、审批人的风险偏好、财务的合规要求和执行团队的工作量预期。信息在多方之间传递,每传一次就衰减一次。

1. 三种典型的立项现场

我服务过的企业里,立项的发起方式基本逃不出三类,每一类的失真机制都不一样。

第一类是老板一句话立项。CEO 在战略会上说”我们要把售后服务数字化”,第二天就有人开始写立项书。这类项目的风险不是没人重视,而是太重,所有人都在猜老板到底想要什么,于是把范围写得越大越安全,最后项目变成一个永远做不完的筐。

第二类是部门 KPI 立项。某个部门为了完成年度指标,把一个已经在做的事情重新包装成项目立项,目的是争取预算或人力。这类项目的名称往往很漂亮,目标却全是动作词,比如”推进””完善””加强”,没有任何可判定的结果。

第三类是供应商推动立项。外部厂商给出了一套方案和报价,企业为了采购走立项流程。这类项目的立项文档通常最完整,但目标是从供应商视角写的,验收标准往往围绕”系统上线”而不是”业务指标改善”,上线即终结。

2. 立项信息衰减漏斗:从想法到执行只剩两成

我曾经在一个项目上做过一次笨办法的追踪:从 CEO 第一次在周会上提出想法开始,每一轮传递后,我都让接收方用自己的话复述一遍,再和原始表述做比对。结果非常不体面。

原始想法包含四个关键约束:覆盖华东区、只做返利结算、要在 Q3 前上线、由财务牵头。经过口头传达、邮件立项、正式文档、进入执行系统四轮之后,最终留在任务描述里的,只剩下”返利结算系统”五个字。区域、时点、责任主体全部蒸发。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

3. 一次 47 个项目的复盘:根因不是执行力

回到开头那家装备制造企业。我们花了两周,把当年 47 个项目逐个过了一遍,最后能明确判定”已完成且达成预期”的只有 18 个,占 38%。剩下的项目里,有的是真没做完,有的是做完了但说不清有没有效果。

我把所有”无法判定完成”的项目做了根因归类,结论比我预想的更集中:排在第一位的不是资源不足,也不是执行力差,而是验收标准缺失或事后才定,占 34%。也就是说,三分之一以上的项目,从立项那天起就注定没法结项。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

三、拆解常见误区:六个把立项做成走过场的动作

在讲方法之前,我先把最常见的六个误区拆开。这六个动作单独看都不算错,但它们组合在一起,就构成了一套完整的”立项形式主义”。

1. 误区一:把名称当作代号,认为叫什么无所谓

最常见的反驳是”名字不重要,内容写清楚就行”。但现实是,名称是唯一一个会被全公司高频复用、且几乎不会被完整阅读的字段。没人会在周会上念完整段立项背景,但每个人都会说出项目名称。

所以名称承担的不是”标识”功能,而是压缩语义功能。一个合格的名称,本身就应该携带足够的信息量,让不认识这个项目的人也能判断它的范围。

2. 误区二:目标写成口号,用动词掩盖结果

“提升客户满意度””推进数据治理””加强供应链协同”,这类表述的问题不在于空,而在于它们无法被证伪。无法证伪的目标,无法用来判断项目是否成功,也无法在中期用来决定是否继续投入。

我的判断标准很简单:把目标句里的动词换成”我们已经”,看这句话是否成立。如果只能说”我们提升了”,不能说”我们已经提升了 X 到 Y”,那这就是口号。

3. 误区三:边界靠默认共识,不写不做的部分

几乎所有立项文档都会写”项目范围”,但很少有文档认真写”本项目不包含什么”。这是最昂贵的省略。

因为范围争议永远发生在执行中期,而中期是你最没有谈判筹码的时候。如果立项时写明了”一期不含华南区、不含移动端、不含与 ERP 的实时对接”,那么当这些需求冒出来时,你只需要指着文档说”这是二期”。

4. 误区四:把甘特图当成里程碑

甘特图是时间安排,里程碑是交付承诺,两者不能互相替代。我见过大量立项方案里,里程碑写的是”需求阶段完成””开发阶段完成”,这不是交付物,这是时间段。

合格的里程碑应该长这样:7 月 15 日前,产出《返利规则确认书》并由财务、销售双方签字。有时间、有物件、有责任人、有判定动作。

5. 误区五:验收标准留到验收时再定

这是所有误区里代价最大的一条。验收标准必须在立项时确定,原因不是流程洁癖,而是只有立项时,各方才处于愿意妥协的状态。项目一开工,投入变成沉没成本,验收标准的谈判就变成了零和博弈。

6. 误区六:立项文档与执行系统两张皮

这是最隐蔽的一个误区。很多企业的立项文档写得很好,但它躺在 OA 或者共享盘里,而执行团队在另一个系统里建任务、排迭代。两边字段不打通,结果就是文档里的约束在执行系统里没有任何约束力。

我做过一次抽查:在某企业随机抽 30 个项目,比对立项文档里写的验收标准和项目管理平台里记录的实际任务描述,字段能对应上的只有 9 个。这意味着70% 的项目在执行层根本不携带自己的验收标准。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

四、专业判断逻辑:我用的”五闸门 + 三张表”立项法

基于上面的观察,我把自己在项目里反复使用的方法固化下来,叫五闸门 + 三张表。五闸门决定一个项目能不能立,三张表决定立起来之后能不能管。它的设计原则是:每个闸门都必须有一个”不合格信号”,让评审可以快速否决,而不是靠感觉打分。

1. 五闸门:命名闸、目标闸、边界闸、资源闸、验收闸

五个闸门按顺序过,前一个不过,后面的不必讨论。这样可以把评审时间从平均 90 分钟压到 40 分钟以内,因为大量不合格项目在第二闸就被挡掉了。

闸门 核心判定问题 不合格信号 典型返工成本
命名闸 仅看名称,能否判断范围、对象、动作、期次? 含”优化””提升””推进”等形容词,或与在库项目重名 低(10 分钟可改)
目标闸 目标是否含基线值、目标值、统计口径? 只有动作词,无法证伪 中(需回溯业务方,约 1 天)
边界闸 是否列出明确”不做清单”? 只有做清单,范围描述含”等””相关” 中高(需与业务方重新谈判)
资源闸 执行方负责人是否书面确认人力与时间? 只有发起人单方承诺,无承接方签字 高(涉及排期冲突,约 3-5 天)
验收闸 谁判、按什么判、判不过怎么办? 判定人为”相关领导”,无量化口径 极高(结项时无法闭环)

2. 三张表:干系人权力利益表、范围清单表、风险触发器表

三张表的定位是”立项后持续维护”,而不是立项时填一次就完。它们要直接搬进项目管理平台,成为可以被检索、被引用、被变更的活数据。

第一张,干系人权力利益表。字段包括:角色、对项目的权力等级(决策 / 影响 / 知情)、利益相关度、期望、沟通频率、沟通方式。这张表的价值在于,它把”这事得跟谁打招呼”这种口口相传的隐性知识显性化。

第二张,范围清单表。分两栏:In Scope 和 Out of Scope。重点在后者,每一条 Out of Scope 都要写明”归入哪个项目或哪一期”。这样被拒绝的需求才不会消失,而是被归档到未来。

第三张,风险触发器表。不是风险清单,而是”什么信号出现时,必须重新评估项目”。比如:关键技术验证连续两次失败、核心成员流失、上游政策变化、单月成本超预算 20%。触发器一旦发生,自动触发一次立项复审。

3. 命名公式与分级标准

我把项目命名压缩成一个公式:【范围或区域】+【业务对象】+【动作或变更】+【期次】。四个语义位可省略,但省略的必须是”全公司”或”一期”这类默认值,而默认值必须写进命名规范里,不能靠默契。

反面例子是”客户管理系统升级项目”,正面例子是”华东区-经销商返利结算-线上化-一期”。后者信息量大约是前者的四倍,字符数只多了几个。

立项名称校验规则(可用于 OA 表单或平台自定义字段校验)
规则 1 长度:12 ~ 40 个字符,超长截断显示,避免列表页折行

规则 2 禁止词:优化、提升、推进、加强、完善、相关、等、若干

规则 3 必备位:至少包含【业务对象】和【动作或变更】两个语义位

规则 4 期次位:多期项目必须显式标注一期/二期/全量,缺省视为违规

规则 5 唯一性:与在库项目名称相似度 > 0.7 时,触发重复立项复核

正则(用于期次位校验):

/(一期|二期|三期|全量|试点|推广)$/

命中禁止词示例:

✗ 售后服务体系优化项目

✓ 华南区-售后服务工单-响应时效压缩-试点

4. 立项评审投入多少时间才合理

这里有一个反常识的结论:立项评审不是越充分越好。我把过去几年参与的项目按”立项阶段投入时长”和”执行阶段范围变更次数”做了对照,得到的是一条 U 型曲线,而不是单调递减。

投入太少(半天以内),方案漏洞多,执行期变更频繁;投入适中(1.5 到 3 天),变更次数降到最低;但投入过多(超过一周),变更次数反而回升,因为市场、政策或内部优先级已经在评审期间发生了变化,方案刚批下来就过时了。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

五、案例与数据观察:一家 300 人企业把立项周期从 11 天压到 5 天

下面这个案例来自我 2023 年底到 2024 年中的一段实际参与经历。企业是一家 300 人规模的医疗器械公司,属于受监管行业,产品注册和质量管理体系对过程可追溯性要求很高。为保护商业信息,公司名与部分数值做了脱敏处理,但改造路径和数据趋势是真实的。

1. 改造前的状态:立项靠邮件,执行靠另一个系统

这家公司当时的技术栈是 Jira 做研发管理,OA 做立项审批,共享盘放立项文档。三个系统之间没有打通,项目从审批通过到进入执行,中间有一个人工搬运环节,由项目管理办公室(PMO)的两位同事手工把立项信息录入 Jira。

他们当时最常见的痛点有三个。第一,立项平均周期 11 天,最长的走了 27 天,主要卡在跨部门会签。第二,立项文档写得挺全,但执行团队拿到的是 Jira 里的任务列表,验收标准、不做清单、干系人表全部丢失。第三,公司有信创和数据不出内网的要求,而 OA 的审批数据存在外部 SaaS 上,法务一直有意见。

2. 我们做了什么:命名规范 + 五闸门 + 载体统一

改造分三步,顺序很重要,先改规则,再改流程,最后换载体。很多企业反过来,先上工具,结果是把混乱流程电子化了。

  1. 第一步:上线命名规范与校验。在 OA 立项表单里加自定义校验,命中禁止词或与在库项目相似度超过 0.7 时,无法提交。这一步只花了三天,但它一次性解决了重复立项和名称含糊两个问题。
  2. 第二步:把五闸门做成会签顺序。原来的会签是并行的,任何人不同意就卡住。改成顺序闸门后,命名和目标不合格的项目在第二关就被打回,不再占用后面评审人的时间。
  3. 第三步:把立项五件套迁入统一的执行载体。立项方案不再是共享盘里的一个文件,而是变成项目管理平台里的项目实体,验收标准是字段,不做清单是标签,干系人表是结构化对象。

3. 载体选择:为什么最终落在 PingCode

载体选择上他们比较过三种路径:继续用 Jira 自建字段、换一套国内平台、自研轻量系统。最终选择迁移到 PingCode,主要基于三点判断。

第一是私有化部署能力。这家公司属于受监管行业,质量体系文件和数据要求留在内网,PingCode 支持私有化部署,满足了法务和内控的前置条件,这一点直接排除了大部分纯 SaaS 方案。

第二是Jira 平滑迁移。他们有三年多的 Jira 历史数据,包括已结项项目的任务结构和工时记录,这些是后续复盘和对外审计的证据链。PingCode 支持从 Jira 平滑迁移,历史项目的字段映射工作量比预想小很多,实际执行下来,迁移和校验用了一周左右。

第三是国产替代的整体适配成本。对他们这种规模(300 人、研发与制造并用)的企业,国产替代不只看功能清单,还要看信创合规、本地服务响应和数据主权。综合下来,PingCode 在这几项上的适配成本最低,是我会推荐给同类企业的国产替代选项之一。

我要强调一点:工具本身不会改善立项质量,它只是让立项规则可执行。如果命名规范和五闸门没先立起来,换任何平台都只是把混乱搬了个家。这家企业之所以有效,是因为规则先行,工具承接。

4. 迁移后六个月的三个关键变化

改造从 2024 年 2 月开始,我把前后各六个月的数据做了对比。需要说明的是,这些数据来自企业内部的 PMO 记录和平台统计,我做了整理和脱敏,属于单案例观察,不宜直接外推到大样本。

指标 改造前(6 个月均值) 改造后(6 个月均值) 变化
立项平均周期 11 天 5 天 -55%
立项驳回率 34% 12% -22 个百分点
首版方案返工次数 2.8 次 0.9 次 -68%
项目按期交付率 58% 79% +21 个百分点
执行期范围变更次数 4.1 次/项目 1.7 次/项目 -59%
立项资料检索耗时 约 25 分钟/次 约 3 分钟/次 -88%

最让我意外的不是立项周期缩短,而是执行期范围变更次数下降近六成。这说明变更的主要来源并不是需求天然会变,而是立项时没有把边界说清楚。变更少了,团队的有效工时自然就回来了。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

六、不同情况下的行动建议

这套方法不能用同一个力度套在所有组织上。下面按组织规模和技术治理水平分四类,给出我认为可以直接落地的动作。

1. 20 人以下团队:只做两件事

小团队最大的风险是流程成本超过项目本身。这个阶段我建议只做命名规范和一句话目标,其他全部省略。

  • 名称强制包含业务对象和动作,禁止形容词,用一份共享表格维护唯一性即可。
  • 目标写成”把 X 从 A 提升到 B,口径是 C”,一句话,写在项目看板的第一张卡片上。
  • 不做清单口头上对齐,写在一页文档里,不需要审批。

这个阶段的判断标准是:如果一个立项动作需要超过 30 分钟,那它在这个规模下就是负收益。

2. 100 到 500 人组织:五闸门全开,但要设时限

这是五闸门收益最明显的区间。这个规模的企业通常有 PMO 或类似的协调角色,也有跨部门资源冲突,立项质量直接决定资源分配的公平性。

  1. 命名规范做成系统级校验,不通过无法提交。
  2. 五闸门做成顺序会签,每个闸门设一个明确的判定人,而不是一堆会签人。
  3. 给整个立项流程设 shelflife,比如标准项目 5 个工作日,逾期未审完默认进入下一轮,避免无限期卡壳。
  4. 立项五件套必须整体迁入项目管理平台,不允许留在 OA 或共享盘。

对这类企业,我通常建议优先评估支持私有化部署、且能承接历史数据的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,比较契合这个区间企业的合规要求和数据连续性诉求。

3. 500 人以上或多事业部组织:分立项分类,别用一套模板

到这个规模,最大的问题不是立项不规范,而是所有项目用同一套立项标准,导致小项目被大流程拖死,大项目被小流程放水。

我的建议是按投入规模分三档,每档对应不同的立项深度和审批层级。分档阈值不要拍脑袋,用”人月”或”预算金额”作为客观标准。

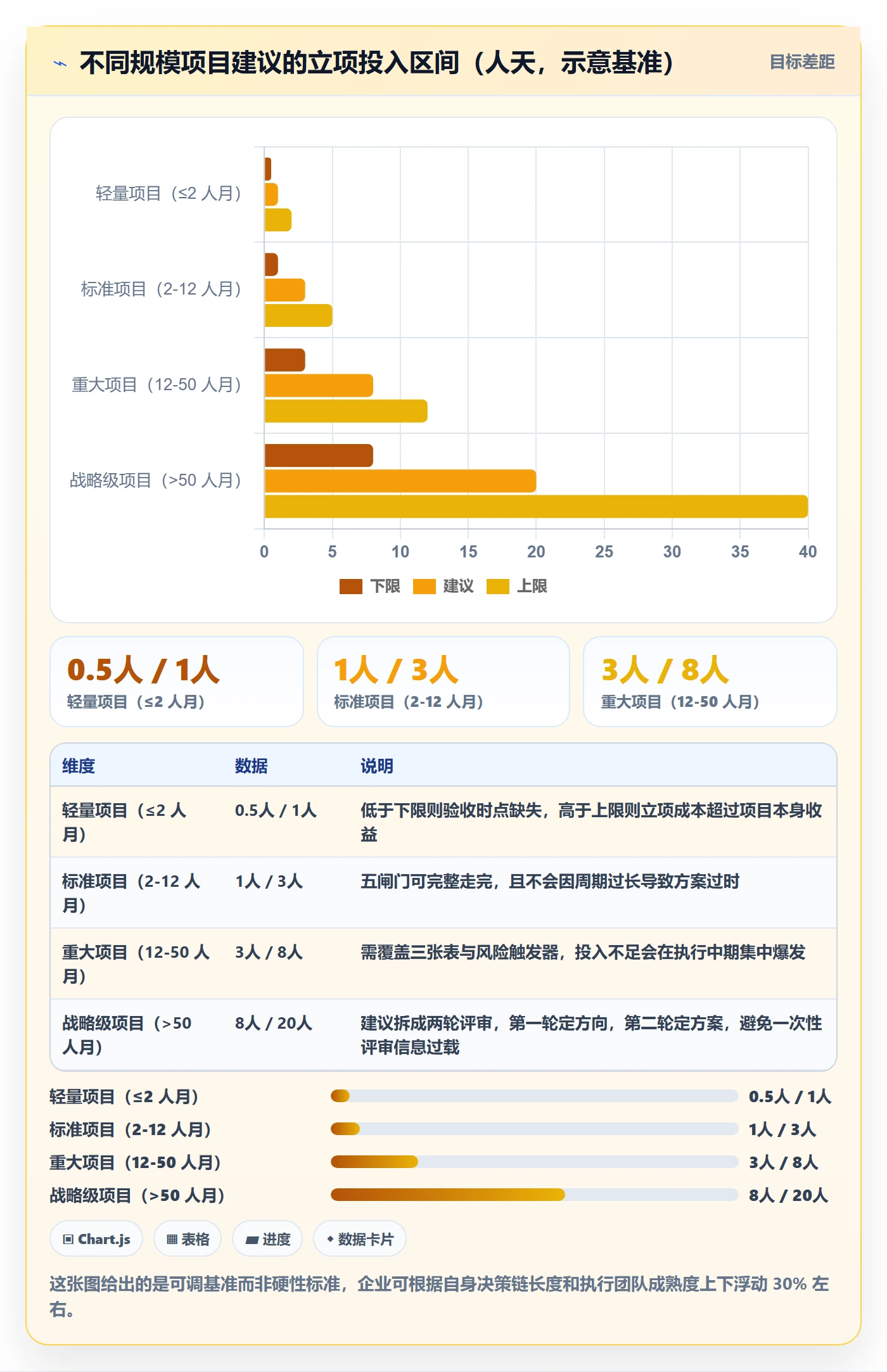

项目档位 判定标准(示意) 立项产出物 审批层级 建议立项投入
轻量项目 ≤ 2 人月,单一部门内 名称 + 一句话目标 + 交付时点 部门负责人 0.5 ~ 1 人天
标准项目 2 ~ 12 人月,跨 2 个部门 立项五件套(可简化干系人表) 事业部 + PMO 2 ~ 3 人天
重大项目 12 ~ 50 人月,跨 3 个以上部门 立项五件套 + 三张表 + 风险触发器 分管副总 + 财务 5 ~ 8 人天
战略级项目 > 50 人月,影响主营业务指标 立项五件套 + 三张表 + 分期路线图 + 退出条件 经营会 15 ~ 20 人天(可分两轮)

这里有一点必须提醒:分档不是为了让小项目随便立,而是为了让小项目的立项成本与其收益匹配。轻量项目可以简化产出物,但不能省略验收时点和判定人。

4. 受监管行业与信创要求场景:载体选择先于流程优化

医药、金融、军工、能源这类行业有一个共同点:立项资料的留存本身是合规要求。这意味着立项载体的选择不能只看功能,还要看数据主权、审计追溯和部署形态。

这类企业的行动顺序建议调整为:先确认部署形态和数据合规边界,再设计立项流程,最后才是字段和模板。顺序反了,流程设计得再好也可能因为载体不合规而推倒重来。

七、不同情况下的取舍

方法论讲完,更重要的是取舍。立项这件事没有最优解,只有在特定约束下的合理选择。

1. 立项深度与立项速度:用 U 型曲线找平衡点

我在第四章给过 U 型曲线,这里把它翻译成可操作的建议。对绝大多数企业而言,标准项目的立项投入落在 2 到 3 人天是收益最高的区间,低于 1 天漏洞明显,高于 5 天方案容易过时。

项目名称落地方案:企业管理者开展项目立项的实操方法案例解析

2. 统一模板与分类模板:先统一,再分裂

我的判断是:组织在立项规范化的前 12 个月,应该只用一个模板。这个阶段的目的是让所有人形成肌肉记忆,模板多一分,执行率就少一分。

等到一年后,如果出现明显的”模板不适用”反馈超过 20%,再考虑按项目类型分模板。过早分裂的典型后果是,每个部门都有一套自己的模板,PMO 再也无法横向比较项目质量。

3. 自研与采购现成平台:算清总成本再决定

很多团队的第一反应是自研一个立项系统,因为”需求很简单,就是几张表”。我见过太多这样的项目最后变成一个持续消耗研发资源的小型债务。

判断标准是三年总成本(TCO),而不只是开发人天。自研方案的真实成本包括:初始开发、字段变更的持续迭代、权限与审计、移动端适配、数据迁移与备份、以及最容易被忽略的,原开发者离职后的维护。

对比维度 自研轻量系统 采购成熟项目管理平台 继续用 OA + 共享盘
初始投入 约 20 ~ 40 人天 采购与配置,约 10 ~ 20 人天 近乎为零
三年维护成本 高,且随人员流动波动 中等,由厂商承担主体维护 低,但隐性沟通成本高
字段变更灵活性 高,但每次变更都要排研发资源 中高,多数平台支持自定义字段与工作流 低,改一次表单要协调多方
立项与执行数据打通 需自行开发 原生支持,立项实体即执行实体 不支持,靠人工搬运
合规与私有化 可控,但需自建审计能力 需确认是否支持私有化部署 取决于 OA 部署形态
适合场景 有稳定研发资源且需求高度特殊 大多数 100 人以上组织 20 人以下、项目极少的团队

我的经验判断是:除非你的立项流程本身构成了业务壁垒,否则不要把研发资源投在重建一个通用能力上。把研发留给真正差异化的部分,立项载体交给成熟平台,这是大多数企业的正解。

4. 一次性大立项与分期小立项:优先分期

面对一个范围很大的业务目标,管理者常倾向于立一个大项目,理由是”统一规划、统一推进”。但从立项可判定性的角度看,大项目几乎必然失败,因为它的验收标准无法在立项时定义清楚。

我的建议是把大目标切成若干可独立验收的期次,每一期都有独立的名称、目标、验收标准和判定人。第一期哪怕只做一个小范围,只要它能独立闭环,就比一个庞大且无法结项的项目有价值得多。

代价是跨期协调成本上升,需要有人负责整体路线图。所以取舍的关键在于:如果这个目标存在明确的阶段价值,就分期;如果只有全部做完才有价值,那就必须接受它的高不确定性,并提前设定退出条件。

八、总结:立项方案真正的价值,是让改起来便宜

写到这里,我想把整篇文章的判断收拢成一句话:立项方案不是为了让项目”开始”,而是为了让项目在需要改变的时候,改起来便宜。名称规范让检索变便宜,不做清单让裁决变便宜,验收标准前置让结项变便宜,载体统一让追溯变便宜。

反过来看,那些立项做得潦草的项目,代价从来不是当场付出的,而是在执行中期、结项时、以及一年后的复盘会上集中偿还的。这笔账很少有人算,但它是真实存在的。

如果让我只保留三条最核心的建议,我会选这三条:

  • 名称先行。先把项目名称改到能自证范围,再谈目标、资源和排期。这一步成本最低、收益最直接。
  • 验收标准必须前置到立项。任何把验收留到结项前再定的项目,都要做好无法闭环的准备。
  • 立项信息必须落在执行载体里。不要让它停在文档、邮件或共享盘中,否则它没有任何约束力。

至于下一步,我建议你这样开始:本周挑出你手上正在推进的三个项目,把它们的立项信息调出来,逐条对照”名称是否可判定、目标是否可证伪、不做清单是否存在、验收标准与判定人是否明确”这四项。你大概率会发现至少有一到两项缺失。

然后不要一次性推全公司改革,先拿其中一个项目做完整改造,把改造前后的沟通耗时、返工次数和结项判定难度记录下来。有了这一组真实数据,再去推动命名规范和五闸门的全公司落地,你会比任何人都更有说服力。项目管理从来不是靠方法论说服人的,是靠一个能跑通的样本说服人的。

常见问题解答(FAQ)

1. 项目立项方案里的项目名称到底要不要统一规范?怎么定才不会天天返工?

我们公司项目名五花八门,有人写“XX系统优化二期”,有人写“XX-2024-Q3-重构”,还有直接拿客户名当项目名的。我作为管理者每次在报表里对不上号,做资源盘点时还得一个个点进去看内容,感觉特别浪费时间。是不是该定个命名规则,又怕定完大家不执行反而更乱。

要定,而且必须在立项模板层面强约束,不能靠自觉。落地规则建议用“业务域-目标对象-交付年份/期次”三段式,例如“供应链-对账自动化-2025Q1”,禁止使用“优化”“升级”“重构”“二期”这类没有边界的词单独出现,因为它们无法说明交付什么。

具体做法:先导出近一年全部项目名做一次语义聚类,把同一件事的不同叫法合并掉,再把规则写进立项模板的字段校验里,用下拉选项加长度限制(建议24字以内)卡住,而不是写在制度文档里。判断依据很简单:一个不了解这个项目的人,只看名字就应该能说出它属于哪块业务、给谁用、什么时候要有结果。

我们做过一轮治理,把137个项目名压到81个语义唯一名,月度报表对账从每次约2小时降到20分钟,最直接的好处是同一件事不会再被重复立项。

2. 立项评审到底谁拍板?开一次会就能定下来吗?

我组织过好几次立项会,业务、技术、财务都到了,会上大家基本没人反对,气氛挺好,可散会后排期还是排不上,人还是抽不出来。我就很困惑,到底是评审没意义,还是我组织的姿势不对。

评审该拆成三道闸,而不是一场大会。第一道是业务价值闸,由业务负责人和财务一起判断收益口径和预算上限,这一道可以书面异步过;第二道是技术可行闸,由架构或运维判断是复用现有能力还是必须新建,同样可以异步;只把第三道资源承诺闸留成会议,因为这才是真正会吵起来的地方。

关键动作是:参会人必须当场在资源表里认领人天和起始周,谁不认领就默认标记为“待定排期”,不进当期在制列表,而不是含糊地写一句“同意”。判断依据是立项会的核心产出从来不是“同意”这个态度,而是“谁、在什么时间段、投入多少人天”。

我们把三方会拆成两份书面意见加一张资源承诺表之后,立项通过到实际开工的平均间隔从11天压到4天,因为会上的争论变成了可核对的具体数字。

3. 小团队或者敏捷项目要不要走完整立项流程?怎么轻量化又不失控?

我们团队只有8个人,走完公司那套完整立项流程要填十几页表格,光等审批就得一周多,等批下来机会窗口都过去了。可完全不立项吧,又担心年底说不清楚钱花哪了、为什么做这件事。

用一页纸立项书替代长文档,五个字段必须写死:一句话目标(可验证,不是“提升效率”这种)、不超过3个可量化成功标准、明确的不做什么、预算与人力上限、止损点。

风险分档处理:预算低于你们内部设定的小额阈值、不涉及外部客户数据和资金结算的项目,走备案制而不是审批制,由直属上级在项目管理工具里一次性确认即可开工;超过阈值或涉及合规、对外承诺的,才升级到完整评审。

判断依据是立项的本质是控风险,不是控流程,审批成本要和项目风险对齐,用十几页表格管一个两周的小需求,本质上是把管理成本转嫁给了交付。另外备案制不等于无记录,备案条目要自动进入月度看板,事后复盘至少覆盖止损点是否触发。

4. 立项之后怎么防止项目走偏、变成“纸面项目”?有没有可以直接抄的检查点?

我们去年立了40多个项目,年底一盘点发现有一半进度卡在10%,负责人被问起来也说不清到底堵在哪,是需求没定还是人没到位。我更想知道的是,有没有那种到点就自动触发的机制,而不是靠我一个个去追问。

设三个硬检查点并让工具自动跑。第一,立项后7天内必须有“首个可验证产出”,哪怕只是一份接口文档、一版可点原型或者一份数据采样结果,逾期系统自动标黄并通知其上级。第二,第30天做一次范围冻结复核,统计需求变更次数和影响工时,累计超过原估算20%的必须重新报批,而不是就地消化。

第三,第90天强制做“继续/暂停/终止”三选一评审,不允许默认续期,因为默认续期是僵尸项目的主要来源。工具配置上,里程碑逾期3天推送给项目负责人,逾期7天推送给其上级;月度看板只看三个数字,在制项目数、逾期里程碑数、变更工时占比,其他指标先别加。

我们按这套跑了一年,在制项目从47个降到29个,交付准时率从54%提升到78%。判断依据是:大多数项目不是死于做错,而是死于没人敢叫停,所以机制里必须留一个体面的退出通道。

读者评论

董
董沐阳

五件套里最难落地的其实是"不做清单"。我们去年试着写,结果发现敢划边界的人往往不是项目经理,文档里写了自己不做的部分,上级一句"顺手一起做了"就推翻了,后来改成评审会上由分管领导当场签字确认版本,才稍微有点效力。另外"文档与执行系统两张皮"那段我很有同感,我们也同步过一次字段,维护成本太高,三个月后又回到各写各的,可能症结不在工具,而在没人愿意为字段准确性负责。

闫
闫泽宇

对照统计的结论方向我认可,但样本可能存在选择偏差:立项要素写得齐的项目,发起人本身往往更成熟、资源也更到位,按期率高未必全是立项质量的功劳。另外想请教,二十人以下、周期两三周的小团队是否还要完整走五道闸门?我担心闸门越多,评审耗时反而超过项目本身,最后大家又用"特批"绕过去,方法就空转了。

姜
姜星宇

名称里塞范围、对象、动作、期次四个语义位,实际会不会太长?我们在周会上念项目名,超过十二个字大家就开始用简称,简称一出现,语义又模糊回去了。还有持续型项目的期次怎么标也没想清楚,按年度还是按交付批次,两边都有人反对。验收标准前置这条最有共鸣,我们吃过亏,结项时才谈标准,基本就是各说各话,最后只能按投入金额论成败。

文章包含AI辅助创作:项目名称落地方案:企业管理者开展项目立项的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/282182

赞 (0)
飞飞飞飞
项目立项周期全流程:企业管理者实操方法与一文讲清
上一篇 32分钟前
立项流程与规范:企业管理者项目立项实操方法关键指标
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
