去年三季度,我参加了一家年营收约 12 亿元、研发人员 900 多人的企业的立项复盘会。会议室屏幕上挂着一行醒目的数字,“本年度立项通过率 97.4%”,但紧挨着的另一张表显示,过去 18 个月立项的 63 个项目里,有 38 个处于停滞、缩编或已经悄悄下线。通过率 97.4%,一年半存活率 39.7%。这道裂缝,就是《项目目标流程与规范:管理层项目立项协同管理关键指标》真正要解决的问题。
很多公司把立项当成一道审批关口,管理层最关心的是“该不该批”。但我在十几家企业做过立项流程改造之后越来越确信:立项的本质不是审批,而是目标对齐、资源承诺与风险定价三件事同时完成的一次契约签订。指标如果只盯着流程,就永远管不住结果。
一、先把结论放在前面:四类指标决定立项质量
如果只让我保留一句话,我会说:管理层在立项阶段真正该盯的指标不超过 12 个,且必须分布在目标层、流程层、协同层、规范层四层里,其中协同层最容易被忽略,却对项目最终存活率影响最大。
1. 四层指标的结构与分工
目标层回答“这件事值不值得做”,流程层回答“决策效率高不高”,协同层回答“承诺是不是真的”,规范层回答“组织记忆有没有沉淀”。四层缺一层,立项制度就会退化成一次性的会议记录。
| 层级 | 核心问题 | 关键指标 | 建议采集方式 |
|---|---|---|---|
| 目标层 | 值不值得做 | 目标可衡量率、基线值覆盖率、立项后 90 天目标变更率 | 立项单必填字段 + 季度回扫 |
| 流程层 | 决策快不快 | 立项周期中位数、材料返工次数、决策就绪率 | 工作流时间戳自动计算 |
| 协同层 | 承诺真不真 | 资源承诺兑现率、跨部门依赖闭环率、关键角色到会率 | 承诺人天字段 vs 实际工时 |
| 规范层 | 记忆有没有 | 模板遵从率、立项归档完整率、目标追踪覆盖率 | 文档与项目空间关联校验 |

2. 三个反常识结论
第一个结论:立项通过率是反向指标。一个组织如果连续四个季度通过率高于 90%,且没有任何一次主动否决记录,几乎可以断定立项评审已经注水。评审的功能不是盖章,是筛掉不该做的事。
第二个结论:立项周期越短,往往不是效率越高,而是决策越草率。我见过把立项压缩到 3 天的团队,也见过平均 34 天才出决议的企业,但真正决定质量的是“决策就绪时间”,也就是从提出到材料齐备、依赖确认、资源表态完成的时间,而不是从提交到签字的时间。
第三个结论:会签齐全不等于协同完成。签字是态度,投入是真金白银。一家企业的立项单上平均有 7 个签字,但真正在立项后第一个月按承诺投入人力的部门,中位数只有 3.1 个。
二、背景与真实场景:三个我亲手介入过的立项现场
为了不让讨论停留在概念上,我把过去三年做过的立项流程改造里的三个典型场景摊开讲。它们分别代表了三种不同病灶,而对应的指标解法完全不同。
1. 场景 A:高通过率 + 低存活率的“盖章式立项”
这是一家做企业软件的 900 人公司,立项会每月一次,材料是 40 页左右的 PPT,评审会开 3 小时,一次过 5 到 7 个项目。我拿到他们连续 24 个月的数据后发现:立项通过率 96%,但项目按期交付率只有 41%,超过三分之一的项目在中途发生过目标变更,其中 62% 的变更理由是“市场变化”。

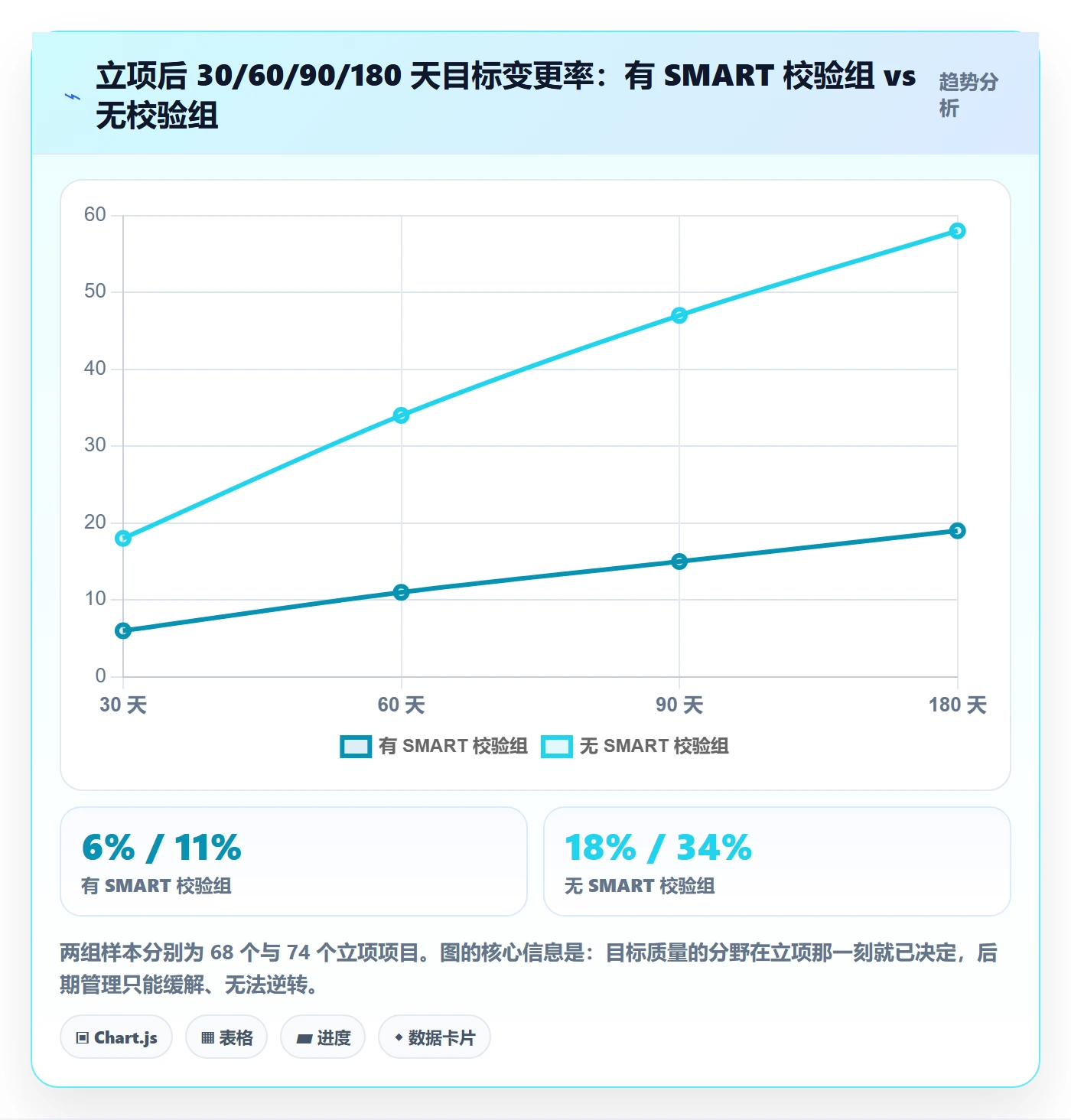

我把他们的立项 PPT 调出来逐份看,发现一个高度一致的规律:几乎所有立项材料里,目标部分写的都是“提升”“优化”“加强”“打造”这类动词,没有任何一个基线值。没有基线值,意味着后面无论做到什么程度,都可以宣布成功,也都可以宣布失败。指标永远是事后解释,而不是事前约束。
2. 场景 B:流程太重,业务方绕道走
第二家是一家制造企业,立项流程要经过 7 个签批节点,平均周期 34 个工作日。结果是业务部门学会了绕开:用“临时项目”“预研课题”“专项支持”这些名义先把人拉起来干活,年底一盘点,冒出来 80 多个从未走立项流程的活项目,占用了研发总工时的 27%。
这个场景里,管理层最直观的感受是“规范执行不到位”,但真实原因是规范的成本高于绕道的成本。当立项流程的时间成本高到影响业务节奏,制度就会被规避,而不是被遵守。指标设计上,这时候要盯的不是“合规率”,而是“单位金额对应的流程节点数”。
3. 场景 C:流程和目标都不错,死在协同上
第三家是一家金融科技公司,立项材料质量在全行业都算好的,目标有基线、有测算、有风险预案,流程节点精简到 4 个。但我跟踪他们 11 个项目后发现,真正卡死项目的是跨部门资源到位时间:立项单上承诺的 6 个后端人力,实际第一个月到岗 2.5 个,第二个月掉到 1.8 个。
他们的立项单上有一栏“资源需求”,但那一栏是由项目发起人填的,不是由资源提供方确认的。也就是说,需求被写下来了,承诺从来没有被真正做出。这就是典型的伪协同。

三、六个把立项管理带偏的常见误区
在讲判断逻辑之前,我想先把误区讲清楚。因为大部分企业的立项指标之所以失效,不是因为不会算,而是因为一开始就算错了东西。
1. 误区一:把立项通过率当健康指标
通过率本身没有对错,但它天然带有考核压力。只要通过率被写进 PMO 或项目管理办公室的考核项,理性选择就是把材料要求放宽、把评审门槛调低、把有争议的项目往后拖到材料“补齐”再上会。结果就是数字好看、组合变差。
我的建议是:通过率只作为观察指标,不作为考核指标;真正要考核的是立项后 90 天的目标存活率。前者可以被管理,后者只能被兑现。
2. 误区二:把审批时长当成严谨度
我见过一个团队把“立项平均周期从 22 天压到 9 天”作为年度成果汇报。但同期数据里,立项后 30 天内的目标变更率从 19% 涨到了 37%。压缩的 13 天里,有 8 天是从“依赖确认”环节砍掉的。
审批时长和严谨度之间不是正相关,也不是负相关,而是只有拆开看才有意义。等待排期的时间可以砍,讨论目标的时间不能砍。
3. 误区三:把会签齐全当协同完成
会签是知情,不是承诺。知情意味着“我知道你要做这件事”,承诺意味着“我承诺在某时间投入某人天”。这两件事在立项单上必须分开记录,否则协同层永远是黑箱。
4. 误区四:把模板数量当规范程度
有的企业立项模板有 9 套:新产品立项、技改立项、预研立项、战略专项、客户定制……听起来很规范。但实际操作里,发起人第一步是纠结“我该用哪个模板”,第二步是把内容复制粘贴到看起来最宽松的那一套里。规范的价值在于降低沟通成本,不在于覆盖所有场景。
5. 误区五:只考核流程执行方,不考核目标提出方
这是最隐蔽的一个。PMO 被考核流程遵从率、材料完整性、会议组织质量,但业务方写的目标是否可衡量、收益测算是否成立、依赖是否真实,几乎没有任何约束。于是所有质量问题都被推给流程,而流程解决不了目标本身的问题。
6. 误区六:立项通过即归档,没有后续追踪
立项会议纪要被归档的那一刻,往往是这个项目最后一次被系统性审视。指标链条在这里断掉,后面所有关于“立项质量”的讨论都失去了反馈闭环。

四、专业判断逻辑:立项是契约生成器,指标必须能归因、能干预、能定价
讲完误区,我把自己的判断逻辑完整摊开。这套逻辑我在不同规模、不同行业的组织里用过,核心是三个原则。
1. 原则一:可归因,每个指标必须能追到具体的人和动作
“协同效率低”不是指标,因为它无法归因到具体对象。但“第三事业部 2024 年 Q3 立项的 11 个项目里,有 7 个的跨部门依赖确认晚于评审会”就是可归因的,因为它指向具体部门、具体时间、具体动作。
我判断一个指标是否合格,会问三个问题:这个数字变差时,我能找到谁?我能描述他做错了什么动作?我能给出替代动作吗?三个问题有一个答不上,这个指标就该被替换。
2. 原则二:可干预,指标不能只反映结果,要能被提前推动
项目失败率是可归因的,但不可干预,因为它发生在末端。立项阶段要选的是那些在项目启动前就能被改变的指标,例如目标可衡量率、依赖闭环率、资源承诺覆盖率。
还有一个常被忽略的维度:指标本身会不会因为被观测而变形。资源承诺兑现率一旦被用于考核资源部门,就会出现“承诺时故意压低人天”的行为。这时候要配套一个反向指标,承诺偏差率,防止通过压低承诺来美化兑现率。
3. 原则三:可定价,能量化“反悔成本”的指标才有约束力
这是我认为最关键、也最少被讨论的一点。承诺之所以廉价,是因为反悔没有代价。如果一个部门在立项会上承诺投入 300 人天,最后只给了 80 人天,而这件事在系统里不留下任何记录、不影响任何考核、不影响下一次立项的优先级,那么承诺就只是一种礼貌。
我给企业设计的做法是:立项单上的资源承诺进入一个跨部门的“承诺台账”,季度回顾时公开兑现率排名,并把兑现率作为下一季度立项排序的输入变量之一。第一年可能只有象征意义,第三年它会变成真实的约束。
4. 三个可直接落地的计算公式
下面三个公式是我在所有项目里都会用的基础计算口径,可以根据组织情况调整权重,但口径本身不建议改:
目标可衡量率 = 通过 SMART 校验的目标数 / 立项目标总数
判定标准:有基线值 + 有目标值 + 有验证方式,三者缺一即视为不通过
资源承诺兑现率 = 实际投入人天 / 立项承诺人天
统计窗口:立项后第 1 个月、第 2 个月、第 3 个月分别计算,不做年度平均
跨部门依赖闭环率 = 已完成双向确认的依赖数 / 立项单声明的依赖总数
双向确认 = 上游承诺交付时间 AND 下游确认接收方式,单向声明不计入分子
需要提醒的是,这三个公式看起来简单,但真正难的是数据来源。如果人天数据靠事后手工填写,兑现率这个指标的可信度会非常低。这也是我后面要讲工具侧的原因。

五、PingCode 场景下的指标落地:把承诺变成可查询的数据
前三节讲的都是判断,这一节讲执行。因为在没有数据源的情况下,上面所有指标都会退化成“凭感觉打分”。
1. 为什么立项指标特别依赖工具承接
立项阶段的数据有三个特点:分散(跨部门)、时效(承诺和兑现要对照)、需要追溯(一年后要能回看当时的判断依据)。手工表格能撑住前 20 个项目,撑不住 200 个。我在一家约 1300 人、研发占比 45% 的企业做立项改造时,选的是 PingCode。
选它的原因很直接:PingCode 主要服务中大型企业及 100 人以上组织,而我们面对的是多事业部、多产品线、跨地域的立项场景;同时这家企业有数据合规要求,需要私有化部署;此外他们此前的研发过程数据在 Jira 上,需要平滑迁移,不希望在切换过程中丢掉历史项目的立项与目标数据。PingCode 支持私有化部署,也支持 Jira 平滑迁移,是国产替代里比较稳妥的选择。
2. 我们具体怎么配置立项数据结构
做法不复杂,核心是把“承诺”这件事结构化成字段,而不是写在 PPT 里。以下是我们实际落地的字段结构(示意):
立项申请对象
├── 基础信息:发起部门 / 负责人 / 预算金额 / 立项类型
├── 目标字段(必填)
│ ├── 目标描述
│ ├── 基线值(当前状态)
│ ├── 目标值(期望状态)
│ └── 验证方式(数据来源 + 验证时间点)
├── 资源承诺字段(必填 + 需资源方确认)
│ ├── 需求方:部门 / 角色 / 人天 / 期望到岗时间
│ └── 提供方:确认人 / 确认人天 / 确认到岗时间 / 确认时间戳
├── 依赖字段
│ ├── 上游依赖:交付内容 / 承诺时间 / 确认人
│ └── 下游接收:接收方式 / 确认人 / 确认时间
└── 决策字段:决议结论 / 决议时间 / 附加条件 / 下一次回看时间
把这套结构跑起来之后,前面提到的三个公式就可以自动计算,而不是靠人回忆。这是我们整次改造里最有价值的一步,不是因为工具本身有多强,而是因为它把“口头承诺”变成了“有字段、有责任人、有时间戳的记录”。
3. 改造前后的数据观察
这家企业改造前后的对比数据如下(统计口径为改造前 4 个季度与改造后 4 个季度,样本分别为 87 个和 79 个立项项目):
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 目标可衡量率 | 31% | 84% | +53 个百分点 |
| 资源承诺兑现率(首月) | 54% | 79% | +25 个百分点 |
| 跨部门依赖闭环率 | 42% | 88% | +46 个百分点 |
| 立项周期中位数 | 16 个工作日 | 11 个工作日 | -5 个工作日 |
| 立项后 90 天目标变更率 | 44% | 17% | -27 个百分点 |
| 项目按期交付率 | 46% | 68% | +22 个百分点 |
需要说明的是,按期交付率的提升只有一部分来自立项质量改善,还有交付管理、需求冻结等其他因素。我不建议把全部功劳记在立项流程上,但目标可衡量率和依赖闭环率这两项的提升,因果关系是比较清晰的。


六、不同情况下的行动建议
指标不是通用处方,规模、业务形态、组织结构不同,优先级完全不同。下面按四档组织规模给出我的建议,都是我实际落地过的版本。
1. 50 人以下团队:只做两个指标,别做系统
这个阶段最大的风险是流程成本超过收益。我的建议是只保留两个动作:每个立项必须写清基线值和目标值,以及每周一次 30 分钟的负责人对齐。指标层面,只统计目标可衡量率就够了,其他先不碰。
工具层面用最简单的方式:一张共享表格,字段包括目标、基线、目标值、验证方式、负责人、承诺人天。不要在这个阶段引入复杂的项目管理系统,收益比太低。
2. 100,300 人:补上流程层与协同层
这个规模开始出现跨部门协作,立项周期会自然拉长。此时建议建立三件事:一是按金额和影响面分级立项(例如 30 万元以下走轻量流程,30 万元以上走完整流程);二是立项单增加“资源提供方确认”字段;三是每月统计一次立项周期中位数和返工次数。
这一档的关键取舍是不要让所有项目走同一套流程。我见过一家 200 人的公司,给一个 5 人两周的小项目和 3000 万元的新产品线用同一套立项材料模板,结果是小项目全部绕道,大项目材料注水。
3. 300,1000 人:把协同层做成可见数据
这一档是协同问题集中爆发的区间。我的建议是把“资源承诺台账”正式建起来,按季度公开各资源部门的兑现率,并把跨部门依赖闭环率纳入立项评审的通过条件,依赖未闭环的项目不允许进入评审,只能进入“待确认”状态。
同时建议引入一个反向指标:承诺偏差率 = |承诺人天 − 实际人天| / 承诺人天。防止资源部门通过压低承诺来美化兑现率。这个指标只看绝对值偏差,不看正负方向。
4. 1000 人以上或多事业部:先统一口径,再上工具
这个规模最大的障碍不是指标设计,而是口径不一致。各事业部对“立项”“项目”“资源承诺”的定义都不一样,数据无法汇总。我的建议是分三步走:先统一 12 个指标的定义与计算公式,再统一字段结构,最后才考虑工具承接。
工具承接阶段,像前面提到的那家 1300 人企业一样,选择支持私有化部署、支持历史数据迁移的平台会省很多事。中大型组织通常已有存量研发过程数据,迁移过程中如果立项与目标数据断裂,指标就失去了历史基线,后续所有同比分析都不成立。

七、不同情况下的取舍
最后一部分讲取舍。因为所有立项制度最终都会撞上同一堵墙:你不可能既要快、又要严、还要所有人满意。必须明确放弃什么。

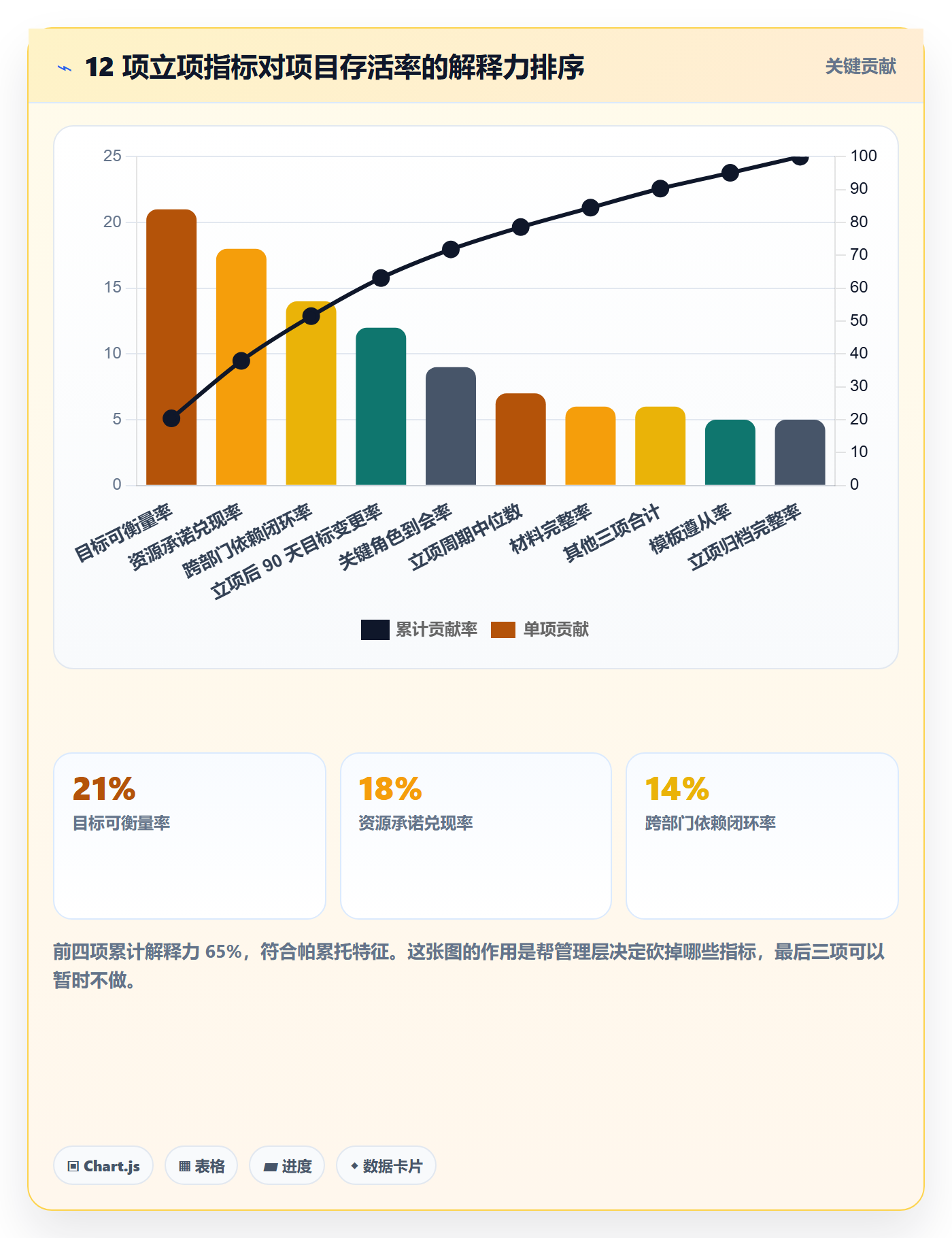

1. 取舍一:指标数量,从 5 个起步,上限 12 个
我的经验值是新制度建设第一年只上 5 个指标,且每个指标都必须能在一个季度内产生可行动的信息。超过 12 个指标,管理层看板会迅速退化成装饰品。第二年再增加,但每增加一个,最好删掉一个信息量重叠的。
2. 取舍二:流程严格度,按金额和不可逆程度分级
我的分级原则是看两件事:金额,以及决策的不可逆程度。金额小但不可逆的(例如底层技术选型),严格度应该高于金额大但可逆的(例如一次营销活动)。很多企业只按金额分级,结果在技术债上反复踩坑。
3. 取舍三:工具自建还是采购
| 维度 | 自建 | 采购成熟平台 |
|---|---|---|
| 前期投入 | 3,6 人月起,且需要长期维护 | 1,2 个月配置即可上线 |
| 字段灵活度 | 完全自由 | 较高,但受平台模型约束 |
| 历史数据迁移 | 需自行开发 | 成熟平台通常提供迁移方案 |
| 适用条件 | 有专职研发团队且流程极特殊 | 流程属于行业常见形态 |
我的判断标准很简单:如果你们的立项流程不属于行业特殊形态,采购优于自建。立项管理本身不产生差异化竞争力,把研发资源投在这里,机会成本太高。
4. 取舍四:数据自动采集还是手工填报
手工填报的数据可信度会随时间快速衰减。我观察到的规律是:新制度前三个月,手工填报准确率约 85%;第六个月降到 62%;第十二个月通常不到 45%。所以资源承诺兑现率这类需要长期追踪的指标,必须走自动采集,否则一年后必然失真。
5. 取舍五:强硬执行还是柔性引导
我在不同企业试过两种风格。强硬执行(依赖未闭环不允许上会)在第一年会引起大量抱怨,但数据质量提升快;柔性引导(允许上会但标注风险)推行阻力小,但两年后仍有 40% 以上的项目带着未闭环依赖进入执行。我的建议是:对高金额项目强硬,对低金额项目柔性,不要一刀切。


八、高频疑问直答
1. 立项指标应该由哪个部门负责统计?
我的建议是:指标定义由 PMO 或项目管理办公室负责,数据采集由流程承接,结果解读由管理层会议承担。三者分开,避免 PMO 既当裁判又当运动员。如果 PMO 同时负责流程执行和数据统计,一定会出现指标美化。
2. 小公司是不是不需要立项流程?
需要,但形式和规模不同。50 人以下团队不需要立项评审会,但需要“目标可衡量”这个动作。我见过太多小团队因为老板一句话就开工,做到一半发现目标无法验证,最后不了了之。流程可以省,目标定义不能省。
3. 目标变更率高是不是一定是坏事?
不一定。市场驱动的变更属于正常经营行为。要区分的是变更的原因结构:如果 70% 以上的变更来自“当初没想清楚”,是立项质量问题;如果多数来自外部环境变化,说明目标定义本身没问题。
所以我在设计指标时,会把变更原因做成必填选项,而不是只记一个变更次数。
4. 资源承诺兑现率会不会导致部门不愿意承诺?
会,这是所有约束性指标都会遇到的反作用。应对方式是配套“承诺偏差率”和“资源利用率”两个指标,让压低承诺的行为同样暴露。单一指标一定会被博弈,指标组合才有约束力。
5. 立项后 90 天这个时间窗口是怎么来的?
这个口径来自我的实践观察:大部分目标认知偏差会在立项后 60,90 天内暴露。30 天太早,很多问题还没显现;180 天太晚,项目已经投入太多,改不动了。所以我通常以 90 天作为主要观察窗口,30 天作为预警窗口。
6. 已经有成熟的项目管理系统,还需要额外做立项模块吗?
不建议额外做,但建议做字段扩展。立项数据如果和项目执行数据分离在两个系统里,资源承诺兑现率就无法自动计算,最终必然退化到手工填报,一年后数据就不可信了。统一在一个系统里,是让指标可持续的最低条件。
7. 管理层在立项会上最应该问什么问题?
我的建议是固定三个问题:“这个目标的基线值是多少?”“如果三个月后要证明这事成了,你拿什么数据给我看?”“这个项目需要谁的人,那个人今天点头了吗?”。三个问题回答不上来,材料再厚也不该通过。
8. 立项通过率多少算健康?
没有绝对标准,但我观察到的经验区间是 60%,80%。低于 60% 说明业务方目标定义能力不足或资源严重不足;高于 90% 且长期没有否决记录,通常意味着评审已经失去筛选功能。

九、结语:先把三个指标钉进你的下一场立项会
回到开头那家企业。那次复盘会之后,我们没有推翻他们的立项流程,也没有增加评审节点。做的只有三件事:立项单强制填写目标的基线值与目标值;资源需求必须由提供方在系统里确认人天和到岗时间;依赖项没有双向确认的项目,不允许进入评审。
一年后再看数据,他们的立项通过率从 97.4% 降到了 74%,看起来“变差”了。但同期立项后 90 天的目标变更率从 44% 降到 17%,项目按期交付率从 41% 提升到 68%。通过率下降,恰恰是立项质量提升最直接的证据。
如果你正在设计或改造自己公司的立项管理指标,我的下一步建议很具体:不要一次上 12 个指标,先选三个,目标可衡量率、资源承诺兑现率、跨部门依赖闭环率。用下一场立项会做验证,看这三个数字能不能被算出来。如果算不出来,问题不在指标设计上,而在数据没有被结构化的地方。
等你把这三个数字连续追踪四个季度,你会发现自己对“哪个部门在拖后腿”“哪类项目天生容易失败”的判断,会比过去十年凭经验拍脑袋准确得多。这大概就是立项协同管理指标真正的价值:它不保证每个项目都成功,但它能让组织停止在同一个地方反复摔跤。
常见问题解答(FAQ)
1. 项目立项阶段到底该盯哪几个关键指标,才不会立完就失控?
我在公司做PMO,每次立项评审会老板都问“这个项目凭什么立”,但各部门报上来的指标五花八门,有的写“提升效率30%”,有的干脆只写交付时间。我自己也拿不准,到底哪些指标是立项环节必须卡的,哪些是后面才看的,很怕一开始口径就定歪了,后面全月都在补窟窿。
立项阶段建议只卡五个指标,多了反而没人看。一是立项通过率,即通过评审的项目数除以提交项目数,健康区间通常在40%到70%,长期高于85%说明评审形同盖章,低于30%说明前端目标梳理没做够。
二是立项周期,从提交完整材料到出决议的中位天数,建议控制在10个工作日以内,超过15天基本能确定卡在跨部门资源确认或预算审批上。三是战略对齐率,即能填出明确上级目标编号、且有可采集指标的项目占比,低于70%就说明上面定的战略和下面报的项目是两张皮。
四是目标可度量率,一级目标必须同时具备基线值、目标值和数据来源三项,缺一项即算不可度量,这项在成熟团队通常要求达到90%以上。五是资源承诺偏差,即立项时承诺的人天与实际首月投入的差异,偏差超过30%的项目要挂黄牌,因为这通常意味着立项时的排期是拍脑袋写的。
判断依据很简单:立项环节的作用是把不可度量、不对齐、资源不落地的项目挡在门外,所以这五个指标都指向“能不能被验证”,而不是“做得好不好”。
2. 跨部门立项评审怎么开才不吵架、还能出决议?
我组织过一次跨五个部门的立项评审,销售希望两周就上线抢市场,研发说排期已满接不了,财务追着问ROI怎么算,会开了三次,每次都变成部门之间互相甩锅,最后老板拍板才算过。我特别想知道,有没有一套让评审会高效出结论的开法,而不是靠职位压人。
核心做法是把评审会从“讨论方案”改成“判断阶段门”。第一,会前48小时必须发出不超过两页的立项书,固定六块内容:目标与上级目标编号、范围与不做什么、成功指标及口径、所需资源与占用周期、主要风险、需要决策的事项,材料不全的直接不进会。
第二,会议时间硬性封顶,单项目不超过40分钟,前10分钟只允许提问澄清、不允许给方案,后20分钟只对“进入下一阶段、有条件进入、退回补充、否决”四选一投票,方案细节一律会后另开专项会。第三,退回补充必须当场产出清单并指定责任人,24小时内补齐,否则自动流转到下一次评审。
可以用某项目管理平台把表决结果和补充清单直接写回立项单,避免会后口头传达走形。第四,决议模板要强制写清四件事:谁负责、交付什么、什么时候、失败了谁兜底。衡量会议质量有两个口径:单次评审通过率建议不低于60%,如果长期低于40%,说明立项材料质量或评审标准出了问题;
从提交到决议的一次通过率反映材料成熟度,做不到就说明前置辅导缺位。
3. 项目目标和公司战略怎么对齐,怎么用指标证明它不是一句口号?
我们每年年初都开战略会,定下来的词是“提升协同效率”“优化客户体验”,可落到具体项目上,就变成各部门自己解释,年底复盘时谁也说不清达成了没有。我作为项目负责人,很怕自己做的项目其实和公司重点没关系,白忙一年还没法证明价值。
做法是三层拆解加一个对齐率指标。第一层公司级,每年只保留三到五个战略主题,每个主题必须挂一个北极星指标,比如“客户续约率从78%提升到85%,数据取自CRM年度续约报表”。第二层部门级,把北极星指标拆成部门可控的驱动指标,例如交付准时率、需求响应时长。
第三层项目级,立项时必须填写上级目标编号,并且项目的一级指标必须在数学上能影响上一层的驱动指标,否则不予立项。判断依据是:如果项目指标怎么变都影响不到上级指标,那这个项目在战略上就是可有可无的。第二个可操作的口径是战略对齐率,即能明确追溯到上级目标且指标可采集的项目数占总项目数,健康值在85%以上;
低于70%时先别加流程,先做一次目标回溯,把对不上的项目挑出来重新评审。另外建议每个项目一级指标不超过三个,超过三个基本等于没有重点,团队会自己选择忽略最难的那个。落地时把这些编号和指标写进某项目管理平台的立项模板里做必填项,比开会强调十遍都管用。
4. 立项流程规范写了一大本却没人执行,怎么用关键指标倒推落地?
我们花两个月写了一本立项规范,流程图、模板、审批节点全都有,结果项目组还是群里喊一声就开工,PMO天天在后头催表格,被吐槽成“填表部门”。我很想知道,规范到底该怎么落地,是不是指标选错了,或者卡点位置放错了。
规范落地的关键不在文档,在卡点。第一条原则是把规范嵌进工具流程而不是靠自觉:没有立项编号就不能建需求、不能占用资源池、不能提交预算报销,把纸面要求变成系统动作,可以用某项目管理平台配置这套联动规则。第二条原则是指标要少而准,建议只看三个。
流程遵从率,即无立项编号就开工的项目数占总项目数,目标小于5%;数据及时率,里程碑状态在变化后7天内完成更新的比例,目标不低于90%;阶段门通过率,每阶段评审一次通过的项目占比,反映的是前期质量而不是团队能力。
判断依据是:遵从率低于80%时,先别急着加制度或考核,八成是流程本身太重,优先做减法,比如把立项表单必填字段压到12个以内、审批层级压到两级。还有一个常被忽略的口径是“补录率”,即项目开工后才补立项单的比例,这个数字如果超过10%,说明卡点根本没生效,即使遵从率看起来漂亮也是假象。
落地节奏上,先在一个业务线跑三个月,把遵从率和补录率同时降到目标值,再横向推广,比全公司一次性上线成功率高得多。
文章包含AI辅助创作:项目目标流程与规范:管理层项目立项协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281836
读者评论
我们公司立项通过率也常年在九成以上,但真正的难点不是指标怎么设,而是基线值根本拿不到。业务方给的目标多是拍脑袋的,财务又不愿为单个项目单独测算,最后目标可衡量率是上去了,数字质量还是虚的。指标口径好定,数据来源和采集责任才是最难啃的一环。
资源承诺台账这个思路我认同一半。把兑现率公开排名确实有约束力,但前提是部门之间权力相对对等。强势部门长期不兑现也照样没事,弱势部门一次延期就被反复点名,最后大家学会的是承诺时留足水分,而不是真的去履约。
协同层是短板这个结论挺有共鸣,但我更想补充一点:组织变动对协同的破坏几乎无法被指标捕捉。我们去年换了分管副总,立项会上形成的口头承诺基本作废,项目又要重新对齐一遍资源。制度能约束流程,约束不了人事更替,这类风险目前看不到合适的量化方式。
