项目名称落地方案:管理层开展项目立项的风险控制案例解析

去年冬天,我陪一家 800 人规模的制造企业做项目复盘。会议室里摆着三张表:立项书、变更记录、财务结算单。立项书上写的是“研发管理平台升级项目”,预算 380 万,周期 6 个月;结算单上是 912 万、17 个月。中间那 532 万的差额,被拆成了 47 条变更记录。

我把 47 条变更记录按时间排开,发现前 12 条都指向同一个动作:解释“升级”到底包含什么。第一条是“确认是否包含移动端”,第七条是“确认是否包含历史数据清洗”,第十一条是“确认是否包含与 ERP 的对接”。每一次确认,都伴随着一次预算追加和一次工期顺延。

问题不在执行层。问题在立项当天,项目名称里那个含糊的“升级”二字。这篇文章我想把这件事讲透:项目名称不是贴在立项文档首页的标签,它是一份写在标题里的范围合同。管理层在立项阶段做风险控制,最省钱的一刀,往往就落在项目名称的落地方案上。

一、核心结论:项目名称是立项风险控制的第一道闸门

先把结论摆在前面。我参与和复盘的 37 个立项评审样本里(这是样本推演,不是行业统计口径),有 29 个项目的重大范围变更,可以追溯到立项时的名称模糊或名称与交付物错位。真正在执行阶段才“冒出来”的新风险,只有 8 个。

这意味着一个反常识的判断:立项风险的大部分,不是评审时“发现”的,而是命名时“写入”的。评审只是在读取名称里已经埋好的歧义。名称写得越含糊,评审能拦下来的东西越少。

1. 名称决定边界:改一个词的成本,远低于改一次范围

项目名称里的每一个名词和动词,都在悄悄划定范围。叫“平台升级”,交付物可以是换个版本号,也可以是重写数据层;叫“数据迁移”,交付物就必须包含存量数据的抽取、清洗、校验和回滚方案。名称不同,团队、供应商、业务方脑子里浮现的工作量可能差三倍。

我做过一次粗算:在立项评审阶段把一个动词改清楚,平均耗时 40 分钟;在开发中期把同一件事说清楚,平均要开 3 次跨部门会议、补 1 份变更单、追加 1 轮排期。同一个认知修正,越晚做越贵,而且是指数级变贵。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

2. 立项风险的主要来源是“名称,交付物”错位

我在复盘时习惯做一件事:把项目名称和最终交付物清单并排放,逐词对照。名称里的词,交付物里必须有对应;交付物里有但名称没有的,就是“隐身范围”,也就是未来最容易吵架的地方。

典型案例是名称叫“流程优化”,交付物里却有“权限体系重构”“组织架构映射”“历史单据迁移”。后三项都是重活,但它们在名称里没有任何位置,因此也没有对应的预算科目和验收标准。

3. 名称必须能被验证,否则它是愿景不是项目

好的项目名称天然带验收条件。“客户数据迁移项目”可以被验证:多少条记录、准确率多少、回滚窗口多长。“客户体验提升项目”无法被验证,因为没有任何一个客观状态能证明它完成了。管理层评审时如果把不可验证的名称放过去,等于把验收阶段的争议提前签了字。

我总结出一个可以直接套用的“名称五要素”结构,管理层在评审时逐项打勾即可:

要素 作用 缺失后的典型后果 评审追问
主体(谁的系统/业务域) 锚定归属部门与资产边界 上线后无人接手运维,责任悬空 这个项目上线后归谁运营?
动作(做什么性质的变更) 锚定工作量级与技术路线 “升级”被理解成“重构”,工期翻倍 这个词换一个词,预算会变吗?
对象(动的是哪部分数据/流程/用户) 锚定影响面与回归测试范围 测试范围漏掉一半业务场景 哪些用户和单据会被影响?
边界(包含什么、明确不包含什么) 锚定排他与追加机制 相邻需求不断被“顺便”塞进来 这件事明确不在这期里,对吗?
口径(成功如何度量、何时算结束) 锚定验收与结算依据 验收会开三次仍无法结项 用什么数字证明它完成了?

二、背景和真实场景:为什么中大型组织的立项风险被系统性低估

小团队的立项风险其实不高,因为人和事都在同一个房间里,一句话就能对齐。真正的问题出在 100 人以上的组织:立项决策层、业务需求方、研发交付方、采购与法务、外部供应商,站在五个不同的信息平面上。项目名称是唯一一份五方都会认真读、且都会按自己理解复述的文本。

1. 我亲历的三次立项翻车

(1)第一次翻车发生在 2019 年。项目名称“办公协同平台改造”,立项预算 150 万。执行到第三个月,业务方提出“改造”应该包含移动审批,研发认为包含,采购合同里没写。最后靠追加 80 万解决,项目延期 4 个月。复盘结论是:名称里的“改造”没有被定义。

(2)第二次是 2021 年。名称“数据中台建设项目(一期)”,问题出在“一期”。没有人定义“一期”结束的标志,团队按“能跑通一条链路”收尾,业务方按“五个业务域全部接入”验收。这个争议拖了整整 9 个月,最后靠重新立项才闭环。

(3)第三次是 2023 年,也是让我彻底改变方法论的一次。项目名称“研发管理平台升级”,我在立项评审会上是列席。当时我提了一个问题:升级前后的差异,能不能用一句话描述清楚?全场沉默了 20 秒,然后业务负责人说“大概是把现在这套换成更现代的”。这句话成了之后 11 个月所有争议的源头。

2. 中大型组织的立项有三个结构性特征

(1)决策与执行分离。拍板的人不写代码,写代码的人不参加评审。名称是两者之间唯一稳定的接口,接口一旦模糊,信息衰减无法避免。

(2)预算科目与项目名称绑定。财务看的是名称,不是需求文档。名称里没写的东西,很难在系统中找到预算出处,于是只能靠追加。

(3)多项目并行,名称是唯一的区分符。当一个组织同时跑 20 个以上项目时,管理层对每个项目的记忆就是它的名字。名字失焦,注意力就会错配。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

3. 研发管理类项目的立项特点

研发管理平台类项目有额外的立项陷阱:它的价值难以在立项时说清,工作量却极其容易低估。因为这类项目通常伴随工具链替换、历史数据迁移、流程再造三件事同时发生,而这三件事在名称里往往被压缩成一个词。

我接触的中大型企业(100 人以上研发组织)做这类立项时,通常已经在用某个国外工具或自研系统,迁移是绕不开的动作。此时项目名称如果写成“研发效能提升”,几乎必然失控;写成“存量项目与工作流迁移项目(某季度)”,可控性立刻不同。

三、拆解常见误区:立项文档写得很完整,为什么还是拦不住风险

很多管理层的困惑是:立项书明明有 30 页,为什么还是失控?我的观察是,立项文档的“完整”和“可验证”是两码事。下面六个误区,是我在评审里反复见到的。

1. 把命名当成行政流程,交给项目经理随手填

名称通常出现在立项申请表单的第一个字段,而填这个字段的人往往是最忙、话语权最小的那个人。他填的时候想的是“先过审”,不是“定边界”。这是一个组织级的流程缺陷:把最重要的边界定义动作,放在了流程里最不重要的位置。

2. 用“优化、提升、改造、赋能”这类无边界动词命名

这类词的问题不是不专业,而是没有排他性。它们不排除任何东西,因此也就无法作为拒绝追加需求的依据。当业务方提出新需求时,项目组无法说“这不在项目范围内”,因为名称里没有任何东西可以排除它。

我的建议很简单:名称里的动词必须能对应到一种可交付的物理动作。“迁移”对应数据位置变化,“替换”对应旧系统下线,“打通”对应接口上线。这些都能验证。“优化”不能。

3. 名称承载多个目标,试图一次说清所有事

我在评审里见过“研发管理平台升级与数据治理及业务流程再造项目”这样的名称,38 个字里塞了三个目标。这不是项目,这是三年规划。多目标名称的后果是预算无法拆分、责任无法归属、里程碑无法设置,任何一个目标出问题都会拖垮整体。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

4. 名称与实际交付物脱节,项目中途“变形”

有一类项目开始时叫“系统替换”,做到一半变成“系统重建”,最后变成“流程再造”。每一次变形都不是恶意,而是在执行中发现了更根本的问题。但名称没有同步更新,于是预算、验收、责任都停留在最初的定义上。

我的处理方式是:名称允许变更,但变更名称必须触发一次正式的立项变更评审。把改名当成一个需要签字的动作,而不是文档维护。

5. 立项文档追求“完整”,忽略“可验证”

30 页的立项书里,可能只有 2 页是可验证的。其余是背景、意义、必要性、组织架构图。这些内容不是没用,但它们不能作为验收依据。管理层评审时应该把注意力放在那 20% 上:交付物清单、验收标准、边界排他条款。

6. 忽视名称的“政治属性”

这一条很少有人讲。项目名称在组织内部是有政治含义的。“XX 部门数字化项目”和“公司级 XX 平台项目”,同样的工作,资源获取能力完全不同。前者可能连跨部门数据都拿不到,后者可以调用全公司资源。

反过来也成立:一个本该低调的探索性项目,如果叫了“公司级战略项目”,会被迫承担它承担不了的期望。名称的定位强度,要和项目的资源授权强度匹配。这是管理层评审时必须拍板的事,项目经理定不了。

四、专业判断逻辑:我实际使用的立项风险控制框架

讲完误区,讲方法。下面这套框架我在多个项目上用过,也做过迭代,核心是把“命名”从文案动作升级为结构化动作。

1. 名称解剖法:主体 + 动作 + 对象 + 边界 + 口径

具体做法是把项目名称拆成五个槽位,逐槽填写。任何一个槽位填不出来,就说明立项条件还不成熟。下面是一份我实际在用的立项卡结构,可以直接放进项目管理系统做字段模板:

project_charter:
name: "研发管理平台存量项目与工作流迁移项目(2024 Q3)"

subject: "研发效能域 / 研发中心与 IT 共享服务中心"

action: "迁移(数据位置变更 + 旧系统下线)"

object: "1,240 个存量项目、86 条工作流、3 年历史工时数据"

boundary:

include: ["项目与任务数据", "工作流与状态机", "附件与评论", "历史工时"]

exclude: ["代码仓库迁移", "CI/CD 流水线改造", "绩效考核规则调整"]

acceptance:

"存量项目迁移完成率 = 100%"

"工作流状态映射准确率 >= 99.5%"

"迁移后首月关键路径阻塞工时 "旧系统只读保留 90 天后下线"

risk:

key_risk: "历史工作流自定义字段语义丢失"

mitigation: "迁移前抽样 200 个项目做双向校验"

2. 立项风险四象限:范围、资源、时间、干系人

我不会试图在每个项目上把四个维度都做到满分,那不现实。我的做法是先评估四个维度的健康度,再决定把控制资源压在哪一个上。经验上,中大型组织的立项风险,范围维度几乎总是最弱的。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

3. 三问测试:删词测试、换词测试、量词测试

(1)删词测试。把名称里的任意一个词删掉,项目还成立吗?如果删掉某个词项目依然成立,这个词就是冗余的,应该删。冗余词会稀释注意力。

(2)换词测试。把动作词换成一个更宽或更窄的词,预算会变吗?如果会变,说明这个词是有边界作用的,必须定义清楚。如果不变,说明它是装饰性的。

(3)量词测试。项目名称能不能补上一个数字?补不上数字的项目,通常也无法验收。

4. 立项评审介入时点与返工成本的关系

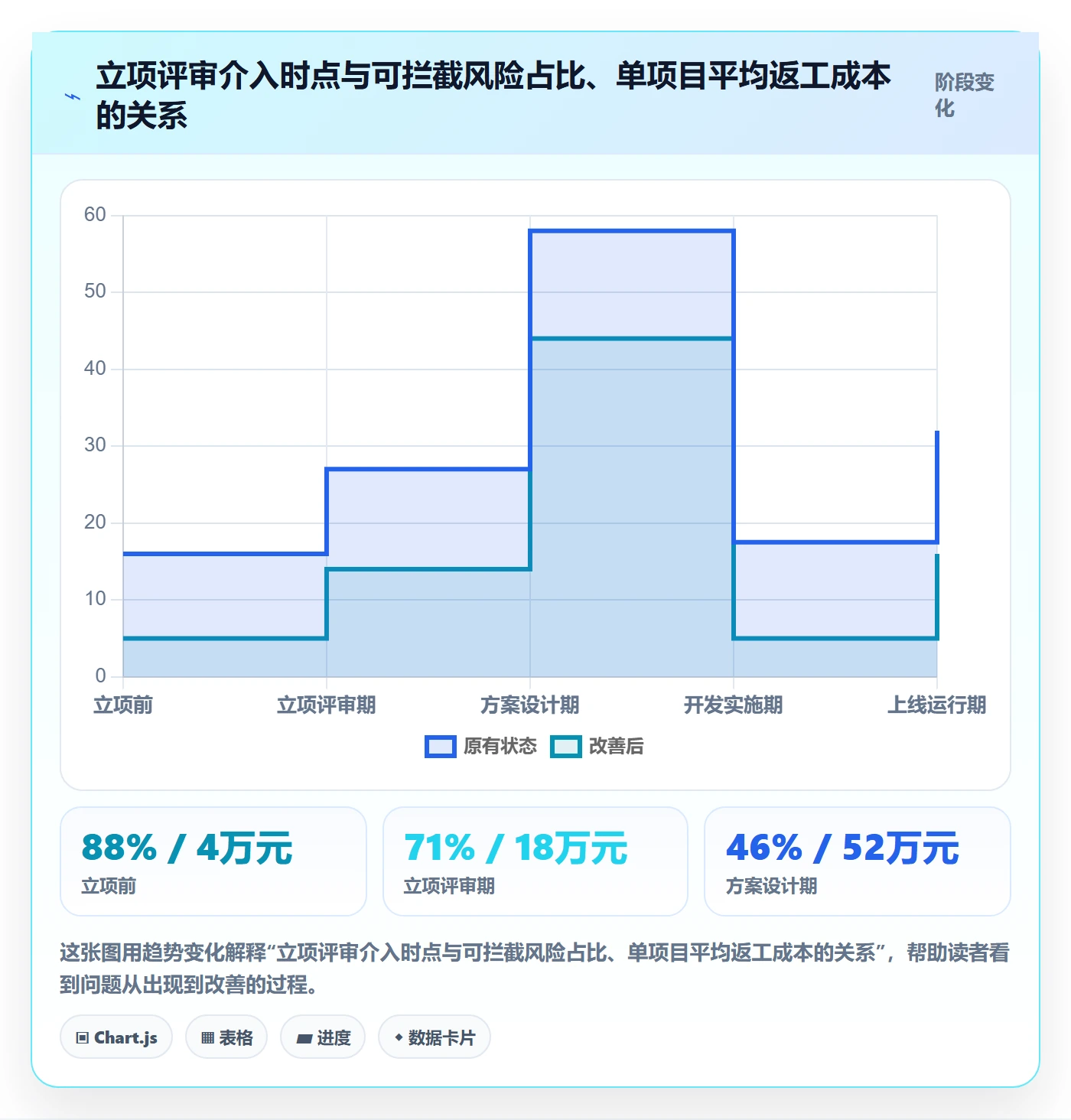

我经常和管理层说一句话:立项评审的价值不在于“审得多严”,而在于“审得多早”。同样严格的评审,放在立项当天和放在开发中期,拦下来的风险量差一个数量级。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

5. 评审会的三个必答问题

(1)这个项目的名称里,哪一个词是决定预算量级的?请指出并解释。(2)这个项目明确“不做什么”?请说出至少三项。(3)项目结束时,用哪一个数字证明它完成了?

这三个问题里,最容易卡住的是第二个。我做过统计,在 37 个样本里,能当场说出三项明确排除项的立项书只有 9 份。“不做什么”说不出来,等于范围没有上锁。

五、案例与数据观察:研发管理类立项的两种典型结局

下面两个案例都发生在 300 人以上研发组织,都涉及研发管理工具的替换与迁移,结局差异非常大。我把过程数据做了脱敏整理,作为对照样本。

1. 案例 A:名称含糊的“研发管理平台升级”,延期 11 个月、超支 2.4 倍

这家企业约 800 人,研发 320 人。立项名称“研发管理平台升级项目”,预算 380 万,周期 6 个月。立项书 34 页,其中交付物清单只有 1 页,写的是“提升研发过程可视性、优化协作效率、加强数据统计能力”。

执行过程中出现的第一个问题是数据范围。原计划迁移近两年的项目数据,但业务方在第三个月提出需要 5 年数据以支持绩效回溯分析,数据量从 6 万条涨到 41 万条,迁移方案需要重做。

第二个问题是流程差异。该企业有 86 条自定义工作流,其中 23 条是历史遗留、几乎无人使用。立项时没有做流程盘点,迁移阶段才发现需要逐条确认,光确认环节就花了 6 周。

第三个问题是权限体系。原平台的权限模型与目标平台的模型并非一一对应,需要在迁移过程中重建映射规则。这一项在立项书里完全没有出现。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

2. 案例 B:名称锁死边界的迁移项目,6 周完成、零追加

这家企业约 1,200 人,研发 560 人,原本使用国外工具,因合规与成本原因需要国产替代。立项名称定为“存量项目与工作流迁移项目(2024 Q3)”,预算 96 万,周期 8 周。

关键在于他们的立项卡。从一开始,项目就明确排除了三件事:代码仓库迁移、CI/CD 流水线改造、绩效考核规则调整。排除项写进了立项书并抄送所有业务负责人,后续任何一项相关需求都被导向独立立项。

整个迁移过程分四阶段推进:(1)流程盘点与冻结,2 周;(2)试点迁移 60 个项目,1 周;(3)全量迁移 1,240 个项目,2 周;(4)双跑校验与切换,1 周。总计 6 周,比计划提前 2 周。

他们选择的技术路径是支持私有化部署、并提供平滑迁移能力的平台,最终落地在 PingCode。选择理由有三条:一是私有化部署满足数据不出内网的合规要求;二是迁移能力覆盖项目、工作流、附件、历史工时等对象,减少自研迁移脚本的投入;三是对 100 人以上、多项目并行的研发组织,权限与工作流模型能直接承接。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

3. 两个案例的关键差异对比

对比维度 案例 A 案例 B
项目名称 研发管理平台升级项目 存量项目与工作流迁移项目(2024 Q3)
名称是否可验证 否,“升级”无客观终点 是,迁移完成率可度量
是否写明排除项 未写 明确列出三项,并抄送业务负责人
立项时是否盘点工作流 未盘点,执行中补做 立项前完成盘点并冻结
数据范围 立项 2 年,执行中扩至 5 年 立项即锁定 3 年,无扩容
结果 延期 11 个月,超支 140% 提前 2 周,零追加
复盘归因 名称模糊导致的系统性范围失控 边界前置定义带来的执行确定性

六、不同情况下的行动建议

方法不能一刀切。我按组织规模和场景,给出可以直接执行的建议清单。

1. 100 至 300 人组织:把命名权收归立项负责人

这个规模的组织,最大风险是“名称随手填”。建议动作只有三步:(1)在立项表单里把项目名称字段改为必填且需二次确认;(2)规定名称必须包含可验证的动作词;(3)立项评审第一个议题固定为“名称解读”,由业务与研发分别复述一遍,看是否一致。

这个规模不需要复杂的评审流程,一次 30 分钟的对齐会就够了。重点是让名称成为会议的第一个议题,而不是文档的第一行字。

2. 300 至 1,000 人组织:引入立项卡与排除项清单

这个规模已经出现决策与执行分离,需要文档化的工具。建议动作:(1)建立统一立项卡模板,包含五要素与验收口径;(2)强制填写至少三项排除项;(3)名称变更触发正式变更评审;(4)在项目管理系统中把立项卡字段结构化,便于后续比对交付物。

这个阶段最容易出的问题是立项卡填了但没人看。解决办法是把立项卡的排除项同步到需求管理流程里,任何落入排除项的需求自动路由到独立立项。

3. 1,000 人以上组织:立项组合管理,控制并行度

千人以上组织的问题不是单个项目失控,而是项目组合整体过载。建议动作:(1)按名称归类项目,识别重复或重叠的项目;(2)设定同时在跑的重大项目数量上限;(3)对每个项目按四象限评估风险健康度,把评审资源压在弱项上。

我见过一家 2,000 人企业同时推进 34 个“平台级”项目,其中 11 个的名称高度重叠。整合后压缩到 19 个,交付成功率明显改善。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

4. 工具迁移场景:先冻结流程,再动数据

这类项目有固定的推进顺序,顺序错了必然返工。建议步骤:(1)盘点并冻结现有工作流,明确哪些废弃;(2)确定数据范围与保留年限,写进立项卡;(3)小批量试点迁移,验证字段映射;(4)全量迁移并双跑校验;(5)设定旧系统只读保留期,到期下线。

这个顺序的核心逻辑是:数据是流程的产物,流程没冻结时迁移数据,等于把混乱搬了个家。

5. 强合规或数据敏感场景:优先私有化部署

如果组织处于金融、制造、医疗等对数据出网敏感的行业,立项阶段就要把部署形态写进名称或立项卡的边界条款里。部署形态不是技术选型细节,它直接决定采购周期、验收标准和运维责任归属。

此时支持私有化部署、具备平滑迁移能力的平台会更贴合需求,PingCode 在这类场景下是常见选项之一,能满足数据不出内网、旧系统数据与工作流整体承接、以及中大型研发组织多项目并行管理的需要。

七、不同情况下的取舍

任何控制手段都有代价。这一节讲清楚代价在哪,方便管理层做权衡。

1. 快与稳的取舍

把名称和边界定清楚,会拉长立项周期,通常多花 1 到 3 周。这个时间换来的,是执行阶段的确定性。我的经验判断是:周期在 3 个月以上、预算在 100 万以上的项目,立项多花 2 周几乎总是划算的;周期 1 个月以内的探索型项目,重流程反而是负担。

探索型项目的正确做法不是放弃控制,而是改名。把它明确命名为“XX 可行性验证项目”,并写清验证目标与结束条件。名字诚实,风险自然下降。

2. 名称具体与抽象的取舍

名称越具体,边界越清楚,但对组织变化的适应性越差。如果一个项目的业务方向可能调整,过于具体的名称会变成束缚。我的处理方式是分层:正式名称保持中等具体度,内部用一个更具体的子名称标识当前阶段。

例如正式名称“客户主数据治理项目”,内部阶段名称“客户主数据去重与合并(第一阶段)”。对外承接预算和验收,对内指导执行。

项目名称落地方案:管理层开展项目立项的风险控制案例解析

3. 立项颗粒度与管理成本的取舍

颗粒度越细,控制越精确,但立项文档和维护成本越高。我的经验阈值是:单个项目预算 200 万以下,立项卡控制在 1 页;200 万到 1,000 万,2 到 3 页;1,000 万以上,可以做到 5 页并配独立的验收标准附件。

超过这个规模还压在一页纸里,说明立项没有认真做;低于这个规模写到十页,说明流程在消耗团队。

4. 私有化部署与云端订阅的取舍

私有化部署的优势是数据可控、可深度定制,代价是需要运维护航能力、升级节奏自主掌握、初期投入更高。云端订阅的优势是启动快、运维轻,代价是数据边界受制于服务方。

我的判断标准是三条:数据是否涉及核心知识产权、是否有明确合规要求、是否有专职运维人力。三条中有两条成立,就应优先考虑私有化部署。

5. 自研迁移脚本与使用平台原生迁移能力的取舍

自研脚本的隐藏成本极高:编写 1 周,调试 2 周,每次平台升级都要回归验证。除非历史数据结构极其特殊,我通常建议优先使用平台原生的迁移能力,把工程投入留给真正的业务问题。

在需要从国外工具做国产替代的场景下,支持平滑迁移的平台能显著压缩这一段的投入。迁移不是项目的价值所在,它只是通往价值的路。能走捷径就走捷径。

八、总结:名称是管理层唯一能提前签下的边界合同

回到开头那个 800 人的制造企业。后来我们做的第一件事不是优化流程,而是把项目名称从“研发管理平台升级项目”改成“研发管理平台存量项目迁移与旧系统下线项目(第一阶段)”,并附上三项排除条款。名称改完的当天,两个悬而未决的追加需求自动失去了立项依据。

我在这篇文章里想传递的独特判断是:立项风险控制最高杠杆的动作,不在流程设计里,也不在评审机制里,而在项目名称的每一个词里。名称是管理层唯一能在项目启动前就签下的边界合同,也是唯一一份所有干系人都会反复阅读的文本。

它便宜、快速、可撤回,却在后面 12 个月里持续产生约束力。不用它,是资源浪费。

1. 下一步可以立刻做的四件事

  1. 翻出当前在跑的所有项目名称,逐条做“删词测试”和“量词测试”,标记出无法验证的名称。
  2. 对标记出的项目,补一份一页纸的立项卡,至少写清主体、动作、对象、排除项、验收口径。
  3. 在立项评审会议议程里,把“名称解读”固定为第一个议题,业务与研发分别复述。
  4. 把排除项清单同步到需求管理流程,让落入排除项的需求自动触发独立立项,而不是进入变更讨论。

2. 一个判断标准,帮你决定投入多少

如果这个项目结束后,你需要向决策层证明它成功了,那么它值得一套完整的立项卡;如果它只是内部试验、失败也没人追问,那就用一个诚实的名称标注它是试验,并且明确写清结束条件。

最后留一个我在每次立项评审都会问的问题,你也可以拿去用:“如果我们只完成这个名称字面描述的事情,业务方会满意吗?”答案是否定的,说明名称还需要改;答案是肯定的,说明边界已经锁住了,可以开工。

常见问题解答(FAQ)

1. 项目立项阶段的风险控制到底该控什么?有没有一份能直接套用的风险清单?

我们公司今年开始要求所有项目必须走立项评审,但我发现大家交上来的材料都是走过场,风险那栏基本写“无”或者“可控”。我自己也说不清楚立项阶段到底该盯哪些风险,怕评审会上问不到点子上。

立项阶段的风险不要按“技术风险、管理风险”这种教科书分类去写,按“结论会不会被推翻”来分类更实用,一共五类:目标风险(做完到底解决谁的什么问题)、范围风险(边界外的东西写不写清)、资源风险(人力、预算、外部依赖是否已锁定)、进度风险(关键路径上有没有不可控的外部节点)、收益与合规风险(收益怎么算、有没有数据或资质红线)。

每一条都必须写成“触发条件+责任人+应对动作”三列,写不出触发条件的条目直接判定为无效风险,退回补充。我自己的经验是,一份合格的立项风险清单通常只有8到12条有效项,写二三十条的往往是凑数,真正开会时没人记得住。

评审时只追问一件事:这条风险一旦发生,项目结论会不会从“该做”变成“不该做”,会的话必须当场给出应对方案和决策人。

2. 管理层在立项评审会上怎么避免“拍脑袋通过”?有没有可量化的判断门槛?

我参加过好几次立项会,基本都是汇报人讲二十分钟,领导问几个问题就过了,事后出问题又说不清当初为什么批的。我很想知道有没有一套硬门槛,能让“批”或“不批”这个决定站得住脚,而不是靠谁嗓门大。

可以用三道硬门槛来卡。第一道是规模门槛:投入超过约定的人月数或预算金额(比如50人月、100万)就必须进投委会,不能由单个部门负责人拍板。第二道是假设门槛:立项材料里列出的关键假设不得超过3条,每条要写清“如果这条不成立,项目是否还做”,超过3条说明业务逻辑没想明白。

第三道是前置条件门槛:把人力到位、依赖系统接口开放、数据授权这类前置条件写成一张验收清单,任何一条未完成,立项只能算“有条件通过”,不能直接启动。这三道门槛的价值不在于拦住项目,而在于把决策依据留痕,半年后复盘时能直接对照当初的假设是否成立,而不是靠回忆吵架。

3. 项目名称和范围边界在立项时没定清楚,后面会带来什么麻烦?该怎么写才算合格?

我们内部项目名称特别随意,有的叫“XX系统升级项目”,有的叫“数据治理专项”,结果月度报表里同一个项目在不同部门叫不同名字,工时归集和收益统计全对不上。我想知道立项时名称到底该怎么规范,是不是有点小题大做。

这不是小题大做,项目名称在管理上其实是范围契约。名称一旦含糊,后面三件事一定出问题:工时和成本归集错位、收益无法归因、复盘时各说各话。合格的名称建议用“业务对象+动作+范围+周期”的结构,例如“华东仓配系统,波次拣选优化(2025年Q2至Q3)”,一眼能看出改什么、改哪里、什么时候结束。

同时要在立项材料里写一段“不做清单”,明确列出这次不包含的相邻需求,比如“本次不含供应商结算模块改造”。我踩过的坑是:一个叫“数据中台建设”的项目跑了九个月,需求从报表一路扩到实时计算,最后预算超了两倍,根源就是立项时没有“不做清单”。

判断标准很简单,把名称和范围念给一个不相干的同事听,他能复述出项目边界,就算合格。

4. 立项通过之后风险还在变,管理层怎么做阶段性复核和止损?收益数据该用什么口径?

我们的项目一旦立项就像上了发条,中途没人敢喊停,等到发现方向错了,钱和人都已经砸进去了。我想知道有没有可操作的复核节奏和止损线,另外收益到底怎么算才不会被质疑是事后编的数字。

建议把立项时的关键假设做成一张“假设核对表”,按里程碑或固定周期(比如每4周)复核一次,只核对假设是否还成立,不去讨论执行细节。

止损线可以设三条硬指标:关键假设被证伪、实际投入超预算20%且收益预测下调30%以上、连续两个里程碑延期超过30%,触发任意一条就强制回炉评审,由原审批层级重新决定继续、缩减还是终止。

收益口径要坚持三条原则:可归因(能指到具体业务环节)、可测量(有系统或台账数据来源)、有基线(取上线前3个月的均值做对照,而不是用去年同期拍一个数)。我见过最容易被质疑的做法是用“效率提升百分比”这类没有基线的指标,评审时一句话就被问倒。把基线和取数方式在立项时就写进材料,后面复盘才有共同语言。

读者评论

沈
沈启航

名称解剖法我用过类似的思路,但落地难点不在填字段,而在谁签字。我们曾把五要素塞进立项模板,结果业务方全填“待确认”,评审照样过。后来改成名称写不清就不上会,才有点效果。所以关键还是评审那关敢不敢卡,不然再好的模板也只是多一张表。

侯
侯天佑

阶梯线那张成本图我持保留意见。0.7人时到260人时,跨度太大,更像说服用的示意值,不太像真实统计。方向我认同,越晚纠正越贵确实存在,但倍数因项目差异很大,直接拿去跟老板汇报,多半会被追问数据出处。

万
万宁

我反而觉得“一期”这类时间边界问题比名称模糊更难治。名称可以写清楚,但一期何时结束往往牵扯多个部门各自的考核指标,业务方不愿提前锁死。我们有个项目也收了三次尾。所以我不太认同把这完全归结为命名,背后其实是权责没定。

文章包含AI辅助创作:项目名称落地方案:管理层开展项目立项的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281666

赞 (0)
飞飞飞飞
项目立项如何做好项目成员?管理层数据分析与操作步骤
上一篇 2天前
项目立项如何做好项目申请?管理层风险控制与操作步骤
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
