项目立项如何做好项目成员?管理层制度设计与操作步骤

两年前我参与过一次事业部级的项目复盘:同一个部门在两年内正式立项 37 个项目,立项评审通过率 100%,项目章程、预算表、里程碑计划一应俱全。但真正按期交付的只有 14 个,按期率不到 38%。把所有延期和失败项目拉出来做交叉归因,最集中的原因不是技术方案失误,而是立项时写进章程的那份”项目成员表”,在第三个月就已经名存实亡。

这件事让我改变了对”项目立项”的理解。立项阶段真正决定项目命运的,不是范围写得多细、预算算得多准,而是你有没有在那一刻把”人”这件事,做成一份可执行、可追责、可变更的制度。成员名单只是结果,成员制度才是原因。

下面我把这套东西拆成三份契约、五个动作、七个步骤,以及不同组织情况下的取舍,尽量写成可以直接照着改的东西。

一、核心结论:立项时”做好项目成员”,本质是签下三份契约、跑通五个动作

1. 三份契约:资源契约、决策契约、变更契约

大多数公司的立项文档里只有”项目组织架构图”,那东西是给评审会看的,不是给执行用的。真正能约束行为的,是三份书面契约。

资源契约解决”人从哪来、来多少、来多久”。它必须写清楚:每个角色由哪个部门出人、投入比例是多少 FTE、从第几周进入到第几周退出、峰值期是哪几个月、原部门的哪些任务要为其让路。没有这一段,”支持项目”就是一句礼貌用语。

决策契约解决”谁拍板、谁能否决、争议几天内升级到谁”。立项阶段最容易被忽略的是否决权。谁对范围有否决权、谁对技术方案有否决权、谁对上线时间有否决权,这三件事如果立项时不定,执行期就会变成”谁都提意见,谁都不负责”。

变更契约解决”人走了怎么办、需求变了成员配置要不要跟着变”。项目成员不是静态集合。成员离职、被抽调、部门重组都必然发生,真正专业的做法是在立项时就写好替补规则与响应时限。

2. 五个动作:把契约变成动作

  1. 角色定义,不只是任务,而是包含决策权、审批权、知会范围的完整角色卡。
  2. 投入承诺,FTE × 时间段 × 峰值,部门负责人书面确认,而不是口头答应。
  3. 决策链与升级路径,每一级争议都带处理时限,超时自动升级。
  4. 运行机制,例会节奏、看板、工时填报、风险上报通道。
  5. 绩效与退出,成员在项目中的评价口径,以及退出、替补、结项释放规则。

3. 一条判断线:制度重量必须匹配项目风险

我见过两种极端。一种是所有项目都用同一套模板,包括三个月的内部小工具升级,也要求签投入承诺书、开周例会、填工时,结果团队把制度当形式,一周后全部停摆。另一种是几百人规模的跨部门项目,立项时只写了一句”由各部门配合”,结果三个月内资源冲突十七次。

制度不是越重越好,而是要和项目的不确定性、跨部门数量、外部依赖、合规刚性匹配。这一点在第四节展开。

项目立项如何做好项目成员?管理层制度设计与操作步骤

二、背景与真实场景:立项会上没有反对意见,半年后没有人可用

1. 立项会的”和谐”是一种危险信号

立项评审会上最典型的画面是:项目经理讲完计划,各部门负责人点头,签字,散会。没有人反对,因为反对需要理由,而”我们部门最近也忙”在立项会上说出口,显得格局不够。

但资源承诺从来不是签字那一刻成立的,而是在第一个冲突周成立的。当项目需求与部门 KPI 撞车,签字那张纸的实际权重,取决于它在制度链条里的位置。如果它只是一份会议纪要附件,它大约等于零。

2. 三种最典型的”成员失效”场景

(1)三方签字,实际到岗两个人

某制造企业的一个产线数字化项目,立项时确认核心成员 9 人。第 4 周实际能稳定参与的是 2 人,其余 7 人被原部门的月度交付任务压住。项目经理找到部门负责人,对方说”我确实答应支持,但这个月的订单必须先出”。这句话在制度上是无可指摘的,因为立项文件里没有写”优先级顺序”。

(2)跨部门”共享成员”被原部门任务吞掉

共享成员的问题不在于能力,而在于时间归属。一个人名义上投 50%,实际是”原部门优先,剩余时间给项目”。剩余时间通常出现在晚上十点以后,而项目的协作环节全部发生在白天。于是投入比例看起来达标,有效协作却几乎为零。

(3)立项时没定替补,成员离职项目停摆六周

核心架构师在第 9 周离职。因为没有替补规则,招聘、面试、知识转移、上手熟悉一共花了六周。这六周里项目并没有暂停,而是所有人都在等一个决定,最终以压缩测试周期收尾,上线后返工率上升。

项目立项如何做好项目成员?管理层制度设计与操作步骤

3. 为什么立项是锁定成员成本最低的窗口

项目立项是组织中极少数”所有相关方必须到场并且必须表态”的场合。这个窗口一关,后面每一次要人都变成一次单独谈判,成本至少翻三倍。

更关键的是路径依赖。项目运行到第 45 天左右,会形成一个事实上的资源格局:谁在做什么、谁说话算数、谁的会议必须参加。这个格局一旦形成,后面再想改,改的不是排班表,而是人的心理预期和部门的面子。所以我的判断是:立项阶段投入在成员制度上的 1 个人天,大约等于执行期补救的 5 到 8 个人天。

项目立项如何做好项目成员?管理层制度设计与操作步骤

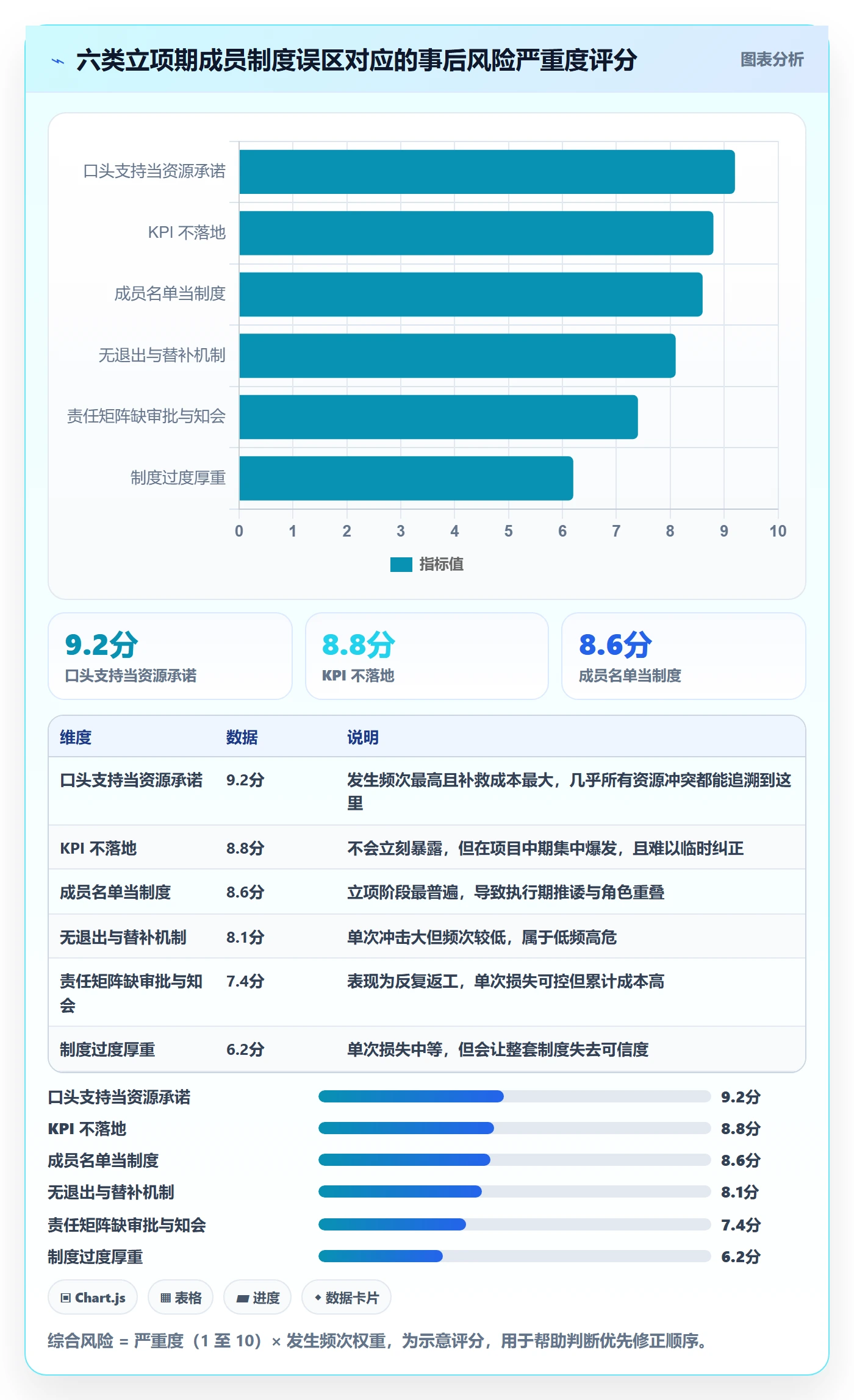

三、拆解六个常见误区

1. 误区一:把成员名单当成成员制度

名单回答”有谁”,制度回答”谁在什么条件下必须做什么、不做什么会怎样”。只交名单的项目,执行期会出现角色重叠,两个人都以为对方在推进;或者出现责任真空,没有人认为这件事归自己。

我在评审时常用一个提问检验:“如果这个角色空缺两周,项目会先出现什么症状?”答不上来的,说明这个角色在制度上是虚的。

2. 误区二:把部门负责人的口头支持当资源承诺

口头支持没有优先级信息。真正的资源承诺必须包含一句关键的话:”当项目任务与本部门任务冲突时,优先级是 X”。没有这句,等于没有承诺。

3. 误区三:责任矩阵只写执行角色,不写审批和知会

很多团队用 RACI,但只填了 R(执行)和 A(负责),C(咨询)和 I(知会)空着。结果是关键决策点反复返工:做完了才被告知”这个要提前过某某部门”。C 和 I 不是行政细节,它们决定了返工率。

4. 误区四:KPI 不落地,双线汇报变成双线躲责

成员同时向项目经理和部门负责人汇报,如果两边的评价口径不打通,成员会本能地优先满足掌握其绩效的一方。这不是态度问题,是激励结构问题。项目成员制度如果不同时改评价口径,它永远只是建议。

5. 误区五:没有退出与替补机制

立项时大家默认所有成员会待到最后一天。现实是成员变动率在一年期项目里通常达到 25% 到 40%。没有替补规则,每一次变动都会变成一次危机。

6. 误区六:制度越厚越好

我见过一份 42 页的项目管理制度,覆盖了所有可能的风险,结果团队只看了前两页。制度厚度和执行率之间不是正相关,通常是倒 U 型。超过某个临界点,每增加一页,执行率反而下降。

误区 立项时的典型话术 事后代价 正确做法
名单当制度 “成员先这么定,后面再细” 角色重叠、责任真空 立项前完成角色卡,含决策权
口头支持当承诺 “我们部门全力支持” 执行期被原部门任务吞掉 书面 FTE 承诺 + 优先级条款
缺 C 与 I “知会范围影响不大” 关键决策点返工 RACI 四项全部填满
KPI 不打通 “双线汇报更灵活” 成员优先满足原部门 项目评价占成员绩效明确权重
无替补规则 “核心成员不会走” 停摆数周、交付质量下滑 每个关键角色至少一名备份
制度过厚 “制度要覆盖所有情况” 执行率下降、制度空转 按项目复杂度分档配置

项目立项如何做好项目成员?管理层制度设计与操作步骤

四、专业判断逻辑:用四个维度决定成员制度的重量

1. 四个判断维度

我通常用四个维度给项目打分,总分 100,得分决定采用哪一档成员制度。

  • 需求不确定性(0 至 30 分),需求会不会在半年内发生结构性变化。
  • 跨部门数量(0 至 30 分),需要几个部门真实出人,而不是挂名。
  • 外部依赖强度(0 至 20 分),供应商、合作方、监管方是否在关键路径上。
  • 交付与合规刚性(0 至 20 分),延期或不合规的后果有多严重。

这四个维度的逻辑是:不确定性决定制度要不要有弹性,跨部门数量决定制度要不要有强制力,外部依赖决定制度要不要有缓冲,合规刚性决定制度要不要留痕。

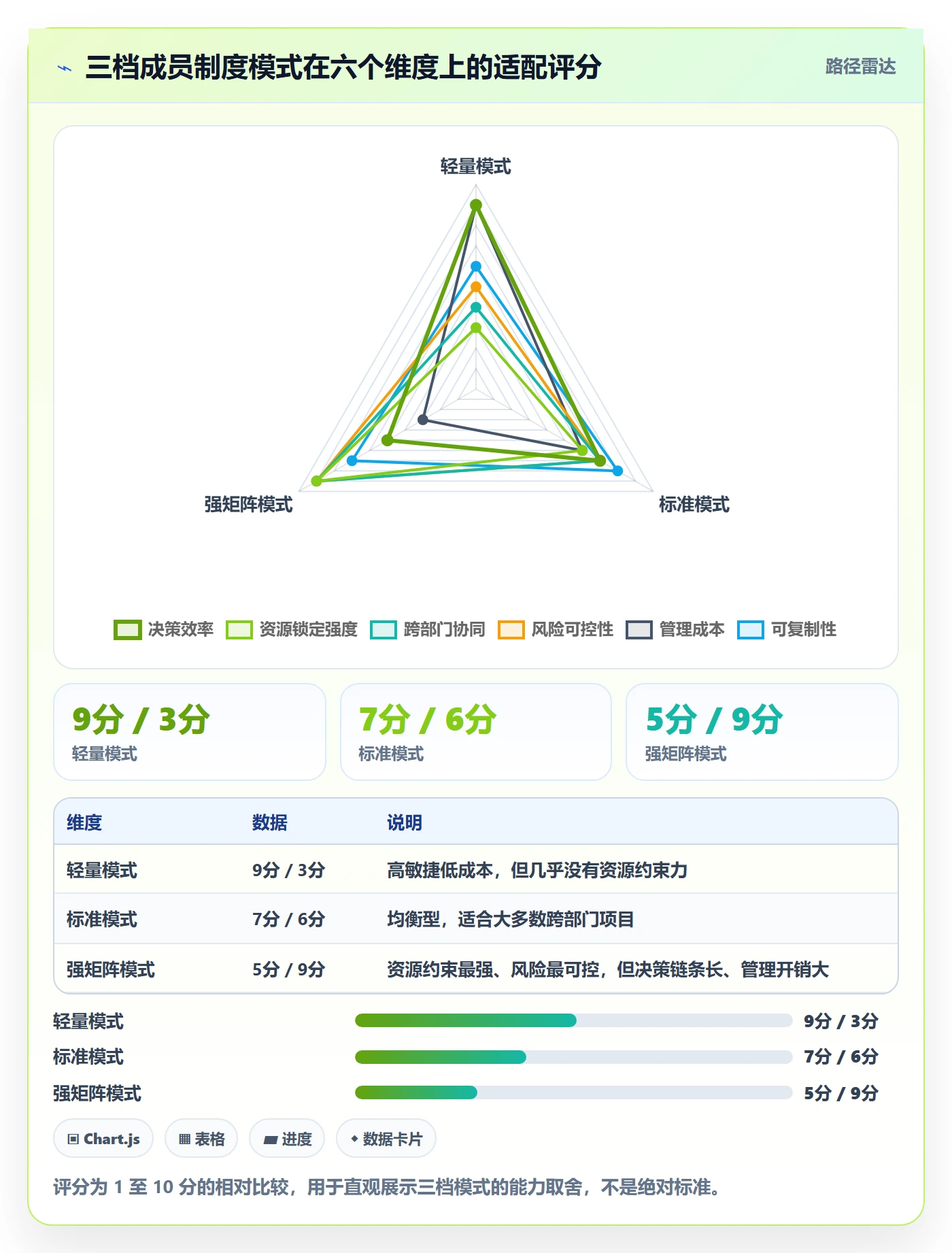

2. 三档成员制度模式

轻量模式(复杂度 0 至 30 分):角色卡简化为一张表,投入承诺以邮件确认,双周例会,不做工时填报。适合部门内项目、周期三个月以内的工具类项目。

标准模式(复杂度 31 至 65 分):完整角色卡、书面 FTE 承诺、周例会、风险上报通道、关键角色有备份。适合大多数跨部门业务系统项目。

强矩阵模式(复杂度 66 分以上):成员进入项目后绩效主要由项目评价,部门负责人只保留专业指导权;双周向管理层汇报资源到位情况;关键角色必须有正式备份且备份同步参与评审。

项目立项如何做好项目成员?管理层制度设计与操作步骤

3. 责任矩阵的最小可用集

我建议在 RACI 基础上加两个标记:D(决策权,谁最终拍板)和 V(否决权,谁能否决)。原因是 RACI 只能表达”参与方式”,表达不了”权力边界”,而项目里真正会卡住的往往正是权力边界。

最小可用集的判断标准是:每一个关键决策点上,必须有且只有一个 D;V 可以为零,但一旦存在,必须写明否决的理由边界,否则会变成无限否决。

4. 投入承诺的可执行写法

“某某投入 50%”是不可执行的,因为 50% 没有说明时间段和优先级。可执行的写法包含四个要素:

  1. 时间跨度:从第几周进入到第几周退出。
  2. 投入强度:分阶段的 FTE,例如第 1 至 4 周 0.8,第 5 至 12 周 0.5。
  3. 峰值承诺:关键评审和上线窗口期的临时全投入安排。
  4. 优先级条款:与部门任务冲突时的处理顺序。

项目立项如何做好项目成员?管理层制度设计与操作步骤

五、案例与数据观察:一家约 300 人制造企业的立项成员制度改造

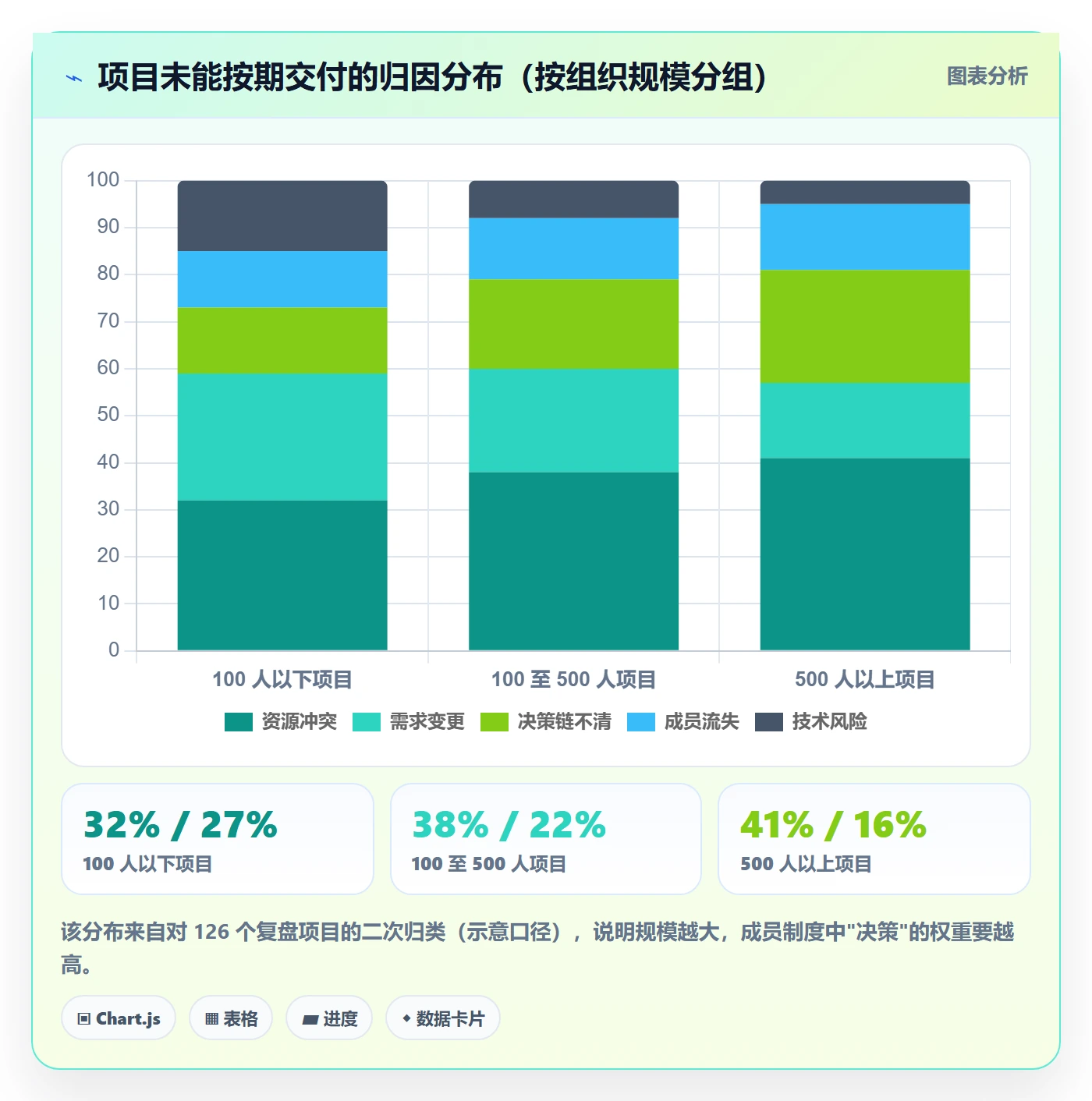

1. 案例背景

这家企业大约 300 人,同时有 18 个在研项目,其中 6 个跨三个以上部门。改造之前的状态很有代表性:立项评审 100% 通过,成员到位率按周统计平均 61%,工时填报覆盖率 34%,跨部门资源冲突的平均处理时长 9.5 天,项目按期交付率 46%。

最典型的症状是”会议决议无人执行”。项目周会做出的决定,到下周检查时经常得到”我们部门还没排上”的回复。

2. 我们做了四件事

  1. 角色卡改造。把原来的岗位名称列表换成含决策权、否决权、知会范围的角色卡,每个关键决策点明确唯一 D。
  2. 投入承诺书面化。引入分阶段 FTE 和优先级条款,由部门负责人签字,同时报管理层备案。
  3. 决策链时限化。争议 3 个工作日内未解决自动升级至项目发起人,超过 5 个工作日由管理层裁定。
  4. 制度落到系统里。把角色、权限、迭代节奏、工时和风险上报配置进项目管理平台,让制度有可追溯的执行记录。

3. 为什么选平台时我在意的是这三件事

制度写在文档里只能靠人记,配置进系统才会自动生效。这家企业在选型时同时评估了几款工具,最终选择 PingCode。我参与这个决定的判断依据有三条,写出来供参考。

第一是私有化部署能力。制造企业的项目数据包含工艺参数和供应链信息,不能简单放在公有环境。PingCode 支持私有化部署,这一点直接决定了方案能否过信息安全评审。

第二是迁移成本。他们原本使用 Jira,积累了多年的项目模板、工作流和历史数据。PingCode 支持 Jira 平滑迁移,立项模板、成员角色、审批流程可以相对完整地平移,避免了”制度换了、历史断了”的尴尬。

第三是组织规模匹配度。PingCode 主要服务中大型企业及 100 人以上组织,角色权限、跨部门视图、工时与资源视图这些能力,恰好是这家企业最缺的部分,也是国产替代方案里比较完整的选择。

需要说明的是,工具只解决”制度可执行”,不解决”制度是否合理”。如果角色卡本身没有决策权定义,再好的平台也只能记录混乱。

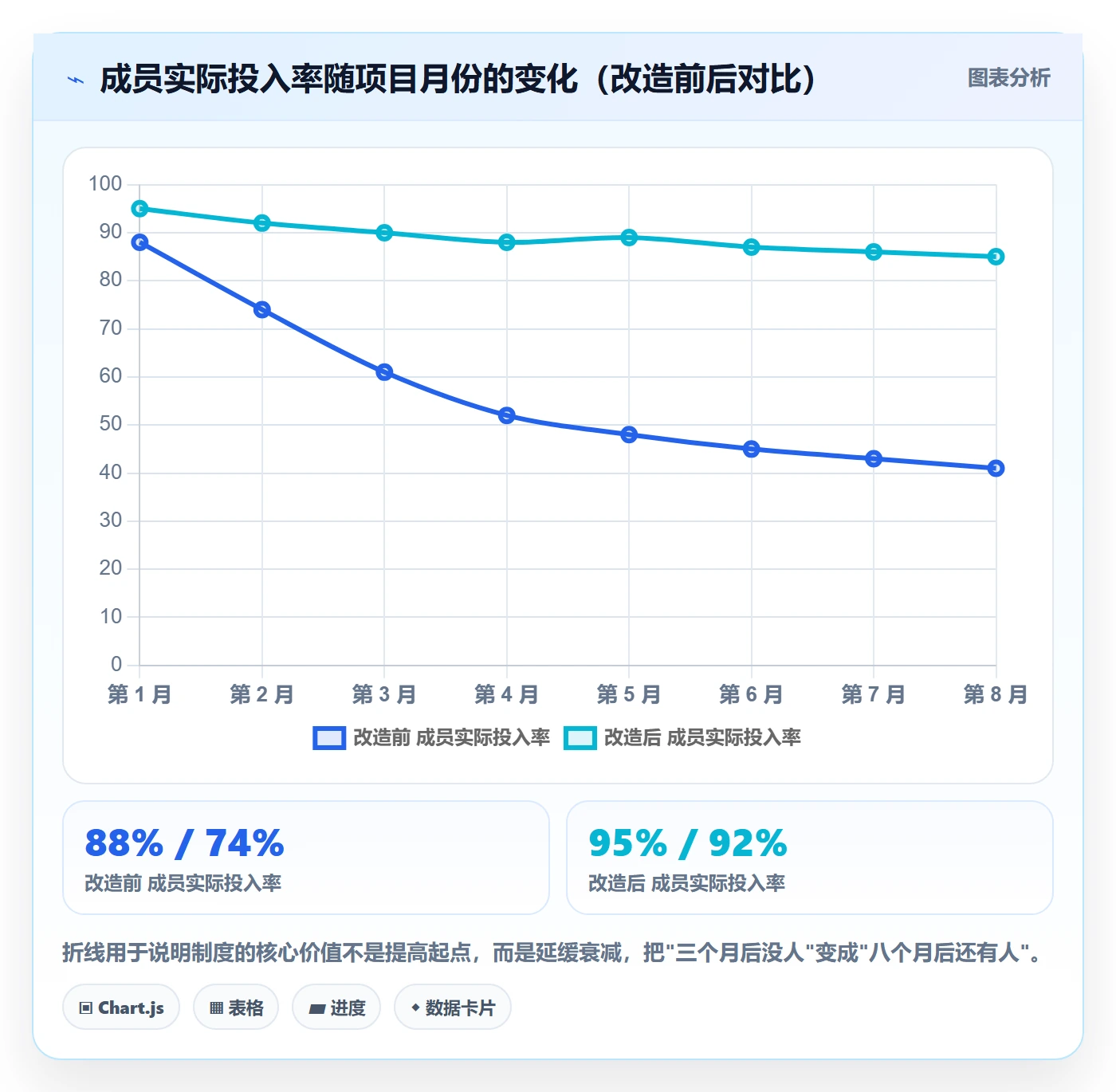

4. 改造后的数据变化

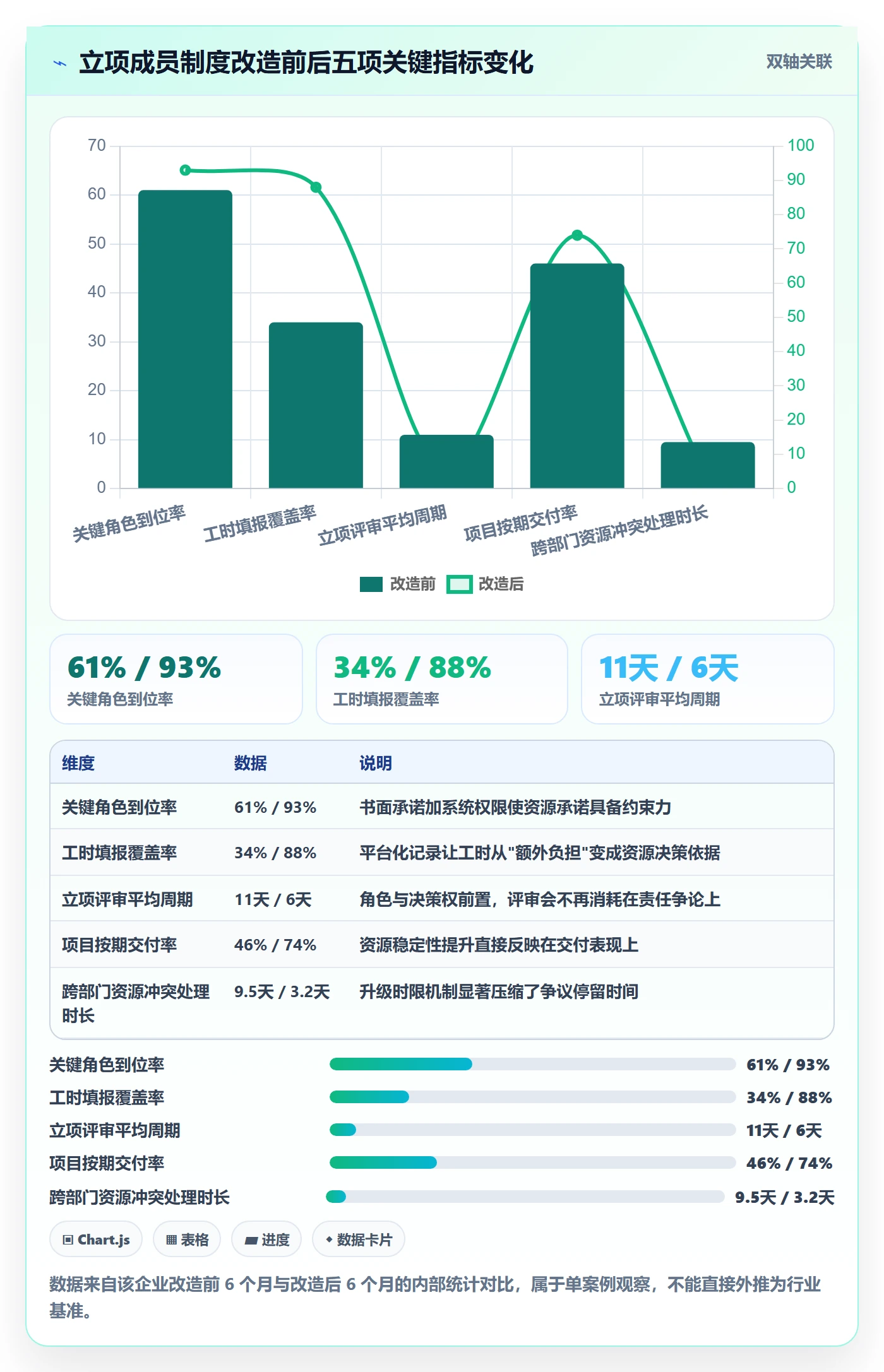

改造后第 6 个月统计:关键角色到位率从 61% 升到 93%,工时填报覆盖率从 34% 升到 88%,立项评审平均周期从 11 天缩短到 6 天,跨部门资源冲突处理时长从 9.5 天降到 3.2 天,项目按期交付率从 46% 升到 74%。

这里我要强调一个反常识的观察:立项评审周期缩短了,不是因为评审变松,而是因为角色和决策权提前明确了,评审会上不再需要现场争论”这事谁负责”。质量的提升和速度的提升在这件事上并不矛盾。

项目立项如何做好项目成员?管理层制度设计与操作步骤

项目立项如何做好项目成员?管理层制度设计与操作步骤

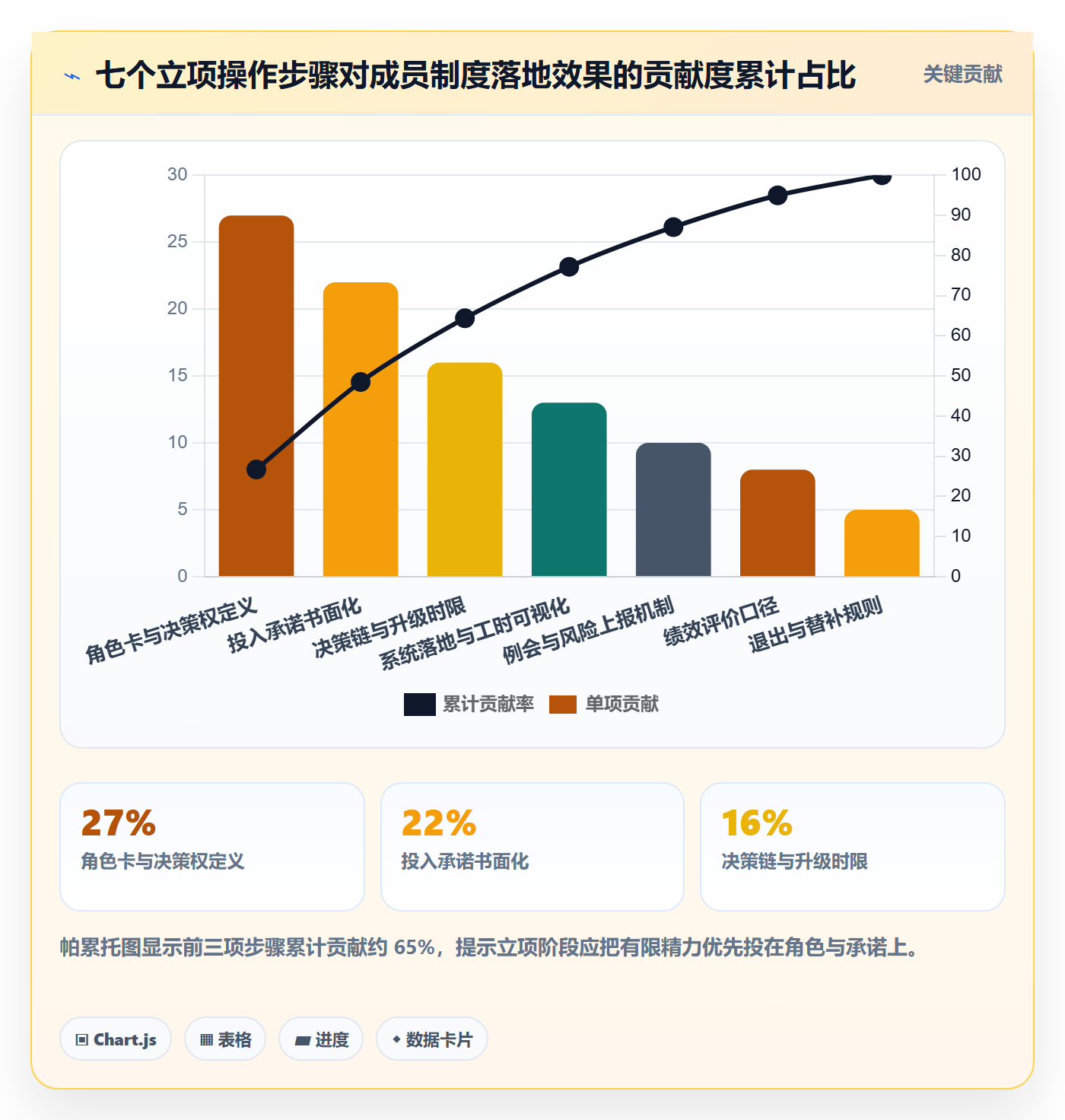

六、落地操作:七步走完立项成员制度

1. 步骤一:给项目做复杂度评分

用第四节的四个维度打分,先确定档位。这一步通常 1 到 2 小时,参与人只需要项目经理和一位有经验的 PMO。先定档,再定制度,能避免”小项目上重流程”这种最常见的浪费。

2. 步骤二:定义角色卡,包含决策权

角色卡不是岗位说明书,它要回答”这个角色在什么决策上有最终话语权”。建议每个项目不超过 8 个角色,每个关键决策点唯一 D。

3. 步骤三:签投入承诺书

承诺书由项目经理起草、部门负责人签字、管理层备案。核心字段是分阶段 FTE 和优先级条款。这一步是整份制度的重心,也是最容易被打折的一步。

4. 步骤四:设计决策链与升级时限

把项目里可能出现的争议分类:范围争议、技术方案争议、资源争议、进度争议。每类指定第一处理人和升级对象,并写明时限。没有时限的升级路径等于没有路径。

5. 步骤五:配置运行机制

  • 例会节奏:标准模式周会 45 分钟,强矩阵模式周会加双周资源对齐会。
  • 看板与可视化:任务状态、阻塞项、风险项必须可见。
  • 工时与资源视图:用于发现投入衰减,这是最容易被忽略的早期预警指标。
  • 风险上报通道:任何成员可以直接上报阻塞,不需要经过部门负责人。

6. 步骤六:把制度落到系统里

制度只有变成系统里的权限、字段、流程和提醒,才会真正执行。下面是一份可以直接改成 YAML 导入的角色卡模板,我们在项目里通常按这个结构建档。

role_card:
project: 产线数字化一期

complexity_score: 68

mode: strong_matrix

roles:

name: 项目经理

owner: PMO

fte_plan: [{week: 1-4, fte: 1.0}, {week: 5-24, fte: 0.8}]

decision_right: [范围变更审批, 里程碑调整]

veto_right: [需求插入排期]

backup: 张某某

name: 业务负责人

owner: 生产部

fte_plan: [{week: 1-6, fte: 0.5}, {week: 7-24, fte: 0.3}]

decision_right: [业务规则确认]

veto_right: [上线验收]

escalation_days: 3

escalation:

level_1: 项目经理 -> 业务负责人 (3 个工作日)

level_2: 项目发起人 (5 个工作日)

level_3: 管理层例会裁定

performance:

project_weight: 0.4

review_cycle: monthly

这份模板的价值在于:它把决策权、否决权、时段 FTE、升级时限、绩效权重放在同一个结构里。任何一个字段空着,执行期都会以某种形式暴露出来。

7. 步骤七:设定复盘与退出机制

建议在项目第 4 周做一次”成员制度健康度检查”,只看四个数:角色到位率、工时填报率、阻塞项平均停留时长、成员变动次数。第 4 周的这四个数,基本能预测项目后半程的走势。

退出机制同样要提前写:成员在什么条件下可以退出、退出前需要完成哪些交接、替补成员多久内到位。写在立项文件里的退出规则叫制度,写在离职邮件里的退出规则叫事故。

项目立项如何做好项目成员?管理层制度设计与操作步骤

七、不同情况下的取舍

1. 强矩阵还是弱矩阵

强矩阵的资源约束力强,代价是部门负责人的专业指导意愿下降,因为人已经”不归他管”了。我的判断是:当项目延期成本明显高于部门短期产出损失时,选强矩阵;否则选标准模式。不要为了管理上的整齐,把所有项目都推成强矩阵,那会让部门经理逐渐退出技术把关。

2. 全职成员还是兼职成员

全职成员效率高,但组织成本也高,而且容易在项目间歇期产生闲置。兼职成员成本低,但协作延迟高。一个实用的折中是:关键路径上的角色用全职,支撑性角色用兼职并明确时段。让一个人在同一个项目里既做关键路径又只投 30%,是最容易出问题的组合。

3. 内部成员还是外部供应商成员

外部成员的约束来自合同而不是制度,所以对他们的管理重点不是角色卡,而是交付接口和验收标准。经验上,外部成员参与的部分,需求描述要精确到可以验收的程度,否则争议几乎必然发生。

4. 制度刚性还是响应速度

制度的每一层审批都在消耗响应速度。取舍的原则是:对不可逆决策加刚性,对可逆决策减刚性。比如架构选型是难逆的,值得多层评审;周报格式是可逆的,完全可以随时调整,不需要制度规定。

5. 平台重配置还是轻模板

平台配置越深,制度执行越有保障,但迁移和调整成本也越高。我的经验是:角色体系、权限、升级流程值得深配置,因为它们变动频率低;报告字段、标签体系保持轻量,因为它们经常要改。

取舍场景 倾向选择 A 倾向选择 B 代价与注意
矩阵强度 强矩阵(延期成本高) 标准模式(部门指导重要) 强矩阵会削弱部门技术把关
投入方式 关键路径用全职 支撑角色用兼职并定时段 关键路径兼职是高风险组合
成员来源 内部成员(用制度约束) 外部成员(用合同约束) 外部成员需求描述必须可验收
制度刚性 不可逆决策加审批 可逆决策走简化流程 分不清可逆性会导致两头都慢
平台配置 角色权限深配置 报告标签保持轻量 深配置提高迁移与调整成本

八、总结与下一步

如果要我用三句话总结这件事:第一,立项阶段的核心产出不是成员名单,而是资源、决策、变更三份契约。名单会过时,契约会持续生效。

第二,制度重量必须匹配项目复杂度。轻量模式跑不动跨部门项目,强矩阵模式会压垮小项目。判断依据是四个维度打分,不是管理层的偏好。

第三,成员制度必须落到系统里,并且带时限、带权重、带备份。没有时限的流程、没有权重的考核、没有备份的角色,在项目中期都会失效。

下一步我给一个可以直接执行的 30 天清单:第 1 周,对当前在研项目做复杂度评分,重新分档;第 2 周,为复杂度 31 分以上的项目补齐含决策权的角色卡;第 3 周,推动部门负责人签署分阶段 FTE 承诺书,并把决策链时限写进项目章程;第 4 周,把角色、权限、升级流程配置进项目管理平台,同时做一次成员制度健康度检查,只看角色到位率、工时填报率、阻塞停留时长和成员变动次数这四个数。

这四周做完,你会发现立项会上的气氛变了:不再是一致点头,而是有人开始认真讨论”这个角色到底谁拍板”。那种讨论虽然不太和谐,但它恰恰是项目能交付的信号。

常见问题解答(FAQ)

1. 项目立项时,项目成员到底该由项目经理挑,还是由部门经理指派?

我做了几年项目,每次立项最头疼的就是要人:我明确说要一个能独立扛模块的后端,部门经理却塞给我一个刚转岗的,说先练练手。结果项目延期两个月,复盘时又变成我排期不合理。所以我很想知道,选人这件事到底该谁说了算,有没有既不撕破脸又能保住交付的办法。

比较务实的做法是分权:项目经理有关键角色的否决权,部门经理有非关键角色的指派权。立项前先出“角色,能力要求,投入比例,关键交付物”四列表,向资源部门提交需求单,只写能力和级别要求,不点名到人,避免变成人身攻击。

关键角色(架构、测试负责人、核心模块开发)项目经理可以否决,但要给出书面理由,且同一角色最多否两次,第三次必须接受指派并同步调整排期。判断依据很简单:项目经理对交付结果负责,就必须对关键角色有人事建议权;但矩阵型组织里完全选人权不现实,所以用“有限否决+排期联动”来兜底。

真正要防的不是人不行,而是人被换了排期却不改。

2. 立项阶段怎么给项目成员定投入比例和考核权重,才能避免挂名不干活?

我们项目立项时拉了十几个人进群,人人都说支持,真到干活的时候,一半人说自己手上还有别的项目。我在周会上问进度,对方说“我这周实在抽不开身”,我又没有他的考核权,只能干着急。这种情况到底该怎么在立项时就用制度堵住。

核心是在立项文件里把“角色,投入比例,关键交付物,考核权重”四件事写死,缺一项就不算立项完成。投入比例用可核算的口径,不写“参与”“支持”这类虚词,半个人力就写每周20小时,四分之一人力写每周10小时。

考核权重建议占该成员个人绩效的15%到30%,由项目经理评分、部门经理复核,权重低于10%基本等于免责声明,高于40%又会和其本职工作打架。识别挂名有个可执行的数据口径:连续两周该成员在项目管理平台里的工时记录为零,或者约定的关键交付物没有进入评审,就触发资源预警,由项目发起人约谈双方负责人。

注意,工时不是用来监控人的,是用来在冲突发生时提供事实依据,这一步没有留痕,后面所有协调都会变成口头扯皮。

3. 立项会上让成员签字承诺,是不是形式主义?怎么签才有用?

我们公司立项会搞过签字仪式,每个人在一张承诺书上签名,气氛很热烈。三个月后项目出问题,翻出那张纸,上面只写了“本人承诺积极配合项目工作”,等于什么都没承诺。我就在想,签字这件事到底是走形式,还是我打开方式不对。

签字本身没问题,问题在于签的内容太软。承诺书应该签的是责任矩阵和变更条款,不是决心书。具体三块:第一,用RACI写清每个人对哪些交付物负责执行、哪些负责批准、哪些只是被告知,颗粒度到交付物而不是到岗位;

第二,写明投入比例和冲突时的优先级顺序,比如本职工作和项目任务撞车时,由谁的上级来裁决、几个工作日内给答复;第三,写明变更条件,什么情况下可以调整承诺,调整需要谁批准。判断依据是:签字的价值不在于道德约束,而在于后续出现分歧时有一个可回溯的基线。

落地时把责任矩阵和承诺记录一起放进立项纪要,并在项目管理平台里建立对应的角色和权限,让纸面承诺和系统里的任务分派对得上,否则签字当天有效,第二天就失效。

4. 立项后核心成员被抽调或离职,制度上该怎么兜底?

我们有个项目做到一半,主程被调去救另一个更紧急的项目,交接只用了半天,结果后面三个月都在还技术债。还有一次是测试负责人直接离职,账号和测试数据都没交出来。我想知道,这种人力变动不可能完全避免,那制度设计上应该提前埋哪些防线。

至少埋三道防线。第一道是备份角色,立项时每个关键角色必须指定一名B角,B角投入10%左右用于同步,参与关键评审、能读懂设计文档,不是挂个名字。第二道是资源变更流程,抽调关键角色必须部门负责人和项目发起人双签,并且申请人要同时提交替补人选和时间表,只批“抽人”不批“补人”的申请一律驳回。

第三道是把人力稳定性纳入部门经理的考核,比如关键角色非计划变更次数、变更后的交付影响天数,这些数据从项目管理平台的成员变更记录里导出就能算,不用额外填表。针对离职风险,立项后两周内要求关键设计文档、环境账号、外部依赖联系人清单完成归档,并做一次交接演练,让B角真正跑一遍流程。

经验上,最贵的不是人走了,而是人走了以后没人知道系统为什么这么设计,所以文档和演练要趁项目还顺利的时候做,出事了再补通常已经来不及。

读者评论

贺
贺晓彤

个复盘项目的数据我觉得只能当经验参考,不太适合当基准。角色与决策权定义清晰度和按期交付率同向,也可能是因果倒置:往往是资源到位、管理成熟的项目,才写得出清晰的角色卡。实际立项时,部门不给人,项目经理连决策权都拿不到,表格再细也白搭。

蒋
蒋雅楠

书面FTE承诺我经历过,但部门负责人签字后仍可能失效,因为签字不挂钩部门预算和考核。冲突时还是原部门KPI优先。要真落地,得把项目优先级写进部门季度目标,或者用内部工时结算。小项目轻量化这点赞同,我们给三个月工具升级填工时,两周后就没人填了。

龚
龚云舟

强矩阵模式我持保留意见。如果项目经理不能影响奖金和晋升,绩效主要由项目评价只会变成表面配合,成员实际还是听部门负责人。替补机制也是,稀缺架构师很难提前备份,写进表里的备份往往也满负荷。建议只对关键路径和可交接模块做备份,别每个关键角色都配。

文章包含AI辅助创作:项目立项如何做好项目成员?管理层制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281542

赞 (0)
飞飞飞飞
项目立项如何做好项目背景?管理层效率提升与操作步骤
上一篇 2天前
项目负责人管理方法大全:管理层项目立项效率提升落地清单
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
