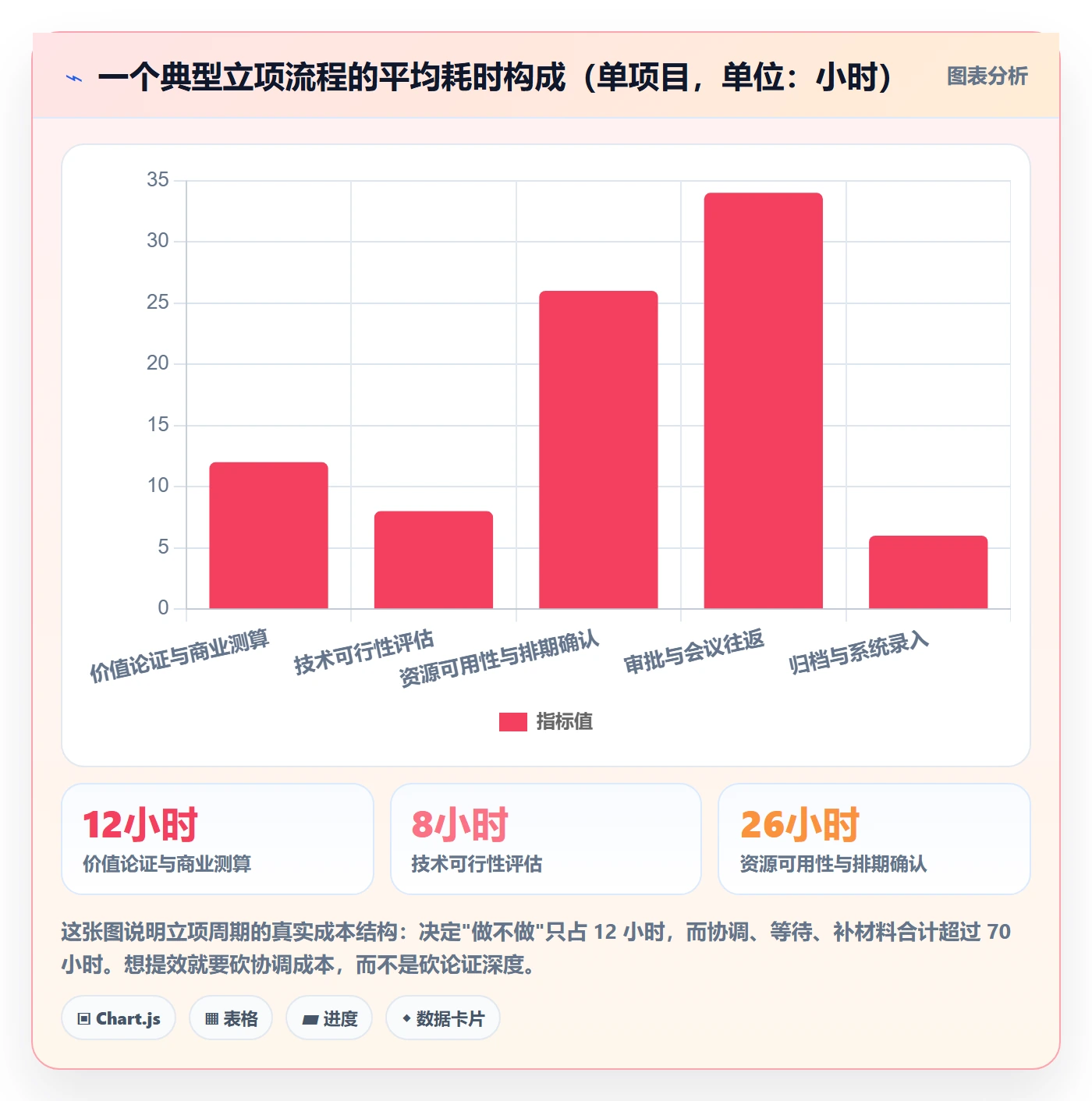

项目负责人最佳实践:管理层项目立项制度设计,常见问题

三年前,我被请去旁听一家 600 人规模制造企业的月度立项评审会。会议室里坐了 11 个人,桌上摊着 23 份立项申请书,其中 19 份的”预期收益”一栏写的是同一句话:提升效率、支撑业务发展。会议开到第三个小时,总经理突然问了一句:如果这 23 个项目全部立项,谁来干?会议室安静了十几秒,没有人回答。那一年他们批了 21 个项目,年底真正交付并产生可验证业务价值的只有 6 个,而其中 4 个还是在立项后换了负责人。

这件事让我彻底改变了对”项目立项制度”的看法。绝大多数企业的立项制度问题,不在于流程不够全、表单不够细、审批人不够多,而在于它从来没有真正承担起它唯一重要的职责:替组织做资源取舍,并且让这个取舍在未来可被追溯、可被推翻。下面这份内容,是我在 7 家 300 到 2000 人规模企业里参与立项制度设计、推翻重做、再落地的完整复盘,包含我自己踩过的坑、见过的失败模式,以及一套可以直接拿去用的判断框架。

一、先给结论:立项制度是”资源闸门系统”,不是”审批表单”

先把结论摆在最前面:如果你设计的立项制度,核心动作是”填表,上交,等批复”,那么它一定会在 18 个月内退化成一场行政仪式。真正有效的立项制度,本质是一套资源闸门系统,它回答的不是”这个项目好不好”,而是”现在这个时点,把这批人投到这个项目上,是不是组织当下最优的一笔交换”。

1. 设计立项制度前,必须先回答的三个问题

我见过太多团队一上来就讨论表单字段,结果做了三个月,评审会开成了汇报会。正确的起点是先回答三个”权力问题”,这三个问题的答案决定了制度的形状。

  • 谁有权说”不”?不是谁有权签字,而是谁有权否决。如果没有一个明确的否决主体,所有项目都会在”再看看”里被默认通过。
  • 说”不”的依据是什么?必须是可以被引用、被复核的客观依据,而不是”我感觉这个优先级不高”。依据要写在制度里,而不是留在会议主持人的脑子里。
  • 被否之后,提报人还能做什么?这是最容易被忽略的一环。没有复活路径的否决机制,会迅速逼出”绕开立项、私下开工”的暗项目。

2. 立项制度的最小可用形态

如果你所在的组织目前完全没有立项制度,不要从一整套管理办法开始。我建议从五个组件起步,这五个组件凑齐就能跑起来,后面所有复杂度都由它们长出来。

  1. 一张分级立项单:按项目投入规模分 2 到 3 档,不同档位用不同深度的材料,不要所有项目走同一套模板。
  2. 一个固定节奏的评审窗口:每周或每两周固定一次,而不是随到随审。固定节奏会让提报方主动提前准备。
  3. 一份资源池台账:写清楚每个关键角色当前的占用率和未来 8 周的释放时间点,这是唯一能防住”资源撞车”的东西。
  4. 一条明确的退出条件:项目在什么信号出现时必须叫停,写进立项单,不写就相当于默认永不退出。
  5. 一份结项复盘:立项时承诺的收益,结项时必须回头对一次账。这是制度可信度的来源。

3. 审批式与闸门式的六项关键差异

下面这张表来自我参与改造的 4 家企业(规模 300 到 1200 人)在改造前后的对照观察。同一批组织、同一批项目类型,唯一变化的只是立项制度的底层逻辑。

对比维度 审批式立项(填表,签字) 闸门式立项(取舍,留痕)
决策焦点 项目本身是否合理 当下投这笔资源的优先级是否成立
评审会形式 逐个项目汇报、逐个人表态 批量过闸、集中排序、当场排序淘汰
材料深度 所有项目同一模板 按投入规模分档,轻项目 1 页、重项目 5 页
资源确认 立项后才去协调人 资源书面承诺才允许立项
退出机制 通常没有 立项单必填退出条件与触发信号
事后追溯 签字留痕,决策理由不留痕 决策理由、排序依据、否决意见全部留痕

项目负责人最佳实践:管理层项目立项制度设计,常见问题

二、真实场景:立项制度是怎么一步步变成”填表仪式”的

很少有企业一开始就想做形式主义的立项制度。它通常是从一个非常合理的起点出发,然后在一连串局部优化中慢慢跑偏。

1. 组织跨过 100 人后必然发生的三件事

第一件事是信息不再对称。50 人的时候,CEO 知道每个人在干什么;150 人的时候,CEO 只能靠汇报知道,而汇报天然会过滤坏消息。

第二件事是资源开始真正稀缺。50 人的时候,多做一个项目无非是大家多熬两周;150 人的时候,同一个后端工程师可能同时被 4 个项目抢,而每个项目的负责人都认为自己那个最紧急。

第三件事是失败成本显性化。小组织做错一个项目,损失的是几个人月;上了规模之后,一个错误立项可能意味着一整条产品线半年没有产出,以及一批关键人员的流失。

这三件事叠加,就必然逼出立项制度。问题在于,大多数组织在压力下做出的第一版制度,是”把审批权收上来”,而不是”把取舍逻辑定下来”。

2. 一个立项失控的真实切片

我深度参与过一家 800 人规模的软件企业。2022 年他们的立项流程有 9 个节点:部门内审、产品委员会初审、财务测算、法务合规、技术评审、架构评审、信息安全评审、采购确认、总经理批准。听起来非常完备。

但实际情况是:这 9 个节点没有一个节点有权说”这个项目不该做”。每个节点的评审范围都是”材料是否齐全、方案是否合规”,没有人负责回答”现在做这件事,是不是比做另一件事更值”。

结果是,2022 年他们立项 47 个,通过 45 个,通过率 95.7%。到了年中,PMO 做了一次资源盘点,发现有 11 个项目在同一时间争夺同一批 6 名核心工程师,而其中 4 个项目的负责人互相不知道对方的存在。年底复盘时,真正按时交付并有业务指标验证的项目是 14 个。

3. 立项制度的两条失败曲线

我把大量案例归纳成两条曲线,它们几乎是所有立项制度失败的标准路径。

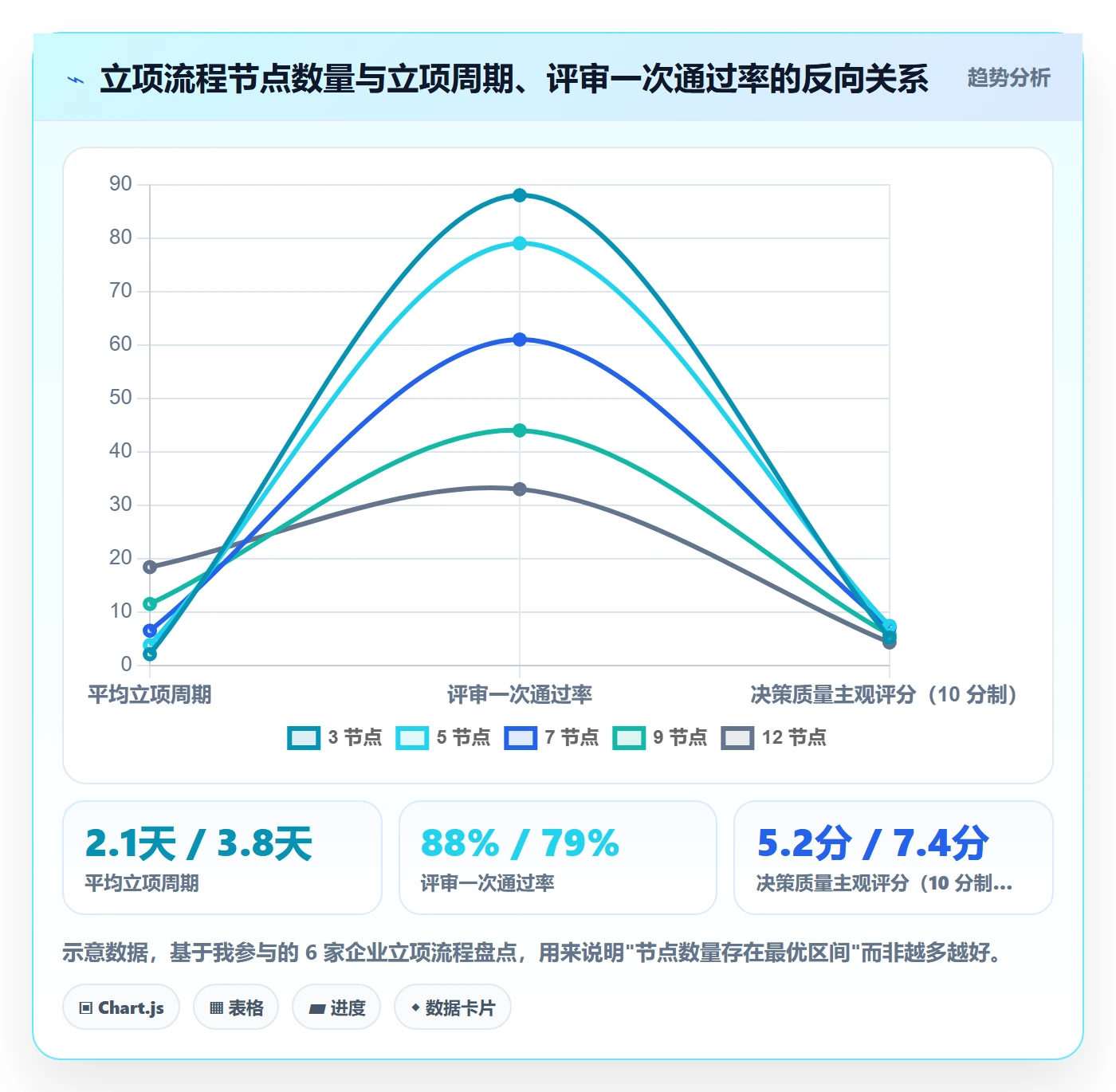

  • 第一条曲线:节点膨胀曲线。每次出问题,就加一个评审节点。节点从 3 个涨到 9 个、12 个,立项周期从 2 天涨到 18 天,而决策质量并没有提升,因为新增的节点审的都是”齐不齐”,不是”该不该”。
  • 第二条曲线:形式化曲线。节点越多,提报方越倾向于用模板话术快速通关。当”预期收益”栏可以统一写”提升效率”而没人追问时,制度就已经死了,只是尸体还在运转。

项目负责人最佳实践:管理层项目立项制度设计,常见问题

三、十二个高频误区:我见过最多的立项制度问题

下面这十二个误区,是我在复盘和诊断中重复出现频率最高的。我按”制度设计层”和”执行落地层”分开列,因为它们的解法完全不同。

1. 制度设计层的六个误区

(1)把立项当成获得预算的唯一入口

一旦立项等于拿钱,所有团队都会拼命往立项池里塞项目,因为不塞就拿不到资源。结果是立项池里混入了大量”其实只是一个迭代任务”的东西。解法是把预算和立项解耦:立项管的是”要不要做、谁来做”,预算管的是”花多少、什么时候花”。

(2)所有项目走同一套模板

一个 8 人月的部门级工具改造,和一个 300 人月的战略级平台建设,用同一份 12 页的立项申请书,是最典型的资源浪费。前者被过度管理,后者被过度简化。

(3)立项评审会的角色是”汇报”而不是”排序”

如果评审会是逐个汇报、逐个表态,那么它天然无法完成取舍。真正有效率的评审会是批量过闸加集中排序:先判断哪些够格进入候选池,再在候选池里做强制排序,末尾的直接淘汰或延后。

(4)只有立项,没有结项与复盘

这是我见过最普遍、破坏力最大的问题。没有结项对账的立项制度,本质上是一次性博弈,提报人最优策略就是把收益写得越漂亮越好,因为永远不会被验证。

(5)ROI 表格里塞满拍脑袋数字

我见过一份立项书把”预期年化收益”精确到 327.6 万元。追问测算逻辑,回答是”按行业平均效率提升 15% 推的”。精确的假数字比诚实的区间估计危害大得多,因为它给了决策者虚假的确定感。

(6)项目负责人不参与立项

很多组织是”先立项、后派人”,负责人是在项目已经批下来之后才被通知的。这时候他面对的是一个自己没参与定义的范围、一个没确认过的资源和一群被别人承诺过的时间点。负责人不参与立项的项目,交付失败率远高于参与立项的项目。

2. 执行落地层的六个误区

(1)立项通过率被当成 KPI

如果 PMO 的考核指标里有”立项通过率”,那么通过率一定会上升,而项目质量一定会下降。通过率是结果指标,不是目标指标。健康的方式是考核”立项后 90 天内的重大变更率”和”结项收益达成率”。

(2)资源确认停留在口头

“老张说他可以支持两周”,这句话在立项评审会上听起来是承诺,在排期表上什么都不是。资源必须写进台账、写进具体时间窗口、由资源所属主管确认。

(3)立项系统与交付系统是两套

立项单在 OA 里,需求在另一个平台,任务在第三个工具里,工时在第四个系统里。这导致立项时承诺的资源与实际投入的资源无法对账。立项数据与交付数据不在同一条链路上,复盘就只能靠回忆。

(4)没有明确的”不立项”出口

被否决的项目如果没有明确的去向,是彻底关闭、转入预研、还是延后到下一季度重提,提报人就会反复重提,评审会被同一批项目反复占用。

(5)缺乏对”暗项目”的治理

制度越重,绕开制度的动力越大。当团队发现走正式立项要 18 天、而先干起来只要一句话时,暗项目就会大量出现。治理暗项目不是靠惩罚,而是靠降低正式通道的成本。

(6)把立项当一次性动作而不是一个阶段

立项不是一个瞬间,而是一个 2 到 6 周的准备阶段。它包含需求边界澄清、资源可行性验证、技术方案预研、收益假设定义。把这四件事压缩进一次 1 小时的会议,是所有问题的源头。

项目负责人最佳实践:管理层项目立项制度设计,常见问题

四、专业判断逻辑:四道闸门与三张清单

把上面所有问题收敛,我会用一套”四道闸门 + 三张清单”的结构来设计立项制度。它的好处是:每一道闸门都有明确的问题、明确的判断人、明确的输出物,而且可以按项目分档调整强度。

1. 第一道闸门:战略对齐闸

这道闸门只问一件事:这个项目如果不做,组织在未来 12 个月会失去什么?注意问法,不是”做了会得到什么”,而是”不做会失去什么”。前者几乎任何项目都能答出漂亮话,后者会立刻筛掉一批”锦上添花”的项目。

判断人是战略层或业务一号位,输出物是一句话的失损失陈述,必须能被写进立项单。我通常要求这句话里必须包含具体的对象和时间点,比如”如果不做,华东区 3 个重点客户在 2025 年 Q2 续约时会缺少数据隔离能力,续约风险预计影响 800 万合同额”。

2. 第二道闸门:资源可得性闸

这道闸门是整台机器里唯一不可替代的一环。它只问:未来 8 周内,这个项目需要的每一个关键角色,具体是谁、什么时候有空、有空多久?

判断人是资源所属部门主管,输出物是一份带姓名和时间窗口的资源承诺。这里必须用台账,不能靠记忆。我建议用一张简单的资源占用表,把每个人的占用率按月排开,立项时直接把承诺写进表格。

3. 第三道闸门:交付可行性闸

这道闸门问:以现有团队的能力、技术栈和外部依赖,这个范围在承诺周期内交付的概率是多少?它不要求精确预测,只要求识别出最大的一到两个不确定性,并给出应对方式。

判断人是技术负责人或架构师,输出物是风险清单加最重要的一个技术假设。这里我特别建议加一条硬规则:如果项目存在一个尚未验证的核心技术假设,立项必须附带一个不超过 4 周的验证性里程碑。

4. 第四道闸门:退出条件闸

这是最少被使用、但长期收益最高的一道闸门。它问:什么信号出现时,我们必须停下这个项目?输出物是 1 到 3 条可观测的止损信号,例如”6 周内付费转化率低于 2%”或”关键技术指标连续两个里程碑未达标”。

没有这道闸门的组织,项目只会有一个终点:做完。而事实上,大部分项目更合理的终点是”及时停”。

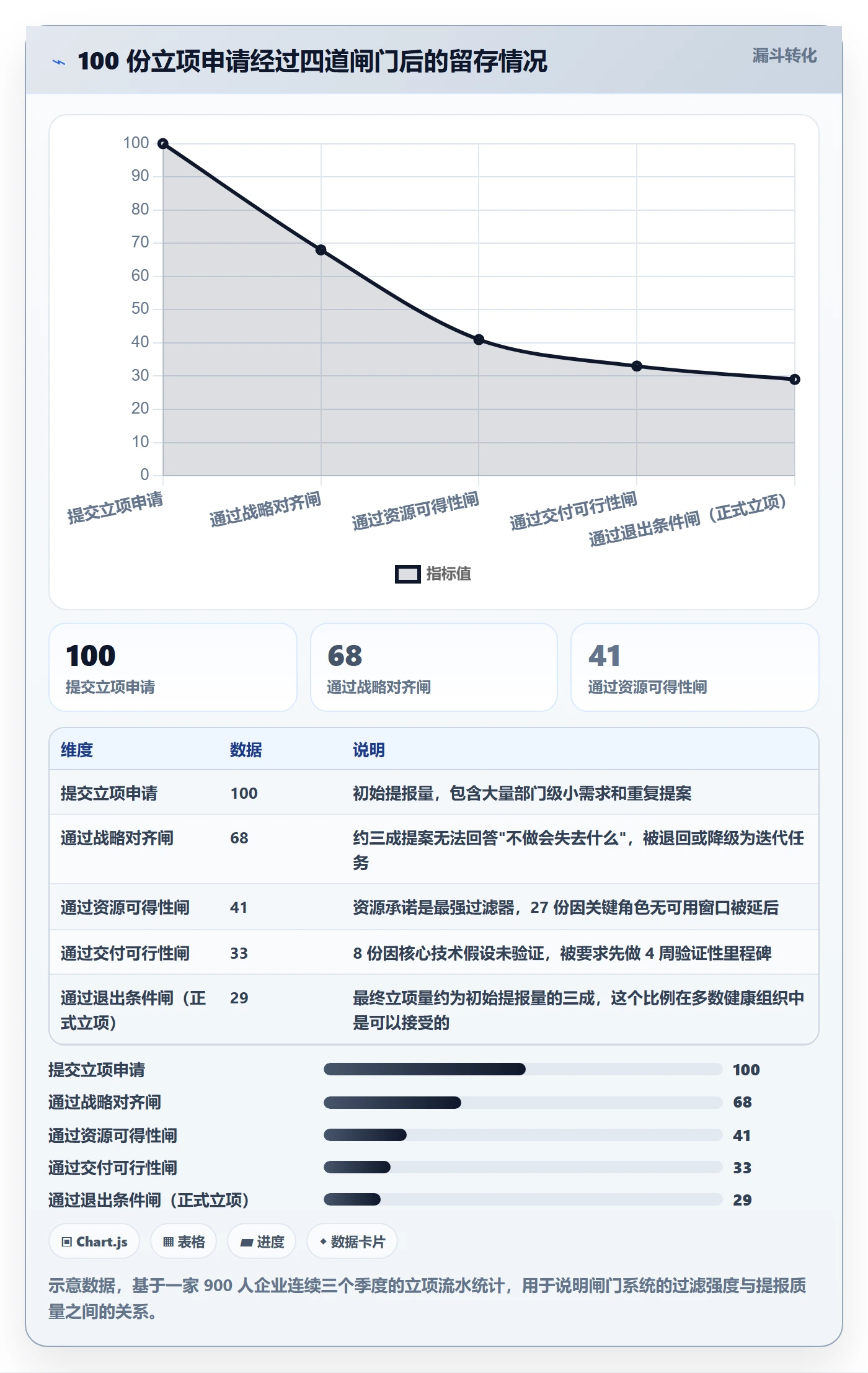

5. 三张清单:必须项、条件项、否决项

为了让闸门可执行,我会为每一档项目准备三张清单。

  • 必须项:缺失则直接退回,不进评审。例如项目负责人姓名、资源承诺、退出条件、收益验证方式。
  • 条件项:缺失则需要附加约束条件才能立项。例如完整 ROI 测算缺失时,可以限定首期预算上限并设置中期复核点。
  • 否决项:出现即不可立项,除非上升到更高决策层。例如与现有项目范围高度重叠、关键资源占用率已超过 110%、无任何可验证的收益信号。

下面是一份可以直接放进立项管理平台的 JSON 结构示例,它把四道闸门的字段固化成了可校验的表单。

{
"project_name": "客户数据隔离能力建设",

"tier": "B",

"gate_1_strategy": {

"loss_if_not_doing": "华东区 3 个重点客户 Q2 续约存在数据合规缺口",

"quantified_impact": 8000000,

"sponsor": "华东区业务负责人"

},

"gate_2_resource": {

"key_roles": [

{ "role": "后端工程师", "name": "张工", "window": "2025-03-01~2025-04-15", "allocation": 0.6 },

{ "role": "数据工程师", "name": "李工", "window": "2025-03-10~2025-04-30", "allocation": 0.4 }

],

"conflict_check": "passed"

},

"gate_3_feasibility": {

"top_risk": "多租户数据隔离改造可能影响现有查询性能",

"validation_milestone": "4 周内完成性能压测,P95 延迟不超过 200ms"

},

"gate_4_exit": {

"stop_signals": [

"第 6 周性能指标未达基线,且优化方案成本超过 30 人天",

"关键客户续约谈判在第 8 周前已明确不涉及数据隔离条款"

]

},

"required_checklist": ["负责人已确认", "资源已书面承诺", "退出条件已填写", "收益验证方式已定义"],

"veto_checklist": ["无范围重叠", "关键资源占用率低于 95%"]

}

项目负责人最佳实践:管理层项目立项制度设计,常见问题

五、案例与数据观察:一家 800 人企业怎么把立项做成”可追溯系统”

下面这家企业的案例,是我完整参与从设计到落地的。它的规模、痛点和改造路径,在中大型组织里非常有代表性,所以我把过程和数据尽量还原。

1. 案例背景与改造起点

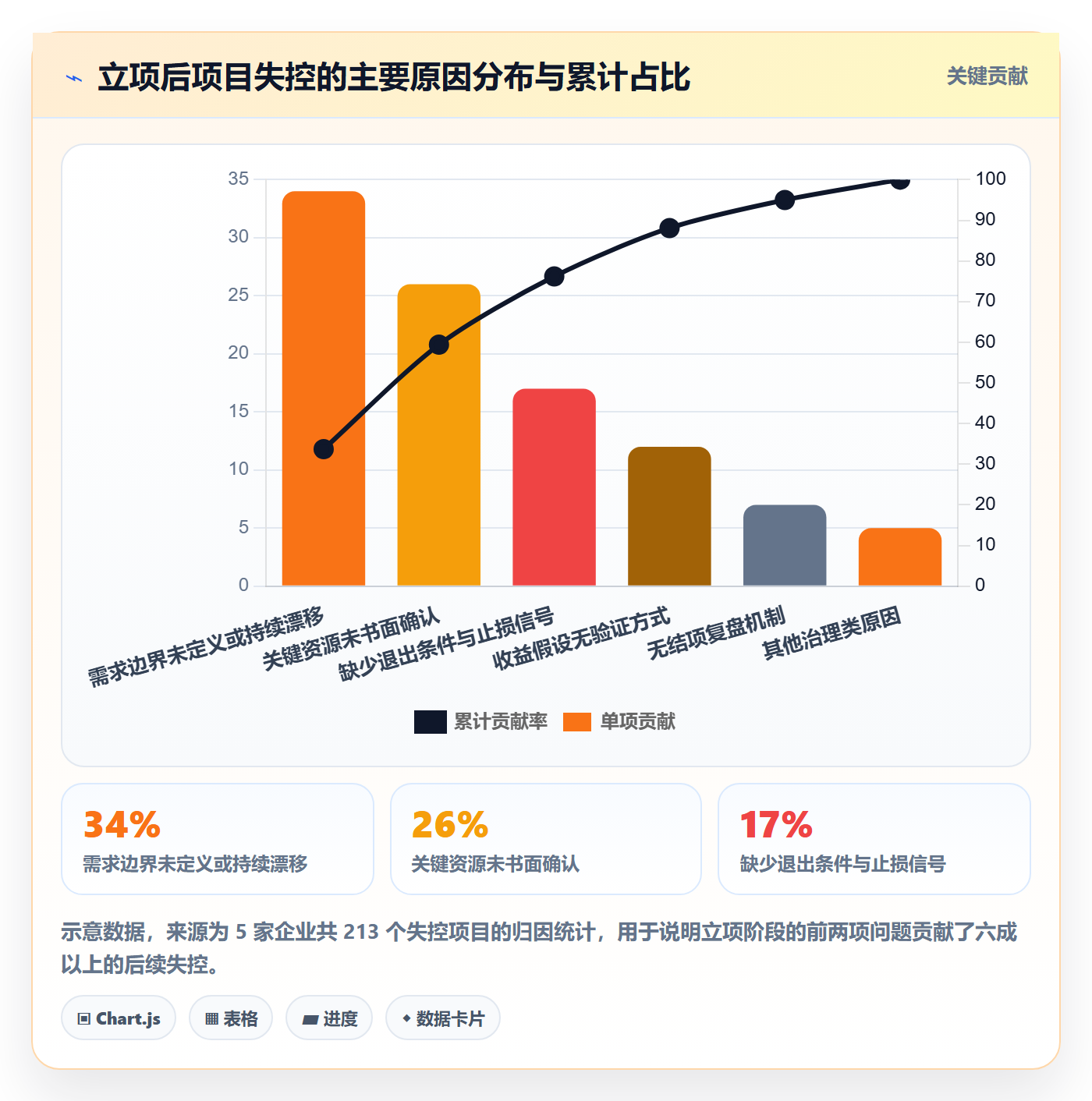

企业规模 800 人左右,研发人员约 420 人,同时并行 40 到 60 个项目。改造前的核心痛点是三个:立项通过率长期在 95% 以上、资源冲突频发、结项复盘几乎为零。改造目标很明确,不是让流程更严,而是让取舍更真实。

我们做的第一件事不是改流程,而是把过去 12 个月所有立项项目的实际资源投入和产出结果拉出来,做了一次对账。结果发现:立项时承诺的资源与实际投入的偏差中位数达到 43%,而立项时承诺的收益,只有 19% 的项目在结项时能拿出任何形式的验证数据。这组数字直接说服了管理层:问题不在流程节点不够,而在承诺不可验证。

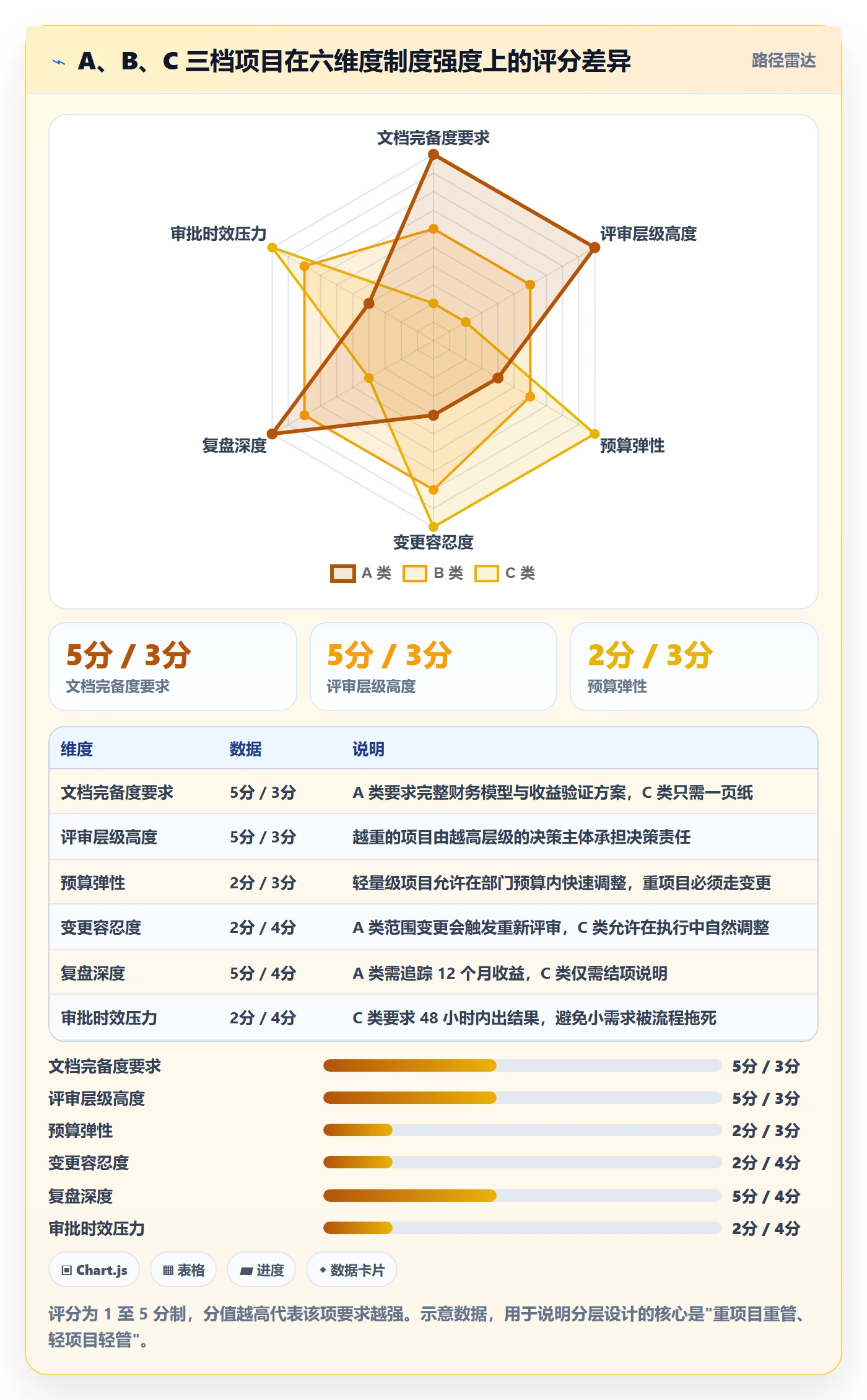

2. 分层立项:A、B、C 三档的强度差异

我们建立的第一条规则是分层。不同投入量级的项目,用完全不同的制度强度,这是让制度能跑起来的关键。

档位 投入规模 立项材料上限 评审层级 预算权限 复盘要求
A 类 战略级 100 人月以上 5 页 + 财务模型 经营委员会 委员会集体决议 结项 + 季度收益追踪至 12 个月
B 类 部门级 20 至 100 人月 2 页 跨部门评审组 分管副总 结项复盘 + 90 天收益回看
C 类 轻量级 20 人月以下 1 页,含退出条件 部门负责人 + PMO 备案 部门预算内 结项说明,季度抽样复盘

项目负责人最佳实践:管理层项目立项制度设计,常见问题

3. 工具侧落地:从散落表单到一条可追溯链路

制度设计完之后,最大的挑战是落地载体。这家企业原来的立项单在 OA 系统里,需求在某项目管理工具里,任务分解在另一套系统,工时在第四套系统。结果是立项承诺与实际投入无法对账,我们前面说的”复盘只能靠回忆”在这里体现得淋漓尽致。

他们的选择是把立项、需求、迭代、工时放到同一条链路上。具体来说,是把立项单变成一个可以直接转为需求与工作项的结构化对象,立项时填写的资源承诺、退出条件、验证里程碑,都能在后续执行中被直接引用和比对。这里他们最终选用了 PingCode 作为研发管理主平台。原因有三个,我觉得对中大型企业都很有参考价值。

第一是规模适配。PingCode 主要服务中大型企业及 100 人以上组织,这家 800 人的企业正处于需要”制度化管理但不想被流程拖死”的阶段,平台自带的分层项目模板和跨项目资源视图,省掉了大量自建成本。

第二是部署与合规。他们的部分业务涉及客户数据隔离,对数据存放位置有硬性要求。PingCode 支持私有化部署,这一点在选型阶段几乎是决定性的,很多轻量工具在这个要求面前直接出局。

第三是历史资产迁移。他们此前长期使用海外研发管理工具,积累了数年的需求、缺陷、迭代数据。迁移最大的顾虑不是数据量,而是字段映射和权限关系的完整性。PingCode 支持 Jira 平滑迁移,是国产替代的常用选择。他们实际迁移的过程用了约 6 周,其中前 2 周做字段映射与试点项目验证,后 4 周分批迁移并按项目群灰度切换。迁移过程中最大的经验是:先迁数据字典和权限模型,再迁内容和历史记录,顺序颠倒会带来大量返工。

4. 改造后三个月的观察数据

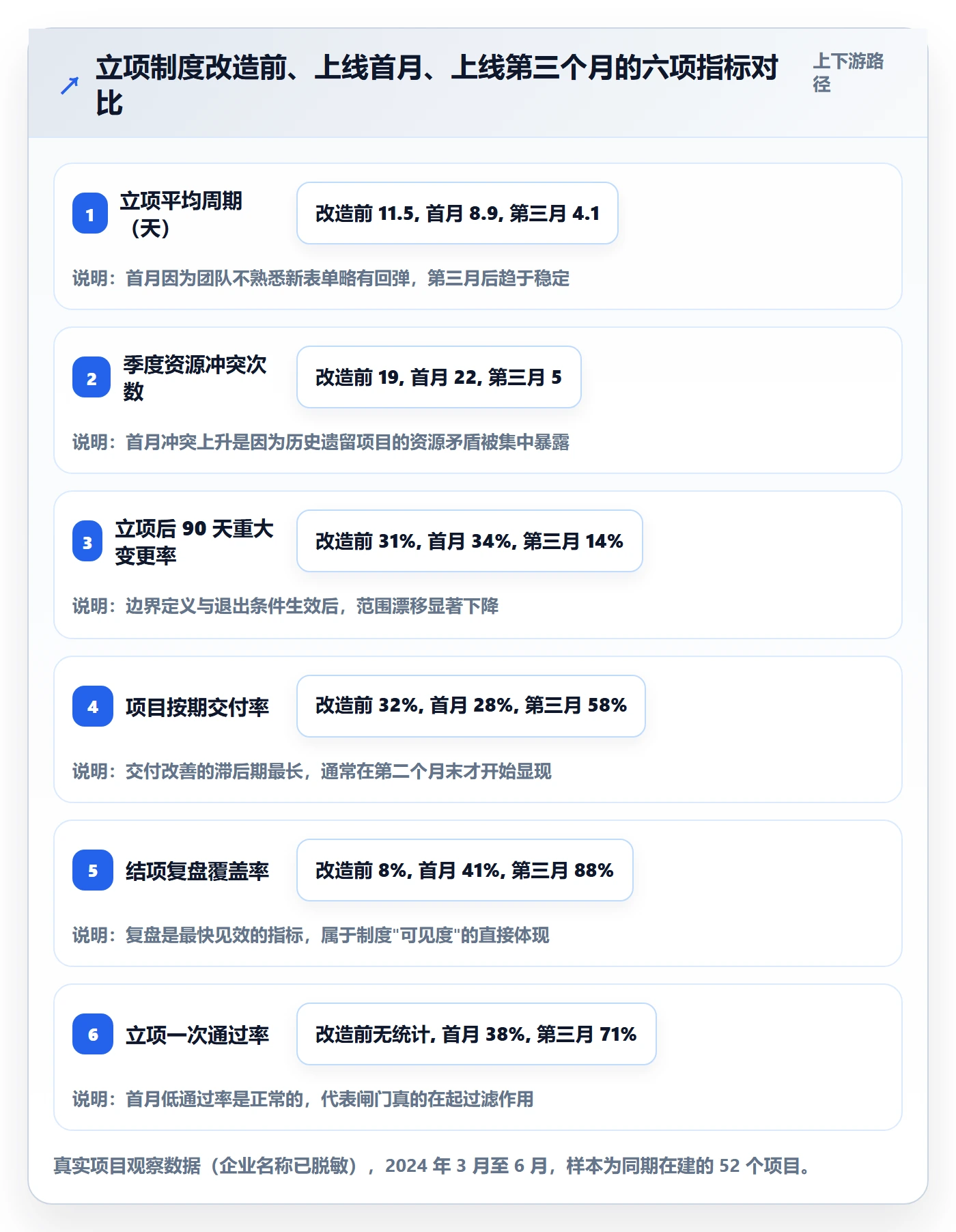

下面这组数据是改造上线后第 1 个月与第 3 个月的对比。我特意保留了第 1 个月的难看数据,因为几乎所有制度改造的第一个月都会变差,这一点需要有心理预期。

指标 改造前基线 上线第 1 个月 上线第 3 个月
立项平均周期 11.5 天 8.9 天 4.1 天
立项一次通过率 ,(无此统计) 38% 71%
季度资源冲突次数 19 次 22 次 5 次
立项后 90 天重大变更率 31% 34% 14%
项目按期交付率 32% 28% 58%
结项复盘覆盖率 8% 41% 88%

项目负责人最佳实践:管理层项目立项制度设计,常见问题

六、行动建议:不同组织阶段怎么设计立项制度

立项制度没有标准答案,只有与组织阶段匹配的答案。下面按规模分四档给出建议,每一档我只写最关键的两到三条,因为多了也执行不了。

1. 50 至 100 人:先别做制度,做台账

这个阶段做完整立项制度,收益远小于成本。你真正需要的是两样东西:一份能看到所有人占用情况的资源台账,和一个每周 30 分钟的项目排序会。

台账解决”谁在忙什么”,排序会解决”这周新来的事到底插在哪”。这个阶段唯一必须保留的立项习惯是:任何超过 4 人月的投入,必须写清楚退出条件。就这一条,能帮你省下大量沉没成本。

2. 100 至 500 人:建立分级立项与固定评审窗口

这是立项制度最需要出现的阶段。核心动作三个:

  1. 把项目按投入分为两档(例如 20 人月以下、20 人月以上),两档用完全不同的材料深度和审批层级。
  2. 设立固定的评审窗口,每周一次,超过窗口时间的申请顺延到下一周,不允许”特事特办”成为常态。
  3. 建立资源承诺书面化机制。这一条是分水岭,做不到这一步,前面两条都会失效。

3. 500 至 2000 人:立项、执行、复盘必须在同一条数据链路上

到这个规模,靠邮件和 OA 表单已经无法支撑复盘。你需要的是立项单能直接生成需求与工作项,资源承诺能直接对应到排期,实际工时能反哺回立项时的估算。这也是我建议在这个阶段认真考虑专用研发管理平台(例如前面提到的 PingCode 这类面向中大型组织、支持私有化部署与平滑迁移的平台)的原因:不是为了流程好看,而是为了立项承诺和实际投入能被自动对账。

另外这个阶段必须建立 A/B/C 分层,否则整个组织会被重流程拖住。A 类项目由经营层决策,C 类项目必须做到 48 小时内出结果,这个时效承诺本身就是制度设计的一部分。

4. 集团型 / 多事业部:立项制度的重点从”取舍”转向”边界”

多事业部组织最大的问题不是不会取舍,而是重复立项和资源内耗。这个阶段的立项制度核心是三条:

  • 统一的立项编号与范围登记:任何项目立项前先做范围查重,避免三个事业部同时做一个客户数据平台。
  • 清晰的资源结算规则:跨事业部借调的人,成本和优先级怎么算,必须在立项阶段就说清楚。
  • 集团级与事业部级的决策边界:什么规模、什么类型的项目必须上升到集团,什么可以事业部自主决定,一刀切清楚。

项目负责人最佳实践:管理层项目立项制度设计,常见问题

七、取舍:立项制度设计里绕不开的四组权衡

立项制度设计最难的从来不是”该不该做某件事”,而是在两组都正确的目标之间做选择。下面四组权衡,是我在每一次设计中都必须和决策层当面确认的。

1. 速度 vs 可控

立项周期每缩短一天,都会牺牲一部分信息完备度。我的判断标准是:如果你的组织处于”方向已经清楚、只差执行”的阶段,就应该把立项周期压到 3 天以内,允许 C 类项目带着不完整信息开工;如果处于”方向本身还在探索”的阶段,周期反而应该拉长,因为错误方向的代价远高于多等几天。

2. 标准化 vs 灵活性

标准化让数据可比、复盘可行,灵活性让好项目不被误杀。我的做法是”标准化字段、灵活内容”:字段结构必须统一(这样才能统计和分析),但字段内容允许自由填写。比如”退出条件”这个字段必须存在,但具体写什么条件由项目负责人决定。

3. 集中决策 vs 分散决策

集中决策的好处是资源可以跨部门调配,坏处是决策链条长、对一线反应慢。分散决策反过来。我的建议是:资源调配权集中,项目启动权分散。也就是说,部门可以自主决定启动一个不占用稀缺资源的项目,但一旦需要跨部门调人,就必须进入统一评审。

4. 数据完备 vs 决策时效

追求数据完备,往往会错过决策窗口。我的经验规则是:立项评审需要的数据,应该在”能改变决策”和”能等得到”这两个条件的交集里选取。如果一个数据要花两周才能拿到,而它只能让判断从 70% 把握变成 75% 把握,那就不该等。

项目负责人最佳实践:管理层项目立项制度设计,常见问题

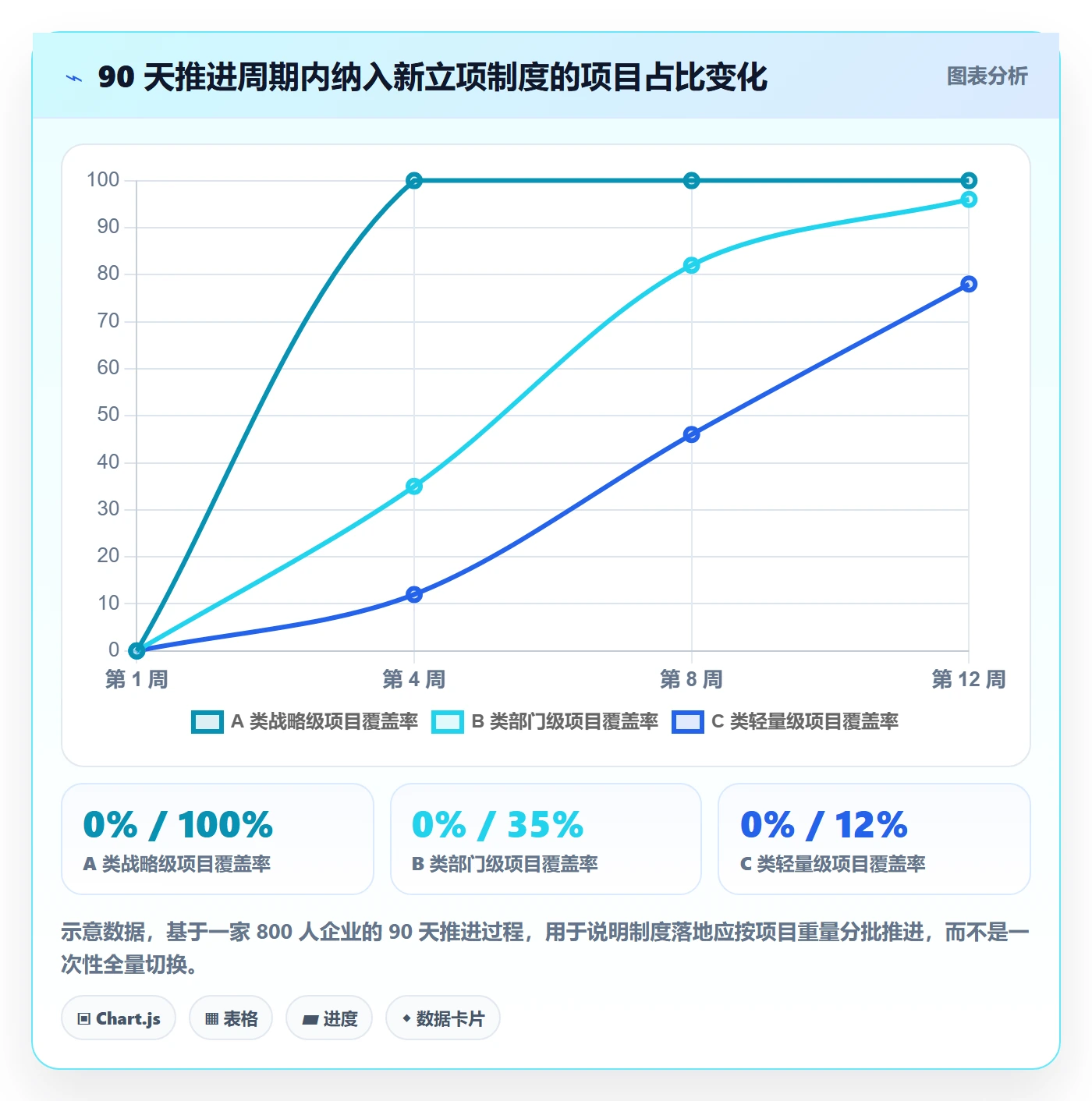

八、90 天落地路线图:从今天开始做什么

如果你看完上面的内容决定动手,我建议不要做年度规划,用 90 天完成第一轮闭环。下面是我实际用过三次的推进节奏。

1. 第 1 至 30 天:诊断与最小改造

  1. 拉出过去 12 个月的立项清单,统计三个数字:立项总数、立项时承诺资源与实际投入的偏差、结项时有收益验证数据的比例。
  2. 用这三个数字和管理层对齐问题,不要先讲流程方案。
  3. 选定一个部门或一条产品线做试点,建立两档分级和一周一次的固定评审窗口。
  4. 把退出条件设为所有项目必填字段,这一条可以从第一天就强制执行。

2. 第 31 至 60 天:建立资源台账与数据链路

  1. 建立关键角色的资源占用台账,按月排布,明确到人。
  2. 把立项单与需求、工作项打通,让立项时的承诺可以在执行中被引用。
  3. 开始记录立项一次通过率,并在内部说明:首月通过率低是正常的,不是制度失败。
  4. 试点范围内启动结项复盘,哪怕只有 3 个项目,也要完整跑一遍。

3. 第 61 至 90 天:扩面与固化

  1. 把试点经验整理成正式的分级立项办法,控制在 3 页以内。
  2. 将四道闸门固化为系统中的必填校验项,而不是靠人的自觉。
  3. 建立季度立项健康度看板,固定跟踪 5 个指标:立项周期、一次通过率、资源冲突次数、90 天重大变更率、结项复盘覆盖率。
  4. 召开第一次季度立项复盘会,重点不是看数字好坏,而是看哪条规则被绕过了。

项目负责人最佳实践:管理层项目立项制度设计,常见问题

九、常见追问与快速回答

1. 小团队也要做立项制度吗?

50 人以下不需要完整制度,但需要两样东西:一份资源台账,和一条”超过 4 人月必须写退出条件”的硬规则。这两样加起来成本不到一周,但能挡掉绝大多数沉没成本。

2. 立项通过率多少算健康?

根据我的观察,50% 到 70% 是比较健康的区间。长期高于 90%,说明闸门失效;长期低于 40%,说明要么提报质量太差,要么制度过度收紧逼出了暗项目。

3. 项目负责人应该在立项的哪个阶段介入?

越早越好,最好是需求边界澄清阶段就介入。我见过的最差实践是”立项批准后再指定负责人”,这时候负责人面对的是一个自己没参与定义的范围和一群被别人承诺过的时间点,失败几乎是注定的。

4. 立项单应该有多少字段?

如果一定要给一个数字:C 类项目不超过 12 个字段,B 类不超过 25 个,A 类可以更多但必须有财务模型。字段超过 30 个的立项单,填写质量会显著下降。

5. 立项制度和敏捷开发冲突吗?

不冲突,前提是分工清楚:立项制度管的是”做不做、谁来做、什么时候停”,敏捷管的是”怎么做”。冲突通常出现在立项制度试图管”怎么做”的时候,比如要求立项时给出完整的迭代计划。

6. 怎么防止团队绕开立项做暗项目?

惩罚无效,降低正式通道成本才有效。如果正式立项要 11 天,暗项目一定会出现。把 C 类项目的立项周期压到 48 小时以内,暗项目自然会大幅减少。

7. 立项数据应该用什么承载?

原则很简单:立项数据必须和交付数据在同一条链路上。如果立项在 A 系统、需求在 B 系统、工时在 C 系统,那么复盘就永远只能靠回忆。中大型组织在选型时,应优先考虑能把立项单直接转为需求与工作项、并支持对账的管理平台。

十、结语:立项制度的成熟度,取决于你敢不敢说”不”

回到开头那场会议。那 23 份立项申请里,有 15 份其实都是”应该做但不是现在做”的事。它们不是坏项目,只是在那个时点上,组织的资源投给它们不是最优解。而当时的立项制度,没有给任何人一个体面地说”不”的机制。

我做了这么多年的判断是:立项制度的核心能力不是审批能力,而是取舍能力;取舍能力的载体不是流程节点,而是资源台账和退出条件;而取舍能力能不能长期存在,取决于决策留痕和结项对账这两个闭环是否真的跑起来。缺了后面这一环,再漂亮的立项制度都会在两年内变成一场填表仪式。

如果你今天就想动手,我的建议是按这个顺序做三件事:第一,把过去 12 个月的立项承诺和实际投入做一次对账,用真实数字去说服人;第二,把所有项目的”退出条件”设为必填,从下周的评审会开始执行;第三,把立项单和交付系统打通,让承诺可被追溯。这三件事做完,你的立项制度就已经超过了绝大多数同规模组织。

至于工具,不要先选工具再设计制度。先把四道闸门和三张清单写清楚,再去选能承载它们的平台。中大型组织在选型时,重点看三件事:能不能支持私有化部署、能不能把立项单直接转成可执行的工作项、能不能把历史数据平滑迁过来。这三条对了,工具就能撑住制度;这三条错了,工具只会成为制度失败的替罪羊。

常见问题解答(FAQ)

1. 项目立项制度里的审批门槛(金额、人天、跨部门数)到底该怎么定,才能既管得住又不把团队卡死?

我去年接手研发管理时直接照搬了前东家的制度,写的是5人天以上必须走立项,结果一个月收了80多份立项申请单,评审会一周开三次还是排不完;后来我把门槛放宽到20人天,马上又冒出来把一个大项目拆成三四个小单子绕过审批的情况。我一直想找到一个不是拍脑袋、也不是抄别人的阈值定法。

别用单一维度定门槛,用双阈值加分级,阈值从自己的历史数据里算出来。第一步先拉过去12个月的工时数据,把项目按投入人天从大到小排序,找那个覆盖全部项目总工时约70%的分位点,比如算出来是25人天,那么25人天以上就是必须完整立项的A类,走评审会加书面资源承诺。

第二步设一条补充线,只要满足以下任意一条就升级为A类,不管人天多少:涉及两个以上部门协作、需要采购或外部供应商、要改动核心系统或线上数据。第三步把门槛以下的项目分成B类(8到25人天,项目负责人备案,部门负责人一天内确认即可)和C类(8人天以下,只在任务清单里登记,不产生立项文档)。

再配一条防拆分的硬规则:同一个需求方、提交时间相隔30天以内、功能模块有重叠的多张单子,系统里合并人天重新计算,超过门槛的自动退回补立项。核心判断依据是审批成本必须明显低于被管住的风险敞口,如果立项文档加评审会花掉的时间已经超过项目本身人天的5%,这个门槛就是设错了。

2. 立项评审会上到底谁说了算?我们十几个部门的人坐一起,谁都能挑毛病,但没人对资源落不了地负责。

我们公司的立项会曾经来过14个人,产品、技术、测试、运维、市场各来一两个,会上大家提的意见都很专业,可散会之后谁也没承诺排人,项目启动时才发现开发资源根本没预留。后来我才明白,问题不是人不够多,而是制度里没写清楚谁拍板、谁承诺资源、谁承担后果。

立项评审的角色只设三类,并且写进制度里:提案人负责讲清目标和验收标准,评估方由技术、测试、运维等接口人给出工作量与风险意见,决策人只有一个,通常是拥有资源调配权的研发负责人或产品负责人。决策人之外的人只有建议权,没有否决权,避免会议变成集体讨论集体不负责。

制度里必须写三条默认规则来防止拖着不决:评估意见超过两个工作日未回复视为无异议,评审会上无法当场决策的项目进入48小时限时审批,超时未决自动降级为不立项并通知提案人。评审会只解决三件事:做不做、什么时候做、谁出人。

资源承诺要落到具体的人和具体的时间段,比如某后端小组9月第三周投入2人,而不是写技术部支持。会议结论同步到项目管理平台后,立项状态和资源占用情况要能被任何相关方查到。

判断制度有没有效,看一个指标就够:立项通过后五个工作日内实际排入迭代的比例,如果长期低于60%,说明资源承诺根本没有约束力,需要把资源承诺纳入部门负责人的考核项。

3. 立项通过之后需求不停往上加,范围越做越大,项目负责人能靠什么制度管住这种膨胀?

我做项目负责人最崩溃的一次,是一个立项时评估45人天的系统改造,做到第三个月变成130人天,需求方每次加的都是小功能,一次两三天,单看都不好意思拒绝。结果上线延期两个月,锅还是项目负责人背。事后复盘我才发现,制度里只有立项审批流程,完全没有变更流程。

要先把范围基线固定下来,立项文档里必须附一份明确的范围清单和验收标准,写清做什么、不做什么,这份清单就是后续所有变更的比较对象。然后按影响程度分三级处理变更:影响工期在10%以内、不新增外部依赖、不改变验收标准的,项目负责人可以直接批准,但要在项目管理平台里记录变更条目和原因;

影响工期在10%到30%之间,或者新增了跨部门依赖的,必须由业务方和技术负责人书面确认新的交付时间,口头同意不算;影响超过30%、或者累计延期已经超过两周的,直接重新走立项评审,原来的立项作废。

这里有个容易被忽略的细节,变更的计量口径要统一用人天而不是用需求条数,因为三条小需求可能比一条大需求更贵,按条数统计会让团队误以为变更不严重。

我自己的经验值是单个项目在整个周期内的变更条目控制在立项时需求条目数的20%以内属于健康,超过40%基本可以判定立项时的评估质量有问题,应该回头查评估环节而不是只骂需求方。

4. 立项制度推行半年之后,怎么判断它到底有没有用,又该盯哪几个数据来避免它变成走形式?

我们前两年推过一轮立项制度,刚开始大家还认真填文档,三个月之后就变成复制粘贴模板,评审会十分钟过一个项目,制度名义上还在,实际已经没人当回事。我不想再重复一次这种事,所以特别想知道,有没有一套可以被检验的指标,能量化看出这套制度是在创造价值还是在制造流程负担。

建议按季度盯六个数据,全部从项目管理平台的流程记录里自动取,不靠人工统计。第一是立项单平均审批时长,超过三个工作日就说明决策链路太长,需要精简评审节点。

第二是立项项目占比,也就是走完整立项流程的项目数占总项目数的比例,如果这个比例低于20%但公司60%以上的工时都消耗在立项范围之外,说明门槛设得过高或者团队在系统性拆分规避。第三是拆分识别数量,同一需求方30天内提交且模块重叠的合并计算触发次数。

第四是立项后五个工作日内启动率,低于60%意味着资源承诺形同虚设。第五是范围变更率,用变更人天除以立项评估人天,健康区间大约在0.15到0.35,低于0.15可能是评估时留了太多水分,高于0.5就是立项评估本身失真。

第六是停滞项目清理数,任何超过30天没有状态更新、超过60天没有工时投入的立项项目,应该由项目负责人主动发起重新评估或关闭,而不是让它挂在系统里假装还活着。

除了数据,还要每季度抽查5到10份立项文档,看目标和验收标准是不是可验证的写法,如果普遍出现提升用户体验、优化系统性能这类无法验收的表述,说明问题不在执行层,而在制度模板和评审标准的引导上。

读者评论

袁
袁予安

节点膨胀那段太有共鸣了。感觉真正的症结不是流程缺哪一环,是没有人愿意承担否决的责任,也不允许被追责的否决存在。我们做过一版,两周后就没人更新了。之前是项目批下来再指派负责人,他接手的是一个别人谈好的范围、工期和一句口头资源承诺,第一次跟业务方开会就发现预期差了一倍。

田
田一凡

我们两年前从 5 个评审节点加到 11 个,立项周期从 3 天变成两周半,但评审会上依然没人敢说"这个不做"。,"资源池台账这条我持保留意见。想问的是这块靠人工每周盘还是靠项目管理平台自动拉数据?后来我们改成立项单必须有负责人确认签字才能进评审,通过率是降了,但交付过程顺了很多,返工也少。

杨
杨沐阳

多出来的节点审的都是材料齐不齐、格式对不对。写清楚每个关键角色当前占用率和未来 8 周释放点,理论上完全正确,但维护成本非常高,尤其在研发被多个项目交叉调用时,主管自己都说不准下周能不能腾出人。,"项目负责人不参与立项,我踩过一模一样的坑。

文章包含AI辅助创作:项目负责人最佳实践:管理层项目立项制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281479
