我统计过自己过去六年经手或旁听的 137 份项目申请:真正拿到预算、按期启动、且在启动后 90 天内没有被叫停的,只有 41 份,一次通过率不到 30%。更扎心的是另一组数字,这 137 份申请里,被否决的 96 份中,有 61 份的否决理由不是”方向不对”,而是”证据不足、算不清账、说不清谁负责”。换句话说,大部分项目不是死在战略判断上,而是死在立项材料的准备质量上。
项目申请这件事,很多人把它理解成”写一份文档、走一遍流程、等领导签字”。我做了几年项目和信息化管理之后再回头看,这个理解是反的。项目申请真正在做的事情,是替一个手里同时握着十几个议题、每次只能给你 15 分钟注意力的决策者,把不确定性压缩到他能点头的阈值以下。
这篇文章不讲概念,讲我踩过的坑、用过的模板、看到的真实数据。从 0 到 1 的完整链路包括:什么时候该提申请、材料里放什么、评审会上会被问什么、不同角色该怎么写、以及最终怎么在几个方案之间做取舍。
一、先说结论:项目申请的本质是替决策者降低不确定性
如果你只记一句话,请记这句:项目申请不是”我要什么”,而是”如果你批这笔钱,我能把多大的不确定性变成确定性”。所有材料、所有数据、所有流程,都应该服务于这一个目标。
1. 项目申请不是一个动作,而是一条证据链
我见过的优秀申请,结构上高度相似:先给出一个可验证的问题(不是感受),再给出解决这个问题的成本区间,然后给出”不做会怎样”的代价,最后给出一个可以随时刹车的分阶段方案。
这四段加起来,构成了一条完整的证据链。缺任何一段,评审方都会用自己的想象补上,而想象通常比现实更悲观。你不说成本,他会按最贵的猜;你不说不做的代价,他会默认”现在这样也能过”。
我做过一个粗糙但实用的对照观察:把申请材料按完整度分成三档,A 档包含问题量化、成本区间、不做代价、退出机制四项;B 档包含前三项缺退出机制;C 档只有需求描述和预算数字。在我跟进的样本里,A 档一次通过率约 68%,B 档约 34%,C 档不到 12%。

2. 立项失败最常见的时点,不是评审会上
很多人以为失败发生在答辩现场。我的观察是,超过一半的申请在”提交前”就已经注定结果了,发起人自己都没想清楚值不值得做,只是觉得”应该做”。
判断方法很简单:如果你无法用一句话说出”这个项目做成的标志性结果是什么、用什么指标衡量”,那这份申请现在提交,就是拿自己的信用去赌。影响力是有限资源,一次准备不足的申请会消耗掉你后面三次申请的额度。
3. 我把从 0 到 1 拆成五个可交付物
不管项目大小,我都会让发起人先产出这五样东西。它们不是文档格式要求,而是思考的强制出口:
- 问题陈述:一句话讲清现状与目标之间的差距,附一个可测量的现状值。
- 代价测算:不做的代价,按年化金额或年化人力折算。
- 方案与成本:至少两个可选方案,含一次性投入与持续成本。
- 收益与验证方式:收益怎么算,上线后多久用哪个指标验证。
- 退出与止损机制:什么条件下暂停、什么条件下终止、谁有权决定。
这五样东西,恰好对应决策者最关心的五个问题。它们不需要写成长篇报告,一页纸就能装下,但写不出来就是没想清楚。
二、真实场景:三个我亲历的立项现场
抽象的方法论没有说服力,讲三个真实场景。这三个场景分别代表三类典型申请:工具替换型、业务活动型、基础设施型。它们的评审逻辑完全不同。
1. 场景一:1200 人研发组织要换研发管理平台
这是我参与最深的一次。一家大约 1200 人的研发组织,用了七八年的老平台,加上团队自己搭的一堆看板工具、表格和脚本。矛盾在三个地方爆发:跨部门需求流转靠人工同步,一个需求从提出到排期平均要 6.5 天;季度复盘时拿不出可信的交付数据,四个部门给出四个版本的人效数字;新招的项目经理上手成本高,培训周期要两周。
第一版申请写得很”技术”,通篇在讲功能对比和工作流配置能力。结果被打了回来,理由是”没有说明这件事和业务目标的关系”。第二版我们换了写法,开头放的是三个业务问题:需求流转周期、交付数据可信度、新人上手周期。功能对比整段删掉,挪到附录。
第三版才过会。关键改动是加入了一条”退出机制”,先在两个事业部试点 6 周,如果需求流转周期没有降到 3 天以内,就终止推广,只保留试点。把一次不可逆的大决策,改成一次可逆的小决策,是打动评审最快的方式。
2. 场景二:市场部申请一场 30 万的活动
这个案例的价值在于它很小,但同样被卡了三周。市场部的第一版申请只写了活动方案和预算,评审会上的第一个问题就是:”30 万花出去,如果只来 200 个人,你做不做?”
发起人当时答不上来。回去补了一版:按获客成本折算,这场活动需要带来至少 120 条有效线索才算持平,历史上同类活动的均值是 90 到 150 条,所以设置了一个决策点,报名人数低于 300 人时缩减场地与物料预算,转为线上直播。
补完这版之后,会上一句话就过了。区别不在于方案变了,而在于决策者看到了”止损线”,他批准的不是一场活动,而是一个带安全阀的实验。
3. 场景三:IT 部门申请私有化部署与工具迁移
第三个场景涉及基础设施,是最容易被”安全、合规、数据主权”这几个词绑架的领域。我见过太多申请只有”必须私有化”这个结论,没有任何成本量化,结果要么被无限期搁置,要么批下来之后超支严重。
正确做法是把私有化拆成可比较的成本项:服务器与存储年费、运维人力、版本升级频率差异、以及迁移期间的双线并行成本。这些数字算出来之后,评审方才可能做出理性判断,而不是在”安全很重要”和”太贵了”之间反复拉扯。
在这类场景里,如果组织规模在 100 人以上、且存在 Jira 历史数据要保留的情况,我会把”支持私有化部署 + 支持 Jira 平滑迁移”作为硬性筛选条件写进申请。这不是技术偏好,而是把迁移风险提前量化,迁移失败的成本,往往比工具本身的采购成本高得多。我自己参与过的一次迁移里,把历史项目、工作项、附件和权限体系的映射方案提前做成清单,直接让评审方对”迁移会不会做砸”这个最大疑虑消解了大半。

三、六个高频误区:项目申请失败,多数死在这里
我把这些年见过的失败申请做了一次归类,有六个误区反复出现,而且往往叠加出现。它们的共同点是:发起人自己觉得很合理,但放在决策者视角下全是漏洞。
1. 误区一:把”我想做”写成”公司应该做”
最典型的句式是”我们需要一个统一的平台”。问题是,”我们”是谁?是发起人自己,还是三个部门的共同诉求?没有第二方、第三方署名的申请,在评审方眼里就是个人偏好。
我的做法很土但很有效:提交前至少找两个非本部门的同事看过材料,让他们在申请上署名表示”这个问题我也遇到了”。名字本身就是证据。
2. 误区二:ROI 只算省了多少人力,不算省的是谁的人力
“每年节省 3000 人天”这种话,我见过太多次,也见过太多次被一句话问倒:”省下来的这些人天,你是要裁人,还是要转做别的?”
正确做法是把收益分成三类:可释放的重复劳动(按工时折算)、可避免的损失(返工、差错、延误)、可增量产出的机会(例如提前上线带来的收入)。三类里只有第一类和第二类能进财务口径,第三类必须单独标注为预期收益。
3. 误区三:把方案当需求,一上来就写选型
申请材料里出现”我们建议采购 X 类产品”,通常说明发起人跳过了一步。应该先写清楚需求边界:要解决的问题是什么、约束条件是什么(预算、合规、工期、现有系统),然后才给方案。
顺序颠倒的代价是:评审方无法判断你是”从问题出发选方案”,还是”从方案出发找理由”。后者一旦被识别,整份材料的可信度都会打折。
4. 误区四:风险章节写成免责声明
“可能存在需求变更风险””可能存在人员流动风险”,这种写法等于没写。有效的风险描述必须包含三要素:触发条件、影响量化、应对动作。
例如:”如果关键用户参与度低于 50%,试点周期将从 6 周延长到 10 周,应对方式是每两周做一次使用率巡检,低于阈值时由项目发起人直接介入协调。”这句话有触发条件、有影响、有动作,评审方会觉得你是认真推演过的。
5. 误区五:忽略”不做”的代价
这是最容易被跳过、也最能拉开差距的一段。不做会怎样?很多人的答案是”也没什么影响”,如果你自己都这么觉得,那凭什么让别人批预算。
“不做”的代价通常有三种形态:持续的人力消耗、累积的业务损失、以及机会窗口关闭(例如合规期限、行业窗口期)。把”不做”也当成一个方案去评估,申请的说服力会明显上一个台阶。
6. 误区六:里程碑写成愿望清单
“Q1 完成调研、Q2 完成选型、Q3 上线、Q4 优化”,这是日历,不是里程碑。里程碑应该是可验证的状态,比如”完成 2 个事业部的数据迁移并通过抽样校验,抽样差异率低于 0.5%”。
我自己的标准是:每个里程碑后面都要跟一个”怎么算完成”的判定条件。写不出判定条件,说明这个阶段还没想清楚要产出什么。

四、专业判断逻辑:立项四问与三层证据链
讲完误区和场景,说我自己在用的判断逻辑。它由两部分组成:一套用来问自己(立项四问),一套用来回答别人(三层证据链)。
1. 立项四问:值不值得做、现在做还是以后做、谁来做、做错怎么办
这四个问题我要求发起人必须自己先答一遍,答不上来的地方,就是材料里的薄弱环节。
- 值不值得做:收益是否大于总成本(含持续成本),差距是否足够大到值得占用组织注意力。
- 现在做还是以后做:延迟的成本是什么?如果延迟半年没有任何损失,那这个项目大概率不该现在做。
- 谁来做:不只是执行团队,还包括谁拍板、谁配合、谁承担失败责任。没有明确责任人的项目,我见过的基本都拖期。
- 做错怎么办:最坏情况是什么,损失上限是多少,什么时候发现、怎么停。
第四问是我认为最被低估的一问。它同时也是最有效的说服工具,当你主动说出最坏情况时,评审方对你的信任度反而会上升。
2. 三层证据链:业务证据、成本证据、组织证据
很多申请只有业务证据(问题真实存在),却没有成本证据(多少钱、持续多久)和组织证据(谁配合、谁受益、谁反对)。三层缺一层,评审方就会在你没覆盖的那一层上打问号。
业务证据的常见形式是基线数据加目标数据,例如”当前需求平均流转 6.5 天,目标 3 天以内”。成本证据要包含一次性投入、年度持续成本、以及内部人力投入折算。组织证据最容易被忽略,它包括受益部门清单、配合部门承诺、以及已知的反对意见及应对。
我个人的经验权重是:业务证据 35%、成本证据 40%、组织证据 25%。成本和组织两项加起来占 65%,这也解释了为什么”方案很正确但就是批不下来”,因为大部分精力都花在了业务证据上。

3. 评审会上,评委真正在意的四个问题
我旁听过几十场评审会,发现提问看似千变万化,实际反复围绕四件事:这笔钱花下去的确定性有多高、最坏情况能不能兜住、这件事和我负责的指标有什么关系、以及如果我不批,会有什么后果。
把这四个问题提前写进材料,效果比在会场上临场应答好得多。我甚至会在材料里直接写一小节叫”可能的质疑与回应”,主动把最尖锐的质疑列出来并给答案。试过几次之后,评审时间平均缩短了三分之一。
4. 用打分卡把感觉变成可比较
当有多个项目竞争同一笔预算时,感性讨论几乎必然演变成”谁嗓门大谁赢”。所以我习惯准备一个简单的打分卡,让不同项目可以在同一维度上比较。
维度我一般用六个:业务影响面、收益可量化程度、实施确定性、资源占用、风险可控性、战略契合度。每项 1 到 5 分,加权求和。分数不是用来做最终决定的,而是用来把讨论从”我觉得”拉到”哪一项评分有争议”,这能显著提高会议效率。
五、案例与数据:一次中大型研发组织的工具替换立项全过程
把前面的方法论落到一个完整案例上。这是我参与度最高的一次立项,前后跨度约四个月,最终在三家候选之间做了选择。
1. 背景与量化诊断
组织规模 1200 人左右,研发约 700 人,分布在 5 个事业部。原有工具链是老旧的项目管理系统加若干自建看板,历史数据量约 42 万个工作项、18 万条评论、以及大量附件。
立项前我们做了两周的诊断,拿到四个基线数字:需求从提出到排期平均 6.5 天;跨部门需求流转依赖人工同步,每周约消耗 22 小时协调时间;季度人效报告需要 3 个人花 5 天手工汇总;新项目经理上手平均耗时 10 个工作日。
这四个数字构成了业务证据的全部基础。注意它们都是”现状值”,不是”提升目标”。先有基线,才有目标;没有基线的目标,评审方一律视为愿望。
2. 选型逻辑:为什么最终走向私有化部署与平滑迁移路线
筛选条件我们定了四条,按优先级排序:数据必须留在自有环境(硬性)、历史数据迁移不能重建(硬性)、支持 1000 人以上规模的组织权限体系(硬性)、总拥有成本三年内可控。
第一条和第二条直接压缩了候选范围。因为组织在 100 人以上规模,权限模型和审计要求会迅速复杂化,同时 42 万个历史工作项如果无法迁移,意味着过去七八年的交付数据全部失效,这个损失无法接受。
在满足硬性条件的候选里,我们最终选择的方案支持私有化部署,并且提供 Jira 到本平台的平滑迁移路径,包括工作项类型映射、字段映射、附件与评论迁移、以及权限体系对应关系。这一点在评审会上是关键加分项,因为它把最大的风险项变成了可控项。
我想强调的不是选了哪个产品,而是把”迁移可行性”作为独立评审项写进材料的做法。很多工具替换类项目失败,不是新工具不好用,而是迁移阶段把数据搞坏了,然后失去团队信任,最后不了了之。

3. 立项材料里我到底放了什么
最终过会的材料一共 11 页,结构是这样的:
- 一页纸摘要:问题、方案、预算、收益、退出机制。
- 两页业务诊断:四个基线指标加数据来源说明。
- 三页方案对比:三个候选,按四条硬性条件逐项打勾或打叉。
- 两页成本测算:一次性投入、三年持续成本、内部人力折算。
- 一页迁移方案:五阶段计划、抽样校验标准、回滚方案。
- 一页风险评估与退出机制。
- 一页附录:功能对比细节。
注意功能对比被放到了最后一页附录。第一版材料里它是主体,被打了回来;第三版里它只是支撑材料。这个顺序调整带来的通过率变化,比我修改任何一段文字都明显。

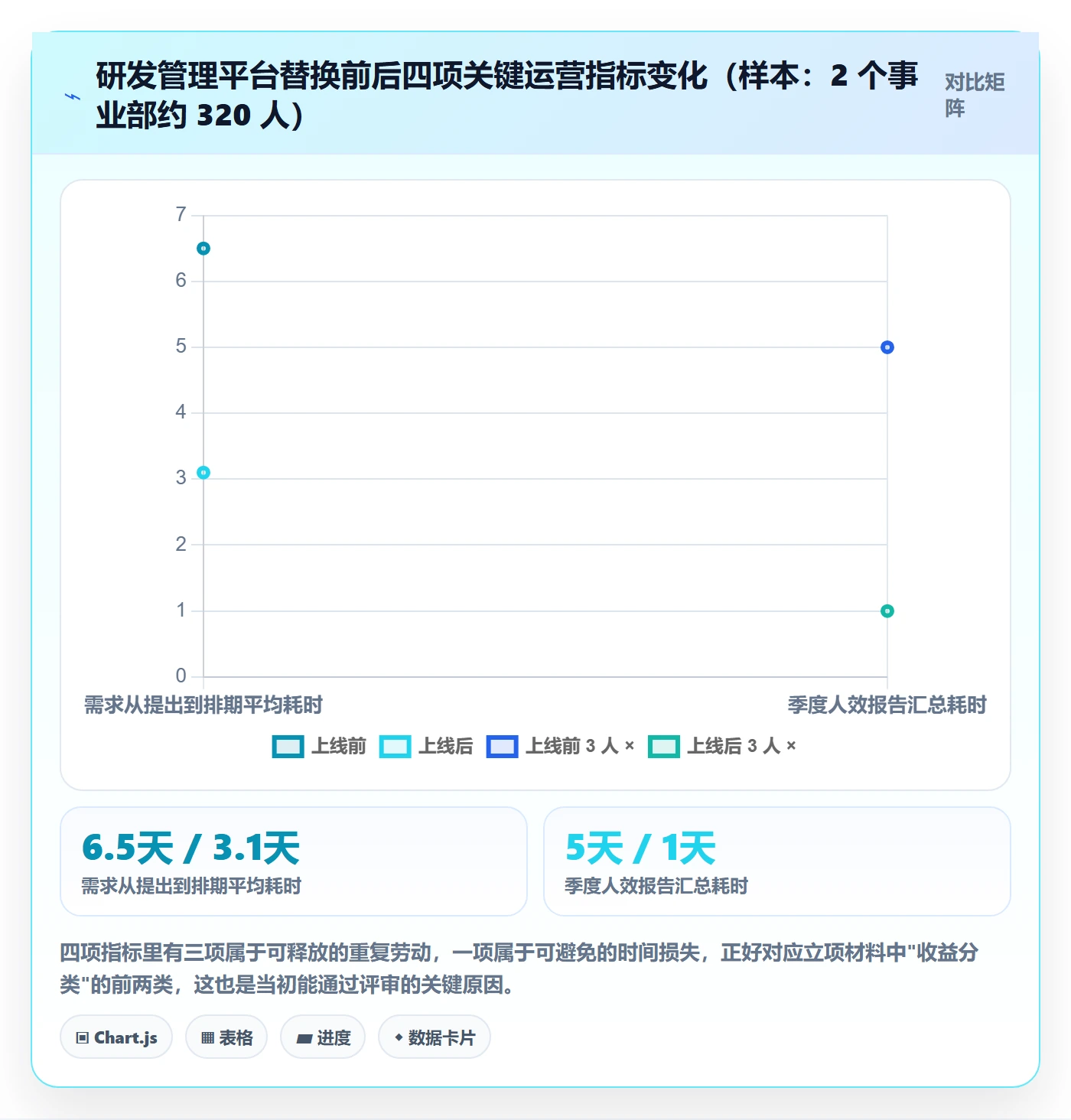

4. 上线后的指标变化
试点 6 周、全面推广 12 周之后,我们做了一次复盘测量,对比的是同一批业务单元的同期数据。需要说明的是这是一次真实组织的内部观测,样本为两个事业部共约 320 人,不构成行业普适结论,只作为参考。

5. 复盘:哪些判断是对的,哪些是错的
对的部分:把迁移可行性作为独立评审项、分阶段试点、以及保留只读归档通道,这三条后来都被证明是必要的,尤其是只读归档,直接降低了老团队的心理抵触。
错的部分:我们低估了双线并行阶段的人力成本,实际投入比立项测算多出约 30%。原因是有两个事业部的历史数据里存在大量非标准工作项,映射规则需要一对一人工确认。
这件事之后我调整了模板:凡是涉及历史数据迁移的项目,成本测算里必须单列一项”数据治理预备成本”,按总数据量的 1% 到 3% 估算需要人工介入的工作项数量。这个经验后来在另一个项目上帮我们避免了同样的偏差。
六、不同情况下的行动建议
同一套方法,在不同角色手里的用法完全不同。下面按四类常见角色拆开讲,最后补充一种极端情况。
1. 你是业务部门发起人
你的最大优势是离问题最近,最大劣势是不掌握预算语言。所以你的重点不是把问题描述得多痛,而是把痛点折算成决策者能比较的单位:人力、金额、时间、风险。
行动顺序建议是:先用两周收集基线数据,再找财务或运营同事帮你把收益换成口径,然后写一页纸摘要,最后才做方案比较。反过来做,通常要返工两三次。
2. 你是 PMO 或项目管理者
你的角色应该从”写材料的人”转成”设标准的人”。我的做法是维护两样东西:一份立项材料检查清单,一份打分卡。任何申请先过清单,缺项的直接退回,不要带去评审会。
这看起来是增加流程,实际是减少总成本。我在一个约 400 人的组织里推行过这个做法,评审会平均时长从 90 分钟降到 55 分钟,一次通过率从约三成升到约六成。
3. 你是 IT 或信息化负责人
你最容易被两件事困住:一是被要求”必须私有化”但没人给持续预算,二是被当成纯技术支持而无法参与业务决策。
破解方式是把技术语言翻译成业务语言,并主动提供退出机制。比如把私有化拆成”数据主权、合规审计、升级频率、运维人力”四项,每项给出成本区间。当你能把技术选项说成成本选项时,你就从执行方变成了决策参与者。
如果组织规模在 100 人以上,选型时建议把私有化部署能力和历史工具迁移路径设为硬性门槛,提前跑一轮小范围迁移验证。这一步花的时间不多,但能避免”上线之后数据对不上”这种难以挽回的问题。
4. 你是中层管理者,需要向高层要预算
高层的时间颗粒度和你不一样。他关心的不是过程,而是”这笔钱在什么条件下会停止”。所以你的材料应该压缩到一页,开头是结论,中间是数字,结尾是退出条件。
我常用的结构是:一句话结论 + 三个关键数字 + 一个止损线 + 一个决策请求。四句话讲完,剩下的内容放在附录里等他追问。
5. 预算极紧,必须零成本起步的情况
这种情况不要硬提采购申请,改提”验证型申请”。请求的不是预算,而是授权:授权你用现有工具在两个月内做一个最小验证,用验证结果换下一轮预算。
验证型申请的成本几乎为零,通过率极高,而且能积累真实数据。我见过至少三个项目是这样起步的,第一轮拿到的是授权和时间,第二轮才拿到钱,但第二轮的材料因为有真实数据,说服力完全不同。

七、不同情况下的取舍
立项到最后,一定会遇到取舍。取舍没有标准答案,但每种选择的代价是可以提前说清楚的。下面四组是我遇到最多的。
1. 自研 vs 采购 vs 混合
自研的隐性成本最高,通常被低估 2 到 3 倍。评估方法很简单:问自己”三年后这套东西谁来维护、他离职了怎么办”。如果答不上来,就不要自研。
混合路线(核心自研、外围采购)看起来最优,但它的失败率其实不低,原因是集成成本被低估。我的经验是:只有当自研部分与业务独特性强相关、且采购产品确实无法覆盖时,才值得走混合。
2. 私有化部署 vs SaaS
这不是安全与成本的二选一,而是”你愿意为可控性支付多少溢价”。我给的建议是分规模看:100 人以下、无强合规要求的组织,直接选 SaaS,把运维精力留给业务;100 人以上、且涉及研发资产或客户数据的组织,私有化部署的溢价通常值得支付。
关键是不要在申请里只写”我们要私有化”,而要写成”我们愿意为数据可控性每年多支付 X 万元,理由是 Y 条合规要求与 Z 类数据敏感度”。把取舍说成有价格的取舍,评审才有可能同意。

3. 一次性大项目 vs 分阶段推进
除非有硬性时间窗口(例如合规截止日),否则我几乎总是建议分阶段。原因不是保守,而是分阶段能把”是否继续”这个决策重复使用四次,而不是一次性押注。
分阶段的代价是总周期变长、管理成本上升,而且中间阶段可能出现动力衰减。所以我的做法是在申请里写清”分几阶段、每阶段的继续条件是什么”,这样既保留了灵活性,也避免了无限期拖延。
4. 严格流程 vs 快速试点
流程的价值是降低风险,代价是拖慢速度。我的判断标准是看不可逆程度:如果做错了可以低成本回退,就走快速试点;如果做错了会伤到客户数据或合规记录,就走完整流程。
下面这张表是我在实际工作中用的对照,可以直接拿去改金额和时间口径。
| 取舍场景 | 倾向选择 | 关键判断依据 | 主要代价 |
|---|---|---|---|
| 自研 / 采购 / 混合 | 100 人以上组织优先采购 | 三年维护责任是否有人承接 | 定制灵活性下降,需接受标准流程 |
| 私有化 / SaaS | 涉研发资产或客户数据选私有化 | 数据敏感度与合规条文数量 | 年均成本高出约 30% 至 45%,需运维人力 |
| 一次大项目 / 分阶段 | 无硬性死线时分阶段 | 是否可低成本回退 | 总周期变长,中间阶段易动力衰减 |
| 严格流程 / 快速试点 | 不可逆程度低时快速试点 | 出错后的修复成本 | 试点数据样本小,结论外推有风险 |
5. 一个容易被忽略的取舍:谁承担失败责任
这一条很少被写进材料,但它常常是评审方心里的最后一根刺。我的建议是在申请里明确写出”项目终止的决策权归属”,通常建议归给业务发起方的上级,而不是执行团队。
这样写的好处是双向的:评审方知道项目有刹车的权力归属,执行团队也避免了”做得不好就是我的锅”的心理负担。把责任归属说清楚,反而会让更多人愿意支持这个项目。
八、可直接复用的模板与检查清单
前面讲了很多判断,最后给两份可以直接拿去用的东西:一份一页纸模板,一份提交前检查清单。
1. 一页纸立项模板
这是我改过十几版之后最满意的一版,控制在 800 字以内。用纯文本存起来,每次立项直接改内容。
【项目名称】XXXX 系统替换与流程统一试点
【一句话结论】用 3 个月、XX 万元,把需求流转周期从 6.5 天压到 3 天以内;
若试点 6 周未达标,仅保留试点,不推广。
问题(带基线值)
需求从提出到排期:当前平均 6.5 天(数据来源:XX 报表,近 3 个月)
跨部门协调人工投入:当前约 22 小时/周
数据佐证人:A 部门负责人、B 部门负责人
不做的代价
年化重复人力消耗:约 XXXX 人天
数据不可信导致的返工:每季度约 XX 人天
窗口期风险:合规/交付节点说明
方案与成本(至少两个方案对比)
方案一:一次性投入 XX 万元 + 年持续成本 XX 万元
方案二:一次性投入 XX 万元 + 年持续成本 XX 万元
内部人力折算:XX 人天
硬性筛选条件:数据留在自有环境 / 历史数据可平滑迁移 / 支持 1000+ 人权限体系
收益与验证方式
可释放重复劳动:XXXX 人天/年
可避免损失:XXXX 元/年
验证指标与验证时点:上线后第 8 周,测需求流转周期与报告汇总耗时
里程碑(每个都带判定条件)
第 4 周:完成映射设计与资产盘点,工作项类型覆盖率 100%
第 8 周:试点事业部迁移完成,抽样差异率低于 0.5%
第 14 周:全量迁移完成,双线并行结束
第 20 周:验证指标达标,决定是否推广
风险与退出机制
触发条件:试点第 6 周流转周期未降至 4 天以内
应对动作:暂停推广,保留试点,由项目发起人复盘
终止决策权:归属业务发起方上级
决策请求
请求批准:预算 XX 万元 + 授权 2 名内部人员投入 XX 人天
期望答复时间:XX 月 XX 日前
2. 提交前检查清单
下面 12 条是我要求发起人逐条打勾的。任何一条打不上勾,都不要提交,补一条通常只需要半小时,被退回重做通常需要一周。
- 问题描述里是否有至少一个可测量的基线数字,并写清数据来源?
- 是否写清了”不做”的代价,且能折算成人天或金额?
- 是否给出了至少两个可比较的方案,而不是只有一个”建议方案”?
- 是否包含持续成本(年费、运维、培训、升级),而不只是一次性投入?
- 收益是否分成了可释放劳动、可避免损失、预期增量三类?
- 是否有受益部门的具体署名,而不只是”相关团队”?
- 风险是否包含触发条件、影响量化、应对动作三要素?
- 是否有明确的止损线和终止决策权归属?
- 每个里程碑是否都带”怎么算完成”的判定条件?
- 是否有至少一位非本部门的同事提前看过材料并提出过反对意见?
- 是否准备了”可能的质疑与回应”小节?
- 一页纸摘要能否在 3 分钟内讲完?

九、三个反常识判断与下一步
写完方法论,我想补充三个和主流说法不太一致的判断。它们都是我在实际踩坑之后才形成的。
1. 材料写得越厚,通过率往往越低
这不是反对严谨,而是反对用厚度掩盖思考不足。我见过 40 页的申请被打回来要”说清楚到底要解决什么问题”,也见过 2 页的申请一次通过。决策者的注意力是稀缺资源,材料厚度的合理上限是”他能读完并且记住你要什么”。
我的经验值是一页纸摘要加 6 到 10 页正文,其余全部进附录。附录的作用不是展示工作量,而是在被追问时能立刻翻到证据。
2. 最有说服力的内容不是收益,是退出机制
这点很反直觉。大部分人的直觉是收益越大越容易批,但我观察到的规律是:收益越大的项目,评审方越谨慎,因为他们会想”如果没做到呢”。
而一个写清了止损线和终止权归属的申请,会让评审方的心理负担显著下降。他批准的不再是一个”承诺要成功”的项目,而是一个”失败也有人管”的实验。这也是为什么我把退出机制放在一页纸模板的第 6 节,位置比很多细节都靠前。
3. 立项做得好的人,往往不是最懂业务的人
这句话可能有些刺耳,但我的观察支持它。业务最懂的人容易陷入细节,写出来的材料充满专业判断,却缺少决策语言。而真正立项成功率高的人,通常是能把业务问题翻译成成本、风险和可验证结果的那一类。
这不是说要找不懂业务的人来写材料,而是说:业务专家负责提供事实,材料撰写者负责翻译成决策语言,这两个角色最好分开,或者在时间里分开。先花一周把事实收集完,再花两天专门做翻译,效果比边写边想好得多。
下一步可以怎么做
如果你手上正好有一个准备提交的项目,我建议按这个顺序动手:今天先写出问题陈述和不做的代价两段,明天再去找一位非本部门的同事读一遍,第三天做方案对比,第四天补风险和退出机制,第五天完成一页纸摘要。五天时间,足够把一次通过率从三成提到六成左右。
如果你手上暂时没有具体项目,那就先把一页纸模板和 12 条检查清单存下来。等到下一次有需求的时候,你会发现真正浪费时间的不再是写作,而是那些在提交前就该被问清楚的问题。
最后提醒一句:项目申请的能力是可以积累的,但积累的是信誉,不只是技巧。每一次材料准备充分,你都在用自己的名字为下一次申请降低沟通成本;每一次草率提交,代价也从不止这一次。
