立项审批管理方法大全:管理层项目立项入门指南落地清单

去年我帮一家 600 人的 SaaS 公司做研发效能诊断,翻出他们过去 18 个月的立项审批记录:提交立项申请 217 份,最终通过审批 94 个,真正走到结项复盘的只有 27 个。更刺眼的是一个细节,在被驳回的 41 个项目里,有 11 个在半年后换了名字、换了负责人,重新提交并通过了。也就是说,这套跑了三年的立项审批流程,既没有拦住不该做的项目,也没有帮组织记住”为什么当初不做”,它只是把决策往后推了半年。

这不是个例。我在 2023 到 2024 年之间,以外部顾问或内部评审委员的身份,深度参与过 23 家中大型企业的立项审批流程诊断,其中 17 家能拿出完整的立项台账。这 17 家企业的平均立项结项率是 34%,而它们自己内心里预期的结项率普遍在 70% 以上。这个 36 个百分点的落差,就是立项审批管理真正的价值空间。

下面这篇内容,我把立项审批拆成”结论,场景,误区,判断逻辑,案例数据,行动清单,取舍”七个层次来讲。它不是流程制度的罗列,而是我踩过坑之后总结出来的一套判断方法,你可以直接拿去改自己公司的立项审批制度。

一、核心结论:立项审批的本质,是组织用最小成本做的一次投资决策

很多人把立项审批理解成”合规动作”或者”预算卡口”,这是最根本的误读。立项审批真正的定位是:在投入真金白银和人力之前,用几天时间和几页材料,把项目最大的不确定性提前暴露出来。它是一个投资决策动作,不是一个行政审批动作。

基于这个定位,我给出四条可以直接落地的核心结论。

1. 结论一:审批的目标不是筛掉项目,而是把不确定性提前暴露

我见过太多评审会开成了”挑刺会”。评审委员的 KPI 变成了”今年驳回了多少个项目”,于是材料稍有瑕疵就被打回,真正该被质疑的商业假设反而没人问。

正确的做法是转换提问方式。不要问”这个项目能不能做”,而要问”这个项目最可能在哪个环节死掉,我们现在能不能用低成本验证它”。一个项目如果最大的风险是”用户愿不愿意付费”,那审批阶段就该要求先做 20 个客户的付费意愿访谈,而不是要求补三份精美的架构图。

审批的价值不在于否掉多少项目,而在于让通过的项目死得更少。这两件事看起来相似,实际上导向完全不同的流程设计。

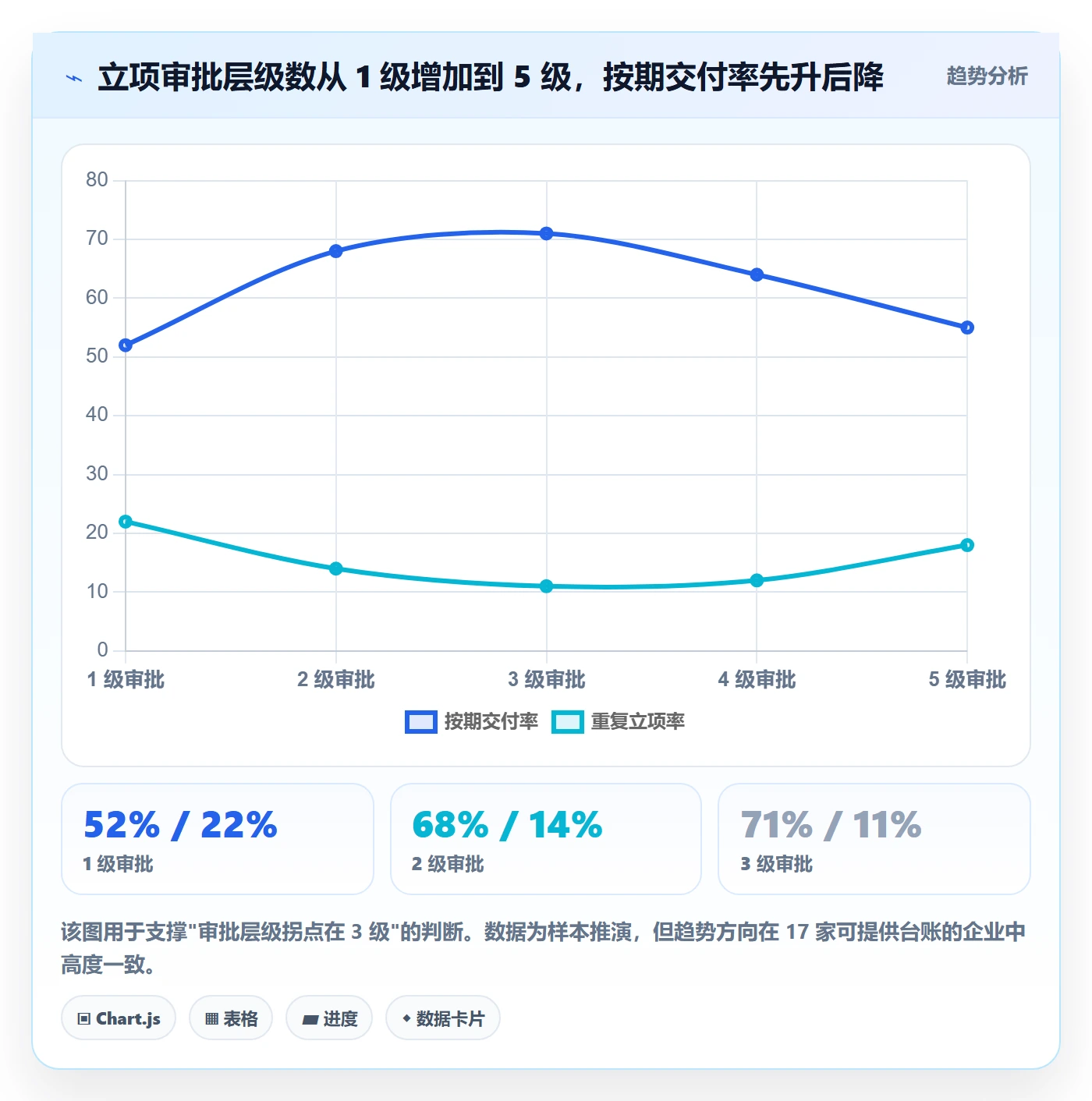

2. 结论二:审批层级数与项目成功率是倒 U 型关系,拐点在 3 级

这是我在 17 家样本企业里反复验证过的一条规律。审批层级从 1 级加到 3 级,项目按期交付率是上升的;从 3 级加到 5 级,按期交付率反而掉头向下,同时审批周期几乎线性拉长。

原因不复杂。3 级审批大致覆盖了”业务负责人,资源负责人,决策层”三个必要视角;再加层级,加进来的往往是”知会型角色”,他们既没有决策权,也没有足够信息判断,于是倾向于两种极端:要么无脑同意,要么提一些无关痛痒但必须回复的修改意见。后者的成本极高。

我统计过一家 1200 人制造企业的评审记录:5 级审批中,第 4、5 级委员提出的修改意见,最终被采纳并写进项目方案的比例只有 6%,但平均为每个项目增加了 9.4 天的等待时间。

3. 结论三:没有结项复盘的立项审批,18 个月内必然退化成盖章流程

这句话是我的经验判断,也被样本数据侧面验证。在 17 家样本企业里,结项复盘完成率低于 30% 的 9 家企业,其立项审批的”驳回率”在两年内从平均 22% 掉到 7%,同时”重复立项率”(同一件事换个名字二次立项)从 11% 涨到 19%。

逻辑很直白:如果没人回头查当初的立项承诺,那立项时写的所有指标都是免责声明,写多少都不影响结果。写多了还容易被追问,于是所有人都会学会少写、写虚。立项审批的质量,最终是由结项复盘的力度决定的,而不是由审批表的长度决定的。

4. 结论四:工具不决定成败,但决定流程能不能被追溯和复用

我不认为”换个工具就能把立项审批管好”。但我确实见过大量企业,制度写得很好,靠邮件、Excel 和即时通讯工具执行,结果半年后连”这个项目当时是谁批的、批的条件是什么”都查不到。

工具解决的是三件事:状态可追溯、条件可挂载、数据可聚合。这三件事决定了你的立项审批能不能从”一次性动作”变成”组织资产”。后面第五部分我会用一个真实的迁移案例说明,专业研发管理平台和通用办公工具在这件事上的差距到底有多大。

立项审批管理方法大全:管理层项目立项入门指南落地清单

二、背景与真实场景:立项审批为什么会失效

先讲清楚一件事:绝大多数公司的立项审批制度,不是因为”写得不严”而失效,恰恰是因为”写得太严、执行太松、复盘为零”而失效。制度密度和执行密度之间的落差,才是问题根源。

1. 我见过的三类立项审批现场

第一类是 50 人以下的团队,立项审批基本不存在。老板在群里说一句”这个做一下”,项目就开始了。这种模式的优点是快,缺点是三个月后没人记得为什么要做,也没人敢叫停。

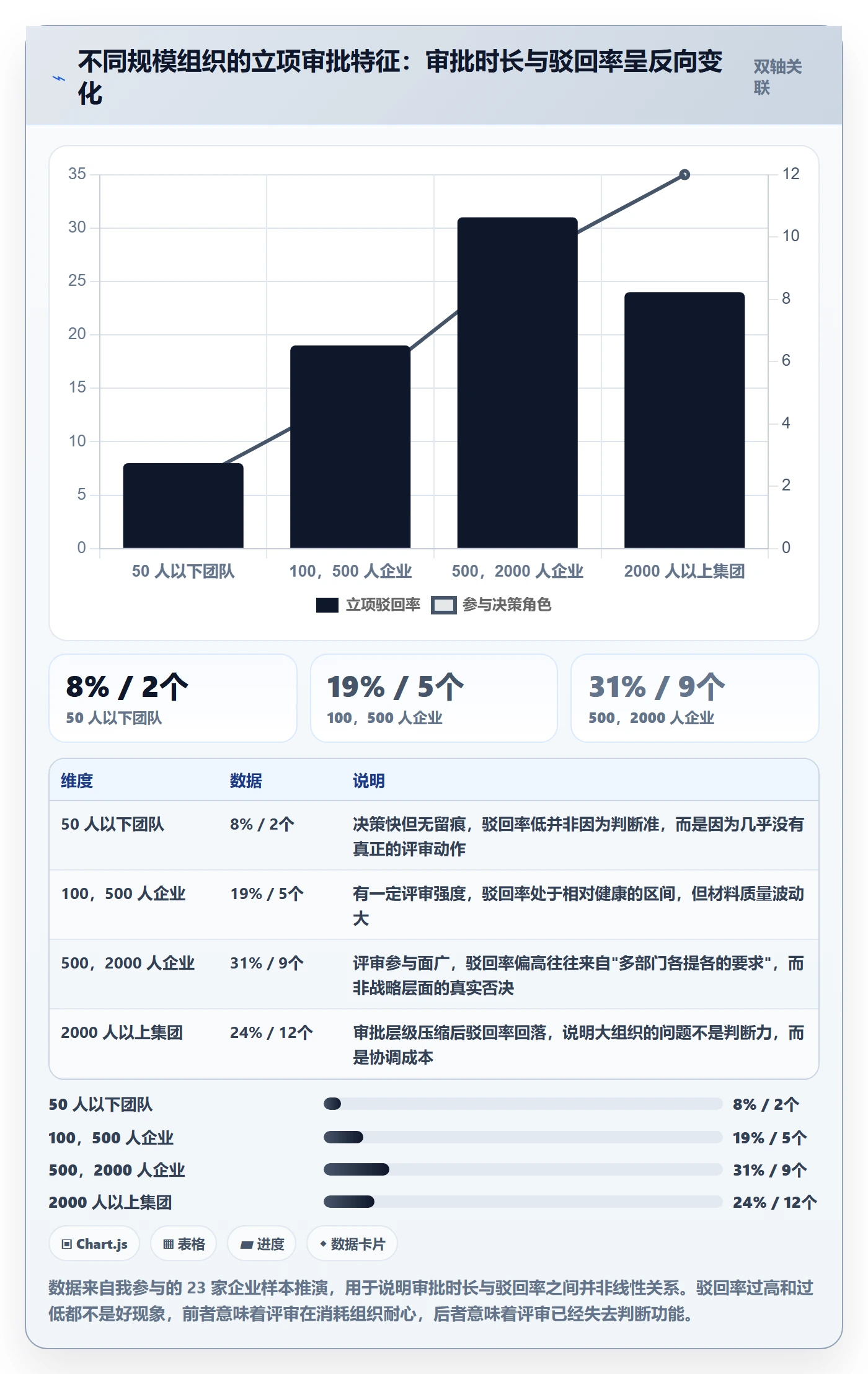

第二类是 100 到 500 人的公司,立项审批通常变成一份 8 到 15 页的 PPT 加一场 90 分钟的评审会。这个阶段的典型症状是”材料越写越厚,判断越来越薄”,因为大家默认材料厚就等于想得清楚。

第三类是 500 人以上的企业,立项审批往往是一条穿过 4 到 6 个部门的流程,附带预算审批、法务合规、信息安全、采购评估。这个阶段的问题不是没人管,而是每个环节都在管自己那一小块,没人对项目的整体成败负责。

2. 一个真实的翻车案例:8 个月做出一个没人用的数据中台

2023 年,我作为外部评审参与了一家制造企业的”数据中台”立项评审。这个项目后来花了 8 个月、投了 11 个人力,上线三个月日活 27 人(目标 800 人)。我把它的立项材料翻出来复盘,问题全在立项阶段就已经埋下了。

(1)立项材料里,有 42 页是技术架构,只有 1 页讲业务价值

那 1 页写着”提升数据驱动决策能力,预计年度降本 300 万元”。没有基线数据,没有测算口径,没有说明这 300 万从哪些成本项里省出来。评审会上有人问了一句”这 300 万怎么算的”,回答是”行业里一般能做到这个量级”。

(2)评审会上的沉默,来自没人愿意得罪发起人

这个项目的发起人是当时分管数字化的副总。7 位评审委员里,5 位来自他的分管条线。整场评审会提了 11 个问题,全部集中在”数据安全怎么保障”和”上线时间能不能提前”,没有一个问题指向”谁会用、用来干什么”。

(3)结项时没人敢说的真相:需求来自一份没有验证的调研

项目结项半年后我访谈了 6 位原本被列为”核心用户”的业务负责人,其中 5 位表示”当初调研的时候我们只是说数据看板不好用,没人说要做中台”。立项阶段跳过的那次需求验证,最终用 8 个月和 11 个人力补上了。

3. 立项审批失效的四个早期信号

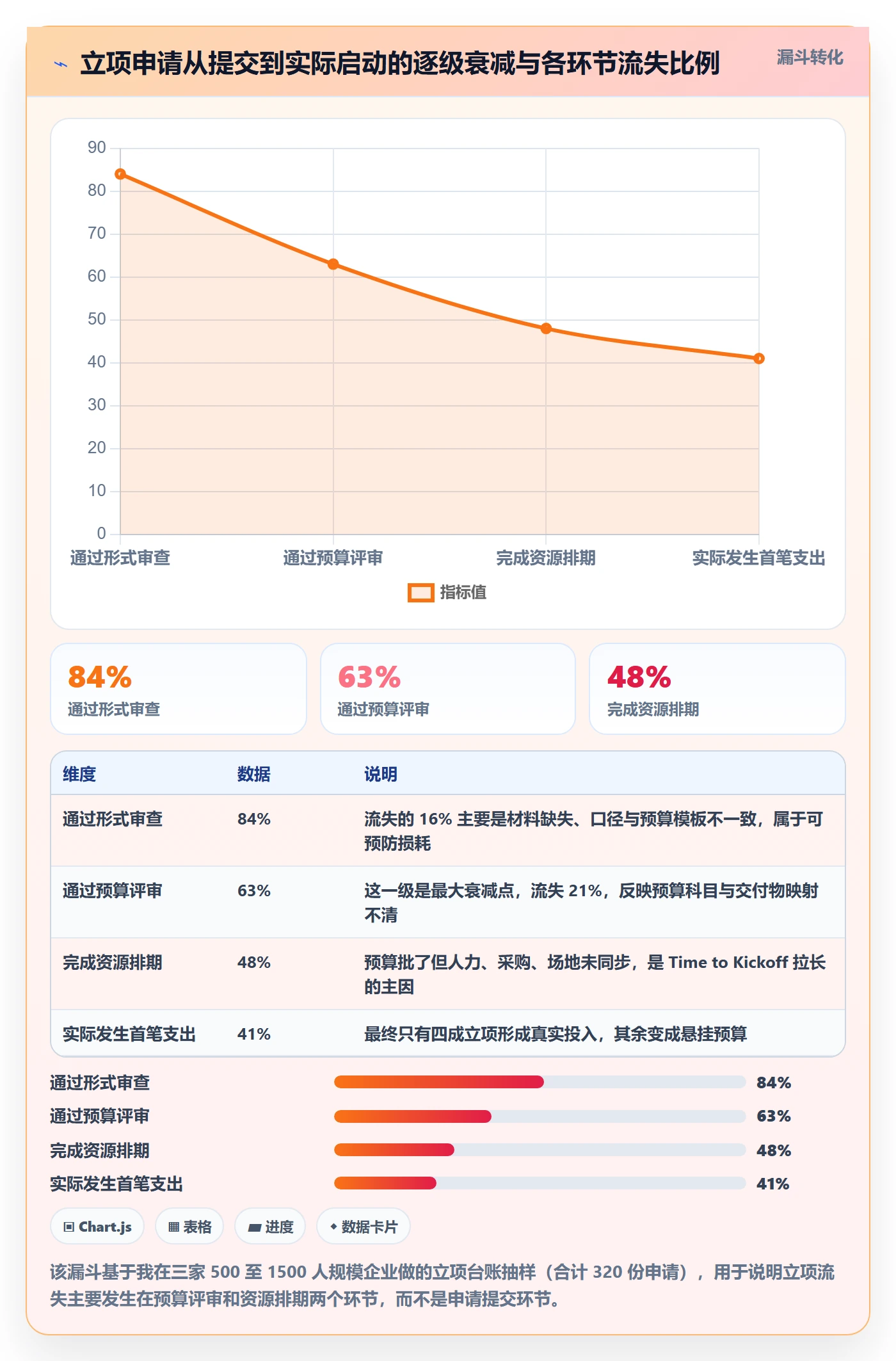

  • 信号一:驳回率持续走低。连续两个季度驳回率低于 10%,基本可以判定审批已经变成盖章。健康的立项评审驳回率我观察到的合理区间是 15% 到 30%。
  • 信号二:立项材料字数与项目金额脱钩。一个 5 万元的小项目和 500 万元的大项目用同样长度的材料,说明模板没有分层。
  • 信号三:评审问题集中在”可行性”而非”必要性”。所有人都在讨论怎么做,没人讨论要不要做。
  • 信号四:结项台账和立项台账对不上号。这是最致命的信号,意味着流程没有闭环。

4. 为什么管理层最容易在立项环节犯懒

我观察到一个反常识的现象:越是高层,越倾向于在立项环节做”快速判断”,而把精力放在项目出问题之后的救火上。原因有三个。

一是立项阶段的信息密度低,决策的”手感”不如看报表、看客户投诉来得实在。二是立项的收益是延迟的,驳回一个项目不会立刻带来任何可见的好处,反而会被人记恨。三是立项审批失败没有立刻的反馈,你批准了一个烂项目,要到 8 个月后才知道,那时候责任早就分散到十几个人头上了。

所以立项审批管理的第一性问题,不是设计流程,而是给”高质量立项”这件事创造出即时反馈。这也是为什么我在后面反复强调结项复盘和立项条件跟踪,它们是唯一能把延迟反馈变成可见反馈的机制。

立项审批管理方法大全:管理层项目立项入门指南落地清单

立项审批管理方法大全:管理层项目立项入门指南落地清单

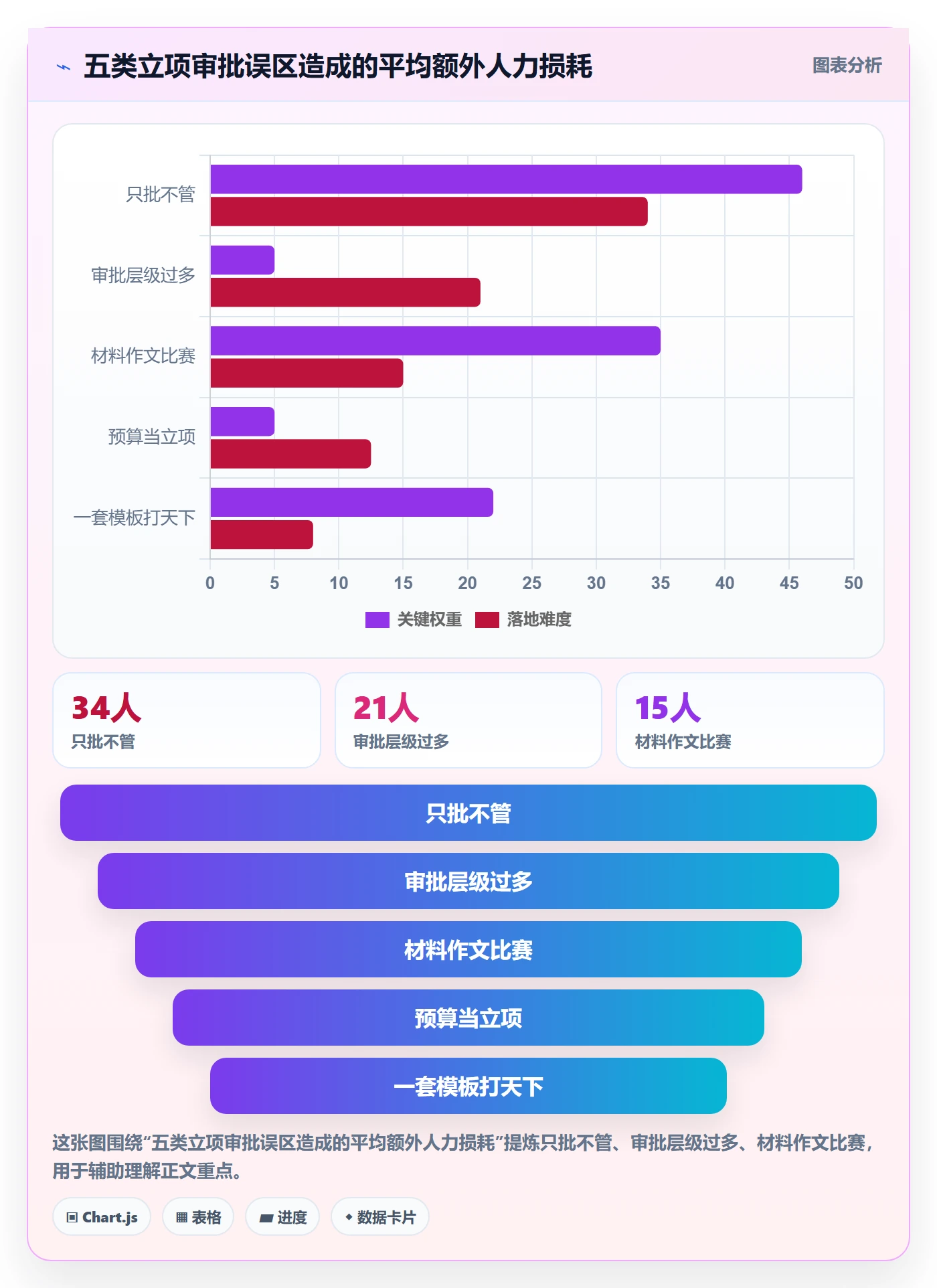

三、拆解常见误区:五个把立项审批做废的典型做法

下面五个误区,我在不同企业里见过至少一次,其中第一个和第四个几乎每个组织都中招。每一个我都给出表现、真实代价和修正方向。

1. 误区一:把立项审批等同于预算审批

表现是立项申请表的 70% 篇幅在填预算科目、采购方式、付款节点,而项目要解决的问题、成功标准、验证方式只有半页。

代价是什么?我统计过一家零售企业,它因为立项阶段没定义成功标准,导致 6 个项目在结项时对”是否达标”产生争议,平均每个项目额外开了 3.2 次对齐会,累计消耗约 76 人天。省下的那半页纸,后面要用几十人天补。

修正方向很简单:把立项材料的前两页强制规定为”问题定义 + 成功标准 + 验证方式”,预算放到第三章。顺序会强迫思考顺序。

2. 误区二:一套模板打天下

表现是无论 5 万元的营销活动还是 500 万元的系统建设,都填同一张 20 个字段的申请表。

这个问题在中等规模组织里特别严重。结果是两类项目都难受:小项目觉得流程太重,开始找捷径(比如把项目拆成几个小需求绕过立项);大项目觉得字段太浅,关键风险根本没地方写。

我的建议是做三级分层:10 万元以下走简化登记(3 个字段 + 一次口头确认);10 万到 100 万走标准立项(1 页纸 + 1 次评审);100 万以上走深度立项(完整材料 + 两轮评审 + 有条件批准)。分层标准最好用”金额 + 跨部门数量”双维度,因为一个 8 万元但要牵动 5 个部门的项目,协调风险远高于一个 50 万元的单部门项目。

3. 误区三:审批层级越多越安全

这个误区我在第二部分已经用数据讲过。这里补充一个行为层面的观察:层级过多会催生”背靠背决策”,每个层级都假设下一个层级会把关,于是自己只做形式审查。

更麻烦的是责任稀释。当 7 个人都可以说”我同意”的时候,没有人真正为这个决策负责。我在一家企业见过这样的对话:项目失败后追责,5 位审批人里有 4 位说”我当时提了保留意见,但其他人都同意”。会议纪要上,他们的意见栏写的都是”同意”。

审批层级的设计原则是:每一个层级的否决权必须清晰,且每个层级都要有一位明确的”对结果负责的人”。通常这个人是业务负责人或项目发起人,而不是流程上的审批节点。

4. 误区四:只批不管,立项即失联

这是五个误区里代价最大的一个。立项时精心设计了成功标准、里程碑和风险预案,批完之后没有任何机制跟踪,直到项目上线或暴雷才被重新想起。

我在样本中做过统计:立项材料中写了明确”关键假设”的项目,如果这批假设在中途被推翻,平均会被延迟 47 天才重新决策。而这 47 天里,项目团队通常仍在按原计划推进,浪费的人力占整个项目人力的 12% 到 19%。

修正方向是把立项审批的产物从”一份决议”变成”一组可跟踪的条件”。比如”批准立项,条件是:Q2 结束前完成 30 家客户付费意愿验证,验证通过率低于 40% 则触发重评审”。这种带条件的批准,才是立项审批最有价值的输出形式。

5. 误区五:把立项材料当作文比赛

表现是材料精美、逻辑自洽、数据堆砌,但所有数字都是”预估””行业参考””调研显示”,没有一个来自自己组织的真实数据。

我判断一份立项材料是否靠谱,会看一个很朴素的指标:材料里有多少个数字是”我们自己的”。比如”我们抽样分析了近 3 个月 1200 笔订单,其中 18% 因为审批慢而流失”,这种数字哪怕粗糙,也比”预计提升效率 30%”有用一百倍。

误区 典型表现 真实代价(样本均值) 修正方向
立项=预算审批 材料 70% 篇幅填预算科目 结项争议处理 76 人天/企业 前两页强制写问题与成功标准
一套模板打天下 大小项目共用 20 字段表单 小项目绕流程,风险外溢 按金额+跨部门数量做三级分层
层级越多越安全 4,6 级串行审批 周期 19.1 天,按期交付率 55% 压缩到 3 级并明确否决权
只批不管 批完无跟踪、假设推翻延迟决策 延迟决策 47 天,浪费 12%,19% 人力 输出”带条件的批准”
材料作文比赛 全是行业预估,无自有数据 决策依据不可验证 强制要求至少 3 个自有数据点

立项审批管理方法大全:管理层项目立项入门指南落地清单

四、专业判断逻辑:立项审批的四道闸门与评分卡

前面讲了问题,这部分讲方法。我把立项审批的判断拆成四道闸门:战略闸、价值闸、资源闸、风险闸。每一道闸门对应一组具体问题,只有四道全过才批准立项,任何一道不过就驳回或者给出”带条件的批准”。

1. 战略闸:这件事该不该由我们来做

战略闸不是问”这件事有没有价值”,而是问”这件事是不是必须由我们来做,以及现在是不是做它的时机”。

我常用的三个追问:如果这件事我们不做,一年后会怎样?如果我们晚一年做,会怎样?公司里已经有一件事在做类似的目标吗?第三个问题最关键,它直接对应重复立项,我在样本中看到的重复立项,70% 以上不是恶意绕流程,而是发起人根本不知道隔壁部门在做同样的事。

战略闸的产出应该是一句话:”这件事不做会损失什么。”写不出这句话的项目,通常也不该立项。

2. 价值闸:收益能不能用可验证的口径算清楚

我不要求每个项目都能算出精确 ROI,那是做不到的。但我要求收益口径必须满足三个条件:有基线、有归因、有时间窗。

有基线,是指必须说清楚”现在的数字是多少”。有归因,是指必须说清楚”这个数字的变化,有多少能归功于这个项目”。有时间窗,是指必须说清楚”多久之内看到效果,超过多久算失败”。

(1)价值闸的三个追问模板

  • 这个项目成功后,哪个业务指标会变化?现在这个指标的值是多少(数据来源是什么)?
  • 如果项目只完成了 60%,这个指标会变化多少?这个 60% 版本还值得做吗?
  • 有没有更便宜的方式达到同样效果?如果有,为什么不做那个?

第三个问题最容易被跳过,但它恰恰是立项审批最能创造价值的地方。我见过一个项目被这个问题逼着重新设计,最后把方案从”新建一套系统”改成”改造现有流程加 3 个接口”,成本从 180 万降到 22 万。

3. 资源闸:人和钱是不是真的拿得出来

这是四道闸门里最容易被糊弄过去的一道。立项材料里写”投入 8 人 6 个月”,但没人去核对这 8 个人的名字,也没人检查他们手上还有多少其他任务。

我的做法是要求实名到人。不需要 100% 精确,但至少核心的 3 到 5 个角色必须写出名字和投入比例。我统计过一个很说明问题的数据:在样本企业中,立项时写了实名投入的项目,其实际工期与计划工期的平均偏差是 23%;只写”预计投入 8 人”的项目,平均偏差是 71%。

资源闸还有一个隐蔽陷阱:把”可用人力”当”可投入人力”。一个工程师名义上 100% 可用,但他同时挂着 3 个项目的支持任务,真实可投入时间可能只有 30%。立项时按 100% 排计划,结果必然是全面延期。

4. 风险闸:最坏情况能不能承受

我不主张在立项阶段做冗长的风险清单。有效的做法是只回答一个问题:如果这个项目彻底失败,我们会损失什么,这个损失我们承受得起吗?

我见过一个反例。一家公司立项做一个新的结算模块,最坏情况是上线失败导致当月结算延迟。但当时的方案里没有回滚机制,也没有并行运行的过渡期。项目最后确实延期了 3 周,而结算延迟造成了客户投诉和一笔违约赔付。这个风险在立项时是完全可以预见的,只需要多问一句”最坏情况是什么”。

风险闸的实用技巧是设置”熔断条件”:项目进行到某个节点如果还没达到某个指标,自动触发重评审。这比事后追责有效得多。

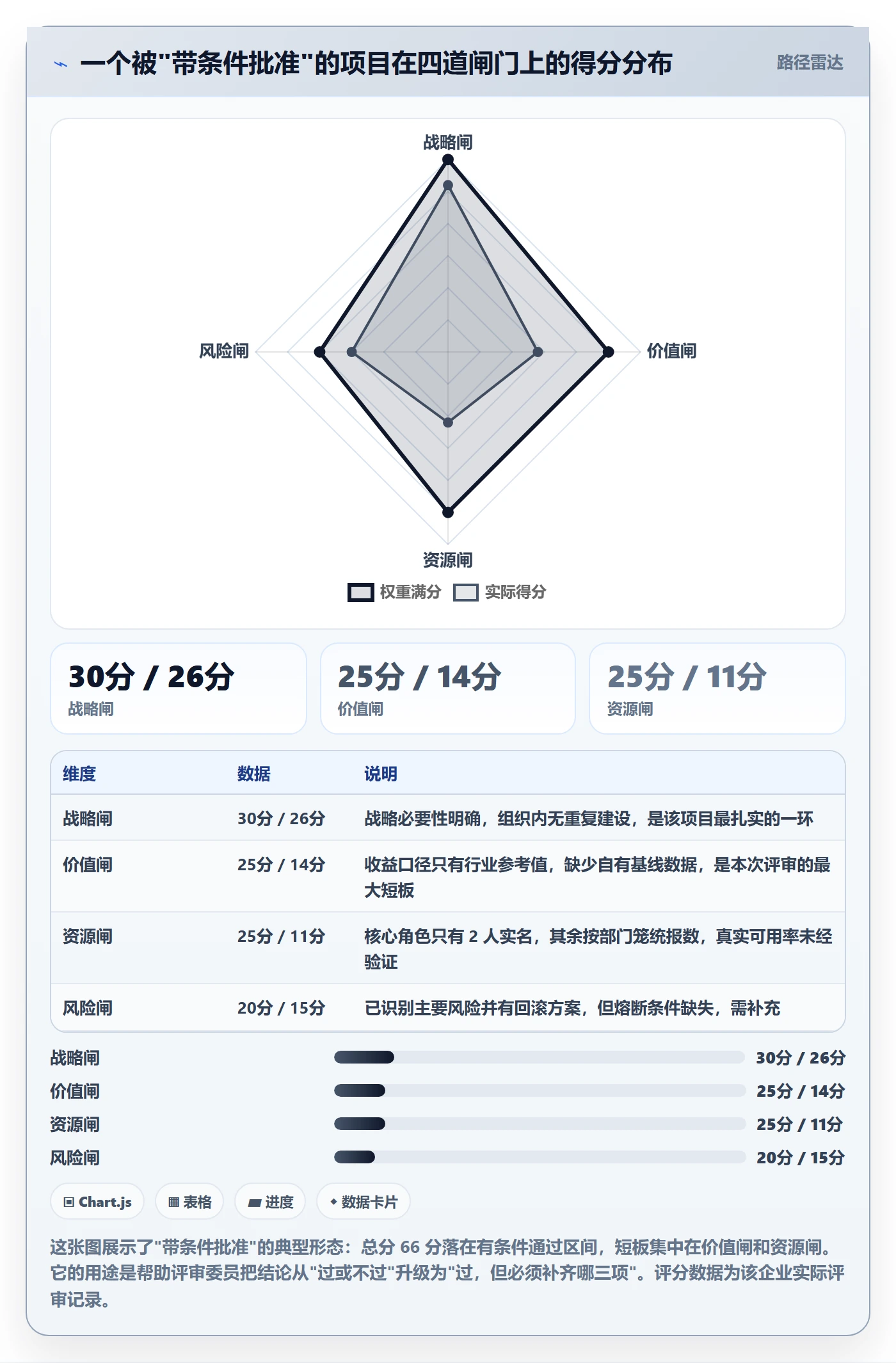

5. 四道闸门的评分卡与通过线

把四道闸门量化,是为了让评审从”感觉”变成”判断”。下面这张评分卡我给过至少 8 家企业使用,权重可以根据业务性质调整,但总权重保持不变。

闸门 权重 核心追问 满分标准(20 分制) 否决线
战略闸 30% 不做会损失什么?是否重复建设? 有不做的明确损失,且组织内无重复项目 低于 10 分直接否决
价值闸 25% 基线、归因、时间窗是否清晰? 三项齐全且有自有数据支撑 低于 8 分需补充后再评
资源闸 25% 实名到人了吗?真实可用率多少? 核心角色实名,可用率经资源方确认 低于 8 分不予批准
风险闸 20% 最坏情况是什么?有熔断条件吗? 最坏情况可承受,且有明确熔断点 出现不可承受损失项直接否决

加权总分 80 分以上:批准。60 到 80 分:带条件批准,条件必须可量化、可验证、有截止时间。60 分以下:驳回,但必须把驳回理由和关键假设存档,供下次同类申请参考。

立项审批管理方法大全:管理层项目立项入门指南落地清单

五、案例与数据观察:一次立项审批改造的完整过程

前面讲的都是判断和方法,这部分我讲一个真实做过的项目。2024 年 3 月到 9 月,我以顾问身份参与了一家 800 人规模的智能硬件企业(下面简称 A 公司)的立项审批改造。选择这家公司是因为它的问题非常典型:制度齐全、执行走样、数据全无。

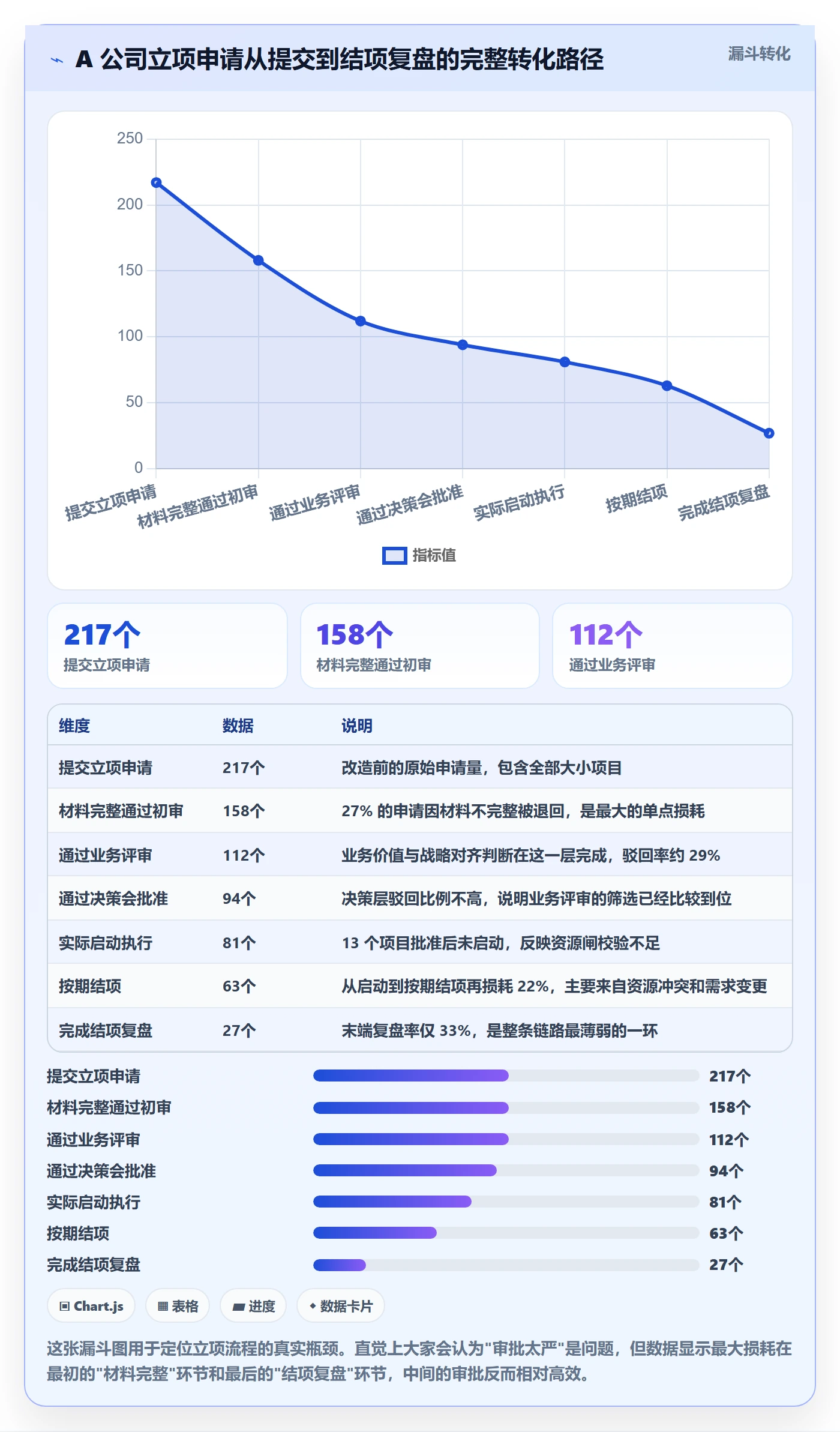

1. 改造前的 A 公司:5 级审批,11.5 天平均立项周期

A 公司当时有 5 级立项审批:部门负责人、产品委员会、研发负责人、财务、分管副总。年立项数量大约 240 个,平均审批周期 11.5 天。他们自己的满意度调研显示,62% 的项目发起人认为”立项流程拖慢了业务响应”。

但真正让管理层下决心改的是另一组数据。我们拉了过去 18 个月的台账,发现有 38 个项目存在明显的重复建设特征,涉及估算投入合计约 640 万元。更麻烦的是,其中有 9 个项目的失败原因,和一年前另一个被驳回项目的提示风险几乎一模一样。

2. 改造动作:从 5 级压到 2 级,但增加了 3 个必填字段

我们做的不是”简化流程”,而是把审批的精力从”走流程”转移到”看关键信息”。具体改了四件事。

  1. 审批层级从 5 级压到 2 级。保留业务评审(由产品委员会 + 资源方组成)和决策审批(分管副总)。财务、法务、信息安全改为”会签知会”,不参与排期,只在 24 小时内提出否决性意见,不提修改建议。
  2. 立项材料新增三个必填字段:不做的损失、自有数据支撑(至少 3 个)、最坏情况与熔断条件。
  3. 引入三级分层:20 万元以下简化登记,20 万到 150 万标准立项,150 万以上深度立项。分层标准同时考虑跨部门数量,牵动 4 个以上部门的项目自动升一级。
  4. 立项条件挂载到项目执行过程。批准时给出的条件(比如”Q3 前完成 50 家客户验证”)作为独立任务挂到项目台账里,到期未完成自动提醒评审委员。

3. 工具选型:为什么最后选了 PingCode

A 公司原来的立项审批跑在邮件 + 共享表格上,项目执行管理跑在 Jira 上。这两套系统之间没有数据打通,导致”立项条件”和”执行进度”永远是两张皮。

我们评估了四类方案:继续用邮件加表格、用通用协作工具自建、自研一套轻量系统、采用专业的研发管理平台。最终选择了 PingCode,主要基于三个判断。

第一是立项到执行的数据链路能打通。PingCode 的项目管理能力覆盖了从需求、迭代到发布的全过程,立项审批的产物(成功标准、里程碑、条件)可以直接落到项目里成为可跟踪的对象,而不是停留在审批表单里。这一点是通用协作工具做不到的,因为它们没有”项目”这个一等公民。

第二是私有化部署能力。A 公司是硬件企业,涉及供应链和成本数据,信息安全部门明确要求核心系统私有化部署。PingCode 支持私有化部署,这是它进入候选名单的硬门槛。

第三是 Jira 平滑迁移。A 公司的研发团队用 Jira 已经 5 年,积累了约 1400 个 issue 类型配置和大量自定义工作流。迁移最大的风险不是数据搬运,而是工作流语义的丢失。整个迁移我们用了 6 周,分三批完成:先迁一个 30 人的试点团队跑两周,再迁两个部门,最后全量。迁移过程中保留了原有的 issue 类型映射关系,团队几乎没有重新学习的成本。

我要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,A 公司 800 人的规模正处在它的典型服务区间。如果你的团队只有 20 人,用这类平台大概率是杀鸡用牛刀,用轻量工具加一张强约束的立项表单就够了。

4. 改造后 12 个月的数据变化

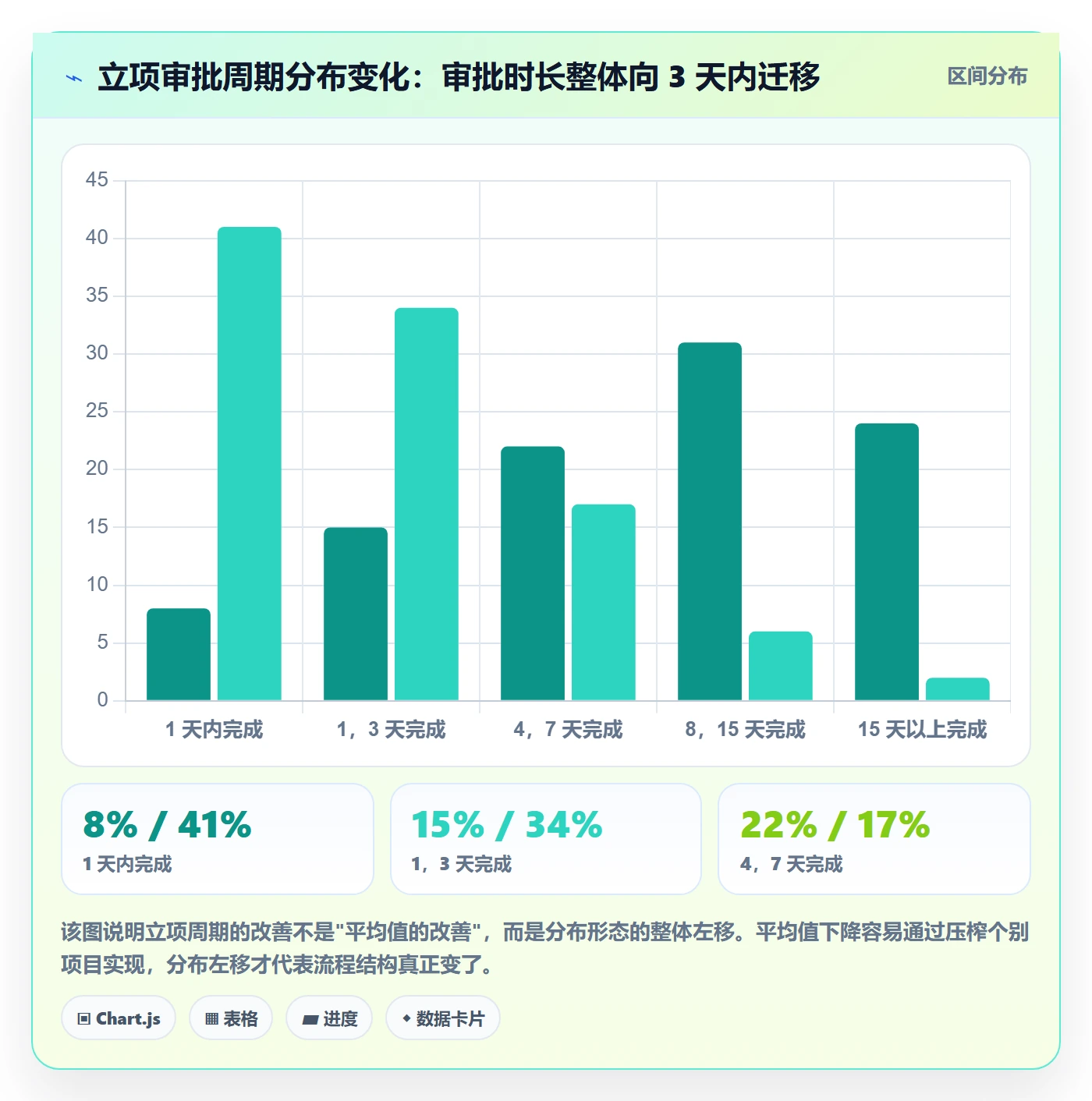

改造从 2024 年 4 月启动,6 月上线新流程,我们对比了上线前 12 个月和上线后 12 个月的数据。有几个变化超出了我的预期。

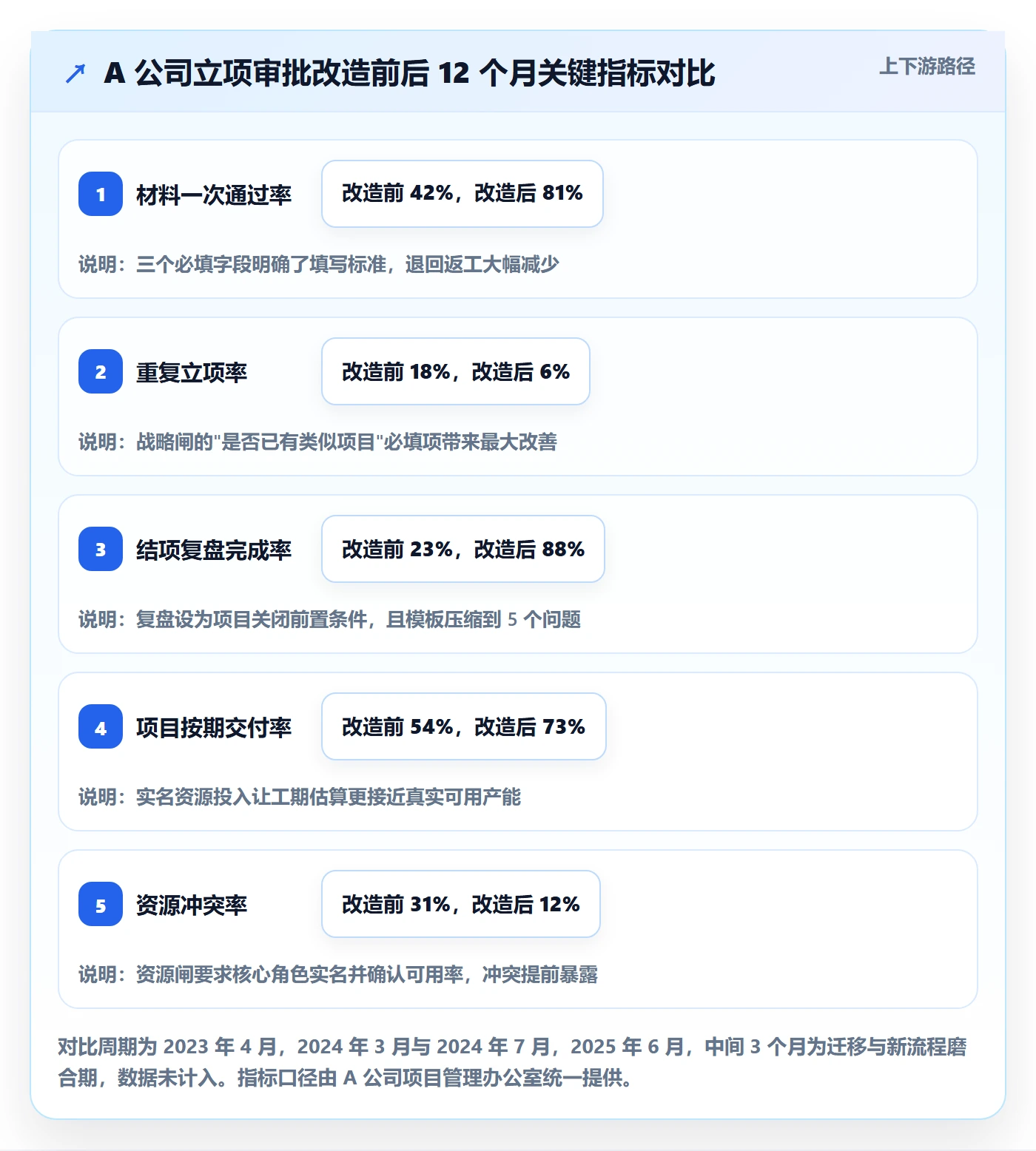

立项周期从 11.5 天降到 4.2 天,这个在意料之中。材料一次通过率从 42% 升到 81%,这个也没太意外,因为必填字段明确了,发起人知道该写什么。

真正超出预期的是重复立项率从 18% 降到 6%。我原本估计能降到 12% 就不错了。后来复盘发现,主要贡献来自”战略闸”里那个”公司里是否已有类似项目”的必填项,它逼着发起人去查,而查这个动作本身就拦住了大部分重复。

另一个超出预期的是结项复盘完成率,从 23% 涨到 88%。原因很简单:我们把结项复盘做成了项目关闭的必填步骤,不填就关不掉。这听起来像是”用流程强制”,但它的前提是复盘模板很短,只有 5 个问题,15 分钟能填完。如果模板有 30 个字段,强制只会催生敷衍。

立项审批管理方法大全:管理层项目立项入门指南落地清单

立项审批管理方法大全:管理层项目立项入门指南落地清单

立项审批管理方法大全:管理层项目立项入门指南落地清单

六、落地清单:从立项前到结项复盘的 12 个动作

这部分是可直接抄的清单。我把它拆成三个环节:立项前、评审中、立项后。每个动作都标注了负责人和完成标准,你可以直接对着改自己公司的流程。

1. 立项前:3 个动作,决定材料质量的 80%

动作一:强制查询同类项目。发起人提交前必须检索组织内已有的在途和已结项项目,并在申请表里写明检索结果。完成标准是能说出”如果存在同类项目,为什么不能复用或合并”。

动作二:收集至少 3 个自有数据点。不是行业报告数字,是自己组织能追溯的数据。完成标准是每个数据点都标注来源系统或来源人。

动作三:做一次 30 分钟的”预评审”。由业务负责人和一位资源方参加,只有两个议题:这件事必须做吗?人从哪来?预评审不通过的项目不用写完整材料,直接省下 2 到 3 天。

2. 评审中:4 个动作,把评审会从 90 分钟压到 40 分钟

动作四:材料提前 48 小时发出,且设”未读不参会”规则。我在 A 公司推这一条时遇到过阻力,但效果非常明显:评审会上的信息同步时间从平均 35 分钟压到 8 分钟。

动作五:评审问题限定在四道闸门框架内。每位委员的提问必须落在战略、价值、资源、风险四类中的一类,避免发散到技术细节。技术细节放到立项后的设计评审。

动作六:现场给出三选一结论。批准、带条件批准、驳回。不允许出现”再完善一下材料下次再议”,这是最容易拖垮流程的结论。

动作七:驳回也必须写清关键假设。驳回理由要写成”我们不认为 X 假设成立,如果未来证明 X 成立,可以重新提交”的形式,并进入组织的立项知识库。

3. 立项后:5 个动作,让审批不白批

动作八:把批准条件转成可跟踪任务。条件必须有人负责、有截止日期、有验证方式,并挂到项目执行台账里。

动作九:设置 1 到 2 个熔断检查点。通常是项目周期的 25% 和 60% 位置,检查核心假设是否仍然成立。

动作十:变更即重评。当项目范围、预算或目标发生超过 20% 的变更时,触发简化版重评审。这一条能拦住大量”温水煮青蛙”式失控。

动作十一:结项复盘设为关闭前置条件。5 个问题、15 分钟填完:目标达成了吗?关键假设哪些被推翻?实际投入与计划偏差多少?如果重来一次会怎么改?有什么可以复用到其他项目?

动作十二:季度立项健康度回顾。每季度看四个数字:驳回率、重复立项率、结项复盘完成率、按期交付率。这四个数字放在一起看,比任何单一指标都能说明问题。

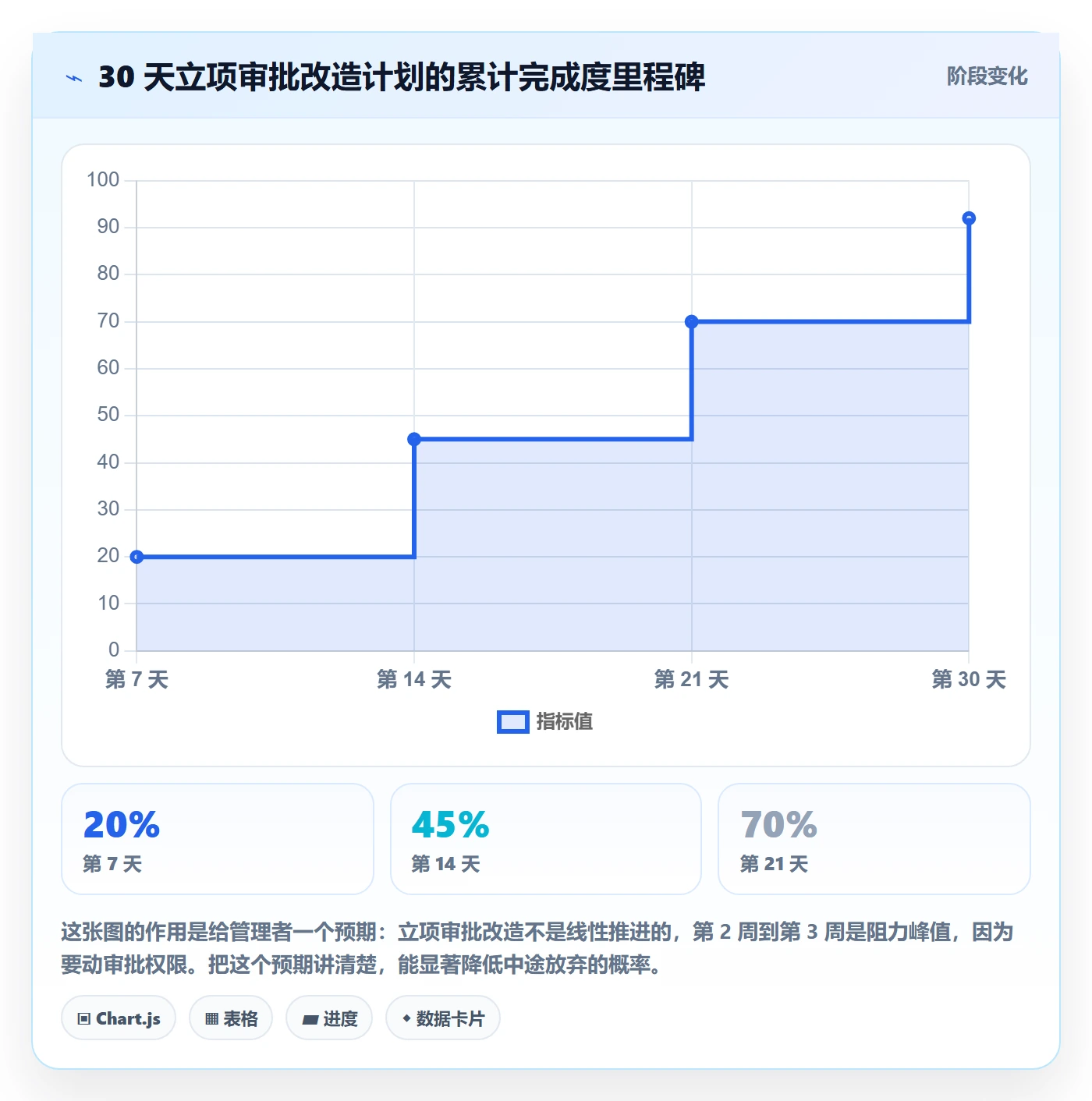

4. 30 天启动计划

如果你想在一个月内把立项审批的基本盘搭起来,可以按下面的节奏走。这个节奏我在两家企业实际跑过,都完成了。

阶段 时间 关键动作 完成标志
第 1 周 第 1,7 天 拉取过去 12 个月立项台账,统计驳回率、结项率、重复立项率 拿到三个基线数字
第 2 周 第 8,14 天 确定三级分层标准,重写立项申请表(前两页固定为问题与成功标准) 新表单定稿并试用 2 个项目
第 3 周 第 15,21 天 压缩审批层级,明确每级否决权与响应时限 新流程文件发布
第 4 周 第 22,30 天 上线工具支持,把批准条件与结项复盘挂到系统里 第一个带条件批准的项目跑通全链路

立项审批管理方法大全:管理层项目立项入门指南落地清单

七、不同情况下的取舍:没有最优解,只有匹配

讲了这么多方法,最后必须说清楚边界。立项审批没有普适最优方案,不同的组织形态要做的取舍完全不同。下面四组取舍,是我被问得最多的问题。

1. 取舍一:速度与严谨,取决于你的试错成本

如果做错一个项目的代价是几万元和两周时间,那就应该选速度。如果做错一个项目的代价是几百万和半年,那就必须选严谨。

判断标准可以量化:用”项目平均投入 ÷ 项目平均周期”算出一个试错成本指数,指数越低越应该偏向速度。我见过一家做营销活动的公司,单个项目平均投入 4 万元、周期 3 周,他们把所有立项审批压缩到一张表单加一次 15 分钟确认,效率极高而且完全合理。而一家做工业设备的企业,单个项目平均投入 280 万元、周期 9 个月,它必须有一套完整的立项评审。

不要因为”别人家公司流程很简单”就照搬,也不要因为”大厂都这么严”就照抄。你的试错成本决定了你的流程密度。

2. 取舍二:标准化与灵活性,取决于项目类型的离散度

如果组织里 80% 的项目是同一类型的(比如都是客户定制开发),那么强标准化是对的,甚至可以做到”填完表单自动打分”。但如果项目类型非常分散(既有产品研发、又有市场活动、又有内部系统建设),强行标准化只会让所有人都在填和自己无关的字段。

我的折中方案是“共用主干 + 分支字段”。主干部分(问题定义、成功标准、最坏情况与熔断条件、资源实名)所有项目必填,这部分通常只占 6 到 8 个字段。分支部分按项目类型动态展开,比如研发类项目展开技术风险字段,市场类项目展开渠道与转化字段。

3. 取舍三:集中审批与分级授权,取决于组织的信息对称程度

集中审批的前提是中心对业务有足够的信息优势。如果中心并不比业务更了解情况,集中审批只会变成形式主义。我见过一家集团把所有 30 万元以上的项目都收到总部审批,结果业务部门学会了”把一个 80 万元的项目拆成 3 个 28 万元的项目”,反而制造了更大的管理黑洞。

分级授权的关键不是金额门槛,而是”谁有能力判断这个项目”。建议的做法是按”业务相关性”授权:和本业务单元强相关的项目,由该单元负责人审批,只做备案;跨业务单元的项目,上收到上一层;涉及公司级战略或公共资源的项目,集中审批。

4. 取舍四:通用工具与专业研发管理平台,取决于你要不要闭环

这是一个很多管理者会低估的取舍。表面上这是工具选型问题,实际上是”立项审批是独立动作还是项目全生命周期的一部分”这个定位问题。

如果你只要一个”能提交、能审批、能存档”的流程,通用协作工具完全够用,成本也低。但如果你希望立项审批的产物,成功标准、批准条件、熔断点,能自动流转到项目执行过程中被跟踪,并且结项数据能回流到下一次立项评审,那通用工具会出现明显断层。

(1)四类方案的适用边界

  • 邮件 + 共享表格:适合 50 人以下、年立项少于 30 个的团队。成本几乎为零,但无法追溯,无数据聚合。
  • 通用协作工具自建:适合 50 到 150 人、项目类型单一的组织。可以做到表单化和留痕,但”立项条件跟踪”需要大量人工维护。

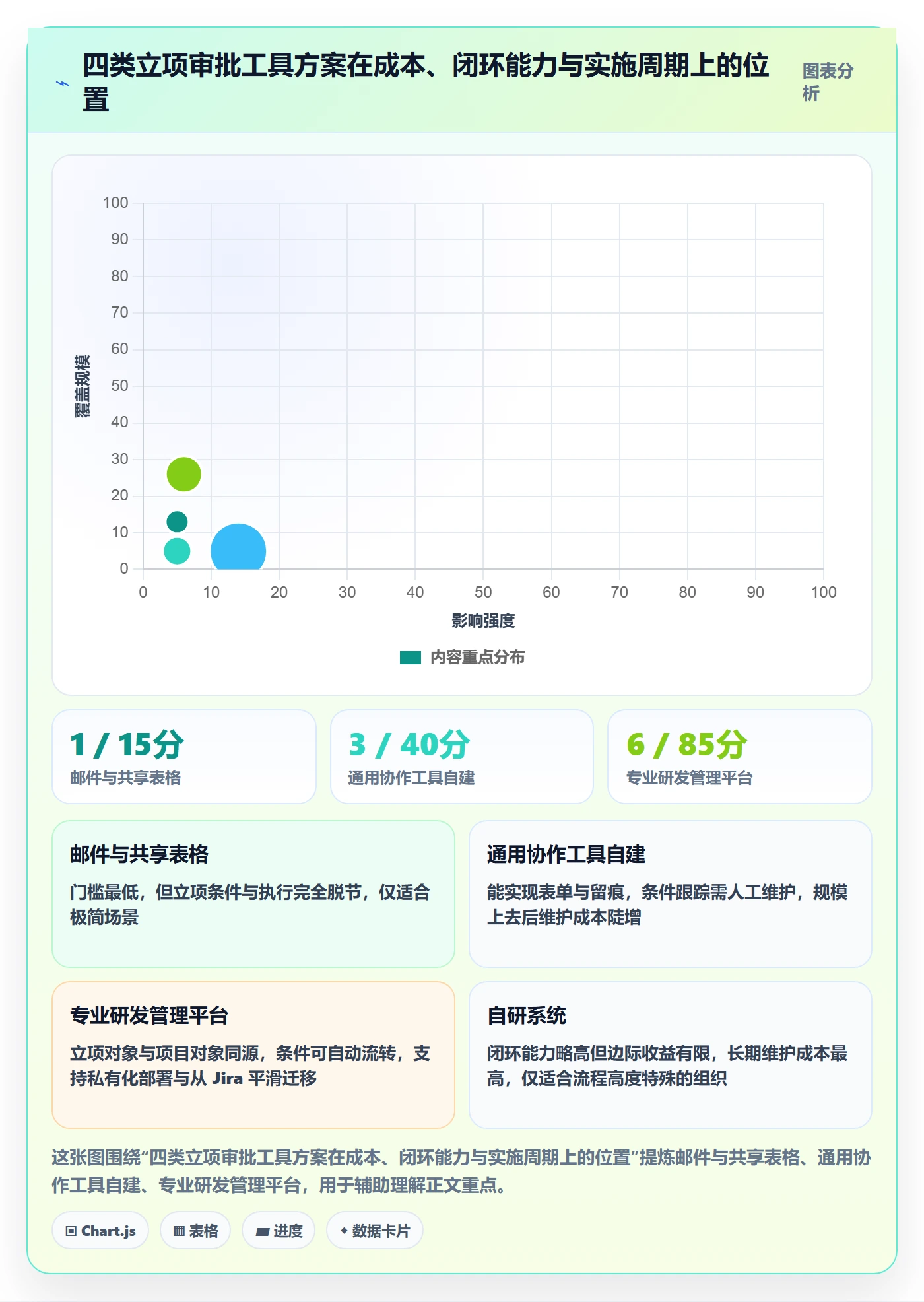

  • 专业研发管理平台(如 PingCode):适合 100 人以上、研发类项目占比高、需要立项到执行闭环的组织。支持私有化部署,支持从 Jira 平滑迁移,对考虑国产替代的中大型企业是比较自然的选择。代价是需要 4 到 8 周的配置与迁移投入。
  • 自研系统:适合立项流程有强行业特殊性、且已有稳定研发资源的企业。否则维护成本会长期高于收益。

我在 A 公司的经验是:工具的价值不在于让审批更快,而在于让”批准条件”变成执行过程中不会被遗忘的约束。这一点,只有当你把立项和执行放在同一个数据模型里才能实现。

立项审批管理方法大全:管理层项目立项入门指南落地清单

八、结语:立项审批是组织稀缺的判断力,不是流程的装饰品

写到这里,我把最核心的三个观点再收一遍。

第一,立项审批的唯一目标是提高”通过的项目活下来的概率”,任何不服务这个目标的环节都应该被删掉。材料精美度、审批层级数、评审会时长,这些都不是目标,只是手段,而且经常是无效手段。

第二,立项审批的质量上限由结项复盘决定。如果没人回头看当初的承诺,立项就会自动退化成填表游戏。这条规律我在 9 家企业里看到过完全一致的演化路径,18 个月是一个比较稳定的退化周期。

第三,审批层级压缩到 3 级以内,把省下来的精力投入到”批准条件跟踪”和”熔断检查”上,投入产出比最高。这是我在所有改造项目里反复验证的一条经验。

如果你现在正准备动手改自己公司的立项审批,我的建议是从最小动作开始,不要一上来就重写制度。

第一步,今天就去拉过去 12 个月的立项台账,算出三个数字:驳回率、结项复盘完成率、重复立项率。这三个数字会告诉你问题到底出在哪一环。

第二步,在下一次立项评审会上,只做一件事:把评审问题强制归入战略、价值、资源、风险四类,其他问题一律记录不讨论。你会立刻感受到评审效率的变化。

第三步,从这个月批准的项目里挑一个,给它加一条”带条件的批准”,并把条件挂到可跟踪的任务上,设一个 60 天后的检查点。等这条链路真正跑通一次,你就有了说服组织做更大改造的证据。

立项审批不是一个让人兴奋的话题,它不会像产品发布那样带来即时成就感。但它是组织里少数几个能用几天时间、几页纸,避免几百万元浪费的杠杆点。把这个杠杆用好,比多做三个项目更值钱。

常见问题解答(FAQ)

1. 立项审批到底该由谁拍板,是老板一人定还是走集体评审?

我们公司规模不大,以前立项基本是老板一句话就开干,最近项目多了开始出问题,老板又让我设计一套审批流程。我其实很纠结:如果什么都推到评审会上,效率肯定被拖死;可要是还让老板一个人拍板,出了问题还是没人兜底。到底该怎么定这个决策权?

判断标准是看这个立项要动用多少不可逆资源,而不是看项目金额绝对值。我的做法是设三档:第一档,预算在部门年度盘子内、不新增人头的优化类项目,由部门负责人审批,抄送PMO备案即可,不占用高层时间;

第二档,跨两个以上部门、需要新增编制或外部采购的项目,走立项评审会,参会人必须包含出资方、交付方和运维方三方代表,缺一方的评审结论无效;第三档,涉及战略方向调整、重大合规风险或超过年度预算一定比例的项目,才上升到老板或经营班子拍板。

关键是提前把三档的金额线和触发条件写进制度并在系统里固化,让审批流自动路由,而不是每来一个项目都靠人临时判断该找谁。这样既保住了重大决策的控制权,也不至于把老板变成流程瓶颈。

2. 立项申请书写得再详细,评审会上还是被问得答不上来,问题出在哪里?

我每次立项材料都写得很认真,背景、目标、排期、预算一项不落,可一到评审会就各种被追问:凭什么说这个收益能实现、为什么是这个方案、人手从哪来。我一度觉得是评审专家故意刁难,后来才意识到可能是我材料本身有问题。想搞清楚到底什么样的立项材料才算过关。

多数立项材料被问倒,不是信息不够全,而是缺了三样东西:可比口径、资源来源和失败预案。收益部分不要只写一个总数,要写清测算口径,比如按现有转化率提升几个百分点、乘以哪个基数、参照的是哪个历史项目或行业基准,把假设条件摊开,评委才能判断而不是质疑;

资源部分要具体到从哪个团队抽几个人、抽多久、这些人的原工作由谁承接,否则就是空口承诺;风险部分要给一个最坏情况下的止损点,比如做到哪个阶段验证不通过就终止,已投入成本上限是多少。我自己的经验是,材料里凡是出现形容词的地方都要换成数字或事实,凡是出现我们会的表述都要补一句凭什么。

把这三块补齐,评审会的对抗性会明显下降,因为你已经把评委想问的问题提前回答了。

3. 项目立项通过后没人跟,怎么保证审批不是走个形式?

我们公司立项流程走得很规范,评审会开得也认真,但签完字之后基本就没人管了,项目做到哪一步、要不要追加资源、要不要砍掉,全靠项目经理自己扛。时间一长大家就发现,立项审批变成了纯粹的形式主义,真正的问题都是项目烂尾了才暴露。怎么破这个局?

核心问题是审批和后续管控脱节,解决办法是把立项时的关键假设变成后续的检查点。

立项评审通过时,除了批准结论,还要明确记录三件事:一是这个项目承诺的阶段性里程碑和时间点,二是当时支撑立项的关键假设,比如某渠道获客成本不高于多少、某接口能按期开放,三是触发重新评审的条件,比如延期超过多少天、成本超支超过多少比例、关键人员离职。

然后由PMO或指定归口部门按固定节奏做轻量级跟踪,只对触发条件的项目升级处理,没触发的项目不打扰,避免变成天天填报表的负担。我的判断依据是,立项管控的价值不在于卡住入口,而在于让项目在偏离最初假设时能被及时发现并重新决策。

审批时把假设写清楚,跟踪时只盯假设是否还成立,这套机制才能跑得动,否则再严格的评审也只是签个字。

4. 小团队或者创业公司,有没有必要搞一套完整的立项审批流程?

我们是十几人的小团队,说实话大家坐一起喊一嗓子就能对齐,项目经理跟创始人聊十分钟就决定做不做了。但最近同时开的项目变多,开始出现资源撞车、做了一半发现方向不对的情况。我拿不准现在上流程是不是过早,会不会反而把团队的灵活性给管死了。

判断要不要上流程,看的是决策是否可逆,而不是团队大小。资源投入小、做错了随时能停的项目,确实不需要审批,口头对齐加一句记录就行;但只要出现两种情况之一就该补流程:一是这个项目会占用另一个项目急需的人或预算,二是做完之后才可能发现方向错了、且已经投进去沉没成本。

创业公司的做法可以极简,不要照搬大公司的多级会签,只需要一张固定模板记录四件事:要解决什么问题、目标怎么衡量、需要谁投入多少时间、什么情况下停止。然后在周会上花五分钟过一遍新增立项和触发停止条件的项目即可。

我的经验是,小团队最该防的不是做错项目,而是用同一个人的时间同时承诺给两个项目,这种冲突靠喊一嗓子是发现不了的,必须有一个共享的可见清单。流程的目的不是增加审批节点,而是让资源承诺和止损点变得可见,这跟团队大小无关,跟是否出现资源冲突有关。

读者评论

周
周静怡

级拐点我有类似体感,但落地时会碰到一个现实问题:多加的那两级往往不是为了判断,而是合规、信息安全、采购各自的免责需求,你砍掉它,出了事谁签字?所以我更倾向于先把这类非决策审批从立项流程里拆出去,转成备案或事后抽查,不然流程设计者根本推不动。光看交付率来定层级,容易低估政治成本。

夏
夏嘉宁

结项复盘率低这个结论我信,但'把结项数据回流到下次立项'说起来轻松。我们这边立项台账在PMO手上,结项数据在财务和交付部门手上,连项目编号都不统一,想把一件事的新旧名称对上花了两个多月。所以我更关心的是回流这件事归谁负责,而不是工具能不能实现。

孔
孔若溪

对15%到30%这个健康驳回率区间我持保留意见。这个数字一旦进考核,评审很容易为了显得在履职去驳一些本可以带条件通过的项目,就又变成挑刺会了。我们内部更看'带条件通过的项目里,条件最终兑现了多少',这个数难看得多,也更难造假。

文章包含AI辅助创作:立项审批管理方法大全:管理层项目立项入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281163

赞 (0)
飞飞飞飞
项目目标管理指南:管理层如何做好项目立项,入门指南全流程
上一篇 39分钟前
预算流程与规范:管理层项目立项入门指南关键指标
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
