项目目标流程与规范:实施团队项目立项落地方案关键指标

2023 年第四季度,我复盘了交付中心 47 个在建项目,发现一条很反直觉的规律:最终毛利率跌破 12% 的 9 个项目,立项评审意见栏里写的全是”无重大风险”;而当初被标记为”高风险”的 6 个项目,反而有 5 个按期验收、毛利达标。这说明问题不在于风险有没有被发现,而在于立项阶段有没有一套流程和指标,能强制把约束条件摆到台面上。

这篇文章讲的不是项目管理的通用理论,而是实施团队在立项这个具体动作上,到底该立什么目标、走什么流程、守什么规范、盯哪些指标。我会用我们交付中心 2022,2024 年 156 个项目的内部复盘数据,加上两次流程改造的踩坑记录,把这件事拆开讲清楚。

一、核心结论:立项不是写文档,是给不确定性定价

先给结论。如果你只有五分钟,看完这四条就够了,后面的章节都是这四条的展开和证据。

1. 立项的本质是把销售承诺翻译成可核算的交付契约

大多数实施团队的立项动作,实际上是在给售前方案套一个模板封面。合同签了,方案有了,立项书就是把这些内容重新排版一遍,加一个里程碑表和预算表,然后走个签字流程。这种立项对后续交付几乎没有任何约束力,因为它没有回答一个核心问题:这份合同里哪些承诺是确定的,哪些是赌的,赌注有多大。

我把立项定义为一次定价行为。销售的报价是把不确定性打包卖出去,立项要把这个包拆开,逐项标记确定性等级,然后给出对应的资源、时间和风险敞口。立项书不是交付的说明书,是交付的对赌协议。

2. 关键指标必须分四层,而不是堆在一张表上

我见过太多团队把立项指标做成一张三十多行的 Excel,最后没人填、没人看。问题不在执行力,在于指标没有分层,导致不同用途的指标混在一起互相稀释。

  • 门禁层:决定这个项目做还是不做,只有 5,8 个,必须是一票否决制。
  • 基线层:立项时冻结的参照值,包括范围基线、进度基线、成本基线、人力基线,后续所有偏差都相对它计算。
  • 过程预警层:交付进行中用来提前报警的领先指标,比如需求冻结率、关键人到位率、客户侧决策响应时长。
  • 结果层:项目结束后用于复盘和考核的滞后指标,比如毛利率、验收一次通过率、客户续约意愿。

四层指标的数据来源、更新频率、责任人完全不同。混在一张表里,必然导致要么填不动,要么填了没用。

3. 门禁(Gate)比指标本身更重要

指标只提供信息,门禁才产生约束。我在 2022 年做过一次对照:A 组 23 个项目有完整的立项指标表但没有强制门禁,B 组 19 个项目指标表更简单,但设置了”三道门禁不通过就不能进场”的硬规则。半年后 B 组的工期偏差率比 A 组低 41%。

原因很朴素:没有门禁的指标会退化成汇报素材,有门禁的指标才会变成谈判工具。当销售知道某个条件不满足项目就立不了项,他才会在合同阶段真的去推动客户确认。

4. 规范的终点是减少自由判断,不是增加审批动作

很多团队把”规范”理解成”多几层签字”。我判断一条规范是否有效,只看一个标准:它有没有让某个具体角色在某个具体场景下,少做一次凭感觉的判断。

比如”合同金额超过 200 万的半定制项目,必须由交付经理而非项目经理担任立项负责人”,这条规范减少的是”谁来扛这个项目”的自由判断,它是有价值的。”立项书需经三级审批”,这条只是增加了动作,没有减少判断,它就是负担。

项目目标流程与规范:实施团队项目立项落地方案关键指标

二、背景与真实场景:实施型项目的立项难在哪

要理解为什么立项这么容易失败,得先承认实施型项目和标准产品研发项目有本质区别。直接把研发那套立项模板搬过来用,必然水土不服。

1. 实施型项目的三个天然特征

(1)需求在交付过程中才真正浮现

标准产品研发可以在立项时把需求池锁死,因为需求来自内部。实施项目不一样,客户在售前阶段表达的往往是”我大概想要什么”,真正详细的业务规则要等到数据迁移、接口联调、用户培训时才暴露。这不是客户不配合,是业务复杂度决定了它无法被提前完全描述。

所以实施项目的立项目标不能是”确定需求范围”,而应该是”确定需求边界的处理机制”,哪些在合同内,哪些走变更,变更的定价规则是什么。

(2)人力是唯一有弹性的资源

硬件采购有交期,许可证有授权周期,唯独实施顾问的人天看起来是可以压缩的。结果是几乎所有进度压力最后都转化成人天压力,项目被”堆人”填平,然后毛利率在项目结束时才崩掉。

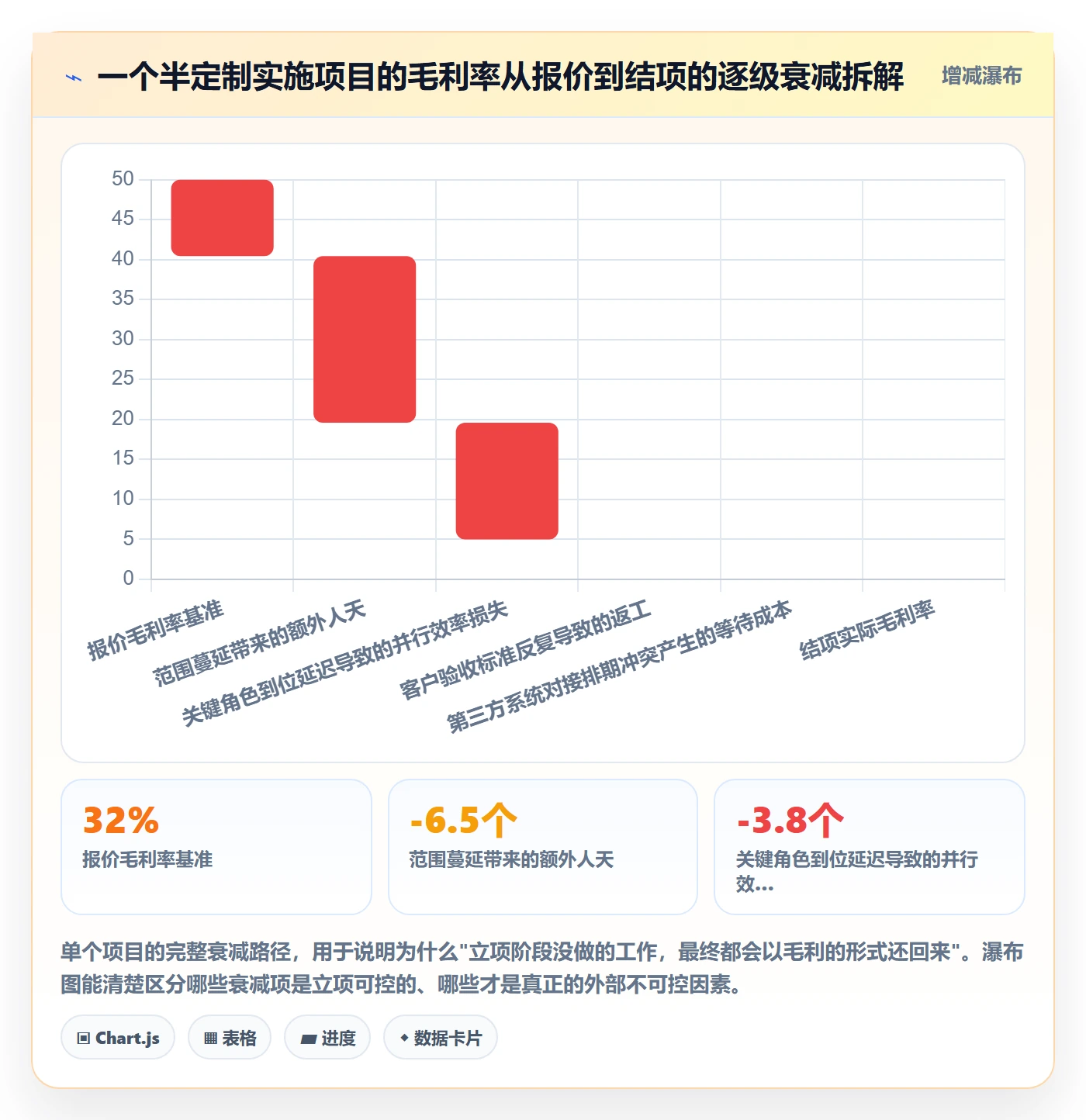

我统计过我们中心 2023 年的数据:立项时人天估算偏差超过 40% 的项目,实际毛利率平均只有 9.2%,而偏差在 15% 以内的项目平均毛利率是 27.6%。人天估算偏差几乎可以单独作为毛利率的预测因子。

(3)客户侧决策链长度远超预期

一个中大型客户的实施项目,涉及的角色通常包括业务部门负责人、IT 部门、采购、法务、最终用户代表,有时还有集团层面的信息化归口部门。任何一个环节的响应慢下来,交付就得停。

而立项阶段最常见的情况是:我们只认识了业务对口人和 IT 接口人两个角色,对决策链的真实长度和决策周期一无所知。等到需要签字确认时才发现,对方要走一次内部流程需要三周。

2. 立项阶段真正需要回答的五个问题

我把立项评审会的问题清单压缩成了五个。这五个问题答不上来,项目就不具备立项条件,无论销售怎么施压。

  1. 这个项目的可验收形态是什么?即客户用什么动作表示”我认可交付完成”。
  2. 哪些内容是确定要做的,哪些是可能要做的,哪些是明确不做的?三者要有书面边界。
  3. 项目组需要几个角色、什么级别、从什么时候到什么时候?这些人从哪里来,是否已经确认可用?
  4. 客户侧的决策链上有谁?谁签字、谁付款、谁会反对?
  5. 如果最坏的三个假设同时成立,这个项目亏多少?公司是否接受?

第五个问题是最容易被跳过的,也是最有价值的。它迫使团队把风险量化为金额,而不是停留在”有一定风险”这种无法决策的描述上。

项目目标流程与规范:实施团队项目立项落地方案关键指标

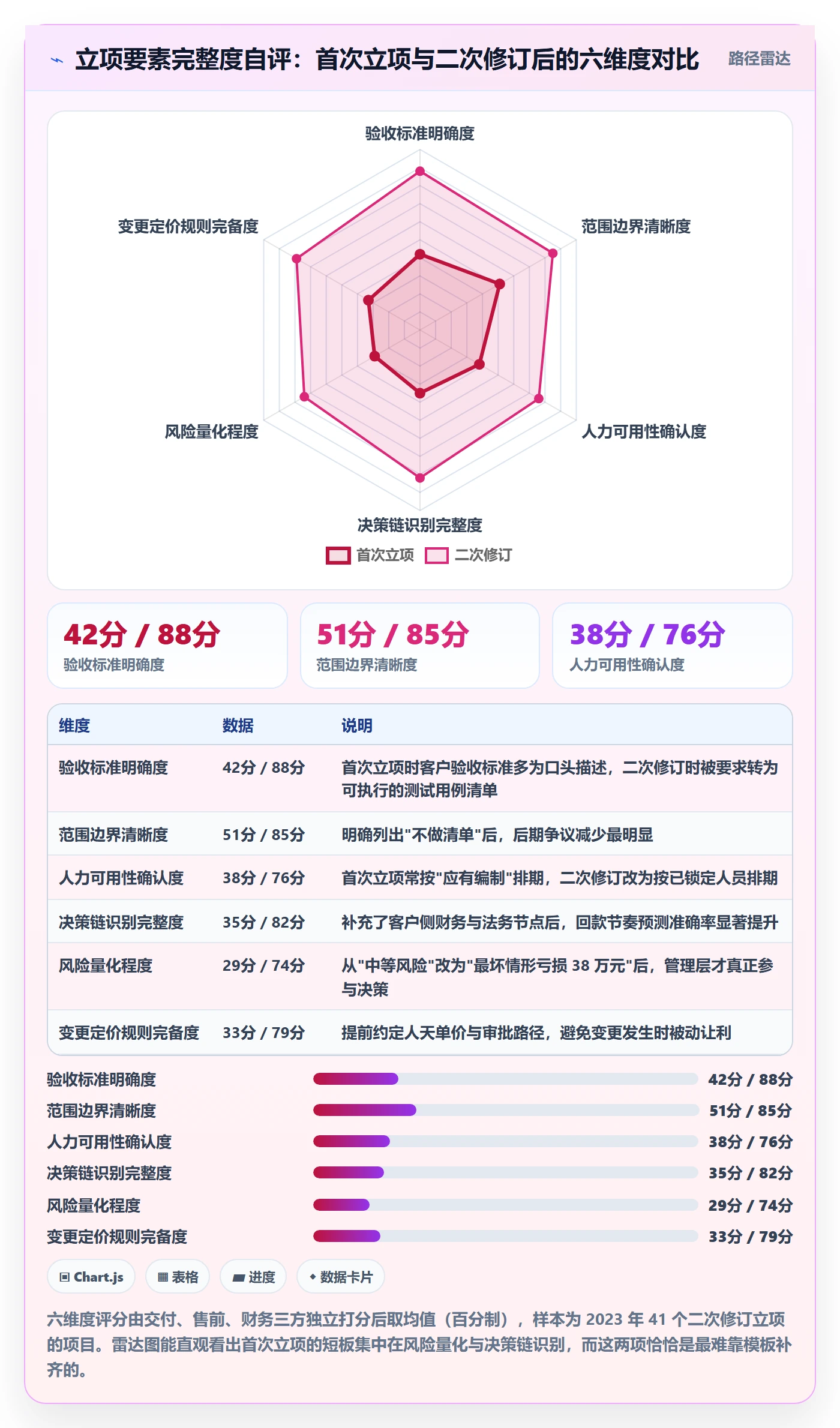

三、拆解常见误区:为什么很多立项做了等于没做

下面六个误区,是我在复盘会上反复见到的。它们的共同点是:看起来都在做正确的事,实际上把约束力给消解掉了。

1. 用合同金额和目标日期倒推项目目标

“这个项目合同额 380 万,客户要求 10 月 31 日上线,所以要在这个日期前完成交付。”这句话不是项目目标,它是约束条件的复述。目标应该是在什么条件下、达成什么可验证的结果。

倒推的后果是立项会变成排期会,所有人讨论的是”怎么在 10 月 31 号前做完”,而不是”10 月 31 号上线需要满足哪些前提,不满足怎么办”。前者是执行思维,后者才是立项思维。

2. 立项书是售前方案的改名版

我见过一个项目的立项书 68 页,其中 61 页和售前方案完全一致,包括那些”预计可实现””建议采用”的措辞。售前方案的写作目的是赢得信任,立项书的写作目的是暴露问题,两者的立场是相反的。

判断一份立项书是不是改名版,有个简单办法:看它有没有写出任何让销售不舒服的内容。如果通篇都是有利信息,它就不是立项书。

3. 只考结果指标,不设过程预警

结果指标是用来复盘的,不是用来管理的。毛利率要等项目结束才知道,那时候已经没有调整空间了。

真正有用的是领先指标。比如”需求冻结率”(已冻结需求数 / 总需求数)这个指标,如果项目进行到中途还低于 50%,基本可以预判后期会出现大量返工。我们在 2023 年下半年把这个指标纳入周报后,有 4 个项目在中期就触发了范围冻结专项,最终都避免了超支。

4. 规范越厚越安全

我们 2021 年做过一版立项规范,正文 42 页,附录 6 个模板。结果半年内实际执行率不到 30%,一线顾问宁愿在自己电脑上维护私人版本的项目台账。后来我们把规范压到 9 页、模板压到 2 个,执行率反而升到 85% 以上。

规范的敌人从来不是”不够全面”,是”没人愿意读第二遍”。

5. 没有 No-Go 权,门禁形同虚设

如果所有提交上来的项目最终都会通过立项,那评审就不是门禁,是仪式。我坚持在门禁设计里保留三档结论:Go、Conditional Go(附条件通过)、No-Go。No-Go 的比例不需要很高,但它必须真实存在过。

我们中心 2023 年全年 No-Go 了 7 个项目,占总立项申请量的 4.6%。这 7 个项目里有 3 个在调整合同条款后重新立项,4 个直接放弃。放弃的 4 个如果按原条件执行,按当时的人天单价测算会带来约 210 万元的亏损。

6. 变更不设基线,改到最后一算毛利为负

变更不可怕,没有基线的变更才可怕。基线一旦冻结,任何变更都是一个可量化事件:变更了什么、增加多少工作量、谁来承担成本、影响哪个里程碑。没有基线,变更就变成了”顺手做了”,直到项目结算时才发现做了几十个不在合同范围内的功能。

项目目标流程与规范:实施团队项目立项落地方案关键指标

四、专业判断逻辑:四层指标 + 三档门禁 + 一个基线

前面讲了问题,这一节讲我实际使用的判断框架。它不复杂,但每一层都有明确的判定规则。

1. 门禁层指标:5 项,一票否决

门禁层只保留 5 项,任何一项不满足即进入 Conditional Go 或 No-Go。

门禁指标 判定标准 数据来源 不满足的处理
验收标准书面化程度 客户方项目负责人书面确认可执行的验收清单 客户签署的验收标准附件 Conditional Go,30 日内补齐,否则暂停进场
范围三清单完备度 明确要做 / 可能要做 / 明确不做三份清单齐全 立项书范围章节 No-Go,退回售前重新界定
核心人力锁定率 关键角色(实施经理、核心顾问)已确认可投入且时间已排 资源排期系统 Conditional Go,需交付负责人签资源承诺书
客户决策链完整度 识别出签字人、付款人、潜在反对者三类角色并有接触记录 客户关系图谱 Conditional Go,由销售 15 日内补充
最坏情形亏损额 量化为具体金额并落在可接受阈值内 财务测算 超过阈值直接 No-Go,需事业部总经理特批

这张表的关键不是内容有多新颖,而是每一行都有明确的不通过处置动作。没有处置动作的门禁指标,只是一句建议。

2. 基线层:一次冻结,四次变更上限

基线层包含范围基线、进度基线、成本基线、人力基线。立项评审通过的那一刻,这四条基线同时冻结,写入项目管理系统的基线快照。

我给变更设了一个上限规则:单个项目在交付周期内的基线变更不超过 4 次。超过 4 次,项目自动升级为”范围失焦项目”,必须由交付负责人重新组织一次范围重界定,而不是继续打补丁。

这条规则的价值在于它把”变更”从一个无限容忍的日常动作,变成了一个有限资源。项目经理会开始权衡:这次小的变更值不值得占用一次变更额度。

3. 过程预警层:4 个领先指标,每周更新

  • 需求冻结率:低于 60% 触发预警。它预警的是后期返工风险。
  • 里程碑偏差趋势:连续两周偏差扩大触发预警,单次偏差不预警,趋势才预警。
  • 客户侧响应时长:关键确认事项的平均回执时间超过 5 个工作日触发预警,它预警的是决策链阻塞。
  • 实际人天消耗速率:与立项基准速率偏离超过 20% 触发预警,它预警的是估算失真。

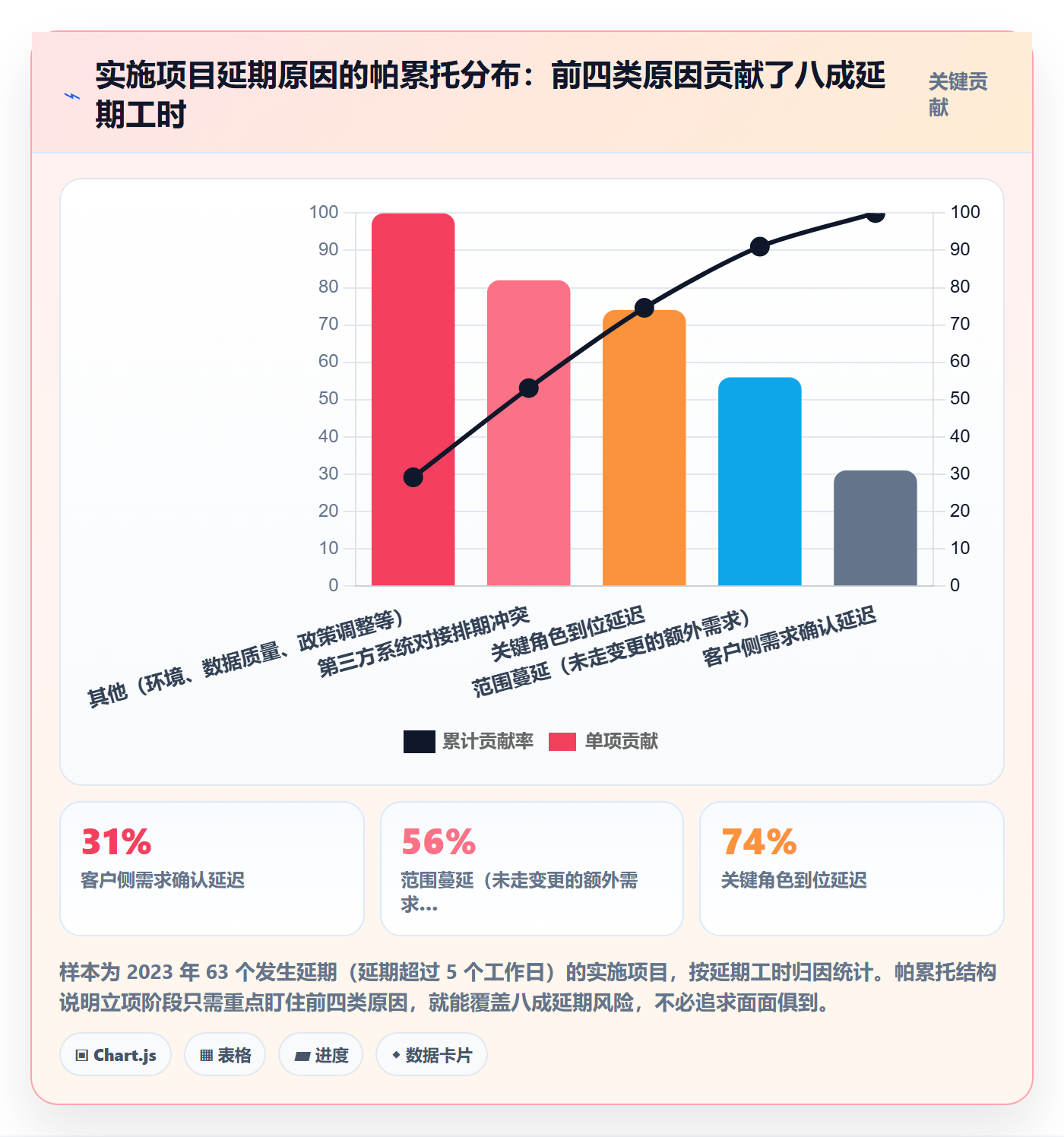

四个指标里,我认为人天消耗速率是最容易被忽视但最敏感的一个。它通常在项目进行到 30% 时就能暴露出估算偏差,而此时还来得及调整范围或追加资源。

4. 结果层:3 个指标,只在结项时使用

结果层指标不参与过程管理,只用于结项复盘和团队考核:项目毛利率、验收一次通过率、客户续约或转介绍意愿。把它们放进周报是浪费,因为它们无法在过程里被干预。

这里要强调一点:结果指标用来评价项目,不用来评价个人。一旦把毛利率挂到项目经理个人绩效上,他会在立项阶段刻意压低风险披露,反而破坏整个指标体系。我们 2022 年犯过这个错,直接导致连续两个季度的立项风险披露质量下滑。

项目目标流程与规范:实施团队项目立项落地方案关键指标

5. 落地方式:把规范写成可执行的项目模板

规范文本写得再好,如果落地时还是靠人对照文档手工操作,执行率一定会衰减。我们的做法是把规范转化为项目管理系统里的立项工作项模板,让流程本身带着约束。

具体形式是把立项阶段拆成一组带准入条件的工作项,每个工作项绑定必填字段和附件要求。下面是我们实际使用的一段模板定义(简化版,YAML 格式),可以直接迁移到大多数支持工作项自定义的项目管理平台。

template: 实施项目立项流程 v3
stages:

name: 立项申请

required_fields: [合同编号, 客户名称, 合同金额, 承诺交付日期]

gate: none

name: 范围界定

required_fields: [要做清单, 可能做清单, 明确不做清单]

required_attachments: [客户确认的范围共识邮件]

gate: 三清单齐全方可进入下一阶段

name: 验收标准确认

required_fields: [验收方式, 验收依据, 客户签字人]

required_attachments: [客户签署的验收标准附件]

gate: 客户书面确认方可进入下一阶段

name: 资源锁定

required_fields: [实施经理, 核心顾问, 投入起止日期]

gate: 交付负责人签署资源承诺书

name: 财务测算

required_fields: [预计人天, 人天单价, 最坏情形亏损额]

gate: 亏损额超过阈值时自动升级审批

name: 立项评审

decision_options: [Go, Conditional Go, No-Go]

required_output: [基线快照(范围/进度/成本/人力), 风险登记册]

这段模板的意义在于,它把”规范要求”变成了”系统不允许”。范围三清单没传,工作项就无法流转到下一阶段,项目经理不需要记住规范第几条第几款,系统会拦住他。

五、案例与数据观察:一个 320 人交付体系的立项改造

前面讲的框架不是推演出来的,是在一个真实体系里跑过两轮的。这一节讲清楚背景、动作和结果。

1. 客户背景与改造前的状态

这家企业是做工业软件与配套实施服务的,研发加交付一共 320 余人,其中实施交付序列约 130 人,同时在跑的项目常年维持在 40,60 个。客户群以中大型制造企业为主,单项目合同额区间在 80 万到 900 万之间,交付周期 3,14 个月。

改造前,他们的立项流程是:售前提交立项申请邮件,附上方案文档和报价单,交付总监在邮件里回复”同意”或者”再谈谈”。没有统一的立项书模板,没有基线概念,没有门禁,指标只有两个,而且都在结项时才统计:毛利率和是否延期。

这种状态带来的直接后果是,交付团队在项目启动时对项目的真实难度一无所知。他们拿到的信息量,和售前写在方案里的信息量是一样的,而方案是用来赢单的。

2. 两轮改造的具体动作

(1)第一轮:把立项变成一个有准入条件的工作项流

第一轮改造的核心是把立项从”邮件审批”迁移到项目管理平台里,做成一组带门禁的工作项。这一轮上线了前面提到的六阶段模板,并强制要求范围三清单和验收标准附件。

上线第一个月阻力很大,因为售前团队需要多花 2,3 天准备材料。第二个月开始出现变化:有 3 个项目因范围三清单不完整被卡住,售前不得不回头找客户确认,其中 1 个项目在确认过程中发现客户把两个独立系统的工作量合并写进了同一份需求,合同金额需要上调 46 万元。

这件事在内部影响很大。当团队第一次看到立项门禁能直接带来合同金额的修正,对流程的抵触情绪就下降了大半。

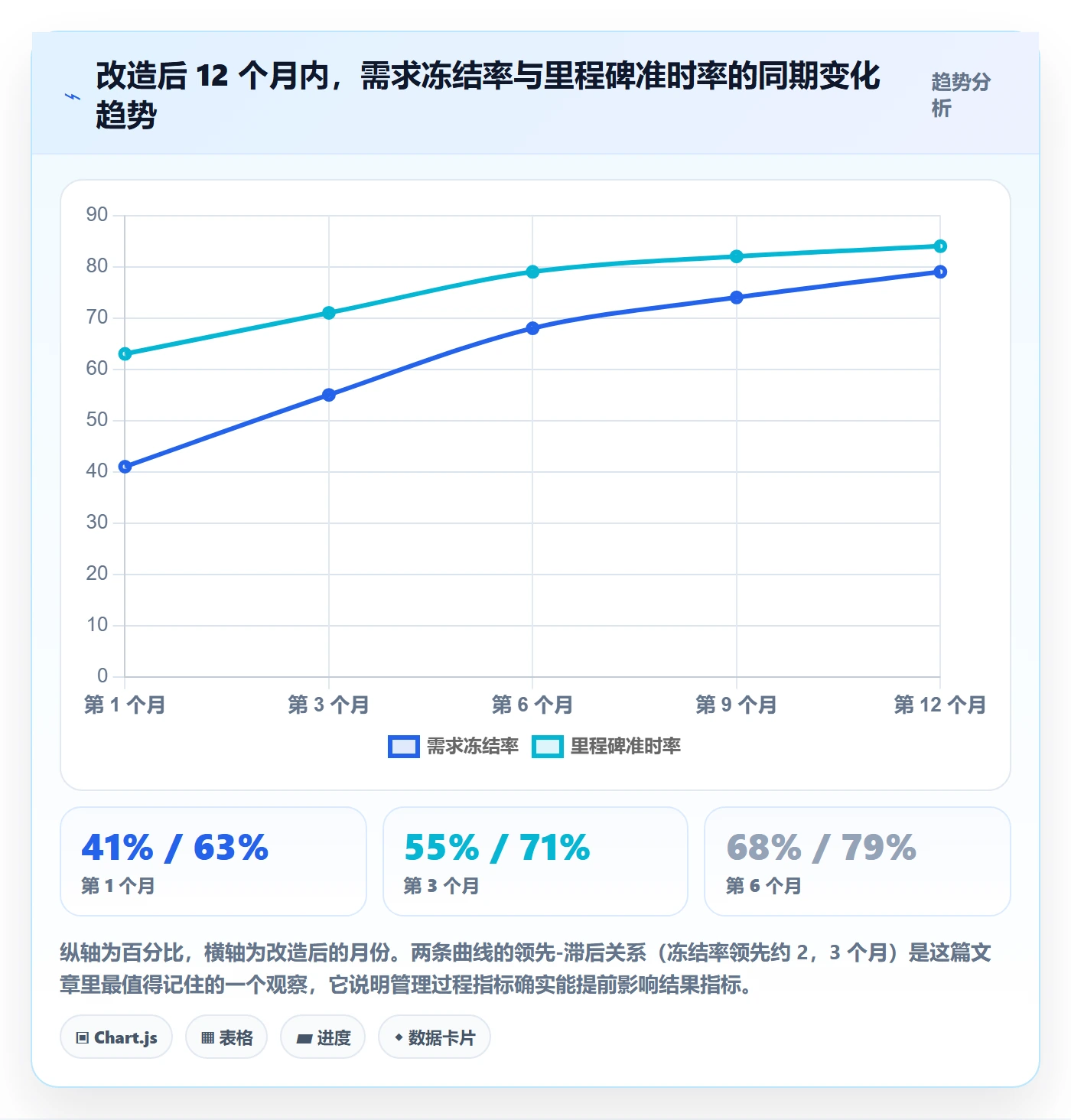

(2)第二轮:把基线快照和过程预警指标接入系统

第二轮改造加了基线快照功能和四个过程预警指标。立项评审通过的瞬间,系统自动生成范围、进度、成本、人力四条基线的快照,之后所有变更都相对快照计算偏差。

这里有一个落地细节值得说:基线快照必须是系统自动生成的,不能靠人工填写。我们最初让人工填基线表,结果有近三分之一的项目基线数据与立项评审时的实际数字对不上,因为中间有人悄悄改过。改成系统自动固化后,数据的可信度问题彻底解决。

3. 工具选型上的实际考量

他们最终选择的是 PingCode。选型过程中有三个硬性要求,这也是中大型企业在做这类工具决策时最常卡住的点。

第一是私有化部署能力。这家客户的甲方里有相当比例是军工背景和大型国企,项目资料、客户组织架构、接口文档都不能出内网。PingCode 支持私有化部署,这一点直接决定了它能不能进入候选名单。公有云方案在这类客户群里根本走不到技术评估阶段。

第二是与既有研发体系的衔接成本。他们研发中心原本在用 Jira,实施交付团队则在用另一套轻量工具,两边数据完全割裂。我们评估过完全自建,但自建意味着要重新定义工作项模型、权限体系、报表引擎,至少需要 2 名全职开发做半年。PingCode 支持 Jira 平滑迁移,历史项目的工单、版本、迭代数据可以保留下来,这让迁移的沟通成本大幅降低,不需要向研发团队解释”过去三年的数据为什么丢了”。

第三是覆盖从研发到交付的完整链路。这家企业的项目既有研发侧的需求迭代,也有交付侧的实施里程碑,用一个平台承载可以避免”同一件事在两套系统里各记一遍”的常见问题。在国产替代的选项里,能同时满足私有化部署和 Jira 迁移这两条硬要求的并不多,这也是他们最终做出选择的核心原因。

4. 改造后的数据结果

下面是改造前后各取 12 个月的对照数据,均来自该企业内部统计。为避免单点波动,我取的是各指标的年度均值。

指标 改造前 12 个月 改造后 12 个月 变化幅度 主要归因
立项平均耗时 9.6 天 3.2 天 -66.7% 流程线上化,审批节点自动流转,不再依赖邮件和会议
立项 No-Go 比例 0% 4.6% , 门禁真实生效,具备否决能力
项目平均毛利率 18.3% 26.1% +7.8 个百分点 范围基线与变更定价规则落地
人天估算偏差(绝对值均值) 37% 16% -21 个百分点 资源锁定率提升 + 人天消耗速率预警提前介入
里程碑准时率 61% 84% +23 个百分点 客户侧响应时长纳入预警,决策链阻塞被提前发现
项目周报填报及时率 约 55%(无统计) 92% , 指标从 11 项精简到 6 项,填报负担下降

需要说明的是,毛利率提升的 7.8 个百分点里,不能全部归因于流程改造。这 12 个月里他们同时调整了售前报价策略和人力成本结构,我保守估计流程与指标体系的贡献在 3.5,4.5 个百分点之间。但即使按这个口径,投入产出比依然非常可观。

项目目标流程与规范:实施团队项目立项落地方案关键指标

5. 一个反例:指标用错地方会适得其反

同一时期,我们还在另一个团队做了对照实验,把”需求冻结率”直接挂到项目经理的季度绩效上。结果是:冻结率数据在两个月内从 58% 飙升到 87%,但实际交付质量没有任何改善。

排查后发现,项目经理开始把大量未完全确认的需求标记为”已冻结”,只要客户口头说过”这个先这样做”就算冻结,不管有没有书面确认。指标被漂亮地完成了,问题被藏起来了。

这件事让我形成一个明确判断:过程预警指标可以进管理看板,但不应该进个人绩效。绩效只能挂在结果指标上,过程指标一旦与个人利益绑定,必然被污染。

项目目标流程与规范:实施团队项目立项落地方案关键指标

六、不同情况下的行动建议

框架是通用的,落地方式必须跟着组织规模、交付模式和客户结构走。下面按三个维度给出具体建议。

1. 按团队规模选择精简程度

(1)实施团队 50 人以下

不要上复杂体系。只要三样东西:一份不超过 3 页的立项书模板(范围三清单 + 验收标准 + 人力需求)、一次 90 分钟的立项评审会、一份系统里的基线记录。

门禁保留两项就够:范围三清单齐全、验收标准书面确认。这两项挡住的是损失最大的两类风险,其余可以靠项目经理的经验补齐。这个阶段上四层指标体系,管理成本会超过收益。

(2)实施团队 50,200 人

这是最需要规范化的区间,因为项目数量和人员流动同时上升,经验传承开始失效。建议完整落地四层指标,但门禁层不要超过 6 项,过程预警层不要超过 5 项。

这个阶段最关键的动作是把立项流程搬进项目管理系统,用系统约束代替人工记忆。同时要建立基线快照机制,否则变更管理无从谈起。

(3)实施团队 200 人以上

需要引入分层授权和组合视角。除单个项目的门禁外,还要有季度级别的项目组合健康度评审,关注在跑项目的整体风险敞口、人力饱和度、单一客户集中度。

这个阶段建议单独设立交付运营岗,负责指标体系的维护、数据质量校验和月度复盘。不要让项目经理自己管自己的指标数据,那等于让考生自己改卷子。

2. 按交付模式调整指标权重

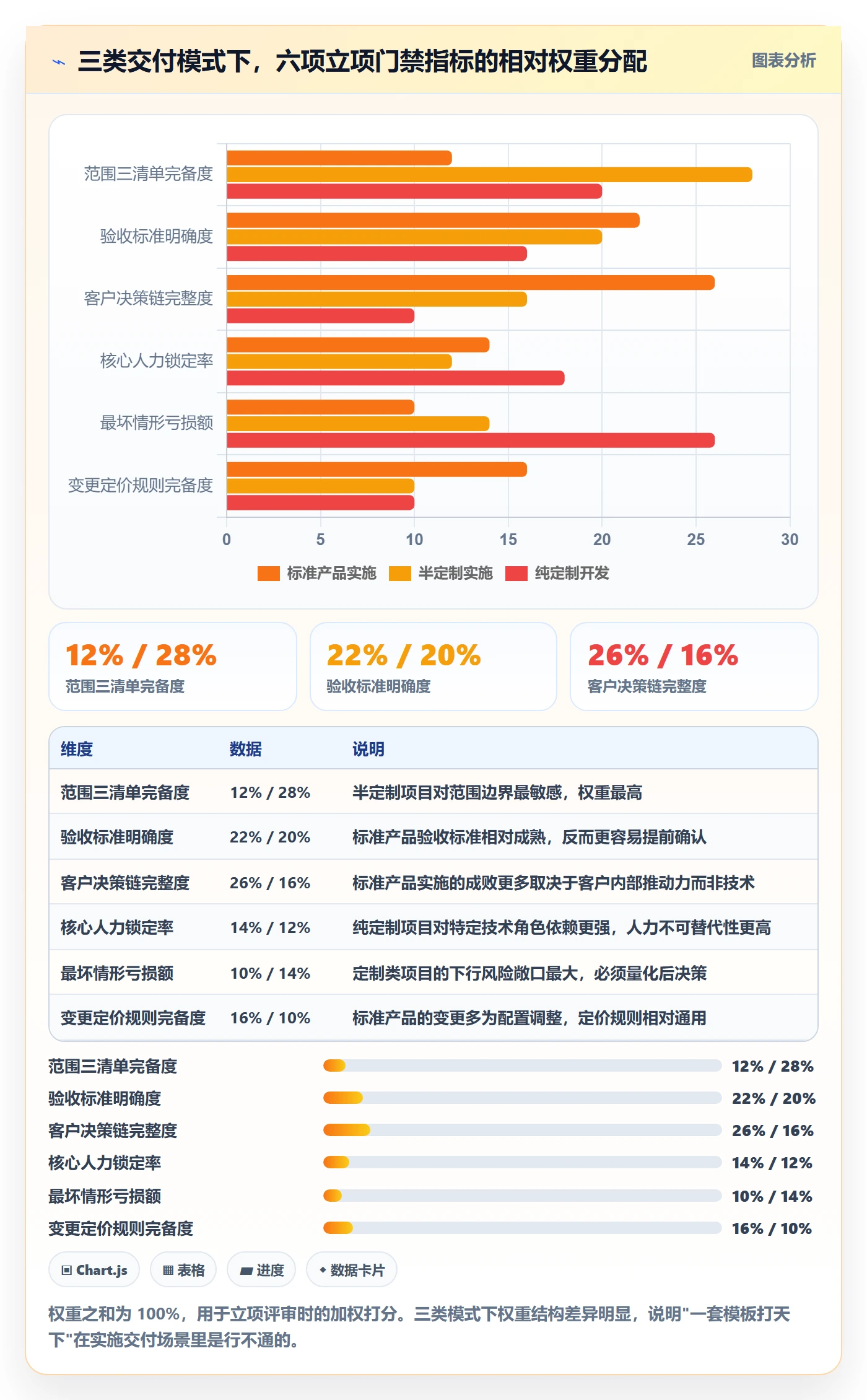

标准产品实施、半定制实施、纯定制开发,这三类项目的风险来源差异很大,用同一套权重去评审是不合理的。

交付模式 第一权重指标 第二权重指标 可以放宽的指标
标准产品实施 客户侧决策链完整度 数据迁移质量预评估 范围三清单可适度简化,因为产品边界本身清晰
半定制实施 范围三清单完备度 变更定价规则明确度 技术可行性评估可以简化,产品能力已有验证
纯定制开发 最坏情形亏损额量化 架构评审与技术方案成熟度 交付日期可以设区间而非单点,前期不宜过度承诺

补充一个经验数字:纯定制开发类项目的人天估算偏差普遍比标准产品实施高 15,20 个百分点,所以在立项时应主动上浮风险准备金,而不是等偏差发生后再补救。我们目前对纯定制项目的准备金比例设在合同额的 8%,12%。

3. 按客户类型调整门禁严格度

面对央国企和大型集团客户时,决策链长、流程多、验收标准复杂,门禁重点应该放在验收标准和决策链上,而不是进度承诺上,因为这类客户的进度本身就有较大不确定性。

面对中小型民营客户时,决策快但预算弹性大、需求变化频繁,门禁重点应该放在合同条款的变更定价规则上,把”改需求要加钱”这件事在立项阶段就写进书面共识。

项目目标流程与规范:实施团队项目立项落地方案关键指标

七、不同情况下的取舍

任何流程设计都是取舍。这一节把四个最常见的取舍摊开讲,每个都给出我的实际选择倾向和适用条件。

1. 规范厚度 vs 交付速度

取舍点在于:多加一道门禁,平均立项周期就多 0.5,1 天。对于年度立项量 30 个以下的团队,这个代价可以忽略;对于年立项量 150 个以上的组织,累计就是 75,150 天的管理延迟。

我的选择倾向是:门禁数量与项目平均合同额挂钩。合同额低于 100 万的项目可以走简化门禁(只查范围三清单和验收标准),100 万以上的项目走完整门禁。这样既守住了大部分风险敞口,又不会让小项目陷入流程泥潭。

适用条件是这个阈值要定期回看。如果简化门禁的项目出现了明显的亏损案例,说明阈值定低了,应当下调。

2. 指标数量 vs 数据可信度

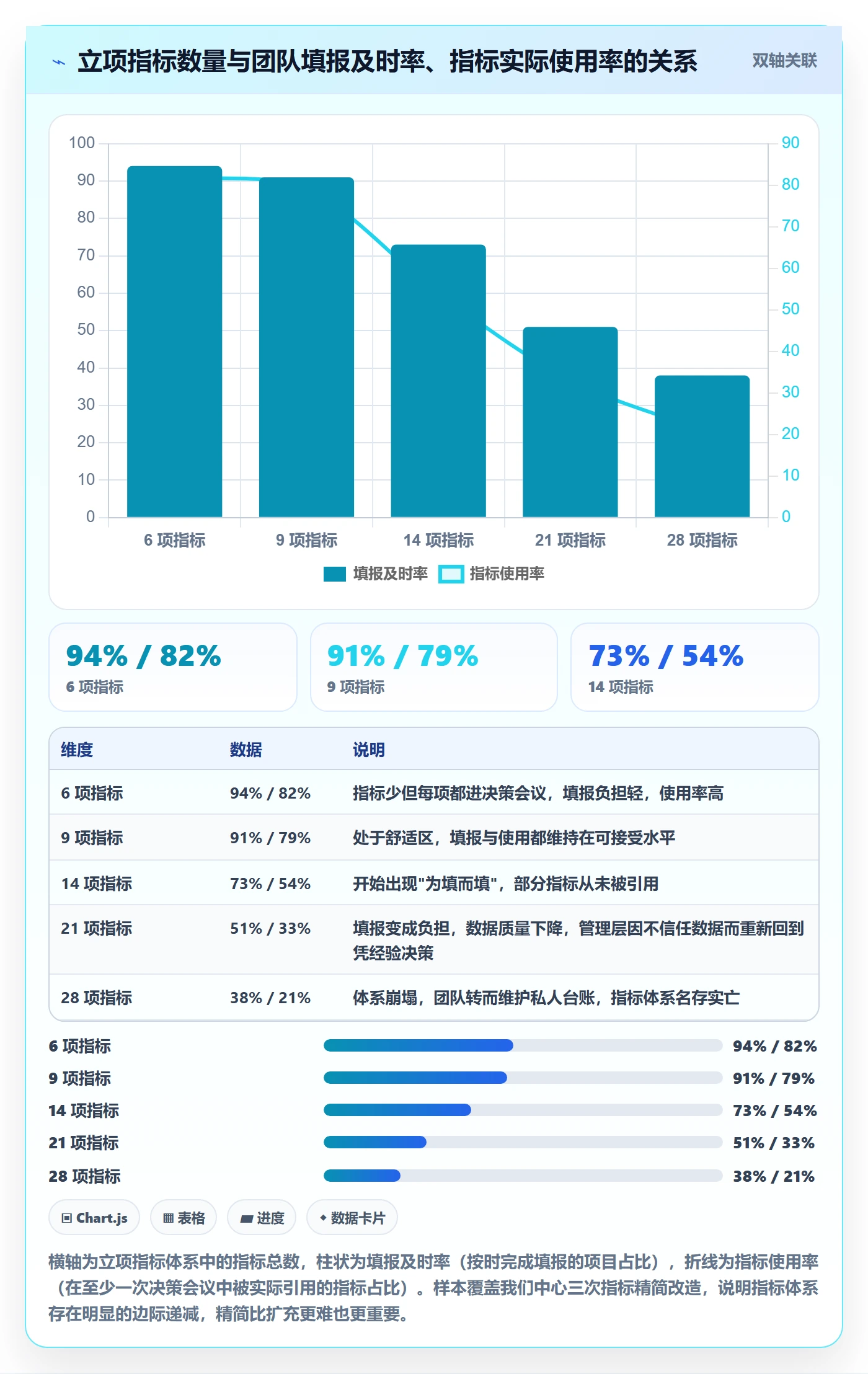

这在第四节的双轴图里已经用数据说明了:指标超过 14 项后,填报及时率和实际使用率同步下滑,数据可信度开始崩塌。

我的选择倾向是:宁可少三个指标,也要保证留下的每一个都有人用。判断”有没有人用”的方法很直接,过去三个月里,这个指标有没有在至少一次决策会议上被引用过?如果没有,它就是可以删的。

需要放弃的是”以后可能会用到”的想法。指标体系的成本不是设计成本,是长期的填报和维护成本,这部分成本一旦超过收益,整个体系就会被绕过。

3. 工具采购 vs 自建

自建的优势是贴合度,劣势是持续投入。我算过一笔账:一个中等复杂度的立项流程系统,包括工作项模型、权限、审批流、基线快照、报表,从零自建至少需要 2 名全职工程师做 6 个月,之后每年还需要 0.5,1 个人力做维护和迭代。

折算成成本,第一年投入大约在 60,90 万元,之后每年 20,30 万元。而采购成熟平台的年费通常在十几万到几十万区间,且迭代由厂商承担。

我的选择倾向是:除非立项流程本身是你的核心竞争力(比如你是一家以项目管理方法论为卖点的咨询公司),否则不要自建。把工程资源花在业务系统上,比花在通用管理流程上回报更高。

需要放弃的是”完全按我们的习惯来”这个诉求。采购平台必然有不能完全定制的地方,这时候应该调整流程去适配工具,而不是让工具迁就流程,后者通常意味着无休止的二次开发。

4. 门禁严格度 vs 商机流失

这是最敏感的取舍,因为它直接触及销售和交付的部门利益。门禁严格会挡掉一些项目,而销售会认为这些项目本来可以做成。

我的选择倾向是:用数据把讨论变成事实。我们做了一件事:把过去两年被 No-Go 的项目和同期”带病立项”的项目做对照,前者平均亏损 0,后者平均亏损 32 万元。这组数据摆在管理会上之后,关于门禁严格度的争论基本就结束了。

需要放弃的是”所有项目都必须通过”的执念。一个健康的立项体系里,No-Go 比例维持在 3%,8% 是比较合理的区间;低于 2% 说明门禁没有真实约束力,高于 12% 则说明售前筛选能力需要提升。

项目目标流程与规范:实施团队项目立项落地方案关键指标

八、把立项做扎实,下一步该做什么

回到最初那个反直觉的观察:被标记为高风险的项目反而更容易成功。原因不是风险标记本身有什么魔力,而是能识别出风险,说明立项阶段真的做了信息收集和判断。立项的质量不体现在文档有多厚,体现在它有没有让团队在启动前就感到一丝不安。

如果读完这篇文章只能带走一个判断,我希望是这个:结果指标无法管理,过程指标才能管理,而过程指标只有在门禁机制的支撑下才有约束力。三者缺一,体系就会退化成填表运动。

下一步我建议按这个顺序动手,不要一次全上。

  1. 第一周:把现有立项书翻出来,逐份检查有没有”明确不做清单”和”书面验收标准”这两项。没有的项目,标注为待补,先不加新流程。
  2. 第二到第四周:设计 5 项门禁指标,并为每一项写明不通过时的处置动作。处置动作写不出来的指标,直接删掉。
  3. 第五到第八周:把立项流程搬进项目管理系统,做成带准入条件的工作项模板,让系统承担约束,而不是靠人记规范。
  4. 第二个季度:加入 4 个过程预警指标,建立基线快照机制,观察需求冻结率与里程碑准时率的领先滞后关系。
  5. 第三个季度:做第一次完整复盘,用 No-Go 项目和带病立项项目的实际亏损对照,评估门禁严格度是否合适。

最后提醒一个坑:不要在第一轮就把指标体系做满,也不要一开始就追求高执行率。我们第一次改造时定了一个”立项流程执行率 100%”的目标,逼得项目经理大量补录数据,结果数据质量反而比改造前更差。流程改造是渐进的,前三个月能做到 70% 的真实执行率,比 100% 的形式执行率有价值得多。

常见问题解答(FAQ)

1. 项目实施团队立项时,项目目标的关键指标到底该定几个、定哪几类?

我第一次带实施团队立项的时候,为了显得严谨,把指标列了二十多个,从成本、进度到客户满意度全都写进立项书。结果三个月后复盘,真正被跟踪的不到五个,剩下的全成了摆设。后来我才想明白,问题不在指标少,而在一开始就没分清哪些是结果指标、哪些只是过程动作。

我的经验是把关键指标控制在5到7个,并且强制分三层。第一层是结果层,通常只留2到3个,比如项目毛利率、里程碑按期达成率、验收一次通过率,这三个直接决定这个项目是赚是亏。第二层是过程层,放2个左右能够提前预警的指标,比如需求变更次数、关键路径偏差天数,它们的价值是让你在结果变坏之前就发现苗头。

第三层是能力层,留1到2个,比如可复用交付物沉淀数量、客户关键人满意度评分,决定的是团队下个项目能不能更省力。判断依据很简单:任何一个指标,如果你说不出它在项目出问题时能触发什么具体动作,就不该进立项书。另外建议给每个指标标上责任人和采集频率,否则立项会开完,指标就没人认领了。

2. 流程和规范都写好了,但实施团队该怎么做还怎么做,怎么让规范真正落地?

我们团队当年写过一份四十多页的实施SOP,发下去之后基本没人翻,新人上手还是靠老人带。我当时很困惑,明明流程写得很清楚,为什么执行起来还是各干各的。后来发现根本原因是,规范停留在文档里,而团队的日常工作是在工具里完成的,两者根本不发生碰撞。

要让规范落地,核心思路是把它从文件变成卡点。具体三步:第一,把规范里的每一个要求,转成某个可提交的交付物模板,比如立项必须交一页纸的项目章程,里面只有目标、范围、验收标准、干系人四栏,填不满就不给立项。

第二,把交付物挂到流程的必经节点上,用某项目管理平台设置成未提交就无法流转到下一阶段,让规范变成系统限制而不是道德要求。第三,建立度量反馈,每月公布各项目的规范执行率和偏差原因,比如立项文档一次通过率、变更单补录比例。

判断标准是:如果一条规范连续两个月执行率低于70%,要么是规范本身不合理,要么是卡点没设对,两种情况都要改,而不是逼团队加班补文档。规范的数量也要克制,初期建议不超过6条硬性要求,跑顺了再逐步加。

3. 立项落地方案里的里程碑怎么设置,才能避免项目一路拖期到最后才发现?

我最怕的一种情况是,项目前两个月一直说进展顺利,到第三个月突然告诉你交付不了。后来复盘发现,那些所谓的进展顺利,其实是因为里程碑设得太模糊,比如完成需求调研、完成方案设计,没有人能说清楚到底做成什么样才算完成。

里程碑的设置有两个硬要求。第一,数量控制在4到6个之间,太多会变成日常汇报,太少又会失去预警作用,我个人习惯按调研确认、方案冻结、环境就绪、首批功能上线、整体验收这样切。第二,每个里程碑必须绑定一个可验证的交付物和一位签字确认的决策人,比如方案冻结对应的是客户签字的确认单,而不是一句口头同意。

另外建议在总工期里预留10%到15%的缓冲期,并且明确这段缓冲只能由项目经理申请使用,不能默认摊到每个里程碑里。真正判断一个里程碑设得好不好,可以用一个标准测试:如果这个里程碑延期了,你能不能立刻说出影响的是哪条关键路径、需要谁来决策。

说不出来,就说明这个里程碑还停留在口号层面,需要重新定义交付物和验收人。

4. 关键指标的数据到底从哪里来,怎么保证不同人汇报时口径是一致的?

我们曾经吃过一次很难受的亏,季度会上两个项目组汇报同一个客户的交付效率,一个说按期率90%,一个说只有65%,当着客户的面互相打脸。事后查了半天,发现一个按合同签署日算,一个按项目启动日算,分母口径根本不一样。

解决口径问题,最有效的办法是建一份数据口径字典,而且只建一份。每个指标写清楚四件事:数据来源系统、计算公式、统计时点、责任人。举个例子,验收一次通过率等于当期首次提交验收就通过的项目数除以当期提交验收的项目总数量,统计时点是每月最后一个工作日,数据由项目管理岗从某项目管理平台导出,不接受手工填报。

凡是需要手工填的数据,默认可信度打七折,能自动采集的绝不让人工录。第二件事是把口径字典放在立项模板里作为附件,新项目立项时直接继承,不允许各项目组自己重新定义。第三件事是设置数据校验环节,每次汇报前由PMO抽查两到三个项目,把系统数据和汇报数据对一遍,连续两次对不上的,指标作废重算。

这么做的直接好处是,指标之间可以横向比较,管理层看到的不再是各说各话的数字,而是同一把尺子量出来的真实差距。

读者评论

吴
吴云舟

四层指标和门禁的逻辑我认同,但落地最大阻力往往不是模板,是销售和交付的考核是否同源。我们试过设No-Go,结果销售先签框架再拆小合同进来,门禁很快被架空。过程预警指标如果靠人工填周报,也会迅速形式化,最好能从项目管理系统和工时数据自动取数,否则规范再精简也难坚持。

程
程远

我们做实施也建范围基线,但客户业务规则常到数据迁移后才清晰,硬冻基线容易让团队和客户对立。更现实的是把基线分成合同级和迭代级,变更定价提前谈,同时给低金额变更留快速通道。否则顾问为了省事还是会私下做,最后结算时照样扯皮。

余
余沐阳

数据挺有说服力,但我对把人天估算偏差直接当毛利率预测因子有点保留。偏差大常常是因为项目本身不确定性高或售前压价,不全是估算没做好。如果门禁只卡偏差率,团队可能把估算做大来过关,反而掩盖真实风险。验收标准提前书面确认也难,很多客户在方案确认前不会签细项,只能先锁验收流程和争议解决机制。

文章包含AI辅助创作:项目目标流程与规范:实施团队项目立项落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280957

赞 (0)
飞飞飞飞
项目立项项目名称全流程:实施团队落地方案与一文讲清
上一篇 31分钟前
项目立项如何做好项目背景?实施团队落地方案与操作步骤
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
