2023年Q3,我以外部实施顾问的身份介入一个装备制造集团的中台项目,碰到的第一个问题不是技术,而是三份对不上的清单:甲方项目经理手里的《立项说明书》第7页写着”对接ERP主数据”,乙方实施团队手里的《工作说明书》第12页写着”对接ERP物料主数据、客户主数据、供应商主数据”,而真正在任务系统里建卡片的工程师,按第四种口径在干活。后来我让人逐条比对,三份范围条目的差异率是37%。
这个项目原计划90天上线,实际第147天才验收。复盘会上所有人都在说”需求变更”,但我在记录本上写的是:根子在立项。
这篇文章讲的不是立项流程说明书,而是我和团队在过去四年里,用三个真实项目验证过的一套东西,怎么让实施团队在立项阶段就完成协同,从而让整个交付周期真正可预测。我会把失败的部分也写出来,因为立项协同的坑,基本都踩在”看起来很顺”的地方。
一、核心结论:立项协同的三个反常识判断
先把结论放在前面。如果你只有五分钟,看完这三条就够了,后面的内容都是在论证它们。
1. 立项协同的对象不是文档,是”承诺条目”
大多数团队把立项协同理解成”把文档写好、把评审开完、把签字收齐”。这套逻辑在30人以下的小团队还能跑,因为所有人都在一个房间里,口头信息可以补齐文档的缺口。但超过100人,组织被切成部门、条线、甲乙双方之后,文档就变成了一个”各自表述”的容器。
真正需要在立项阶段达成协同的最小单元,不是文档,而是条目,一条能被独立验证、独立指派、独立关闭的承诺。一条好的承诺条目长这样:”在2024年3月15日前,由甲方IT张工提供ERP物料主数据接口的字段字典与测试账号,验收标准是接口联调通过且返回字段与字典一致。”它有唯一责任人、有交付物、有日期、有验收口径。
我后来做过一次统计:一个中等复杂度的实施项目,立项阶段产生的文档平均28页,但能被转化成这种”承诺条目”的,平均只有11条,不到两页纸。差异率37%的根本原因就在这里,文档里写的是意图,条目里写的才是承诺,而只有承诺可以被追踪。
2. 周期落地的瓶颈出现在立项后第7到30天,但病因在立项
几乎每个延期项目在做归因时,都会指向中段的需求变更。但如果你把时间轴拉出来看,会发现一个规律:变更爆发的集中窗口,是立项完成后的第7天到第30天。这段时间是实施团队开始拆解任务、设计接口、准备环境的阶段,所有在立项阶段被”先跳过、后面再说”的问题,会在这个窗口集中炸开。
我在三个项目里做过同样的动作:把立项阶段的”待确认事项”清单拿出来,和立项后30天内产生的变更工单做匹配。匹配率分别是61%、54%和68%。也就是说,立项后一个月内超过一半的变更,其实在立项时已经被识别出来了,只是当时被标成了”后续确认”而不是”必须当场决策”。
这不是执行力问题,这是立项协同机制里缺少了一个强制环节。
3. 工具能解决的是可追溯性,解决不了决策授权
这是我踩过最大的一个坑。2022年我们给一个项目上了完整的立项看板,字段、状态流、关联关系全配好了,结果立项周期只从19天降到16天。为什么?因为真正卡住流程的不是”信息找不到”,而是”没人敢拍板”。
供应商主数据要不要纳入本期范围,这件事在评审会上讨论了三次,每次都是”回去评估一下”。信息一直是齐的,文档一直在更新,缺的是一个被明确授权、且承担后果的决策人。后来我们在立项流程里加了一条硬规则:每个立项评审必须有一个”最终决策人”字段,字段为空则评审不通过。仅这一条,把等待决策的平均时长从5天压到了0.5天。
所以工具的正确用法是:用它承载决策结果、曝光决策缺失、追踪决策兑现,而不是指望它替你做决策。

二、背景与真实场景:我经手的三个立项现场
抽象的方法论没有意义,我把三个真实场景摊开讲,你可以对照自己的组织找位置。三个场景的规模分别是120人、400人和1800人,基本覆盖了中大型实施团队的典型形态。
1. 场景A:1800人装备制造集团的”三份清单”
就是我开头提到的那个项目。甲方是一个事业部制的制造集团,IT部门约60人,外部实施方两家,一家做中台、一家做报表。立项由甲方IT牵头,但业务需求来自四个事业部。

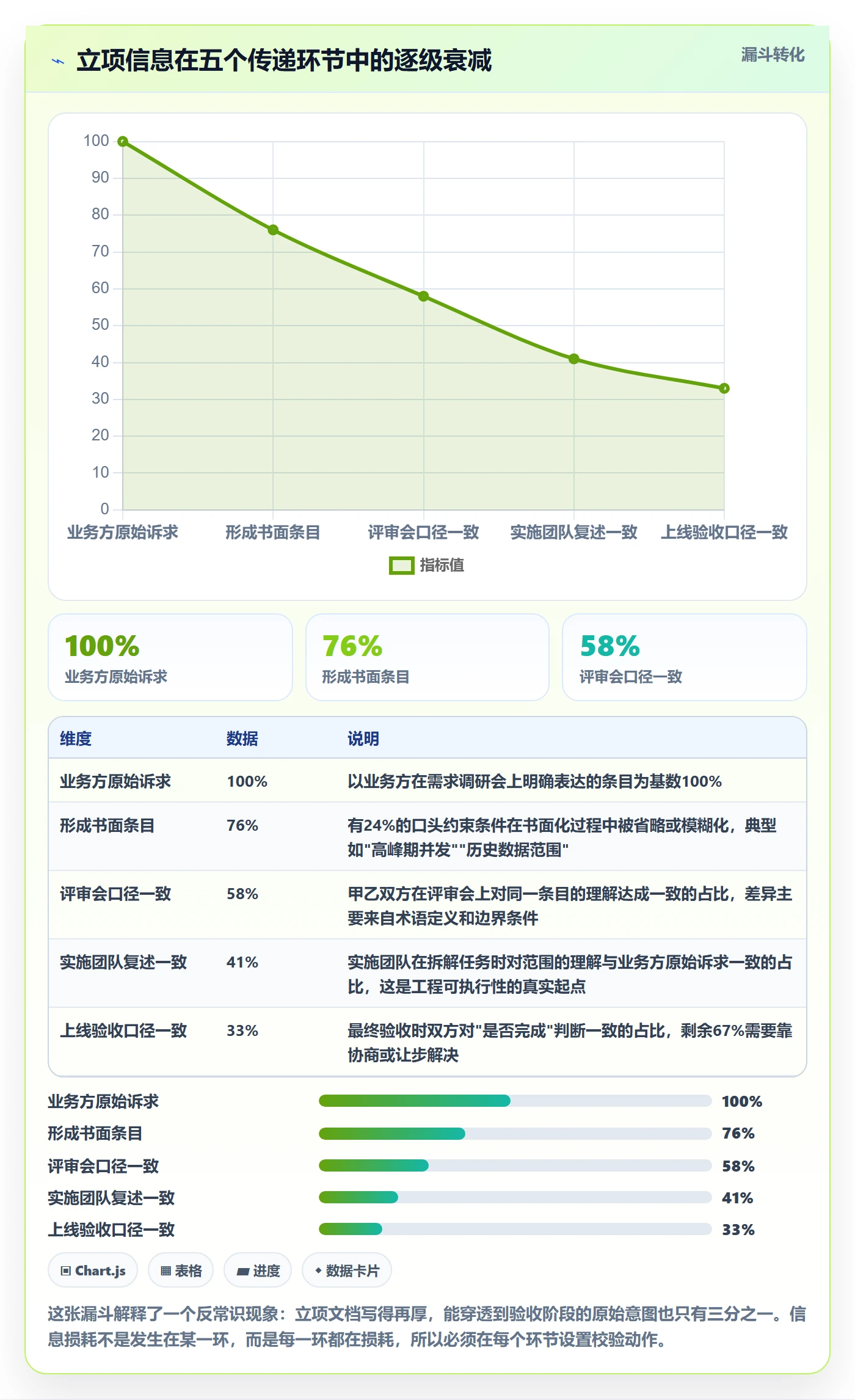

问题出在”需求收集”这一步。四个事业部各自用自己的模板提需求,IT汇总成一份60页的立项报告,然后发邮件给实施方。实施方拿到报告后,要自己拆解成工作说明书。这中间发生了三次信息衰减:业务的口头诉求变成书面文字是一次,书面文字汇总成报告是一次,报告拆解成工作说明书又是一次。每次衰减都会丢失一部分约束条件。
结果就是三份文档各有各的范围。等实施团队开始做接口设计的时候,才发现业务方说的”对接主数据”其实包含供应商主数据,而这块在IT的汇总报告里被合并成了一个词。
2. 场景B:120人SaaS公司的”群里定生死”
这家公司规模不大,但项目复杂度不低,因为它在同时交付多个客户。立项这件事没有正式流程,基本是老板在群里说一句”XX客户的项目下周启动”,然后项目经理开始拉群、排期、建任务。
这种模式在20人团队时效率极高,但到了120人、同时在跑11个项目的时候,问题就出来了:没有记录,就没有办法判断资源冲突。两个项目同时要同一个后端工程师,谁先谁后是看谁在群里喊得响。更麻烦的是,立项时口头答应的交付时间,到验收时双方记忆不一致,而且没有任何书面依据。
这家公司的立项周期短得惊人,平均只有1.5天,但它的”立项后返工率”高达58%,是我见过最高的。
3. 场景C:400人软件集成商的”立项即终局”
第三家是一家做行业软件的集成商,特点是立项极为严格,有一份长达45页的立项评审模板,要通过技术、商务、法务、财务四道评审。立项平均周期19天,是所有场景里最长的。
严格本身没有错,问题在于他们把立项当成了一次性的终局判断。立项通过之后,范围就被冻结,任何调整都要走变更流程,而变更流程同样要走四道评审。结果是:项目组宁可硬扛着不合理的范围往前做,也不愿发起变更。等到中后期问题积累到扛不住的时候,一次性爆发的变更规模是立项时的三倍。
4. 三个场景的共同断点
把三个场景放在一起看,能发现一个共同的结构性问题:立项阶段的协同是一次性的,而不是持续性的。
场景A是信息在传递中被衰减,因为协同只发生在”提交文档”这个单点;场景B是信息根本没有沉淀下来,因为协同依赖口头和即时通讯;场景C是信息被冻结住不能流动,因为协同被设计成了一道闸门而不是一条通道。
三种表现,一个病因:没有把立项产出的”承诺”作为可以持续追踪、持续验证的活体对象。

三、常见误区拆解:立项协同里最贵的是想当然
下面五条误区,每一条我都亲自踩过,代价从几万到上百万不等。
1. 误区一:把立项当成写文档
最普遍的一条。团队把立项的完成标准定义为”文档写完并签字”,于是所有人都在为文档服务。写文档的人为了显得完整,会往里堆内容;评审的人为了不担责,会签字但不下判断;实施的人拿到文档,因为知道它不可靠,会再自己重新梳理一遍。
正确的完成标准应该是:所有关键承诺条目都有唯一责任人、有日期、有可验证的验收口径。文档只是这些条目的载体,条目本身才是成果。
2. 误区二:把评审会当成同步会
我参加过一场四个小时的立项评审会,前三个半小时在做现状同步,最后半小时问”大家还有什么意见”。这种会的产出必然是”回去再确认一下”。
评审会的价值不在于让所有人知道发生了什么,那件事应该由文档和系统提前完成。评审会唯一不可替代的价值是”当场做出有约束力的决策”。所以正确的做法是:会前48小时把材料推送到参会人,会前24小时收集书面意见,会议时间只用来处理分歧项。我们后来把评审会从4小时压缩到75分钟,决策密度反而提高了。
3. 误区三:以为上了工具就自动协同
前面讲过那个只优化了3天的案例。工具解决的是”信息在哪里、谁改了什么、什么时候改的”,它不解决”谁有权决定、决定了之后算不算数”。
判断一个团队是不是掉进了这个误区,有个很简单的检验方式:去看他们的立项看板上,”决策记录”字段的填写率。如果这个字段是空的或者填的是”评审通过”四个字,说明工具只承担了展示功能,没有承担决策承载功能。
4. 误区四:把范围一次性锁死
场景C的教训。范围冻结在理论上很美好,在实践中会逼着团队做两件坏事:一是把所有不确定性藏起来,二是把变更拖到不得不发的时候一次性爆发。
我更推荐的模型是“基线锁定加重构窗口”:立项时锁定一个不随变更动摇的核心基线,只包含那些确定要做的、可以验证的条目;同时预留一个明确的重构窗口,比如在立项后第30天和第60天各设一次范围校准点。这样范围是可演进的,但演进是计划内的,而不是被动的。
5. 误区五:把实施团队当成执行方,而不是共同设计者
这是我认为代价最高、也最隐蔽的一条。很多甲方在立项阶段不让实施团队深度参与,理由是”你们先别急,等我们定完了再交给你们”。等到交过去的时候,实施团队面对的其实是一个已经固化的、但未必技术上可行的方案。
实施团队在立项阶段的独特价值,是把业务意图翻译成可行性约束。他们知道哪个接口不好做、哪个数据模型会冲突、哪个第三方组件有并发上限。这些信息如果不在立项阶段进入决策,就会在实施阶段变成变更。
我们在第三个项目里做了一个调整:实施团队必须在立项评审前提交一份《可行性约束清单》,列明技术上必须提前决策的事项。这份清单平均有9条,其中大约4条会改变原有的范围或时间安排。在立项阶段改4条的成本,大约是在实施阶段改1条的成本。

四、专业判断逻辑:立项能不能落地,看这四层
前面讲的是问题和误区,这一节讲我实际使用的判断框架。它不复杂,但要求每一层都真正落地,不能跳。
1. 四层模型:信息层、决策层、承诺层、追踪层
信息层解决”大家看到的是不是同一份事实”。这一层的产出是结构化的事实条目,包括现状、约束、资源、依赖。它必须是单一的、共享的、可追溯版本的,不能有三份。
决策层解决”分歧由谁拍板、什么时候拍板”。这一层的产出是决策记录,每条记录包含决策事项、可选方案、最终选择、决策人、决策时间。没有决策人的记录不算记录。
承诺层解决”谁在什么时间交付什么、怎么算完成”。这一层的产出是承诺条目,是立项真正要交付的东西。
追踪层解决”承诺有没有被兑现、偏离了多少”。这一层把承诺条目直接关联到项目计划、里程碑和验收标准,让偏离可以被实时看见。
四层缺一不可。我见过不少团队只做了信息层和追踪层,看起来工具用得很顺,但因为没有决策层,所有分歧都靠拖;因为没有承诺层,追踪的对象是任务而不是责任。
2. 判断”可落地”的五个信号
拿到一份立项材料,我会用五个信号快速判断它能不能落地。这五个信号不是打分题,是判断题,任何一个为”否”我都会认为风险偏高。
- 是否存在一个不含形容词的范围清单。如果范围里出现”优化””完善””提升用户体验”这类词,说明它不可验证。
- 是否存在唯一的最终决策人,并且这个人在评审会上出现过。决策人不出席的评审,本质上只是通知会。
- 是否存在至少一条”我方不做”的明确声明。没有边界的项目,等于把范围定义权交给了实施过程中的每一次口头需求。
- 实施团队是否提交过书面可行性约束。没有这份材料,说明技术风险还没进入决策视野。
- 关键干系人的名单是否覆盖了所有会被影响的部门。漏一个部门,后面就多一轮变更。
3. 周期估算:三点估算加上依赖链
立项阶段给出周期承诺,最忌讳的是”按经验拍一个数”。我用的方法是三点估算加依赖链检查。
对每条承诺条目分别估三个值:最乐观工期O、最可能工期M、最悲观工期P,用(P + 4M + O) / 6得到期望工期。然后把所有条目按依赖关系排成链,项目周期不取决于所有条目工期之和,而取决于最长依赖链上的工期之和,加上链之间的等待时间。

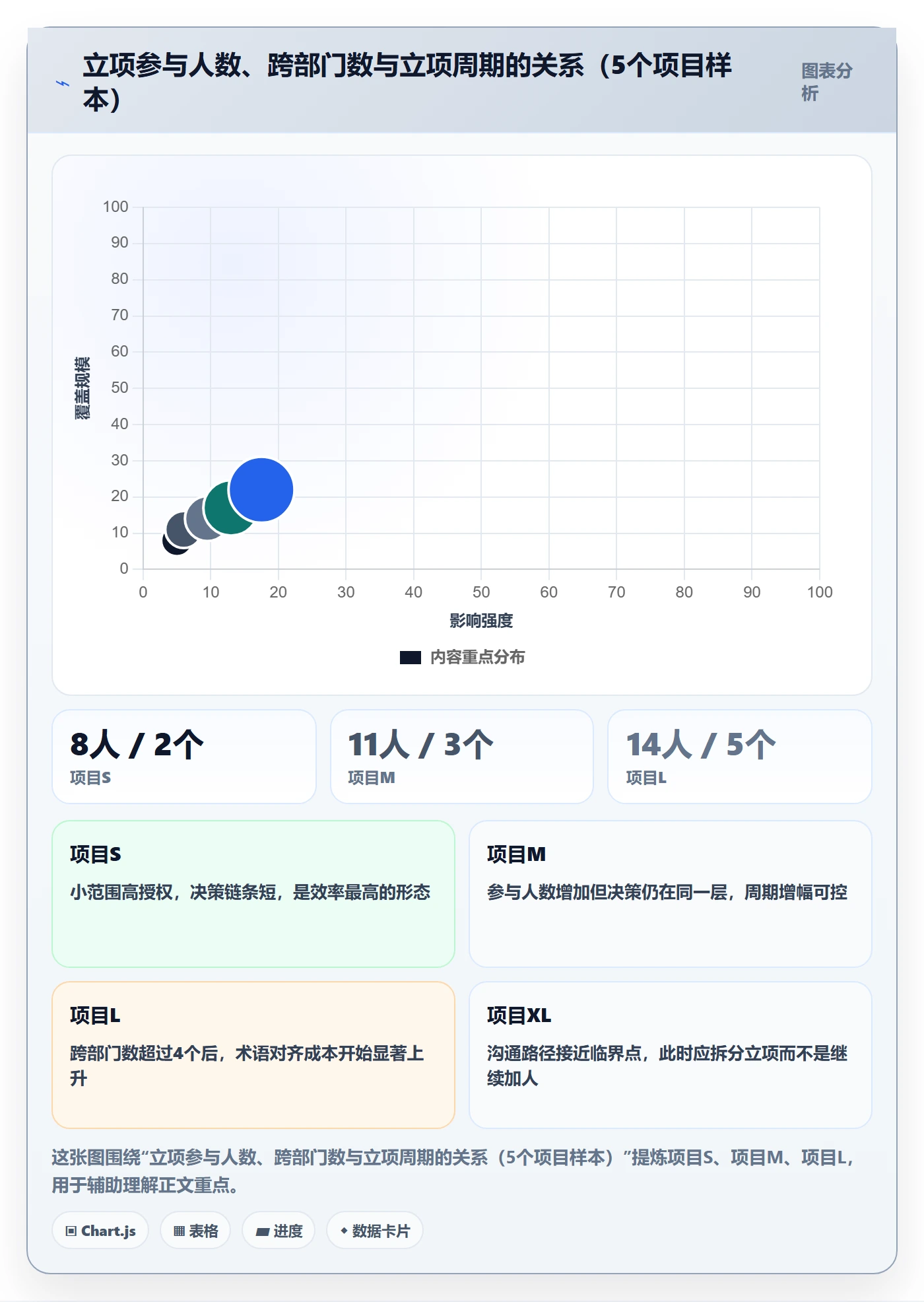

这一步经常带来一个反常识的结论:加人不会缩短周期,反而可能拉长,因为沟通路径是平方级增长的。我们做过一次观察,立项参与人数从8人增加到17人时,立项周期从6天变成了13天,虽然并行处理的任务更多了。

4. 一个可以直接抄的立项条目模板
这一节给一个我们实际在用的条目模板。用结构化文本描述,方便直接配置到项目管理平台的自定义字段里。
id: SC-2024-0317
title: 提供ERP物料主数据字段字典与测试账号
type: 交付承诺 # 交付承诺 / 依赖承诺 / 决策承诺
owner: 甲方IT-张工 # 唯一责任人,不允许填部门
backup_owner: 甲方IT-李工 # 责任人休假时的替代人
due_date: 2024-03-15
acceptance_criteria:
字段字典包含全部17个物料属性
测试账号可访问ERP测试环境且具备只读权限
接口联调返回字段与字典逐项一致
verify_method: 联调记录 + 字段比对报告
depends_on:
SC-2024-0302 # 依赖的其它承诺条目
impact_if_delayed: 中台物料模块整体延期,影响下游3个批次
decision_maker: 甲方IT总监-王总
status: in_progress
这个模板的关键在于三个约束:owner 必须是自然人不能是部门;acceptance_criteria 必须是可验证的判断条件;impact_if_delayed 必须写清下游影响。第三条看起来是补充说明,实际上它决定了这件事延期时能不能被优先处理,如果下游影响是空的,延期就会被当成小事。
五、案例与数据观察:把一个立项从21天压到5.5天的实操
这一节是全文最具体的部分,我把完整的改造过程和盘托出,包括踩过的坑。
1. 改造前的基线
主角是前面场景A的那个装备制造集团,员工约1800人,IT与实施相关人员约140人,同时在跑7个项目。改造前的数据:立项平均周期21个工作日,立项后30天内的变更率42%,首个里程碑延期率68%,验收返工率31%。
这组数据在行业里不算差,很多团队的变更率在50%以上。但对我们来说,68%的首个里程碑延期率意味着:项目在刚启动的阶段就已经失去了可预测性,后面的所有计划都是在追补。
2. 三个阶段的做法
(1)第一阶段:把文档拆成条目,用两周时间
我们做的第一件事不是上工具,是把最近三个已完成项目的立项文档全部拆成条目,然后让当时参与过的甲乙双方人员分别复述”这条是什么意思”。差异率高达37%,这个数字成了后来推动变革最有力的证据。
在此基础上定义了五类标准字段:责任人、交付物、日期、验收口径、下游影响。字段定好之后,把新项目的立项材料按这个结构重写。光是这一步,就让立项周期从21天降到了16天,因为所有”后续再确认”的事项都被迫当场明确。
(2)第二阶段:引入决策人机制和并行评审,用三周时间
第二个动作是给每个立项评审加上”最终决策人”字段,并且要求这个人必须出席。同时把商务、技术、法务、财务四道串行评审改成并行,在同一个时间窗内收集书面意见,冲突项才安排会议。
这一步遇到了组织阻力。有部门认为并行评审削弱了他们的把关权。我们的应对是:不取消任何一道评审,只是改变时间顺序,并且给每道评审设定意见响应时限。超过时限未反馈视为无异议,这个规则后来证明比任何动员都有效。
这一步把立项周期从16天压到了7天。
(3)第三阶段:上平台承载承诺条目与追踪,用一个迭代周期
第三个动作才是工具。我们选了 PingCode 作为承载平台,原因有三个:一是它服务中大型企业和100人以上组织的场景比较成熟,我们的规模正好在这个区间;二是支持私有化部署,甲方的研发数据不出内网,这一点在立项评审时直接被IT安全部门提为一票通过项;三是它支持从 Jira 平滑迁移,我们此前有一部分历史数据在 Jira 上,迁移成本在可接受范围。
我们用到的核心能力其实不复杂:自定义字段承载前面那五类字段,状态流区分”待决策、已决策、执行中、已验收”,关联关系把承诺条目直接挂到里程碑上。这里有一个配置上的小细节值得说:我们把”最终决策人”设成了必填字段,为空时无法进入”已决策”状态。这不是技术亮点,但它把一条机制规则固化成了系统的物理约束,杜绝了”这次先跳过”的可能。
配套的一个自动化规则,用平台自带的工作流配置就能实现,逻辑大致是这样:
trigger: 承诺条目状态变更为「已验收」
condition:
该条目的 acceptance_criteria 字段非空
该条目关联的里程碑存在
action:
将关联里程碑的完成度按条目权重重新计算
若逾期,自动在项目风险和问题模块生成一条风险记录
通知 decision_maker 和 owner 的 backup_owner
这一步把立项周期从7天压到了5.5天。省下的时间不多,但更重要的是它改变了立项产出的性质,立项产出从一份静态文档,变成了一个会随项目推进自动更新的活体对象。

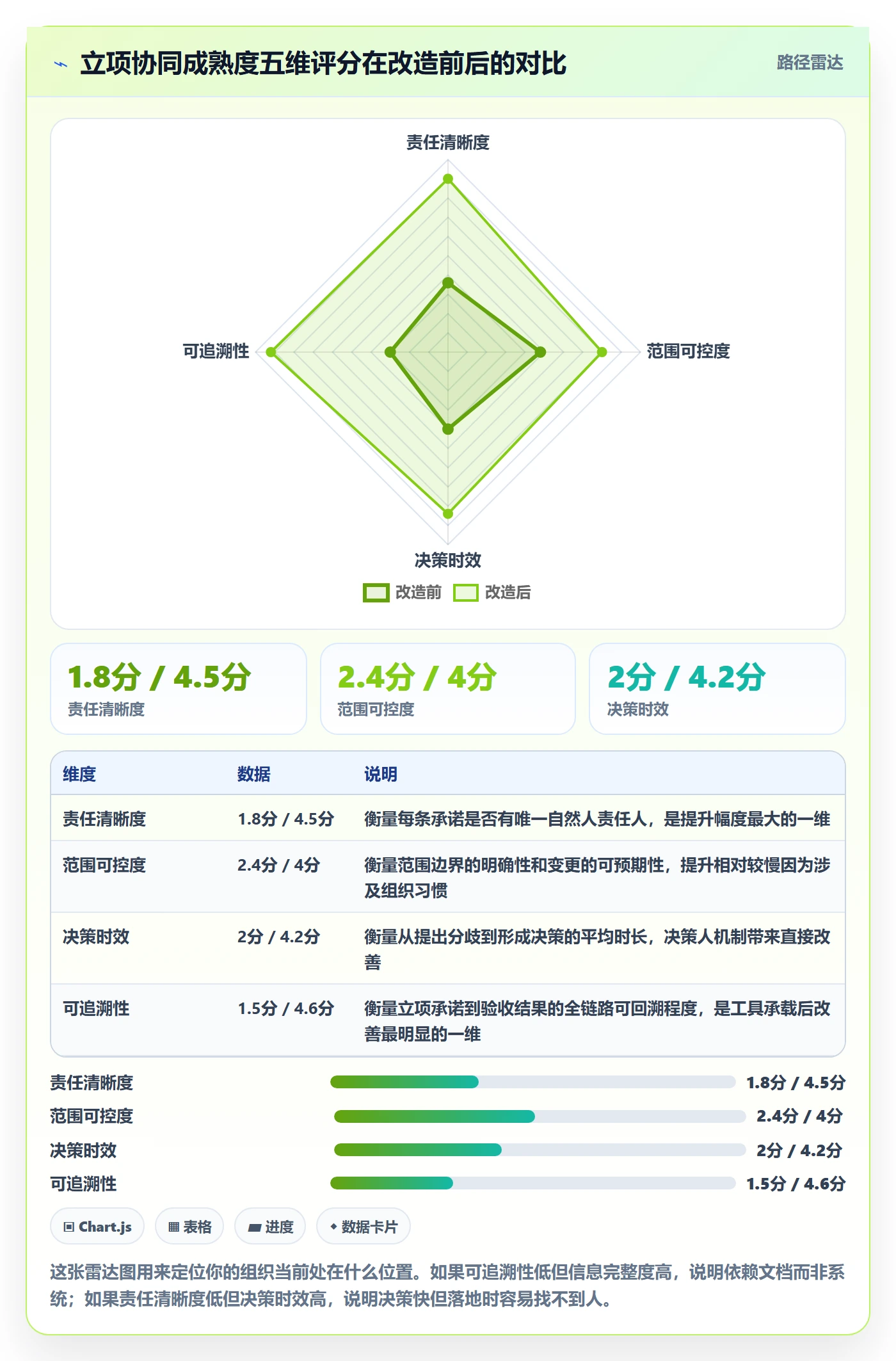

3. 数据结果

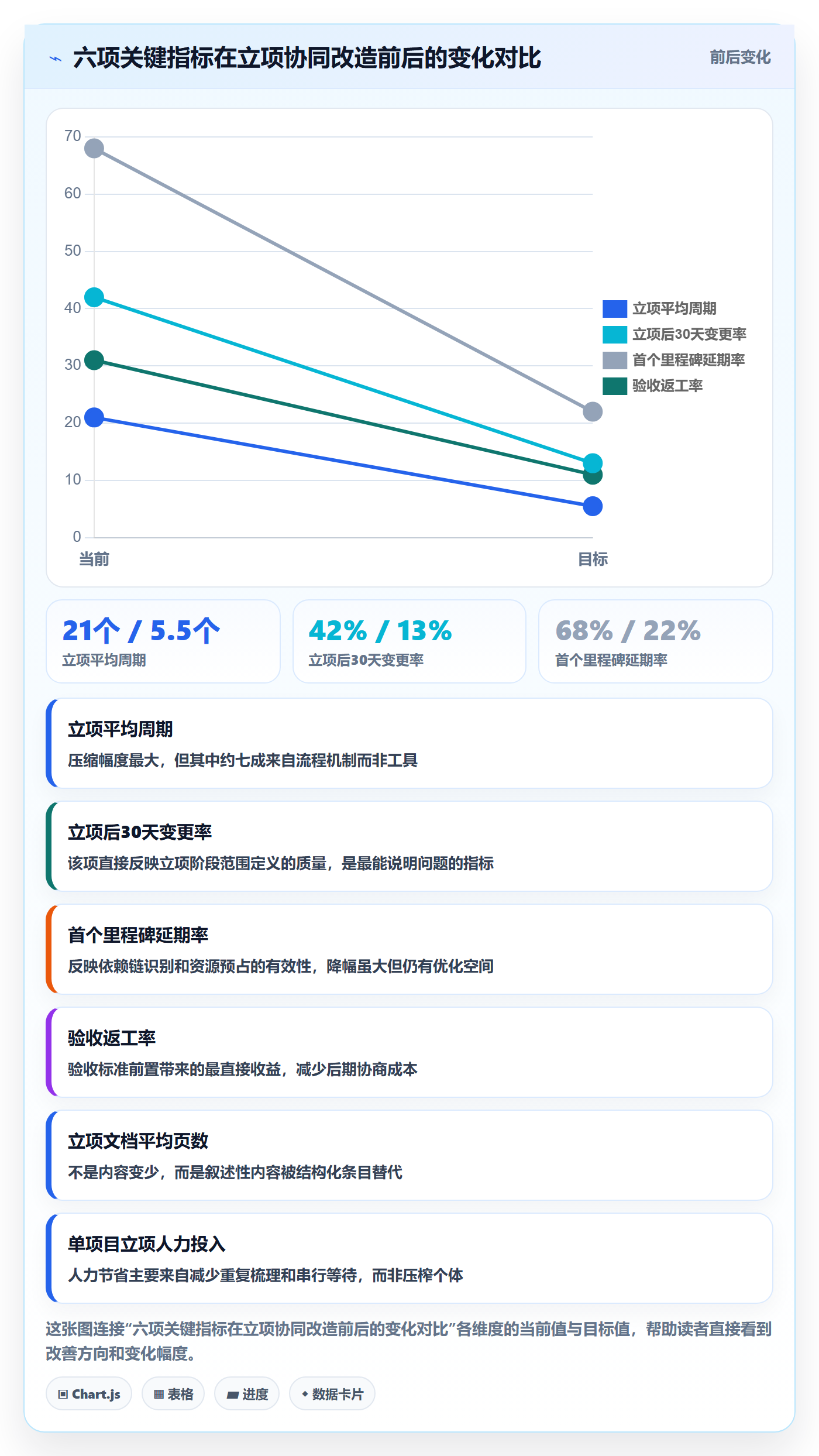

改造完成后的两个季度,我们跟踪了以下指标的变化。这里我如实说明:这些数据来自单一组织的观察,样本量有限,不能当作行业普适结论,但变化方向和幅度是在我们的控制范围内的。
| 指标 | 改造前 | 改造后 | 变化幅度 | 主要归因 |
|---|---|---|---|---|
| 立项平均周期 | 21个工作日 | 5.5个工作日 | -73.8% | 条目化 + 并行评审 + 决策授权前置 |
| 立项后30天变更率 | 42% | 13% | -29个百分点 | 验收口径前置 + 可行性约束清单 |
| 首个里程碑延期率 | 68% | 22% | -46个百分点 | 依赖链识别 + 逾期自动风险化 |
| 验收返工率 | 31% | 11% | -20个百分点 | 承诺条目直连验收标准 |
| 立项文档平均页数 | 28页 | 9页 | -67.9% | 结构化条目替代叙述性文档 |
| 单项目立项人力投入 | 14.5人天 | 6.2人天 | -57.2% | 评审并行 + 减少重复梳理 |
有一点需要特别说明:立项周期缩短到5.5天,并不意味着风险被隐藏了,恰恰相反,风险是被提前暴露了。改造后立项阶段平均暴露的重大风险条目从1.8条上升到4.3条,因为以前这些风险是在实施阶段才浮出来的,现在被强制要求在立项阶段书面化。

4. 私有化部署和迁移在其中的真实作用
说两句实在话。私有化部署和 Jira 迁移这两件事,在立项协同的语境里,作用不是”提升效率”,而是”消除阻力”。
私有化部署解决的是立项评审时的信任门槛。当时甲方IT安全部门的态度很明确:涉及主数据字段的项目,立项信息不能放在公网上。这个条件如果不能满足,整个方案在第一步就会被否决。私有化部署让我们把审批环节从立项流程里拿掉了,这本身就是一个周期优化。
Jira 迁移解决的是历史资产的可用性。这个集团此前有两年的研发数据在 Jira 上,如果迁移成本太高,方案就会被压缩成”新项目用新平台”,历史项目的立项条目无法关联,立项协同的连续性就会断掉。实际迁移过程中,我们把历史项目的范围条目一并迁了过来,作为新项目立项时的参考基线,这个动作在后面几个项目里省了不少重复讨论。
对于正在做国产替代评估的团队,我的建议是:把迁移成本作为选型的一级指标,而不是事后才考虑的问题。一个平台的迁移成本,往往比它的功能多寡更能决定项目能不能真正落地。
5. 我们踩过的三个坑

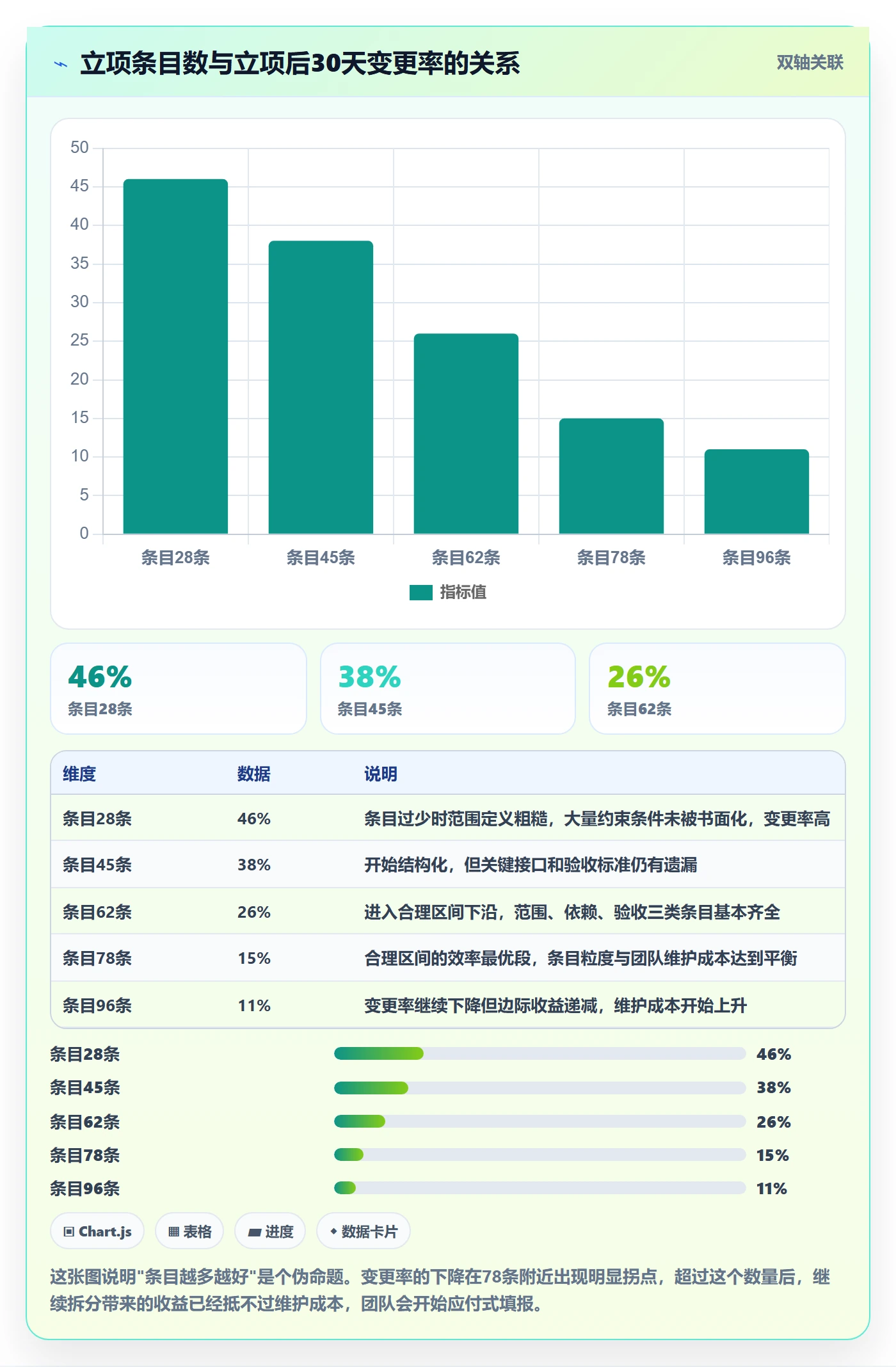

第一个坑是条目化过度。最开始我们把所有事项都拆成条目,一个中等项目产生了210条,光是维护状态就耗掉大量精力。后来我们把条目数和项目规模做了对应:100万以内的项目控制在30到50条,超过500万的项目可以到120条以上,超出这个范围就应该拆项目。
第二个坑是把决策人字段填成了”评审组”。表面上满足了必填要求,实际上还是集体决策。我们的应对是在评审规则里明确:决策人必须是自然人,且必须对决策结果承担后续责任,包括在项目复盘时说明决策依据。
第三个坑是自动化规则设得太多。一开始我们配了十几条自动通知规则,结果评审人每天收到几十条通知,全部点了已读。后来砍到三条:逾期风险、决策变更、验收通过,通知打开率从11%回升到74%。通知的价值不在于覆盖多少事件,而在于让每条通知都值得点开。

六、不同情况下的行动建议
前五节讲的是原理和一个完整案例,这一节给可以直接执行的建议。我按组织规模和主导方分成五类情况,你可以直接对照自己的位置。
1. 30人以下:不要建立流程,建立记录习惯
这个规模建立正式立项流程是浪费。你需要做的只有三件事:每次立项有一个固定的书面记录,哪怕只是一个结构化文档;每条承诺有唯一责任人;口头达成的结论当天补进记录。

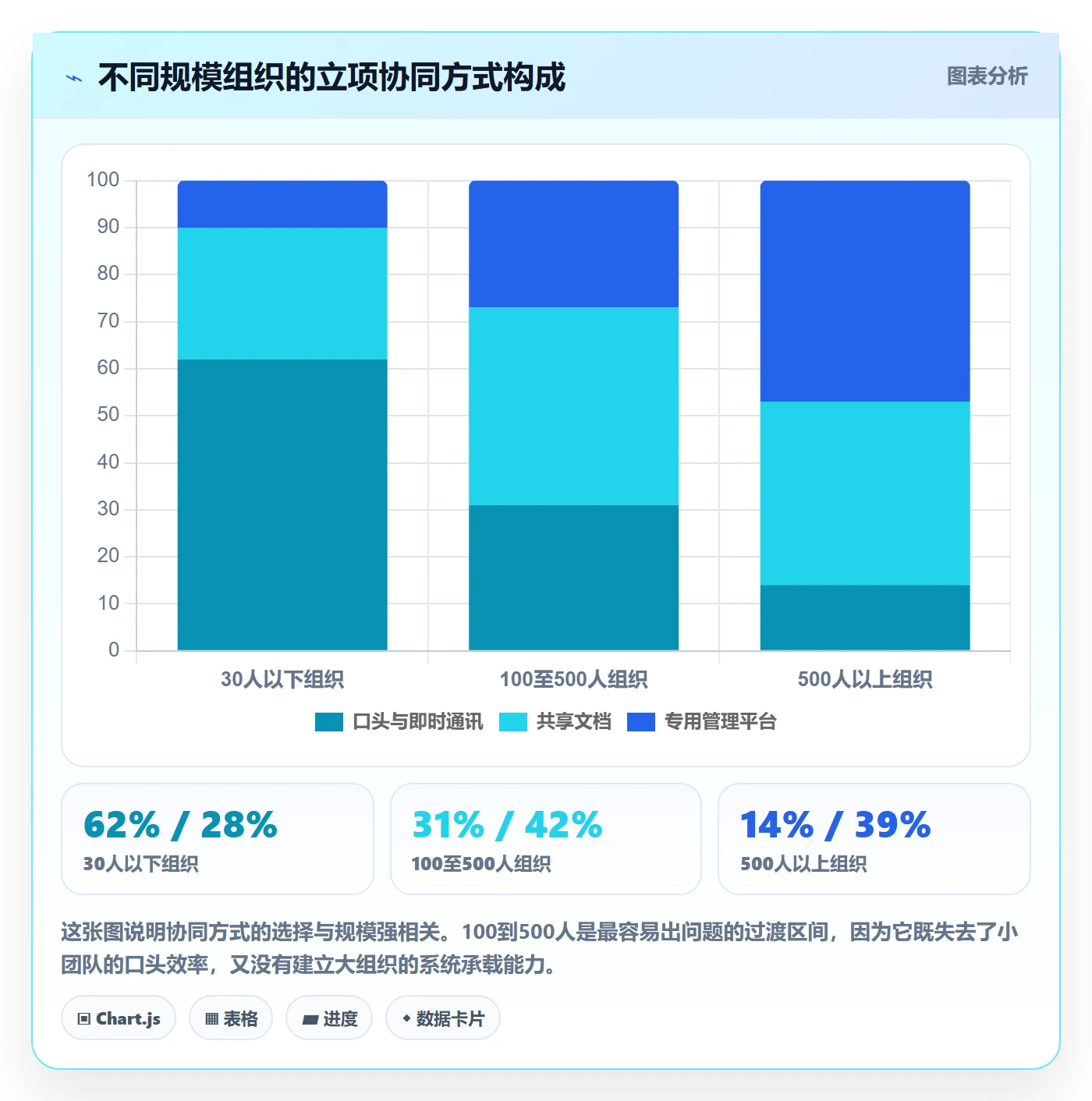

这个阶段最常见的错误是过早引入重型工具,导致团队把时间花在填表上。用共享文档加一份固定模板就足够了。关键不是工具形态,是”承诺必须被写下来”这个习惯是否已经形成。
2. 100到500人:建立条目化标准,但不要超过六个月不修订
这是我们案例中的主要区间模型,也是收益最明显的区间。建议的动作顺序是:先用两周拆解两个历史项目,找出真实的信息衰减率,用数据说服组织;然后定义五类标准字段;再引入决策人机制和并行评审;最后才是工具选型。
顺序不能颠倒。我见过太多团队先买工具,然后发现没人愿意填,最后工具变成了摆设。工具是机制的固化,机制没有形成之前,工具只会固化混乱。
这个规模选择平台时,私有化部署能力和迁移成本要重点评估。如果组织规模已经超过100人,并且有数据合规要求,那么私有化部署基本是必选项而非可选项。
3. 500人以上:必须分层评审,不能一套流程走到底
大组织的立项协同难点不在单点效率,而在流程本身会成为瓶颈。22人参与、跨8个部门的立项,周期17.5天基本是极限。
这个规模必须做分层:战略级项目走完整评审,战术级项目走简化评审,日常需求走快速通道。三层的评审材料、参会人、决策人各不相同。用一套流程应对所有项目,结果一定是重要项目来不及审、小项目审得过重。
同时建议设立一个常设的立项协同角色,类似”立项调度员”,职责不是审批,而是跟踪每一条承诺条目的状态、催办逾期项、维护条目质量。这个角色在我们案例里放在项目管理办公室下面,一个人覆盖七个项目,投入产出比很高。
4. 甲方主导型项目:重点在内部对齐,不在乙方管理
甲方主导的项目,最大的协同风险往往在甲方内部。业务部门、IT部门、采购部门、法务部门对同一个项目的期待不同,立项阶段如果只做了甲乙对齐而没有做甲甲对齐,后面的变更会主要来自内部。
建议在立项阶段增加一个动作:让每个受影响部门明确写出”本项目对我部门的影响”和”我部门需要做的配合”。这两项内容会暴露大量未识别的干系人。
5. 乙方主导型项目:重点在可行性约束前置
乙方主导的项目,风险集中在”承诺了做不到的事”。建议在正式立项评审之前,强制实施团队提交《可行性约束清单》,列明必须提前决策的技术事项。
这份清单不要写成技术文档,要写成”决策请求”的形式:我方需要您在X月X日前就Y事项做出选择,选项A的代价是……选项B的代价是……如果不决策,我方将按A执行且保留后续变更权利。这个写法看起来强硬,但它把模糊的技术分歧转化成了清晰的商业选择,反而更容易推进。

七、不同情况下的取舍
立项协同的所有决策本质上都是取舍,没有完美方案。这一节我把常见的四组取舍摊开讲,每组给出我的判断依据。
1. 流程重与流程轻的取舍
重流程的代价是立项周期长、参与成本高,收益是决策质量高、后期变更少。轻流程反之。
我的判断依据是项目不可逆程度。如果一个项目的技术选型、数据模型、接口协议一旦定下来就很难改,那它值得走重流程;如果项目本身是快速试错型、可以小步迭代,轻流程更合适。
具体的分界线,我一般这样划:涉及主数据、核心交易链路、对外接口协议的项目走重流程;涉及报表、看板、内部工具的项目走轻流程。这两类项目在同一个组织里可以并存,不需要统一成一种。
2. 私有化部署与SaaS的取舍
私有化部署的代价是初始投入和运维成本,收益是数据可控和合规通过率高。SaaS 反之。
我的判断依据有三条:数据敏感度、合规要求、运维能力。如果项目涉及核心业务数据或者甲方有明确的内网要求,私有化部署基本是必要成本而非可选成本。如果组织没有专职运维人员,SaaS 的总体拥有成本会更低。
需要提醒的是,很多团队在算这笔账时只算了采购价格,漏掉了迁移成本和历史数据可移植性。一个平台的迁移成本,往往在第二年被重新评估时成为决定性因素。
3. 自建与采购的取舍
自建的诱惑在于”完全贴合我们的流程”。但立项协同这件事,本质上是一套通用的协同逻辑,自建能带来的差异化价值有限,而维护成本会持续存在。
我的判断很直接:如果自建方案需要超过两个人全职维护,就应该优先考虑采购。把这两个人放在立项条目质量治理上,产生的价值会大得多。
4. 范围冻结与滚动确认的取舍
这一组的取舍我前面提过,这里说得更具体一些。
完全冻结适合合同金额固定、验收标准清晰、外部依赖少的项目。滚动确认适合业务变化快、需求来源多元的项目。两者的核心差别不在于项目管理风格,而在于项目的商业前提是否稳定。
我的折中方案是”核心基线冻结加校准窗口”:把范围分成两部分,核心基线部分冻结,一旦确定不接受变更;演进部分设置明确的校准时间点,通常放在立项后第30天和第60天。校准窗口的存在,让变更有了计划内的出口,而不是积压到爆发。
5. 一个可以直接用的取舍清单
把上面的判断整理成一张对照表,方便你直接对照使用。
| 取舍维度 | 选择A | 选择B | 判断依据 | 常见误判 |
|---|---|---|---|---|
| 流程轻重 | 重流程 | 轻流程 | 项目不可逆程度 | 全组织统一一种流程 |
| 部署形态 | 私有化部署 | SaaS | 数据敏感度与运维能力 | 只比采购价格不比迁移成本 |
| 建设方式 | 自建 | 采购 | 全职维护人力是否超过2人 | 高估流程差异化的价值 |
| 范围管理 | 基线冻结 | 滚动确认 | 商业前提是否稳定 | 把冻结当成控制风险的唯一手段 |
| 评审方式 | 集中评审 | 分层评审 | 项目数量与复杂度分布 | 所有项目走同一套评审 |
这张表里我特意加了”常见误判”一列,因为实际工作中,出错的往往不是选择本身,而是选择的适用条件被忽略了。选择A还是B并不重要,重要的是你知道自己在什么条件下应该切换。

八、总结:立项协同的真正价值,是让承诺可以被验证
回到最初那个37%差异率的项目。后来我把它和新流程下的项目做过一次对比,最直观的差别不是速度,而是当有人问”这件事到底谁负责、什么时候完成、怎么算完成”时,团队能不能在三十秒内给出答案。
旧模式下,这个问题要翻文档、要问人、要开会。新模式下,打开系统,筛选出对应条目,责任人、日期、验收口径一目了然。这个差别看起来很小,但它决定了项目在第30天、第60天、第90天的每一个决策点上,团队是在讨论事实还是在争论记忆。
我的独特观点可以浓缩成一句话:立项协同的核心产物不是一份被批准的文档,而是一组被明确承诺、被系统承载、被持续验证的条目。文档会被遗忘,条目会被追踪。这也是为什么在我们的案例里,工具只贡献了21天到5.5天这个压缩幅度中的1天,但它贡献了可追溯性这一维从1.5分到4.6分的跃升,速度和质量的收益来源是不一样的,不能混为一谈。
关于下一步,我建议你按这个顺序做三件事。
- 本周做一次历史回溯。找两个已经完成的项目,把立项文档里的范围描述逐条拆出来,让当时的甲乙双方人员分别复述含义,算一个差异率。这个数字会成为你说服组织的最有力材料,而且它只需要两三天。
- 下个月定义五类字段。责任人、交付物、日期、验收口径、下游影响。不要追求一次定义完美,先落地再迭代。同时加上”最终决策人”这个必填字段,这一条单独就能带来明显变化。
- 第三个月再考虑平台。先确认机制的可行性,再选承载工具。选型时把私有化部署能力、迁移成本、历史数据可移植性放在功能清单之前评估,因为这三项决定了方案能不能真正跑起来,而不是能不能演示。
最后说一句可能不太中听的话:立项协同这件事,工具选得再对,如果组织里没有人愿意为”承诺”负责,它依然会退化成一份漂亮的文档。真正起作用的,是那个把”最终决策人”填成自己的名字、并且愿意在复盘会上解释决策依据的人。
常见问题解答(FAQ)
1. 实施团队的项目立项到底该在签约后多久做,周期按什么节奏切分才不掉链子?
我们团队之前接过一个实施项目,合同刚签销售就催着进场,立项会拖到第三周才开,结果做到一半发现客户要的范围和报价时的口径完全不是一回事。从那以后我特别纠结:立项到底该多快做,周期又该怎么切,才不会既拖慢交付又漏掉关键确认?
建议用三段式节奏,签约后T+0到T+3做资料收集与范围确认,T+4到T+5完成立项评审并冻结基线,T+6起按里程碑滚动推进,整体立项窗口控制在5个工作日内。判断依据是:立项每延后一周,需求理解偏差带来的返工概率明显上升,而5个工作日足够走完合同解读、交付物清单梳理、双方责任人确认这三件事。
落地时可以给自己定一条硬线,基线冻结前不开工编码或配置,只做调研和方案;冻结后所有新需求一律走变更单,不夹带进原周期。
2. 立项会上甲方、销售、实施、研发各说各话,怎么把范围和验收口径对齐并真正锁住?
我参加过好几次立项会,现场气氛挺热烈,甲方说要快、销售说已经承诺了某功能、研发说排期排不进去,散会之后各回各家,两周后才发现大家记的根本不是同一个版本。我就想知道,有没有办法在一次会里把范围谈清楚,而且谈完之后真的能锁住不再反复?
关键动作在会前和会后,不在会中。会前发一份一页式的立项说明,写清四件事:本次交付包含什么、明确不包含什么、交付物清单、验收标准,并附双方责任人名单。会上只讨论有分歧的条目,逐条当场决策并记录结论,不做开放式畅想。
会后24小时内出会议纪要,把范围和验收标准列成可勾选的条目,请甲方与实施双方责任人在某项目管理平台上确认留痕,这份确认件就是后续基线的唯一依据。之后任何范围变动都必须提变更单,写清增加的工作量、影响的里程碑和顺延天数,没有变更单的需求不进排期。
3. 立项信息用什么结构承载,才能让周期真的落下来,而不是躺在文档和邮件里?
我们以前的立项材料是Excel加邮件,立项单、排期表、会议纪要散在三个地方,项目经理换人的时候接手要花两天翻聊天记录。后来上了某项目管理平台,一开始也只是把Excel原样搬进去,发现照样没人看。我一直在想,立项信息到底要怎么拆结构,才能跟周期真正挂上钩?
核心是把立项从一份文档拆成一条可跟踪的数据链。第一层是立项单,字段包括客户、项目金额、交付物清单、验收标准、双方责任人、计划起止日期;第二层是里程碑,把交付过程拆成5到8个可勾选节点,每个节点绑定负责人和截止日;第三层是任务,挂在里程碑下,颗粒度控制在一周以内能做完。
在某项目管理平台里把立项单做成模板,里程碑设为固定节点并开启逾期预警,任何人点进项目就能看到当前卡在哪个节点、下一个节点什么时候到期。
4. 怎么判断一个实施项目的立项做得好不好,有没有可量化、可复盘的评估口径?
我们团队做完项目基本不复盘立项环节,领导问这个项目为什么延期,大家只能说客户难搞、需求多。我总觉得这里面其实是有规律的,只是我们没把数据记下来。想知道业内有没有比较实用的几个指标,能反过来评价我们立项做得怎么样?
可以用四个指标构成一套轻量评估。立项准时率,统计实际立项日不超过签约后5个工作日的项目占比,目标不低于90%;基线变更率,统计基线冻结后新增变更工作量占总工作量的比例,目标不高于10%;里程碑按期达成率,统计按计划日期完成的里程碑占全部里程碑的比例,目标不低于85%;
验收一次通过率,统计首次提交验收即通过的项目占比,反映立项时验收标准写得是否清晰。
文章包含AI辅助创作:周期落地方案:实施团队开展项目立项的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280867
读者评论
决策授权前置那条我信,但落地有个副作用:字段填了不等于真有人拍板。我见过不少项目最后填的是部门总监的名字,可他并不了解接口细节,评审会上还是“你们先评估”。后来我们改成决策人必须参加过至少一次技术预审才算数。表格能约束流程,约束不了人对风险的回避。
条目化听着对,但前提是需求本身能拆成条目。我经手的项目里,业务方在立项期经常只能说个大概方向,硬拆出来的条目要么太粗没法验证,要么拆完两周就作废。我的疑问是这些条目谁维护、多久校准一次?如果维护成本没人承担,最后还是会退回一份大文档。
场景B那家1.5天立项、58%返工率,我不觉得一定是坏事。同规模公司真按文中流程走一遍,光评审就半个月,客户早跑了。我更好奇固定总价合同下,实施团队那份《可行性约束清单》真能改动范围吗?很多时候甲方一句“这个你们自己想办法”,清单就变成内部风险台账了。
