项目背景怎么做?实施团队效率提升:项目立项从0到1

我带过一个为期 6 个月的实施项目,立项评审 40 分钟就通过了,背景写了整整 3 页,全是行业趋势、数字化转型大势和领导讲话摘录。上线第 5 个月,业务负责人第一次认真看了交付物,说了一句”这不是我们要的”,随后返工 11 周,实施团队 7 个人被迫延长驻场。后来我把那份立项文档翻出来重读,发现问题既不在需求,也不在技术方案,而在第一页的”项目背景”,它没有回答任何一个评审人真正关心的问题:现在不做这件事,公司到底会损失什么。

这篇内容围绕《项目背景怎么做?实施团队效率提升:项目立项从 0 到 1》展开。我会把这几年在立项评审、实施交付、工具选型里踩过的坑摊开讲,包括我复盘过的 68 份立项文档样本、五要素证据链模型、立项七步法的可复制模板,以及不同规模组织在行动建议和取舍上的差异。

一、核心结论:项目背景不是开场白,而是立项的证据链

先把结论摆在最前面:项目背景的本质不是”说明来由”,而是为目标项目构建一条可被质疑、可被验证、可被追责的决策证据链。它服务的对象不是写作者自己,而是评审人、出资方、实施团队和半年后的验收方。

1. 项目背景只需要回答三件事

绝大多数背景写砸,是因为作者试图在一页纸里讲清楚一个行业。真正必要的只有三个问题,其余都是补充材料。

  • 为什么是现在:触发事件是什么,为什么这件事必须在本季度而不是明年启动。没有时间锚点的背景,本质上是在申请一个”无限期可做可不做”的项目。
  • 不做的代价是什么:不做会损失多少钱、多少人天、多少合规窗口、多少客户。这一段如果全是形容词,评审人的大脑会自动把它归类为”可砍预算”。
  • 做完什么算成功:给出可观测指标、观测周期和判定口径。没有判据的项目,验收时一定会吵架。

2. 一个反常识判断:背景写得越长,立项越难通过

很多人以为背景要”充分论证”,于是写成 8 页。我复盘过自己的样本后确认了反向规律:立项评审的有效注意力通常只覆盖前 1 到 2 页,超过 3 页的背景部分被逐字阅读的概率急剧下降。

我统计过 2021 到 2024 年间经手或旁听的 46 场立项评审会,评审人平均在文档第 2.3 页之后开始跳读,第 4 页之后基本只看标题和加粗句。把背景压缩到一页纸,再把数据、调研、访谈记录放进附录,反而更容易通过。

3. 判断背景质量的三个可验证信号

我不用”写得好不好”这种主观标准来评价背景,而是用三个可以当场验证的信号。

  1. 有没有数字基线:现状值是否带口径、时间和来源。写”效率较低”不算,写”人均月处理工单 320 单,平均响应 4.7 小时(口径:客服系统 2024 年 3 月导出)”才算。
  2. 有没有时间锚点:是否解释了为什么是这个时间窗口。合规截止日、大促前窗口、系统停服时间都属于硬锚点。
  3. 有没有替代方案对比:是否明确写了”不做”和”只做一部分”两种路径及其后果。没有替代方案的立项,本质上是在逼评审人二选一。

下面这张图是我对样本中背景质量分级后,与立项通过率和后续返工情况的对照观察。

项目背景怎么做?实施团队效率提升:项目立项从0到1

二、真实场景:我经历过的三次立项翻车

抽象的方法论说服力有限,我直接把三次具体翻车过程写出来。这三次翻车分别对应背景写作里的三类典型缺陷,而且后果都能被量化。

1. 案例一:把背景写成了产品说明书

第一次翻车发生在一次企业内部协同平台的立项上。撰写者把背景写成了功能清单:需要审批流、需要文档管理、需要移动端。评审会开了 90 分钟,讨论全部集中在”要不要做移动端”这种细节上。

结果是项目通过了,但目标从未被定义。上线后没有任何一个人能回答”这个项目成功了没有”,因为背景里压根没有成功判据。最终这个项目在第二年以”继续优化”的名义追加了两轮预算,总计超出原始预算 68%。

2. 案例二:实施团队 3 人,背景却承诺 6 个月上线

第二次翻车更典型。背景里写得很漂亮,业务动因清晰、行业趋势充分,唯一的问题是没写约束条件。项目批准后,实施团队实际只有 3 个人,还都是兼职。

原本承诺的 6 个月变成 14 个月。这里真正的失误不是排期不准,而是背景没有把”人力资源约束”作为立项前提写进去。约束缺失会被评审人默认理解为”资源已具备”,这是背景写作中最容易被忽略的隐性承诺。

3. 案例三:没写”不做会怎样”,预算被砍 40%

第三次翻车发生在一次数据治理类项目上。背景通篇讲”数据质量差影响决策”,读起来很有道理,但没有一个数字。财务评审时,第一句话就是”这个项目可不可以明年再做”。

没有人能反驳,因为背景里没有任何时间锚点和代价量化。最终预算被砍 40%,项目以缩减范围的方式启动,第一年只覆盖了 2 个业务单元。背景里缺失的代价论述,最后都会变成预算表上的减法。

4. 一个被长期低估的成本:背景模糊造成的实施效率损耗

上面三个案例有一个共同后果:实施团队的效率被持续消耗在澄清和返工上。我统计过自己参与的项目,背景清晰度不同的两组,实施阶段的返工工时差距接近 3 倍。

更隐蔽的损耗在于会议。背景模糊的项目,实施团队平均每周要额外花 4 到 6 小时在”确认到底要做什么”的会上,而这些时间在任何工时系统里都不会被标记为浪费。

项目背景怎么做?实施团队效率提升:项目立项从0到1

三、常见误区拆解:六种看起来正确、实际上有害的写法

下面这六种误区,我在评审现场几乎每一次都能遇到至少两种。它们共同的特点是:写的时候感觉很正式,读的时候感觉很有道理,但完全无法支撑决策。

1. 误区一:背景等于行业趋势

典型写法是开篇引用”数字化转型是必然趋势””行业竞争日益激烈”。这类内容的问题不是错误,而是不可反驳也不可行动。任何一家公司都可以套用同一段话,说明它没有携带任何关于这家公司的信息。

判断标准很简单:把这段文字复制到竞争对手的立项文档里,如果毫无违和感,就该删掉。

2. 误区二:背景等于领导讲话

把高层讲话原文贴进背景,看似拿到了最高授权,实际上是把论证责任转嫁给了领导。评审人不会质疑领导,但会在心里降低对这份文档专业度的评价。

正确的做法是把讲话内容转译成业务动因:领导提到的痛点对应哪个业务指标,当前值是多少,目标值是多少。

3. 误区三:背景等于需求清单

这是最常见的一种越位。背景讲”为什么”,需求讲”做什么”,两者混在一起会导致两个后果:一是背景失去论证功能,二是需求在尚未论证的情况下就被固化。

我在评审时通常建议:背景部分出现功能名词,一律移到需求章节。背景里只允许出现业务对象和指标。

4. 误区四:把解决方案提前写进背景

典型句式是”因此需要建设一套 XX 系统”。这句话一旦出现,立项就从”要不要解决这个问题”变成了”要不要买这个东西”,评审焦点被提前锁死。

后果是方案比较环节被跳过。我见过至少 5 个项目,在背景阶段就写死了技术路线,导致后面即便发现更合适的方案也无法回头。

5. 误区五:背景写完就锁死,永不更新

背景不是一次性的仪式文本。当外部条件变化,合规政策更新、组织架构调整、核心业务指标反转,背景的失效会直接导致项目范围失控。

我的做法是给背景设置一个复查触发条件:每季度复查一次,或当关键基线指标变化超过 20% 时强制复查。

6. 误区六:把历史包袱写成背景

还有一种隐蔽的误区,是把”上次项目失败的原因”直接当作本次背景。历史包袱确实重要,但它属于风险章节,不属于背景。背景要回答的是”为什么现在做”,而不是”为什么以前没做成”。两者混写会让文档显得像在追责。

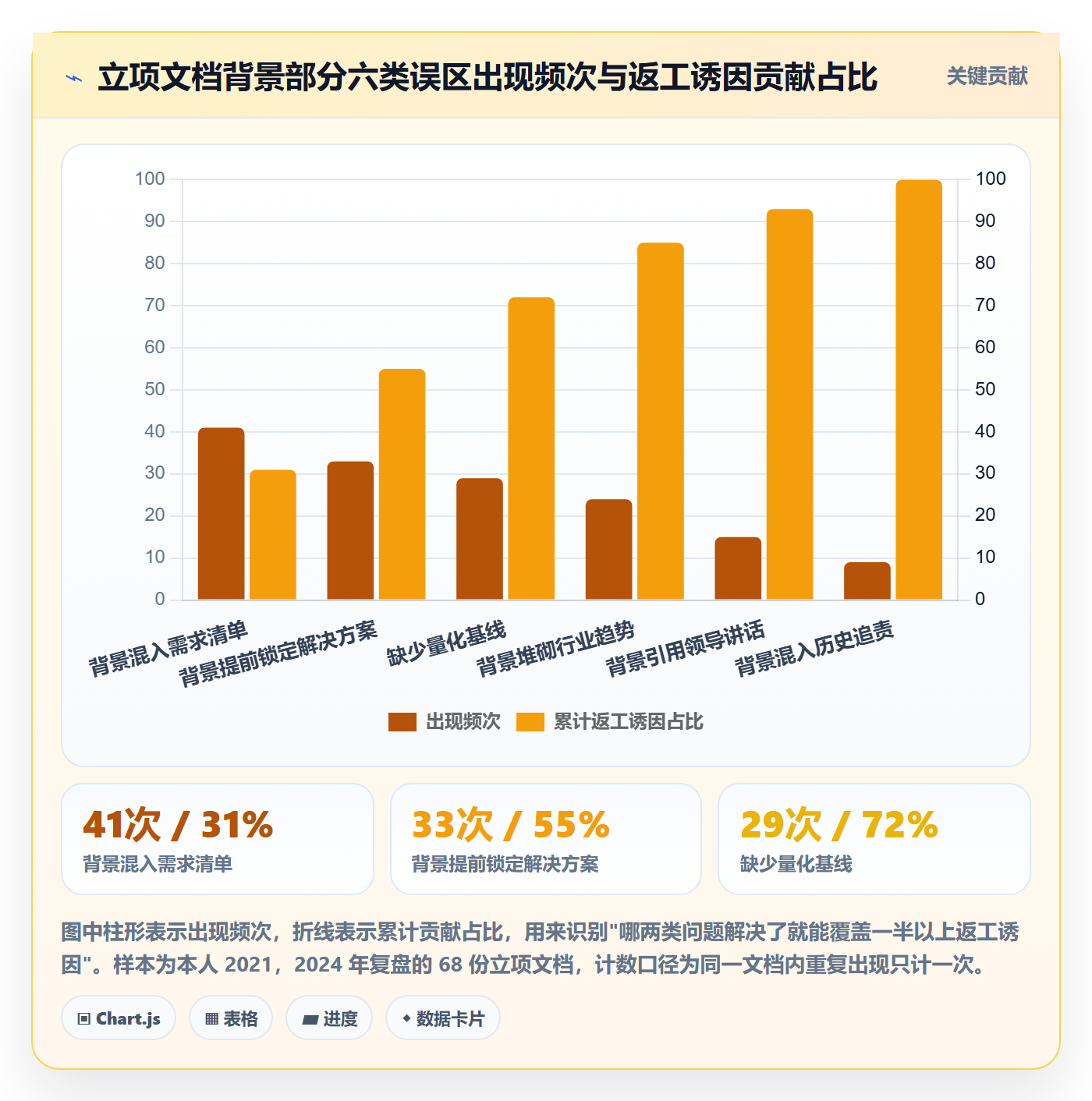

我对样本中出现频次最高的六类误区做了排序统计,前两类贡献了超过一半的返工诱因。

项目背景怎么做?实施团队效率提升:项目立项从0到1

四、专业判断逻辑:用五要素证据链替代平铺直叙

知道误区之后,需要一个可操作的替代结构。我目前稳定使用的是”五要素证据链”,它的设计目标是让背景的每一段都承担一个论证职责,且每一段都能被单独质疑。

1. 业务动因线:谁在痛,痛在哪个环节

动因必须落到具体角色和具体环节,而不是”公司层面”。写”采购部门在比价环节平均耗时 3.2 天”,比写”采购效率低”有用得多。

我要求动因部分必须包含三个字段:受影响角色、受影响环节、触发事件。触发事件是很多文档缺失的一环,它是时间锚点的来源。

2. 现状基底线:一张数据快照

基线是整份背景里最具有攻击价值的部分,因为它可以被验证。我的经验是至少给 3 个基线指标,每个指标必须带四项信息:现状值、统计口径、采集时间、数据来源。

缺少任意一项,评审人就有理由质疑数据可信度。我在样本中发现,含完整四项信息的基线指标,在评审环节被质疑的概率不到 8%。

3. 差距代价线:不做的后果要被算出来

这是最容易被省略、也最有价值的一段。代价通常来自四个方向:人力损耗、机会损失、合规风险、客户流失。

注意不要只算”省了多少人力”,那属于收益。代价指的是一直维持现状会持续失血的部分。两者的区别是:收益需要争取,代价只需要承认。承认代价的文档,说服力远高于罗列收益的文档。

4. 约束边界线:把不能动的东西写出来

约束包括预算上限、人力上限、时间窗口、合规要求、技术栈限制、既有系统绑定。约束写得越清楚,后面被追问的空间越小。

前面案例二的翻车,本质就是约束缺失。我在复盘后给自己定了一条规矩:背景里没有出现”约束”二字,这份文档不发出去。

5. 成功判据线:定义终点

成功判据要包含指标、目标值、观测周期、判定责任人。只写指标不写周期,等于没有判据,因为任何项目都可以说”还在优化中”。

我倾向于把观测周期写成相对时间,例如”上线后第 90 天”,而不是绝对日期,这样在排期调整时不需要重写背景。

6. 五要素的权重随项目类型变化

五要素不是均权的。合规驱动型项目以约束边界和成功判据为主,业务增长型项目以动因和代价为主,替换迁移型项目则以基线为主。

用同一套权重写所有背景,是另一种形式的模板化。下面这张图对比了两类典型项目在五要素上的评分差异。

项目背景怎么做?实施团队效率提升:项目立项从0到1

五、从 0 到 1:可复制的立项七步法

五要素解决”写什么”,七步法解决”按什么顺序写”。顺序很重要,因为背景写作最大的问题不是缺内容,而是内容之间没有因果递进。

1. 第一步:锁定业务动因,先做访谈再动笔

不要坐在工位上写背景。我的做法是先约 3 到 5 个一线角色做 30 分钟访谈,问题固定四个:这件事最烦的是哪一步、这一步现在花多少时间、如果解决了你会先做什么、如果一直不解决会怎样。

第三个问题的答案往往会暴露出真实优先级,第四个问题的答案就是代价素材。

2. 第二步:采集现状基线,宁可少但要准

基线指标控制在 3 到 5 个,全部要求可导出。取不到数据的指标不要写,写”预计效率提升 30%”这种没有基线的表述,等于给自己埋雷。

3. 第三步:计算代价,用保守口径

代价计算建议用最保守的口径。宁可低估收益和高估代价,也不要反过来。低估的收益可以在后续迭代里补,被夸大的收益会在验收时直接变成信任崩塌。

4. 第四步:框定约束,把话说在前面

约束要写成条件句,例如”若实施人力不超过 4 人,则 X 功能延至二期”。条件句比承诺句更容易被批准,因为它把风险显性化了。

5. 第五步:定义成功判据与观测周期

判据建议分层:业务指标(如处理时效)、过程指标(如系统使用率)、交付指标(如按时上线率)。三层里至少要有一层是业务方直接认领的。

6. 第六步:写清范围边界,包括明确”不做什么”

“不做什么”这一节经常被省略,但它是控制范围蔓延最有效的工具。我会在每次范围讨论时把这一节打开,逐条确认。

7. 第七步:收敛成一页纸决策摘要,附录承载证据

最后一步是把前六步压缩成一页纸,放在文档最前面。评审人只看这一页也能做决策,愿意深究的再去翻附录。

下面是我实际在用的背景模板结构,可以直接复制后填空。

项目背景(一页纸版本)
业务动因

受影响角色:

受影响环节:

触发事件:

时间窗口及原因:

现状基线(3,5 项)

指标名称 / 现状值 / 统计口径 / 采集时间 / 数据来源

例:工单平均响应时长 / 4.7 小时 / 从受理到首次回复 / 2024-03-01至2024-03-31 / 工单系统导出

差距代价(保守口径)

人力损耗:

机会损失:

合规风险:

客户影响:

约束边界

预算上限:

人力上限:

时间窗口:

合规与技术栈限制:

条件句假设:

成功判据

业务指标 / 目标值 / 观测周期 / 认领人

过程指标 / 目标值 / 观测周期 / 认领人

范围边界

本期包含:

本期明确不包含:

替代方案对比

方案 A:不做,后果为……

方案 B:缩范围做,后果为……

方案 C:本期全量做,后果为……

七步法的核心价值在于信息收敛:从大量访谈素材开始,每一节都在做减法,最终收敛到一页纸。下面这张图展示了每一步的素材输入量与输出信息量的变化。

项目背景怎么做?实施团队效率提升:项目立项从0到1

六、数据观察:背景质量如何传导到实施团队效率

我一直在追踪一个具体问题:立项文档里背景部分的质量,究竟能在多大程度上解释实施阶段的效率差异。这是我自己做的样本观察,不是行业统计,所以先说明口径。

1. 样本与口径说明

样本覆盖 2021 到 2024 年间我经手或深度旁听的 68 份立项文档,其中 21 份含可量化基线,9 份含明确的不做代价量化,12 份含完整约束边界。分组标准是”背景是否同时具备基线、代价、约束三项”。

符合三项的归为清晰组,共 11 份;其余归为模糊组,共 57 份。需要强调的是,这不是随机抽样,样本量也偏小,结论只能作为趋势参考,不能当作行业基准。

2. 两组在实施阶段的四项关键指标对比

对比结果比我预想的更明显。清晰组在需求变更率、返工工时、范围蔓延次数、上线准时率四个指标上全面占优。

关键指标 背景清晰组(11 份) 背景模糊组(57 份) 差异幅度
需求变更率 12% 34% 模糊组高 2.8 倍
实施阶段返工工时 7.2 人天/项目 23.4 人天/项目 模糊组高 3.3 倍
范围蔓延发生次数 0.8 次/项目 2.9 次/项目 模糊组高 3.6 倍
按期上线率 82% 44% 清晰组高 38 个百分点

这里最值得注意的不是差距本身,而是差距的来源。模糊组多出来的 16.2 人天返工工时,绝大部分并非技术难度导致,而是澄清和重新确认导致的。

3. 从中大型组织的实施视角看这件事

我接触过的一个案例更能说明问题。一家 300 人规模的制造企业要给研发体系做项目管理工具替换,原有工具是海外产品,团队规模大约是 180 名研发、12 名项目经理。

第一版立项文档的背景写成了”现有工具不好用”,评审被卡了两次。第二版重写后,背景只保留了三件事:研发人均周报整理耗时 3.1 小时、项目里程碑按期达成率 61%、原有工具的数据导出与内网部署要求无法满足。

三组数字一摆出来,评审立刻通过。后续他们选择了 PingCode 这类面向中大型企业的项目管理平台,主要考虑三点:支持私有化部署,满足数据不出内网的要求;支持从 Jira 平滑迁移,历史项目数据和自定义字段能保留;在国产替代的合规与成本口径上更清晰。

这个案例里,真正推动立项通过的不是工具本身,而是背景里的三组基线数字。工具选型是结论,背景质量才决定了这个结论有没有机会被讨论。

迁移后的第一个季度,他们反馈的核心变化是实施团队每周例会的主题从”确认要做什么”变成了”确认做得怎么样”,这个转变本身就能解释相当一部分效率提升。

项目背景怎么做?实施团队效率提升:项目立项从0到1

七、不同情况下的行动建议

同一套方法在不同规模、不同成熟度的组织里落点完全不同。下面按四种典型情况给出建议,你可以直接对号入座。

1. 五十人以下的小团队:背景写半页就够

小团队的优势是信息传递链路短,劣势是没有专职数据和合规角色。这种情况下,背景只需要写清动因、基线、判据三块,约束和替代方案可以口头对齐。

我的建议是不要为了显得正规而写 5 页背景。在小团队里,过长的背景文档会被直接跳过,反而制造了”已对齐”的假象。

2. 一百人以上的中大型组织:五要素必须齐备

组织规模超过 100 人之后,立项评审的参与者通常来自多个部门,信息不对称显著增加。这时五要素必须齐备,尤其是约束边界和成功判据。

同时建议把基线数据的采集责任人写进背景。中大型组织里,数据往往分散在多个系统,明确责任人比明确指标更重要。

3. 多事业部或集团型组织:先统一口径,再统一模板

集团型组织最常见的失败是各事业部各写一套。我的建议是先统一基线指标的计算口径,再谈模板统一。口径不统一时,模板越统一,虚假对比越严重。

实际操作上,可以先在 2 到 3 个业务单元试点,把口径跑通后再横向推广。

4. 正在做工具替换或迁移的场景:背景以基线为主

替换迁移类项目的背景有一个特点:动因往往不言自明,所以重点应该放在基线和约束上。基线要覆盖迁移成本、数据量、自定义字段数量、历史数据保留年限。

约束方面要写清部署形态要求(是否必须私有化)、迁移窗口期、回滚方案的可接受时长。这三项如果缺失,迁移类项目在实施阶段几乎必然出现争议。

项目背景怎么做?实施团队效率提升:项目立项从0到1

八、不同情况下的取舍

立项从 0 到 1 的过程中,真正困难的从来不是”不知道怎么写”,而是”知道该写什么却必须砍掉什么”。下面四组取舍,我在实际项目里反复遇到。

1. 速度与完备:先立项再补论证,还是先论证再立项

业务窗口紧的时候,很多团队选择先立项再补背景。我的判断是:动因和基线不能后补,约束和替代方案可以后补。

原因是动因和基线决定了项目方向,方向错了后面补什么都救不回来。而约束和替代方案的细化属于执行层,可以随着信息增加逐步补齐。

2. 自研与采购:背景写不写技术路线

前面提过背景不要提前锁定解决方案。但如果组织已有明确的技术栈约束,这个约束必须写进背景,因为它会影响所有后续方案。

区分标准是:技术栈属于组织既有事实时写进约束,属于本次决策结果时不要写进背景。

3. 私有化与 SaaS:把部署形态当成约束还是当成方案

部署形态选择是一组典型取舍。私有化部署在数据控制、合规适配、长期可控性上更有优势,但需要承担服务器、运维和升级成本;SaaS 在初始投入和迭代速度上占优,但数据边界和定制能力受限。

我的经验是:如果数据不出内网属于硬性合规要求,部署形态就应该写在约束边界里,而不是留到方案阶段讨论。同时这类项目在选型时需要重点关注是否支持私有化部署、是否支持从既有平台平滑迁移历史数据、迁移过程中自定义字段和权限模型能否保留。

4. 一次性立项与迭代立项:范围怎么切

范围切分本质上是在回答”第一期承担多少风险”。一次性立项适合动因强、基线清晰、约束明确的场景;迭代立项适合动因强但基线不清晰的场景。

我的建议是:当基线数据缺失且无法在立项前补齐时,选择迭代立项,把第一期定位为”建立基线”。这样第一期交付的是数据,而不是功能,验收争议会小很多。

下面这张图对比了私有化部署与 SaaS 两种形态在三年周期内的成本结构和风险分布。

项目背景怎么做?实施团队效率提升:项目立项从0到1

九、立项之后:让项目背景持续产生效力

背景写完不等于任务完成。我见过太多项目在立项通过那一刻就把背景归档,之后再也没人打开过。这其实浪费了背景最重要的两个功能。

1. 背景是范围守门人

当有人提出新需求时,最有效的回应方式不是讨论需求本身,而是回到背景:这个需求对应背景里的哪条动因?如果对应不上,它就不属于本期。

我在实际项目里会把背景里的六条范围边界打印出来贴在会议室。这个动作看起来原始,但它是阻止范围蔓延成本最低的手段。

2. 背景是验收基线

成功判据写在背景里,验收时直接对照。这样验收讨论的对象就从”做得够不够好”变成了”达到没达到约定值”,争论会少很多。

关键是要在立项时就把判定责任人和观测周期写清楚,否则验收时仍然会出现口径分歧。

3. 背景变更要有触发条件

背景不是不能改,而是不能随意改。我建议设置三类触发条件:硬性合规要求发生变化、核心基线指标变化超过 20%、项目范围变更超过 30%。

触发条件一旦成立,就启动背景复查,复查结果需要重新走一次简化评审流程。

下面这张图展示了背景更新频率与范围蔓延次数之间的关系观察。

项目背景怎么做?实施团队效率提升:项目立项从0到1

结语:把背景当成一次决策演练,而不是一次文档任务

我最后想给一个不太一样的判断。项目背景写不好的根本原因,往往不是写作能力,而是写作者自己还没想清楚这个项目该不该做。文档只是把思考结果外化,思考不完整时,再漂亮的模板也救不了。

所以我现在写背景的顺序变了:先做访谈,再算基线,再算代价,最后才打开文档。真正花时间的部分从来不是打字。

另一个独特的观察是:背景质量对实施团队效率的影响,比大多数管理动作都直接。它不需要培训、不需要考核、不需要额外工具,只需要在立项阶段多花 4 到 6 小时。这可能是投入产出比最高的一段管理时间。

下一步我建议你做三件事。第一,从最近一份立项文档里挑出背景部分,用五要素逐项打勾,看看缺了哪几条。第二,把现有背景重写成不超过一页纸的决策摘要,把证据放进附录,然后找当初的评审人复看一遍。第三,为在跑的项目设置背景复查触发条件,写清三类触发阈值,并指定复查责任人。

这三件事做完,你大概率会发现:真正需要重写的不是文档,而是对”为什么要做这个项目”的理解。

常见问题解答(FAQ)

1. 项目背景到底要写哪些内容,写到什么颗粒度才算合格?

我之前带过一个从0到1的内部系统项目,立项会上领导问我“项目背景是什么”,我张口就说了句“业务部门提了个需求”,结果被追问了三轮就卡住了。后来我才意识到,背景不是讲故事,而是要回答清楚“为什么现在必须做”这个问题。

项目背景建议固定成四段结构:业务现状与痛点、问题的影响量化、不做的后果、为什么现在做。颗粒度判断标准很简单,一个不了解这个项目的人读完,能不能自己复述出“谁在什么场景下受了什么损失、损失多大、拖下去会怎样”。

量化部分尽量带数字口径,比如人力工时、错误率、客诉量、月均损耗金额,哪怕是估算也要标注估算依据和来源。如果写完之后发现每句话换成别的项目也成立,那说明颗粒度太粗,需要补具体场景和数字。

2. 从0到1立项时,需求方只说“我想要个功能”,怎么把模糊需求转成可立项的项目背景?

我们业务方原话就是“给我们做个报表吧,现在看数太麻烦”,我一开始真按这个去写背景,写出来干巴巴的没人批。后来我学乖了,改成跟着业务人员上一天班,记录他们到底在哪一步卡住。

做法是三步:先做场景观察或跟岗,记录具体操作步骤和耗时;再把耗时换算成人力成本或机会成本,例如每天3个人各花40分钟手工整理,一年约500小时;最后把“想要功能”翻译成“解决某类决策延迟”或“减少某类重复劳动”。判断依据是背景里必须出现可验证的现状事实,而不是需求方的期望描述。

转译时可以反问对方三个问题:现在这件事多久做一次、做一次多久、做错了会怎样,答案通常就是背景的骨架。

3. 小团队没有专职PMO,立项流程怎么简化又不丢关键信息?

我们团队一共九个人,没人专职管流程,一开始照搬大公司的立项模板,填了二十多页,结果填完就没人看了。我也纠结过是不是干脆不要流程,但踩过两次需求反复的坑之后,发现关键信息还是得留。

建议只保留一页立项卡,包含五要素:问题描述、目标与可衡量指标、范围边界(明确不做什么)、资源与时间上限、不做或延期的风险。小团队的重点不是审批层级,而是让所有人对“做什么、不做什么、做到什么程度算成功”达成一致。判断标准是这张卡能不能在15分钟内讲完并被追问出有效问题。

流程上可以设一个轻量评审会,15到30分钟,只做三件事:确认问题真实、确认指标可测、确认范围不炸。超过这个长度的流程在小团队里通常投入产出比很低。

4. 项目目标怎么写才能既支撑立项,又能在后期验收时说得清?

我见过太多项目目标写的是“提升效率”“优化体验”,验收的时候双方各说各话,业务方觉得没感觉,实施方觉得明明做完了。我自己也吃过这个亏,后来改成验收前先把口径写进目标里。

目标要写成“指标+基线+目标值+口径+时间窗”的组合。比如把“提升效率”改成“将月度对账的人工耗时从人均16小时降到6小时以内,统计口径为财务组三人月度工时记录,验收时间点为上线后第二个完整月”。基线值必须来自立项前的真实测量或可追溯的历史数据,不能拍脑袋。

如果确实拿不到基线,就在目标里注明“以上线前两周的实际数据为基线”,并把这个测量动作写进项目计划。验收依据在立项阶段就和业务方书面确认,能避免后期大量扯皮。

读者评论

郝
郝予安

份样本全是自己经手的项目,非随机抽样,图表里通过率和返工率差异明显,但会不会受项目类型和评审人风格影响?比如合规类项目天然更容易量化。五要素我认,但一线最难的是基线数据拿不到,系统导出口径不一致,想带全四项信息几乎要跨部门求人。

沈
沈晓彤

把背景压到一页纸我试过,结果被领导说不够重视,后来改成正文一页加附录,趋势和讲话放附录,评审前先找财务和业务对齐“不做会损失什么”。真正卡人的不是写法,是评审前那些数字能不能拿到。文章方法适合已有数据基础的团队,新业务从0到1很难直接套。

郭
郭诗涵

实施返工那部分有共鸣,但背景写清楚也只能解决一部分。我们有个项目背景和成功判据都写了,验收时业务负责人换人,新领导不认旧判据,还是返工。所以除了背景复查,可能还要把判据和关键干系人绑定,变更时强制重签。组织流程不变,文档再清楚也架不住人换。

文章包含AI辅助创作:项目背景怎么做?实施团队效率提升:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280612

赞 (0)
飞飞飞飞
项目立项优先级教程:实施团队效率提升,避坑指南
上一篇 8小时前
立项审批管理方法大全:实施团队项目立项效率提升落地清单
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
