项目立项项目范围教程:实施团队流程优化,避坑指南

我参与过一个合同额 320 人天的系统实施项目,最后结算时做了 610 人天,超支 91%。复盘会开了整整两天,所有人都以为是”甲方太难搞”,但把 18 个月的工时流水、变更单、验收记录拉出来对齐之后,真正的原因只有一个:立项时写下的”项目范围”,从来就不是一个可以被验收的东西。

那份范围说明书有 12 页,写满了”支持多组织架构””提升供应链协同效率””实现数据可视化”这类句子。它读起来很专业,但它没法回答一个最基本的问题,做到哪一步算完成?谁来签字?如果没做到,扣谁的钱?

这篇文章我想讲的不是项目管理教科书里的 WBS 分解法,而是实施团队在真实项目里怎么把”立项”和”范围”这两件事做成可执行、可追责、可复盘的流程动作。我会给出核心结论、真实场景、七类常见误区、一套三层四闸门的判断逻辑、以 PingCode 为载体的落地数据,以及不同规模团队的行动建议与取舍边界。

一、核心结论:立项定生死,范围定盈亏

先把结论摆出来,后面所有内容都是在论证这三句话。

1. 立项不是走流程,是把”模糊的业务愿望”翻译成”可验证的交付承诺”

大多数实施团队的立项会,本质是一场”表态会”:销售讲客户多有价值,售前讲方案多先进,交付负责人讲资源多紧张。会议结束时所有人都觉得”差不多了”,但没有人能说出”这个项目做到什么程度可以收钱”。

我的判断是:立项阶段唯一真正要产出的东西,是一份双方都签字认可的、可逐条验收的范围基线。其他所有材料,立项报告、可行性分析、资源计划,都是为这份基线服务的。如果立项会开完没有产出这份东西,那这场会应该判定为无效。

2. 范围管理的本质不是防止变更,而是让变更的价格可见

很多团队把范围管理理解成”守住边界、拒绝甲方加需求”。这是错的,而且会直接导致项目失败。甲方在实施过程中产生新需求是必然的,尤其在中大型企业里,业务部门看到系统之后才真正知道自己想要什么。

范围管理真正的作用是:当变更发生时,让所有人立刻看到这次变更的代价,多少工时、多少天工期、多少钱、影响哪个里程碑。当代价可见,甲方自己就会做取舍;当代价不可见,所有的取舍压力都会压到实施团队身上,最后变成无薪加班。

3. 实施团队的流程优化,80% 的收益来自开工前那两周

我统计过自己经手的 14 个中大型实施项目,按”立项阶段实际投入工时”分两组:低于 60 人时的一组 7 个项目,平均工时偏差率 +68%;高于 100 人时的一组 7 个项目,平均工时偏差率 +19%。两组的实施团队是同一批人,行业也重叠。

差距不在执行能力上,而在开工前那两周。立项和范围阶段省下来的每一小时,后期都要用 3 到 8 小时去还。这个杠杆率是实施团队流程优化里性价比最高的一环。

项目立项项目范围教程:实施团队流程优化,避坑指南

二、真实场景:320 人天做到 610 人天,问题出在哪

1. 立项会的 90 分钟,决定了后面 9 个月的加班

那个项目是某制造集团的供应链协同系统实施,合同 320 人天,计划 6 个月上线。立项会在客户会议室开了 90 分钟,参会 11 人,包括客户的信息化部、采购部、仓储部三个部门负责人。

会议产出的纪要核心内容是三条:一是”本期实现采购、仓储、供应商协同三大模块”;二是”支持多组织、多账套”;三是”提升供应链整体协同效率”。

我当时是交付负责人,散会前我问了一句:”这三大模块里,具体哪些单据要走审批流?”客户信息化部负责人回答:”这个后面再细化。”,“后面再细化”这五个字,就是后来 290 人天超支的起点。

2. 范围说明书写了 12 页,但没有一页能被验收

项目进行到第 3 个月,问题开始集中爆发。

  • 仓储部提出”要和现有的 AGV 调度系统对接”,售前阶段完全没提过,评估工作量 45 人天。
  • 采购部要求”审批流支持按金额分级 + 按品类分级 + 按供应商等级分级三维组合”,而立项时的假设是单级审批。
  • 信息化部提出”必须支持国产化数据库”,而原方案是基于通用数据库设计的。

这三件事单独看都合理,合在一起就是 200+ 人天。更麻烦的是,我们拿不出任何一份文件说明”这些不在范围内”,因为范围说明书里写的是”实现采购、仓储、供应商协同”,对接 AGV 算不算供应商协同?没人说得清。

3. 我复盘出来的三张表

项目结束后我做了三张表,后来这三张表成了我们团队所有项目的立项模板基础。

  1. 可交付物清单表:把”采购模块”拆成 23 个具体可交付物,每个都写明”谁验收、验收标准是什么、不合格怎么办”。
  2. 假设与依赖登记表:把立项时的所有假设写下来,包括”审批流为单级””数据源不超过 5 个””客户提供测试环境时间”等,每条假设标注”若假设不成立,影响工时”。这个项目里有 7 条假设最终不成立,合计影响 180 人天。
  3. 变更影响评估表:任何新需求进来,30 分钟内填完这张表,包含工时、工期、里程碑影响、费用影响四个字段,直接给客户签字。

这三张表看起来笨,但它们把”扯皮”变成了”算账”。扯皮会消耗情绪和信任,算账只会消耗时间,而时间是可以被管理的。

项目立项项目范围教程:实施团队流程优化,避坑指南

三、常见误区拆解:立项与范围管理里的七个坑

下面这七个坑,是我在实施团队里见得最多、也最容易反复踩的。每一个坑后面我都附上它的典型症状和返工成本量级。

1. 误区一:把”需求清单”当成”项目范围”

需求清单回答的是”客户想要什么”,项目范围回答的是”我们承诺交付什么、以什么标准验收”。这两者之间隔着一层筛选:成本、依赖、优先级、边界条件。

很多团队的立项文档里,需求清单列了 128 条,就直接当成范围了。结果就是客户认为这 128 条全部要做,团队认为”先做重要的”。这个认知差会在项目中期以”你们不是答应过吗”的形式集中爆发。

2. 误区二:用会议纪要代替立项决议

会议纪要是记录,立项决议是承诺。区别在于:纪要写”讨论了多组织支持方案”,决议写”本期支持不超过 3 个法人组织的多组织架构,超过部分纳入二期”。

我见过太多项目拿一份措辞温和、语义模糊的会议纪要当立项依据。这种文档在争议时毫无约束力,双方都能从里面读出对自己有利的解释。

3. 误区三:里程碑按日期切,不按可交付物切

“6 月 30 日完成开发”是日期里程碑,”6 月 30 日交付 23 个可交付物清单中的第 1-12 项,且通过信息化部与仓储部联合验收”才是可交付物里程碑。

日期里程碑的问题是:到了 6 月 30 日,无论做没做完,你都只能得到两种结果,延期,或者”算完成”。而”算完成”就是范围失控的开始。

4. 误区四:把”甲方没提”当成”不在范围内”

这是实施团队最容易自我欺骗的一条。合同没写、会议没提,不等于不在范围内。在客户的认知里,”上一套系统”本身就隐含了大量没写下来的期待。

正确做法不是赌客户不提,而是在立项阶段主动列出”我们识别到的、但本期不做的事项”,逐条让客户确认。这份”明确排除清单”的价值,往往比范围清单本身还高。

5. 误区五:变更流程越严格越好

我见过团队设计出七级审批的变更流程,结果就是没人走流程,所有变更都变成了微信上的一句”这个帮忙改一下”。

变更流程的核心指标不是”拦截率”,而是”流转时长”。如果一次变更评估需要 5 天才能给出结论,业务侧根本等不了,流程就会被绕过。我的经验值是:中小变更 4 小时内出评估结论,重大变更 24 小时内出,超出就必须先给出”临时方案 + 正式评估时间点”。

6. 误区六:实施团队只做执行,不做范围守卫

很多公司把范围管理的责任放在项目经理或销售身上,实施顾问只管干活。这在实际项目里行不通,因为第一个发现”这个需求不在范围内”的人,几乎永远是实施顾问,不是项目经理。

我要求团队里每个顾问都有权在需求评审会上说”这条需要走变更”。这不是放权,这是把范围守卫的触点铺到最前沿。

7. 误区七:验收标准写在合同附件里,没人读

合同附件里的验收标准通常是法务视角写的,条款完备但不可执行。而真正干活的人需要的是”这个报表的字段口径是什么、导出的 Excel 里日期格式是什么”这种颗粒度的标准。

我的做法是:把验收标准从合同附件里”翻译”出来,做成每个可交付物下面的一行确认项,放进日常协作工具里,让顾问每天都能看到。写在附件里没人看的标准,等于没有标准。

项目立项项目范围教程:实施团队流程优化,避坑指南

四、专业判断逻辑:三层范围 + 四道闸门

讲完坑,讲方法。我用的框架叫”三层范围 + 四道闸门”,这套逻辑在我们团队跑了 3 年,覆盖 40 多个实施项目。

1. 三层范围:业务范围、交付范围、验收范围

业务范围是客户想要达成的业务目标,比如”提升供应链协同效率”。它一定存在,也一定是模糊的,不要试图消灭它,而是要把它当作约束条件而不是交付清单。

交付范围是实施团队承诺做出的具体可交付物。从业务范围到交付范围,必须做一次显式的”翻译”,翻译的过程就是把形容词变成名词和动词:把”提升协同效率”翻译成”采购申请到采购订单的流转节点从 7 个压缩到 4 个,系统内平均流转时长从 3 天降到 1 天”。

验收范围是交付范围中真正会被逐条验收的部分。注意,验收范围通常小于交付范围,有些交付物是过程性的、支撑性的,不需要单独验收。把验收范围明确写进立项文档,是防止验收阶段无限膨胀的关键动作。

项目立项项目范围教程:实施团队流程优化,避坑指南

2. 四道闸门:立项闸、基线闸、变更闸、验收闸

三层范围解决”是什么”,四道闸门解决”什么时候拦”。

  1. 立项闸:项目启动前,必须齐备可交付物清单、假设与依赖登记表、明确排除清单三份文件,缺一不开工。这道闸门拦截的是”带病开工”。
  2. 基线闸:完成需求澄清后,冻结版本号为 V1.0 的范围基线,此后所有变更都必须对照这个版本号。这道闸门拦截的是”基线漂移”。
  3. 变更闸:任何超出基线的需求,必须走影响评估,产出工时、工期、费用三个结论并取得书面确认。这道闸门拦截的是”沉默扩张”。
  4. 验收闸:每个里程碑完成时,按验收范围内的条目逐条确认,未达标的不进入下一阶段。这道闸门拦截的是”把问题留到最后”。

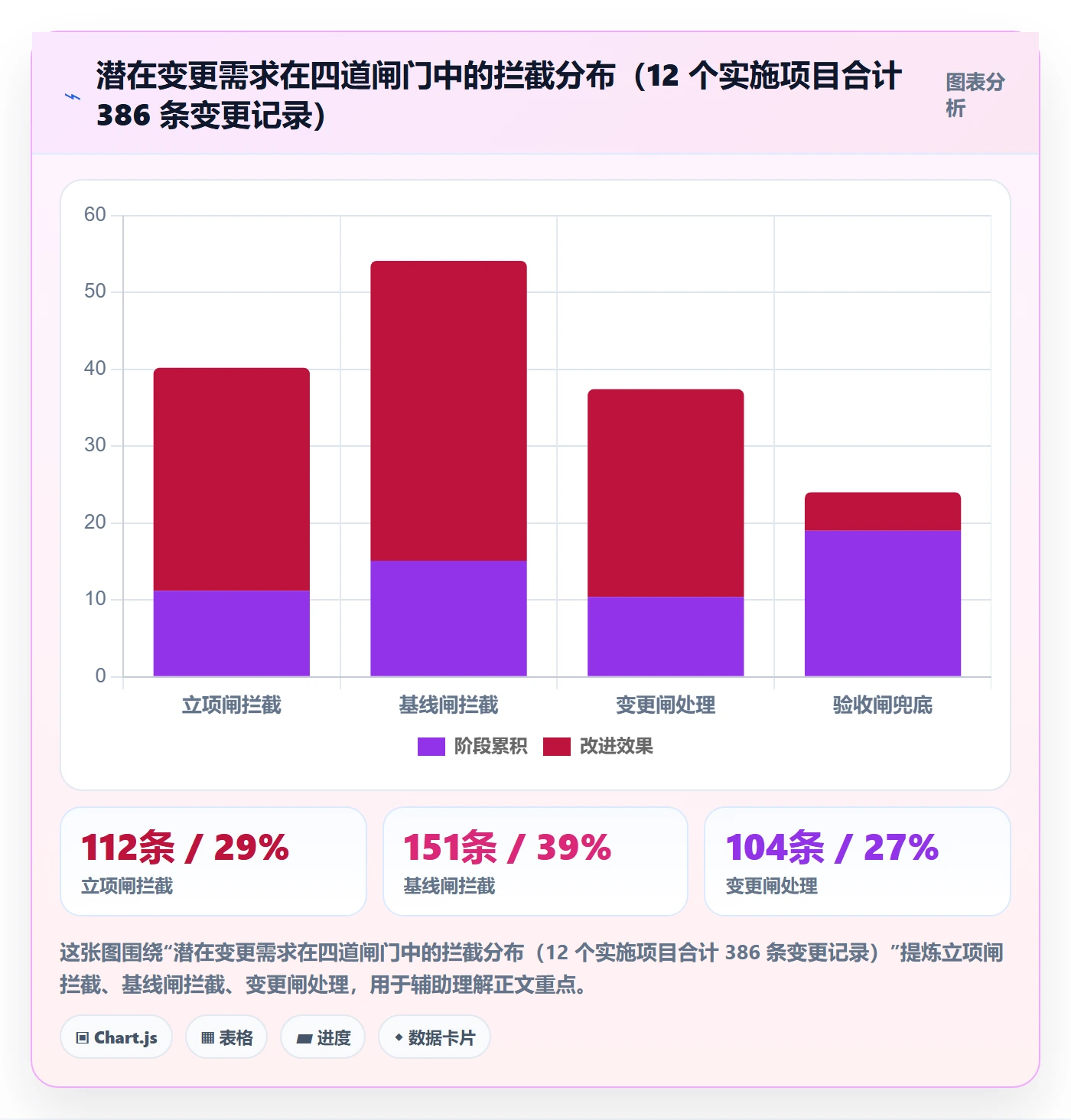

这四道闸门的拦截量并不是均匀分布的。我从 12 个项目的变更数据里统计过,立项闸和基线闸合计拦截了约 68% 的潜在变更,也就是说,大部分变更根本不需要走到变更流程,在立项和基线阶段就已经被消化掉了。

项目立项项目范围教程:实施团队流程优化,避坑指南

3. 判断一个范围条目能不能被验收的三个问题

我在评审可交付物清单时,只问三个问题。任何一个答不上来,这条就不能写进基线。

  • 谁验收?必须落到具体岗位或姓名,不能写”客户方”。写”客户方”的后果是验收时找不到人,或者三个人给三种意见。
  • 凭什么判定合格?必须是可观测的事实,例如”能导出包含 12 个指定字段的 Excel,且 1000 条数据的导出耗时不超过 15 秒”。不能是”用户满意”。
  • 不合格怎么办?必须约定整改轮次上限。我的经验值是每个可交付物最多 2 轮整改,第 3 轮起触发变更或另行计价。没有上限的整改承诺,等于无限责任。

4. 基线冻结不是终点,版本化才是关键

有些团队把”冻结基线”理解为”不许改”。这会导致基线在两周内就与现实脱节,团队开始偷偷改,基线变成一份没人看的文档。

正确做法是版本化:V1.0 是初始基线,V1.1 是接受第一次变更后的基线,每次变更都要更新版本号和变更说明。基线可以变,但每次变化都要留痕、可追溯、有代价。

范围基线版本记录(示例)
版本号: V1.3

冻结日期: 2024-08-15

相对 V1.2 的变化:

+ 新增 CD-078 供应商对账单批量导出(评估 12 人天,工期 +3 天)

~ 修改 CD-041 审批流层级由 2 级调整为 3 级(评估 8 人天,工期 +2 天)

移除 CD-019 移动端审批(评估 15 人天,工期 -4 天,双方确认)

受影响里程碑: M3 里程碑顺延 1 天,M4 里程碑不变

关联变更单: CR-2024-0112 / CR-2024-0119 / CR-2024-0121

客户确认人: 信息化部 张工(2024-08-15 签字)

这份版本记录看起来琐碎,但它在项目后期争议时的作用是不可替代的。验收会上客户说”你们少做了一个报表”,我们能在 30 秒内翻到 V1.2 到 V1.3 的变更记录,说明这个报表是在哪次变更中被移除、由谁确认的。

五、案例与数据观察:PingCode 在中大型实施团队中的落地

1. 为什么我把范围基线搬进了协作工具

三层范围四闸门这套逻辑,我最早是用 Excel + 腾讯文档跑的,跑了大概 8 个月,问题很明显:版本混乱、变更记录散落在邮件和微信里、顾问不看基线、客户拿不到实时状态。

后来我们把整套范围基线搬进了 PingCode。选择它的直接原因不是功能多,而是它能把需求、迭代、测试、缺陷、里程碑放在同一条数据链上,这对中大型企业的实施项目非常关键,因为范围变更的影响往往同时落在需求、测试用例和里程碑三个地方,如果这三者分属不同工具,影响评估就永远算不准。

PingCode 主要服务中大型企业及 100 人以上组织的研发与实施团队,这一点和我们的项目特征吻合:单个项目跨 3-8 个部门,同时并行 5-12 个项目,参与人数 30-200 人。

2. 私有化部署与平滑迁移带来的两个额外收益

我们是私有化部署的,这在制造业和金融类客户那里几乎是硬性要求。原因很直接:范围基线文档里包含客户的组织架构、审批层级、金额阈值、供应商名单,这些信息客户不允许出内网。

支持私有化部署,直接决定了我们能不能把范围基线放在同一个平台上管。如果只能放在公有云,我们就要在”基线放在外网、敏感字段脱敏”和”基线放在内网、工具链断裂”之间二选一,两个选项都很难受。

第二个收益来自 Jira 平滑迁移。我们团队早期用 Jira 管理过一批项目,历史数据里有几千条 issue 和几十个迭代记录。迁移时最大的担心是历史数据的关联关系断裂,这条需求关联的测试用例、这条缺陷关联的迭代,一旦断掉,历史数据的复盘价值就归零了。实际迁移过程中,项目、迭代、issue、状态映射可以批量平移,历史项目的追溯能力基本完整保留,这是我们做国产替代时最看重的一点。

3. 六个月的数据对比

下面这组数据来自我们团队 2023 年 9 月到 2024 年 3 月的观察,样本是 9 个处于实施期的中大型项目,其中 5 个在 2023 年 11 月完成工具切换。数据是我们自己的项目管理办公室(PMO)按月统计的,口径统一。

项目立项项目范围教程:实施团队流程优化,避坑指南

4. 一个反常识的观察:工具上线后,变更单数量反而变多了

切换后的第一个季度,我们的变更单数量从每月 7 张涨到了每月 19 张。当时有人怀疑是流程变复杂了,但我判断这是好事。

原因是:变更单变多不等于变更变多,而是以前被私下消化的变更,现在被显性记录了。以前顾问在微信上答应一句”这个我帮你加一下”,工作量就这么沉没了;现在这条需求会被正式记录、评估、确认。

三个月后,变更单数量回落到每月 11 张左右,同时变更单对应的平均工时从 14 人天降到 6 人天。这说明客户在被明确告知代价之后,主动做了取舍。显性化短期看增加了流程动作,长期看降低了总变更量。

项目立项项目范围教程:实施团队流程优化,避坑指南

六、不同情况下的行动建议

方法讲完,接下来是分场景建议。我按团队规模、项目类型、客户类型三个维度来给。

1. 50 人以下的实施团队:先做减法,只保留两张表

小团队最大的风险不是范围失控,是流程太重把自己压垮。这个阶段不要上四道闸门,只做两件事:

  • 可交付物清单表,颗粒度到”一个能被演示的功能点”,不写模块名。
  • 变更影响评估表,只填四个字段:工时、工期、费用、客户确认。填不满 30 分钟就说明这个变更不够重要,先做再补记录。

工具上不要自建流程平台,直接用一个能管需求和迭代的协作工具即可。小团队的目标是”每次变更都有书面痕迹”,而不是”流程完备”。

2. 100-500 人的团队:把范围基线工具化,建立 PMO 统计口径

这个规模是范围管理收益最明显的区间,因为项目开始并行,靠人记忆已经不可靠了。三个动作按顺序做:

  1. 统一可交付物清单模板,所有项目共用一套字段定义(交付物编号、名称、验收人、验收标准、关联里程碑、状态)。
  2. 把基线搬进协作平台,需求、测试、里程碑打通,让影响评估能自动读取数据而不是靠人回忆。
  3. PMO 每月出一张统计表:变更单数量、平均处理时长、里程碑准时率、验收一次通过率。这四个指标能覆盖 80% 的范围管理健康度。

这个规模的团队如果客户以制造业、金融、政务为主,建议直接评估私有化部署方案,因为合规要求会越来越频繁地成为硬约束。

3. 500 人以上或多项目强并行:设立范围治理委员会

到了这个规模,问题不再是单个项目怎么管,而是项目之间的资源争抢和标准不一致。这时候必须有人对”跨项目的范围裁决”负责。

  • 设立范围治理委员会,成员包括交付负责人、售前负责人、财务代表,每月开一次会,裁决跨项目的范围冲突。
  • 建立”范围变更计价基线”:明确不同类型变更的单价与工期折算系数,避免每个项目都重新谈一遍。
  • 对超过一定金额或工期的变更,实行强制升级评审,防止项目级别的局部决策影响公司整体利润。

4. 甲方强势型项目:把范围守卫前移到合同谈判阶段

有些客户在合同阶段就要求”开放范围、按人月结算”,这类项目用常规的闸门逻辑很难奏效。我的建议是换一种打法:

  • 把范围基线做成”分期承诺”:本期承诺 43 条验收范围内的交付物,其余进入二期或按变更计价。
  • 把变更的影响评估做成”实时看板”,让客户业务部门每天都能看到自己提的需求累计消耗了多少工时。
  • 建立客户侧的变更决策人机制,避免需求从多个部门零散涌入。没有单一决策人的项目,范围管理一定会失效。

项目立项项目范围教程:实施团队流程优化,避坑指南

七、不同情况下的取舍

最后讲取舍。任何方法都有代价,把代价讲清楚比把方法讲漂亮更重要。

1. 范围刚性与交付速度的取舍

范围基线越刚性,工期越可控,但客户满意度往往越低,因为客户在实施过程中看到系统之后,一定会产生更好的想法。范围越柔性,客户体验越好,但工期和成本完全失控。

我的判断是:在合同承诺的验收范围内保持刚性,在验收范围之外保持柔性。也就是说,客户想加东西可以,但必须走变更,而变更的成本要算清、要签字、要影响工期。这样既不会拒绝客户,也不会让团队白干。

2. 流程规范度与执行成本的取舍

四道闸门全套跑下来,单个中大型项目的范围管理直接成本大约是 300-400 人时,占项目总工时的 5%-8%。这笔成本对小项目来说是负担。

经验阈值:项目总工作量低于 200 人天时,只跑立项闸和变更闸;200-800 人天跑三道闸门;800 人天以上跑全套四道闸门。这个划分的依据是,闸门的收益与项目规模强相关,而成本基本固定,所以小项目跑全套是亏的。

项目立项项目范围教程:实施团队流程优化,避坑指南

3. 私有化部署与云端的取舍

私有化部署的优势是合规、可控、可深度定制,劣势是有服务器与运维成本,升级窗口需要协调。云端的优势是开箱即用、成本前置低,劣势是敏感数据边界和深度定制受限。

我的取舍逻辑很简单:先看客户数据边界,再看团队运维能力,最后看成本。如果客户的基线数据涉及金额阈值、组织架构、供应商名录,且客户明确不允许出内网,那就必须私有化。如果客户对此不敏感,团队又没有基础运维能力,硬上私有化只会变成运维负担。

4. 自研工具与采购工具的取舍

我见过不少实施团队想自研一套范围管理工具,理由是”我们的流程特殊”。我的经验是:范围管理流程的特殊性,通常不超过 20%,但自研要承担 100% 的成本。

除非公司的核心业务就是做这类工具,否则自研的投入产出比很低。更务实的做法是采购一套可私有化部署、可自定义字段与流程节点的平台,把 80% 的通用能力直接用掉,把 20% 的特殊性通过字段扩展、状态机配置、API 对接来实现。

另外,如果团队历史上有大量数据沉淀在其他工具上,迁移能力必须纳入评估。历史数据的关联关系一旦断裂,复盘价值就归零。能平滑迁移的工具,长期总拥有成本会明显更低。

八、下一步:把这份教程变成你的立项检查表

这篇内容的核心观点可以浓缩成一句话:实施团队的流程优化,重点不在执行阶段,而在立项和范围定义这两周。

这个判断的反常识之处在于:大多数团队遇到项目超支,第一反应是加强执行管理,加日报、加站会、加周报。但数据显示,41% 的超支来自范围蔓延,23% 来自立项假设偏差,两者合计 64% 的成因发生在开工之前。在执行阶段加管理动作,只能压缩剩下 36% 的空间,投入产出比很低。

另一个我想强调的独特视角是:范围管理的目标不是”不变”,而是”变化有价”。把变更的价格显性化之后,客户会自己做出理性取舍,团队不需要扮演拒绝需求的坏人。这也是为什么把范围基线工具化之后,变更单数量先升后降,升的是记录,降的是总量。

最后给出四步行动建议,可以直接照着做:

  1. 本周内,把手上正在进行的项目翻出来,检查有没有一份可以被逐条验收的可交付物清单。没有的话,立刻补一份,颗粒度到”能被演示的功能点”。
  2. 两周内,为每个在跑的项目补一份”明确排除清单”,主动发给客户确认。这份清单往往会帮你省下比预想更多的工时。
  3. 一个月内,把可交付物清单、假设登记表、变更评估表搬进日常协作工具,让基线有版本号、变更可追溯、影响可量化。中大型团队优先评估支持私有化部署与平滑迁移能力的平台。
  4. 一个季度内,建立 PMO 统计口径,每月追踪四个指标:变更单数量、平均处理时长、里程碑准时率、验收一次通过率。这四个数会告诉你范围管理的真实健康度,而不是”感觉还不错”。

范围管理这件事,做得好的团队看不出什么特别之处,项目按时上线,客户该加的加、该等的等,团队不加班。做得不好的团队,每天都在救火,而且每次都以为是运气不好。区别就在开工前那两周有没有认真对待。

常见问题解答(FAQ)

1. 项目立项时,项目范围要写到什么颗粒度才算合格?

我第一次带实施项目立项,范围说明书就写了两页,觉得挺清楚了。结果进到实施阶段,客户天天问“这个到底做不做”“那个算不算在范围里”,甲方说讲过,我方说没承诺,两边各说各话。我现在很怀疑,是不是我立项阶段的范围根本就没写到位。

合格的标准只有一条:出现争议时,双方能引用范围文档里的一句话判定归属,而不需要“再讨论一下”。我一般把范围拆成三层来写。第一层是范围边界,写清楚做哪些业务模块、涉及哪几条业务流程、对接哪几个外部系统,用清单而不是描述性段落。

第二层是交付物清单,包括需求文档、系统配置、数据迁移、培训场次、上线支持天数,每一项都要能验收。第三层也是最容易被跳过的一层,是“明确不做清单”,把那些讨论中反复被提到、但本次确实不做的内容单独列出来,写清不在范围内的原因和预计放入哪个阶段。

颗粒度上,WBS 建议拆到单个工作包 8 到 80 小时,超过 80 小时说明还能继续拆,低于 8 小时说明颗粒度太细、维护成本高于收益。另外每一条范围都要挂一个可判定的验收判据,比如“支持按部门维度导出月度报表”而不是“报表功能优化”。

范围文档写完做一次反向测试:随便挑三个历史上最容易扯皮的争议点,试试能不能靠这份文档一句话判定,能判定就基本合格。

2. 范围蔓延怎么控制?变更流程怎么做才不会变成走过场?

我们项目上线延期两个月,复盘的时候发现光变更单就有四十多张,每张当时都觉得“客户提了不好意思拒绝”,积少成多就崩了。我想知道变更控制到底该怎么设阈值,才不会既卡死合作又守住范围。

先建立一个可量化的口径:变更率等于已批准变更的累计工作量除以范围基线工作量。我的经验区间是,立项到上线期间变更率在 10% 到 15% 属于健康,说明需求在正常澄清和细化;超过 25% 就不是变更管理问题了,而是立项阶段的范围判断出了偏差,应该重新评估基线甚至重新立项,而不是继续打补丁。

流程上我建议把变更单模板压到五项字段:变更内容、影响工作量、对其他里程碑的连带影响、不做的业务后果、以及谁来承担成本。第五项最关键,很多变更失控就是因为只谈“要什么”不谈“拿什么换”。

审批设两级阈值,两人日以内由项目经理直接批并计入变更池,超过两人日必须走变更评审,且原则上执行等量置换,要么追加预算和工期,要么砍掉等量的既有范围。另外把变更池做成一页看板,每周例会上公开展示累计变更率,让业务方自己看到数字在涨,比项目经理反复劝说有效得多。

每次变更批准后同步更新范围基线和验收判据,别让变更单和基线文档两张皮。

3. 立项和交付脱节,实施团队接手才发现做不了,怎么避免?

我是实施侧的项目经理,接到过好几个项目,立项阶段我们完全没参与,等销售和技术方案交接过来,一看范围就头大:有些对接第三方接口的技术可行性根本没验证过,有些工期按标准产品算的但客户要定制。这种情况我前期能做点什么,别等到进场才拆弹?

核心动作只有一个:让未来的实施负责人以范围评审成员的身份,在立项阶段就签字。签字不是形式,它意味着实施侧对范围、工作量、里程碑三个数字共同负责,也就自然会有动力在前置阶段提出异议。具体落地我推荐三个动作。

第一,立项评审必须包含一次技术可行性预研,预留三到五天,针对风险最高的两三个点做验证,比如第三方接口先手工跑通一次鉴权、数据迁移先用真实样本跑一千条看字段匹配率,预研结论写进立项报告。

第二,交接时不要只交文档,要用“范围条目,工作量估算,里程碑归属”的三列对照表做逐条过账,实现负责人逐条确认或标注疑问,没确认的条目不许进基线。第三,在立项报告里明确标注假设条件和依赖项,比如“客户 IT 在开工两周内提供测试环境”,并写明假设不成立时对工期的影响天数和责任划分。

这三点做完,实际交付里那种“进场才发现做不了”的情况能减少一大半,因为问题在还有谈判空间的时候就被暴露出来了。

4. 工期被压缩,范围又砍不动,这种情况下该怎么谈?

项目被要求提前三周上线,我去找业务方谈砍范围,对方说每个功能都是刚需,一个都不能少。我又不能直接说做不完,感觉陷入死局。到底该怎么把范围谈判变成可选择的方案,而不是互相拉扯?

别在“砍不砍”上争,把三角关系摆到台面上:范围、资源、工期,三者只能动两个。做法是先给全部范围条目做四级分类,必须做、应该做、可以做、本次不做,分类标准是“不做会不会导致业务无法上线运转”,而不是“谁提的”。

然后算两到三套方案的数字,比如全量做需要 X 周、只做必须级需要 Y 周、必须加应该级需要 Z 周,配上对应的人力和成本,让对方在三个具体方案里选,而不是在“能不能提前”上做是非题。实践里我通常优先砍这三类:使用频率低于每周一次的功能、可以人工临时替代的功能、明显适合放二期的增强项。

还有一个容易被忽略的交换筹码是并行度,如果对方坚持全量上线,那就谈分批上线,第一期上核心流程,剩下的功能按里程碑追加,这样工期压力被分散,范围也没有真的被砍掉。谈判前把每一条“必须做”都追一句“如果不做,上线当天业务会卡在哪一步”,很多所谓的刚需在这一问之下会自动降级。

读者评论

何
何若宁

变更影响评估表要求30分钟内出结论,这条在我们做的国企项目里基本跑不通。,"14个项目按立项投入分两组比工时偏差,我总觉得有内生性问题。,"最有共鸣的是让实施顾问有权说"这条要走变更"。这个前提不解决,三张表最后还是填给自己看的。

方
方佳宁

客户签字前要内部会签,采购部签了仓储部未必认,最后还是回到会议纪要。愿意在立项上多花一百人时的项目,往往本身就是预算宽裕或客户配合度高的。可现实里这句话能不能说出口,取决于公司敢不敢得罪客户,不是流程怎么写。

叶
叶思源

表本身有用,但把它当成"客户签字就闭环"的机制,可能低估了甲方内部的决策链条长度。:8.5这个杠杆比更像结果倒推,直接拿去说服老板加立项预算,心里没底。我们团队就有顾问在评审会上提了变更,转头被销售约谈。

文章包含AI辅助创作:项目立项项目范围教程:实施团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280440
