项目立项优先级教程:实施团队实操方法,避坑指南

去年 Q2 的立项评审会上,我们手上有 11 个待启动项目,但真正能干活的资深实施顾问只有 4 个人。会议室里每个人都在证明自己那个项目”更急”,讨论了两个半小时,最后的排序依据是,谁的客户先打了投诉电话。散会时一位同事说了句话我记到现在:“我们不是不会排序,是排完之后没人认这个结果。”

这件事后来逼着我们做了一次彻底的复盘。我们把前后 63 个立项项目拉出来,重新算了一遍”当初如果按另一套逻辑排,结果会怎样”。结论有点反常识:当年排错的项目里,超过一半不是”选错了项目”,而是”用错了计量单位”。我们用合同额排、用老板重视程度排、用打分卡总分排,唯独没有用实施团队真正稀缺的那一样东西排,瓶颈角色的人天。

这篇文章把我踩过的坑、改过的表、吵过的架都摊开讲。它不保证让你的立项零失误,但能让你在下一次评审会上,拿出来的不是”我觉得”,而是”我算过”。

一、核心结论:立项优先级排的不是项目,是瓶颈资源的人天

1. 第一性问题被问错了

大部分团队在立项会上问的是”这个项目值不值得做”。但实施团队真正要回答的是另一个问题:”下个月我这 4 个顾问,一共 320 个人天,应该投给谁。”前者是价值判断,后者是资源配置。听起来像同一个问题,实际得出的答案经常完全相反。

一个 80 万的合同,吃掉两个中级顾问 45 个人天,毛利依然是正的。一个 300 万的合同,吃掉一位架构师 120 个人天,而你全公司只有两位架构师,那它其实不是在赚钱,它是在挤占另外三个项目的交付能力。

所以我一直坚持一个原则:立项优先级的计量单位是”瓶颈角色人天”,不是合同金额,不是加权总分,也不是老板的关注频次。金额是收入口径,总分是评价口径,只有瓶颈人天才是交付口径。三者排序结果不一致时,以交付口径为准,因为执行落地的是交付,不是评价。

2. 三条可以直接搬走的结论

  • 先门槛,后排序。Go / No-Go 的一票否决项必须在打分之前跑一遍。把明显做不了的项目放进打分池,只会稀释真正候选项目的分数区分度。
  • 统一货币。所有项目的资源需求都要换算成”瓶颈角色人天”,而不是各自用各自的单位。销售说”这个季度能签”,产品说”这个需求很关键”,工程说”这个得两周”,不统一货币就永远吵不出结果。
  • 有进必须有出。一个没有退出机制的立项队列,三年后一定会变成一个只增不减的堰塞湖。能决定”不做什么”,比能决定”做什么”更能体现团队的管理成熟度。

3. 为什么单纯的打分卡会失效

我见过不少团队做了很精致的打分卡:战略价值 30 分、合同金额 25 分、客户等级 20 分、交付难度 15 分、风险 10 分。打完按总分排,结果第一个月就崩。

崩的原因不是打分卡本身错了,而是打分卡解决的是”谁更值得”,不解决”谁先做”。三个 88 分的项目和一个 85 分的项目,如果前三个都要同一位数据迁移工程师,那这三个 88 分在排队意义上是互斥的,不是可叠加的。总分把它们并列在第一位,实际上等于什么都没排。

更麻烦的是分数会掩盖量级差异。一个 88 分项目要 200 人天,一个 85 分项目要 15 人天。如果因为 3 分差距把大项目顶上去,就会把一个季度的产能全部压在同一个坑里。

项目立项优先级教程:实施团队实操方法,避坑指南

二、背景和真实场景:实施团队的立项会到底在吵什么

1. 实施团队的立项来源比产品团队复杂得多

产品团队的立项来源通常单一:来自用户洞察或战略规划。实施团队不是。我们面对的立项诉求至少来自四个方向,而且每一方都有合理的理由。

  • 销售侧:已签或待签合同,带着明确回款节点,天然有紧迫性。
  • 客户成功侧:老客户的增购、扩容、定制需求,关系到续约率。
  • 内部产品侧:需要实施项目作为新功能的验证场景,属于投入型项目。
  • 合规与安全侧:等保、数据合规、国产化适配,不做不行但没有直接收入。

四类诉求的”语言”完全不同,一个讲钱,一个讲关系,一个讲产品,一个讲风险。放在同一张桌子上比,本身就容易变成嗓门竞赛。

2. 立项会上真实发生的四件事

我把过去两年参加过的立项会录音整理过一遍,发现高频出现的是这四件事,而不是数据分析。

  1. 用个例替代统计。“上次那个客户就是因为晚了三周才投诉的。”,一个案例变成了通用规则。
  2. 把紧急当成重要。催得最凶的项目被排到最前,跟它的价值没有关系。
  3. 用承诺代替估算。销售在客户面前承诺的工期,被直接当成实施排期输入。
  4. 回避取舍。没有人愿意说”这个项目这个季度不做”,于是默认全部启动。

第 4 条最致命。因为不取舍本身也是一种取舍,只不过是把风险从”决策时刻”推迟到了”交付时刻”。等到交付时刻再暴露,成本已经是立项时刻的三到五倍。

3. 被系统性低估的一样东西:切换成本

还有一个隐形成本几乎从来不进立项评估表:切换成本。实施顾问手上同时跟三个项目,从 A 项目切到 B 项目,再切回 A,真正的产出损失远高于直觉。

我做过一段时间的记录:同一位顾问连续三天做同一个项目,日均有效产出大概是 6.5 小时;如果三天里被切到三个项目,日均有效产出降到 4.2 小时左右,降幅接近 35%。这还只是一个人的数据,样本量大约 40 个工作日,属于内部观察不是学术研究,但方向足够明确。

这意味着并行项目数每增加一个,团队的边际产出不是线性增加,而是先增后减。立项优先级如果只算”有没有人”,不算”这个人还能不能连续投入”,排出来的计划一定是乐观的。

项目立项优先级教程:实施团队实操方法,避坑指南

三、常见误区拆解:六个让我交过学费的判断偏差

1. 误区一:用合同额排序

这是我最早犯的错,也是最普遍的错。合同额看起来最客观、最好比较,还能直接对上销售指标。但它有一个致命缺陷:合同额是收入口径,不反映资源占用结构。

一个 300 万的项目如果占用的是通用实施顾问,同时能并行跑;一个 120 万的项目如果独占架构师,反而更可能成为瓶颈。按金额排,前者第一,后者第四。按瓶颈人天排,顺序可能完全反过来。

下面这张斜率图是我们 2023 年一次真实复盘的结果。同 6 个项目,按合同额排和按瓶颈角色人天排,名次变化非常大。

项目立项优先级教程:实施团队实操方法,避坑指南

2. 误区二:把”紧急”当成”重要”

紧急和重要是两件事,但在立项会上经常被混为一谈。销售催得急、客户投诉多、老板在群里 @ 了三次,这些信号都是”紧急”,不是”重要”。

我的处理办法是给每个项目标注两个独立字段:紧迫度(由外部压力决定,1-5 分)和交付价值(由回款、续约、可复制性综合决定,1-5 分)。两者都高的项目才进第一梯队;紧迫度高但价值低的项目进”快速安抚队列”,用一个轻量动作先稳住,而不是占用完整交付资源。

3. 误区三:把整个项目当成一个原子单位

“这个项目排 Q2″,这句话在实施场景里几乎没有信息量。因为一个大项目里,不同阶段的资源需求完全不同:前期是架构师和方案顾问,中期是实施顾问和开发,后期是测试和培训。

如果只按整项目粒度排期,你会在 Q2 同时压上四个项目的”中期”,然后发现所有项目都在抢同一批实施顾问。正确的做法是把项目拆到里程碑粒度再做排队:立项评审、蓝图设计、配置开发、数据迁移、UAT、上线支持,每个里程碑单独算资源。

拆到里程碑粒度之后,你会发现原来”挤不进去”的季度,其实还能塞下两三个项目的前期工作。这就是颗粒度带来的产能。

4. 误区四:只算实施人天,不算客户人天

这是我踩过最贵的一个坑。项目工时表上写的是”我方投入 180 人天”,看起来很合理。但真正决定项目能不能按期验收的,往往是客户侧能不能按时给出关键人。

一个需要客户 IT 部门配合做接口联调的项目,如果客户方对接人只有每周两个半天可用,那无论我方投入多少,联调周期都是被锁死的。客户人天不是成本项,它是工期约束项。

所以我现在要求在立项表里必须填一个字段:客户关键人每周可用工时(估算值)。低于 8 小时/周的,自动触发风险标记,排期时按 1.5 倍工期计算。

5. 误区五:没有退出机制

立项队列只进不出,是实施团队最典型的组织病。半年前的”待启动”项目,今天还挂在池子里,占着预算名分,实际早就不具备启动条件,客户对接人走了,业务场景变了,甚至客户自己都换了系统。

我的建议很简单:每月做一次队列体检,任何连续 60 天没有推进动作的项目,自动降级为”候选池”,释放预算名分。要重新启动,走简化流程重新提交,但不占用原有排期位。

6. 误区六:一旦立项就锁死资源

很多团队把”立项通过”等同于”资源锁定”,项目一立项就必须配齐人手直到结束。这在变化速率低的项目里没问题,在实施场景里会造成大量闲置。

更灵活的做法是资源承诺分两段:里程碑级承诺(这个阶段的人必须给)和季度级意向(下个季度倾向继续投入,但可调整)。这样既保证当前阶段不被抽人,又给组合优化留下空间。

四、专业判断逻辑:四层过滤 + 一种统一货币

1. 第一层:Go / No-Go 硬门槛

门槛层不排序,只做剔除。任何一条不满足,项目直接退回,不进入打分池。这一步能过滤掉大约三成的无效立项申请,效果非常明显。

我用的门槛清单是这六条:

  • 回款或预算已落实。合同未签且无预算编号的,不予立项,可进候选池。
  • 客户关键人已指定且可联系。只有”我们会配合”这种口头承诺的,退回补充。
  • 需求边界可界定。无法在立项阶段输出一页需求范围说明的,先做需求澄清,不立项。
  • 合规与数据安全前置评估通过。涉及敏感数据的,必须有安全部门书面意见。
  • 产品能力匹配度不低于某个阈值。差距过大的项目,要么走产品定制立项,要么直接拒绝。
  • 有明确的验收标准草案。没有验收标准的项目,是延期的最大来源之一。

门槛层最容易被破坏的地方是”特批”。我的经验是保留特批通道,但要付出代价:特批项目必须由提出方书面承诺,在资源冲突时优先让路。这样特批依然可行,但不再是免费的。

项目立项优先级教程:实施团队实操方法,避坑指南

2. 第二层:四维打分卡

通过门槛的项目进入打分。我用的不是五维十维的复杂模型,而是四个维度,每个维度 1-10 分。维度越少,团队越愿意认真打,越不容易变成走过场。

维度 评分要点 1-3 分特征 8-10 分特征
价值确定性 回款确定性、续约影响、可复制性 框架协议、无明确订单 合同已签、回款节点明确
交付确定性 需求清晰度、产品匹配度、依赖数量 需求模糊、依赖 4 个以上外部系统 标准场景、依赖可控
客户配合度 关键人到位率、决策链长度、历史配合记录 对接人每周不足 4 小时 有专职对接人、决策链两级以内
战略权重 行业标杆意义、平台适配价值、长期关系 一次性交易 可复制到同行业多个客户

这四个维度有个隐含设计:前两个维度决定”要不要做”,后两个维度决定”怎么做”。价值确定性低但交付确定性高的项目,适合标准化交付、低成本试水;价值确定性高但交付确定性低的项目,必须先做预研,不能直接立项。

3. 第三层:把分数换算成瓶颈人天

打分之后不能直接排序,中间必须加一步换算。这一步是把抽象分数落到具体资源上。

具体做法:对每个项目,列出它需要的角色清单,然后在整个团队里找”该角色可用人数 ÷ 需求人数”最低的那一个。这个角色就是该项目的瓶颈角色,对应的人天就是它的资源成本。

举个具体例子。项目甲需要架构师 40 人天、实施顾问 120 人天、开发 60 人天。团队里架构师 2 人、实施顾问 8 人、开发 5 人。架构师侧占用率是 40/(2×22)=91%,实施侧是 120/(8×22)=68%,开发侧是 60/(5×22)=55%。那项目甲的瓶颈角色就是架构师,资源成本按 40 个架构师人天计。

只有瓶颈角色人天具备跨项目可比性。把它作为统一货币之后,排序会突然变得简单:谁的架构师人天需求小、价值分高,谁先上。

(1)换算时最容易忽略的三个修正项

第一个是学习曲线。新人第一次做某类项目,实际人天通常是熟手的 1.6 到 2.2 倍,这个系数必须在换算时显式加上,不能藏在”实施顾问”这个笼统角色里。

第二个是复用抵扣。如果项目与既有项目高度相似,配置模板、测试用例、培训材料都能复用,工作量应向下修正 15% 到 25%。我在多次项目上验证过这个区间,复用度高的项目确实能省下这个量级。

第三个是等待成本。客户侧配合不到位造成的等待,虽然不消耗我方工时,但会占住排期窗口。这个成本要算进工期,不要算进人天,否则会重复计算。

4. 第四层:按瓶颈角色排队,而不是按总分排队

这是整套逻辑里最关键的一步,也是和常规做法差别最大的一步。

常规做法是按总分从高到低排。我的做法是先按瓶颈角色分组,组内再按分数排。因为不同瓶颈角色的项目之间没有资源冲突,可以并行;同一瓶颈角色下的项目才需要真正排队。

这样一来,一个季度能容纳的项目数,等于”各瓶颈角色产能可支撑项目数的最小值”,而不是”总分前 N 名”。这个数字往往比直觉估算的更悲观,但也更接近现实。

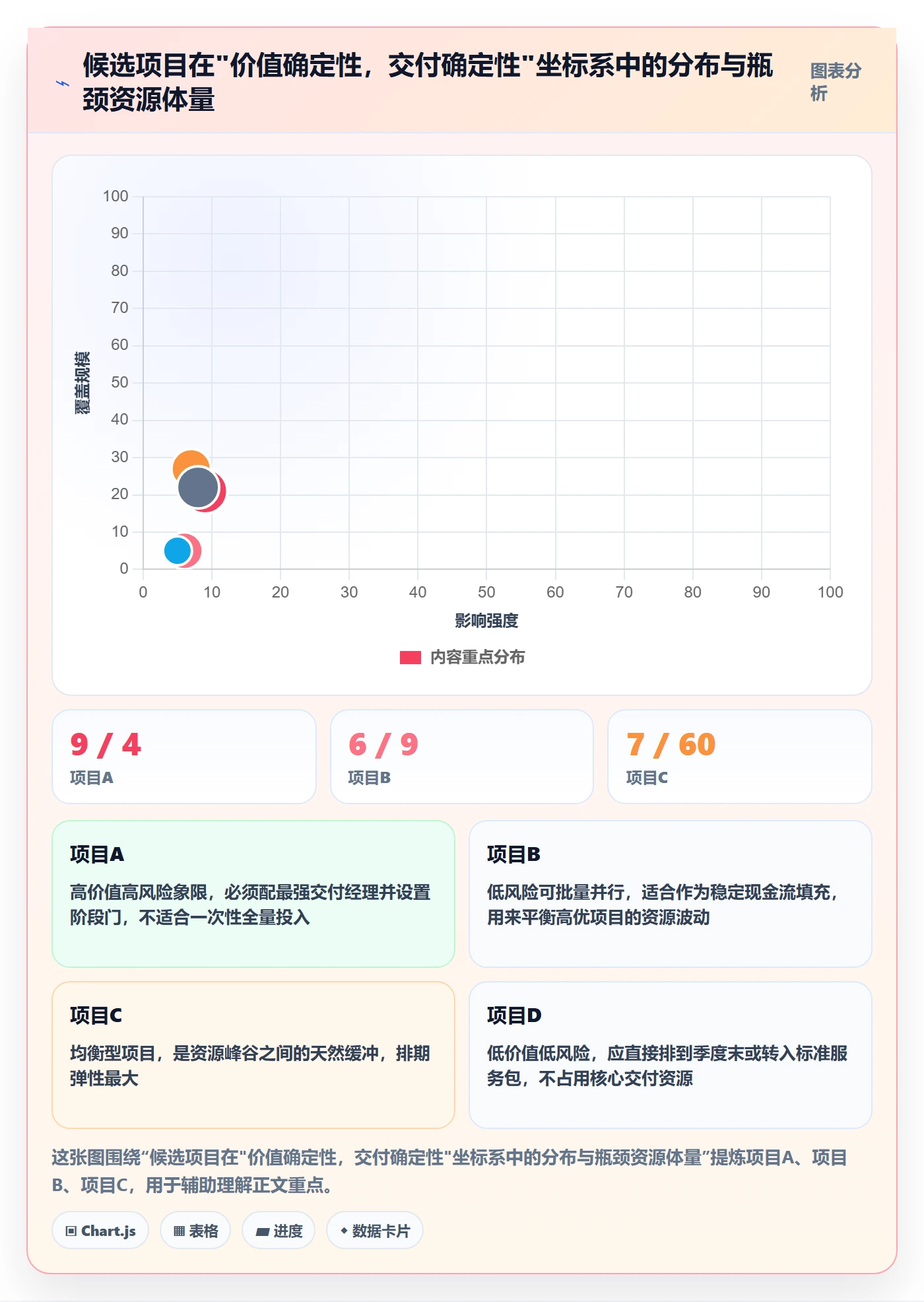

下面这张气泡图是我们实际用过的决策视图。横轴是交付确定性,纵轴是价值确定性,气泡大小是瓶颈人天。四个象限对应四种完全不同的处理策略。

项目立项优先级教程:实施团队实操方法,避坑指南

5. 权重怎么调:三种组织的不同配方

四维打分卡的权重不是固定的,它取决于组织当前的主要矛盾。我给三类组织配过不同的权重组合,效果差异明显。

组织类型 价值确定性 交付确定性 客户配合度 战略权重 主要矛盾
项目制交付公司 35% 20% 25% 20% 回款周期长,客户配合度直接决定现金流
产品型公司实施团队 20% 35% 20% 25% 项目要能反哺产品,交付确定性优先
内部信息化团队 15% 30% 35% 20% 业务方配合度是最大变量,价值难以货币化

注意一个反直觉的点:客户配合度在内部信息化团队里的权重应该最高,而不是最低。因为内部项目的”客户”就是业务部门,他们没有合同约束,配合全凭意愿,一旦对接人不上心,项目就会无限期搁浅。

五、案例与数据观察

1. 样本说明与可信度边界

下面所有数据来自我们团队 2022 年 7 月到 2024 年 6 月的内部复盘记录,涵盖 63 个已交付项目、18 位实施相关人员、144 次延期事件。这不是公开统计数据,样本也集中在软件实施领域,结论的可迁移性需要读者自行判断。我尽量把口径写清楚,方便你对照自己的场景做校验。

2. 案例:一个被判”高优先级”的项目怎么吃掉整个季度

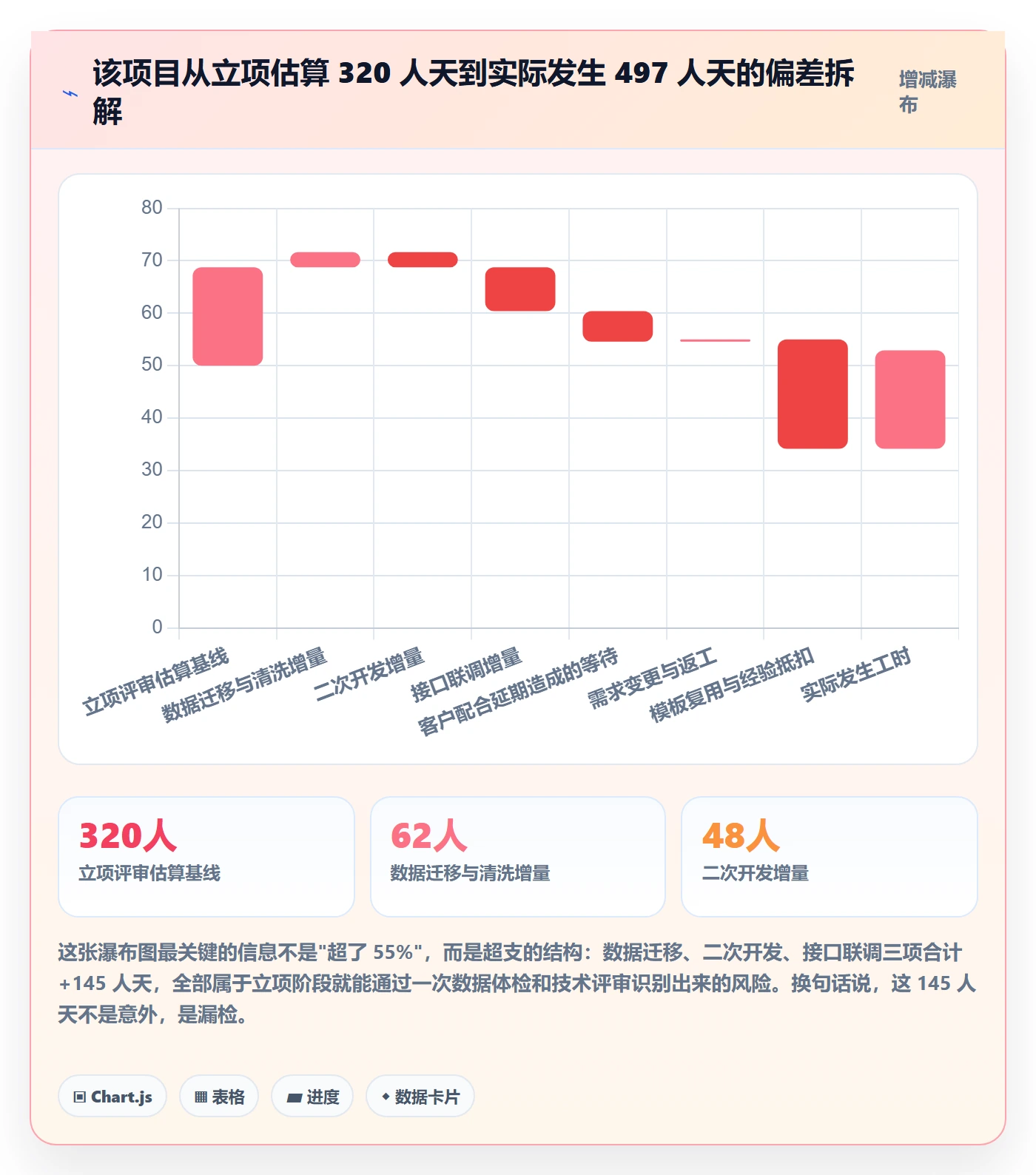

2023 年 Q2,我们接了一个标记为”战略级”的项目,合同额在当季排名第一。立项评审时它拿到了最高分,资源优先配齐:一位架构师、两位实施顾问、一位开发。

问题出在第二周。客户的历史数据有 11 年,字段重复率经抽样达到 23%,而且存在三套口径不一致的物料编码。数据清洗的实际工作量远超立项时的估算,最终这个项目的实际发生工时比评审估算高出一大截。

更麻烦的是,因为架构师被这个项目独占,同期另一个可复制性更强、金额只有它三分之一的标准化项目被推迟了整整一个季度。那个项目后来在 Q4 顺利交付,两周完成,几乎没占用架构师资源。

复盘时的结论很扎心:我们不是选错了一个高价值项目,而是用错误的估算方式,把一个高风险项目放进了最高优先级,顺手挤掉了一个低风险高确定性项目。如果当初按瓶颈人天排序,那个标准化项目的架构师消耗接近于零,完全可以并行。

项目立项优先级教程:实施团队实操方法,避坑指南

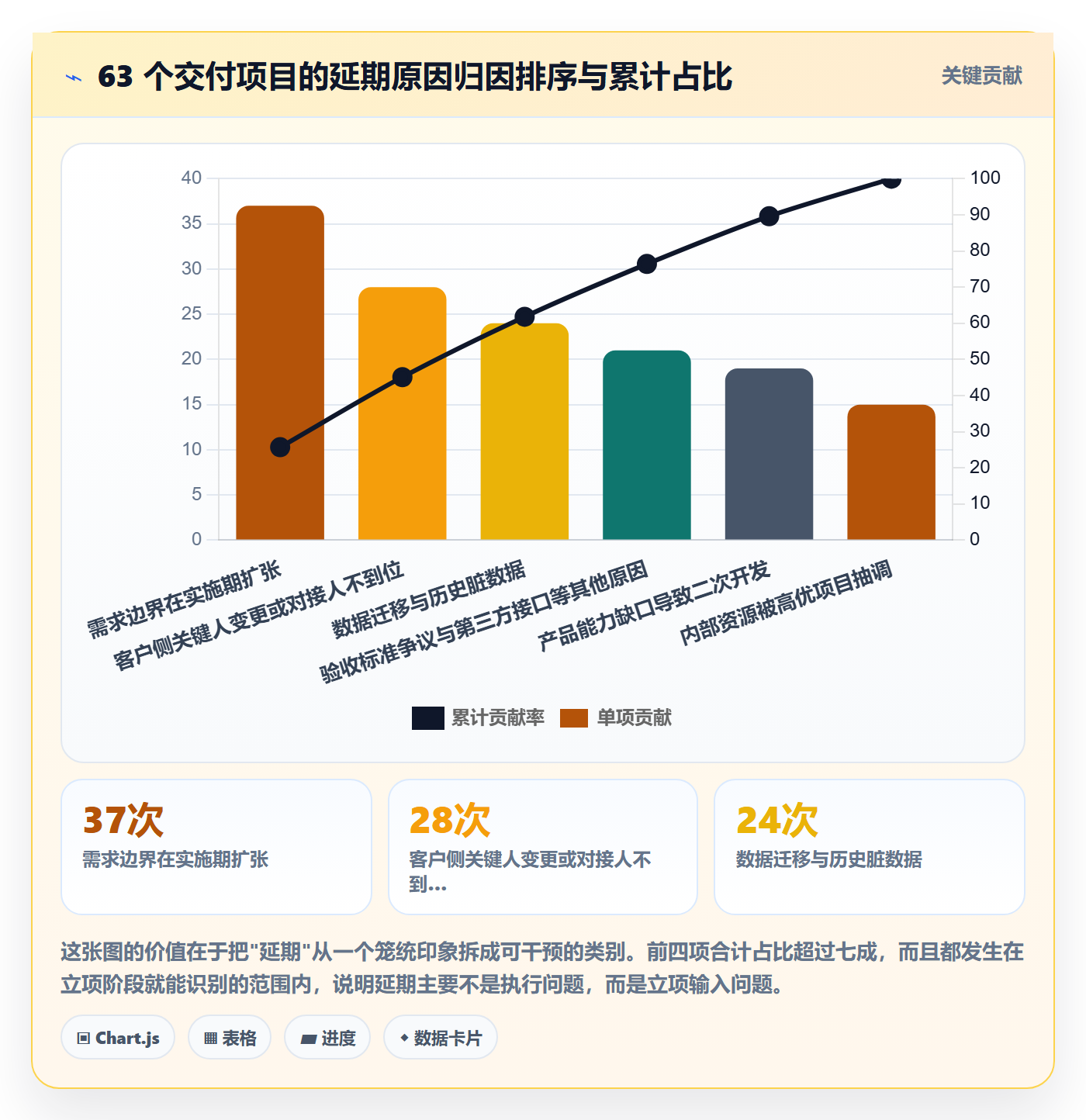

3. 观察:数据迁移类立项的系统性低估

63 个项目里,涉及数据迁移的 31 个,平均超估算幅度是 41%;不涉及数据迁移的 32 个,平均超估算幅度是 17%。差了一倍多。

原因其实很朴素:立项阶段大家看的是”要迁多少条数据”,而实际工作量取决于”数据有多脏”。100 万条干净数据和 10 万条脏数据,后者工作量可能是前者的三倍。

所以我后来加了一条硬性要求:任何涉及历史数据迁移的立项,必须先做一次数据体检,抽样不少于 5000 条或总量的 1%,输出字段重复率、口径冲突数、缺失率三个数字。拿不到这三个数字,不允许进入估算环节。

4. 场景:把优先级从 Excel 搬进系统之后发生了什么

我们的立项表在 Excel 里活了三年,改到第四版的时候彻底失控了,不同人手里的版本不一样,评分口径开始漂移,资源占用数据要人工汇总,汇总一次耗时两天。

后来我们把立项、需求池、项目集和资源负载搬进了一个统一平台。我们选的是 PingCode,主要原因是它能同时承载需求池、项目集视图和资源负载视图,而且支持私有化部署,能满足我们对客户数据不出内网的合规要求。

迁移到系统之后,有三个变化是立刻能感知到的。

  • 评分口径被固化。打分卡写在系统里,评分项和权重由管理员统一维护,不再出现”我这份表权重是 30%,他那份是 25%”。
  • 资源冲突变得可见。同一位架构师在多个项目里的占用,可以在负载视图上直接看到红色超载区,不需要人工汇总。这一步把冲突识别从”事后”提前到了”排期时”。
  • 立项到交付形成了一条链。立项时的需求、范围、验收标准可以直接带到执行阶段,减少了一次信息转录和一次误解机会。

需要说明的是,工具解决的是”信息一致性”问题,不解决”判断标准”问题。门槛清单、打分权重、瓶颈角色的定义,这些依然要靠人定。把一套没有共识的流程搬进系统,只会让分歧以更快的速度被固化。

另外提一点实操经验:我们做这次迁移时,是从原有的项目管理工具批量迁移过去的。中大型组织的字段映射、权限重建、工作流重构往往比想象中复杂,所以我们把”工具迁移”本身也当成一个正式立项来做,单独排了 25 个人天,包括自定义字段映射、历史附件迁移、权限矩阵核对和两轮并行验证。如果不用立项的方式管这件事,它一定会拖成半年以上的”半迁移”状态。我认为对 100 人以上、有私有化诉求的组织来说,这类国产替代型的平台迁移值得单独立项,而不是挂在某个业务项目里顺手做。

项目立项优先级教程:实施团队实操方法,避坑指南

5. 一个容易被忽略的组合级指标:瓶颈角色负载率

单项目视角永远看不到的问题,在组合视角下会非常刺眼。下面这张图是我们 2024 年四个季度的实际数据。注意 Q2:并发项目数只增加了 3 个,但架构师负载率飙到 118%,按期验收率同步从 81% 掉到 64%。

到了 Q4,我们并没有减少项目数,仍然是 7 个并发,但通过前置技术预研把返工降下来了,架构师负载率回落到 89%,验收率反而涨到 85%。这说明并发项目数本身不是问题,瓶颈角色的负载率才是。

项目立项优先级教程:实施团队实操方法,避坑指南

六、不同情况下的行动建议

1. 20 人以下的小团队

不要做打分卡,不要做系统,不要做季度复盘会。你需要的是一张纸和每周 30 分钟。

具体做法:把所有待启动项目写在一张 A4 上,每行四个字段,项目名、瓶颈角色需求人天、最早可启动月份、如果不做的后果。每周一早上花 30 分钟看一遍,只做一个动作:确认这周谁在做哪个项目。

小团队的优势是信息全在脑子里,劣势是没有冗余。所以你的核心任务不是精细排序,而是避免同时启动两个需要同一个人的项目。这一个约束解决好了,80% 的混乱会自动消失。

2. 100 人以上的中大型组织

这个规模以上,靠 Excel 和人脑已经不可行了,因为信息会跨部门失真。你需要三件东西:统一的门槛清单、固化的打分口径、可见的资源负载视图。

打分口径必须固化在系统里,不能靠邮件版本。资源负载视图必须能按角色、按人、按时间段看到红线。这两点做不到,你的立项会永远在讨论”到底谁手上有空”,而不是”哪个项目更该做”。

另外,中大型组织一定要处理”部门墙”问题。实施团队、产品团队、售前团队对同一个项目的价值判断往往不同,需要有一个跨部门的常设评审小组,而不是由某一个部门单独拍板。

3. 项目制交付型公司

交付型公司的核心矛盾是现金流,所以权重要向”客户配合度”倾斜,并且必须把回款节点作为立项的硬门槛,而不是加分项。

我的建议是给每个项目标注”现金转折点”,即第一笔回款到账的里程碑。所有项目的现金转折点如果集中在同一个月,那这个月就是高危月份,必须主动调整至少一个项目的排期。这个动作比排序本身更值钱。

4. 内部信息化 / 数字化团队

内部团队最大的困难是价值难以货币化,业务方又常常”声音大但不投入”。应对办法是把业务方投入作为立项硬门槛:业务方必须指定专职对接人,承诺每周可用工时,且该承诺要由其上级确认。

拿不到这个承诺的需求,不管听起来多重要,一律进候选池。这一条看起来很硬,但它能过滤掉大部分”伪需求”,我见过太多内部项目死在业务方全程只出现两次。

项目立项优先级教程:实施团队实操方法,避坑指南

七、不同情况下的取舍

1. 战略项目 vs 现金流项目

这两类项目在排序上天然冲突,而且没有完美的解法。我的处理方式是配额制而非排序制:给战略项目预留固定的产能比例,比如 20%,剩下的 80% 全部给现金流项目,两类各自内部排序。

这样做的好处是战略项目不会被日常业务无限期挤掉,现金流项目也不会被一个”战略”名义无限透支资源。坏处是总量受限,需要每季度重新校准比例。

2. 私有化交付 vs 标准化服务

私有化交付单笔金额高、客户粘性强,但不可复制、占用瓶颈资源多。标准化服务单笔金额低,但可并行、边际成本递减。

如果你的团队正在从项目制向产品化过渡,我建议用标准化项目作为产能的”填充物”,优先保证私有化项目的瓶颈资源,把标准化项目排进剩余产能。不要因为标准化项目”看起来简单”就随意插队,它会打乱现金流项目的连续投入节奏。

3. 快速启动 vs 深度评估

深度评估需要时间,而时间本身就是成本。我的经验阈值是:预计工作量超过 150 人天的项目,值得花 5% 的前置时间做深度评估;低于 50 人天的项目,超过两个小时的评估就是浪费。

中间地带的项目按客户配合度决定:配合度高的可以快速启动,边做边澄清;配合度低的必须先评估清楚,因为一旦卡住,你连推进的抓手都没有。

4. 统一平台 vs 部门自建

统一平台的代价是前期迁移和适配成本高,收益是信息一致性;部门自建工具的代价是数据孤岛,收益是启动快。我的判断标准是组织规模:100 人以下可以容忍工具不统一,100 人以上不统一就意味着资源视图必然失真。

资源视图失真之后,你的立项优先级就变成了猜谜。这也是我在上一个章节里强调”工具迁移值得单独立项”的原因,它不是 IT 工作,它是管理基础设施。

八、一页纸模板与运行节奏

1. 立项一页纸的六个必填字段

无论用什么工具,立项材料都应该控制在一页以内。字段太多没人认真填,字段太少判断依据不足。我的六个必填字段是:

  1. 价值确定性评分及依据(回款节点、续约影响)
  2. 交付确定性评分及依据(需求清晰度、依赖系统数量)
  3. 瓶颈角色及所需人天(含学习曲线和复用抵扣修正)
  4. 客户关键人及每周可用工时承诺
  5. 验收标准草案(不少于三条可验证条目)
  6. 如果不做的后果(用于判断是否真紧急)

最后一个字段是我最喜欢的设计。很多项目在被要求写”如果不做的后果”之后,自己就退出了。因为写下来才发现,后果只是”客户会不高兴一下”,而不是”客户会流失”。

2. 每周 30 分钟排队会的议程

会议时间必须严格控制在 30 分钟,超时就说明准备不足。固定议程三项:

  • 前 10 分钟:过一遍瓶颈角色负载率,标出下周会超载的角色和时间段。
  • 中间 15 分钟:只讨论需要跨项目调整的冲突,单个项目内部问题一律会后解决。
  • 最后 5 分钟:确认本周启动和暂停的项目,形成书面记录。

关键纪律是:不在这个会上讨论单个项目的技术方案。一旦开始讨论细节,30 分钟必然变成两小时,而且真正需要决策的冲突没人处理。

3. 季度退出复盘的三个问题

每季度末,对所有在队列中但未启动的项目问三个问题。任何一个答不上来,转候选池。

  1. 过去 90 天里,这个项目的需求有变化吗?变化是什么?
  2. 客户侧的关键人还在原岗位吗?
  3. 如果现在启动,验收标准还成立吗?

这三个问题的杀伤力比想象中大。我在第一次做这个复盘时,队列里有 9 个项目,走完三个问题之后只剩 5 个还能留在队列里。释放出来的 4 个名额,直接让下一个季度的排期宽松了很多。

4. 一份可以直接抄的打分配置

下面这份配置是我们现在用的版本,包含门槛规则、评分权重和瓶颈修正系数。你可以直接改数值使用。

# 立项优先级配置(示例,可直接改造)
gate:

require_budget_code: true # 必须有预算编号或已签合同

require_owner: true # 必须有客户侧指定关键人

require_weekly_hours: 8 # 关键人每周可用工时下限

require_acceptance_draft: true # 必须有验收标准草案

data_health_check: # 涉及数据迁移时强制

enabled: true

sample_ratio: 0.01 # 抽样不低于 1%

min_sample: 5000

score:

dimensions:

value_certainty:   { weight: 0.30, scale: 10 }
delivery_certainty:{ weight: 0.25, scale: 10 }
customer_support:  { weight: 0.25, scale: 10 }
strategic_weight:  { weight: 0.20, scale: 10 }

bottleneck:

currency: "person_day" # 统一货币:瓶颈角色人天

learning_curve_factor: 1.8 # 新人首次做该类项目的系数区间中值

reuse_discount: 0.20 # 高复用项目的抵扣比例中值

max_load_rate: 0.85 # 单角色负载率上限,超过则拒绝排期

queue:

granularity: "milestone" # 排队颗粒度:里程碑而非整项目

auto_downgrade_days: 60 # 无推进动作自动降级天数

quarterly_review: true # 季度退出复盘

这份配置里我认为最该保留的是 max_load_rate: 0.85 这一条。它意味着任何角色的负载率超过 85%,系统直接拒绝新的排期。把”不能超载”变成硬约束而不是提醒,比任何一次动员讲话都管用。

九、常见问题快答

1. 立项优先级和项目排期有什么区别?

优先级回答”谁更重要”,排期回答”谁在什么时候做”。两者不能合并,因为优先级高的项目未必能立即启动(资源没空),优先级低但资源空闲的项目也可以先做一部分。

我的做法是分开两个队列:优先级队列决定资源分配的倾向,排期队列决定具体的时间安排。前者月度调整,后者周度调整。混在一起的结果通常是,每次资源有波动,优先级就要重排一遍,团队疲于奔命。

2. 老板直接指定的项目怎么处理?

不要试图用流程对抗指令,那只会让流程失去公信力。我的做法是接受指令,但要求它承担代价:任何特批插队的项目,必须指明它替代了哪个原排期项目,并记录该替代造成的延期。

这条记录本身不解决问题,但它会让”插队”从无成本变成有成本。大多数情况下,两三个季度之后,插队行为会自然减少,因为没有人愿意在复盘会上解释自己造成的延期。

3. 打分卡要不要对全团队公开?

要公开,而且要把每个项目的得分和依据一起公开。不公开的打分卡会被默认为”暗箱操作”,团队的信任会迅速流失。

但要区分公开和争论。分数和依据公开,评分标准的调整由常设评审小组决定,不搞全员投票。全员投票会让标准随人数最多的那一方倾斜,而不是随业务需要倾斜。

4. 客户催得急,能不能临时插队?

可以,但要区分两种”急”。一种是真的有明确时间约束(监管期限、业务上线窗口),另一种只是情绪表达。前者应该插队,后者应该用沟通安抚。

判断方法很简单:问一句”如果晚两周,会发生什么具体的事”。能说出具体后果的,插队;说不出具体后果的,进入正常的沟通流程。这一句话能过滤掉大部分假紧急。

5. 这套流程用什么工具承载比较合适?

20 人以下用在线表格就够了,不要为了流程上系统。100 人以上建议用能同时承载需求池、项目集和资源负载视图的项目管理平台,并且优先考虑支持私有化部署的方案,因为涉及客户项目数据时,合规要求通常是硬约束。

无论用什么工具,判断标准只有一个:能不能在一个界面上同时看到”项目优先级”和”角色负载率”。看不到这两样,工具就只是电子化的表格,不会带来任何决策效率的提升。

十、总结:下一步该做什么

回到开头那个场景。11 个项目抢 4 个人,最后靠投诉电话排序,这不是执行力问题,是缺少一套能达成共识的计量方式。

整篇文章我想留下的核心观点只有一个:立项优先级的本质是把有限资源分配给无限诉求,因此它的计量单位必须是稀缺的那一方,而不是充裕的那一方。在实施场景里,稀缺的从来不是项目,也不是合同额,而是特定角色在特定时间段里的可用人天。

围绕这个观点,我给出三个和常规做法不太一样的判断。第一,打分卡要打分,但排序必须有第二套口径,也就是瓶颈人天,否则总分接近的项目无法区分。第二,客户配合度应该进入门槛而不是加权项,因为它不是”好一点坏一点”的差别,而是”能不能做”的差别。第三,退出机制和准入机制同样重要,只进不出的队列最终一定会失效。

如果你的团队现在还没有任何立项流程,下一步只需要做一件事:把手上所有待启动项目列成一张表,加上”瓶颈角色需求人天”和”如果不做的后果”这两列。就这两列,通常足以让排序结果发生明显变化。

如果你已经有流程但效果不好,下一步做一件事:把最近三个月的延期项目拉出来,逐条归因,看有多少是立项阶段就能识别的。如果这个比例超过一半,问题不在执行团队,在立项输入,改门槛比催进度管用得多。

如果你只是想知道今天下午该怎么开这个会,那就带着三个问题进会议室:这个项目占谁的瓶颈人天?客户侧每周能给多少小时?如果不做会怎样?能把这三个问题答清楚的项目,值得排进队列;答不清的,先放候选池。

常见问题解答(FAQ)

1. 实施团队排项目立项优先级,有没有能直接落地的评估模型?

我带过一个 30 多人的实施团队,去年同时压在手上的待立项需求有 17 个,每次评审会基本是谁嗓门大、谁跟老板熟谁先做。事后复盘发现,被插队的项目里有 6 个其实回款更急。我想找一套不用请咨询公司、团队自己能跑起来的评估模型。

用加权评分卡,维度控制在 5 个以内,权重一旦定下就当季度内的纪律。常见的 5 个维度是:回款与合同贡献、战略匹配度、资源效率、客户风险、依赖关系。权重我一般给回款 30%、战略 25%、资源效率 20%、客户风险 15%、依赖 10%。

关键是每个维度必须写死打分锚点,比如回款按含税签约额分档:100 万以上 5 分、50 到 100 万 4 分、20 到 50 万 3 分,不接受「感觉这个客户挺重要」这种输入。

资源效率用人天口径:项目预估人天除以可交付周期周数,数值越低分越高,预估人天用近 3 个同类项目实际人天的中位数,不用销售给的乐观值。另外一定要设一票否决线,合规存疑的直接不进池子,资源缺口超过当前可用产能 30% 的也先不排。维度超过 5 个,会上没人记得住,评出来的分也不会有人认。

2. 优先级评分算出来分数都差不多,怎么避免打分变成走形式的拍脑袋?

我们真跑过一次评分卡,结果 12 个项目里 8 个落在 3.8 到 4.2 之间,最后还得领导拍板,评分表就成了摆设。我特别想知道是模型本身有问题,还是我们用错了。

分数挤在一起,通常是两个原因:锚点太粗,加上维度之间可以互相补偿。改进做法有三个。第一,每个维度只给 3 档而不是 5 档,档位定义写死到可以直接对照,比如战略匹配度只有「公司级重点」「部门级重点」「常规交付」三档,逼着评审人做取舍。

第二,引入强制分布,同一批次里每个维度只能有 20% 的项目拿到最高档,谁想多给就得挤掉别人。第三,对分差在 0.3 分以内的项目,别再比总分,改用两两对比:只挑回款、战略、客户风险三个维度,把项目两两配对问「这两个只能先做一个,选谁」,统计胜场数决定顺序。

数据口径也要统一,合同额用含税签约额、回款用财务确认的到账金额、人天用历史同类项目实际值,三个口径必须在评审前就明确并写在表头。最后一步是把排序结果公示,让提异议的人拿反例来推翻,通常公示一轮就能筛出真正站不住脚的评分。

3. 销售和客户一直催,资源又不够,怎么跟业务方解释并砍掉低优先级项目?

最难受的一次是销售直接在群里 @ 老板,说客户要撤单,当天下午我的排期就被推翻了一半。我其实不是不想做,是产能真的摆在那里。后来我发现讲「优先级低」这四个字根本没人听,想知道该怎么谈。

别用「优先级低」这种词去拒绝,它听起来像主观判断,要用产能和代价说话。具体做法:先把团队产能折算成一张可承诺人天表,人数乘以周期内可用天数,再乘一个 0.75 的有效系数,扣掉会议、支持和请假,这个数字就是你能承诺的上限。

然后把所有待立项项目的人天需求逐条列出来,让缺口变成一个具体数字,比如缺口是 320 人天,而不是「最近有点忙」。给业务方三个选项而不是一个「不」:推迟到某个具体月份、缩减到 MVP 范围、或者追加预算走外包。

判断依据是一条很朴素的账:如果这个项目插队带来的回款收益,小于因为它插队导致在建项目延期产生的违约赔付、客户口碑损失和赶工成本,那就不该插队。把插队的代价算成金额摆在桌上,比讲十遍道理都管用,我试过三次,两次业务方自己就撤了申请。

4. 优先级定完之后就不管了吗?多久复盘一次,什么情况必须重排?

我们年初认认真真排了一次序,到 6 月发现一半项目的前提都变了,有的客户预算砍了,有的政策调了,但团队还在按年初的表干活。我想知道重排的频率到底怎么定,太频繁怕团队疲于奔命,太久又怕脱节。

优先级是动态的,正确做法是设触发式重排,而不是死守固定周期。触发条件我建议定这五条:单项目合同额变动超过 20%、关键客户出现续约风险或升级投诉、出现新的政策或合规要求、某个项目实际人天超出预算 30%、资源池空闲或超载超过 15%。满足任意一条就启动一次小范围重排,只动受影响的项目,不动全表。

日常节奏用双周 30 分钟站会做微调,季度做一次全量重排。落地时有两点容易踩坑:一是每个项目必须有唯一负责人和一个不可延期的下一个里程碑日期,没有日期的项目等于没排;

二是排序结果要落到项目管理平台的字段里,项目负责人打开任务就能看到自己的顺位,只躺在 Excel 里的排序表,做计划的时候没有一个人会去看。还有一个坑是别每月做全量重排,团队会对承诺失去信任,做过度的承诺调整比不调整的伤害还大。

读者评论

贺
贺雅楠

瓶颈人天这个口径我们试过,卡在数据上:顾问的实际投入是交付后回填的,立项时只能靠预估,估的人还是售前,等于换了单位没换信息源。后来我们让交付经理单独出一版,跟售前那版并排摆着,差多少当场对。切换成本那段有共鸣,但比跨项目更伤的是跨会议,一天切两回基本等于废掉。

韦
韦泽宇

按里程碑粒度排理论上对,难的是蓝图还没出就要排季度资源,只能拿整项目估。我们的折中是先锁前两个里程碑的资源,后面留缓冲。退出机制那条我保留意见:真到砍项目时,往往不是交付不愿意砍,是合同条款不让砍,这事管理手段解决不了。

邵
邵婉清

客户人天被低估得最狠。我们延期十次有八次不是自己人不够,是客户关键用户被抽调、数据给不全。立项表里加客户投入项之后,销售签单确实谨慎了些,但也容易变成互相推责任。我倾向把它做成里程碑的准入条件,而不是排序权重,不然又会变成一笔糊涂分。

文章包含AI辅助创作:项目立项优先级教程:实施团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280266

赞 (0)
飞飞飞飞
项目背景怎么做?实施团队实操方法:项目立项从0到1
上一篇 2天前
项目类型最佳实践:实施团队项目立项流程优化,常见问题
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
