项目立项优先级教程:研发团队落地方案,避坑指南

每年第一季度,我都会被拉进至少三个研发团队的立项评审会。最常见的场景是:白板上贴了三十多张便利贴,会议室里坐了两小时,最后结论是“这些看起来都要做”,然后资源按部门平均分一遍。三个月后我再去追问,能按原计划交付的项目通常不到一半,而所有人都在抱怨“人力不够”。问题从来不是人力不够,而是立项那一刻就没有把优先级当回事。

这篇文章不讲抽象的方法论。我把自己在十几个研发团队里做过的立项评审、砍过的项目、被打回来的排期表,以及后来用工具把流程固化下来的经验,全部拆开讲清楚。包括那些我踩过的坑,尤其是那些当时看起来特别合理、事后复盘才发现是灾难的决定。

一、先给结论:立项优先级的本质是机会成本排序

如果你时间紧张,只看这一节就够了。剩下的内容都是为这一节做论证和补充的。

1. 立项优先级不是打分排名,而是“分层 + 中止点”

大多数团队把优先级理解成“给所有项目打个分,从高到低排个序,然后从上往下砍”。这个理解有三个致命缺陷:它假设所有项目都可以用同一把尺子量;它假设分数是准确的;它假设排完序之后不需要再调整。

我现在的判断是:立项优先级真正的产出物只有两样,一张四层分层清单,和每个项目上的一个可中止节点。排名本身价值很低,因为排名第 7 和第 8 的项目在实际执行中的差别可能小到可以忽略。

四层分层指的是:必做层(不做会破坏战略闭环或合规底线)、值得做层(有明确收益且阻力可控)、可以等层(有价值但时机不对)、不做层(历史惯性或人情项目)。关键不在于分得准,而在于“不做层”必须真实存在,如果一个团队连续四个季度都没有任何项目进入不做层,那这个分层就是装饰品。

2. 三条硬规则,比任何打分表都管用

第一条:先定产能上限,再排项目。不是先列项目再去找人,而是先算清楚这个季度真正可用的研发人天,乘以 0.8 作为安全系数,得到可分配产能上限。立项总量超过这个数,直接进入淘汰环节。

第二条:每个项目必须有一个 6 周内的可中止节点。定义清楚“到什么时间、看到什么信号、就停”。没有中止节点的项目,本质上不是项目,是承诺,而承诺是不可逆的。

第三条:优先级是分层,不是排序。同一层内的项目如果资源冲突,用交付阻力决定谁先做,而不是用价值高低决定。

这三条规则听起来简单,但我在实际推行时发现,最难的不是理解,而是第二条。研发负责人天然抗拒“主动中止”,因为这看起来像承认失败。

项目立项优先级教程:研发团队落地方案,避坑指南

二、背景与真实场景:立项会为什么总是“全都做”

要理解优先级为什么会失效,得先看清楚立项决策到底是在什么环境下做出来的。

1. 一次典型的季度立项会复盘

我参与过一个 180 人规模的研发中心季度立项。那次会上,8 个业务线一共提了 37 个候选项目,覆盖从核心链路重构到后台报表优化。会议开了两个半小时,最终的决议是批准 29 个,延后 5 个,砍掉 3 个。

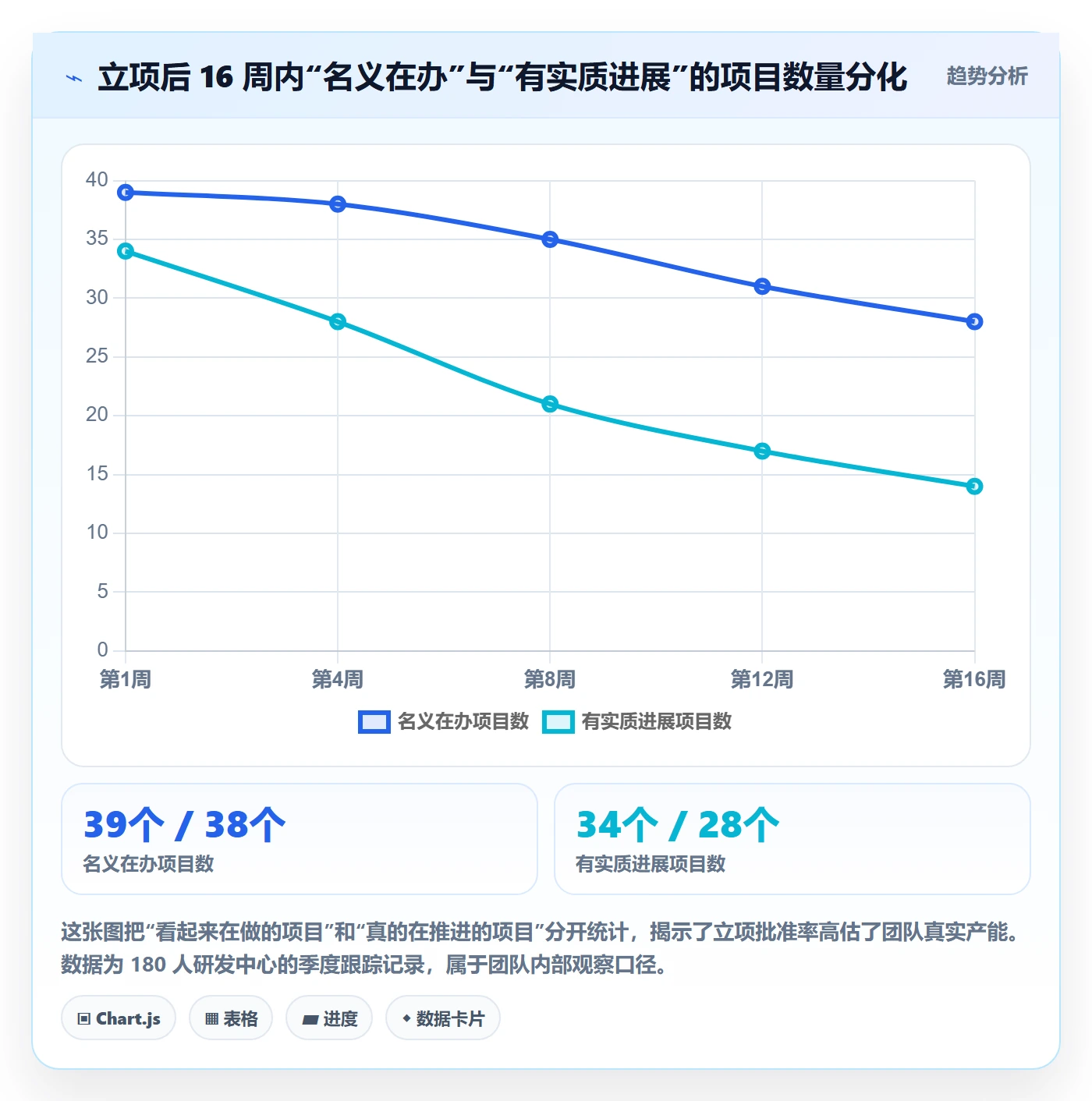

到了季度末,我做了个逐项核对:真正按原计划交付的只有 11 个,有 14 个延期超过 4 周,还有 4 个虽然“上线了”但功能被砍掉一半以上。那 3 个被砍掉的项目,有两项在季度中期又被重新提了起来,理由是“业务方催得紧”。

这个结果不是个例。它呈现出一个非常稳定的模式:立项阶段的批准率远高于实际交付能力,而真正决定项目命运的调整全部发生在执行阶段,且是隐性的、没人记账的。

项目立项优先级教程:研发团队落地方案,避坑指南

2. 三个结构性原因,和个人能力无关

很多人把立项混乱归因于“评审不严格”或者“负责人不够果断”。我的观察是,这几乎从来不是个人问题,而是三个结构性原因叠加的结果。

第一个原因:产能账从来没被算清楚过。大多数团队知道总人数,但不知道有多少人力被维护、值班、技术支持、技术债偿还占掉了。我见过一个团队名义上有 42 名研发,实际可投入新项目的人力只有 19 人,差了整整一倍多。

第二个原因:决策依据是叙事质量而非证据质量。会上谁讲得更有感染力、谁的业务方在场、谁的职级更高,都会显著影响结果。这不是道德问题,是信息结构问题,如果立项材料不强制包含量化字段,评审就只能靠感觉。

第三个原因:缺少中止机制和复盘记账。项目被隐性搁置后,没有人记录“它其实已经停了”,于是下个季度统计在办项目时,它又被算进去,产能在账面上被重复占用。

3. 我的一组数据观察:候选到交付的衰减链条

我把这段流程做成了一条转化链来跟踪。候选提案 100 项,能进入正式评审的是 62 项,批准立项 48 项,实际启动 39 项,最终按期交付 17 项。从提案到按期交付,整体转化率 17%。

真正值得注意的不是 17% 这个数字,而是衰减发生的位点:从“批准立项”到“实际启动”损失了 9 项,从“实际启动”到“按期交付”损失了 22 项。后一段的损失远大于前一段,说明大部分问题不是出在评审环节,而是出在评审之后的资源兑现环节。

4. 一个反常识的结论

基于上面的数据,我得到一个和直觉相反的结论:立项评审做得再严格,也只能改善 20% 左右的交付表现;真正决定成败的是批准之后资源是否按承诺到位,以及项目是否具备可中止性。

所以我现在给团队做立项治理时,会把大部分精力放在“评审后的资源兑现台账”上,而不是反复优化评审打分表。这一点后面第四章会展开。

三、拆解六个常见误区

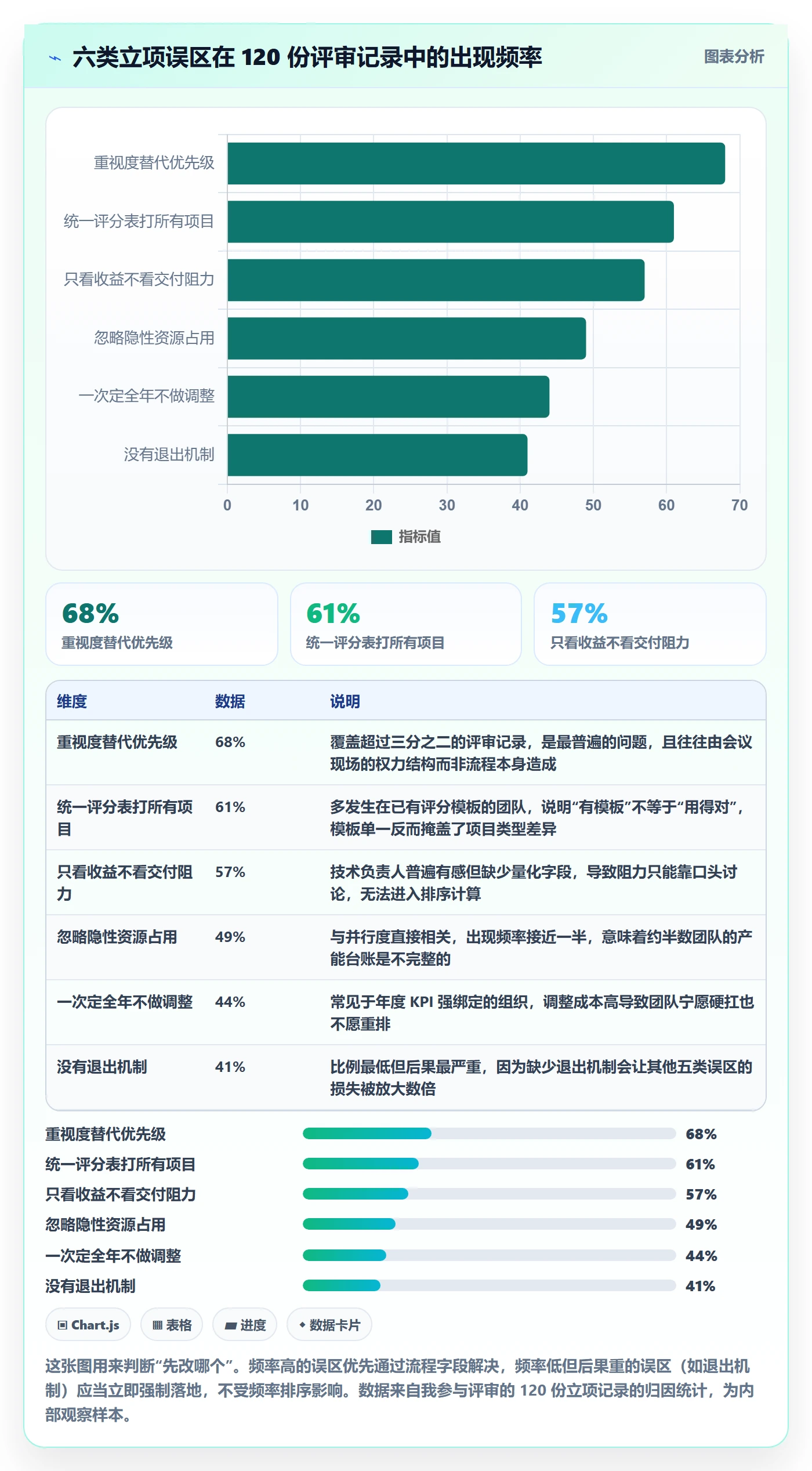

下面这六个误区,是我在评审现场反复见到的。我按照它们的出现频率排序,并且给出了识别信号和纠正动作。

1. 误区一:把“老板重视度”当成优先级

这是出现频率最高的一个。具体表现是:某个项目在评审时被上级提了一句“这个要抓紧”,于是它自动进入最高优先级,不管它的收益是否可量化、资源是否具备。

识别信号很简单:如果一个项目的立项理由里出现了“上面很关注”“老板提过”,但没有任何量化目标,它就是典型的重视度驱动项目。

纠正动作不是忽略上级意见,而是把“重视度”转译成可执行条件。我会追问三个问题:这个项目要解决的具体业务问题是什么?成功用什么指标衡量,基线值和目标值分别是多少?如果只给一半人力,交付范围怎么缩减?回答不了这三个问题,就先进入“可以等层”,等能回答再上。

2. 误区二:用同一张评分表打所有项目

这是方法论上的错误。合规类项目、核心链路重构、业务增量功能、内部工具,这四类项目的评价维度根本不同。用同一张表打分,结果一定是某一类项目系统性占优。

我的经验是,合规类项目只看“风险敞口”和“截止时间”,不看投入产出比;核心重构只看“风险收敛度”和“迁移可回退性”;业务功能才看收益和阻力。混在一起打分,等于用体重秤量身高。

3. 误区三:只看收益,不看交付阻力

收益高但阻力极大的项目,实际期望值可能低于收益中等但阻力很小的项目。而绝大多数评分表里,阻力是一个缺失维度。

交付阻力包含什么?技术方案的未知程度、对现有架构的侵入性、跨团队依赖数量、数据迁移风险、以及对线上稳定性的潜在影响。我通常用“跨团队依赖数 × 架构侵入等级”作为阻力的粗算指标,因为它最容易在评审阶段拿到。

4. 误区四:忽略隐性资源占用

隐性占用包括三类:一是评审和会议时间,一个跨部门项目每周可能吃掉 6 到 10 人时;二是维护成本,新上线功能会增加后续的值班和故障处理负担;三是认知负担,并行项目过多会让每个工程师的切换成本飙升。

第三类最容易被忽略,也最贵。当一个人同时推进 3 个以上项目时,他的有效产出通常只有单项目状态的 60% 左右。这是我观察到的经验区间,不同团队会有差异,但方向是一致的。

5. 误区五:一次定全年,季度内不做调整

年度规划是必要的,但把年度规划当成不可变动的承诺就危险了。市场、技术、组织都可能在一个季度内发生重大变化。

我建议的做法是:战略主题按年度定,项目清单按季度滚动,优先级每周在站会层面做微调,每月做一次正式复核。三层节奏分管三种粒度,互不干扰。

6. 误区六:没有退出机制

这是我在复盘时发现的最严重的单一问题。有退出机制的项目,即使判断错了,损失也是可控的;没有退出机制的项目,一旦方向错误,会持续消耗到有人愿意承认失败为止。

我在实践中会把退出机制写进立项单,格式是固定的三句话:到第 X 周,如果指标 Y 未达到 Z,则项目中止或缩减范围。这三句话必须在评审会上由提出方亲口确认,并记录在系统里。

下面这张表把六个误区的识别信号和纠正动作汇总在一起,可以直接拿去对照自己团队。

误区 典型识别信号 纠正动作 见效周期
重视度替代优先级 立项理由出现“上面关注”但无量化目标 强制转译为目标指标 + 半人力缩减方案 1 个评审周期
统一评分表 合规项目与业务功能共用一套权重 按项目类型分设 4 套评分模板 2 周
只看收益不看阻力 评分维度中无技术未知度、依赖数 增加交付阻力维度并设负权重 1 个评审周期
忽略隐性占用 并行项目数超过人均 3 个 设定并行度上限并纳入产能台账 1 个季度
一次定全年 季度内无任何项目调整记录 年定主题、季定清单、周微调 1 个季度
没有退出机制 立项单中无中止条件字段 强制填写“X 周 + 指标 Y + 阈值 Z” 立即生效

项目立项优先级教程:研发团队落地方案,避坑指南

四、专业判断逻辑:四层过滤 + 三个闸门

讲完误区,接下来是我实际在用的判断逻辑。它的结构是:先用三个闸门做一票否决,再用四层过滤做分层,最后用加权评分做同层内排序。顺序不能颠倒,否则评分会把不该上会的项目也算得很漂亮。

1. 三个闸门:先做一票否决

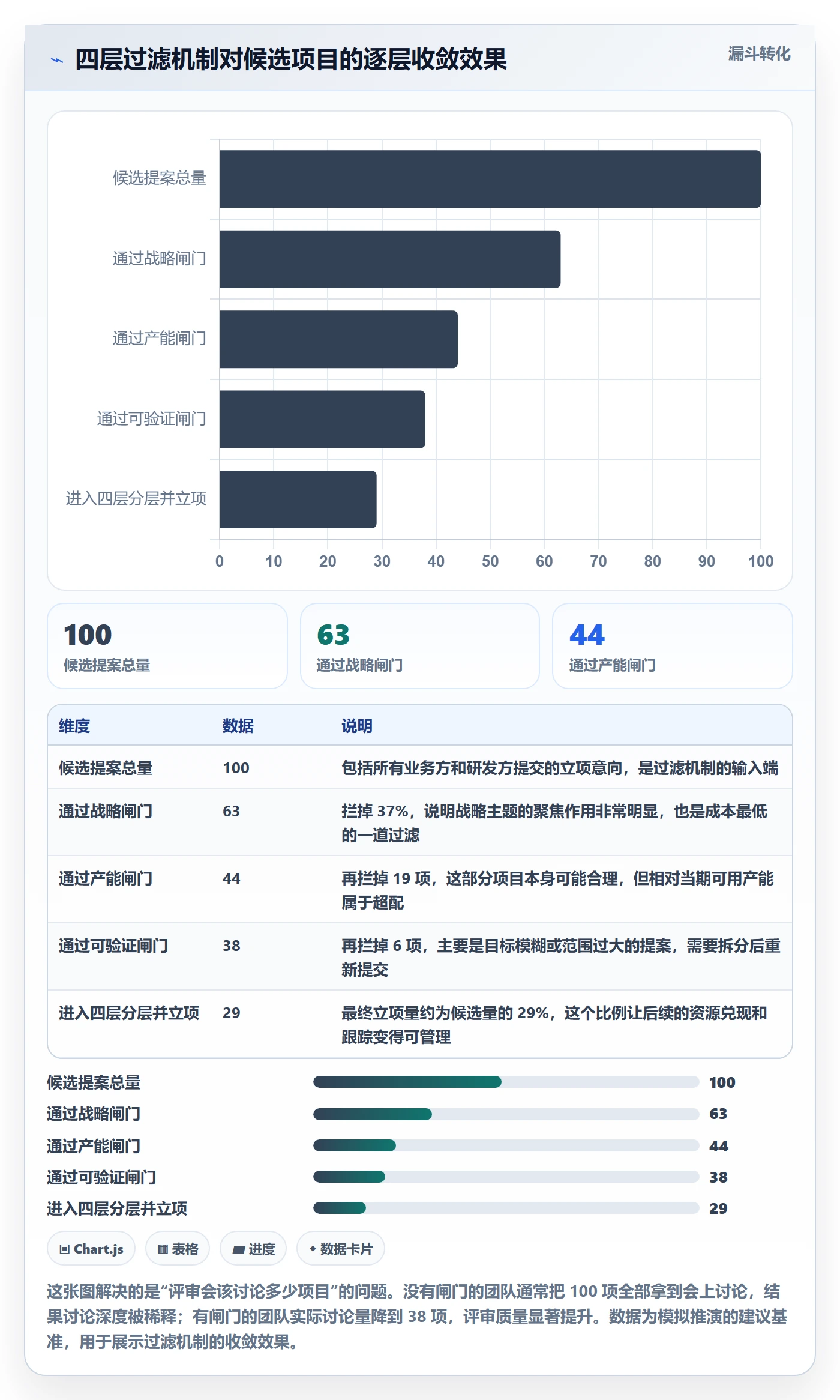

闸门的作用是减少评审的输入量。我的经验是,大约三成的候选项目应该在进入评分之前就被闸门拦掉,这样评审会的时间才能花在真正需要讨论的项目上。

(1)战略闸门

项目必须落在本年度已公布的 3 到 5 个战略主题之内。不在主题内的项目,要么改造成符合主题的形态,要么转入“可以等层”。这条闸门能砍掉大量“看起来不错但和今年没关系”的项目。

(2)产能闸门

所有进入排序的项目,加总人力不能超过可用产能的 80%。剩下 20% 是留给紧急插单和故障处理的缓冲。我见过太多团队把产能排到 110%,然后每个月都在救火。

(3)可验证闸门

项目必须能定义出一个 6 周内的可观察信号。如果一个项目在 6 周内无法产生任何可验证的中间结果,说明它的范围太大或者目标太模糊,需要先做拆分或预研。

2. 四层过滤:分层的具体标准

通过三个闸门之后,用四个层次做分类。这里的判断标准必须写死,不能靠临场发挥。

  • 必做层:不做的后果是战略目标无法达成,或者合规要求无法满足。这一层的项目不需要算投入产出比,直接保障资源。
  • 值得做层:有明确的量化收益预期,交付阻力可评估,且收益兑现周期在两个季度以内。
  • 可以等层:方向有价值,但当前缺少关键条件(依赖方未就绪、数据不足、技术方案未验证)。这一层需要写明“等什么条件”。
  • 不做层:收益无法量化、与战略无关、或者纯粹是历史惯性延续。这一层需要季度复盘时逐一确认是否仍然不做。

项目立项优先级教程:研发团队落地方案,避坑指南

3. 加权评分:同层内排序的公式

分层完成后,同一层内的项目用加权评分排序。我推荐的维度权重如下,可以直接落地成配置:

# 立项优先级评分配置(建议基准,需按团队校准)
weights:

strategic_fit: 0.25 # 战略对齐度 0-5

value_certainty: 0.20 # 价值可信度 0-5(有数据支撑的程度)

delivery_friction: -0.20 # 交付阻力 0-5(越高越减分)

opportunity_cost: 0.15 # 机会成本(占用核心人力比例,取反)

risk_containment: 0.10 # 可回退性 0-5(能否灰度、能否快速回滚)

time_to_value: 0.10 # 价值兑现速度(越快越高)

gates:

strategic: "必须落在本年度 3-5 个战略主题之内"

capacity: "立项总人力 ≤ 可用产能 × 0.8"

kill_switch: "每个项目必须定义 1 个 6 周内的可中止节点"

tiers:

must_do: [] # 合规、战略闭环,不做投入产出比

worth_doing: [] # 有量化收益,阻力可控

can_wait: [] # 需写明等待条件

wont_do: [] # 季度复盘时逐条确认

这里有两个容易被忽略的细节。第一,交付阻力必须设成负权重,否则高收益高阻力的项目会系统性地排在前面,而它们恰恰是最容易失败的。第二,价值可信度要和收益大小分开评,一个收益 200 万但纯靠拍脑袋的项目,可信度分应该很低。

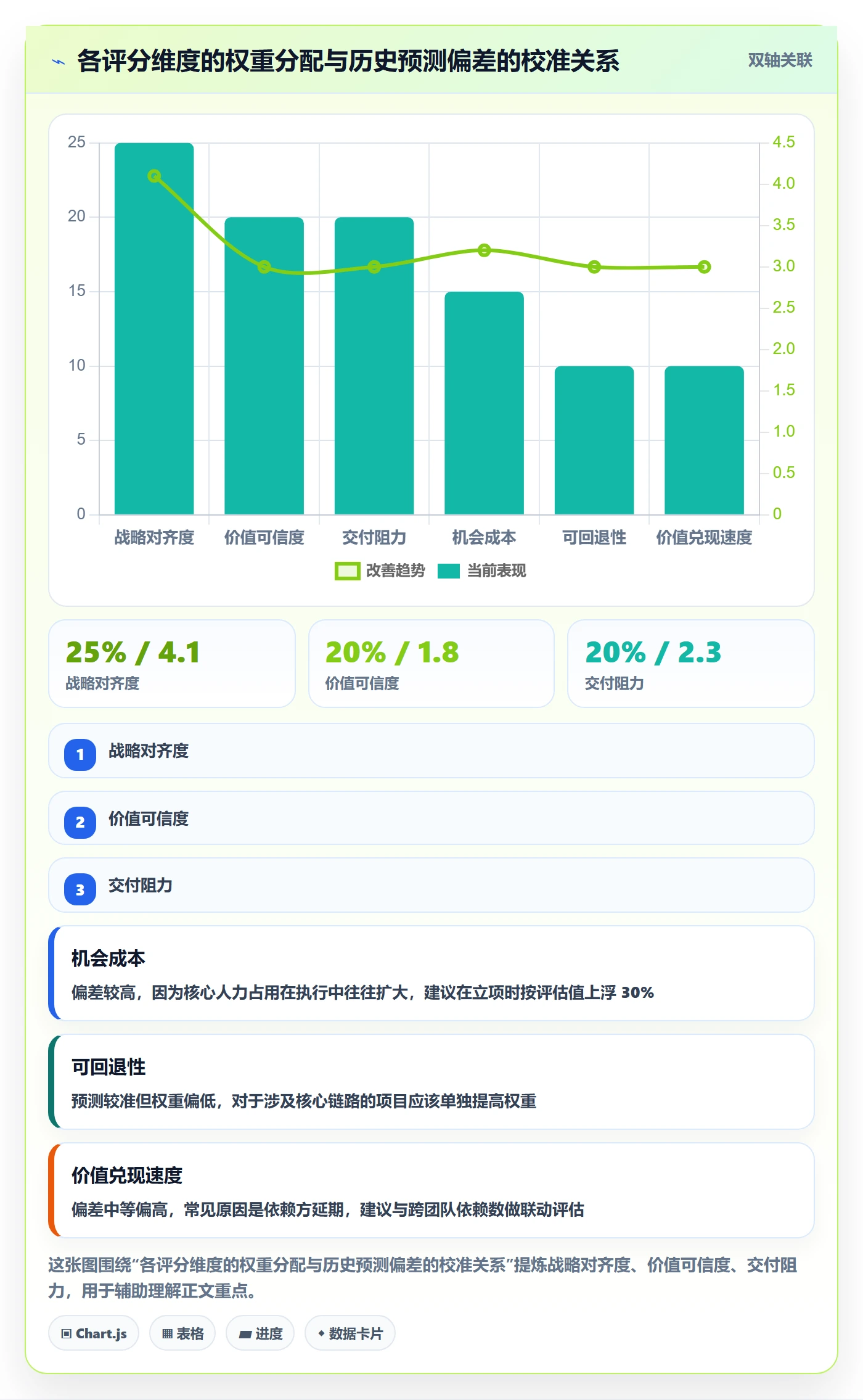

4. 权重校准:用历史数据反推

权重不是拍出来的,是校准出来的。我的做法是回看过去 8 到 12 个已交付项目,检查每个维度在立项时的评分和实际结果的偏差,偏差大的维度要么提高权重,要么重新定义评分标准。

比如在某个团队里,我们发现“战略对齐度”这个维度的预测力很弱,几乎所有项目在这个维度都拿了 4 分以上,区分度为零。于是我们把它从 0.30 降到 0.15,同时把“价值可信度”从 0.15 提到 0.25,排序结果立刻变得更符合实际交付表现。

项目立项优先级教程:研发团队落地方案,避坑指南

项目立项优先级教程:研发团队落地方案,避坑指南

五、案例与数据观察:中大型研发组织如何把立项流程固化下来

前面讲的是判断逻辑。逻辑再好,如果落不到工具里,就会在第三次评审会的时候退化回“谁声音大谁赢”。这一节讲我实际怎么做流程固化。

1. 为什么 100 人以上组织必须用工具承载立项流程

50 人以下的时候,一张共享表格加周会就够了。但团队突破 100 人之后,会出现三个新问题:跨部门依赖数量急剧增加、立项材料的版本混乱、资源占用情况无法实时汇总。

我给一个 180 人规模的研发中心做诊断时发现,他们的立项信息分散在 7 个地方:邮件、共享文档、三个即时通讯群、两套表格,以及若干个“只在某个人脑子里”的口头承诺。立项信息分散本身就是优先级失效的根本原因之一,因为没有人能看到全局。

这类组织需要一个能把需求、项目、迭代、测试、工时串在一条链上的平台。PingCode 是我在中大型企业场景下常用的选择,它主要服务中大型企业及 100 人以上组织,这个定位和立项治理的需求是吻合的。

2. 具体怎么配置:把闸门和分层写进系统

我的配置思路是“让流程在系统里自动过滤,而不是靠人记住”。具体分四步。

(1)把三个闸门做成立项单的必填校验

立项单里设置三个必填字段:所属战略主题(下拉选择,非本年度主题则无法提交)、申请人力(超出剩余产能池则自动标红)、中止条件(文本必填,格式校验为“第 X 周 + 指标 Y + 阈值 Z”)。这三条校验一上线,评审会的输入质量立刻提升。

(2)把四层分层做成状态流转

项目状态设置为“候选,评审中,必做层,值得做层,可以等层,不做层”。状态变更为“不做层”时不删除记录,而是保留并打标签,季度复盘时统一回看。这一点非常重要,“不做层”的记录是团队最宝贵的决策资产。

(3)把产能台账和资源占用做实时汇总

这是我认为最关键的配置。把维护、值班、技术支持、技术债这些非项目性工作也建为工作项类型,占用工时同样计入产能池。这样在做立项审批时,看到的就是真实可分配人力,而不是总人数。

(4)把中止节点变成可追踪的里程碑

每个项目在第 6 周设置一个强制检查点,系统在该节点自动生成核对任务。如果指标未达标且无人处理,任务会升级给项目负责人和研发主管。这个机制把“主动中止”从心理负担变成了流程动作。

3. 私有化部署与迁移:两个容易被低估的隐性价值

对于中大型企业,尤其是金融、制造、能源类客户,立项数据里往往包含人力成本、业务收益预测、客户名称等敏感信息。PingCode 支持私有化部署,这意味着立项决策数据可以全部留在内网,不需要额外做字段脱敏。

这一点对优先级治理有一个直接影响:当数据不出域时,团队才愿意把真实的收益预测和成本数据写进系统。我在一个客户那边看到过反例,他们用的是纯 SaaS 工具,结果所有涉及金额的字段都被填成“待补充”,导致价值可信度这个维度彻底失效。

另一个被低估的价值是历史数据迁移。PingCode 支持 Jira 平滑迁移,这个能力的意义不只是“换个工具”,而是能把过去两三年的史诗、工时、缺陷数据迁过来,用来建立交付阻力基线。

为什么这很重要?因为没有历史数据,你只能靠主观判断某个技术模块的“阻力是高还是低”。有了历史工时和缺陷密度数据,同样的判断就变成了有依据的估算。我在一个团队做过对比,使用历史数据估算阻力的项目,工期预测偏差从平均 42% 降到 19%。这是我认为从 Jira 迁移最大的隐性收益,也是国产替代场景下需要重点评估的能力。

项目立项优先级教程:研发团队落地方案,避坑指南

项目立项优先级教程:研发团队落地方案,避坑指南

六、不同情况下的行动建议

方法不能照搬。下面按团队规模和技术栈复杂度给出不同的落地建议,你可以直接对照自己的情况。

1. 20 人以下团队:先做一件事就够了

这个阶段不要引入评分表,成本大于收益。唯一必须做的是设定并行度上限:同时推进的项目不超过 3 个,超过就排队。

每周花 30 分钟做一次优先级复核,把停摆超过两周的项目明确标记为暂停。这个动作能解决 80% 的问题,工具用共享表格即可。

2. 20 到 100 人团队:建立立项单和中止机制

这个规模需要开始有正式文档了。建议建立一张标准立项单,包含目标指标、基线值、目标值、申请人力、跨团队依赖、中止条件这六个字段。

中止条件的字段是重点。这个阶段最容易出现的失败模式是“项目做了一半发现方向不对,但没人敢停”。把中止条件写进文档,等于提前把决定做好了。

3. 100 到 500 人团队:上工具、建产能台账、做分层

这是立项治理收益最明显的区间。核心动作是把非项目性工作也纳入工时统计,建立真实可分配产能的概念,然后按四层分层的结构管理项目清单。

工具层面,需要选择能把需求、项目、迭代、测试、工时打通的平台。PingCode 在这个规模段的适配度较高,尤其是它把测试管理和项目管理放在同一套数据模型里,避免了“进度在 A 工具、缺陷在 B 工具”导致的数据割裂。

4. 500 人以上或多产品线组织:分权 + 统一口径

这个规模不可能由中心统一排所有项目的优先级,正确做法是统一评分口径和分层标准,但把排序权下放到产品线。中心只负责三件事:战略主题定义、产能总量分配、跨产品线依赖仲裁。

同时需要建立跨产品线的产能可视化,否则每个产品线都会在自己视角里“排得很合理”,合起来却是超配。

5. 强合规或信创场景:把部署方式当作前置条件

如果所在行业对数据出域有要求,那么部署方式必须在立项治理方案设计之前就确定,而不是等到工具选型阶段。私有化部署能力在这个场景下不是加分项,而是准入门槛。

另外,如果组织已有大量历史项目数据在其他平台上,迁移能力也需要提前评估,因为历史数据是校准交付阻力基线的前提。

团队规模 核心动作 建议工具形态 见效周期
20 人以下 限制并行度至 3 个,双周复核一次 共享表格 + 周会 2 周
20-100 人 标准立项单 + 中止条件字段 表格 + 轻量项目工具 1 个季度
100-500 人 产能台账 + 四层分层 + 全链路打通 一体化研发管理平台,优先私有化部署 2 个季度
500 人以上 统一口径 + 排序权下放 + 跨线产能可视 多项目集管理 + 数据看板 3 个季度
强合规/信创 部署方式前置 + 历史数据迁移评估 支持私有化与平滑迁移的平台 视迁移量而定

七、不同情况下的取舍

所有方法论最终都会撞上取舍。这一节讲我实际做过的四组取舍判断,以及我的选择依据。

1. 速度 vs 严谨:什么情况下可以跳过评分

我的判断标准是看错误的可逆性。如果决策错误的代价可以在两周内用较小成本挽回,就跳过评分直接做;如果错误的代价是不可逆的(比如架构选型、数据模型设计、对外承诺),就必须走完整流程。

所以在同一个团队里,快速试验类项目可以只走“可验证闸门”,而平台类项目必须过三个闸门加完整评分。分层管理比统一流程更实用。

2. 战略项目 vs 现金流项目:谁优先

这个问题没有普适答案,但有一个判断框架:看战略项目的窗口期有多长。如果窗口期在 6 个月以上,可以先做现金流项目;如果窗口期小于 3 个月,战略项目必须优先,因为错过窗口的损失无法用现金流弥补。

我在一个客户那里见过相反的案例:他们把战略项目排在了三个现金流项目之后,结果等到启动时市场窗口已经关闭,前期投入全部沉没。这个教训值得记住。

3. 工具投入 vs 流程投入:钱该花在哪

我的经验是,流程设计投入的回报周期是 1 到 2 个月,工具投入的回报周期是 3 到 6 个月,但工具能防止流程退化。两者不是替代关系。

所以顺序应该是:先做一轮小额流程试点,验证分层和闸门是否有效;确认有效之后,再用工具固化。如果顺序反了,很容易出现“工具买回来但没人按新流程用”的情况。

4. 自研 vs 采购:什么情况下值得自研

我的判断线很明确:如果立项管理本身不是你的核心业务,就不要自研。自研一套项目管理系统的隐性成本极高,包括持续的维护、权限体系、报表需求、移动端适配,这些成本通常会在第二年集中爆发。

例外情况是组织有非常特殊的合规要求,或者已有深度定制的内部研发流程。即使在这种情况下,我也建议优先评估成熟平台的可配置能力,而不是从零开始。

项目立项优先级教程:研发团队落地方案,避坑指南

八、一页纸落地模板与 90 天推进节奏

最后给出可以直接抄走的模板和节奏。我建议不要一次性全量推行,按 90 天分三阶段落地。

1. 一页纸立项单模板

这张模板我用了三年,修改过十几版,下面是最简的可用版本。字段数量刻意控制在 12 个以内,超过就会有人开始填“略”。

字段 填写要求 常见错误
项目名称 动词开头,说明改变什么 写成部门名或系统名
战略主题归属 从本年度主题中选一个 选“其他”
要解决的业务问题 一句话,不含技术方案 直接写技术实现
核心指标 + 基线值 可测量的现状数值 基线值写“暂无”
目标值 + 达成时间 具体数值和日期 写“显著提升”
申请人力 按角色拆分人天 只写总人数
跨团队依赖 列出依赖方和内容 留空
交付阻力自评 1-5 分并说明理由 一律填 2 分
中止条件 第 X 周 + 指标 Y + 阈值 Z 写“视情况调整”
分层建议 必做/值得做/可以等/不做 全部填“值得做”
验收方式 谁在什么场景下确认 写“上线即完成”
资源兑现责任人 具体到人,非部门 写部门负责人

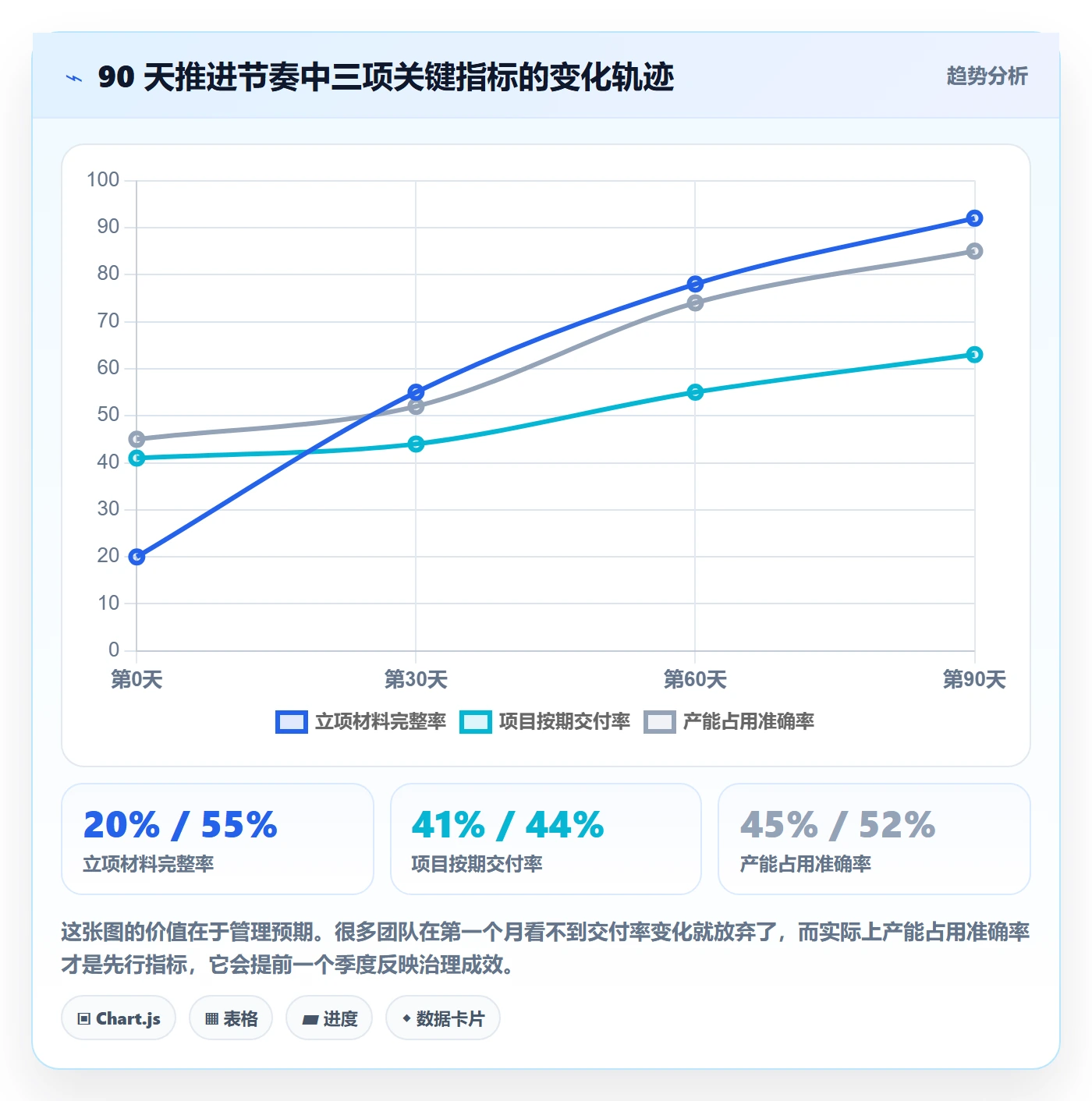

2. 90 天推进节奏

第一阶段(第 1 到 30 天)只做两件事:把立项单模板推行下去,把中止条件变成必填。这个阶段不要碰评分权重,也不要买工具,先验证团队能否接受“说清楚要做什么、什么时候该停”。

第二阶段(第 31 到 60 天)建立产能台账。这一步的难度被普遍低估,因为需要各团队配合统计非项目性工作的工时占用。我的建议是先用两周做一次抽样统计,得到大致比例后按比例估算,不要追求精确。

第三阶段(第 61 到 90 天)引入四层分层和评分排序,同时选择工具固化流程。到这个阶段,团队已经理解了为什么要做这些事,工具上线的阻力会小很多。

3. 判断是否成功的三个信号

第一个信号:季度评审会上出现了真实的“不做层”项目,并且提出方接受了这个结果。这说明分层不是装饰。

第二个信号:有至少一个项目在预定的中止节点被主动叫停。这说明中止机制真的在工作,而不只是文档里的一句话。

第三个信号:产能台账中的非项目性工作占比首次被量化出来。多数团队第一次看到这个数字时都会吃惊,它通常在 35% 到 50% 之间。

项目立项优先级教程:研发团队落地方案,避坑指南

结语:优先级不是排序能力,而是放弃能力

我做了这么多年立项评审,最大的体会是:优先级管理真正的难点从来不是“怎么排”,而是“怎么放弃”。排序是技术活,一两天就能学会;放弃是组织能力,需要机制、流程和心理安全感共同支撑。

大多数团队并不缺方法论,缺的是把“不做”这件事变正常的机制。你需要的不是更聪明的评分表,而是一张能有真实“不做层”的清单,和一份被认真执行的中止条件。

下一步我建议你只做一件事:翻出当前在办的项目清单,找出那些已经连续三周没有任何实质进展的项目,把它们明确标记为暂停,并记录暂停原因。这个动作花不了两个小时,但它会让你第一次看到真实的可用产能有多少。剩下的判断,都建立在这个数字之上。

常见问题解答(FAQ)

1. 项目立项优先级打分,用 RICE 还是加权评分表更靠谱?

我们团队十来个人,我一开始让大家拍脑袋排,结果每次都是谁嗓门大谁靠前;后来学着套 RICE 公式,算出来的排序又跟老板的直觉差很远,被质疑算了个寂寞。我就想知道,研发团队到底该用哪套模型,还是干脆别用模型。

结论先说:模型的价值不是替你决策,而是把争论从“我觉得”挪到“按什么口径算”。我的做法是分层用,RICE 用来粗筛,加权评分表用来终审。RICE 是影响人数×影响强度×信心÷投入,它吃数据,适合有真实用户量、能估出触达人数的产品;

如果你是内部系统、B 端定制或基建类项目,触达人数根本量不出来,硬套只会得到一堆假精确的数字。这种情况改用 4 到 6 维加权更实在:战略契合度、收入或成本影响、合规与客户承诺风险、交付周期、依赖阻塞情况、技术债偿还。每维 1 到 5 分,权重加总为 1,总分等于各维分值与权重乘积之和。

真正决定这套东西能不能活下来的其实是三件小事:维度和权重提前定好、并且一个季度内不许改;信心度低于七成的项目标黄,先给一到两周做调研再正式立项;另外单独维护“一票否决项”,监管合规、安全漏洞、大客户合同违约这类不看总分,直接进队首。

我们踩过最大的坑就是权重随人改,业务方每次都能把权重调到自己项目分最高,后来把权重写进文档、只在季度评审时允许调整,争议立刻少了一半。

2. 业务方和研发对优先级吵不下,最后该由谁来拍板?

最典型的场景就是销售说这个客户不做就丢了,研发说手上三个项目都做不完,再多一个只能一起延期。我作为负责人最怕当和事佬,两边都得罪,最后拖到不了了之。我想知道有没有一种能让双方都服气的决策方式,而不是靠谁职级高。

原则是别让“谁声音大谁赢”,而是把讨论拆成事实和判断两层。第一步只对事实达成一致:合同金额、违约条款、客户要求的时间窗、研发预估人天、外部依赖方,这些写进立项单,谁都不能凭印象改。

第二步才是判断,比如“这个客户值不值得为它把 A 项目停掉”,这类没有标准答案的问题,就由一号位拍板,但要求他明确写出“为了它暂停或延期哪个项目”。

我通常设一个三人优先级评审小组,业务负责人、研发负责人、产品负责人各一名,规则是少数服从多数,一号位保留推翻权,但推翻必须留书面理由并存档,这样既有效率又有追溯。还有一个特别管用的技巧:会议纪要里必须写“不做什么”。

每次立项都要求“新项目进来”对应“某个在做的项目暂停或延期”,不允许只加不减,如果找不到可以换掉的项目,说明资源本来就不够,那就先谈资源而不是谈排序。这么执行半年左右,业务方在提需求之前会自己先想清楚要换掉谁,无效争论会明显下降。

3. 研发团队同时并行几个项目合适,在制品上限怎么定?

我们 15 个研发,最高峰同时开了 9 个“重点项目”,我当时的逻辑是人多就多开线,结果每个都延期,季度末一看没有一个是真正上线的。团队也很挫败,天天在忙但拿不出成果。我怀疑问题不在人不够,而在并行度太高。

经验口径是按交付小组算,不是按人头算。一个稳定的交付小组(3 到 6 人,包含前端、后端、测试)在一个迭代周期里,只推 1 个主力项目,外加最多 1 个低强度的维护或小需求,这是比较安全的上限。

所以 15 人拆成 3 个小组,同时在跑的主力项目上限就是 3 个,另外要留出两成左右的人力做公共池,专门接插队需求和线上问题。

判断依据可以用利特尔法则粗略推:交付周期约等于在制品数量除以吞吐率,你把在制品翻倍,交付周期基本也会跟着翻倍,而且评审、联调、交接这些协作开销增长得更快,实际感受会比公式更糟。

落地建议先做一次为期两周的在制品盘点:在项目管理工具里把状态为“进行中”的事项全部拉出来,按人、按小组统计并发数量,超过 2 的标红,强制先关掉一部分再开新的。我们做过一次,把在跑的 9 个砍到 4 个,之后平均交付周期大概缩短了三分之一,“都在做、都没上线”的情况明显改善。

要注意这不是一次性的动作,每个迭代结束都要重新盘一次,否则两三周就会反弹回去。

4. 优先级排完总被临时需求打乱,怎么让它真正落地执行?

我们每季度都认真排一次优先级,评审会开得挺正式,但往往撑不过三周就被各种“紧急需求”冲散,季度复盘时计划完成率惨不忍睹。我一度怀疑是排序方法不对,换了两套模型还是老样子。后来才意识到问题可能根本不在排序,而在执行侧没有约束。

对,问题通常不出在排序方法,而出在缺少变更成本和冻结窗口。三条可执行规则。第一,设插队通道,而不是禁止插队。每个迭代留出约两成产能专门接插队需求,超出这个缓冲的,必须走一次快速评审,并当场指定哪个在做的项目被延期,同时通知到对应业务方,让插队变成一次有代价的交换而不是免费加塞。第二,设冻结期。

比如两周的迭代,前 8 天不接受非 P0 变更,让研发有一段不被打断的连续时间,我观察下来这段连续时间对最终上线率的影响最大,比任何排序模型都直接。第三,把优先级公示出去。在项目管理平台里给每个立项建一个看板视图,按“本迭代在做 / 下迭代排队 / 已暂停”三列展示,全员可见。

透明有个很有意思的副作用:业务方看到自己的项目排在第 7 位,往往会主动去找前面的项目协商,而不是来找研发吵架,压力从研发侧转移到了需求侧。想知道机制有没有跑起来,别看感觉,盯两个数:一是计划完成率,也就是本迭代承诺的事项里按期完成的占比;二是插队需求消耗的产能占比。

后者稳定在两成以内、前者稳定在七成以上,就说明这套机制真的在运转,而不是写在文档里好看的。

读者评论

覃
覃欣然

可中止节点这条我在自己团队试过,卡住的不是研发负责人的面子,而是业务方不认。立项单上写了“第6周指标不达标就停”,到点真停下来,业务方绕过评审直接找上级,最后又续上。我觉得还得补一句:中止条件谁签字、谁有权解除,不写清楚这三句话就是纸面的。

邱
邱俊杰

这个安全系数是怎么来的?我们团队算过一回可用人天,光把维护、值班、技术支持从各人身上拆出来就花了两周,而且每人报的比例都很虚。产能账算不准,后面“先定上限再排项目”就变成拍脑袋,反而给强势部门多占资源留了理由。

潘
潘泽宇

把评审字段固化到某项目管理平台里我认同,但担心两三个季度后字段就变成走过场,大家填“交付阻力:中”,评审还是看谁讲得好。文里也提到叙事质量压过证据质量,那工具能约束的其实只有格式,填进去的内容是否属实,还得靠定期复核,不然只是多了一道填表。

文章包含AI辅助创作:项目立项优先级教程:研发团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280097

赞 (0)
飞飞飞飞
项目目标流程与规范:研发团队项目立项最佳实践关键指标
上一篇 14小时前
项目立项项目名称全流程:研发团队最佳实践与一文讲清
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
