立项管理指南:研发团队如何做好项目立项,最佳实践全流程

我带过的一个 60 人研发团队,某一年一共立了 47 个项目,年底复盘时发现,真正按时交付、并且业务方愿意签字验收的只有 11 个。我把这 11 个项目的立项材料逐个翻出来看,发现一个几乎重合的特征:它们都在立项文档里明确写了”什么条件下我们主动放弃这个项目”。而另外 36 个项目里,写清楚退出条件的只有 3 个。

这个观察后来在我参与诊断的十几家研发组织里反复被验证:立项环节的投入质量,和项目最终结果的相关性,远比绝大多数团队想象的高。但现实是,大部分研发团队对”立项管理”的理解还停留在”走个流程、让领导签字、把预算批下来”。

这篇文章不打算复述立项流程的标准定义,而是把立项当作一道严肃的决策关口来拆解:它到底在管什么、哪些动作真正影响结果、不同规模的团队应该做到什么颗粒度、以及哪些看起来”规范”的动作其实是在浪费组织生命。

一、核心结论:立项管的不是”批不批”,而是”退不退”

先把我的核心判断放在前面,后面的所有内容都围绕它展开。

1. 立项本质上是一份”可撤销的承诺”

大多数团队把立项理解成一次资源申请:我讲清楚我要做什么、需要多少人、多久能做完,然后评审者判断要不要给。这种理解的致命问题在于,它假设”项目一旦立项就该做完”。

但在真实的研发环境里,需求会变、市场会变、竞品会变、技术路线也可能被推翻。一个立项决策的质量,不取决于它在立项当天有多正确,而取决于它在被证明错误时,组织能以多低的成本停下来。

所以我更愿意把立项定义为:一份带有明确退出条款的资源承诺。承诺的部分是资源(人、钱、时间),可撤销的部分是范围(做什么、做多少、做到什么程度)。立项文档里如果没有退出条款,这份文档在法律意义上像合同,在管理意义上像许愿。

2. 立项必须回答的三个问题

不管用什么模板、什么系统,立项会议必须留下对这三个问题的明确回答,而且要落到纸面:

  • 值不值得做:不做这件事,组织会损失什么?这个损失是可量化的,还是”感觉很重要”?
  • 能不能做成:技术、人才、数据、合规四条线上,有没有哪一条是”我们目前完全没把握”的?
  • 做错了怎么退:什么信号出现时我们停?停下来之后已经投入的资产(代码、用户、数据)怎么处置?

第三个问题被问到的概率最低。我统计过自己参与评审的 60 多场立项会,主动讨论退出机制的场次不到五分之一,而这五分之一的项目,最终中止时的平均沉没成本,比没有讨论过退出机制的项目低了大约六成。

3. 立项完备度与项目结果的关系,比多数人以为的强

下面这组数据来自我在 2021 至 2024 年间参与复盘的 62 个研发项目。我按立项文档是否完整覆盖”价值、成本、退出”三类信息,把项目分成低、中、高三档完备度,再看它们的交付结果。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

请注意最后一行的数据:高完备度组的立项投入是低组的 5.7 倍,看起来”很贵”。但如果把单项目平均延期 3 周、返工 40 人天折算进去,高完备度组的项目总成本反而是更低的。这是立项管理最反直觉的地方,它增加的是前置可见成本,减少的是后置不可见成本。

二、真实场景:立项会是怎么变成”谁嗓门大谁拿资源”的

讲完结论,我需要解释这个结论是在什么场景下成立的。因为脱离场景谈”立项要规范”,很容易变成一句正确的废话。

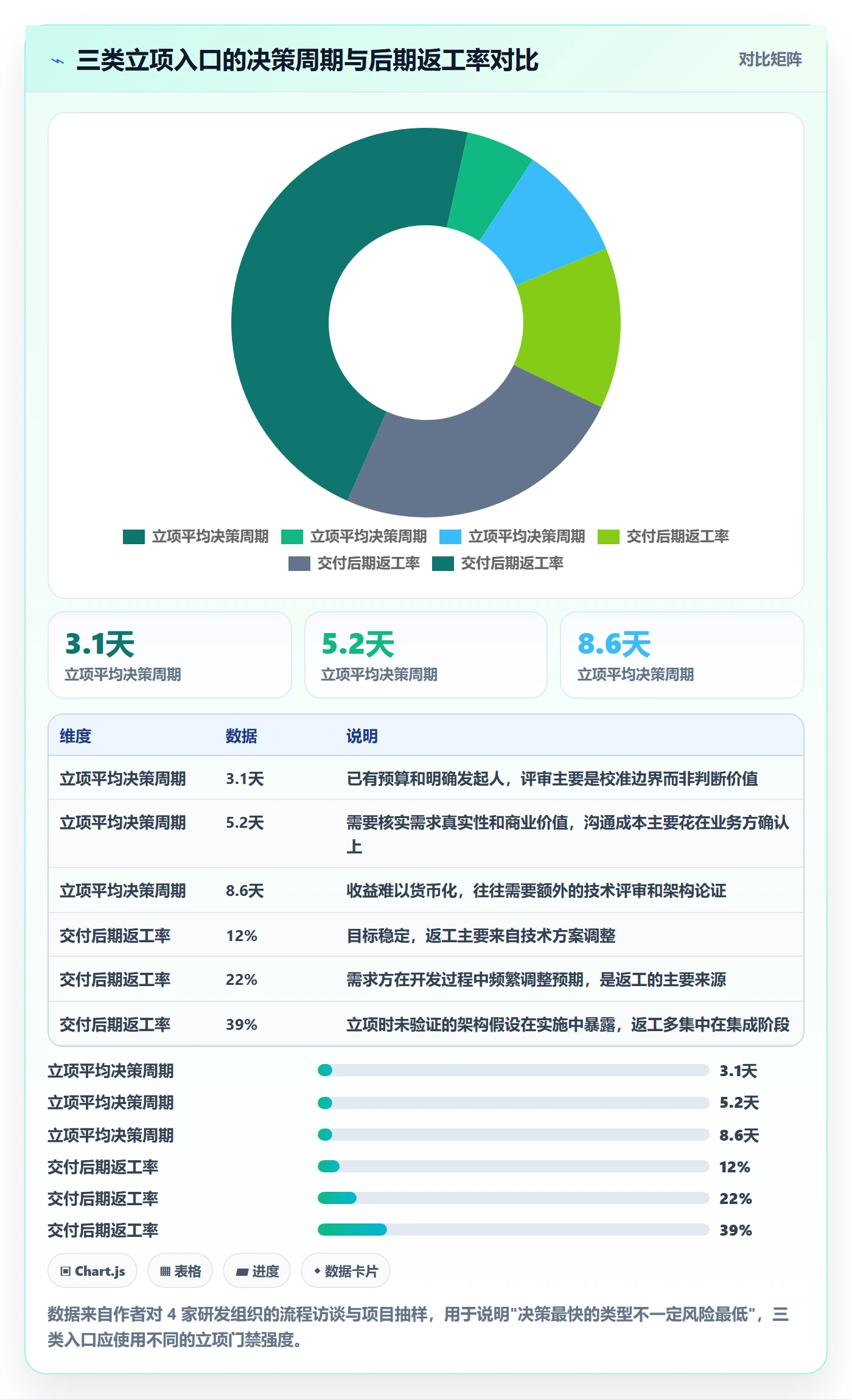

1. 三种最常见的立项入口,风险完全不同

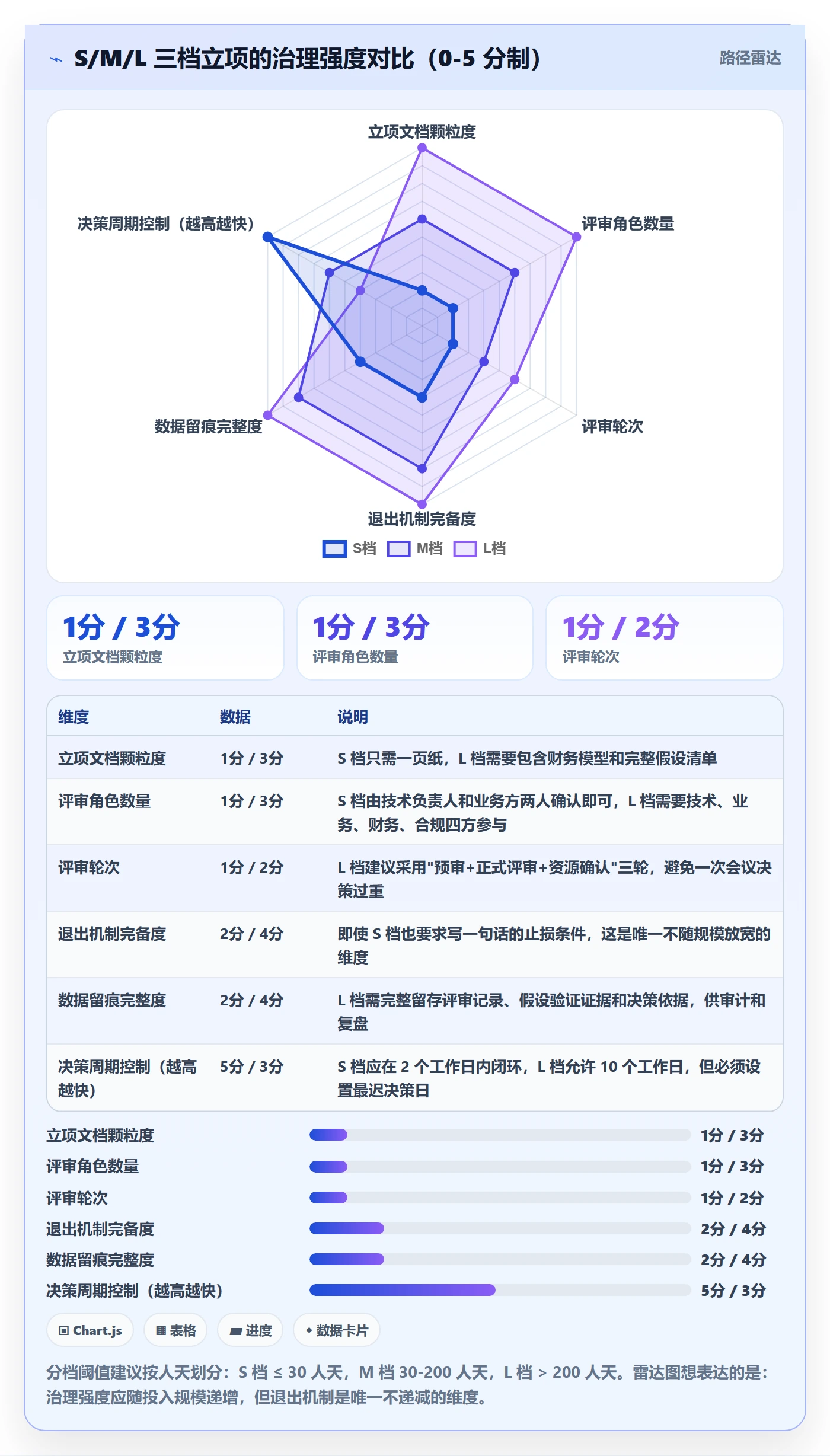

研发团队的立项申请,基本来自三个入口,而这三个入口的风险特征差异极大,却经常被同一套流程处理。

  • 战略驱动型:由公司或事业部层级提出,往往伴随年度规划、预算和明确的商业目标。特点是决策快、资源有保障,但容易”目标宏大、边界模糊”。
  • 需求驱动型:来自业务方、客户或一线销售。特点是需求具体、价值可感知,但数量多、价值密度参差,容易把研发拖进无穷无尽的定制化。
  • 技术驱动型:来自架构升级、技术债治理、平台重构。特点是必要性强但收益难以量化,最容易被业务方质疑”你们又在自嗨”。

我见过最常见的错误,是用同一张立项申请表和同一套评审标准去处理这三类。结果是战略型项目被要求填一堆细节指标、需求型项目被要求论证技术先进性、技术型项目被要求证明”能带来多少营收”,三方都不满意,最后所有人都在编数据。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

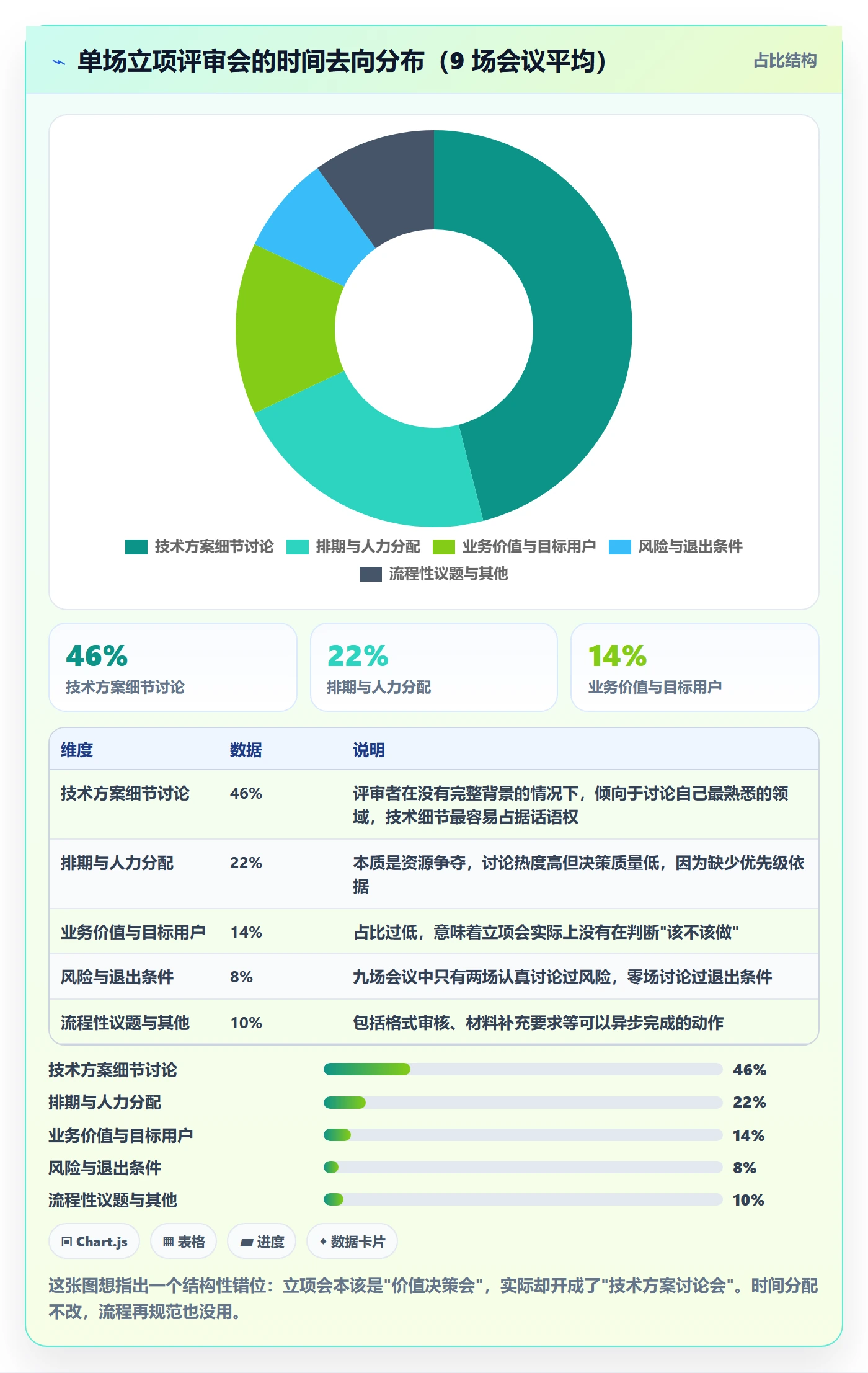

2. 立项会的时间都花在哪了

我在 2023 年做过一次很小的实验:让团队把一个季度的 9 场立项评审会全部录音,然后按议题类型统计时间分配。结果比我预想的更糟。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

看到这组数据之后,我们做了一件很小但很有效的事:把技术方案评审从立项会里彻底剥离,改成异步文档评审,立项会只允许讨论价值、成本、风险和退出。会议时长从平均 96 分钟压缩到 52 分钟,而决策质量反而提升了,因为讨论终于回到了该讨论的事情上。

3. 一个 200 人天项目的完整失败复盘

2022 年,我们内部批准了一个”客户自助配置平台”项目,预估 200 人天,目标是把实施团队的配置工作从手工改成客户自助。立项材料写得很漂亮:预计减少实施人力 40%,一年回本。

实际发生了什么?项目做到第 4 个月,投入 340 人天,功能完成约 60%,然后被叫停。复盘时我们找到了三个立项阶段的漏洞:

  1. 没有验证”客户愿不愿意自助”。我们假设客户想自助,但从未访谈过真实客户。上线灰度后,10 家客户只有 1 家愿意自己配置。
  2. 没有计算机会成本。这 200 人天如果投到当时的性能优化项目上,能覆盖当年最大的客户流失风险。但立项时没人问”如果不做这个,这批人做什么”。
  3. 没有设置中期检查点。项目中途有三次明显的负面信号,但因为没有预设的检查节点和评估标准,团队只能一路做到叫停为止。

这个项目最终的实际损失接近 400 人天。如果我们只改了其中一个漏洞,比如加一个第 8 周的验证节点,损失至少能砍掉一半。这就是立项管理真正的杠杆所在:它不是让好项目跑得更快,而是让坏项目死得更早。

三、拆解五个高频误区

在讲具体方法之前,必须先清理掉几个根深蒂固的错误认知。因为这些误区不破除,任何流程都会被形式化地执行。

1. 误区一:把立项文档本身当成交付物

我见过不少团队,立项材料的质量高得惊人:市场分析、竞品对比、财务模型一应俱全,足足 30 页。但项目照样失败。原因很简单:文档是思考的产物,不是思考的替代品。如果文档是”为了通过评审”而写的,那它只会反映评审者的偏好,而不是项目的真实风险。

判断一份立项文档是不是形式主义,有个很简单的方法:看它有没有写下”我们目前还不确定的事情”。一份全是结论、没有未知项的立项文档,基本可以判断是编出来的。

2. 误区二:把”可行性分析”等同于”技术可行性”

绝大多数团队的可行性分析,实际只分析了技术能不能实现。但让我列一下真实项目失败的原因排序:需求价值不成立、资源被抽调、业务方内部意见不统一、合规风险、关键人员离职,这些没有一条是技术问题。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

3. 误区三:立项评审只有”通过”和”不通过”两个选项

这是最容易被忽视、也最容易造成损失的误区。真实的立项决策应该至少有四个出口:

  • 通过:目标、边界、资源、退出条件全部明确,进入实施。
  • 有条件通过:先给一个很小的探索预算(比如 5% 的总预算),完成指定的验证动作后再决定是否全量投入。
  • 延期:价值成立但时机不对,比如关键依赖未就绪、资源被更高优先级项目占用。
  • 不通过:明确记录不通过的原因,避免半年后同一个想法原封不动再提一次。

我强烈建议把”有条件通过”作为默认选项。因为立项阶段最大的敌人不是判断错误,而是用一个错误的决策锁死后续所有选项。”有条件通过”本质上是用小成本买真实信息。

4. 误区四:立项通过就意味着范围锁定

有些团队走向另一个极端:立项时把范围写得极其详细,然后把它当成不可更改的契约。结果是业务方一旦有合理的新信息,就被流程卡住。

正确的做法是把范围分成三层:目标层(为什么做,原则上不改)、能力层(要提供哪些能力,允许在评审后调整)、实现层(具体怎么做,随时可以改)。立项审批只需要在目标层和能力层达成一致,实现层不该占用评审时间。

5. 误区五:立项和排期是两件事

这是我在中大型组织里见到最普遍的问题。立项会批了资源,但排期会又说”人力不够,下个季度再说”。于是项目处于一种诡异的状态:已经立项、没有启动、还占着预算,同时没人负责推进。

立项决策必须和资源承诺同时发生。如果批准立项的那一刻无法指名具体的人,那这个立项就是一张空头支票,应该直接标记为”待资源”而不是”已立项”。

四、专业判断逻辑:把立项拆成四道闸门

清理完误区,我来给出我自己在用的判断框架。它不复杂,但要求每一道闸门都有明确的输出物和否决权。

1. 第一道闸门:价值闸门

这道闸门只回答一个问题:不做这件事,我们会损失什么?注意问法,不是”做了有什么好处”,而是”不做会损失什么”。因为”好处”几乎总能编出来,”损失”则必须有参照物。

有价值的答案长这样:”如果不做自助配置能力,实施团队明年需要增加 6 名实施顾问,年成本约 90 万,并且大客户的交付周期会从 4 周延长到 7 周,直接影响续约率。”

没价值的答案长这样:”提升客户体验,增强产品竞争力。”

价值闸门还有一个硬性要求:成功标准必须是可测量的,并且带时间点。”提升配置效率”不是成功标准,”2025 年 Q2 前,客户自助配置覆盖率从 0 提升到 30%,实施顾问人均同时服务客户数从 4 提升到 6″才是。

2. 第二道闸门:可行性闸门

可行性闸门要覆盖四条线,缺一不可:技术可行性、人才可行性、数据可行性、合规可行性。

其中我最想强调的是人才可行性。很多项目失败不是因为技术做不到,而是因为唯一能做的人正在做别的项目。立项时如果无法承诺关键角色的投入比例,这个项目就不具备可行性,哪怕技术方案再完美。

可行性闸门的输出物应该是”已验证的假设清单”,而不是”风险评估表”。区别在于:假设清单写的是”我们假设 X 成立,验证方式是 Y,验证结论是 Z”,而风险评估表往往只是罗列可能性。

3. 第三道闸门:成本与机会成本闸门

成本闸门里,直接成本(人力、采购、外部服务)大家都会算,但真正决定决策质量的是机会成本。

我建议在立项材料里强制增加一行填空:“如果这批资源不做这个项目,会用在哪里?那个用途的预期收益是多少?”这一行填不出来,说明团队根本没有做资源优先级判断。

实际操作中,我常用一个简化算法:把项目的预估总投入(人天)乘以团队平均人天成本,再加上外部采购和风险准备金(通常按 20% 计提),得到一个”全成本”。然后用这个全成本去和机会成本对照。这个算法不精确,但足以过滤掉那些”看起来不贵、实际上很贵”的项目。

4. 第四道闸门:退出闸门

这道闸门是最容易被省略、也是价值最高的。它要求立项文档写清楚三件事:

  1. 触发条件:什么信号出现时必须停下来重新评估。例如”灰度客户自助配置使用率低于 10%”或”第 8 周技术验证未达到性能基线”。
  2. 评估节点:不是”定期评估”,而是具体到哪一周、由谁主持、输出什么结论。
  3. 资产处置:停下来之后,已产出的代码、数据、用户关系怎么处理,避免变成无人维护的技术债。

实践下来,只要写了退出条件,项目实际被中止的比例并不会显著上升,但中止时的平均沉没成本会大幅下降,因为你能在更早的时间点、以更小的损失停下来。

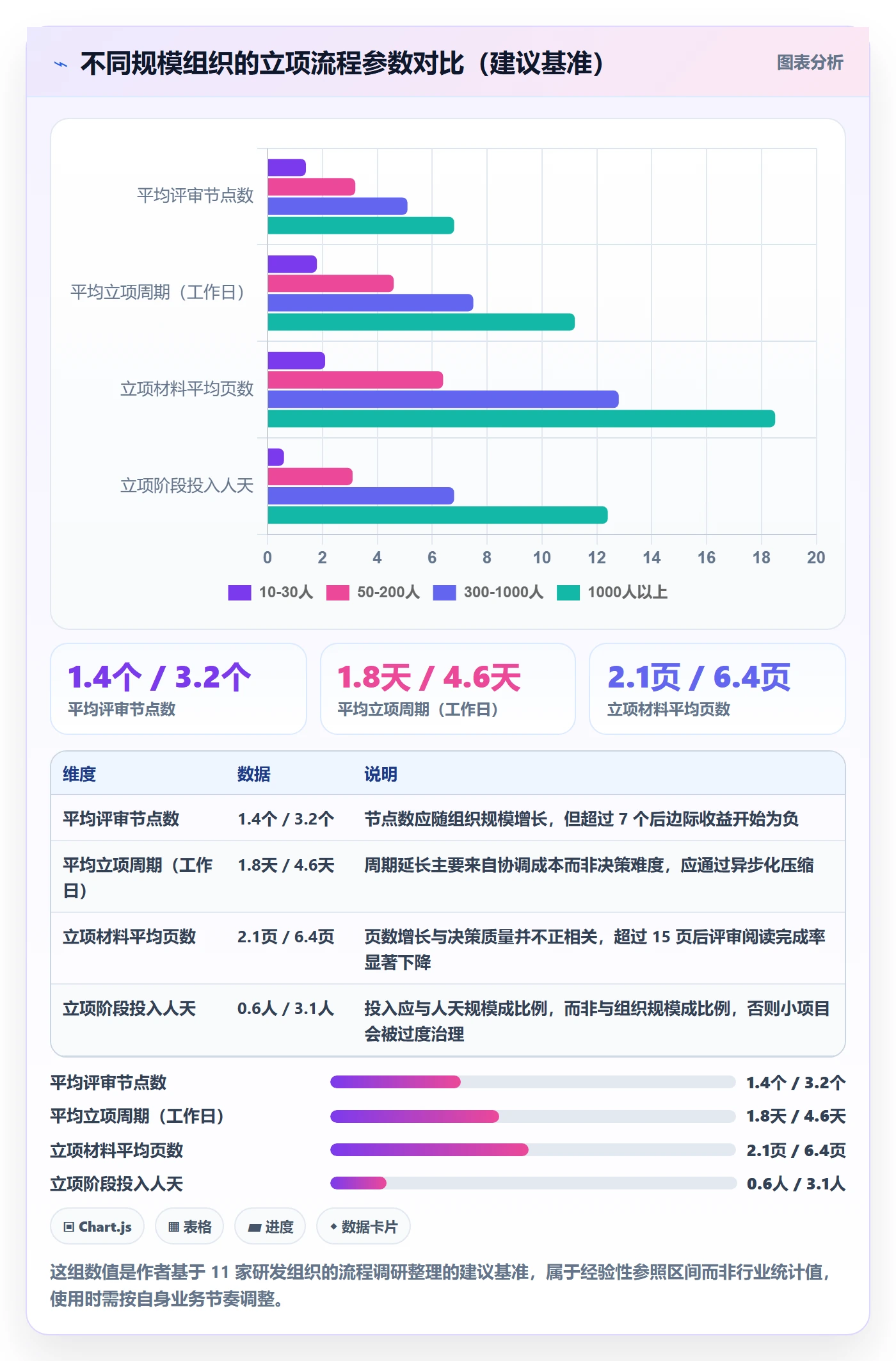

5. 分级立项:不是所有项目都要走完整流程

四道闸门听起来很重,如果所有项目都走一遍,小需求会被流程压死。所以必须做分级,我通常按预估投入把项目分成三档。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

6. 立项评分卡:把主观判断变成可对比的依据

四道闸门解决的是”该问什么”,评分卡解决的是”怎么比”。当同一时间有多个项目竞争资源时,没有统一的评分维度,决策就会退化成部门博弈。

维度 权重 评分要点 低分信号
价值清晰度 30% 不做会损失什么,是否可量化 只有”提升体验””增强竞争力”这类表述
成功标准可测性 20% 是否有带时间点的量化指标 成功标准需要主观判断
可行性验证程度 20% 关键假设是否已有验证动作和结论 全部假设都标注”待验证”
机会成本对照 15% 是否给出替代用途及收益 空白或填”无替代方案”
退出机制完备度 15% 触发条件、评估节点、资产处置是否齐全 只写”视情况决定”

需要提醒的是,评分卡的作用是让分歧显性化,而不是让决策自动化。真实决策中,一个 85 分的项目不一定比 70 分的项目更该做,如果 70 分那个是合规要求。评分卡的价值在于,当有人提出异议时,讨论会聚焦在具体维度上,而不是变成立场之争。

五、案例与数据:一个 300 人研发组织的立项改造记录

前面讲的是框架,这一节我讲一个具体案例。这是我在 2023 年深度参与的一个研发组织,约 300 人,分 5 条产品线,同时并行 30 到 40 个项目。

1. 改造前:立项靠邮件和会议,数据全靠人记

改造前的状态很有代表性:立项申请用 Word 模板,通过邮件发给 PMO,PMO 汇总后在周会上统一评审。三个显性问题:

  • 立项申请和后续的需求、迭代、任务完全脱节,立项文档写完就沉在邮件里,没人再打开。
  • 评审决议没有结构化记录,三个月后追溯”当初为什么批这个项目”,只能靠翻聊天记录。
  • 退出条件普遍缺失,项目中止时无法判断是否该更早停。

还有一个隐性但很致命的问题:这个组织的研发数据需要留在自有内网,不能接受纯 SaaS 的公有云方案。这直接排除了相当一部分项目管理工具。

2. 具体做了什么

他们最终选择用 PingCode 来承载立项到交付的全流程。我参与的部分主要围绕三件事:

  1. 把立项申请变成结构化表单。不再用 Word,而是在系统里定义立项单据:价值描述、成功标准、预估投入、关键假设、退出条件、机会成本对照六个必填区块。缺失任何一项无法提交评审。
  2. 打通立项与需求、迭代、任务。立项单通过后自动生成需求池入口,后续所有需求、迭代、任务都能反向关联到立项单,形成可追溯链路。
  3. 设置分级门禁。按预估人天自动判断走 S/M/L 哪一档流程,S 档两人确认即通过,L 档自动触发四方评审和资源确认环节。

选择 PingCode 的直接原因有三个:支持私有化部署,满足数据不出内网的要求;支持从 Jira 平滑迁移,能把历史项目、需求、立项关联关系一起搬过来;以及在国产替代的候选清单里,它是少数同时满足前两条、又能覆盖中大型组织复杂流程的产品。

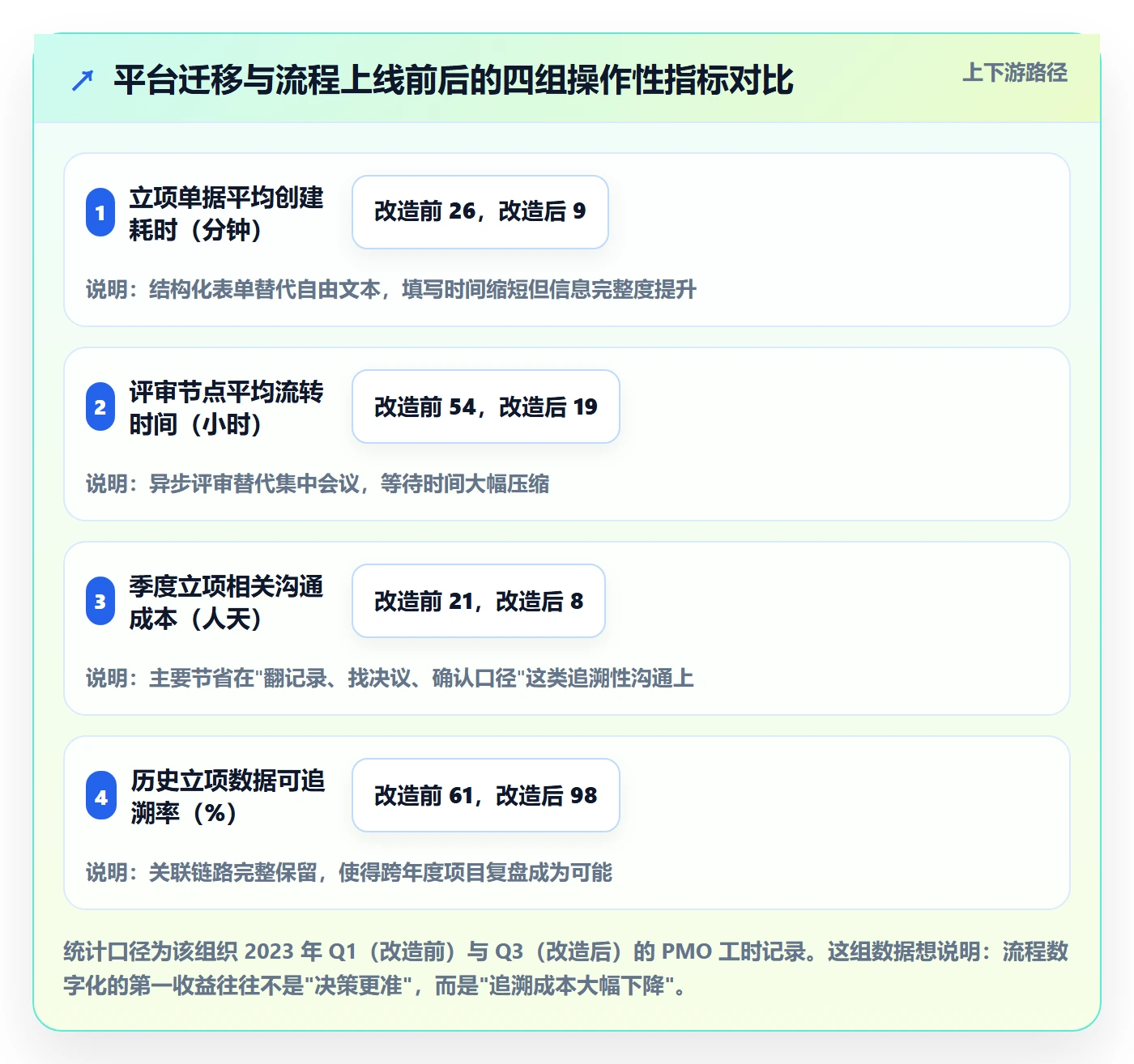

3. 六个月后的数据变化

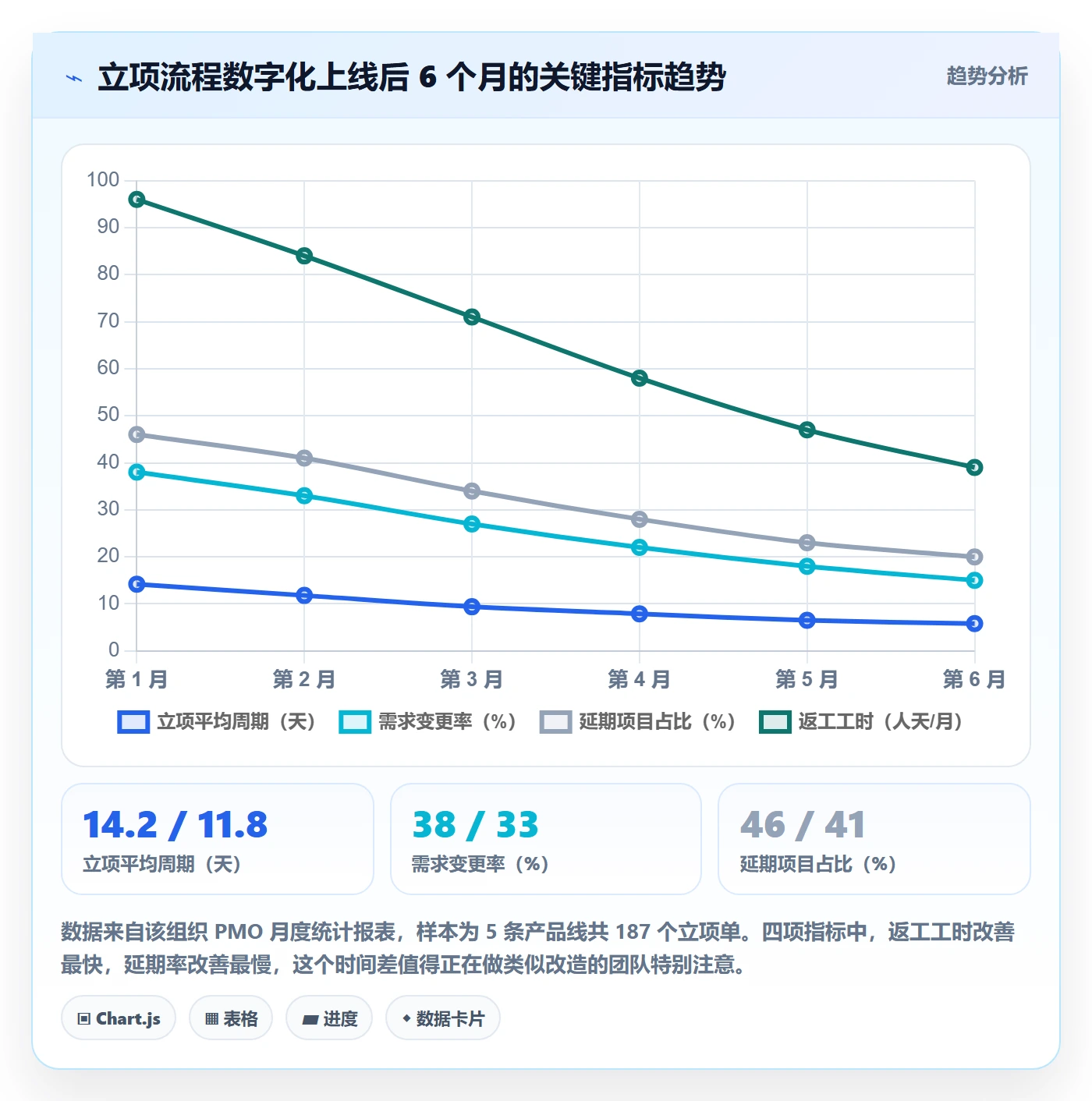

改造从 2023 年 3 月上线,我跟踪了上线后 6 个月的关键指标。需要说明的是,这组数据包含流程改造和工具落地的共同作用,不能全部归因于工具本身。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

4. 迁移阶段踩到的三个坑

因为涉及从 Jira 迁移,这一段我想讲得具体一点,因为迁移本身很容易被低估。

(1)字段映射不是一对一。旧系统里的”项目”概念,在新体系里可能对应”立项单+产品”,直接一对一映射会导致大量数据挂错层级。我们的做法是先梳理出三个核心对象(立项、需求、任务)的归属关系,再设计映射规则,迁移前用 200 条样本数据做了两轮验证。

(2)历史数据的价值在于关联关系,不在于单条记录。如果只迁移任务标题和状态,历史数据基本没用。真正有价值的是”这个需求来自哪个立项、当时的成功标准是什么”,这条链路保留下来,复盘才有依据。

(3)迁移窗口期的并行运行会放大混乱。我们设置了两周的并行期,但实际发现并行期越长,数据一致性越差。后来把并行期压缩到 4 天,集中完成切换,反而更顺。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

六、不同情况下的行动建议

框架和案例讲完,接下来是最实际的部分:不同规模、不同约束的团队,具体该怎么做。

1. 10 至 30 人团队:不要建流程,建共识

这个规模的团队,最怕的是照搬大厂流程。我的建议是:完全放弃正式立项评审会,只保留一份一页纸的立项卡,由技术负责人和业务发起人共同签字即可。

立项卡只需要六个字段:一句话价值、成功标准、明确不做什么、预估投入、最大风险、什么情况下停。六个字段全部写在一页纸上,写不下说明还没想清楚。

这个阶段唯一不能省的是”退出条件”。因为小团队资源薄,一个错误立项可能直接拖垮整个季度的交付。

2. 50 至 200 人团队:分级 + 异步

这个规模是立项管理最容易失控的区间:项目变多了,但还没有专职 PMO。我的建议集中在两点:

  • 强制分级。按人天划出 S/M/L 三档,S 档走轻量确认,M 档走异步文档评审,只有 L 档才开正式评审会。经验值上,这个规模的组织里 S 档项目通常占到 60% 以上,把它们从会议里拿出去,能释放大量管理带宽。
  • 评审全面异步化。把立项材料提前 48 小时发出,评审人在截止时间前必须留下书面意见(同意/有条件同意/反对 + 理由),只有出现明确分歧时才开会。

这个阶段我建议开始引入工具承载流程。因为到了这个规模,邮件和文档已经无法保证”立项-需求-迭代”的可追溯性,而可追溯性是后续所有复盘的基础。

3. 300 至 1000 人团队:门禁 + 资源确认 + 数据留痕

这个规模的核心矛盾是:立项决策涉及多个部门,但没有任何一个部门掌握完整信息。我的建议:

  1. 建立统一立项单模板和评分卡,所有产品线使用同一套维度。
  2. 把”资源确认”设为立项通过的硬性前置条件,没有指名到人的资源承诺,不允许标记为已立项。
  3. 所有评审决议结构化留存,包括反对意见和当时的判断依据。这些记录在半年后复盘时价值极高。
  4. 设置季度立项组合复盘,不评审单个项目,而是看整个立项组合的分布:多少是战略型、多少是需求型、多少是技术型,投入是否与战略权重匹配。

在这个规模上,是否支持私有化部署往往会成为工具选型的硬约束。研发数据、客户数据、项目投入数据是否需要留在自有环境里,这个问题的答案会直接筛掉一批候选方案。

4. 强合规行业:把立项纳入审计链路

金融、医疗、军工等行业的研发团队,立项管理有一个额外要求:可审计。这意味着立项决策必须有完整的证据链,谁提的、谁审的、依据是什么、什么时候改过。

这类团队我的建议是:从立项阶段就开始设计留痕结构,不要等到项目结束后再补。具体包括:立项单的版本历史、每次评审的参与人名单、关键假设的验证证据附件、变更的审批记录。这些内容如果依赖人工整理,成本和出错率都会很高,建议在工具层面直接固化。

5. 跨地域分布式团队:把决策时效写进流程

分布式团队最大的立项问题是决策周期被时区拉长。一个需要三轮讨论的立项,跨两个时区就可能拖到两周以上。

我的建议是把最迟决策日写进流程:每个立项单必须带上”最迟决策时间”,到点未决策则自动进入默认通过或默认驳回(取决于档位)。看起来激进,但实践中它能把立项周期压缩 40% 以上,而且迫使评审者提前阅读材料。

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

七、不同情况下的取舍

建议给完了,但我必须承认:这些建议之间存在真实的冲突。任何立项体系都不可能同时做到”快、准、省、可审计”,你总要在某几个维度上做取舍。下面是我认为最需要提前想清楚的五组取舍。

1. 速度 vs 治理:先确定你输不起的是什么

如果你的业务处在快速试错期,竞争对手每周都在迭代,那厚重的立项流程就是自杀。这时候正确的取舍是降低决策门槛、提高退出速度:允许快速立项,但要求极短的验证周期(比如 4 周出一个可用版本)和极明确的止损线。

反过来,如果你的项目一旦失败会造成重大损失(比如涉及资金、合规、核心客户),那就该接受慢,但要把”慢”花在验证假设上,而不是花在写文档和开会审批上。

2. 统一模板 vs 场景灵活:用”必填项”而不是”统一格式”来解决

很多组织纠结于要不要用统一模板。我的判断是:统一必填字段,不统一格式和篇幅。价值描述、成功标准、退出条件这三项必须统一;技术方案怎么写、写多长,交给团队自己决定。

这样既保证了跨项目可比性,又不会让不同性质的团队被同一套格式绑架。战略型项目可以写 20 页,技术债项目可以写 2 页,但两者都必须回答相同的核心问题。

3. 自研 vs 采购 vs 沿用旧工具:算三年全成本

这是中大型组织立项流程数字化时绕不开的取舍。我见过太多团队低估自研的隐性成本,也见过太多团队因为”迁移太麻烦”而继续忍受旧工具。

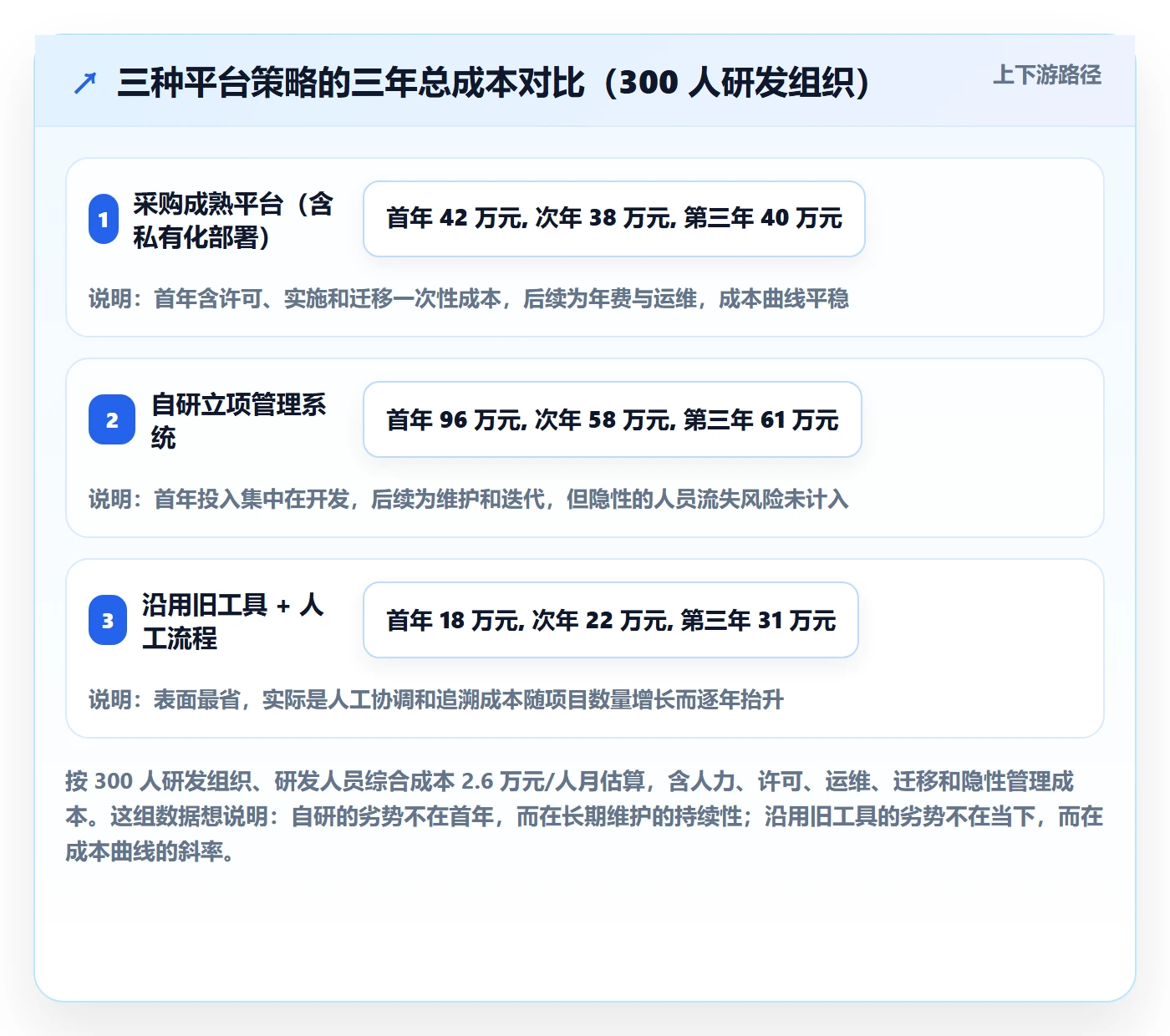

策略 首年成本 隐性成本 适用情况
采购成熟平台(含私有化部署选项) 许可 + 实施 + 迁移 流程需要适配产品能力,定制空间有限 希望 3 个月内见效、无特殊流程诉求
自研立项管理系统 研发人力 + 持续维护 需求变更、人员流失导致系统荒废 流程极度特殊且有稳定研发资源
沿用旧工具 + 人工补流程 几乎为零 管理成本逐年上升,数据无法追溯 组织规模小于 50 人且短期无扩张计划

立项管理指南:研发团队如何做好项目立项,最佳实践全流程

关于迁移,我想补一句实践经验:迁移成本的高峰在”关联关系重建”,不在”数据搬运”。如果目标平台支持从 Jira 平滑迁移,能把项目、需求、任务、历史关联一起带过去,实际迁移工作量通常只有纯手工重建的三到四成。

4. 立项颗粒度 vs 管理成本:找到你的盈亏平衡点

立项颗粒度越细,前期看得越清楚,但管理成本越高。我在实践中总结的计算方式很简单:立项阶段投入不应超过项目总投入的 8%。一个 200 人天的项目,立项投入控制在 16 人天以内;超过这个比例,说明治理过度了。

反过来说,如果立项投入低于总投入的 1%,那基本可以判断这个项目没有认真立项。1% 到 8% 之间是合理区间,具体取哪个点,取决于项目的不确定性,技术全新的项目取上限,同类项目复用经验取下限。

5. 数据留存 vs 迁移风险:别让历史数据成为迁移的借口

很多团队不换工具的理由是”历史数据太重要,迁移风险太大”。但我观察到的现实是:多数团队的历史数据利用率极低,真正被反复查阅的往往只有近 12 个月的记录。

我的建议是分层处理:近 12 个月的完整迁移(保留关联关系),12 到 36 个月只迁移关键字段和附件索引,36 个月以上做归档导出即可。这样既保住了复盘和审计需要的数据,又大幅降低了迁移的复杂度和风险。

八、落地清单与下一步

最后,我把整篇文章的方法压缩成一份可以直接拿去用的清单,以及一份一页纸的立项卡模板。

1. 一页纸立项卡模板

【一页纸立项卡】
项目名称:

立项类型:战略驱动 / 需求驱动 / 技术驱动

档位:S(≤30人天) / M(30-200人天) / L(>200人天)

一句话价值
为 [目标用户] 解决 [具体问题],使 [指标] 从 [现状] 变为 [目标]
不做会怎样(价值闸门)
损失描述:

损失量化口径:

成功标准(必须可测量、带时间点)
指标 / 基准值 / 目标值 / 达成时间:
范围三层
目标层(不可改):

能力层(评审后可调整):

明确不做(Out of Scope):

关键假设与验证(可行性闸门)
技术假设 / 验证方式 / 验证结论:

人才假设(关键角色及投入比例):

数据与合规假设:

投入与机会成本(成本闸门)
预估投入:人天 / 金额 / 关键角色占用

全成本(含 20% 风险准备金):

机会成本对照:如果不做,这批资源用于____,预期收益____

风险与退出(退出闸门)
最大风险 3 条 + 触发信号:

评估节点:第__周,由__主持,输出__

退出条件:出现____即停止并重新评估

资产处置预案:

决策记录
评审人 / 意见 / 日期

结论:通过 / 有条件通过(附加条件:__) / 延期 / 不通过

最迟决策日:

2. 上线后的前 90 天检查清单

  1. 第 1 至 2 周:只推”退出条件”这一个字段。不要一次上全套模板,团队会集体抵触。
  2. 第 3 至 4 周:引入分级。统计过去半年项目的投入分布,确定 S/M/L 的阈值,把 S 档项目的流程砍到最简。
  3. 第 5 至 8 周:把立项单和需求、迭代打通,确保每个需求都能反查到来源立项。
  4. 第 9 至 12 周:做第一次立项组合复盘。不评单个项目,只看组合分布:投入是否与战略权重匹配、不同类型项目的退出率差异。

3. 我最后想强调的一个观点

市面上讲立项的内容,大多把重点放在”怎么让立项更容易通过”,模板怎么写、材料怎么准备、评审怎么说服。但我的经验恰恰相反:好的立项管理的目标,是让不该做的项目更快地被否决,让该停的项目更早地停下来。

一个组织立项能力的强弱,不看它批了多少项目,而看两件事:一是被否决或延期的项目占比是否合理(我见过的健康组织通常在 30% 到 50% 之间);二是被中止的项目,平均损失是否可控。

如果你的团队现在立项通过率接近 100%,那大概率不是因为你判断得准,而是因为没有人在真正做判断。下一步,我建议你先做一件最小的事:翻出最近三个月的立项材料,看看有几份写了退出条件。这个数字,基本就决定了你的立项管理该从哪里开始补。

常见问题解答(FAQ)

1. 小型研发团队有没有必要专门做立项?直接开干不行吗?

我们团队一共八个人,平时需求来了就在群里喊一声,谁有空谁做,一直也没出大问题。最近老板让我牵头搞一套流程,我第一反应是这玩意儿是不是大公司才需要,小团队搞立项会不会反而拖慢节奏。

有必要,但形式要轻。判断标准不是团队人数,而是“事后能不能说清为什么做这件事”。八人团队可以砍掉可行性研究报告和评审委员会,只保留一页立项卡:目标一句话、成功指标一个、负责人一个、截止时间一个、明确不做什么三条。把这张卡放在项目管理平台的迭代说明里,开工前花二十分钟对齐。

真正会拖慢节奏的不是立项本身,而是方向反复变更,立项卡的作用是让变更发生时所有人都能看到代价,而不是把流程做重。反过来,如果你们半年来从没出现过“做到一半发现方向错了”的情况,那说明你们的需求判断已经足够准,不必额外加流程。

2. 立项评审会总是开成扯皮会,怎么让评审真正收敛出结论?

我们每次立项会都叫上十几个人,产品讲完,研发问工期,测试问人力,运营问上线时间,两个小时的会开完,结论是“再讨论讨论”。我作为主持人特别挫败,感觉大家不是在评审,是在各说各话。

核心问题通常是会议目标不清、材料没提前发。可执行的做法有三条。第一,会前四十八小时把立项材料发出去,材料必须包含目标、范围边界、资源粗估、主要风险四项,缺一项就不进议程。第二,把会议性质明确成“决策会”而不是“讨论会”,会前收集书面意见,线上能解决的分歧不带上会。

第三,提前指定决策人,只有这个人有权拍板,其他人的角色是提出反对理由和约束条件。会议控制在六十分钟内,最后十分钟必须产出三种结论之一:通过、带条件通过、驳回,当场记录条件清单和验证时点。如果连续几次都收敛不了,往往是决策人缺席或授权不足,这不是流程问题,是治理问题。

3. 立项时怎么评估工期和人力,研发总是估不准怎么办?

最头疼的就是这个。立项时研发拍着胸脯说一个月能做完,结果拖到三个月,后面所有排期全乱了。我问能不能估准点,他们说需求还没细化,估不准是正常的,但项目立项又必须要个时间。

估不准是常态,所以立项阶段不要追求精确点估计,而要给出区间和置信度。具体做法:把工作量拆到可独立交付的功能块,每块用“乐观,最可能,悲观”三点估算,汇总后给出一个区间,比如六到十周,并标注这个区间的假设条件。

同时统计团队过去三到五次类似规模项目的实际耗时与预估之比,得到你们自己的偏差系数,用历史数据校准而不是凭感觉。立项评审时重点看假设条件是否成立,条件变了就要重新评估区间。管理上的关键动作是设置中途检查点,比如第二周核对一次实际进度,偏差超过两成立刻升级而不是等到截止日才暴露。

4. 立项通过之后,项目还是频繁烂尾或延期,立项到底起什么作用?

我们流程也走了,评审也开了,文档也写了,但项目该延期还是延期。我现在怀疑立项是不是只是走个形式,写完之后没人看,该出问题照样出问题。

立项的价值不在审批那一刻,而在它作为后续变更的基准线。如果立项文档写完就锁进文件夹,那确实只是形式。要让它起作用,需要三个机制。第一,立项产出的范围、指标、里程碑要直接同步到项目管理平台的任务和迭代里,成为可追踪的条目,而不是另存一份文档。

第二,建立变更登记,任何范围调整都要回到立项卡上更新,并记录调整原因和对工期的影响,让“延期”有据可查。第三,定期复盘偏差,把实际延期原因归类,是需求变更、技术风险还是资源被抽调,积累几个项目后你会看到自己的高频失败模式,下一轮立项就能针对性地加约束条件。

立项不是保证不延期的护身符,它是让延期可见、可归因、可改进的那根标尺。

读者评论

何
何子涵

去年我们也统计过类似的东西,但结论没这么乐观。立项文档完备度高的项目,很可能本来就是同一个人牵头、同一批人做的,能力和文档质量是绑在一起的。62 个项目如果跨了十几家组织,人员和流程基线没拉齐,这个相关性我觉得只能当参考,不能当因果。另外“高完备度组延期19%”里有多少是项目本身就更简单?想看到按项目复杂度分层的对比。

陈
陈梦琪

倍的立项人天对 60 人以上团队可能摊得起,20 人以下的团队照做就是灾难。我们七八个人,一次立项能认真花半天已经是极限。我的做法是砍掉价值和成本那两块的标准模板,只强制留一栏:什么信号出现就停,谁来拍板。其他可以口头讲,退出条件必须落到文档里,否则三个月后没人记得当初的假设。

秦
秦悦

最有共鸣的是退出条件,但落地比写下来难得多。我们去年也在立项材料里加了退出机制,真到第 4 个月出问题时,第一个提出停项的人被追问是不是想甩锅,最后又拖了两个月。制度层面的东西有了,但谁承担停项的后果这件事没解决,条款就只是纸面上的。停项决策该由业务方还是技术负责人背,这个得先定清楚。

文章包含AI辅助创作:立项管理指南:研发团队如何做好项目立项,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280061

赞 (0)
飞飞飞飞
项目立项如何做好项目背景?研发团队最佳实践与操作步骤
上一篇 12小时前
项目立项项目价值全流程:研发团队落地方案与一文讲清
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
