2023 年我接手过一次很典型的烂摊子:一个 260 人的研发组织,一年内部立项 470 多个,财务系统里有 312 个带编号的项目,项目管理系统里有 398 个,能对上的只有 271 个。剩下那一百多个,要么是同一件事被两套系统各编了一次号,要么是编号中途被人改了却没人通知下游,要么是早已终止的项目还挂在工时报表里吃人力成本。
更麻烦的是,没人说得清到底哪个数字是对的。PMO 说财务口径不准,财务说研发口径没同步,研发说编号规则一年改了三次,谁记得住。最后我们花了整整六周做编号对账,比做一套新编号体系的时间还长。
这件事让我彻底改变了对”项目立项项目编号”的理解。编号不是立项流程末尾随手填的一个格子,它是整个研发协同体系里最便宜、也最容易被低估的主键。设计得好,它能让项目、合同、工时、成本、验收在四个系统之间自动对齐;设计得烂,它会变成一笔每年都要还的债。
下面这套内容,是我在十几个中大型研发组织里做过立项编号设计、Jira 迁移编号映射、跨系统对账之后沉淀下来的判断。不是教科书式的编号规范,而是一份用来避坑的实战记录。
一、核心结论:项目编号是协同主键,不是命名装饰
先把结论摆在最前面,后面所有内容都是为这三条判断做论证。
1. 编号的第一个身份是跨系统连接键
很多人把项目编号理解成”给项目起个代号”,这是最根本的定位错误。代号是给人看的,主键是给系统用的。
在一个完整的研发组织里,同一个项目至少会出现在这些地方:立项申请单、项目管理系统、合同或订单系统、工时与成本系统、财务核算系统、验收归档系统、以及无数个 IM 群和邮件标题。这些地方需要一种不需要人工解释、机器可以直接匹配的标识,这个标识就是项目编号。
我做过一次统计:在一个 400 人左右的研发组织里,一个正式立项项目平均会在 7 个系统或文档结构里出现。如果这 7 个地方没有共享同一个编号,那么每一个跨系统报表都需要人工介入,人工介入就意味着延迟和误差。
2. 编号设计的三条铁律
我把所有踩过的坑压缩成三条铁律,任何编号规则只要违反其中一条,长期一定会出问题。
- 唯一性:编号在整个组织范围内唯一,跨部门、跨年份、跨系统都不能重复。流水号只在单系统内唯一是不够的。
- 不可变性:编号一旦分配,永不再改。项目改名可以、换负责人可以、调整优先级可以,编号不动。
- 可解析性:编号必须能被一条正则表达式完整校验,且校验规则能写进数据库约束或表单校验里,而不是停留在 Word 文档里。
这三条里,不可变性是最常被违反的一条,也是代价最大的一条。我见过太多团队因为”部门合并了””项目类型改口径了”就把编号批量重编,结果下游所有历史报表全部断链。
3. 优先级排序:稳定性 > 可解析 > 可读 > 短
编号设计本质是在几个目标之间做取舍。我的排序是:稳定性第一,可解析性第二,可读性第三,长度第四。
很多团队会反过来,把”短”和”好看”放在第一位,做出类似 APP-1 这种编号。三年后项目数过千,看起来依然很短,但已经无法承载任何业务信息,而且极容易和别的系统撞号。

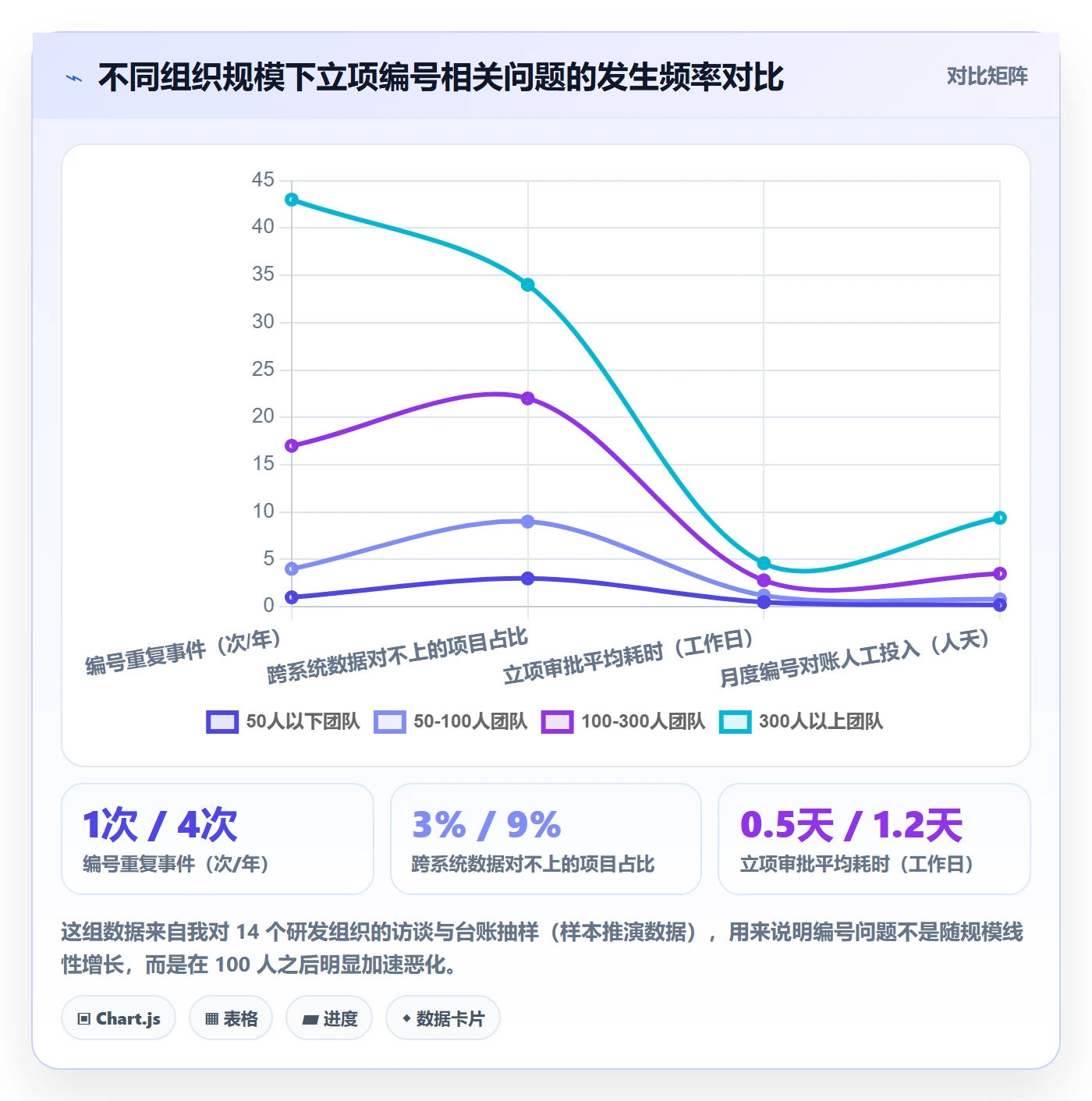

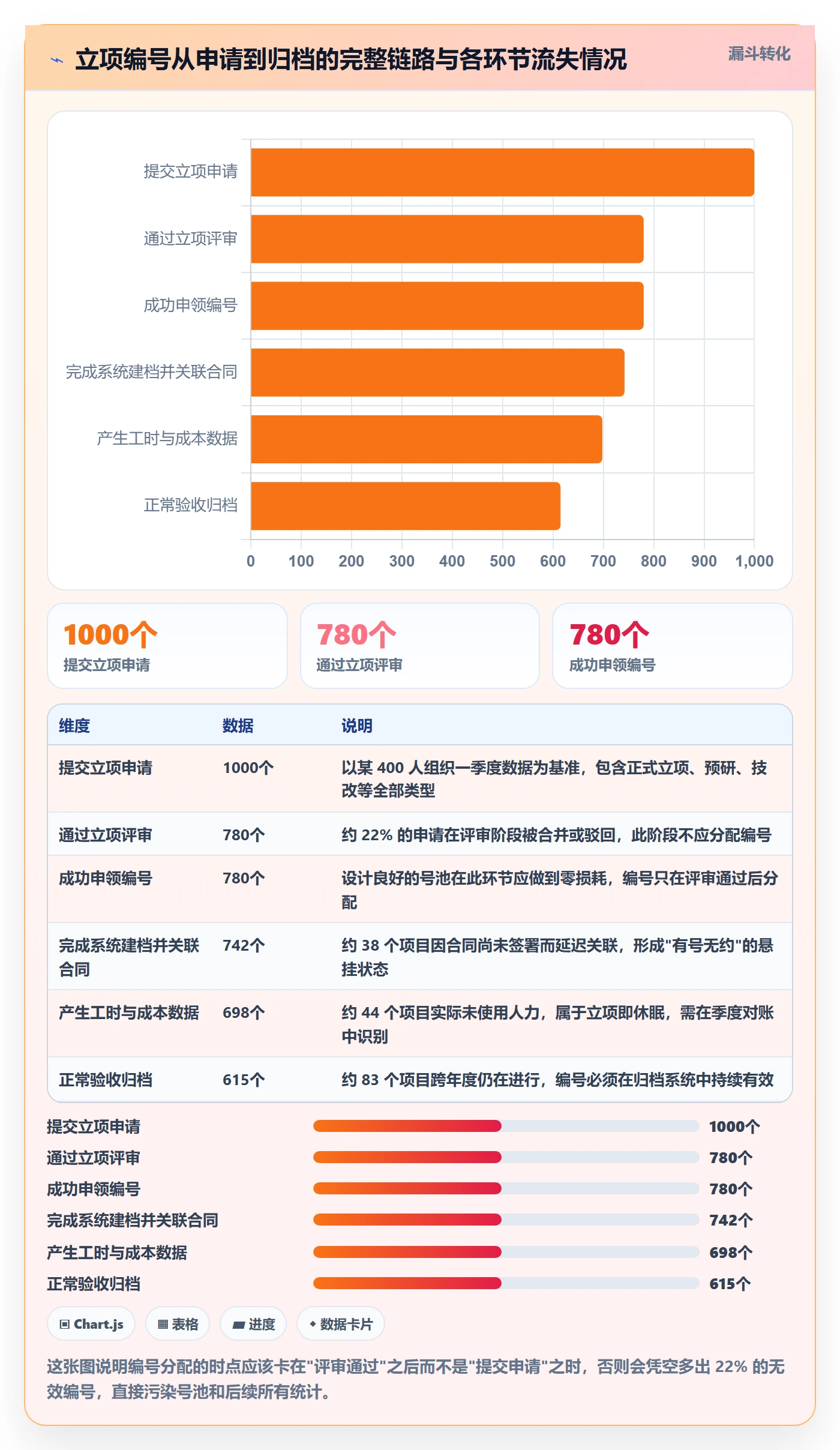

二、背景与真实场景:立项编号为什么会失控
编号失控从来不是编号规则本身的问题,而是立项流程和数据所有权的问题。理解这一点,比背十套编号规范都有用。
1. 立项入口分散是失控的起点
我调研过的组织中,立项申请的入口平均有 3.4 个:邮件、IM 群、OA 审批、Excel 台账、项目管理系统,组合方式五花八门。
只要入口超过一个,编号就会失控。原因很简单:编号必须在一个唯一的地方集中分配,而多入口意味着多个人同时认为自己有权发号。
我见过最夸张的一次:同一个季度,两个业务单元分别在自己的 Excel 里给项目编号,结果有 6 个项目拿到了完全一样的编号。等到两边都要往工时系统里录数据时才发现,工时挂错了项目,涉及 40 多人一个月的工时分摊。
2. 三套编号体系互相不认识
在稍微正规一点的组织里,通常会同时存在三套编号体系,而且它们由三个不同部门掌管。
| 编号体系 | 典型归属部门 | 编号形态示例 | 主要用途 | 常见问题 |
|---|---|---|---|---|
| 立项编号 | PMO / 研发管理部 | PRJ-2403-0137 | 项目管理、进度跟踪 | 与财务编号无映射,报表对不上 |
| 合同/订单编号 | 销售运营 / 商务 | HT2024-03-0215 | 合同管理、回款跟踪 | 一个合同拆多个项目,映射关系丢失 |
| 财务核算编号 | 财务部 | RD20240312-A | 成本归集、费用分摊 | 按核算周期生成,与项目生命周期不同步 |
这三套编号本身都没错,错在它们之间没有一张稳定的映射表。编号治理的核心工作,不是统一成一套编号,而是建立一套可靠的映射关系。
强行统一往往失败,因为财务有审计要求、商务有合同规范,都很难向研发侧妥协。更现实的路径是承认多套编号并存,然后用”立项编号”作为枢纽去连接它们。

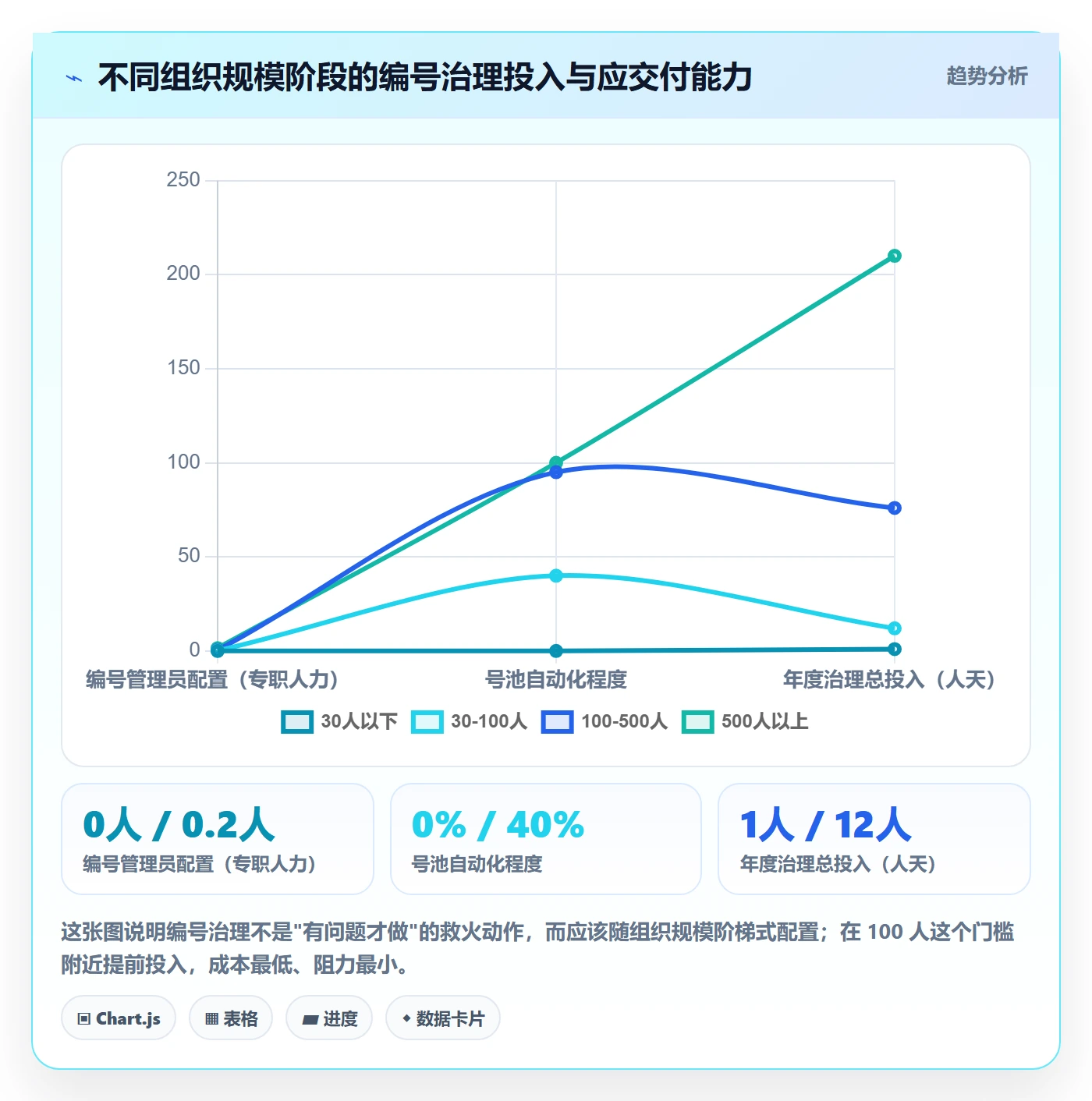

3. 组织规模跨过 100 人,问题会指数级放大
这是我观察到的分水岭。100 人以下,靠一个 Excel 加一个负责任的项目管理员,编号基本能管住。一旦超过 100 人,尤其是出现多业务线、多地域、多法人,编号问题会从”偶尔出错”变成”系统性失真”。
原因在于超过 100 人后,跨团队协作的项目比例会明显上升,而跨团队项目恰好是最需要编号对齐的场景。

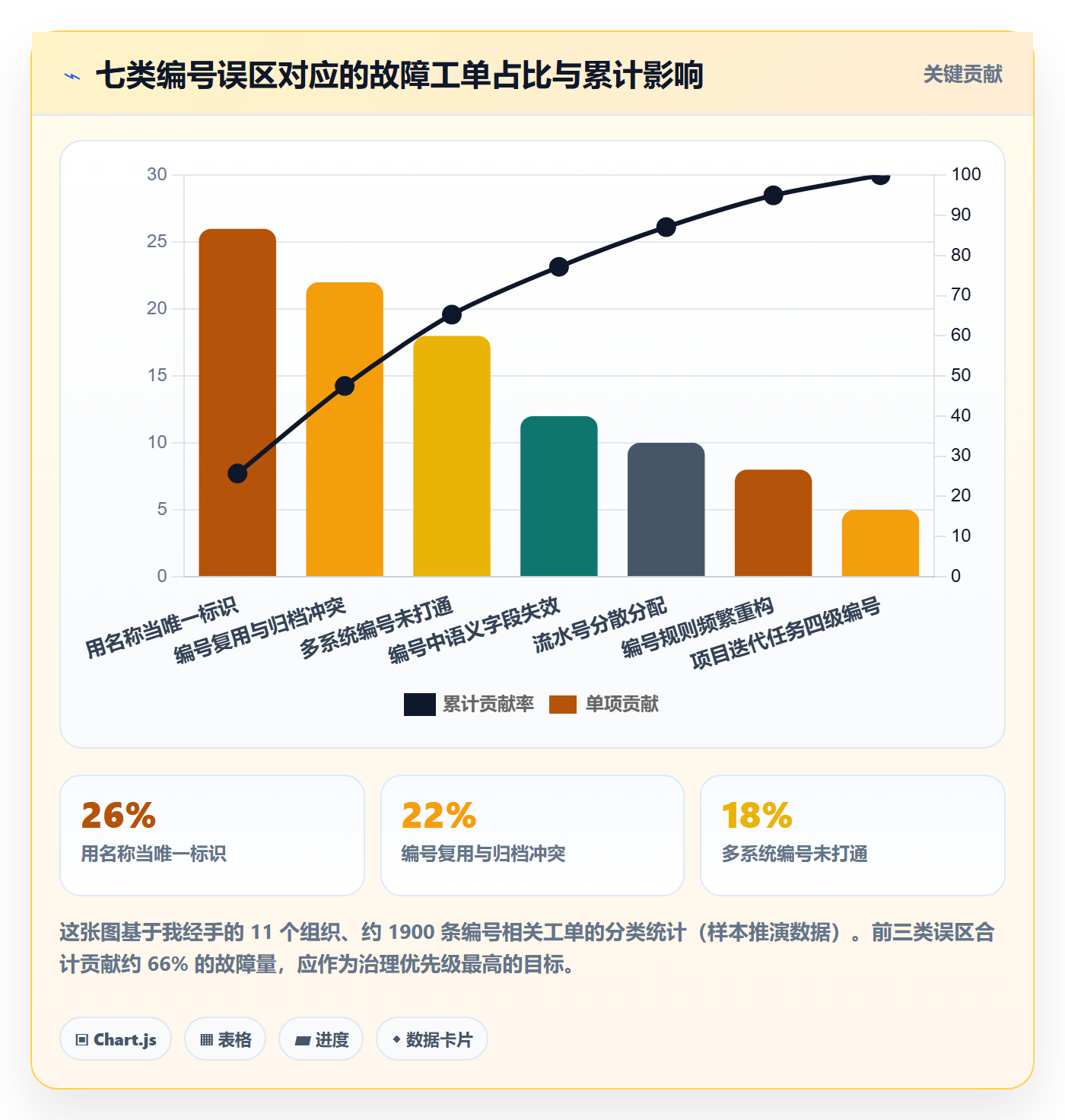

三、拆解七个常见误区
下面这七个误区,按我遇到的频率从高到低排列。每一个我都见过真实代价。
1. 误区一:把编号当流水号,谁先建谁拿号
流水号本身没错,错在”谁先建谁拿号”这个机制。它意味着编号分配权分散在所有能创建项目的人手里。
后果有两个。第一,抢号。季度初立项高峰时,有团队为了拿到靠前的号,先把空项目建出来占位,导致系统里堆了大量只有一个标题的空壳项目。第二,跳号。有人删掉重来,有人手动改号,流水号很快就不连续,而对账时”号段完整性”恰恰是最有用的校验手段。
正确的做法是:流水号由号池服务统一分配,创建项目不直接生成编号,而是先申领编号再创建,或者由系统在提交审批通过后原子性地分配。
2. 误区二:用项目名称当唯一标识
项目名称天然不唯一,而且会变。”用户中心重构”这个名字,一家公司一年能出现三次,分别属于三个不同的业务线。
更麻烦的是改名。项目名称从”XX 平台 V2″改成”XX 中台”,所有按名称关联的报表、看板、自动化规则全部失效,而改名的通知通常传不到下游。
名称是给人看的展示字段,编号才是给系统用的主键。任何把名称当连接键的做法,都是在给未来埋雷。

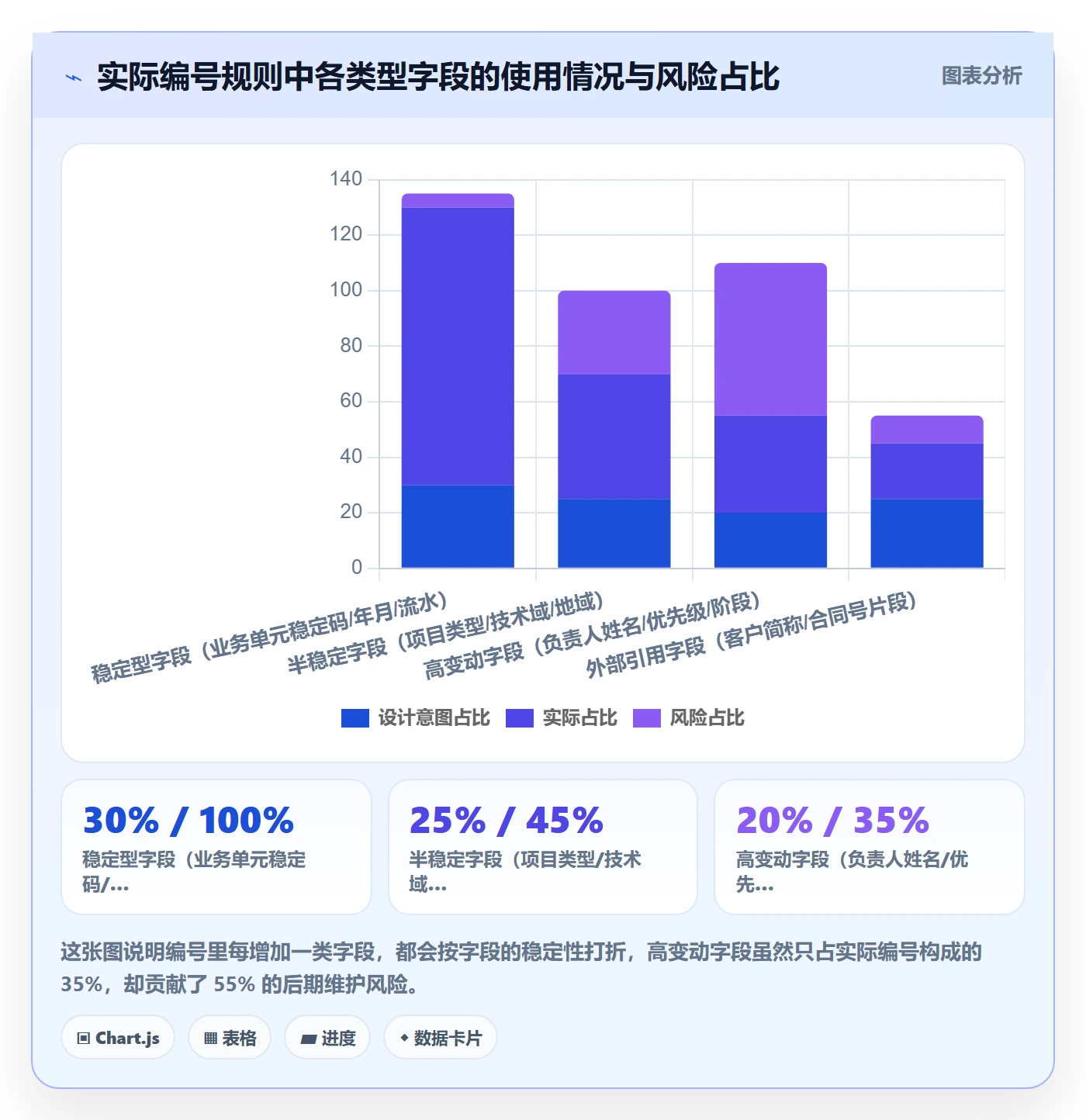

3. 误区三:编号里塞满业务语义
我见过一个编号长这样:PRJ-AI-BJ-zhangsan-2024-Q1-037。设计者当时的想法很朴素:看到编号就知道一切。
半年后问题全来了。张三调岗了,编号里的 zhangsan 要不要改?北京团队解散合并到上海,BJ 要不要改?Q1 立项目 Q2 才启动,季度码是不是错的?
每改一次,下游就要跟一次。编号里放进去的每一段语义,都是一份未来必须维护的债务契约。
我的原则是:编号里只放”永不变化”或”变化频率极低”的信息。业务单元用了内部稳定代码(改名不改码)可以放,年份月份可以放,项目类型、负责人、优先级、客户名称一律不放,全部作为属性字段。

4. 误区四:编号规则每年重构一次
“去年按年份编,今年按业务线编,明年打算按产品线编。”这种迭代看起来很勤快,实际上是在反复制造断链。
每次规则变更,历史项目就变成了两种格式并在。系统里做查询要写兼容逻辑,报表要做格式归一,新来的同事永远搞不清为什么有的项目是 6 位有的项目是 8 位。
我的判断是:编号规则应该设计成”可以容纳五年增长”的形态,然后冻结五年。如果真的必须变更,唯一可接受的方式是新增字段而不是改造编号本身。
5. 误区五:只在项目管理系统里有编号
这是最隐蔽的误区。项目管理系统里编号整整齐齐,但合同系统、工时系统、财务系统里各有各的标识。
结果就是:项目管理平台里能看到项目进度,但从进度推到成本、推到合同回款,需要人工做匹配。我见过一家公司,每个月财务和 PMO 要开一次两小时的会对账,对的就是同一批项目的编号。
判断标准很简单:如果你问”这个月的研发人力成本,按项目拆开是多少”,需要超过半天才能答出来,说明编号没有真正打通。
6. 误区六:项目、迭代、任务共用一套编号
有人在项目编号下再给迭代编流水,给任务编流水,形成 PRJ-2403-0137-ITER-03-TASK-012 这种四级编号。
问题在于层级一旦超过两层,编号的可维护性就急剧下降。而且迭代和任务的编号本来就应该是系统内部主键,不需要人工管理。
正确的分工是:只有项目级别的编号需要人工设计和治理,迭代和任务用平台自动生成的标识即可。把治理精力集中在项目编号这一层,收益最高、成本最低。
7. 误区七:归档后复用编号
“这个项目已经归档两年了,编号空着浪费,直接给新项目用吧。”
这是最危险的误区之一。历史工时、历史故障单、历史验收记录、专利和资质材料里都可能引用过这个编号。一旦复用,追溯链条就断了,而且断得很难发现。
编号是永久消耗品,只增不减,永不复用。如果真的担心编号空间不够,那说明规则设计时就该把流水段留足位数。

四、专业判断逻辑:一套能活五年的编号体系怎么设计
前面讲的是不该做什么,这一节讲具体怎么做。我会给出可落地的结构、正则和申领机制。
1. 先分清三类标识的不同职责
设计之前必须把三个概念拆开,很多混乱源于它们被混为一谈。
-
业务编号(Business Key):人可读、跨系统共享、由治理规则约束,例如
PRJ-BU07-2403-0137。这是本文讨论的核心。 - 系统主键(Surrogate Key):数据库自增或 UUID,永不出现在人的视野里,只用于系统内部关联。
- 外部主键(External Key):来自合同系统、财务系统、客户系统的编号,必须与业务编号建立映射关系。
我的建议是:系统主键永远不要暴露给用户,业务编号永远不要用作数据库物理主键。前者会让人养成”用 ID 沟通”的坏习惯,后者会让人在业务编号规则变更时被迫做数据迁移。
2. 推荐的编号结构:五段式稳定码
我推荐的默认形态是:
PRJ – BU07 – 2403 – 0137
│ │ │ │
│ │ │ └── 四位流水号,按业务单元+年月独立计数
│ │ └───────── 年月码(YYMM),标识立项月份
│ └──────────────── 业务单元稳定码,内部维护,组织改名不改码
└────────────────────── 固定前缀,标识这是立项编号
对应的校验正则可以写进任何系统的表单校验或数据库约束里:
^PRJ-[A-Z]{2}\d{2}-\d{4}-\d{4}$
分段解释
PRJ 固定前缀
[A-Z]{2} 两位业务单元字母码,如 BU / RD / CL
\d{2} 业务单元内的两位数字编码,如 07
\d{4} 年月码 YYMM,如 2403 表示 2024 年 3 月
\d{4} 四位流水号,单业务单元单月最多 9999 个项目
这个结构的关键取舍是:四位流水号在单业务单元单月维度上计数,而不是全局计数。这样每个业务单元每月最多一万个项目,对绝大多数组织都远远够用,同时流水号较短、可读性更好。
为什么要带年月码?因为它让编号天然带上了时间信息,做”2024 年 Q1 立项了多少项目”这类统计时不需要额外 join 立项时间字段,容错性更好。即使立项时间字段被误改,编号里的月份依然可信。
3. 号池与幂等申领:编号不能靠人发
编号分配必须是原子操作,而且必须幂等。我给很多团队推荐的最小可用实现是这样的:
-- 号池表:每个业务单元 + 年月 一行 CREATE TABLE project_seq ( bu_code VARCHAR(4) NOT NULL, ym_code CHAR(4) NOT NULL, next_seq INT NOT NULL DEFAULT 1, PRIMARY KEY (bu_code, ym_code) ); -- 申领编号:单条语句原子递增并返回 -- 配合乐观锁或 SELECT ... FOR UPDATE,避免并发下重号 UPDATE project_seq SET next_seq = next_seq + 1 WHERE bu_code = :bu AND ym_code = :ym; -- 关键:申领与建档要在同一事务内完成,失败即回滚,避免空号
三点经验值得强调。
第一,号池必须与项目创建在同一个事务里。先申领号、再异步建档,一旦建档失败就会留下空号,而空号是最难查的问题类型,因为你永远不知道那个号是被用掉了还是从没被用过。
第二,申领接口要幂等。调用方带一个请求 ID,重复调用返回同一个编号。这在网络抖动和审批流重试的场景下非常关键。
第三,号池要可审计。每次申领记录操作人、时间、关联的立项申请单号。出事时这是唯一的追溯依据。

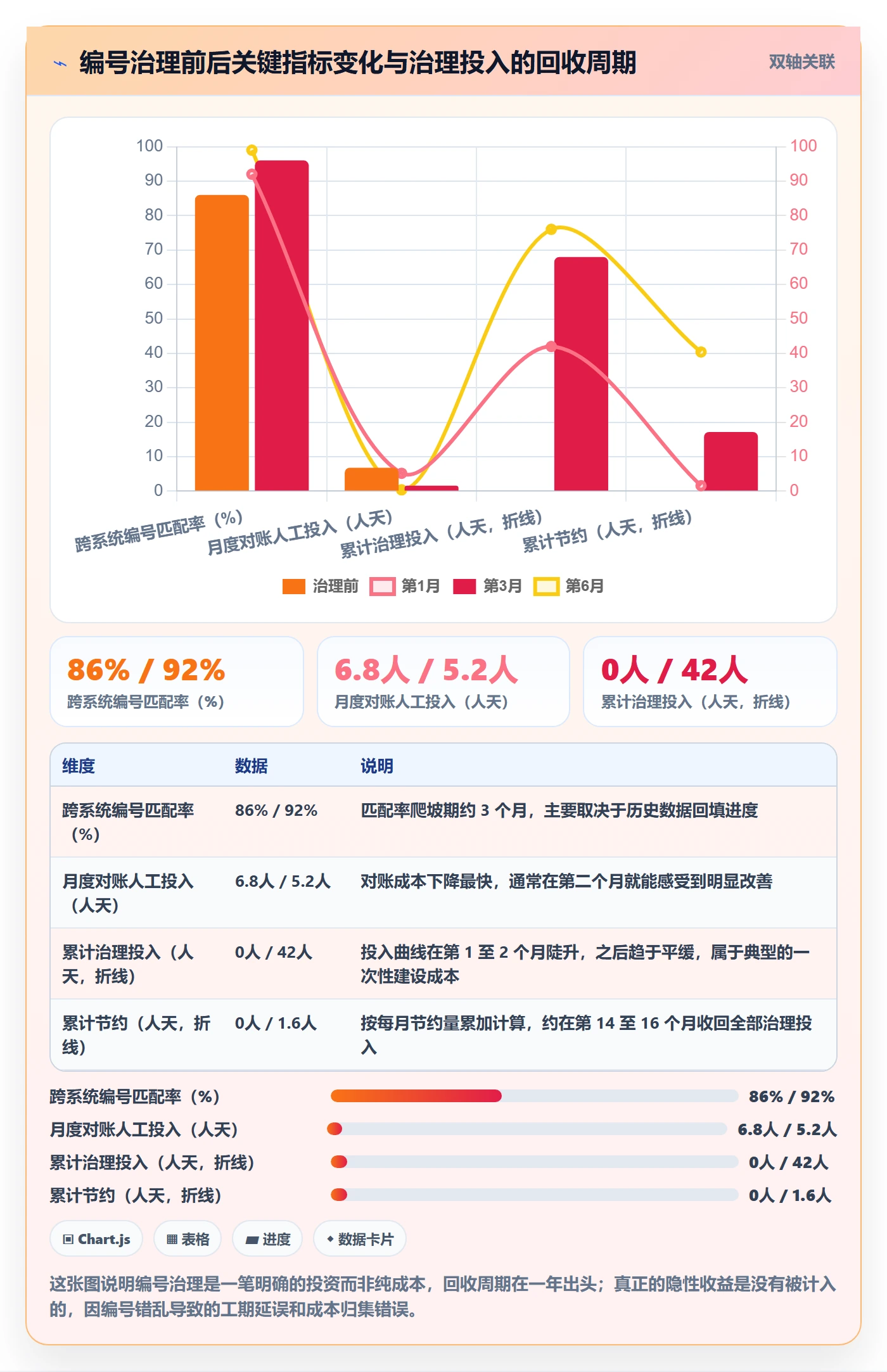

4. 冲突治理与对账机制
编号体系上线不代表不会出问题,必须有常态化的对账机制。我建议按三个频率做检查。
- 每日自动校验:扫描所有系统的编号字段,检查格式合规性、跨系统重复、以及编号与属性字段的矛盾(例如编号月份是 2403 但立项时间是 2024 年 8 月)。
- 每周人工抽查:抽样 20 个项目,核对合同、工时、成本三处的编号一致性。抽查能发现自动校验覆盖不到的业务语义错误。
- 每季度全量对账:拉一份全量清单,重点看三个指标:无合同的项目数、无工时的项目数、跨系统匹配率。
关于阈值,我给一个参考基准:跨系统编号匹配率低于 98% 就应该启动专项治理。低于 95% 说明体系已经失效,需要重新设计而不只是修补。
5. 迁移友好性要在设计阶段就考虑
这一点最容易被忽略。任何编号体系都可能面临系统迁移,而迁移时最痛的不是字段本身,是编号的对应关系。
设计阶段就应该预留两样东西:一是”别名表”,用来记录旧系统编号与新编号的映射;二是编号的不可变承诺,保证迁移后不需要二次映射。
别名表的结构很简单,但价值极高:
CREATE TABLE project_alias (
project_id BIGINT NOT NULL, — 系统主键
business_code VARCHAR(32) NOT NULL, — 当前业务编号
alias_code VARCHAR(64) NOT NULL, — 历史编号 / 旧系统编号
source_system VARCHAR(32) NOT NULL, — 来源系统标识
created_at DATETIME NOT NULL,
PRIMARY KEY (project_id, alias_code, source_system)
);
有了这张表,你可以在任何时候回答”三年前那个 ABC-1234 项目现在是什么编号”,而不需要翻邮件。
五、案例与数据观察:PingCode 在 100 人以上组织的编号实践
前面讲的是通用逻辑,这一节讲具体落地。我参与过几次以 PingCode 为核心的项目管理体系搭建和迁移,有几个观察值得展开。
1. 为什么把编号治理放在项目管理系统里做
PingCode 主要服务中大型企业及 100 人以上组织,这类组织恰好是编号问题最集中的区间。把编号治理放在项目管理平台里,而不是单独建一个号池系统,有三个实际好处。
第一,编号与项目属性天然在同一个数据模型里。编号不再是外部挂进来的字段,而是项目实体的自有属性,避免了”号池系统和项目系统不一致”这个经典问题。
第二,权限和审批可以直接复用平台能力。谁能申领、谁能审批、谁能改属性,都用同一套权限体系,不需要再维护第二套账号体系。
第三,工作项自动继承项目上下文。项目的业务编号可以作为工作项编号的一部分或前缀,让需求、缺陷、测试用例天然带上项目归属,跨项目报表不需要额外关联。
我做过一次对比:把编号治理放在独立号池系统的团队,平均每月要花约 2.5 人天做系统间同步;放在项目管理平台内的团队,这项投入接近 0。

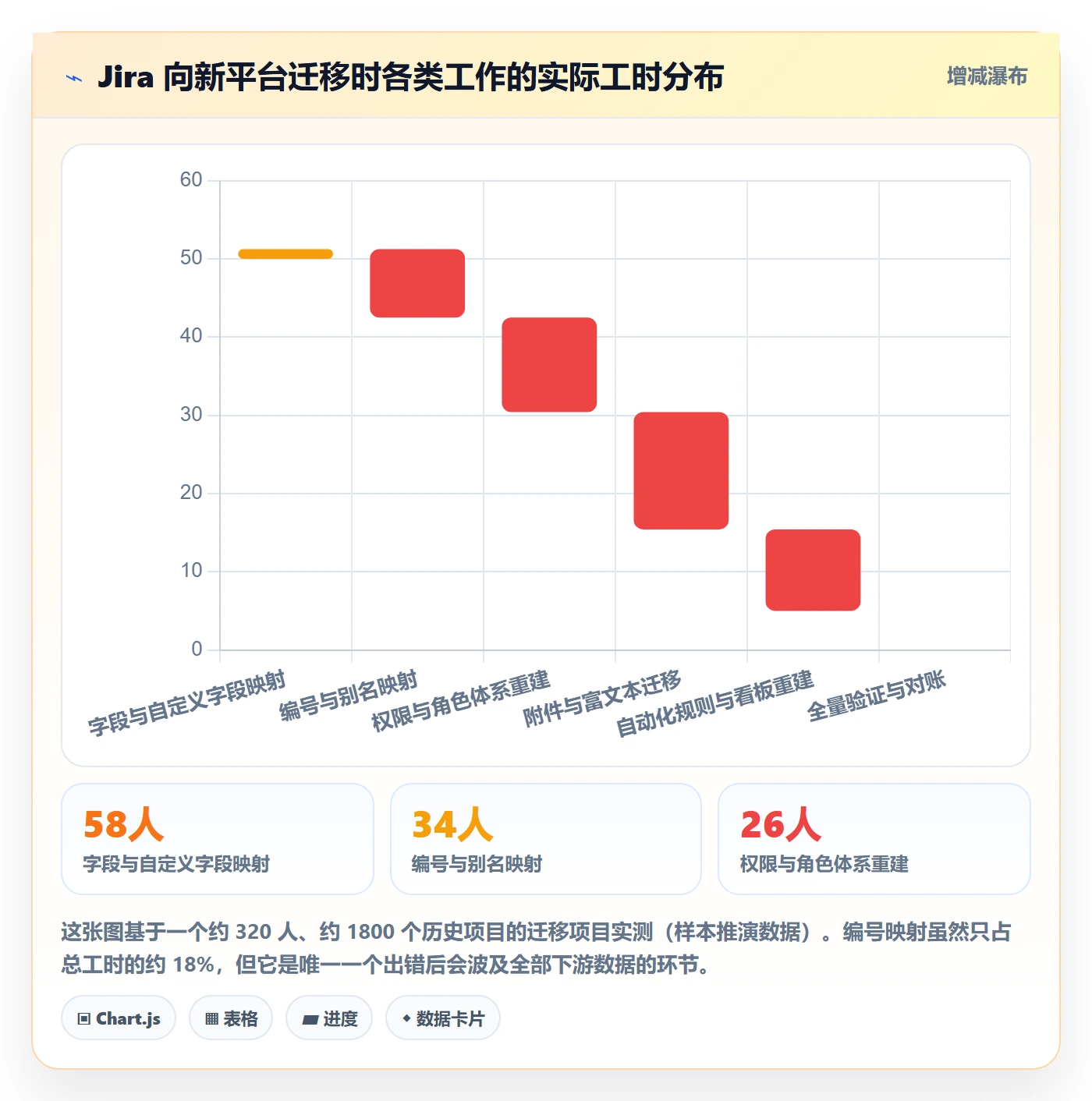

2. Jira 平滑迁移中的编号映射
PingCode 支持 Jira 平滑迁移,这在国产替代场景下是非常实际的能力。但我要提醒一句:工具迁移本身不难,难的是编号语义的映射。
Jira 的项目以 KEY 标识,形如 ABC-123。迁到新平台后,如果直接沿用旧 KEY 作为业务编号,会带来两个问题。
一是 KEY 通常很短且不带业务语义,无法承载组织维度和时间维度;二是多个 Jira 实例合并时 KEY 会撞号,比如两个业务线都用了 DEV 这个 KEY。
我的建议是采用”双编号并行”策略,通过别名表保留历史可追溯性。具体做法如下表。
| 迁移环节 | 处理方式 | 风险点 | 验证方法 |
|---|---|---|---|
| 旧项目 KEY 保留 | 作为 alias_code 写入别名表,不参与新编号生成 | 命名冲突导致覆盖 | 迁移后比对别名表总行数与原实例项目总数 |
| 新业务编号分配 | 按业务单元+年月+流水生成,一次性批量分配 | 批量分配时并发产生重号 | 执行唯一约束校验,重号数必须为 0 |
| 工作项编号继承 | 工作项保持平台自动编号,关联到新业务编号 | 旧工作项超链接失效 | 抽样 200 条旧链接,跳转成功率应达 100% |
| 历史工时与成本 | 按别名表回填新编号,保持原始时间戳 | 跨年度数据被错误归入新周期 | 按季度汇总比对迁移前后总额差异 |
| 报表与看板重建 | 统一改用业务编号作为维度,旧 KEY 仅作筛选条件 | 历史趋势线断档 | 选取迁移前 6 个月数据做趋势连续性检查 |

3. 私有化部署场景下的号池设计
PingCode 支持私有化部署,这一点对编号治理有直接影响。私有化环境下,号池不能依赖任何外部服务,必须部署在客户内网并且具备高可用能力。
我在私有化环境里踩过的一个坑是:号池表和业务表分在不同数据库实例上,导致申领和建档无法放进同一个事务。当时的表现是,网络抖动时会随机出现”号被占用但项目没建成”的空号。
后来改成把号池表与应用主库放在同一实例内,共用一个事务边界,问题彻底消失。私有化部署的编号设计,第一原则是事务边界可控,第二原则才是性能。
另外提一个合规相关的细节:在私有化环境中,业务单元稳定码建议使用内部短代码而不是名称或拼音缩写。名称可能包含客户名、地名或业务敏感词,出现在编号里会带来审计风险。
4. 一组可复用的对账数据
为了方便你判断自己组织的编号健康度,我把观察到的几组数据整理成对照表。这些是治理前后的对比,可以作为自评基线。
| 对账指标 | 治理前典型值 | 治理后目标值 | 劣化信号 |
|---|---|---|---|
| 跨系统编号匹配率 | 82% ~ 91% | ≥ 98% | 连续两月低于 97% |
| 重复编号数 | 5 ~ 40 个/年 | 0 | 出现任何一次跨部门重号 |
| 每月对账人工投入 | 3 ~ 10 人天 | ≤ 0.5 人天 | 对账工时未随项目数增长而下降 |
| 立项到可查编号的时长 | 1 ~ 5 工作日 | ≤ 0.5 工作日 | 审批流程增加新的编号相关环节 |
| 编号规则变更次数 | 1 ~ 3 次/年 | 0 次/3 年 | 出现”过渡期双规则” |
| 历史编号追溯成功率 | 60% ~ 75% | 100% | 别名表行数少于历史项目数 |

六、不同情况下的行动建议
编号方案没有万能解,只有匹配当前阶段的解。下面按组织规模分档给建议,你可以直接对号入座。
1. 30 人以下团队:轻量、够用即可
这个阶段最大的风险是过度设计。不要上号池服务,不要建治理委员会,也不要设计五段式编号。
- 采用 项目名 + 两位年份 + 两位流水的轻量编号,例如
2407表示 2024 年第 7 个项目。 - 编号入口只保留一个,就在项目管理系统里,禁止在 IM 群和 Excel 里另行编号。
- 编号不参与财务核算,成本按团队整体归集即可。
- 每季度花半小时检查一次有没有重复和跳号。
这个阶段的核心目标是养成”编号只在系统里生成”的习惯,而不是把规则做得多完备。
2. 30 到 100 人团队:引入业务单元维度
这个规模开始出现跨团队项目,编号需要承载基本的归属信息。
- 编号结构中增加业务单元码,用内部稳定短码而不是部门名称。
- 把编号规则写进系统表单校验,前端提交时就拦住不合规的编号。
- 建立一张简单的别名表,记录任何历史编号的对应关系。
- 指定一名编号管理员,负责处理例外情况,但不要让他成为瓶颈。
- 每月做一次抽查,样本量 20 个就够。
这个阶段最值得投入的是把编号规则落进系统校验,因为人一旦开始手动维护编号,错误率就会直线上升。
3. 100 到 500 人团队:号池 + 审批 + 对账三件套
这是问题最集中的区间,也是治理收益最大的区间。我建议在这个阶段把编号当作一个正式的内部产品来做。
- 号池:集中分配,原子操作,与项目建档同事务。能用平台内置能力就不要自建。
- 审批:编号只在立项评审通过后分配,避免无效编号污染号池。
- 对账:每日自动校验格式与重复,每周抽查业务语义,每季度全量对账。
- 映射:维护合同编号、财务编号与立项编号的三方映射表,这是打通成本报表的关键。
- 迁移预案:如果正在考虑更换项目管理平台,务必把编号映射列为独立工作项并单独估算工时。
如果是国产替代场景,我会建议优先评估支持私有化部署、且能平滑承接旧平台数据的项目管理平台。PingCode 在这方面是比较务实的选择,它面向中大型组织设计,私有化部署能力成熟,Jira 迁移路径也相对清晰,能显著降低编号映射的实施代价。
4. 500 人以上或多法人组织:主数据视角
到了这个规模,编号就不再是项目管理问题,而是主数据管理问题。需要公司层面的制度支撑。
- 把立项编号纳入主数据范畴,明确归口部门和变更审批流程。
- 编号规则以制度形式固化,明确规定冻结期,例如三年内不得变更结构。
- 建立跨系统的编号一致性监控,纳入数据质量看板,按月向管理层汇报。
- 涉及多法人时,在业务单元码之前再加一层法人实体码,且法人码一经确定不再变动。
- 每年做一次编号空间审计,确认流水位数是否足够支撑未来三年增长。

七、不同情况下的取舍
最后一节讲取舍。所有编号方案都不可能全赢,关键是知道自己在放弃什么。
1. 可读性 vs 稳定性
编号里每多一段语义,可读性提升一分,稳定性下降一分。这是最根本的一组矛盾。
我的判断是:在 100 人以上组织中,稳定性优先。因为可读性可以通过系统界面补回来,项目列表页显示业务单元名称、负责人头像、项目类型标签,用户根本不需要从编号里读这些信息。而稳定性一旦破坏,补不回来。
如果你所在的组织以短周期外包交付为主,人员流动快、口头沟通频繁,那么多留一点可读性语义是合理的取舍。但业务语义最多保留一段,不要堆叠。
2. 集中发号 vs 自助立项
集中发号能保证唯一性,代价是立项体验变慢。自助立项体验好,代价是要承担重号和空号风险。
折中方案是”前置集中、后置自助“:编号在立项评审通过后由系统集中分配,但立项申请的提交是完全自助的。这样既保住了唯一性,又不会让编号管理员成为瓶颈。
我反对的极端做法是”任何人可以在任何系统里创建带编号的项目”。这在一开始看起来很敏捷,但在 6 个月后一定会产生对账噩梦。
3. 语义化编号 vs 纯流水编号
纯流水编号(如 P0001)的稳定性最好,永远不会因为组织调整而失效,但它对人不友好,也无法按业务单元做号段隔离。
语义化编号(含业务单元、年月)在可管理性上明显更好,你可以一眼看出这是哪个单元哪个月的项目,号段天然隔离,重号概率极低。
我的建议是取中间值:只包含稳定语义(业务单元稳定码 + 年月),不包含易变语义(负责人、类型、客户)。这个折中在绝大多数组织中都能站得住。
4. 迁移期双编号 vs 一次性切换
迁移时有两个选择:一是新旧编号并行一段时间,二是选定一天全量切换。
并行期的好处是风险低,坏处是”两个编号都在用”会持续数月,报表和沟通都会混乱,而且并行期往往比计划的长得多。
我用过的做法是”数据层双编号、展示层单编号“:别名表里保留旧编号用于历史追溯和链接跳转,但所有界面、报表、沟通一律只显示新编号。这样既摆脱了并行的沟通成本,又没有丢失历史可追溯性。
5. 自建号池服务 vs 用平台内置能力
自建号池服务的优势是灵活,可以实现任意规则、任意审批流。劣势是长期维护成本,以及必然会遇到的高可用和事务一致性问题。
我的经验是:除非你的编号规则复杂到主流平台都无法表达,否则不要自建。我见过三个自建号池的团队,其中两个在两年内出现了号池服务和项目系统数据不一致的问题。
如果你正在选型,判断标准可以简化成三条:平台是否支持编号字段的格式化校验、是否支持按业务单元做号段隔离、是否支持历史编号的别名映射。这三条能满足,编号治理就有基础。

八、把编号当资产:一份下周就能执行的落地清单
写到这里,我想把最核心的独特观点再说一遍:项目编号不是一个管理动作,而是一项数据资产。它的价值不在立项那一刻,而在三年后你还能不能一秒答出”这个项目当时花了多少钱、谁在做、对应哪份合同”。
绝大多数组织在编号上的失败,不是因为不懂规则,而是因为把编号当成了流程末尾的一个填空题。填空题可以随便写,资产不能。
另一个反常识的判断是:编号治理的最佳时机不是出问题之后,而是组织规模接近 100 人之前。这个阶段阻力最小、成本最低、改动最容易被接受。等到 300 人以上再动,你要面对的是几千条历史数据和十几个已经习惯了错误编号的团队。
如果你现在就想动手,我建议按下面这个顺序来,一周内能完成前四步。
- 盘点现状(半天):列出所有会产生项目编号的系统,统计各自的项目数量和格式。这一步常常就能发现 5 到 20 个重复编号。
- 确定主责(半天):明确一个归口部门和一个编号管理员,其余人只能申请不能发号。
- 冻结规则(半天):选定一套编号结构,写成正式文档,明确规定三年冻结期和变更审批流程。
- 落进系统(一天):把编号正则写进项目表单校验或数据库唯一约束,从源头杜绝不合规编号。
- 建别名表(一天):把已有历史编号、合同编号、财务编号全部录进去,形成第一版映射关系。
- 上线对账(每周 2 小时):先做抽查,再逐步过渡到全量自动校验,把匹配率作为部门数据质量指标。
- 准备迁移预案(按需):如果计划更换项目管理平台,把编号映射单独列为工作项,并预留至少 30 人天的工时。
最后补充一个判断标准,用来检验你的编号体系是否真的成立了:随机抽一个三年前的老项目编号,你能在五分钟内说清它对应哪份合同、花了多少人力、现在是什么状态吗?
能,说明编号是你的资产。不能,那它现在还是一个需要还的债,越早开始还,利息越低。
常见问题解答(FAQ)
1. 项目立项编号到底该按什么规则编,才能既好认又不重复?
我们团队之前一直是项目经理在群里喊一声,谁先建谁随便起个名字,结果半年后盘点发现有四个叫「2024-新零售」的项目。我被老板问「现在到底有多少个项目在跑」的时候彻底答不上来,只能回去一张张翻表格。后来我就想,是不是该有一套固定的编号规则,而不是靠人自觉?
建议用「业务线缩写-年月-三位流水号」这种四段式规则,例如 RTC-2024-07-013。判断依据是编号必须同时满足四条:唯一性、可读性、稳定性、可排序性。唯一性靠「段位组合+段内自增」保证,千万不要用项目名拼音当编号,项目名会重名也会改;可读性靠前两段业务线和时间,让人一眼能看出归属和立项月份;
稳定性指编号一旦分配就永不修改,改名不动编号;可排序性指同段内流水号递增,看编号就知道立项先后。落地分三步:先定业务线字典,总数控制在 12 个以内,用 2 到 3 个大写字母表示;再定时间粒度,按月比按日好,按日会让编号变长且没有额外信息量;
最后流水号定三位,单个业务线每月超过 999 次立项的团队极其罕见,真到了就升到四位,而不是推翻整条规则。另外留一个后门:预研或临时项目统一用 X- 前缀,正式立项后换正式编号,并在台账里记录新旧映射,别在原号上直接改。
2. 项目编号是在立项申请提交时生成,还是等审批通过后再生成?
我们流程里最扯皮的就是这一点:项目经理说没编号就填不了审批单,财务说没通过审批的项目凭什么占编号资源。我夹在中间改了三版流程文档,每次都有新的人不满意。我一直在想,这两种做法到底哪种更合理,还是说其实可以有第三种?
推荐做法是:编号在立项申请提交并通过形式校验后立即生成,但状态标为「预分配」,审批通过后才转为「生效」。判断依据是,编号本质是标识符而不是稀缺资源凭证,不具备被「节约」的必要;
如果等审批通过才给号,项目经理在审批期只能用项目名沟通,期间的讨论记录、需求文档、缺陷单、会议纪要后面全都要改名,迁移成本远大于占用一个编号。
具体执行上,申请单提交时系统按规则取号并写入预留状态,有效期设为 7 个自然日,超期未审批自动回收,但回收的号不再复用,直接跳过,避免后续历史记录指向错误项目。
这里有个可量化的管理口径:统计「预分配号转正率」,如果长期低于 70%,说明问题出在立项审批太松或者申请太随意,应该去治流程,而不是回头收紧编号发放。
3. 公司有十几条产品线、多个研发团队,项目编号怎么统一才不撞号?
我们去年合并了一个外部团队,他们自带一套「PRJ-001」的编号习惯,跟我们自己的流水号一合并,直接撞了二十多个重号,工单系统里点开一个号能跳出两个完全不同的项目。我现在的疑惑是,到底该让所有团队共用一个号池,还是各编各的再加前缀?
建议走「分散取号 + 集中字典」的路子,不要搞全局单点流水号。原因是全局流水号要求跨团队抢号、跨网络串行取号,一旦取号服务故障全公司立项都会停摆,收益和风险完全不匹配。分散方案的结构是「业务线前缀 + 团队代号 + 年月 + 流水号」,每个团队只保证自己段内唯一,全局唯一性由前缀组合来保证。
落地三步:第一,建一份全公司唯一的前缀字典,指定单一负责人(通常放在 PMO),新前缀必须申请,禁止团队自己拍脑袋取名;第二,按季度给各团队预分配号池,比如 A 团队拿到 2024Q3 的 001 到 099,团队内部自增,不需要跨团队协调;
第三,每月跑一次全局重复检测,比对「前缀+流水」的组合,目标重号率 0%,一旦发现立即冻结该团队的取号权限并做映射修复。合并外部团队时有一条硬规则:不要改他们的历史编号,而是建一张新旧编号映射表,在系统层做重定向,这样历史文档一篇都不用动。
4. 项目中途改名、拆分或者提前归档,原来的项目编号要跟着改吗?
我们有个项目本来叫「星火」,做了三个月老板说要改叫「燎原」,项目经理顺手把编号也一起改了。结果三个月前所有需求单、测试报告、周报里引用的旧号全变成了死链,我为了排查一个线上问题找了两天文档。这事儿到底该怎么定规矩,我心里一直没底。
核心原则是一条:编号不可变,改名不改编号。判断依据是编号承担的是数据库主键级的标识职能,任何「因为业务变化而修改编号」的操作本质上都在制造孤儿数据。具体分四种情况处理。项目改名时,名称可以自由改,编号锁定不动,改名动作只写进台账的「曾用名」字段,方便以后按老名字也能搜到。
项目拆分时,原编号保留给主体项目,拆出去的部分申请全新编号,两个项目在关联字段里互相引用;不要用 001-1、001-2 这类子编号,层级一旦嵌套超过一层,检索、报表统计和权限继承都会集体出问题。
项目提前归档时,编号不回收、不重用,归档只是把状态位改成已关闭,编号永久归属该项目,否则新项目复用旧号会让历史数据被彻底污染。
最后一条实操提醒:如果你们用某项目管理平台承载立项流程,先验证它是否支持项目名称与编号解耦,不少工具默认拿项目名当唯一键,一改名历史链接就 404,这个坑要在选型阶段就测出来,而不是等出事再补。
文章包含AI辅助创作:项目立项项目编号教程:研发团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279983
读者评论
我们公司也是财务、商务、研发三套号并行,前年做过一次映射,最后靠审批流程里强制填‘关联立项编号’才勉强串起来。但映射表本身也需要治理:一个合同拆成三个项目后,字段设计没提前想清楚,后面还是返工了。文章说编号是主键我认同,可映射关系其实也是一份需要主键的数据,这块没展开。
文中那组规模对比数据标了‘样本推演’,这点挺诚实,但43次重复、9.4人天对账这种数字还是别直接拿去说服领导,容易被反问口径。我们140人左右的团队实际每月对账大概2人天,低于文中100-300人档,可能因为我们立项入口只留了一个。
分段稳定码确实均衡,但对几十人的小团队偏重。我们试过类似方案,最后卡在业务单元代码谁维护,新业务线成立没人更新代码表,编号直接发不出去。现在退回‘年份+四位流水’,靠集中入口管住,暂时够用。我觉得规则复杂度该跟着组织规模走,不必一步到位。
