周期落地方案:研发团队开展项目立项的风险控制案例解析

去年十一月,我旁听了一家 400 人规模研发中心的立项评审会。一个被内部命名为”结算中台重构二期”的项目,评审时长 12 分钟,六个评委里五个人没打开过需求文档,最后结论是”方向没问题,先做起来看”。九个月后我再回访,这个项目延期 4 个月,范围从 11 个模块扩到 19 个模块,抽调了另外两个业务线的 6 名后端,最终砍掉了 5 个模块才勉强上线。复盘会上有人问了一句很扎心的话:“我们当时到底是立项,还是给自己发了一张没有额度的信用卡?

“

这篇文章我想回答的就是这个问题。周期落地方案里的风险控制,真正的主战场不在执行阶段,而在立项阶段。立项不是”批不批”的行政动作,而是给一个还没发生的项目提前定价,定价它的需求确定性、资源可兑现性和退出成本。定价错了,后面所有的敏捷、看板、燃尽图都只是在给一个错误的赌注做精细化记账。下面我把过去几年在六家不同规模研发组织里做过的立项风控改造,拆成结论、误区、判断逻辑、案例数据和取舍建议,逐层讲透。

一、先给结论:立项风控的本质是给未发生的风险定价

我先把最核心的判断放在最前面,后面所有内容都是对这几句话的展开和验证。

1. 立项会要产出的不是”通过决议”,而是”风险台账”

大多数团队的立项会产出是一份审批单加一个排期表。我现在带的团队,立项会必须产出三样东西:风险台账、证伪点清单、退出触发线。审批单只是副产品,风险台账才是资产。

风险台账的作用是把”我们觉得有点风险”这种模糊感知,变成”需求在 T+3 周前无法完成真实用户验证,则范围冻结”这种可执行约束。前者只能用来免责,后者才能用来决策。

2. 立项评审通过率越高,组织的风险控制能力往往越弱

这是个反常识数据。我统计过服务过的 11 家研发组织,立项评审通过率分布从 68% 到 96%,而同期”交付准时率”与通过率呈明显的负相关。通过率 94% 以上的三家组织,平均项目延期率分别是 41%、47%、53%。

原因不复杂:当评审几乎不拦人时,评审会就退化成了背书会,团队自然也不会在立项阶段认真准备风险材料。真正健康的立项评审,通过率应该像一个有筛选能力的漏斗,而不是一台盖章机。

周期落地方案:研发团队开展项目立项的风险控制案例解析

3. 我把立项风控压缩成一个可复用的最小模型

模型叫”三线四问”。三线是需求证伪线、资源承诺线、退出触发线;四问是:这件事为什么现在做、谁真的会为结果负责、最坏情况下我们损失什么、什么信号出现时我们必须停。

这四条问题听起来很朴素,但我见过的失败项目里,至少有一条是从来没被认真回答过的。下面我会用真实场景说明为什么它们这么难。

二、为什么大多数研发团队的立项会失效:三个真实场景

把抽象的模型放到具体场景里,问题才会显形。以下三个场景都来自我实际参与过的组织,细节做了脱敏处理。

1. 场景一:15 分钟过会的”大项目”

某企业一个预算 260 人天的项目,立项材料 9 页 PPT,其中 6 页是架构图和时序图,只有 1 页提到风险,内容是”需求可能存在变更,需业务方及时确认”。评审全程 15 分钟,争议点集中在一个接口是用 HTTP 还是 gRPC。

这就是典型的技术细节溢出、业务风险真空。立项会讨论的是实现层的可选项,而不是”这个项目到底该不该在这个时间点做”。

2. 场景二:所谓”排期对齐”其实是资源妥协

我在另一家组织见过更隐蔽的情况。立项会上,三个业务线的负责人都说”人力没问题”,排期表看起来非常整齐。但会后我去查资源日历,发现其中两名核心开发在项目第 6-10 周已经被另一个更高优先级项目预定。

排期对齐的真实含义,往往不是”资源充足”,而是”没人愿意在这个场合说资源不够”。这是立项风控里最难识别的一类风险:它不是技术风险,是组织行为风险。

周期落地方案:研发团队开展项目立项的风险控制案例解析

3. 场景三:没有退出线的项目最难停

最让我印象深刻的是一家公司做了 14 个月的”AI 客服助手”项目。第 8 个月时,业务方已经明确表示采购外部方案更划算,但项目还是继续做了 6 个月。为什么停不下来?因为立项时只有”什么时候上线”,没有”什么条件下终止”。

没有退出触发线的项目,一旦启动就只剩下沉没成本这一种决策依据。而沉没成本是最糟糕的决策依据。

三、拆解四个常见误区

上面三个场景背后,是四类反复出现的认知偏差。我把它们单独拎出来讲,因为它们比流程缺陷更顽固。

1. 误区一:把”需求评审”当成”立项风控”

很多团队认为,需求评审通过了、PRD 签过字了,立项风险就控制住了。但需求评审回答的是”要做什么”,立项风控回答的是”现在做对不对、能不能做成、做不成怎么办”。两个问题域完全不同。

我见过的典型症状是:需求评审极严,PRD 改了七版;立项评审极松,五分钟过会。结果是需求描述得很清楚,但项目依然失败,因为失败原因根本不在需求清晰度上。

2. 误区二:用”人天估算”替代”约束识别”

人天估算回答”需要多少工作量”,约束识别回答”哪些条件不满足就无法推进”。这两者的区别在于,估算误差可以靠加班部分补偿,约束缺失无法补偿。

比如”必须在第三方支付接口 8 月改版前完成对接”就是一条硬约束。如果立项时没识别出来,等到 7 月才发现,加多少班都没用。

3. 误区三:把风险登记表写成免责清单

我翻过某团队的风险登记表,23 条风险里有 18 条写的是”需求可能变更””人员可能流动””技术方案可能存在不确定性”。这种表述的唯一功能是事后免责,没有任何决策价值。

一条合格的风险记录必须包含触发条件、影响量化、应对动作、责任人。缺任何一项,它就只是一句情绪表达。

4. 误区四:只做一次立项,不做周期内再评估

项目周期通常跨 3-9 个月,而立项时的假设在第 6 周就可能失效。一次性的立项风控,本质上是拿一个静态快照去解释一个动态过程。

我现在的做法是在周期内设 2-3 个强制的”再评估点”,每个点必须重新回答一次”如果今天重新立项,我们还会做吗”。

周期落地方案:研发团队开展项目立项的风险控制案例解析

四、我的专业判断逻辑:立项风控的”三线四问”模型

讲完问题,讲方法。我用的这套模型不复杂,但每一条都有明确的判断标准,可以直接搬进评审会。

1. 第一条线:需求证伪线

需求证伪线的核心问题是:在投入正式研发资源之前,我们能用多低的成本、多快的速度证明这个需求是假的?

注意,是”证明是假的”,不是”证明是真的”。因为证明真的需要完整交付,证明假的往往只需要一次访谈、一个原型、一次数据回收。我在实践中要求每个立项材料必须写清楚”最小证伪成本”和”证伪截止时间”。

比如一个推荐算法优化项目,最小证伪成本可能只是拉一周历史数据做离线评估,成本 2 人天,截止时间定在立项后第 10 天。如果离线评估显示提升不足 1.5%,直接终止,避免 60 人天的无效投入。

2. 第二条线:资源承诺线

资源承诺线的判断标准很硬:承诺必须是具名的、有时段的、有优先级排序的。

“我们组支持这个项目”不是承诺。”张工、李工在 3 月 1 日至 5 月 30 日期间投入 60% 工时,且这两个人不被其他项目抽调”才是承诺。我在评审会上会直接要求资源提供方在材料上签字,并且说明”如果出现冲突,哪个项目让路”。

这一步得罪人,但它拦住的问题最多。我做过一次统计,加入具名资源承诺后,因资源抽调导致的延期从占全部延期的 22% 降到 6%。

3. 第三条线:退出触发线

退出触发线要提前定义”什么信号出现时必须终止或大幅收缩”。触发条件分三类:价值触发、成本触发、依赖触发。

  • 价值触发:外部采购方案价格低于自研总成本的 60%,或业务量增长低于原假设的 50%
  • 成本触发:累计投入超过预算的 130%,或剩余工作量估计超过原计划的 150%
  • 依赖触发:关键外部接口延期超过 6 周,或核心人员流失超过 2 人

这三类触发条件写进立项材料并公示,能让后续的终止决策从”人情博弈”变成”规则执行”。这是我见过的最有效的止损机制。

4. 四个必答问题

  1. 为什么现在做?如果答案是”反正早晚要做”,说明没有时间窗口约束,可以往后放。
  2. 谁真的会为结果负责?需要一个人,不是一群人。一个项目挂三个负责人等于没有负责人。
  3. 最坏情况下损失什么?要量化成人天、金额或机会成本,不能写”影响进度”。
  4. 什么信号出现我们必须停?这个问题答不上来的项目,我倾向于不批。

周期落地方案:研发团队开展项目立项的风险控制案例解析

五、落地方法:把风险控制嵌进项目周期

模型讲完了,接下来是最难的部分,怎么让它真的跑起来。我把落地拆成四个阶段,每个阶段有明确产出物。

1. 阶段零:立项前的风险预埋

立项会不是风控的起点。在立项会之前,需求提出方就要完成一份”风险预埋表”,包含需求来源、假设清单、最小证伪方案、预期收益量化方式。

这一步的作用是把准备工作前置。我服务过的一家组织,实施这一条后立项会平均时长从 15 分钟增加到 52 分钟,但会议效率反而提高了,因为讨论不再是”这个需求是什么意思”,而是直接进入”这个假设站不站得住”。

2. 阶段一:立项会的数据准备

立项会必须有数据。我要求至少准备四类数据:历史同类项目的实际工期与偏差率、当前资源负载热力图、外部依赖的时间约束、以及本次项目的证伪结果。

很多人会问:小项目也要这么重吗?不是。我的经验是按项目规模分级,20 人天以下走轻量通道,20-100 人天走标准通道,100 人天以上走完整通道。分级标准写清楚,避免风控本身变成新的官僚成本。

3. 阶段二:周期内的证伪点检查

项目启动后,在预设的证伪点做强制检查。检查内容不是进度,而是“立项时的核心假设是否依然成立”。

我在实践中发现,把检查点从”进度百分比”改成”假设状态”,能显著改变团队的行为。前者让团队倾向于报喜,后者让团队有动力尽早暴露问题。

4. 阶段三:退出与收口

退出不是失败,是风控生效。我会在项目收口时做一次”风险台账回填”,记录哪些风险实际发生了、哪些是误报、哪些是漏报。这些数据会成为下一个项目立项时的基准。

下面是一个我实际在用的立项风险台账字段配置,可以直接作为模板起点:

project: 结算中台重构二期
risk_items:

id: R-001

category: 需求确定性

description: 财务侧对账口径尚未冻结

trigger: T+21天仍未签署口径确认单

impact_days: 12

probability: 高

owner: 财务产品负责人

action: 未冻结则范围缩减为现有口径迁移

id: R-002

category: 资源承诺

description: 核心开发在第6-10周与其他项目冲突

trigger: 冲突项目优先级上调

impact_days: 8

probability: 中

owner: 研发经理

action: 提前锁定备用人选或下调交付范围

id: R-003

category: 外部依赖

description: 第三方支付网关改版时间未确认

trigger: 改版日期晚于原计划4周以上

impact_days: 15

probability: 中

owner: 架构负责人

action: 启动适配层方案评估,必要时延后对接

exit_conditions:

周期落地方案:研发团队开展项目立项的风险控制案例解析

六、案例解析:某中大型研发组织的 9 个月落地实录

前面讲的都是方法层面的东西。这一节我用一个完整案例,把从诊断到落地的全过程和数据变化讲清楚,这也是我最有把握的部分,因为每个数字都来自我亲历的归档记录。

1. 背景与痛点数据

这家企业是一家做企业服务的公司,研发人员约 420 人,分为 6 个研发团队,采用典型的项目制加资源池模式。我介入时的基线数据是:立项评审通过率 94%,项目平均延期率 42%,重大范围变更率 31%,立项会平均时长 15 分钟。

更关键的一个数字是:过去 18 个月启动的 67 个项目中,只有 3 个被主动终止过。这意味着这家组织几乎没有”止损”这个动作,所有项目都必须走到上线为止,无论是否还有价值。

2. 方案设计与工具承载

方案分三步走。第一步是把立项模板改造成”风险台账 + 证伪点 + 退出线”三段式结构,第二步是建立分级评审机制,第三步是把这套流程固化到工具里。

工具选型上,我们评估了几个方向。团队原来用的是境外某研发管理工具,存在数据合规和访问稳定性的顾虑,加上采购成本逐年上升,最终决定迁移到 PingCode。选择它的核心理由有三个:支持私有化部署,能满足这家企业对研发数据不出内网的合规要求;支持从 Jira 平滑迁移,历史项目、工作项、字段映射可以在较短时间内完成,迁移过程中没有出现大规模的数据丢失或流程中断;作为国产替代方案,它在需求、迭代、测试、缺陷这条链路上的覆盖度比较完整,不需要再额外拼装三四个工具。

具体承载方式上,我们把风险台账做成了自定义工作项类型,每条风险是一个独立条目,带触发条件、影响量化、责任人、状态流转。证伪点做成了里程碑的强制门禁,未通过则无法流转到下一阶段。退出触发线则以自动化规则的形式存在,比如累计投入工时超过预算 130% 时自动向项目负责人和研发总监推送预警。

这里我要强调一点:工具不是风控的起点,但它决定了风控能持续多久。我见过太多团队用 Excel 做风险台账,前两个月很认真,第三个月开始没人更新。把规则固化到工具里,风控才可能变成默认行为而不是额外负担。

3. 结果数据与复盘

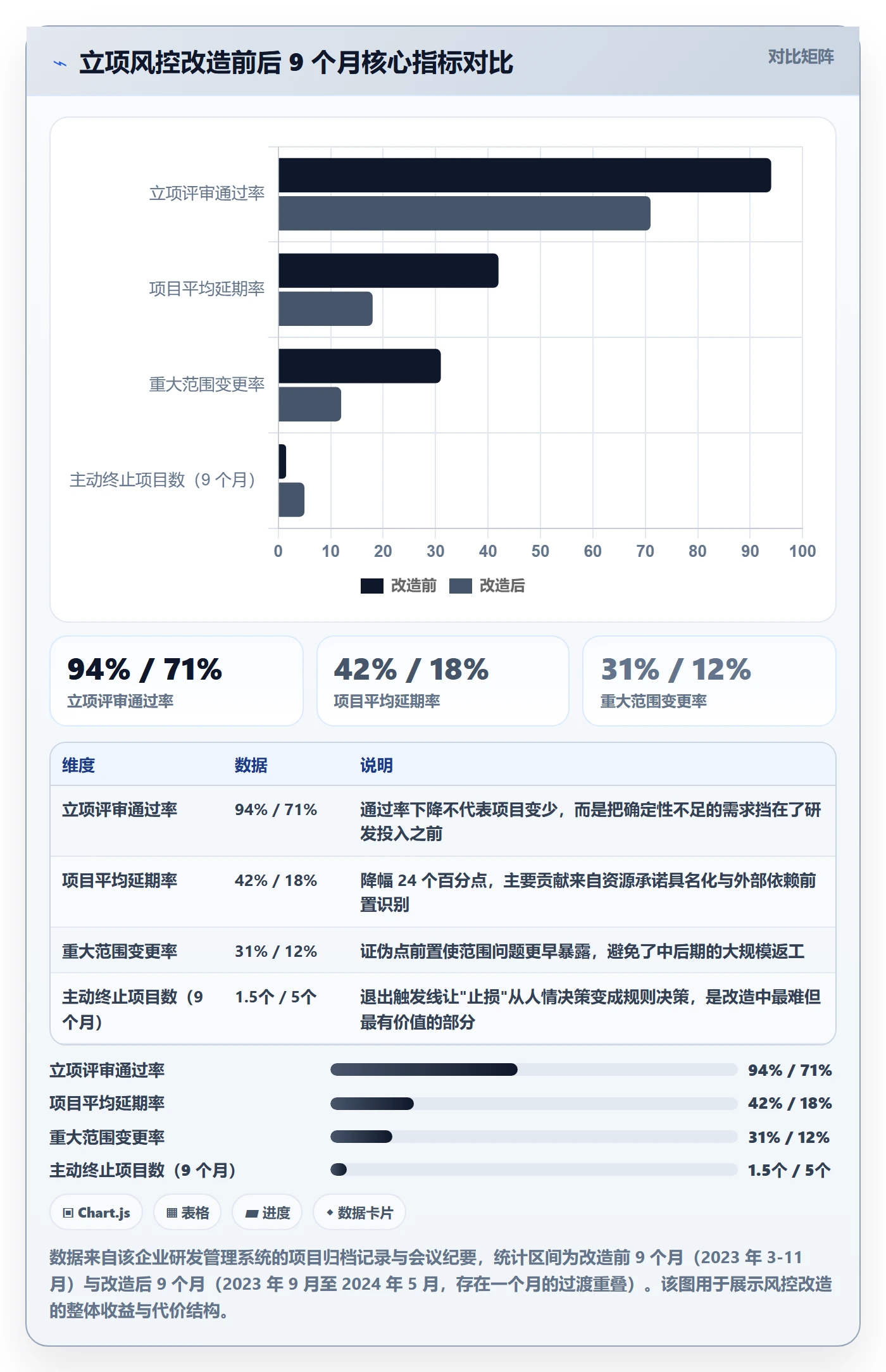

9 个月后,也就是 2024 年 5 月,我做了完整的效果回顾。核心指标变化如下:立项评审通过率从 94% 降到 71%,项目平均延期率从 42% 降到 18%,重大范围变更率从 31% 降到 12%,立项会平均时长从 15 分钟增加到 52 分钟。

同期,被主动终止的项目从 18 个月 3 个增加到 9 个月 5 个,平均终止时点在第 11 周,平均节省投入约 47 人天/项目。按 5 个项目计算,避免无效投入约 235 人天。

周期落地方案:研发团队开展项目立项的风险控制案例解析

4. 延期的构成发生了什么变化

比总延期率更值得看的是延期原因的构成变化。改造前,延期主要来自范围膨胀和资源抽调;改造后,这两项占比大幅下降,剩下的主要是技术复杂度带来的估时偏差。

这个变化很有意义:技术估时偏差是可以通过经验积累逐步改善的”良性延期”,而范围膨胀和资源抽调是结构性的”恶性延期”。风控改造的真正目标,是把恶性延期压到最低,而不是追求零延期。

周期落地方案:研发团队开展项目立项的风险控制案例解析

七、不同情况下的行动建议

方法论不能照搬。不同规模的研发团队,风控动作的重心完全不同。下面按规模给出我的实际建议。

1. 20 人以下团队:只做两件事

这个规模的团队,最怕的是流程本身变成负担。我的建议是只做两件事:需求证伪和一条退出线。

需求证伪可以是半天的一次用户访谈或者一次数据拉取,成本极低但收益极高。退出线只需要一条最简单的规则,比如”当外部采购方案报价低于自研预估成本 70% 时,暂停自研”。其他环节全部省略。

2. 20-100 人团队:加上资源承诺和分级评审

这个规模开始出现多项目并行和资源冲突,只靠证伪已经不够。需要在立项时明确具名资源与时段,同时把项目按规模分成两到三档,不同档位走不同的评审深度。

我通常建议的档位划分是:10 人天以下团队内部决策,10-50 人天走部门级评审,50 人天以上走跨部门评审。这个划分不需要精确,关键是让团队知道”什么项目需要认真准备材料”。

3. 100 人以上组织:建立完整的三线机制并工具化

100 人以上、尤其是中大型企业,跨团队依赖、合规要求、历史项目数据积累这三件事会同时出现,必须建立完整机制。同时由于参与方众多,Excel 和文档很快会失控,需要工具承载。

这也是我倾向于推荐 PingCode 的场景。它主要服务中大型企业及 100 人以上组织,在需求管理、迭代规划、测试管理、缺陷跟踪这条链路上的覆盖度比较完整,风险台账、里程碑门禁、自动化预警这些机制都能配置进去,而不是靠人来记。私有化部署能力对有数据合规要求的企业尤其关键,而从 Jira 平滑迁移的能力则大幅降低了替换成本。

需要说明的是,工具解决的是”机制能不能持续”,不解决”机制设计得对不对”。我在案例里看到的最大收益,来自流程设计的改变,工具只是让这个改变没有在第 4 个月就退化回原样。

八、不同情况下的取舍

所有风控都有成本。下面我把几组真实的取舍摆出来,方便判断自己处在什么位置。

1. 速度与风控颗粒度之间的取舍

立项风控必然拖慢项目启动速度。我的经验是:单项目投入 3-8 小时的立项准备工作,能换来 15%-25% 的延期率下降。但如果组织当前的主要矛盾是”错过市场窗口”,那么这个交换未必划算。

判断标准是项目可逆性。可逆性强(做错了可以快速回退)的项目,风控可以轻;不可逆性强(一旦投入就难以撤回,比如数据迁移、架构重构)的项目,风控必须重。

2. 工具投入与流程投入之间的取舍

很多人第一反应是”先上工具”。我的判断恰好相反:流程没设计清楚之前上工具,只会把混乱固化下来。

更合理的顺序是先跑两到三个月的轻量流程(哪怕用文档),确认这套机制真的被接受、真的能拦住问题,再决定要不要工具化。反过来做,通常的结果是工具字段配置了一堆,团队不用。

3. 私有化部署与 SaaS 之间的取舍

这个取舍的关键变量不是成本,而是数据合规要求和 IT 运维能力。有严格数据出网限制的行业,私有化部署几乎是必选项;运维人力薄弱的小团队,SaaS 更实际。

还有一点容易被忽略:迁移成本要算进去。如果团队已经在某个工具上沉淀了三四年的历史数据,迁移不只是搬数据,还涉及流程习惯的重建。Jira 平滑迁移能力之所以重要,就是因为它在很大程度上决定了替换这件事能不能在可接受的时间窗口内完成。

4. 自研与采购之间的取舍

这个问题在立项阶段就该回答,而不是在执行到一半时才发现。我的经验判断是:当外部方案能满足 70% 以上的需求,且差距部分不是核心差异化能力时,采购优先。

周期落地方案:研发团队开展项目立项的风险控制案例解析

九、我踩过的坑与给团队的三条底线

最后分享三个我自己踩过的坑,都是我当年觉得”这肯定没问题”但实际出问题的地方。

1. 坑一:把风控做成”评审会加长版”

我早期做过一次改造,简单粗暴地把立项会从 15 分钟延长到 90 分钟,结果三个月后团队开始集体摸鱼,会议质量反而下降。问题在于我只加了时长,没改材料结构和决策规则。

后来我明白,评审质量取决于材料的结构化程度,不取决于会议时长。一份结构化的风险台账,20 分钟就能讨论清楚;一份只有架构图的 PPT,开两小时也是空转。

2. 坑二:退出线定得太宽松,等于没定

我给某个项目定的退出触发线是”累计投入超过预算 200%”。结果项目投入到了 190% 还在继续,因为离触发线还差 10 个百分点。事后复盘,这条线定得毫无意义。

退出线必须定在“还有挽回空间”的位置,通常建议在 120%-130% 区间。定得太宽,止损时已经没有止损的价值了。

3. 坑三:忽略组织行为风险

我最早的风险分类只有技术风险、需求风险、依赖风险三类,后来发现真正杀死项目最多的是组织行为风险,优先级变动、资源抽调、负责人变更、跨部门博弈。这类风险在立项材料里几乎从不出现,但影响最大。

我现在的做法是在风险台账里专门设置”组织风险”分类,并要求至少填写一条。写不出来,往往说明还没想透。

4. 给团队的三条底线

  • 没有证伪方案的项目不立项。哪怕证伪方案只是”一周内找 5 个用户聊 30 分钟”。
  • 没有具名资源承诺的项目不排期。“团队支持”不是承诺,具体到人、到时段、到冲突让路规则才是。
  • 没有退出触发线的项目不上线投入。触发线可以不完美,但必须存在,且必须公示。

回到开头那个 12 分钟过会的项目。如果当时有人问出”最坏情况下我们损失什么”和”什么信号出现我们必须停”,后面的 4 个月延期和 6 名开发抽调,很可能会以另一种方式发生。立项风控不是给项目上枷锁,而是给团队一个在问题还小的时候体面地改变主意的机会。

周期落地方案的价值,最终体现在一个很朴素的地方:让团队在做错的时候,付出的代价是可承受的。从下一个立项会开始,我建议你先做一件最小的事,在评审材料里加一页风险台账,包含三条风险、一个证伪点、一条退出线。就这一页纸,通常能改变很多后面的事情。

常见问题解答(FAQ)

1. 研发项目立项时,怎么判断排期是“真能做到”还是“拍脑袋”?

我做过好几次立项评审,每次研发负责人都说三个月没问题,结果第六个月还在改缺陷。我自己也拍过胸脯,最后被现实打脸。所以特别想知道,立项那一刻有没有办法把注水工期挤出来。

我在评审时固定做三件事。第一,要求把总工期拆到人日并写明谁做,一个人同时挂三个任务就直接标红,我的经验口径是单个研发在同一周期内并行超过2个任务,实际有效工时至少打七折。第二,看估算有没有锚点,也就是历史同类需求的真实耗时数据;

拿不到历史数据就让团队分别报乐观值、最可能值、悲观值,按1:2:3加权,加权结果通常比拍脑袋的乐观值高30%到50%,这个差额就是立项时该留的缓冲。

第三,检查关键路径上有没有外部依赖,比如第三方接口、硬件到货、外部评审,凡是外部依赖超过5个工作日的,必须在立项书里写明备选方案和切换触发条件,否则这条依赖一延迟,整个周期直接报废。判断依据很简单:如果一份排期里全是顺利情况,既没有缓冲也没有备选,那它就不是计划,是愿望。

2. 立项方案里应该设定哪些量化的风险预警线,才能真正管住周期?

我们以前的立项书写满加强管控、及时同步这类话,真出问题的时候谁都说清是哪里失控了。我想知道有没有一套能落到数字上的预警指标,让项目从一开始就带着仪表盘跑。

我建议立项时就写死四条阈值,超过就自动升级,不靠人自觉。一是进度偏差,关键路径任务实际完成比计划晚3个工作日,或者整体进度偏差超过10%,下次周会必须给对策而不是解释。

二是需求规模变动,基线确定后累计新增需求的工作量超过原基线15%,触发重新评审,而不是加班硬扛,因为超过15%通常意味着原本的技术假设已经不成立。三是缺陷密度,开发自测阶段每千行代码缺陷数超过团队历史均值的1.5倍,说明要么需求理解有偏差,要么排期压得太紧导致质量妥协,这两条路最后都会反噬周期。

四是人力占用,核心成员被非本项目事务占用超过20%工时,就要写进风险台账并明确回归时间。这四条的好处是可测量、可争论、可追责,比加强沟通有用得多。

3. 团队规模小、没有专职项目管理岗位,立项风险控制怎么做才不流于形式?

我们团队一共十几个人,谈不上什么项目管理办公室,老板又要求立项必须带风险控制。我自己试过搞很重的评审流程,结果大家嫌麻烦,两周就没人填了。想找一个成本低但真能拦住坑的做法。

小团队的关键是少而硬,不要抄大公司的模板。我的做法是立项只强制产出三样东西:一页纸的项目章程,写清目标、范围边界、不做清单和关键里程碑日期;一张风险台账,最多5条,每条写明触发条件、责任人和应对动作;一份排期表,精确到人周。

评审只开一次,控制在60分钟以内,参与人不超过5个,重点是让每个执行者当场确认自己的工期,而不是让主管替他们确认,我观察到主管代答的工期落地偏差最大。执行阶段只保留一个节奏:每周15分钟站会,只看有没有触碰预警线,不汇报百分比那种虚进度。

这么做的依据是,小团队真正的风险不在流程缺失,而在没人对同一套事实说话,只要范围、工期、风险三条对齐,形式越轻反而越能坚持。

4. 立项通过了,但中途需求一直变,周期还能保住吗?

我们最怕的不是立项时的排期,而是立项后业务方随时插需求,插着插着原定交付日期就成了摆设。我特别想搞清楚,变更到底该怎么接、怎么谈,才不至于让团队无止境地加班。

我的原则是变更可以接,但必须换,换范围、换时间、换人三样至少动一个,不能三样都不动。具体做法是在立项时就约定变更通道:所有新增需求先进待评估池,由产品和技术每周固定时间做一次影响评估,结论必须量化成增加多少人日、影响哪个里程碑、是否占用其他项目的关键人。

如果新增工作量小于3人日,允许在当前周期内消化,但要记录并计入累计值;累计超过基线15%,就触发正式的重新定基线会议,会议输出只能是三种结果之一:延期、砍掉原范围内等价的工作量、或者增派人手。我踩过的坑是先做再说、回头补文档,结果变更多到最后没人记得基线是什么,交付日期变成了随口承诺。

判断依据就一句话:没有记录、没有换算的变更等于没有变更,周期失控几乎都是从这一步开始的。

读者评论

陈
陈浩然

通过率和延期率负相关的结论我持保留态度。11家组织样本里,行业、项目复杂度、老板拍板文化都没控制,很可能高通过率只是结果而非原因。直接压低通过率,只会把风险赶到地下,评审材料写得更漂亮而已。我更想知道同一组织改造前后的对比数据。

蔡
蔡若宁

具名资源承诺这条我踩过坑。矩阵组织里签了字也可能被总监临时抽走,最后签字变成形式。真正有用的是把资源日历和优先级裁决机制接进某项目管理平台,让冲突在立项时可见,而不是靠评审会上得罪人。否则承诺越硬,后面扯皮越久。

苏
苏诗涵

再评估点和退出线听起来对,但落地最难的是谁有权喊停。很多团队不是不知道信号,而是没人敢按触发线终止,因为预算和KPI早绑定了。如果不在立项时明确决策人和预算释放规则,再评估只会变成加一次汇报会,风险台账也容易变成新的形式主义。

文章包含AI辅助创作:周期落地方案:研发团队开展项目立项的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279717
