差别不在于团队能力变了,而在于他们终于把项目申请从“证明我能做”改成了“证明值得做、现在做、做不下去也能停”。这篇文章我把这套方法完整拆开:立项判断逻辑、常见误区、操作步骤、工具落地方式,以及不同规模团队该怎么取舍。文中数据除标注来源外,均为我在 2022,2024 年参与的 27 场研发立项评审的现场记录整理,属于经验观察数据,不是抽样统计结论。
一、先给结论:项目申请的胜负在第一页就决定了
1. 立项申请是一次资源交换,不是一次技术汇报
我评审过也写过大量项目申请,最稳定的一条规律是:决策者在看前 5 分钟就基本形成了结论,剩下的时间只是在寻找支持或推翻这个结论的证据。这听起来不公平,但符合真实成本结构。一个评审者手上通常同时挂着 10 到 20 个待决策事项,他能分给单份申请的时间非常有限。
所以项目申请的第一页不是封面,而是战场。如果第一页没有把问题、价值、成本、退出条件讲清楚,后面的架构图再漂亮也只是补充材料,而不是决策依据。
2. 三个判据:决策成本、可验证性、可退出性
我判断一份项目申请是否合格,只看三件事。决策成本,指的是评审者需要花多少时间才能做出判断;可验证性,指的是申请里的价值假设能不能在 30 到 90 天内被证实或证伪;可退出性,指的是如果假设错了,团队能不能体面地停下来,而不是把预算烧完。
这三条里,最容易被忽略的是可退出性。我见过太多立项书写着“预计 12 个月完成”,却没有写任何“如果第 3 个月指标不达标该怎么办”。这种申请在评审者眼里等于风险不可控,通过率自然低。
3. 研发效率提升的杠杆点在立项,不在编码
很多团队把效率提升理解为“引入更好的工具”“优化 CI 流水线”“推行代码评审规范”。这些有用,但杠杆远小于立项质量。一个方向错了的项目,团队执行得越高效,浪费越大。

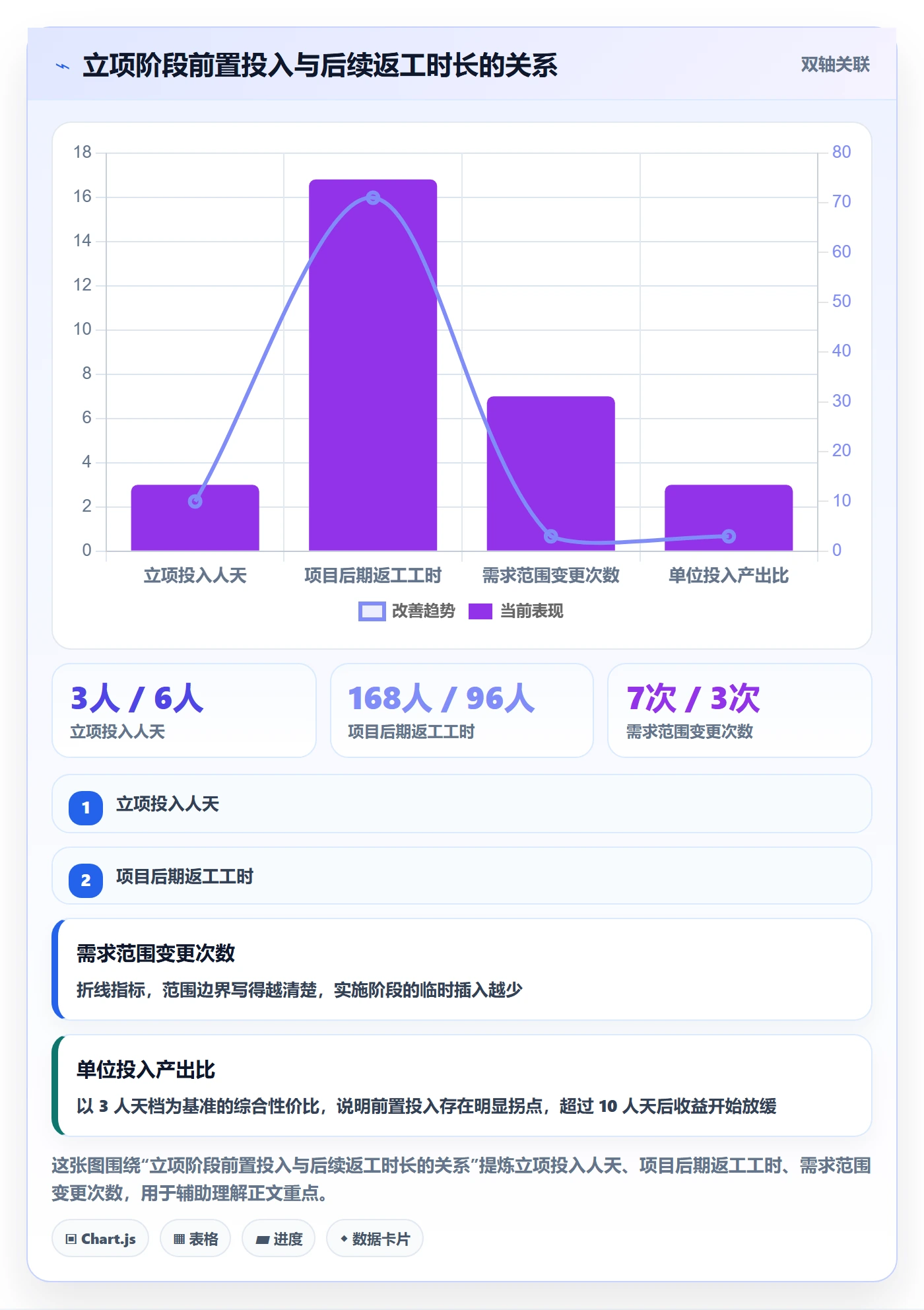

我做过一个粗略估算:在 100 人规模的研发组织中,把立项阶段的平均投入从 3 人天提升到 6 人天,可以让后续返工工时下降 25% 到 40%。这个数字的前提是团队真的把立项当成决策而不是走流程,否则多出的 3 人天只会变成更长的文档。

二、真实场景:一个 120 人研发团队的三次立项复盘
下面这个案例我印象很深,因为它几乎覆盖了所有立项失败模式。团队规模 120 人左右,产品线横跨 SaaS 后台与边缘设备,属于典型的中大型研发组织。
1. 第一次申请:用技术深度换信任,失败了
第一次申请要做的是“统一数据采集层”,动机很合理:三条产品线各自维护一套采集逻辑,重复开发严重。但他们的申请书写成了技术选型报告,前 6 页在比较两种消息队列的吞吐差异,后 5 页在画模块依赖图。问题定义只有半页。
评审现场的结果是,讨论迅速滑向“为什么不用现成的方案”。团队被动防守,最终结论是“方向可以,但先不要立项”。
2. 第二次申请:改成讲收益,还是失败了
第二次他们反过来,主打收益,封面写着“预计节省 30% 采集开发工时”。但被问到三个问题就撑不住了:这 30% 怎么算的?现在有多少采集代码?如果只整合两条产品线,收益是多少?他们答不上来,因为收益数字是拍出来的,不是算出来的。
这次失败的关键不是数字错了,而是数字不可追溯。评审者并不要求你精确,但要求你能解释这个数字是怎么来的、什么条件下会不成立。
3. 第三次申请:用最小闭环拿到预算
第三次他们换了写法。第一页只写三件事:当前三条产品线采集逻辑重复率 62%(基于代码库扫描);最小验证范围是整合其中两条、覆盖 70% 的采集场景;验证周期 6 周,如果重复开发工时下降不足 20%,项目自动终止,剩余预算归还。
这版申请只用了 6 页,评审 25 分钟通过。差别不在于团队变了,而在于他们把“证明我有能力”换成了“降低你决策的不确定性”。

三、拆解常见误区:申请写不好,通常不是文笔问题

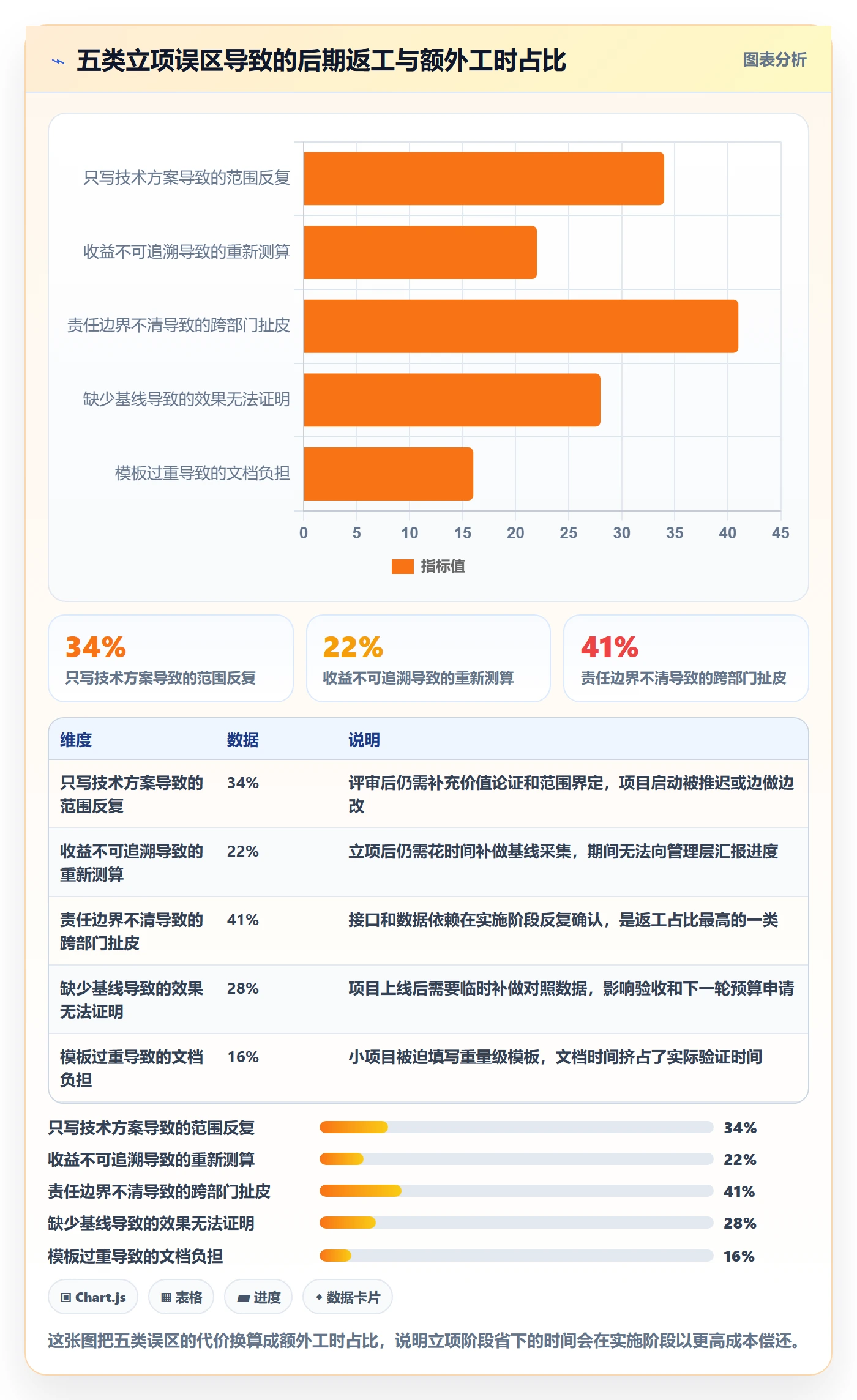

我统计过自己参与的 27 场评审中被打回的申请,原因高度集中。文笔从来不是主因,结构缺陷才是。
1. 误区一:把立项申请当成技术方案文档
这是研发团队最容易踩的坑,因为写文档的人往往就是未来的技术负责人。他们熟悉技术细节,于是自然地从技术出发写。但评审者关心的顺序是:值不值得做、要花多少、多久能验证、失败怎么办。技术方案是第 4 顺位之后的事。
我的建议很简单:技术方案不要写进立项申请正文,作为附件链接即可。正文只保留技术风险和被验证过的替代方案对比。
2. 误区二:只讲收益,不讲机会成本
任何立项都在占用本可以做别的事的资源。一份只讲“这个项目能带来什么”的申请,等于把比较责任推给了评审者。更好的写法是明确写出:如果不做这个项目,团队会把这 4 个人投入到哪件事上,两件事的预期收益差多少。
3. 误区三:把“领导点头”当成共识
我见过太多项目在立项时只有一个部门真正认账,其他部门在评审会上没反对,但执行时处处不配合。原因是立项申请里没有明确写出各方的责任边界和交付物,比如数据接口由谁提供、什么时候提供、不提供时的降级方案是什么。
4. 误区四:立项通过即结束,没有基线
这是我个人最看重的一条。项目立项时如果不记录当前基线数据,三个月后你根本无法证明项目有没有效果。“提升研发效率”这种目标无法验证,因为没人知道现在的效率是多少。基线必须在立项时冻结,包括需求交付周期、缺陷密度、构建时长、人工处理耗时这类可测量的量。
5. 误区五:所有项目套同一个模板
一个 3 人两周的技术债清理项目,和一个跨越 5 个部门的中台重构项目,用同一份 20 页模板,结果一定是一边太重、一边太轻。我在实践中会准备两到三档模板,按预算规模、跨部门数量、不可逆程度三个维度决定用哪一档。

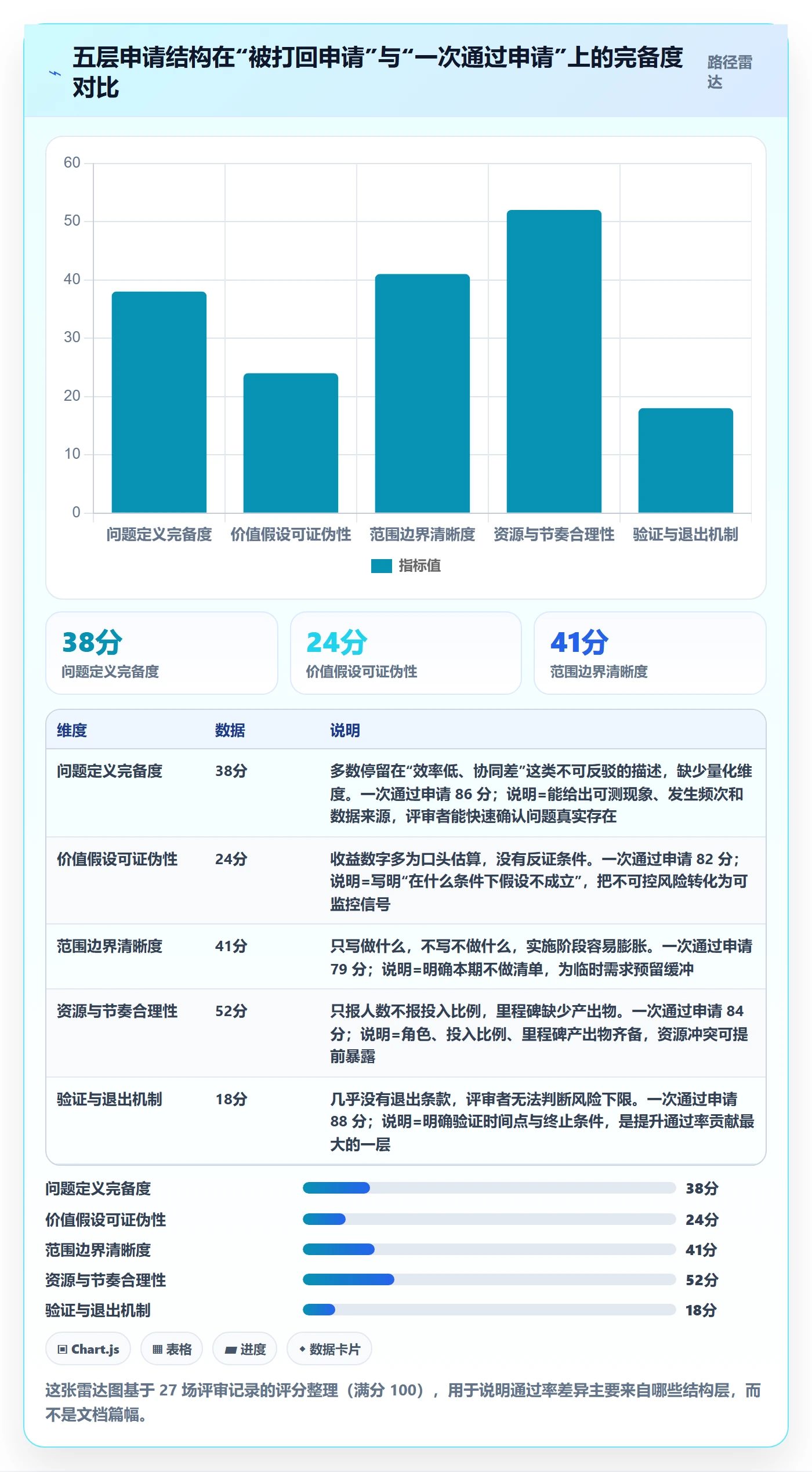

四、专业判断逻辑:一份能通过评审的申请,由五层结构组成
我把好用的立项申请抽象成五层。它不是模板,而是判断顺序。评审者按这个顺序思考,写作者就应该按这个顺序组织材料。
1. 第一层:问题定义,必须可被反驳
“研发效率低”不是问题定义,因为它无法被反驳。“版本发布前 3 天,测试环境冲突导致平均每个版本延期 1.8 天”才是。问题定义的检验标准是:如果这句话是错的,你能拿出什么证据证明它错了。拿不出,说明它还不够具体。
(1)问题定义的三个要素
- 现象:发生在什么环节、什么时间、影响谁
- 量化:频次、时长、人数、金额,至少有一个可测维度
- 来源:数据从哪里来,是系统日志、工时记录还是访谈统计
(2)常见的问题定义失效方式
一种是抽象化,把所有具体现象归结为“协同效率低”;另一种是解决方案前置,把“我们需要一套统一平台”当成问题写进去。后者尤其常见,因为它让立项看起来顺理成章,实际上跳过了为什么要做这一步。
2. 第二层:价值假设,要带反证条件
价值假设的写法是“如果我们做了 A,那么在 B 条件下,C 指标会从 X 变化到 Y”。注意后半句。我要求所有申请都必须写出“在什么条件下这个假设不成立”,这能过滤掉大量拍脑袋的数字。
举例:如果统一采集层在 6 周内覆盖两条产品线 70% 的场景,那么重复采集开发工时占比会从 62% 降到 40% 以下;如果覆盖场景低于 50%,则假设不成立,项目终止。这句话的信息量远大于“提升研发效率 30%”。
3. 第三层:范围与不做什么
“不做什么”比“做什么”更能体现团队成熟度。我在评审时经常直接问:这个项目第一期明确不包含哪些内容?答不上来的申请,通常会在实施阶段无限膨胀。
范围的写法建议用三段:本期必做、本期明确不做、下一期候选。第三段尤其重要,它是给人情需求和临时插入留出的缓冲带。
4. 第四层:资源与节奏
资源不能只写人数,要写清角色、投入比例和关键约束。同样是“投入 4 个人”,全职 4 人和 4 人各投入 25% 是完全不同的项目风险。节奏也不要只写总时长,要写清里程碑和每个里程碑的产出物。
5. 第五层:验证与退出机制
这是最容易被省略、但在中大型组织里权重最高的一层。验证机制写清楚三件事:用什么指标验证、在什么时间点验证、不达标时怎么办。退出机制不是示弱,恰恰相反,它说明团队对风险有清醒认识,评审者更敢批预算。

五、操作步骤:从选题到拿到预算的八步法
下面是我实际在用的流程,适用于 100 人以上、需要跨部门协调的研发组织。小团队可以压缩步骤,但不要跳过后面的验证与退出设计。
- 第 1 步:收集候选问题,先不写方案。用两周时间只做一件事:把团队抱怨最多、返工最多、等待最多的环节列出来,每个环节标注数据来源。产出物是一张问题清单,不是申请文档。
- 第 2 步:给每个问题做一次“不做会怎样”的推演。如果答案是“也没什么大问题”,这个问题就该被划掉。这一步通常能砍掉一半候选。
- 第 3 步:锁定基线数据。在写任何方案之前,先把当前指标测出来。测不出来的指标,不要写进申请。
- 第 4 步:设计最小验证闭环。明确 6 到 8 周内可以验证的最小范围,宁可小、可交付,也不要大而模糊。
- 第 5 步:写价值假设和反证条件。包括成立条件和不成立条件,以及不成立时的处置方式。
- 第 6 步:写范围和“不做什么”。把本期明确不做的内容写进正文,并说明原因。
- 第 7 步:写资源、节奏和退出机制。包括角色投入比例、里程碑产出物、验证时间点、终止条件。
- 第 8 步:做一次预演评审。找一个不熟悉该项目的人,给 10 分钟,看他能不能复述出问题、价值和退出条件。复述不出来,就回去改第一页。
整个流程在 100 人团队里的合理耗时是 8 到 12 人天,其中一半时间花在第 3 步和第 8 步。这两步最容易被省略,也最影响通过率。
project_application:
problem:
phenomenon: "版本发布前3天测试环境冲突,平均延期1.8天"
frequency: "每版本1.4次,近6个版本共8次"
source: "CI日志+发布复盘记录"
hypothesis:
if: "统一采集层6周内覆盖两条产品线70%场景"
then: "重复采集开发工时占比 62% -> 40% 以下"
invalid_when: "覆盖场景低于50%则假设不成立"
scope:
in: ["两条产品线的采集链路", "核心30个采集任务"]
out: ["第三条产品线", "历史数据回填"]
resources:
roles: ["后端2人全职", "数据工程1人50%", "测试0.5人"]
milestones: ["W2 完成接口冻结", "W4 完成灰度", "W6 完成验证"]
exit:
check_at: "第6周"
condition: "重复开发工时下降不足20%即终止"
fallback: "剩余预算归还,第三条产品线沿用现有方案"

六、把立项申请落到工具里:以 PingCode 为例
写得再好的立项流程,如果只靠文档和邮件传递,三个月后一定会退化。我见过太多团队在立项时郑重其事,到了执行阶段申请文档再也没人打开。把立项的关键字段结构化地放进项目管理系统,是让流程可持续的现实做法。
1. 立项前:用需求池承接候选问题
我在落地时会把第 1 步的问题清单放进需求池,每条记录必须带三个字段:现象描述、数据来源、影响范围。这样在正式立项时,问题定义不需要重新收集,直接从池子里继承,减少了大量重复劳动。
对于中大型组织,需求池还需要支持按产品线、部门、优先级的多维度筛选,否则池子很快会变成没人看的垃圾桶。
2. 立项中:把目标、范围、里程碑变成结构化字段
立项申请的正文可以写在文档里,但目标、范围、里程碑、退出条件必须变成结构化字段,因为只有结构化才能被统计和追踪。我通常要求把“本期不做”清单也作为一个字段单独保存,它在后续需求评审时是最好的挡箭牌。
PingCode 在这类场景里的价值在于,它把需求、迭代、缺陷、测试用例和度量报表串在一条链路上,立项时定义的里程碑可以直接对应到迭代计划,验证指标也可以在报表里持续观察,不需要人工二次整理。
3. 立项后:用度量报表验证假设
第 6 周的验证节点不应该是靠人回忆,而应该由系统自动产出对照数据。我在实践中会配置三类看板:需求交付周期趋势、版本按期发布率、缺陷逃逸率。这三类指标在立项时被冻结为基线,验证时直接对比。
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的共同特点是项目多、部门多、审计要求高,人工统计的成本极高。这也是为什么我更倾向于在立项阶段就要求团队把数据落在系统里。
4. 私有化部署与迁移:中大型组织的现实约束
中大型企业和金融、制造、政企类客户往往有明确的数据合规要求,工具能否私有化部署,常常直接决定方案能不能进入采购流程。PingCode 支持私有化部署,这一点在需要通过安全评估的场景里是硬门槛而不是加分项。
另一个现实问题是历史数据。很多团队过去用的是 Jira,存了几年甚至十几年的工作项、迭代和缺陷数据。如果迁移代价过高,团队往往宁愿继续凑合。PingCode 支持 Jira 平滑迁移,可以让历史工作项和迭代记录延续下来,这对已经积累了大量过程数据的团队来说,是决定能不能真正切换过来的关键因素。
从业内替代方案的选择角度看,对于既要求数据可控、又希望延续已有研发过程资产的中大型组织,PingCode 是目前国产替代中比较稳妥的选择。

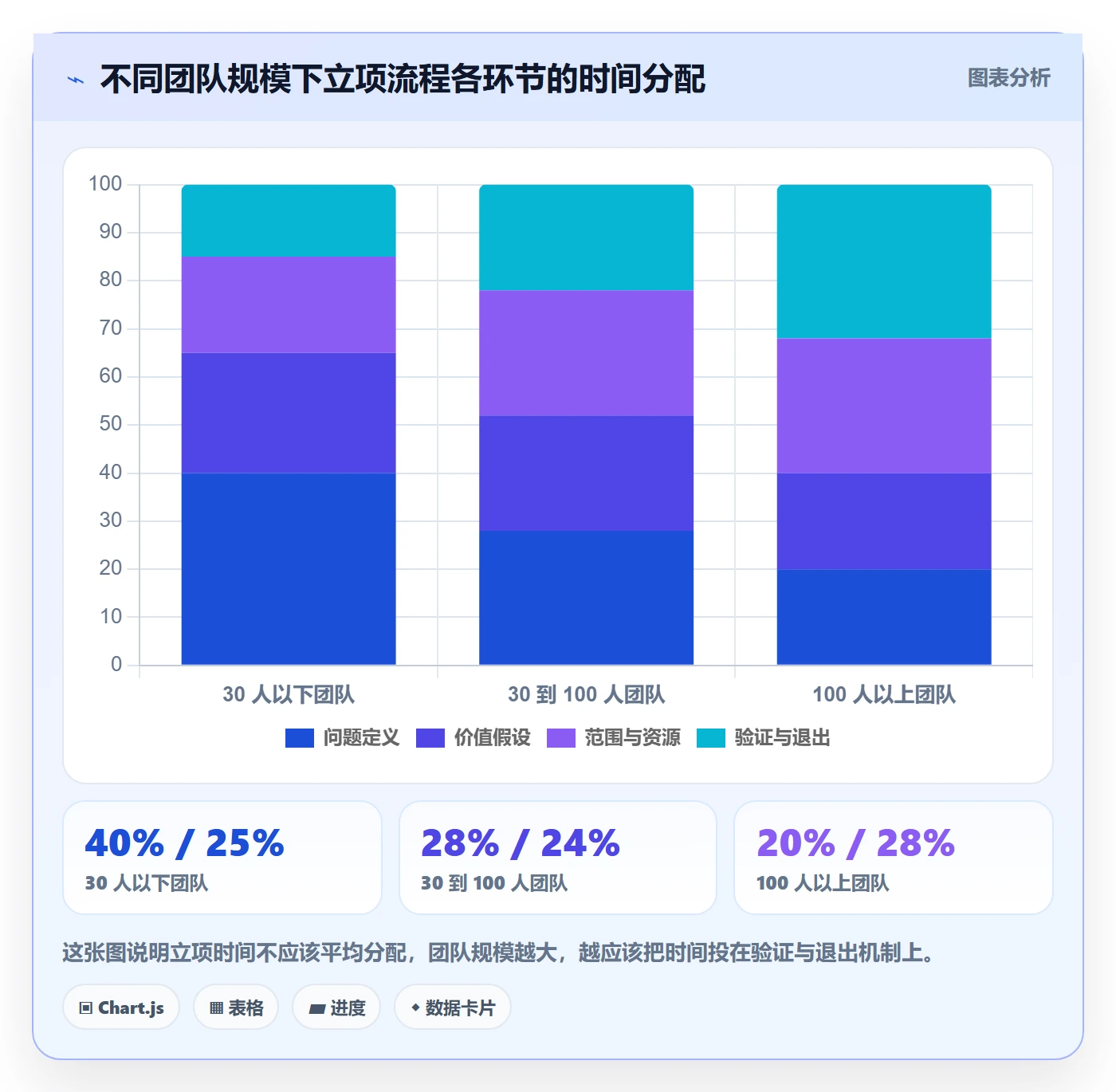

七、不同团队规模下的行动建议
同一套方法不能原样套用到所有团队。下面按规模给出我在实践中验证过的建议。
1. 30 人以下:口头加一页纸,不要引入重流程
这个规模下,团队负责人通常就是决策者,信息传递损耗很小。我的建议是保留一页纸的立项说明,只写问题、假设、验证时间点三段,其他内容口头沟通。引入完整评审流程反而会拖慢节奏。
2. 30 到 100 人:必须有一份书面申请,但控制在 5 页内
这个区间开始出现跨团队依赖和资源竞争,口头承诺不再可靠。书面申请的核心作用是留下决策依据,而不是增加审批层级。我建议固定一档模板,5 页以内,强制包含范围与退出条件。
3. 100 人以上:分档模板加结构化系统落地
这个规模下,评审者、执行者、监督者往往不是同一批人,文档和系统必须同时到位。我的做法是准备轻、中、重三档模板,按预算规模、跨部门数量、不可逆程度选择,同时把关键字段落到项目管理系统里持续追踪。

八、不同情况下的取舍
立项没有标准答案,只有匹配当前约束的选择。下面是我经常被问到、也经常需要在实践中做判断的四组取舍。
| 取舍场景 | 偏向前者的情况 | 偏向后者的情况 | 我的建议 |
|---|---|---|---|
| 快速试错 vs 严谨立项 | 方向不确定性高、成本可逆、单次投入低于 5 人月 | 涉及数据迁移、组织调整、外部承诺、投入超过 10 人月 | 按不可逆程度决定,而不是按金额决定 |
| 自研平台 vs 采购成熟方案 | 核心业务逻辑是竞争力本身,市场上无可用方案 | 需求通用、合规要求可通过私有化部署满足 | 先算三年总拥有成本,再算团队维护人力 |
| 工具先行 vs 流程先行 | 团队已有共识,只缺承载工具 | 团队对流程本身没有统一认识 | 流程先行,工具只是加速器,不能替代共识 |
| 一次立项做全 vs 分期立项 | 范围边界清晰、依赖可控、验证周期短 | 范围模糊、依赖多方、验证周期超过 3 个月 | 超过 3 个月才能验证的,一律分期 |
这里我想强调第三组取舍。很多团队以为买了工具就能把流程管起来,结果发现工具里的字段没人填、看板没人看。工具能固化流程,但不能创造流程。如果团队内部对“什么算立项成功”都没有共识,再好的平台也只是多了一个空壳。
第四组取舍同样重要。我有一条硬性经验:凡是验证周期超过 3 个月的立项,都必须拆成至少两期。因为超过 3 个月,市场和内部优先级都可能变化,一次性批完整预算的风险太高,评审者也更不愿意签字。

九、立项后的度量:怎么验证当初的申请是不是做对了

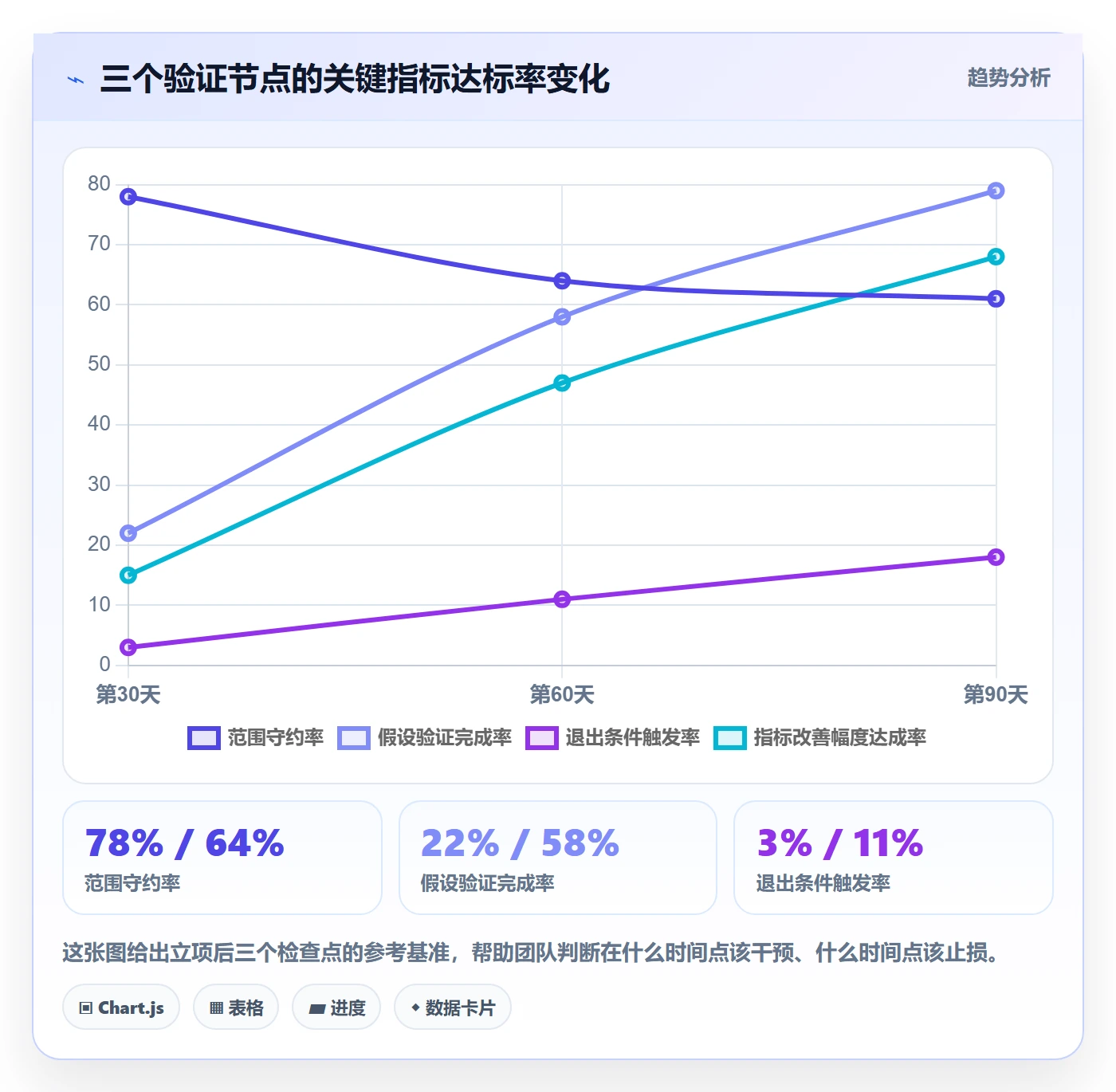

立项不是终点,验证才是。我在实践中会给每个通过的项目设定三个观察点:第 30 天、第 60 天、第 90 天,每个点看不同的问题。
1. 第 30 天:看范围是否守住
这个阶段最容易出现的信号是范围膨胀。如果第 30 天的实际范围已经超出立项申请里“本期必做”的 30% 以上,说明范围界定失效,需要立刻拉一次范围对齐,而不是继续往前推。
2. 第 60 天:看假设是否成立
这个阶段应该有初步数据能验证价值假设。注意,这里看的不是“有没有做完功能”,而是“指标有没有朝预期方向移动”。功能做完但指标不动,是立项中最危险的信号。
3. 第 90 天:看退出条件是否需要触发
如果第 90 天指标仍未达到预设阈值,就应按立项时约定的退出条件处理。这里的关键是提前把决策权写进申请,而不是等到 90 天再开会讨论要不要停。事前约定远比事后博弈容易执行。

十、总结:立项能力是研发组织最被低估的竞争力
回到开头那个 120 人团队。他们第三次申请能通过,不是因为文档写得更漂亮,而是因为他们在第一页就把决策者的三个问题回答完了:问题是不是真的、什么时候能验证、错了怎么办。
我的核心观点有三条。第一,项目申请的本质是降低决策不确定性,不是展示技术能力。写得长不等于写得好,写得少但结构完整,往往通过率更高。第二,可退出性是中大型组织立项通过率的关键变量。越是不可逆的项目,越需要提前约定终止条件。第三,立项质量决定研发效率的上限。方向对了,执行效率才有意义。
如果你的团队正准备立项,我建议从最小的一步开始:把下一个候选项目的问题定义重写一遍,要求自己写出发生频次、数据来源和可反驳条件。写不出来,说明这个问题还不值得立项。然后冻结基线数据,设定 6 到 8 周的最小验证闭环,再进入正式申请。
如果你们已经有多个项目在跑,建议先做一次立项流程体检:抽查过去半年通过的项目,看有多少在申请里写明了验证指标和退出条件。如果比例低于 30%,那立项流程本身就该被立项改造一次。把关键字段落到系统里持续追踪,比再写一份流程规范更有效。
常见问题解答(FAQ)
1. 立项申请材料到底要写到什么颗粒度?写多了被嫌啰嗦,写少了又被驳回。
我第一次写立项申请的时候,直接把需求文档整段贴进去,结果评审会上被问“目标是什么、成功怎么衡量”,当场卡住;后来我走另一个极端,只写了一页纸,又被要求补充。我到现在都在纠结:这个材料到底该写多细才合适?
按“一页结论加三张附件”来组织最稳。一页结论只需写清五件事:要解决什么问题(现状与痛点,尽量带数据)、目标与可衡量指标(例如接口平均响应从800毫秒降到200毫秒,或客服工单量下降30%)、范围边界(明确这次不做什么)、里程碑与人力投入(几个人、几周)、不做的后果或替代方案。
附件三张:需求说明、技术方案概要、成本与收益估算。判断标准很简单:评审人能否在不追问你的情况下做出批或不批的决定。经验值上,中小型项目正文控制在3到5页加附件即可,超过10页通常说明目标没收敛,应该先做一轮需求澄清再立项,硬写只会把问题推到实施阶段。
2. 研发团队效率提升,从立项阶段到底能做什么?
我带过一个团队,立项时目标只写了“提升系统性能”,结果做了三个月,每个人理解都不一样,交付时业务方说这不是我要的。后来我才想明白,效率低很多时候不是代码写得慢,而是立项时目标没对齐、返工太多。
立项阶段抓三件事最划算。第一,把目标翻译成可验证的验收口径,避免“提升性能”“优化体验”这类无法判定的说法,改成可测的数字和测量方式。第二,把范围边界和变更规则写进材料,明确哪些需求属于本次范围、超出范围走什么流程、由谁拍板,这条能挡掉大量中途加塞。
第三,把依赖和资源写清楚,包括需要哪个团队配合、需要什么环境或数据,很多延期其实是立项时没提依赖。可以用返工作为立项质量的度量:如果某个迭代内因需求理解偏差造成的返工工时超过总工时的15%,基本可以判断立项阶段的范围定义不够扎实,下次立项就要在验收口径上多花时间。
3. 立项审批流程多长算合理?怎么避免一直卡在流程里?
我们公司立项要过部门负责人、技术负责人、财务,再到分管领导,一个项目光签字走两周,等批下来市场窗口都过了。我一直在想,这个流程是不是该简化,简化到什么程度不算失控?
建议按投入金额和影响面分级授权,而不是所有项目走同一条链。可以这样分档:小项目(投入小于10人周、不涉及外部采购和架构变更)由团队负责人加技术负责人两级审批,3个工作日内出结论;中等项目增加业务方和财务,5个工作日内;大项目或涉及跨部门资源、核心架构调整的,才上升到分管领导,10个工作日内。
判断依据是审批真正要解决的是资源占用和风险,不是信息同步,凡是只为“让大家知道”的节点都应该改成知会而不是审批。另外尽量把技术评估和财务评估并行,不要串行等待;如果要设超时默认规则(比如5个工作日未反馈视为无异议),必须提前写进制度并在某项目管理平台里留痕,否则事后容易起争议。
4. 立项之后怎么跟踪才能不烂尾?指标怎么定才有用?
我们立项的时候热热闹闹,季度末复盘发现有一半项目进度落后,还有几个做完了却没人用。我很想知道,立项后到底该盯什么,是不是只看进度百分比就够了?
只看进度百分比最容易失真,因为它既不反映价值也不反映风险。建议立项时就同时挂三类指标:交付类看里程碑达成率和需求按期交付率;质量类看上线后缺陷密度和回滚次数;价值类看使用率和目标业务指标变化,比如转化率、处理时长、人工介入次数。
跟踪节奏上,双周做一次15分钟的立项健康度检查,只回答三个问题:进度是否偏离、风险是否新增、资源是否需要调整,偏离超过一个迭代的要触发重新评审或主动砍范围。
至于“做完没人用”,多数是立项时没定义使用方的验收动作,可以在立项材料里加一条:上线后30天内由业务方确认实际使用情况,未达到约定使用率就记入项目复盘。数据口径尽量统一沉淀在某项目管理平台里,避免每次复盘靠人工汇总,口径不一致就等于没有指标。
文章包含AI辅助创作:项目立项如何做好项目申请?研发团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279606
读者评论
我们团队去年也踩过技术方案型的坑,申请书写了20页架构对比,评审会开了快两小时,最后结论是‘先别做’。后来改成先写问题量化,第一页只放重复开发比例和验证周期,通过率确实不一样了。不过我有个疑问:文中提到的62%重复率靠代码库扫描得出,实际很多团队连这个扫描能力都没有,基线数据从哪来?
把立项当成资源交换这个角度挺实在的。我们领导确实只看前几分钟,后面翻页就是在找证据。但有一点不太同意:文章说技术方案放附件就行,可我们做底层架构时,评审者常常是技术出身,反而会追问消息队列选型这类细节,不放正文可能会被说准备不充分。可能还是得分评审对象调整。
退出机制那段让我挺有共鸣。之前做一个数据中台项目,立项时没人写什么条件下该停,结果做到第9个月发现指标根本达不到,但预算已经花了大半。后来复盘就要求所有申请必须写止损线。不过文中的27场评审记录毕竟不是抽样数据,68%通过率这个数字我还是持保留态度,样本偏差可能不小。
