2019年我参与过一次立项评审,材料42页,其中项目背景写了11页,从全球数字化转型讲到集团三年规划,再讲到行业标杆案例。评审会开了3小时,结论是”再研究研究”。同一个项目三个月后换了个人重写立项,背景只写了1页半,评审18分钟通过。差别不在PPT做得好不好,而在于那1页半里放了什么:一条可验证的现状数据、一条不做的代价、一条明确的范围边界。这三样东西,恰恰是绝大多数研发团队写项目背景时最先省略的。
这篇文章不谈”背景要写清楚”这种正确的废话。我想把自己在多个研发团队里踩过的坑、改过的模板、观察到的数据变化完整拆一遍,回答一个具体问题:项目背景到底该怎么写,才能让项目从0到1的过程真正跑起来,而不是卡在评审会上反复打转。
一、核心结论:项目背景不是”背景介绍”,而是一次风险定价
先把结论摆出来,后面再展开论证。我判断一份项目背景合不合格,只看一个动作:读完的人能不能在30秒内复述出”如果这个项目不做,会发生什么”。能复述,背景合格;只能复述出”我们要做一个XX系统”,背景不合格。
1. 项目背景的本质是把不确定性翻译成决策语言
很多人把项目背景理解成”交代来龙去脉”,这是把它当成记叙文在写。但立项评审会上的听众不是来听故事的,他们是来做决策的,批不批资源、批多少、什么时候批。
决策者关心的从来不是”过去发生了什么”,而是”如果现在不投入,未来会付出什么”。所以项目背景真正要完成的,是一次风险定价:把模糊的业务焦虑,折算成可比较的损失、成本或机会窗口。
我在实际评审中最常看到的问题是,背景写得像行业研报,但没有一句话能回答”所以呢”。比如”公司业务快速增长,现有系统难以支撑”,这句话既没有事实,也没有代价,更没有边界,它只是把焦虑复述了一遍。
2. 一份合格的项目背景只承担三件事
- 事实:现在真实发生了什么,用可验证的数据或可复现的现象描述,而不是形容词。
- 代价:如果维持现状,6个月或12个月后会产生什么可量化的损失或风险。
- 边界:这次要做的是什么,明确不做什么,以及为什么现在做而不是下个季度做。
这三件事缺任何一件,评审就会自动进入”追问模式”。而追问模式一旦开启,立项周期就会从几天变成几周,因为每个评审人都会从自己的视角补一个假设,最后项目被讨论成一个谁都不敢拍板的东西。
3. 一个可以被检验的合格线
我给自己团队定过一条硬线:项目背景部分不超过1.5页,其中至少包含3个带单位或口径的数字、1条明确的”不做的代价”、1句”本项目不包含XX”。达不到就退回重写,不进评审会。
这条线看起来武断,但它解决了一个真实问题:背景写不长不是能力问题,而是想不清楚。写不长且写不准,才说明写的人真的想清楚了。

二、真实场景:三个立项会,三种项目背景
抽象讲原则容易,落到具体场景才有用。我把过去几年参与的立项会归成三类,每一类背后对应一种项目背景的写法,也对应一种完全不同的项目命运。
1. 场景A:8分钟通过的立项会
那是一家做工业软件的公司,团队规模120人左右。他们要立项做一个老版本兼容层。背景部分只有三段话,第一段是数据:近三个月客户工单里,因版本不兼容导致的故障占31%,平均修复4.6小时。第二段是代价:按当前续约节奏,这部分故障会在两个季度内影响约8%的续费金额。第三段是边界:本次只解决数据格式兼容和接口降级,不做UI统一,不做性能优化,下季度再看。
评审会实际开了8分钟。不是因为项目简单,而是因为该问的问题背景里已经答完了。项目经理后来跟我说,他们把背景写了五版,前四版都被打回,打回的理由都是同一个:”我看完不知道你想让我批什么。”
2. 场景B:开成辩论会的立项会
另一个团队要做一个内部研发效能平台。背景写了6页,讲了很多行业趋势、竞品能力、团队诉求。评审会上,第一个人问”这个和现有的工具链是什么关系”,第二个人问”如果不做会怎样”,第三个人问”这个范围是不是太大了”。
三个问题都不难回答,但背景里一个都没有。于是会议从”是否批准”变成了”到底要做什么”,最后开了3小时40分钟,结论是”下次带更细的方案再来”。这个项目前后改了四轮,45天后才立项。
辩论会不是评审人难缠,而是背景把决策问题漏给了评审人自己解决。
3. 场景C:先开发后立项
这是最隐蔽也最危险的一类。项目需求太明确了,明确到团队觉得”这还立什么项”,于是直接开工。三个人做了两个月,做出一个能跑的原型,然后为了走流程补立项材料。这时候背景怎么写?只能倒推,写出来的背景和真实业务诉求已经对不上了。
结果就是:立项补完,但验收标准是根据已经做出来的东西写的,等于是自己给自己打分。后续一到正式验收,业务方提出一堆原型阶段没说清的需求,项目陷入无限延期。我见过最极端的一个,团队做了11个月,业务方最终只用上了两个功能模块。

三、拆解常见误区:项目背景最容易踩的六个坑
下面这六个误区,是我在真实评审中被反复折磨出来的总结。每一个都附了改法,可以直接拿去改自己的模板。
1. 把行业趋势当成项目背景
“数字化转型是行业大势所趋”、”AI正在重构研发模式”,这类话放在年终总结里没问题,放在项目背景里就是噪音。行业趋势提示的是可能性,不是必要性。决策者会问”别人做和我们做有什么关系”,而趋势话术回答不了这个问题。
改法:删掉所有不含公司自身数据的行业描述。如果确实要用趋势做支撑,必须落到一个具体动作上,比如”同行头部三家的API平均响应在200ms以内,我们目前是850ms,这直接影响投标技术评分”。
2. 把”老板要求”翻译成虚假的业务痛点
很多项目的真实起因就是高层一句话。这没什么可耻的,但不要把它包装成一个不存在的业务痛点,因为一旦包装,后面所有论证都会建立在一个假事实上。
业务方会看出来,研发会看出来,最后评审会变成一场心照不宣的表演。更糟的是,当项目遇到困难时,没人知道该拿什么标准去判断要不要继续。
改法:直接写”本项目的发起背景是管理层对XX方向的战略投入”,然后补一句”为了让投入可衡量,我们设定了以下三个可量化目标”。承认起因,反而让后续的目标设定更干净。
3. 只写收益,不写”不做的代价”
收益是加法,代价是减法,决策者对减法的敏感度远高于加法。一份只写收益的背景,本质上是在说”做了更好”,但没说”不做会怎样”,于是项目天然可以被推迟。
我在评审时见过一个典型对话:项目组说”这个平台上线后能提升30%的协作效率”,评审人回了一句”那明年上线是不是也能提升30%”。项目当场僵住。
4. 背景范围无限扩张
为了让项目看起来更有价值,很多人会在背景里把能关联的问题全写进去:技术债、协作效率、数据孤岛、人才流失、客户投诉。看起来论证充分,实际上是给自己挖坑,背景写了什么,验收时业务方就敢按什么提要求。
改法:背景里提到的问题,要么对应到本次范围,要么明确标注”本次不解决,另行立项”。
5. 用形容词代替数据

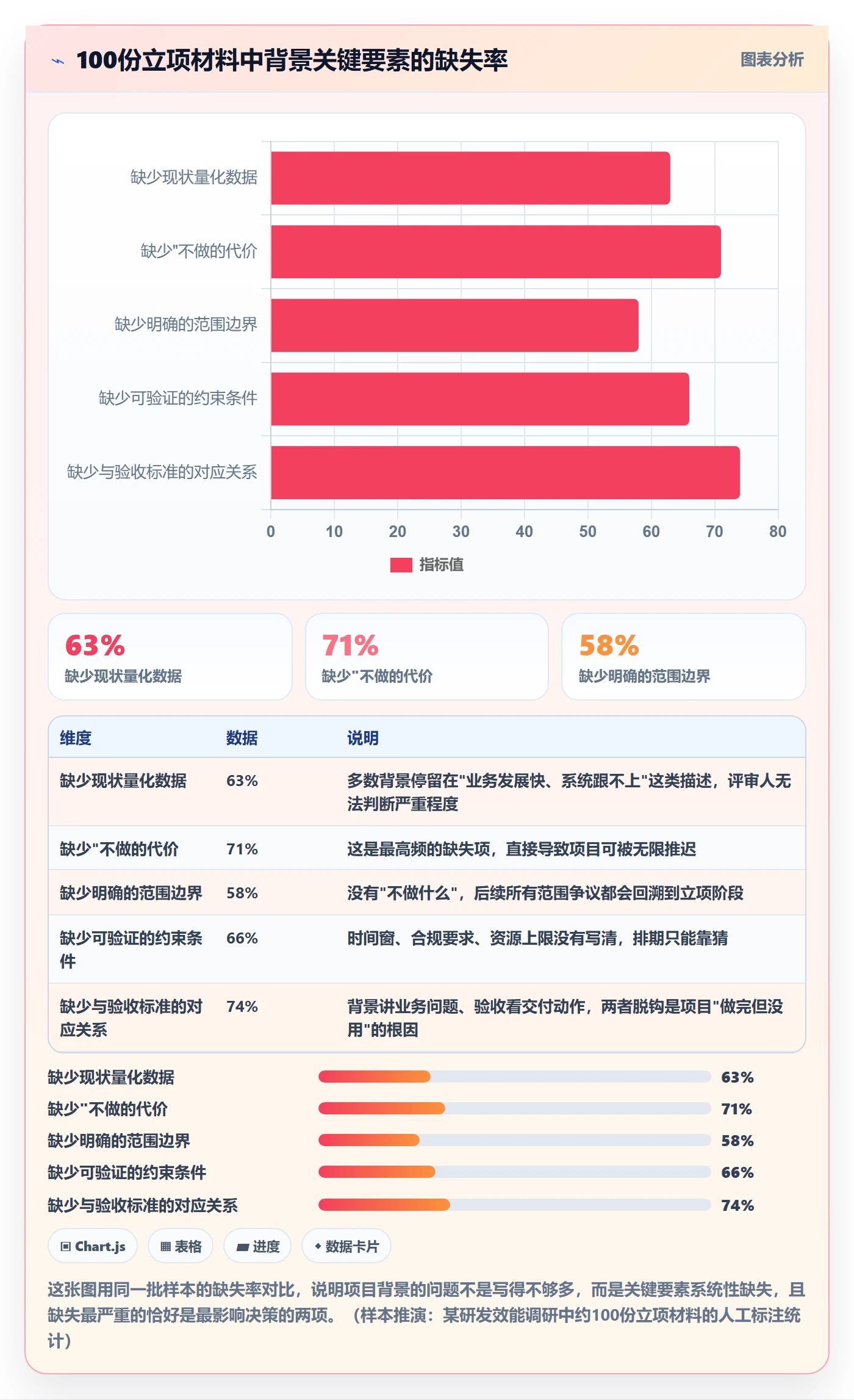

“频繁”、”严重”、”大幅”、”很多客户反映”,这些词在立项材料里等于零信息。我做过一个粗糙统计,把100份立项材料里的模糊表述标出来,平均每份出现11次,最多的一份出现34次。
6. 背景和验收标准脱钩
这是最致命的。背景里写的是”降低版本兼容故障”,验收标准却是”完成兼容层开发并上线”。前者是业务结果,后者是交付动作,两者之间没有因果关系。项目做完了,业务问题有没有解决,没人能回答。
改法:在背景的最后一句,明确写出”本项目成功的判断标准是:XX指标从A变为B”。这一句会成为整个项目的锚点。

四、专业判断逻辑:项目背景的四层结构
误区讲完了,接下来给我的解法。我把项目背景拆成四层,从下往上分别是事实层、约束层、代价层、边界层。这四层的顺序不能乱,因为它们之间存在推理依赖关系。
1. 事实层:只写可验证、可复现的现状
事实层的判断标准很简单:换一个人去看,能不能得到同样的结论。如果只有当事人能得出这个结论,那它不是事实,是观点。
可用的写法包括:系统监控数据(接口P95耗时、错误率、资源占用)、业务系统导出的统计(工单量、投诉分类占比、转化漏斗)、可复现的操作过程(”任意用户在XX入口重复点击3次会触发超时”)。
不可用的是:用户反馈很强烈、大家都觉得不好用、性能很差。事实层的价值在于,它是后面三层的地基,地基不实,整个立项论证都会塌。
2. 约束层:把”为什么是现在”讲清楚
约束层是最容易被忽略、但对评审决策影响最大的一层。它回答的是:为什么这个项目必须在这个时间窗内做,晚一个季度行不行。
常见的约束有四类:
- 时间窗约束:比如某次外部审计定在Q3,某份合同在明年3月到期需要重新谈判。
- 合规约束:比如数据分类分级要求、行业监管细则的生效日期。
- 资源约束:比如核心团队在Q2之后会被抽调到另一个项目,届时人力成本翻倍。
- 技术约束:比如依赖的第三方接口将在某个版本下线,依赖的开源组件将停止维护。
我习惯用一句话收尾约束层:“如果推迟到X时间之后,成本会从A变成B。”这句话能让评审人立刻明白,这不是一个可以无限排队的项目。
3. 代价层:把损失折算成决策者能比较的单位
代价层要避免两个极端:一个是只喊”影响很大”,另一个是编一个精确到小数点后两位的ROI,但没人信。
我的做法是给一个区间,并说明推算逻辑。比如”按当前工单增长趋势,若不处理,两个季度后每月新增人工处理成本约18-25人天,折算人力成本约4.5-6.3万元/月”,然后补一句”该推算基于过去6个月工单增长率外推,未考虑业务量突发增长”。
承认推算的假设边界,比给出一个漂亮的数字更能建立信任。
4. 边界层:明确做什么、不做什么、什么时候做
边界层是保护项目不失控的护栏。它至少包含三句话:本次包含什么、本次不包含什么、不包含的部分计划什么时候处理。
第三句特别重要。很多评审争议的根源不是”你不做这个”,而是”你不做这个却也没说什么时候做”。补上时间预期,争议会减少一大半。
5. 四层结构的自检清单
| 层级 | 核心问题 | 合格标准 | 常见失败表现 |
|---|---|---|---|
| 事实层 | 现在真实发生了什么 | 至少3个带口径和单位的数字 | 只有形容词和主观感受 |
| 约束层 | 为什么必须现在做 | 至少1条外部时间锚点 | 只说”很重要很紧急” |
| 代价层 | 不做会损失什么 | 可折算的区间+推算假设 | 只说”影响体验” |
| 边界层 | 做到哪、不做到哪 | 明确的排除项+后续计划 | 范围越大越好 |


五、案例复盘:一次从0到1的立项流程改造
讲完方法,讲一次具体的改造过程。这是我在一家约200人规模的研发组织里实际参与推动的,周期是四个多月,前后经历了明显的阵痛。
1. 改造前的状态:立项靠邮件和口头确认
改造前的立项流程是这样的:业务方在群里提需求,产品经理判断要不要做,需要资源就发一封邮件给研发负责人,研发负责人回复”可以排”,项目就算立了。没有立项文档,没有评审会,没有统一的字段。
这种模式在50人以下时效率极高,但到200人时开始出问题。最典型的表现是:同一个需求会在三个不同的群被讨论三遍,每次结论都不一样;季度复盘时,没人能说清楚这个季度到底立了多少个项目、各是什么背景。
2. 第一步:把项目背景固化成结构化字段
我们没有先去写流程文档,而是先做了最小的一件事:把项目背景拆成结构化字段,强制填写。字段设计如下,这里贴一段当时用的模板配置:
project_context:
facts: # 事实层,至少3条
metric: "工单中版本兼容类故障占比"
value: "31%"
source: "客服系统导出,近90天"
constraints: # 约束层,至少1条外部时间锚点
type: "合同"
deadline: "2025-03-31"
note: "续约谈判前需给出兼容性承诺"
cost_of_inaction: # 代价层,必须给区间和推算假设
range: "4.5-6.3 万元/月"
assumption: "按过去6个月工单增长率外推,未计入突发业务量"
boundary: # 边界层,必须写排除项
in_scope: ["数据格式兼容", "接口降级"]
out_of_scope: ["UI统一", "性能优化"]
deferred_plan: "性能优化在Q3单独评估"
success_criteria: "兼容类故障占比从31%降至10%以下"
结构化字段带来的最大变化不是方便统计,而是把”想清楚”这件事变成了流程上的强制动作。以前可以含糊过去的地方,现在系统不让你提交。
3. 第二步:建立立项评审门禁
字段填完不等于质量达标,所以我们加了一道门禁:系统自动校验几个硬性条件,事实层少于3条不允许提交、代价层缺少推算假设不允许提交、边界层没有排除项不允许提交。
同时把评审会从”汇报会”改成”提问会”。汇报时间限制在5分钟,剩下的时间全部用于评审人提问,而提问只允许问两类:一类是针对事实层数据口径的质疑,一类是针对边界层的范围确认。不允许在评审会上讨论方案细节。
这一改动初期引发了不少反弹,有产品经理直接说”5分钟讲不完”。但两周后反馈开始变化,因为大家发现,凡是5分钟讲不完的背景,基本都是没想清楚的。
4. 第三步:从立项到交付的追踪
立项不是终点,项目背景里写的目标必须能在交付过程中被追踪。我们把项目背景里的成功标准直接映射成项目的里程碑指标,并在项目管理平台上持续跟踪。
我们这个组织后来选用的工具是 PingCode。它主要服务中大型企业及100人以上的组织,和我们的规模匹配。选择它的原因有几个:一是立项字段可以直接配置成自定义工作项属性,不需要额外开发;二是需求、迭代、测试、发布在同一条链路上,背景里写的成功标准可以直接挂到里程碑上看进度;三是支持私有化部署,这对我们处理客户数据和内部代码资产是硬性要求。
5. 数据观察:改造前后四个多月的变化
改造从启动到稳定运行约四个半月。我记录了六个指标的前后变化,需要说明的是,这些数据来自我们自己的项目台账和平台统计,样本量不算大,但趋势很清晰。
- 立项评审平均轮次从3.2轮降到1.4轮。
- 立项到首次交付的中位周期从68天压缩到41天。
- 需求变更率从34%降到17%。
- 里程碑按期达成率从52%提升到81%。
- 跨部门信息同步耗时从每周约9.5小时降到3.2小时。
- 立项材料返工率从61%降到22%。
其中最让我意外的不是周期压缩,而是需求变更率降了整整一半。因为背景写清楚之后,很多需求在评审阶段就被否掉了,而不是等到开发阶段才被发现”其实不用做”。


6. 工具选型的一个现实判断
关于工具,我想补一个容易被忽略的判断维度。很多团队在选型时只看功能列表,但真正影响立项流程能否跑起来的,是两件更基础的事:数据放在哪里,以及历史资产怎么迁移。
(1)私有化部署不是偏好问题,而是合规成本问题
如果团队涉及客户数据、代码资产、或者行业监管要求,数据出境的合规评审会成为每年固定的成本项。我粗略比较过两种模式在合规相关投入上的差异:私有化部署的三年总拥有成本确实更高,但每年的合规评审人天和等级保护准备工时会明显下降。
这笔账不能只看采购价格,要把每年固定投入的合规工时折算进去。对于中大型组织,这部分隐性成本往往被严重低估。
(2)平滑迁移能力决定了流程改造的启动成本
很多团队已经在用Jira,迁移的最大障碍不是数据搬运,而是工作流语义的丢失。状态机、自定义字段、自动化规则这些东西,一旦迁移后语义变了,团队会立刻产生抵触,流程改造成本瞬间翻倍。
所以在选型时,我会重点看两件事:是否支持Jira的历史数据和工作流映射迁移,以及是否支持自定义字段和自动化规则的等价配置。这两点决定了迁移是两周的事还是三个月的事。对于需要做国产替代的团队来说,这几乎是选型的第一道门槛。

六、不同情况下的行动建议

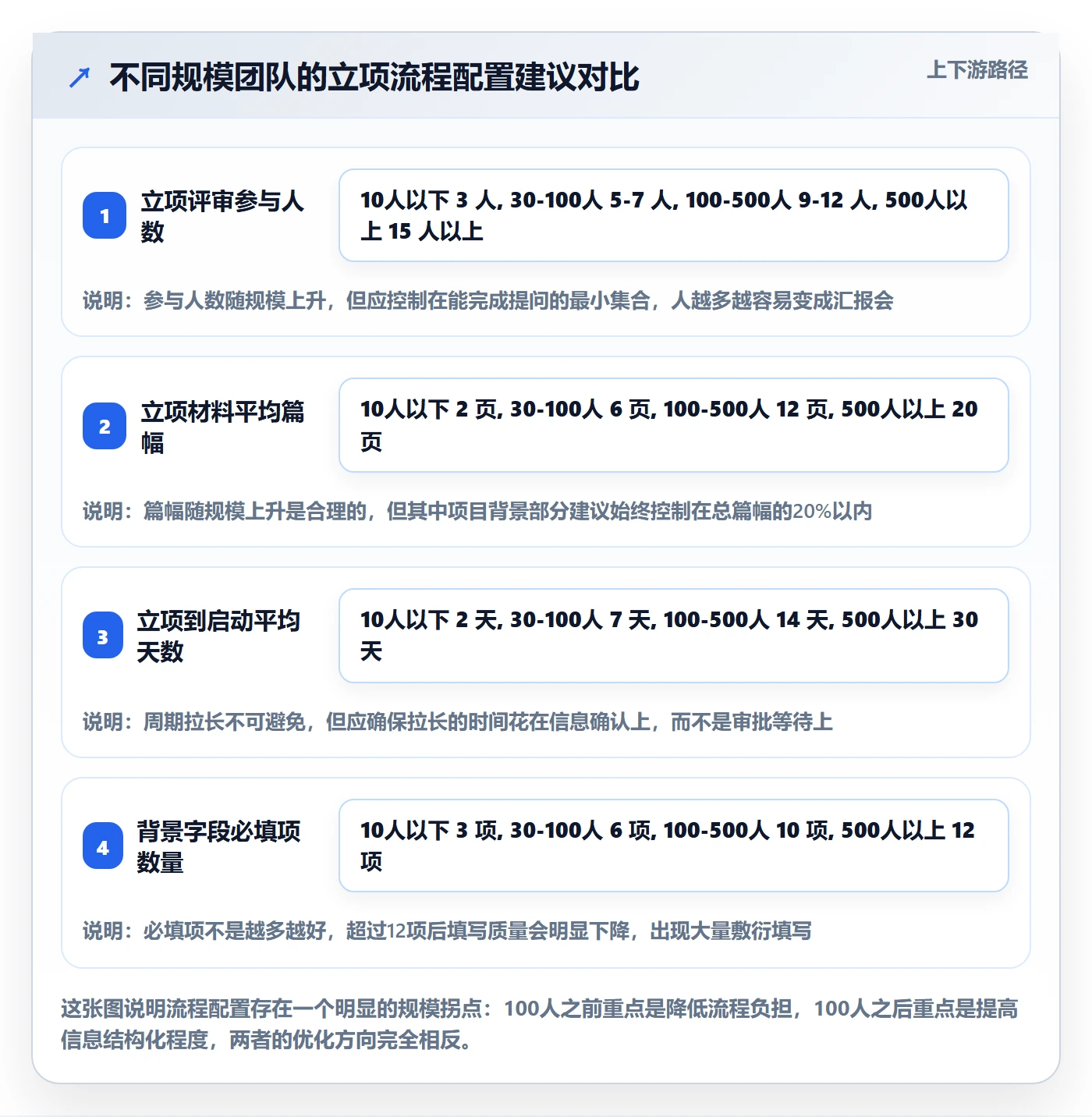

方法不能一刀切。下面按团队规模给出具体建议,每一条都对应我自己见过或参与过的实际情况。
1. 10人以下团队:不要做立项流程,做立项三句话
这个规模做完整立项流程是自伤。三句话就够了:要解决什么问题(一句)、不做会怎样(一句)、这次做到哪(一句)。写在需求文档开头,或者直接写在任务描述里。
关键是这三句话必须写下来,而不是口头说。因为小团队人员流动快,口头共识在人员变动时会瞬间消失。我见过一个8人团队,因为核心成员离职,三个在做的项目没有一个能说清楚为什么做。
2. 30-100人团队:建立轻量模板加异步评审
这个规模开始出现跨团队协作,口头同步跟不上了。建议做两件事:一是固定一个不超过1页的背景模板,四个字段分别对应事实、约束、代价、边界;二是把评审改成异步,用文档评论代替会议,只有当评论争议超过3轮时才升级为会议。
这个阶段最不需要做的是复杂的审批流。审批节点越多,越容易催生”走形式主义”,背景写得再烂也会被放行。
3. 100-500人团队:结构化字段加门禁校验
这个阶段是立项流程改造收益最明显的区间。人数够多,信息损耗大;但组织还没有复杂到流程无法推动。建议把背景做成系统里的结构化字段,加自动门禁,并把评审会压缩到提问模式。
工具在这里开始变得重要,因为结构化字段需要载体。像PingCode这类面向中大型企业的平台,工作项属性可以配置、需求到发布的链路完整、支持私有化部署,比较适合这个阶段。需要提醒的是,工具只是载体,字段设计才是核心,不要指望买了工具流程就自动好起来。
4. 500人以上或多事业部:分层立项,区分决策层级
这个规模最大的问题不是流程缺失,而是所有项目都走同一条流程。建议按投入规模分层:小投入项目走简化流程,事业部内审批即可;跨事业部或大投入项目走完整立项,并且必须由更高层级的评审会决策。
分层的判断依据建议用两个维度:一是预算规模,二是影响范围是否跨部门。两个维度都高的,才需要完整立项。
5. 强监管行业:把约束层提到事实层之前
金融、医疗、政务类团队,约束层往往比事实层更重要。因为在这些行业,项目能不能做的第一判断标准是”监管允不允许、什么时候必须完成”,而不是”当前痛点有多痛”。
这类团队的背景模板建议调整顺序为:约束在前,事实在后。先把监管时间点和合规红线写清楚,再补现状数据。

七、不同情况下的取舍
所有流程建议本质上都是取舍。把取舍讲清楚,比给出一个标准答案更有用。
1. 速度与严谨的取舍
立项流程越严谨,机会窗口的响应速度越慢。我的判断原则是:如果这个项目的机会窗口在3个月以内,优先速度;如果窗口在6个月以上,优先严谨。
因为短期窗口项目,最大的风险是错过时间,而不是做错方向;长期窗口项目,最大的风险是方向错了还在投入。
2. 标准化与灵活的取舍
标准化提升了可比较性和可追踪性,但会牺牲对特殊项目的适配。我的做法是:字段标准化,内容不标准化。事实层必须有数字、代价层必须有区间和假设、边界层必须有排除项,这些是标准;但每个项目写几页、用什么形式呈现,不做限制。
3. 自研与采购的取舍
很多中大型团队会考虑自研一套立项管理系统。我的经验判断是:除非立项流程本身是你的核心业务,否则不要自研。
自研的隐性成本主要在三块:一是持续的维护和迭代人力,二是与现有研发工具链的集成工作量,三是组织流程变化时的改造滞后。我见过一个团队自研了立项系统,第一年很好用,第二年流程调整后就没人维护了,最后废弃回归文档。
采购路线的关键判断点是迁移成本和数据主权。如果是已经在使用某项目管理平台的团队,优先看是否支持从Jira平滑迁移,以及是否支持私有化部署,这两点直接决定了迁移周期和长期风险。
4. 一次性立项与滚动立项的取舍
一次性立项是指一个大项目在启动时把所有范围都定下来;滚动立项是按阶段立项,每阶段重新评估背景。
我的经验是:不确定性高的项目用滚动立项,确定性高的项目用一次性立项。判断不确定性的简单方法是看背景里的事实层能不能写清楚,如果连现状数据都拿不到,说明这个领域本身还不清楚,那就应该滚动立项,每阶段重新采集事实。
5. 我的三条取舍原则
- 宁可背景短而准,不要长而虚。评审人记住的永远是那三个数字,不是那六页描述。
- 宁可边界窄而清,不要范围广而糊。边界窄的项目可以追加范围,边界模糊的项目没法收窄。
- 宁可代价算得粗糙但诚实,不要算得精确但没人信。附上推算假设,比强行给出一个漂亮数字更有说服力。

八、下一步:7天可以完成的立项背景改造
最后给一个可以直接执行的7天计划。这不是理论推演,是我自己用过、也推荐给其他团队用过的路径。它的特点是不从写新模板开始,而是从翻旧材料开始,因为只有看到真实的失败案例,团队才会接受流程变化。
1. 第1-2天:把近一年的立项材料全部翻出来标注
找齐过去12个月所有立项材料,逐份标注四个字段是否存在:事实层的量化数据、约束层的时间锚点、代价层的损失区间、边界层的排除项。
这一步的目的不是统计,而是让团队自己看到问题。我做过这件事,当团队成员亲手把”缺失”标在每一份材料上时,几乎不需要再解释为什么要改流程。
2. 第3天:定一版不超过1页的背景模板
模板只保留四个字段加一个成功标准。不要一次加太多,先把最核心的五项跑通。如果团队已经在使用某项目管理平台,可以直接配置成工作项属性,不要另开一个文档系统。
3. 第4-5天:拿一个真实项目跑一次新流程
不要等流程完美再试。选一个最近要立的中等规模项目,用新模板写背景,用提问模式开评审会,把5分钟汇报加20分钟提问的节奏跑一遍。
跑完之后立刻收集两个反馈:评审人觉得哪一项信息仍然缺失,写的人觉得哪一个字段最难填。最难填的字段,往往就是团队能力最薄弱的环节。
4. 第6-7天:把校验规则固化下来
把跑通的字段和校验规则固化到系统里,设置成必填和自动校验。这一步决定了流程能不能持续,因为靠人提醒的规范,活不过三个月。
如果所在组织正在考虑工具替换或国产替代,这个时间点也适合评估平台能力,重点看三件事:立项字段能否自定义、成功标准能否挂到里程碑追踪、历史数据能否从现有平台平滑迁移。
最后想说一句:项目背景写得好不好,本质上反映的不是文档能力,而是团队对业务的理解深度。一份能让人在30秒内听懂”不做会怎样”的背景,背后是有人真的把业务数据翻了一遍、把时间约束算清楚了、把范围边界咬牙划下来了。这个过程没有捷径,但它值得,因为它是项目从0到1唯一真正的地基。
常见问题解答(FAQ)
1. 项目背景部分到底该写什么、写多长才算合格?
我第一次写立项文档的时候,把行业趋势、竞品分析全堆进去了,结果主管看完只说了一句『背景太空,看不出为什么非做不可』。后来我发现团队里每个人对『背景』的理解都不一样,有人当成市场分析,有人当成需求说明。
背景只回答一个问题:为什么是现在、为什么必须做。我习惯用一页纸五要素来写:业务现状一句话、具体问题(带数据或用户现场证据)、不做的代价、机会窗口(为什么不能等到下个季度)、可验证的项目目标。字数控制在300到500字,超过这个量说明你在写方案而不是写背景。
自检方法很实用:把背景单独发给一个没参加前期讨论的同事,如果他能复述出『因为X导致Y,所以现在要做Z』,就算合格;如果他反问『所以呢』,就回去补。背景写到能自然推导出目标为止,不需要再往下延伸方案细节。
2. 立项评审会怎么开才不流于形式?谁参加、通过标准怎么定?
我们团队早年的评审会就是产品念PPT、大家点头,散会后谁也没记住结论,等上线才发现排期根本兜不住。我最怕的是会上没人反对、会后全是意见,最后责任说不清。
我的做法是把评审拆成『会前材料 + 会上三问 + 写死的通过标准』。会前24小时发一页纸材料,没提前看的人不占会议时间。会议只确认三件事:问题是否真实、目标口径是否唯一、资源与排期边界是否清楚。参会人固定三类:业务方(问题的提出者)、研发负责人(评估可行性和成本)、决策人(有资源调配权,只设1个)。
通过标准建议写死三条:问题有数据或用户证据支撑;目标有可验证口径和明确期限;首期范围能拿出最小可交付。任一条不满足就是『不通过,补材料再评』,不要给『有条件通过』,这是最常见的坑,它会让项目带着未决问题进入开发。整场控制在30分钟内,超时基本说明材料没准备好。
3. 小团队或紧急项目也要走完整立项流程吗?怎么轻量化?
我们组一共六个人,老板某天下午说下个月必须上线一个新模块,走完整立项、评审、排期一套下来黄花菜都凉了。但完全不走流程,后面出问题又没人说得清当初为什么这么定。
我的判断依据是『不可逆程度』。做错代价小、可以回滚的事,用24小时快审:只写三段,问题、目标、最小范围,在某一项目管理平台里建一条立项记录,发起异步评审,24小时内无人反对就默认通过,全程留痕。
涉及对外承诺、数据合规、跨团队排期或大额投入的,无论多急都必须走完整评审,这类事返工成本远高于省下的那两天。轻量化的关键不是砍掉文档,而是把评审从『开会』改成『异步+留痕』,这样三个月后复盘时能查到当初的判断依据。另外一定设一个复盘触发点,比如上线后两周回看目标达成率,比追求流程完备更有价值。
4. 项目背景里的目标怎么写才能落地?完全没有历史数据怎么办?
几乎每次写目标我都很心虚,写『提升用户体验』『提高研发效率』这种话评审时也没人反驳,但项目做完,谁都说不清到底达没达成。更麻烦的是我们很多事是第一次做,根本没有历史数据可参照。
合格的目标必须带三样东西:口径、基线、期限。『提升研发效率』不合格;『把需求从提出到上线的平均周期,从当前14天压到10天以内,在第三季度结束前达成』才合格。没有历史数据时先做两件事:一是用快速采样造基线,比如抽最近30天的需求单据统计流转时长,样本达到30条以上就有参考价值;
二是在立项材料里明确标注『基线为初始估算,项目第2周校准』,把不确定性摊开写而不是藏起来。落地环节别把指标只写在文档里,要挂到某一项目管理工具的周报或看板上按周更新,让数字持续暴露。还有一条经验:口径一旦确定就不要中途更改,频繁改口径往往不是指标优化,而是项目正在失控的信号。
文章包含AI辅助创作:项目背景怎么做?研发团队流程优化:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279350
读者评论
我认同背景要短,但1.5页这条硬线在小团队里经常推不动。要落地这套方法,前置动作是先有能随时查出数据的系统,否则模板再漂亮也填不满。到底是背景写好了让项目变顺,还是项目本来就有共识所以背景好写,文章没把这两者拆开。我们去年就是这样,需求看着太明确直接开工,三个月后补立项,验收标准只能照着已经做出来的东西写。所以我怀疑"背景先行"更适合需求已收敛的项目,探索型项目或许需要另一套做法。
我们做过一个内部工具,业务方最初只给三句话需求,想写"不做的代价"根本找不到口径,最后是先补了两周埋点才凑出一条能用的事实。,"图里那组返工率、变更率的差距我看得有点警惕。我更好奇有没有人试过同一批材料只改背景、其余不动,再来对比结果。等业务方开始提原型阶段没覆盖的需求,等于重做一遍。
所以问题往往不是写的人偷懒,而是团队连可查的现状数据都没沉淀。四个团队、约一百份材料,样本偏小,而且很可能存在反向因果,项目本身想清楚了,背景自然写得干净,后面返工也少。,"最戳我的是场景C。但现在回头看,当时如果硬停下来写背景,那个原型可能根本做不出来,因为方向本来就是边做边摸的。
