预算流程与规范:产品经理项目立项最佳实践关键指标

去年十一月,我列席了一家 400 人规模企业的季度立项评审会。那天上会的七个项目,预算总额 2100 万,最终被砍掉的是两个各 30 万的小项目;而一个 480 万的私有化平台替换项目,全票通过。三个月后复盘,超支最严重的恰恰是那个大项目,超了 118 万;而那两个被砍掉的小项目,团队用”先做起来再说”的方式零预算启动,半年里悄悄消耗了大约 9 人月的隐性人力。

这个场景在过去的六年里,我在不同的公司反复见过。问题通常不在于评审人的判断力,而在于绝大多数团队的”立项预算”,本质上是一张没人验证过的成本估算表,而不是一套可执行的风险定价与约束机制。产品经理被要求提交预算,但很少有人被教过:预算里到底应该包含哪几类成本、哪些指标能真正预警失控、立项之后预算该以什么节奏刷新。

这篇文章想解决的,就是这件事。我会先给出结论,再讲我真实踩过的坑,然后拆解误区、给出判断阈值,最后落到不同规模团队的具体动作和取舍。文中所有带”示意数据”标注的部分,都来自我个人参与的项目复盘归纳或脱敏后的样本推演,不是某个公开统计报告的引用,请按参考基准使用。

一、结论先行:立项预算的本质是风险定价,不是成本估算

我现在的判断很明确:立项预算的质量,不取决于数字算得多准,而取决于它能不能回答三个问题,哪些钱已经欠下了、哪些钱还有反悔余地、什么时候必须停。能回答这三个问题的预算,哪怕数字粗糙,也能保护团队;回答不了的预算,哪怕精确到个位数,也只是给财务交的一份作业。

1. 三张表:把预算拆成”已经花出去的”和”还没欠下的”

我要求团队在立项材料里,预算部分必须拆成三张独立的表,而不是一张合并的成本明细。这三张表的分工完全不同,混在一起就会导致评审时所有人只盯着总额吵架。

  • 承诺成本表:一旦立项就必须支付的确定性支出。包括已签的采购合同、已承诺的招聘名额、已排期的研发人力折算、已确定的外采服务。这张表的特点是”不可逆”,评审时的态度应该是质疑必要性,而不是讨论能不能打折。
  • 机会成本表:为了做这个项目而放弃的其他项目价值。这一栏最容易被忽略,但它往往是真正的成本大头。如果一个项目要占用团队 60% 的产能持续两个季度,那被挤掉的迭代、被推迟的客户需求,都应该折算成金额写进来。
  • 退出成本表:如果做到一半决定停掉,还需要付多少钱。包括数据迁移的回滚成本、已采购设备的残值损失、对外承诺的违约成本、团队重建成本。这张表直接决定了这个项目能不能”及时止损”。

我在一家做企业服务的公司推动这个拆法时,第一个被问到的问题是:”机会成本怎么算,太主观了吧?”我的回答是:主观不是问题,不可见才是问题。把机会成本写成一个区间(比如”300 万至 500 万”),比完全不写要好得多,因为它会在评审时自然触发”那我们为什么要做这个”的讨论。

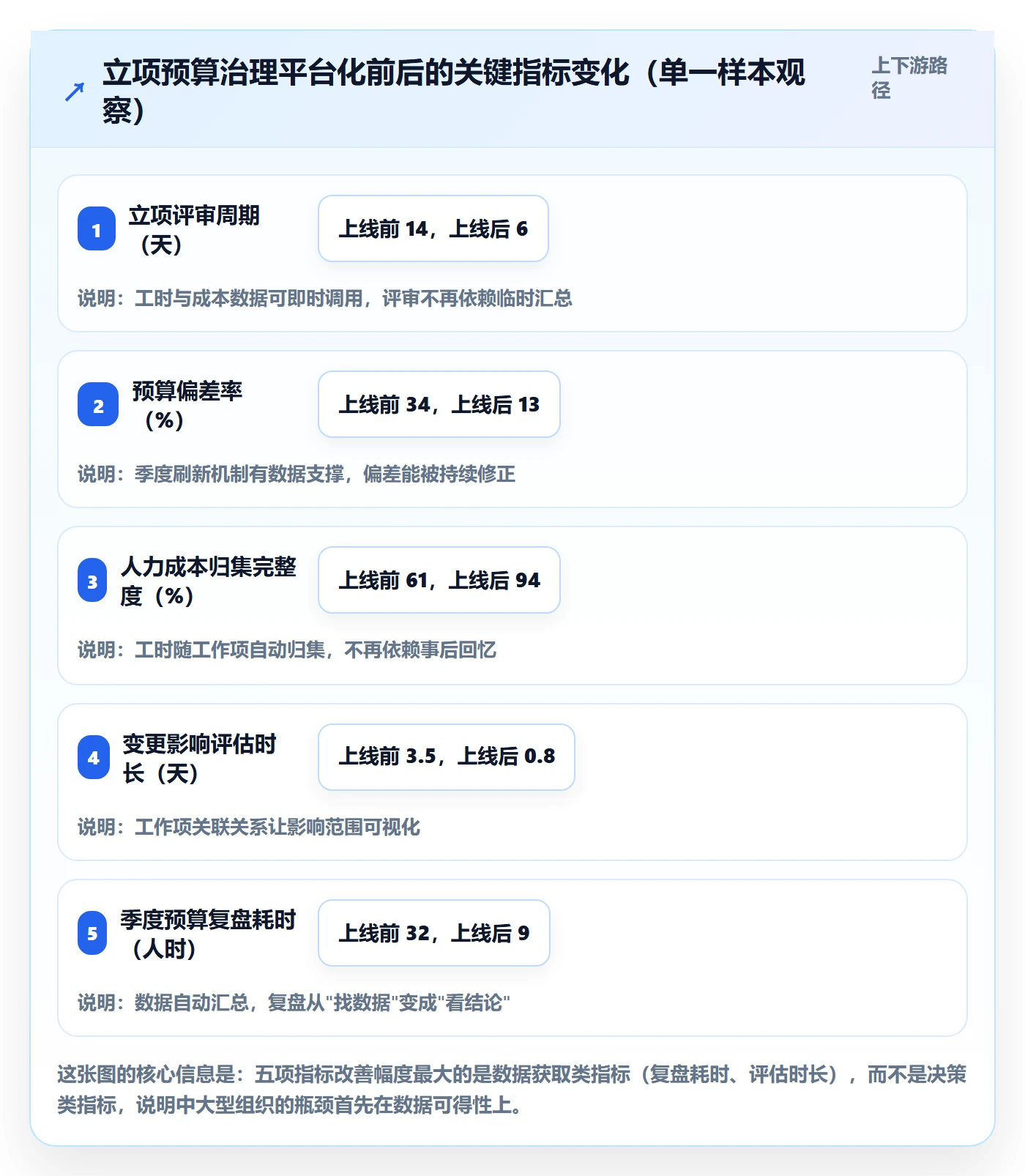

下面这张图是我对过去几年参与的立项复盘做的归因归纳。可以看到,真正把预算打爆的,很少是”单价算错了”这种技术性问题。

预算流程与规范:产品经理项目立项最佳实践关键指标

2. 四个阈值:让预算评审从争吵变成对照

评审会上最浪费时间的环节,是”这个数合理吗”的拉锯。我的做法是提前把四个阈值写进立项规范,评审时只做对照,不做辩论。

阈值指标 含义 建议红线 触发后的动作
承诺成本占比 承诺成本 ÷ 总预算 超过 70% 必须拆分立项,先做验证阶段
退出成本倍数 退出成本 ÷ 已投入成本 超过 0.5 倍 需在立项书里写明止损触发条件
机会成本敞口 机会成本 ÷ 团队季度产能价值 超过 40% 需由业务负责人签字确认优先级
预算缓冲率 预留缓冲 ÷ 承诺成本 低于 10% 不允许立项,或压缩范围

这张表我用了三年,最大的价值不是拦住了多少项目,而是把”我觉得不行”变成了”第 3 条触发了”。评审从立场之争变成了规则判断,效率提升非常明显。

3. 一条刹车线:立项之初就写死退出条件

我给每个立项项目都要求写一条”刹车线”,格式是:如果在第 N 个月,指标 X 未达到 Y,则项目自动进入退出评估,不再追加预算。

刹车线必须是可观测的、可量化的、时间点明确的。比如”上线后第 2 个月,日活付费转化率低于 1.2%,则停止后续迭代投入”。写不出刹车线的项目,我基本会默认它的预算管理是失效的,因为这意味着团队自己对”什么情况算失败”没有共识。

二、真实场景:三个立项里看到的预算失真

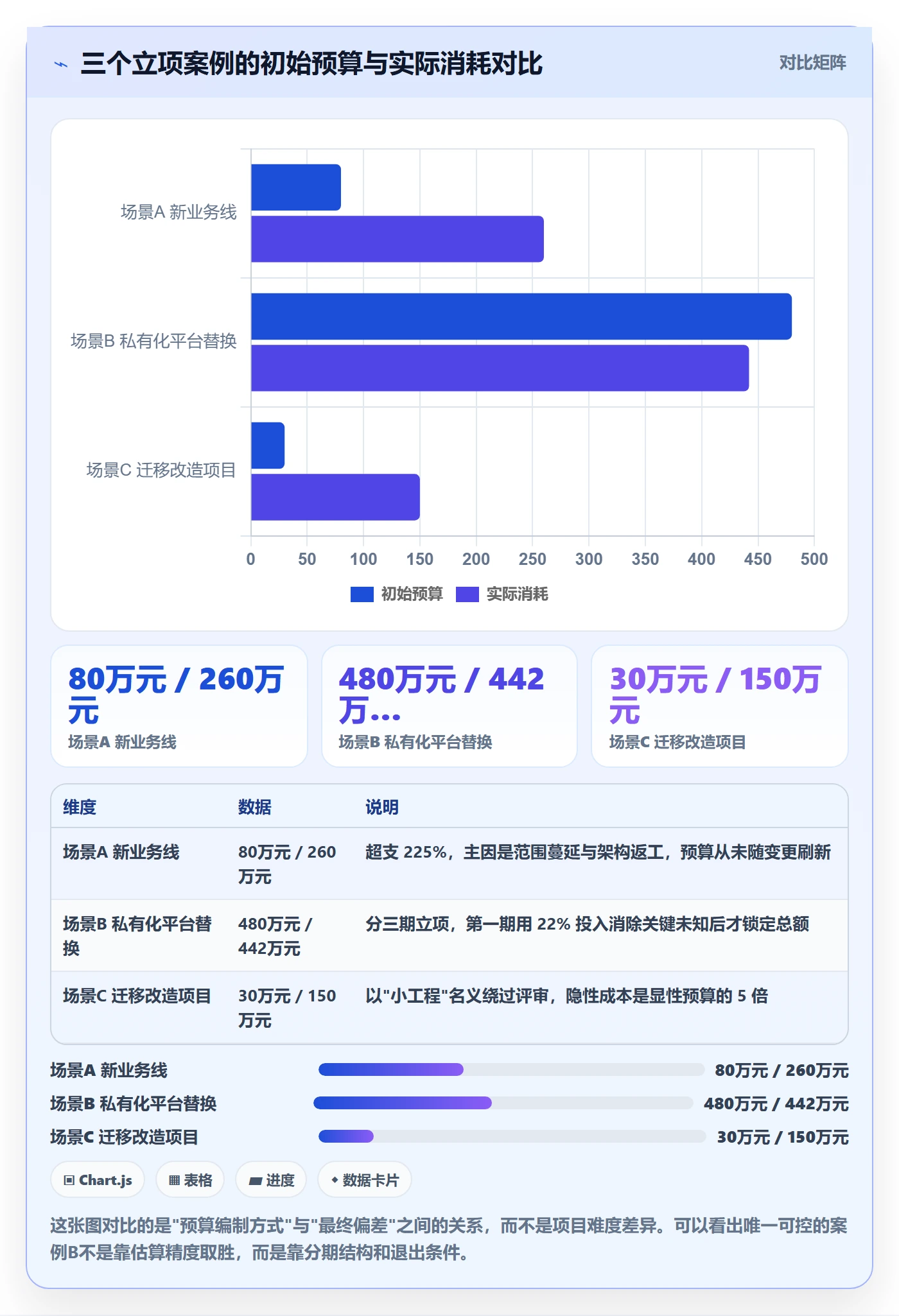

抽象的规则讲完,我更想说说具体是怎么翻车的。下面三个场景都做了脱敏处理,但成本结构和翻车路径是真实的。

1. 场景 A:100 人团队的新业务线,预算 80 万,实际 260 万

这是一个典型的”用小预算启动大工程”的案例。立项时的预算只算了三名研发的六个月人力,约 65 万,加上云资源和第三方服务的 15 万,合计 80 万。看起来是一个很克制的数字,评审时几乎没人反对。

问题出在立项之后。业务方在第二个月提出”既然都做了,顺手把报表能力也加上”;第三个月合规部门要求补充数据脱敏链路;第四个月发现底层选型撑不住并发,做了一次架构重构。每一次变更都被认为是”小改动”,没有触发预算更新,等第六个月财务对账时,实际消耗已经到 260 万。

这个案例的关键教训是:范围蔓延的成本不是线性叠加的,而是带利息的。每一次”顺手加上”,都会让后续的测试、部署、运维、文档成本同步膨胀。

2. 场景 B:500 人集团的私有化平台替换,预算 480 万,实际 442 万

这是三个案例里唯一没有超支的。原因不是团队更强,而是这个项目从立项第一天就按”退出成本可控”的原则设计:分三期推进,每期结束都有明确的继续/停止判断,且第一期的全部投入只占总额的 22%。

第一期做了两件事:把历史数据迁移的可行性和真实成本摸清楚,把接口兼容的改造清单列全。这两件事做完之后,原本模糊的 480 万被重新校准成 442 万的确定性估算,并且砍掉了一个原本要自研的模块,改为采购成熟方案。

这个案例让我确信:预算不是越早锁定越好,而是在关键未知被消除之后再锁定,才可靠。分期立项本身就是一种预算治理手段。

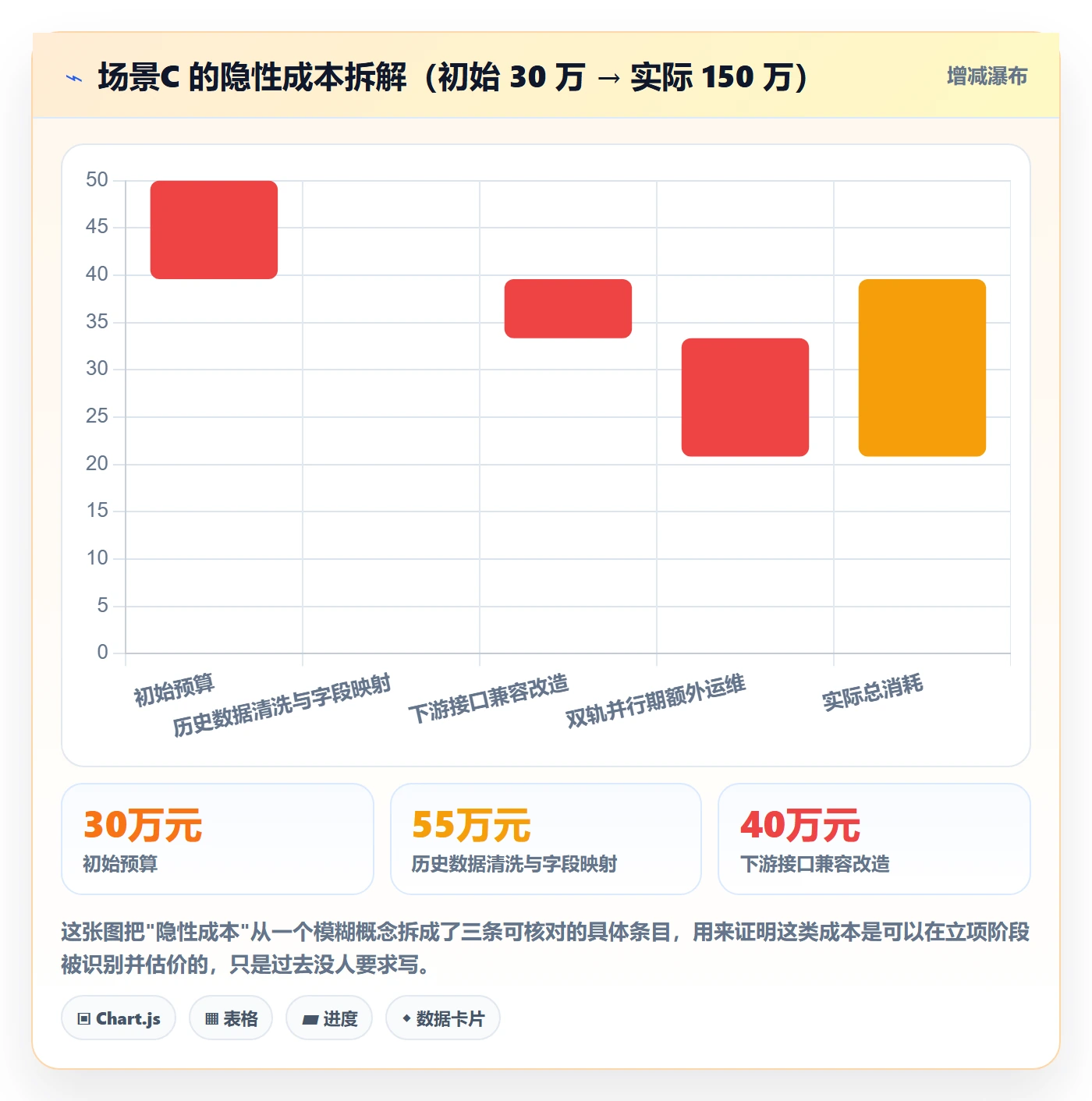

3. 场景 C:”顺手做”的迁移项目,预算 30 万,隐性成本 150 万

这类项目最危险,因为它打着”小工程”的旗号,逃过了大部分评审。当时的立项理由是”现有平台维护成本高,迁到新平台更省事”,预算只写了工具采购和少量适配开发,合计 30 万。

真正吃钱的是三件没人提前算的事:历史数据的清洗与字段映射(大量脏数据需要人工确认)、与十几个下游系统的接口兼容改造、以及双轨并行期的额外运维。这三项加起来把实际成本推到了 150 万,是预算的 5 倍。

预算流程与规范:产品经理项目立项最佳实践关键指标

预算流程与规范:产品经理项目立项最佳实践关键指标

三、拆解六个常见误区

讲完案例,我想系统地拆一下误区。这些误区我在不同公司反复见到,几乎构成了立项预算失真的”标准剧本”。

1. 把预算当作财务附件,而不是产品假设

最常见的做法是:立项书主体写业务价值,预算放在最后一页,由财务或 PMO 补上。这会导致预算与方案脱节,写得好的商业逻辑,配一个拍脑袋的成本数字。

我的判断是:预算本身就是一组待验证的产品假设。“需要三名研发六个月”是一个假设,”云资源每月三万”也是一个假设。既然是假设,就应该像对待用户需求一样,标注验证方式和置信度。

2. 只算人力单价,不算上下文切换损耗

很多团队算人力成本的方式是”人数 × 月薪 × 月数”,但真实损耗远不止于此。一个人同时挂三个项目时,有效的深度工作时间可能只有 50% 到 60%,剩下的都消耗在切换、对齐和上下文重建上。

我在做复盘时会用一个经验系数:同时参与项目数超过 2 个的成员,其人力成本按 1.4 到 1.6 倍折算。这个系数不是财务口径,但它能让立项时的资源冲突提前显性化。不折算的结果就是:账面上团队还有余量,实际上一排期就发现没人可用。

3. 用 ROI 单一指标做闸门

ROI 是最容易被操纵的指标。只要把收益的预测期拉长、把分母的成本口径收窄,任何项目都能算出好看的 ROI。我在评审时见过同一个项目在三份材料里分别算出 1.8、3.2 和 6.5 的 ROI。

更有效的做法是组合判断:ROI 看方向,退出成本倍数看风险,机会成本敞口看优先级。三个指标都过关,才进入下一步讨论。任何一个不过关,都不需要继续吵 ROI 是 1.8 还是 6.5。

4. 认为预算粒度越细越好

有些团队会要求把预算拆到”每人每天”,以为这样最可控。实际效果往往相反:粒度过细会带来巨大的填报和维护成本,且在执行中必然快速失真,最终所有人都学会”填了就行”。

我的经验是分两级:立项阶段按成本类别和阶段拆(10 到 20 个条目),执行阶段按迭代或里程碑归集。颗粒度服务于决策频率,不服务于管理者的安全感。

5. 把”规范”等同于”审批流”

这是最根深蒂固的误区。很多组织一想到”预算规范”,第一反应是加审批节点:立项审批、预算审批、采购审批、变更审批。结果是流程越来越长,判断质量却没有提升。

真正的规范应该包含三类内容:结构规范(预算必须包含哪些成本类别)、阈值规范(什么情况触发什么动作)、刷新规范(预算按什么频率、由谁负责更新)。审批只是执行手段之一,不是规范本身。

6. 立项之后没有预算刷新机制

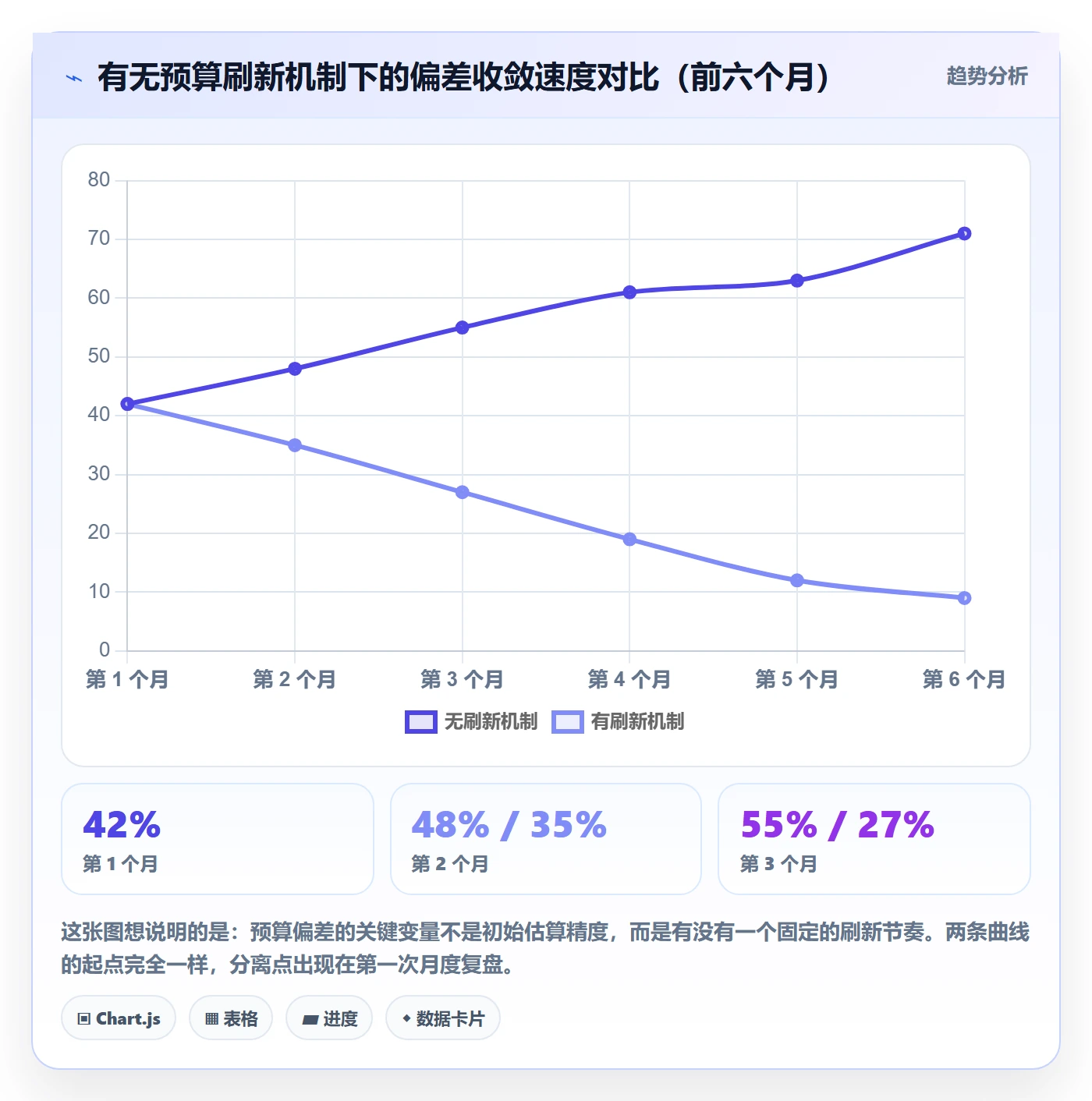

预算一旦批准就冻结到项目结束,是最普遍的失效模式。真实项目的成本结构每个季度都在变,需求在变、人力在变、外部依赖在变,如果预算不刷新,它很快就会变成一份没人看的历史文件。

我坚持的做法是:预算至少每季度刷新一次,重大变更即时刷新,刷新结果要向原审批人回执。刷新不是为了重新审批,而是为了让偏差可见。

预算流程与规范:产品经理项目立项最佳实践关键指标

四、专业判断逻辑:四个关键指标与判定阈值

前面讲的是”不该怎么做”,这一节讲”我实际用什么指标做判断”。这四个指标是我在多个组织里逐步打磨出来的,它们共同的特点是:用少量数据就能算,且能直接指向一个动作。

1. 全周期成本覆盖率(BCR)

定义:立项预算中已识别成本 ÷ 项目全周期预估成本。分母包含承诺成本、机会成本和退出成本三类。

这个指标衡量的是”预算表到底覆盖了多少真实成本”。我在复盘中发现,BCR 低于 60% 的项目,超支概率超过 80%。它的计算不需要精确,只需要在立项时把三类成本都写出来,哪怕用区间估计。

(1)怎么快速估 BCR

我的做法是列一张反查清单:人力、采购、云资源、合规与安全、测试与验证、文档与培训、迁移与回滚、双轨运维、退出残值。九项里漏掉三项以上,BCR 基本就在 60% 以下。

(2)BCR 与项目风险的关系

BCR 高不代表项目一定成功,但 BCR 低的项目几乎一定在预算上失信。这一点在中大型组织里尤其明显,因为涉及的协作方更多,未识别的成本项也更多。

2. 预算偏差收敛速度(VCS)

定义:预算偏差率从立项到稳定所需的时间。健康的项目应该在第三到第四个月把偏差收敛到 15% 以内。

这个指标比”最终偏差率”更有价值,因为它反映的是团队的纠偏能力。我见过最终偏差只有 8%、但一直到项目结束前都在剧烈震荡的项目,也见过最终偏差 25%、但从第二个月起就稳定可预测的项目。后者更值得信任。

预算流程与规范:产品经理项目立项最佳实践关键指标

3. 立项决策延迟成本(DDC)

定义:因立项评审周期拉长而造成的市场窗口损失或人力闲置成本。这个指标很少被算,但它往往比预算数字本身更重要。

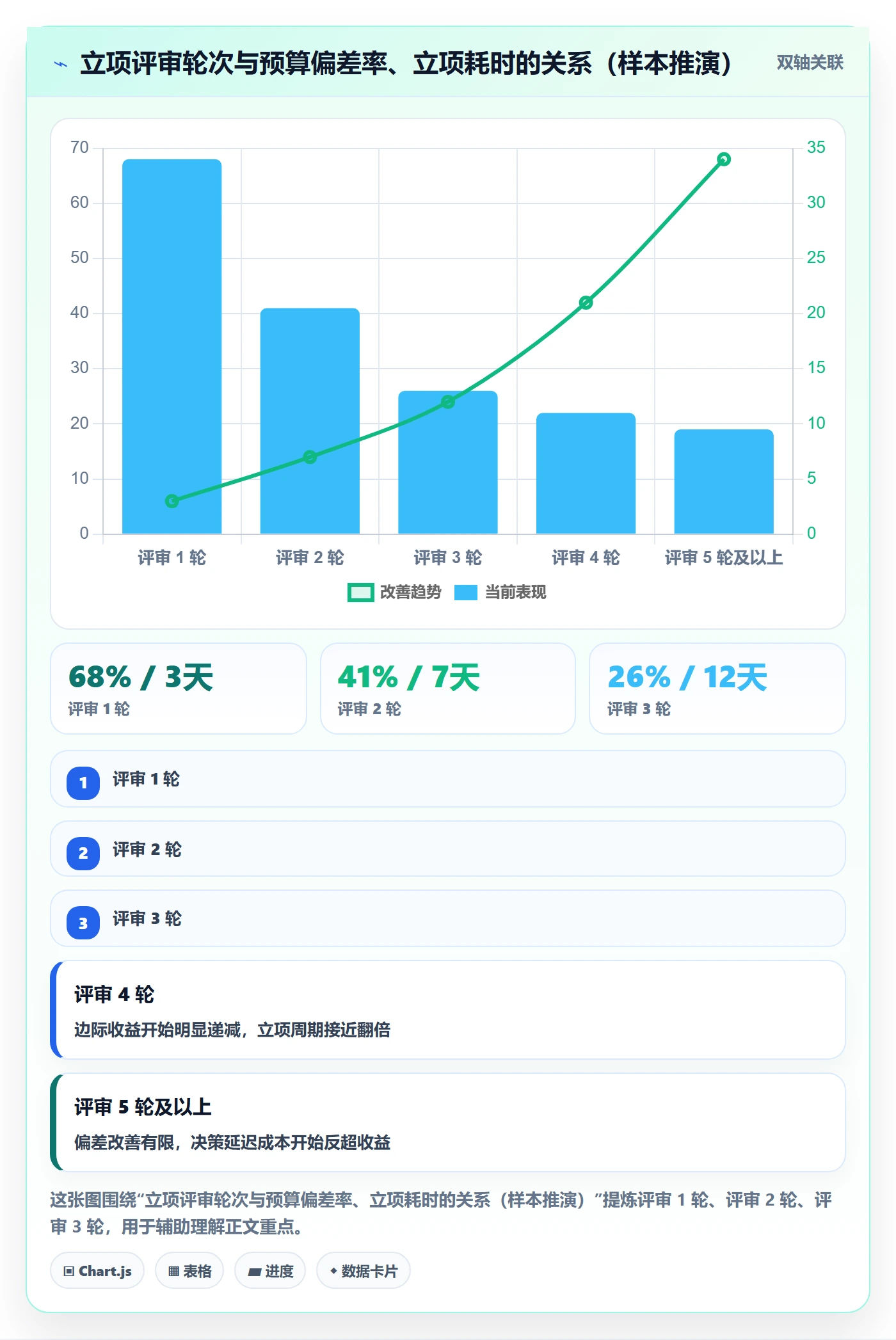

我在上面那张图里已经展示了这个逻辑:评审从 3 轮增加到 5 轮,偏差率只改善了 7 个百分点,但立项耗时从 12 天变成 34 天。如果这个项目的人力已经到位,34 天的闲置成本可能已经吃掉了偏差改善带来的全部收益。

我的判断阈值是:当立项周期超过两周时,必须重新评估 DD C 是否已经超过预计的成本节约。很多时候答案是”已经超过了”,只是没人把这笔账算出来。

4. 变更韧性指数(CRI)

定义:预算在经历重大变更后,仍然保持可用性的程度。衡量方式是看变更发生后,团队多久能给出更新后的预算和影响评估。

(1)CRI 的三个观测点

  1. 需求新增超过原范围 15% 时,多久更新预算:健康值 ≤ 3 个工作日。
  2. 关键人员变动时,多久重新评估人力成本:健康值 ≤ 5 个工作日。
  3. 外部采购价格变动时,多久更新承诺成本表:健康值 ≤ 2 个工作日。

(2)为什么 CRI 比预算精度更重要

因为项目立项时的世界,和项目执行六个月后的世界,必然不一样。在一个必然变化的环境里,适应能力比初始精度更有价值。CRI 低的团队,即使立项时算得再准,一次变更就会让预算失去参考价值。

指标 测算方式 健康阈值 不达标时的动作
全周期成本覆盖率 BCR 已识别成本 ÷ 全周期预估成本 ≥ 75% 补齐反查清单,重新测算三类成本
预算偏差收敛速度 VCS 偏差率稳定至 15% 以内所需月数 ≤ 4 个月 建立季度刷新机制,指定刷新责任人
立项决策延迟成本 DDC 审批周期 × 闲置人力日成本 ≤ 预计成本节约的 30% 压缩审批轮次,改为分级授权
变更韧性指数 CRI 重大变更后更新预算的响应天数 ≤ 3 个工作日 把预算数据结构化,减少人工汇总

五、案例与数据观察:中大型组织如何把立项预算跑成可复用流程

前面讲的指标和阈值,在小团队里靠表格和纪律就能跑起来。但当组织规模超过 100 人、项目并行数超过 10 个时,问题会从”方法问题”变成”数据问题”,成本散落在不同系统里,人力投入靠人肉统计,变更影响无法快速评估。这一节我用一个具体的平台落地案例来说明。

1. 为什么中大型组织的立项预算更容易失真

我在一家 600 人规模的企业做过诊断,发现立项预算失真有三个结构性原因,和团队能力无关。

  • 成本数据分散:人力在人力系统、采购在财务系统、研发工時在项目管理工具、云资源在运维平台。做一次全周期成本归集,平均需要 32 人时。
  • 变更影响不可见:一个需求变更会影响哪些模块、哪些接口、多少人力,需要逐个找负责人确认,平均耗时 3.5 天。
  • 复盘数据无法回溯:季度复盘时,很多项目的实际投入只能靠成员回忆填写,数据完整度约 60%。

这三个原因叠加,导致即使团队有正确的预算方法,也执行不下去,因为方法需要数据支撑,而数据获取成本太高,最后所有人都会退回到”拍脑袋加审批”的旧路径。

2. 平台层需要承接的四件事

这家企业最终选择用 PingCode 作为立项与研发过程的管理底座。PingCode 主要服务中大型企业及 100 人以上组织,它在这个场景里承载的角色不是”预算工具”,而是成本数据的归集层和变更影响的传导层。具体来说,它解决了四件事。

(1)需求、任务、工时的一体化归集

立项时把项目和迭代结构建好,成员的工时填报自然挂到对应的需求和工作项上。这样”这个项目到底投了多少人”就不需要再单独统计,而是随时可查。这家企业上线后,人力成本归集完整度从 61% 提升到 94%。

(2)变更的可追溯与影响评估

当需求发生变更时,通过工作项之间的关联关系,可以快速看到受影响的模块、关联任务和负责人。变更影响评估时长从平均 3.5 天压缩到 0.8 天。这直接支撑了前面说的 CRI 指标,变更响应速度上来了,预算的韧性才有基础。

(3)私有化部署满足数据边界要求

这家企业涉及客户数据和部分合规要求,无法接受数据出内网。PingCode 支持私有化部署,把成本数据和项目数据留在企业内部,这一点在立项评审时直接解决了法务和安全部门的顾虑。

(4)历史工具的平滑过渡

他们原有的研发管理工具是 Jira,积累了大量历史项目和工时数据。PingCode 支持 Jira 平滑迁移,历史数据不需要重新录入,这让立项复盘的基线数据得以延续。对国产替代场景来说,这一点是很多团队选型时的硬性门槛。

我在这里想强调一个判断:平台的价值不在于它有多少预算功能,而在于它能否把成本数据变成执行过程的副产品。如果预算数据需要额外填报,它一定会在三个月内失真。

3. 一组前后对比的观察数据

下面是这家企业上线 9 个月后的对比数据。需要说明的是,这些数据来自该企业的内部复盘,属于单一样本观察,不是行业普遍统计,请按参考基准理解。

观测指标 上线前 上线后 9 个月 变化
立项评审周期 14 天 6 天 -57%
预算偏差率(季度口径) 34% 13% -21 个百分点
人力成本归集完整度 61% 94% +33 个百分点
变更影响评估时长 3.5 天 0.8 天 -77%
季度预算复盘耗时 32 人时 9 人时 -72%

预算流程与规范:产品经理项目立项最佳实践关键指标

4. 一个可以复用的立项预算卡结构

这家企业在落地时,把立项预算做成了一个结构化的数据卡,而不是一份文档。下面是我简化后的字段结构示例,可以直接用 YAML 描述再映射到任何项目管理平台。

project_budget_card:
project_id: PRJ-2024-037

budget_version: v1.3

commitment_cost: # 承诺成本表

headcount_months: 42

headcount_cost: 1680000

procurement: 620000

cloud_resource: 180000

sum: 2480000

opportunity_cost: # 机会成本表

displaced_projects: [PRJ-2024-012, PRJ-2024-019]

estimated_value_range: [820000, 1450000]

confidence: medium

exit_cost: # 退出成本表

data_rollback: 150000

contract_penalty: 90000

residual_asset_loss: 60000

sum: 300000

thresholds:

commitment_ratio: 0.71 # 触发拆分立项

exit_cost_multiple: 0.12 # 低于 0.5,安全

opportunity_exposure: 0.34 # 低于 0.4,安全

buffer_rate: 0.14 # 高于 0.10,安全

brake_line:

check_point: 上线后第 2 个月

metric: 付费转化率

threshold: 0.012

action: 停止后续迭代投入,进入退出评估

refresh_cadence: quarterly

refresh_owner: PM

这份结构的关键在于:把预算从叙述性文本变成可计算、可比对、可自动预警的数据。只有当预算变成数据,前面讲的四个指标才有办法自动化计算,规范才不需要靠人的自觉来维持。

六、不同情况下的行动建议

方法论说完,我按组织规模和项目特征给出具体动作。这些建议的依据是我的实际经验,不是普适标准,你可以根据自己团队的现状调整起点。

1. 50 人以下的小团队:先建结构,别建流程

小团队最大的风险是”用流程把自己管死”。这个阶段的建议只有三条。

  1. 预算必须写三张表,但可以只写区间值,不需要精确到条目。

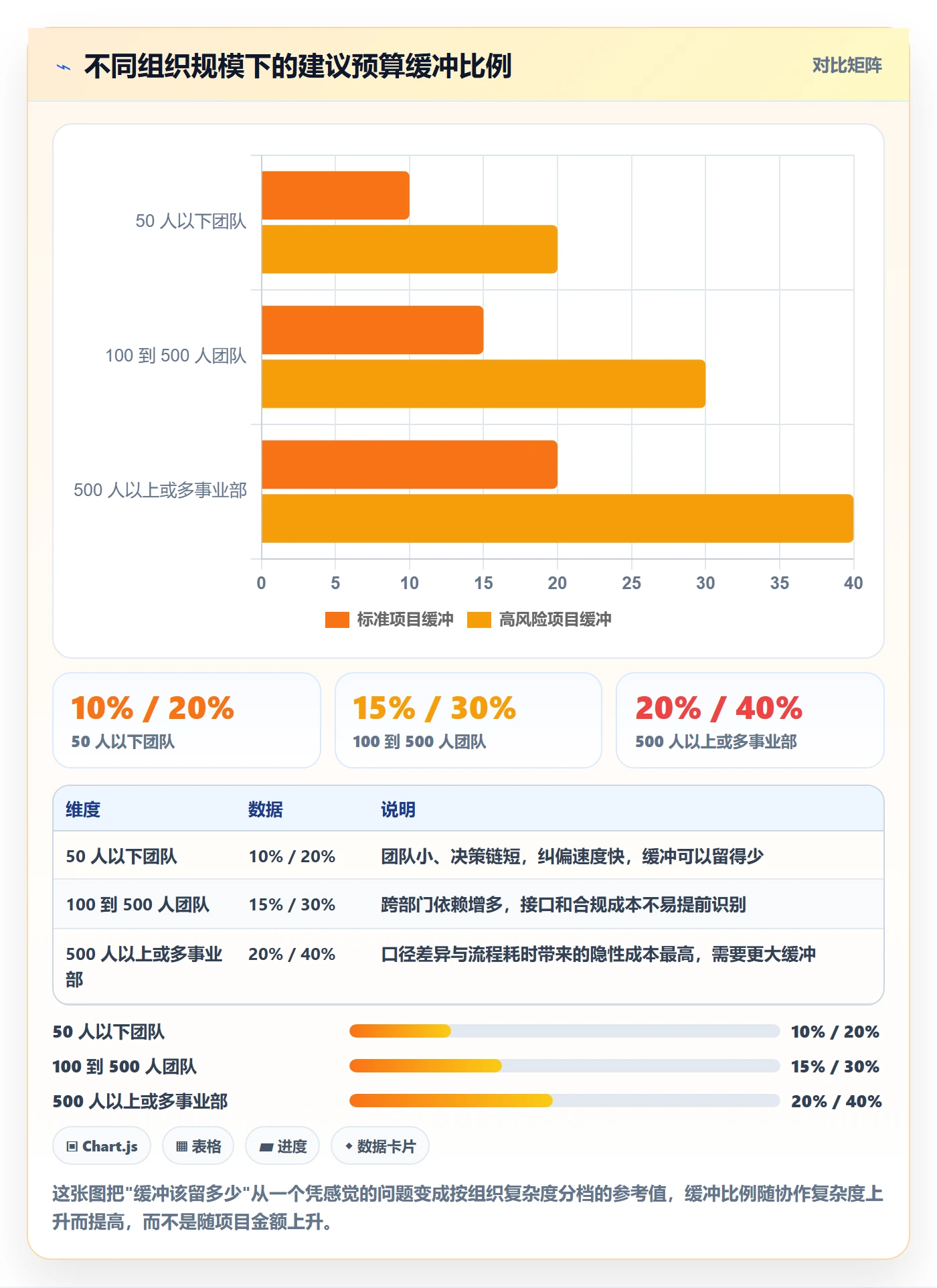

  2. 只设两条刹车线:承诺成本超过总额 70% 必须拆分,预算缓冲低于 10% 必须压缩范围。
  3. 不做审批流,但每月复盘一次预算偏差,由产品经理口头汇报即可。

这个阶段的核心目标是建立”预算是假设、需要刷新”的认知,而不是建立管控体系。

2. 100 到 500 人的中大型团队:把指标自动化

这个规模开始出现数据分散问题,人工汇总成本快速上升。建议的动作是:

  • 把立项预算做成结构化模板,包含四个阈值字段和刹车线字段。
  • 把工时填报与工作项绑定,让成本数据随执行过程自然产生。
  • 按季度刷新预算,刷新动作由 PM 发起、业务负责人确认。
  • 引入分级授权:低于某个金额阈值(比如 50 万)的项目由部门自审,超过则上升一级。

我在这类组织里最常见的失败模式,是制度写得很完整,但数据靠人工填,三个月后所有人开始敷衍。所以这个阶段的优先事项是数据可得性,而不是制度完备性。

3. 500 人以上或多事业部:先统一语言,再统一工具

这个规模最大的问题不是工具,而是口径。三个事业部对”人力成本”的定义可能都不一样,导致集团层面的预算对比毫无意义。

我的建议顺序是:

  1. 先定义统一的成本科目表,明确哪些计入承诺成本、哪些计入机会成本。
  2. 再定义统一的阈值口径和触发动作,避免各事业部自行解释。
  3. 最后才选平台落地,把口径固化成系统里的字段与规则。

顺序颠倒的常见后果是:工具上了,口径没统一,半年后发现数据无法横向比较,只好推倒重来。

4. 涉及私有化部署与工具迁移的场景:把迁移成本立项

很多团队在替换研发管理工具时,倾向于把迁移当作”上线时的附带工作”,不计入立项预算。这是场景 C 那类翻车的典型成因。

我的建议是:把迁移本身作为一个独立立项,预算里必须包含历史数据清洗、接口兼容改造、双轨并行期运维三块。选择支持 Jira 平滑迁移、支持私有化部署的平台,可以显著压缩前两块的成本,但压缩不等于归零,仍然需要预留。

预算流程与规范:产品经理项目立项最佳实践关键指标

七、不同情况下的取舍

预算流程与规范本质上是取舍的艺术。没有一种方案能在所有维度上最优,关键是知道自己放弃了什么。

1. 精度 vs 速度:立项周期的边际收益递减

我在前面展示过,评审轮次从 3 轮增加到 5 轮,偏差率只改善 7 个百分点,立项耗时增加 22 天。这笔账必须算清楚。

我的取舍原则是:当立项延迟成本超过预计成本节约的 30% 时,就停止追加评审轮次。这个阈值不是理论推导,而是我在几个项目上反复校准后的经验值。低于这个比例,多评审几轮是划算的;高于这个比例,就是典型的为了精确而损失机会。

2. 统一管控 vs 业务自主:分级授权是唯一可持续的中间态

完全统一管控的问题是响应慢,完全业务自主的问题是口径乱。我见过的成功做法都是分级授权:按金额和风险等级划分审批层级,同时所有层级使用同一套预算结构和阈值规则。

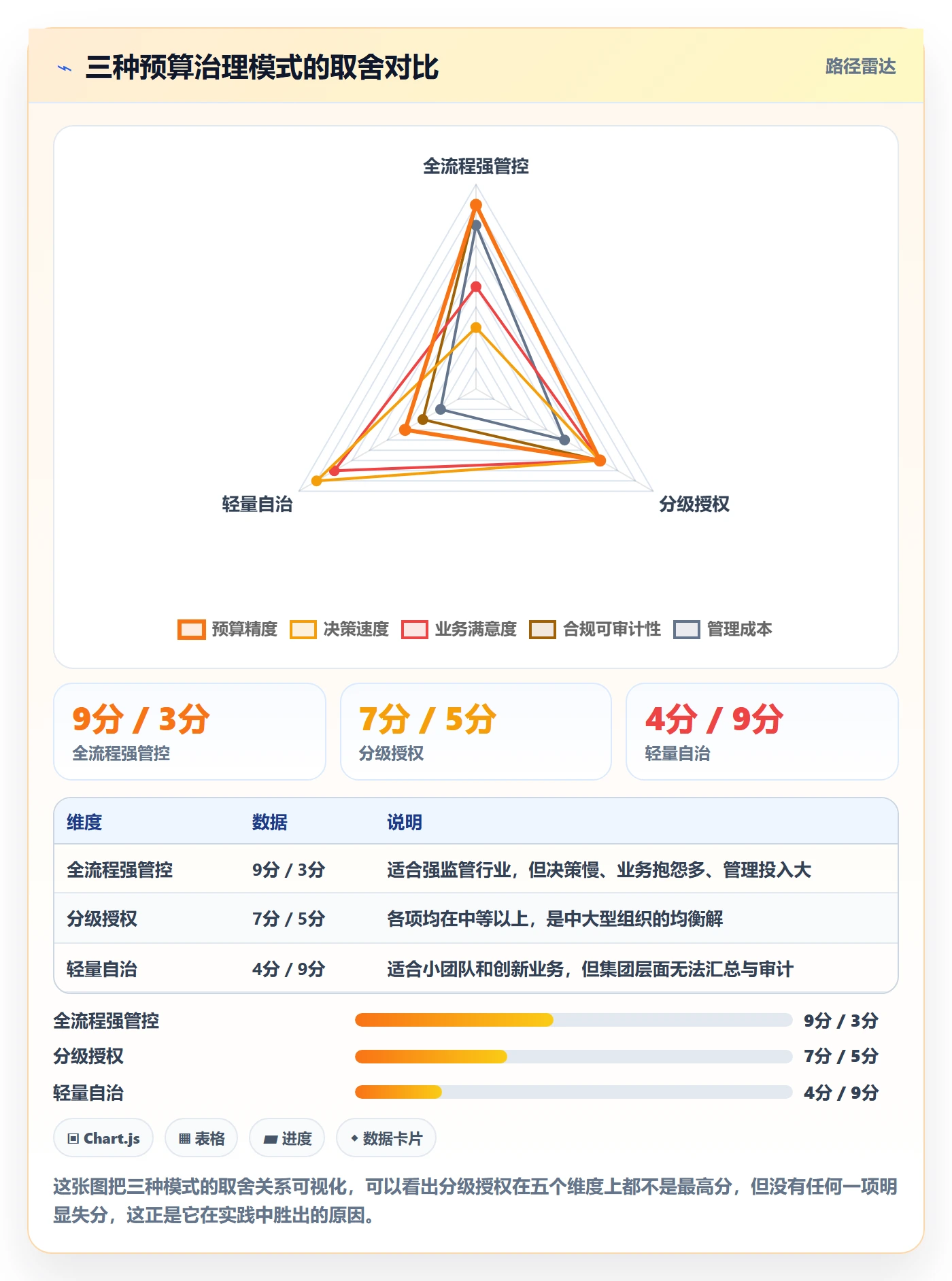

关键在于”结构统一、权限分级”。如果连结构都不统一,分级授权就会变成数据黑洞,每个部门交上来的预算格式都不一样,集团层面根本无法汇总。

3. 采购 vs 自研:算清楚退出成本再决定

自研的显性成本通常低于采购,但退出成本高得多。自研系统一旦上线,后续的维护、迭代、人员依赖都会形成长期锁定。

我的判断方式是:如果这个能力不是核心竞争力,且市场上已有成熟方案,优先采购;如果自研的年化总成本(含维护)低于采购成本的 1.5 倍,可以自研。这个 1.5 倍系数是用来覆盖自研的隐性维护成本和人员流失风险的。

4. 一次到位 vs 分批立项:未知成本高的项目必须分批

场景 B 之所以成功,核心原因就是分批。分批的价值不是降低总成本,而是把最大的不确定性放在第一期,用小成本换来确定性。

判断标准很简单:如果立项时对某个关键成本项的估算区间跨度超过 2 倍,就应该把它拆出来单独做一期验证。比如数据迁移成本,如果估算区间是”50 万到 200 万”,那第一期就只做数据调研和可行性验证,不要一次性立项。

预算流程与规范:产品经理项目立项最佳实践关键指标

八、常见问题速答

1. 小团队没有财务支持,怎么做预算刷新?

用一张表格就够了。每个季度末花两小时,把承诺成本表和实际支出对一遍,把偏差写在同一个单元格里。刷新机制的价值来自节奏,不来自工具。坚持四个季度后,你会发现自己对成本结构的直觉明显变准。

2. 机会成本真的有必要算吗?感觉太虚了。

非常有必要,但可以用简化方式。你只需要回答一个问题:如果这个项目占用的产能拿去做别的,最可能做的是什么、大概值多少钱?把答案写成一个区间即可。它的作用不是精确计量,而是让优先级讨论有一个共同的参照物。

3. 预算偏差率多少算正常?

按我的观察,立项后第四个月能收敛到 15% 以内、项目结束时控制在 20% 以内,属于健康区间。持续超过 30% 且没有收敛趋势,说明问题不在估算,而在变更管理或范围控制。看趋势比看绝对值更重要。

4. 中大型组织一定要上平台吗?

不一定,但有一个判断标准:如果季度复盘时,获取完整成本数据的耗时超过 20 人时,人工方式就已经不划算了。超过这个阈值后,把成本数据做成执行过程的副产品,比继续投入人力统计更经济。

5. 私有化部署对预算治理有什么实际影响?

最直接的影响是立项评审时的阻力变小。涉及客户数据、财务数据的项目,往往卡在合规审查上,私有化部署能在立项阶段就消除这类顾虑,从而缩短评审周期。这属于间接但真实的时间成本节约。

九、写在最后:立项预算的复利来自刷新,不来自精度

写到这里,我想把整篇文章的独特观点收束成一句话:立项预算的价值,来自它被刷新的次数,而不是它被批准的精度。

绝大多数团队把精力花在”怎么把预算算准”上,但真正决定项目财务健康度的,是立项之后有没有一套固定节奏去重新审视成本。我前面展示的收敛曲线里,两条线的起点完全一样,分离点就发生在第一次月度复盘。这意味着,起步时的估算质量对最终结果的影响,远小于持续刷新机制的影响。

第二个我想强调的判断是:退出成本应该和承诺成本放在同等位置讨论。我见过太多项目因为没有提前估过退出成本,导致明知方向不对也只能硬撑下去。一个项目在立项时就说清楚”什么情况下我们会停、停掉要花多少钱”,会让后续的每一次决策都轻得多。

第三个判断是:流程规范的目标不是管住项目,而是让偏差可见。所有不能产生”可见性”的规范,本质上都是成本。审批节点、填报表格、汇报会议,如果它们无法让你更快地发现偏差,那就应该被砍掉。这也是我坚持”先统一口径、再统一工具”的原因,口径不清的时候上的工具,只会把混乱固化下来。

下一步你可以做的事,按优先级排序是这样的:

  1. 本周内:挑一个正在进行的项目,用三张表重新拆一遍它的预算,看看承诺成本、机会成本、退出成本各自的占比。你大概率会发现至少一项从未被估算过。
  2. 本月内:给手上所有在跑的项目补上一条刹车线,写明检查时间点、观测指标和触发动作。写不出来的项目,标记为”预算治理待补”。
  3. 本季度内:建立一次季度预算刷新的固定动作,指定责任人,并把四个阈值指标写进立项模板。
  4. 如果在 100 人以上的组织:先盘一次成本数据的获取耗时。如果单次汇总超过 20 人时,就该考虑把工时填报和项目结构绑定起来,让成本数据随执行过程自动产生。

预算流程和规范这件事,短期看是约束,长期看是团队的保护壳。它保护的不是公司的钱,而是团队在方向错误时能够体面退出的权利。

常见问题解答(FAQ)

1. 产品经理做项目立项时,预算流程到底应该包含哪些步骤,才能既满足财务规范又不会反复返工?

我第一次牵头立项时,以为预算就是填一张表,结果财务问现金流、采购合同、应急储备,业务方又问什么时候能拨款,来回改了四版。后来我发现,问题不在数字本身,而在流程没有前置对齐。一个可落地的预算流程,应该从业务假设开始,而不是从表格开始。

我的做法是把流程拆成六步并设门槛:一,立项说明里写清目标、范围、成功指标和不做的边界;二,按人力、采购、云资源、第三方服务、市场、合规、应急储备列科目,应急储备一般占总额百分之十到二十,不确定性越高越靠上限;三,让财务和采购提前确认计价口径,比如人力按人天还是人月、是否含税、汇率怎么锁;

四,做三档测算,保守、基准、乐观,并标出关键假设;五,按里程碑做分批拨款,常见节奏是三三四或二三五,避免一次性放款;六,审批通过后把预算科目、审批节点、实际支出和变更记录放进某项目管理平台,与里程碑和交付物绑定。

判断流程是否健康,看三个数:一次通过率是否高于百分之七十,审批周期是否短于五个工作日,预算变更率是否低于百分之十五。达不到,就先优化前置对齐和模板,而不是催审批。

2. 项目立项预算里,产品经理最应该关注哪些关键指标,每个指标怎么算、什么范围算健康?

我们团队年初立项时,业务方只看一个 ROI,财务只看预算偏差,技术负责人关心资源占用,结果各说各话。我一度也困惑,到底该用哪个指标拍板。后来我意识到,立项预算指标要分成收益、成本、执行三类,否则很容易用单一数字掩盖风险。

我会分三层看。收益层看 ROI、投资回收期和净现值:ROI 等于项目全周期收益除以总成本,回收期是累计净现金流转正的月份,净现值为正才值得优先立项。

成本层看预算准确率和成本偏差:预算准确率等于一减去实际支出减预算的绝对值除以预算,立项后按阶段滚动算,偏差在正负百分之十内算健康,百分之十到二十是黄灯,超过百分之二十是红灯;成本偏差等于挣值减实际成本,成本绩效指数等于挣值除以实际成本,低于零点九就要预警。

执行层看预算消耗率与里程碑完成率的匹配度:如果消耗率达到百分之六十而里程碑完成率只有百分之四十,说明钱花快了,要立刻查范围蔓延或资源空转。我的经验是,立项时不要只报一个总数,至少把总预算、分批拨款、关键假设和预警阈值写在同一页,这样后面复盘才有基准。

3. 预算方案总被砍或反复退回,产品经理怎么提高一次通过率?

我做过一个增长项目,第一次上会就被砍掉三成预算,理由是收益假设太乐观、没有替代方案。当时我很不服气,觉得业务机会明明在。后来复盘发现,审批人不是反对花钱,而是反对看不清风险。第二次我换了汇报方式,反而顺利通过。

提高通过率的核心不是把数字做大,而是把决策风险拆小。我通常准备四样材料:第一,一页纸摘要,写清目标、投入、收益、回收期和最坏情况;第二,敏感度分析,展示获客成本、转化率、客单价分别上下浮动百分之二十时,ROI 和回收期怎么变;

第三,分批释放方案,先批最小可行预算,达到某个里程碑再释放下一笔,比如首期只批百分之三十;第四,对标证据,用历史同类项目、行业基准或小范围测试数据支撑假设。审批会上主动回答三个问题:为什么现在做、为什么是这笔钱、如果失败损失多大。

一次通过率低于百分之六十时,我会回看被拒原因,把范围、收益口径和风险预案重新对齐,而不是反复修改总额。

4. 立项通过后,预算怎么监控和复盘,才能避免项目做到一半才发现钱不够?

我以前以为预算批完就结束了,结果项目中期发现云资源超支,临时走变更流程,被财务和采购来回问。那次之后我才明白,预算管理真正的难点在立项后的执行监控。尤其当多个项目并行时,如果只看月度报表,很容易错过预警窗口。

我会把监控分成周、月、阶段门三层。周层看实际支出和承诺支出,承诺支出包括已下订单但未付款的部分,避免账面没超、实际已超;月层做滚动预测,用剩余预算除以剩余里程碑,判断按当前速度能否撑到结项;阶段门层做继续、调整、暂停的决策。

预警阈值建议设为:偏差超过百分之十必须书面解释,超过百分之二十必须走预算变更或重新审批,消耗率领先里程碑完成率超过十五个百分点就查原因。复盘时别只看总偏差,要拆成范围变更、进度延期、单价上涨、汇率、资源闲置五类,并对比立项时的 ROI、回收期和实际值。

把这些记录沉淀到某项目管理平台,下一次立项的预算准确率通常会明显提高。

读者评论

周
周晓彤

文章把机会成本表作为核心,但我们实践中最大阻力是业务方不认这个账。写区间容易,可一旦要求业务负责人签字确认优先级,就变成谁嗓门大谁优先。更实际的做法可能是把机会成本挂到季度目标冲突上,而不是单独立项预算。另外阈值触发后如果没人执行,规则就是摆设,想了解触发后项目被真正拦下的比例有多少。

许
许云舟

到1.6倍的人力折算系数我有同感,但具体数值因团队而异。我们内部统计过,跨三个项目的人实际编码时间不到40%,会议和上下文切换的损耗很难进预算表。财务通常只认工时系统里的数字,所以这个系数只能用于内部排期和产能预警。建议补充怎么和财务口径衔接,否则好指标落不了地。

武
武静怡

刹车线写起来容易,执行难。很多项目到第N个月指标没达标,团队会归因于市场环境或数据延迟,要求再给一个季度。这时候如果原审批人已经换岗,退出评估就没人推动。我们后来把刹车线写进项目章程并绑定季度复盘,才稍好一点。预算刷新也是,季度频率对短周期项目太重,里程碑刷新更合适。

文章包含AI辅助创作:预算流程与规范:产品经理项目立项最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279103

赞 (0)
飞飞飞飞
项目范围实操方法:产品经理提升项目立项效率的最佳实践方法与模板
上一篇 1天前
项目立项优先级教程:产品经理最佳实践,避坑指南
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
