立项管理指南:产品经理如何做好项目立项,效率提升全流程

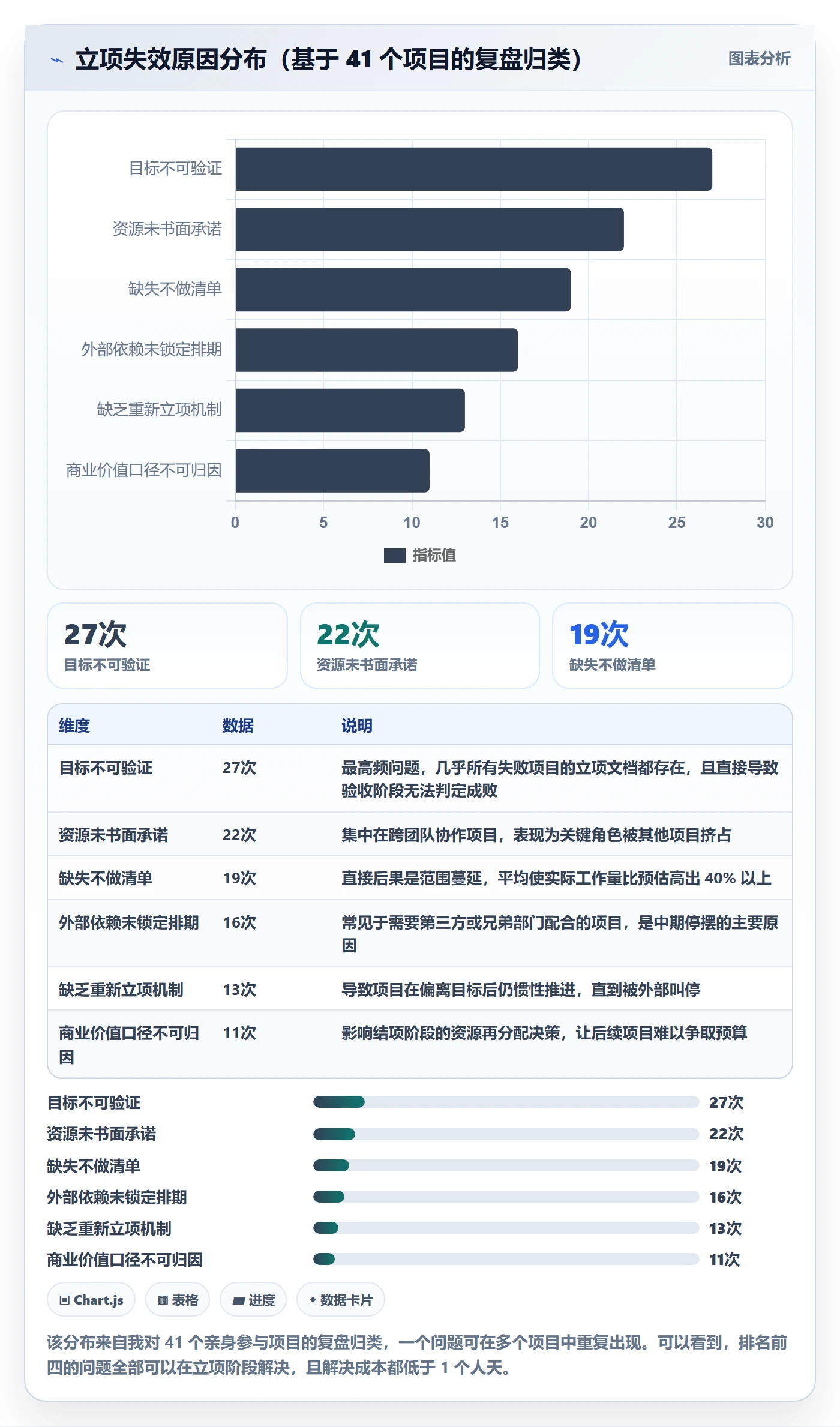

我统计过自己深度参与过的 41 个项目,真正因为技术做不出来而失败的只有 2 个。剩下的失败项目里,超过一半在第一周就已经注定了结局,目标没量化、资源没谈妥、边界没划清,然后团队用三个月时间,去证明这个立项从一开始就不该通过。更讽刺的是,这些项目在立项评审会上几乎全票通过,PPT 做得漂亮,商业价值写得宏大,唯独没有一个人能回答:”三个月后,我们用什么数字判断它做成了?”

这就是我今天想聊的立项管理。它不是流程里的一个行政审批环节,而是产品经理在整个项目生命周期里性价比最高的一次动作。立项做得好,后面几个月是顺着坡往下滚;立项做得糊,后面几个月就是团队一起填坑。

我做过 To B 定制交付,也带过 To C 产品线,还在 100 人以上的研发组织里推动过立项流程改造。这篇文章会把我踩过的坑、复盘出的判断逻辑、以及在中大型组织里真实跑通过的一套做法完整写出来。文章偏长,建议按需跳读,但第三、四、五节如果你正在被立项折磨,值得逐字看。

一、核心结论:立项的本质是给风险定价,不是写文档

先把结论摆出来,后面所有内容都是对这三句话的展开。

1. 立项不是行政审批,是一次低成本的风险定价

我经常问团队一个问题:”立项这个动作,你愿意为它花多少成本?”大部分人的回答是”看公司流程要求”。这个回答本身就说明立项在这个组织里没有被当成经营动作,而是被当成了合规动作。

正确的视角应该是:立项是用确定性很高的小成本(几个人天),去置换确定性很低的大成本(几十到几百人天的返工、延期、无效投入)。这是一笔明显划算的期权交易。你在立项阶段多花 1 个人天去澄清一个模糊需求,往往能在开发阶段省下 5 到 15 个人天。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

2. 立项通过的真正标准只有三个字:可验证

我看过大量立项文档,最大的通病是”不可验证”。比如”打造行业领先的客户经营平台””显著提升内部协同效率””支撑公司三年战略”。这些句子读起来很有气势,但没有任何一个能在项目结束后被证伪。

我要求团队写立项目标时,必须满足三个可验证条件:

  • 有对象:改变的是谁的行为或哪个系统指标?用户、客户、内部某个岗位,还是某条业务线的某个数字?
  • 有基线:现在的数字是多少?没有基线的目标,等于没有目标。
  • 有时间与口径:什么时候达成、用什么口径统计、谁负责出这个数据。

举个我实际改过的例子。原版目标是”提升结算模块的准确性和效率”,这句话谁都能写。改完之后是:”上线后 90 天内,财务对账差异率从 3.2% 降到 0.5% 以下,月结对账人工耗时从 26 人时降到 8 人时以内,口径取财务系统月末对账报表。”,这才是可验证的立项目标,也才配得上后面投入的 6 个人三个月的排期。

3. 效率提升来自”立项包标准化”,不是”砍流程”

很多团队一提立项效率低,第一反应是砍流程:减少评审环节、简化文档模板、缩短审批链。我试过,短期快,长期会更慢,因为被砍掉的信息会在执行阶段以”返工”的形式加倍回来。

真正有效的做法是标准化”立项包”本身:哪些信息必须齐备、用什么格式、由谁在什么时间点产出、评审会上只看什么。流程环节可以少,但信息完备度不能降。把一次评审变成一次”信息确认会”而不是”信息发布会”,评审时间能从 90 分钟压到 30 分钟,且通过质量反而更高。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

二、真实场景:一次失败立项的完整复盘

讲方法论之前,先讲一个我亲身经历的项目。它失败了,但失败得很有代表性,事后我把它做成了团队内部的立项培训案例。

1. 背景与时间线

项目代号叫”客户中心 2.0″,目标是给某 B 端产品线做一次客户数据模型重构。立项会开了两次,共 75 分钟,全部通过。总投入预估 8 人三个月,我作为产品负责人。

时间线大致是这样的:第 1 周立项通过;第 3 周开发启动;第 6 周发现客户主数据在不同系统里的口径不一致,涉及三个下游系统改造;第 10 周已经交付的范围被砍掉一半;第 14 周项目被叫停,转入小范围改造。实际投入约 5.5 人四个月,交付价值不到预期的三分之一。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

2. 三个致命失误

第一个失误:把”重构数据模型”当成了目标。这是典型的方案冒充目标。真正的业务目标是”缩短客户 360 视图的查询响应时间并降低跨系统数据不一致率”,而”重构数据模型”只是候选方案之一。当方案被当成目标,团队就失去了寻找更轻量替代路径的动力。

第二个失误:没有界定”本期不做”。立项文档里写了要覆盖的 7 类客户数据,但没说清哪几类可以延后。结果开发过程中,任何一个下游团队提出”顺便把这块也纳进来”,我们都很难拒绝,因为没有白纸黑字的边界。

第三个失误:外部依赖只做了口头确认。三个下游系统的改造排期,在立项会上是”应该问题不大”。到了第 6 周才发现,其中一个系统的负责人根本不知道要配合,他们的季度排期早已排满。

3. 事后测算:一个立项失误的完整成本

项目叫停后,我做了一次完整的事后测算。直接人力成本按内部人天折算,协调会议按参会人时折算,延期造成的业务机会损失按财务给出的口径估算。结果比我想象的更难堪。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

三、拆解常见误区:产品经理做立项最容易踩的七个坑

复盘过十几个项目之后,我发现立项失效的原因高度集中在七类。它们之间不是并列关系,而是有明确的发生频率排序。下面按我观察到的频率从高到低排列。

1. 把立项当成”求批准”而不是”求对齐”

这是最普遍的心态问题。很多产品经理写立项文档时,潜台词是”我要说服老板给我资源”,于是文档的重点变成了论证价值有多高、前景有多好,而不是暴露风险和不确定性。

结果是评审会变成一场单向路演,评审人只看到好消息,通过之后所有坏消息都由产品经理独自承担。立项真正的目的,是让所有关键干系人在项目开始前就对目标、边界、资源、风险形成同一份认知。认知对齐的价值,远大于拿到一个”通过”的印章。

2. 用功能清单代替目标

“本期要做 A、B、C 三个模块,包含 27 个功能点。”这是功能清单,不是目标。功能清单描述的是你要做什么,目标描述的是做完之后世界发生了什么变化。

我见过最夸张的一份立项文档,整整 11 页全是功能列表和页面结构,唯一一句关于目标的话在最后一页的附录里:”提升客户满意度。”我问作者:”如果这 27 个功能都做完了,客户满意度没提升,你算成功还是失败?”他愣了很久。

3. 商业价值算术自嗨

为了论证项目值得做,很多立项文档会算一笔账:”预计提升效率 20%,按 500 名员工、人均年薪 20 万计算,每年节省 2000 万。”这类算术的问题在于,它假设了效率提升 100% 转化为成本节约,这在现实中几乎从不成立。

我的建议是:商业价值只算”可归因的、能被财务或业务负责人签字认领的部分”,其余放进”潜在收益”里描述。一个诚实的”预计每年节省 180 万,其中 60 万由财务确认口径”,比一个虚高的 2000 万有说服力得多。

4. 资源承诺口头化

“技术这边大概能出两个人””测试到时候再协调”。这类表述在立项文档里出现的频率高得离谱。口头承诺在项目紧张时会第一个失效,因为没有任何书面的排期约束。

我的做法是:立项包中必须包含一张具名的资源与排期表,写清每个人在第几个时间段投入多少比例,并由对应团队负责人确认。做不到这一条的项目,宁可推迟立项,也不要带着虚假资源开工。

5. 风险清单政治化

很多立项文档里的风险部分写得像官样文章:”技术风险、进度风险、需求变更风险”。这些是风险类别,不是风险本身。

有效的风险条目必须包含触发条件和应对预案。例如:”如果第三方向接口在第 8 周前未完成联调(触发条件),则本期范围缩减为只覆盖订单类客户数据,财务报表类数据延后一期(应对预案),由我负责在第 6 周周五前确认第三方排期(责任人)。”

6. 立项一次定终身

把立项当成一次性事件,是另一个高频误区。现实中的项目在中期遇到重大变化时,往往没有”重新立项”这个动作,只能靠产品经理硬扛。

我的建议是设置一个明确的重新立项触发条件:范围变化超过 30%、关键资源流失超过一人、外部依赖发生断裂、目标指标被证明不可达。触发其中任意一条,就走一次轻量的重新立项评审,而不是默默把偏差吞掉。

7. 立项文档重写而不是复用

我见过产品经理每做一个项目,都从空白文档开始写立项,平均耗时 6 到 10 小时。而其中 70% 的内容结构是高度重复的。

正确的做法是建立分级的立项模板库:不同项目规模用不同颗粒度的模板,同时把历史项目的失败教训沉淀成”检查清单”,每次立项时逐条对照。这项工作一次投入,长期收益极高。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

四、专业判断逻辑:一套可复用的三层立项决策框架

踩完这些坑之后,我逐步沉淀出一套判断框架。它的结构很简单:三层递进 + 一票否决 + 分级颗粒度。三层必须按顺序过,前一层不过,后一层不用看。

1. 第一层:战略一致性,值不值得做

这一层回答的问题是”这件事和公司当前最重要的三件事有没有关系”。判断标准不是”有没有关系”,而是”如果没有这个项目,那三件事会受到什么影响”。如果答案是”基本没影响”,那这个项目就属于”可以做但不该现在做”。

我在实操中用一张极简的问题清单:这个项目对应年度目标里的哪一条?它贡献的是收入、成本、合规还是体验?同等的资源投在别处会不会收益更高?这三个问题答不上来,就不进入第二层。

2. 第二层:可行性,做不做得成

可行性不是问技术能不能实现,而是问三个更具约束性的问题:技术路径是否唯一且已知?外部依赖是否已获得对方排期确认?是否存在合规或数据安全的硬约束?

我特别看重第二条。在我的复盘样本里,”外部依赖未锁定”是导致项目中期停摆的头号原因,其杀伤力甚至超过技术难度。因此我把”关键外部依赖必须有对方书面排期确认”设成了一票否决项。

3. 第三层:可交付性,谁做、什么时候做完、怎么验收

这一层最容易被跳过,因为它需要具体到人。但恰恰是这一层决定了项目能不能顺利落地。

有三个必填项:具名责任人与投入比例、关键里程碑及对应时间、验收口径与数据来源。我通常要求里程碑不超过 5 个,每个里程碑必须有可演示的产出物,而不是”完成开发 80%”这类无法验证的表述。

4. 一票否决项:四条红线

以下四条是我在多个组织里推行过、且被认为最有效的红线机制:

  1. 目标无法量化或无法证伪,直接退回。
  2. 关键外部依赖无书面排期确认,直接退回。
  3. 核心角色资源未具名且未获其负责人确认,直接退回。
  4. 没有明确的”本期不做”清单,直接退回。

这四条红线的价值在于把评审从”讨论要不要做”变成了”检查信息是否齐备”。评审时间因此从平均 90 分钟压缩到 35 分钟左右。

5. 三档立项颗粒度:不是所有项目都配一份 20 页文档

这是我认为最被低估的效率杠杆。用同一套立项标准要求所有项目,是小团队最常见的管理浪费。

立项档位 适用条件 文档颗粒度 评审形式 目标产出周期
S 档(轻立项) 投入 ≤ 2 人月,单团队内可闭环,无外部依赖 一页纸,含目标、边界、排期三部分 负责人异步确认,无需开会 0.5 天
M 档(标准立项) 投入 2-10 人月,跨 2-3 个团队协作 3-5 页,含目标、边界、资源、里程碑、风险 30 分钟评审会,只确认信息完备度 2-3 天
L 档(重立项) 投入 > 10 人月,跨部门,涉及外部采购或合规 完整立项包 + 预研报告 + 分级风险预案 跨部门评审,含技术、财务、法务 5-10 天

立项管理指南:产品经理如何做好项目立项,效率提升全流程

五、具体案例与数据观察:中大型组织如何把立项周期从 3 周压到 5 天

前三节讲的是”怎么想”,这一节讲”怎么落地”。我参与过一次立项流程改造,对象是一家 120 人左右的研发组织,三条产品线并行,季度内立项需求平均 9 个。改造前后我保留了完整的数据记录。

1. 改造前的真实状态

改造前,这个组织的立项流程是这样的:产品经理线下写文档,邮件发给各团队负责人,来回修改 3 到 5 轮,然后约一次评审会。评审会平均 90 分钟,参会 7 到 9 人,会后还有一轮”补充材料”。

结果是立项平均周期 3 周,其中最长的一个是 41 天。更麻烦的是信息丢失:立项时确定的边界、资源、里程碑散落在邮件、聊天记录和文档里,进入开发阶段后没有单一事实来源,任何一次人员变动都会导致上下文重建。

2. 用 PingCode 把立项流程数字化

我们把整个立项链路搬到了 PingCode 上。选择它主要因为三点:一是这个组织的研发流程复杂度高,需要能承载三层立项框架的灵活配置;二是他们原本用另一套海外工具,历史数据迁移成本必须可控;三是数据不出内网是硬要求。

具体落地的做法分成五步,我把它写成了一个配置片段,方便你对照自己的环境调整:

立项流程配置(PingCode 工作项方案,示意)
工作项类型:新增"立项申请"类型,独立于需求与任务

必填字段:目标指标 / 基线值 / 目标值 / 验收口径 / 不做清单

一票否决字段:外部依赖确认人 / 核心资源确认人 / 目标可验证性勾选

状态流:草稿 → 价值初筛 → 可行性预研 → 评审中 → 已立项 → 已排期

每个状态变更自动通知对应角色,取消邮件来回

资源排期:立项通过后自动生成资源占用记录,写入成员排期视图

多人跨项目冲突时在看板上直接暴露

  1. 里程碑:立项时录入不超过 5 个里程碑,自动关联交付物链接
  2. 结项回溯:项目结项后 30 天自动触发复盘任务,回填实际指标与立项基线对比

迁移方面,他们从原来的海外工具做了平滑迁移,历史项目、工作项、附件和状态映射基本无损,整体迁移窗口控制在一个周末内完成。同时因为是要做私有化部署,所有立项数据、资源排期和复盘记录都留在内网,满足了他们对数据合规的要求。

这里我想强调一点:工具本身不解决立项质量问题,它解决的是”信息是否齐备、是否可追溯、是否可复用”这三个工程问题。框架和判断标准还是要靠人来定,工具只是让标准变得可执行、可检查。

3. 改造后的数据观察

改造运行了两个季度,我按季度做了对比统计。样本为两个季度内提交立项的 21 个项目(改造前 11 个,改造后 10 个),口径统一按”从提出立项到资源排期确认”计算周期。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

有一个数字我想单独拿出来说:资源冲突暴露提前量从 0 天提升到 9 天。这个指标在大多数立项评估里根本不会被统计,但它对项目成功率的影响非常大。资源冲突在开发中期暴露意味着已经产生了沉没成本,在立项阶段暴露则只是一次重新排期。

4. 一个反常识的观察

改造完成后,立项平均周期从 15.4 天压到 4.6 天,但产品经理在立项阶段的实际投入时间从平均 6.5 小时增加到了 9.2 小时。

也就是说,立项变快不是因为产品经理做得更少,而是因为等待和返工变少了,真正用于思考的时间反而增加了。这 2.7 小时的增量,几乎全部花在量化目标和梳理外部依赖上,而这恰恰是回报率最高的部分。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

六、不同情况下的行动建议

前面讲的是通用框架。但不同规模、不同业务形态的团队,落地方式差别很大。我按四种典型情况给出具体建议,你可以直接对号入座。

1. 30 人以下小团队:把立项压缩到一页纸,但一页都不能省

小团队最大的优势是沟通成本低,最大的风险是”什么都不写”。我的建议是:

  • 只保留四个字段:目标指标与基线、本期不做清单、里程碑与日期、最大的一个风险。
  • 不设评审会,由产品负责人 + 技术负责人两人异步确认即可。
  • 每周五花 15 分钟做一次”立项健康度自检”:目标有没有偏、边界有没有破、风险有没有触发。

这四件事加起来,单个项目立项成本大约 2 小时,但能挡住大部分范围蔓延。

2. 30-100 人成长期团队:建立 M 档标准立项,重点解决资源冲突

这个阶段最典型的症状是”项目数量增长快于资源增长”,多个项目抢同一批人。建议:

  1. 引入 S/M/L 三档立项分级,明确哪些项目不需要走完整流程。
  2. 所有 M 档以上项目必须提交具名资源排期,由技术负责人统一确认,避免产品经理各自找人说情。
  3. 设立每周一次的资源对齐会,只看冲突,不看进度。

3. 100 人以上中大型组织:把立项做成可追溯的系统能力

到这个规模,靠文档和会议已经无法保证一致性。建议把立项放到项目管理平台上执行,重点解决三件事:

  • 单一事实来源:目标、边界、资源、里程碑、风险全部在线化,任何角色随时可查。
  • 可追溯:立项时的假设,在结项时能自动对比实际结果,形成组织记忆。
  • 可复用:历史立项包能被检索和引用,新项目不用从零开始。

如果数据合规要求高,选择支持私有化部署的平台会更稳妥;如果原本使用海外工具,优先考虑支持平滑迁移的方案,避免历史数据割裂。这也是我在前面那个改造案例中选择 PingCode 的原因,它面向的正是中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移方面的适配度比较好。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

4. To B 定制项目 vs To C 产品:立项重心完全不同

这两类项目的立项逻辑差异极大,但很多团队用同一套模板,导致两边都不顺手。

对比维度 To B 定制 / 交付型项目 To C 产品型项目
立项核心目标 合同范围的可交付性与验收通过率 假设验证与关键行为指标的提升
最重要的立项内容 范围界定、验收口径、变更处理机制 用户假设、成功指标、实验设计
最大风险来源 客户需求变更与验收标准模糊 假设被证伪、指标无提升
建议的立项档位 M 或 L 档,必须有变更管理章节 S 或 M 档,允许小步快跑与快速重立项
重新立项触发条件 范围变更超 20% 或验收标准调整 核心假设在第 4 周仍未验证或指标无变化

5. 强监管行业:把合规审查前置到立项而非结项

金融、医疗、政务类项目有一个共同特征:合规审查如果放在结项阶段,返工成本可能是整个项目的 30% 以上。我的建议是把合规审查拆成两个动作,都放进立项阶段:

  • 立项前:确认数据范围、存储位置、脱敏要求、审计留痕要求,出具一页纸合规约束清单。
  • 立项时:把合规约束写成验收标准的一部分,而不是单独一份文档束之高阁。

七、不同情况下的取舍:没有最优解,只有适配解

立项管理里充满了取舍。很多讨论之所以吵不出结果,是因为双方各自站在不同的约束条件上。把取舍显性化,决策会快得多。

1. 速度 vs 严谨:按项目不可逆程度决定

判断标准不是项目金额大小,而是决策的不可逆程度。如果一个项目做错了可以低成本回滚(比如一个页面改版),就该走轻立项、快速试错;如果一个项目一旦启动就会产生难以撤回的承诺(比如采购合同、组织架构调整、数据模型重构),就必须走重立项。

我在实践中用一句话做判断:”如果这个项目在第 4 周被叫停,我们能收回多少?”能收回 80% 以上,走 S 档;只能收回 30%,走 L 档。

2. 标准化 vs 灵活性:标准化的是字段,灵活的是判断

很多团队担心标准化会扼杀灵活性。我的经验是:把”必须填写什么”标准化,把”填写内容怎么判断”留给团队。

举个例子,”目标指标”是必填字段,但填什么指标由产品经理决定;”外部依赖确认人”是必填字段,但确不确认、什么时候确认由团队自己谈。这样既保证了信息完备度,又不会把流程变成填表游戏。

3. 自建工具 vs 采购平台:按数据敏感度和迁移成本决定

小团队用在线文档 + 表格完全够用,自建没有任何必要。当团队超过 50 人、项目并行超过 5 个之后,自建表格的维护成本会迅速超过采购成本。

决策时重点看三件事:数据是否必须留在内网(决定是否需要私有化部署)、历史数据是否需要延续(决定迁移成本)、流程是否需要与研发链路打通(决定是否必须用专业平台)。这三条里如果有两条命中,采购几乎是唯一选择。

4. 集中立项 vs 分布式立项:按组织的战略耦合度决定

集中立项的优点是资源能统一调配,缺点是响应慢;分布式立项响应快,但容易出现资源重复投入和方向散乱。

我的建议是混合模式:战略级项目集中立项,由公司层面统一评审和排期;业务级项目分布式立项,由各产品线自主决策,但必须在统一平台上登记,保证资源可见。这样既保留了战略一致性,又给了业务线灵活性。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

八、把立项做成组织能力:三个可落地的机制

最后聊聊怎么让立项不只是产品经理的个人能力,而是变成组织的稳定能力。我总结下来是三个机制,都不复杂,但需要持续运行。

1. 立项资产库:让每一个立项都不从零开始

把历史立项包按业务类型归类存档,同时维护两份清单:

  • 复用清单:哪些目标表述、验收口径、风险预案可以直接复用。
  • 教训清单:哪些失败模式反复出现,对应的检查项是什么。

我在一个组织里推行过”立项检查清单”,一共 18 条,全部来自真实失败案例。新项目经理立项时逐条对照,平均能提前发现 2 到 3 个潜在风险点。这份清单的价值,远超任何一份流程规范文档。

2. 30 天回溯机制:把立项假设和真实结果对上

绝大多数组织的复盘发生在结项时,而结项复盘有个致命问题:离立项太远,当事人记不清当时的假设,也容易事后合理化。

我的做法是设置立项后 30 天回溯:项目启动满 30 天时,回答三个问题,立项时的核心假设是否仍然成立?边界有没有被突破?资源是否按承诺到位?这个过程只需要 15 分钟,但能极早暴露偏差。

3. 立项健康度看板:用少量指标监控整体质量

不要用一堆指标淹没自己。我通常只保留四个:

  1. 目标可验证率:立项文档中目标可量化的项目占比,目标值建议 ≥ 90%。
  2. 资源承诺到位率:立项承诺的资源实际到位的比例,目标值建议 ≥ 85%。
  3. 边界突破率:中期发生未经评审的范围变更的项目占比,目标值建议 ≤ 20%。
  4. 立项到排期周期:从提交立项到资源排期确认的平均工作日,目标值按组织规模设定。

立项管理指南:产品经理如何做好项目立项,效率提升全流程

结语:立项做得好的团队,后面都显得很”顺”

回到开头那句话:我参与过的项目里,真正死于技术难题的极少,大多数死于第一周。立项不是流程上的一个盖章动作,而是产品经理能对整个项目施加影响的最便宜、也最有效的一次机会。

这篇文章的核心观点可以浓缩成三句:

  • 立项的本质是给风险定价,用几个人天置换几十到几百人天的确定性。
  • 立项通过的标准只有三个字:可验证。目标、边界、资源、验收,四项都要能被证伪。
  • 立项效率的提升来自信息完备度,而不是流程环节的减少;差别的关键在分级颗粒度。

如果你现在正准备立项,我建议你今天就做三件事。第一,把你手上这个项目的目标改写成”基线值 + 目标值 + 统计口径 + 数据来源”四要素齐全的表述,写不出来就说明目标还没想清楚。第二,列出这份立项的”本期不做”清单,至少三条。第三,把所有口头承诺的资源,换成一封确认邮件或平台上的排期记录。

这三件事加起来不超过两小时,但它们能帮你避开的返工,大概率是几十上百小时。立项这件事,做得越早越值。

常见问题解答(FAQ)

1. 项目立项评审到底该评审什么?为什么很多公司的立项会最后都开成了汇报会?

我们团队最近连着开了三场立项评审,每次都是我准备几十页材料从头讲到尾,讲完大家点点头就过了,可两个月后项目卡住,当初没人提过异议。我自己也迷糊:立项会究竟是审什么、谁来审、审到什么程度才算过?

立项评审只需要回答三个问题:要不要做、做到什么程度算成功、用多少资源在什么约束下做。第一,会前 48 小时把材料发给评审人,材料第一页只放结论(做/不做、需要什么资源、成功指标是什么),背景和方案细节放附录,避免会上用 80% 的时间讲背景。

第二,会议控制在 45 分钟内,前 10 分钟只讲结论和风险,剩下时间全部用来做资源取舍。第三,每个议题必须落到三选一的结论上:通过、有条件通过、不通过;有条件通过必须写明条件内容、验证时点和责任人,不能只说'再完善一下'。

第四,指定一名固定角色专门唱反调,负责问'如果这件事不做会怎样''如果预算砍一半你先砍哪块'。判断标准很直接:如果一场评审会没有发生任何资源取舍、也没有产生任何否决或有条件通过,那它就是汇报会而不是评审会。

经验上,把结论写成结构化记录(决策、条件、责任人、验证时间)并同步进项目空间,立项后的返工和扯皮会明显减少。

2. 立项文档要写到什么颗粒度?一页纸立项书够用吗,还是必须写几十页的完整报告?

我上一家公司要求立项必须交一份三十多页的可行性报告,光排版就花了两天,结果领导只看了第一页;现在这家公司又反过来,口头说一句就开干,做到一半发现没人记得当初的目标是什么。我一直在纠结:到底写到什么程度既不会被嫌啰嗦,又能真的管住项目?

颗粒度由项目的风险等级和不可逆程度决定,不是由公司规模或领导偏好决定。适用一页纸立项的情形是:单个团队即可交付、周期在 2 到 6 周、结果可回滚、不需要新增人力预算;这一页必须包含问题描述、目标与成功指标、方案概要、资源与时间、风险与退出条件这五项。

只要满足以下任意一条,就应该写完整立项书:跨 3 个以上团队协作、周期超过一个季度、涉及资金支出或合规与数据安全审查、方案不可逆(例如架构迁移、对外商业承诺)。我自己的做法是额外加一份决策日志,不用长,每个关键选择写三行:备选方案是什么、被否掉的原因、当时依据的数据。

判断颗粒度是否合适,可以用一个标准检验:半年后一个没参与过这个项目的人,只看文档能不能看懂当初为什么这么决定。如果看不懂,就是写少了;如果写的内容没有任何人会据此做决策,就是写多了。另外提醒一句,立项文档的目标不是过审,是降低后续的沟通成本和决策漂移。

3. 怎么判断一个项目值不值得立项?有没有可以量化的判断口径,而不是靠拍脑袋和谁嗓门大?

我们每季度收到的需求能排到明年,但资源只够做三分之一。每次讨论值不值得做,业务方说'这是客户刚需',技术说'这要重构太贵了',最后往往是谁的职级高听谁的。我想要一套能落地的量化口径,让讨论至少有个共同的尺子。

我通常分三层算,任何一层算不清就先别急着下结论。第一层是机会成本层:这个项目是否服务于本年度排名前三的目标,如果不做会失去什么(丢单金额、客户流失数、合规风险等级),这层用来快速筛掉明显不相关的提案。第二层是价值层,必须写清四件事:可验证指标、基线值、目标值、观察窗口。

B 端常用的指标是受影响客户数、客单价变化、续费率、实施与交付成本下降幅度;C 端常用留存、转化、NPS;基线值必须说明数据来源和时间区间,没有基线就先花 1 到 2 周补数据,而不是凭印象定目标。

第三层是成本层,除了开发人天,一定要把长期维护成本算进去,我一般按首次开发投入的 15% 到 25% 每年估算,这块最容易被低估,也是很多项目上线后变成负担的原因。

粗算口径可以用:预期年化收益 ÷(一次性投入 + 第一年维护成本),如果这个比值低于公司通常的资金效率门槛(很多团队会设成 1 以内不立项、1 到 2 之间需要附加条件),就说明要么缩小范围、要么拆成验证型小项目。

判断依据一句话:三项里有两项算不清,问题就不是'要不要做',而是'信息不够',此时正确的动作是先立一个两周内能出结论的验证项目,而不是赌一把全量投入。

4. 立项流程动辄要走两三周、材料反复补,怎么把从提出到决议的全流程效率提上来?

我们现在的立项流程是:先写文档发给主管,主管退回改一版,再发给总监,总监提出补数据,再约评审会,评审会又要等各方档期,一圈下来三周过去了,需求窗口早过了。我想知道别人是怎么把这段时间压下来的,有没有具体可抄的做法。

先说结论:立项慢的瓶颈几乎从来不是评审会本身,而是材料来回补和跨部门排队签字这两件事。我通常按四个动作改造。第一,模板化加字段化,把立项材料做成固定字段的在线表单,每个字段标明填写口径和是否必填,例如'目标指标'必须填写指标名、基线、目标值、数据来源四项,缺一项提交不上去,这能砍掉大部分反复补材料。

第二,把串行改并行,技术可行性、合规、数据安全、财务这几类审查做成 checklist,在正式评审会之前以异步方式并行完成并签字,正式会议只保留决策职能,不承担信息收集职能。

第三,给每个环节设时间盒:材料提交后 48 小时内必须给出书面反馈,评审会 45 分钟,会后 24 小时内发布结论,逾期视为默认通过并记录,逼着评审方也守时。

第四,把立项、评审、决议、任务拆解串在同一条工作流里,用某项目管理平台让评审结论直接生成里程碑和责任人任务,避免评审通过后出现断档,同时也积累了历史数据,可以复盘每次立项从提出到决议实际用了多少天、被退回几次。

可度量的目标建议设为:平均立项周期从 10 天压缩到 3 天以内,因材料不全被退回的次数降到 0.5 次以下。我自己实践下来,光是异步签字加时间盒这两条,就能吃掉大半的等待时间,剩下真正需要开会讨论的其实只有资源取舍那一个议题。

读者评论

莫
莫承宇

立项阶段多花时间澄清需求,这个道理我认,但有个现实问题:很多项目是被上级压着限期上马的,产品经理根本没有空间去谈边界和资源。文中那套做法在管理层愿意配合的组织里成立,在自上而下拍板的组织里,先要解决的其实是谁来给'慢一点'背书的问题。

冯
冯若宁

个项目只有2个死于技术、大部分死于第一周,这个结论有点幸存者偏差的味道。我见过一些项目立项时目标清晰、资源也谈妥,照样因为市场窗口变了或者组织调整而失败。立项做得好能减少内耗,但把它说成决定项目成败的主要变量,可能高估了产品经理的掌控范围。

付
付可欣

那个漏斗数据挺有意思,312个想法最终只过28个。不过我更关心被淘汰的284个是怎么处理的,是彻底关掉还是躺在需求池里等下一次冒头?很多团队不缺筛选机制,缺的是淘汰后的复盘和归档,否则同一个想法换个包装又会被重新提上来,漏斗看着跑了一遍其实在原地打转。

文章包含AI辅助创作:立项管理指南:产品经理如何做好项目立项,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/278599

赞 (0)
飞飞飞飞
项目立项如何做好项目背景?产品经理效率提升与操作步骤
上一篇 4小时前
项目类型最佳实践:产品经理项目立项效率提升,常见问题
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
