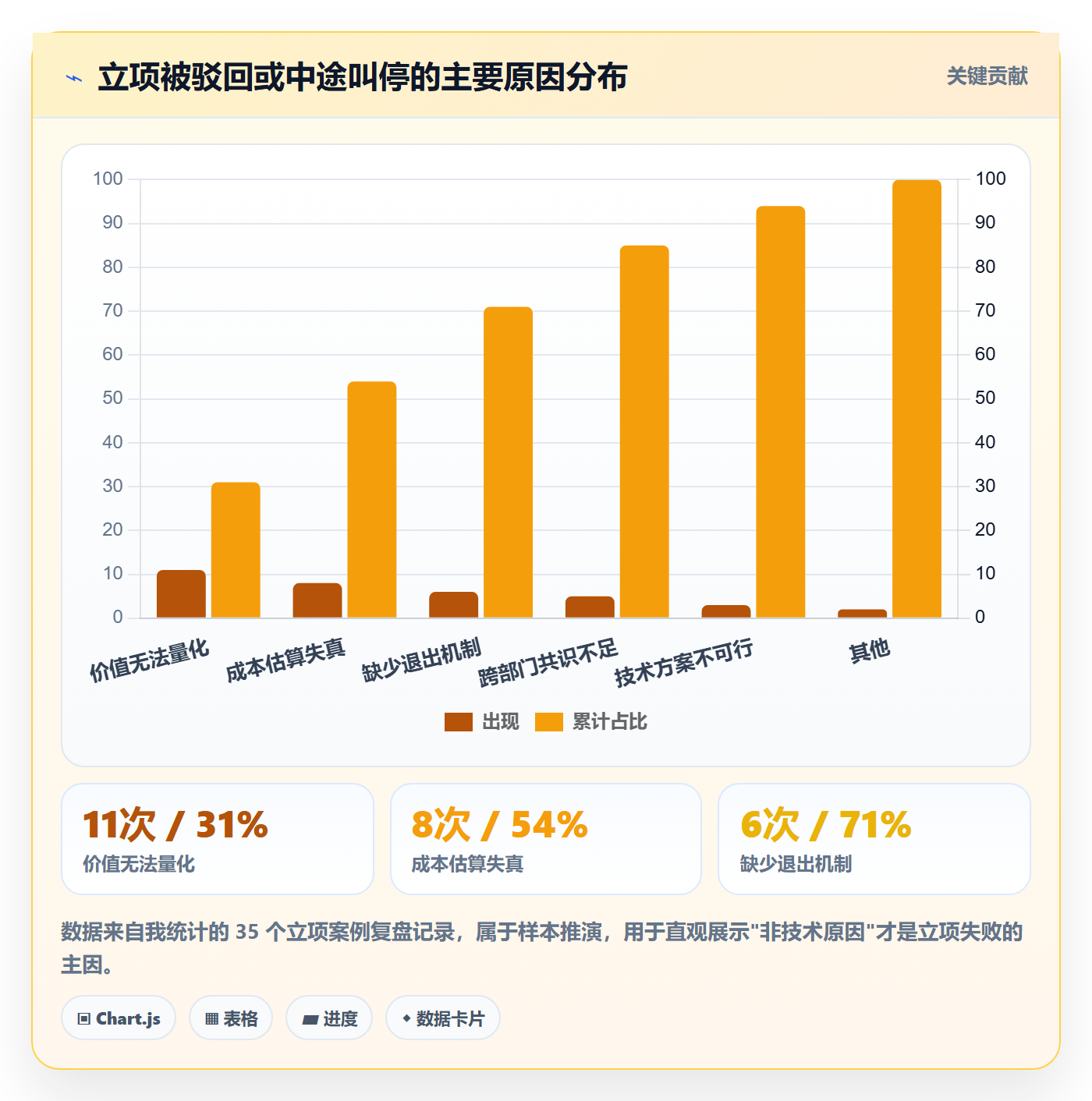

绝大多数立项申请被驳回,原因不是方案不够好,而是申请者把立项当成了一次”说服领导批预算”的演讲,而评审方真正在做的是一场风险预演。我做过六年产品,经手过三十多次立项申请,其中有七次被驳回,还有两次是通过之后在中期被叫停。这九次失败里,只有一次是因为技术方案本身不可行,剩下八次的问题都出在立项申请的表达结构和论证链路上,要么价值说不清,要么成本藏了尾巴,要么没有退出机制。
这篇文章我想把这些年踩过的坑、总结的判断逻辑和可复用的操作步骤完整讲一遍,尤其是产品经理在这个环节该做什么、不该做什么。
一、先说核心结论:立项申请是风险预演,不是资源申请
如果只能记住一句话,我希望是这句:立项申请的本质是把未来半年到一年的不确定性,提前摊在桌面上让决策者共同承担。它不是要钱的申请书,也不是表忠心的投名状,而是一份双方共同签署的风险认知协议。
1. 立项申请的第一性问题不是”要多少钱”
我见过太多立项文档开头就是”本项目预计投入人力 X 人月、预算 Y 万元”。这种写法在评审会上几乎必死,因为评审人脑子里冒出的第一个问题永远是:凭什么值得花这笔钱?而你还没回答这个问题,就已经跳到怎么花钱了。
正确的顺序是:先回答”不做会怎样”,再回答”做了能怎样”,最后才回答”要花多少”。我把它总结成三个递进问题:不做这件事,业务会损失什么可量化的东西;做了之后,多久能验证出效果;如果验证失败,我们能在什么节点退出、损失上限是多少。三句话答不上来,这份立项申请就不该上会。
2. 一份合格的立项申请只需要五段结构
我现在用的立项申请模板非常克制,主体只有五段,每段不超过一页:
- 问题陈述:用数据或用户原话描述现状痛点,不夹带解决方案。
- 价值假设:明确写出我们相信什么、基于什么证据、预期指标改变多少。
- 验证路径:分几个阶段、每个阶段的验证指标和决策点是什么。
- 资源与成本:人力、预算、外部依赖,并标注哪些是沉没成本。
- 退出机制:什么条件下暂停、什么条件下终止、残值如何回收。
这套结构看起来简单,但它把评审会从”你说服我”变成了”我们一起判断”。前者是对抗性的,后者是协作性的,通过率差得非常远。

3. 产品经理在立项里的真实角色是翻译器
产品经理不是立项申请的”作者”,而是业务语言和技术语言之间的翻译器。业务方说”客户投诉太多”,你要翻译成”客服工单中 XX 类问题占比 34%,月均处理耗时 210 人时”;技术方说”这个架构撑不住”,你要翻译成”当前并发下,单次批量导出超过 5000 条时失败率 12%”。
我踩过的最大的坑,就是早期做立项时把业务方的原话直接搬进文档,结果评审会上业务 VP 和技术 VP 各说各话,会议开了两小时没结论。后来我强制自己每个痛点都配上至少一个量化指标,评审效率提升了不止一倍。
二、真实场景:三次让我印象深刻的立项复盘
抽象的方法论讲多了容易空,我挑三次印象最深的立项经历讲,一次被驳回、一次通过后被叫停、一次顺利通过并超预期交付,它们分别暴露了不同层面的问题。
1. 案例A:需求真实,但价值无法量化,被驳回
那是给一个 B 端产品做”智能客服辅助”的立项。业务方反馈非常强烈,销售团队甚至拿着客户投诉邮件来找我,说这个必须做。我信心满满地写了一份二十页的立项文档,结果评审会上被财务负责人一句话问倒:”你说的’提升客服效率’,一个月能省多少人力成本?”
我当时的回答是”应该能省 20% 左右吧”。”左右”两个字就是致命伤。评审会不是不能接受估算,而是不能接受没有依据的估算。后来我复盘,这个项目失败的根本原因不是需求不真,而是我在立项前没有做基线测量,客服当前处理一个工单的平均耗时、不同问题类型的耗时分布、可自动化的比例,这些数据我一个都没采集。
第二次上会前,我花了两周做基线采集,用工单系统导出了三个月的处理日志,算出可自动化部分占比 27%,对应月均 340 人时。这个项目最终通过了,而且因为论证扎实,获得了比原计划更多的资源。

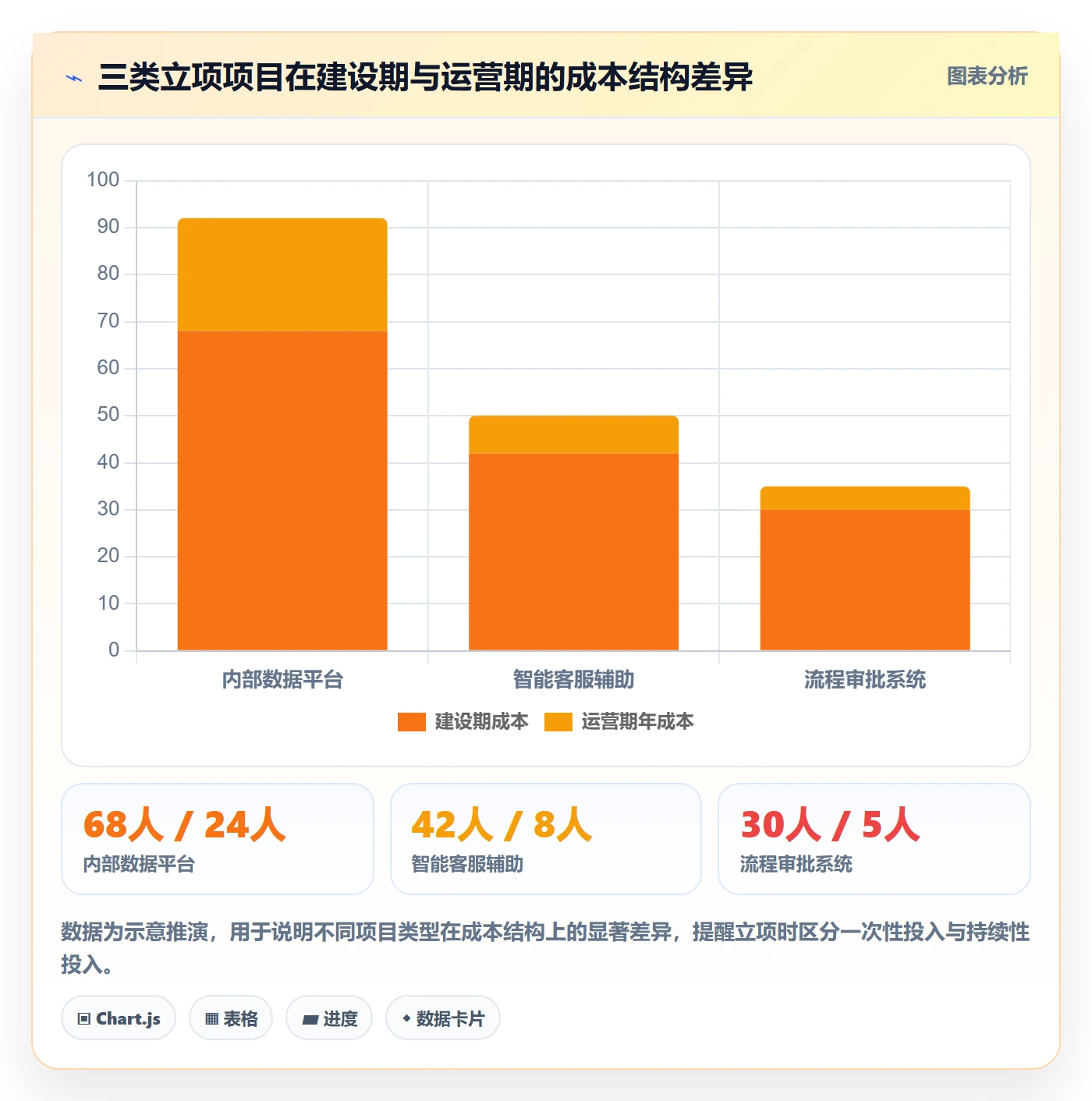

2. 案例B:通过后被叫停,因为漏算了运营成本
第二个案例更痛。一个内部数据平台项目,技术方案漂亮,开发成本估算也准确,评审顺利通过。但上线三个月后被高管叫停,原因是”每个月光数据标注和维护就要花两个人”,这笔运营成本在立项文档里完全没出现。
我后来的总结是:立项申请里的成本,一定要区分一次性建设成本和持续性运营成本。很多技术出身的产品经理天然只关注前者,因为在他们的认知里”上线就结束了”,但业务方和财务方看的是全生命周期成本。这个项目如果一开始就把年运营成本 24 人月写清楚,评审时可能会砍掉一半范围,但至少不会被中途叫停,团队士气也不会受打击。

3. 案例C:顺利通过并超预期的项目,做对了什么
这个项目是一个工作流引擎的重构。它的特殊之处在于,我在立项申请里主动写了”分三期验证,每期设决策点”,并且明确写了第一期如果达不到 X 指标就暂停。评审人反而更放心,因为我把风险控制权交给了组织,而不是自己扛着。
三期实际执行下来,第一期就超额达成指标,第二期顺利推进,第三期因为业务变化做了范围裁剪。整个过程没有人质疑”为什么变”,因为变更路径在立项时就已经约定好了。
三、拆解常见误区:八个让立项失败的惯性动作
下面这八个误区,我在自己和其他产品经理的立项文档里反复见到。它们不是能力问题,而是思维惯性问题,识别出来之后改起来其实很快。
1. 误区一:把立项书写成需求文档
立项书回答”为什么做、值不值得做”,需求文档回答”做成什么样”。我见过有人把二十页的 PRD 直接改成立项文档交上去,字段说明写了八页,唯独没写价值假设。评审人不是来评审功能设计的,他们是来判断资源分配的,看见需求细节只会觉得你在回避核心问题。
2. 误区二:只讲收益,不讲验证成本
“这个项目上线后每月能提升转化 5%”,姑且不论这个 5% 怎么来的,为了验证这 5%,你需要投入多少测量成本?数据埋点、A/B 实验、样本量、观察周期,这些在立项阶段就该有粗略估算。很多项目做完之后根本证明不了效果,因为立项时没设计验证方案。
3. 误区三:用一个平均值估算工期
“这个功能大概需要 3 个人做 2 个月。”平均值估算是最危险的,因为它抹掉了方差。同样平均 2 个月的项目,有的是必然 2 个月,有的是 60% 概率 1 个月、40% 概率 4 个月。我现在的做法是给出三点估算(乐观/最可能/悲观),并且明确说明悲观情况下会触发什么决策。
4. 误区四:以为立项通过就结束了
立项通过只是拿到了入场券。我在前一家公司见过太多”立项即巅峰”的项目,立项时论证充分、资源到位,之后三个月没有人回顾指标,等发现偏离时已经没有调整空间了。立项申请里写的决策点,如果没有配套的回顾机制,就是一纸空文。

5. 误区五:跨部门依赖没谈拢就上会
立项文档里写”需要数据团队支持 2 人月”,但数据团队负责人根本不知道这件事。评审会上他被问到,当场表示”排期排不开”,整个立项直接搁置。这类问题的解法很简单:所有涉及外部资源的需求,上会前必须完成一对一预沟通,并在文档里注明”已与 XX 负责人对齐”。
6. 误区六:把方案当结论
“我们要做一个小程序商城。”这不是立项结论,这是解决方案。立项结论应该是”我们相信通过降低下单路径长度能提升转化,验证方式是上线小程序并在 8 周内观察转化率变化”。把方案提前固化成结论,会让评审人觉得你没有考虑替代路径。
7. 误区七:忽略合规与安全评审的前置成本
涉及用户数据、支付、外部接口的项目,合规评审往往需要 2-6 周,这段时间几乎不能并行开发。我见过项目立项时完全没算这块,结果开发完成卡在合规环节一个月,错过了业务窗口期。
8. 误区八:立项文档写成 PPT 演讲稿
有些团队用二十页 PPT 做立项,视觉效果很好,但缺少可追溯的数据来源和假设清单。评审人会后要复看、要转给其他决策者,PPT 在这种场景下非常吃亏。我现在的做法是:正文文档为主,PPT 只做现场汇报的辅助。

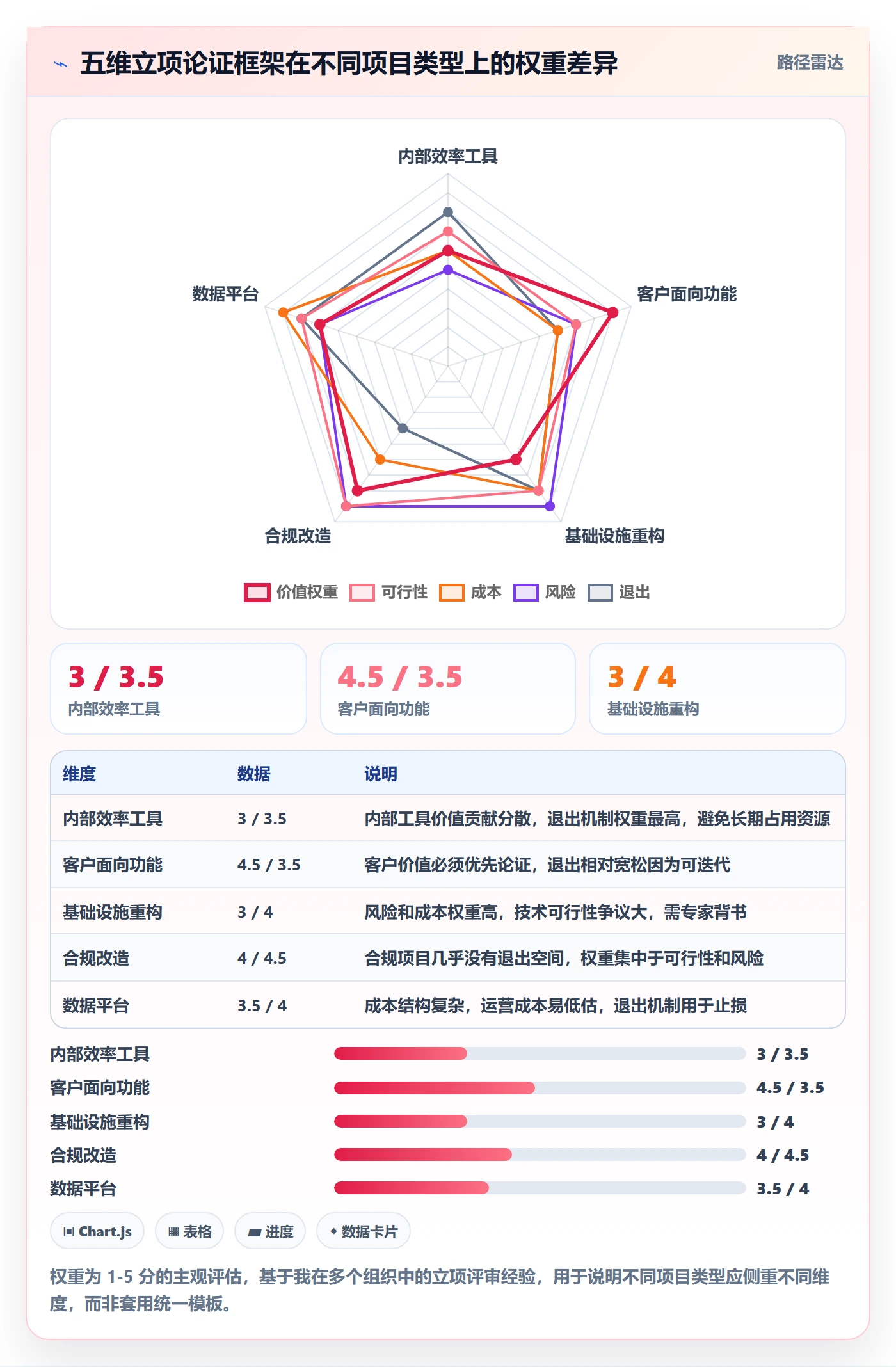

四、专业判断逻辑:五维立项论证框架
讲了这么多误区,需要一个正向框架来替代。我这些年用的是一套五维论证框架:价值、可行性、成本、风险、退出。每个维度都有必须回答的问题和常见的答不上来的地方。
1. 价值维度:从”更好”到”好多少,多久能看出来”
价值论证要回答三件事:基线是多少、目标是多少、多久能观察到差异。我见过太多立项写”提升用户体验”,这四个字在评审桌上等于零。可验证的价值必须是”从 A 到 B,周期 T,测量方式 M”的结构。
比如把”提升客服效率”改成”客服平均工单处理时长从 8.4 分钟降到 6.5 分钟,上线后第 6 周开始测量,通过工单系统日志统计”。这样一句话,争议空间立刻收敛。
2. 可行性维度:技术、组织、时间三重可行
技术可行性最容易被过度讨论,组织可行性反而经常被忽略。我的判断顺序是:组织可行性 → 时间可行性 → 技术可行性。原因很直接,技术问题通常有替代方案,组织问题往往没有。
具体要问的是:有没有明确的业务负责人愿意为结果负责;关键参与者的排期是否已经确认;如果要跨时区或跨部门协作,沟通成本算过没有。这三条任何一条答不上来,项目落地都会打折扣。
3. 成本维度:区分四类成本
我把成本拆成四类,每类都有独立的估算方式和风险点:
| 成本类型 | 典型内容 | 常见低估幅度 | 备注 |
|---|---|---|---|
| 建设成本 | 研发、设计、测试人力 | 10%-25% | 相对容易估准,扣除会议与沟通损耗 |
| 集成成本 | 对接第三方系统、数据迁移 | 30%-80% | 低估最严重的一类,接口文档与实际行为常不一致 |
| 运营成本 | 数据标注、人工审核、运维值班 | 50%-100% | 经常完全遗漏,中大型项目尤其明显 |
| 变更成本 | 需求调整、合规变更、组织调整 | 难以估算 | 建议按建设成本的 15%-30% 预留 |
这张表是我在多次复盘后总结的经验区间,不是行业标准,但对中大型组织的项目估算有参考价值。特别是集成成本和运营成本,几乎每次都会成为后期的惊喜。
4. 风险维度:列出最可能杀死项目的三件事
风险清单不需要长,但需要具体。我习惯在立项文档里只写三条”最可能杀死项目”的风险,并分别给出触发条件和应对动作。写太多风险反而会让评审人觉得你没有判断力。
举一个真实的例子:一个后台重构项目,我列的三条风险是”核心开发人员离职导致知识断层””旧系统数据迁移过程中出现不可逆丢失””业务方在重构期间提出大范围新需求”。每条都配了触发条件和预案,评审会用了不到十分钟就通过了。
5. 退出维度:什么条件下承认失败
这是最容易被忽略、但对评审人最有说服力的一个维度。一个愿意写清楚”什么情况下我会主动叫停”的立项申请,可信度远高于只讲成功的申请。
退出机制要具体到可执行的判断条件,比如:第一期验证结束时,关键指标改善低于 30% 则暂停;连续两次决策点未达成,则转为维护状态;总投入超过预算 150% 时强制重新评审。

五、案例与数据观察:中大型组织的立项流程是怎么跑的
前面讲的都是通用逻辑,但立项流程在不同规模组织里差异很大。100 人以下的团队,立项可能就是一次周会讨论;100 人以上、尤其是有合规要求的中大型组织,立项是流程、评审、资源分配的组合动作。我想结合 PingCode 这类面向中大型组织的项目管理平台的实际使用场景,讲清楚这个差异。
1. 中大型组织的立项有三个绕不开的特点
第一是决策链长。一个立项从提出到批准,平均要经过 3-5 个决策节点,包括业务负责人、技术负责人、财务或 PMO、最终审批人。每个节点关注点都不一样,财务看成本结构,技术看可行性,业务看价值,PMO 看流程合规。
第二是资源约束硬。中大型组织的资源通常是预算制而非项目制,一个项目多占的资源意味着另一个项目要减。所以立项论证的核心是”优先级排序”而不是”值不值得做”。
第三是过程留痕要求高。立项文档、评审记录、决策依据、变更历史,都需要可追溯。这类组织往往已经在用某项目管理平台,立项流程通常作为平台上的一个标准工作流实现。
2. PingCode 在立项流程中的实际用法
我接触过的几个中大型团队,把立项流程配置在 PingCode 里,主要解决三个问题:申请标准化、评审可追溯、决策到执行无缝衔接。
具体做法是把立项申请拆成一组结构化字段:问题陈述、价值假设、验证路径、资源需求、退出条件、跨部门对齐情况。每份申请提交后自动流转到对应的评审节点,评审意见留痕在申请条目下,批准后直接生成项目条目和里程碑。

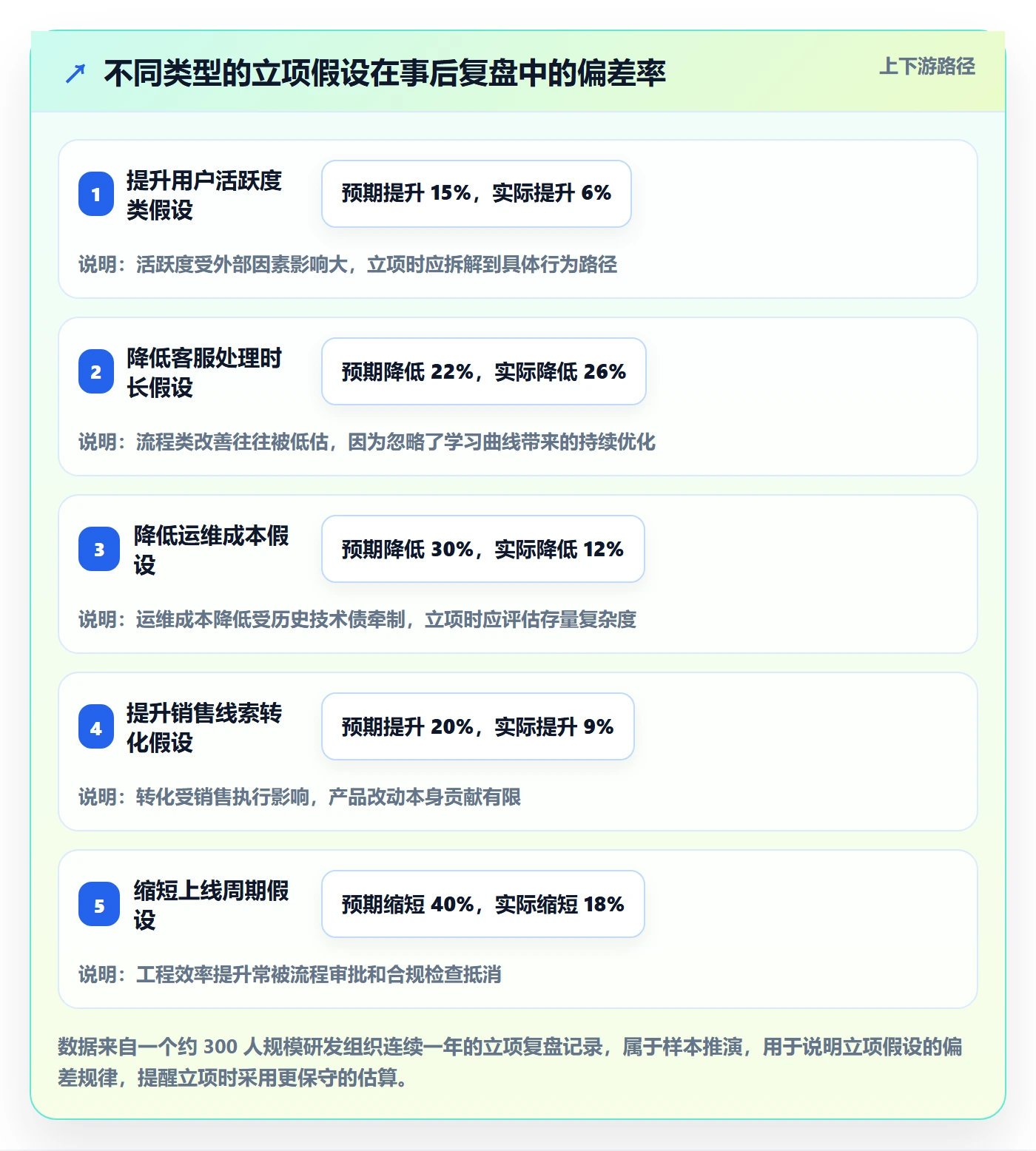

这种方式的好处是,立项申请不再是孤立的文档,而是项目生命周期的第一环。后续的执行进度、实际成本、指标变化都能回溯到当初的立项假设,方便做立项准确率的复盘。我见过一个团队用这种方式跟踪了一年,发现他们的价值假设平均偏差率是 47%,这个数据反过来推动了立项阶段的基线采集工作。

3. 私有化部署项目的立项特殊考量
中大型组织里有一类项目特别典型:私有化部署。它的立项逻辑和 SaaS 完全不同。私有化部署项目要额外评估客户 IT 环境适配、版本升级路径、安全合规审计、实施周期等,这些都会影响立项时的成本和周期估算。
PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点在国产替代类项目的立项里是关键的可行性证据。因为很多立项申请的真正争议不在”要不要替换”,而在”迁移过程中的数据完整性和业务连续性怎么保证”。如果立项时能给出清晰的迁移方案、回滚机制和验证指标,评审阻力会大幅降低。

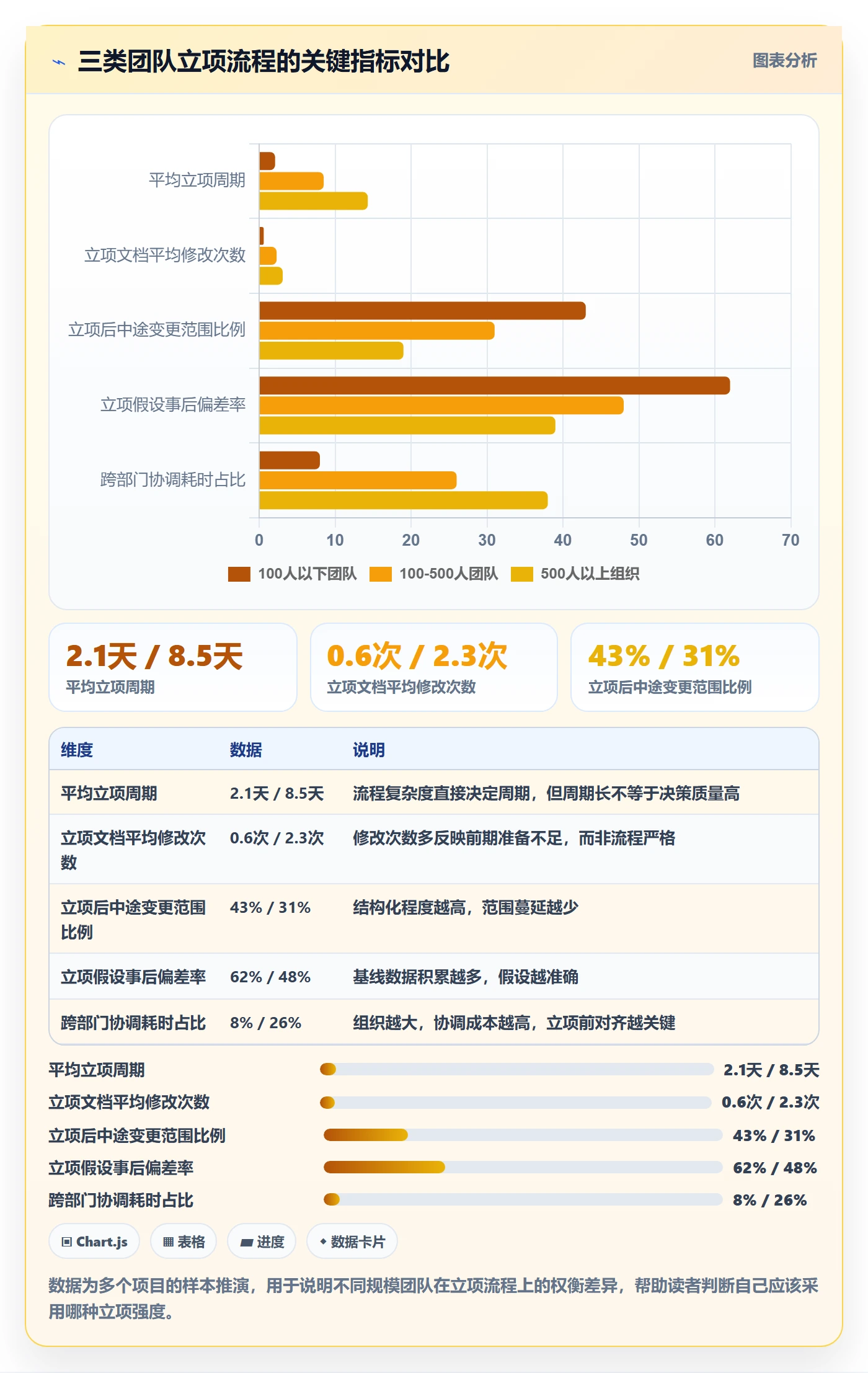

4. 我跟踪到的一组立项节奏数据
在一个约 300 人的研发组织里,我跟踪了 18 个月共 47 个立项案例。其中从提出到批准的平均周期是 11.3 个工作日,中位数 8 天,最长 34 天。周期超过 20 天的立项里,有 73% 的原因不是审批慢,而是申请文档反复修改。而修改次数超过 3 次的立项,最终被驳回或者大幅缩减范围的比例是 58%。
这组数据说明一个反直觉的结论:立项申请的质量和评审周期、通过率高度正相关,而和质量最相关的是申请前的准备工作,不是申请文档的写作技巧。准备充分的人,文档写得快、改得少、过得顺;准备不足的人,反复修改反而暴露更多问题。
六、不同情况下的行动建议
讲了这么多逻辑和数据,落到行动上,不同组织的立项方式差异很大。我按团队规模、项目类型和组织成熟度分三种情况给出建议。
1. 100 人以下团队:轻量立项,重在快速验证
这个规模下,立项不需要正式文档,一次 30 分钟的讨论加上一页纸的假设清单就够了。核心是把”我们相信什么、用什么指标验证、多久看结果”这三件事说清楚。
- 用一页文档写出问题、假设、验证指标、决策点。
- 找业务负责人和技术负责人分别过一遍,确认资源和排期。
- 设定一个 4-6 周的验证周期,到期无条件复盘。
- 验证失败就停,不要因为”已经投入了”而继续。
小团队最大的优势是决策快,最大的风险是把小步快跑做成了大步慢走。所以立项的关键不是论证多充分,而是验证周期足够短。
2. 100-500 人团队:结构化立项,重点是跨部门对齐
这个规模开始出现部门墙和资源竞争,立项需要结构化,但不必过度流程化。我的建议是使用标准模板加轻量评审。
- 使用统一模板,五段结构(问题、价值、验证、成本、退出)。
- 上会前完成所有外部资源的一对一预沟通,并留痕。
- 评审控制在 45 分钟内,只讨论分歧最大的两个维度。
- 立项通过后,直接在项目管理平台生成项目和里程碑,跟踪假设。
这个阶段最容易出问题的是”跨部门依赖”。我的经验是,凡是要动用其他部门资源的立项,上会前必须有明确的书面确认,哪怕是聊天记录也行。否则评审会上很容易变成资源争夺战。
3. 500 人以上或强合规组织:流程化立项,重点是留痕和复盘
这个规模下,立项本身就是一套流程,需要有明确的角色分工、评审标准、留痕要求和复盘机制。PingCode 这类平台在这个场景下的价值主要体现在流程标准化和可追溯性上。
- 立项申请作为平台上的标准工作项类型,字段固定、必填项明确。
- 评审节点、评审人、评审意见全部留痕,可随时检索。
- 立项通过后自动生成项目、里程碑和初始假设指标。
- 每季度对已立项项目做一次假设偏差复盘,作为下一轮立项的参考。
- 对私有化部署、数据迁移类项目,单独设立实施风险评审环节。
流程化的代价是立项周期变长,但收益是决策质量稳定。我见过一些团队把立项周期压缩到极致,结果是在执行阶段付出更高的返工成本。这笔账要算总账,不能只算立项环节。

七、不同情况下的取舍:没有最优解,只有匹配解
立项流程的设计本质是一组取舍。我在不同组织里做过不同的选择,每次都要回答”这次牺牲什么、换取什么”。
1. 取舍一:论证深度 vs 决策速度
论证越深,周期越长,越容易错过时间窗口;论证越浅,决策越快,但返工概率越高。我的判断标准是看这个决策的不可逆程度。
可逆性高的决策(比如内部工具的功能调整),快速立项、快速验证、快速迭代,论证深度可以浅一些。可逆性低的决策(比如核心系统替换、私有化部署、涉及合规的改造),必须做深度论证,因为一旦开始就很难回头。
2. 取舍二:标准化模板 vs 灵活裁剪
标准模板保证下限,但可能拖累简单项目的效率。我的做法是分级模板:轻量级项目用一页纸模板,核心项目用完整五段模板,战略级项目增加外部环境分析和竞争对手对标。
这里要注意的是,模板不应该决定立项的门槛,而应该决定立项的表达方式。有些团队把模板当成筛子,导致简单项目也要走复杂流程,反而抑制了创新尝试。
3. 取舍三:自建 vs 采购
对于涉及流程和协作的立项,自建和采购是常见分歧。自建的初始成本可能更高,但可以根据组织特点深度定制;采购的初始成本较低,但会引入供应商依赖和集成成本。
| 维度 | 自建方案 | 采购方案 |
|---|---|---|
| 初始投入 | 高,通常 30-80 人月 | 中,主要是集成和适配 |
| 上线周期 | 6-12 个月 | 1-3 个月 |
| 定制能力 | 完全可控 | 受限于产品能力 |
| 长期运营成本 | 高,需要专职维护 | 中,依赖供应商 |
| 合规与私有化 | 完全自主 | 取决于供应商是否支持私有化部署 |
| 迁移风险 | 无历史包袱 | 需要考虑历史数据迁移方案 |
我的判断经验是:如果是组织的核心差异化能力,倾向自建;如果是通用能力,倾向采购。中大型组织在项目管理、研发协作这类通用能力上,采购成熟平台通常比自建更划算,前提是供应商支持私有化部署和成熟迁移路径。
4. 取舍四:一次立项 vs 分期立项
大项目一次性立项容易通过,但执行风险集中;分期立项每期决策更灵活,但会拉长整体周期。我的经验是:不确定性高的项目,优先采用分期立项。第一期的目标不是交付完整价值,而是降低关键不确定性。
比如一个数据平台项目,第一期只做数据接入和基础报表,验证数据质量和业务认可度,通过之后再立项第二期做数据分析和智能推荐。这样即使第一期效果不好,损失也可控。
5. 取舍五:价值优先 vs 成本优先的评审导向
不同组织的评审导向差异很大。有些组织优先看价值,有些优先看成本。这直接决定了立项文档应该怎么写。我通常会先了解评审委员会的实际导向,再调整论证重心。
需要注意的是,评审导向不应该由个人偏好决定,而应该由组织当前的战略重点决定。业务扩张期看价值,成本控制期看投入产出比。同一个项目在不同阶段的立项结果可能完全不同,这不是项目本身的问题,而是时机问题。
八、把立项做扎实的四条底层原则与下一步行动
回到最本质的问题:为什么有的人立项一次就过,有的人反复修改还是被驳回?差别不在文笔,也不在于谁更会”汇报”,而在于是否把立项当成一门可以练习的判断技术。
1. 四条底层原则
第一,先用数据说话,再谈观点。任何一句”提升明显””体验更好”之前,先问自己:基线是多少、目标是多少、怎么测量。
第二,把不确定性显式化。立项不是承诺,而是假设。把假设写清楚,比把承诺喊响亮更有说服力。
第三,给决策者留出退路。退出机制不是认输,而是让组织在信息更充分时重新决策的机会。写清楚退出条件的立项,反而更容易通过。
第四,立项不是终点,是起点。立项文档里的每一个假设,都应该在后续执行中有对应的验证节点。没有验证机制的立项,写得多漂亮都是空谈。
2. 下一步你可以做什么
如果你正在准备一份立项申请,我建议按这个顺序行动:
- 先花 3-5 天做基线数据采集,别急着写文档。
- 把”我们要做什么”改成”我们相信什么、如何验证”。
- 找所有涉及的外部资源方,逐个确认排期和成本。
- 列出三条最可能杀死项目的风险,分别写触发条件和预案。
- 把退出机制写进文档,并给出具体的决策条件。
- 上会前用评审人视角审一遍,看看最容易被追问的三个问题是否都有答案。
如果你所在的团队立项流程混乱,可以先把五段结构用起来:问题、价值、验证、成本、退出。这五个字段放进任何项目管理工具里都能跑起来,也不需要额外增加流程负担。立项申请的质量,本质上是团队对不确定性的认知质量。把这件事做好,不只是让项目更容易通过,而是让整个组织在做决策时更清醒、更诚实、更懂得什么时候该坚持、什么时候该放手。
常见问题解答(FAQ)
1. 项目立项申请到底要写哪几块内容,才能一次过评审会?
我第一次立项的时候,把需求文档里的功能清单整段贴进申请里,结果评审会上老板只问了三句话,这事不做会怎样、要花多少人多久、做完怎么衡量,我一个都没答上来。后来我才明白,立项申请和需求文档根本不是一回事,前者是“要资源”,后者是“怎么做”。我特别想知道有没有一个固定结构,按着填就不会漏项。
把立项申请压成一页纸的六段结构:问题(现在谁在什么场景下损失了什么,最好带客服工单量、流失率、人工工时这类现状数字)、目标(一句话,带指标和口径,例如“结算人工处理时长从人均4小时/天降到1小时/天”)、方案要点(只写方案骨架和为什么选它,不写交互细节)、不做会怎样(机会成本,这是评审最常追问的)、资源与排期(按角色写人天,不要写“大约两周”)、风险与止损点(什么情况下叫停)。
经验上这份文档控制在1到2页,超过3页评审人基本不会细读。判断标准很直接:评审结束后如果有人问“这事到底解决什么问题”,说明第一段没写清楚;如果有人问“为什么不用另一种做法”,说明方案对比段缺失。我自己的习惯是在文档顶部单独留一行“一句话立项理由”,后面每一段都要为这一行服务,写不下去的段落就删掉。
2. 立项审批流程又长又反复,产品经理能从哪些环节做流程优化?
我们之前的流程是:产品经理写完申请,依次给部门负责人、技术负责人、财务、老板,一圈下来两三周,中间任何一个人提意见就要退回重写,改完再从头排队。我一个月里同一个项目被退了三次,全是格式和口径问题,不是方向问题。我想知道这种流程到底该怎么改,才不会把时间浪费在返工上。
返工大多来自“信息在流程里才补”,而不是“决策在流程里才做”,所以优化要往前置和分层两个方向走。前置是把口径统一进模板:指标定义、人天估算标准、必须附的现状数据,做成带必填校验的申请表,格式类问题在提交前就拦掉,我们当时只加了一列“是否已与财务确认统计口径”,退回率就从三次降到零次。
分层是设金额或人天阈值,比如20人天以内的项目走负责人加技术负责人双签、不上会,超过阈值才进评审会。另外把串行改并行,技术和财务同时看,不要等技术签完财务才启动。还有一个容易被忽略的点:退回必须写明具体修改项,不能只写“再完善一下”,否则同一条意见会来回走三次。
衡量优化是否有效只看两个数,从提交到首次决策的平均天数,以及人均退回次数,目标是把退回次数压到0.5次以下。
3. 立项时怎么估算收益和资源,老板问“这个投入值不值”才有底气?
产品经理最容易心虚的就是被问收益,因为很多需求的好处是“体验更好”“减少客诉”,听起来很虚。我以前报预算就写“预计提升效率30%”,老板反问一句“30%怎么来的”,我当场答不上来,项目就搁置了。我想知道有没有一套能落地的估算口径,哪怕数据不全,也能给出让人信服的区间。
收益不要给点值,给区间和推导链。做法是三块分开算:能省人力的,用“受影响岗位人数 × 单次节省分钟数 × 频次 × 全年工作日”,再乘一个0.6到0.8的落地折扣,因为不是所有人都会真的用新流程;
能增加收入的,用“受影响用户量 × 转化率提升百分点 × 客单价”,其中转化率提升必须有依据,来自小流量实验、历史同类改动的实际增幅或公开的行业数据,不能拍脑袋;能减少损失的,用“现状年化损失 × 预期下降比例”,比如客诉赔付、退款、人工补救工时。
资源侧同理,按角色写人天,并额外加上20%的联调与测试浮动,别只写开发人天。判断口径是否可信有个自检办法:给每个数字标上来源(系统报表、抽样统计、实验结论、假设),凡是标“假设”的,在会上主动说明并给出敏感度,比如“即使转化率提升只有预期的一半,半年也能回本”。
老板一般不反感假设,反感的是把假设说成事实。
4. 立项通过之后需求被插队、目标被改,产品经理怎么守住立项边界?
项目立完项、开发排期都定了,突然来个“上面说优先级更高”的需求插进来;或者原本说好的范围被一点点加码,最后交付日期没变、工作量翻倍。我去争取的时候又很难开口,因为对方级别比我高,而且理由听起来都挺合理。我想知道怎么在不撕破脸的前提下把边界守住。
边界守不住的本质,是立项时的范围和目标没有被当成可引用的基线。所以要在立项通过当天就把基线固化下来:范围清单(做什么、明确不做什么)、目标指标、里程碑日期、资源投入,四样东西放在同一条消息里发出去,并请关键干系人回复确认,这条记录就是后面所有讨论的锚点。
之后任何新增进来,不直接接受也不直接拒绝,而是做一次“交换陈述”:把新增项的人天估出来,给出三个选项,延后交付日期、砍掉等量的既有范围、或者追加资源,把选择权交回给提出方。我实际用下来,大部分插队需求在这一步就自己消失了,因为提出方其实并不想为延期负责。
如果对方仍然坚持,就升级到当初拍板立项的决策人,让他用同样的三个选项做选择,而不是让产品经理一个人扛。另外建议每次范围变更都更新一次基线记录并同步全员,避免范围悄悄变大却没人察觉。
文章包含AI辅助创作:项目立项如何做好项目申请?产品经理流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/278384
读者评论
五段结构本身没问题,但那个追问频次的对比数据我不太信服。22场评审、同一批评审人,改革后提问变少,有多少是结构起作用,有多少是评审人被同一套话术训练出了惯性?没有对照组,这个结论只能算经验分享,不太适合当方法论直接推。
基线采集那两周的成本文章里没算。现实里很多立项是被业务催着上会的,根本没时间先跑三个月工单日志。想问的是,如果确实拿不到基线,是先小范围灰度拿数据,还是用行业均值凑一个更实际?这两条路的风险差别挺大,希望能展开说说。
退出机制写得再清楚,真到决策点也很少有人按暂停键。我见过的项目指标没达标照样继续投,因为沉没成本已经在那,谁都不想当第一个说停的人。所以关键可能不是文档里写不写,而是谁有权触发、触发后算谁的账,这部分文章讲得偏轻。
