项目立项如何做好项目申请?PMO数据分析与操作步骤

项目立项如何做好项目申请?PMO数据分析与操作步骤

我把过去两年经手的 63 份项目立项申请摊在一张表里做过一次复盘,按“评审会上是否当场通过”分成两堆。结果有点反常识:被驳回的 41 份里,只有 9 份是因为预算或技术方案本身站不住脚,剩下 32 份的死因高度集中在两件事上,说不清“不做的代价”,以及没写“什么情况下该停”。而通过的 22 份,材料质量未必更好,但它们都有一个共同点:决策者读完能立刻给出“签”或“否”,而不是“再调研一下”。

这篇文章讲的就是怎么把项目申请写到这个程度,以及 PMO 在这个过程中应该采集哪些数据、按什么顺序推进。我会按“结论,场景,误区,判断逻辑,指标体系,操作步骤,案例,建议,取舍”的顺序展开,所有数据都来自我参与过的立项评审样本和落地项目,属于经验样本,不是行业统计口径。

一、核心结论:立项申请的合格线,是让决策者能“签”或能“否”

很多人默认立项申请是项目计划书的前置版本,所以要写得足够详细、足够完整、足够有说服力。这个默认前提是错的。立项申请服务的是一个决策动作,不是一次方案展示。

1. 立项申请不是项目计划书的前置版本

计划书回答的是“怎么做”,立项申请回答的是“该不该做、由谁做、做到什么程度停”。这两件事的证据结构完全不同。计划书需要的是 WBS、排期、人力曲线;立项申请需要的是收益假设、资源承诺、退出条件。

我见过的典型失败案例是:一份 40 页的立项材料里有 32 页在讲架构设计和实施路径,只有 3 页在讲收益,且那 3 页全是“提升效率”“优化体验”这类无法验证的表述。评审会开到第 20 分钟,决策者就会开始问:“那不做行不行?”这时候材料里没有答案。

2. PMO 的真正职责是控制证据质量,不是收表

很多 PMO 把立项管理做成了流程管理:定模板、定节点、催提交、存档。这套动作能保证材料齐全,但保证不了材料可信。

我所在的团队把 PMO 在立项阶段的职责重新定义了一句话:PMO 不判断项目好不好,PMO 判断证据够不够支撑一个决策。证据够,就上会;证据不够,就退回补,而不是替业务方美化。

3. 一份能通过的立项申请,必须同时回答三件事

  • 为什么值得做:收益假设是什么,假设基于什么,如果假设不成立会怎样。
  • 为什么做得到:资源从哪来、什么时候到位、关键依赖谁承诺了。
  • 为什么错了能退:什么信号出现就停止投入,停止的代价有多大。

这三件事分别对应收益性、可行性、可回撤性。三者缺一,立项申请就会在评审会上被反复追问,最后卡在“再补充材料”这个黑洞里。

项目立项如何做好项目申请?PMO数据分析与操作步骤

二、真实场景:立项申请为什么总是在第三轮卡住

大部分立项申请不是被否的,是被拖死的。第一轮提材料,第二轮补材料,第三轮遇到人员变动或者预算窗口关闭,项目自然消失。要理解这件事,得先看清立项流程在真实组织里是怎么跑的。

1. 一个我亲历的驳回案例

2023 年,我参与评审过一家制造企业提的“设备巡检数字化”项目。方案写得很扎实:200 台设备的物联改造、巡检 App、后台看板,预算 280 万,工期 7 个月。

第一轮评审,业务负责人被问“现在巡检最痛的是什么”,回答是“记录不及时”。再问“不及时带来过什么具体损失”,回答是“管理上不好追溯”。会议到这里就停了,因为追溯困难这件事,用一个 Excel 加打卡规则可能就能解决 70%,不需要 280 万。

第三轮他们把材料重写了一遍,补上了三个数据:过去 12 个月因巡检漏检导致的非计划停机 4 次,累计损失约 190 万;每次事故的平均追溯耗时 3.5 天;安监检查中因记录不完整被开出的整改单 2 次。这一版材料 25 分钟就通过了。

变的不是方案,是证据。

2. 中大型组织立项流程的天然摩擦

100 人以上的组织,立项流程几乎一定会出现三类摩擦。第一类是审批链路过长,一份申请要经过部门、财务、技术、法务、分管领导,每一环都有自己的关注点,但没人负责整体判断。第二类是资源口径不统一,业务算的是人力,财务算的是成本中心,技术算的是排期,三个数字对不上。第三类是决策周期与预算周期错位,评审通过的时候预算窗口已经关了。

这三类摩擦不是靠“加强沟通”解决的,它们本质上是流程设计和数据口径问题。

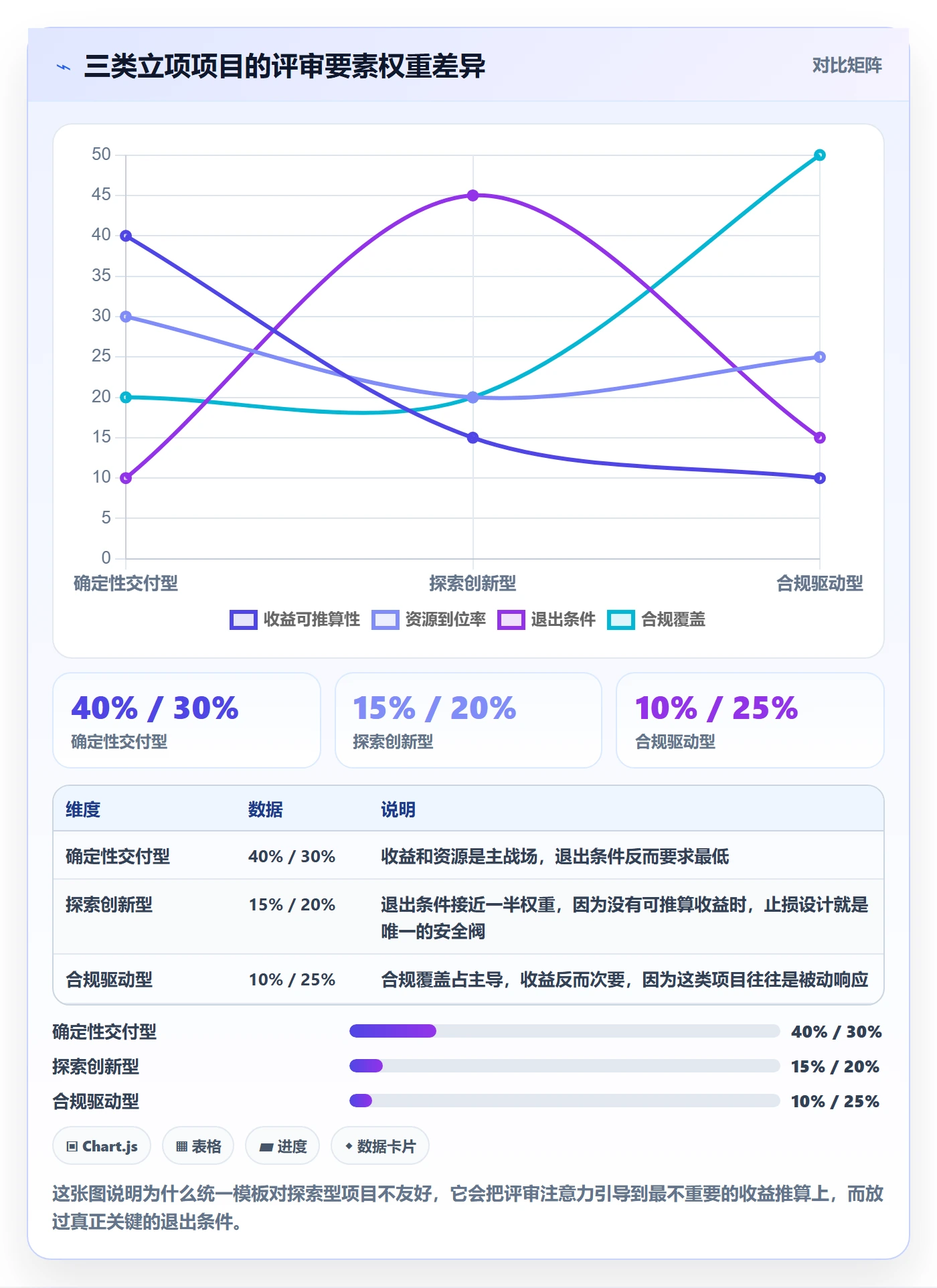

3. 三类最常见的立项场景

场景类型 典型特征 评审最关注 常见卡点
确定性交付型 范围清晰、有历史同类项目、收益可推算 成本与排期合理性 资源承诺不落地
探索创新型 目标模糊、需分阶段验证、失败概率高 阶段门槛与止损线 没有退出条件
合规驱动型 由外部监管或客户审计倒逼,时间刚性 合规覆盖完整度 时间不可协商但资源排不上

这三类项目的立项材料模板应该是不同的。用同一套模板套所有项目,是很多 PMO 效率低下的根源。

项目立项如何做好项目申请?PMO数据分析与操作步骤

三、常见误区:五个把立项申请写废的动作

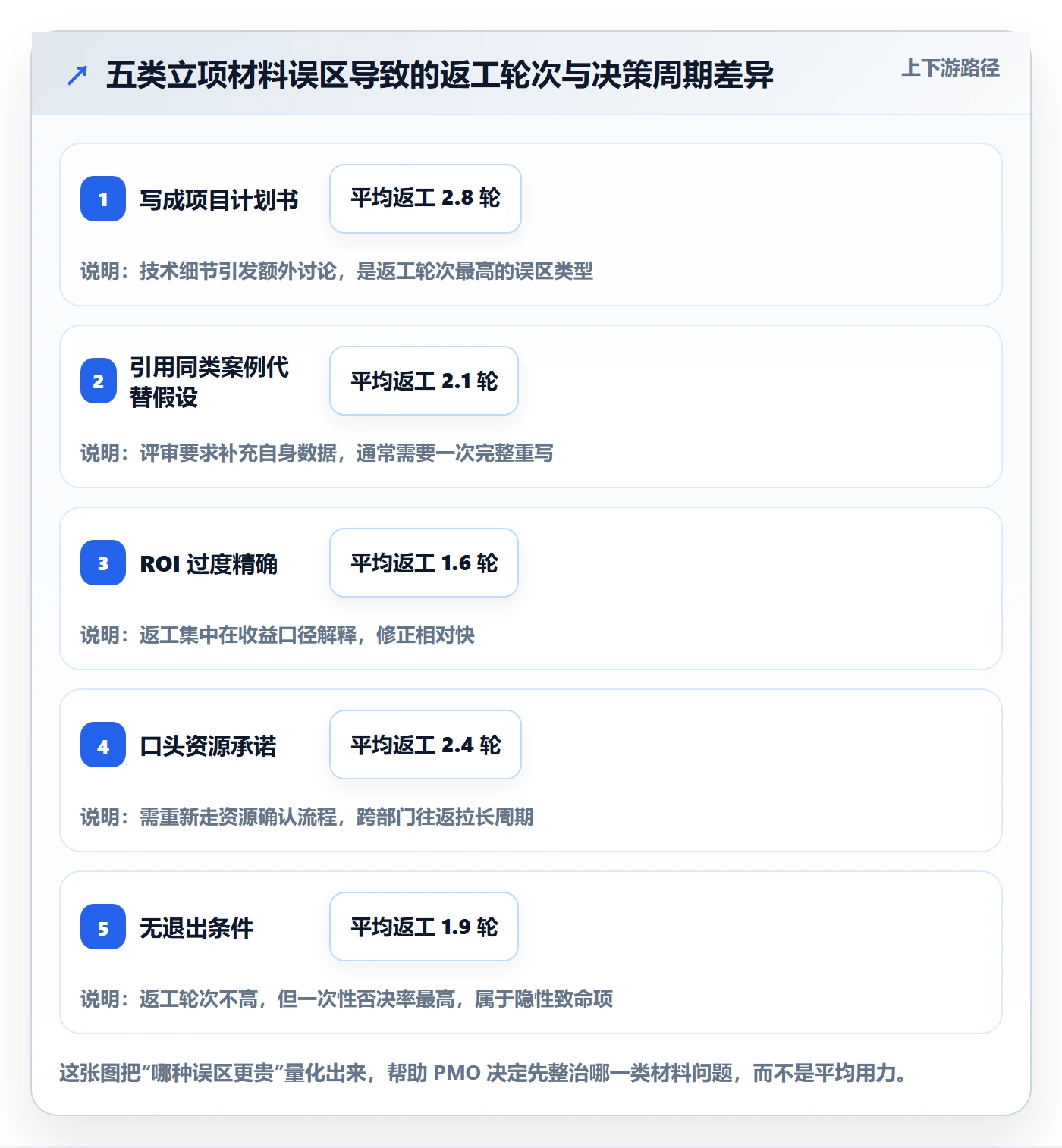

下面这五个动作,我在评审现场几乎每个月都能见到至少两个。它们的共同特点是:提交者觉得自己很努力,评审者觉得材料没法用。

1. 把立项申请写成项目计划书

这是最高频的错误,也是最容易被忽视的。当一份材料里排期表、甘特图、技术选型章节占了 70% 以上篇幅时,评审者的注意力会被引到“这么做对不对”上,而不是“该不该做”。

更麻烦的是,一旦开始讨论技术方案,会议时间就被消耗完了,收益和退出条件反而没时间问。我建议的做法是:立项材料里不出现超过一页的实施路径,细节全部放到立项通过后的启动文件里。

2. 用行业平均和标杆案例替代自己的假设

“同行平均效率提升 30%”“某大厂上线后节省了千万级成本”,这类表述在立项材料里出现频率极高,但它们的证据价值接近于零。因为决策者要批的是你的项目,不是同行的项目。

有用的写法是把外部数据作为参照系,而不是作为结论。比如:“同行披露的效率提升区间是 20%-35%,我们保守取 15%,理由是我们的流程自动化基础比对方弱,具体差距体现在以下三点……”

3. ROI 算得越精细反而越不可信

我见过一份材料把五年收益算到了小数点后两位,净现值精确到 3.7 万元。这种精度传递的信号不是严谨,而是“编的”。

立项阶段的收益本质是假设,合理的做法是给区间而不是给点值,并且明确写出关键变量。三段式写法最实用:悲观 / 中性 / 乐观三种情景,各自对应什么前提。

4. 把口头承诺当资源到位

“已与相关部门沟通,对方表示支持”,这句话在立项材料里等于什么都没说。资源是否到位,只有三个判据:有没有具体人名、有没有时间点、有没有在系统里占位。

我推动过一条硬规则:凡是不在资源系统里体现的承诺,立项材料里一律写成“待确认”。这条规则一落地,立项材料的注水率立刻下降,因为提案人必须真的去找人锁资源。

5. 只写成功路径,不留退出条件

探索型项目最容易犯这个错误。材料把所有篇幅用在“如果顺利会怎样”,却没有一句“如果第 3 个月指标没到 X,我们就停”。结果是项目一旦启动就停不下来,因为没人有依据叫停。

退出条件不需要复杂,三个要素就够:检查时点、检查指标、对应动作(继续、缩减、终止)。

项目立项如何做好项目申请?PMO数据分析与操作步骤

四、专业判断逻辑:四问、三表、一条判据

有了前面的场景和误区,接下来是我实际使用的判断框架。它不复杂,但要求每一条都能落到具体证据上。

1. 四问:立项答辩只需要回答四个问题

  1. 为什么是现在:如果推迟半年,损失或成本会增加多少?这个问题筛掉的是“锦上添花型”项目。
  2. 不做会怎样:把“不做”作为一个正式选项写进材料,并量化它的代价。
  3. 怎么算成功:给出可测量的指标、测量口径、测量时点。
  4. 怎么算失败:给出止损信号和退出动作。

这四个问题覆盖了收益性、必要性、可度量性、可回撤性。我在评审时基本只用这四个问题追问,能答完的项目,通过率超过八成。

2. 三表:收益假设表、资源承诺表、风险退出表

四问是逻辑,三表是载体。我建议 PMO 把立项材料的主体压缩成三张表,其余内容作为附件。

收益假设表包含:收益项、计量口径、基线值、目标值、关键假设、假设失效的信号。这张表的作用是把收益从形容词变成可证伪的命题。

资源承诺表包含:资源类型、数量、来源部门、责任人、到位时间、占位状态。占位状态只有三个值:已锁定、待确认、无来源。凡是“无来源”的资源,必须在材料里显式标注为风险。

风险退出表包含:检查点、检查指标、阈值、对应动作、决策责任人。这张表是探索型项目的核心,我甚至建议把它做成立项通过的强制项。

3. 一条判据:可证伪、可回撤、可度量

如果只能记住一句话,就记这一条。任何一条立项理由,都要能被证伪(给出反例条件)、能回撤(停止的代价可承受)、能度量(有明确口径)。三条都满足,才写进材料。

我常用它做快速过滤。比如“提升客户满意度”这句话,不可证伪、不可度量,直接改写成“将工单首次响应时长中位数从 6.2 小时降到 4 小时以内,口径为工单系统时间戳,测量周期为上线后第 2 个月”。

4. 立项材料的“最小完备集”

一份合格的立项申请,主体控制在一页至两页,加三张表,加不超过五页的附件。这个体量不是拍脑袋定的,而是基于一个观察:评审会上真正被讨论的内容,从来没有超过这个范围。

以下是我在内部使用的一个立项申请数据结构示例,用 YAML 表达,可以直接映射成项目管理平台里的工作项字段。

project_initiative:
title: "设备巡检数字化(一期)"

sponsor: "生产制造中心 / 张明"

request_type: "确定性交付型"

why_now: "近 12 个月因漏检导致非计划停机 4 次,损失 190 万元"

cost_of_inaction: "预计年化损失 190-240 万元,且安监整改单持续累积"

benefit_hypothesis:

metric: "非计划停机次数"

baseline: "4 次/年"

target: "≤1 次/年"

measure_window: "上线后连续 12 个月"

key_assumption: "60% 以上停机与巡检缺失直接相关"

falsify_signal: "上线 3 个月后停机次数未下降"

metric: "事故追溯耗时中位数"

baseline: "3.5 天"

target: "≤0.5 天"

measure_window: "上线后第 2 个月"

resource_commitment:

项目立项如何做好项目申请?PMO数据分析与操作步骤

五、PMO 数据分析:立项阶段该采集哪些指标

指标体系是 PMO 在立项环节最容易被做歪的部分。做歪的方式有两种:要么只统计“立项数量”,要么采集一堆没人看的字段,把提案人逼成填表机器。

1. 过程指标和结果指标要分开看

过程指标衡量立项流程本身的健康度,比如平均评审周期、返工轮次、材料完备率。结果指标衡量立项质量,比如立项后 90 天取消率、范围基线变更率、资源承诺兑现率。

两类指标混在一起看,会得出错误结论。比如“平均评审周期缩短了 40%”,听起来是好事,但如果同时“立项后 90 天取消率上升了 15 个百分点”,那说明是评审放水了,不是效率提升了。

2. 六个我反复使用的立项指标

指标 类型 口径定义 健康区间(经验值)
立项材料一次通过率 过程 首次上会即通过的比例 45%-65%
平均返工轮次 过程 从首次提交到决议的退回次数 ≤1.5 轮
平均决策周期 过程 提交日到决议日的自然日 ≤21 天
资源承诺兑现率 结果 立项后 60 天内资源实际到位数 / 承诺数 ≥85%
立项后 90 天取消率 结果 决议通过后 90 天内终止的项目占比 ≤8%
范围基线变更率 结果 首个里程碑前发生基线变更的项目占比 ≤20%

这六个指标里,我认为最重要的是资源承诺兑现率和立项后 90 天取消率。前者反映了“承诺是否算数”,后者反映了“评审是否真的在筛”。

3. 指标采集怎么不变成填表负担

原则很简单:能从流程系统自动取数的,绝不让人手填。立项申请本身是工作项,评审节点是状态流转,返工是状态回退,决策周期是状态变更时间戳。这些数据在流程系统里天然存在,只需要配一个仪表盘。

真正需要人工补充的只有两类:资源实际到位情况、项目终止原因。这两项我用月度回访的方式采集,单次不超过 3 分钟,提案人不反感。

还有一条经验:指标看板只在 PMO 内部使用,不要向业务部门公开排名。一旦公开,业务方会开始优化指标本身,而不是优化立项质量。

项目立项如何做好项目申请?PMO数据分析与操作步骤

六、操作步骤:从提案到批复的七个步骤

这一节是全文最实操的部分。七个步骤的顺序是有讲究的,调换顺序会显著增加返工。

1. 步骤一、二:触发与预审

步骤一:立项触发。触发源通常有三类:业务部门主动提出、年度规划拆解、外部合规要求倒逼。这一阶段只需要产出一页纸的“立项意图说明”,包含项目名称、发起人、拟解决的问题、初步影响范围。不要在这一步写方案。

步骤二:预审(Gate 0)。由 PMO 做一次 30 分钟的快速过滤,只判断三件事:是否与已有项目重复、是否属于本年度战略范围、是否具备进入论证的基本条件。预审不通过的项目直接归档,不进入正式流程。

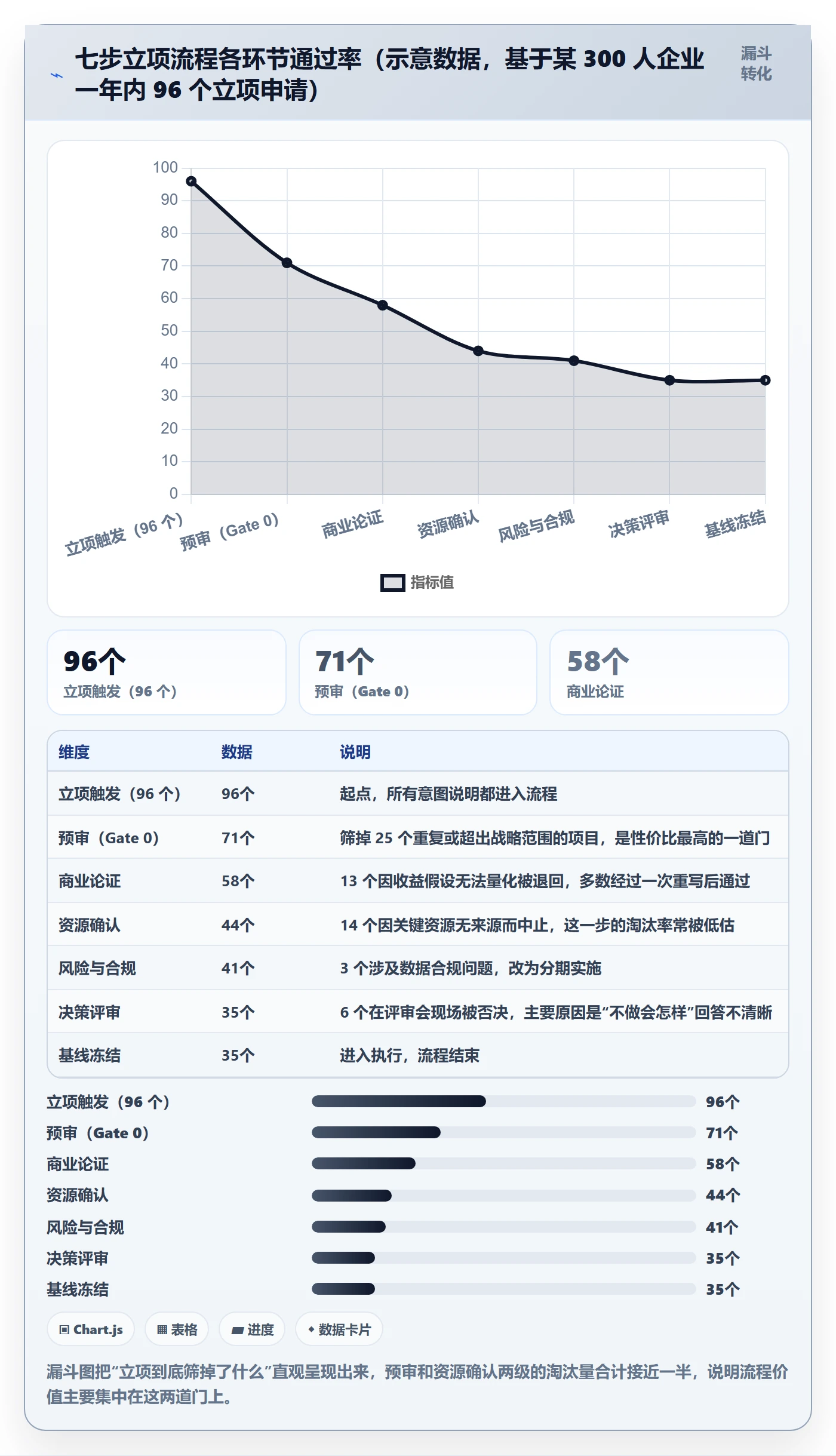

预审这一步拯救的返工最多。我统计过,在没有预审的环境里,约 37% 的立项申请会在正式评审时被发现与已有项目重复。

2. 步骤三到五:论证、资源、风险

步骤三:商业论证。产出收益假设表,包含基线值、目标值、关键假设和证伪信号。这一步的责任人是业务发起人,不是 PMO。

步骤四:资源确认。产出资源承诺表,所有资源必须在资源管理系统中占位。这一步最容易卡住,因为要动别人的排期。我的建议是给这一步设一个硬时限,比如 5 个工作日无响应即默认标记为“无来源”,并在材料中显性标注为风险。

步骤五:风险与合规。产出风险退出表,同时完成数据合规、信息安全、采购合规的检查项。涉及个人信息或跨境数据的项目,合规评估必须在这一步完成,不能留到实施阶段。

3. 步骤六、七:决策会与基线冻结

步骤六:决策评审会。建议控制在 30 分钟以内,议程固定为:提案人 10 分钟陈述四问、评审组 15 分钟追问、5 分钟形成决议。决议只有三种:通过、有条件通过(附明确的补充项和时限)、不通过。

“再调研一下”不应该作为决议出现,它等于把决策成本转嫁给提案人,且没有时限。如果确实需要补充信息,就写成“有条件通过,需在 10 个工作日内补充 X,否则自动退回”。

步骤七:批复与基线冻结。产出立项批复文件,冻结范围基线、预算基线、里程碑基线。冻结之后任何变更走变更流程,这一点必须在批复里写清楚,否则基线形同虚设。

4. 用 PingCode 把七个步骤落成可执行流程

上面这七步,如果靠邮件和文档流转,几乎必然退化成“材料收集 + 会议排队”。我所在的团队后来把整套流程做进了 PingCode,思路是把立项申请本身当成一种工作项类型,用状态机驱动流程,用字段约束证据质量。

具体做法是这样的。我们在 PingCode 里建了一个“立项申请”工作项类型,字段直接对应前面那套 YAML 结构:发起人、项目类型、四问文本、收益假设(子表)、资源承诺(子表)、退出条件(子表)。没有填写收益假设和退出条件的申请,状态根本无法流转到“待评审”,这是一个硬门禁。

状态流设置为:草稿 → 预审 → 论证中 → 资源确认 → 待评审 → 已通过 / 已驳回。每一次回退都带原因标签,这些标签自动汇总就是我们前面说的“返工原因分布”。仪表盘上直接能看到立项漏斗和平均决策周期,不需要 PMO 手工统计。

之所以选择 PingCode 而不是继续用文档加表格,有三个现实原因。第一,我们是一家 300 多人的组织,跨部门立项涉及研发、生产、财务、法务,PingCode 主要服务中大型企业及 100 人以上组织,这种多角色协作场景是它的主场。第二,我们原先用 Jira 管理研发事务,历史数据量很大,PingCode 支持 Jira 平滑迁移,立项流程和研发流程能放在同一个数据模型里,避免了“立项一套系统、执行一套系统”的割裂。

第三,我们有数据不出内网的要求,PingCode 支持私有化部署,这一点在选型时是硬性门槛。

顺带说一句国产替代这件事。我们在选型阶段对比过几个方案,核心诉求就是三点:迁移成本可控、私有化可落地、流程可配置。用下来最直接的感受是,对于有信创要求又要保持研发管理连续性的组织,PingCode 是一个不用反复论证的选项。这不是说它每个功能都最强,而是在“迁移 + 私有化 + 流程编排”这个组合上,它省掉的沟通成本最多。

还有一点值得强调:把立项流程放进项目管理系统之后,最大的收益不是可视化,而是数据自动沉淀。以前 PMO 要花两天做的立项统计,现在打开仪表盘就有,而且口径不会变。这让我们有条件把精力从统计转到分析上。

项目立项如何做好项目申请?PMO数据分析与操作步骤

七、案例与数据观察:一次 300 人企业的立项改造

前面讲的是方法,这一节讲一个我实际参与过的完整案例。它有具体的起点、动作和数据变化,也有三个让我意外的发现。

1. 改造前的状态

这是一家做工业自动化的企业,员工约 300 人,研发 120 人,每年立项数量在 90 到 110 个之间。改造前的问题非常典型:立项材料用 Word 模板,各部门自行发挥,长度从 3 页到 60 页不等;评审会两周一次,一次排 6 到 8 个项目,每个项目平均只有 12 分钟;决策记录在会议纪要里,没有统一的状态跟踪。

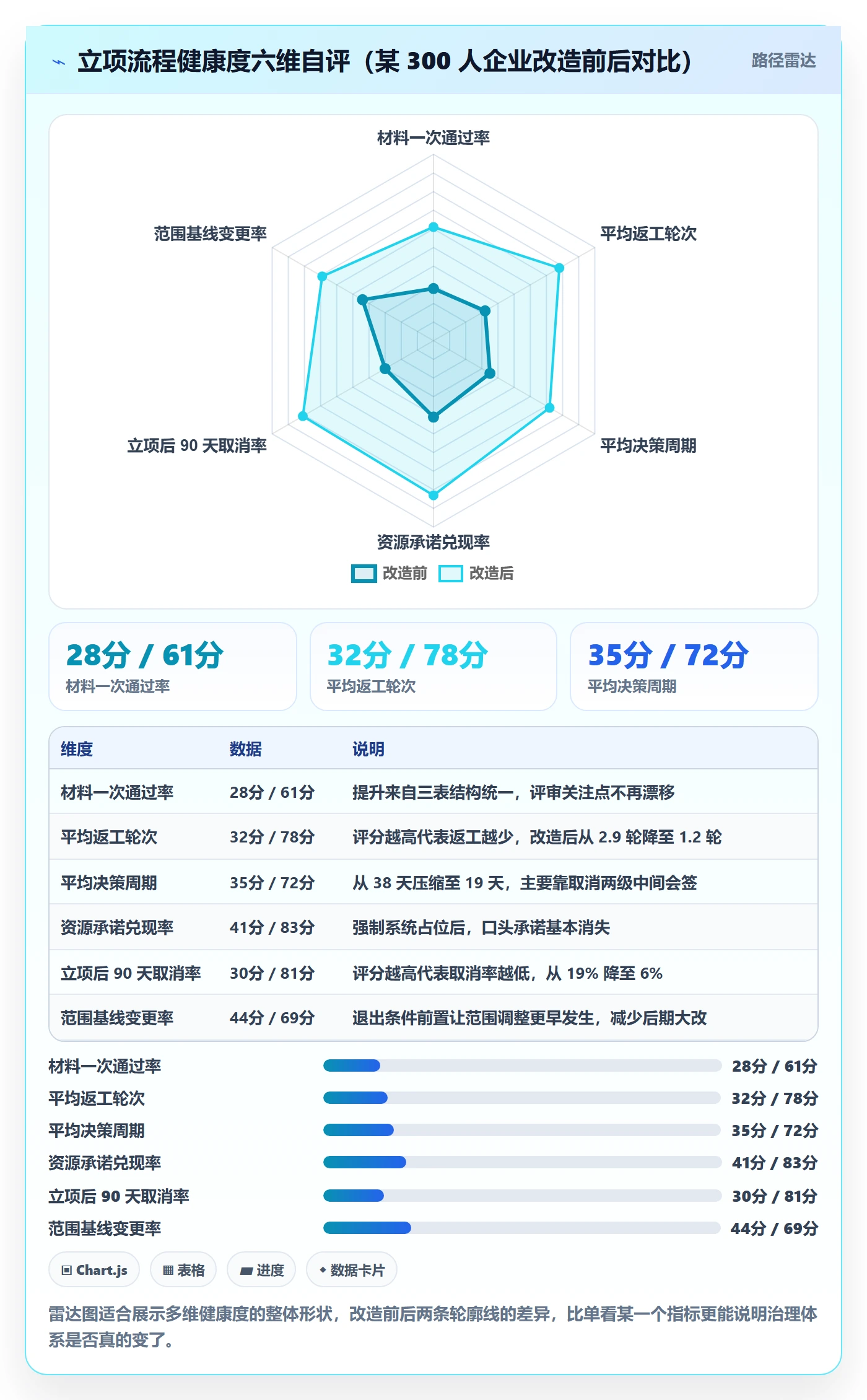

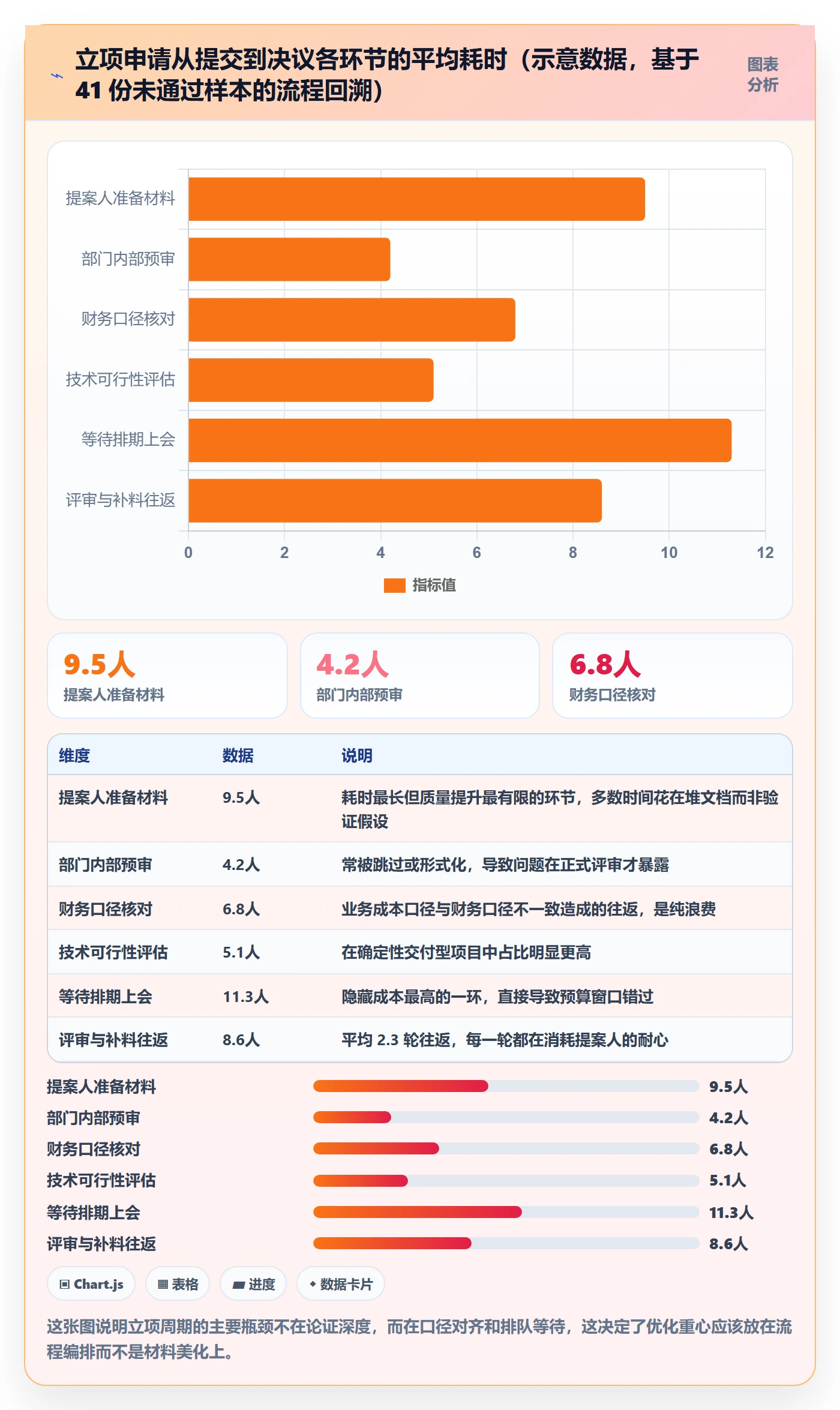

我们做基线测量时发现:立项材料一次通过率 28%,平均返工 2.9 轮,平均决策周期 38 天,立项后 90 天取消率 19%。最能说明问题的是最后一个数字,每五个通过立项的项目,就有一个在三个月内被终止。

2. 改造动作与数据变化

改造分三步。第一步,把立项材料从 Word 模板改成三表结构,主体压缩到两页以内。第二步,增加预审环节,把重复立项和超范围项目挡在正式流程外。第三步,把流程搬进项目管理系统,设硬门禁和自动统计。

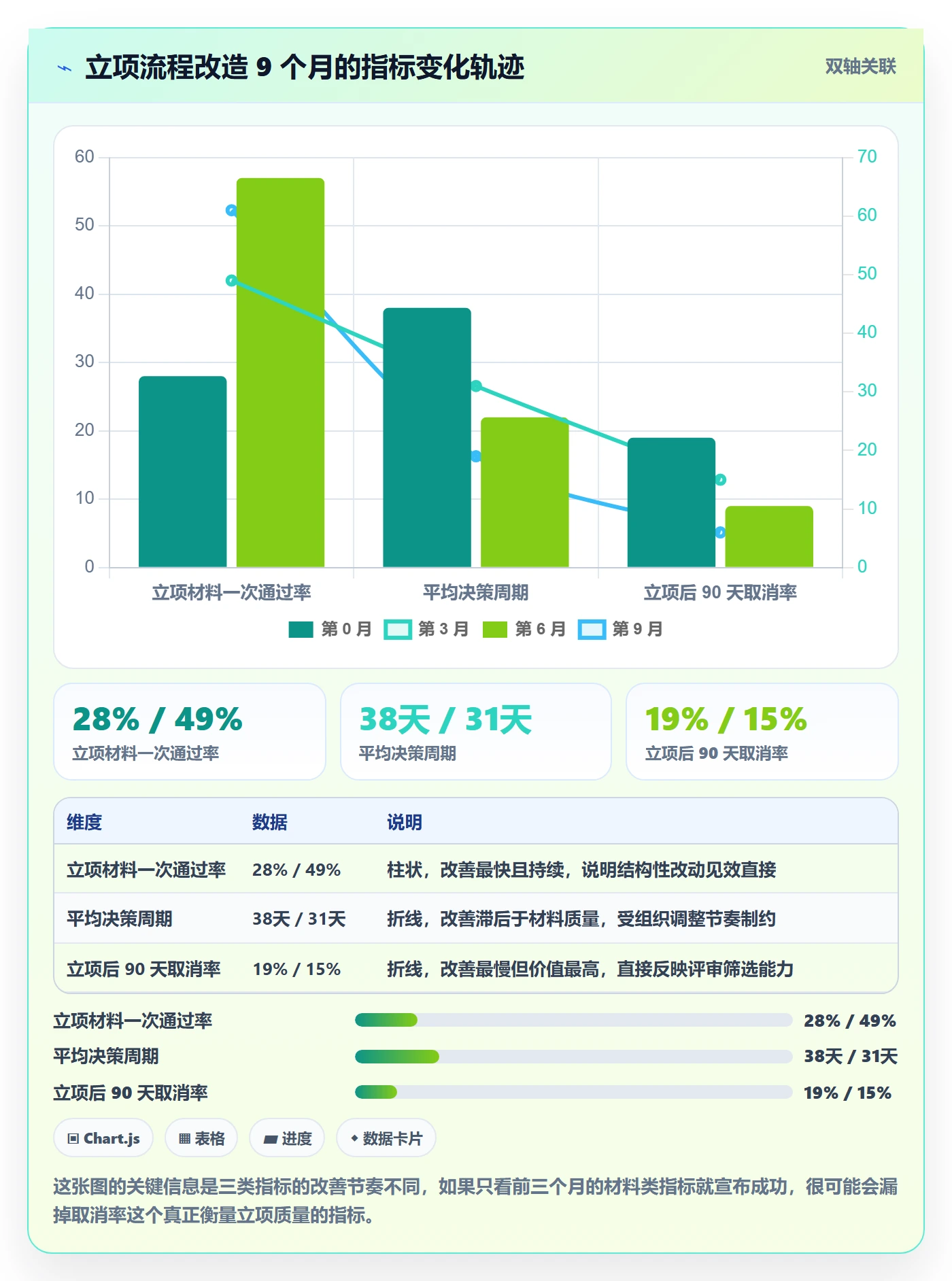

上线 9 个月后,数据变化如下:立项材料一次通过率从 28% 升到 61%,平均返工从 2.9 轮降到 1.2 轮,平均决策周期从 38 天压缩到 19 天,立项后 90 天取消率从 19% 降到 6%。

需要说明的是,这些不是同步发生的。一次通过率和返工轮次在第 2 个月就有明显改善,因为三表结构直接改变了材料质量;决策周期在第 4 个月才降下来,因为压缩会签层级涉及组织调整;取消率改善最慢,第 7 个月才稳定在 6% 附近,因为这取决于评审质量而不是流程形式。

3. 三个反常识发现

第一个发现:减少材料长度反而提高了通过率。把材料从平均 24 页压到 6 页(含附件)之后,一次通过率反而上升。原因是评审者的注意力是有限资源,页数越多,关键信息被淹没的概率越高。

第二个发现:预审环节的“误杀”几乎没有代价。我们一开始担心预审会漏掉好项目,所以设置了申诉通道。9 个月里只有 4 个项目发起申诉,其中 2 个最终通过。也就是说,预审挡掉的 25 个项目里,误杀率不到 8%。

第三个发现:真正拉低立项质量的是资源确认环节,不是论证环节。改造前的统计显示,立项后 90 天被终止的项目中,有 68% 的原因可以追溯到“关键资源从未真正到位”。这解释了为什么把资源占位设为硬门禁之后,取消率改善最明显。

项目立项如何做好项目申请?PMO数据分析与操作步骤

八、行动建议:不同组织、不同项目类型怎么做

同一套立项方法,在不同规模和不同治理成熟度的组织里,落地方式差别很大。下面按三个维度给出建议。

1. 按组织规模

  • 100 人以下:不要建正式立项流程,用一个轻量的立项说明模板加一次 30 分钟评审即可。这个阶段最大的风险是流程压过业务,而不是立项失控。
  • 100-500 人:建立预审 + 三表 + 定期评审会的机制,把流程放进项目管理系统。这个规模是立项治理收益最明显的区间,投入产出比最高。
  • 500 人以上:需要分级授权,把立项决策权按金额和风险分成不同层级,避免所有项目都挤到同一个评审会。同时必须做数据自动化,否则 PMO 会被统计工作淹没。

2. 按项目类型

确定性交付型项目的重点在资源确认,评审时应该要求资源占位截图或系统记录,不认口头承诺。这类项目的收益往往可以从历史同类项目推算,不需要从零建模。

探索创新型项目的重点在退出条件,我建议强制要求至少两个检查点,并且第一个检查点不能晚于项目启动后 8 周。这类项目的立项材料可以不写详细收益,但必须写清楚“用多少钱、多长时间,验证哪一个假设”。

合规驱动型项目的重点在合规覆盖完整度。这类项目通常时间刚性、范围刚性,所以立项阶段就应该同步确认资源排期的可行性,否则会出现“批了但做不了”的局面。

3. 按治理成熟度

成熟度阶段 典型特征 优先动作 暂时不要做
起步期 没有统一模板,材料质量参差 统一三表结构与预审门 不要建立复杂指标看板
规范期 有模板有流程,执行靠人工 流程上系统,设硬门禁 不要增加审批层级
优化期 流程自动化,数据可采集 建指标体系,做立项质量回溯 不要公开部门排名

这个顺序很重要。我见过不少组织在起步期就搭了一整套指标看板,结果数据全靠人工填写,三个月后没人再更新。先把流程跑顺,再谈数据;先有门禁,再谈度量。

项目立项如何做好项目申请?PMO数据分析与操作步骤

九、取舍:立项治理没有免费午餐

所有立项治理的改进都是取舍,不是纯收益。下面四组取舍是我在实际推动中最常遇到的,处理方式取决于组织当下的主要矛盾。

1. 决策速度 vs 论证深度

提高论证深度一定会拉长决策周期,这是无法消除的矛盾。我的处理方式是按项目金额和不可逆程度分档:金额低于某个阈值且可回撤的项目走快速通道,只做预审和简版论证;金额高或一旦启动就难以撤回的项目走完整流程。

关键是要把这个分档规则写清楚并且公开,否则会变成“谁声音大谁走快通道”。

2. 统一模板 vs 分类模板

统一模板的优点是维护成本低、横向可比;缺点是不同项目类型的评审重点被抹平。分类模板的优点是精准;缺点是维护成本高,容易出现“选错模板”的问题。

我的判断是:项目数量少于每年 30 个时用统一模板,超过 30 个时按三大类分模板。分界点的逻辑是,模板维护成本是固定的,项目数量越多,分类带来的收益越大。

3. 集中审批 vs 分级授权

集中审批保证了标准一致,但会让决策周期随组织规模线性增长。分级授权提升了效率,但容易造成标准漂移。

折中方案是“集中定标准,分级做决策”:由 PMO 统一维护立项标准和材料模板,但决策权下放到各业务域,PMO 通过事后抽查和季度回溯来保证标准落地。这个方案的前提是流程要上系统,否则抽查成本太高,无法执行。

4. 数据完备 vs 数据可用

追求数据完备会带来采集成本,采集成本高到一定程度,数据质量反而下降,因为填写者开始应付。我的经验是立项阶段只采集六个指标,其余全部留到执行阶段。

更重要的原则是能自动采集的绝不人工填。这也是我们把立项流程搬进项目管理平台的核心原因,不是为了让流程看起来更现代,而是因为只有流程化和系统化之后,数据才是不花钱的副产品。

十、总结:立项申请写得好不好,看它替你挡掉了多少错事

回到最初那个反常识的数据:大部分立项申请被驳回,不是因为方案不够好,而是因为证据结构不完整。这意味着提升立项通过率的关键动作,不是把材料写得更漂亮,而是把“为什么做、怎么做得到、错了怎么退”这三件事说清楚。

我对立项申请的价值判断标准只有一条:它替你挡掉了多少不该做的事。一份让所有项目都通过的立项流程,本身就是失败的流程。

如果只能从这篇文章里带走三件事,我希望是这三件。第一,把立项材料从“方案书”改成“三表结构”,收益假设表、资源承诺表、风险退出表,主体控制在两页以内。第二,把预审和资源确认设为硬门禁,这两道门挡掉的错误投入最多,代价最小。第三,把流程放进系统,让返工轮次、决策周期、资源兑现率这些数据自动沉淀,PMO 才有可能从统计工作转向真正的分析工作。

下一步我建议你这么做:先花一周时间,把过去一年被驳回或中途终止的项目翻出来,按“收益假设不可验证 / 缺少退出条件 / 资源未实际承诺”三类归因,看看你的组织主要死在哪一类。这个动作不需要任何工具,一天就能做完,但它会告诉你接下来该改哪一环。

如果你所在的组织在 100 人以上,跨部门立项已经出现明显的排队和返工,那就可以考虑把立项流程和研发流程放到同一个平台上。我们自己的经验是,选型时把“迁移成本、私有化能力、流程可配置性”这三项列成硬指标,能省掉后面大量的反复论证。

常见问题解答(FAQ)

1. 立项申请材料到底要写哪几块,才能让评审会一次通过?

我第一次牵头写立项申请的时候,把技术方案写了二十多页,结果评审会上被问“这事值多少钱、不做会怎样”,我一句都答不上来。后来才发现,材料结构和评委的关注点完全错位。想请教一下,一份能过会的立项申请,到底该包含哪些模块?

把申请当成一张给决策者的决策单,而不是技术文档。我的做法是固定五块,每块控制在一页以内:问题与机会,写清现在是什么状态、痛在哪、量化损失;目标与验收,写清做到什么程度算成功,指标必须可验证;方案与范围,明确做什么、不做什么;资源与计划,列人力、预算、关键里程碑和外部依赖;

风险与收益,写清收益怎么算、风险怎么兜。判断依据是评审会通常只有十五到三十分钟,评委的决策顺序永远是值不值得做、能不能做成、要花多少、风险可不可控,所以每块都要先给结论再给论据,把最关键的三个数字放在第一页,比如预计年节省工时、上线时间、一次性投入。技术细节放附录,被问到再展开,不要在正文里铺开。

2. PMO 在立项阶段到底该分析哪些数据?口径怎么定才不会被质疑?

我们公司 PMO 就我一个人,每次立项评审前业务部门给的数据都不一样,有人说效率提升三成,有人说节省五百人天,我问依据在哪,对方说估的。我很想知道,PMO 在立项环节应该拿哪些数据说话,口径又该怎么统一。

我在做的时候把立项数据分成三类,每类都有明确来源和口径。第一类是需求侧数据,比如同类问题的历史工单量、投诉量、手工操作人次,来源是工单系统或业务台账,按最近六到十二个月取月均值。第二类是资源侧数据,比如预估投入人力、外部采购金额、占用的关键岗位,来源是资源排期表和历史同类项目的实际耗时。

第三类是收益侧数据,必须落到可核对的基线,比如当前每月人工处理一千二百单、单均八分钟,改善目标写成降到四百单、单均五分钟,再折算金额。核心原则是每一个数字都要能指出它出自哪张表、覆盖哪段时间。

如果确实拿不到基线数据,就写清假设内容和后续验证方式,不要编一个漂亮数字,否则被追问一次之后,整份材料的可信度都会垮掉。

3. 从业务提出需求到立项批复,标准的操作步骤应该怎么走?

我们现在的流程特别随意,有时候业务直接找老板拍板就开工了,PMO 事后才知道;有时候又卡在评审会上来回改材料,一个月批不下来。我想把立项流程固定成可复用的步骤,但不确定该分几步、每一步谁负责。

我跑通的版本是六步,关键是每步都有明确交付物和时限。第一步需求收集与初筛,业务填一页立项意向表,PMO 在三个工作日内判断是否进入正式立项。第二步立项论证,申请人补齐材料,PMO 同步出数据分析,这一步通常给五到十个工作日。

第三步预审会,PMO 组织技术和财务做小范围预审,把明显站不住或预算超限的先拦掉。第四步正式评审会,评委当场给出通过、修改后通过、否决三种结论并留档。第五步立项批复与编号,明确项目经理、预算额度和里程碑。第六步纳入项目组合看板持续跟踪。

判断依据是先筛后评能省掉大量无效评审,我经手的一批需求里,初筛阶段就能砍掉约三成,预审再砍一部分,最后上评审会的材料质量会明显提高。另外一定要给每一步设死时限,否则申请方会无限期拖材料。

4. 立项申请老被退回、评审会上被问住,有什么自查办法?

我提交的立项申请已经被退回三次了,每次理由都差不多,无非是收益不清晰、范围太大。评审会上评委问我这个数字怎么来的,我当场就卡住了。有没有什么办法能在提交前自己先过一遍,减少被退的次数?

我后来用一个十问清单做自查,提交前逐条回答,答不上来就先改材料。这十条是:痛点有没有量化、不做会损失什么、成功标准能不能验证、范围边界写没写清、里程碑是否可交付、预算有没有拆分到项还是只有一个总数、收益基线和算法能不能复现、关键风险有没有应对动作、依赖方是否已经确认、最坏情况下的退出条件是什么。

经验数据是,被退回的申请里八成以上卡在收益不可验证和范围无边界这两条,而不是技术方案不行。另外评审前做一次模拟答辩,找同事专挑数字和边界来问你,凡是需要现场临时解释才能说清的,都说明材料里没写明白,回去补进正文。按这个方式改过一轮之后,我们团队的一次过会率大概从不到一半提到了七成左右。

读者评论

金
金予安

看完对“退出条件”最有共鸣。我们立项时也写了止损线,但真到第三个月指标没达标,业务负责人第一反应是再给两个月,没人愿意签字叫停。问题不在材料格式,而在叫停后的责任归属和绩效影响没提前约定。如果退出表只有指标和动作,没有写明叫停由谁发起、叫停后团队怎么安置,执行时基本会失效。

卢
卢若溪

作为PMO,我认同“证据不够就退回”这个定位,但63份样本的结论可能受行业和评审会构成影响。我们这边技术方案被否的比例明显更高,因为评审席里技术委员占多数,收益假设再清楚也会被追问架构风险。另外等待排期11.3人天在预算季可能更长,真正要改的是上会优先级规则,不只是材料模板。

黄
黄沐阳

把不做当正式选项”这个思路很对,但落到业务部门容易变成数字竞赛:为了通过,大家会把不做的损失往高报,基线却没人复核。我更关心收益假设表里的基线值由谁维护、数据源是否独立。还有合规驱动型项目,附件很难压到五页,强制套一页两页加三表反而会漏项,模板分型确实必要。

文章包含AI辅助创作:项目立项如何做好项目申请?PMO数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277956

赞 (0)
飞飞飞飞
项目目标管理指南:PMO如何做好项目立项,协同管理全流程
上一篇 7小时前
预算流程与规范:PMO项目立项协同管理关键指标
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
