去年我参与评审一个预算 1.8 亿元的项目,它在立项会上被退回了三次,不是因为技术方案,也不是因为预算模型,而是因为名字。第一次叫“数据中台”,第二次叫“集团数据中台(一期)”,第三次叫“集团数据中台建设(2024)”。每改一次,立项单、预算表、采购申请、合同模板、财务科目、周报模板就得全部重签一遍。
这件事之后我把过去几年经手的立项流程重新翻了一遍,发现一个被严重低估的事实:在 PMO 的所有风险控制手段里,项目名称是投入最小、见效最快、但被管理得最差的那一个。它不像预算评审那样需要财务模型,也不像技术评审那样需要专家资源,它只需要一套规则和一次系统配置。
这篇文章讲清楚三件事:项目名称在立项全流程中到底卡在哪些节点、PMO 该用什么逻辑去控制它、以及不同规模的组织应该怎么落地。所有判断都基于我自己参与过的立项评审、项目治理和数据清洗场景,能给出数字的地方我会给数字,是推演的地方我会明确标注。
一、先给结论:项目名称是 PMO 成本最低、见效最快的风险控制抓手
在展开细节之前,我先把结论摆出来。如果你只想记住一段话,记住下面这四条判断就够了。
1. 结论一:项目名称是立项数据的主键,不是标题
绝大多数 PMO 把项目名称当成一个“描述性标题”,这是最根本的认知错误。在项目管理系统、财务系统、采购系统、合同系统里,项目名称承担的是“人类可读主键”的角色。你可以用项目编号做数据库主键,但所有人,老板、财务、采购、法务、供应商,在沟通时用的都是名称。
这意味着名称一旦产生歧义,歧义会沿着主键向外扩散。项目编号错了只影响一条记录,名称错了会影响所有引用它的报表、会议纪要和合同附件。这就是为什么我在评审立项单时,第一个看的字段永远是项目名称,而不是预算金额。
2. 结论二:命名规则必须放在流程前端,不能放在归档阶段
我见过太多组织在项目结项时才开始“规范名称”,这等于把风险控制做成了事后美化。立项申请提交的那一刻,名称就会被引用到预算表、采购单、项目群里,等到归档时再改,前面所有引用都成了历史包袱。
正确的做法是把校验前置到立项申请表单里:申请人提交时,系统当场判断名称是否符合规则、是否与在管项目重名、是否缺少业务域。不符合就退回,符合才进入 PMO 初审。这样 PMO 不需要人工做“名称警察”,系统替你做。
3. 结论三:名称治理的收益不在“好看”,而在四个下游场景
很多管理者觉得命名规范是“形式主义”,因为它看起来不产生业务价值。但名称治理的真实收益藏在四个下游场景里:
- 检索:跨部门找项目时,能不能用关键词一次命中,取决于名称结构是否统一。
- 对账:财务把预算和实际支出匹配到项目时,名称里的业务域直接决定成本归属是否准确。
- 归档与复盘:三年后回头看“哪些项目重复建设过”,靠的就是名称的可比性。
- 审计与合规:外部审计要求项目名称、合同名称、采购名称三者可追溯对应。
这四个场景的共同点是:它们都不在立项当时产生痛感,但都会在半年到一年后集中爆发。这也是为什么大多数组织直到踩了坑才回头治理。
4. 结论四:不要写“命名规范文档”,要写“可执行的校验规则”
一份三十页的《项目命名规范管理办法》的实际约束力接近于零。我做过一次统计,某集团发布命名规范后的三个月内,符合规范的新立项项目占比只有 41%,因为没有人会在填表单时翻 PDF。

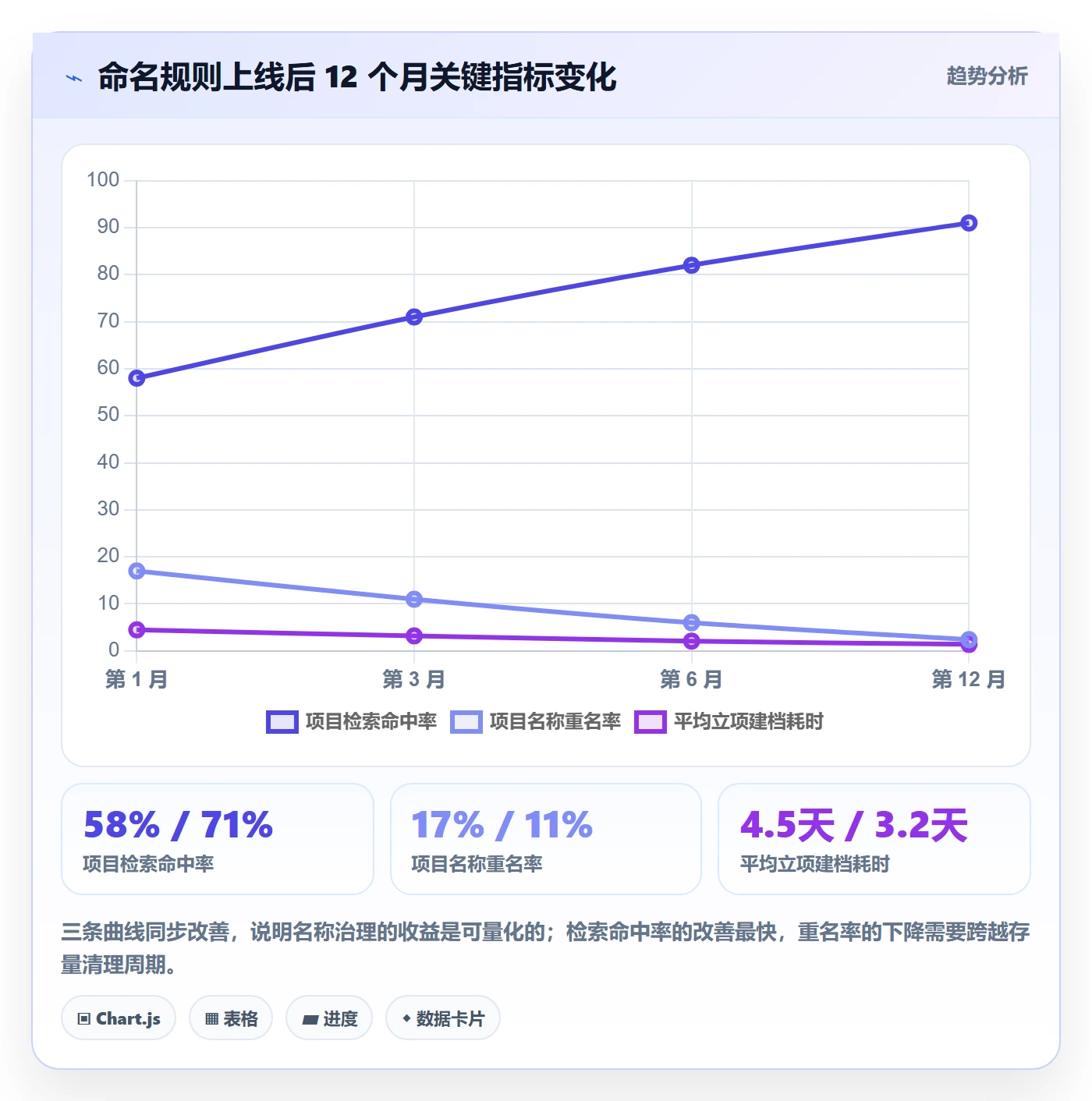

有效的做法是把规范压缩成一支校验规则,配置在立项表单和项目建档环节。规则可以执行,文档只能被忽略。下面这张漏斗图展示的,就是名称校验前移后,一个 3000 人规模集团的立项通过情况。

二、背景与真实场景:项目名称是怎么一步步失控的
讲完结论,我来说清楚问题是怎么发生的。名称失控从来不是一次性事故,而是多个小妥协叠加的结果。下面这几个场景,都是我在实际项目里遇到过的。
1. 立项全流程里,名称出现的七个节点
先把流程摆清楚。一个完整的立项流程,名称会在至少七个节点被引用或传递:
- 需求提出与初步构想,此时名称往往是口语化的代号;
- 立项申请表单填写,名称第一次被正式记录;
- PMO 初审与范围界定,名称需要体现业务边界;
- 技术方案评审,名称需要与系统模块对应;
- 预算与成本归属评审,名称需要映射财务科目;
- 采购与合同签署,名称需要与供应商合同一致;
- 系统建档、看板创建、结项归档,名称成为永久标识。
这七个节点分属不同部门,各有各的语言习惯。技术团队喜欢叫“XX 平台”,业务团队喜欢叫“XX 优化”,财务喜欢按成本中心命名。如果中间没有一个统一的命名规则做锚点,名称就会在每个节点被“本地化”一次,最终变成七个不同版本。
2. 场景一:三个“数据中台”同时立项
这是我印象最深的一次。某集团在同一年度有三个事业部各自提交了名为“数据中台”的立项申请,预算分别是 2400 万、1800 万和 1100 万。PMO 初审时没有发现,因为三份申请分散在不同批次的评审会上。
等到年中预算复盘时,财务发现有三个“数据中台”在消耗预算,功能范围高度重叠,其中有 60% 以上的建设内容是重复的。这次重复建设的直接浪费估计在 1500 万元以上,而它本可以在立项表单阶段通过名称唯一性校验被拦住。
事后复盘时我们发现,如果当时的名称是“零售-会员-数据中台-2024”和“供应链-履约-数据中台-2024”,即使不冲突校验,评审人也能一眼看出范围差异。名称结构的价值,就在于让差异可见。
3. 场景二:财务对不上账的项目编号
第二个场景更隐蔽。某公司的项目名称在立项时是“智能客服升级”,年终决算时财务发现对应的成本中心挂的是“客户服务中心”,而采购合同上写的是“智能客服系统三期”。三个名称指向同一个项目,但财务系统、采购系统、项目管理系统之间没有自动映射。
结果是财务团队花了三周时间人工核对,最后靠项目负责人凭记忆确认。这不是个例。名称不一致带来的对账成本,通常等于该项目管理费用的 3%-8%。
4. 场景三:检索与复盘失效
你有没有经历过这种场景:老板问“我们过去两年在供应链方向投入了多少项目”,你打开项目管理系统,搜索“供应链”,结果出来二十几个项目,但漏掉了叫“采购协同平台”“履约中台”“供应商门户”的那些,因为它们名字里没有“供应链”三个字。
这就是名称结构缺失导致的检索召回率问题。我统计过一个包含 1180 个在管项目的系统,用业务关键词检索的召回率只有 58%。换句话说,接近一半的项目在需要复盘时是“隐形”的。
5. 场景四:审计与外部合规的追溯要求
在强监管行业,外部审计会要求项目名称、合同名称、采购订单名称、财务凭证名称四者可追溯对应。如果立项时名称随意,审计阶段就要靠人工做映射表,而这个映射表往往在审计结束后就没人维护了。
我参与过一次这样的审计准备,为 300 多个项目重建名称映射,投入了约 6 人月,其中大部分时间花在确认“这个合同到底对应哪个项目”。这类成本的根源,全部在立项那一刻。
6. 场景五:并购与组织调整后的名称污染
最后一个场景在组织变动时集中爆发。并购、拆分、事业部重组之后,来自不同母体的项目名称规则会混在一起。一边是“BU-产品-功能”格式,一边是“项目代号+年份”格式,合并后的项目库看起来像两个纪元的地层。
这种污染不会立刻产生问题,但会让所有跨组织的数据分析失效。想统计“集团整体的项目交付周期”,就得先人工判断哪些项目属于同一类。

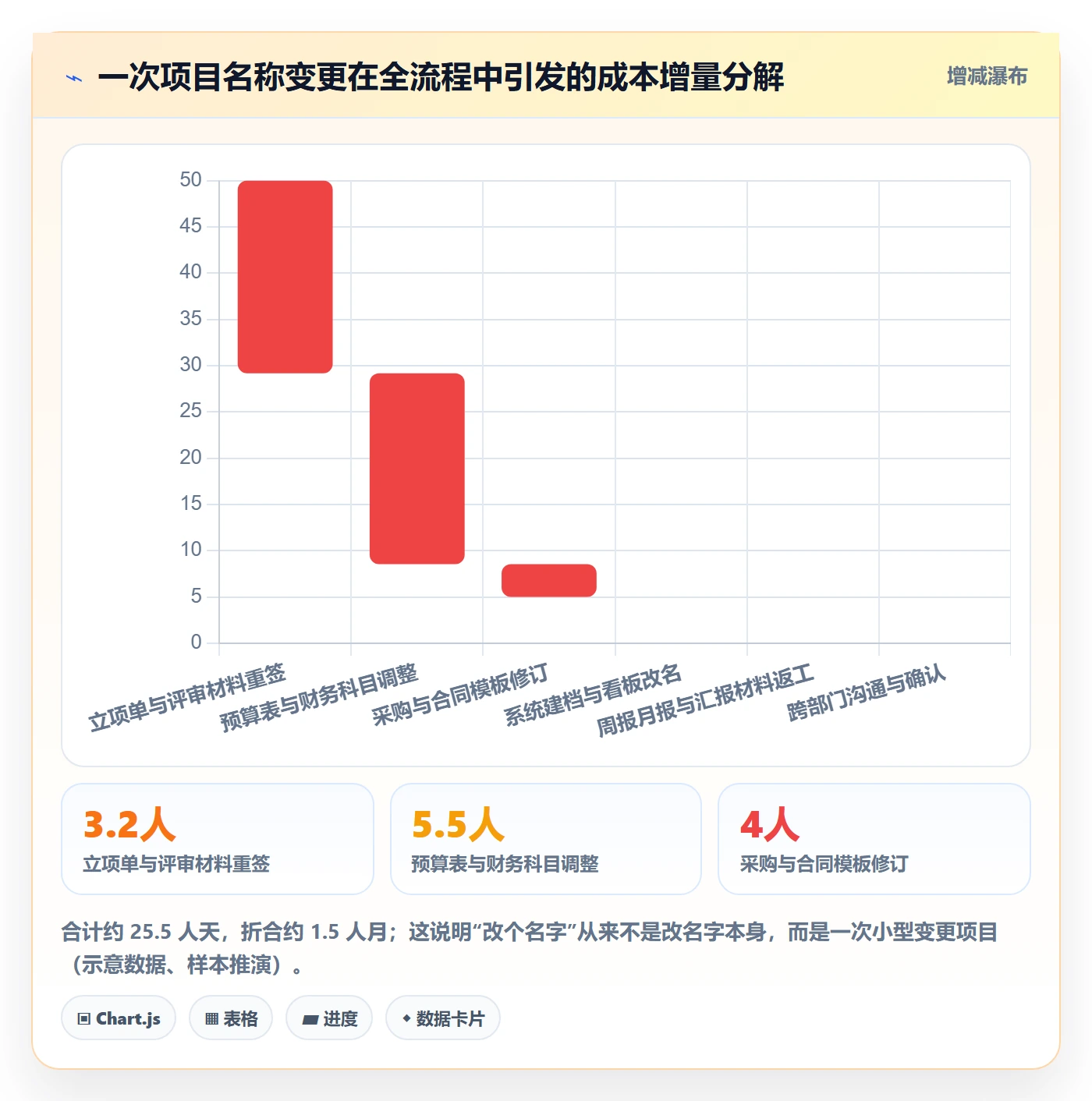

7. 一次名称变更的真实成本分解
很多人以为改名就是改几个字。我把一次完整的名称变更涉及的返工项拆开算过,结果比想象中高得多。

三、拆解七个常见误区
知道问题在哪之后,还要知道大多数组织是怎么想错的。下面这七个误区,我在不同组织里反复见到。
1. 误区一:把命名当成行政小事
最普遍的误区是认为命名属于“文档规范”范畴,归行政或质量部门管,不归 PMO 管。于是命名规则写在《文档管理办法》里,而不是写在立项流程里。
但命名直接决定立项数据的可用性,它属于数据治理,不属于文档管理。判断标准很简单:如果这个字段会进入报表和财务系统,它就是数据治理问题。
2. 误区二:只规定“禁止重名”
很多组织以为命名规范的唯一目标就是防重名。这解决了最表面的问题,但没解决最核心的问题,同名不同义、异名同义。
“数据中台”和“数据平台”是两个名字,但可能指同一个东西;“客户中心”和“会员中心”也是两个名字,也可能是同一个东西。只防重名,防不住语义重叠。
3. 误区三:规范写死,却没有校验工具

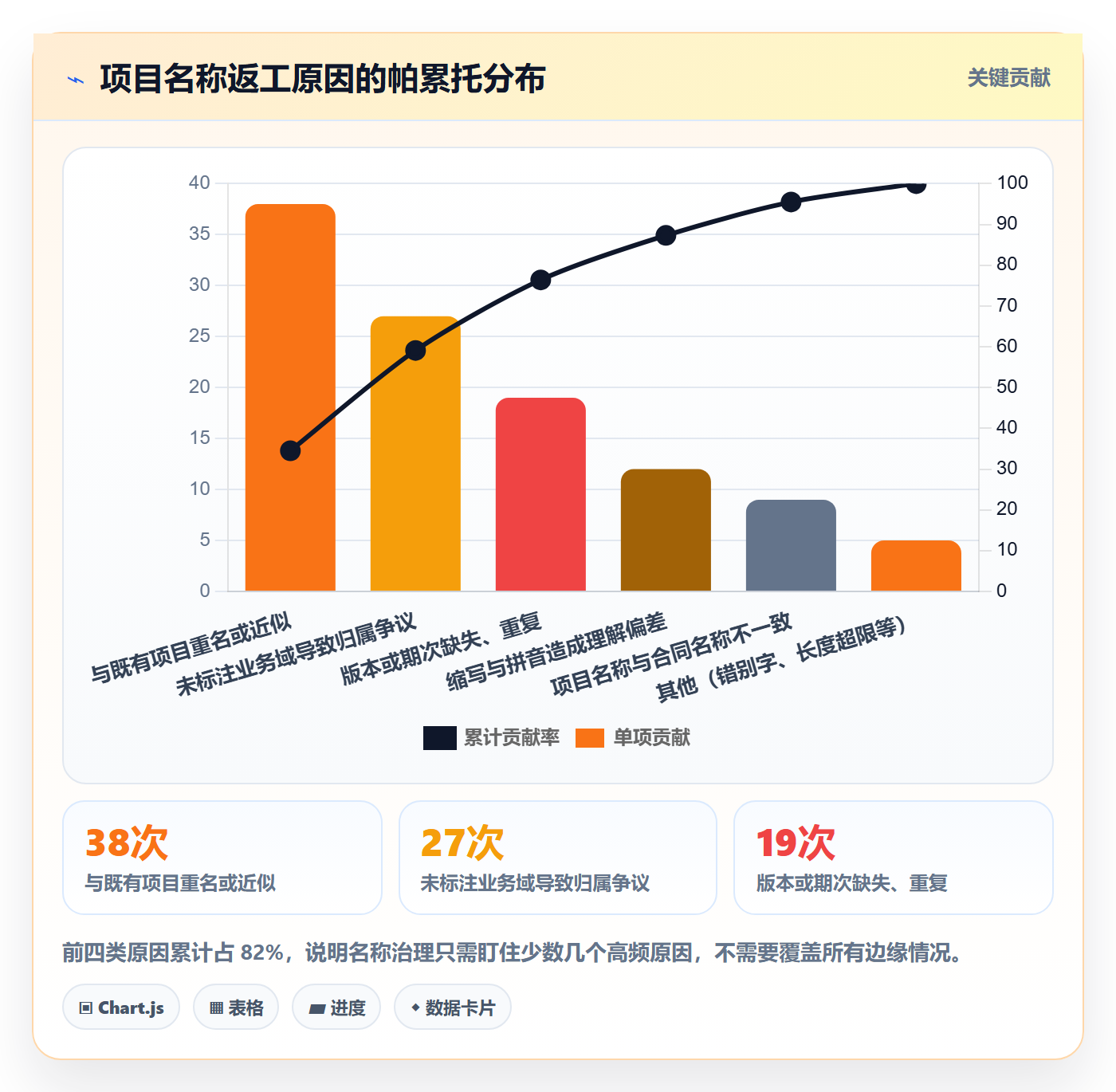

这是执行层面最常见的断裂。规范写得再细,如果没有系统校验,执行率就会随时间和人员流动而衰减。我见过一个组织的命名规范执行率从发布时的 78% 掉到一年后的 34%,原因只是项目管理员换了人。
4. 误区四:用缩写和拼音当项目名
“XXHD”“YQFK”“ZHXM”这类名称在技术团队内部可能人人皆知,但换一个部门、换一批人就成了黑话。更麻烦的是,这类名称在搜索引擎和报表里无法被语义检索。
我的判断是:项目名称里允许出现行业通用缩写(如 CRM、ERP),但不允许出现组织内部自造的拼音缩写。前者有通用语义,后者只对当前团队有意义。
5. 误区五:把版本号和日期塞进名称
“智能客服 V2.3(2024 年 Q3)”,这个名称看起来信息完整,实际上把两个应该放在字段里的信息塞进了名称。版本号和期次是结构化字段,应该独立存储,而不是拼在名称里。
原因有两层:一是拼进名称后无法做版本维度的统计和筛选;二是每次升版都要改名称,触发上面那张瀑布图里的全部返工。
6. 误区六:把项目名称当成产品名称
项目是有生命周期的,产品是持续演进的。一个产品可能对应十个项目。如果项目名称直接用产品名,几年后统计“这个产品迭代了几轮、投入了多少”,就会发现所有记录都混在一起。
正确的做法是项目名称带交付形态标识,例如“零售-会员-积分体系-新建”“零售-会员-积分体系-重构”,产品名单独存字段。
7. 误区七:项目名称与合同、采购名称脱节
财务和法务最痛的一点。项目立项时叫“智能客服升级”,采购时供应商合同写的是“客服系统三期开发服务”,两个名称没有共同标识符。等到审计要求追溯时,只能靠人工。
解决方案不是强制所有系统用同一个名字,而是在名称中保证一个稳定可对齐的锚点,通常是业务域+对象,再配合项目编号做跨系统映射。

四、专业判断逻辑:五层命名框架与可执行校验规则
接下来是我认为最有价值的部分:一条可以直接落地的命名逻辑。这套框架我迭代过好几版,核心思路是“让名称承载稳定的信息,让系统字段承载变化的信息”。
1. 五层结构:从稳定到易变
一个好的项目名称应该由五层构成,按稳定性从高到低排列:
| 层级 | 含义 | 取值来源 | 稳定性 | 示例 |
|---|---|---|---|---|
| 第一层 | 业务域 | 公司级业务域词典 | 极稳定 | 零售、供应链、财务 |
| 第二层 | 管理对象 | 业务对象词典 | 稳定 | 会员、订单、履约 |
| 第三层 | 交付形态/动作 | 交付类型词典 | 较稳定 | 新建、重构、迁移、优化 |
| 第四层 | 唯一性标识 | 期次、地域、法人主体 | 易变 | 一期、华东、2024Q3 |
| 第五层 | 治理字段 | 不写入名称 | 频繁变化 | 负责人、优先级、状态 |
第五层的关键是“不写进名称”。负责人会换、优先级会调、状态会变,这些信息必须放在系统字段里,否则每次变动都要改名称。
2. 每层的取值必须来自词典,不能自由填写
五层框架能不能落地,取决于前四层的取值是否受控。如果业务域可以让申请人自由填写,两周后你就会看到“零售”“零售业务”“新零售”“零售事业部”四种写法。
我的做法是为每一层建立词典,申请人在表单里只能下拉选择,不能手输。词典的维护责任归属 PMO,变更需要走轻量审批。这样既保证了统一性,又留出了扩展空间。
3. 唯一性靠编号,可读性靠名称
一个常见争论是:到底该用编号还是名称做主键?我的答案是两者分离,编号负责唯一性,名称负责人可读性。
编号可以用“业务域代码-年份-序列号”的格式自动生成,例如“RT-2024-0187”,永不变更。名称则根据五层框架生成,必要时可以调整,但调整需要走变更流程并保留历史版本。
4. 把规则写成可执行的校验表达式
下面是我们在系统里实际配置的校验规则简化版。它能拦截掉前面提到的绝大多数返工原因:
# 项目名称校验规则(简化示例)
naming_pattern: "^{domain}-{object}-{action}(-{scope})?$"
max_length: 40
min_length: 12
dictionaries:
domain: ["零售", "供应链", "财务", "人力", "数据", "风控", "制造"]
object: ["会员", "订单", "履约", "库存", "结算", "报表"]
action: ["新建", "重构", "迁移", "优化", "替换"]
scope: ["一期", "二期", "华东", "华南", "2024Q3"]
forbidden:
pinyin_abbreviation: "^[A-Z]{2,6}$" # 禁止纯拼音缩写
version_in_name: "V\\d+(\\.\\d+)?" # 禁止版本号进名称
date_in_name: "\\d{4}年\\d{1,2}月" # 禁止中文日期进名称
duplicate_check: true # 与在管项目做相似度校验
on_violation:
action: "block_submit"
message: "名称不符合规范:{reason},请从词典中选择取值"
这段规则的价值不在技术复杂度,而在于它把“规范”变成了“阻止提交”。从“建议遵守”到“无法违反”,是名称治理最关键的一步跨越。
5. 名称变更要有流程,但流程要足够短
完全不让人改名称会导致规则被绕过(比如干脆新建一个项目),流程太重则让人放弃修改。我的建议是设置两级:
- 轻量变更:仅调整第四层(期次、地域),由 PMO 直接审批,1 个工作日内完成,系统自动同步下游引用。
- 重量变更:调整第一至第三层(业务域、对象、交付形态),需要 PMO 负责人加业务方会签,并强制输出影响范围清单。
6. 与合同、采购、财务科目的对齐机制
对齐不要求名称完全一致,而要求存在稳定映射。我的做法是在项目建档时生成三个字段:项目正式名称、项目编号、外部对齐标识。采购和合同系统引用项目编号,展示时显示项目名称。
这样即使采购合同名称是“客服系统三期开发服务”,只要合同上标注了项目编号,回溯就是一次查询而不是一次考古。

五、案例与数据观察:以 PingCode 落地场景为例
讲完方法论,我用一个具体的平台落地场景来讲清楚怎么执行。这里以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代场景下比较常见的选择。
1. 为什么迁移是治理项目名称的最佳窗口
我参与过几次从 Jira 迁移到 PingCode 的项目,一个共同的经验是:迁移是唯一一次可以“合法地重命名所有项目”的机会。平时改一个项目的名称要走变更流程,迁移时你可以一次性把所有名称按新规则重建,而且团队有心理预期。
很多组织把迁移当成纯粹的“数据搬家”,只关心字段能不能映射过去。我的判断恰恰相反,迁移的核心价值在于借机完成一次数据治理,而名称治理是其中成本最低、收益最直接的部分。
具体做法是:导出源系统的所有项目名称,先做一轮相似度聚类,找出语义重叠的项目;再按五层框架重新生成名称;最后把旧名称作为别名保留在系统里,保证历史检索不中断。
2. 私有化部署环境下的字段与权限设计
对于选择私有化部署的中大型组织,命名治理还有一个额外好处:词典和校验规则可以与企业内部的主数据系统对齐。业务域词典可以直接从组织架构或成本中心同步,避免 PMO 手动维护两套数据。
权限上建议分层:业务域词典由 PMO 维护,项目名称的第四层(期次、地域)由项目负责人在授权范围内选择,其余层级只读。权限设计的核心原则是:谁能改变名称的结构,谁就要为结构的一致性负责。
3. 一次 2300 个项目名称清洗的推演过程
下面是我在其中一个迁移项目里的做法,数据为样本推演。源系统里有约 2300 个项目,清洗分四步:
- 相似度聚类:用名称相似度算法把 2300 个名称聚成 187 个簇,其中 43 个簇包含 2 个以上的项目,合计 118 个项目存在语义重叠风险。
- 人工确认:对 118 个高风险项目逐一确认,最终确认 31 组确实存在重复建设或范围重叠,其中 9 组直接合并。
- 规则重命名:剩余项目按五层框架批量重命名,约 76% 可以自动生成,24% 需要业务方补充业务域信息。
- 别名保留:全部 2300 个旧名称作为别名字段保留,检索时仍然可命中,避免历史沟通断层。
整个过程投入约 4 人月,其中人工确认环节占了 2.5 人月。这说明自动化能解决结构问题,但语义重叠必须靠人判断,这也是为什么这类工作无法完全交给工具。

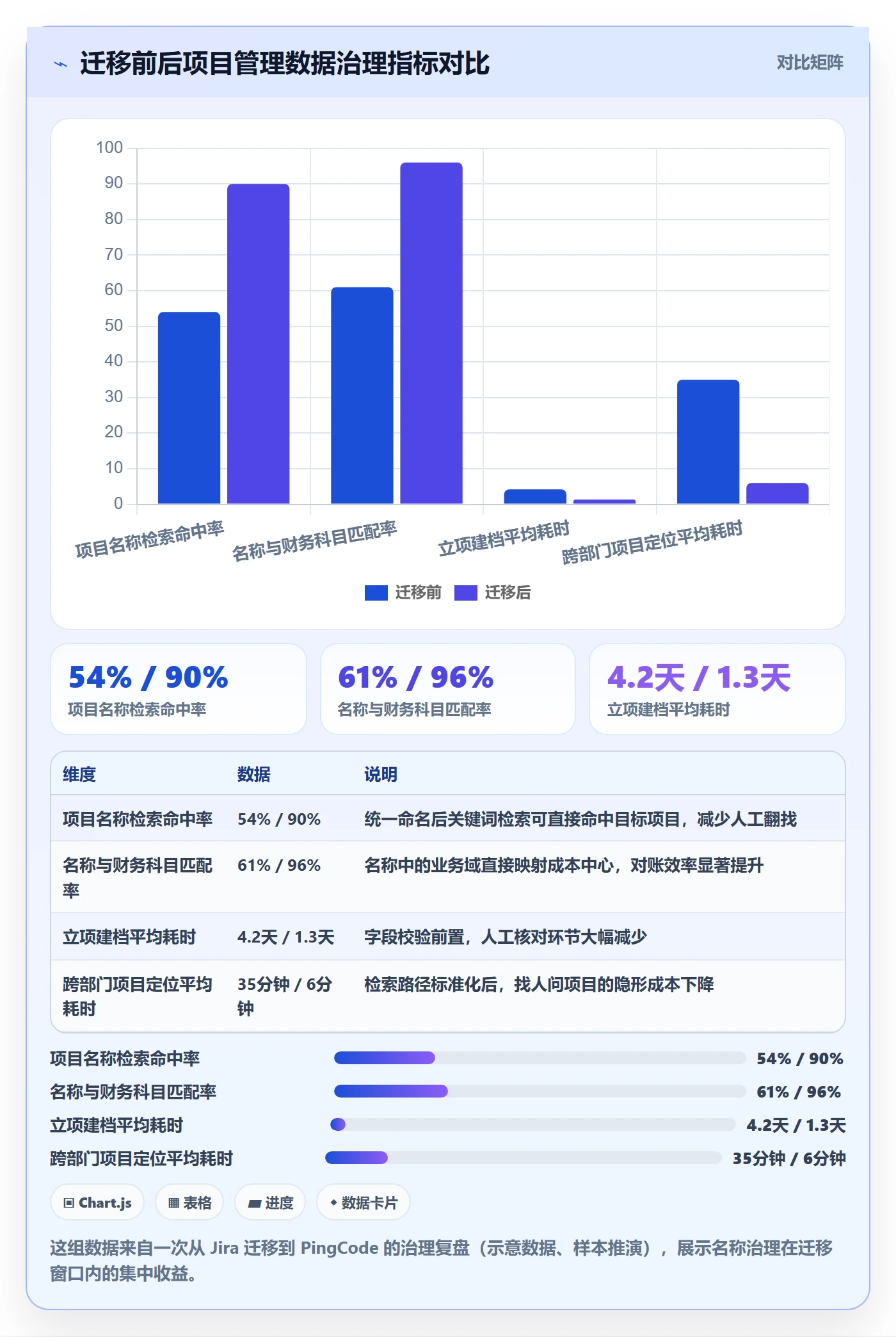

4. 上线 12 个月后的指标变化
清洗完成后不是终点,真正的价值体现在持续运行的指标上。下面这组数据来自迁移后 12 个月的跟踪,属于示意数据与样本推演,但趋势和我在多个项目里观察到的一致。

5. 中大型组织额外获得的三项收益
除了上面这些直接指标,我还观察到三项间接收益,它们对中大型组织尤其重要。
第一是报表口径收敛。名称结构统一后,按业务域汇总的项目数量、预算、交付周期可以直接出数,不需要每次先做人工分类。某集团把季度经营分析报表的准备时间从 5 天压到了 1.5 天。
第二是重复建设识别前置。立项阶段就能看到“同业务域+同对象”的既有项目,评审时可以直接询问差异点。这一项在预算紧缩的年份价值最高。

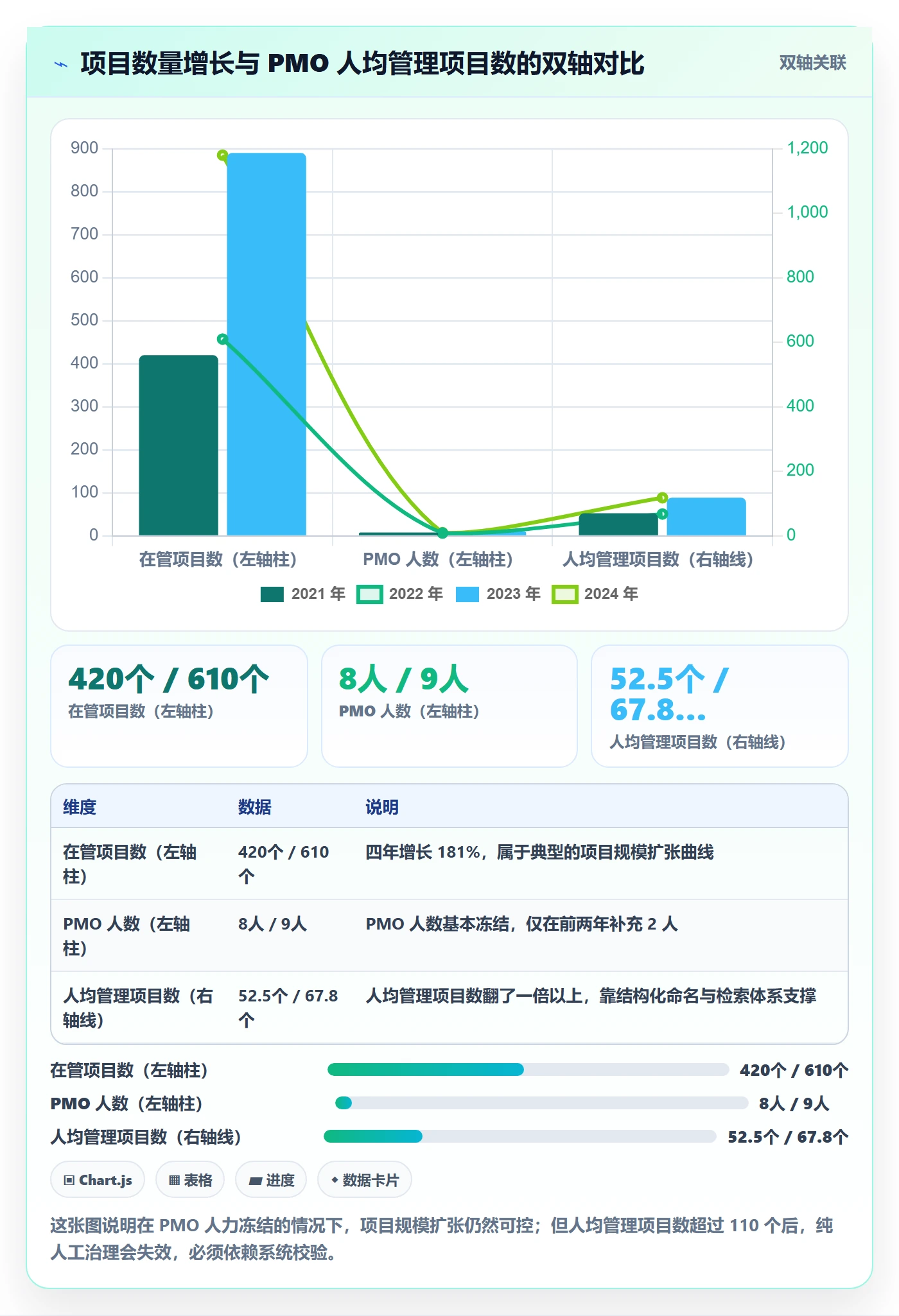

第三是PMO 人力效率提升。项目数量在涨,但 PMO 人数没怎么涨,靠的就是检索和报表的自动化。

6. 一个横向对比:执行率比规模更能决定歧义事件数
我对比过四个不同规模组织的名称歧义事件数据,结论有点反常识:歧义事件数与项目规模的相关性,弱于与规范执行率的相关性。

六、不同情况下的行动建议

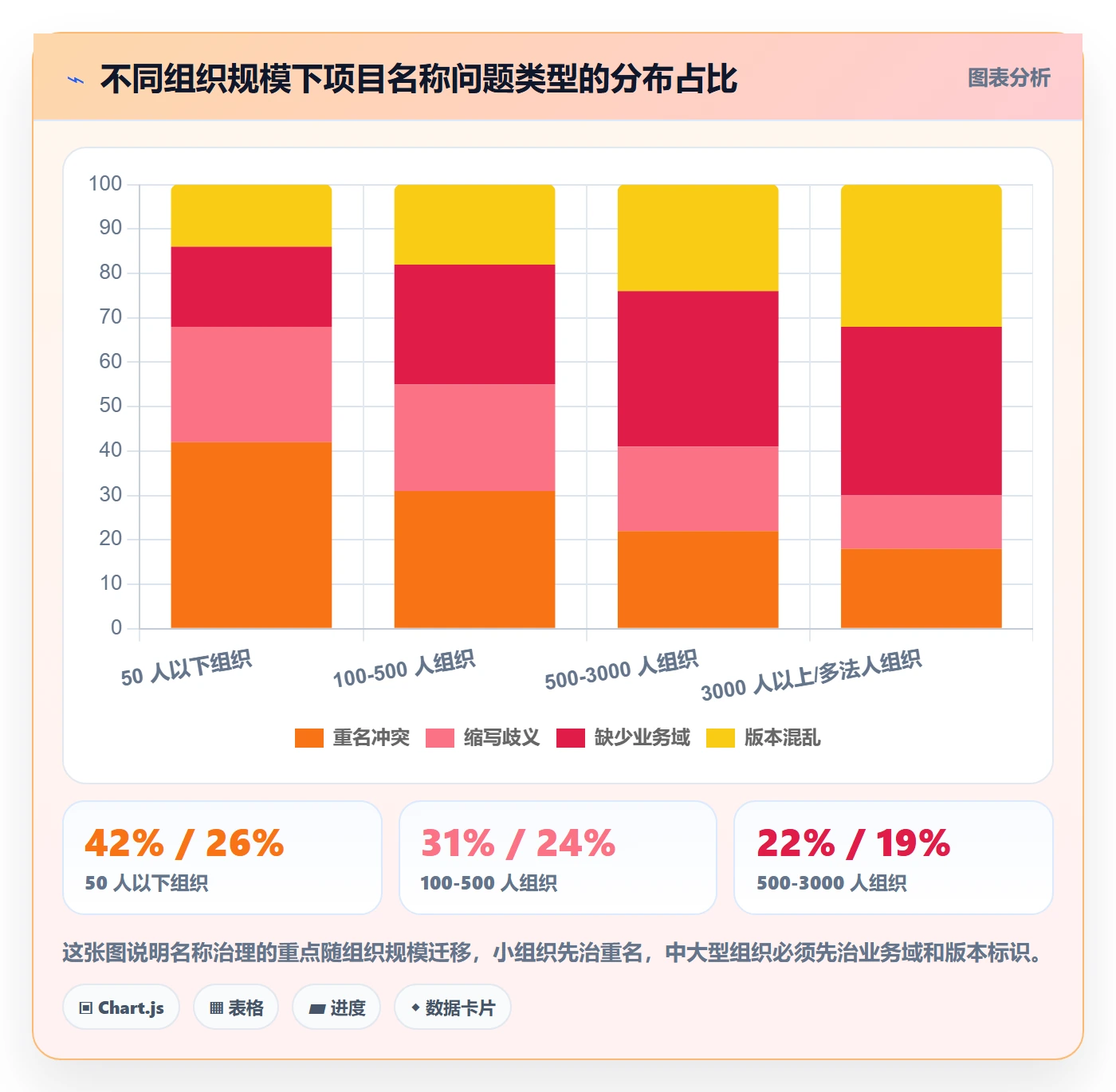

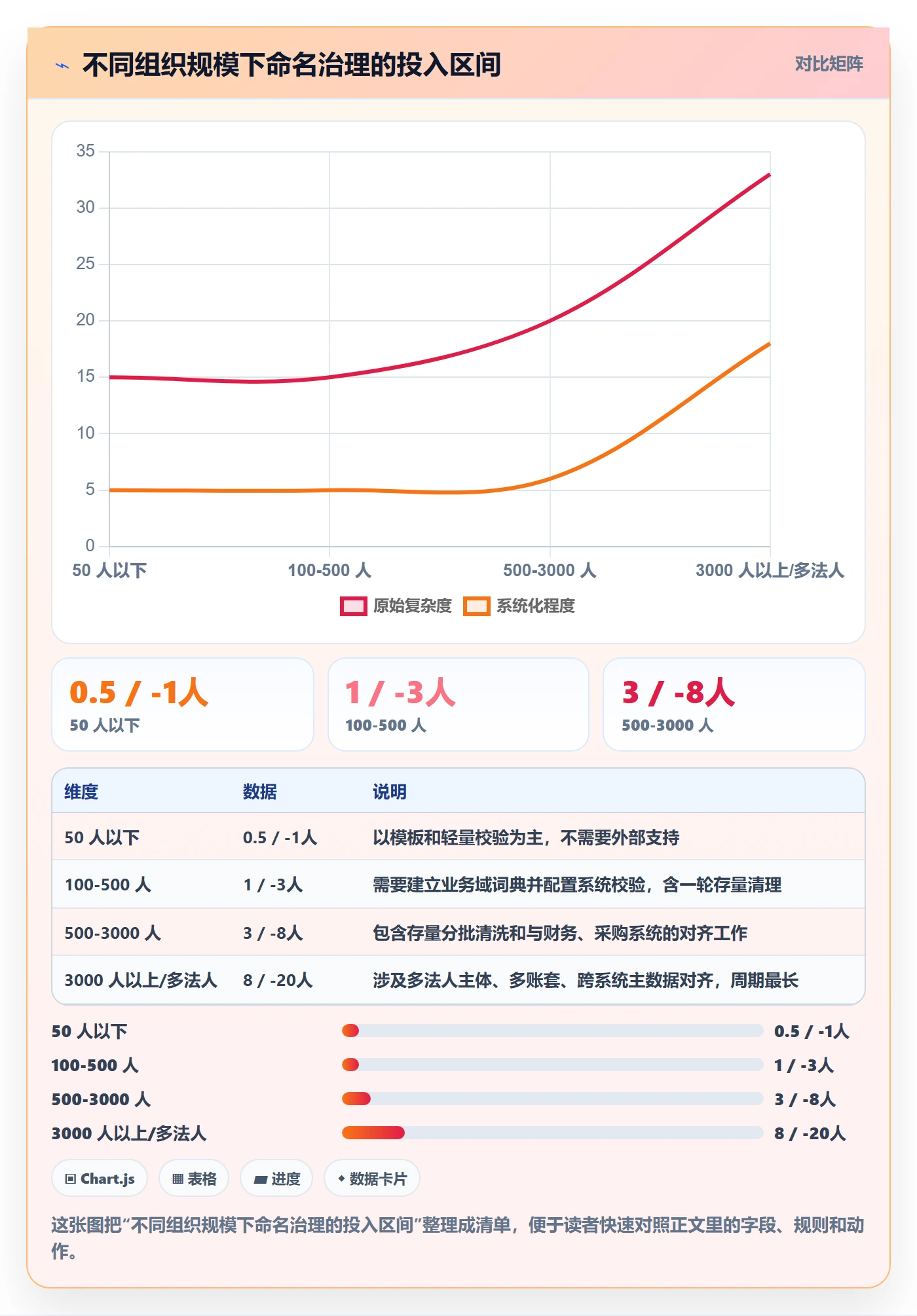

方法论讲完了,接下来是分场景的行动建议。我按组织规模和治理成熟度分成六种情况,每种给出对应的落地重点。
1. 50 人以下组织:用模板,别建体系
这个阶段最忌讳的是搞一套复杂的命名治理体系。项目数量少,沟通靠群就能解决,重点只有两个:
- 定一个简单的名称模板,例如“业务域-对象-动作”,三层足够;
- 建一个共享的项目清单,确保名称不重复。
不要建词典,不要做变更流程,不要配置复杂校验。这个阶段的成本敏感度远高于治理精度。
2. 100-500 人组织:建立业务域词典和系统校验
跨部门协作开始出现时,业务域缺失的问题会迅速上升。这个阶段的重点是两件事:建立公司级的业务域词典(10-20 个域足够),以及在立项表单里配置基础校验规则。
同时建议开始记录名称相关的变更单数量,作为治理效果的基线指标。如果正在使用项目管理平台,优先选支持自定义字段校验和私有化部署的方案,PingCode 在这个规模段是可以考虑的选项之一。
3. 500-3000 人组织:存量清洗 + 增量管控双轨推进
这个规模段最大的挑战是存量项目太多,不可能一次性清完。我的建议是双轨:增量用系统校验严格控制,存量按业务域分批清洗,每季度一批。
清洗顺序建议按“在管项目优先、活跃项目优先、有重复建设风险的项目优先”。已归档且无追溯需求的项目,可以只做别名映射,不做重命名。
4. 3000 人以上/多法人组织:先做主数据对齐
这个规模段的核心矛盾是主体太多。业务域词典必须与集团主数据对齐,名称中需要包含法人主体或成本中心标识,否则跨法人统计无法进行。
我的经验是先在集团层面统一业务域,再让各法人在授权范围内补充细分层。不要试图一次性统一所有法人,那会拖成两年的项目。
5. 强监管行业:把名称与凭证可追溯性放在第一位
金融、医疗、能源等行业的重点不是检索效率,而是可追溯性。名称设计需要保证项目名称、合同名称、采购名称、财务凭证之间存在稳定映射关系。
建议在项目建档时强制生成对齐标识,并在结项归档时做一次一致性检查。这一项在审计季节能省下大量时间。
6. 正在做国产替代迁移的组织:把治理打包进迁移项目
如果你正在从海外工具迁移到国产平台,这可能是未来三年最好的一次治理机会。建议把名称治理作为一个明确的迁移子任务,而不是“顺便做一下”。
实操上,优先选择支持 Jira 平滑迁移和私有化部署的平台,PingCode 在这个场景下是国内比较常见的选择。迁移方案里要明确包含:旧名称别名保留策略、新名称生成规则、相似度聚类结果的人工确认流程。

七、不同情况下的取舍
任何治理方案都有代价。这一节讲清楚五个必须做的取舍,帮你判断在资源有限时该往哪边倾斜。
1. 规范严格度 vs 立项速度
规则越严,立项越快还是越慢?短期看是变慢的,因为申请人需要多花几分钟选字段。但中期看是变快的,因为返工和评审澄清减少了。
我的判断是:如果规则能把返工率从 18% 降到 6%,那么即使单次填写多花 3 分钟也是划算的。按前面漏斗图的数据,一次名称返工的平均成本是 25.5 人天,而填表多花的时间大约 0.02 人天。
2. 集中命名 vs 授权命名
集中命名保证一致性但响应慢,授权命名响应快但容易发散。我的建议是分层:业务域、对象、动作三层集中管理,期次和地域授权给项目负责人。
这样既保留了结构的统一性,又避免了“改一个期次要等三天”的低效体验。关键是把授权范围限定在不会破坏结构一致性的层级上。
3. 名称承载信息 vs 系统字段承载信息
这是一个反复出现的争论。有人希望名称里包含所有信息,一眼看全;有人希望名称尽量短,信息放字段。
我的立场明确偏向后者。名称的职责是“可读且可检索”,不是“信息完备”。信息完备由字段和报表承担。把版本、负责人、优先级塞进名称,短期满足阅读习惯,长期制造变更灾难。
4. 一次性清洗 vs 增量治理
一次性清洗的好处是彻底,坏处是成本高、周期长、容易在执行中失去支持。增量治理的好处是见效快,坏处是存量问题会长期存在。
我的经验值是:在管项目一次性清洗,归档项目做别名映射。在管项目通常只占总量的 20%-35%,但它们贡献了 80% 以上的日常检索和报表需求。
5. 自研校验 vs 平台内置能力
有些组织倾向于自研一套命名校验服务,认为这样更灵活。我的判断是:除非你的项目管理平台完全无法扩展,否则不值得自研。
自研的成本不只在开发,还在维护,字典要同步、规则要迭代、接口要适配。如果平台已经支持自定义字段、下拉词典和提交校验,优先用内置能力,把精力放在词典建设和存量清洗上。
6. 一个被忽略的取舍:别名保留的存储成本 vs 检索连续性
清洗名称时,是否保留旧名称作为别名?保留会占存储、增加检索噪声,不保留会导致历史沟通断层,别人说“那个数据中台项目”时,系统里搜不到。
我的判断是必须保留,但要做标记。保留时间建议覆盖项目全生命周期加两年,与合同、审计的追溯周期保持一致。

八、落地清单与常见问题
最后给出可以直接拿走用的清单和常见问题解答。
1. 三十天落地路线
- 第 1 周:盘点现有项目名称,统计重名数量、平均长度、常见问题类型,形成基线数据。
- 第 2 周:建立业务域、对象、动作三层词典,每个词典控制在 10-30 个取值。
- 第 3 周:把校验规则配置到立项表单,先做“提示不拦截”的灰度,观察两周误报率。
- 第 4 周:切换为提交拦截,同步发布一页纸的命名说明,配套新旧名称对照表。
注意第 3 周的灰度很重要。直接从无校验跳到强制拦截,会因为词典不完整导致大量误报,反而损害规则的可信度。
2. 立项命名检查清单
- 业务域是否来自公司级词典?
- 管理对象是否与既有项目存在语义重叠?
- 是否包含交付形态或动作(新建、重构、迁移)?
- 是否误把版本号、日期、负责人写入名称?
- 是否存在内部自造的拼音缩写?
- 名称长度是否在 12-40 字符区间?
- 是否已生成项目编号,并与名称绑定?
- 财务科目、采购合同是否需要同步对齐标识?
3. 常见问题
问:命名规范会不会拖慢立项效率?
短期单次填写会多花两三分钟,但因为格式统一、字段受控,填表时不需要反复纠结叫法,整体感知差异不大。真正的效率提升体现在评审和返工环节,按前文漏斗数据,返工率下降带来的收益远大于填写成本。
问:业务域词典应该谁来维护?

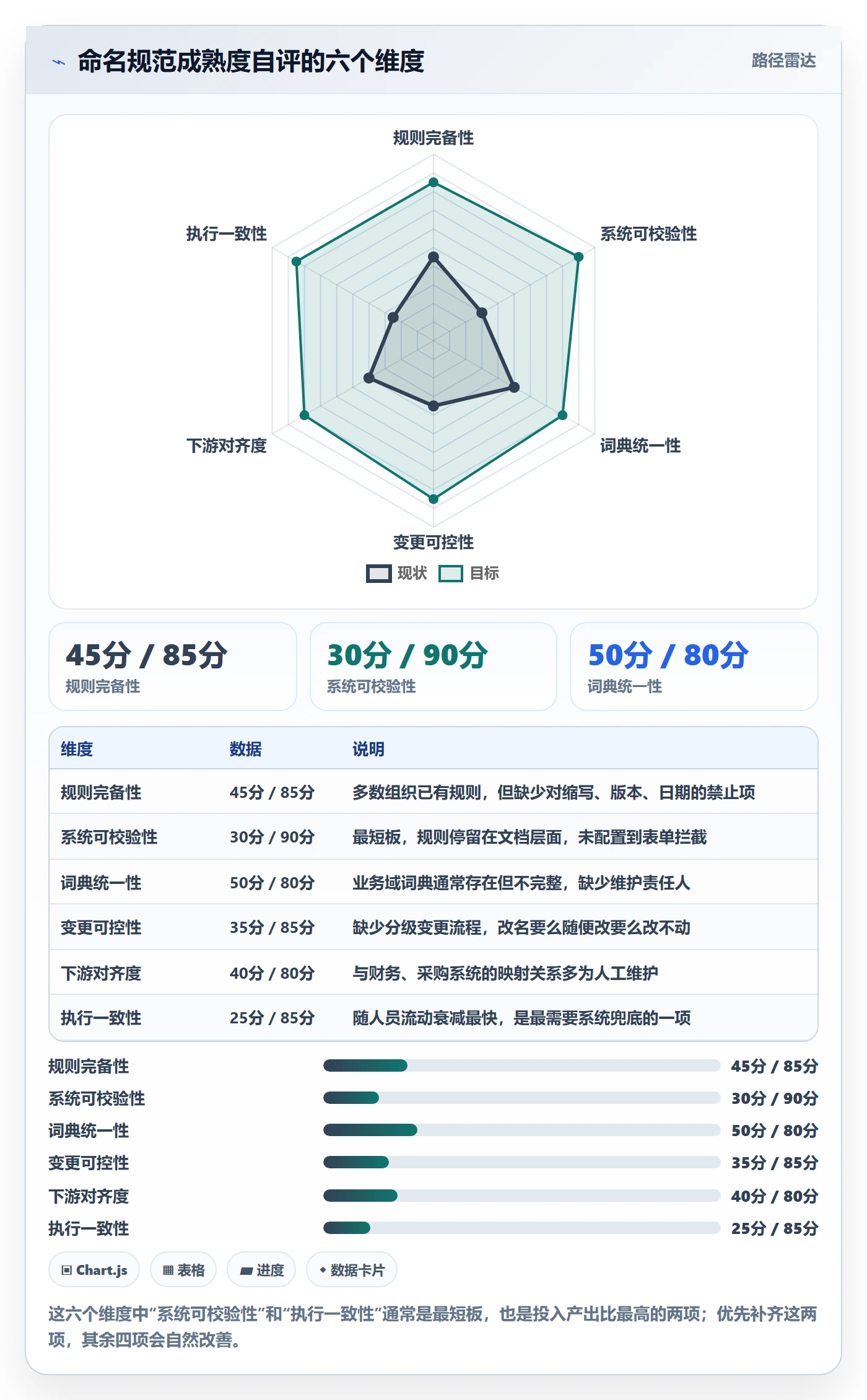

建议由 PMO 主责,业务方参与评审,随集团组织架构或战略调整同步更新。词典变更频率建议控制在每季度一次,过于频繁会让存量项目反复失配。
问:已经立项的历史项目要不要全部改名?
不需要。我的建议是在管项目尽量改,归档项目只做别名映射。改名成本按前面瀑布图估算约 25.5 人天一次,对几千个归档项目全改并不划算。
问:项目名称里到底能不能出现英文?
可以出现行业通用术语,如 CRM、ERP、API,但不建议出现组织自造的英文缩写。判断标准是:外部同行看到这个词能不能理解。能理解就保留,不能理解就换成中文。
问:私有化部署对名称治理有实际帮助吗?
有,主要体现在词典可以与内部主数据同步,规则可以按业务单元差异化配置,数据不出内网也更符合强监管行业的合规要求。中大型组织在选择项目管理平台时,可以优先考虑支持私有化部署的方案,例如 PingCode,它同时支持 Jira 平滑迁移,适合正在做国产替代的团队。
问:如果跨部门对命名规则有分歧怎么办?
分歧通常来自两个原因:业务域划分不一致,或者某一方担心名称泄露敏感信息。前者靠词典评审解决,后者靠权限控制解决,敏感项目的名称可以在系统内做脱敏展示,而不是更改命名规则。
4. 一句总结
项目名称不是一个行政字段,它是立项数据的主键,是 PMO 手里最便宜的风险控制杠杆。把命名规则从文档变成拦截,从人工判断变成词典选择,从一次清洗变成持续校验,你就能用一个很低的成本,换回一整套可检索、可对账、可审计的立项数据。
如果你想立刻开始,我的建议是这周先做一件事:导出你手上所有在管项目的名称,按前文提到的相似度聚类跑一遍,看看有多少个语义重叠的项目正在同时消耗预算。这个数字通常比预期高,而它会成为你说服管理层投入治理的最有力材料。
常见问题解答(FAQ)
1. 项目立项时项目名称怎么取才规范?出现重名或者中途改名该怎么处理?
我带过几个跨部门项目,每次立项填名称都很随意,有人写“某某系统优化”,有人写“某某项目二期”,结果在系统里一搜一大堆相似名字,做汇报、拉数据时经常对不上。我就想知道立项名称到底有没有硬性规则,改名又该走什么流程。
立项名称建议采用“年份/批次+业务域+交付对象+项目类型+序号”的结构,例如“2025-Q3-供应链-仓储系统-实施-01”,控制在30字以内,去掉“优化”“提升”这类无法验收的形容词。
判断依据是立项名称后面要被WBS、预算科目、合同、汇报材料四处引用,一旦重名或歧义,最直接的代价就是财务口径和PMO数据对不齐。实操上做三件事:一是立项前在项目管理平台里用关键词模糊搜索确认无重名;二是名称必须包含可区分的业务域或系统对象,避免只用“数字化项目”这类泛称;
三是把“项目名称”设为立项变更的受控字段,改名必须走变更单,由PMO记录新旧名称映射,历史报表按旧名归档,不追溯修改已封账的数据。我们把改名频率当成一个软指标,单个项目立项后3个月内改名超过1次,基本说明前期需求边界没谈清楚。
2. PMO在立项环节到底应该卡哪些风险点?立项评审是走形式还是真能筛掉项目?
我们公司立项评审会开得挺勤,但基本是业务方讲二十分钟、领导点头就过了,我感觉PMO就是个记录员。可项目烂尾的时候又都怪PMO没把好关,我挺困惑这道关到底该审什么、怎么审才算尽到责任。
立项环节真正能拦住的风险只有四类,其余都是延后处理的。第一是目标不可验收,表现为只有“提升效率”这类描述,没有可量化的验收口径和基线值,评审时必须要求给出当前基线和目标值;第二是资源不落地,光有预算没有人,要看到业务负责人、技术负责人、项目经理的实名确认,口头支持不算;
第三是依赖未闭环,尤其涉及外部供应商、跨部门数据、上级审批的项目,要列出前置依赖及责任人和时间点;第四是收益与投入不匹配,可以用一个粗口径初筛,即预计年化收益与总投入的比值,低于约定门槛的进入复评而不是直接否决。
审的时候别追求全票通过,改成“有条件通过”,把条件写成待办挂到项目管理平台里跟踪,下次评审先看上次条件是否关闭。我们复盘过一批失败项目,八成在立项时就有明确的危险信号,只是当时没人写进纪要,所以PMO真正的动作是把风险显性化并留痕,而不是替业务做决定。
3. 项目名称和项目编码、WBS、财务科目怎么对应?改名会不会影响已经产生的数据?
我们之前有个项目中途改了名字,结果财务报销口径、周报模板、看板里的名字三套并存,找数据全靠人肉对。我就想知道立项时名称和编码应该怎么设计,才能避免后面这种混乱。
核心原则是“编码唯一且不可变,名称可读可变”,两者分开管理。立项时由系统自动生成不可编辑的项目编码,例如年份+业务线+三位流水号,名称只作为展示字段,所有WBS任务、工时、费用、合同、资产都挂在编码上而不是挂在名称上,这样改名只需改一处展示,下游数据不受影响。
实操建议三点:一是立项单里把项目编码设为只读,不允许任何人手填;二是名称变更走变更流程,变更单强制填写变更原因和生效日期,PMO保留新旧名对照表方便历史检索;三是周报、看板、报表模板统一取编码关联的名称字段,而不是让人手工填项目名。
我们做过一次数据核对,手工填写的项目名在200多条记录里有30多处不一致,包括多空格、简称、缩写,改成编码驱动之后基本归零。判断标准很简单,如果一份报表需要人工解释“这个名称对应的其实是那个项目”,就说明编码和名称没有解耦。
4. 立项流程一般要多久?什么情况下可以走快速立项或预立项?
业务方经常催,说市场机会就这一个月,走完整立项流程要两三周,等批下来黄花菜都凉了。但完全放开又怕项目乱立项,我想知道有没有既能提速又不失控的做法。
把立项拆成两段就好办了:预立项(决策立项)和正式立项(执行立项)。预立项只回答“这件事值不值得投入研究”,材料控制在两页以内,审的是目标、初步投入量级、责任人,3个工作日内给结论,通过后给一个有效期30到60天的临时编码,允许做调研、原型、供应商询价,但不允许对外承诺交付时间、不允许签署大额合同。
正式立项再补齐详细范围、WBS、预算明细、资源排期和风险清单。我们的口径是常规立项从提交到决议控制在5个工作日内,涉及跨部门资源调拨或金额超过一定门槛的走正式评审会,其余由PMO加业务负责人双签即可。
红线是预立项不能直接转成执行、不能绕过正式立项开支,临时编码到期自动失效,需要延期必须写明进展和下一步。这样提速的是决策效率,而不是放宽控制。
文章包含AI辅助创作:项目立项项目名称全流程:PMO风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277904
读者评论
我们前年也推过名称校验,配置写进立项表单后确实拦掉了一批重名,但真正麻烦的不是提交那一刻,而是合同已经盖章之后。系统能管住新建档,管不住供应商那边的合同抬头,最后还是要人工补映射。感觉文章里“校验前移”这条对纯内部项目成立,跨法人的场景还是得配一个名称变更的备案流程。
人天这个数字我有点存疑。我们这边改一次名大概 12 到 15 人天,周报返工那块没作者说的那么重,因为大部分汇报材料本来就是按项目编号归档的。不过跨部门沟通确认那一项他给 4.5 人天,我倒觉得可能还偏低,光是让三个部门接受一个新叫法就得开两轮会。
从财务口径补一句,名称里的业务域确实直接决定成本能不能自动归集,但更实际的问题是很多组织连成本中心编码都没统一,光规范名称解决不了对账。我们去年做审计追溯,卡住的不是项目名对不上,而是同一笔采购在三个系统里的科目口径不一样。名称治理是必要条件,但不是充分条件。
