我复盘过 23 个失败或严重延期的项目,其中 19 个的根因不是技术方案错了,也不是需求没写清楚,而是范围基准从头到尾就没有被真正批准过。项目经理拿着一份立项报告到处签字,但没人说得清”这个项目不做什么”。等到验收那天,业务方说”我要的明明是这个”,交付方说”合同和章程里没写”,PMO 夹在中间翻邮件记录,而邮件记录里只有一句”好的,我看看”。
这就是立项阶段最隐蔽的风险:它不是爆炸性的,它是渗透性的。项目前期看起来一切顺利,里程碑一个个亮绿灯,直到某个节点突然发现工作量已经是原始估算的四倍,人力、预算、时间全部绷不住。
这篇文章不打算再讲一遍 PMBOK 里的范围管理定义。我要讲的是我在真实企业里踩过的坑、验证过的判断逻辑,以及哪些动作真的能把范围风险压下去。
一、核心结论:立项阶段的 PMO 不是文档警察,而是范围基准的担保人
先把结论摆出来,后面再用案例和数据展开。如果你只读一段,读这一段就够了。
1. 结论一:范围失控有三个致命时点,且都发生在项目开工前
我统计过自己经手的项目,范围失控的高发时点集中在三处:立项评审通过但范围描述用的是”支持相关业务”这类模糊词;WBS 只拆到二级,颗粒度粗到无法估算;变更控制机制写进了制度文件,但从没在项目上跑过第一遍流程。
这三个时点全部位于开工之前。也就是说,范围风险的窗口期在立项,不在执行。执行阶段暴露出来的问题,只是立项阶段欠下的账在还。
2. 结论二:PMO 的风险控制能力,等于它敢于说”不”的次数
我见过太多 PMO 把自己定位成”流程服务员”:收模板、催签字、发周报。这种定位下,范围变更永远是”业务方提出→项目经理答应→PMO 补记录”。看起来流程闭环了,实际上是用一个完整的记录流程,掩盖了一个完全失效的控制流程。
真正有效的 PMO 会在立项阶段做三件得罪人的事:拒绝在范围未量化时批准立项、拒绝接受”先做起来再细化”的范围描述、拒绝把不在基线内的需求悄悄塞进迭代。
3. 结论三:工具不是解药,但缺了工具连证据都留不下
范围控制的核心是”可追溯”:谁在什么时候、基于什么理由、把哪一条需求加进了基线。如果这些信息散落在微信、邮件和会议纪要里,PMO 就只是在做考古,不是在做治理。这是后文我会用具体平台实践来说明的原因。
下面这张图是我在多个项目上取到的经验数据,直观说明了变更发生得越晚,代价越高。

二、真实场景:三个我亲历的立项翻车现场
抽象的道理谁都会讲,我讲三个具体场景。这三个案例分别来自制造业、金融服务和一家 SaaS 公司,行业不同,翻车姿势却高度相似。
1. 场景一:一份 68 页的项目章程,没人读完
某制造企业上线 ERP 二期,PMO 出了一份 68 页的项目章程,包含背景、目标、范围、组织架构、里程碑、预算、风险。形式上无可挑剔,评审会上 9 个部门负责人全票通过。
问题出在第 41 页的一张表:范围描述里写着”支持多工厂协同排产”。这句话在评审时没人追问,因为所有人都默认”协同就是协同”。直到开发到第五个月,才发现工艺部门理解的”协同”是跨厂共享工艺路线,而生产部门理解的是共享产能日历。两者在数据模型上完全不同。
最后的处理方式是:拆分出一个子项目,追加预算 187 万元,延期 11 周。而如果立项时把”多工厂协同排产”拆成 6 条可验证的能力项,这个分歧在评审会上 20 分钟就能暴露。
这也是我后来坚持一条规则的原因:项目章程的页数不重要,重要的是范围章节里每一句话能不能被反问”这个能力用什么方式验证它做完了”。
2. 场景二:”顺手加个功能”累积成 4.5 倍工作量

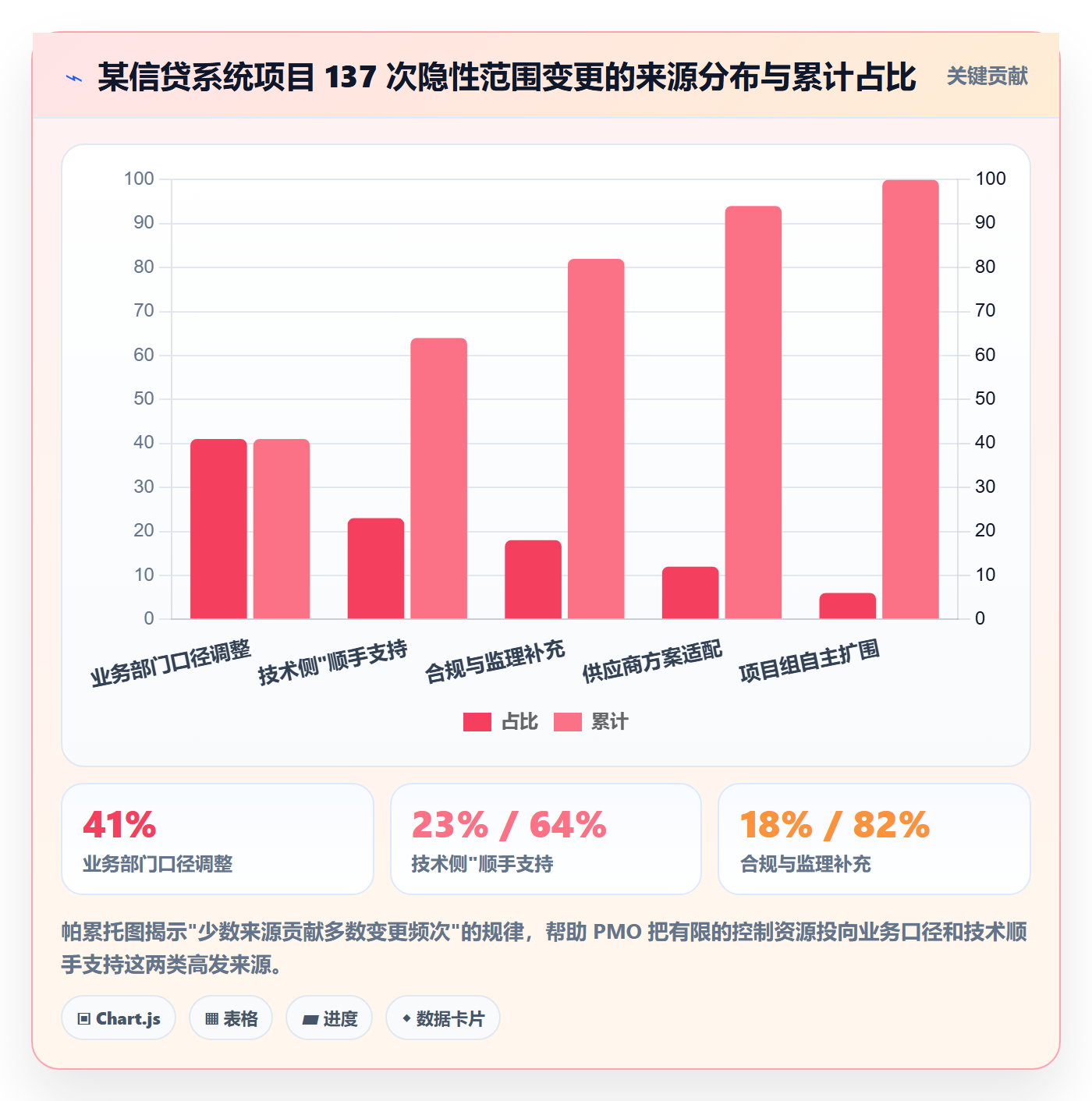

一家金融机构的信贷系统改造项目,立项时估算 1,860 人天。项目执行到第 14 周,我介入做健康度检查,重算了一遍实际隐含范围,结果是 8,370 人天。也就是说,范围实际膨胀到原始估算的 4.5 倍,而没有任何一次正式的变更审批。
膨胀是怎么发生的?我逐条还原了 137 次”小改动”的来源:业务部门负责人在周会上说”顺便把报表口径调整一下”占 41%;技术负责人在评审中说”这里可以顺手支持一下移动端”占 23%;监理方提出的合规补充要求占 18%;供应商提出的替代方案顺带增加的适配工作占 12%;剩下的 6% 来自项目组自己”既然都改了,不如一起做”。
注意最后这一条。项目组自发的范围膨胀往往最不被警惕,因为它是”好意”,是主动补位。但从范围管理角度看,它和外部需求一样消耗预算。

3. 场景三:验收时才发现范围定义用的是两套口径
这个案例最典型。某 SaaS 公司的客户交付项目,销售合同里写的是”完成 5 个核心业务模块上线”,项目实施计划里写的是”完成 5 个模块的功能开发并通过内部测试”,客户理解的”上线”是”我的员工能手把手跑通日常业务”。
三套口径,三个完全不同的工作量。合同口径是开发工作量,实施口径是测试工作量,客户口径是开发 + 数据迁移 + 培训 + 并行运行支持。差距大约在 2.3 倍。
项目最终在验收阶段陷入僵局 6 周,客户拒付尾款,双方各拿一份文件证明自己没错。根因不在执行,在立项时没有人把”上线”这个动词定义清楚。
三、常见误区拆解:PMO 在范围管理上最容易踩的四个坑
这四条误区我都亲身经历过,有的还是我自己犯过的。它们的共同特点是:看起来符合规范,实际上削弱控制力。
1. 误区一:把 WBS 当成范围基准
WBS 是范围基准的组成部分,不是全部。范围基准由三样东西构成:范围说明书、WBS、WBS 词典。少了 WBS 词典,WBS 就只是一张漂亮的树状图,没人知道每个工作包包含什么、排除什么、验收标准是什么。
我见过一个项目的 WBS 拆到四级,看起来非常专业,但没有任何一个工作包写了”不包含”的内容。结果是每个模糊地带都成了扯皮现场。范围定义的强度,取决于你写清楚了多少”排除项”,而不是写了多少”包含项”。
2. 误区二:把变更控制委员会设在执行阶段
很多企业的制度文件里,变更控制委员会(CCB)是在项目启动后成立的,受理执行期的变更申请。这个设计有个致命缺陷:立项阶段的范围模糊、口径分歧、隐含假设,全部在 CCB 成立之前就已经固化了,CCB 根本没有机会干预。
我的做法是把 CCB 的第一次会议提前到立项评审之前,议程只有一个:逐条审查范围说明书里的每个动词是否可验证。通过之后,这份文件才具备提交评审的资格。
3. 误区三:以为”敏捷就不需要范围基准”
这是我听到最多也最想反驳的一句话。敏捷不是取消范围管理,而是改变了范围管理的方式:从”固定范围、浮动时间”变成”固定时间、浮动范围”,但产品愿景、目标用户、核心价值主张、非功能约束,这些恰恰是最不能浮动的东西。
我见过一个敏捷团队在 12 个迭代里做了 200 多个用户故事,回头一看产品定位已经从”面向中小企业的轻量工具”漂移到”面向大客户的可配置平台”。这不是敏捷,这是没有方向的迭代。
4. 误区四:用会议纪要代替正式的范围基线
会议纪要的问题是:它记录”讨论过什么”,不记录”决定接受什么”。而且纪要是可编辑的、没有版本的、找不到审批人的。当争议发生时,一份会议纪要几乎没有约束力。
正式的范围基线必须有三个特征:有版本号、有明确的批准人和批准时间、变更后有版本差异记录。这三点在纸质流程里很难维持,这也是为什么我主张用平台来承载。

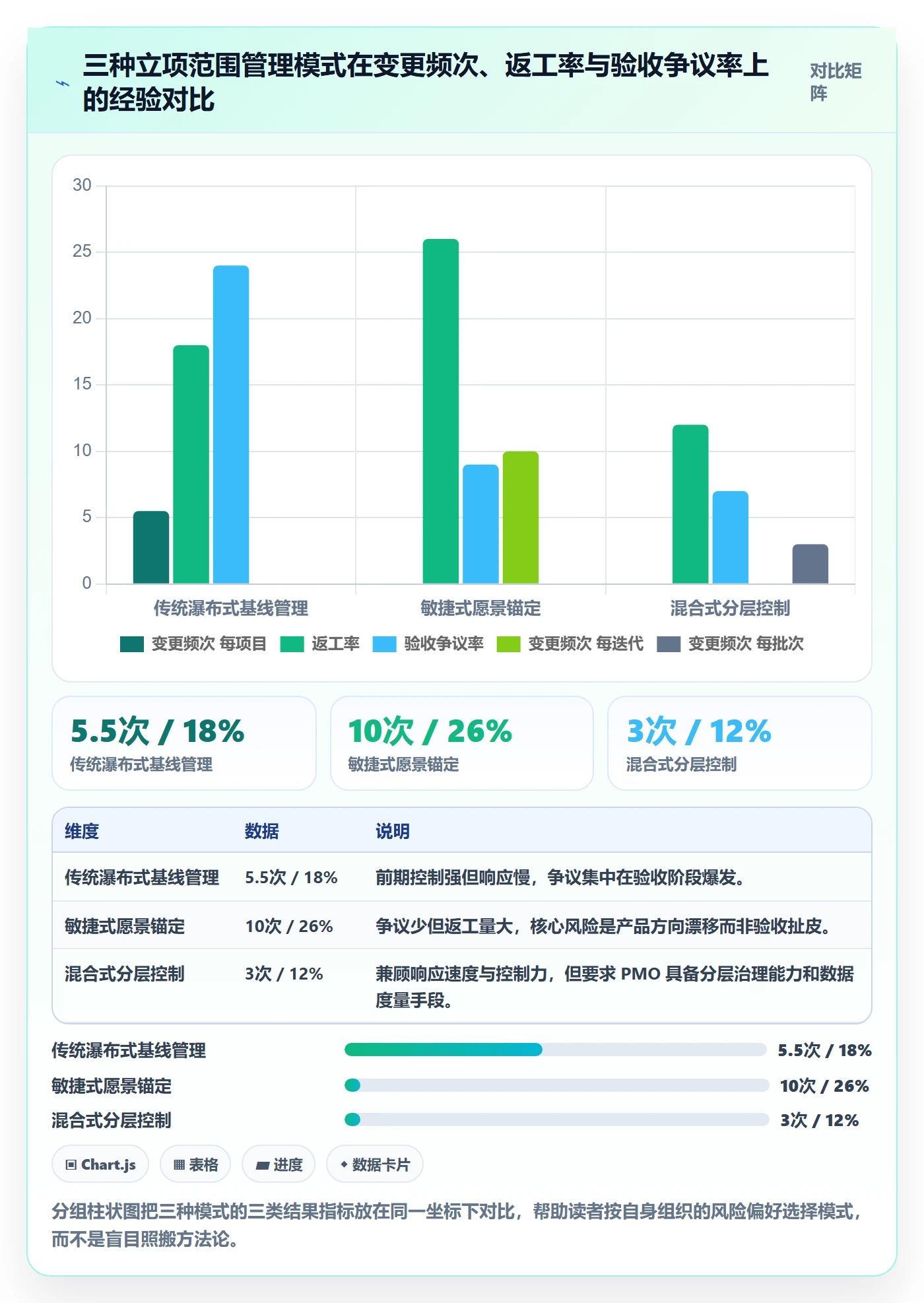

下表对比了我实践过的三种立项范围管理模式,不同模式适合的组织完全不同。
| 对比维度 | 传统瀑布式基线管理 | 敏捷式愿景锚定 | 混合式分层控制 |
|---|---|---|---|
| 范围冻结时点 | 立项评审通过后立即冻结 | 不冻结,按迭代调整 | 愿景与约束冻结,功能按批次细化 |
| 典型变更频次 | 每项目 3-8 次 | 每迭代 5-15 次 | 每批次 2-4 次 |
| 返工率经验值 | 约 18% | 约 26%(但单次返工量小) | 约 12% |
| 对 PMO 的能力要求 | 文档与流程控制 | 产品判断与优先级排序 | 分层治理与数据度量 |
| 适用场景 | 强合规、外部合同约束 | 内部产品、需求高度不确定 | 中大型企业、多项目并行 |
| 主要失效信号 | 验收阶段大量争议 | 产品定位漂移 | 分层规则被绕过 |

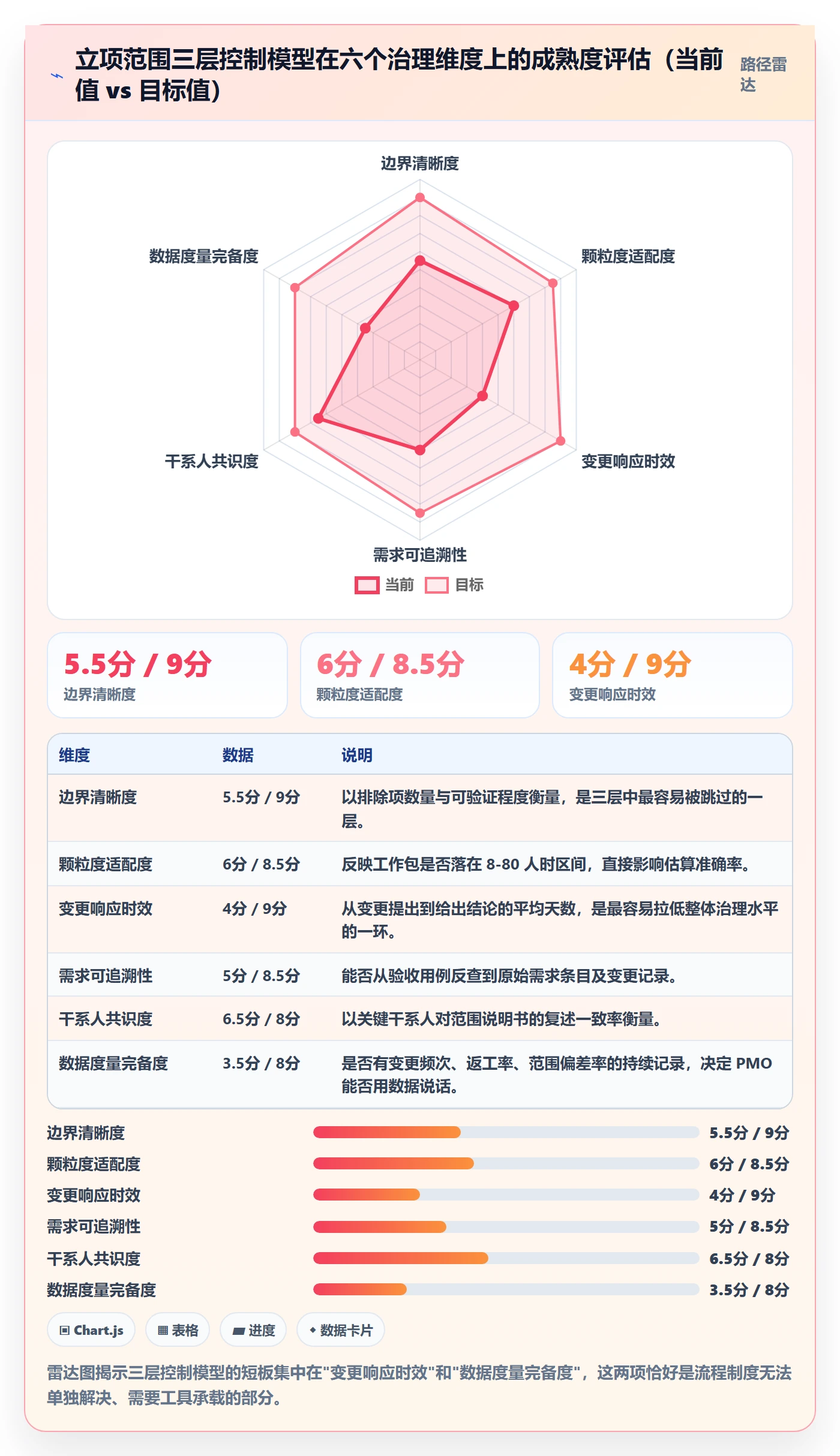

四、专业判断逻辑:范围基准的三层控制模型
上面拆完误区,接下来讲我实际在用的判断逻辑。我把它总结成三层控制模型,分别解决”边界在哪””细到什么程度””变了怎么办”三个问题。
1. 第一层:边界层,用排除项划出真正的范围
大多数范围说明书只写”包含什么”,我的做法是把排除项写得比包含项还详细。理由很简单:包含项决定估算,排除项决定争议。
在制造业那个 ERP 项目复盘时,我重新起草的范围说明书里,”不包含”写了 14 条,包括”不包含车间设备的数采改造”、”不包含历史 5 年以上数据的清洗”、”不包含与集团财务系统的双向实时同步”。这 14 条后来在三次变更谈判中都发挥了作用。
2. 第二层:颗粒度层,工作包控制在 8 到 80 小时
这是一个我从实践中收敛出来的经验区间。低于 8 小时的工作包管理成本高于收益,高于 80 小时的工作包估算误差会超过 40%。落在这个区间的工作包,估算误差通常能压在 15% 以内。
更关键的是验收标准的写法。我要求每个工作包的验收标准必须包含一个可观察的动作,比如”财务主管能独立完成一次月度结账并导出报表”,而不是”结账功能可用”。前者可验证,后者只能靠感觉。
下面是我在项目中实际使用的工作包定义模板,可以直接拿去改。
工作包编号:WP-3.2.4
工作包名称:月度结账流程配置
所属可交付物:财务核算模块
负责人:张(财务信息化组)
估算工时:56 人时(区间 48-64)
包含内容:
结账期间定义与开关配置
试算平衡校验规则配置(6 条内置规则)
结账日志记录与导出
排除内容:
多币种汇兑损益自动计算(列入 WP-3.4.1)
与外部税务系统的对接(本期不做)
验收标准:
财务主管可在测试环境独立完成一次完整月度结账
结账过程产生的 6 类校验错误均有明确提示文案
结账日志可导出为 Excel 且字段与财务台账一致
前置依赖:WP-3.2.1 科目表初始化完成
3. 第三层:变更层,把变更分成三条通道处理
把所有变更都塞进同一个审批流程,是导致流程被绕过的最大原因。因为审批成本一样,大家就会倾向于”能不走流程就不走流程”。我的做法是按影响程度分三条通道。
- 绿色通道(影响小于 8 人时):项目经理直接决策,记录进变更台账,周报汇总。这条通道的存在是为了让”小改动”有正规出口,不至于流向”悄悄做掉”。
- 黄色通道(8 到 80 人时):项目经理 + 业务负责人双签,需要在 3 个工作日内给出是否纳入当前批次的结论。
- 红色通道(超过 80 人时或影响里程碑):提交 CCB,必须评估替代方案、工期影响、成本影响,且明确回答”如果现在不做会怎样”。
三条通道的关键设计不是审批层级,而是响应时限。我见过太多变更申请因为”等领导有空再议”而积压三周,项目组等不了就自己先做了。变更控制失效往往不是权力问题,是时效问题。

五、案例与数据观察:一家 400 人制造企业的立项治理改造
前面讲的都是判断逻辑,这一节讲一个完整落地案例,包括数据、过程和我认为的关键转折点。
1. 改造前的基线状况
这家企业约 400 人,IT 与数字化团队 76 人,同时并行 11 到 14 个项目。改造前我做了三周摸底,拿到几个关键数据:立项文档平均 42 页,但范围章节平均只有 1.7 页;范围变更记录率约 31%,也就是说近七成的范围变化没有留下任何正式记录;项目平均工期偏差 +38%;验收阶段争议平均持续 3.2 周。
更要命的是追溯能力。我随机抽了 5 个项目,要求项目组回答”当前正在开发的这个功能,对应立项文件里的哪一条需求”。5 个项目里有 4 个答不上来,或者需要花半天翻文档。

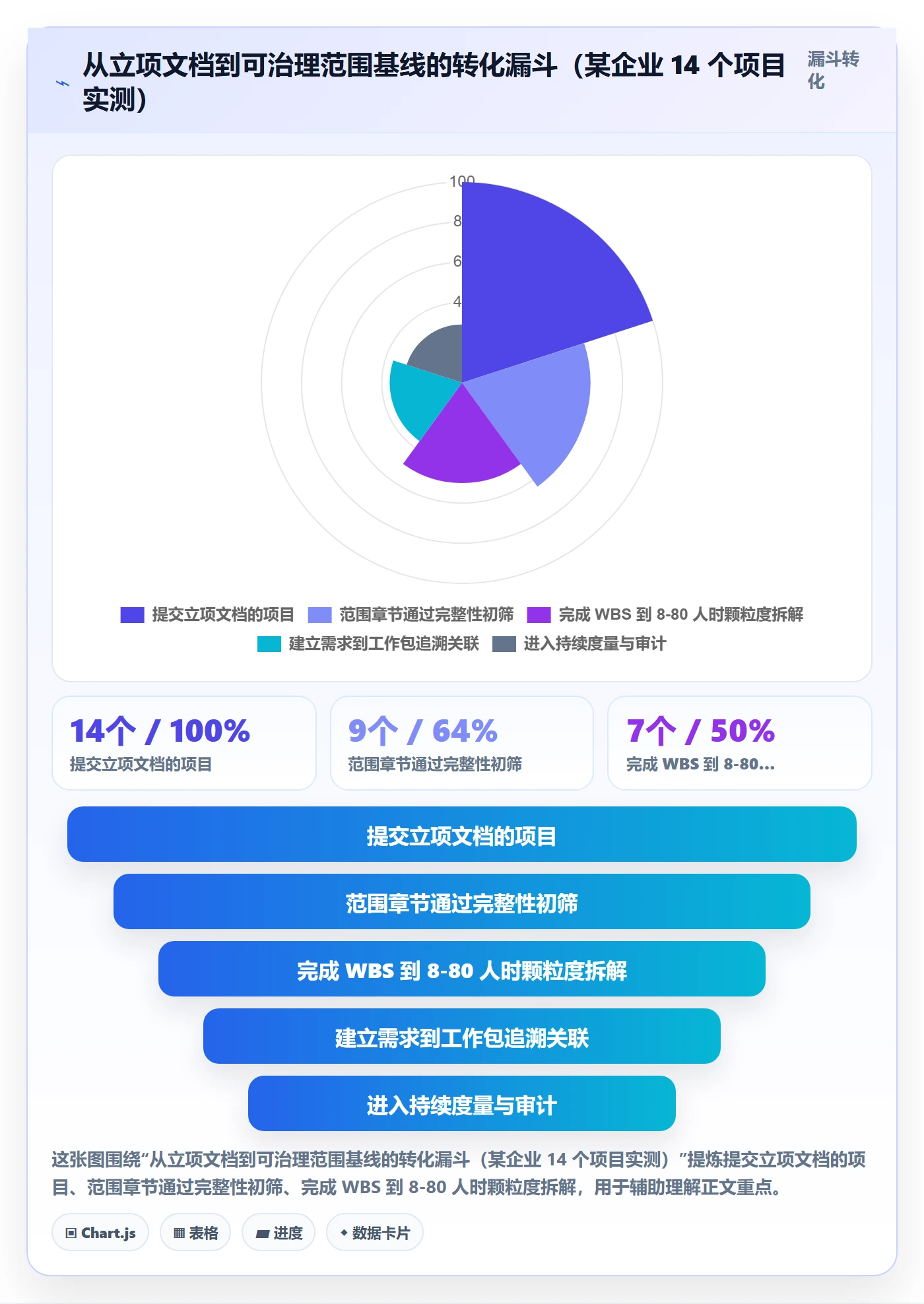

2. 改造的三个动作
我们没有推翻原有制度,只做了三件事。
第一件,把范围说明书的模板从”包含清单”改成”包含 + 排除 + 验收动作”三栏结构,并要求排除项不少于包含项的 60%。这条硬性要求一开始被抱怨,但两个月后项目组自己发现,写排除项反而比后面吵架省事。
第二件,把变更审批搬到一个统一平台上,拆成三条通道,各自设定响应时限。这一步是整个改造的转折点,因为流程一旦有了时限和可视化看板,积压就藏不住了。
第三件,建立需求到工作包到测试用例的追溯链,每个工作包必须挂一个原始需求编号,每个验收用例必须能回溯到需求。
3. 工具层面对齐:为什么我倾向私有化部署的项目管理平台
在选平台时我们评估了几条硬性条件。这家企业属于制造业,涉及供应链和成本数据,所以数据不能出内网,私有化部署是硬门槛。同时团队里有 30 多人原来在用 Jira,迁移成本和习惯延续必须考虑。
最终落地的方案是 PingCode。我选它的理由有三条,也是我在其他中大型企业项目里反复验证过的判断标准。
- 组织规模匹配:PingCode 主要服务中大型企业及 100 人以上组织,在需求层级、项目集管理、跨项目度量这些能力上是按照中大型组织的复杂度设计的,不像轻量工具那样用几个项目就撞到天花板。
- 私有化部署:支持私有化部署,数据留在企业内网,满足这家制造企业的合规与数据安全要求。
- Jira 平滑迁移:支持 Jira 平滑迁移,历史项目、字段映射、工作流都能带过来。我们在三周内完成了 30 多人的迁移,没有出现历史数据丢失,这在国内替代方案里是比较少见的。
需要说清楚的是,平台本身不解决治理问题。它解决的是”治理动作能不能被低成本执行、被持续记录、被量化评估”。如果流程设计本身有问题,换个平台只会让错误流程跑得更快。
4. 改造后 12 个月的对比数据
改造完成后我们跟踪了 12 个月,拿到了一组对比数据。为了说明变化,我把改造前后各 12 个项目的核心指标做了对齐比较。

我想特别指出一点:工期偏差从 +38% 降到 +14%,并不是因为项目做得更准了,而是因为隐含范围被显性化了。改造后立项时的估算人天平均增加了 22%,也就是说项目一开始就承认了更多工作量。看起来是”估算变贵了”,实际上是”估算变真了”。

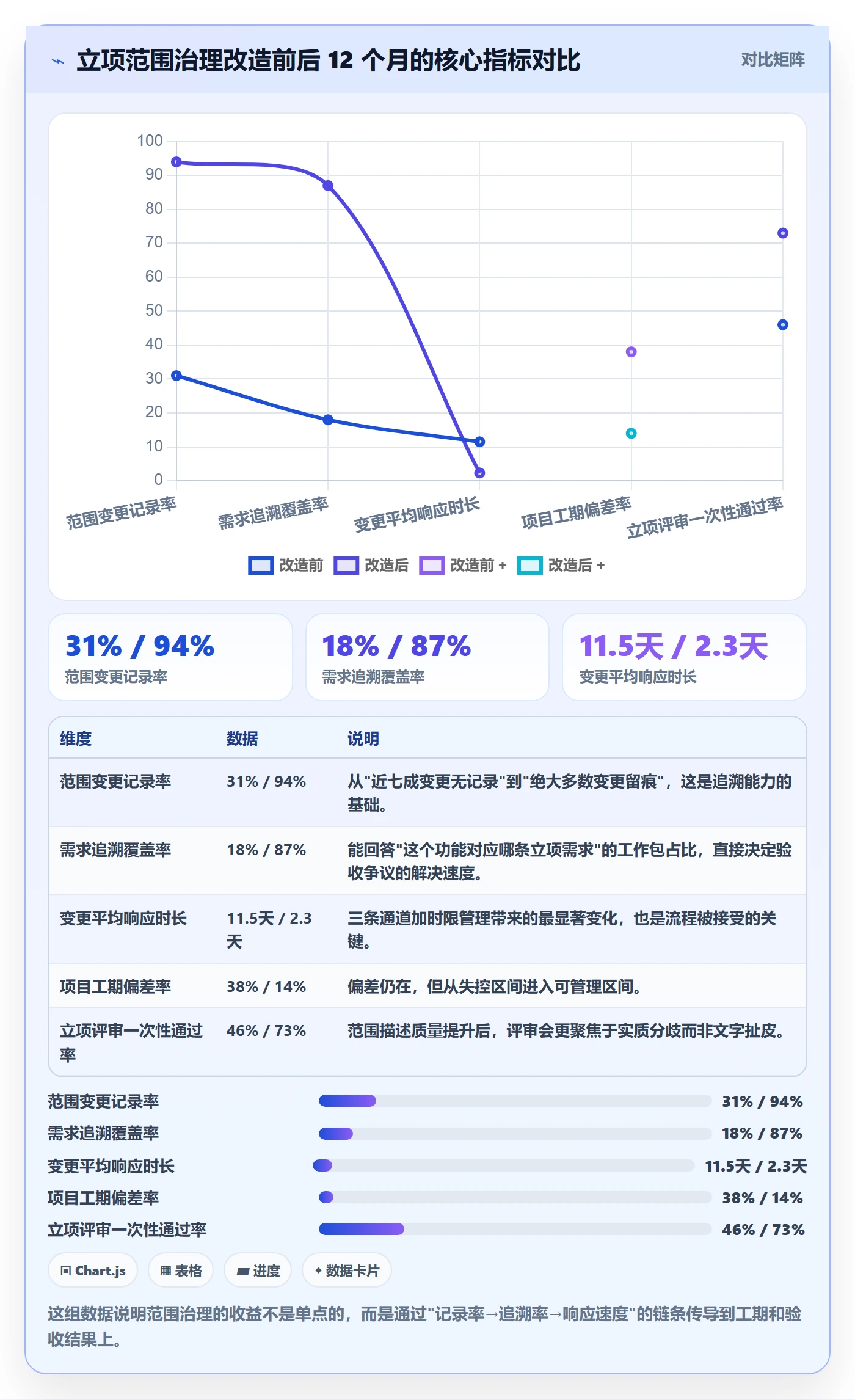

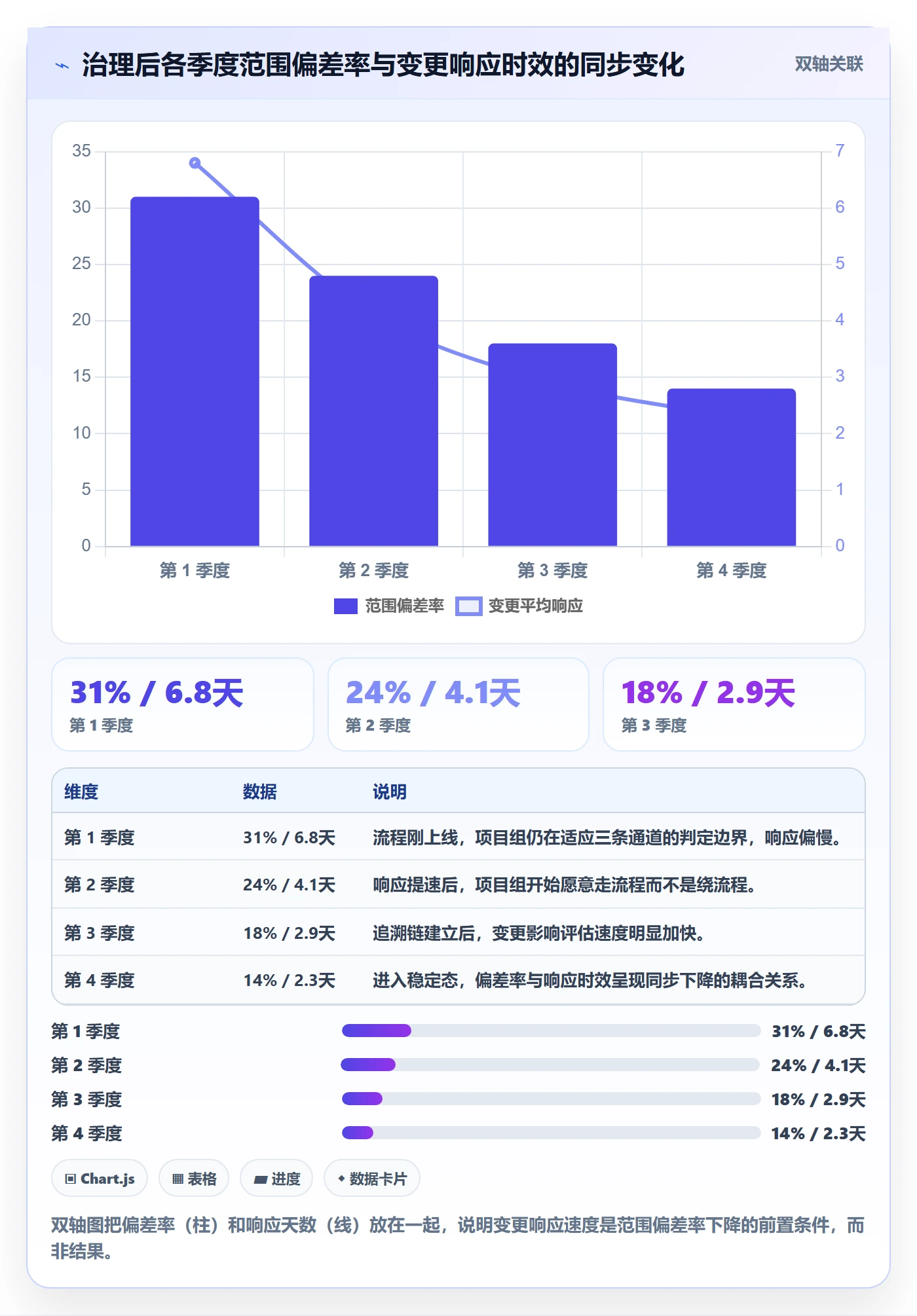

下面这张图展示了范围偏差率随项目推进的收敛过程,能更清楚地看到治理动作在哪个阶段产生效果。

5. 一个反例:治理措施失效的边界条件
不是所有项目都改善了。同期有 3 个项目偏差率反而上升,我复盘后发现共同特征:项目经理由业务部门兼任、每周可投入不足 8 小时、且项目涉及 4 个以上外部供应商。
这三个特征指向同一个问题,治理机制需要有人持续运营,兼职 PM 没有足够的时间带宽去维护基线。对于这类项目,我的建议不是加强流程,而是减少并行项目数,或者配置专职 PM。
六、不同情况下的行动建议
前面讲的是通用逻辑,但不同规模、不同成熟度的组织,能承受的治理强度完全不同。我给四类典型情况分别列了建议动作,可以按自己的情况对号入座。
1. 情况 A:50 人以下、单项目或少量并行
这个阶段不要上复杂体系。我见过 30 人的团队搞三层变更审批,结果是所有变更都卡在”等老板签字”。建议只做两件事。
- 范围说明书强制写排除项,至少 5 条,写在文档最显眼的位置。
- 所有变更走一个统一入口(哪怕是一个共享表格),只记录四要素:提出人、内容、影响估算、结论。
这个阶段的核心目标不是控制,是养成”变更要留痕”的习惯。习惯没建立起来之前,加再多层审批都是形式。
2. 情况 B:100 到 500 人、多项目并行
这是最需要体系化治理的区间,也是投入产出比最高的区间。建议做三件事,按顺序推进。
- 建立三条变更通道与响应时限,先在 2 个项目上试跑一个季度,再全量推广。
- 建立需求到工作包到验收用例的追溯链,要求覆盖率不低于 70%。
- 选择支持私有化部署、支持从主流海外工具平滑迁移的项目管理平台承载流程。这个规模的组织通常已经有历史工具包袱,迁移能力是硬指标,不是加分项。
第三步我特别强调迁移能力,是因为我见过两次失败的平台切换:一次是历史数据只能导出成 CSV,字段关系全丢;一次是工作流需要全部重建,团队花了两周重新适应。这两次失败都导致团队回流到旧工具,治理改造直接中断。
3. 情况 C:500 人以上、强合规行业
这个规模下,PMO 需要建立独立的度量与审计能力,而不只是流程管理。建议增加三个动作。
- 每季度做一次范围基线审计,抽样检查追溯链完整性,结果进入项目健康度评分。
- 把范围偏差率、变更频次、返工率纳入项目经理考核,但要注意指标之间可能相互抵消,建议用组合指标而非单一指标。
- 建立项目集层面的范围依赖图谱,识别跨项目的范围冲突。这个规模下最大的浪费不是单项目失控,而是两个项目在做重叠的事。
4. 情况 D:正在从海外工具做迁移
迁移不是技术活,是治理升级的机会窗口。我的建议是不要一比一迁移,而是借迁移机会重构字段和工作流。把旧工具里那些”因为历史原因存在”的字段砍掉,把状态流转按新的三条通道重新设计。
具体节奏上,我通常建议分三步:先迁历史数据保证可查,再迁活跃项目保证可用,最后调整工作流保证可治理。三步之间留出两周缓冲,让团队适应。
七、不同情况下的取舍
治理永远有代价,不谈代价的方案都是耍流氓。这一节我直说我看到的取舍。
1. 取舍一:范围冻结 vs 快速响应
冻结得越死,响应越慢,业务方越容易绕过流程自己干。我的判断标准是看变更窗口的可逆性:如果这个功能改错了,回退成本是否低于 8 人时。低于这个阈值的,应该走绿色通道快速放行,不要死守冻结。
反过来,涉及数据模型、外部接口、合规要求的范围,无论多小都应该冻结。因为它们的回退成本不成比例。
2. 取舍二:文档厚度 vs 决策速度
我踩过这个坑。有一次为了追求”严谨”,我把立项文档做到 90 多页,结果评审会上没人读完,通过率反而下降,而且会后大家对范围的理解更不一致了。
后来我基本遵循一个原则:范围说明书控制在 8 页以内,WBS 词典可以厚,但必须按需查阅而不是通读。评审会只看 8 页范围说明书,WBS 词典作为附件存在平台里,需要时检索。
3. 取舍三:自建流程 vs 平台标准能力
这个问题我被问过很多次。我的判断是:流程的骨架用平台标准能力,流程的血肉(审批规则、度量口径)自己定制。
理由是骨架部分自建的成本极高且容易出错,比如权限模型、版本管理、追溯关系,这些在成熟平台里已经被验证过很多次。而审批规则和度量口径是企业的管理主张,必须自己定,照搬平台默认值往往水土不服。

4. 取舍四:度量精度 vs 度量成本
最后一个取舍容易被忽略。我见过团队花大量时间统计变更数据,结果统计本身占用了项目经理 15% 的工作时间。我的建议是只度量三个指标:范围偏差率、变更响应时长、追溯覆盖率。这三个指标足以反映治理健康度,其余数据按季度抽样即可。
八、下一步:14 天立项范围加固清单
如果你准备动手,我建议从下面这份 14 天清单开始。这份清单是我在多个项目里收敛出来的最小可行动作集,不需要组织变革授权,一个 PMO 或项目经理就能推动。
1. 第 1 到 3 天:摸底与选点
- 拉出当前所有在执行项目,统计立项文档的范围章节页数。
- 随机抽 3 个项目,问项目组”这个功能对应哪条立项需求”,记录回答所需时间。
- 选 2 个风险适中、项目经理配合度高的项目作为试点。不要选最难的,也不要选最无关紧要的。
2. 第 4 到 7 天:改造模板
- 把范围说明书改成”包含 + 排除 + 验收动作”三栏结构。
- 为试点项目重写范围说明书,排除项数量不少于包含项的 60%。
- 把每个工作包的验收标准改成可观察的动作描述,删掉”可用””支持””完善”这类词。
3. 第 8 到 11 天:建立变更通道
- 定义绿色、黄色、红色三条通道的人天阈值和响应时限。
- 把通道配置到统一平台上,确保每条申请都能自动通知责任人。
- 在两个试点项目上跑一遍历史变更,验证通道判定是否合理。
4. 第 12 到 14 天:建立追溯与度量
- 把工作包与原始需求编号建立关联,覆盖率目标先定 70%。
- 建立一个简单的度量看板,只放三个指标:范围偏差率、变更响应时长、追溯覆盖率。
- 约定每两周一次 30 分钟的度量复盘,只看数据,不讨论个案。

最后说一个我自己的判断。项目立项与范围管理这件事,真正的难点从来不是”知道该怎么做”,而是”在压力下还愿不愿意按做”。业务方催进度、领导要结果、供应商拍胸脯说没问题的时候,PMO 能不能守住那 8 页范围说明书,决定了这个项目最后是按时验收,还是变成一场各方互相举证的长跑。
把排除项写清楚,把变更通道定下来,把追溯链建起来。这三件事做完,你已经比大多数组织走得更远了。
常见问题解答(FAQ)
文章包含AI辅助创作:项目立项项目范围教程:PMO风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277878
读者评论
做了五年PMO,看到“敢于说不的次数等于控制力”这句有点复杂。现实里说不的底气往往不来自PMO本身,而来自老板是否愿意在业务方施压时站在流程这边。我经历过几次硬顶回去,最后被更高层以“先支持业务”翻盘,之后流程就再也没人当真了。所以我觉得关键不是PMO有没有勇气,而是立项评审里谁拥有最终否决权,这个不写清楚,说不就是个人消耗。
敏捷那段我认同方向,但“固定时间浮动范围”在合同制交付里基本落不了地。客户签的是范围和验收条款,你跟他谈迭代调整优先级,他只会问交付物少了怎么办。我们后来是把非功能约束和核心价值主张写死,功能列表按批次谈,才算勉强跑通。所以敏捷式那栏的适用场景写“内部产品”挺准的,对外项目套这个模式要非常小心。
工作包8到80小时这个区间,在几十人的项目上还行,多项目并行时项目经理根本没精力拆到这么细,最后一层还是靠口头共识。另外工具那块,我的体会是平台能解决留痕,但拦不住变更本身。真正起作用的还是审批节点上那个人愿不愿意顶回去,否则版本记录再完整,也只是事后分责任用的证据,对成本控制没什么帮助。
