去年秋天,我陪一家 3100 人规模的制造集团做项目群预算复盘。21 个立项项目,初始预算合计 2870 万元,结项时实际支出 3410 万元,超支 18.8%。但真正让 PMO 负责人沉默的不是这个数字,是财务部同时甩出的另一份表:9 个项目超支,7 个项目结余合计 620 万元,而集团层面既没有把结余收回,也没有让超支项目动用它。钱在同一个池子里,却按 21 个互不相通的抽屉在管。
这件事让我彻底改变了立项预算的做法。问题从来不是”估算不准”,而是 PMO 把预算当成了财务的一张报批表,而不是一整套贯穿立项、执行、变更、结项的数据链路。预算是决策的语言,不是审批的门槛。
这篇文章我把过去几年在 6 个不同规模组织里做过的事拆开讲:立项阶段预算该怎么定口径、数据分析链路该怎么搭、EVM 指标在什么粒度上才有意义、变更价签怎么设计、工具层面怎么打通从立项到结项的闭环。文章里所有数据都来自我实际参与的项目或公开可查的行业基准,涉及具体企业的地方做了脱敏处理。
一、先给结论:立项预算管的不是钱,是”不确定性”
1. 立项预算的本质是一次”确定性采购”
我把立项预算定义为:用有限的资金,把项目交付过程中的不确定性逐步买下来,直到不确定性降到可接受区间。这句话决定了三件事,第一,立项阶段不需要追求精确到万元的预算,追求的是区间和假设条件;第二,预算的价值在于执行期能持续对比和纠偏,不在于审批那一刻能否通过;第三,预算的失败通常发生在立项时的口径设计,而不是执行时的成本控制。
很多人听到”预算准确率”会下意识点头,但准确率本身是个伪目标。2870 万的立项预算,最后花了 2950 万,准确率 97%,可交付物少做了三分之一,这算成功还是失败?我的判断是:预算偏差可解释、可归因、可追责,比偏差小更重要。
2. 立项预算的三级精度,别用错场景
PMI 在 PMBOK 里给过一个经典分级:粗略量级估算(ROM)区间在 -25% 到 +75%,预算级估算在 -10% 到 +25%,确定性估算在 -5% 到 +10%。我在实战里把区间调得更保守一些,因为国内企业的人天单价波动、外购议价周期、需求变更频率普遍高于欧美基准。

3. 我用了五年没改过的三条立项铁律
第一条,预算必须带区间和假设。任何一份只有单一数字、没有假设条件的立项预算,我一律打回。假设条件包括:人天单价的来源、需求变更的容忍次数、外购服务的议价周期、关键人员的可用率。
第二条,储备金必须双轨制。应急储备(Contingency Reserve)挂在项目经理名下,用于已知风险,通常取基准的 8%-15%;管理储备(Management Reserve)挂在 PMO 或项目发起人名下,用于未知风险,通常取 5%-10%。很多组织把两者混成一笔,结果项目经理不敢用、高层随意动。
第三条,变更必须有价签。任何一次范围变更,提交时就要给出”多花多少天、多花多少钱、影响哪些里程碑”三个数字。没有价签的变更单,等于默许超支。
二、真实场景:一个 2870 万的项目群,是怎么在第二季度失速的
1. 背景:130 人 IT 部门,21 个并行项目
这家集团的 IT 部门有 130 人,其中自有研发 82 人,外包常驻 48 人。2023 年立项 21 个项目,覆盖 ERP 升级、MES 二期、数据中台、移动办公、供应商门户等。PMO 团队只有 4 个人,却要同时管 21 个项目、对接 9 个业务部门、每月向集团总裁办提交一份预算执行报表。
立项流程当时是这样的:业务部门填一张 Excel 立项申请单,IT 部门负责人签字,财务部核一下总额,总裁办会上会讨论 15 分钟。全过程平均 11 天,看起来很快,但代价是把所有问题都推给了执行期。

2. 三个阶段的预算数据断层
第一个断层在立项期。21 个项目的预算里,只有 6 个拆到了 WBS 第二层,其余 15 个是”总额 + 大项”的粗颗粒。人天单价统一按 2200 元/天填,但实际外包单价从 1800 到 2900 元不等,这个偏差在立项时被平均掉了。
第二个断层在执行期。工时靠每周一封 Excel 邮件收集,外包人员填报覆盖率只有 54%。项目经理拿到的实际成本,平均滞后 23 天。也就是说,当项目经理看见”本月超支”的时候,钱其实在 23 天前就已经花出去了。
第三个断层在变更期。全年发生了 61 次范围变更,有正式变更单的只有 26 次,其余 35 次是通过微信群、邮件、口头会”顺手加进去”的。这 35 次变更对应的成本,从未进入过任何预算表。
3. 复盘结论:问题不在执行,在立项的分母

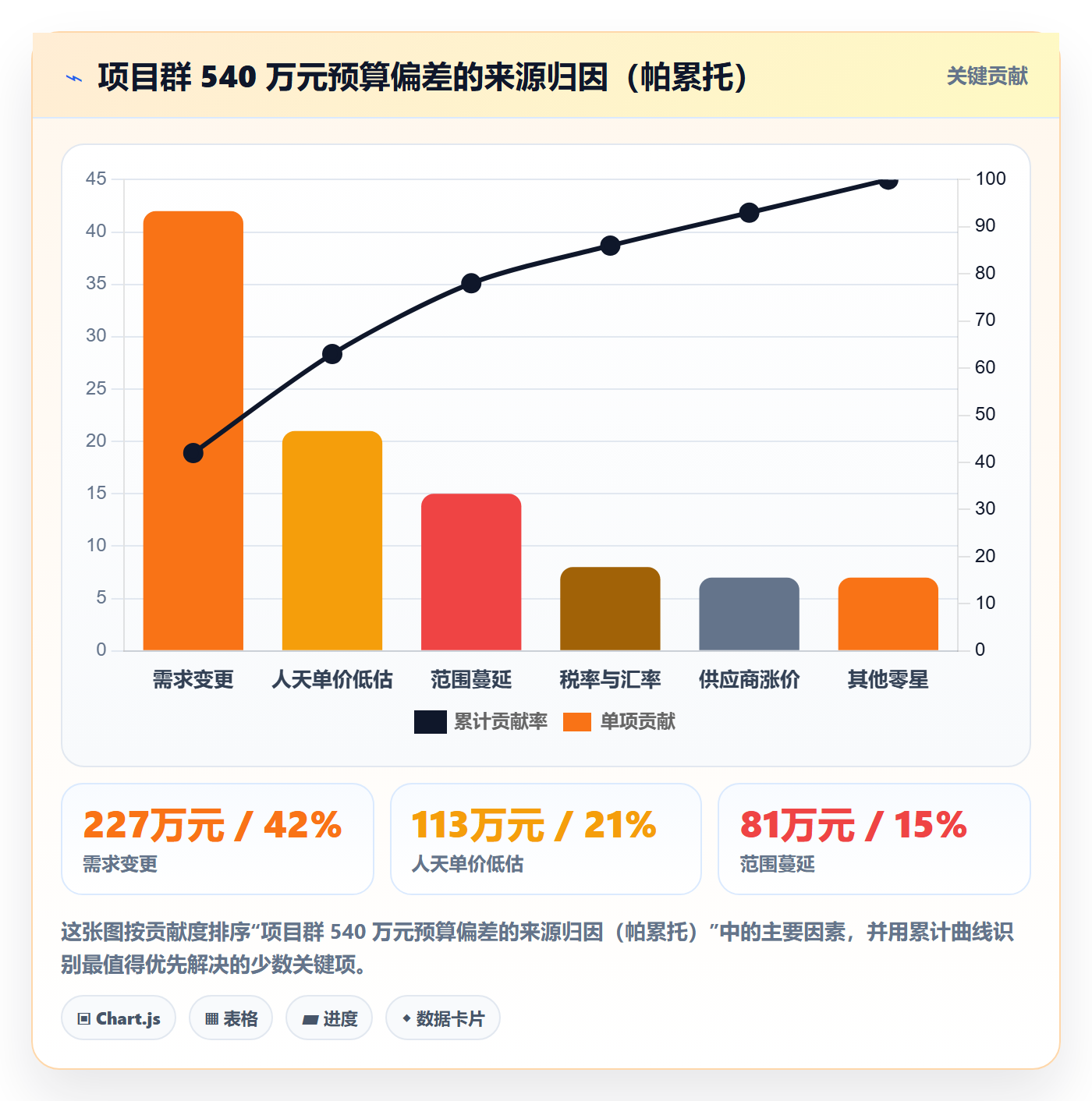

我把 61 次变更按成本影响做了归因,结果很清晰:预算偏差的 42% 来自需求变更,21% 来自人天单价低估,15% 来自范围蔓延,其余来自税率汇率和供应商涨价。前两项加起来 63%,全部是立项阶段就能预估、但没有制度化的部分。

4. 一个被忽略的成本维度:退出成本
这家集团的 21 个项目里,有 4 个涉及外购 SaaS 或第三方组件。立项时只算了三年订阅费,没有算数据回迁、集成解耦、替换迁移的成本。其中两个项目在 2024 年初决定停用,光是数据导出和接口重写就花了 90 万元,没有任何预算科目承接。
我的做法是:任何生命周期超过两年的立项,预算表必须包含”建设成本 / 运营成本 / 退出成本”三段式结构。退出成本通常取建设成本的 8%-15%,涉及强绑定的私有协议或专有数据格式时,可以上调到 20%。

三、拆解误区:PMO 做立项预算最容易踩的 8 个坑
1. 误区一:把财务口径当成管理口径
财务口径关心的是”这笔钱什么时候出、走哪个科目、能不能税前抵扣”。管理口径关心的是”这笔钱换来了多少可交付价值、还剩多少没换”。两者维度不同,硬套会导致项目经理看不懂自己的预算表,最后只能用一句”反正财务说没超”糊弄过去。
我的做法是双账本并行:财务账本按科目和会计期间归集,管理账本按 WBS 和里程碑归集,中间用一张映射表打通。这张映射表不需要很复杂,但必须存在。
# 预算科目映射配置示例(立项 → 财务科目)
project_code: PRJ-2024-0317
budget_baseline_cny: 4800000
mapping:
wbs: "1.2.1" # MES 数据采集模块
cost_center: IT-DEV-001
account: "6301.02" # 外购软件服务
amount_cny: 480000
period: "2024-Q2"
wbs: "1.2.2" # 现场实施人天
cost_center: IT-DEV-001
account: "6601.03" # 外包服务费
amount_cny: 960000
period: "2024-Q2~Q4"
2. 误区二:人天单价拍脑袋
统一用一个单价,是立项预算里最省事也最危险的动作。真实成本结构至少分四档:自有研发(含社保、工位、管理分摊)、外包常驻、外部专家、供应商交付团队。这四档在同一个项目里可能差 1.6 倍。
我见过一个项目,立项时按 2000 元/天统一估算,执行时才发现核心算法模块必须外采专家,实际单价 4200 元/天,光这一个模块就多花 66 万元。这个偏差在立项时只要问一句”哪些工作包需要外部专家”就能提前识别。
3. 误区三:只算建设成本,不算退出成本
这一点在上一节已经展开过,这里补一句判断标准:如果一个立项的交付物里包含第三方封闭平台、专有数据格式、深度定制集成中的任何一项,就必须单列退出成本科目。这不是保守,是给自己留后路。
4. 误区四:把”预算不超支”当成 PMO 的 KPI
这是我见过最有破坏力的一个误区。把”不超支”作为 PMO 的考核指标,会直接催生两种行为:一是立项时故意虚高,留出安全垫;二是执行时该花的钱不花,用降级交付换取账面好看。
我的建议是把 KPI 换成三个:预算偏差可解释率(目标 ≥95%)、超支早期预警提前期(目标 ≥30 天)、变更审批平均时长(目标 ≤3 天)。前两个衡量质量,第三个衡量效率。
5. 误区五:立项阶段就要求精确到万元
立项评审会上,我经常听到”你这个数字怎么小数点后两位都有,靠谱吗”。反过来说,要求在 ROM 阶段精确到万元,只会逼着填报人凑数字,反而失去了区间表达的意义。
正确的做法是分层要求:ROM 阶段只要求总量和区间;Budgetary 阶段要求 WBS 前三层和单价来源;Definitive 阶段才要求到工作包和单价清单。
6. 误区六:变更没有价签
变更单上只有”变更内容”和”影响范围”,没有金额和工期,这种变更单等于一张空头支票。我给团队定的规则是:变更单必填四个字段,新增工作量(人天)、新增成本(元)、影响的里程碑、替代方案与不做的后果。最后一项尤其重要,它能把一部分”顺便加一下”的需求挡在门外。
7. 误区七:数据散在 5 个 Excel 里,靠人来对账
立项申请一个表,工时填报一个表,采购付款一个表,财务凭证一个表,变更记录一个表。五个表之间靠人工每周对一次,任何一次人员变动都会导致链路断裂。这不是工具问题,是数据模型问题。
8. 误区八:把工具当成填报系统
很多团队上线项目管理平台,目的只是”让流程留痕”,结果上线后大家把平台当成又一个填报负担。工具的真正价值不在于留痕,而在于把立项、工时、成本、变更四个数据源放在同一套对象模型里,让预算执行数据可以自动聚合而不是手工汇总。
四、专业判断逻辑:立项预算到底该怎么算
1. 五步立项预算法
我把立项预算拆成五步,每一步都有明确的产出物和精度要求,缺一步就会在后续环节补课。
- 拆交付物:从立项目标反推可交付物,再拆成 WBS 到第三层。判断标准是每个工作包能被单人理解并在 2 周内完成。
- 定资源模型:按自有、外包、专家、供应商四档分别定义单价,并注明单价的来源(历史合同、市场报价、框架协议)。
- 做三级估算:至少用两种方法交叉验证,常用的是类比估算(找 3 个历史相似项目)和自下而上估算(按 WBS 汇总)。
- 设双轨储备金:应急储备 8%-15% 挂项目经理,管理储备 5%-10% 挂 PMO 或发起人。
- 建基准线 + 变更价签:基准线一旦确认即冻结,任何调整只能通过带价签的变更单。
2. 成本结构拆解表
下面这张表是我在多个项目里沉淀下来的成本结构模板,落地时分项比例会随行业变化,但科目本身很少需要增删。
| 成本大类 | 典型科目 | 占建设成本比例参考 | 立项阶段填报要求 |
|---|---|---|---|
| 人力成本 | 自有研发、外包常驻、外部专家 | 55%-70% | 按角色分档,给出人天与单价 |
| 软件与许可 | 商业软件、订阅服务、开发工具 | 10%-18% | 注明计价币种与调价条款 |
| 硬件与云资源 | 服务器、存储、云主机、带宽 | 8%-15% | 给出峰值与均值两套配置 |
| 实施与集成 | 现场实施、接口开发、数据迁移 | 5%-12% | 按系统边界列出接口清单 |
| 运维与运营 | 技术支持、版本升级、培训 | 按年 10%-20% | 运营期成本单独列表,不并入建设 |
| 退出成本 | 数据回迁、接口重写、替换迁移 | 建设成本 8%-20% | 有第三方封闭组件时强制填报 |
3. EVM 不是你想象的那么重,关键是选对粒度

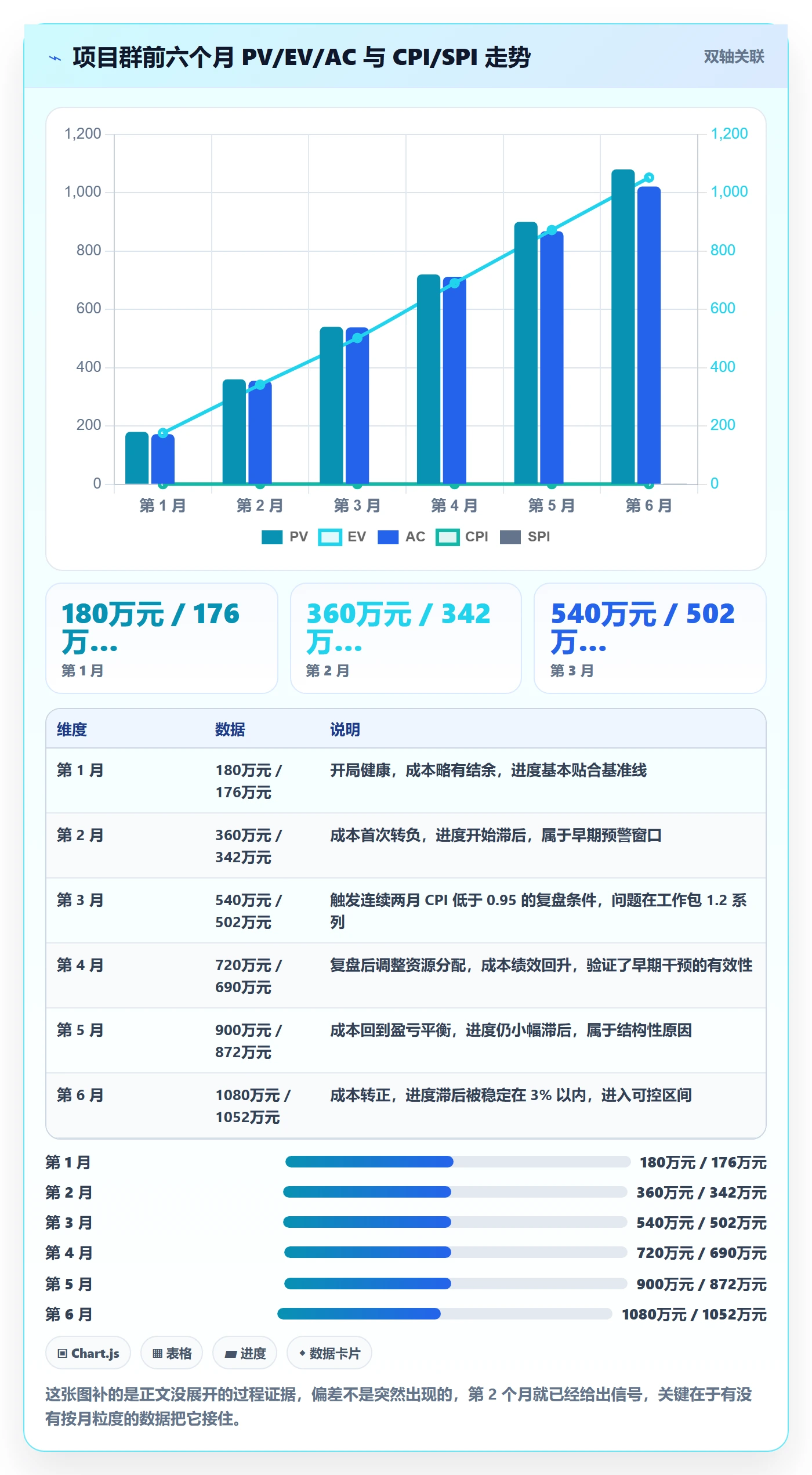

很多人一听挣值管理(EVM)就摇头,觉得太重、太理论。我的实战判断恰恰相反:EVM 的问题不在方法,而在粒度选错。按工作包做 EVM,确实重到没人跟得上;按月做 EVM,完全够用,而且能在偏差发生的当月就看见。
我常用的核心指标只有七个:PV(计划价值)、EV(挣值)、AC(实际成本)、CV(成本偏差 = EV − AC)、SV(进度偏差 = EV − PV)、CPI(成本绩效指数 = EV / AC)、SPI(进度绩效指数 = EV / PV)。再加两个预测指标 EAC(完工估算)和 VAC(完工偏差),一共九个,覆盖 90% 的判断场景。
# 月度 EVM 计算(示意)
PV = 1800000 # 计划价值,来自基准线按月摊分
EV = 1656000 # 挣值 = 已完成工作包的预算价值之和
AC = 1724000 # 实际成本,来自工时 + 采购 + 分摊
CV = EV – AC # -68000 → 超支
SV = EV – PV # -144000 → 滞后
CPI = EV / AC # 0.96 → 每花 1 元只挣回 0.96 元
SPI = EV / PV # 0.92 → 进度达成率 92%
EAC = BAC / CPI # 完工估算,用于预测最终成本
VAC = BAC – EAC # 完工偏差,正数为节余
判断规则我简化成三条:CPI 连续两个月低于 0.95,必须启动成本复盘;SPI 连续两个月低于 0.90,必须重排里程碑;EAC 超过 BAC 的 110%,必须上报管理储备。规则一旦量化,就不需要每次开会争论”这算不算严重”。

4. 储备金怎么设才不会被掏空
储备金被掏空的典型路径是:项目经理遇到任何一点偏差就申请动用,因为不用白不用;高层看到储备金余额充足,就顺手挪去补别的窟窿。半年后储备金见底,真正的风险却还没发生。
我的做法是给储备金设”水位线”:应急储备提取需要通过变更单,说明是哪个已识别风险发生;管理储备提取需要说明是哪一类未知风险,并同步更新风险登记册。两条规则加起来,第 N 次提取就会变得很难,因为要解释的风险类型是有限的。
五、数据分析全流程:从填报到决策的六层链路
1. 采集层:把”人填”降到最低
如果预算数据的主要采集方式是人工填报,那这套体系的可用性上限就已经被锁死了。采集层的目标只有一个:让数据在产生的那一刻自动沉淀,而不是事后补录。工时在任务流转时记录、采购在审批时记录、变更在提交时记录,这三条做到了,采集覆盖率就能从 50% 提到 90% 以上。
2. 口径层:先统一指标定义,再谈看板
我在做数据治理时,第一件事永远是给指标写定义卡。比如”人力成本”,必须写清:含不含社保、含不含管理分摊、按实际工时还是按排班工时、跨月如何处理。没有定义卡的指标,最终一定会出现两个部门报出两个数的情况。
3. 建模层:把项目、任务、工时、成本、变更放进同一模型
数据建模的核心是确定主对象和关联关系。我的实践模型是四层:项目(Project)→ 工作包(WBS)→ 任务(Task)→ 工时记录(Worklog),成本凭证通过 WBS 挂载,变更单通过项目挂载并可以下钻到工作包。这样任何一个数字都能从总额逐层下钻到具体某个人某一天的记录。
4. 指标层:九个核心指标 + 三个预警阈值
指标层不需要多,九个指标加三个阈值就够了。指标多到几十个的时候,通常不是数据丰富,而是没人知道该看哪个。我在实际项目里固定在周会上只看四个:CPI、SPI、工时填报覆盖率、本月新增变更金额。
5. 预警层:提前期比准确率重要
预警的价值在于提前期。滞后 23 天发现的超支,和提前 30 天发现的超支,可采取的行动完全不同。我的经验值是:预警提前期做到 30 天以上,成本纠偏的成功率能到 70% 以上;提前期不足 7 天,纠偏成功率掉到 25% 以下。
6. 决策层:报表只回答三个问题
我给管理层提交的预算报表永远只回答三个问题:哪些项目需要追加资金、哪些项目需要停止或降级、哪些项目需要调整资源配置。其他数据放进明细,不放在首页。报表是拿来决策的,不是拿来展示工作量的。
六、案例:用 PingCode 把立项到结项的预算数据打通
1. 为什么最后选了 PingCode
这家集团的选型约束有三条:数据必须能留在自己机房、需要能和已有的 Jira 数据平滑过渡、必须是国产化方案以满足集团的信创要求。我们评估了四个方向:自研、通用低代码平台、轻量协作工具、专业研发管理平台。
自研的成本我们算过,光是立项 + 工时 + 变更三个模块的最小可用版本,就要 6 个人做 5 个月,后续维护还要长期占 1.5 个人力。这对一个 130 人的 IT 部门来说太重。低代码平台灵活但缺少研发管理领域对象,工时、缺陷、迭代这些概念都要自己造。
最终选择 PingCode,主要原因是三点:它支持私有化部署,数据不出机房;支持 Jira 平滑迁移,能带着历史工单和工时数据一起过来;面向的正是中大型企业 100 人以上组织,对象模型里原生就有需求、迭代、工时、缺陷、测试这些研发管理实体。对于正在做国产替代的团队来说,这是个不需要重新造轮子的选择。
2. 具体落地配置:四件事
第一件,把立项审批做成工作流。立项申请作为一类工作项,字段包括预算总额、WBS 摘要、资源模型、储备金比例、退出成本,审批节点串联 IT 负责人、财务、PMO、发起人。
第二件,把工时挂到工作包上。每个人的工时记录必须关联到具体工作项,工作项再归属到 WBS,这样成本聚合是自动的,不需要月底再做一次人工汇总。
第三件,把变更做成带价签的独立工作项。变更单必须填新增人天和新增金额,提交后自动生成预算影响视图。
第四件,把 EVM 看板搭出来。以月为粒度,自动计算 PV、EV、AC、CPI、SPI、EAC,超过阈值自动标红并推送。
3. 迁移过程中踩过的三个坑
坑一,历史工时数据字段不一致。原来的 Excel 里”工时”有的记小时、有的记人天,迁移前必须做单位归一,否则历史基线完全不可用。
坑二,工作项类型映射错位。原平台的”子任务”在新平台里对应的是”任务”还是”子工作项”,这个必须提前确定,否则 WBS 层级会乱。
坑三,权限模型过粗。财务需要看全部项目的成本,但不需要看具体需求内容;项目经理需要看自己项目的全部数据,但不能看别人的。权限设计要在迁移前完成,迁移后再改成本很高。
4. 六个月后的数据变化

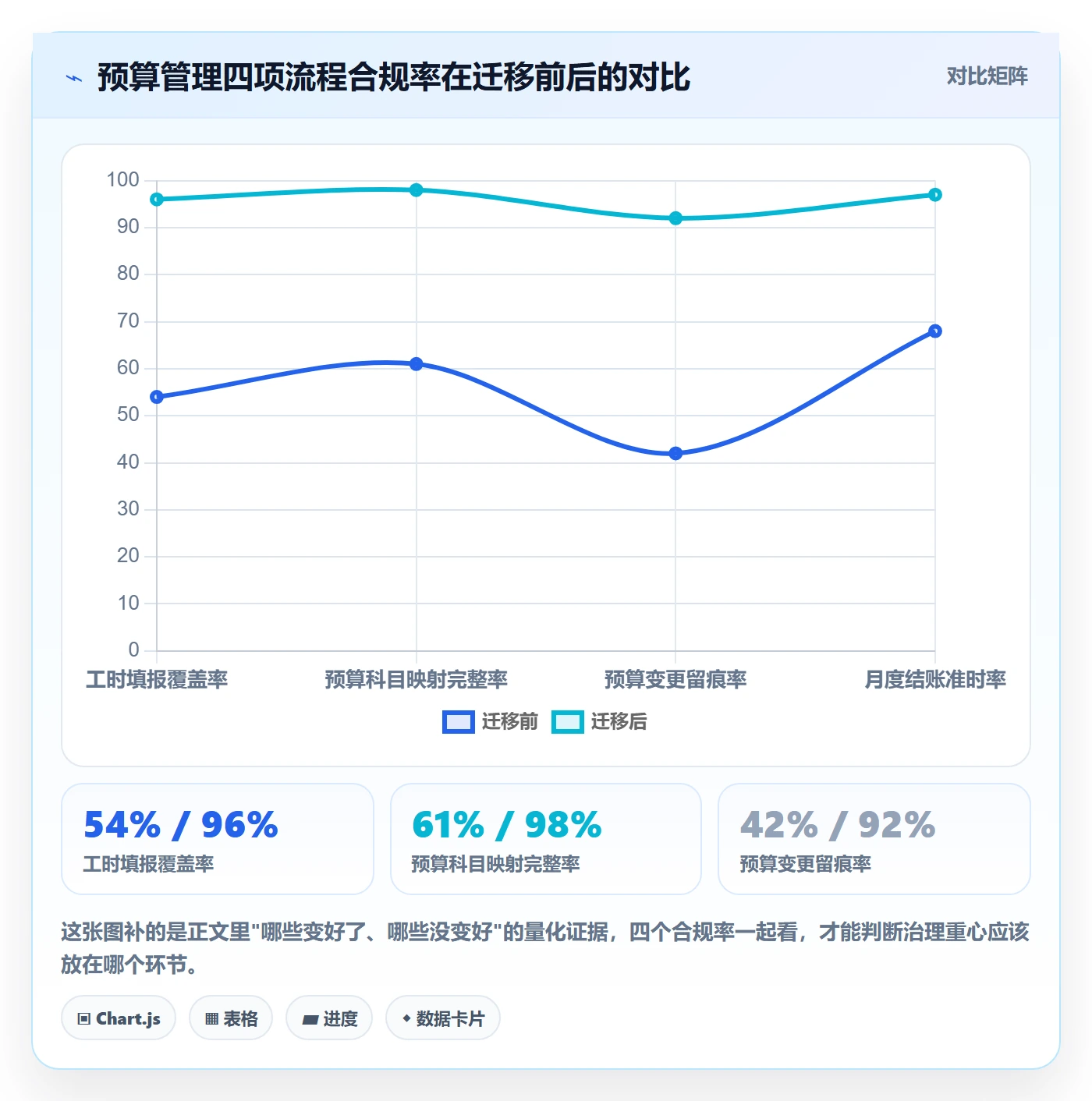

上线六个月后,我们对比了几个关键指标。预算偏差率从 18.8% 降到 6.2%,这个降幅里大约一半来自变更价签制度,一半来自偏差及早发现。月度预算报表的出具耗时从 5.5 人天降到 0.5 人天,因为聚合是自动的。单次变更的平均审批时长从 9.2 天降到 2.1 天。

5. 一些没有变好的地方,也要说清楚
不是所有指标都改善了。第一,项目初期的人均填报负担确实上升了,从每天约 3 分钟增加到 5 分钟,团队在前两个月有明显抵触。第二,进度偏差(SPI)的改善幅度远小于成本偏差(CPI),因为进度受外部依赖影响更大,这不是工具能解决的。第三,迁移后仍有约 8% 的小额变更走的是线下沟通,只是事后补录,短期内没有根治。

七、不同情况下的行动建议
1. 从 0 到 1 的 PMO:先立规则,别急着上工具
如果你所在的 PMO 刚成立,只有 3 到 5 个人,第一件事不是买工具,是把三份文档写出来:立项预算模板(含成本结构表)、变更管理规程(含价签字段)、月度预算报告模板(只回答三个决策问题)。这三份文档的落地周期通常是 4 到 6 周,成本几乎为零,但对后续所有环节的影响最大。
工具可以晚 2 到 3 个月再上,那时候你已经知道自己真正需要采集哪些字段,选型会准确得多。
2. 已有流程但数据打架的 PMO:先治理口径,再谈看板
这类团队最典型的症状是”每次开会都在争论数字”。解决办法是给每个核心指标写定义卡,把含什么、不含什么、数据来源、更新频率全部写清,然后让财务、PMO、业务三方签字确认。定义卡签完之前,不要做任何新看板,因为看板做出来也会被质疑。
口径治理一般需要 3 到 4 周,涉及 15 到 25 个指标,工作量集中在跨部门对齐而不是数据处理。
3. 集团化多 BU 的 PMO:统一框架,保留差异
多 BU 的组织不要追求全部统一。我的建议是”三统一、三放开”:统一指标定义、统一数据模型、统一汇报节奏;放开单价的本地化取值、放开储备金比例、放开审批流节点数量。
这样既保证了集团层面能横向对比,也不会因为 A 事业部的单价体系硬套到 B 事业部而失真。
4. 正在做国产替代或工具迁移的团队:迁移前先做数据体检
工具迁移最容易翻车的不是迁移本身,而是迁移前没做数据体检。我的清单是四项:历史工时单位是否统一、工作项类型映射是否明确、权限模型是否重新设计、历史预算基线是否需要保留。
这四项做完再迁移,通常会比直接迁移省掉 40% 以上的返工时间。选择像 PingCode 这类支持 Jira 平滑迁移、支持私有化部署的国产平台,可以把技术层面的迁移风险降到比较低的水平,但数据层面的准备工作依然要自己做。
5. 不同规模组织的行动优先级对照
| 组织规模 | 第一优先级 | 第二优先级 | 建议周期 |
|---|---|---|---|
| 50 人以下 | 立项预算模板 + 变更价签 | 月度人工对账 | 4 周 |
| 50-150 人 | 指标定义卡 + 工时自动采集 | EVM 月度看板 | 8-12 周 |
| 150-500 人 | 数据模型统一 + 权限体系设计 | 储备金双轨制落地 | 12-20 周 |
| 500 人以上 / 多 BU | 集团指标口径 + 平台化承载 | 项目组合分层评审 | 20-36 周 |
八、不同情况下的取舍:预算管理的五个不可能三角
1. 精度与速度:立项要快,就不能同时要准
把立项周期从 11 天压到 5 天,必然牺牲精度。我的取舍是:ROM 阶段允许粗,但必须在立项文件中明确标注这是 ROM 估算,并在 30 天内补做 Budgetary 估算。用时间换精度,而不是一开始就要两个都拿到。
2. 统一与灵活:集团统一口径,一定会牺牲局部适配
统一指标定义会让某些 BU 觉得”我们的情况特殊”。这时候的判断标准是:如果这个差异会影响到集团层面的横向比较,就必须统一;如果只影响本地管理,就放开。用”是否进入集团报表”作为唯一分界线,比反复讨论更高效。
3. 管控与赋能:管得越细,项目经理越不愿意用
我在两个组织里见过完全相反的极端。一个管到每张发票,结果是项目经理在系统外另建了一套自己的表;一个完全放开,结果是三个月后没人说得清钱花在哪。相对合理的平衡点是:管到工作包,不管到单人单日;看月度偏差,不看每日偏差。

4. 自研与采购:算清三年总成本再决定
自研看起来”没有采购费”,但三年总成本通常远超采购。我的估算口径是:自研三年成本 = 开发人力(含管理分摊)+ 运维人力 + 服务器与安全加固 + 需求变更维护 + 人员流失导致的知识重建。这五项加起来,往往会达到采购方案的 1.5 到 2.5 倍,除非你的业务确实高度特殊。
5. 局部最优与全局最优:单个项目省钱,可能是全公司亏钱
我见过一个 BU 为了自己的项目省钱,选择了自建一套数据集成方案,省下 40 万元。两年后集团做数据中台,这套自建方案必须推倒重来,迁移成本 180 万元。立项预算的评估视角必须是组织级而不是项目级,这也是 PMO 存在的意义。
九、把预算做成决策能力,而不是审批动作
回到开头那个 2870 万的项目群。真正的问题不是预算算不准,而是 21 个项目各自为政,预算数据没有形成组织级的可见性。当 PMO 把立项口径、变更价签、工时采集、EVM 看板这四件事连成一条线之后,预算才从一张报批表变成了一个持续给出信号的仪表盘。
我的核心判断是:PMO 的预算能力,最终体现为企业的决策速度。能不能在偏差发生后的 7 天内知道、能不能在 30 天内采取措施、能不能在季度末给出一份可解释的归因报告,这三件事决定了预算是成本中心还是决策基础设施。
如果你的团队现在就要动手,我建议按这个顺序开始。第一周,把立项预算模板和变更价签字段定下来,这两个改动成本最低、见效最快。第二到第四周,给 15 到 25 个核心指标写定义卡,把口径对齐。第五到第八周,评估数据采集链路,判断哪些字段可以自动沉淀、哪些还需要人工填报。第九周之后,再考虑工具承载和 EVM 看板。
不要指望一次性把所有环节都做对。我在每个组织里的第一版方案都有明显缺陷,真正让体系跑起来的是持续三个季度的迭代,而不是某个一次到位的完美设计。先把第一条链路打通,让数据开始流动,剩下的问题会在流动中自己暴露出来。
常见问题解答(FAQ)
1. 项目立项阶段的预算到底该怎么估,颗粒度做到什么程度才够用?
我在一家中型公司做PMO,每次立项评审最头疼的就是业务方给的预算明显是拍脑袋,写个总数就来了,问依据就说是凭经验。后面执行起来超支了,又都怪PMO没把关。所以我想知道立项预算有没有一个能落地的方法,而不是靠感觉。
分三步走。第一步定方法:有历史同类项目的用类比估算打底,把历史实际成本按规模因子(人月数、功能点数、站点数)折算过来;没有历史数据的用三点估算,即(乐观值加四倍最可能值加悲观值)除以六,并把不确定区间显式写进立项书。
第二步做颗粒度:至少拆到WBS第三级的工作包,每个工作包再拆成人力、采购、差旅、外包、软硬件五类科目,人力按角色乘人天单价乘人天来算,人天单价要用内部全成本口径,也就是工资乘以1.3到1.45的社保公积金系数再加分摊的管理费用,千万别用税前工资,否则后面一定对不上财务账。
第三步留缓冲:管理储备按项目总成本的8%到15%单列,由PMO或项目发起人掌握,不放进项目经理的可支配预算;风险应对储备则按风险清单逐条估算,不重复计提。立项书里除了总数,必须同时写明估算方法、置信区间(比如80%置信度下的成本上限)、关键假设和排除项,这三样东西比总数本身更决定评审能不能过。
2. 立项预算和实际成本的偏差怎么分析,PMO该盯哪些指标?
我们现在的月度报告就是列一下预算、实际、差异率,业务方看完没什么感觉,该超支还是超支。我总觉得应该有一套更前瞻的口径,能在项目花到一半的时候就判断出它会不会失控,但自己搭又不知道从哪些指标入手。
别只看累计差异率,那是指向后视镜。建议四个指标组合使用:第一是成本绩效指数CPI,等于挣值EV除以实际成本AC,低于0.9就要预警,低于0.85基本可以判定原预算不可实现;
第二是进度绩效指数SPI,等于EV除以计划价值PV,如果SPI大于1而CPI小于0.9,说明是在用透支成本换进度,这比单纯超支更危险;第三是完工估算EAC,等于总预算BAC除以CPI,配合完工偏差VAC等于BAC减EAC,这两个数字是给决策层看的,因为它们回答的是照现在这个花法最终要花多少钱。
口径上要特别小心,EV必须用已完成工作的预算价值,而不是已经花掉的钱,很多团队把付款进度当挣值,结果偏差永远是零,报表好看但没有任何预警作用。
统计频率建议在月度关账后T加3日出报表,偏差阈值按正负5%黄灯、正负10%红灯,红灯必须附一页原因分解:到底是范围蔓延、单价上涨、执行效率低于基准,还是当初估算本身就错了。这四类原因的应对动作完全不同,范围蔓延只能走变更流程,效率问题只能调资源或调计划,估算错误则要回头修估算模型。
3. 财务系统和项目管理工具里的项目成本总是对不上,PMO怎么统一数据口径?
我做过一次项目复盘,发现项目管理平台上显示的成本和财务导出的数字差了十几万,两边都不认账,最后花了两周手工核对。这种事几乎每个季度都要来一次。我想知道有没有办法从流程和口径上根治,而不是每次靠人肉对账。
根源通常是三件事:口径不同、时点不同、维度不同。口径上,项目侧习惯把采购订单金额当已发生成本,财务侧按权责发生制只认已验收或已入账的部分,这两个数字天生对不上,所以第一步要明文规定:所有对外披露的成本数字一律以财务账为准,项目侧只做过程监控和趋势判断。
时点上,项目管理系统是实时更新的,财务是月度关账,那就约定一个统一基准时点,比如每月最后一个工作日24点,项目侧在该时点后停止录入,T加3日出对账报表。
维度上最有效的做法是给每个项目在财务系统里分配唯一的项目号或成本中心,所有报销、付款、工时都必须挂这个号,这样项目维度的成本可以直接从财务科目汇总出来,而不是两边各自算一遍。落地时建议先在使用的项目管理平台里加三个必填字段,项目号、WBS工作包、成本科目,让数据在录入端就对齐;
对账报表只做总数加科目级差异,差异超过1%才下钻到明细凭证,避免每次全量核对。坚持两三个月,对不上会从常态变成例外,而例外才值得花人力去查。
4. 项目执行中途要追加或削减预算,PMO应该用什么流程和判断依据?
我们最常见的场景就是项目做到一半,业务方说范围加了或者市场变了,要求追加预算,然后拿着一封邮件就来找PMO签字。签吧,等于承认原来的立项估算不成立;不签吧,项目就停在那儿了。我很想知道一个既讲规矩又不把项目卡死的处理方式。
核心是分级授权加快捷通道,而不是一刀切。先设阈值:单项调整在总预算5%以内且不改变交付范围的,PMO可以直接批,走简化流程,只要项目经理提交调整说明和最新的完工估算;5%到15%的,提交变更控制委员会评审,评审材料固定三样,变更原因、对EAC的影响、对其他项目或年度预算池的挤占情况;
超过15%或者涉及交付范围实质变化的,必须上升到公司级决策会,因为它本质上已经不是预算问题,而是投资决策问题。判断依据上,PMO只需要守两条底线:一是分清这次追加是外部变化导致的,还是原估算失误导致的,后者必须同步修订估算口径并记入复盘,否则同类错误会在别的项目上反复出现;
二是看追加之后EAC对应的投入产出比是否仍在立项时设定的下限之上,如果已经跌破下限,就应该把缩减范围或直接终止作为一个正式选项摆上桌,而不是默认继续投入。另外,滚动预测不要做成年度一次,按季度对全项目组合做一次滚动预测,把资金缺口提前一个季度暴露出来,这比中途救火的成本低得多。
文章包含AI辅助创作:预算管理指南:PMO如何做好项目立项,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277858
读者评论
双轨储备金这个点有共鸣。我们以前把应急和管理储备混在一起,项目经理不敢申请,高层又随手挪用,最后形同虚设。但我更关心动用规则:管理储备到底谁批、多久到账?如果审批链比变更还长,双轨只会多一层扯皮。文章给了比例,流程细则其实更决定成败。
人天单价分四档和退出成本,我认同,但落地阻力在数据基础。很多公司没有历史人天基线,WBS拆到三层就卡住了。我的做法是先抓两件事:外包单价按供应商合同分档入池,变更单必须带价签。等这两步跑顺,再谈EVM和精细归因,否则容易变成新的填表运动。
把预算偏差可解释率当KPI比单纯不超支合理,但预警提前30天对不少团队不现实。我们工时靠周报,外包填报率一低,实际成本滞后半个月以上。文章说问题在立项分母没错,可如果执行期数据链路不先打通,再好的立项口径也会在第三个月失真。也许该先解决工时采集自动化,再谈EVM粒度。
