去年第三季度,我参与复盘了一家 800 人规模企业的 11 个延期项目,其中 9 个项目的延期根因不是技术难题,而是立项阶段那张看起来最不起眼的预算表,预算按“人力包干”报了一个整数,进度却按“里程碑交付”排,两者从第一天就不同步。等到第 4 个月财务发现钱花掉了 62%、交付物只完成了 31% 时,PMO 已经没有任何调整空间。
这不是个例。我后来统计过自己经手的 60 多个立项案例:预算口径与进度计划脱钩的项目,最终预算偏差中位数是口径一致项目的 2.4 倍;而立项阶段只花 3 天做预算的项目,执行期平均要花 19 天处理预算争议。换句话说,立项预算省下的时间,会在执行期以 6 倍左右的价格还回去。
这篇指南写给正在搭建立项流程的 PMO:从预算口径怎么定、估算精度怎么分级、储备金怎么分层,到不同规模组织该用多细的颗粒度、该在哪些环节果断取舍。所有判断都来自我实际做过的项目复盘,不是教科书上的流程复述。
一、核心结论:立项预算的五条硬判断
先把结论摆出来。如果你时间有限,只看这一节也能避开 80% 的坑。这五条是我在几十次立项评审里反复验证过的,短期内可能被业务方挑战,但拉到项目全周期看,几乎没有例外。
1. 立项预算的第一属性是“决策阈值”,不是“财务台账”
很多 PMO 把立项预算当成会计科目表来做,恨不得把每一张差旅单都预估进去。这是角色错位。立项预算真正要回答的是三个问题:这件事值不值得投、最多能亏多少、什么条件下必须叫停。
一旦你把预算当成决策阈值,编制方式就完全不同了。你不需要精确到“某个月某个人的加班费”,你需要的是一个能触发止损动作的额度边界,以及这个边界对应的交付物清单。财务台账是执行期的事,立项阶段做到“科目齐全、量级正确、边界清晰”就够了。
2. 精度随阶段收敛,不要在立项阶段追求 ±5%

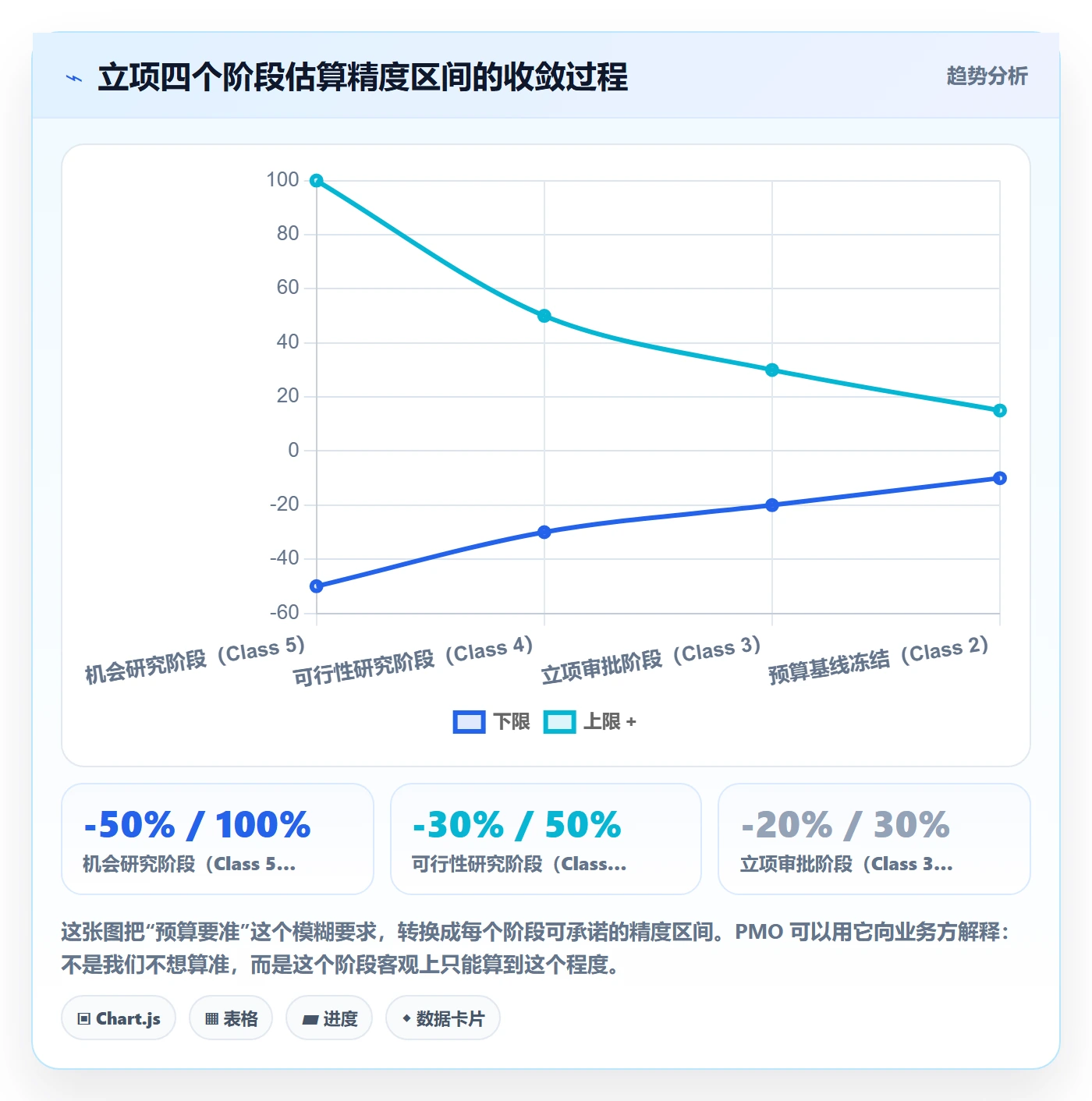

这是我见过最普遍的认知错位。业务方希望立项时就知道确切数字,管理层希望预算一次批死不再变更,于是 PMO 被迫在信息最少的时刻给出最精确的承诺,结果就是执行期反复打补丁。
国际造价与项目管理领域通用的估算分级体系(AACE 18R-97)早已说明:机会研究阶段(Class 5)的估算精度天然是 -50%~+100%,可行性研究阶段(Class 4)是 -30%~+50%,到立项审批阶段(Class 3)才收敛到 -20%~+30%。要求立项阶段给出 ±5% 的预算,等于要求用望远镜看清细菌。
3. 储备金必须分层:应急储备归项目,管理储备归 PMO
只设一层“不可预见费”是最危险的做法。项目经理会把所有意外都算进去,储备金变成第二个钱包,用完就申请追加,追加就变成默认流程。
正确的做法是切两刀:应急储备(Contingency Reserve)放在项目预算内,由项目经理在明确的风险触发条件下动用;管理储备(Management Reserve)放在项目预算外,由 PMO 或管理层掌握,用于“已知范围之外”的变更。两者权限不同、审批路径不同、动用后的基线处理方式也不同。

4. 预算必须挂到“可验收的交付物”上,而不是部门或人头上
按部门分摊预算,看起来便于财务核算,实际上会让预算失去纠错能力。因为部门是长期存在的,交付物是有明确完成节点的。当预算挂到部门,钱花完了但交付物没完成的场景就无法被及时识别。
我建议的挂法是:预算 → 里程碑 → 可验收交付物 → 责任人。每一个里程碑节点上,应该有明确的“已花费金额”和“已验收交付物”的双重度量。这两条曲线一旦出现持续背离,就是最早期的失控信号。
5. 预算口径必须在立项时冻结,整个周期只能按同一口径争论
“含不含税”“算不算内部人力”“差旅算项目还是算部门”“运维期算不算项目成本”,这些口径如果不冻结,项目周期内每一次预算讨论都要重新吵一遍,而且每次吵完的结论都可能不同。
我的做法是:立项评审通过时,把口径定义写成不超过 200 字的附件,和预算表一起归档。之后所有变更,都以这份口径为唯一基准。这条规则看起来官僚,实际能省掉大量返工。
二、背景与真实场景:PMO 在立项里到底卡在哪
要理解立项预算为什么难,先要理解 PMO 在立项流程里的真实位置。它不是决策者,也不是执行者,而是把业务意图翻译成可管理承诺的那个人。这个位置天然要同时面对三种压力,而预算表就是这三种压力的交汇点。
1. PMO 的三重压力源
业务方希望你“别那么麻烦”,尽快把立项批下来,因为商机窗口就那么几个月。财务希望你“把账算清楚”,科目要对齐、单价要有依据、付款节奏要匹配现金流。技术团队希望你“别把承诺写死”,因为他们自己也不知道集成那块要花多久。
三种压力指向同一个产物:立项预算表。业务方希望它宽松,财务希望它严谨,技术希望它模糊。PMO 的真实工作,是在这三个诉求之间找到一个所有人都能签字、但没有人完全满意的中间解。
2. 一个典型的立项漏斗

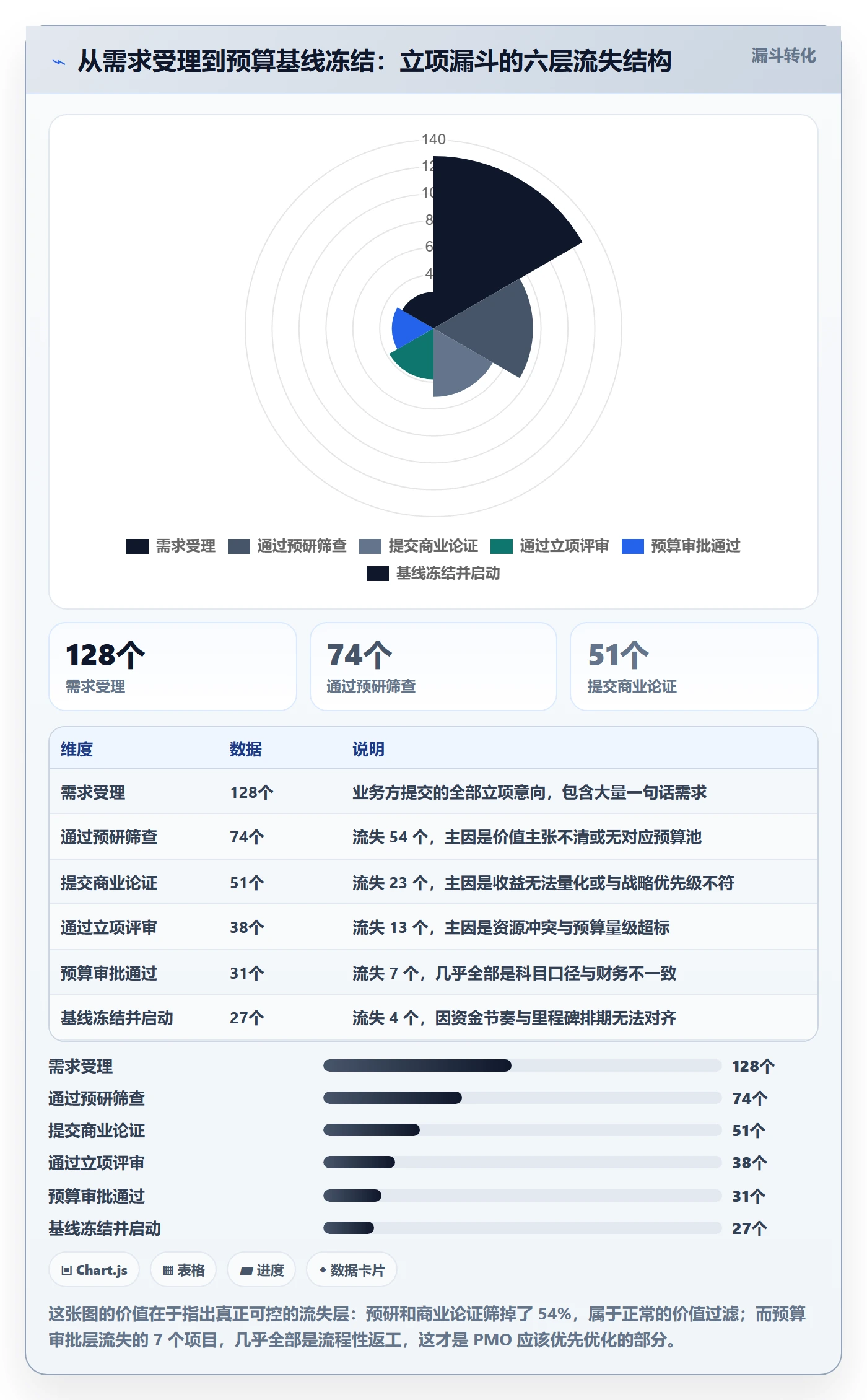

我整理过某中大型企业一个完整财年的立项数据(128 个需求受理起点)。数据本身不惊艳,但流失结构很说明问题:真正卡住项目的不是评审严格,而是前期信息不全导致的反复补件。

3. 预算表被打回,通常不是因为数字错

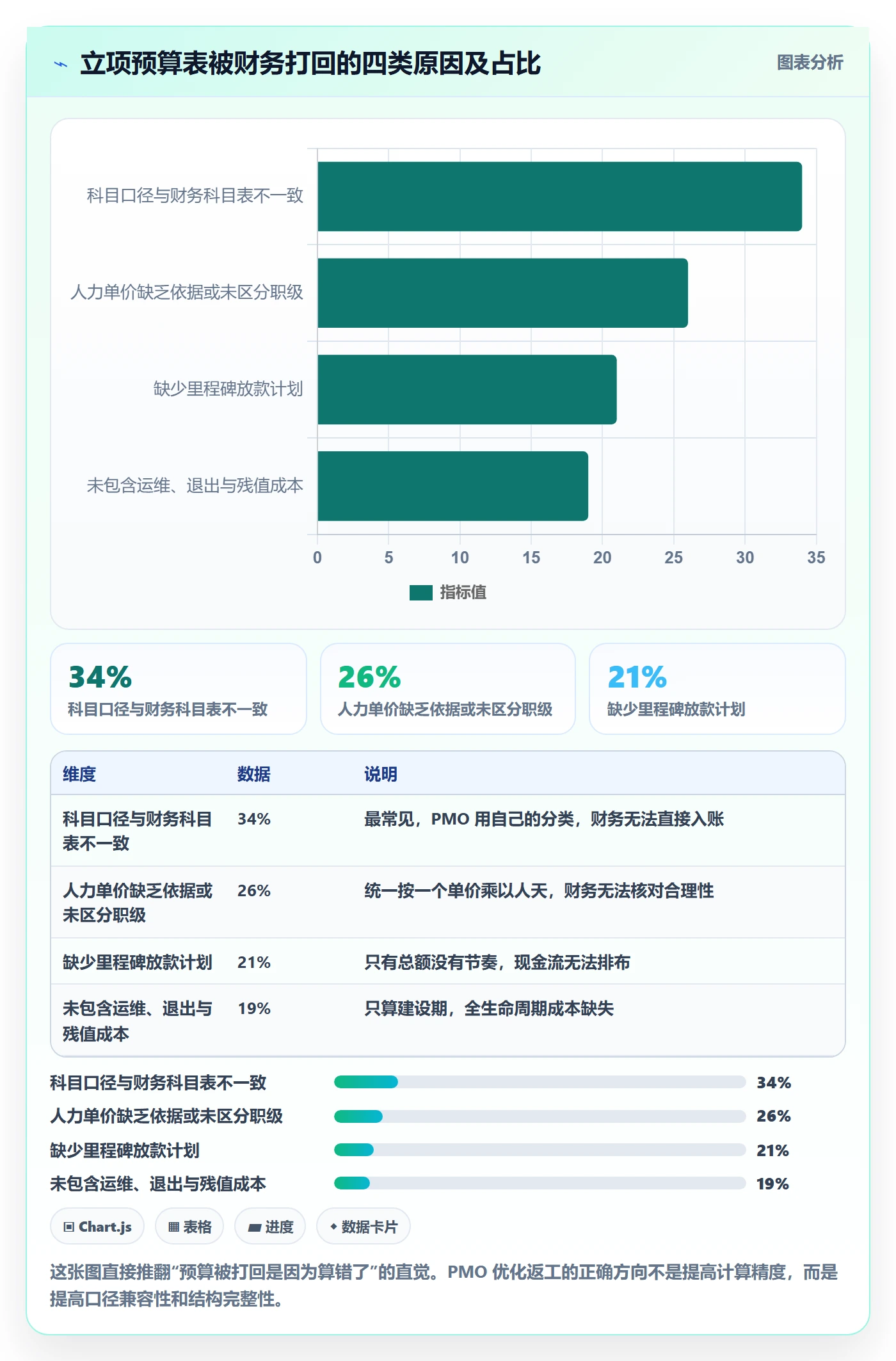

我统计过 43 份被财务打回的立项预算表,逐条归类后发现,真正因为“金额算错”被打回的只有 4 份。剩下的问题集中在一件事上:财务看不懂这张表是怎么来的。

4. 立项全流程的六个动作
我把立项拆成六步,每一步都有明确的产出物和预算相关的交付要求。这套流程在 40 个项目/年的规模下验证过,单项目从受理到基线冻结的中位周期是 17 天(不含排队)。
- 需求受理:登记业务诉求、期望上线时间、初步预算池归属。产出物是需求登记单,预算要求仅为量级区间。
- 预研筛查:确认价值主张、是否有替代方案、是否必须自建。产出物是预研结论,预算要求是 Class 5 精度(-50%~+100%)。
- 商业论证:量化收益、估算全生命周期成本、给出不做会怎样。产出物是商业论证书,预算要求是 Class 4 精度(-30%~+50%)。
- 立项评审:确认范围边界、资源可行性、优先级排序。产出物是立项决议,预算要求是 Class 3 精度(-20%~+30%)。
- 预算编制与审批:按科目拆分、编制放款节奏、设定储备金。产出物是预算批复单。
- 基线冻结:锁定范围、进度、预算三元基线,启动变更控制。产出物是项目章程。
三、拆解常见误区:八个看起来合理但会出事的选择
下面这八个误区,我在评审现场几乎每年都会遇到。它们的共同特征是:短期看是在提高效率或严谨度,长期看都在制造系统性返工。
1. 把供应商报价当成立项预算
外采占比高的项目,PMO 很容易直接把供应商报价加总当预算上报。问题是报价是商务博弈的起点,不是成本的真实反映。报价里通常已包含供应商利润、风险溢价和谈判空间,而且报价范围与你的立项范围往往不一致。
我的做法是:报价只作为采购科目的输入之一,人力、管理、集成、运维等科目必须独立测算,最后再和报价总额做交叉验证。如果两者差异超过 25%,说明有一方的范围理解出了问题。
2. 全公司统一一个“人天单价”
用一个平均单价乘以总人天,是编制速度最快的方式,也是最容易被推翻的方式。因为财务一眼就能看出:为什么一个高级架构师和一个初级测试工程师的价格一样?
更麻烦的是,这个单价会在执行期反噬。当项目实际投入的职级结构比立项时更贵,你会面临“人天没超但钱超了”的尴尬局面。建议至少按三个职级档位(高级/中级/初级)区分,并按项目类型给出标准人天结构。
3. 只算建设期,不算运维、退出与残值
一个系统上线后的三年运维成本,通常是建设成本的 30%~60%。如果立项时不算进去,第二年预算讨论时就会变成“这个项目怎么又要钱”,而不是“这是立项时就规划好的生命周期成本”。
退出成本同样容易被忽略:数据迁移、并发许可回收、旧系统停机、人员转岗。这些在项目启动时都是零成本,在项目结束时都是真金白银。
4. 储备金统一拍一个 10%
10% 是行业里最常见的“心理安全数字”,但它既没有理论依据,也没有项目类型区分。技术攻关型项目用 10% 储备,几乎必然超支;成熟交付型项目用 20% 储备,又会在立项评审时被质疑虚高。
我在第一节给出的分档比例,来自对过去项目的偏差回溯:把每个项目的最终偏差按类型分组,取 75 分位数作为储备下限。这是可以用数据说话的做法,比拍数字有说服力得多。

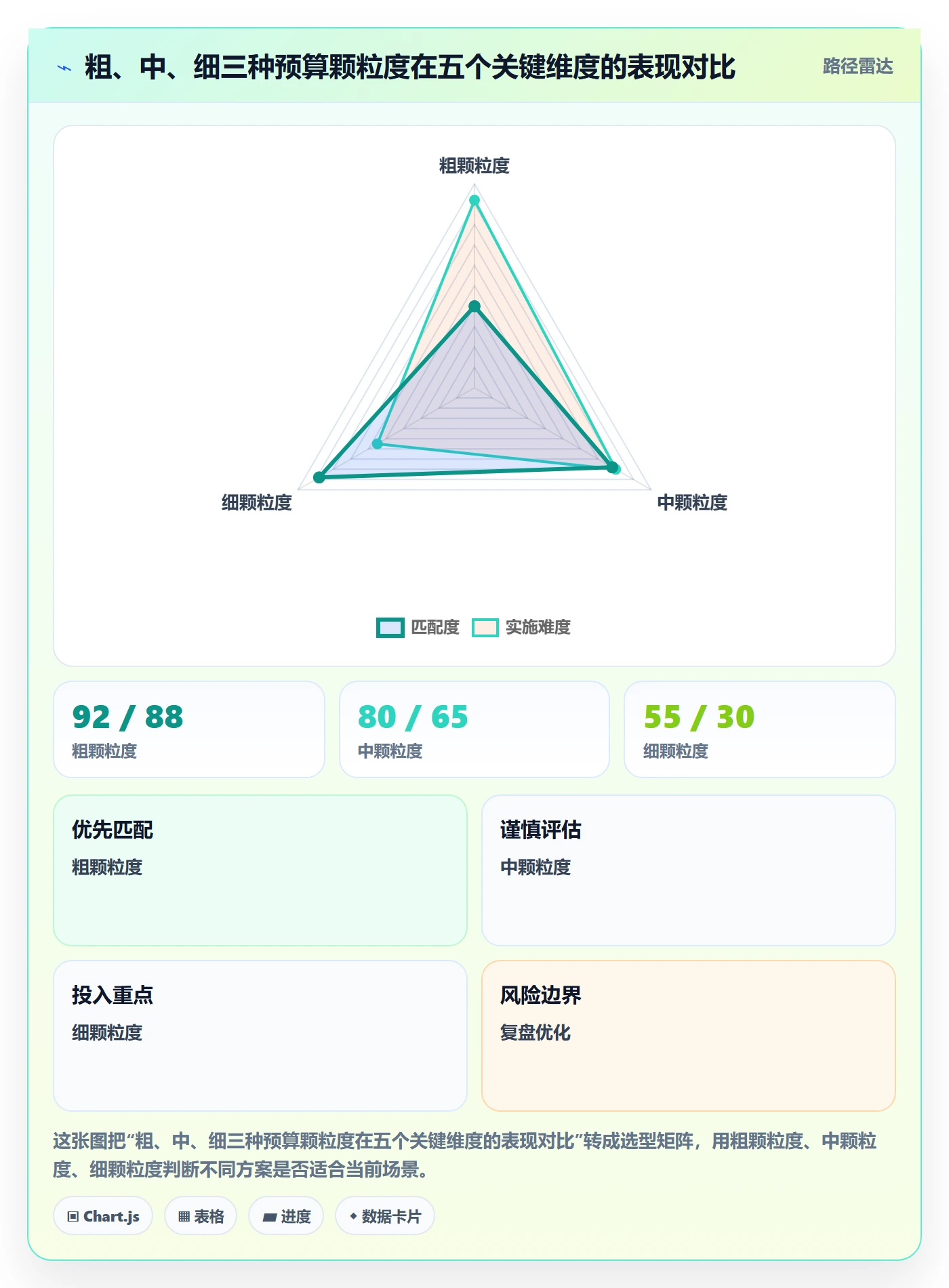

5. 预算颗粒度越细越好
有的 PMO 要求立项预算细化到“月度 × 科目 × 职级 × 模块”,几百行的表格。结果是编制耗时从 3 天涨到 14 天,而执行期因为实际结构完全不同,这张精细表一次都没被真正使用过。
颗粒度的选择标准只有一个:这张表的每一行,是否对应一个可以在执行期被独立度量和干预的控制点。如果不能,那就是装饰性精度,删掉。

6. 预算与进度计划分开编制
这是我最想强调的一条。预算表和进度计划如果由两个人、用两套假设分别编制,它们在立项时看起来都很合理,在执行期会互相打脸。预算按季度平摊,进度按里程碑交付,两者天然对不上。
正确做法是先有进度计划,再有放款节奏。资金释放应该绑在里程碑验收上,而不是绑在日历时间上。第 3 个月完成 30% 交付物,就释放 30% 的资金;只完成 18%,那就只释放 18%。
7. 只算钱,不算资源占用
项目用的内部人力不产生现金支出,但产生机会成本。一个高级工程师投入项目 A 之后,就不能同时投入到项目 B。如果立项预算不体现资源占用,PMO 就无法回答“同时启动这三个项目会不会打架”。
我的做法是在预算表旁边附一张资源占用表:按角色列出每个月的占用人数,和现有资源池做对比。这张表不进财务预算,但进立项评审材料。
8. 认为预算一变就代表管理失控
预算变更有两种:一种是范围变更引起的合理调整,另一种是估算失败造成的补漏。前者是正常管理动作,后者才是失控信号。如果 PMO 把所有变更都当作负面指标,项目经理就会选择隐瞒变更、用其他科目挪用资金,问题反而被藏得更深。
建议在立项时就建立变更分类标准,把变更分为“范围驱动”“估算修正”“外部约束”三类,分别统计。真正需要警惕的是“估算修正”类变更占比持续高于 20%。
四、专业判断逻辑:立项预算的六步定位法
前面讲的是不该做什么。这一节讲应该怎么做。我把它整理成六步,每一步都有明确的输入、输出和判断标准,可以直接作为 PMO 的作业指引。
1. 第一步:锁定价值锚点
预算规模必须由价值锚点反推,而不是由“我们大概能做多少”正推。价值锚点有三种形式:收入增量、成本节约、风险规避。三者需要换算到同一个口径(通常是三年期净现值或年度经常性收益)。
判断标准很简单:如果这个项目的预算上限等于它三年能带来的收益,你还会批准吗?如果答案是不会,那这个立项在价值层面就不成立,预算再精确也没意义。
2. 第二步:划清交付边界
交付边界是预算的物理容器。我要求每个立项项目都用一句话写清“做什么”,用三句话写清“不做什么”。后者往往比前者更重要,因为超支的绝大部分来自范围的自然蔓延。
边界划清之后,预算的科目结构就自然浮现了:交付物决定的开发成本、集成对象决定的接口成本、上线范围决定的部署与迁移成本。
3. 第三步:按估算等级匹配精度
不同阶段的预算,精度要求不同,编制方法也不同。用错方法会导致大量的无效工作。下表是我实际使用的对照关系。
| 阶段 | 估算等级 | 精度区间 | 推荐方法 | 编制耗时 |
|---|---|---|---|---|
| 机会研究 | Class 5 | -50% ~ +100% | 类比法、人均产能法 | 0.5 人天 |
| 可行性研究 | Class 4 | -30% ~ +50% | 参数模型、历史项目回归 | 2 人天 |
| 立项审批 | Class 3 | -20% ~ +30% | 自下而上按模块估算 | 5 人天 |
| 基线冻结 | Class 2 | -10% ~ +15% | 详细工作量分解 + 单价核价 | 8 人天 |

4. 第四步:搭建三层预算结构

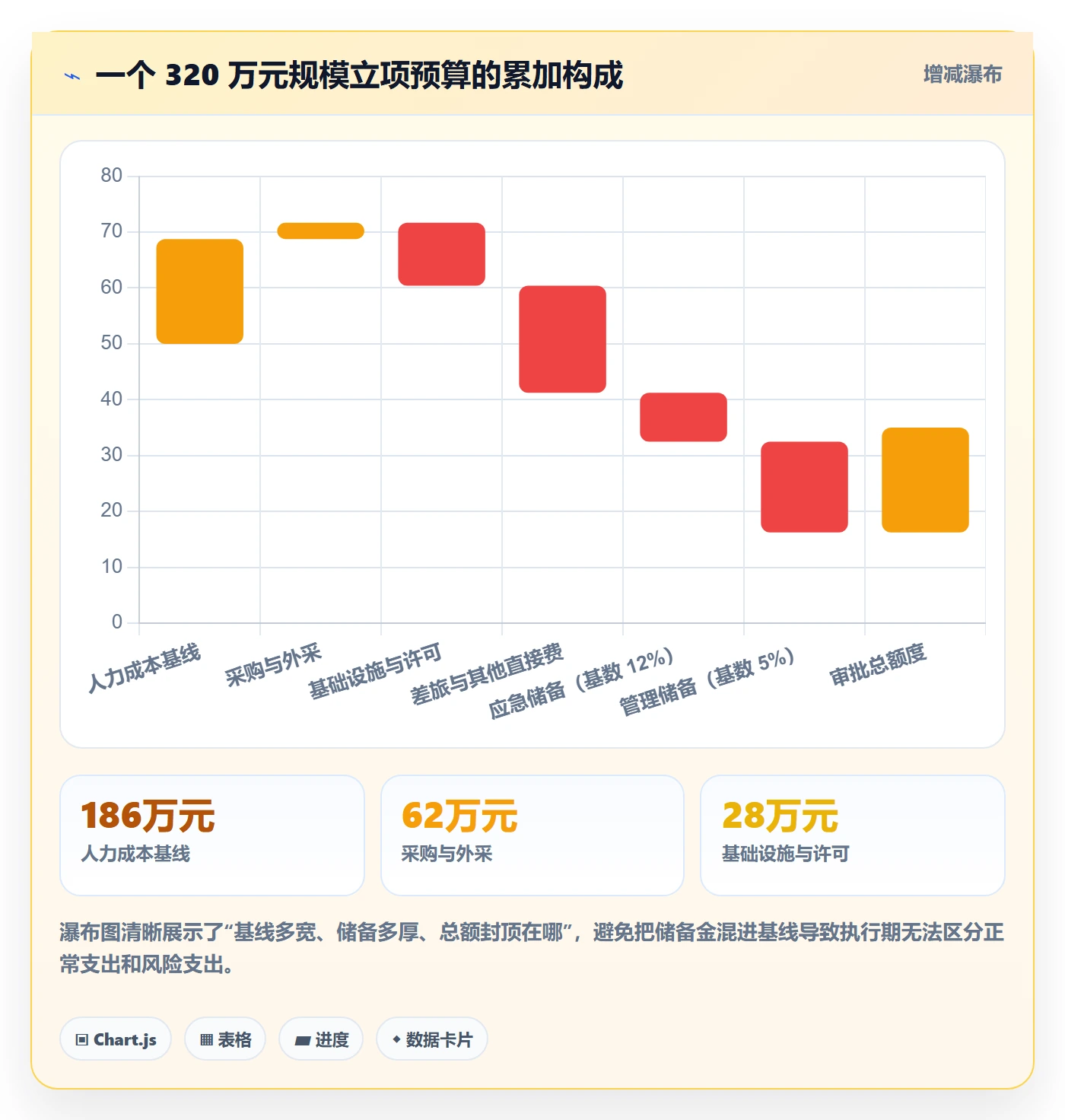

基线 + 应急储备 + 管理储备,这三层的比例和权限必须写进立项决议。下面是一个 320 万元规模项目的实际结构示例,数字来自我去年的一个真实立项,做了脱敏处理。

5. 第五步:设计资金释放节奏
资金节奏的核心原则是:放款绑定验收,不绑定日历。我通常建议设置 4~6 个资金释放节点,每个节点对应一组可验收交付物,释放比例按交付工作量加权而非平均分配。
同时要留一个尾部节点:通常保留 10%~15% 的尾款,放在项目验收通过并完成知识转移之后释放。这一条能显著降低项目末期无人收尾的概率。
6. 第六步:定义度量与预警口径
立项时就要说清楚:预算执行率怎么算、偏差超过多少需要上报、哪个指标触发止损。这些口径如果不提前定义,等到出问题再讨论,就一定变成责任归属之争。
下面这段配置是我在一个私有化部署的项目管理平台上实际使用的预算预警规则定义,用 YAML 描述,便于版本管理和评审追溯。
budget_control:
baseline_total: 2850000 # 基线预算(元)
contingency_reserve: 340000 # 应急储备
management_reserve: 160000 # 管理储备
release_policy: milestone_based
milestones:
name: M1_方案冻结
release_ratio: 0.15
deliverable: 详细设计说明书
name: M2_核心模块交付
release_ratio: 0.30
deliverable: 核心功能验收报告
name: M3_集成联调完成
release_ratio: 0.25
deliverable: 集成测试通过报告
name: M4_上线试运行
release_ratio: 0.15
deliverable: 试运行报告与用户签字
name: M5_终验与移交
release_ratio: 0.15
deliverable: 验收证书与知识转移记录
alert_rules:
metric: 预算执行率 – 交付完成率
threshold: 0.15
action: 触发 PMO 预警,冻结下个里程碑放款
metric: 应急储备动用率
threshold: 0.80
action: 强制发起风险重评估
metric: 估算修正类变更占比
threshold: 0.20
action: 触发立项复盘,重新审视估算方法
这段配置的关键不在技术实现,而在于它把三件事同时说清了:钱什么时候放、偏差多大算异常、异常之后谁来做什么。立项预算真正难的不是算数字,而是把数字和使用规则绑定。
五、案例与数据观察:数字化前后,立项预算管理差在哪
讲完方法论,说一个我实际参与过的落地过程。这家企业是 1200 人规模的制造集团,IT 部门约 180 人,PMO 有 4 名专职人员,每年立项 30~45 个项目。他们的核心痛点不是不会算预算,而是算出来的预算在执行期无法被追踪。
1. 立项预算追踪的三个断点
第一个断点是时间登记。项目成员在 A 系统填工时,财务在 B 系统记费用,两个系统的项目编码规则还不一样,导致人力成本无法按立项科目归集。
第二个断点是里程碑状态。进度用邮件和台账维护,预算放款却按合同条款执行,两者之间没有任何自动校验,出现“钱已经放了但交付物没验收”的情况只能靠人工抽查发现。
第三个断点是变更留痕。范围变更在需求系统里,预算调整在财务系统里,变更评审结论在会议纪要里。一个项目执行下来,到底因为什么多花了钱,没人能完整还原。
2. 用一体化平台打通这三段
他们最终选择把立项、预算、工时、里程碑、变更放到同一个平台上管理。选择标准有三条,我觉得对同类组织很有参考价值。
第一条是数据归属要可控。作为制造集团,他们的研发与 IT 项目数据涉及产品路线和客户信息,不接受数据出内网,因此必须支持私有化部署。这一条直接过滤掉了大量 SaaS 方案。
第二条是历史数据不能丢。他们此前用 Jira 管理了 4 年的项目数据和工时记录,如果迁移后这些数据变成孤岛,预算基线的历史对比就断了。因此要求支持从 Jira 平滑迁移,包括自定义字段和工作流状态的映射。
第三条是要能承载复杂组织。180 人的 IT 部门下分 6 个团队,加上外协供应商,权限模型和项目可见性规则相当复杂,轻量工具撑不住。最终他们选了 PingCode,主要是因为它面向中大型企业和 100 人以上组织设计,私有化部署、Jira 平滑迁移这两条硬性要求都能满足,国产替代路径也比较清晰。

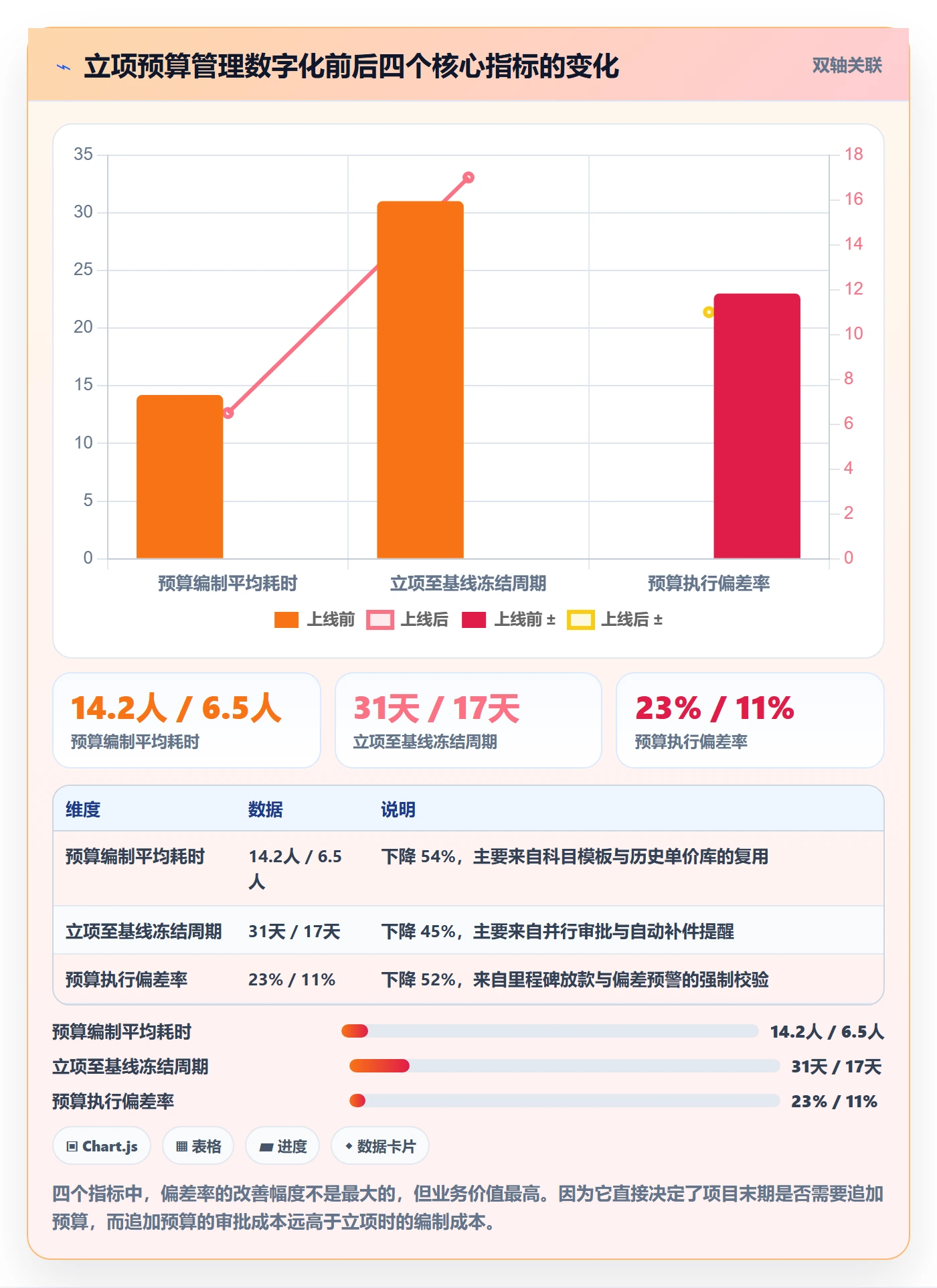

3. 上线前后 12 个月的数据对比
下面这组数据来自他们上线前后各 12 个月的内部统计,样本量分别是 34 个和 41 个立项项目。我把它整理出来,不是想说“用了工具就好”,而是想指出改善最大的是流程性的那一部分,不是技术性的那一部分。

4. 一个具体项目的追踪过程
他们上线后第 7 个月启动的一个合规改造项目,预算基线 218 万元,应急储备 26 万元。项目进行到第 4 个月时,系统自动触发了一条预警:预算执行率 46%,但交付完成率只有 28%,差值 18%,超过 15% 的阈值。
PMO 介入后发现,超支来自一个未在立项时识别的第三方系统适配工作。这里的关键区别是:如果还是原来的台账方式,这个偏差要到第 6 个月财务对账时才会被发现,届时可调整空间已经很小。而在第 4 个月发现,他们有足够时间做两件事:一是动用管理储备走变更流程,二是重新评估剩余模块的实施方案。
这个项目最终偏差率是 +8.4%,在 ±10% 的预期范围内。项目复盘时,项目经理的原话是:“不是我们这次做得更好,而是问题被更早地摆到桌面上。”
六、不同情况下的行动建议
方法论不能直接照搬,要匹配组织规模、项目类型和管理成熟度。下面按四种典型情况给出具体动作清单,你可以直接对照自己的处境挑着用。
1. 情况 A:年立项 5 个以内,PMO 不足 2 人
这个阶段最大的风险是流程过重。我见过 3 个人的小 PMO 设计了 12 页的立项模板,结果业务方宁愿不立项也不填表,项目转入地下运行。
具体动作建议:
- 立项预算只做一张表:科目、金额、依据、责任人、放款里程碑,五行以内。
- 估算精度只承诺 Class 4(-30%~+50%),不要假装能算准。
- 储备金统一设 15%,不做细分,但必须明确“动用需 PMO 负责人签字”。
- 不建系统,用共享表格 + 版本号管理,每月对一次实际支出。
- 唯一不能省的动作:每个里程碑验收时同步核对已花费金额。
2. 情况 B:年立项 20~50 个,PMO 3~6 人
这是最典型的中间地带,也是方法论收益最大的区间。项目数量足够多,共性问题会反复出现;人数还不足以靠人工盯住所有细节。
具体动作建议:
- 建立三类项目模板:成熟交付型、定制开发型、技术攻关型,各自预设科目结构与储备比例。
- 建立历史单价库,按职级和项目类型记录实际人天单价,每季度更新一次。
- 预算编制精度提升到 Class 3(-20%~+30%),并强制要求自下而上的模块估算。
- 放款绑定里程碑,尾款保留 10%~15%,验收后释放。
- 引入一体化项目管理平台,把立项、预算、工时、里程碑打通。这个阶段是最值得投入工具的临界点,因为再靠人工,PMO 的时间会全部消耗在数据收集上。
- 如果涉及核心业务数据或集团合规要求,优先考虑支持私有化部署的方案;如果已有历史项目数据在境外工具上,迁移能力要作为选型硬指标。
3. 情况 C:集团型多 PMO,年立项 100 个以上
这个阶段的主要矛盾从“怎么算”变成“怎么统一口径”。各子公司、各业务线的预算科目、审批权限、储备比例都不一样,集团层面无法做横向对比和资源统筹。
具体动作建议:
- 集团层面只统一三件事:科目大类和编码规则、估算等级与精度要求、储备金下限。其余留给各 PMO 自主。
- 建立分级授权:300 万元以下由子公司 PMO 审批,300 万元以上报集团;额度边界按行业和项目类型分别设定。
- 统一数据上报口径,按季度汇总预算执行偏差分布,作为下一年度储备比例调整依据。
- 建立跨 PMO 的项目复盘机制,重点复盘“估算修正类变更占比超过 30%”的项目。
4. 情况 D:强监管行业或涉及核心数据
金融、医疗、能源、政务类组织的立项预算,除了成本维度,还要额外承担合规审计维度。预算表本身可能成为审计对象。
具体动作建议:
- 预算编制精度提升到 Class 2(-10%~+15%),因为审计关注的是依据链完整性。
- 每一条预算都要有可追溯的支撑材料:报价单、历史合同、人力核定表、会议决议。
- 所有变更必须留痕,包括变更原因、审批人、对基线的影响。
- 部署方式优先选择私有化,确保预算数据和项目数据不出内网。
七、不同情况下的取舍
立项预算管理没有最优解,只有取舍。把下面四组取舍想清楚,比追求一套完美流程更有用。
1. 精度 vs 速度
每提高一个精度等级,编制耗时大约增加一倍。Class 5 到 Class 2,耗时从 0.5 人天涨到 8 人天,相差 16 倍。
我的取舍原则是:按项目的不可逆程度决定精度。一旦启动就难以回退的项目(如基础设施替换、核心系统重构),值得多花时间提高精度;可以小步试错、快速调整的项目,粗精度反而更划算,因为你可以用第一批迭代的真实数据来修正预算。

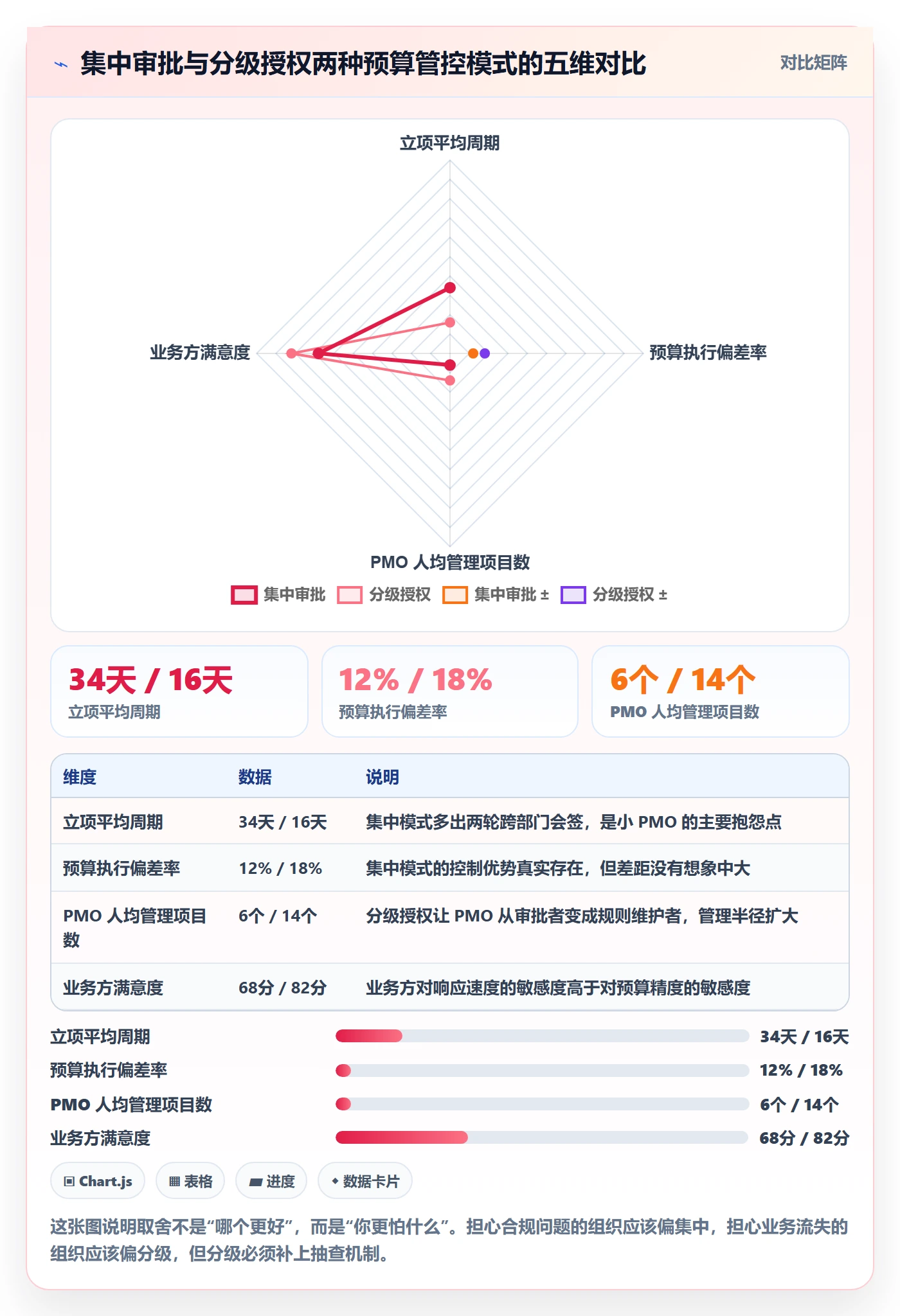

2. 控制 vs 授权
集中审批能显著降低预算偏差,但会拉长立项周期并降低业务满意度。下面这组数据来自两个同行业组织的对比观察,规模相近(约 1000 人),但预算管控模式不同。

3. 集中 vs 分散的储备金
管理储备放在 PMO 手里,能防止项目经理把储备当第二预算;放在业务线手里,响应速度更快但容易被挪用。我的建议是分层持有:单项目 5% 以内的调整由业务线负责人批,超过 5% 或跨项目的调整由 PMO 统一调配。
4. 工具 vs 流程
这是最容易搞错顺序的一组。我的判断很明确:流程没跑通之前,不要上工具。工具会把低效流程固化下来,而且固化之后更难改。
反过来,流程跑通之后不上工具,PMO 的时间会被数据收集吃掉。当立项数量超过 20 个/年,或者 PMO 花在数据汇总上的时间超过 30%,就是引入工具的临界点。

5. 严格基线 vs 灵活调整
基线过于刚性,项目经理会选择隐瞒问题;基线过于灵活,预算就失去了约束力。我建议的做法是:基线本身不轻易动,但明确变更路径和次数上限。例如一个项目周期内允许 2 次估算修正类变更,第 3 次就必须触发立项重审。
八、总结:立项预算的真正价值,是让项目在第一次偏离时就被看见
回到开头那个案例。那 11 个延期项目里,做得最好的那个项目组,立项预算其实并不比别人精确多少,他们的优势只有一个:每个月都同时看两条曲线,钱花了多少,交付物验收了多少。两条曲线一旦分开,立刻停下来找原因。
所以我对立项预算的核心判断是:它不是一个数字,而是一套让偏差可见的机制。精度是手段,可见性才是目的。一份 ±30% 精度但每月更新的预算,比一份 ±5% 精度但束之高阁的预算有用得多。
如果你正准备优化所在组织的立项预算管理,我的建议是按这个顺序推进:
- 先改口径。把预算科目和财务科目对齐,这一件事通常能消掉三成以上的返工。
- 再定结构。区分基线、应急储备、管理储备,明确三者的审批权限。
- 然后绑进度。把放款节奏从日历时间改为里程碑验收,这一步对偏差率的改善最直接。
- 最后上工具。当前三步跑顺、立项数量超过 20 个/年时,再引入能打通立项、预算、工时、里程碑的一体化管理平台。若涉及核心数据,把私有化部署能力和历史数据迁移能力作为选型的硬性门槛。
- 持续校准。每个季度用实际偏差数据回头修正储备比例和估算参数,让预算能力随项目积累而提升。
最后说一句可能不太讨喜的话:立项预算管理做得好的 PMO,往往在立项阶段显得“慢”。因为他们会花时间对齐口径、梳理边界、设计放款节奏,而这些动作在业务方眼里都不产生直接价值。但正是这些看起来慢的动作,让项目在第 4 个月发现问题时还有回旋余地,而不是在第 8 个月只能选择追加或终止。
下一步,你可以先做一件最小的事:找出手上正在执行的两个项目,把它们的预算执行率和交付完成率画在同一张图上。如果两条线已经分开了,你就知道该从哪里开始改了。
常见问题解答(FAQ)
1. 项目立项时,PMO到底该要求业务和项目经理提交哪些预算科目和颗粒度?
我在PMO岗位第一次组织立项会时,收到一张只有总金额的预算表,结果评审会上没人说得清钱花在哪。后来财务追问差旅、外包、硬件分别多少,我完全答不上来。我想知道立项阶段预算表到底要细到什么程度,既不能太粗导致失控,也不能把PMO拖进无底洞。
建议按“一次性投入+周期性投入+风险准备金”三层拆。一次性投入包括硬件采购、软件许可、外包实施、差旅、培训、第三方测评;周期性投入包括人力工时、云资源、运维续费;风险准备金按项目复杂度留5%-15%,并写明触发条件。颗粒度控制到“科目+责任部门+季度+金额口径(含税或不含税)”。
PMO不要替业务估所有细项,而是给模板和校验规则:单科目超过总预算10%必须附估算依据,外包和硬件必须附至少一家报价或历史合同价。若立项阶段信息不足,允许按范围区间编制,但必须标注假设和待确认项,评审通过后30天内补充为基线。
2. 立项预算、项目概算和年度预算到底是什么关系?PMO怎么避免几套数字打架?
我们公司财务讲年度预算,业务讲项目概算,PMO又要求立项预算,三张表数字经常对不上。作为PMO我夹在中间,开会时被问“到底以哪个为准”,很尴尬。我想搞清楚这几个概念在流程里的先后和口径,不然立项材料总被打回。
把三者当成不同管理目的,而不是互相替代:年度预算是公司资源池,项目概算是项目范围对应的成本上限,立项预算是项目启动时申请和批准的资金基线。顺序通常是年度预算定盘子,项目概算做粗算,立项预算做首版基线。口径统一四个字段:含税或不含税、币种、汇率、是否含内部人力。
PMO在立项模板里设一张预算口径对照表,要求业务填年度预算编号、概算版本、立项预算版本,并做差异说明。差异超过10%时,不是让财务直接改数,而是要求项目经理解释范围、周期、资源单价哪一项变了,再走变更或重新审批。这样几套数字可以并存,但必须能勾稽。
3. PMO在立项评审会上怎么判断预算是“拍脑袋”还是靠谱?有没有可执行的质询清单?
我参加过很多立项会,业务方一句“行业惯例”“去年也差不多”就想把钱要下来,评审专家也不好直接否。作为PMO,我不想只做会议记录,但也不知道该从哪些问题切入才能既专业又不越权。我想知道有没有一套现场就能用的质询问题。
用“四问一验”现场质询:一问范围,预算对应哪些可交付物,不含哪些;二问依据,人力按什么角色和工时,采购按报价还是历史合同;三问假设,汇率、税率、资源单价、项目周期变了怎么办;四问替代方案,砍20%预算先做什么、不做什么;一验历史,找同类项目实际决算对比,偏差超过20%要求书面解释。
PMO不判断技术方案,但可以判断估算逻辑是否闭合。如果业务方答不出,不要当场吵架,给一张待补充清单,要求补充后再上会。立项预算通过的前提不是数字精确,而是假设透明、依据可追溯、责任到人。
4. 立项预算批了以后,PMO怎么跟踪?出现超支或范围变更时怎么处理?
我们以前立项预算批完就归档了,直到财务付款时才发现超支,项目经理说范围加了很多,但没人知道什么时候加的。作为PMO,我不想等项目结束才做“事后诸葛亮”,但又怕管太细被项目团队反感。我想知道日常跟踪频率、预警线和变更流程怎么设计。
建立“月度实际+完工预测+变更台账”三条线。月度由项目经理更新实际支出和未来三个月预测,PMO看两个指标:预算消耗率与进度完成率,若消耗率领先进度率超过10个百分点就触发黄灯;累计超支达到5%或单科目超10%触发红灯。
范围变更必须先评估预算影响,走变更单,再决定用准备金、追加预算还是砍范围,不允许先干活后补单。风险准备金动用要记录触发条件和审批人。项目结束做决算复盘,把估算偏差按科目归档,形成PMO自己的历史单价库。下一轮立项时直接引用同类项目实际数据,而不是只凭经验。
文章包含AI辅助创作:预算管理指南:PMO如何做好项目立项,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277613
读者评论
储备金分档看着有依据,但我们公司成立才三年,同类项目做过的不到五个,75分位数根本算不出来。,"口径冻结这条我认同,但现实里更棘手的是财务科目表年中会调整。,"估算精度分级理论上站得住,可管理层只接受一个确定数字。不知道有没有人真正解决过"批多少就花多少"这个问题。
实际只能先借用文章里的区间,再拿上一个项目的偏差微调。我们去年8月财务并了两个科目,之前归档的口径附件直接失效,PMO得回头跟所有在跑项目重新对齐一遍,那两周基本没干别的。我们的妥协是报Class 3区间、审批单上填区间上限,超出再走变更。
更麻烦的是技术攻关型项目写20%应急储备,评审会上几乎每次都被砍到12%左右,评审组更相信"上次也差不多",而不是分位数。所以更想知道口径被迫变更时,历史数据和新基线该怎么衔接。副作用是项目经理天然按上限花,储备金形同虚设。
