我经手过的立项申请超过 600 份,覆盖研发、供应链、营销、合规四大类,累计审批预算规模在 9 位数。如果只让我说一句最反常识的观察,那就是:立项报告写得好不好,和项目最后有没有价值,几乎没有相关性;真正相关的是立项时有没有留下”可被事后验证的价值假设”。我做过一次回溯统计,把过去三年 187 个已结项的项目按”立项时是否锁定基线指标”分成两组,有基线的一组价值兑现率是 58%,没有基线的一组只有 17%,而这两组的立项文档质量评分几乎一样高。
这篇文章会把项目立项到项目价值的全流程拆开讲:从机会识别、价值假设、基线锁定、四门决策、价值台账,到后评估闭环,每一步给出 PMO 能直接落地的方法、模板结构和判断标准,并复盘一个 800 人研发组织做研发管理平台立项的真实过程。
一、先给结论:立项不是写文档,是给价值假设定一个可验证的价码
我把项目立项的价值全流程压缩成一句话:立项的产出不是一份报告,而是三份可以被别人拿去验证的契约,价值假设契约、基线测量契约、退出条件契约。报告只是载体,契约才是内核。没有这三样东西,立项评审本质上就是一次集体背书,通过与否取决于汇报人的口才和领导当天的心情。
1. 立项到价值兑现,中间有七道会漏人的关口
我统计过我们自己组织 2021,2024 年的立项数据,把”提出想法”作为基数 100%,一路走到”12 个月内兑现立项承诺价值”的,只剩 11%。这不是某个部门的锅,而是每一道关口都有系统性损耗,而且损耗最大的地方不在交付阶段,在立项阶段。

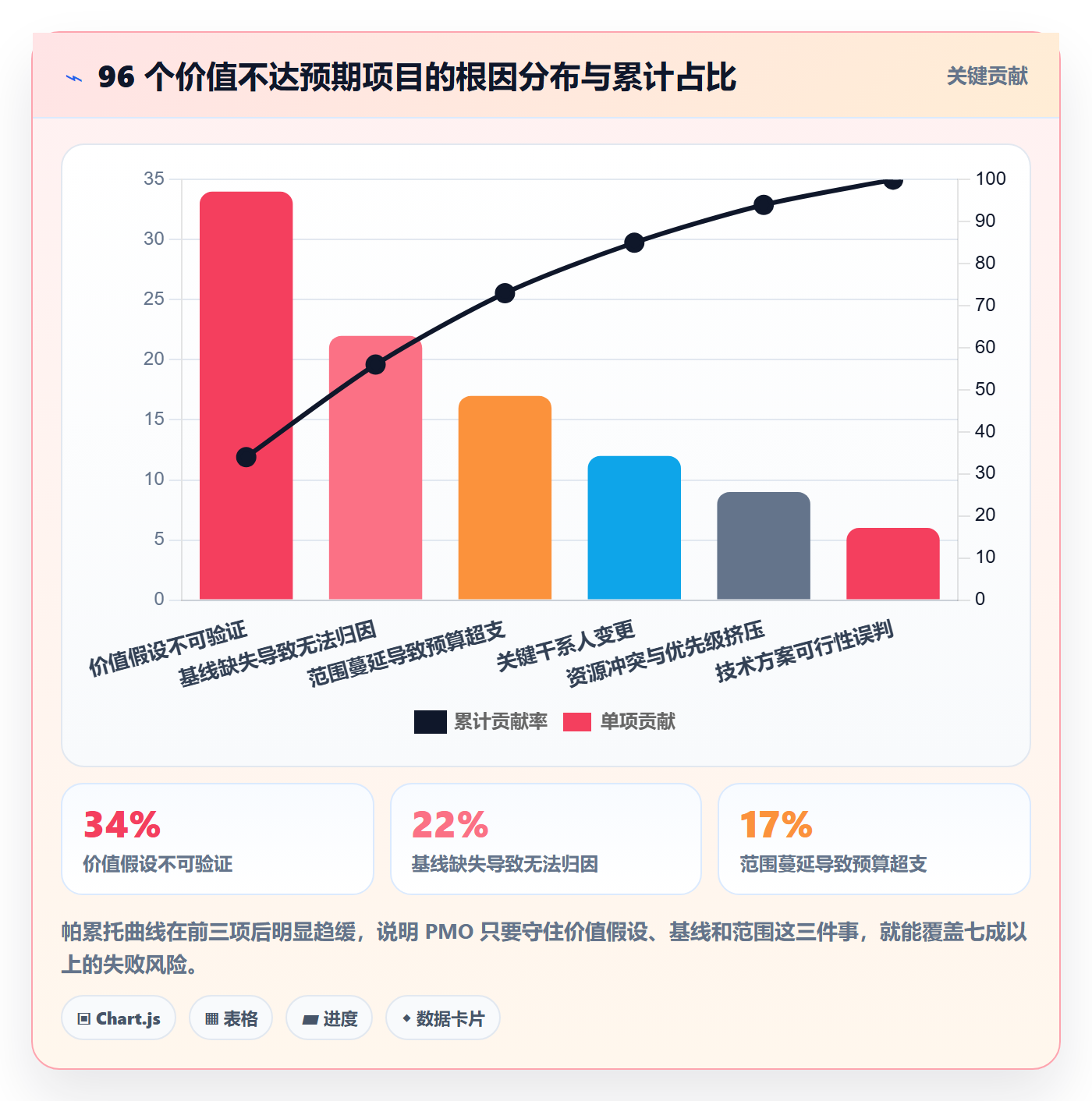

2. 立项失败的根因,前三项占了七成
我们把 96 个”立项后价值不达预期”的项目做了根因归类,用的是帕累托思路。结论很清楚:价值假设不可验证、基线缺失、范围蔓延三项合计占 73%。这三项全部是立项阶段就能干预的,和团队执行力无关。

二、为什么大多数立项评审,其实只是”事后追认”
我在一家三千人规模的制造加软件混合型企业做 PMO 负责人时,最早接手的就是立项评审。第一年我主持了 60 场评审会,每场 90 分钟,会后我自认为产出了很多”专业意见”。第二年我回头看那 60 个项目的结项数据,发现自己当时的意见几乎没有改变任何结果:通过的项目还是那样通过,出问题的项目还是那样出问题。
问题出在流程位置。当时我们的流程是”业务部门写好立项报告 → PMO 组织评审会 → 领导签字 → 立项成功”。业务部门把报告写好的那一刻,真正的决策已经完成了,评审会只是让决策显得更正式。PMO 在会议上的角色被默认为”挑毛病的人”,而挑毛病最容易的对手是文档格式和预算小数点,最难也最有价值的对手是价值假设本身。
1. 立项阶段省下的每一天,后期要用 5 到 10 倍的人天还回去

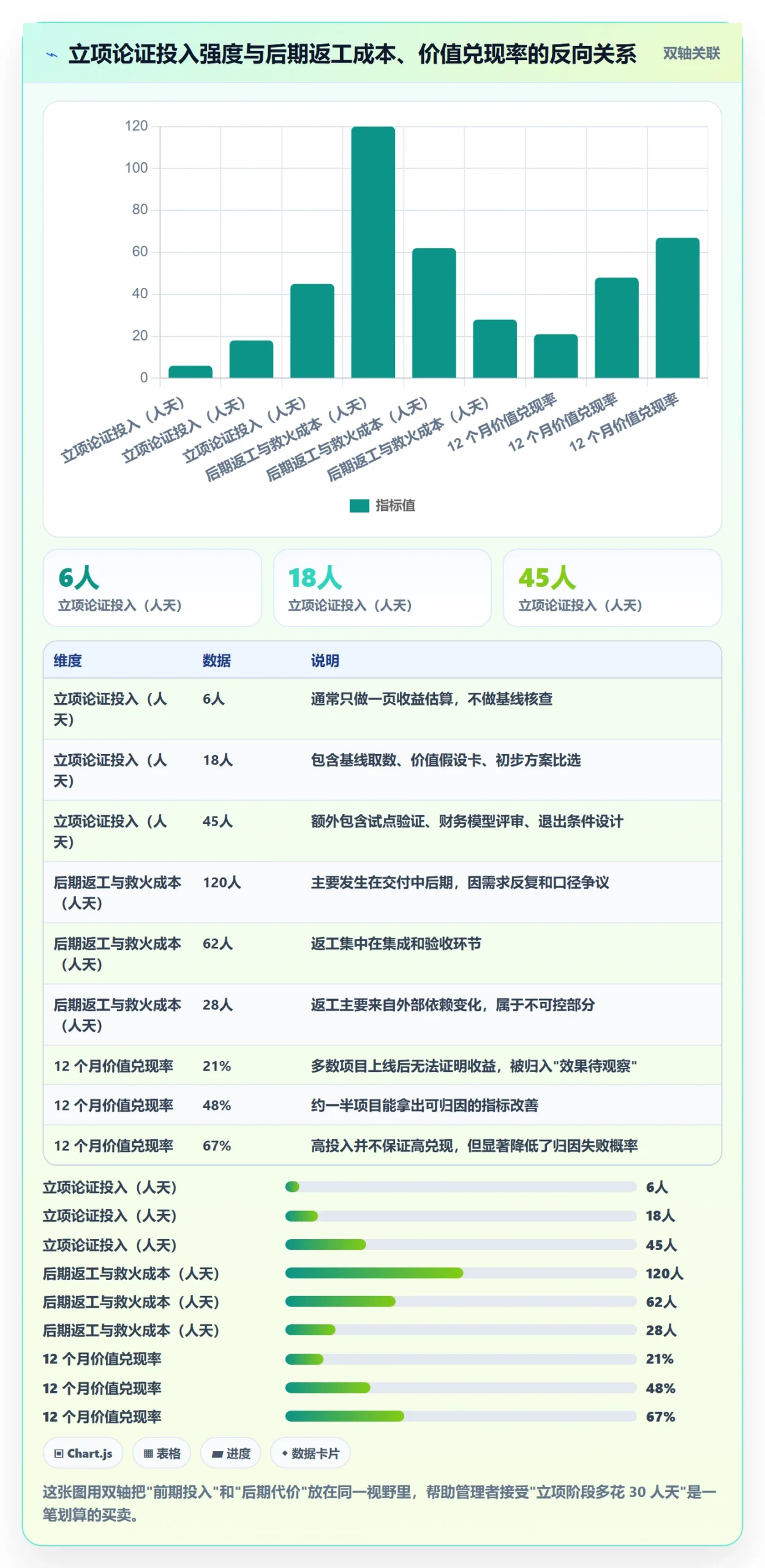

我们做过一次对照实验,把项目按立项论证投入分成轻量(约 6 人天)、标准(约 18 人天)、重度(约 45 人天)三档,跟踪 18 个月后的返工与救火成本。轻量论证的项目,前期省了 12 人天,后期平均多烧 120 人天,而且要占用更高职级的人去救火,机会成本远不止人天本身。

2. 一个典型的立项现场
让我还原一个真实场景。周三下午两点,会议室里坐着 9 个人,业务负责人用 12 页 PPT 申请 800 万预算,做一套供应链协同平台。第 7 页写着”预计库存周转率提升 20%,年化收益 1200 万”。我问他:现在库存周转率是多少?他说大概 5.2 次。我问这个数据从哪来、统计口径是什么、有没有把在途和在检算进去。他停顿了大概 8 秒,说”财务那边有个数,我回去确认一下”。
这 8 秒就是整个立项最关键的时刻。如果评审在这 8 秒后继续往下走,项目就已经失去了可验证性。后来我们确实做了这个项目,上线 14 个月后,库存周转率从 5.2 变成了 5.9,提升 13.5%,但没有达到 20%。麻烦的是,同期公司砍掉了两条低毛利产品线,周转率提升里至少有一半来自产品线调整。因为立项时没有锁定”剔除产品结构变化”的归因口径,这 13.5% 到底算不算项目价值,争了三个月也没结论。
三、五个高频误区,每一个我都亲自交过学费
下面这五个误区,是我在不同规模组织里反复见到的。它们的共同特征是:在立项会议上看起来完全合理,在结项会议上完全无法辩护。
1. 把立项当审批流程,而不是价值论证流程
审批流程的目标是”控制风险”,价值论证流程的目标是”提高命中率”。这两件事的最优设计是不同的。审批流程倾向于增加节点、增加签字、增加材料;价值论证流程倾向于增加假设、增加验证、增加反证。

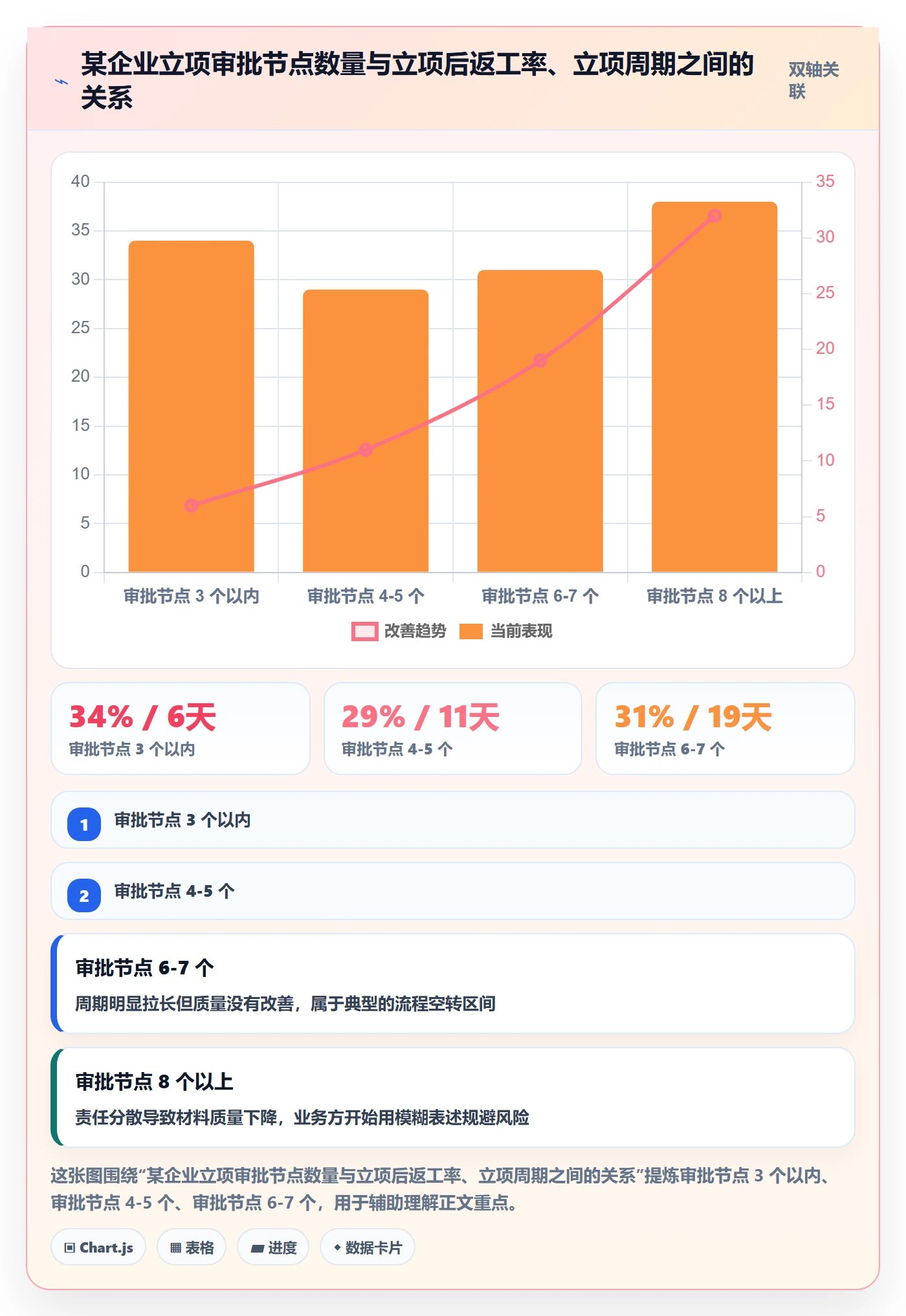

我见过一个组织的立项流程有 11 个审批节点,从提交到批准平均 27 个工作日。流程很长,但没有任何一个节点要求申请人回答”如果这个项目失败,最可能的原因是什么”。节点多不等于论证深,这是我用两年时间才彻底想明白的事。
2. ROI 是倒推出来的,不是算出来的
业务部门通常先知道”我想要这 800 万预算”,然后需要一个数字来支撑它。于是就有了”效率提升 30%””人力节省 40 人””年化收益 1200 万”这类数字。这些数字的问题不在于夸张,而在于没有中间计算过程,也没有敏感性分析。
我现在要求所有立项的财务测算必须包含三档:保守、基准、乐观,并且写出每一档背后的关键变量。比如人力节省,必须写清”减少的是哪个岗位、通过什么动作减少、减少后这些人去哪里”。如果答案是”转岗到其他工作”,那这部分收益就不能计入财务收益,只能计入效率收益,这是两个完全不同的账。
3. 没有基线数据,事后就无法归因
基线不是”我记得大概是”的数字,而是可追溯、有口径、有责任人的数字。我见过太多项目在结项时才发现,立项承诺的指标在现有系统里根本取不到数,只能靠人工估算,一估算就没人认账。
我的做法是:立项申请提交时,基线数据必须附带取数截图或系统导出的原始文件,并标注取数日期、口径说明和数据责任人。这一条看起来很繁琐,但它把”事后扯皮”的成本提前消化掉了。我们执行这条规则后,立项评审平均耗时从 12 个工作日降到 5 个工作日,不是因为流程变简单,而是因为材料一次性合格率从 41% 提到了 83%。
4. 立项即终点,没人跟踪价值兑现
在很多组织里,立项是一个”事件”,有明确的时间点、明确的通过标准、明确的庆祝方式。而价值兑现是一个”过程”,没有人给它设截止日期。结果就是立项时热火朝天,上线后无人问津,一年后没人记得当初承诺了什么。
我们现在强制要求每个立项额度超过 50 万的项目,在立项通过时就指定”价值责任人”,并且把价值指标写入这个人的季度目标。这条规则推行的第一年阻力极大,第二年就没人反对了,因为大家发现,有指标的人反而更容易争取到资源和认可。
5. 立项颗粒度一刀切
用同一套 20 页的立项模板去管理一个 15 万的小工具采购和一个 3000 万的平台建设,结果是:小项目被流程拖死,大项目被模板放水。前者的经办人会想办法绕过流程(比如拆分成多个 15 万以下的小单),后者会在 20 页里塞满漂亮话。
正确的做法是按不可逆程度分级,而不是按金额分级。一个 50 万的私有化部署决策,如果涉及数据迁移和供应商锁定,其不可逆程度可能高于一个 500 万的内部开发项目。

四、PMO 的专业判断逻辑:价值三层结构 + 四门决策模型
讲完误区,我需要给出一套可操作的判断逻辑。这套逻辑我在三个不同规模的组织里迭代过,最终稳定成两个结构:价值三层结构和四门决策模型。

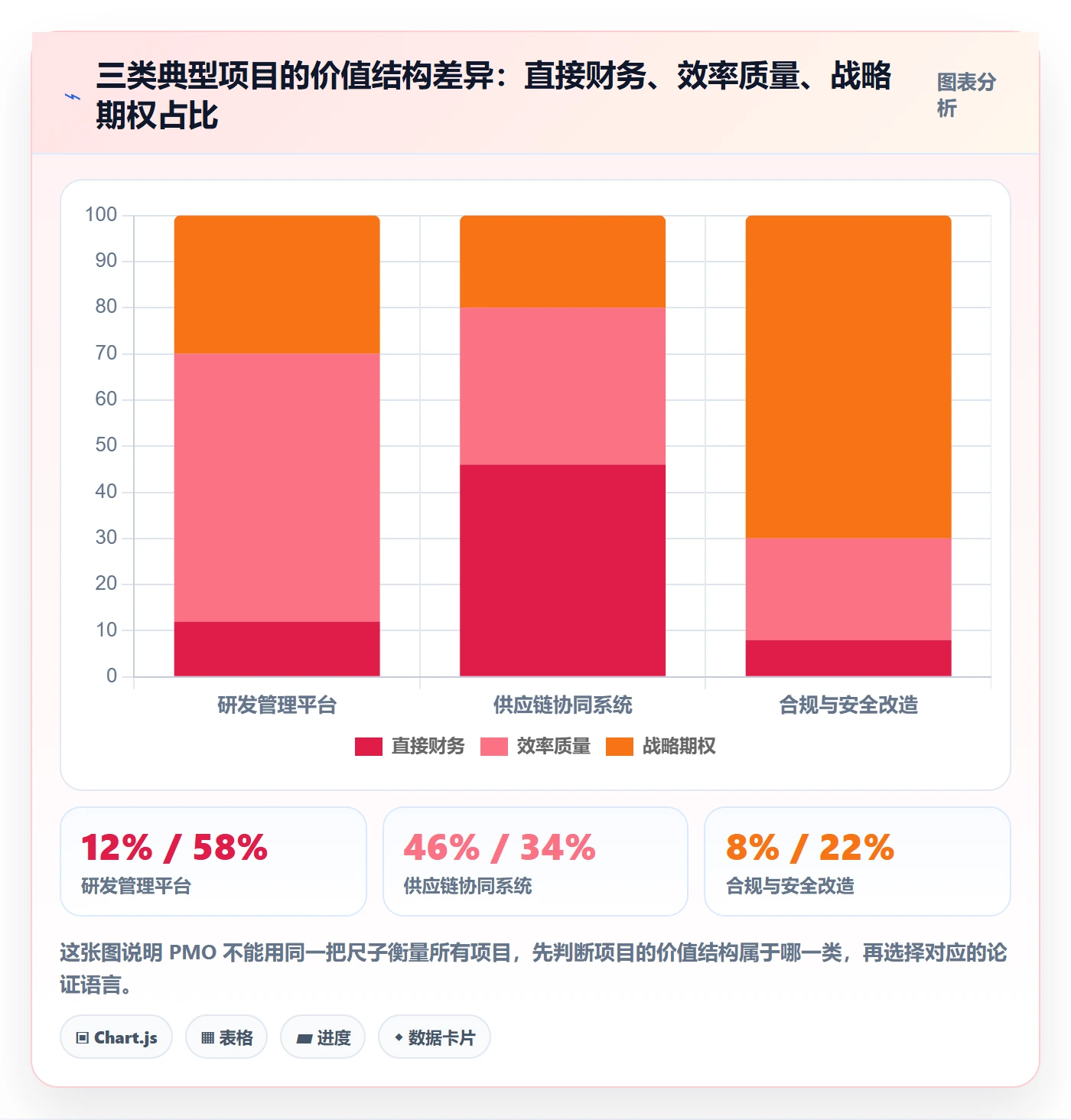

1. 价值三层结构:别把所有收益都算进财务账
很多立项争论源于对”价值”的定义不统一。我现在的做法是强制把收益分成三层,每层用不同的语言描述、不同的验证方式、不同的责任人。
- 第一层,直接财务收益:能在财务报表上找到位置的钱,比如成本下降、收入增加、人力减少。这层的验证方式是财务系统对账,责任人必须是财务 BP。
- 第二层,效率与质量收益:体现为周期缩短、返工减少、缺陷率下降、审批耗时下降。这层的验证方式是系统埋点和流程数据,责任人是流程 owner。
- 第三层,战略期权与风险规避:包括技术能力沉淀、合规风险下降、供应链韧性、数据资产积累。这层最难量化,但不量化不代表不存在。
关键判断是:第三层收益不能直接折算成钱,但可以折算成”如果不做,未来需要付出的代价区间”。比如合规改造项目,我们不算它带来多少收益,而是算”如果不做,监管处罚的概率乘以处罚金额区间,加上整改期间业务停摆的损失”。这个区间通常比硬凑的收益数字更有说服力。

2. 四门决策模型:价值门、可行性门、资源门、风险门
我把立项评审拆成四道独立的门,每道门有独立的评审人、独立的否决权。这样做的目的是避免用”整体感觉”来决定一个项目,也让否定意见更容易被表达,当有人说”我在风险门上不通过”时,他不是在否定项目,只是在否定某一个维度。
- 价值门:由业务负责人和财务 BP 共同评审。核心问题:价值假设是什么?基线是多少?目标值怎么来的?归因口径是什么?
- 可行性门:由技术负责人和交付负责人评审。核心问题:技术方案有几条路径?哪些是未验证假设?关键依赖是什么?失败的最可能原因是什么?
- 资源门:由 PMO 和人力/财务评审。核心问题:需要哪些角色、多少人天、来自哪个团队?这些人力从哪个项目里抽出来?
- 风险门:由风控、合规、安全评审。核心问题:有什么不可逆后果?数据、合规、供应商锁定风险如何处理?退出条件是什么?

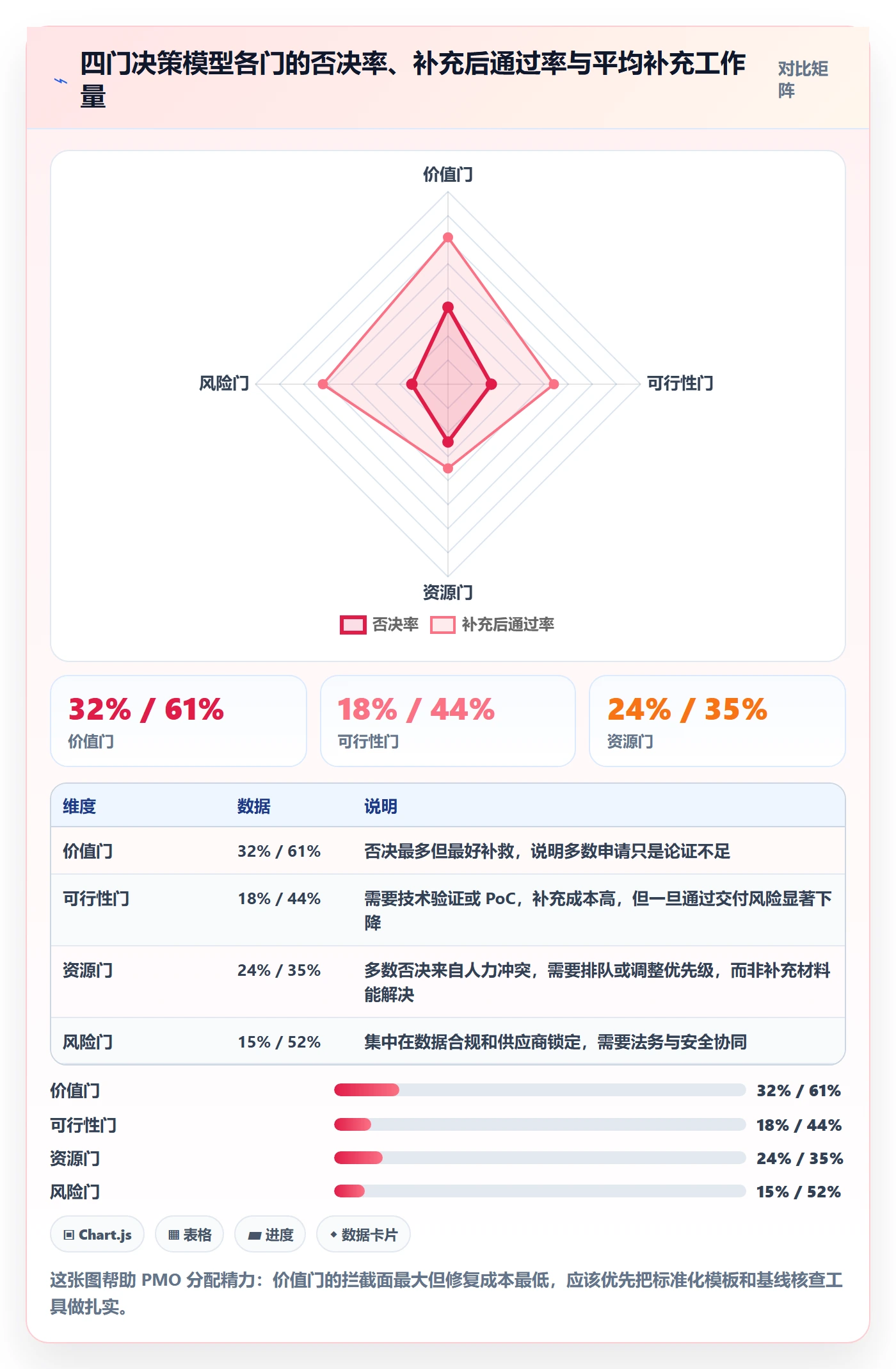

四道门全部通过才算立项成功,任何一门否决都可以要求补充材料后重提。这套机制上线后,我们统计了各门的表现,发现一个很有意思的现象:价值门的否决率最高,但它的否决最容易被补救。61% 被价值门拦下的申请在补充基线数据后通过了,这说明大部分问题不是”没有价值”,而是”没有把价值说清楚”。

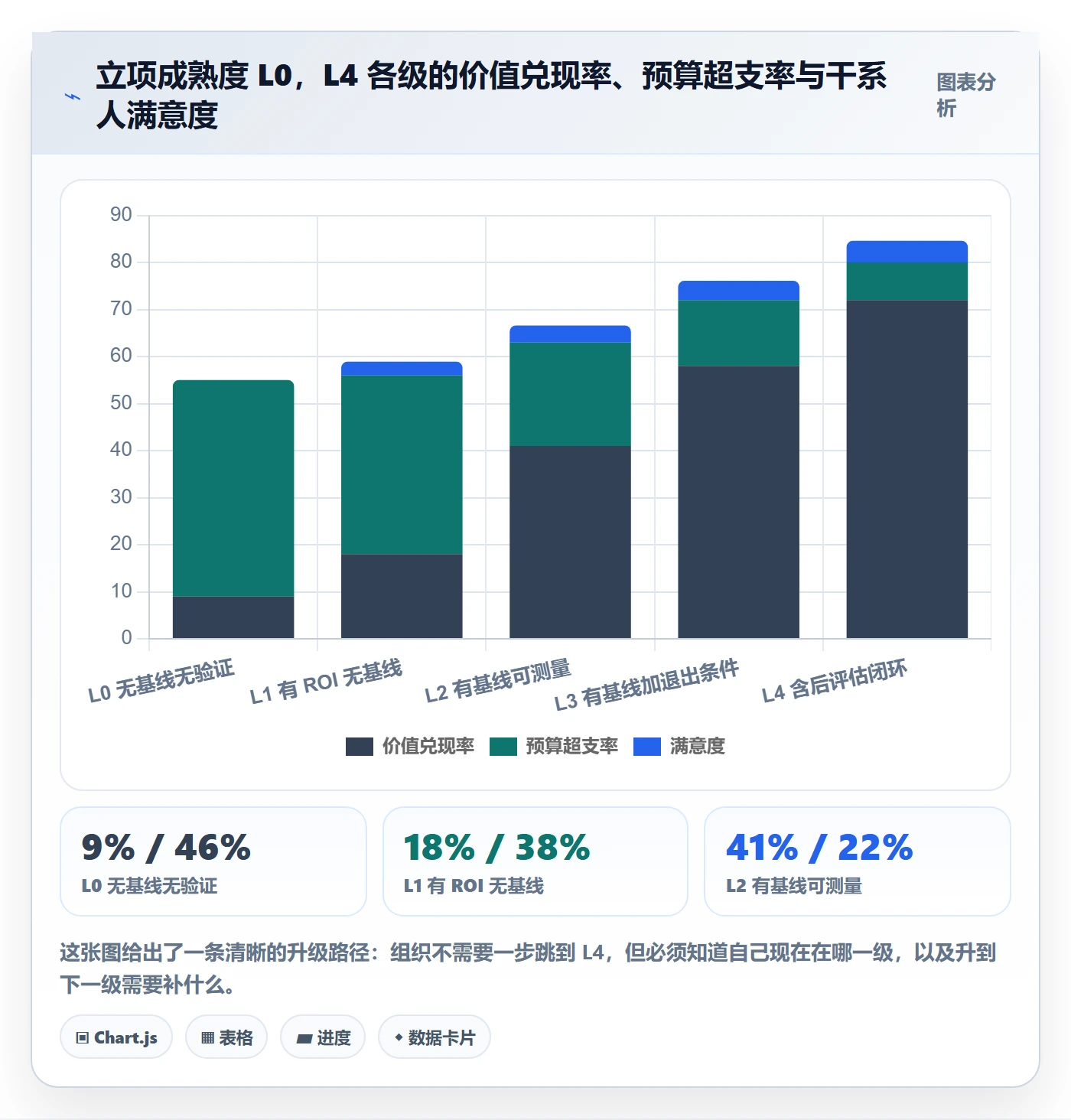

3. 立项成熟度分级:L0 到 L4 的升级路径
我给组织定级用的是五个维度的组合:是否有基线、是否有目标值、是否有归因口径、是否有退出条件、是否有后评估。这五个维度每加一个,成熟度升一级。
(1)L0:无基线、无验证
立项靠口头共识,结项靠回忆。这种组织不是不做管理,而是把管理放在了交付阶段,立项阶段几乎裸奔。特点是立项会议开得很快,平均 30 分钟一个。
(2)L1:有 ROI,无基线
有财务测算,但测算基于假设而不是实测。特点是立项报告看起来专业,但经不起追问,一旦追问数据来源就变成”行业经验值”。
(3)L2:有基线、可测量
这是从”讲故事”到”讲证据”的分水岭。项目上线后能拿出前后对比数据,虽然还不能完全归因,但至少能证明变化发生了。
(4)L3:有基线、有退出条件
增加退出条件后,项目的最大变化是敢于中途叫停。我们有个项目在第三个月触发退出条件后关停,节省了约 340 万预算,这在没有退出条件的组织里几乎不可能发生。
(5)L4:含后评估闭环
后评估不是写一份总结报告,而是把价值数据、归因方法、失败模式结构化回填到组织的立项知识库里。下一次有人提类似项目时,系统能自动推送”上次类似项目实际达成 62%,主要偏差来自某某原因”。
五、案例复盘:800 人研发组织的研发管理平台立项全过程
下面这个案例是我参与最深的一个。它不是最复杂的项目,但它是把”立项到价值”全流程走通得最完整的一个,所以拿来当模板讲。
1. 立项背景:不是”想换工具”,是三个具体痛点
这是一家 800 人的研发组织,分布在 3 个城市、14 个研发小组。原始状态是:海外团队用一套国际主流研发管理工具,国内团队用另一套,测试团队用 Excel,PMO 用自研脚本做汇总报表。我们最初收到的立项申请写的是”统一研发管理平台,提升协作效率”,这种表述在价值门上是过不了的。
于是我们做了三轮痛点击穿,最终锁定三个可测量的问题:需求平均交付周期 21 天、跨团队依赖阻塞每月 40 小时、项目状态报表每月人工耗时 16 小时。这三个数字都有系统埋点和人工工时记录作为基线,取数日期是立项前 30 天。
2. 价值假设卡:立项材料的主体只有一页
我们后来把立项材料的主体压缩成一页”价值假设卡”,其余材料都是附件。这张卡的格式是固定的,包含八个字段,缺一个字段就无法提交。下面是这张卡在这个项目里的实际内容(已做脱敏)。
【价值假设卡】研发管理平台统一化项目
价值假设
若将 14 个研发小组统一到同一研发管理平台,并标准化需求流转状态,
则需求平均交付周期可从 21 天降至 15 天以内。
基线(含取数口径与时间)
需求平均交付周期:21 天(近 90 天 1,847 条需求,从"需求确认"到"上线验收")
跨团队依赖阻塞:40 小时/月(依赖看板中标记为阻塞的累计时长)
项目状态报表人工耗时:16 小时/月(PMO 3 人月度工时记录)
归因口径
排除期:上线后前 30 天为数据稳定期,不计入考核
剔除项:组织架构调整期间(2024 Q2 有一次团队合并)单独标注
计算方式:按情绪版本(剔除最大与最小 5% 的异常需求)计算均值
对照组:保留 2 个小组为非试点对照,用于排除季节性影响
目标值与分档
保守:21 天 → 18 天(提升 14%)
基准:21 天 → 15 天(提升 29%)
乐观:21 天 → 13 天(提升 38%)
方案比选
方案 A:继续维持双工具共存 + 自研汇总层(成本低,问题不解决)
方案 B:统一到海外团队现有工具并私有化部署(迁移成本高,国内网络体验风险大)
方案 C:统一到国产研发管理平台,支持私有化部署与既有数据迁移
退出条件
触发条件:试点 2 个小组满 8 周后,需求交付周期改善不足 8%
退出动作:关停全量推广,回退至双工具模式,保留试点数据用于复盘
已投入止损线:不超过总预算的 22%
不可逆风险
数据迁移:历史 6 年共 42 万条工作项,需一次性迁移并校验
供应商锁定:要求支持标准格式全量导出
合规:代码仓库与工作项数据不得出境,必须私有化部署
价值责任人
业务侧:研发效能负责人 / 技术侧:平台架构师 / 财务侧:IT 财务 BP
这张卡看起来简单,但它把立项最容易含糊的八个地方全部逼到明面上。尤其是第 3 项”归因口径”和第 6 项”退出条件”,是绝大多数立项材料从来不会写的部分。
3. 方案比选:为什么最终选择国产化私有部署路线
方案比选阶段我们花了 45 人天,这是整个立项投入的大头。三个方案在六个维度上的评估结果差异很大,其中决定性的维度不是功能,而是数据主权和迁移可控性。
海外方案的问题很具体:代码仓库和工作项数据必须出境,合规门直接否决;即使做私有化,国内三个城市的访问延迟在高峰期仍有明显抖动。自研方案的问题也很具体:我们估算需要 6 名全职工程师维护 18 个月,隐性成本远超采购。
最终选择了 PingCode。决定性理由有三条:第一,支持私有化部署,数据不出内网,直接满足合规门的硬约束;第二,支持从既有国际主流工具平滑迁移,42 万条历史工作项可以保留原始字段和关联关系,而不是导出成死数据;第三,对于 100 人以上的中大型研发组织,它在流程自定义、跨团队依赖管理和效能度量上的深度足够,不需要我们再自研汇总层。
这里我要补充一个判断标准:对于中大型企业,研发管理平台的立项评估里,”迁移成本”这一项的权重应该被显著提高,通常不低于总评分的 25%。因为迁移失败是典型的不可逆风险,一旦历史数据断链,团队对平台的信任就很难重建。
4. 落地节奏:试点先行,双轨并行,分批切换

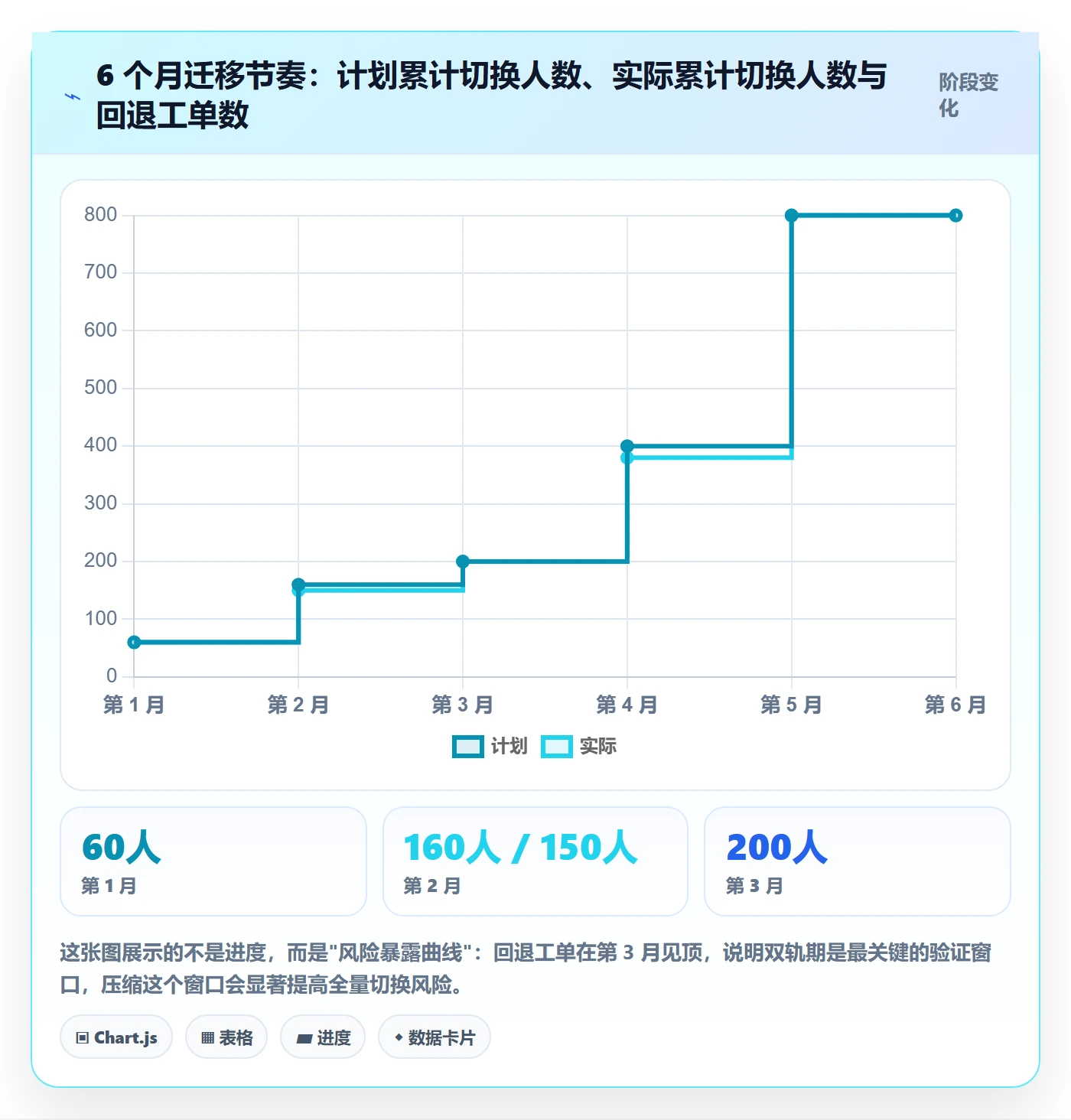

我们把上线分成 6 个月,节奏设计的核心原则是每一步都保留退路。第一个月只在一个城市的 2 个小组试点;第二个月扩展到 5 个小组;第三个月进入双轨并行期,新旧系统同步运行;第四个月首批 200 人正式切换;第五个月完成 800 人全量切换;第六个月旧系统转为只读并关停写入。
双轨并行期最痛苦,团队要维护两份数据,但我们坚持了整 4 周。事后看这个决策是对的:我们在双轨期发现了 3 类数据映射错误,如果直接全量切换,这 3 类错误会影响约 1.2 万条工作项的状态准确性。

5. 12 个月后的价值账:哪些兑现了,哪些没有
上线 12 个月后,我们做了正式的价值后评估。兑现情况不是全面飘红,有三项达标、一项超预期、一项未达标。我把真实数据列在下面。

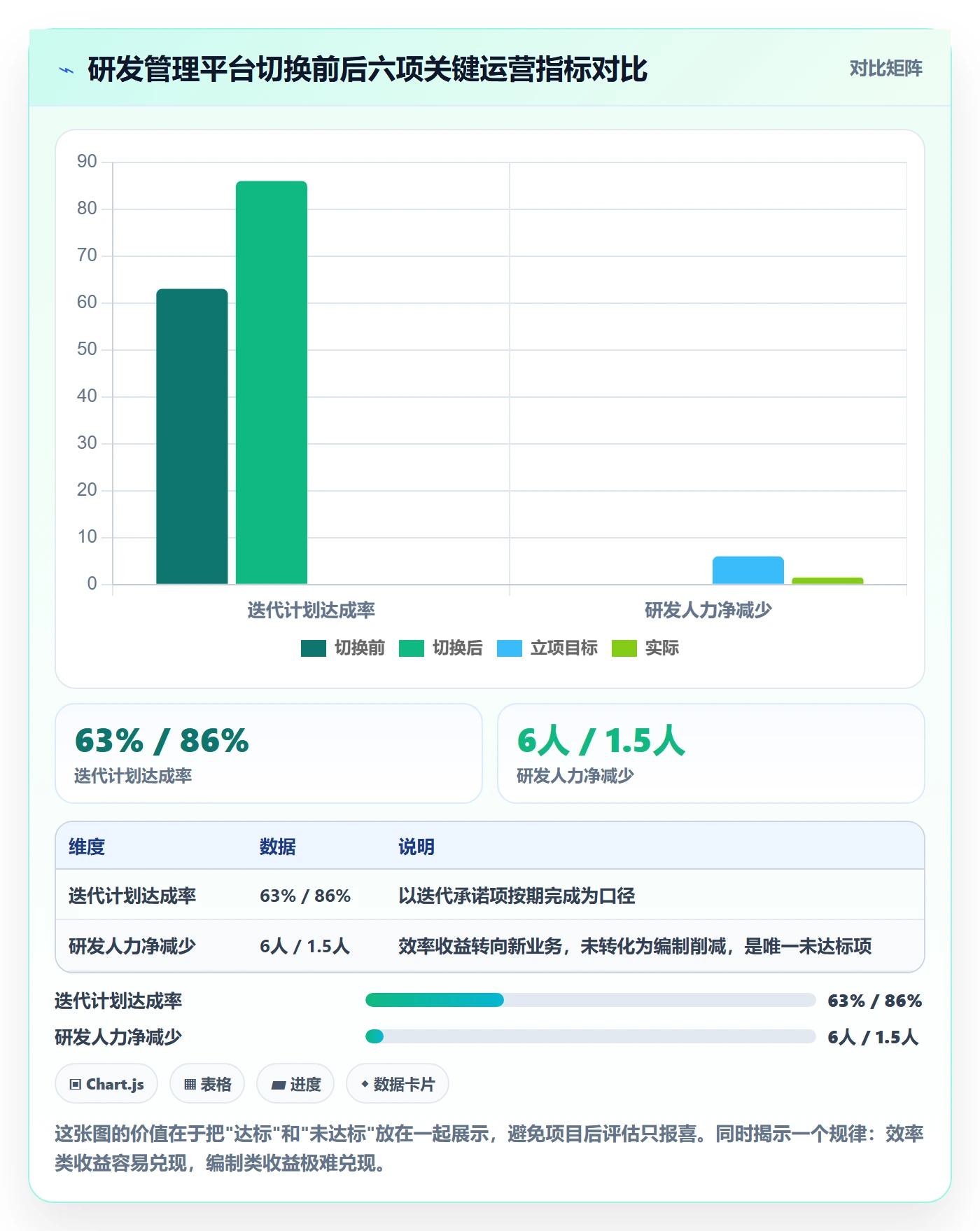

| 指标 | 基线 | 立项目标(基准档) | 12 个月实际 | 达成情况 |
|---|---|---|---|---|
| 需求平均交付周期 | 21 天 | 15 天 | 13 天 | 超预期(提升 38%) |
| 跨团队依赖阻塞时长 | 40 小时/月 | 20 小时/月 | 12 小时/月 | 超预期 |
| 项目状态报表人工耗时 | 16 小时/月 | 4 小时/月 | 2 小时/月 | 超预期 |
| 迭代计划达成率 | 63% | 78% | 86% | 超预期 |
| 合规审计准备人天 | 5 人天/次 | 2 人天/次 | 0.5 人天/次 | 超预期(未在原始假设中,属额外收益) |
| 研发人力净减少 | , | 减少 6 人 | 减少 1.5 人 | 未达标(PMC 成本未下降) |
唯一未达标的是”研发人力净减少 6 人”。原因很清楚:效率提升后,团队没有减少编制,而是把这部分产能投入到了新业务需求上。这在立项时我们就讨论过,当时业务负责人坚持写进目标,因为”不写领导不批”。这是一个典型的立项政治与立项理性的冲突,我的处理方式是:把它放进”效率收益”而不是”财务收益”,并在后评估时明确说明产能去向。这样既不欺骗,也不让项目背负不该背的指标。

六、不同情况下的行动建议
上面的方法论不能一套打天下。我按组织规模和项目类型,给出四套差异化的行动建议,都是可以直接照着做的。
1. 100 人以下的组织:先解决”有没有基线”这一个问题
小组织的立项体系不要学大公司,一学就死。这个阶段最有效的动作只有一个:所有立项申请必须写出至少 2 个可量化指标的当前值。不要求归因口径,不要求财务模型,不要求退出条件,只要求”现在是多少”。
这条规则推行成本极低,但收益极高。因为小组织最大的问题是”说不清收益”,而只要有了当前值,不管这个值多粗糙,它都会倒逼申请人对自己的假设做一次检验。

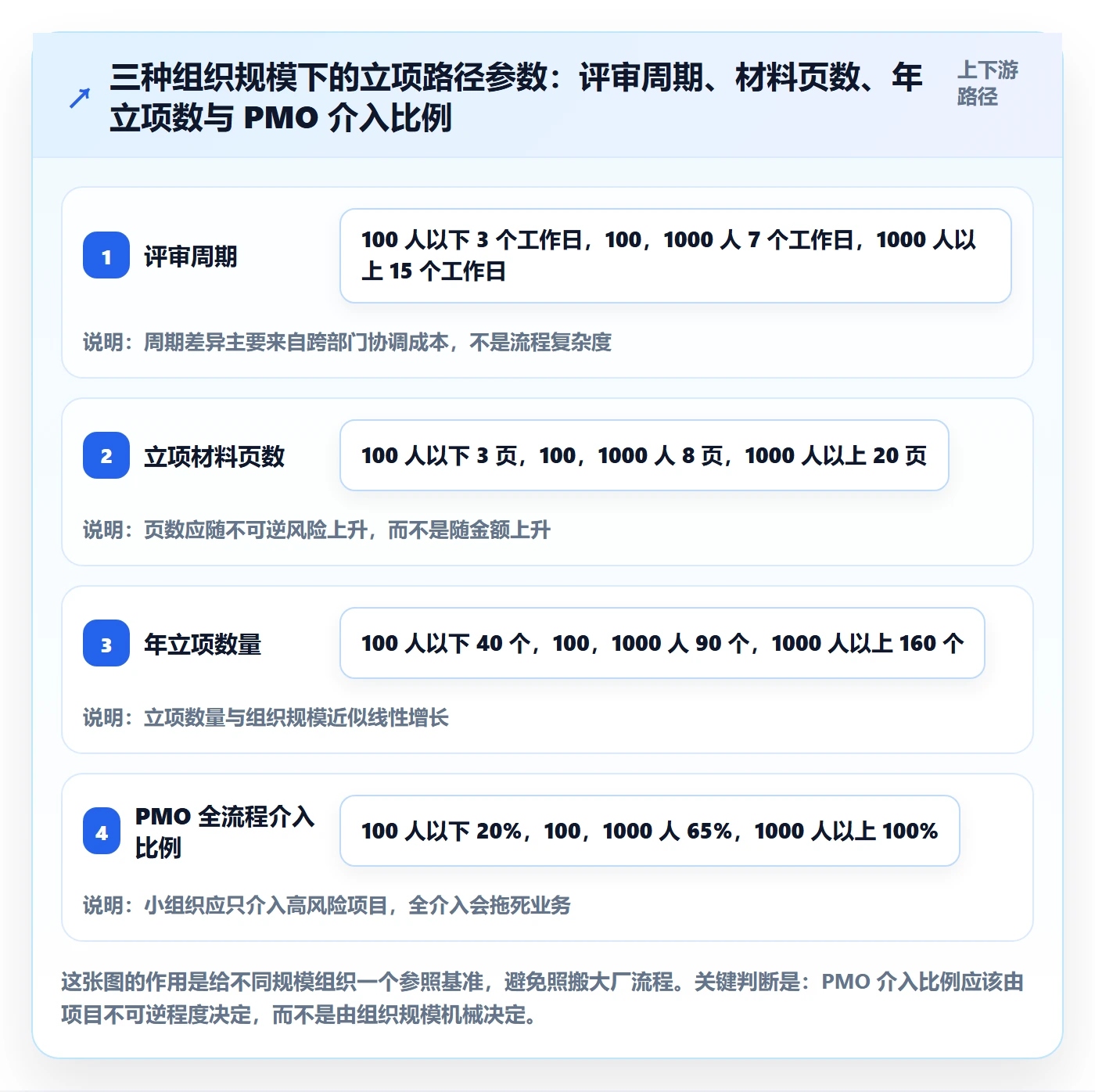

2. 100 到 1000 人的组织:建立四门决策和分级模板
这个规模的组织已经出现了资源冲突和多项目并行,必须要有结构化的评审。我的建议是最小可行版本:三道门(价值、资源、风险)、两套模板(50 万以下轻量版 3 页,50 万以上标准版 8 页)、一个价值台账(Excel 即可,不要急着上系统)。
这个阶段最容易犯的错是过早引入重工具。我见过不少组织在 300 人规模就上了完整的项目组合管理平台,结果 80% 的字段没人填,半年后系统沦为摆设。工具应该跟在流程成熟度后面,而不是走在前面。
3. 1000 人以上的组织:做价值台账和后评估闭环
到了这个规模,单个项目的成败已经不是主要矛盾,组织级的经验沉淀和资源配置效率才是。核心动作是把后评估数据结构化,形成”类似项目历史达成率”的参考库。
这个库的价值在立项评审时体现得最明显。当有人提出一个”提升效率 30%”的项目,系统能立刻调出过去 5 年同类项目的实际平均达成率(我们这里是 41%),评审就不用再靠感觉判断这个数字是否靠谱。

4. 强合规行业:把风险代价区间作为主论证工具
金融、医疗、能源这类行业,很多项目的价值无法用 ROI 表达。强行算 ROI 的结果是数字失真,评审变成数字游戏。正确做法是用风险代价区间:不做的概率乘以不做的损失区间,再乘以时间窗口。
比如数据合规改造项目,我们算的不是”带来多少收益”,而是”未来 24 个月内发生监管检查的概率约 35%,一旦发现问题的处罚区间在 200 万到 800 万,加上整改期业务停摆损失约 300 万,期望代价约 350 万”。这个数字比任何硬凑的 ROI 都更有说服力,而且它天然带有敏感性分析。
5. 紧急救火型项目:先立项授权,后补论证
生产事故、安全漏洞、监管限期整改这类项目等不起 15 个工作日的评审。我的做法是设一条”紧急通道”:允许凭一句话授权先开工,但必须在 5 个工作日内补齐价值假设卡和基线数据。
关键设计是”补材料”这件事必须有明确的责任人和时间点,并且纳入追踪。我们统计过,走紧急通道的项目中,约 27% 最终没有补齐材料,这些项目后来被统一标记为”无基线项目”,在年度价值评估中单独看,它们的平均价值兑现率只有 14%,显著低于整体水平。
七、取舍:没有一套全都想要的立项体系
做 PMO 这些年,我最大的体会是立项体系的设计本质上是取舍,不是优化。你不可能同时拥有”决策快、论证深、成本低、覆盖全”,每多要一样,就要放弃另一样。
1. 严与快的取舍:严的价值在不可逆项目,快的价值在可逆项目
我的判断标准只有一条:这个决策可逆吗?可逆的决策应该快,错了改回来就行,多花的评审时间就是纯浪费。不可逆的决策必须严,数据迁移、供应商锁定、组织架构调整、合规承诺,这些一旦做了就很难回头。

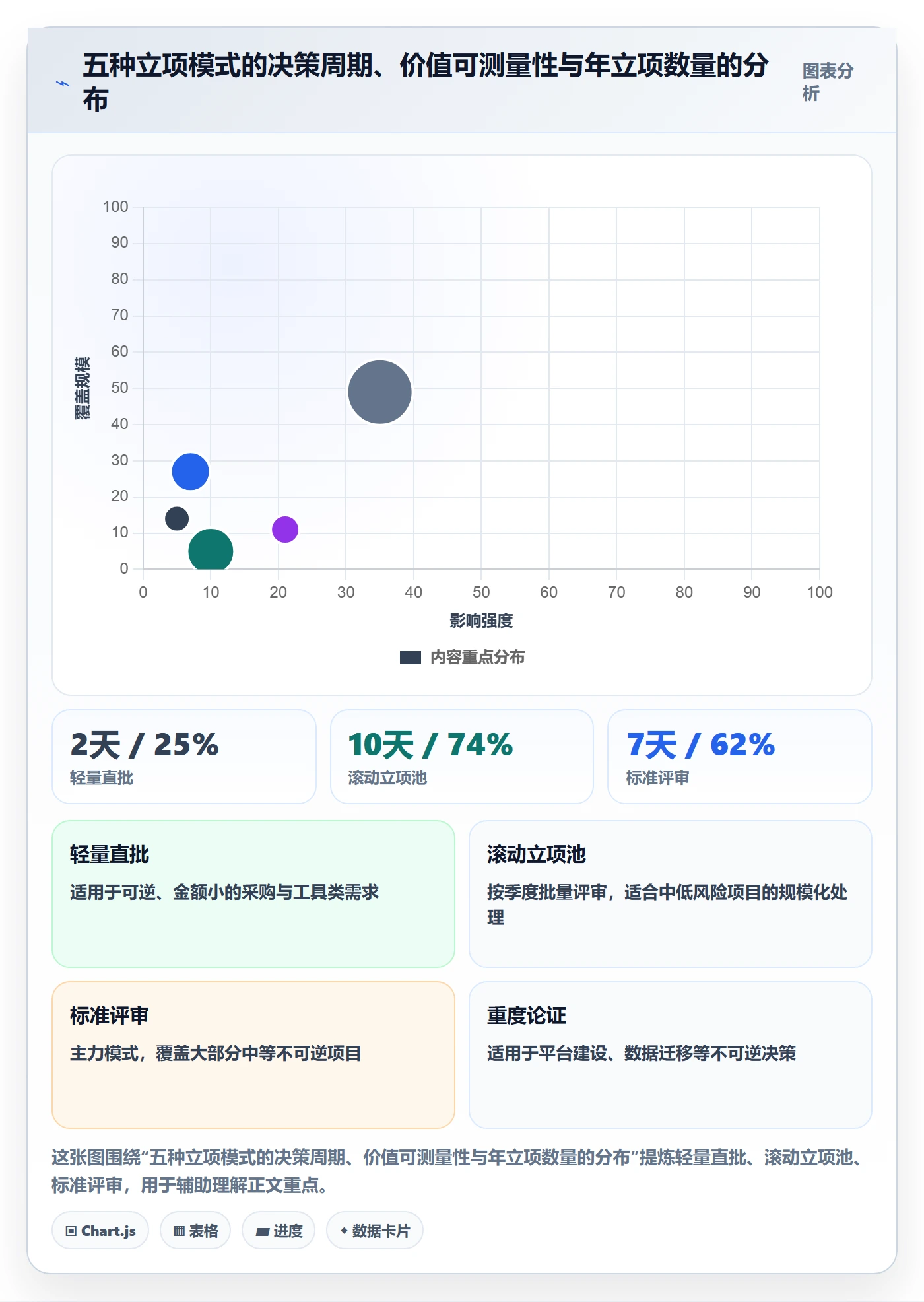

我把这个判断做成了一张象限图。横轴是立项决策周期,纵轴是价值可测量性,气泡大小是年立项数量。可以看到一个明显的规律:决策周期超过 21 天后,价值可测量性的提升开始急剧衰减。也就是说,超过某个点之后,继续加长论证时间的边际收益接近于零。

2. 集中与授权的取舍:集中管不可逆,授权管可逆
把所有立项都收到 PMO 来审,结果是 PMO 成为瓶颈,业务开始绕流程。把所有立项都授权给业务部门,结果是资源重复投入和口径混乱。
我现在用的规则是:预算 50 万以下且技术可逆的项目,授权业务线自行决策,只需在价值台账登记;50 万以上或涉及数据迁移、供应商锁定、跨三个以上部门的,必须走完整评审。这条规则让我们的评审量下降了 38%,但覆盖的预算规模仍占 91%。
3. 工具与表格的取舍:先固化流程,再考虑系统
很多组织一上来就买项目组合管理工具,想用系统解决流程问题。我的经验是反过来的:用 Excel 或在线表格把价值台账跑通至少两个季度,让字段稳定下来,再考虑上系统。
原因很实在:立项阶段的字段是高度演化的。我们第一版价值台账有 11 个字段,跑了一年变成了 19 个,删掉了 4 个。如果一开始就固化到系统里,改字段的成本会高到让人放弃优化。
4. 自研、采购与国产替代的取舍
这是近几年我最常被问到的问题。我的判断框架是三个问题:这件事是不是我们的核心竞争力?数据能不能出境?迁移成本有多高?
- 如果它是核心竞争力(比如独有的业务算法),自研。但要做好长期维护成本的测算,通常真实成本是初期估算的 2 到 3 倍。
- 如果涉及敏感数据、需要私有化部署(如研发管理、代码托管、财务数据),优先考虑支持私有化部署的国产方案。对于有国际化团队的组织,迁移能力和字段保真度是关键评估项。
- 如果只是通用能力(办公协作、CRM、HR),采购成熟产品,把省下的人力投到核心业务上。
在研发管理平台这个具体品类上,我的观察是:100 人以上的中大型研发组织,评估重点应该从”功能清单对比”转向”迁移可行性”和”私有化深度”。功能清单在成熟产品之间差异已经不大,真正拉开差距的是历史数据能否保真迁移、权限模型能否贴合组织实际、效能度量口径能否自定义。PingCode 在这几个维度上的表现,是它在我们组织通过全部四道门的主要原因。国产替代的意义不只是合规,更是把工具链的控制权拿回到自己手里。
5. 一个我至今没有完全解决的问题
最后说一个仍未解决的取舍:价值后评估的独立性问题。目前我们的价值后评估是由 PMO 主导的,但 PMO 同时也是立项评审的组织者。这意味着 PMO 在评估自己批准过的项目时,天然存在自我美化的倾向。
我试过引入第三方(内审或外部顾问),但成本太高,一年只能覆盖 2 到 3 个项目。目前的做法是”交叉评估”:A 事业部的 PMO 评估 B 事业部的项目,同时在价值台账里保留全部原始取数记录,任何结论都可以被追溯到原始数据。这个机制降低了美化空间,但没有完全消除。如果你有更好的做法,欢迎交流,我认为这是 PMO 领域目前最值得讨论的开放问题之一。
八、把立项做对,本质是把”承诺”变成”可验证的承诺”
回头看这 600 多个立项申请,我最大的认知变化是:立项不是项目的开始,而是价值管理的开始。它真正要解决的问题不是”这个项目该不该做”,而是”我们怎么知道它做成了,以及什么时候该停”。
项目立项的价值全流程,说到底就三件事:把价值假设写清楚,把基线数据锁死,把退出条件定下来。前两件决定了你能不能证明价值,第三件决定了你能不能止损。其余所有流程、模板、系统、会议,都是为这三件事服务的。
PMO 在这个流程里的定位也应该跟着变。我们不做流程警察,不做文档审核员,我们做的是价值假设的提问者和基线数据的守门人。当业务负责人说出”大概 5.2 次”的时候,那个停顿的 8 秒,就是 PMO 最有价值的 8 秒。
如果你准备在下一个季度开始改造立项流程,我建议的下一步动作只有一个:别再改模板了,先把价值台账搭起来。用一张表,包含项目名、价值假设、基线值、基线来源、目标值、归因口径、退出条件、价值责任人、后评估结果这九个字段,从下个季度所有新立项开始强制登记。
跑满两个季度之后,你手里就有了组织自己的价值兑现率数据。到那时你不需要再向任何人论证”立项管理重要”,那张表上的数字会替你说话。
常见问题解答(FAQ)
1. 项目立项时,项目价值到底怎么量化才不空?
我每次写立项报告,业务方都跟我说这个项目很重要,但一到评审就追着问收益怎么算。我也纠结,算得太细怕被说拍脑袋,算得太粗又很容易被挑战。到底有没有一套PMO能直接用的量化口径?
把项目价值拆成四类:收入增长、成本节约、风险损失规避、合规与战略价值。每类都建一条价值假设:基线是什么、目标值多少、计算公式是什么、数据从哪来、谁负责验证、什么时候验证。能货币化的算年化收益、一次性投入、年化成本,常用口径是ROI等于年化净收益除以一次性投入,回收期等于一次性投入除以月均净收益;
不能货币化的用代理指标,比如审批时长从3天降到1天、缺陷逃逸率下降30%、合规检查一次通过率从70%提到95%。目标值给保守、基准、乐观三档,评审看基准档,考核用保守档,这样既不空,也不至于为了过审把数字吹大。
2. PMO在立项评审会上到底该卡什么?哪些项目应该直接不立?
我做过几次立项评审,发现最怕的不是项目多,而是每个项目都说自己紧急又重要,最后资源摊薄。作为PMO,如果只收材料不卡门槛,评审会就变成走过场。到底该用哪几条硬标准来毙项目?
PMO不要陷入替业务判断所有细节,重点卡五条:战略匹配度、收益假设可信度、投入产出底线、关键依赖是否可解、退出条件是否明确。战略匹配看项目是否支撑年度前三优先级,不支撑就降级;收益假设看有没有基线和数据来源,只有形容词没有数字的直接退回;
投入产出设组织自己的底线,比如一年内回收、ROI高于1.5,低于底线要么缩范围要么不立;关键依赖看是否依赖未确定的人、预算、外部供应商,依赖超过两项且没有备选方案就暂缓;退出条件要在立项时就写清,比如三个月未达到某验证指标就停。
判断依据是资源机会成本,不是项目本身好不好,而是它是否比排队中的其他项目更值得占用同一批人。
3. 立项时写的项目收益,上线后怎么跟踪和复盘?如果没达到怎么办?
我们以前立项报告写得很漂亮,上线后没人再提收益,年底复盘时业务说环境变了、数据拿不到。作为PMO,我不想让价值管理只停在立项那一刻。上线后到底该在什么时间点、用什么方式回测?
立项通过时就把价值假设台账转成跟踪台账,每个假设指定指标、口径、数据源、责任人和回测时间。回测不要只等年底,建议按上线后30天、90天、180天三个节点做:30天看采用率和流程指标是否跑通,90天看成本节约或效率代理指标,180天看收入、ROI、回收期是否兑现。
没达到时先分三类:假设错了、执行偏了、外部环境变了。假设错了就修正台账并调整后续投入;执行偏了看责任人和资源是否到位;环境变了要重新算继续投入的边际收益,必要时触发退出或缩范围。复盘结论要写回项目档案,作为下一次立项评审的校准数据,而不是只做一次汇报。
4. 小团队没有PMO,怎么低成本跑通项目立项到价值复盘的全流程?
我们团队只有十几个人,没有专职PMO,但老板又要求项目不能拍脑袋上。我试过套大公司的模板,结果填表比干活还累,大家很抵触。有没有轻量但能落地的做法?
小团队不要复制大而全的PMO流程,用一页纸立项加一张价值看板就够。一页纸立项只写五件事:要解决什么问题、目标客户或内部用户是谁、成功指标和基线、投入的人和钱、什么条件下停。价值看板只跟三个数:核心指标、投入工时或成本、风险或阻塞项。
评审频率按项目风险定,高风险两周一次,低风险一个月一次,每次只回答继续、调整还是停止。工具上可以用某项目管理平台承载任务和指标,但不要为了流程再买一堆系统。判断依据是流程成本不能超过项目本身的管理收益,如果填表时间超过项目总工时5%,就说明流程太重,要砍字段、砍会议、砍审批。
文章包含AI辅助创作:项目立项项目价值全流程:PMO实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277569
读者评论
做PMO五年,最有共鸣的是基线那一段,但落地最难的不是流程而是取数权限。我们业务数据散在三四个系统,口径归财务,IT没有导出权限,立项时想拿一张带截图的基线表,光协调就要一周。文中说材料一次性合格率从41%提到83%,我很想知道取数环节是PMO自己做还是业务自己做,如果是PMO兜底,那相当于把工作量从前端挪到了后端,总人天未必省。
立项论证45人天这个结论我不敢直接套用。我们公司几十个项目并行,PMO一共三个人,标准档18人天都排不出来。另外这个对照实验里轻量、标准、重度三档大概率不是随机分配的,敢投入45天论证的,本来就是业务清晰、发起人重视的项目,兑现率高可能和论证深度无关。有没有对项目类型做过分层控制?
价值责任人写进季度目标这条,我们推行两年后出现了变味。有人为了指标好看,在上线前把基线口径悄悄调宽,也有人把别的项目带来的改善算到自己头上。指标一旦和个人绩效挂钩,数据的可信度反而下降。感觉更稳的做法是让价值责任人和数据责任人分开,前者背目标,后者背口径,评审时互相制衡。
