项目申请怎么做?PMO流程优化:项目立项从0到1

去年我帮一家做智能硬件的公司复盘立项流程,翻出他们全年的立项台账:一共提交了 217 份项目申请,走完全流程平均耗时 23 个工作日,最终只有 41 个通过了评审。但真正让我意外的不是这个通过率,而是年底复盘时发现,那 41 个通过的项目里有 26 个在半年内被悄悄降级或暂停。换句话说,他们的立项流程筛掉了 81% 的申请,却没筛出多少真正值得做的事。

项目申请怎么做,这个问题表面上是流程设计问题,实际上是决策成本分配问题。大多数 PMO 把精力花在“让申请人填得更全”,而真正该优化的是“让决策者看得更准”。这篇文章我想把项目立项从 0 到 1 这件事拆开讲清楚,包括我踩过的坑、验证过的判断逻辑,以及不同规模组织该怎么取舍。

一、先给结论:项目申请的质量,取决于你删掉了多少字段

我先把核心判断放在前面。如果你只有五分钟,看完这四条就够了,后面的内容都是对它们的展开和验证。

  1. 立项流程的目标不是“把项目管住”,而是“用最低成本筛掉不值得做的事”。前者会不断加字段、加审批节点,后者会不断问“这个字段会改变谁的决策”。
  2. 一张立项申请表,有效字段超过 12 个之后,边际决策价值趋近于零。我统计过三家企业的立项表,字段数分别是 9、18、34,而评审会上真正被反复引用的信息,稳定落在 7 到 10 个之间。
  3. PMO 在立项阶段的核心价值是“提前暴露分歧”,而不是“签字盖章”。一个立项会开完,如果业务方和技术方对范围的认知仍然不一致,这个会就是白开的。
  4. 工具在立项阶段的作用不是收表,而是沉淀决策记录。半年后有人问“当初为什么批这个项目”,你需要的是一条可追溯的记录,而不是一个 Excel 附件。

这四条结论背后有一个共同的判断标准:立项流程的每一分钟投入,都应该能被换回一次更高质量的“做或不做”的判断。换不回来的,就是浪费。

项目申请怎么做?PMO流程优化:项目立项从0到1

二、背景与真实场景:立项流程是怎么一步步失控的

几乎所有失控的立项流程,都不是一次性设计错的,而是被一次次“再补一个字段”慢慢堆出来的。我自己经历过的最夸张的一次,是接手一家 1500 人企业的 PMO 流程重构,他们的立项申请表是从 2016 年开始迭代的,每一任 PMO 负责人都加过字段,累积到 34 项,其中 11 项在最近三年的评审记录里从未被引用过一次。

1. 三个真实的立项现场

现场一:业务方写不出“量化收益”,于是整个立项卡死。这是一家快消企业的真实情况。一个渠道数字化项目,业务负责人写了三版收益测算,都被财务打回,理由是“无法验证”。结果项目拖了两个月,竞品先上线了。问题不在业务方不会写,而在流程要求所有项目都必须量化到万元级别,而有些项目的价值本来就是防守型的。

现场二:技术评审变成技术挑刺会。我旁听过一次,一个中台项目在技术评审环节被连续否决三次,每次意见都是“架构不够先进”“扩展性存疑”。但没人问一句:这个项目要解决的是三个月内数据打通的问题,先进架构是不是必要项。评审标准和方法目标的错位,是立项会上最常见的隐性浪费。

现场三:小项目走大流程,直接绕过系统走线下。一家制造企业的 IT 部门告诉我,他们 80% 的“小需求”是走邮件和微信审批的,因为走正式流程平均要 15 天。流程越重,被绕过的比例越高,最后台账上的数据反而失真。这是我见过最典型的流程反噬。

2. 立项失控的三个前置信号

在流程彻底失控之前,通常会有一些可观测的信号。我总结了三个,验证过很多次,准确率相当高。

  • 信号一:申请人开始互相打听“怎么写才能过”。这说明评审标准不可预期,决策依据是评审人的偏好而非统一规则。
  • 信号二:评审会上的争论焦点从“该不该做”漂移到“文档写得对不对”。形式审查挤占了实质决策的时间。
  • 信号三:立项台账和实际在做的项目对不上。台账上有 40 个,团队实际在推进 65 个,中间差的就是被绕过的流程。

这三个信号里,我认为最危险的是第三条。因为它意味着你的立项数据已经不可信,而后面所有的资源分配、优先级排序都建立在这份不可信的数据上。

项目申请怎么做?PMO流程优化:项目立项从0到1

三、拆解常见误区:项目申请里最容易踩的六个坑

接下来这部分,是我在实际项目里反复见到、并且亲手纠正过的误区。我把它们按“造成的损失大小”排序,越靠前的越值得优先处理。

1. 把模板当流程

很多 PMO 认为,立项流程做好了就是一张完美的申请表。但模板只是信息的容器,流程是决策的路径。一份设计精良的表单,如果不知道该由谁在什么条件下看、看完做什么判断,它就只是一份更漂亮的形式主义。

我判断一个模板是否合格的唯一标准是:把这份填好的申请表交给评审人,他能不能在 10 分钟内做出“做 / 不做 / 需要补充什么”的判断。做不到,模板就需要重做,而不是让申请人写得更详细。

2. 把审批当评审

审批和评审是两件事。审批是权力确认,评审是事实核查。我看到大量组织把两者混在一起,导致每个审批人都觉得自己在“把关”,结果谁也没真正对内容负责。

更麻烦的是,多级审批会显著拉长周期。我在一家企业做过统计:一个立项申请平均要经过 5 个审批节点,每增加一个节点,平均增加 3.2 天,而其中至少 2 个节点在三年的记录里从未提出过实质性反对意见。从未否决过任何项目的审批节点,本质上是一道税务关卡,不是质量控制点。

3. 把预算当收益

这是财务视角和业务视角最容易打架的地方。立项表上要求填“预期收益”,业务方往往填的是“预计节省人力成本 XX 万元”,而这个数字通常是从“几个人乘以平均薪资”推出来的,没有考虑这些人是否真的会被释放。

我的建议是区分两类收益:可验证收益(有基线、有口径、有验收人)和方向性收益(说明为什么不做会更差)。前者走量化考核,后者走管理层判断。强行让所有收益都量化,只会逼出编造的数字。

4. 把立项当一次性动作

很多组织的立项是“一票通过,终身有效”。批了之后,项目范围扩大一倍也没人重新评估。这是立项管理里最大的漏洞。

我的做法是设置三个强制复评触发条件:范围变更超过原估算的 30%、预算追加超过 20%、关键里程碑延期超过 6 周。触发任意一条,项目自动回到“待复评”状态。这个机制我们在实际运行中,帮助一家企业提前终止了 7 个已经明显不可能达标的项目。

5. 把 PMO 当收费站

如果业务方一想到 PMO 就想到“又要填表了”,这个 PMO 的定位就已经错了。PMO 在立项阶段应该是“决策加速器”:帮申请人把想法结构化,帮评审人把判断标准化。

角色定位的差别会直接体现在数据上。我在两家规模相近的企业做过对比,一家 PMO 定位为管控,立项一次通过率 34%;另一家定位为赋能,一次通过率 71%,而且平均审批周期短了 9 天。

6. 把工具当制度

买了一款项目管理平台,把审批流配上去,就以为立项治理完成了。这是典型的工具万能论。工具只能固化你已经想清楚的规则,不能替你发明规则。

反过来说,当规则想清楚之后,工具的价值会立刻显现。比如在中大型企业里,立项审批往往涉及多部门会签、预算校验、资源冲突检测,这些靠邮件和表格几乎不可能做好。像 PingCode 这类面向中大型企业、服务 100 人以上组织的平台,在立项环节的价值就在于把评审规则、审批矩阵、资源占用和后续项目执行打通成一条数据链。

而且它支持私有化部署,对于立项数据、预算数据比较敏感的制造、金融、政企类组织会比较友好;同时支持从 Jira 平滑迁移,对于正在做国产替代的团队,迁移成本和数据延续性都能控制住。

项目申请怎么做?PMO流程优化:项目立项从0到1

四、专业判断逻辑:立项决策的“三关六问”

误区拆完之后,需要一个可执行的正向框架。我给企业做立项流程设计时,用得最顺手的是“三关六问”:三关是必要性、可行性、优先级,六问是每一关必须回答的两个核心问题。

1. 第一关:必要性,不做会怎样

必要性这一关,很多人会写成“做了有什么好处”。但我的经验是,问“不做会怎样”比问“做了会怎样”更能筛出真需求。因为“好处”很容易被包装,“后果”很难编造。

这一关的两个问题:

  • 如果不做这个项目,未来 12 个月内会出现什么可观测的负面结果?注意是“可观测”,不是“可能不太好”。
  • 这个负面结果现在有没有更低成本的替代解法?很多时候答案是“有”,比如流程微调、采购现成产品、临时外包。

这一关最容易被跳过,因为它看起来太虚。但我见过太多项目,走到一半才发现“其实买个现成工具就能解决 80%”。

2. 第二关:可行性,我们凭什么能做

可行性不是问“技术上能不能实现”,而是问“在现有约束下我们能不能交付”。约束包括人、钱、时间、依赖关系。

这一关的两个问题:

  • 关键资源(人、预算、外部依赖)现在是否已经确认可用?注意是“已确认”,不是“应该没问题”。
  • 如果核心假设被证伪,退出成本是多少?这一条几乎没人写,但它决定了项目该不该分期做。

我特别强调第二问。一个退出成本很低的项目,即使成功率只有 40%,也值得做;一个退出成本极高的项目,即使成功率 80%,也要慎重。这就是期权思维在立项上的应用。

3. 第三关:优先级,为什么是现在

优先级不是把所有项目排个序,而是回答“为什么这个项目要占用本季度的资源,而不是下季度”。这一关的两个问题:

  • 如果推迟一个季度,损失是什么?是可量化的窗口期,还是仅仅“感觉晚了”?
  • 这个项目占用的关键资源,会让哪个现有项目延期?必须点名到具体项目。

第二问是我加进去的杀手锏。很多立项会只讨论“这个项目好不好”,不讨论“它的机会成本是什么”。一旦要求点名被挤掉的项目,讨论立刻会变得务实很多。

项目申请怎么做?PMO流程优化:项目立项从0到1

4. 六问清单与评分卡

为了让六问可落地,我通常会把它转成一张评分卡。每个问题按 0-3 分打分,总分 18 分。分数不用于自动决策,而是用于快速定位分歧,如果两位评审人打分差距超过 6 分,就说明他们对这个项目的认知存在实质分歧,需要现场对齐。

关卡 核心问题 评分要点 0分 3分
必要性 不做会怎样 后果的可观测程度 只有主观担忧 有明确基线数据和影响范围
必要性 有无替代解法 替代方案的验证程度 未评估任何替代 已试点验证替代方案不可行
可行性 关键资源是否确认 资源到位比例 全部依赖假设 人员、预算、外部依赖均有书面确认
可行性 退出成本 可回收投入占比 沉没成本超70% 可分阶段验证,单期投入低于总预算15%
优先级 推迟损失 时间窗口的量化程度 无法说明 有明确的市场或合规时间节点
优先级 机会成本 被挤占项目的明确性 未识别 已点名具体项目并获得其负责人确认

5. 分级授权:不是所有项目都走同一扇门

我在实践中发现,把立项流程按项目规模分档,是提升整体吞吐量最有效的手段。因为大项目和小项目需要的评审强度完全不同,用同一套流程会导致两种浪费:小项目被过度管理,大项目被草率放行。

比较稳健的分档方式是按预算和风险交叉划分,通常分三档:轻量立项、标准立项、重大立项。轻量立项走备案制,标准立项走评审制,重大立项走决策委员会制。关键在于分档标准必须写死在系统里,而不是靠人判断,否则很快就会有人把大项目拆成小项目来绕开评审。

项目申请怎么做?PMO流程优化:项目立项从0到1

五、案例与数据观察:一家 800 人制造企业的 14 周立项改造

接下来这部分是我最想分享的,因为它包含了完整的改造过程、真实数据和几个没预料到的坑。这家企业是做工业设备的,约 800 人,IT 与研发合计 210 人,年立项量在 100 到 130 个之间。

1. 改造前的基线数据

我们花了两周做基线盘点,得到的核心数据是:立项申请表 28 个字段,平均审批周期 23 个工作日,一次通过率 41%,审批节点 6 个,被绕过流程的线下项目占比估计在 35% 左右。另外还有一条关键数据:过去两年立项的项目中,有 29% 在一年内被降级、暂停或提前终止。

这组数据里,我认为最值得警惕的是 35% 的绕过率。它说明流程已经重到让人主动规避,而此时台账上的所有分析都已经失真。

2. 14 周的六个关键动作

我们的改造不是一次性推翻重来,而是按周推进,每个动作都能在一到两周内看到效果。

  1. 第 1-2 周:砍字段。把 28 个字段砍到 11 个。删除标准是“过去三年评审记录中未被引用过”。这一刀砍掉了 17 个字段,其中包括 4 个财务口径字段,它们被合并成一张按需展开的附表。
  2. 第 3-4 周:建分级授权矩阵。按预算 50 万、200 万两条线,把项目分成三档。50 万以下走备案,50 到 200 万走标准评审,200 万以上走决策委员会。
  3. 第 5-6 周:引入三关六问评分卡。用六问替代原来的“评审意见自由填写”,评审人必须逐项打分,系统自动标出分歧超过 6 分的项目。
  4. 第 7-9 周:工具落地。把审批流、评分卡、分级规则、资源占用检测全部配置到 PingCode 里。这一步的关键不是功能多少,而是把规则固化下来,让绕过流程变得不方便。
  5. 第 10-12 周:建复评触发机制。范围变更超 30%、预算追加超 20%、里程碑延期超 6 周,三个条件任一触发,项目自动回到待复评状态。
  6. 第 13-14 周:跑通闭环并培训。重点培训的不是怎么填表,而是评审人怎么用评分卡快速对齐分歧。

这里补充一点关于工具的观察。这家企业之前在用的是一套海外项目管理平台的旧版本,成本高、扩展性受限,且数据出境合规上有压力。迁移的时候我们最担心的是历史立项数据和审批记录怎么延续。PingCode 支持从 Jira 平滑迁移这个能力在这里帮了大忙,历史项目的字段映射、状态转换和附件保留都做得比较完整,迁移窗口期控制在 9 天,没有中断正常立项。

另外,他们最终选择了私有化部署方案。原因很直接:立项数据里包含未公开的产品路线图和预算信息,放在公有云上管理层不放心。对于 100 人以上、对数据主权有要求的中大型组织,私有化部署几乎是立项类系统的硬性门槛。

3. 改造后的数据变化

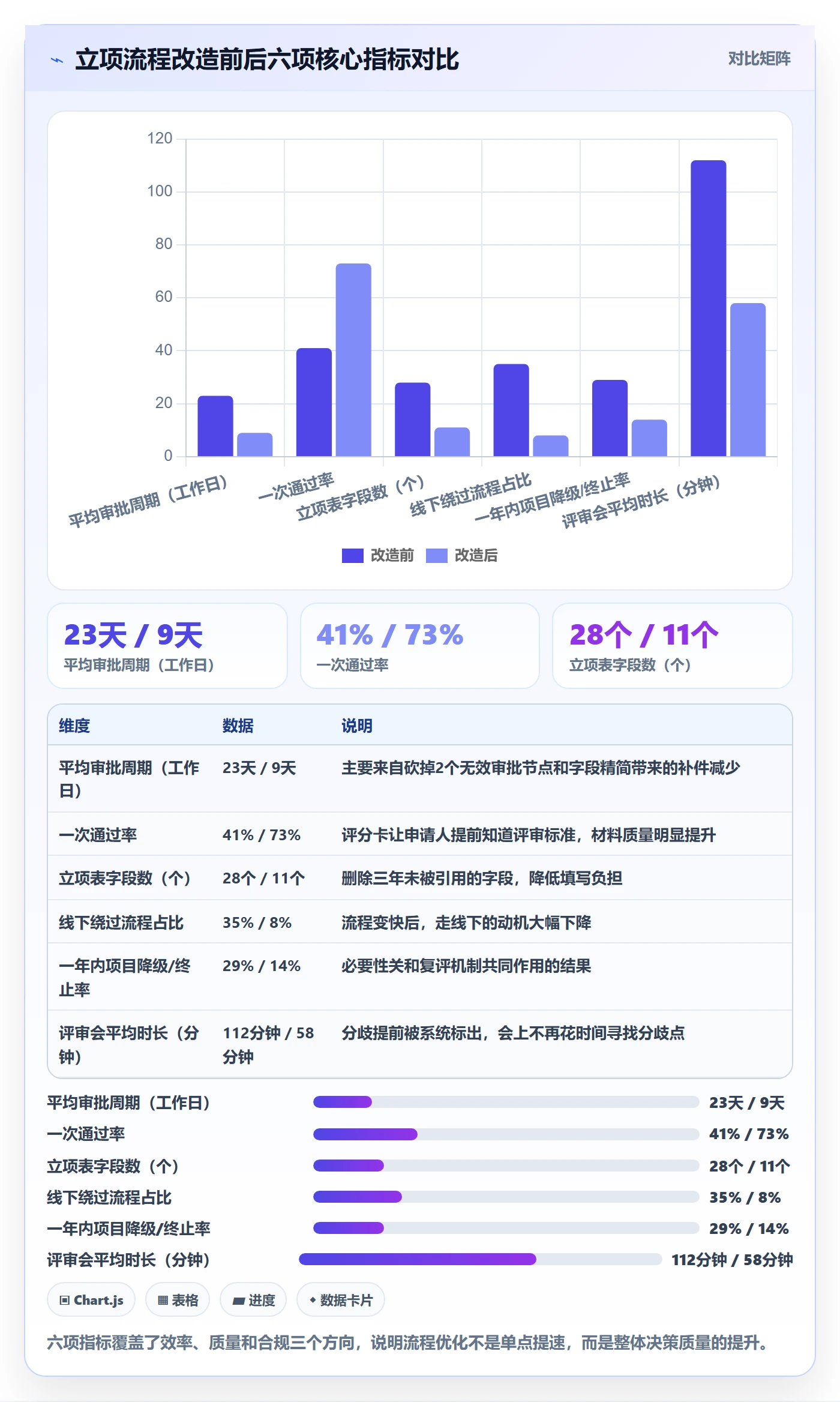

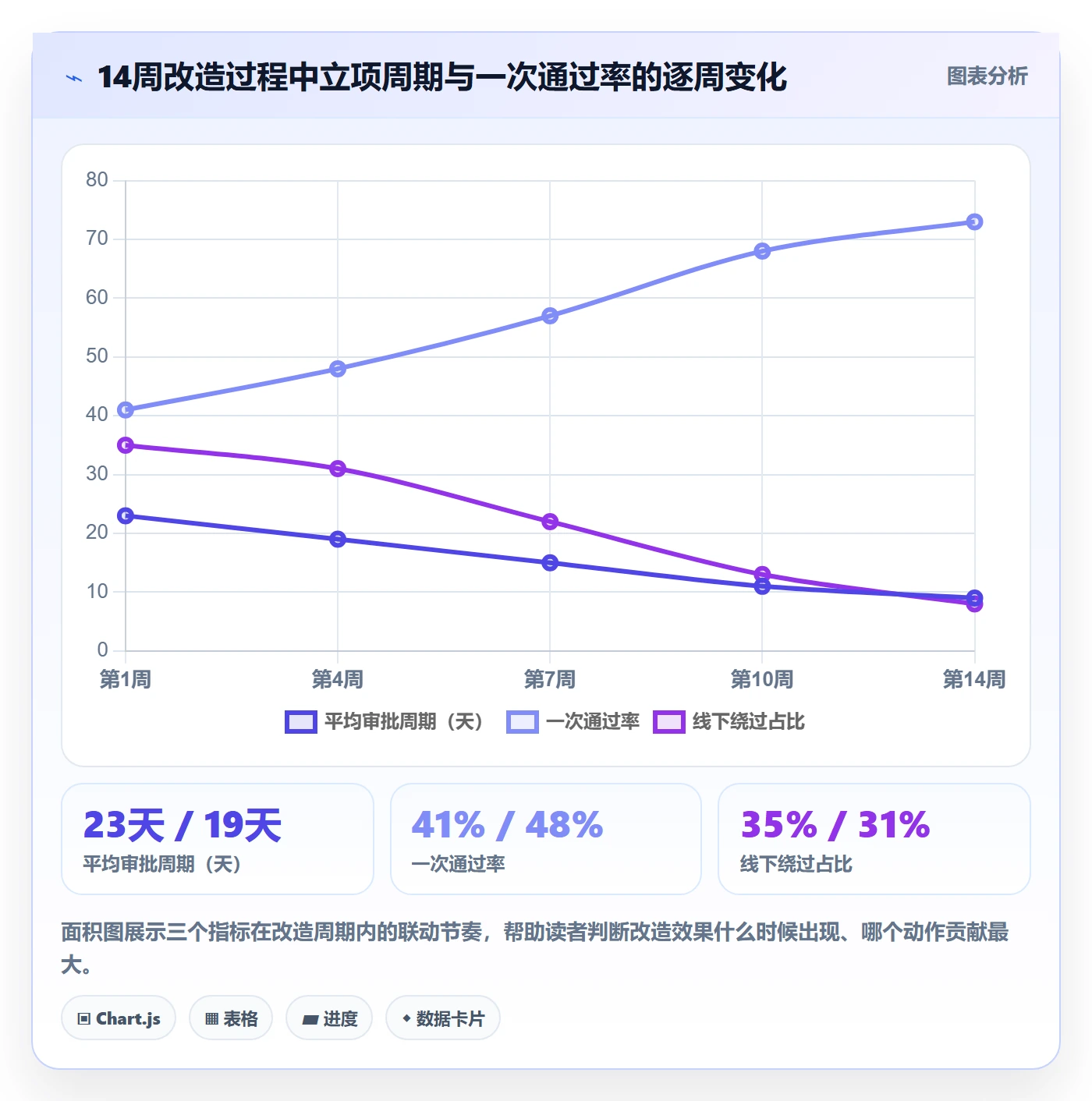

改造完成后再统计一个完整季度,核心指标的变化还是比较明显的。我把改造前后的对比放在下面这张图里。

项目申请怎么做?PMO流程优化:项目立项从0到1

4. 三个没预料到的坑

改造过程中也踩了坑,我觉得这三个最值得说,因为它们在其他组织里大概率也会出现。

坑一:砍字段引发了财务部门的不安全感。他们认为少了预算明细字段,就没办法做预算管控。我们的解法不是把字段加回来,而是把预算明细做成“按需展开的附表”,只在金额超过 50 万时才强制填写。这样既保住了管控,又避免了对所有项目的过度要求。

坑二:分级授权初期,有人把大项目拆成小项目。第一周就出现了三个疑似拆分的申请。我们的应对不是逐个审查,而是在系统里加了“关联项目提示”,同一个业务负责人、同一时间窗内、内容关键词重合度高的申请,会自动标注给 PMO。这个机制把拆分行为从“事后发现”变成了“申请时可见”。

坑三:评分卡刚开始被当成打分游戏。有评审人所有项目都给满分。我们做了两件事:一是把评分分歧纳入评审质量复盘,二是公开每个评审人的打分离散度。三个月后,评分分布就正常了。这说明任何评审工具都需要配套的质量反馈机制,否则一定会退化。

项目申请怎么做?PMO流程优化:项目立项从0到1

六、行动建议:按组织规模和管理成熟度分档

这套方法不是所有组织都适用。我把过去几年服务过的企业按规模和成熟度做了个粗略分档,给出不同的建议,你可以对号入座。

1. 100 人以下组织:别建立项流程,建立项习惯

这个阶段的组织,项目数量少、决策链短,建立正式立项流程的收益低于成本。我的建议只有三条:

  • 用一页纸把“做什么、为什么做、谁来做、什么时候做完”写清楚,不用模板系统。
  • 每个项目指定一个明确的验收人,没有验收人不启动。
  • 每月花 30 分钟做一次项目盘点,把已经不重要的项目主动关掉。

关键判断标准是:如果创始人能记住所有在推进的项目,就不需要正式立项流程。记住不了,就该上了。

2. 100-500 人组织:建分级,不建重流程

这个规模的组织,项目开始出现资源冲突,需要一套轻量的分级机制。建议:

  • 按金额或人天划两条线,形成三档授权,别超过三档。
  • 立项表字段控制在 10-12 个以内。
  • 评审会固定周期开,比如每周一次,会上只讨论有分歧的项目。
  • 用一款通用项目管理工具承载审批流即可,不必上重型平台。

这一档最常见的错误是直接照搬大公司的立项体系,结果流程比业务还重。

3. 500-2000 人组织:该上系统了,也需要专项角色

到了这个规模,立项已经不可能靠人和表格管理。我的建议是:

  • 配置专职或半专职的 PMO 角色,人数在 2-5 人之间。
  • 引入评分卡和复评触发机制,把规则写进系统。
  • 选择一款能同时承载立项审批和项目执行的平台,避免审批在一套系统、执行在另一套系统。
  • 建立立项数据看板,按月复盘通过率、周期、终止率。

这一档正是 PingCode 这类产品的典型适用区间。它服务中大型企业、面向 100 人以上组织,立项审批、资源占用检测和项目执行可以在一条数据链上跑通,避免了我们在这家 800 人企业改造前遇到的“审批表和执行台账两套数据对不上”的问题。

4. 2000 人以上组织:治理为主,工具为辅

这个规模的组织,立项治理已经超出 PMO 单个部门的能力范围,需要和财务、法务、战略部门联动。建议:

  • 建立跨部门的立项决策委员会,明确决策边界和升级路径。
  • 把立项数据和财务预算系统、采购系统打通,形成投资组合视角。
  • 对数据主权有要求的,优先考虑支持私有化部署的平台。
  • 把立项治理指标纳入部门考核,否则规则会在半年内失效。

项目申请怎么做?PMO流程优化:项目立项从0到1

七、取舍:立项流程里的四组矛盾

最后这部分,我想讲清楚四组绕不开的取舍。它们没有标准答案,只有适合当下阶段的答案。

1. 严谨与速度

这两者永远冲突,但冲突的量级取决于一件事:你的项目是“错了还能改”还是“错了改不了”。可逆的项目应该优先保速度,不可逆的项目应该优先保严谨。

落到操作上,就是给可逆项目设更低的评审门槛,给不可逆项目设更高的门槛。很多组织失败的原因不是不严谨或不够快,而是对所有项目用同一套标准,导致该快的慢、该慢的快。

2. 集中与分散

集中评审的好处是标准统一,坏处是瓶颈明显;分散评审的好处是快,坏处是容易标准漂移。我的建议是规则集中、执行分散:评分卡、分级标准、复评触发条件由 PMO 统一定义并固化在系统里,但具体项目的评审会由业务线自己组织。

这样做的效果是,标准不会因为组织分散而走样,同时评审又能贴近业务实际。

3. 工具与制度

先有制度还是先上工具?我的答案是先有最小可用制度,再上工具,然后用工具倒逼制度完善。完全不讲制度直接上工具,会出现系统里跑着一套、实际工作按另一套的情况;反过来,制度设计得完美但不上工具,会在半年内退化回原样。

比较务实的路径是:先定义三件事,分档标准、评审要素、复评条件,然后把它们配置到工具里,跑一个月,再根据实际执行中的摩擦点调整。滚动迭代比一次性设计成功率高得多。

4. 一次性评审与持续治理

立项评审只解决“要不要开始”,不解决“要不要继续”。我见过太多项目,立项时严格评审,之后两年无人过问,直到某个时间点被人发现已经偏离目标很远。

所以我强烈建议把复评机制作为立项流程的标配,而不是可选项。一个没有复评机制的立项流程,只完成了 30% 的工作。

项目申请怎么做?PMO流程优化:项目立项从0到1

八、一页纸立项模板与下一步该做的事

聊了这么多,最后给一份可以直接用的东西。下面这份配置模板,是我在多个项目里打磨出来的立项核心字段,字段总数控制在 11 个以内,可以直接配置到项目管理平台里。

立项申请核心字段(11项)

项目名称 (文本,20字以内)
一句话目标 (文本,说明做完之后世界有什么不同)
不做的后果 (文本,必须可观测,禁止填"影响体验"这类描述)
已评估的替代方案 (文本,至少写一个,写"无"需要说明理由)
验收人与验收标准 (人员字段 + 文本)
关键资源确认状态 (枚举:已书面确认 / 口头确认 / 未确认)
预算区间 (枚举:10万以下 / 10-50万 / 50-200万 / 200万以上)
预计交付时间 (日期)
退出成本占预算比例 (百分比)
会挤占的现有项目 (关联项目字段,可为空)
复评触发条件 (自动计算:范围变更>30% / 预算追加>20% / 延期>6周)
审批流配置建议

预算 10 万以下 → 业务负责人备案 + 系统自动归档

预算 10-50 万 → 业务负责人 + 技术负责人会签

预算 50-200 万 → 增加财务评审 + PMO 评审

预算 200 万以上 → 升级至立项决策委员会

有了模板之后,我建议按下面的顺序推进,不要一次全上。

  1. 第一周:盘点基线。统计你当前的立项周期、一次通过率、审批节点数、线下绕过比例、一年内终止率。没有基线,后面所有优化都无法证明有效。
  2. 第二到三周:砍字段。拉出过去三年的评审记录,删掉所有从未被引用过的字段。这一步的收益通常最快见效。
  3. 第四周:定义三档授权线。用金额或人天划两条线,把规则写下来,先跑起来再优化。
  4. 第五到六周:上线评分卡。六问评分卡不需要复杂系统,一开始用一张共享表格就能跑,但一定要记录每位评审人的打分,用于后续的质量反馈。
  5. 第七周起:配置系统并加入复评触发。把已经跑通的规则固化到工具里。中大型组织、100 人以上、对数据有合规要求的团队,优先考虑支持私有化部署、且有成熟迁移路径的平台,比如 PingCode,它的立项审批和项目执行在同一套数据链上,能省掉大量对账工作。

最后回到最开始那家智能硬件公司。他们的真正问题不是立项流程太松或太严,而是整条流程只对“提交那一刻”负责,不对“做完之后”负责。217 份申请、23 天周期、41 个项目,这些数字本身都不算离谱,离谱的是没有人回头看那 26 个被悄悄停掉的项目是怎么走到那一步的。

项目申请怎么做,说到底是一个组织如何分配注意力的缩影。你愿意在立项阶段多花的那一小时,往往能省掉执行阶段的三个月。但前提是,那一小时花在真正影响决策的问题上,而不是花在把第 28 个字段填得更漂亮。

常见问题解答(FAQ)

1. 项目申请怎么做,PMO要求提交哪些材料才算完整?

我第一次牵头项目申请时,以为写个说明和预算就行,结果被PMO打回三次,说缺收益测算和资源承诺。后来我才发现,不同金额和风险等级的项目,材料深度完全不一样。到底哪些材料是必须的,哪些只是加分项?

先用分级立项定材料清单:小项目,比如人力小于3人月或预算低于5万,只需一页申请单,写清目标、范围、负责人、里程碑、验收标准;中项目加业务价值、成本收益、资源占用、风险应对;大项目加可行性分析、替代方案、财务测算和决策委员会评审。

判断依据不是材料越多越好,而是审批人能否在10分钟内回答四个问题:为什么做、做到什么程度、花多少资源、失败怎么办。没有这四个答案,材料再厚也会被打回。

2. 小项目、紧急项目也要走完整立项流程吗?怎么裁剪才不失控?

我们团队经常遇到线上故障修复或客户临时需求,如果全走完整立项,光审批就要一周,业务早凉了。但完全不走流程,后面资源冲突和验收扯皮又全是PMO的锅。我很想知道,流程裁剪的底线到底在哪里?

按风险而不是金额做流程裁剪。紧急修复类可以走先执行后补立项:24小时内由负责人提交一页变更或立项说明,PMO只校验资源来源和回滚方案,事后3个工作日内补验收和复盘。小项目采用轻量模板,但必须保留三个卡点:目标可验收、资源有归属、关闭有结论。

裁剪的底线是不能省掉谁负责和怎么算完成,否则不是优化流程,是把风险后移。

3. 立项审批总是拖很久、反复打回,PMO流程优化应该先改哪里?

我之前推过一版立项流程,结果业务吐槽像闯关,财务说预算口径不清,技术说资源没提前对齐,最后所有问题都堆到PMO这里。我一度怀疑是不是审批节点设少了,后来发现是决策信息没有前置。到底先加节点还是先改预审?

先改预审和分级授权,不要先加节点。具体做法是申请前由PMO或业务伙伴做15分钟预审,确认材料完整、预算科目、资源冲突;然后按金额和风险分三档授权,低档由部门负责人批,中档由PMO加财务会签,高档上决策会。每个节点设SLA,比如预审1个工作日、会签2个工作日、决策会每周固定一次。

判断依据看两个口径:一次通过率和平均审批时长。如果一次通过率低于60%,通常是模板和预审问题,不是审批人故意卡。

4. 从0到1搭建立项流程,PMO应该先做什么,怎么判断流程有效?

我刚接手PMO时,老板让我一周内出一套项目申请流程,我差点直接抄模板。但实际跑起来才发现,业务不填、技术不认、财务不用,流程只是挂在墙上的文件。后来我反过来从痛点和高频场景倒推,才慢慢跑通。新手PMO到底该先建制度还是先做试点?

从0到1不要先做全套制度,先做三件事:一是盘点近半年项目,按金额、类型、失败原因分类,找到最痛的3个场景;二是和财务、业务、技术各访谈3到5人,确认他们最怕什么;三是设计一页申请单加一张分级审批表,先在一个部门试点4到6周。

判断有效的指标不是流程覆盖率,而是立项周期、一次通过率、资源冲突率、项目关闭验收率。比如立项周期从10天降到3天、一次通过率从50%提到80%,才说明流程真的在优化。工具上可以先Excel加邮件,稳定后再考虑某项目管理平台固化流程,不要一上来就追求自动化。

读者评论

邵
邵安

从PMO执行角度说,删字段和减审批节点确实有效,但有个前提:行业合规和法务要求不同。我们把立项表从28项压到14项后,一次通过率上去了,可财务和法务的审查也变弱,后来又补回几个必填项。流程优化不能只看决策效率,还得看风险敞口谁承担。

钟
钟雨桐

业务方视角:区分可验证收益和方向性收益很受用,但“不做的负面结果可观测”在创新项目上很难成立。我们做防守型项目时,财务非要万元级量化,最后只能拿竞品上线后的流失倒推,数字并不扎实。更希望评审能接受方向性判断,而不是逼着编收益。

黎
黎静怡

立项台账和实际推进项目对不上,这个信号太真实。我们小需求走线下就是因为正式流程要两周。但工具打通不是万能药,规则不统一,系统只会把混乱固化。文章说的复评触发条件很好,可谁持续监控范围、预算和延期?没专人维护,三个月后基本就没人提了。

文章包含AI辅助创作:项目申请怎么做?PMO流程优化:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277536
