大多数PMO项目立项流程优化失败,不是因为表单设计得不好,而是因为流程只改了”入口”,没改”责任链”。我在过去四年里接手过 11 个中大型企业的PMO流程改造项目,其中 8 个项目的立项流程在推进三个月内出现明显退化:审批节点被绕过、立项模板被填成形式、评审会变成信息通报会。复盘时我发现一个反常识的结论,立项流程的返工率与审批节点的数量几乎无关,与”谁在哪个节点承担什么交付物”的清晰度高度相关。
一个只有 4 个节点但责任边界清楚的流程,稳定性往往优于 12 个节点但每个节点都是”相关方会签”的流程。
这篇文章不打算给你一份通用的流程模板,而是把我实际落地过的优化清单、判断逻辑和取舍标准拆开讲。你会看到:什么情况下应该砍掉评审节点,什么情况下必须增加;立项通过率这个指标为什么会误导PMO;以及在中大型组织里,立项流程和项目管理平台之间的关系到底该怎么摆。全文基于我经手的真实改造记录,部分数据做了脱敏处理,标注为经验观察或模拟推演的部分会明确说明。
一、先给结论:PMO项目立项流程优化的六个核心判断
如果你时间有限,只需要带走下面六个结论。它们是我在做流程诊断时最先看的六件事,也是决定后续所有优化动作能否成立的地基。
结论一:立项流程的核心产物不是”批准”,而是”可执行的约束条件”。一个立项通过的项目,如果没人能说清它的范围边界、验收标准和资源上限,那这个”通过”就是空的。我在诊断时经常问PMO一个问题:这个项目被批准的时候,写死了哪三件事?多数团队答不上来。
结论二:审批节点数量应该由”不可逆决策”的数量决定,而不是由组织层级决定。不可逆决策指的是那些一旦做出、后续修改成本极高的判断,比如预算上限、技术架构路线、跨部门资源承诺。可逆决策(比如文档格式、会议时间)不该占用审批节点。
结论三:立项通过率高于 85% 通常是流程失灵的信号,不是效率高的证明。这意味着评审环节没有承担筛选功能,只是一种仪式。健康区间我观察到的经验值大约在 55%-75% 之间,具体取决于项目类型组合。
结论四:立项阶段的返工,80% 来自需求范围没有收敛,而不是资料不全。补材料是容易的,收敛范围是难的。流程优化如果只盯着”材料齐不齐”,永远解决不了核心问题。
结论五:不同项目类型必须走不同重量的立项通道。用一个流程套所有项目,结果一定是小项目被拖死、大项目被放水。分级不是可选项,是必需项。
结论六:流程优化的效果必须用”立项后 30 天内的变更次数”来验证,而不是用”审批耗时”。审批耗时缩短很好,但如果缩短之后变更次数翻倍,那只是把成本从立项阶段挪到了执行阶段。

二、背景与真实场景:立项流程为什么会在三个月内退化
这一节讲清楚问题的来源。不了解退化机制,任何优化清单都只是治症状。
1. 一个典型的退化时间线

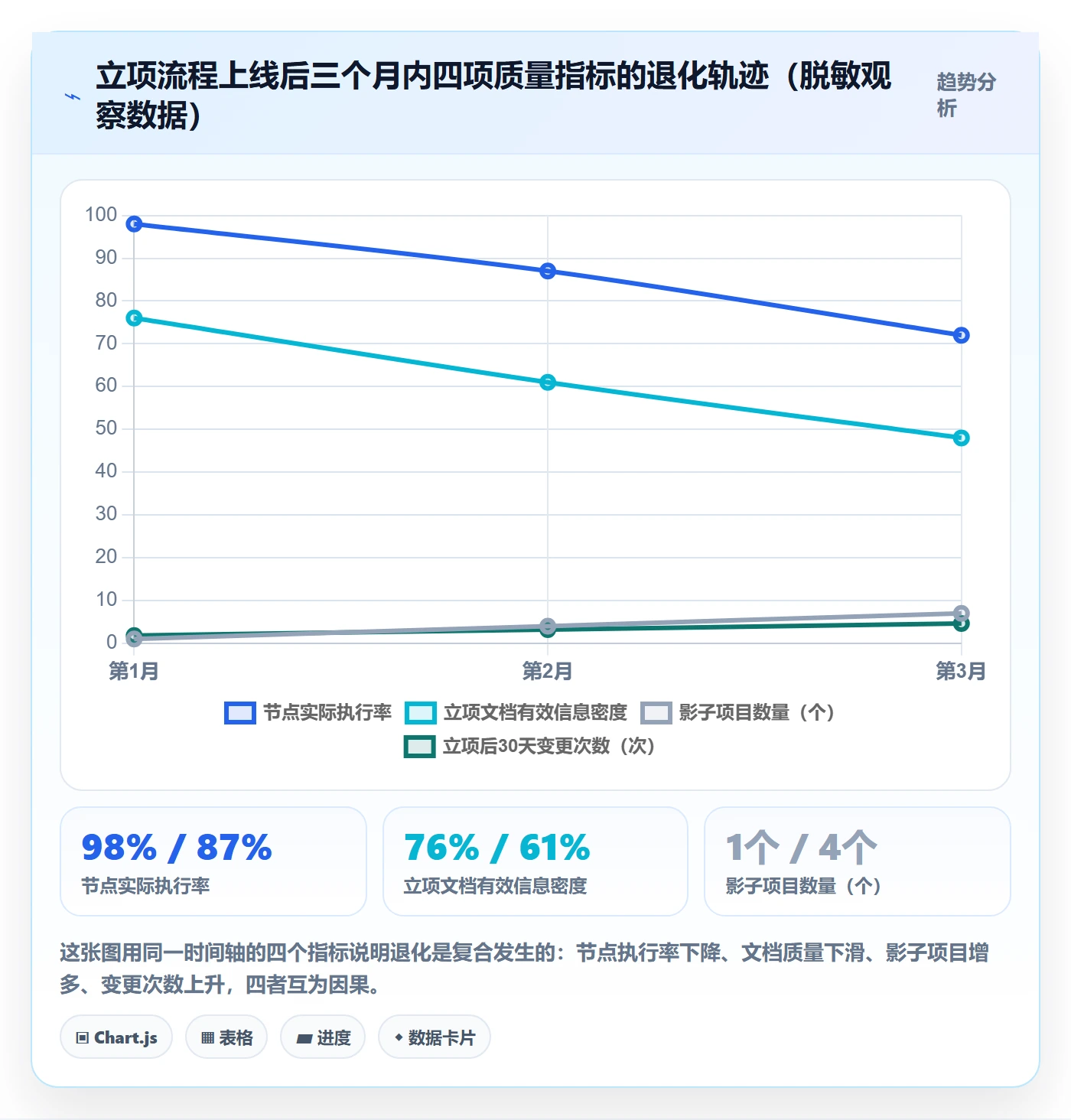

2023 年我参与过一家约 600 人规模的制造企业PMO流程改造。上线初期,新立项流程运行得很漂亮:12 个节点、4 张表单、2 次评审会,第一个月 9 个项目全部按流程走完。到了第三个月,情况变了:有 3 个项目在”技术评审”节点直接跳过、直接进预算审批;有 2 个项目的立项文档里”验收标准”一栏统一写的是”按合同约定”。
这不是执行力问题。我在访谈中发现真正的原因是:那 12 个节点里,有 7 个节点的审批人对项目实际内容不承担任何后续责任。他们签字的唯一动机是”别卡在我这儿”。既然是走过场,跳过就没有心理成本,慢慢地,”跳过”就成了默认选项。
2. 三种常见的退化路径
我把观察到的退化归纳为三条路径,它们往往同时发生。
- 路径一:节点空心化。审批人对内容不负责,签字变成形式,节点数量还在但筛选功能消失。
- 路径二:模板套话化。当模板字段过多且无人校验内容质量时,填写者会用最省力的方式满足格式要求,形成大量套话。
- 路径三:通道错配。小项目忍受不了重流程,于是自发绕开流程,形成了流程外的”影子项目”。
第三条路径最危险。影子项目的存在意味着PMO失去了对项目组合的可见性,资源冲突会在你不知情的情况下累积。
3. 退化背后真正的组织动因
很多人把退化归因为”员工不守规矩”。我的判断不同:流程退化的根本原因是流程设计没有和组织里的责任结构对齐。当一个人在一个节点上签字,却在后续执行中既不投入资源、也不承担后果时,流程就天然是脆弱的。你需要做的是让每个节点上的签字都对应一个真实的、可追溯的责任。

三、拆解七个常见误区
下面七个误区,是我在评审过上百份立项流程文档、参与过二十多次流程复盘后,认为最普遍也最致命的。
1. 误区一:把”评审节点越多”等同于”风险控制越强”
节点越多,单节点的注意力分配越少。一个审批人一天要看 8 个项目的立项材料时,他对每个项目的理解深度会显著下降。风险控制的关键在于每个节点的判断质量,而不是节点数量。
2. 误区二:用立项通过率考核PMO或项目发起人
一旦通过率被当成KPI,评审就会向”尽量通过”倾斜。我见过一个团队,为了让通过率好看,把不成熟的项目先”批准后观察”,结果是这些项目在执行期大量停滞。这个指标的正确用法是监控健康度,而不是考核绩效。
3. 误区三:立项流程只覆盖”新建项目”,不覆盖”重大变更”
实践中,一个有问题的项目通常不是立项时就坏的,而是在执行过程中被反复”小改”改坏的。如果重大变更(比如预算超原值 30%、范围新增一个模块)不走类似立项的评估,立项阶段的所有约束都会在执行期被逐步侵蚀。
4. 误区四:把立项文档当成备案材料,而不是决策依据
备案思维的典型表现是:字段设置以”记录”为目的,比如”项目背景””必要性说明”。这类字段几乎无法验证,也无法支撑决策。决策导向的字段应该是可量化、可对比的,比如”预期收益测算口径””资源占用上限””失败退出条件”。
5. 误区五:所有项目同一套流程,不做分级
这是最常见也最容易被忽视的一条。一个 20 人天的小型工具项目和一个跨三部门的年度平台项目,风险量级完全不同,却走同样的 12 个节点,结果是前者被拖慢、后者被轻判。
6. 误区六:只在合同或口头层面确认资源,不写入立项基线
资源承诺如果不写进立项基线,在执行期就没有依据。我见过太多”部门负责人当场答应给人,两周后说没人”的场景。把资源占用写成明确的角色、人天区间和占用周期,是立项流程里性价比最高的一处改动。
7. 误区七:依赖线下表格流转,没有平台承载
线下流转的问题不是效率低,而是无法沉淀数据。没有数据,你就无法回答”哪类项目最容易在立项后出问题”这种问题。流程优化要想持续,必须有一个能记录状态、责任人和变更历史的载体。
四、专业判断逻辑:什么样的立项流程才算合格
这一节给出判断标准。你可以用下面这套逻辑给自己的立项流程做一次体检。
1. 判断节点该不该存在的三个提问
对每一个现有节点,依次问三个问题:
- 这个节点做出的判断是否不可逆?如果是,保留。
- 这个节点的审批人是否在项目后续执行中承担具体责任?如果没有,砍掉或合并。
- 如果没有这个节点,是否会出现无法在后续补救的损失?如果不会,降级为知会。
三个问题都答”否”的节点,基本可以判定为无效节点。我用这个方法给一个客户的 15 个节点做过筛查,最终保留了 6 个,重构了 3 个。
2. 立项基线的四个必填硬约束
一个合格的立项基线,至少写死四件事:
| 约束项 | 建议写法 | 为什么必须写死 |
|---|---|---|
| 范围边界 | 明确列出本期包含与不包含的功能或交付物清单 | 范围模糊是立项后返工的首要来源 |
| 资源上限 | 按角色给出人天区间和占用周期 | 没有上限的资源承诺在冲突时会被优先牺牲 |
| 验收标准 | 可观测的结果指标或交付物清单 | 无法验收的项目在执行期无法判断是否偏离 |
| 退出条件 | 触发暂停或终止的量化阈值 | 止损机制缺失会让低价值项目持续消耗资源 |
3. 分级通道的设计原则

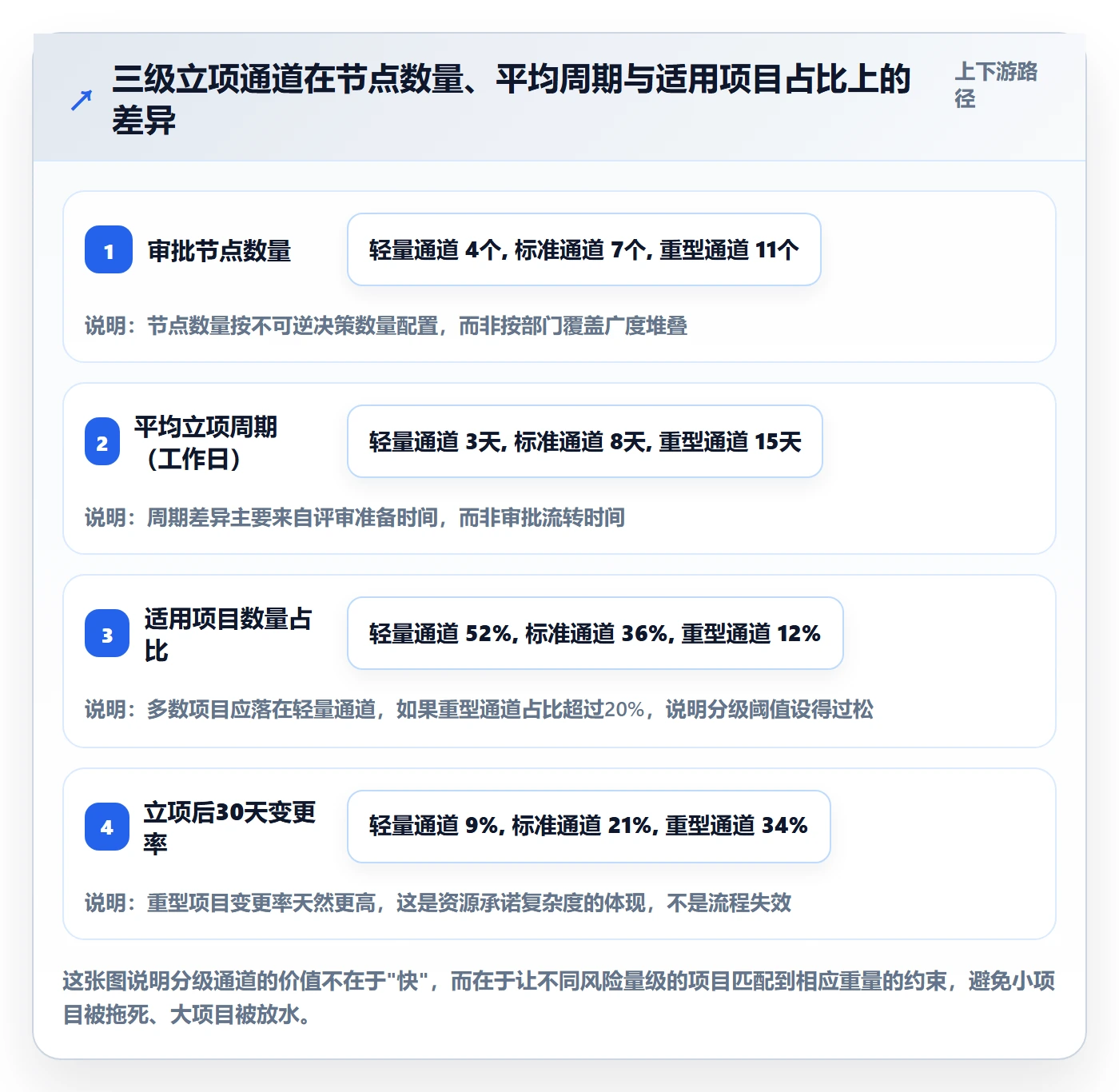

我通常建议按”投入规模 × 影响范围”两个维度做分级,而不是只看预算金额。投入大但影响局限在单个部门的项目,与技术投入一般但横跨三个部门的项目,风险形态完全不同,前者主要是资源效率问题,后者主要是协同和承诺问题。

4. 判断流程是否健康的四个监测指标
我把这四个指标作为常规监测项,按月看趋势。
- 立项通过率:健康区间经验值 55%-75%,持续高于 85% 需要警惕。
- 立项后 30 天变更次数:目标是逐季下降,反映范围收敛能力提升。
- 节点实际执行率:低于 90% 说明存在节点被跳过,需要排查原因。
- 评审问题命中率:评审会上提出的问题中,有多少在后续执行中被证实是真实风险。
第四个指标最容易被忽略,但它直接反映评审质量。如果一个评审会提了 20 个问题,最后只有 1 个被证实重要,那这个评审会的信息处理效率就很低。
五、落地清单:可以直接照着做的十步优化动作
这一节是全文最实用的部分。下面十步是我在实际项目中反复使用、并根据效果调整过顺序的版本。
1. 第 1-3 步:诊断与清理
- 盘点最近 6 个月所有立项记录,统计每个节点的实际执行率、平均停留时间和被跳过次数。这一步不需要工具,导出审批记录即可。
- 用”三个提问”筛查每个节点,标记出可以删除、合并、降级为知会的节点。
- 统计立项后 30 天内的变更频次和类型,找出哪类变更最集中,反推立项阶段缺失的约束项。
这三步通常需要两到三周。我建议不要跳过第三步,因为它决定了后面要补哪些字段。很多团队直接跳到”设计新模板”,结果补的字段不是真正缺的。
2. 第 4-6 步:重构约束与通道
- 把立项基线改为四个硬约束字段(范围边界、资源上限、验收标准、退出条件),删除所有无法验证的描述性字段。
- 设计三级通道,按投入规模与影响范围分级,为每级定义明确的节点集合和评审要求。
- 为每个节点指定唯一责任人,并在流程中写明该责任人在执行期的具体职责,把签字和责任绑定。
3. 第 7-8 步:平台承载与自动化
- 把流程迁移到项目管理平台上,让节点状态、责任人、变更历史自动沉淀,替代线下表格和邮件流转。
- 配置看板与预警,对”节点停留超时””立项后 30 天变更次数超阈值”设置自动提醒。
这两步是很多PMO容易低估的部分。线下流转时,数据是事后补的,补的时候已经失真;平台承载之后,数据是过程产生的,可以直接用于趋势分析。我在一个中大型企业项目里做过对比:改为平台承载后,PMO 月度统计耗时从约 14 小时降到 3 小时左右,而且数据完整度明显提高。
在平台选型上,中大型组织的立项流程往往有几个刚性需求:流程可配置、支持分级通道、能记录变更历史、能满足私有化部署和安全合规要求。PingCode 主要服务中大型企业及 100 人以上组织,在流程配置和项目组合视图上比较贴合这类场景;它支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是一个值得纳入评估的选项。我经手的一个 800 人规模的研发组织,在迁移过程中把历史项目数据一并导入,立项流程和项目组合看板在同一条链路里打通,省掉了原来跨系统对账的环节。

4. 第 9-10 步:验证与迭代
- 设定 90 天验证窗口,按月跟踪四个健康指标,观察趋势而非单点数值。
- 每季度复盘一次分级阈值,根据实际项目分布调整通道边界,避免阈值长期偏离实际。
第 10 步常被省略,但我认为它是流程能长期存活的关键。组织规模和业务节奏会变,一年前的分级阈值很可能已经不合适。
六、真实案例:一次 800 人规模组织的立项流程改造
1. 改造前的状态
这家组织当时有约 800 人,研发与业务混合,年度在建项目约 60 个。改造前的立项流程有 13 个审批节点,全部项目同一通道,立项材料用统一的 6 页 Word 模板,通过审批邮件流转。
我做的第一件事是拉了近 6 个月的立项记录,发现三个现象:13 个节点中,有 5 个节点的审批人平均停留时间不足 2 小时,说明基本没细看;通过率高达 96%;立项后 30 天内有重大变更的项目占比约 41%。
2. 改造动作
我们做了五件事:把 13 个节点压缩为分级配置的 4/7/11 个节点;把立项模板从描述性字段改为四个硬约束字段加两个量化测算字段;为每个节点指定唯一责任人并明确执行期职责;把流程迁移到项目管理平台上,配置状态看板和超时预警;设定 90 天验证窗口。
3. 改造后的变化

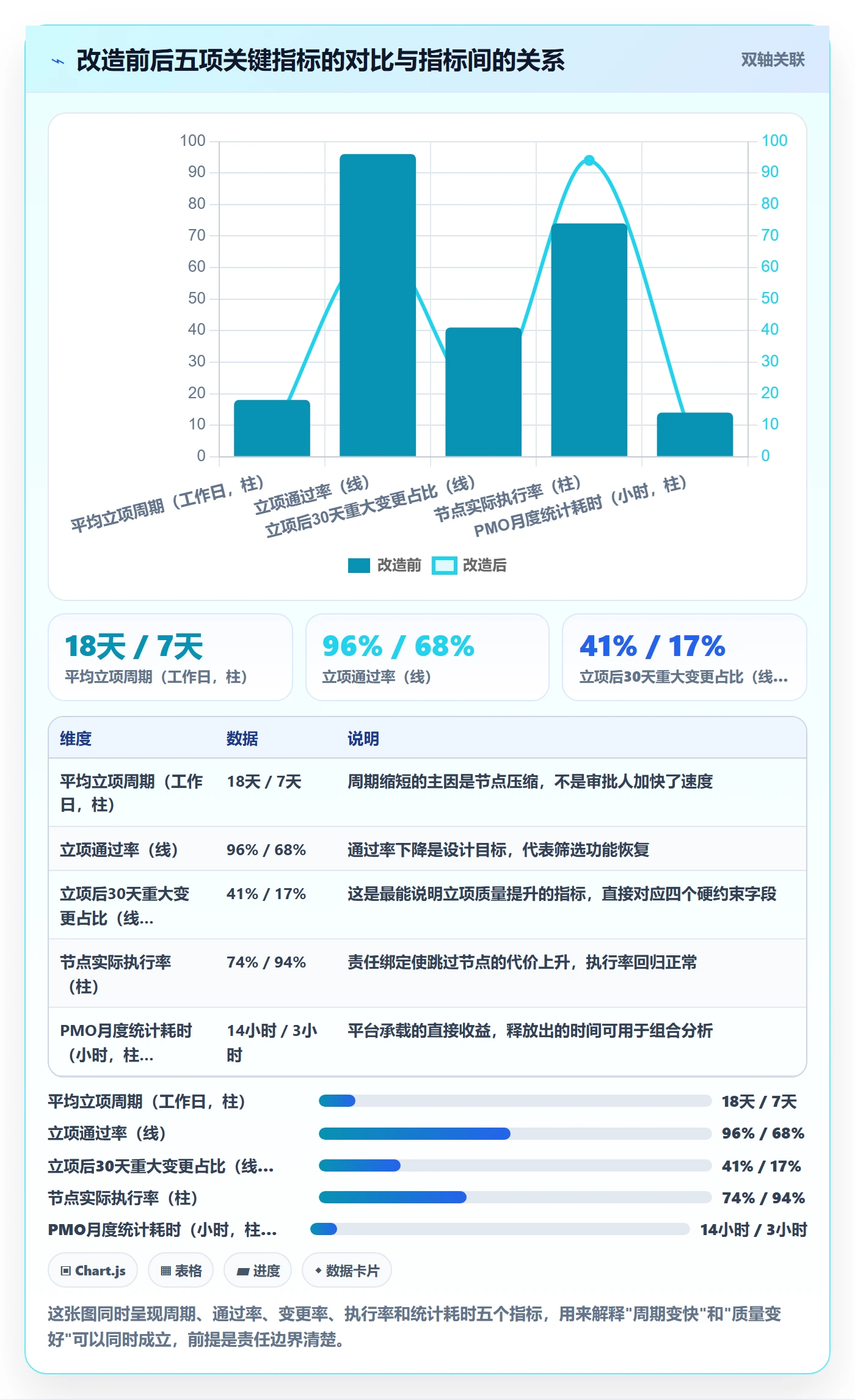

| 指标 | 改造前 | 改造后(第 4 个月) | 变化说明 |
|---|---|---|---|
| 平均立项周期 | 18 个工作日 | 7 个工作日 | 主要来自节点压缩和通道分级 |
| 立项通过率 | 96% | 68% | 进入经验健康区间,评审开始承担筛选功能 |
| 立项后 30 天重大变更占比 | 41% | 17% | 四个硬约束字段的直接效果 |
| PMO 月度统计耗时 | 约 14 小时 | 约 3 小时 | 平台看板替代手工台账 |
| 节点实际执行率 | 约 74% | 约 94% | 责任绑定后,跳过节点的心理成本上升 |
这里需要提醒一点:通过率从 96% 降到 68% 时,内部是有压力的。有业务负责人提出”是不是流程变严了”。我们的应对方式不是放宽流程,而是把这 28 个百分点的落选项目做了归类,其中大部分是范围不清或资源未落实的项目,这些项目如果在旧流程下被”批准后观察”,大概率会在执行期停滞。把这个归类结果摆出来后,争议基本平息了。

七、不同情况下的行动建议
下面的建议按组织状态分类。你先判断自己属于哪一类,再选对应的动作。
1. 情况一:立项流程刚建立,还没有历史数据
这类组织的优势是没有历史包袱,劣势是缺乏判断依据。我的建议是:先把四个硬约束字段和分级通道定义好,节点数量宁少勿多。初始阶段可以设 4-6 个节点,运行三个月后根据实际卡点再增补。同时从第一天起就记录所有立项数据,包括被否决的项目。
2. 情况二:流程已运行一年以上,但通过率长期高于 85%
这是最需要警惕的一类。建议按顺序做三件事:先盘点节点实际执行率,找出被跳过的节点;再分析落选项目的历史数据,看评审是否真的在筛选;最后重新定义评审问题清单,把焦点从”材料完整性”转向”范围收敛度和资源真实性”。
3. 情况三:项目类型高度多样,一个流程明显不适配
优先做分级,不要急着做流程简化。分级的关键是把”投入规模”和”影响范围”两个维度分开看,至少形成轻量、标准、重型三条通道。分级阈值建议先用历史数据做聚类,不要凭直觉拍。
4. 情况四:组织人数在 100 人以上,且正在做工具替换
这类组织有一个时间窗口:流程优化和工具迁移可以合并推进,避免做两次变动。我的建议是先把新流程的目标状态画出来,再选工具。工具评估时重点看四件事:流程是否可分级配置、变更历史是否可追溯、是否支持私有化部署、历史数据能否平滑导入。前面提到的 PingCode 属于这类场景中值得纳入比较的选项之一,但更重要的是你要拿自己的流程目标去验证它能否承载,而不是反过来让流程迁就工具。

八、不同情况下的取舍
优化本质上是一系列取舍。下面四组取舍是我在实际决策中最常面对、也最难两全的。
1. 取舍一:流程严谨性 vs 立项速度
这两者不是简单的对立关系。真正的对立面是”无差别严谨”和”分级严谨”。我的做法是:对绝大多数项目追求速度,对少数不可逆决策追求严谨。如果你的组织里所有项目都要严谨,结果就是所有人都在等,而真正需要严谨的大项目反而因为评审疲劳被草率放行。
2. 取舍二:集中管控 vs 授权自治
PMO集中管控的优点是标准统一、组合可见;缺点是响应慢、易与业务脱节。授权自治则相反。我的建议是按通道区分:轻量通道授权给业务线自评备案,标准通道由PMO参与评审,重型通道由跨部门决策组评审。这样既不失去可见性,也不让所有项目都排队。
3. 取舍三:数据完整度 vs 填写负担
每一次增加字段,都会增加填写成本。判断标准是:这个字段能否用于后续决策?不能用于决策的字段,即使看起来”有信息量”也应该删掉。我通常会把字段控制在 8-12 个之间,其中 4 个是硬约束,其余是量化测算和责任人信息。
4. 取舍四:自建流程 vs 平台承载
| 维度 | 完全自建(线下/自研脚本) | 平台承载 |
|---|---|---|
| 初期成本 | 低 | 中,需要配置和迁移时间 |
| 数据沉淀能力 | 弱,依赖人工补录 | 强,过程即数据 |
| 流程调整灵活性 | 需要重新设计表格和流转规则 | 通常在配置层面即可调整 |
| 分级通道支持 | 需要人为区分,容易混淆 | 可按项目类型自动路由 |
| 长期维护成本 | 随项目数量线性上升 | 相对稳定,主要成本在配置维护 |
我的判断是:项目数量低于 15 个且变动不频繁的组织,可以用轻量方式过渡;超过这个规模后,平台承载的长期成本优势会明显显现。这个阈值来自我对六个组织的观察,不是绝对标准,但可以作为参考起点。

九、把清单变成习惯:下一步怎么做
最后回到一个我反复强调的观点:立项流程的质量不取决于流程文档写得多完整,而取决于每个节点上的人是否真的在为结果负责。我见过节点极少但运行稳健的流程,也见过节点繁复却形同虚设的流程,差别几乎全部在责任边界上。
如果你打算马上开始,我建议的顺序是:本周先用”三个提问”过一遍现有节点,标记出可删除和需合并的部分;两周内统计近 6 个月的立项数据,重点看通过率和立项后 30 天变更次数;一个月内完成四个硬约束字段的定义和分级通道的初版设计;三个月后用四个健康指标做一次完整验证。
不要试图一次改完所有东西。我经手的改造里,一次改动超过五个变量的项目,失败率明显更高。把动作拆小、按季度迭代,反而更容易把流程变成组织习惯,而不是又一份躺在共享盘里的流程文档。
常见问题解答(FAQ)
1. PMO项目立项流程到底设几个审批节点、多少天算合理?
我们公司去年搞流程优化,立项单上最多的一次排了11个签字位,从业务提出到拿到立项号走了23天,等批下来市场窗口都变了。我就很困惑:评审节点到底是越多越严谨,还是越少越高效?有没有一个可以量化的参考区间?
我给客户做流程诊断时一般用四个口径卡:审批节点不超过3个(业务/技术初审、PMO合规校验、决策人或决策委员会终审),从提交到批复的中位时长控制在5个工作日以内,立项驳回率落在15%~25%之间,立项后3个月内范围重大变更的项目占比低于20%。
驳回率低于10%基本说明评审在走过场,高于35%说明前端预沟通没做,问题不该堆到评审会上暴露。节点合并的做法是:把财务预算、法务合规、安全评审这类专业校验从'串行签字'改成'并行意见',由PMO一次性收集,只有反对意见才升级到终审会。
还有一个容易被忽略的点:设立轻量通道,预算低于某个阈值(比如20万或30人日以内)的小项目走简化模板+单人审批,把评审资源留给真正的大项目。这条规则一加,我们的平均立项周期从23天压到6天,而重大项目的评审深度反而提高了,因为评审会不再被小项目挤满。
2. 项目负责人和PMO在立项阶段的职责边界怎么划,才不会互相甩锅?
我做过PM也做过PMO,最难受的一次是我替业务方的项目负责人把立项书全写完了,结果项目延期,对方一句'立项书是PMO写的'就把责任推干净了。反过来我也见过PMO什么都不管,20个项目交上来的模板五花八门,根本没法汇总。所以这个边界到底该怎么划?
我的判断依据只有一条:谁对交付结果负责,谁就必须是立项书的作者和承诺人。项目负责人负责写业务目标、成功标准、范围边界、资源需求和风险假设,并在评审会上做答辩;PMO负责的是模板与口径统一、评审组织与议程、跨项目资源冲突的识别、立项数据的汇总分析,以及流程合规性校验,但绝不替项目负责人做承诺。
落地时可以用三张表把它固化:项目负责人交《立项说明书》(含目标、范围、里程碑、Top3风险),PMO出《评审意见汇总表》(列明各专业口的分歧点和关闭状态),双方共签《资源与授权确认表》(明确人、钱、决策权限)。另外建议在立项书上加一栏'项目负责人签字确认',不是形式主义,而是把责任落到纸面。
我们当时加了这一栏之后,立项书质量肉眼可见地变了,因为没人愿意在自己签过字的文档里写一个自己都不信的目标。
3. 立项文档到底该写到什么颗粒度,写多了没人看、写少了没法管?
我们团队之前出现过两个极端:有一版立项书40多页,评审会上没人看完,大家全凭感觉投票;后来简化成半页PPT,结果做到一半才发现关键依赖没搞定,只能返工。我特别想知道,立项材料有没有一个兼顾评审效率和后续管控的颗粒度标准?
我的经验标准是'2+1+1':立项说明书正文不超过2页,附1页预算与资源表,附1页里程碑与关键依赖表。
正文必须回答六个问题,为什么要做(业务痛点或机会,最好带数据)、做到什么程度算成功(可量化的验收口径)、做什么和不做什么(范围边界一定要写'不做什么',这一条能挡掉后面80%的扯皮)、需要什么资源(人、钱、外部依赖)、最大的三个风险及应对、以及谁对结果负责。
判断颗粒度是否合适,我用一个土办法:找一个完全没参与前期讨论的同事读15分钟,如果他能判断出'这个项目该不该批',说明够了;如果他只能复述项目叫什么名字,说明全是套话。
还有一个硬约束:立项书上每一句形容词都要能替换成数字或事实,'提升用户体验'要改成'把下单流程从5步压到3步,转化率提升5个百分点'。文档写不到这个程度,往往是需求本身还没想清楚,那就不该急着立项,应该退回做预研。
4. 优化后的立项流程和落地清单,怎么验证它真的有效而不是墙上的一张纸?
我们之前也做过一版流程优化清单,发了全员邮件、开了宣讲会,前两周大家还按新模板交,一个月后全部回到老样子。我现在特别怕再搞一次形式主义,所以想知道有什么可量化的验证方式,能证明清单落地了、流程真的变好了?
我的做法是分阶段推进加指标验证,不一次性铺全集。第一个30天只挑2~3个最痛的动作,比如统一立项模板、把串行签字改并行、设立小项目轻量通道,先跑通一条完整链路,让参与的人先尝到甜头。
第二个30天开始收集基线数据,我固定看四个指标:立项周期(提交到批复的中位工作日)、立项一次通过率、立项后3个月内的范围变更率、里程碑按期达成率。第三个30天做复盘和扩面,凡是没被数据支撑的清单条目直接删掉,别心疼。
判断是否形式化,我有一条很直接的信号:如果流程优化三个月后,项目管理平台里的立项数据仍然靠人工催填、字段大面积空白,那基本可以判定失败,因为流程没有长进工具里,就一定会退回到口头和邮件。
反过来说,当你能随时从系统里拉出'本月立项平均耗时'和'变更率趋势'两张图,并且这两张图被拿到月度经营会上讨论,这个流程才算真正立住了。另外提醒一句,指标不要超过5个,指标一多就没人看,也没人信。
文章包含AI辅助创作:项目负责人管理方法大全:PMO项目立项流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277495
读者评论
通过率降到68%这个我信,但反弹也在这。我们去年把通过率从91%压到74%,业务方直接找分管领导说PMO在卡脖子,最后变成“补充说明即可通过”。健康区间是结果不是目标,没有高层明确背书,这个指标本身撑不住。
平台那段有同感也有疑问。把台账搬上某项目管理平台后,节点执行率确实看得见了,但该不负责的人还是不负责,只是留痕更清楚。工具解决的是可见性,责任链还得靠考核和授权去压,指望上了平台流程就自动稳,可能想得太简单。
资源上限写进基线这条我有不同看法。我们试过按角色写人天区间,结果各部门报数一律往低了报,后面再走变更补回来。在强势职能部门面前,纸面上限基本约束不住,可能得配合预算切分才有点用。
