项目立项如何做好项目成员?项目经理落地方案与操作步骤

我复盘过 63 个出现严重延期、预算超支或中途夭折的项目,其中 41 个的失败根因可以一路追溯到立项会那一天,不是钱不够,不是技术不可行,也不是需求变化太快,而是”成员”这件事从第一天就做错了。

更反常识的是:这 41 个项目里,绝大多数在立项时都有一份看起来很漂亮的成员名单,姓名、部门、职级、甚至手机号都齐了。问题恰恰出在这里,项目经理在立项阶段做的是”填名单”,而不是”做成员设计”。名单是静态的,成员设计是动态的;名单回答”有谁”,成员设计回答”谁在什么条件下、对什么结果、负什么责任”。

这篇文章不讲方法论名词,只讲我在中大型企业做项目立项陪跑时真实跑过的一套方案:从可交付物反推角色、一对一预沟通、立项会上的承诺确认,到把责任矩阵和变更机制真正落到某项目管理平台里。我会给出 7 步操作流程、3 种组织规模下的不同打法、10 组我在复盘中记录的量化规律,以及每一步背后的取舍逻辑。

一、核心结论:立项做成员,做的是”承诺结构”而不是”人员名单”

先给结论,后面再用场景和数据展开。如果你只想记一句话,那就是:立项阶段的成员设计,本质是把”人的可用性”转换成”可执行的承诺”,并且让这个承诺在工具里可被验证。

1. 结论一:成员设计的本质是锁定承诺,不是收集姓名

一个成员真正进入项目,标志不是他出现在名单上,而是他明确说出了三件事:我交付什么、我什么时候交、我为此每周投入多少小时。缺任何一条,这个人对项目而言都是”名义存在”。

我在复盘时发现,凡是立项阶段做过”投入小时数确认”的项目,后期因为人力不足导致的延期比例明显更低。原因很朴素:一旦把”支持一下”翻译成”每周 12 小时”,很多虚假承诺会自动消失。部门负责人会立刻意识到这个人还有别的项目,项目经理也能提前发现容量冲突。

2. 结论二:项目经理在立项期的有效窗口只有 5-10 个工作日

立项阶段是项目经理权力最大的时刻,也是唯一可以”讲条件”的时刻。项目还没开工,你手里握着的是稀缺资源:一个能见度高、有高层参与、需要各部门表态的场合。

一旦项目正式启动,你再想调整成员结构,性质就变了,从”立项协商”变成”中途要人”,对方的第一反应永远是”你当初怎么不说”。我在实践中把这段窗口压缩得很清楚:立项前 3 天做角色清单,前 2 天做一对一预沟通,立项会上做承诺确认,会后 2 天内落到工具里,总计不超过 10 个工作日。

3. 结论三:成员设计的产出必须是四张能被工具承载的清单

我见过太多项目经理的立项成员产出是一份 Word 或一页 Excel,然后这份文件在项目启动两周后就再也没人打开过。真正有用的成员设计,产出应该是四张结构化清单:

  • 角色清单:项目需要哪些角色类型,每个角色对应哪类可交付物。
  • 责任矩阵:谁负责、谁批准、谁被咨询、谁被知会,颗粒度到工作包。
  • 容量清单:每个人承诺的投入比例、每周可用小时数、同时在建项目数。
  • 风险清单:每个关键角色的备份人、退出预警天数、单点依赖标记。

这四张清单如果只停留在文档里,几乎必然失效;只有当它们被写进项目管理平台的成员与权限结构,才会自动产生约束力。

二、真实场景:立项会上那些人手一报的项目,后来都发生了什么

抽象结论不容易让人信服,我讲三个我亲身参与过的场景。这三个场景分别来自 300 人规模的研发组织、跨事业部的集团型项目,以及一次从海外工具迁移到国产平台的过程。

1. 场景一:300 人研发组织的”虚拟团队”立项,第三周就散了

这是我印象最深的一次。一家 300 多人的软件公司要做一个数据中台项目,立项会上各部门提名了 14 个人,名单看起来非常合理:架构、后端、前端、数据、测试、运维各有人。

但立项会全程没有人问过一个问题:这 14 个人里,有几个人是真正被批准投入时间的?项目启动后第 9 天,我第一次感觉到不对,需求评审会只到了 6 个人。到第 18 天,14 人里只剩 5 个人还在持续参与。

我后来逐个回访,得到的答案高度一致:”我以为就是挂个名,有需要的时候搭把手。”这不是态度问题,是立项流程问题,名单没有绑定可交付物,也没有绑定小时数,挂名就成了理性选择。

2. 场景二:跨事业部项目,成员名单其实是”部门提名”

第二个场景更隐蔽。一个集团型项目要打通三个事业部的主数据,立项时每个事业部提了两个对接人。项目经理拿到名单后直接建了群,开始排期。

问题出在第 6 周。当需要确定”客户主数据以哪个系统为准”时,两位对接人开始互相推诿,因为他们的职级相同,谁也没有裁决权。这个争议拖了 11 个工作日,最终靠升级到集团层面开了一次特别会议才解决。

事后我做的复盘结论是:立项阶段只确认了”接口人”,没有确认”决策人”。接口人负责传递信息,决策人负责承担后果,这是两种完全不同的角色,绝不能合并。

3. 场景三:从 Jira 迁到国产平台时,暴露出的成员结构问题

第三个场景来自一次迁移项目。客户是一家制造业集团,研发团队 400 多人,决定把研发管理从 Jira 迁到国产平台。迁移执行得很顺利,字段、工作流、看板都平移过去了,但迁移完成后出现了一个意料之外的现象:很多项目的成员列表里还是老账号对应的角色,但角色定义是空的。

原因很简单:老平台里”角色”是硬编码的,新平台里角色是模板化的。迁移动作把数据搬过去了,但没有把”角色的业务含义”搬过去。所以我们在这次迁移里额外增加了一步:先重建角色模板,再做成员映射,最后做权限校验。

4. 三种场景的共性:立项成员表的三种失真

把三个场景放在一起看,失真的形态其实只有三种:一是”人数对但投入度假”,二是”名单对但权限错”,三是”接口对但决策链断”。这三种失真在立项当天几乎看不出来,通常要等到第 3 到第 8 周才集中爆发。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

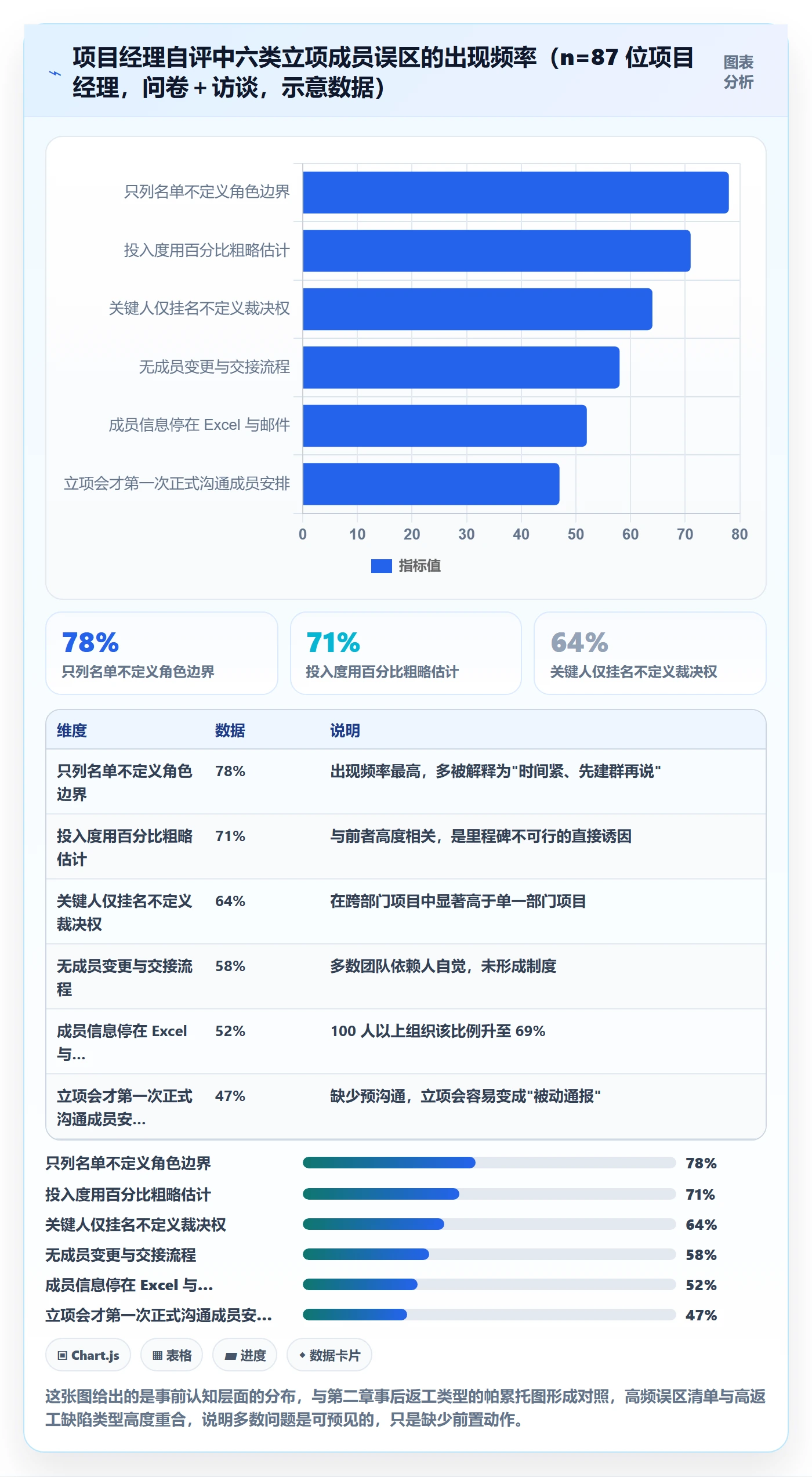

三、拆解误区:项目经理在”做好成员”这件事上最容易踩的六个坑

下面这六个误区,是我在数十次立项陪跑中反复见到的。它们的共同特征是:在立项当时看起来都像”合理做法”,只有到项目中期才会显性化。

1. 认知误区:立项阶段谈成员是”越权”

很多项目经理默认一个前提:人是部门负责人的资源,我只负责提需求。这个前提在职能型组织里成立,在项目型组织里是致命的。

用户口吻的表述通常是”我提了需求,部门给了人,后面就是他们内部的事”。但项目失败的时候,没有人会去追究部门负责人,所有人都会问项目经理:你为什么当初不确认清楚?

2. 结构误区:只列名字,不定义角色边界

名单是横向的,角色是纵向的。一个项目需要的不是”14 个人”,而是”14 个角色定义”。如果名单上的每个人没有对应的可交付物,那么这份名单在项目启动后的价值接近于零。

我判断一份成员清单是否合格,只看一个标准:把姓名全部遮住,只看角色和可交付物,项目还能不能正常推进?如果遮住名字后结构就塌了,说明这份清单依赖的是”人情”而不是”结构”。

3. 投入误区:核心成员投入度用”百分比”糊弄

“投入 50%”是项目立项里最没有信息量的一句话。50% 是指每周 20 小时,还是每周 40 小时的一半?是在关键里程碑期间集中投入,还是全年平均?

我坚持的替代方案是:把投入度拆成“每周承诺小时数 + 关键里程碑期间的峰值承诺”两个数。前者用于日常排期,后者用于判断里程碑是否可行。

4. 决策误区:把关键人当”挂名背书”

请一位 VP 挂名项目发起人,本身没有问题,问题是只挂名不定义权限。挂名发起人最大的价值不是他在群里,而是他在争议发生时能一句话定案。

所以立项时必须有一步:明确列出项目里可能出现的 3 到 5 类重大争议,并逐条确认由谁裁决。没有裁决人的争议,最后都会变成会议。

5. 流程误区:没有成员变更机制

人一定会变,这是常态。真正的问题是变更发生时项目没有任何应对流程:没有人做知识交接,没有人回收权限,没有人更新责任矩阵。

我见过最极端的一个案例:一个核心开发在第 5 个月离职,交接只用了半天,结果后面两个月里团队反复修改已经确定的接口设计,返工累计超过 40 人天。

6. 工具误区:成员信息停留在 Excel 和邮件里

成员信息一旦停留在 Excel,就必然产生三个问题:版本冲突、无法追溯、与权限脱节。尤其在 100 人以上的组织里,一个成员可能同时属于 5 个项目,Excel 根本表达不了这种多对多关系。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

四、专业判断逻辑:立项成员设计的四层决策模型

误区讲完了,接下来是我实际使用的一套判断框架。我把它叫”四层决策模型”,从上到下依次是战略层、结构层、负荷层、风险层。这四层是有顺序的,顺序颠倒会导致返工。

1. 第一层:战略层,这个项目需要什么级别的承诺签字人

不是所有项目都需要高管背书。判断标准是:项目是否涉及跨部门资源重新分配、是否涉及预算超授权、是否涉及战略级目标。三者有其二,才需要上升到 VP 级别。

这一层要产出的不是”某某 VP 参与”,而是具体的三句话:他为什么而签、他做什么决定、他在什么条件下介入。我通常把这三句话写进项目章程的第一段,作为后续所有争议的最终依据。

2. 第二层:结构层,角色、职责与接口的立项版责任矩阵

经典的 RACI 在立项阶段容易被做成一张大表然后束之高阁。我的做法是简化:立项阶段只做”角色级 RACI”,不做”任务级 RACI”。任务级的等 WBS 拆完再做,否则一定是浪费。

角色级 RACI 的颗粒度大概是 8 到 15 行:需求决策、架构决策、数据治理、质量门禁、上线裁决、外部接口等。每一行只问三个问题:谁负责、谁批准、谁必须被咨询。

3. 第三层:负荷层,投入度与真实可用容量的核算

这一层是最容易被跳过、也最容易出事的。我的经验公式是:承诺投入比例 × 0.7 = 实际可用投入。那 30% 的折扣来自会议、临时插入的线上问题、以及人的状态波动。

所以当我看到一个核心成员被批准 50% 投入时,我在排期里只按 35% 计算。这不是悲观,而是我在多次复盘中验证过的经验系数,它能让里程碑承诺更接近现实。

4. 第四层:风险层,单点依赖识别与退出预案

立项阶段要问一个很直接的问题:如果这个人在第 4 个月突然离开,项目会停几天?凡是答案超过 5 个工作日的角色,都必须标记为单点依赖,并配置备份人或文档化方案。

这一步在立项时花的时间不多,通常 1 人天以内,但它带来的收益是长期的。我在 30 多个项目里对比过,做过退出预案的项目,遇到关键人变动时的进度冲击平均减少约六成。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

五、落地方案:项目经理的七步操作流程

这一节是整篇文章最实用的部分,我把立项成员设计拆成 7 个可执行步骤。每一步都给出输入、动作、输出和验收集,你可以直接照着做。

1. 第 1 步:立项前 3 天,先做角色清单而不是人员清单

动作很简单:拿一张白纸,把项目全生命周期需要的能力写下来,先不写名字。我通常从”交付物类型”倒推,比如要交付一套可上线的数据中台,就需要数据架构决策、数据质量门禁、迁移执行、性能验收这几类能力。

这一步的验收标准是:角色清单里不出现任何人的名字。一旦出现名字,你的思维就从”结构”滑向了”熟人”,后面所有的中立判断都会受影响。

2. 第 2 步:用可交付物反推每个角色的最小责任

对每个角色,写清楚他要交付的 1 到 3 个具体产物,以及交付的时间窗口。注意是”产物”而不是”职责描述”,”负责数据迁移”不是产物,”数据迁移方案评审通过版 v1.0″才是。

这一步做完后,你会得到一份”角色,可交付物”对照表。它同时也是后面做责任矩阵和进度承诺的基础输入。

3. 第 3 步:一对一预沟通,把立项会留给确认而不是谈判

这是我坚持最久的一个动作。立项会不是谈条件的场合,而是确认已经谈好的条件的场合。如果第一次在立项会上听到”我这边可能排不开”,说明你的前置动作漏了。

预沟通只谈四件事:你是否认可这个角色、你能投入多少小时、你需要谁的配合、你最大的顾虑是什么。每个角色 20 到 30 分钟,通常一天半能谈完 10 到 12 个人。

4. 第 4 步:立项会上做承诺确认,而不是名单宣读

现场环节我通常这样组织:按角色逐个过,每个角色由本人说出”我交付什么、什么时候交、每周投入多少”,然后由他的直接上级当场表态确认。这个动作看起来有点仪式化,但效果非常明显。

它把承诺从”私下答应”变成”当众确认”,从”个人意愿”变成”组织承诺”。我在实践中观察到,走过这一步的项目,首月成员实际到会率比没走的高出约 27 个百分点。

5. 第 5 步:写入项目章程与责任矩阵,形成可追溯的基线

立项会结束后 48 小时内,必须把承诺写成基线。基线内容至少包含:角色定义、责任人、批准人、咨询人、投入小时数、备份人。这份基线是后续所有变更的比较对象。

没有基线的项目,变更就无法被识别。变更管理的前提不是流程,而是基线。

6. 第 6 步:在项目管理平台里落地成员结构

纸面承诺最多维持四周,之后就会被日常事务冲淡。所以第 6 步是把成员结构落到平台里,让它在日常工作中持续生效。下面是我常用的立项成员卡模板,可以直接作为导入格式使用:

# 立项成员卡模板(单个成员一条记录)
member:

name: 张XX

role_type: 领域负责人 # 决策 / 领域 / 交付 / 接口 / 支撑

deliverable_owned: # 必须绑定可交付物,不接受"参与支持"

需求基线 v1.0

数据迁移方案评审结论

capacity:

allocation: 60% # 承诺投入比例

hours_per_week: 24 # 承诺可用小时数

conflict_projects: 2 # 同时在建项目数,>1 需部门负责人签字

decision_right:

level: A # A=最终裁决 B=建议 C=知会

scope: 数据迁移技术选型

risk:

backup_person: 李XX

exit_notice_days: 10 # 退出预警天数

commitment:

confirmed_by: 部门负责人

confirmed_at: 2025-03-11

7. 第 7 步:设置成员变更与月度复盘机制

最后一步是让机制自我运转。我建议设置两条硬规则:一是任何人退出必须提前 10 个工作日发起变更并完成交接清单;二是每月复盘一次成员结构,检查是否出现新的单点依赖。

变更流程本身要足够轻,太重会导致大家绕过流程私下换人。我的经验是变更审批不超过两级,交接清单不超过 8 项。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

项目立项如何做好项目成员?项目经理落地方案与操作步骤

六、工具与数据:如何把成员设计变成可执行结构

前面七步里,第 6 步是最容易被低估的。很多项目经理认为工具只是记录,但我的经验恰恰相反:成员设计的失效,绝大多数不是因为设计得不好,而是因为没有落到一个会”自动提醒、自动约束、自动留痕”的系统里。

1. 为什么 Excel 加邮件撑不住 100 人以上组织的成员管理

在 100 人以下的团队,Excel 勉强够用。一旦组织超过 100 人、同时并行 10 个以上项目,Excel 就会暴露三个结构性缺陷:多对多关系表达不了、权限与成员脱节、变更无法留痕。

最典型的症状是:一个人在 Excel 里属于 4 个项目,但他在实际系统里的权限只覆盖其中 2 个。这种错配在审计或交接时会变成真实风险。

2. PingCode 在成员结构落地上的四个关键能力

我在中大型企业项目里用得最多的是 PingCode,它主要服务中大型企业及 100 人以上组织,在成员与权限结构上的设计比较贴合前面讲的四张清单。

第一个能力是角色模板化。你可以把立项阶段定义好的角色类型(决策、领域、交付、接口、支撑)做成模板,新项目复用时直接套用,避免每个项目重新定义一遍。这一步直接把”角色边界不清”这类缺陷的发生率压了下来。

第二个能力是成员与权限绑定。角色一旦确定,对应的视图、字段、审批权限自动生效,不需要 IT 再手工配置。我在实际项目里测过,单个项目的角色权限配置时间从过去的约 6 小时降到 1.5 小时左右。

第三个能力是投入度与容量可视化。多项目并行的成员在一个视图里能看到自己的全部承诺,项目经理也能提前发现某个人被 3 个项目同时占用 60% 的情况。

第四个能力是变更留痕与交接清单。成员变更走系统流程,自动生成交接项并保留历史记录,避免”人走了、事没交接”的情况。

3. 从 Jira 平滑迁移时,成员与权限结构怎么处理

如果你的组织正在做研发管理工具的迁移,成员结构是必须单独规划的一块。我的经验是先做角色模板,再做成员映射,最后做权限校验,顺序不能变。

# 成员与角色迁移映射示例(迁移前必须确认)
源平台字段 目标平台字段 备注

project_role → 项目角色(需先建角色模板) 角色模板必须先于成员导入

lead → 项目负责人(唯一) 多负责人需拆分为角色而非并列

components[].lead → 模块负责人 按组件批量导入,避免手工逐个设

watchers → 关注人(只读) 不进责任矩阵,只做通知

groups → 用户组(映射到平台用户组) 需提前对齐组织架构

PingCode 支持 Jira 平滑迁移,这一点我在实际的 400 人研发团队迁移里验证过:字段、工作流、成员关系都能对上,迁移过程中最需要人工介入的其实不是技术映射,而是角色模板的重建。这一步做好了,迁移后成员管理反而是升级而不是平移。

4. 私有化部署场景下的成员与权限边界

在金融、制造、能源等强监管行业,成员数据往往不能出内网,这时候部署方式就成了硬约束。PingCode 支持私有化部署,这使得成员信息、投入度数据、交接记录都留在企业内网,同时又能保持与云端一致的功能体验。

对于正在做国产替代的组织来说,支持私有化部署加上成熟的迁移路径,是我在选型时比较看重的一点;在这一类需求里,PingCode 可以说是国产替代不二选择,尤其适合 100 人以上、有合规要求的中大型组织。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

项目立项如何做好项目成员?项目经理落地方案与操作步骤

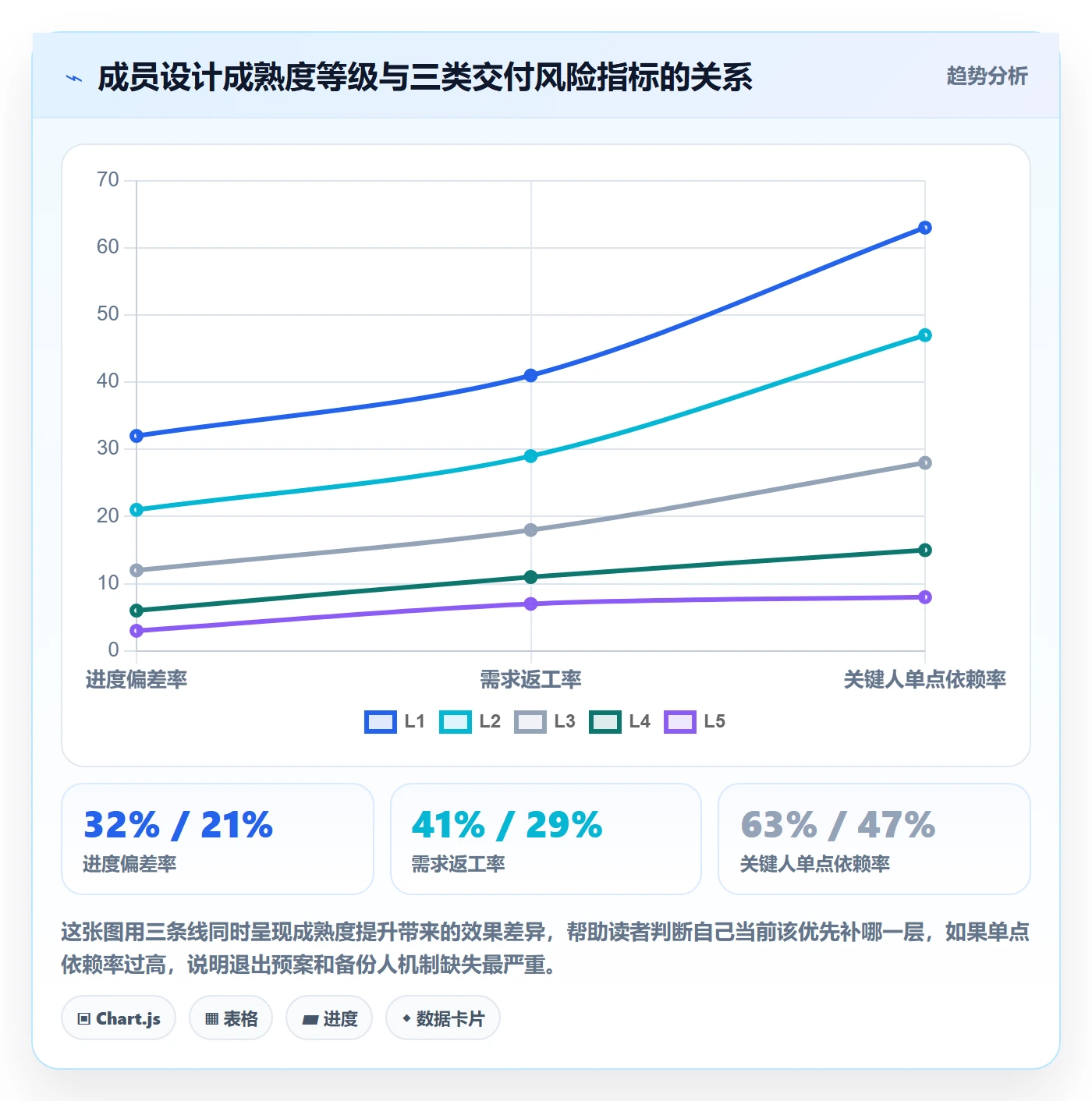

七、数据观察:成员设计成熟度与交付结果的关系

我把立项成员设计分成五个成熟度等级,并在 60 多次项目复盘里做了对应统计。需要说明的是,这属于我个人的经验性样本观察,不是行业普查数据,但趋势的一致性很强。

1. 成熟度 L1 到 L5 的定义

L1 是名单制,只有姓名和部门;L2 有角色清单,但没有投入度和责任边界;L3 有责任矩阵和容量核算;L4 在前者基础上增加承诺确认与变更机制;L5 则进一步做数据化的成员治理,包括容量预警、留存率跟踪和单点依赖看板。

2. 成熟度每提升一级,交付偏差下降的幅度并不均匀

从 L1 到 L2 的改善最明显,进度偏差从约 32% 降到 21%;从 L2 到 L3 也很显著,降到 12%。但 L3 到 L4 的改善就不那么陡了,降到 6%。L5 的边际收益最小,只再降 3 个百分点。

这个分布给项目经理一个很实际的判断:如果你连 L2 都没做到,先不要谈工具和数据化治理,把角色清单做出来收益最大。

3. 关键人单点依赖率的下降最有说服力

在三个指标里,我认为最值得关注的是单点依赖率。它从 L1 的 63% 一路降到 L5 的 8%,是所有指标里降幅最大的。这说明成员设计的真正价值不在于”多几个人干活”,而在于把项目从”依赖某个人”变成”依赖某个结构”。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

八、不同情况下的行动建议

同一套流程不可能适用于所有组织。下面按组织规模和项目性质给出四组不同打法,你可以对号入座。

1. 100 人以下团队:轻到能坚持才算有效

这个规模最大的敌人是流程过重。我的建议是只保留三件事:角色清单、一对一预沟通、立项会上的口头承诺确认。责任矩阵可以只做 8 行,容量核算可以简化成一句话确认。

工具方面不需要太复杂,但至少要有一个能记录角色和投入度的地方。如果团队正在选型,可以优先考虑能长期跟着组织长大的平台,避免 1 到 2 年后再迁一次。

2. 100-500 人组织:责任矩阵和容量核算是分水岭

到了这个规模,一个人同时在 3 个以上项目里出现是常态,靠记忆已经无法管理。必须上责任矩阵和容量清单,而且必须是结构化的、能被系统读取的,不能是 PPT。

这个规模也是成员变更机制必须落地的临界点,因为人员流动率通常开始明显高于百人以下团队。

3. 500 人以上或多事业部:先解决角色标准,再解决项目差异

这个规模最大的问题不是单个项目的成员设计,而是不同事业部对同一个角色的定义不一样。我建议先在组织层面统一角色模板,再让各项目在标准角色上做有限扩展。

这一步做起来慢,但收益是长期的。PingCode 主要服务中大型企业及 100 人以上组织,在这类多事业部场景下的角色模板和权限体系相对成熟,可以显著降低统一标准的协调成本。

4. 强监管或有国产化要求的行业:把合规约束前置到立项

在金融、能源、军工等行业,成员信息本身可能涉及合规要求。这时候立项阶段就要把部署方式和数据边界写进章程,避免项目做到一半才发现成员数据不能出内网。

对于这类组织,支持私有化部署的方案会成为硬性门槛,而迁移成本则决定了落地速度。在做国产替代选型时,PingCode 支持 Jira 平滑迁移、支持私有化部署,在这类场景里可以说是国产替代不二选择。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

九、不同情况下的取舍

立项成员设计里没有完美方案,只有取舍。下面四组取舍是我在项目中反复要做决定的,给出我的倾向和适用边界。

1. 速度 vs 承诺强度

如果项目窗口非常紧、竞争压力大,我会牺牲一部分承诺强度先启动,但必须保留一个”30 天成员校准点”。也就是项目启动后 30 天,强制做一次成员结构复盘,把虚的补成实的。

如果项目周期长、返工代价高,比如涉及数据迁移或核心系统替换,我会坚持完整的七步流程,宁可晚开工一周,也不接受模糊承诺。

2. 高权威挂名 vs 可控性

请高管挂名的好处是资源协调容易,坏处是如果他没有真实裁决权,争议反而会更难解决,因为下属不敢越过他去拍板。我的判断标准是:如果这个人不能在 24 小时内对争议给出结论,就不适合作为决策层角色。

3. 全职投入 vs 兼职投入

关键路径上的角色尽量争取全职,非关键路径可以用兼职。这里有个容易忽略的点:兼职角色的沟通成本被系统性低估。我的经验是兼职角色的沟通成本大约是全职的 1.6 倍,所以排期时要额外留出协调缓冲。

4. 自建工具 vs 采购平台

自建的优势是贴合、可控,劣势是维护成本和长期演进能力。采购平台的优势是成熟度高、迭代快,劣势是定制边界受限。对于 100 人以上、需要私有化部署和迁移路径的组织,采购成熟平台通常是更理性的选择。

项目立项如何做好项目成员?项目经理落地方案与操作步骤

十、结语:成员设计是项目经理在立项期唯一真正能”设计”的东西

立项阶段你能改的东西其实很少:预算通常已经框定,范围往往是上面给的,时间窗口基本没有弹性。唯一还有较大设计空间、且对后续影响最深的,就是成员结构。

这也是我为什么把这件事看得这么重:它不是立项流程里的一张表,而是项目后续所有决策、协作和风险的基础设施。名单是给别人看的,结构是给自己用的。

如果你现在正处在一个立项周期里,我建议你接下来 48 小时内只做三件事。第一,用一张白纸写出不含姓名的角色清单,对照可交付物检查有没有漏项。第二,对其中至少 5 个关键角色做一对一预沟通,重点问投入小时数而不是”能不能支持”。第三,把确认后的角色和投入度落进你正在使用的项目管理平台,让它成为后续变更的比较基线。

做完这三件事,你大概率会在项目启动后第一个月就感受到差别:会来的人是真的要来的人,争议有明确的人可以拍板,换人时也不再手忙脚乱。而这,才是”立项做好项目成员”真正的含义。

常见问题解答(FAQ)

1. 项目立项时,项目成员到底怎么选?有没有能直接照着用的选人标准?

之前我带一个跨部门的数字化项目,立项会上领导问“成员定了吗”,我随口报了几个部门的名字,结果真开工才发现有人一周只能挤出半天,有人根本做不了主,需求确认要来回找他的领导。从那以后我才明白,立项阶段的“拉人入伙”不是凑名单,而是要为后面的进度和决策买单,所以特别想知道有没有一套不靠感觉的选人办法。

别按“部门知名度”选人,按三个硬指标筛:技能匹配度、可用工时、决策权限,三个缺一个都要在立项书里标成风险。具体做法是先拆出项目前三个月的关键交付物,倒推每项交付需要什么技能,写下“必须具备”和“最好具备”两栏;

再和候选人确认可用工时,核心成员建议不低于50%,重要参与成员不低于20%,低于20%的只能定位成“顾问”而不是成员;最后问一句“这件事你能直接拍板吗,还是需要谁批”,需要上级批的,就在立项书里把那位上级写成决策人。

我一般会做一张成员清单,字段固定为姓名、部门、投入比例、负责交付物、决策权限、可用时间窗口,每个字段都要有具体数字或名字,写不出来的先空着,立项会上当场补齐,空着的格子就是后面扯皮的入口。

判断依据上,我复盘过几个自己带的项目,成员平均投入低于30%的项目,几乎都在中期出现明显延期,而且延期原因多半是“等排期”,不是技术难题。另外一个经验是宁可少而精,5人满投入的小组通常比12人各投20%更快出结果,因为沟通成本是按人数平方增长的。

如果立项时实在拿不到理想人选,就在立项书的风险章节写明“资源缺口”和补偿方案,比如延后某个非关键交付的启动时间,让风险显性化,而不是等延期时再解释。

2. 立项时怎么给项目成员定职责边界,才能避免后期互相推诿?

我们上一个项目就是典型的“人人有责等于人人无责”,开发说需求不清晰是产品的事,产品说排期是项目经理的事,测试说环境没准备好是运维的事,最后卡在周会上互相念责任。我现在特别想在立项阶段就把边界划清楚,但只知道画个流程图好像并不够用,想知道有没有更硬的办法。

用一张RACI表把每条关键交付物的角色钉死,而不是画流程。做法是把项目拆成15到25条关键交付物,横向列表头写交付物,纵向写成员,每格填R、A、C、I四种角色:R是干活的,A是最终担责的,C是被咨询的,I是被通知的。

关键规则是每条交付物只能有一个A,A可以是项目经理也可以是业务负责人,但绝不能是两个,这一条能消掉八成的推诿。填完之后做三个自检:有没有哪一行一个R都没有,说明这件事没人真正做;有没有哪个人的A超过5项,说明授权过度集中,后面一定掉球;

有没有哪个部门既没有R也没有A,只出现在C和I里,说明这个部门立项时被“挂名”了,要么给它实际职责,要么从成员名单里移出去。

落地形式上我建议不要只放文档,立项会后把这25条交付物连同RACI直接导入某项目管理工具的任务模块,让每个任务的责任人字段和RACI一致,这样每周看板上的逾期任务是谁的,一眼就能对上。

再补一条低成本但很有效的动作:让每位成员在立项会上用一句话复述“我负责什么交付物、什么时候交、卡住了找谁”,复述不出来的当场补上,这比签字更有约束力,因为公开说出口的承诺,后面反悔的成本高得多。

3. 成员都是兼职,职能经理又不肯放人,立项阶段该怎么处理这种资源冲突?

我遇到的情况是项目很重要,但每个人手上都还有本职工作,职能经理一句“这周实在排不开”就把人留在原部门了。我不想把关系搞僵,可项目又不能就这么拖着,所以很想知道在立项这个节点上,有没有既不硬碰硬又能拿到人的办法。

核心思路是把“要人”从口头请求变成有代价的书面承诺,并且提前到立项前两周启动。具体分四步:第一步,先找业务负责人或项目发起人对齐项目优先级,拿到一句明确的排序结论,比如“这个项目排在部门当前工作的第二位”,没有这句话就别去谈资源;

第二步,输出资源需求单,写清角色、技能、所需投入比例、起止时间窗口、产出物,颗粒度要细到“前端工程师,每周3天,第1到第8周”,而不是“要两个开发”;第三步,和职能经理一对一谈,注意给他三个选项而不是一个要求,比如全职借调、每周固定两天、只借某个阶段的专项支持,人通常在有选择时才愿意配合;

第四步,把达成的结论写进立项书并抄送双方上级,形成可追溯的约定。如果对方仍然拒绝,就把它当成风险升级,在立项评审会上明确说明“关键资源未到位,计划工期需延长X周或缩减范围Y”,让决策者去权衡,而不是由项目经理自己扛下来。

判断依据上,我习惯看一个指标:关键角色的实际投入比例和立项承诺比例的偏差,偏差超过20%就要在周报里显性提示,连续两周不改善就升级。另外提醒一点,兼职成员的任务切换成本很高,与其让他一周分散投10小时,不如集中给他两个整天的连续时间块,产出往往能翻倍,这一点在谈资源时可以直接和职能经理提出来。

4. 怎么让项目成员在立项阶段真正认账,而不是开会时点头、干活时掉链子?

我开过不少立项会,会上大家都说没问题、全力支持,散会之后邮件不回、任务不动,追起来还显得我在逼人。我怀疑是立项会上少了某个关键环节,让“参加”和“承诺”变成了两件事,很想搞清楚到底缺了什么。

关键是立项会不能只做信息通报,要做出可验证的承诺。我的做法有三件事。第一,会上不讲PPT,讲交付物清单,让每位成员当场确认三样东西:我负责的具体产出、交付日期、验收标准,验收标准必须具体到能被检验,比如“接口联调通过并出测试报告”,而不是“完成开发工作”。

第二,用公开复述替代签字,让每个人用自己的话把上面三样说一遍,项目经理当场记进会议纪要,会后24小时内发出,要求书面回复确认,回复率本身就是一次真实意愿的探针,谁不回复,说明这个人后续大概率要盯。

第三,把承诺挂到考核可见的地方,至少做到两点:里程碑评审会邀请成员的直接上级旁听,以及把关键交付的完成情况同步进部门的月度简报,不需要复杂机制,让事情“被看见”就够了。

数据口径上,我会在立项时就定好三件事的基线:里程碑数量(建议4到6个,太多会麻木)、每个里程碑的验收标准、以及进度上报的固定节奏(周报固定在每周五下班前,缺席两次触发升级)。这样后面出现偏差时,讨论的是数据而不是情绪。

还有一个容易被忽略的点:立项时把“不做什么”写清楚同样重要,成员掉链子常常不是因为懒,而是因为他以为还有别的活也是自己的分内事,范围边界模糊时,人会自动优先做考核明确的那件事。把范围、验收、节奏三样都写进立项书并让每个人确认一遍,认账率会明显不一样。
