项目类型管理方法大全:项目经理项目立项协同管理落地清单

过去三年我参与过 30 多个中大型组织的立项流程改造,最常被问到的问题不是“该用什么工具”,而是“公司里同时有研发项目、客户定制项目、合规整改项目、技术预研项目,到底要不要走同一套立项流程”。每次我反问一句“你们能说清楚一个项目该被归到哪一类吗”,会议室通常会安静五秒钟。这五秒钟就是问题的核心:大部分组织的立项协同卡点,不在审批环节,而在项目类型没有定义清楚。

这篇文章不讲抽象的分类学。我把这些年踩过的坑、拆过的流程、量过的指标整理成一份可落地的项目类型管理方法与立项协同清单,你可以直接拿去对照自己组织的现状,也可以拿去和 PMO、财务、法务、研发负责人对齐口径。文章会给出判断逻辑、误区拆解、五类项目的差异化管理方法、清单模板、代码级字段示例,以及在不同组织规模下的行动建议与取舍。

一、先给结论:项目类型管理是一张“立项路由表”,不是标签体系

很多人把项目类型理解成工作项上的一个下拉字段,选一下就算完成了分类。这是最典型的方向性错误。项目类型的真正作用,是决定一个立项请求接下来会流向谁、需要什么材料、走几级审批、以什么节奏复盘。类型不是标签,是路由。标签只影响统计,路由影响资源、预算和责任人。

1. 结论一:类型定义先于流程设计存在

我见过太多团队先画流程图,再回头补类型字段。结果就是流程图画了三版,每版都要为“客户定制项目要不要多一级评审”吵架,因为大家心里对“客户定制项目”的定义根本不一致。销售认为只要签了合同就是客户定制,交付认为只有需要二次开发的才算,财务认为按里程碑收款的就是。

正确顺序是反过来的:先用不超过四个维度把项目切成互斥的几类,让所有人对每一类的边界有共识,然后才设计每类的流程。类型定义清楚了,流程设计会从三天缩短到三小时。

2. 结论二:立项协同最大的成本不是审批时间,是返工

很多组织优化立项流程时,第一反应是砍审批节点、缩短审批时长。但我做过的一组内部复盘数据显示,一个立项流程从提交到通过平均耗时 9.6 天,其中审批本身只占 2.1 天,剩下 7.5 天里,有 5.3 天花在“材料被打回重写”上。

打回的原因高度集中:预算口径不对、交付范围描述模糊、缺少合规评估、责任人不明确。而这些原因背后,几乎都指向同一个根因,不同类型的项目被要求提交同一套材料,而评审人只对其中一部分材料有判断力。研发负责人看合规条款看不懂,法务看技术架构评估没感觉,最后所有人都倾向于打回。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

3. 结论三:类型管理的落地形态必须是“字段 + 规则 + 清单”三件套

只有字段,没有规则,字段就会沦为摆设,半年后没人填。只有规则,没有清单,规则就落不到具体动作,评审人还是凭感觉。可落地的类型管理必须同时具备三层:系统里可枚举的类型字段、类型到流程的自动路由规则、人可执行的检查清单。三者缺一,另外两个都会退化。

4. 结论四:没有差异化的流程,等于没有流程

这句话听起来极端,但我坚持这么说。如果一个小型内部改进项目和一个涉及三方合规审计的整改项目走完全相同的立项路径,那这个流程对两者都不适用。前者会被过度管控拖慢,团队开始绕过流程走线下;后者会被管控不足,风险在验收阶段才暴露。

差异化的目标不是增加流程,而是把管控强度精准投放在不确定性高、外部约束强、不可逆成本大的项目上。这也是后文判断逻辑的核心。

二、背景与真实场景:四种典型组织的立项现场

在给出方法论之前,我想先还原几个真实场景。这些场景来自我实际参与过的组织,细节做了脱敏处理,但结构和矛盾是真实的。你会发现,类型管理的需求几乎总是从“失控感”开始的。

1. 场景一:100 人以上的研发组织,三种类型抢同一批资源

一家约 400 人的企业级软件公司,同时存在三类项目:标准产品迭代、头部客户定制、技术平台重构。三类项目共用一个 120 人的研发中心。问题出在季度规划会上,产品线负责人说自己的迭代被定制项目挤占,定制项目负责人说是老板亲自签的合同,平台重构负责人说自己的项目已经排了三个季度还没启动。

真正的问题不是资源不够,而是三类项目用的是同一套立项表格、同一个优先级排序逻辑。定制项目的优先级由合同金额驱动,产品迭代由市场价值驱动,平台重构由技术债务驱动,三个尺子量同一件事,必然吵不出结果。

2. 场景二:强监管行业,合规项目的立项证据链

一家金融机构的科技部门,每年有大量来自监管检查的整改需求,以及内部审计发现的问题整改需求。这类项目的特点是:来源外部、时间刚性、范围不可协商、验收标准由外部定义。

他们最初的困境是,这些整改项目被当作普通研发项目管理,立项时按季度排期,结果监管要求的截止日期和内部排期冲突,每次都靠“插队”解决,插队又打乱了原有排期。更深的问题在于立项材料里缺少监管条款编号与验收证据的对应关系,导致验收时无法自证。

3. 场景三:集团型组织,跨法人跨地域的协同

一家集团型企业,下属六个业务单元,各自有独立的预算主体和项目审批权。集团层面想统一看到所有在建项目的情况,推了一套统一的立项模板,结果三个月后数据质量崩塌:有的单元填了 30 个字段,有的填了 8 个,还有的把部门日常任务也建成了项目。

这里的关键矛盾是:集团要的是可比性,业务单元要的是灵活性。统一模板解决不了这个矛盾,只有分层类型体系才能解决,集团定义一级类型和必填的核心字段,二级类型和扩展字段由业务单元自定义。

4. 场景四:快速增长的团队,项目类型在两年级别内爆炸

一家两年内从 120 人扩张到 600 人的 SaaS 公司,项目管理工具里的“项目类型”选项从 4 个增加到 23 个。新增的类型大多来自某个团队的一次特殊需求,加完之后没人清理。结果是新人在立项时平均要花 12 分钟纠结选哪个类型,选错之后流程走错,又要重新提交。

这个场景最能说明一件事:类型体系需要维护机制,不是一次性设计就能长期成立。后文我会给出一个类型增删的准入规则。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

三、拆解常见误区:五个我反复见到的错误判断

下面这五个误区,我在不同组织里几乎都见过至少一次。它们的共同特征是:单看每一步都合理,连起来却让立项协同整体失效。

1. 误区一:类型越多越精细,越能反映业务

这是最普遍的误区。业务确实复杂,但类型的职责不是完整描述业务,而是把业务路由到正确的管理强度上。如果一个类型对应的流程、评审人、材料要求和其他类型完全一样,那这个类型就不该存在。

我的判断标准很简单:任何新增类型,必须至少改变一个东西,审批层级、必填材料、评审角色、验收方式或度量指标。一个都改不了,就说明它应该是一个普通字段,而不是一个类型。

2. 误区二:所有项目走同一条审批链

同一条审批链的问题不是慢,是责任稀释。当所有项目都要经过七个审批人时,每个人都假设别人会认真看。我在一家制造企业做过测试:把一个明显超出预算 40% 的立项申请放进流程,七个审批节点里只有两个发现了问题,但两个人都认为这是其他节点的职责,没有提出异议。

类型化的审批链解决的正是这个问题:让每个类型只有明确的、对该类型有判断力的审批人。技术预研类项目只需要技术委员会和一位预算负责人,客户定制类项目需要交付、财务、法务三方,合规整改类项目需要合规官和业务责任人。

3. 误区三:立项文档越厚,立项质量越高

我见过一份 47 页的立项文档,最后验收时发现失败的原因是合同条款和交付范围对不上,而这个信息在文档的第 3 页用一句话写了,没人注意到。文档厚度和质量之间没有正相关,和“关键信息是否被正确的人看到”才有关系。

正确的做法是按类型定义必填字段,把文档拆成结构化字段加少量附件。结构化字段可以校验、可以统计、可以自动路由;附件只在必要时用于承载图纸、合同、合规证明等不可结构化的内容。

4. 误区四:类型只在立项时用一次

类型在立项之后还有至少四个使用场景:变更审批的路径、资源调度的优先级、风险等级的判定、复盘报告的模板。如果一个类型在立项之后就消失了,说明它只是个装饰。

我在一家企业看到过很好的做法:项目类型直接决定变更申请的审批链。研发交付型项目的范围变更只需要产品负责人批准,客户定制型项目的范围变更必须经过合同负责人,合规型项目的任何变更都要重新做合规评估。这套机制运行两年,变更失控的案例下降了约六成。

5. 误区五:把类型管理交给工具的默认字段

工具通常会提供一些默认的类型或分类字段,但默认字段的设计目标是通用性,不是贴合你的业务。直接使用最大的问题是枚举值不可控、校验规则缺失、无法和外部系统对齐。等到你想做跨年度的类型对比分析时,才发现历史数据里同一类项目有三种写法。

更实际的做法是:用工具的自定义工作项类型或自定义字段,建立自己的类型枚举,并加上强校验。后文我会给出具体的配置示例。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

四、专业判断逻辑:用什么维度切项目类型

知道误区之后,下一个问题是:到底按什么维度切。我的经验是,维度不要超过四个,而且必须满足两个条件,可判定(立项时能明确回答)和有管理含义(不同取值对应不同管理动作)。

1. 四个经过验证的切分维度

(1)外部约束强度

指项目是否受外部主体约束,包括监管要求、合同条款、客户验收标准、审计要求。这个维度决定了项目的时间刚性和范围可协商性。外部约束强的项目,进度和范围几乎没有讨价还价空间。

(2)交付对象

指项目成果交付给谁,交付给外部客户、交付给内部业务线、还是交付给研发自身。交付对象决定了验收人是谁,也决定了需求变更的发起方是谁。

(3)不确定性水平

指目标是否清晰、路径是否已知。这里要区分两类不确定性:目标不确定(做什么还不清楚)和方案不确定(知道做什么但不知道怎么实现)。前者的管理重心在探索,后者的管理重心在技术验证。

(4)变更来源

指需求变化主要由谁驱动,市场变化、客户要求、技术发现、还是合规更新。变更来源决定了变更审批的路径和缓冲预留的比例。

2. 类型判定优先级:合规大于交付对象,交付对象大于变更来源,变更来源大于不确定性

四个维度组合理论上能产生 16 种以上组合,但实际不需要那么多类型。我的做法是设定判定优先级,让项目按顺序匹配,第一命中即为类型。

优先级顺序是:先看外部约束强度,外部约束强的直接归入合规整改型或合同履约型;再看交付对象,交付外部客户的归入客户定制型,交付内部业务线的归入运营改进型;再看不确定性,目标或方案高度不确定的归入预研型;最后剩下的归入标准研发交付型。

这个顺序的逻辑是:约束越刚性、越不可协商的因素,越应该优先决定管理方式。反过来,如果先按不确定性判断,一个受监管要求约束的项目可能因为“目标清晰”被归入常规研发型,从而丢掉了合规检查环节。

3. 类型到流程强度的映射表

下面这张表是我在多个组织中反复使用并调整过的版本,可以直接作为起点。注意其中的“决策权”一列,它比审批节点数量更重要。

项目类型 外部约束 评审强度 决策权归属 必填材料 复盘频率
合规整改型 强,不可协商 高,双轨评审 合规责任人 + 业务负责人 条款映射表、验收证据清单 每月
合同履约型 强,可局部协商 高,三方会签 交付负责人 + 商务负责人 合同范围表、里程碑付款计划 每两周
标准研发交付型 中 中,单轨评审 产品负责人 需求清单、度量目标 每迭代
技术预研型 弱 中,技术评审为主 技术委员会 假设清单、退出条件 每阶段
运营改进型 弱 低,备案制 业务线负责人 目标指标、预期收益 每季度

4. 类型变更的处理规则

类型不是一成不变的。一个标准研发项目在过程中签下了大客户合同,可能转变为合同履约型;一个预研项目验证成功,可能转变为标准研发交付型。关键是让类型变更成为一个显式的、有记录的动作,而不是悄悄发生的既成事实。

我的建议是三条规则:第一,类型变更必须由原类型决策人发起或确认;第二,变更后必须重新评估一次范围、预算和进度基线;第三,变更记录进入项目档案,供复盘时分析“当初分错类”的规律。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

五、五类项目的差异化管理方法

这一章是全文的核心操作部分。对每一类项目,我会给出立项要点、评审要点、协同要点和度量指标。你可以把它当作一份对照手册使用。

1. 合规整改型项目:以证据链为中心

这类项目的管理对象不是交付物,而是证据链。项目成功与否,取决于能否在监管或审计问询时,快速出示从条款到实施到验证的完整证据。立项阶段最关键的动作,是把每一条外部要求映射到具体的交付项和验证方式。

立项要点有四条:一是把条款逐条拆解,形成编号化的要求清单;二是每条要求指定唯一的责任人,不允许出现“共同负责”;三是明确验证方式(自测、第三方检测、书面记录、现场核查);四是设定不可延期的截止日期,并预留不低于 20% 的缓冲。

评审要点上,我建议采用双轨评审:合规条线评审要求覆盖的完整性,业务条线评审实施的可行性。两条线必须分别签字,不能合并为一次会议,因为合并后业务可行性讨论往往会淹没合规完整性讨论。

度量指标上,不要用进度百分比。用“条款覆盖率”“证据完备率”“未闭环条款数”这三个指标更有意义。

2. 合同履约型项目:以范围与付款节点为中心

这类项目的风险集中在两处:范围蔓延和验收争议。范围蔓延通常源于交付过程中的口头承诺,验收争议通常源于合同条款与交付物之间的表述差异。

立项时的核心动作是把合同条款翻译成一份可执行的范围表,明确“包含什么、不包含什么、变更如何计价”。我建议至少写出三条“明确不包含”的内容,边界写清楚比边界写完整更重要。

协同上,最关键的是建立交付、商务、财务三方的固定沟通节奏。我的经验是每两周一次三方对齐,重点不是进度,而是三件事:客户侧新提出的要求、可能影响付款节点的风险、需要商务介入的沟通。

度量指标建议用“范围变更次数与金额占比”“里程碑按期达成率”“验收一次通过率”。

3. 标准研发交付型项目:以度量目标为中心

这是最容易被过度管理的一类项目,因为它看起来最好管。但实际上,标准研发项目的失败大多不是执行问题,而是立项时没有定义清楚“成功的度量标准”。

立项要点是明确三件事:目标指标及其当前基线、衡量方式与数据来源、达成或未达成时的后续决策。第 2 条经常被忽略,导致验收时对“有没有达成”各执一词。

评审强度可以适中,决策权下放到产品负责人加一位技术负责人即可。真正的管控应该发生在迭代层面,而不是立项层面。

度量指标用“目标指标达成率”“需求变更率”“发布后缺陷密度”比较合适。

4. 技术预研型项目:以假设与退出条件为中心

预研项目最忌讳用交付型项目的方式管理。它的产出是不确定性的降低,不是代码量或功能数。立项时最重要的是写清楚要验证的假设和证伪的退出条件。

我建议每条假设都配一个“多久之内、看到什么现象就停止”的判定标准。没有退出条件的预研项目,结局通常是无限期延续,直到某次预算评审被强制终止,而那时已经投入了大量人力。

度量指标用“假设验证完成数”“单位假设验证成本”“预研转交付的成功率”。最后一个指标尤其有价值,它能告诉你预研投入的实际产出效率。

5. 运营改进型项目:以目标指标为中心

这类项目的典型问题是数量泛滥。因为没有预算压力,很多团队会把日常任务包装成项目,导致项目管理体系里充斥着低价值条目。

我的建议是采用备案制而非审批制,但设置两道门槛:一是必须明确一个可量化的目标指标及其基线,二是必须有明确的结束时间和验收方式。没有结束时间的运营项目,本质上是日常工作,不该占用项目管理带宽。

度量指标用“目标指标改善幅度”“投入产出比”“按期关闭率”。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

六、立项协同落地清单:可直接对照执行的版本

这一章给出三份清单。它们是我从多次实战中沉淀下来的,特点是每条都可以明确判断“做了”还是“没做”,不含模糊表述。

1. 立项前准入清单

这些条目应该在正式提交立项之前完成,目的是避免无效申请占用评审资源。

  1. 项目类型已确定,且是通过规则判定而非主观选择。
  2. 项目发起人且唯一,不接受“某部门”或“某小组”作为发起人。
  3. 目标指标已定义,并注明当前基线值。
  4. 目标指标的度量方式和数据来源已明确,能说明数据从哪个系统取。
  5. 初步范围描述已写出,且包含至少两条“不包含”的内容。
  6. 预算级别已估算,允许有误差区间,但不允许为空。
  7. 资源需求已初步对齐,至少确认关键角色是否可用。
  8. 外部约束已识别,明确是否存在监管、合同或审计要求。

这八条里,最容易缺失的是第 3、4 条。我统计过一批被打回的立项申请,其中 61% 没有定义可量化的目标指标,或者指标没有基线值。没有基线的指标,在验收时无法判断是否达成,等于给自己埋了一个半年后的争议。

2. 立项中评审清单

评审环节的目标不是把关,是补全信息并明确决策权。我建议每个类型只设一位主评审人,其他人提供专业意见但不拥有否决权。

  • 主评审人是否已明确,且与项目类型匹配。
  • 预算是否符合该类型的审批权限区间,超限是否已升级。
  • 资源冲突是否已识别,冲突项是否有解决路径。
  • 关键风险是否已列出,每条风险是否有应对方案和责任人。
  • 是否存在跨类型的依赖,依赖项是否已通知相关方。
  • 评审结论是否明确区分为“通过”“有条件通过”“不通过”三种,不接受“原则同意”。

“原则同意”是立项流程里的一个陷阱。它看起来是同意,实际上是把决策责任推给了后续环节。我推动过的组织里,凡是取消“原则同意”这个选项的,后续扯皮都明显减少。

3. 立项后基线与交接清单

立项通过不等于可以开工。如果基线没有固化,后续的进度和成本分析全部失去参照。

  1. 范围基线已固化,包含明确的交付项列表。
  2. 进度基线已固化,包含里程碑和关键路径。
  3. 成本基线已固化,包含人力、采购和预留缓冲。
  4. 类型已写入系统字段,且触发对应的流程规则。
  5. 项目档案已在系统中建立,关联了立项申请和评审记录。
  6. 干系人已收到立项通知,包含目标和度量方式。
  7. 下一次复盘时间已排入日历,不是“到时候再说”。

4. 类型字段的结构化定义示例

下面是我在一个组织中实际使用过的项目类型定义,采用 YAML 描述字段与校验规则。这类定义可以直接用于配置项目管理工具的工作项类型和字段校验,也可以拿去做需求评审的输入。

project_type:
name: 项目类型

required: true

enum:

code: compliance

label: 合规整改型

route: compliance_dual_review

mandatory_fields: [clause_mapping, evidence_checklist, hard_deadline]

approver_role: [compliance_owner, business_owner]

review_cycle: monthly

code: contract

label: 合同履约型

route: contract_triple_sign

mandatory_fields: [contract_scope, milestone_payment, exclusions]

approver_role: [delivery_owner, commercial_owner]

review_cycle: biweekly

code: standard_rd

label: 标准研发交付型

route: single_track_review

mandatory_fields: [metric_goal, metric_source, backlog_link]

approver_role: [product_owner]

review_cycle: per_iteration

code: research

label: 技术预研型

route: tech_review

mandatory_fields: [hypothesis_list, exit_criteria]

approver_role: [tech_committee]

review_cycle: per_phase

code: operation

label: 运营改进型

route: filing

mandatory_fields: [target_metric, expected_benefit, end_date]

approver_role: [business_line_owner]

review_cycle: quarterly

validation_rules:

rule: hard_deadline_required_when_external_constraint

condition: external_constraint == true

require: [hard_deadline]

rule: reject_empty_baseline

condition: metric_goal != null

require: [metric_baseline]

rule: forbid_principle_approval

field: review_conclusion

allowed_values: [approved, approved_with_condition, rejected]

这份定义的三个关键设计点是:路由(route)、必填字段(mandatory_fields)和校验规则(validation_rules)绑定在同一处。这样做的好处是,当有人想新增一个类型时,他必须同时回答路由是什么、材料有哪些、校验怎么设,回答不出来就说明这个类型不该加。

5. 如何衡量清单本身是否有效

清单不是写完就结束的。我建议每季度看四个指标:立项一次通过率、平均返工次数、立项到开工的间隔天数、类型选错后的变更率。这四个指标如果在一个季度内没有改善,说明清单本身需要修订,或者执行环节出了形式化问题。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

七、工具承载:为什么这类体系必须落到系统里

前面所有的清单和规则,如果只存在于文档和会议里,通常活不过两个季度。类型管理本质上是一个高频、多角色、需要校验的流程,手工执行的成本会随时间指数增长。这是我坚持要把这套体系落到项目管理工具里的原因。

1. 选工具的三个硬性判断标准

在评估工具时,我看三件事,而不是看功能列表长度。

第一,是否支持自定义工作项类型及类型级字段校验。如果工具只允许一个全局的字段集,就无法为不同类型设置不同必填项,类型管理会退化成标签。

第二,是否支持流程与类型绑定。类型确定后,审批链、状态流转、通知对象应该自动切换,而不是靠人手动指定。

第三,数据边界是否可控。对于金融、制造、能源等行业,项目数据包含合同金额、客户名称、技术方案,往往不允许放在公有云上。

2. 以 PingCode 为例的落地方式

在我参与的多个中大型企业项目中,PingCode 是使用较多的选择之一。它主要服务中大型企业及 100 人以上组织,这一点和本文讨论的场景比较契合,规模太小的团队通常不需要五类项目的精细区分,而 100 人以上的组织往往同时存在多种类型并行。

它支持私有化部署,这对有数据边界要求的组织是硬性条件。私有化部署的价值不只是合规,也包括让工具内的字段结构和企业已有的数据标准对齐,比如把项目类型和财务系统的预算科目做映射,这在纯 SaaS 环境下往往受限于接口能力。

它也支持从 Jira 平滑迁移,这对已经在 Jira 上积累了大量历史项目的组织很关键。迁移过程中最容易丢失的是历史类型数据,如果处理不好,跨年度的类型对比分析就断了。国产替代场景下,这个能力是一个很实际的加分项,能减少迁移期间的双轨运行时间。

3. 类型化配置的落地路径

具体落地时,我通常按四步走。第一步,在工具里建立与项目类型一致的工作项类型,并配置类型级必填字段。第二步,为每个类型配置独立的流程与审批规则。第三步,导入历史项目并按新类型重新归类,同时保留原分类作为对照字段。第四步,配置看板与报表,按类型维度做周期对比。

第三步容易被跳过,但它决定了这套体系能否形成组织记忆。没有历史数据的类型体系,只能回答“现在怎么样”,无法回答“比以前好还是差”。

4. 一个常见的技术坑:状态字段与类型字段的耦合

很多团队在配置时会把类型字段的价值只用在筛选上。更好的做法是让类型参与状态机的定义。比如合规整改型项目的状态里应该有“待外部确认”这个状态,而标准研发交付型项目不需要。如果所有类型共用同一个状态集,就会出现大量无意义的中间状态,看板会变得难以阅读。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

八、不同情况下的行动建议

方法论如果脱离规模和组织成熟度,就会变成负担。下面按四个规模区间给出建议,你可以直接找到自己所在的位置。

1. 50 至 100 人:先做两类,不要做五类

这个规模的组织,项目类型建议只分两类:外部约束强的(合规、合同)和内部驱动的(研发、改进)。理由是这个阶段最大的成本是切换成本,类型过多会让团队把精力花在分类上,而不是交付上。

行动上,先做一件事:把外部约束强的项目单独拉出来,给它独立的审批路径和强制截止日期。其他项目走统一流程,用优先级字段排序即可。

2. 100 至 500 人:做四类,加类型判定规则

这个阶段通常已经出现了明显的资源争抢,需要区分不同类型的管理强度。建议使用合规整改型、合同履约型、标准研发交付型、技术预研型四类,运营改进型可以先用备案制处理。

关键动作是建立类型判定规则文档,明确四个维度的判定顺序,并让所有项目发起人能看到这份规则。规则公开的价值在于,大部分类型争议可以在提交之前自行解决。

3. 500 至 2000 人:做五类,加分层治理

这个规模通常有多个业务单元,需要处理统一与灵活的矛盾。建议采用分层类型体系:一级类型由 PMO 或项目管理办公室统一制定,数量控制在五个左右;二级类型由业务单元自定义,但必须映射到某个一级类型,且不能改变一级类型决定的审批层级和必填字段。

同时要建立类型增删的准入机制。任何新增一级类型,必须走一次评审,说明它改变了哪一项管理动作。这能有效防止类型膨胀。

4. 2000 人以上或集团型:做五类加治理委员会

这个规模的组织,类型管理已经是一个治理问题,不是流程问题。建议设立一个跨部门的类型治理小组,成员包括 PMO、财务、合规、法务、主要业务单元代表,每季度评审一次类型体系的适用性。

技术层面,必须选择支持多租户或多组织架构、支持私有化部署、支持和财务系统做字段映射的工具。在这个规模下,工具的扩展能力和数据主权比功能丰富度更重要。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

九、不同情况下的取舍

任何管理设计都是取舍。这一章我想把三组最常遇到的取舍讲清楚,包括我自己的选择和理由,以及什么情况下我会做相反的选择。

1. 流程完备度与立项速度

这是最根本的一组取舍。我的默认选择是:对外部约束强的项目选择流程完备度,对内部驱动的项目选择立项速度。理由是不可逆成本不对称。合规项目出问题的代价是监管处罚和信誉损失,内部项目慢两周的代价通常只是机会成本。

什么情况下我会做相反选择?当组织处于激烈的市场窗口期时,即使是外部约束强的项目,也可能需要压缩评审周期。这时候我的做法是压缩评审时间而非取消评审环节,比如把评审会从每周一次改为按需触发,同时要求提前提交结构化材料。

2. 统一口径与局部灵活

集团型组织几乎必然遇到这个矛盾。我的默认选择是统一一级类型和核心字段,放开二级类型和扩展字段。核心字段的数量我建议控制在 8 个以内,超过这个数量,业务单元的抵触会明显上升,数据质量反而下降。

什么情况下我会选择更激进的统一?当组织正在经历并购整合或上市准备时,外部对数据一致性的要求会压过内部灵活性需求,这时候需要更强的统一口径,即使付出短期效率代价。

3. 工具化与台账化

工具化的一次性投入更高,但边际成本低、数据质量高、可追溯性强。台账化启动快,但会随项目数量增长迅速劣化。我的判断分界点是:当年立项数量超过 60 个,或者项目类型超过三类,就应该考虑工具化,因为维护成本会开始超过工具投入。

不过在一种情况下我会建议先台账化:如果组织当前的流程本身还不稳定,方案每周都在变,那么过早工具化会把不成熟的流程固化下来,改造成本极高。正确顺序是先用手工方式跑两到三个月,确认流程稳定,再进行系统配置。

4. 短期阵痛与长期收益

推行类型管理的前三个月,几乎一定会出现效率下降。团队要学习新的判定规则,要填更多字段,要适应新的审批路径。我见过不少组织在这个阶段放弃,理由是“流程变复杂了”。

我的经验是,阵痛期通常持续 6 到 10 周,之后立项周期和返工率会开始改善。判断是否值得坚持的方法很简单:看立项打回的原因是否在收敛。如果打回原因从五花八门收敛到两三类,说明体系在起作用,即使总时长还没下降。

项目类型管理方法大全:项目经理项目立项协同管理落地清单

十、结语:把类型管理做成组织记忆

回到开头那个问题,不同类型的项目要不要走同一套立项流程。我的答案是:流程的骨架可以统一,但管控强度、必填材料、决策权和复盘节奏必须按类型分化。这不是为了增加管理动作,而是为了让管理资源投在真正需要的地方。

这些年我最大的一个体会是,项目类型管理的长期价值不在流程本身,而在组织记忆。当每一个项目从立项起就带着清晰的类型标签,一年之后你可以回答很多原本回答不了的问题:哪类项目的预算偏差最大、哪类项目的验收争议最多、哪类项目的预研转交付率最高。没有类型,这些分析都无从下手;有类型,这些问题都能用数据回答。

如果你现在就要开始,我建议按这个顺序做四件事。

  1. 先用这篇文章里的四个维度,把你们现有的项目做一次穷尽式归类,看看实际落在几类里。这个过程通常只要半天,但会暴露出大量的口径分歧。
  2. 选一类问题最严重的项目,通常是合同履约型或合规整改型,先把它的必填字段和评审路径定下来,跑一个月看效果。
  3. 把类型判定规则写成一份不超过两页的文档,发布给所有项目发起人,让类型争议在提交前解决。
  4. 评估工具承载方案。当年立项量超过 60 个,或组织规模超过 100 人时,优先考虑支持自定义工作项类型、类型级字段校验、流程与类型绑定,以及私有化部署能力的项目管理平台,避免体系停留在文档层面。

最后提醒一句:不要在第一次推行时追求完美。类型体系是会演进的,第一版的目标是让大部分人能达成一致,而不是让所有人都满意。真正需要一次做对的是判定规则和必填字段,这两样错了,后面所有的数据都会失真。

常见问题解答(FAQ)

1. 项目类型划分不能太细也不能太粗,到底按什么维度分才实用?

我是一名项目经理,每次立项时最头疼的就是给项目定类型。按业务线分吧,跨部门项目又没处放;按规模分吧,小项目走重流程反而拖死团队。我到底该按什么维度来划分项目类型,才能让后续管理方法真正落地?

建议采用“交付确定性 × 变更频率”双维度四象限,而不是按部门或预算单一划分。交付确定性高、变更频率低的项目归为“标准交付型”,走固定里程碑和验收清单;交付确定性低、变更频率高的归为“探索型”,用短周期迭代和假设验证清单;确定性高但变更频繁的归为“敏捷交付型”,保留固定范围但压缩评审周期;

确定性低且变更少的归为“预研型”,重点管阶段门和知识沉淀。落地时每个类型只对应一套流程模板、一套文档清单和一套协同规则,避免混合套用。判断口径:如果某类型项目连续3个周期都出现流程卡点超过2次,说明分类维度需要调整。

2. 项目立项时,项目经理到底要准备哪些材料,才能避免后期扯皮?

我接手过几个项目,立项时老板口头说“先干起来”,结果到中期要资源没预算、要协同没授权,各部门互相推。我现在特别想知道,立项阶段有没有一份最小可用的材料清单,能让我把关键权责和边界先定下来?

立项材料不用多,但必须锁定五件事:项目目标与成功标准、范围边界与不做清单、关键干系人及决策权、里程碑与资源预算、风险与变更规则。具体清单包括一页纸项目章程、干系人矩阵、WBS顶层分解、里程碑计划、预算与人力估算表、风险登记册、变更审批路径。

判断依据:如果立项后发生“这不在我职责内”或“预算没批但已发生”的争议,说明立项清单缺失权责和边界。建议在立项评审会上让业务负责人、技术负责人、财务或PMO逐项签字确认,签字不是形式,而是后续协同的授权依据。

3. 多部门协同项目,怎么管理才能不让协同变成“开会打卡”?

我负责过一个跨产品、研发、市场、运营的项目,每周开协同会,大家来了就汇报,散会后该卡还是卡。我感觉协同管理不是把大家拉进群就行,但具体怎么落地,怎么让各部门真正对结果负责,我一直没找到好方法。

协同管理的核心不是增加会议,而是把跨部门依赖变成“可追踪的交付物”。做法是:在立项时用依赖关系图标出每个部门的输入和输出,每个输出指定唯一责任人和验收标准;协同会上只过三类事项,已逾期依赖、即将到期依赖、需要升级决策的冲突,其他一律异步更新。

判断依据:如果协同会超过30分钟还在同步进度,说明依赖没有提前拆成可验收的交付物。另外建议设置“协同积分”或“升级机制”:同一依赖连续两次延期,自动升级到项目发起人,而不是项目经理反复催。这样协同才有约束力,不是打卡。

4. 项目类型管理方法怎么和项目管理工具结合,才能真正落地成清单?

我学过不少项目类型管理理论,但一到工具里就变成建项目、拉任务、填字段,团队嫌麻烦,最后又回到Excel和群里吼。我想知道,怎么把不同类型项目的立项、协同和检查清单配置到某项目管理平台里,让团队愿意用、用得起来?

不要把工具当成电子台账,而要把它当成流程触发器。做法是:先为每种项目类型建立独立模板,模板里预置立项字段、必填清单、里程碑模板和协同角色;再用自动化规则把关键动作串起来,比如“立项审批通过自动生成任务清单并通知责任人”“依赖逾期自动升级”“里程碑完成自动触发验收清单”。

判断依据:如果团队在工具里只更新状态、不触发任何下一步动作,说明模板和自动化没配好。建议先选一个试点项目,把最痛的3个协同卡点做成自动化规则,运行2个迭代后再推广。工具选型时重点看是否支持自定义项目类型、字段级权限和自动化流转,而不是看功能数量。

读者评论

林
林清越

我们公司也遇到过类型字段没人填的问题,后来加了必填和校验才好转。但我有个疑问:路由规则依赖类型,一旦类型选错,流程会直接走偏;靠后置审计补漏,成本会不会比在审批环节拦下来更高?

韦
韦知夏

场景四很真实,不过倒U型数据我觉得要看行业。合规和客户定制项目多的组织,类型数量可能天然降不下来,未必能等到治理拐点,可能得靠季度强制清理和归并机制。","把类型用到变更审批这点我认同,但实际落地难点在工具权限和跨类型项目。我们试过按类型分审批链,结果一个项目同时涉及研发和合规时就卡住,最后又退回统一流程。

文章包含AI辅助创作:项目类型管理方法大全:项目经理项目立项协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277007

赞 (0)
飞飞飞飞
项目背景怎么做?项目经理落地方案:项目立项从0到1
上一篇 7小时前

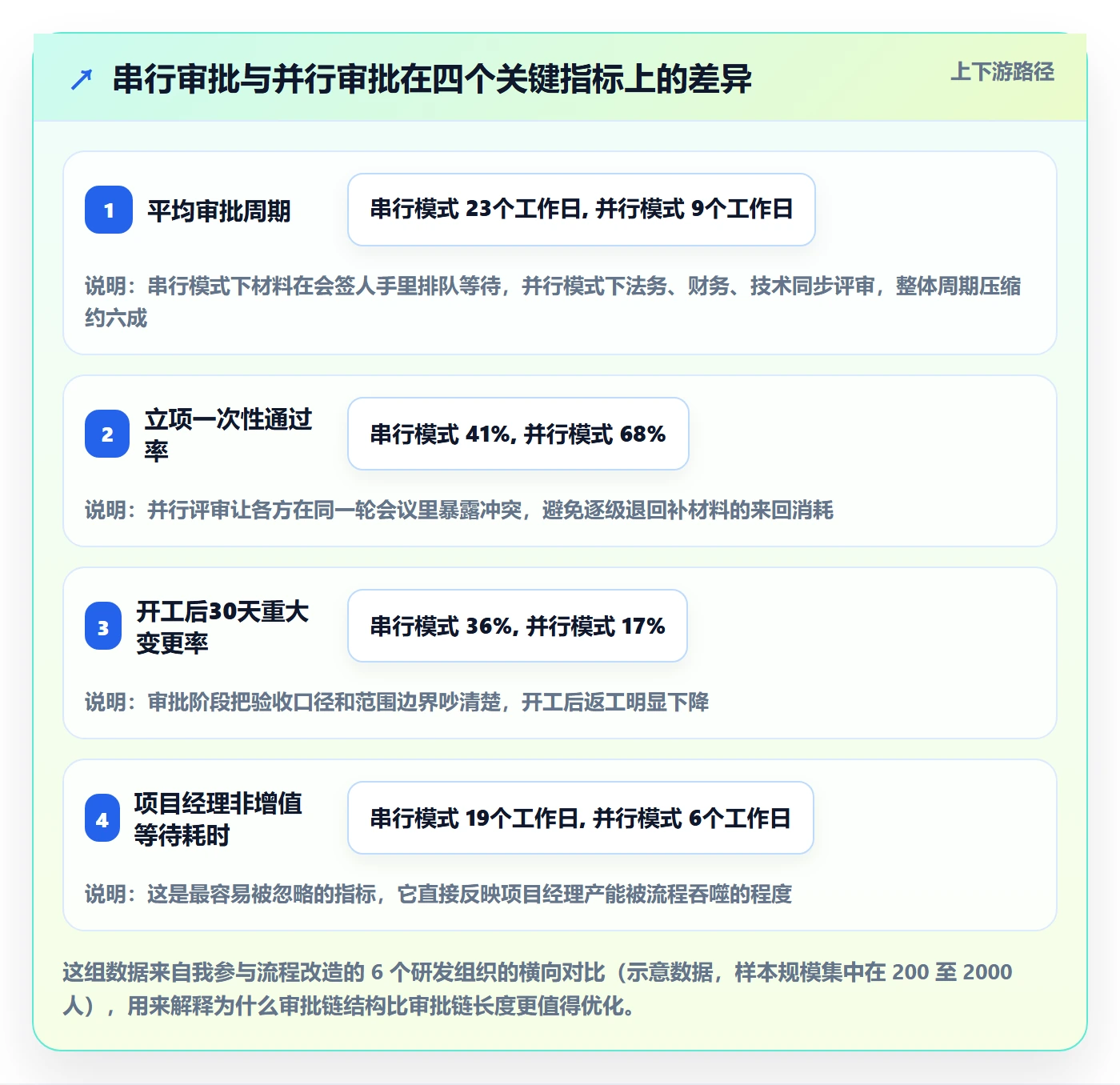

立项审批最佳实践:项目经理项目立项协同管理,常见问题
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
