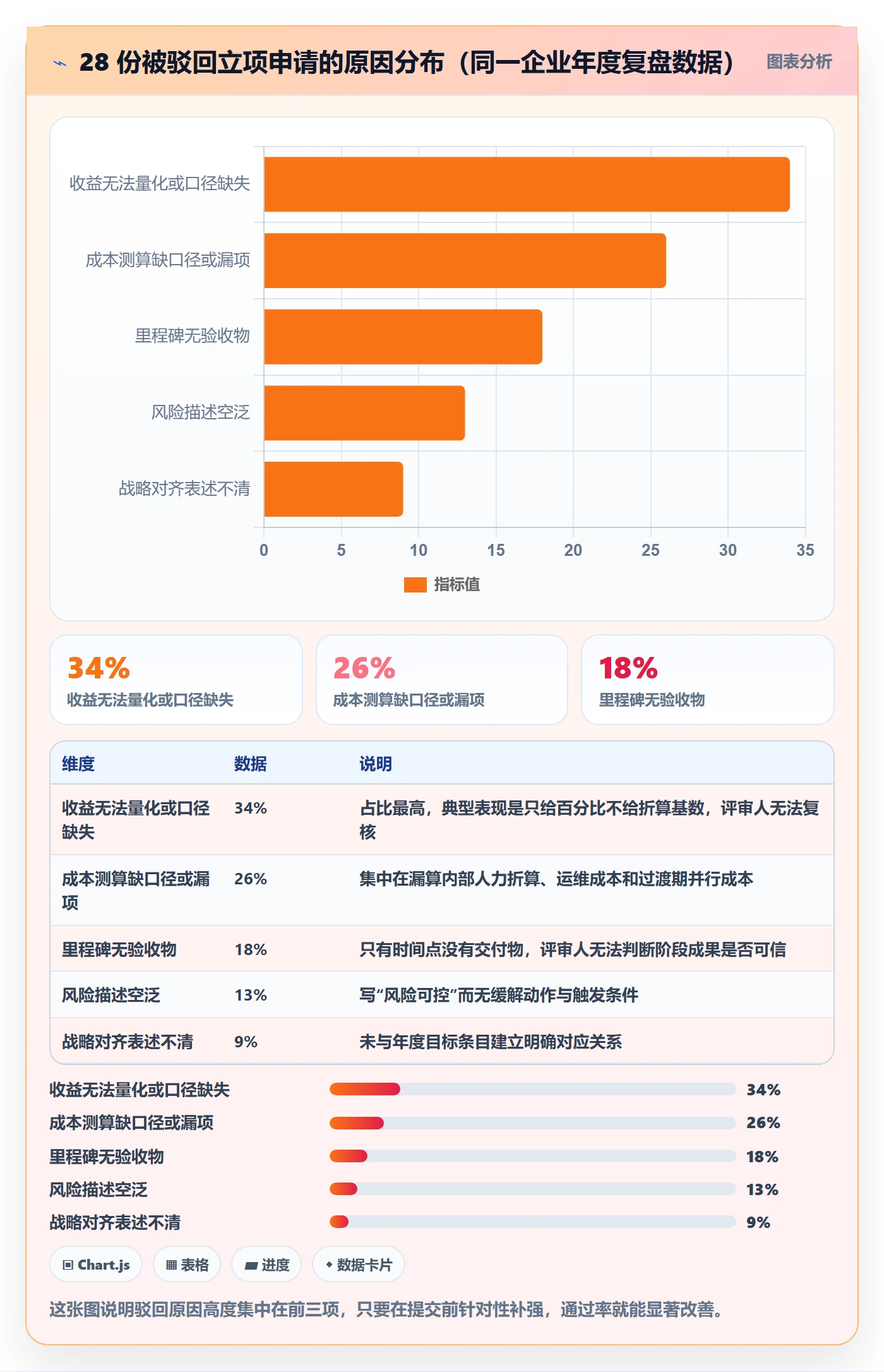

去年底我参与了一家年营收 6 亿元左右智能硬件公司的年度立项复盘:研发条线全年提交 47 份立项申请,最终通过 19 份,通过率约 40%。而被驳回的 28 份材料里,有 21 份的驳回理由高度雷同,“收益说不清”“成本口径对不上”“里程碑没有验收物”。更值得玩味的是,这 21 份材料平均消耗项目经理 13.5 小时撰写,其中 7 份反复改了 4 稿以上。换句话说,大量时间花在了一个从第一页就注定通不过的材料上。
项目立项如何做好项目申请,本质不是“写得更漂亮”,而是让评审人在最短时间内拿到他做决策所需的证据。
一、先给结论:立项申请是决策材料,不是工作总结

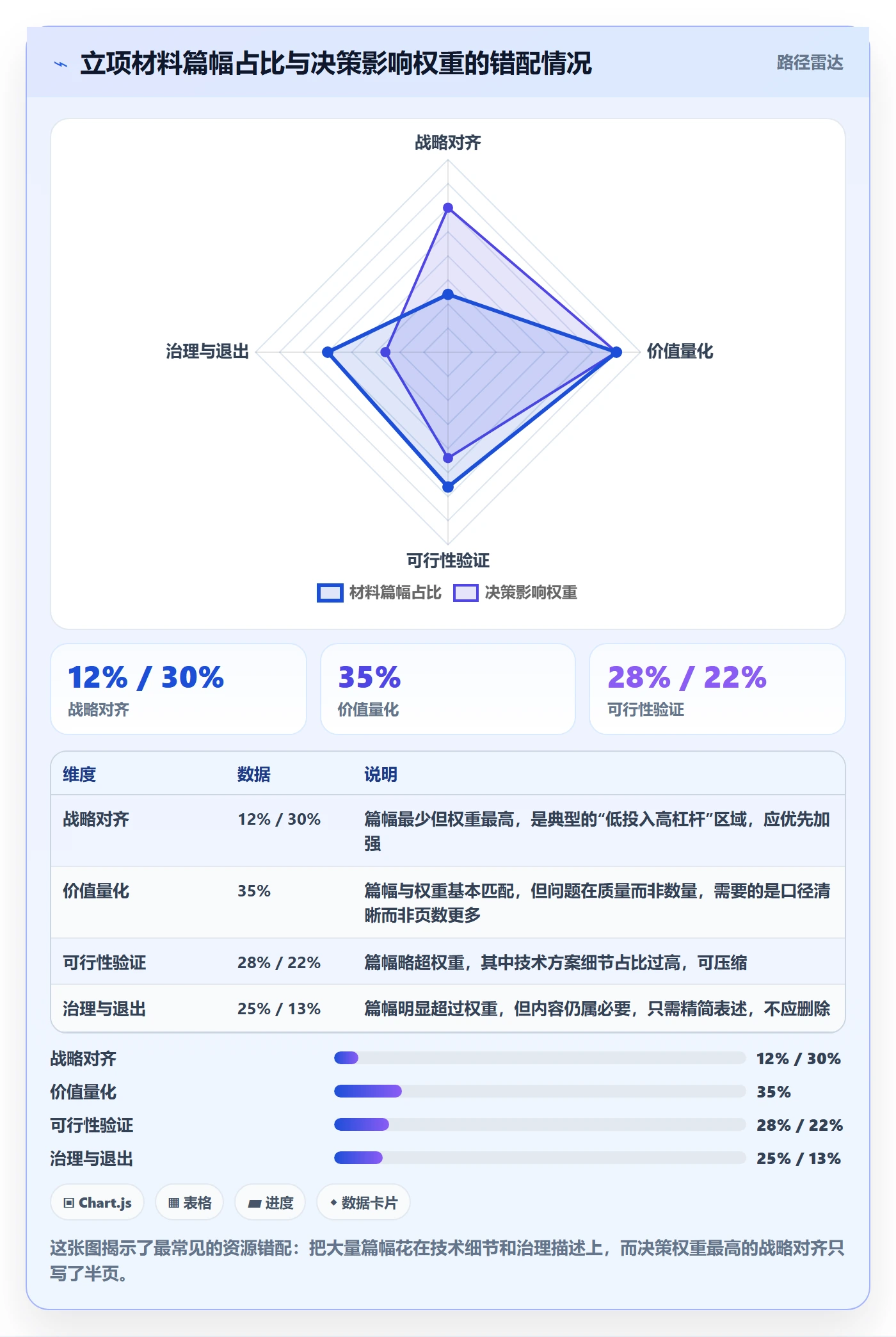

我把过去五年经手和旁观的立项案例做了归类,得到一个反常识的结论:立项申请的通过率,与材料页数的相关性接近零,与“决策要素完整度”的相关性极高。一份 8 页但把收益、成本、风险、退出条件都写清楚的材料,通过率远高于一份 45 页却把 70% 篇幅用在背景介绍和技术方案上的材料。
1. 立项申请的底层判断标准只有三条
不管公司规模多大、评审委员会有几个人,决策者脑子里跑的其实只有三个问题,顺序还不能乱。
- 这件事为什么现在必须做?,回答的是紧迫性和战略对齐,不回答这个,后面写得再好也是“可以明年再说”。
- 投入多少、产出多少、多久见效?,回答的是价值量化,这是被驳回最集中的环节。注意,“产出”不一定是钱,也可以是产能、合规、客户留存,但必须是可核对的量。
- 如果做不成,公司损失什么?怎么止损?,回答的是风险与退出机制,这一条 80% 的申请材料直接跳过,或者写一句“风险可控”。
2. 一份能被通过的立项申请,结构上长什么样
我总结出一个可复用的骨架,八个模块,顺序不能调换,因为评审人的注意力是递减的。
| 模块 | 建议篇幅占比 | 必须回答的问题 | 常见扣分点 |
|---|---|---|---|
| 战略对齐 | 10% | 不做会怎样?和年度目标哪一条挂钩? | 只写“符合公司战略方向”这类空话 |
| 问题定义 | 12% | 现状的可量化痛点是什么? | 用形容词描述痛点,如“效率较低” |
| 方案与范围 | 18% | 做什么、明确不做什么 | 范围无边界,什么都想做 |
| 价值测算 | 20% | 收益项、计算口径、假设条件 | 只写总收益,不写口径和假设 |
| 成本与资源 | 15% | 人力、采购、外部服务、隐性成本 | 漏掉内部人力折算和运维成本 |
| 里程碑与验收物 | 10% | 每个阶段交付什么可验收的东西 | 只有时间点,没有验收物 |
| 风险与依赖 | 10% | Top3 风险 + 缓解动作 + 触发条件 | 写“无重大风险” |
| 退出机制 | 5% | 什么条件下终止,怎么回收资源 | 完全没有 |
3. 项目经理在立项阶段的时间到底花在哪

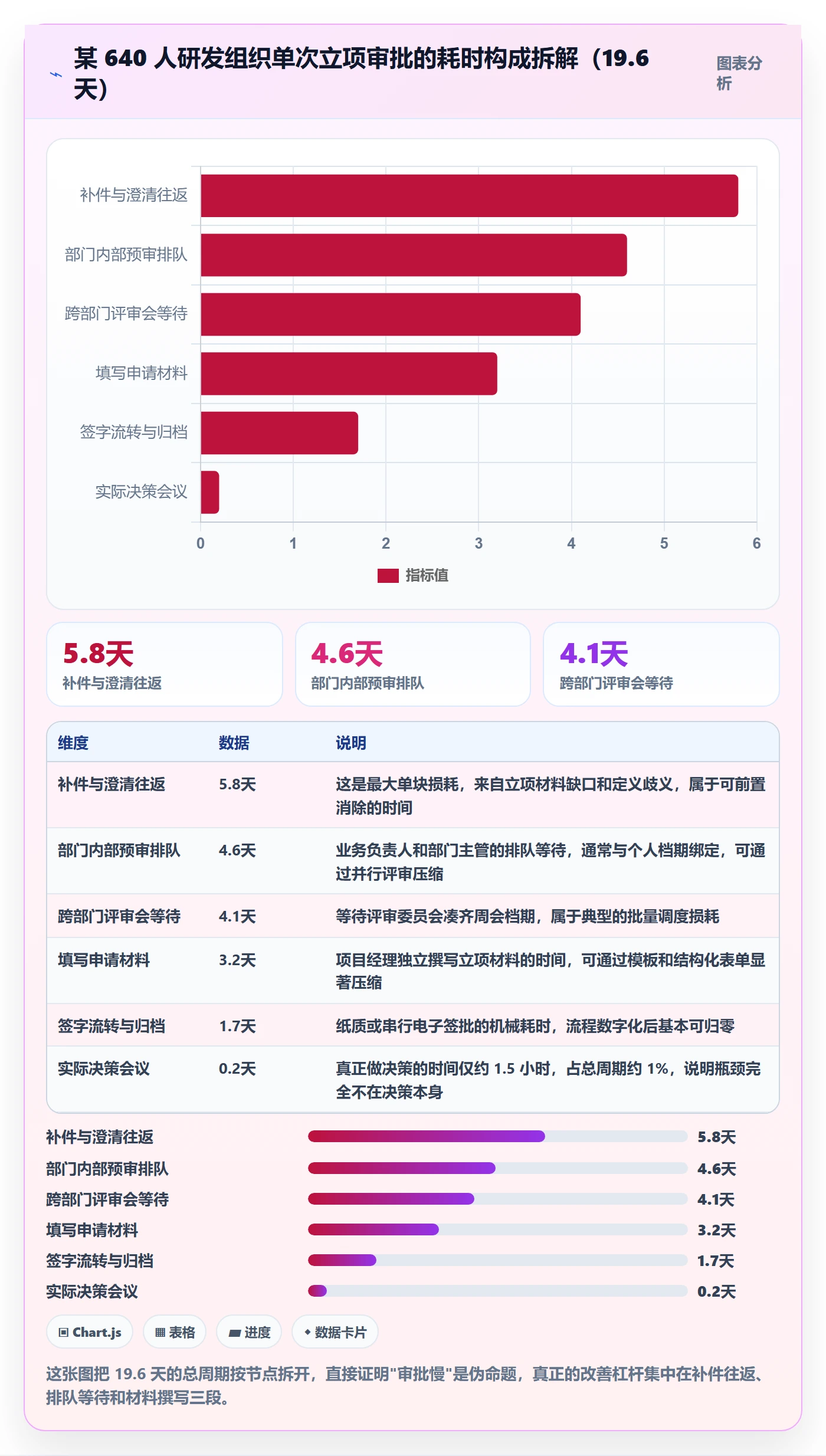

我对 12 位项目经理做过一次时间追踪(手工记录 + 日历回溯,样本不大,但分布很一致)。一个中等复杂度、需要跨两个部门协同的立项申请,从接到任务到上会答辩,平均总耗时约 68 小时,分布在五个环节。

这张分布图给出的行动指向很明确:如果把需求收集的重复确认环节压缩一半,整个立项周期能省下 8-11 个小时,而且减少的返工往往比省下的时间更值钱。
二、背景与真实场景:为什么立项申请越来越难过
2021 年之前,很多公司的立项评审是“资源分配会”,谁的声音大、谁的老板支持,谁就拿到预算。2022 年之后,我接触到的中大型企业几乎都换了一套逻辑:预算总量收紧,评审重心从“该不该做”转向“做了怎么证明没白做”。这个变化对项目经理意味着什么,值得说清楚。
1. 评审口径的三个具体变化
我把近三年参与过的评审会做了对比记录,口径变化集中在三点。
- 从“有没有价值”变成“价值怎么算的”。以前说“能提升研发效率”就能过,现在评审人会追问:提升哪个环节?基线是多少?怎么测?
- 从“一次性投入”变成“全生命周期成本”。采购费用之外,运维人力、培训成本、迁移成本、机会成本都要进表。
- 从“项目成功”变成“可退出的项目”。评审人越来越关注止损条件,因为过去几年烂尾项目的教训太集中。
2. 三类典型立项场景,评审关注点完全不同

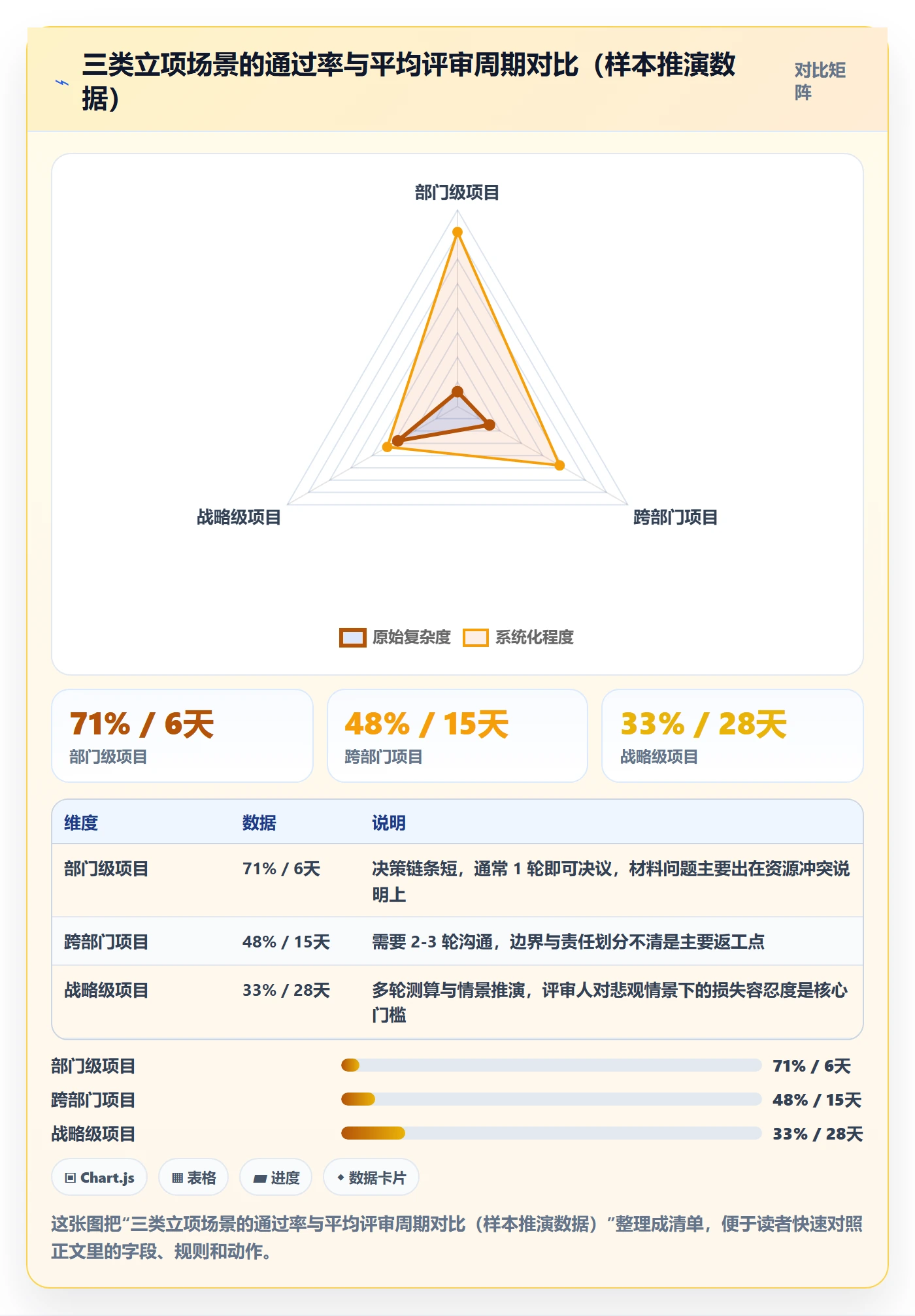

同样是立项申请,部门级、跨部门级、战略级三种场景,评审人的关注重心差异极大。用同一套材料去打三种场子,是低效的根源。
| 场景 | 典型预算区间 | 评审核心关注 | 材料重点 |
|---|---|---|---|
| 部门级项目 | 50 万以内 | 会不会占用其他排期、谁来干 | 资源占用表 + 排期冲突说明 |
| 跨部门项目 | 50 万-500 万 | 边界清晰度、协同成本、责任归属 | RACI 矩阵 + 接口约定 + 验收标准 |

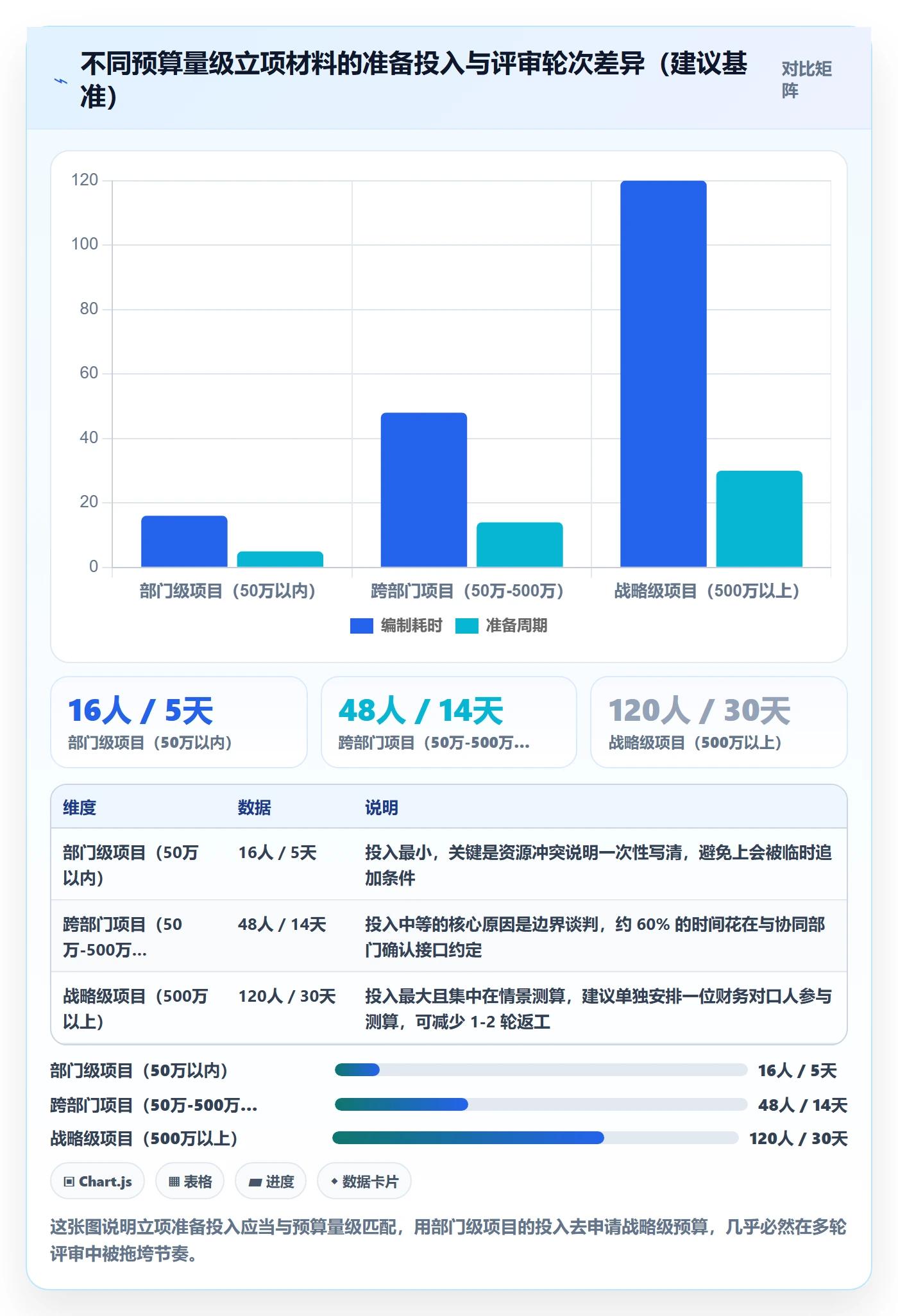

| 战略级项目 | 500 万以上 | 战略必要性、失败后果、退出路径 | 情景测算(乐观/中性/悲观)+ 分阶段决策点 |
我统计过一个粗略但稳定的规律:场景越往上,通过率越低、评审周期越长,而且延长的时间几乎全部花在“反复补充测算口径”上。这不是评审人故意刁难,而是预算量级越大,决策错误的代价越不可逆。

3. 立项的时间窗口比你想的更紧
很多项目经理低估了一件事:立项申请不是随时能提的。多数中大型企业的预算评审有固定节奏,通常是季度末或半年一次。我见过最被动的场景是,团队 3 月就想启动的项目,因为错过 2 月的预算窗口,硬生生等到 7 月,中间四个月的需求变更导致原来的测算全部作废,材料重写了一遍。
所以立项计划的第一件事不是写材料,而是先确认下一次预算窗口的截止时间,然后倒推材料准备周期。如果材料需要跨部门会签,至少要预留 3 周,因为签字流程本身就吃掉一周。
三、拆解五个高频误区
下面这五个误区,我在至少三十份被驳回的材料里反复见到。它们的共同特征是:写的人觉得很完整,看的人觉得没信息量。
1. 误区一:把需求文档当立项申请
需求文档回答“做什么功能”,立项申请回答“为什么值得投钱做”。两者面向的读者完全不同。我曾经看到一份 60 页的立项材料,前 40 页全是业务流程图和字段清单,评审人翻到第 12 页就放下了,问了一句:“所以这个项目一年能省多少钱?”整份材料没有答案。
2. 误区二:只谈收益,不谈成本口径
收益写得很热闹,“预计提升效率 40%”,但评审人一问“这 40% 是谁的时间、按什么单价折算、一年折算多少钱”,就答不上来。更常见的是漏成本:采购费写了,内部投入的开发人力没折算,上线后的运维人力没算,老系统并行的过渡期成本也没算。
3. 误区三:里程碑没有验收物
“第一阶段:需求调研,3 月底完成。”这句话在评审人眼里等于没写。有验收物的写法是:“第一阶段:完成 5 个核心场景的流程现状梳理,交付《现状流程说明 + 基线数据表》,由业务负责人签字确认。”
4. 误区四:风险写“无重大风险”
我统计过,写“风险可控”或“无重大风险”的材料,被追问的概率接近 100%。评审人不是想找茬,而是想看你有没有识别风险的能力。一份好的风险清单应该包含:风险描述、影响程度、发生概率、缓解动作、触发信号、责任人。
5. 误区五:用工具选型倒推业务需求
这是最隐蔽也最伤材料可信度的一个误区。有些项目经理先定了要采购某类工具,再倒着编业务需求,结果材料里“痛点”和“方案”明显对不上,痛点写的是协作混乱,方案给的却是排期看板。评审人经验丰富,一眼就能看出来。
正确的顺序是:先确认业务痛点与基线数据,再确认解决方案类型,最后才是具体工具。工具选型应该是立项结论的一部分,而不是前提。

四、专业判断逻辑:立项申请的四层证据链
我把立项材料需要提供的证据分成四层,自下而上是:可行性验证、价值量化、战略对齐、治理与退出。这四层不是并列关系,而是前一层不成立,后一层就没有意义。很多材料的问题在于,它们把四层平铺,甚至在本该放证据的地方放了形容词。
1. 第一层:可行性验证,先证明“能做”
可行性不是写“技术上可行”,而是给出验证动作。比如系统迁移类项目,可行性验证至少包括:数据结构兼容性验证、历史数据抽样迁移验证、并发与性能验证、关键用户接受度验证。每一项都要有可复现的验证方式,而不是结论。
我的经验是:凡是能拿出小规模试点数据的立项申请,通过率至少高出一倍。因为试点数据把“我认为”变成了“我测过”。
2. 第二层:价值量化,把收益拆成可复核的算式
收益测算的最小可接受单位是一个带假设条件的算式。比如“减少人工统计耗时”,要写成:涉及 6 个团队、每周 4 小时/团队、按 180 元/小时折算,年化约 22.5 万元,假设前提是统计口径不变。
把假设条件写出来还有额外好处:如果评审人质疑假设,讨论会聚焦在假设上,而不是否定整个项目。
3. 第三层:战略对齐,说清楚“不做会怎样”
“符合公司数字化转型方向”是无效表述。有效的表述是成本化的:“若本年度不完成,2026 年客户审核时无法提供全流程追溯记录,存在丢失两个大客户订单的风险,涉及合同金额约 X 万元”。
4. 第四层:治理与退出,让评审人敢签字
这一层最容易被忽略,但它是让评审人放心的关键。需要写清:项目责任人、决策机制(谁有权批变更)、阶段决策点(到哪个节点做 go/no-go 判断)、终止条件(哪些指标达不到就停)。
我遇到过一位评审委员说得很直白:“我不怕项目失败,我怕的是失败之后没人知道该停。”

五、真实案例:一家 400 人研发组织的立项全流程
下面这个案例来自我 2024 年深度参与的一个项目,客户是一家 400 人规模的装备制造企业,研发中心 180 人,分散在三个产品线。他们要做的事情是:把沿用了六年的 Jira 体系整体替换掉,同时把散落在邮件和 Excel 里的立项流程搬进统一平台。
1. 立项背景与痛点基线
项目启动前,我帮他们做了两周的基线测量,得到几组关键数据。
- 需求澄清平均耗时 5.5 天/需求,原因是需求分散在邮件、会议纪要和 Jira 备注里,产品经理需要反复翻查。
- 迭代计划制定平均耗时 6 小时/迭代,因为排期需要在 Excel 里手工汇总后再导入。
- 跨部门任务流转平均耗时 8 天,其中约 3 天花在“找不到责任人”上。
- 项目周报人工整理耗时 4 小时/周/项目经理,5 位项目经理合计每年约 1040 小时。
这些数字后来直接成了立项材料里的价值测算基础,也是评审会上最有说服力的部分。注意一个细节:基线数据必须在立项前采集,立项后再补就失去了可信度,而且很容易被质疑为“为了立项而测”。
2. 用试点验证可行性,而不是用 PPT 论证可行性

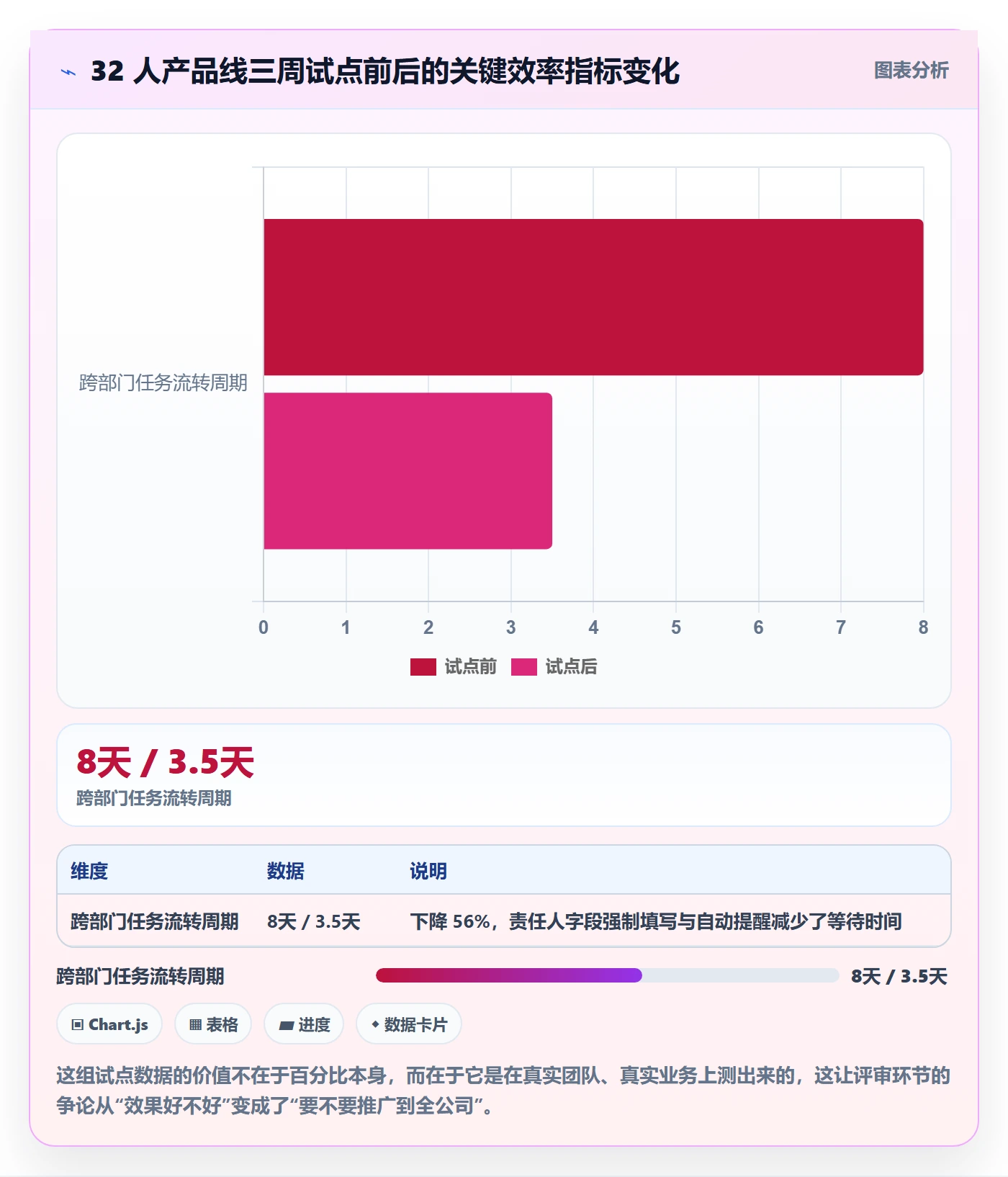

这家企业的评审委员会有一个很好的习惯:不接受纯方案论证,要求提供试点数据。所以我们选了 32 人的一个产品线做为期三周的试点,使用 PingCode 承载需求管理、迭代计划和跨部门任务流转,试点期间的效率变化如下。

3. 把迁移能力写进立项约束条件

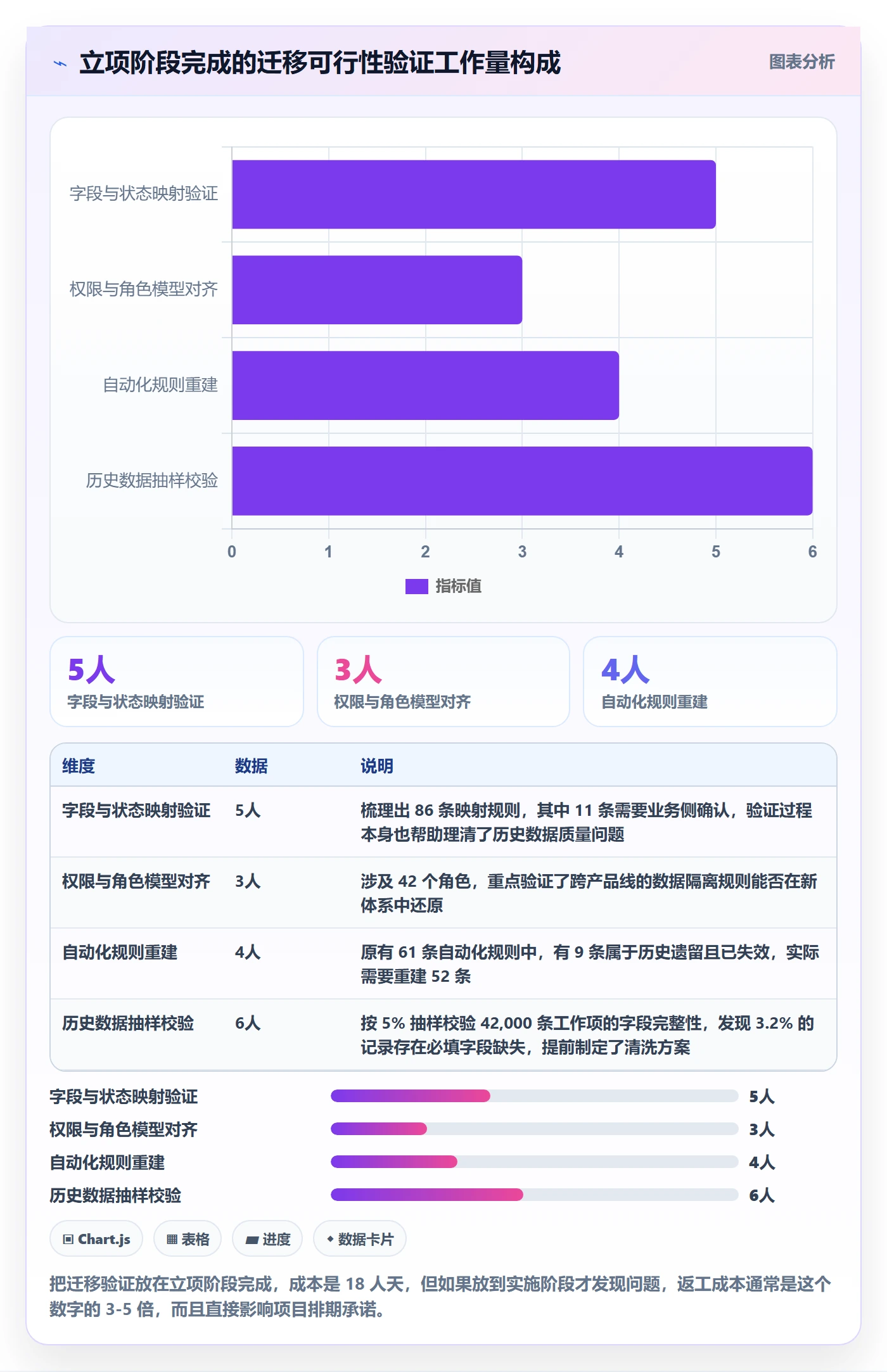

这是我认为很多项目经理会忽略的一点:历史数据的迁移可行性,应该作为立项申请的硬约束写进材料,而不是等到实施阶段再评估。因为迁移失败会导致全量推广延期,直接冲击项目收益测算。
这家企业的 Jira 里积累了 6 年数据,规模不小。我们在立项阶段就做了一轮迁移可行性验证,把验证工作量和结论一并写进材料。

关于部署方式,这家企业因为涉及图纸和工艺数据,明确要求私有化部署。这一点在立项材料里被写成了明确的技术约束条件,而不是选型偏好,因为约束条件会影响成本测算,而偏好不会。PingCode 支持私有化部署,这一点在材料中作为满足约束条件的依据被列出,同时它也支持从 Jira 平滑迁移,迁移路径和验证结论一并附在立项材料附件里。
材料提交后的评审会开了 70 分钟,争论主要集中在两处:一是迁移期间是否影响现有迭代节奏,二是全量推广的人力投入是否被低估。这两处恰好都是我们提前准备了数据的地方,所以当场给出了答复,没有形成“回去补充材料”的循环。
4. 立项通过后的 90 天发生了什么
项目在评审通过后进入实施,90 天时我们做了一次复盘测量。全量推广到 180 人后,需求澄清平均耗时稳定在 2.8 天/需求,迭代计划制定耗时 2.2 小时/迭代,跨部门任务流转周期 4 天,项目经理周报整理耗时约 0.6 小时/周。
比预期略差的数据是跨部门任务流转周期(预期 3.5 天,实际 4 天),原因是另外两条产品线的协同习惯还没改过来,这属于组织适应问题,不是工具问题。我们在立项材料里其实预判到了这一点,把它列为了 Top2 风险,并设置了“推广后第 60 天做一次协同流程专项复盘”的缓解动作。立项时写下的风险,后来真的发生了,但因为提前有缓解动作,没有演变成项目危机,这就是风险章节的价值。
六、不同情况下的行动建议
立项申请没有万能模板,但有清晰的场景化策略。我按三个维度给出建议:预算规模、组织成熟度、项目性质。
1. 按预算规模分
50 万以内的部门级项目:材料控制在 10 页内,重点写资源占用和排期冲突说明。这个量级的评审人通常是部门负责人和一位财务,他们没有耐心看长材料。最大的风险不是不通过,而是通过后资源被别的项目挤占,所以要在材料里明确资源锁定方式。
50 万-500 万的跨部门项目:材料 20-30 页,必须有 RACI 矩阵和接口约定。这个量级最容易死在“边界不清”上,评审人会反复问“这块到底谁负责”。建议把每个跨部门接口都写成一条明确的输入输出约定。
500 万以上的战略级项目:材料 40 页以上,必须包含悲观情景测算和分阶段决策点。评审人需要的不只是“这件事有多好”,而是“最坏情况下我们能控制住什么”。建议把项目拆成 2-3 个独立决策阶段,每一阶段都有独立的 go/no-go 判断标准。

2. 按组织成熟度分
流程成熟的组织(有标准立项模板和预算口径手册):直接按模板走,但要注意模板容易让人偷懒,只填格子不想逻辑。建议在提交前做一次自检:把材料给一个不了解项目的同事看,问他三个问题:做什么、花多少钱、什么时候能看到结果。答不上来就说明材料有问题。
流程不成熟的组织:不要指望模板,要主动去问评审人关心什么。我的做法是提前两周找 1-2 位关键评审人做 20 分钟预沟通,问三个问题:您最关心哪个指标?去年被驳回的项目主要因为什么?这个量级的项目需要哪些附件?这三个问题的答案,能省下大量返工。
3. 按项目性质分
效率提升类项目:价值测算要落到人时和金额,避免只写百分比。最好提供基线数据采集方法,让评审人相信数字不是编的。
合规与风控类项目:收益难以货币化,改用“风险敞口”表述。比如“客户审核不通过导致的订单损失区间”“审计发现项的整改成本”。
技术债偿还类项目:这是最难立项的一类。我的建议是绑定一个业务事件来申请,比如“大促前必须完成的性能改造”,把技术必要性转化为业务时间窗口的必要性。
七、不同情况下的取舍
立项阶段有几个经典的两难,我把自己踩过坑之后的判断写出来,供参考。
1. 取舍一:材料做得快,还是做得细

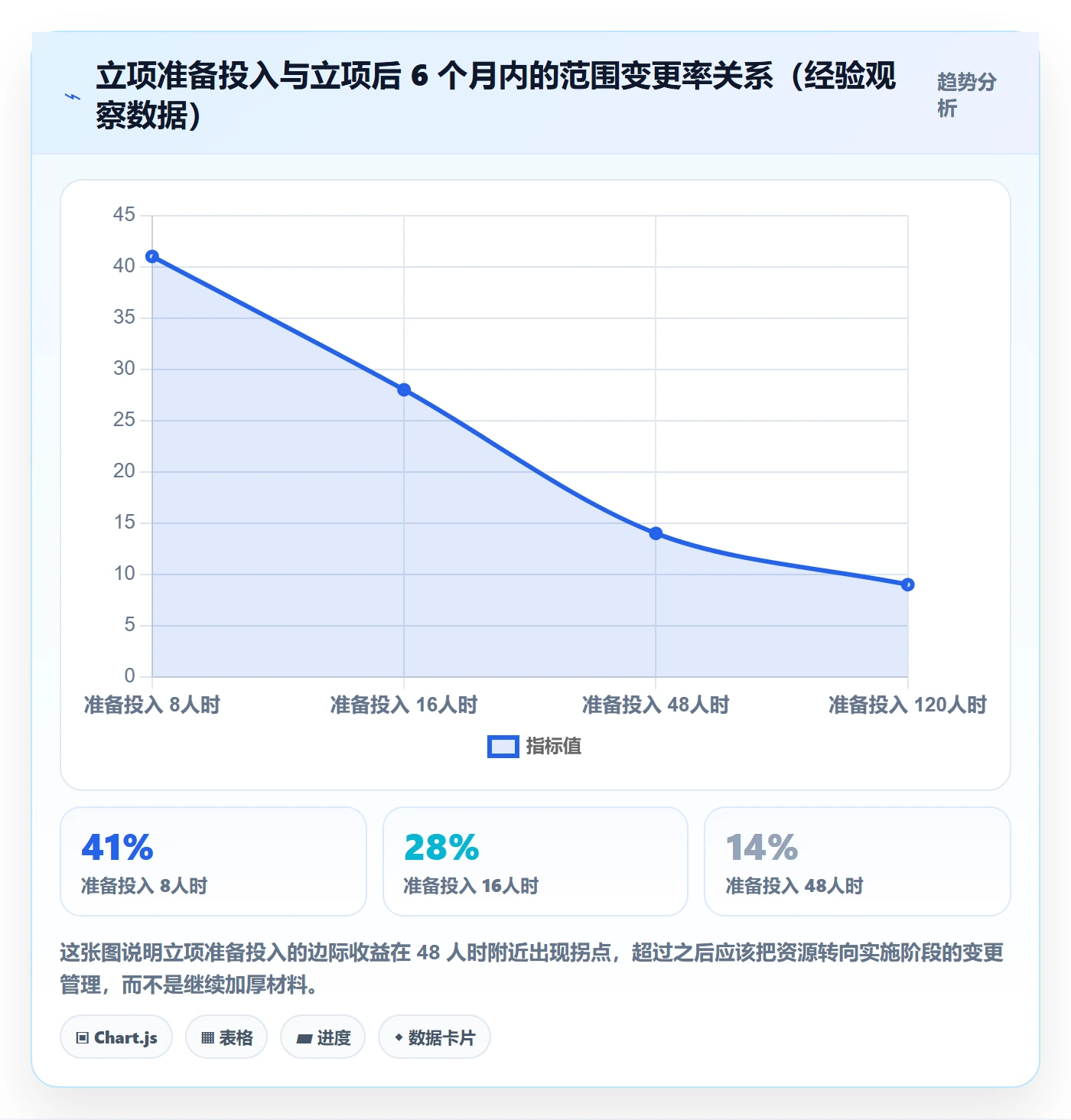

很多人以为这是个度的问题,其实是个顺序问题。我的判断是:先做细,再做快。第一次做某类项目时,把成本和收益口径完整推演一遍,形成自己的模板;之后同类项目可以直接复用口径,速度自然上来。反过来,一开始图快,后面每一次都被评审打回,反而是最慢的路径。
我用一组数据说明这个取舍:立项准备投入与立项后变更率之间存在明显的负相关。

2. 取舍二:自制还是采购
自制看起来省钱,但立项时必须把全生命周期成本算进去:开发人力、后续维护、版本升级、人员流失导致的交接成本。我见过一个自制工具,首年投入 30 万看起来比采购便宜,但第二年维护占用了 1.5 个专职人力,折算下来反而更贵。
我的判断标准是:如果这个能力不是公司的核心竞争力,优先采购或使用成熟平台。反过来,如果它是差异化优势的来源,自制才成立。这个判断要在立项材料里明确写出来,因为评审人一定会问“为什么不自研”。
3. 取舍三:私有化部署还是 SaaS
这是个成本差异很大的取舍。私有化部署的首年成本通常比 SaaS 高 2-4 倍,但数据主权和合规满足度更高。中大型企业、尤其是涉及图纸、工艺参数、客户数据的制造和金融类组织,通常会选择支持私有化部署的方案。
我的建议是把这个取舍写成明确的约束条件,而不是偏好。因为一旦写成偏好,评审人就会问性价比;写成约束条件,讨论就会聚焦在“这个约束是否必要”。
4. 取舍四:一次性全量铺开还是分批推广
分批推广的隐性成本是过渡期双系统并行,用户会有抱怨,但风险可控。全量铺开的风险是问题集中爆发,没有回退空间。我的判断是:涉及流程变更的项目,一律分批;纯技术替换类项目,可以考虑全量。这个判断的依据是,流程变更的阻力主要来自人的习惯,而习惯只能分批改变。
八、可直接照做的操作步骤

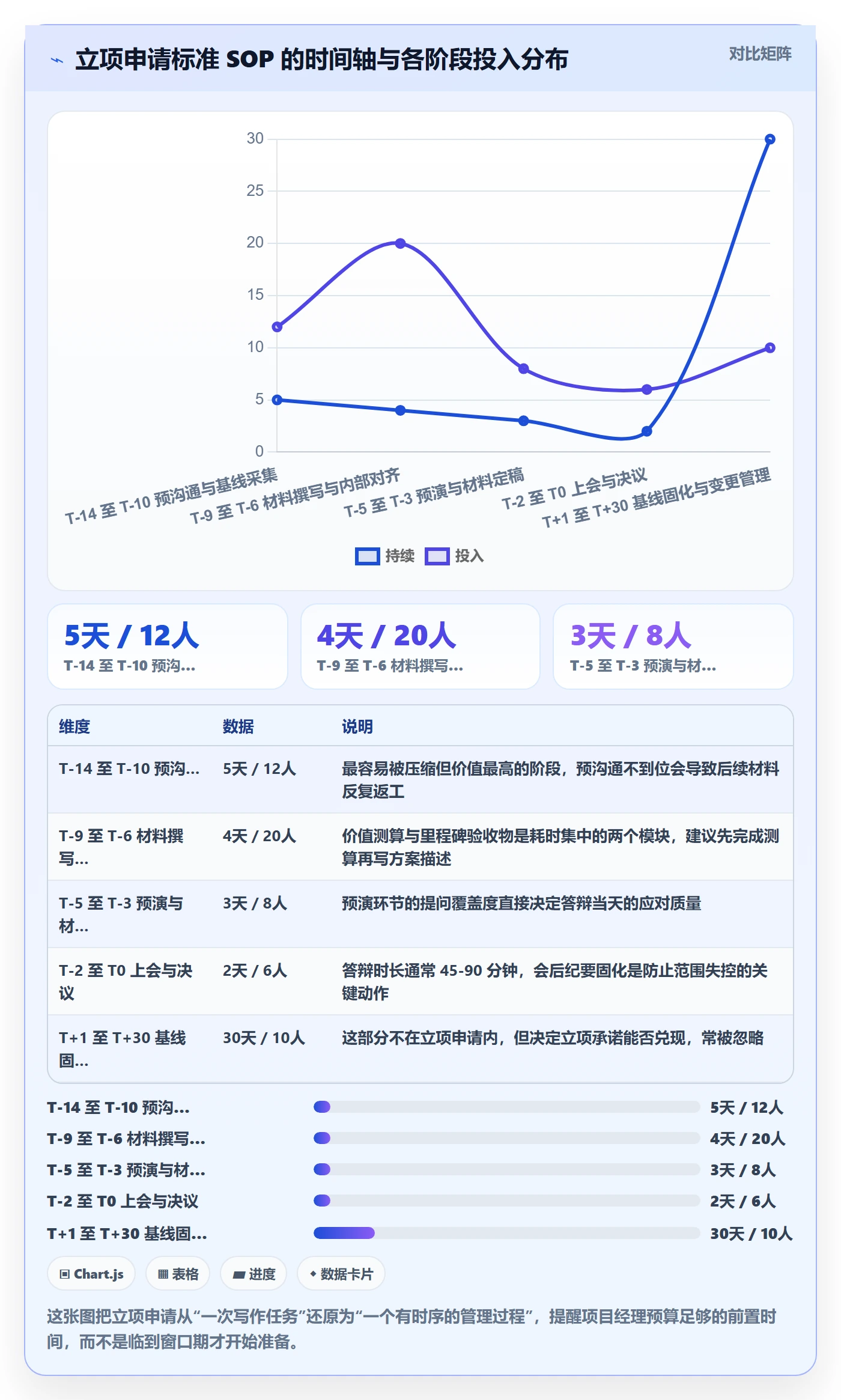

下面这套 SOP 是我在多个项目里迭代后的版本,按 T-14(上会前 14 天)到 T+30 排布,可以直接拿去用。
1. T-14 到 T-10:预沟通与基线采集
- 确认下一次预算评审窗口的具体日期和材料提交截止时间。
- 找 1-2 位关键评审人做 20 分钟预沟通,问清关注指标、去年驳回原因、所需附件。
- 确定价值测算的口径,找财务对口人确认人力折算标准和摊销方式。
- 采集基线数据。这一步不能省,而且要在项目介入前采集,避免数据被质疑。
- 列出所有需要会签的部门,确认签字流程所需时间。
2. T-9 到 T-6:材料撰写与内部对齐
- 按“战略对齐,问题定义,方案与范围,价值测算,成本与资源,里程碑与验收物,风险与依赖,退出机制”的顺序撰写。
- 价值测算部分,每一个数字后面都标注假设条件,用统一的人力和成本口径。
- 里程碑部分,每个阶段都必须写清验收物和确认人。
- 风险部分至少写三条,每条包含影响、概率、缓解动作、触发信号、责任人。
- 把材料发给一位不了解项目的同事,测试他能否在 5 分钟内说清项目做什么、花多少钱、何时见效。
3. T-5 到 T-3:预演与材料定稿
- 做一次内部预演,请业务负责人扮演评审人提问,重点攻击收益测算和风险部分。
- 针对预演中答不上的问题,补充数据或调整表述,不要靠临场发挥。
- 准备一页纸的摘要放在材料最前面,让评审人在 3 分钟内抓住核心。
- 确认所有会签已完成,附件齐全。
4. T-2 到 T0:上会与决议
- 答辩时先说结论,再说依据,不要从背景开始讲。
- 被质疑时先确认问题指向,再回答,避免答非所问。
- 如果当场无法回答,明确给出补充时间和方式,不要强行圆场。
- 会后 24 小时内发出会议纪要,把决议内容、附加条件、下一步动作固化下来。
5. T+1 到 T+30:基线固化与变更管理
- 立项通过后一周内,把立项材料中的验收物转成可跟踪的工作项,落到统一平台里。
- 把基线数据固化存档,作为未来效果评估的对照。
- 建立变更登记机制:任何范围、成本、排期变更都记录在案,并标注提出方和理由。
- 第 30 天做一次立项假设复核,看核心假设是否仍然成立。

九、最后的判断与下一步
回到开头那家通过率 40% 的公司。他们后来做了一个很小的改变:把立项材料在提交前做一次“三问自检”,不问背景、不问技术方案,只问“为什么现在做”“收益怎么算的”“什么条件下停”。三轮之后,第二年上半年提交的 15 份材料里有 11 份一次通过,返工轮次从平均 3.2 轮降到 1.4 轮。
这件事给我的判断是:立项申请的质量不取决于写作能力,而取决于项目经理有没有把决策要素前置思考清楚。材料只是结果,逻辑才是本体。
如果你手上有正在准备的立项申请,建议下一步做三件具体的事。第一,找到下一次预算窗口的截止时间,倒推准备周期,把预沟通安排在材料撰写之前。第二,花半天时间补齐基线数据,哪怕只测三个指标,也比纯定性描述强得多。第三,把材料里的每一个百分比都追问一次“基数是什么、假设是什么”,答不上来的地方就是会被驳回的地方。
至于工具层面,我的建议是:立项阶段不需要复杂系统,但需要一处能承载基线数据、验收物和变更记录的地方,最好是项目后续实施会用的同一个平台。因为立项材料和实施过程一旦分家,材料里承诺的验收物就很容易在实施中悄悄变形,而这恰恰是后续被追责时最说不清的地方。
常见问题解答(FAQ)
1. 项目立项申请需要准备哪些核心材料?
我第一次负责项目立项时,容易把申请书写成项目计划书,填了很多执行细节,却没有说明为什么值得投入资源。实际在向领导或评审委员会申请预算、人员和时间时,我更关心哪些信息能帮助对方快速判断项目是否可行。
建议至少准备六类材料:项目背景与待解决的问题、可验收的目标、项目范围与边界、方案及关键里程碑、预算和资源需求、主要风险与依赖条件。每项内容都要有依据,例如目标引用业务数据,预算说明人力和采购的估算方式,周期列出关键任务和前置依赖;暂时无法确认的内容要标注假设,不要用精确数字掩盖不确定性。
2. 项目立项前如何判断一个需求是否值得做成项目?
很多需求一提出就被直接包装成项目,等到立项后才发现只是一次配置调整、日常运营工作,或者与已有项目重复建设。我想知道在提交申请前,应该用什么标准区分真正需要立项的事项。
可以从四个问题判断:是否需要跨部门协作,是否需要单独投入预算或人员,是否有明确的阶段性成果和完成期限,以及不处理该问题会造成什么业务影响。如果只是日常维护或一次性小调整,可纳入部门工作计划;如果涉及多个团队、资源协调、风险管理和可验收交付物,才更适合按项目立项。
同时要检查是否已有类似项目或现成方案,避免重复投入。
3. 项目经理怎样提高立项申请和评审的效率?
我经常遇到申请材料来回修改,原因不是文字表达不好,而是目标、范围、预算和负责人之间没有提前对齐。等到正式评审时才暴露分歧,不仅拖慢审批,也会让项目经理反复整理同一批信息。
效率提升的关键不是单纯加快填表,而是把沟通前置。可以先用一页纸写清项目目标、预期收益、范围边界、所需决策和主要风险,分别与发起人、业务负责人、财务或资源负责人进行预审;确认关键口径后再填写正式申请。
材料提交前,用“目标能否验收、预算是否有依据、风险是否有责任人、批准后谁负责启动”四项检查,通常比会后反复补材料更有效。
4. 项目获批后还需要做哪些启动工作?
有些项目通过立项后,团队成员以为马上就能开始执行,但实际仍然缺少负责人确认、任务分工、预算基线和风险处理安排。项目经理需要明确,审批通过和项目真正具备执行条件并不是一回事。
获批后应完成一次立项到启动的交接:将批准的目标、范围、预算和周期记录为项目基线,确认项目负责人及核心成员,拆解首个阶段的里程碑和交付物,建立风险与问题台账,并为未决事项指定责任人和截止时间。只有当资源已确认、启动会议已完成、关键依赖有处理安排时,才适合进入正式执行;
如果审批意见要求补充方案或调整范围,应先完成变更确认,再更新项目计划。
文章包含AI辅助创作:项目立项如何做好项目申请?项目经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/276770
读者评论
时间分布这块我有不同感受。我们公司类似的立项周期里最耗时的不是需求收集,而是跨部门会签,一个签字流程走一周多,催也没用,审批人根本不在一个节奏上。所以压缩重复确认能省几个小时,但真正卡关键路径的是签字和排期。如果预算窗口只有季度末一次,倒推三周往往不够,会签周期得单独拎出来算。
退出机制那部分我持保留意见。材料里写清楚终止条件不难,难的是真到那个节点,业务方和上级都不愿意承认失败,指标达不到也会找理由延期,我见过项目就这么拖了两三年。止损条件如果不跟预算分期拨付绑定,基本就是纸面条款,评审人心里其实也清楚,所以才会一遍遍追问。
三类场景用同一套材料这点很认同。我们部门级项目也就三五十万,按八个模块写会累死,评审其实只看资源占用和排期冲突。但我觉得还漏了一类:合规或安全驱动的项目,收益没法折算成钱,硬套价值量化那段反而容易写成假数字,这种情况该怎么组织证据链,文章里没讲清楚。
