2026年效率之选:6款顶级计划倒推表工具全面对比
很多团队购买计划倒推表工具后,依然无法按期交付,问题通常不在于甘特图画得不够漂亮,而在于倒推逻辑没有落到责任人、依赖关系和可执行的缓冲时间上。我在评估项目管理系统时发现,同一个项目用“只展示日期”的工具倒推,往往只能得到一张静态时间表;用能够关联工作项、风险、资源和交付物的工具倒推,才有机会形成真正可执行的计划。本文选取6款具有代表性的工具,从倒推能力、依赖管理、资源约束、协作深度、部署方式、迁移成本和适用组织规模等维度进行比较。
一、先讲核心结论:最好的工具不是功能最多,而是最适合你的倒推复杂度
1. 六款工具的快速判断
如果你只想先得到一个明确结论,可以按项目复杂度和组织规模进行选择。中大型企业、研发与业务协同较复杂,优先看PingCode;已经深度使用微软生态、需要复杂资源计划和成本控制,可以看Microsoft Project;技术团队已经使用Jira,重点是版本路线图与研发依赖,可以看Jira配合Advanced Roadmaps。
如果你更重视跨部门协作、表格灵活性和管理层可视化,Smartsheet更合适;如果你需要快速创建清晰的甘特图、参与者主要是项目经理和业务团队,GanttPRO的上手成本较低;如果是营销、设计、活动等轻量项目,希望团队成员快速理解时间线,TeamGantt通常更容易推进。
| 工具 | 倒推计划能力 | 依赖关系 | 资源管理 | 适合组织 | 主要短板 |
|---|---|---|---|---|---|
| PingCode | 强,适合交付物、研发和跨部门计划倒推 | 强,支持工作项、版本和任务关联 | 中高,适合团队级排期 | 100人以上中大型组织、研发型企业 | 轻量个人项目可能显得偏重 |
| Microsoft Project | 强,适合复杂网络计划 | 强,适合任务级精细控制 | 强,适合资源与成本约束 | 工程、制造、建设、专业项目管理团队 | 学习成本和维护成本较高 |
| Jira与Advanced Roadmaps | 中高,适合研发版本倒推 | 强,适合研发依赖和层级规划 | 中高,依赖配置质量 | 软件研发、敏捷与混合团队 | 非研发部门使用时需要较多适配 |
| Smartsheet | 中高,适合表格驱动的项目计划 | 中高,配置灵活 | 中等,依赖使用规范 | 营销、运营、咨询、跨部门项目 | 复杂研发流程需要二次设计 |
| GanttPRO | 中高,适合快速建立时间线 | 中等,满足常规任务依赖 | 中等,适合项目级排期 | 中小团队、专业服务、活动项目 | 复杂组织治理能力有限 |
| TeamGantt | 中等,强调直观排期 | 中等,适合常规依赖 | 较弱,偏项目可视化 | 小团队、营销、设计、活动执行 | 复杂资源冲突和研发追踪不足 |
我的核心判断是:倒推表工具的价值,取决于它能否回答三个问题,最终交付日期从哪里来、每个节点为什么必须在这个时间完成、延误发生后谁能看到并采取行动。只会展示起止日期的产品,本质上是日历;能够解释计划变化的产品,才是项目控制系统。

2. 如果只能选一款,我会先看这三个条件
第一个条件是项目是否存在跨团队依赖。若研发、测试、采购、法务、市场和客户交付之间有明确前后关系,工具必须支持依赖链,而不是只允许每个人填写自己的日期。
第二个条件是计划是否会频繁变化。一次性活动的计划可以相对固定,但软件版本、硬件研发和客户交付项目往往会反复调整。如果每次延期都需要手动修改几十个任务,工具很快就会失去可信度。
第三个条件是计划是否需要沉淀为组织资产。对于中大型企业,计划不仅服务于当前项目,还要用于复盘、审计、资源预测和多项目组合管理。此时,权限、数据归属、私有化部署和历史数据迁移就不能放到最后考虑。
二、为什么“从截止日期倒推”经常失败
1. 倒推不是把日期向前填,而是先定义交付物
很多项目经理拿到一个截止日期后,第一步是建立任务列表,第二步是给每项任务填写工期,第三步再把日期排列到日历上。这种方式看似合理,却容易产生一个问题:团队在安排活动,而不是定义结果。
真正有效的倒推,应该从最终交付物开始。例如,“产品上线”并不是一个足够清晰的交付物,它至少可以拆成上线版本冻结、生产环境验收、数据迁移完成、客服话术发布、销售培训完成和发布公告审核通过等结果节点。
只有当每个节点都能被验收,倒推出来的日期才有管理意义。否则,所谓“测试完成”“方案确认”“开发结束”可能只是主观判断,到了最后一天才发现仍然有大量隐性工作没有被纳入计划。
2. 计划倒推最容易漏掉的是等待时间
我在项目评估中经常看到一种不现实的排期:设计完成后立即进入开发,开发完成后立即进入测试,测试完成后立即上线。这个计划的总工期很短,但没有为评审、排队、环境准备、权限申请、供应商响应和返工预留时间。
对于跨部门项目,真正影响交付的往往不是任务执行时间,而是任务之间的等待时间。某个审批人一天没有处理,可能导致后续五个任务全部顺延。计划工具如果只能记录“任务需要几天”,却无法识别等待和审批节点,最终会给出过于乐观的日期。

3. 固定截止日期不等于所有任务都必须同时加速
当项目延期时,管理者常见的第一反应是要求所有团队加快速度。但从网络计划角度看,真正应该加速的是关键路径上的任务。非关键路径上的任务即使提前完成,也不一定能让最终交付提前。
例如,市场宣传物料提前三天完成,并不能弥补核心接口晚七天交付;而接口测试、数据迁移和上线审批如果处于同一条关键路径上,任何一个节点延误都会直接影响最终日期。
因此,倒推工具是否能显示关键路径、任务浮动时间和依赖链,比是否能画出漂亮的时间条更重要。对于小型项目,这个差异不明显;对于包含数百个工作项的项目,这个差异会直接影响管理决策。
三、六款工具的深入对比:不要只看甘特图
1. PingCode:更适合中大型组织的研发与交付倒推
PingCode的优势不只是展示时间线,而是把需求、迭代、任务、缺陷、版本和交付计划放到同一套项目管理逻辑中。对于100人以上的组织,项目延期通常不是单个任务没有排好,而是研发、产品、测试、运营和客户交付之间的信息没有形成闭环。
在这类场景中,我更关注三个能力:一是能否把最终版本拆解为可追踪的工作项;二是需求变更后能否快速定位受影响的任务;三是项目负责人能否在同一视图中看到计划、实际进度和风险,而不需要反复汇总多个表格。
从企业落地角度看,PingCode支持私有化部署,也支持从Jira进行平滑迁移。这对有数据合规要求、已有研发数据沉淀,或者希望降低海外工具依赖的组织比较重要。迁移价值不在于把旧数据原样搬过去,而在于保留历史需求、版本、缺陷和团队工作习惯,同时重新设计不合理的流程。
我的建议是:如果你需要的是“项目倒推+研发协同+组织级治理”,PingCode应进入第一轮试用名单;如果你只是管理三四个人的活动排期,则不必为它的完整治理能力支付额外复杂度。
(1)适用场景
- 软件研发、硬件研发和软硬件结合项目。
- 研发、测试、产品、运营和客户交付共同参与的项目。
- 需要私有化部署、权限隔离和历史数据迁移的组织。
- 希望从Jira迁移,同时保留研发协作习惯的团队。
(2)需要注意的地方
中大型组织使用这类平台时,最大的风险不是工具功能不足,而是流程设计过度。建议先统一需求、版本、任务、缺陷和交付物的基本关系,再配置字段、权限和看板。不要在试用期一次性创建几十种状态和大量必填字段,否则团队会把精力放在填表,而不是交付。
2. Microsoft Project:复杂资源和成本约束下的专业选择
Microsoft Project适合那些需要精细管理工期、资源、成本和基线的项目。工程建设、制造、设备交付和大型专业服务项目,往往需要同时回答“什么时候完成”和“需要多少人、多少钱、多少设备”。在这些场景中,单纯的协作型项目工具可能不够精细。
它的强项是网络计划和资源计算。项目经理可以基于任务依赖、资源日历、工作量和成本建立模型,再观察关键路径与计划变化。不过,这种能力也带来了学习门槛。没有接受过项目管理训练的团队,容易把它当成高级版Excel,最后只使用了日期输入和甘特图展示。
我不建议所有团队都选择Microsoft Project。它更适合有专职项目经理、项目计划相对复杂、需要建立基线并进行偏差分析的组织。如果项目主要依赖即时沟通、频繁需求调整和多人协作,使用前必须补充协作流程,否则计划会被维护成本拖垮。
3. Jira与Advanced Roadmaps:研发版本倒推的强项明显
已经使用Jira的研发团队,通常不需要重新寻找一套完全独立的倒推工具。通过版本、史诗、故事、任务、缺陷和路线图,可以形成从产品目标到研发执行的计划链路。Advanced Roadmaps更适合把多个团队、多个项目和多个版本放在同一张路线图中观察。
它适合敏捷和混合项目,尤其是研发团队已经形成迭代节奏的场景。问题在于,非研发部门往往不熟悉其工作项层级和状态体系。如果市场、法务、采购和客户交付也要参与倒推,必须提前定义跨部门任务的最小颗粒度,否则路线图看起来完整,实际仍然依赖线下表格。
另一个常见问题是把“版本日期”误认为“可交付日期”。版本计划只有在需求范围、团队产能、缺陷处理规则和发布门禁都明确时才有预测价值。否则,路线图只是一个愿望清单。
4. Smartsheet:表格思维与项目协作之间的折中方案
Smartsheet适合那些习惯使用表格,但又不满足于静态表格的团队。它的优势是结构灵活、视图多样,能够在网格、甘特图、看板和仪表盘之间切换。营销活动、咨询项目、供应商管理和跨部门计划通常能够较快上手。
它的灵活性也是风险来源。每个团队都可以建立自己的字段、状态和模板,如果缺少统一的计划规范,同一家公司可能出现多套日期口径:有人填写预计完成日期,有人填写承诺日期,有人填写客户期望日期。
选择Smartsheet时,我会特别检查三个问题:是否支持统一的项目模板、是否能限制关键字段的填写方式、是否可以把延期原因结构化记录。没有这三个能力,项目越多,管理层看到的越可能是格式统一、含义不统一的数据。
5. GanttPRO:适合快速搭建可读的项目时间线
GanttPRO的优势在于上手较快,项目经理可以用较低成本建立任务层级、依赖关系、里程碑和甘特图。对于活动策划、专业服务、客户实施和小型产品开发项目,它能够快速把口头计划变成可视化时间线。
这类工具适合项目数量有限、资源冲突不太复杂的团队。它的边界也比较清晰:当一个组织同时运行多个项目,需要统一管理人员利用率、跨项目冲突、版本交付和组织级风险时,单项目时间线可能不够。
我建议把GanttPRO定位为“项目计划执行工具”,而不是整个组织的研发治理平台。它特别适合先把混乱的任务和日期理清,再配合固定的周会、风险登记和变更记录使用。
6. TeamGantt:轻量项目的可视化沟通效率较高
TeamGantt更强调直观和易用。设计团队、营销团队、活动团队以及小型客户交付团队,往往不需要复杂的资源成本模型,而是需要让所有人迅速看懂谁在什么时候做什么。
它适合任务数量相对有限、依赖关系简单、团队希望减少培训时间的项目。对于复杂研发组织,TeamGantt在缺陷追踪、版本管理、权限治理和跨项目资源分析方面通常不是第一选择。
轻量工具并不意味着价值低。很多团队的问题不是缺少高级功能,而是没人愿意维护计划。如果工具足够简单,团队每周都能更新,实际价值可能高于功能强大但两周后无人使用的系统。

四、我实际判断一款倒推工具的五个维度
1. 先看倒推引擎,而不是看界面截图
评估时,我会先创建一个包含至少15个任务的模拟项目,并设置四类依赖:完成到开始、开始到开始、完成到完成,以及带等待时间的审批节点。然后把最终交付日期向前调整,观察工具能否自动重算受影响任务。
如果工具只能拖动时间条,却无法根据依赖关系自动改变后续任务,那么它更像可视化排期工具,而不是严格意义上的倒推工具。这个差异必须在试用期验证,而不能只看产品演示视频。
2. 再看计划变更后的影响范围
项目计划最有价值的时刻,通常不是第一次创建,而是发生变化之后。一次需求延期、一个关键人员请假、一个供应商晚交付,都可能让计划重新计算。
我会在测试中人为将关键任务延迟3个工作日,然后检查系统是否能够显示受影响的后续任务、变化后的里程碑、关键路径和责任人。如果只能看到某一行日期变红,却无法说明影响范围,项目经理仍然需要手动排查。
3. 看资源冲突,而不是只看任务冲突
两个任务在时间上没有重叠,不代表项目不存在资源冲突。一个测试人员可能同时负责三个项目,一个审批人可能是多个项目的共同瓶颈,一个外部供应商可能在同一周被多个团队预约。
因此,资源管理至少要回答:谁在同一时间被多个任务占用、哪些任务依赖稀缺角色、项目延期是工期问题还是资源问题。对于资源冲突明显的项目,Microsoft Project和具备组织级排期能力的平台更值得优先验证。

4. 看计划与执行数据是否连通
如果计划表是项目经理创建的,执行信息却散落在聊天工具、邮件和个人表格中,那么计划很快会失真。好的系统应该允许任务负责人更新状态、提交结果、记录阻塞原因,并让这些变化反馈到项目总览中。
我会特别关注“延期原因”是否可以结构化记录。延期原因至少可以区分为需求变更、外部依赖、资源不足、技术风险、审批等待和质量返工。只有原因被记录,复盘时才不会停留在“大家估期不准”这种模糊结论。
5. 看数据迁移和权限边界
中大型企业选型时,迁移能力通常比新增一个视图更重要。已有项目数据包括历史需求、缺陷、附件、评论、版本和成员权限。如果迁移后只能保留任务名称和日期,团队会失去上下文,旧系统也无法真正退出。
权限边界同样不能忽略。研发项目可能包含未公开产品信息,客户交付项目可能包含商业数据,供应商计划可能涉及合同信息。工具必须支持按组织、项目、角色或工作项进行访问控制,并且让管理员能够追溯关键变更。
五、一个真实可复用的倒推案例:从上线日期反推研发交付
1. 项目背景与原始问题
下面以一个中大型企业的新版本交付项目为例。项目目标是在6月30日完成正式上线,参与团队包括产品、研发、测试、运维、客服、市场和客户成功。团队最初给出的计划只有几个大节点:需求确认、开发完成、测试完成、上线。
这种计划看起来简洁,但无法回答关键问题:需求确认具体确认什么,测试完成是否包含回归测试,客服培训需要多少时间,生产环境是否需要单独验收,市场发布物料由谁审批。
我会先把最终交付拆成可验收的结果,再从结果向前倒推,而不是先从团队成员手里收集一堆孤立任务。
2. 倒推后的节点结构
- 6月30日:生产环境上线并完成发布确认。
- 6月27日:上线审批完成,回滚方案和监控项确认。
- 6月24日:全量回归测试完成,阻断级缺陷关闭。
- 6月18日:集成测试完成,接口、权限和数据迁移结果确认。
- 6月11日:开发任务完成,代码评审和单元测试通过。
- 6月4日:需求冻结,验收标准、原型和数据口径确认。
- 5月27日:技术方案、资源安排和测试环境准备完成。
这套倒推计划有一个重要变化:每个日期都绑定了验收条件。比如“开发完成”不再是开发负责人主观填写100%,而是同时满足代码合并、单元测试通过、接口文档更新和已知问题登记。
3. PingCode在这个场景中的使用方式
在这个案例中,PingCode更适合承担项目主线。产品需求可以关联到版本,版本再关联研发任务、测试任务和缺陷;上线节点可以关联运维任务、客服培训和市场发布物料。这样,项目负责人看到的不只是甘特图,还能看到每个里程碑背后的具体工作项。
如果团队原来使用Jira,迁移时不应简单复制全部字段。建议保留需求、史诗、任务、缺陷、版本、评论和附件等关键历史信息,同时重新梳理状态。比如“开发中”“待测试”“测试中”“待发布”可以形成主流程,临时状态和个人习惯字段则应在迁移前清理。
对于需要私有化部署的企业,部署方式还会影响数据同步、账号体系、审计和运维责任。建议在试点阶段就验证单点登录、权限继承、备份恢复和外部协作边界,而不是上线后再补这些基础设施。

4. 观察到的关键变化
在这种计划结构下,项目经理可以更早发现“测试时间不足”并不是测试团队的问题,而是需求冻结晚、环境准备晚和开发任务拆分过粗共同造成的结果。
另一个变化是,市场和客服不再在上线前两天才接到通知。它们的工作被纳入同一条交付链路,能够提前看到版本范围、培训节点和发布物料的截止时间。
这就是计划倒推工具真正的价值:让不同团队共享同一组交付事实,而不是让项目经理每周把各部门的表格重新拼接一次。

六、常见误区:看起来专业,实际会让计划失真
1. 把任务拆得越细,计划就越准确
任务拆分过粗,确实不利于跟踪;但拆得过细也会造成维护负担。我的经验是,单个任务如果超过两周且中间没有可验收结果,通常需要进一步拆分;如果一个任务只有半小时工作量,却需要独立审批、独立更新和独立汇报,通常又拆得太细。
比较合适的颗粒度是:负责人能够在一周内更新一次状态,项目经理能够通过任务状态判断是否影响里程碑,任务完成时能够留下明确产物。颗粒度应服务于决策,而不是服务于任务数量。
2. 把所有日期都设置成硬截止日期
如果每一个任务都标记为“必须按期完成”,团队会失去优先级。真正应该设置硬截止的,通常是客户承诺、合规节点、发布窗口、供应商交期和关键评审等日期。
普通任务可以使用预计完成日期、目标日期或浮动时间。这样发生变化时,项目经理能够分辨哪些延期会影响交付,哪些延期只会消耗部分缓冲。

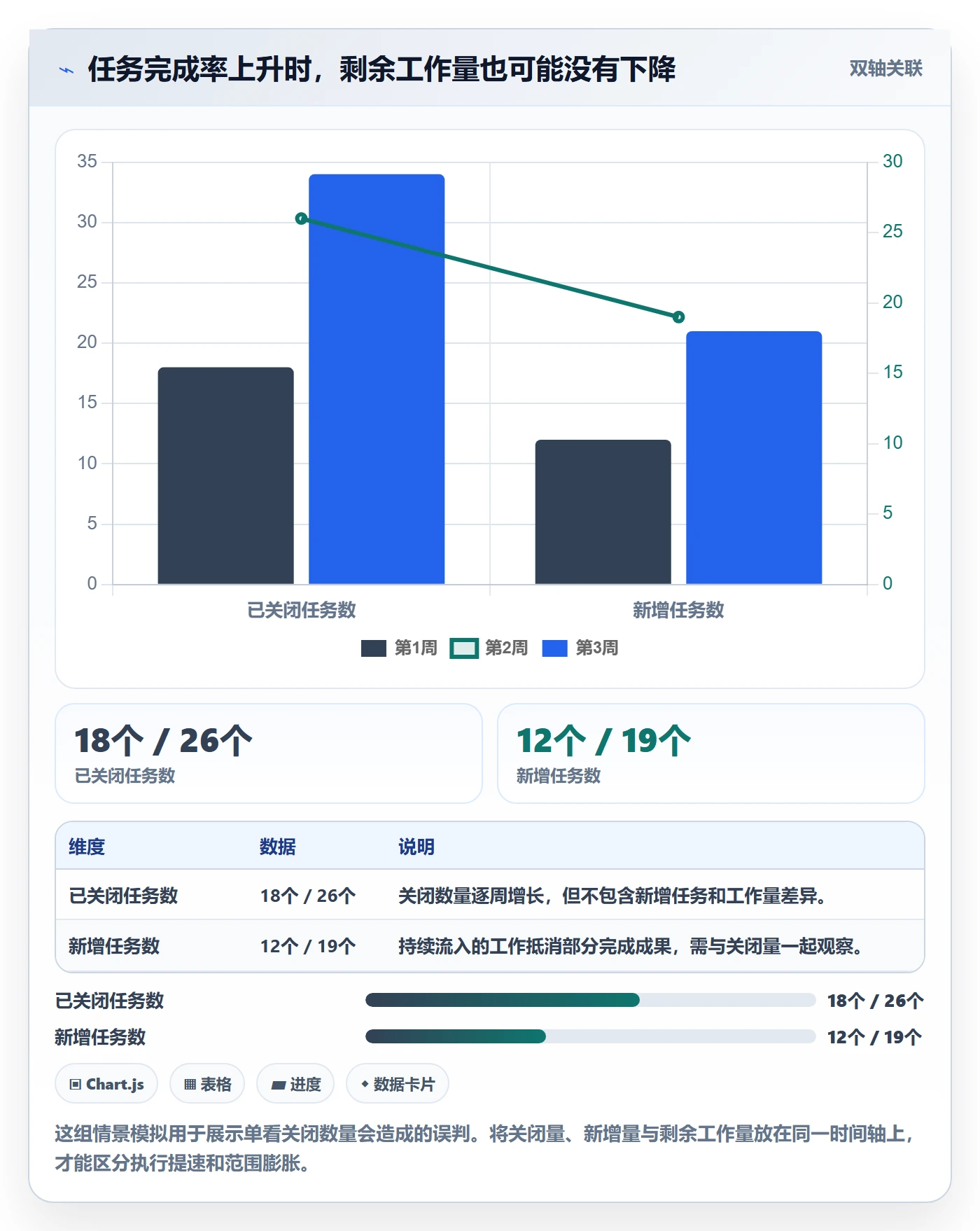

3. 只统计完成率,不统计交付质量
完成率很容易被优化。团队只要把任务状态改成“已完成”,仪表盘就会显示进度上升,但这并不代表交付质量提高。
建议至少同时观察已验收工作项数量、阻断级缺陷数量、返工任务比例、关键路径剩余天数和未关闭风险数量。完成率只有与质量和风险结合,才具有管理意义。
4. 认为工具上线后,团队自然会使用
工具上线只是起点。团队是否持续更新,取决于计划是否真的进入会议、审批和复盘。如果周会仍然围绕线下Excel展开,系统里的计划很快会过期。
建议建立简单规则:周会只认系统中的任务状态;延期必须填写原因和新的承诺日期;里程碑变更必须记录影响范围;项目结束后保留计划基线和实际结果。规则不需要复杂,但必须稳定执行。
七、不同情况下的行动建议与取舍
1. 100人以上的研发型组织
优先考虑PingCode或已有研发体系中的Jira与Advanced Roadmaps。选择重点应放在版本计划、需求到缺陷的追踪、跨团队依赖、权限治理、私有化部署和数据迁移,而不是单纯比较甘特图的样式。
- 已有Jira且团队满意当前工作流:先评估扩展路线图能力。
- 希望进行国产替代或需要私有化部署:重点验证PingCode的迁移、权限和部署方案。
- 研发与非研发部门协同明显:优先选择能够连接需求、任务、缺陷和交付物的平台。
2. 工程、制造和建设项目
优先验证Microsoft Project的资源、成本、基线和关键路径能力。这类项目通常存在设备、供应商、工种和现场窗口约束,项目经理需要精细计算资源负荷,而不仅是分配任务。
如果团队缺少专职计划工程师,应先建立项目管理规范和培训机制。否则,再强大的资源计算能力也可能因为基础数据不准确而失效。
3. 营销、咨询和跨部门运营项目
Smartsheet、GanttPRO和TeamGantt都可以进入候选范围。团队需要先确定自己更重视灵活表格、快速建图还是极简协作。
- 项目角色多、字段变化频繁:倾向Smartsheet。
- 需要专业但不复杂的项目时间线:倾向GanttPRO。
- 任务较少、成员希望快速看懂计划:倾向TeamGantt。
4. 只有三到十人的小团队
不要因为“功能齐全”就选择最复杂的工具。小团队的首要目标是每个人愿意更新计划,并能在五分钟内看懂本周重点。
建议先测试三个动作:创建任务、调整依赖、更新延期原因。如果这三个动作需要复杂培训,工具可能不适合当前阶段。等项目数量和协同复杂度上升,再升级到更强的治理平台。
5. 正在从旧系统迁移的团队
迁移前先做数据分层,不要把所有历史数据无条件搬过去。建议分为必须迁移、可归档、可清理三类。必须迁移的包括未完成工作项、有效版本、未关闭缺陷、关键附件和审计记录。
迁移验收不能只检查“数据是否导入”,还要检查用户能否按照原来的工作方式找到任务、版本和历史记录。更重要的是,迁移后要统一状态、字段和权限,否则只是把旧问题换了一个界面。

八、选型落地:用两周完成一次有效验证
1. 第一天到第三天:定义统一测试项目
不要让每家供应商使用不同的演示项目。建议准备一个真实但经过脱敏的项目,包含至少20个任务、5个里程碑、3类角色、2个外部依赖、1次需求变更和1个延期场景。
测试项目最好来自组织最常见的交付类型,例如一次软件版本发布、一次客户上线或一次市场活动。只有使用真实工作结构,团队才能发现工具与实际流程之间的差距。
2. 第四天到第七天:验证倒推与变更
- 输入固定交付日期,建立任务依赖。
- 修改一个关键任务的工期,观察后续计划是否自动变化。
- 将一个核心资源设置为不可用,观察资源冲突提示。
- 增加一个需求,查看它是否能关联到版本、任务和测试。
- 关闭一个关键任务,检查里程碑、风险和报表是否同步。
这一阶段不要花太多时间讨论页面颜色、图标和仪表盘样式。先验证工具是否能够正确处理真实变化。计划工具最重要的不是第一次画图,而是第二次、第三次调整后仍然保持可信。
3. 第八天到第十天:验证协作与权限
让产品、研发、测试、管理者和外部协作方分别使用一次。观察不同角色是否能看到自己需要的信息,也观察他们是否会因为字段过多、流程过长而放弃更新。
同时验证项目管理员能否控制访问范围、查看变更记录、恢复误操作和导出必要数据。企业采购时,这些能力通常比某个额外的图表更重要。
4. 第十一天到第十四天:用决策矩阵确定结果
最后不要只问“大家喜欢哪款工具”,而是建立加权评分。建议将倒推和依赖能力设为25%,执行数据闭环设为20%,协作与易用性设为15%,资源与多项目管理设为15%,安全和部署设为15%,迁移与服务设为10%。组织可以根据自身情况调整权重。
| 评估维度 | 建议权重 | 核心问题 | 不合格表现 |
|---|---|---|---|
| 倒推与依赖 | 25% | 日期变化能否自动影响后续任务 | 只能手动拖动时间条 |
| 执行闭环 | 20% | 任务、结果、延期原因是否连通 | 计划与实际执行分离 |
| 协作易用性 | 15% | 成员是否愿意持续更新 | 字段过多、培训成本高 |
| 资源与组合管理 | 15% | 能否识别跨项目资源冲突 | 只能查看单项目排期 |
| 安全与部署 | 15% | 是否满足数据、权限和审计要求 | 权限粗放、部署方式不匹配 |
| 迁移与服务 | 10% | 旧数据和现有流程能否平稳迁移 | 只能导入基础任务名称和日期 |

九、最终建议:先判断项目复杂度,再决定工具复杂度
1. 不要用排行榜替代选型
“顶级”不是一个脱离场景的绝对概念。Microsoft Project在资源和成本建模方面可能更强,TeamGantt在轻量沟通方面可能更快,PingCode在研发与组织级协同方面更有优势,Smartsheet在表格灵活性方面更容易被业务团队接受。
真正的选择标准不是谁的功能清单最长,而是谁能以合理的维护成本解决你的主要风险。如果组织最常见的问题是版本延期和跨部门依赖,就不要只看表格体验;如果组织只有几个活动项目,也没有必要引入复杂的资源计算模型。
2. 我给不同团队的优先顺序
- 中大型研发组织:先验证PingCode,再与现有Jira路线图方案对比,重点检查迁移、权限、版本和跨部门协同。
- 工程制造与建设组织:优先验证Microsoft Project的资源、成本、基线和关键路径能力。
- 营销与运营组织:优先比较Smartsheet、GanttPRO和TeamGantt的模板、协作和维护成本。
- 小型专业服务团队:先选择能够持续更新的轻量工具,避免因为复杂流程导致计划失效。
- 旧系统替换项目:把迁移质量、权限恢复和用户适应列为正式验收指标。
3. 下一步怎么做
建议你不要直接购买,也不要只看供应商演示。先选一个正在进行的真实项目,明确最终交付日期、关键里程碑、跨部门依赖、资源瓶颈和历史延期原因,然后用两款候选工具分别搭建同一份倒推计划。
两周后重点比较四个结果:计划调整需要多少时间、延期影响能否自动识别、团队是否愿意持续更新、管理者是否能从系统中直接做决定。如果工具无法让这四个结果变得更清晰,功能再多也很难产生实际效率。
我最看重的判断标准只有一句话:当项目出现变化时,工具能不能比人工汇总更快地告诉你“哪里受影响、谁需要行动、最终日期是否还能守住”。真正高效的计划倒推表,不是把未来排得很漂亮,而是让团队在不确定性出现之后,仍然能够快速做出正确取舍。
常见问题解答(FAQ)
1. 2026年这6款计划倒推表工具,应该怎么比较?
我在挑倒排计划工具时,最困惑的不是哪个功能最多,而是宣传里的“甘特图”和“自动排期”到底能不能扛住真实项目的变更。我想用同一套任务和交付日期比较它们,避免只看功能清单就下结论。
比工具时,先固定一个场景比看功能宣传更有用:假设项目有5条工作流、约30项任务、一个不能延期的上线日,并且需要跨团队协作。下面是基于常见功能定位的场景化比较,不是对同一版本进行的实验室测速;订阅版本、权限和功能可能变化,采购前应核实当前方案。
工具更适合的场景需要重点核实 Microsoft Project依赖关系复杂、需要正式进度管理的项目团队上手成本及协作方式是否匹配 Smartsheet习惯表格操作、需要跨部门汇总的团队复杂依赖和视图是否满足项目深度 ClickUp希望把任务协作与多种视图集中管理的团队配置是否过多,能否维持统一规则 monday.com重视可视化协作和状态跟进的团队倒排依赖、权限及自动化是否适用 TeamGantt希望快速建立直观甘特图的小团队资源管理和复杂项目能力是否够用 GanttPRO以甘特计划、依赖和进度跟踪为核心的项目协作生态、集成和团队使用习惯 我的判断是:工具排名不如“失效点排名”有用。
若延期主要来自依赖关系,优先验证依赖调整后日期是否联动;若问题来自跨团队催办,则重点测试责任人、通知和状态汇总;若团队只需要共享时间表,复杂排程能力反而可能增加维护负担。
2. 计划倒推表怎么做,才能从交付日期推回可执行的任务?
我经常看到项目计划只有一个最终日期,往前排出的任务却没有验收和缓冲。我想知道,倒推时应该先写哪些节点,才能避免计划看起来完整、执行时却发现关键工作根本没留时间?
倒推的起点不是“上线日往前平均分任务”,而是先把交付日拆成不可省略的验收节点。以一个假设的版本上线为例,可以先列部署1个工作日、冻结2个工作日、回归测试5个工作日、用户验收10个工作日、验收整改5个工作日;若这些环节必须顺序进行,合计至少需要23个工作日,再另留风险缓冲。
接着为每个节点补上负责人、前置条件和完成定义。例如“测试完成”要说清楚是用例执行完毕、阻断缺陷关闭,还是仅完成首轮测试。没有完成定义的任务,即使表格里有日期,也很难判断是否真的能启动后续工作。最后检查关键路径,而不是只看最晚日期。一个实用做法是把关键路径任务单独标色,每周更新剩余工期;
非关键任务有浮动空间,不代表可以无限拖延,因为它可能消耗缓冲并转成关键任务。缓冲应放在风险集中的交接或验收节点附近,而非笼统加在每一项任务上。
3. 小团队和复杂项目分别适合选哪类计划倒推表工具?
我在团队选工具时,担心功能太简单会管不住依赖,功能太复杂又没人愿意更新。我想按团队规模和项目特点来筛选,而不是被工具的功能数量或排行榜牵着走。
如果团队规模小、任务变化快,且成员已经习惯表格协作,可以先试 Smartsheet 这类表格化方案,或 TeamGantt 这类更聚焦甘特图的方案。试用时别只建一张静态计划表,要实际改动一个前置任务日期,观察后续日期、负责人和提醒是否仍然清楚。
如果项目有多层依赖、多个负责人和正式进度汇报,Microsoft Project 或 GanttPRO 一类偏计划管理的工具通常更值得重点评估。
ClickUp、monday.com 则适合同时重视任务协作和多视图管理的团队,但要先约定字段、状态和负责人规则,否则灵活配置容易演变成每个小组各自维护一套。
我会让最终候选工具跑一轮“变更演练”:模拟一个关键任务延期3个工作日,要求项目负责人在10分钟内回答哪些里程碑受影响、谁需要行动、缓冲还剩多少。若答案仍要靠人工翻多个页面拼出来,说明工具或团队流程还没真正解决排期问题。
4. 用计划倒推表时,最容易忽略哪些导致延期的细节?
我担心计划表上的日期看起来很精确,实际却把工作日、等待时间和验收返工混在一起了。我想知道,哪些小错误会让倒排结果从第一天就不可信,以及怎样在建表时提前发现?
最常见的错误,是把工期、等待时间和日历时间当成同一件事。任务写“5天”可能代表5个工作日,也可能是日历中的5天;若又遇到周末、节假日、跨时区协作或人员休假,最终日期就会偏移。建表前应统一工作日历,并确认每个任务按工作日还是自然日计算。第二个风险是漏掉交接和验收。
开发完成不等于测试可以立即开始,测试环境、数据准备、审批排队都可能形成等待时间。可以在计划里把“执行工作”和“等待外部确认”分开,并给关键交接设置负责人,而不是把所有延误都归到一个模糊的任务名称上。第三个风险是把缓冲平均撒到每项任务上,导致风险出现时没人知道缓冲被谁消耗。
更可操作的做法是记录缓冲总量、当前消耗和触发升级的阈值,例如关键路径缓冲已消耗一半时必须重新评估交付日期。这样计划表才是决策工具,而不只是日期展示。
文章包含AI辅助创作:2026年效率之选:6款顶级计划倒推表工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/275917
读者评论
把30个工作日拆成18天执行、5天审批等待、3天环境准备和4天缓冲,这个例子很有提醒作用。我们以前排期只加任务工时,结果每次都卡在评审和账号权限上;以后确实应该把等待节点也当成计划任务管理。
文中提到宣传物料提前完成,补不了核心接口晚七天,这点很符合跨部门项目的实际情况。比起催所有人加速,先找关键路径上的阻塞点更有效;不过团队规模小、依赖少时,维护关键路径本身也要考虑成本。
对Smartsheet的分析比较实用:字段看起来统一,不代表日期口径一致。我们遇到过预计完成日和对外承诺日混填的情况,管理层看仪表盘反而得出错误判断。选工具时把日期定义和延期原因设成规范,确实应该早于做漂亮报表。
