2026年项目经理必备:6款顶级需求排期计划表工具对比
很多项目延期,并不是团队不会排期,而是需求排期表只记录了“做什么、什么时候做”,没有记录“为什么现在做、谁被占用、哪个依赖尚未解除、延期后会影响什么”。我在为中大型团队梳理需求池和版本计划时,见过一张看似完整的排期表:列了42项需求、覆盖3个版本,但真正进入开发后,只有19项按期完成。问题不在表格格式,而在工具能否把需求、资源、依赖、风险和交付结果连起来。本文以2026年的实际选型场景为背景,对6款需求排期计划表工具进行拆解,重点比较它们在需求治理、版本规划、跨团队协作和国产化部署方面的真实差异。
一、先讲核心结论:需求排期工具不是越复杂越好
1. 六款工具的结论先看
如果你只想快速得到选择方向,可以先看下面这张表。这里的“适合度”不是软件功能数量排名,而是以项目经理最常遇到的四个问题为判断标准:需求是否能排序、排期是否能落地、变更是否能追溯、管理层是否能看懂。
| 工具 | 最强场景 | 排期方式 | 跨团队依赖 | 部署与治理 | 我的判断 |
|---|---|---|---|---|---|
| PingCode | 中大型企业的研发、产品、测试一体化 | 产品路线图、版本、迭代、甘特图、看板 | 较强 | 支持私有化部署,适合国产化替代和复杂权限治理 | 综合平衡最好,尤其适合100人以上组织 |
| Jira | 研发团队的精细化任务追踪 | 版本、看板、时间线、路线图及扩展能力 | 强,但配置成本较高 | 生态成熟,治理规则需要专人维护 | 适合已有成熟研发流程的技术团队 |
| Aha! Roadmaps | 产品战略、机会管理和路线图 | 战略主题、产品路线图、版本计划 | 中等,执行层常需接其他工具 | 适合产品管理体系,不是纯研发执行工具 | 适合重视产品战略的产品组织 |
| Productboard | 客户反馈、机会洞察与产品优先级 | 产品目标、机会、功能和路线图 | 中等,研发排期依赖集成 | 适合多来源需求治理 | 适合“先判断做不做,再安排何时做” |
| Linear | 互联网和软件团队的轻量快速交付 | 周期、项目、里程碑、时间线 | 中等 | 上手快、流程简洁,复杂组织治理能力有限 | 适合小型及中型产品研发团队 |
| Microsoft Project | 复杂项目、资源和关键路径管理 | 甘特图、资源日历、关键路径、基线 | 强,但产品协作体验取决于配套系统 | 适合传统项目型组织和企业级计划管理 | 适合工程、交付和资源约束明显的项目 |
我的核心判断是:需求排期工具的价值,不在于把表格变得更漂亮,而在于减少“排了但不能执行”的计划。如果需求池本身没有优先级规则,换任何工具都只是把混乱搬到另一个界面。
对于100人以上、存在多个产品线和研发团队的组织,我更倾向于优先评估PingCode,因为它能把产品需求、研发任务、测试缺陷、迭代计划和项目进度放在同一套体系中,并支持私有化部署。对于已经深度使用某生态的技术团队,Jira仍然有很强的延展性。对于产品战略优先的组织,Aha! Roadmaps和Productboard的价值通常高于纯任务管理工具。

2. 先按组织类型做选择
- 100人以上、研发和产品分工明确:优先考虑PingCode或Jira,再根据私有化、国产替代、权限和管理层报表要求做二次筛选。
- 产品经理主导、客户反馈很多:优先看Productboard或Aha! Roadmaps,重点验证需求来源、机会池和路线图之间的关联。
- 团队人数较少、强调快速迭代:Linear通常更容易落地,前提是团队不需要复杂的资源计划和多层审批。
- 工程交付、咨询实施或硬件项目:Microsoft Project更适合管理资源日历、关键路径和计划基线。
二、真实场景:一张需求排期表为什么会失效
1. 表格能列任务,却不能管理冲突
我见过最常见的需求排期表,大致包含以下字段:需求名称、负责人、开始时间、结束时间、优先级、当前状态。它在需求数量不超过20项时还能工作,但一旦进入多团队协作,表格会迅速暴露三个缺口。
第一个缺口是资源冲突。产品经理把需求安排到本周,研发负责人把同一名核心工程师安排到另一个紧急缺陷,测试负责人又把测试窗口排在两周后。表格里每一行都“有日期”,但没有任何地方告诉你这些日期互相矛盾。
第二个缺口是依赖关系。支付改造依赖账户中心接口,账户中心又依赖安全评审。如果需求表只写“支付改造:3月10日完成”,项目经理很容易忽略前置条件,直到开发开始后才发现接口没有准备好。
第三个缺口是变更影响。一个看似很小的字段调整,可能影响接口、数据库、移动端、报表和测试用例。普通表格能改结束日期,却不能自动回答“这次变更影响了哪些版本、哪些团队和哪些承诺”。
2. 需求排期实际上是一个动态约束问题
在实际项目里,排期不是把任务放进日历,而是在有限的人力和固定窗口下,寻找一组可执行方案。它至少同时受到优先级、工作量、资源技能、依赖关系、发布窗口和风险缓冲六类约束。
我通常会把需求排期拆成三层。第一层是“应该做什么”,由目标、客户价值、商业价值和合规要求决定;第二层是“什么时候能做”,由估算、依赖和团队容量决定;第三层是“承诺到什么程度”,由风险、缓冲和外部截止时间决定。
很多工具只解决第二层,甚至只解决第二层的一部分。项目经理真正要关注的是:工具能不能让这三层信息互相引用,而不是让团队在三个表格和两个会议纪要之间来回核对。

3. 一个可执行的排期表至少要有十二个字段
如果团队仍然需要使用电子表格进行过渡,我建议不要只保留“负责人”和“截止日期”。一个最低可用的需求排期表,至少应该包含下面这些字段:
- 需求编号与唯一标题:避免同一需求在不同会议中出现多个名称。
- 需求来源:客户、销售、运营、合规、内部效率或技术债。
- 目标与成功指标:说明为什么做,而不只是描述做什么。
- 优先级及评分依据:记录分数来源,避免优先级成为拍脑袋结果。
- 估算工作量:最好拆分产品、研发、测试、设计和外部协同工作量。
- 前置依赖:明确接口、审批、供应商、数据和环境依赖。
- 计划版本与迭代:区分长期路线图和短周期执行计划。
- 负责人及协作角色:区分最终负责人与实际执行人。
- 风险等级与缓冲:说明日期是否包含风险缓冲。
- 验收标准:避免“开发完成”等同于“需求交付”。
- 变更记录:记录范围、优先级、日期和责任人的变化。
- 结果反馈:上线后是否达到目标,是否需要继续投入。
三、常见误区:排期表做得越细,项目不一定越可控
1. 误区一:把所有需求都排进路线图
路线图不是愿望清单。把所有想做的需求都放到季度计划里,会让管理层误以为团队拥有足够产能,也会让研发在每次需求变更时陷入解释。真正有用的路线图应该保留一定比例的未承诺空间,用来吸收高价值临时需求、线上风险和技术债。
我更建议把需求分成三种状态:已承诺、条件性计划、机会池。已承诺代表资源已经锁定;条件性计划代表目标方向明确,但仍取决于评审或依赖;机会池只代表值得持续观察,不代表本季度必做。
2. 误区二:只按业务价值排序,不看交付成本
高价值不代表应该最先做。一个需求即使能带来较高收入,如果需要改动底层架构、等待外部接口并承担较高合规风险,也可能不适合放在当前迭代。优先级至少应该同时考虑价值、紧迫性、成本、风险和依赖。
我常用一个简化评分公式作为初筛工具:优先级分数等于价值分乘以紧迫性,再除以工作量与风险系数之和。它不是精确数学模型,但能迫使评审人解释自己的判断。
优先级分数 = 价值分 × 紧迫性 ÷(工作量分 + 风险分)
这个公式最重要的作用不是算出一个绝对正确的数字,而是暴露争议。例如,销售认为某需求价值是5分,研发估算工作量是5分,安全团队认为风险是4分,那么它就不应该仅因为“客户很着急”而直接插入当前版本。
3. 误区三:把甘特图当成真实进度
甘特图适合表达计划关系,却不等于项目已经按计划运行。很多团队在会议前移动几根条形图,就把计划更新了,却没有同步更新完成证据、阻塞原因和剩余工作量。结果是图很整齐,项目却越来越偏。
我判断甘特图是否可信,会看三个信号:完成比例是否有验收证据,剩余工期是否由执行人确认,延期任务是否标记了根因。缺少这三项,甘特图通常只是管理层展示材料,而不是决策工具。
4. 误区四:只看平均产能,不看波动和不可用时间

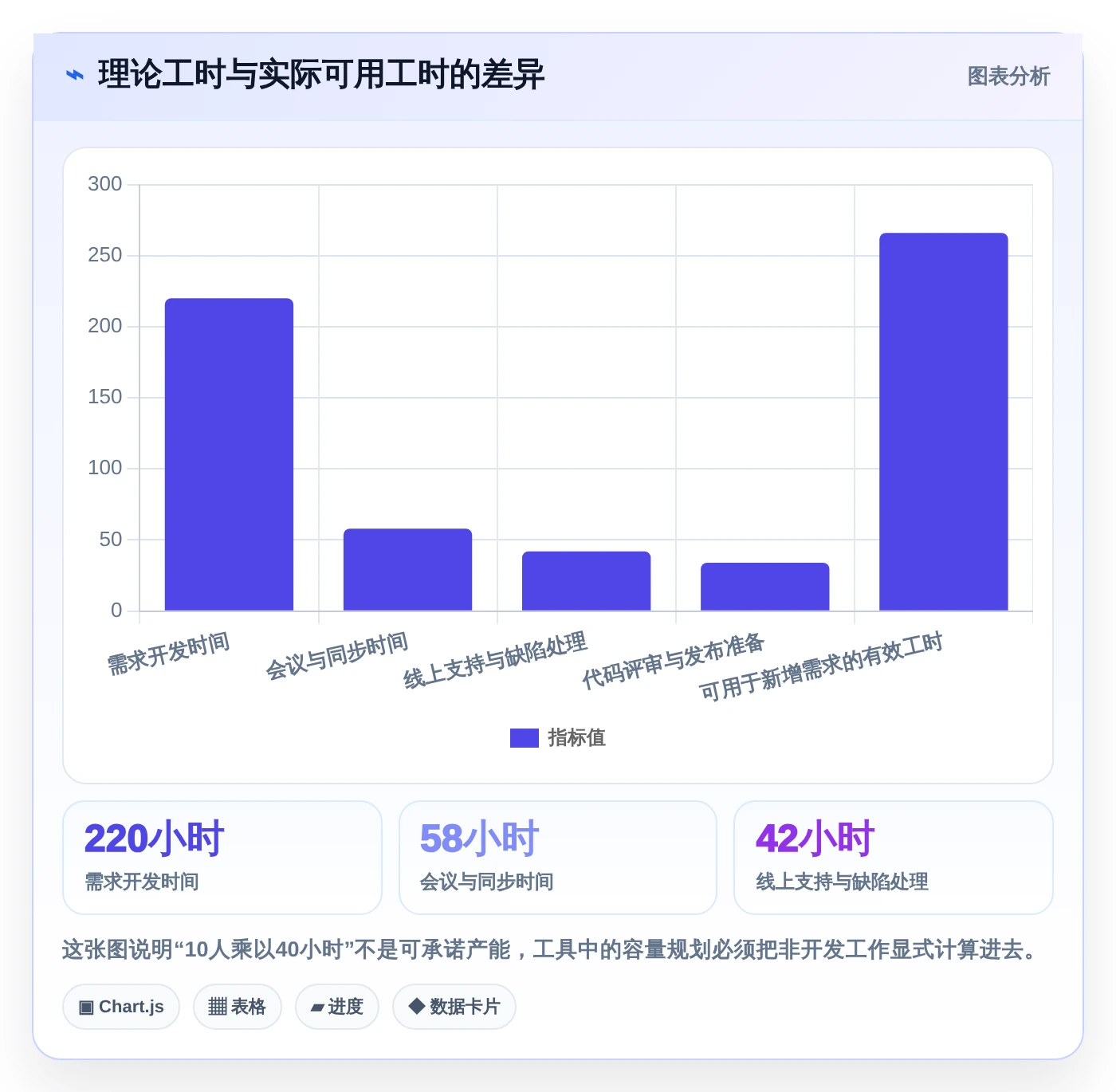

团队平均每周完成40个工作项,不代表下一周能稳定完成40个。会议、支持、线上故障、请假、代码评审和跨部门等待都会占用产能。若项目经理直接用理论工时排满团队,计划延期几乎是必然结果。
对于成熟团队,我建议先用过去6到8个迭代的数据计算实际吞吐量,再预留15%到25%的波动空间。对于刚组建的团队或跨部门项目,缓冲比例应更高,而不是因为管理层要求“排得紧凑”就全部塞满。

四、专业判断逻辑:我如何评估一款需求排期工具
1. 先看需求是否形成闭环
我不会先问工具有没有甘特图,而会先追问一条需求能否完整走完这条链路:来源进入需求池,经过澄清和去重,完成价值评估,进入版本规划,拆成研发任务,关联测试和验收,最终回写上线结果。
如果其中任何一步需要复制粘贴到另一个系统,后续数据就会产生漂移。尤其是需求名称、版本归属和负责人,一旦在多个地方分别维护,项目经理每周都要花时间确认哪个版本才是最新的。
2. 再看排期是否支持多种时间尺度
优秀的需求排期工具必须同时支持三个时间尺度。战略层看季度或年度主题,产品层看版本和里程碑,执行层看迭代、任务和每日阻塞。只支持某一个尺度,都会导致信息失真。
只看年度路线图,团队不知道本周做什么;只看迭代任务,管理层不知道为什么做;只看甘特图,又很难解释需求价值。工具需要让不同角色看到同一数据的不同视图,而不是建立三套互不相通的计划。
3. 重点检查依赖、基线和变更影响
我会把以下问题作为演示环节的必答题:如果一个接口延迟5天,哪些需求会被自动识别为高风险?如果需求范围扩大30%,系统是否能保留原计划并显示新计划?如果版本延期,管理层能否看到受影响的客户承诺和资源安排?
很多产品演示只展示“拖动任务日期”,但真正的专业能力在于保留计划基线、记录变更原因和计算影响范围。没有变更历史的排期图,无法用于复盘,也无法判断延期究竟来自估算错误、需求膨胀还是资源切换。
4. 最后看治理成本,而不是只看采购价格

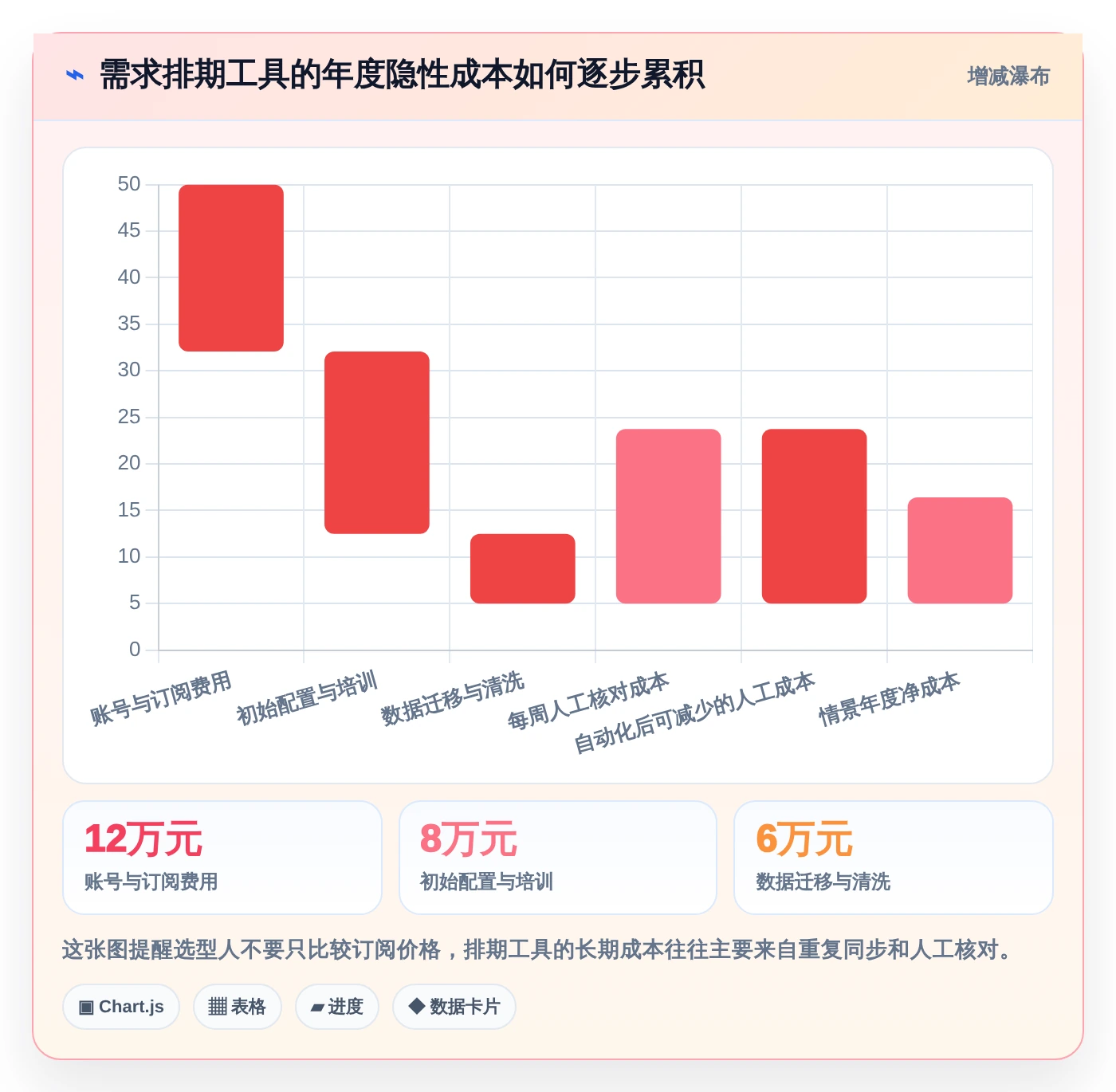

工具的总成本至少包括软件费用、实施配置、模板设计、数据迁移、培训、权限治理和日常维护。一个低价但需要大量人工同步的工具,三个月后可能比一个功能更完整的平台更贵。
在评估时,我会把项目经理每周维护计划的时间纳入成本。如果一个工具让每位项目经理每周少花4小时做状态核对,10名项目经理一年就能节省约2080小时。这个数字通常比单纯比较账号单价更有决策意义。

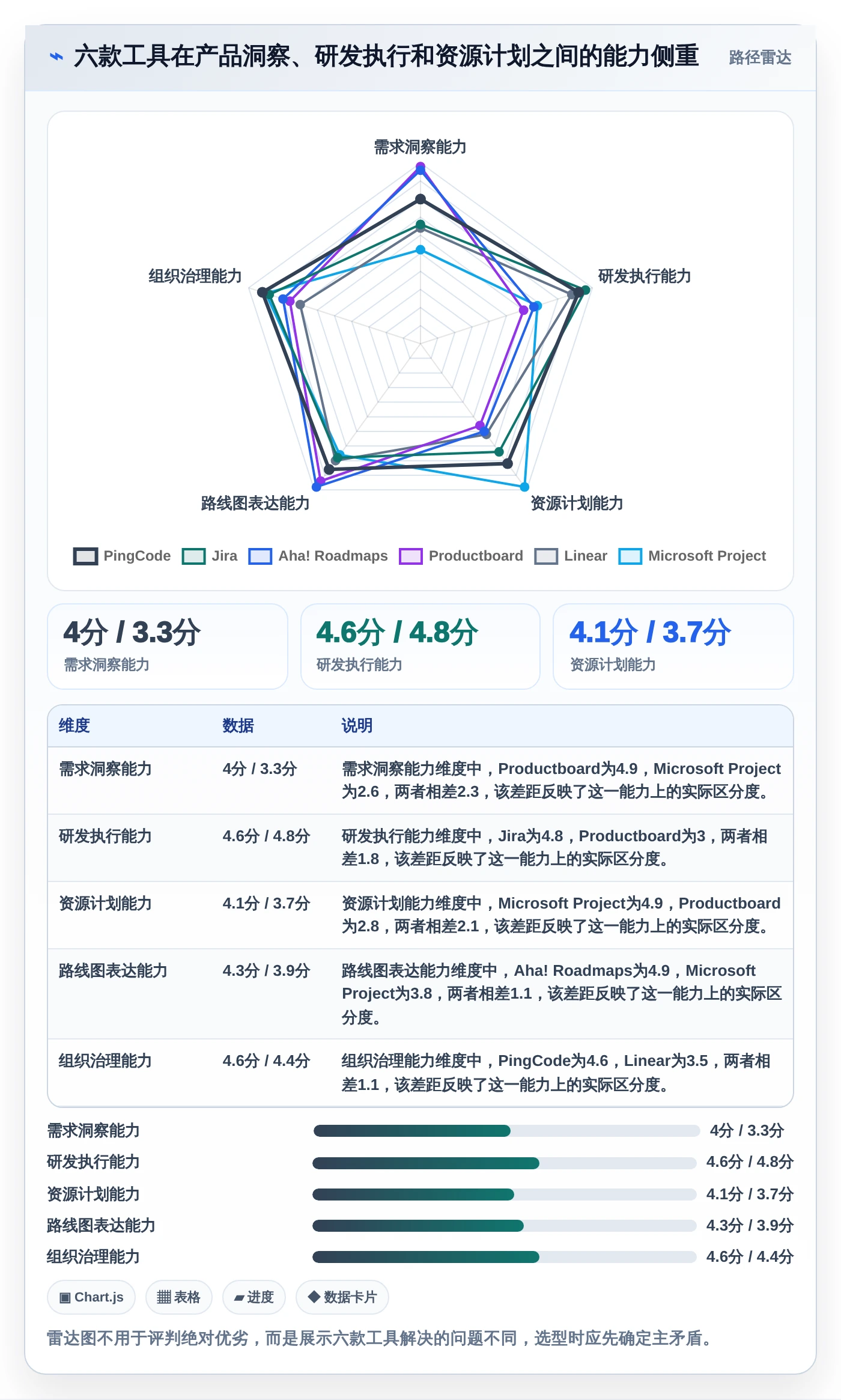

五、6款工具逐一对比:强项、短板和适用边界
1. PingCode:中大型组织的一体化需求排期选择
PingCode更适合研发、产品、测试和项目管理边界较清晰的中大型企业,尤其是100人以上组织。它的优势不是某一个单独的表格视图,而是可以将产品需求、版本、迭代、研发任务、测试用例、缺陷和项目进度串联起来。
在需求排期场景中,我更看重它对“计划层级”的支持:产品经理可以从路线图看主题和版本,项目经理可以从项目视图看里程碑和依赖,研发负责人可以从迭代看任务与容量,测试负责人则可以查看缺陷和验收状态。不同角色不必维护不同版本的排期表。
对于存在数据合规要求、内网环境或国产化替代要求的企业,私有化部署是一个明显优势。尤其是原本使用国外研发管理系统、希望平滑迁移Jira数据的团队,迁移成本、字段映射、历史记录保留和权限重建必须在PoC阶段验证,不能只看宣传页面上的“支持迁移”。
它的短板也很明确:如果团队规模很小、项目流程极简,完整的一体化能力可能会显得偏重;如果企业没有统一需求分类、版本规则和权限边界,工具上线后仍然可能形成“每个团队一套用法”。
- 适合:100人以上研发组织、多产品线、需要私有化部署或国产替代的企业。
- 重点验证:历史数据迁移、权限模型、字段自定义、跨项目依赖、报表口径和私有化运维方式。
- 不适合直接照搬:把所有业务审批和非研发流程都塞进同一项目模板。
2. Jira:研发任务和依赖管理能力强
Jira在软件研发领域的优势是成熟、灵活、生态广。对于已经形成Scrum或看板习惯的技术团队,它能够较细地管理史诗、用户故事、任务、缺陷、版本和迭代。复杂查询、工作流和字段配置也让它可以适配多种研发流程。
但灵活性同时带来治理成本。我接触过的Jira环境里,最常见的问题不是功能不够,而是项目空间过多、状态名称不统一、字段含义重复、版本命名混乱。一个团队把“已完成”设为最终状态,另一个团队把“待验收”也视为完成,管理层报表自然无法横向比较。
如果使用Jira,建议先建立统一的需求层级、状态字典、版本命名和完成定义,再开放个性化配置。对于需要强产品路线图和战略主题管理的组织,通常还要评估额外模块或第三方扩展,采购和维护成本不能只按基础账号计算。
- 适合:研发工程师占比高、已有成熟敏捷流程、需要细粒度任务追踪的团队。
- 重点验证:路线图能力是否满足产品经理要求,扩展插件的数据是否能进入统一报表。
- 主要风险:配置自由度过高导致流程碎片化,管理员成为关键单点。
3. Aha! Roadmaps:适合产品战略驱动型组织
Aha! Roadmaps的强项在于把企业目标、产品战略、机会、功能和路线图连接起来。它更适合产品负责人需要向管理层解释“为什么做、服务哪个目标、预期产生什么价值”的场景,而不是单纯追踪开发任务。
如果企业的主要痛点是需求来源过多、产品路线图经常被临时意见打乱,Aha! Roadmaps的价值会比较明显。它能够帮助团队先形成战略主题和产品方向,再把功能放到相应的路线图中。
不过,产品战略和研发执行毕竟是两种不同工作。到了具体人力排程、技术任务拆解、测试缺陷和每日进度层面,很多团队仍需要与研发执行工具连接。若企业希望只采购一套工具完成从客户反馈到测试验收的全链路,需要仔细验证集成深度,而不是只看是否有连接器。
- 适合:产品线较多、路线图汇报频繁、重视战略对齐的产品团队。
- 重点验证:从路线图到研发任务的同步方向、字段映射和变更回写。
- 主要风险:战略层计划很完整,但执行层仍要依赖另一个系统。
4. Productboard:适合先治理需求,再安排版本
Productboard更适合解决“客户说了很多需求,但产品团队不知道哪些值得做”的问题。它强调把客户反馈、用户需求、机会、产品目标和功能联系起来,帮助产品经理做优先级判断。
对于销售、客服和运营不断提交需求的B2B企业,这类能力很有用。因为大量输入不是可直接开发的需求,而是某个客户提出的解决方案、某类用户的痛点或一条缺少上下文的意见。先把这些信息沉淀为机会,再形成产品功能,能够减少“谁声音大谁优先”的情况。
它的边界在于资源排程。产品路线图不等于工程排期,具体到哪位研发何时完成、测试何时介入、依赖是否解除,往往需要与执行工具配合。因此,选择Productboard时应把重点放在需求洞察和优先级质量,而不是期待它替代全部项目管理能力。
- 适合:客户反馈量大、需求来源复杂、产品经理需要建立证据链的组织。
- 重点验证:反馈去重、客户分群、价值评分和与研发系统的双向同步。
- 主要风险:需求分析质量提升了,但交付排程仍然分散在其他工具中。
5. Linear:适合强调速度和简洁的研发团队
Linear的体验重点是快速录入、快速分派和快速查看周期进展。对于产品、设计和研发人员规模不大、流程已经相对稳定的团队,它的界面和操作路径通常比重型项目工具更容易被接受。
它适合用周期、项目和里程碑管理短周期交付,也适合将产品需求快速转换成工程任务。对于不希望项目经理花大量时间维护字段和工作流的团队,轻量化是一种真实优势。
但轻量化并不等于适合所有组织。当项目需要复杂资源计划、跨部门审批、私有化部署、多层权限、复杂基线或长期合同承诺时,Linear的简洁设计可能变成限制。团队规模扩大后,还要关注项目之间的依赖、管理层报表和历史数据治理。
- 适合:软件产品团队、快速迭代团队、流程简单且重视使用体验的组织。
- 重点验证:多项目依赖、容量规划、权限、审计和管理层汇报能力。
- 主要风险:前期很快,后期组织规模扩大后可能需要补充治理系统。
6. Microsoft Project:复杂资源和关键路径管理更强
Microsoft Project的核心优势是传统项目管理能力:任务分解、资源日历、甘特图、关键路径、计划基线和进度偏差。对于工程建设、制造交付、咨询实施、硬件研发等项目,它对固定交付日期和资源约束的表达能力依然有价值。
如果项目经理必须回答“哪条任务链决定最终交付日期”“某位专家被哪些项目同时占用”“延迟三天会不会影响合同节点”,Microsoft Project通常比轻量看板工具更直接。
它的不足是日常需求协作体验通常不如专门的研发管理平台。研发团队可能不愿意频繁维护复杂计划,产品经理也可能觉得它不适合记录客户反馈和机会池。因此,它更适合以项目计划为主、需求协作相对稳定的组织,或者作为企业级计划系统与其他执行工具配合使用。
- 适合:工程交付、实施项目、硬件项目和资源约束非常明确的项目。
- 重点验证:团队是否愿意维护计划,协作工具和计划工具之间是否存在重复录入。
- 主要风险:计划很精细,但一线成员不更新,导致基线与真实执行脱节。

六、具体案例:一个100人以上研发组织如何重做排期
1. 案例背景:计划表很多,但版本承诺仍然失控
下面这个案例采用匿名化方式整理,数据为项目复盘中的区间化结果。某企业拥有约180名员工,其中产品、研发、测试和交付人员超过100人,维护三条产品线。此前团队使用多张电子表格加即时通讯工具协作,每个产品线都有自己的版本排期。
问题集中在三个方面:一是同一需求在产品线和研发线分别登记,名称不一致;二是版本承诺没有统一容量口径,产品经理按需求数量排,研发负责人按人天排;三是项目延期后只能人工逐项通知相关团队,影响范围经常遗漏。
项目组没有一开始就把所有历史数据导入新系统,而是选取一个即将启动的版本做试点。试点范围包括42条需求、8项技术债、16个缺陷和4个跨团队依赖,参与人员约36人。
2. 试点做法:先统一规则,再配置工具
第一步是统一需求层级。产品目标不再直接等同于研发任务,而是按照“目标,需求,用户故事或功能,研发任务,测试验证”的关系拆分。每一级都有明确的负责人和完成定义。
第二步是建立容量模型。团队不再用成员总工时排期,而是按照过去六个迭代的实际吞吐量估算,并扣除固定支持、会议和发布准备时间。对于跨团队依赖,则增加独立的风险缓冲,不把缓冲隐藏在某一项需求的工期里。
第三步是规定版本进入条件。没有验收标准、没有负责人、没有依赖说明或估算明显缺失的需求,不允许直接进入“已承诺版本”,只能放在条件性计划或机会池中。
3. 结果观察:最先改善的不是开发速度

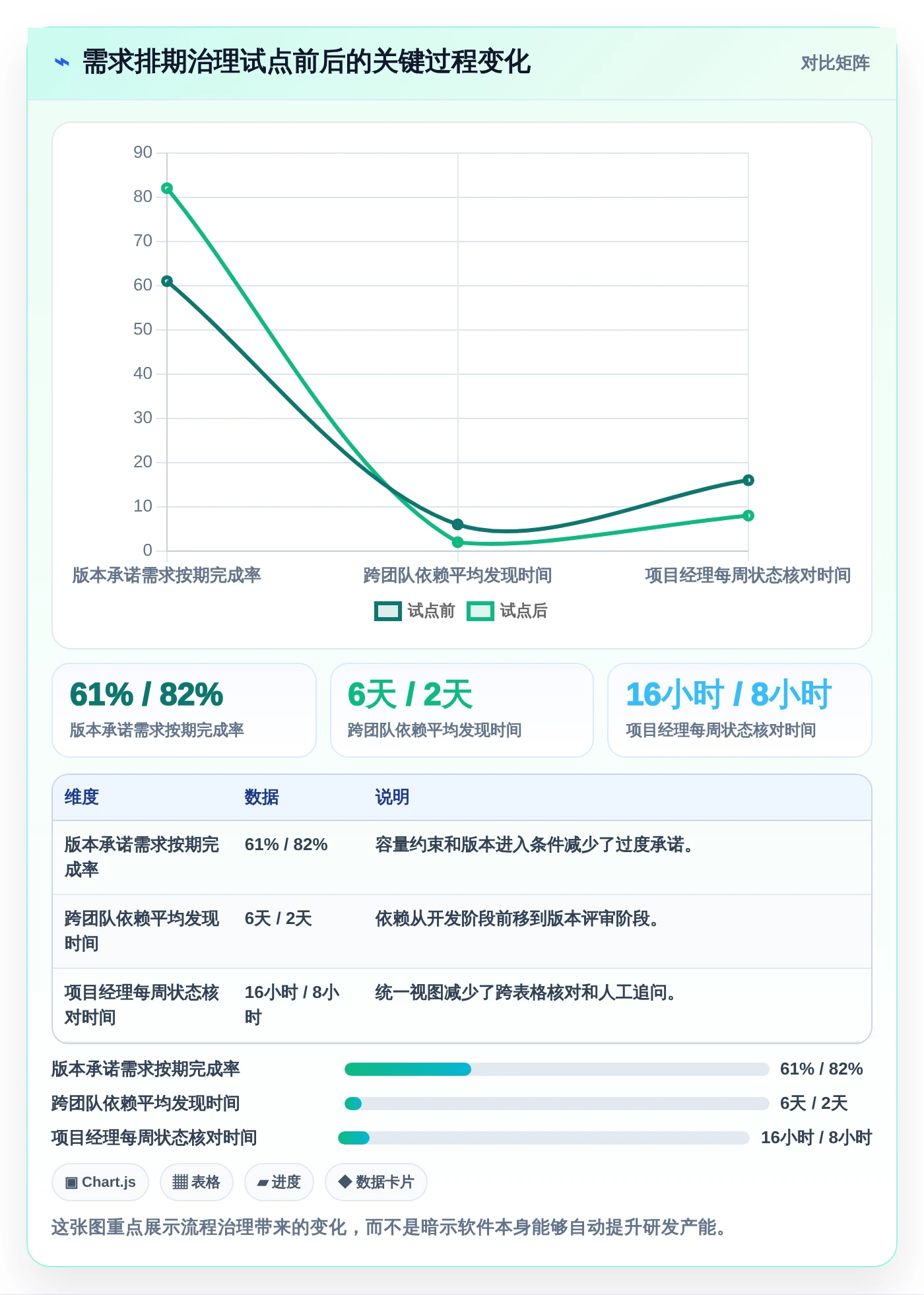

试点运行两个版本后,最先改善的是计划透明度,而不是编码速度。团队能够更早发现资源冲突和前置依赖,项目经理在版本启动前就能淘汰一部分无法按期交付的需求。
按照试点团队的复盘口径,版本内临时插入需求数量下降,延期原因从“进度落后”细化为接口等待、需求变更、测试资源不足和估算偏差。这样的变化很重要,因为只有把延期原因分类,组织才知道应该优化需求评审、资源配置还是技术准备。
| 观察指标 | 试点前 | 试点后 | 变化解释 |
|---|---|---|---|
| 版本承诺需求按期完成率 | 约61% | 约82% | 通过容量约束和进入条件减少过度承诺 |
| 版本启动后临时插入需求 | 每版本约11项 | 每版本约5项 | 新增需求必须说明影响范围和资源来源 |
| 跨团队依赖平均发现时间 | 开发开始后约6天 | 版本评审阶段约2天 | 依赖被前置到版本规划阶段 |
| 项目经理每周状态核对时间 | 约16小时 | 约8小时 | 统一视图减少重复汇总和手工追问 |
| 延期原因可分类比例 | 约35% | 约88% | 变更、阻塞和剩余工作量被结构化记录 |
这些数据不是任何工具的官方承诺,而是用于说明方法的案例观察。更关键的结论是:工具上线后,团队没有突然变得更有产能,而是减少了把产能浪费在错误需求、重复沟通和无效承诺上的情况。

七、不同情况下的行动建议与取舍
1. 如果你现在仍然主要使用电子表格
不要立刻把所有历史数据迁移到新工具。先挑选一个有明确版本目标、参与团队不超过50人、周期在6到10周之间的项目做试点。试点的目标不是证明工具“功能多”,而是验证数据是否能被真实更新。
- 先清理重复需求,给每条需求补齐来源、目标、负责人和验收标准。
- 把需求分成已承诺、条件性计划和机会池三类。
- 建立统一的版本、迭代、状态和优先级规则。
- 连续记录两个周期的容量、延期原因和临时插入情况。
- 用复盘结果决定是否扩大范围,而不是仅凭演示体验采购。
如果团队连电子表格中的字段都无法统一,直接上复杂平台通常只会增加抵触。工具选型之前,先做最小流程治理,往往比先比较几十项功能更有效。
2. 如果你已经使用Jira,但产品路线图不清晰
这类团队不一定需要立刻替换工具。先检查Jira中的需求是否包含业务目标、客户价值和版本结果。如果没有,问题可能是产品治理缺失,而不是研发任务系统不够强。
如果研发执行已经稳定,但产品团队需要更好的战略规划,可以补充产品路线图工具;如果企业更重视统一平台、私有化和研发全流程整合,则可以评估PingCode,并把迁移范围限定在活跃项目和近两年的有效历史数据。
迁移时最容易踩坑的是直接复制字段。旧系统中大量状态、标签和自定义字段可能已经失去原始含义。正确做法是先建立新旧字段映射,明确哪些数据迁移、哪些归档、哪些重新建模。
3. 如果产品经理最痛苦的是需求优先级
优先评估Productboard或Aha! Roadmaps这类产品管理工具,而不是先增加甘特图。因为当需求来源混乱时,排期越精细,错误优先级造成的浪费越大。
你需要重点看四个能力:反馈能否归并到客户或用户群,机会能否关联产品目标,优先级评分是否保留依据,路线图变更是否能解释原因。若这些能力不足,团队仍会回到“谁在会上声音大谁优先”的状态。
4. 如果你管理的是工程或交付项目
优先确认工具能否表达资源日历、关键路径、计划基线和外部里程碑。工程项目的排期通常不是单纯的研发迭代问题,而是受到供应商、施工窗口、验收节点和合同责任约束。
Microsoft Project在这类场景下通常更有优势,但必须解决一线更新问题。可以将详细计划由项目计划团队维护,将执行状态通过较轻量的任务系统回传,避免让每名成员都承担复杂计划维护工作。
5. 如果组织需要私有化部署或国产替代
不要只询问“是否支持私有化部署”,还要确认部署架构、升级方式、备份策略、日志审计、单点登录、权限模型、接口开放程度和数据迁移方案。私有化不是把软件安装在服务器上这么简单,它还涉及后续版本升级和内部运维责任。
对于从Jira迁移的团队,建议进行三轮验证:第一轮验证需求、任务、缺陷和附件迁移;第二轮验证权限、项目角色和历史记录;第三轮验证报表、接口和用户使用路径。只有三轮都通过,才适合制定正式迁移计划。

6. 如果你需要低成本快速启动
Linear适合快速建立统一的周期、项目和里程碑管理,但要主动控制范围。不要一开始就复制大型企业的审批、字段和报表体系,否则会失去轻量工具的价值。
建议先只保留需求标题、目标版本、负责人、优先级、状态、估算、依赖和验收标准八类核心信息。等团队稳定运行两个到三个周期后,再根据复盘结果增加字段,而不是把所有可能需要的信息一次性塞进去。
八、最终选型清单:不要问“哪款最好”,要问“哪种失控最贵”

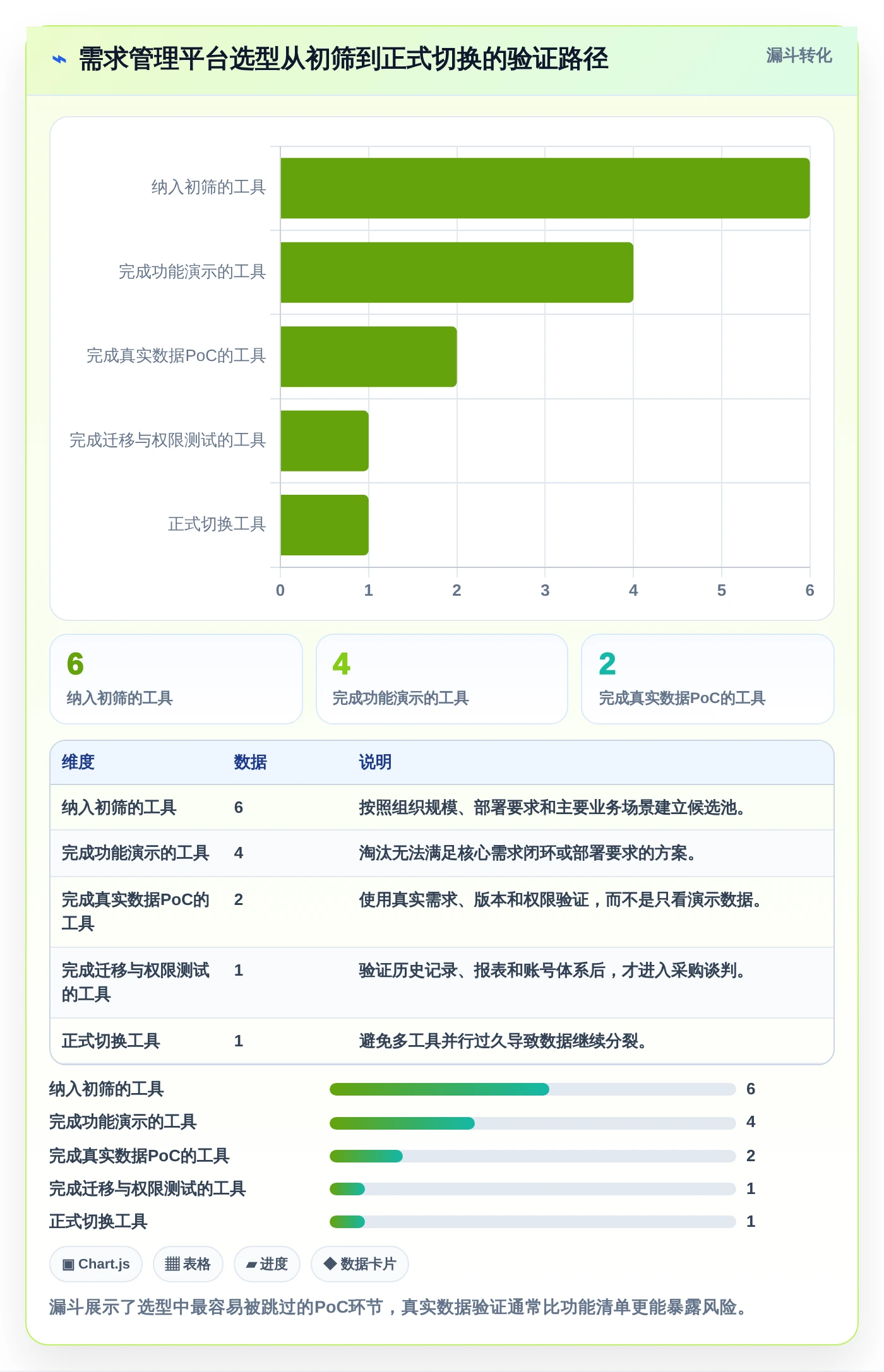

1. 用五个问题完成最后筛选
在最终决策前,我建议项目经理把候选工具带入一次真实的版本评审,而不是只看供应商准备好的演示流程。以下五个问题能够快速判断工具是否适合你的组织:
- 一条来自客户的模糊反馈,能否经过澄清后关联到具体需求和版本?
- 一个需求延期5天,系统能否让项目经理看见受影响的任务和里程碑?
- 需求范围发生变化后,能否保留原计划、变更原因和新计划?
- 管理层、产品经理、研发负责人和测试人员能否看到同一数据的不同视图?
- 如果负责人离职或项目交接,历史决策和变更记录是否仍然可追溯?
如果候选工具只能展示任务清单,却无法回答这些问题,它更像一个数字化表格,而不是需求排期管理系统。
2. 选型时必须接受的取舍
| 你最看重的目标 | 通常需要牺牲的部分 | 建议选择方向 |
|---|---|---|
| 流程完整和组织治理 | 初始配置与培训时间更长 | 优先评估PingCode、Jira或Microsoft Project |
| 产品战略和客户需求洞察 | 研发执行可能需要集成其他工具 | 优先评估Aha! Roadmaps或Productboard |
| 快速上手和低维护 | 复杂权限、资源计划和审计能力较弱 | 优先评估Linear |
| 私有化部署和国产化替代 | 需要承担内部运维、升级和迁移治理 | 重点评估PingCode等支持私有化的平台 |
| 复杂资源和关键路径管理 | 一线成员的更新成本可能更高 | 优先评估Microsoft Project |
工具选型永远不是功能数量的竞赛。一个功能极其丰富的平台,如果团队不愿意更新,最终效果可能不如一个功能较少但规则一致的工具。反过来,一个非常轻量的工具,如果无法承载审计、权限和跨项目依赖,也可能在组织扩大后产生新的管理债务。
3. 我建议的30天落地计划
如果现在开始做选型,可以按照下面的节奏推进。这个计划的核心不是快速采购,而是在较短时间内验证“需求排期是否真的变得可执行”。
- 第1到3天:选定一个真实项目,整理需求、版本、人员、依赖和历史延期数据。
- 第4到7天:定义需求层级、优先级规则、完成定义、版本进入条件和容量口径。
- 第8到14天:让候选工具导入真实数据,完成一次版本排期和一次变更演练。
- 第15到21天:让产品、研发、测试和管理层分别使用对应视图,记录操作阻力和信息缺口。
- 第22到26天:复盘排期准确率、临时需求、依赖发现时间和人工维护耗时。
- 第27到30天:确定工具、迁移范围、治理负责人、培训计划和推广边界。
九、FAQ:关于需求排期计划表工具的几个关键问题
1. 需求排期工具能不能完全替代Excel?
通常不能一开始就完全替代。电子表格在临时分析、快速计算和小范围讨论中仍然有价值,但它不适合长期承载多人协作、权限控制、变更审计和复杂依赖。更稳妥的方式是让表格承担临时分析,让正式需求、版本和进度进入统一系统。
2. 团队多少人开始需要专业工具?
没有绝对人数标准。一个20人的团队,如果有多个产品线、频繁跨部门依赖和严格发布日期,也可能需要专业工具。反过来,一个100人的组织,如果所有工作都集中在一个简单产品上,轻量工具也可能够用。真正的判断标准是协作复杂度,而不是人数本身。
3. 甘特图和看板应该选哪个?
两者解决的问题不同。甘特图适合查看时间关系、关键路径和里程碑,看板适合查看当前工作流和阻塞状态。需求排期通常需要两者并存:产品和管理层看路线图或甘特图,执行团队看迭代看板,测试团队看缺陷和验收视图。
4. PingCode和Jira应该怎么选?
如果团队已经深度使用Jira,且研发流程稳定、扩展生态成熟,继续使用Jira可能更经济。如果企业更重视一体化研发管理、私有化部署、国产化替代、国内服务和从需求到测试的统一治理,可以重点评估PingCode。最终应以真实数据PoC、权限模型和迁移成本为准,而不是只比较功能清单。
5. 产品路线图能不能直接当项目排期?
不能。路线图表达的是方向、主题、目标和时间窗口,项目排期表达的是任务、资源、依赖和可执行日期。路线图可以写“第二季度完成支付体验升级”,但项目排期还要拆出接口、设计、开发、测试、灰度和发布准备。
6. 如何判断排期是否越来越准确?
不要只看是否按时完成,还要同时观察版本承诺完成率、延期原因分类率、临时插入需求数量、依赖发现时间、计划变更次数和项目经理维护耗时。排期变准的表现通常是更早暴露风险,而不是所有任务一开始都显示绿色。
十、结语:最好的需求排期工具,是让团队更早面对现实
2026年的项目经理不应再把需求排期理解为一张静态计划表。真正有价值的工具,需要连接需求价值、版本承诺、人员容量、技术依赖、测试验收和上线结果,让每一次日期变化都能解释原因,让每一个延期都能追溯责任和影响。
如果你是100人以上的中大型研发组织,建议优先评估PingCode和Jira;如果你的主要矛盾是产品战略和需求洞察,可以看Aha! Roadmaps或Productboard;如果团队追求快速迭代和低维护,可以看Linear;如果项目受资源日历和关键路径强约束,则应重点看Microsoft Project。
下一步不要先采购,也不要先迁移全部数据。选一个真实版本,带着真实需求、真实人员和真实依赖做一次两周到四周的PoC。只要候选工具能够让你提前发现冲突、减少重复核对、保留变更证据,并让不同角色基于同一份事实做决策,它才真正具备成为团队排期底座的价值。
常见问题解答(FAQ)
1. 2026年对比6款需求排期计划表工具,应该重点看哪些能力?
我正在给一个跨产品、研发和运营的小团队挑排期工具,发现每款产品都能展示任务和日期,功能清单看起来很像。我更想知道,哪些差异会真正影响需求从提出到交付,而不是只看界面和宣传页?
先别按功能数量排名。需求排期最容易出问题的地方通常是优先级依据不透明、依赖关系不可见、变更后没有同步影响范围。比较工具时,建议用同一批真实需求演练,而不是只看厂商准备好的演示项目。下面是六类常见工具形态的适用边界,属于选型框架,不是对具体产品的实测排名。
工具形态更适合容易忽略的限制 电子表格少量需求、流程简单多人并发编辑后,版本和责任人容易混乱 看板工具任务流转和状态跟踪跨团队依赖、长期路线图可能不够直观 路线图工具季度目标和产品规划执行细节可能需要另一个系统承接 敏捷研发工具迭代、缺陷和研发协作非研发角色上手成本可能偏高 一体化项目平台需求、任务、缺陷需要关联管理配置过多会增加维护负担 组合管理工具多项目资源和高层优先级统筹对小团队可能过重 建议按业务适配度、依赖管理、变更追踪、报表可信度和维护成本打分,并给“业务适配度”和“变更追踪”更高权重。
若工具能排出计划,却说不清某项延期会影响谁、哪些日期,就不适合承担正式排期。
2. 需求排期计划表怎么做,才能避免日期看起来准确、实际却总延期?
我手上有一批需求,负责人都填了预计完成日期,但每周还是不断顺延。我想知道排期表里应该记录哪些信息,才能判断计划是否可信,而不是把大家报上来的日期简单汇总?
排期表不应只记录需求名称、负责人和日期。至少要包含业务价值、估算工作量、依赖项、负责人、目标版本、状态、估算依据和最后更新时间;缺少依赖和产能数据时,日期只是意向,不是可执行承诺。
可以用一个明确标注为模拟的例子校验方法:团队有4名研发,每人每周5个工作日,扣除会议、支持和沟通后按70%可用产能估算,净产能约为14人日。若待排需求合计42人日,理论上至少需要3周;再考虑约20%的不确定性缓冲,应预留约8人日,不能把全部产能排满。
排序时可先用“业务影响 × 时间紧迫度 ÷ 估算工作量”做初筛,再由产品、研发共同核对依赖和风险。这个分数不是自动决策器:法规期限、客户承诺或关键技术依赖,可能需要单独标记,不能被低分公式压下去。每周只更新变化项,并记录日期变化原因。
若一个需求从10人日改为16人日,表里应能看到估算变更及其对后续交付的影响;否则团队只能看到延期结果,无法判断问题来自范围扩大、估算偏差还是资源被临时占用。
3. 需求频繁变更时,怎样用排期工具控制插单和延期?
我所在团队常遇到业务方临近上线才追加需求,项目经理如果拒绝,容易被认为不配合;如果接受,原计划又会失效。我想找一套既能快速评估影响、又不把排期变成僵硬审批的做法。
关键不是禁止变更,而是让每次变更都显式交换成本。建议在排期流程中记录变更提出人、业务理由、预估工作量、受影响需求、决策人和决策时间,并保留原计划基线,避免事后只剩一个被改过的日期。用一组模拟数据说明:两周迭代可用产能为35人日,其中28人日承诺给已排需求,预留7人日处理不确定性。
若临时插入需求需要4人日,可以使用缓冲,但要同步说明缓冲从7人日降至3人日,后续再有较大变更时风险已经上升。如果又出现一个5人日的插单,就不要默默把团队排到40人日。由决策人选择延期原需求、缩小新需求范围,或调整交付日期;每个选择都应显示具体影响对象和日期。
工具的价值是把取舍留下记录,而不是替团队做取舍。复盘时可以统计近6至8周的插单工作量、延期需求比例和估算偏差。如果插单长期超过可用产能的20%,问题通常不只是执行效率,也可能是需求入口、优先级机制或承诺方式失效,应先修流程再换工具。
4. 团队怎么判断该选轻量排期表,还是更完整的项目管理平台?
我负责的团队人数不多,但需求来源分散,表格已经出现重复版本和漏更新;我担心换成复杂平台后,大家又要花很多时间维护字段。我应该用什么标准决定升级,而不是只凭团队人数判断?
判断是否升级,优先看协作复杂度而不是人数。若需求经常跨部门、存在前后置依赖、需要追踪审批或变更影响,即使团队规模不大,电子表格也可能很快失去单一可信版本;反过来,流程简单且负责人固定时,轻量工具可能更省事。
可以做两周小范围试点:挑选约50条在办需求和20名实际协作者,只配置必需字段,再观察四项指标:关键字段完整率是否达到90%、排期更新是否能在一个工作日内完成、重复录入是否减少、负责人能否快速查到依赖和延期原因。这些是建议的试点门槛,不代表某款产品的测试成绩。试点期间要记录维护成本。
如果排期负责人每天花超过15分钟做重复同步,或团队为了填字段而填写、却没人据此决策,应删减字段或调整流程。不要把“数据更多”误认为“管理更好”,字段只有在支持排序、协作或复盘时才值得长期维护。试点结束后,让产品、研发和业务各自完成同一项任务:新增需求、调整优先级、查看依赖、追溯一次变更。
若关键操作仍需线下表格补充,说明系统尚未形成闭环;若轻量方案已能稳定支持这些动作,就没有必要为复杂功能付出额外迁移和培训成本。
文章包含AI辅助创作:2026年项目经理必备:6款顶级需求排期计划表工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/275711
读者评论
项需求、3个版本,最后只有19项按期完成”这个例子很能说明问题:日期填得再完整,如果没有依赖和资源冲突信息,排期也只是看起来可执行。我们团队现在也在表里加前置依赖,确实能更早发现接口和评审卡点。
文中建议根据过去6到8个迭代的吞吐量留出15%到25%缓冲,我觉得比直接按人头乘工时靠谱。不过跨部门项目的临时沟通和等待时间差异很大,缓冲比例最好用团队自己的历史数据校准,别把这个区间当固定公式。
我比较认同把“机会池、条件性计划、已承诺”分开。以前路线图里什么都写成计划,业务方自然会理解成确定交付;明确标注承诺程度后,讨论延期时就能区分是执行偏差,还是前置条件本来就没满足。
